督办实操方法:实施团队提升任务提醒效率的入门指南方法与模板

核心结论:任务提醒的效率上限,由闭环结构决定,不由提醒次数决定

去年下半年我参与复盘一个实施交付团队,翻出一组内部数据:一个季度内团队发出的任务提醒共 2147 条,其中 38% 在第一轮没有任何回复,需要二次甚至三次追问;能在截止时间前完成且主动反馈的任务只占 61%。而负责督办的两名项目经理,每周花在“追进度、问状态、催反馈”上的时间超过 11 小时。

这组数字推翻了一个很常见的假设:任务提醒效率低,是因为提醒发得不够多、不够勤。真实情况恰恰相反,提醒频次和响应率之间不存在正相关,超过某个阈值后甚至开始负相关。团队不是没看到提醒,而是没有理由在第一时间处理它。

所以我的核心结论是:督办不是“催”的技术,而是“闭环结构”的设计。一条任务从发出到关闭,中间必须存在四个可验证的结构件:唯一责任人、可验证的完成标准、有节奏的中间节点、明确的升级路径。这四个结构件不齐,提醒发一百遍也只是制造噪音。

1. 三条可直接验证的判断

第一条判断:没有确认回执的任务,等于没有发出。很多团队的任务分配是单向广播,责任人有没有理解、有没有排期、有没有异议,全靠自觉。只要缺少一次显式的“回执确认”,任务的所有权就始终悬空。

第二条判断:没有中间节点的任务,一定会在截止前集中爆炸。实施任务周期通常 3 到 15 天,如果只在截止当天提醒,等于把所有风险压缩到最后一刻。中间节点的作用不是监督,而是提前暴露偏差。

第三条判断:没有升级路径的督办,最终都会退化成私人交情。项目经理靠“关系好”去催,短期有效,长期一定失效,因为组织没有为“不响应”设定任何成本。

2. 入门版本只需要三个动作

如果你所在的团队现在完全没有督办机制,我不建议一步到位上系统。入门阶段只需要三个动作:任务发出时要求回执、给每项任务挂一个中间节点、设定一条明确的升级线。这三个动作不需要任何工具,用现有的即时通讯和表格就能跑起来。

督办实操方法:实施团队提升任务提醒效率的入门指南方法与模板

一、真实场景:实施团队的任务为什么“催不动”

要理解督办为什么难,得先承认一个事实:实施团队的任务形态,和标准的项目管理教科书场景差别很大。通用项目管理方法论假设任务边界清晰、变更受控、资源稳定,而实施团队的日常几乎全部与此相反。

1. 实施任务的四个特殊性

特殊性一:任务高度依赖外部方。实施任务极少能由团队自己闭环,往往依赖客户方 IT、客户业务部门、第三方系统厂商、内部产品团队。你催自己人容易,催一个不在你考核范围内的客户接口人,难度完全不是一个量级。

特殊性二:任务周期短且并行度高。一个实施顾问手上同时开着 8 到 15 项任务很常见,每项任务的周期可能只有 2 到 5 天。这种密度下,任何一项任务只要离开视线超过 48 小时,就很容易被其他紧急事项挤掉。

特殊性三:需求变更频繁。实施过程中客户提出新要求、原方案需要调整、接口文档临时改版,都会导致任务内容在执行中途变化。变更之后,原来的责任人和完成标准可能已经失效,但督办还在按老规则跑。

特殊性四:缺少专职 PMO。大多数百人以下的实施团队没有独立 PMO,督办工作落在项目经理或技术负责人的“副业”上。他们本身有交付压力,督办只能挤时间做,天然倾向于“谁叫得响先处理谁”。

2. 一个典型工作日的切片

我记得有一次跟着一个实施顾问记录了一天的工作流。上午 9 点 20 分他在客户群里被 @ 了三次,都是问接口联调进度;10 点 40 分他要给两个不同项目准备环境确认;下午 2 点他收到三条任务提醒,分别来自 PM、售前和技术负责人,其中一条的截止时间是“今天之内”,但他当天已经没有可支配时间块。

问题就在这里:提醒的发出方各自为政,接收方的时间预算却是统一的。三条提醒单看都不算过分,叠加起来就是不可能完成。督办失效很多时候不是执行者不配合,而是提醒方之间没有做优先级协同。

3. 督办成本的隐蔽性

督办成本很少被计入项目核算,但它真实存在。追一个任务的平均动作包括:翻聊天记录找上下文、@ 责任人、等待、判断对方是否已读、再追问、确认状态、更新记录。整个链路平均消耗 6 到 12 分钟,而如果对方延迟 2 天回复,这个链路会被拉长到 3 到 4 轮。

按每周 30 项在办任务计算,即使只有三分之一需要人工追问,督办时间也会轻松突破 10 小时。这部分成本不会出现在报价单上,却直接吃掉项目经理做真正有价值工作的余量。

督办实操方法:实施团队提升任务提醒效率的入门指南方法与模板

二、四个常见误区:提醒发出去了,为什么没有回音

过去几年我见过大量“提醒发得很勤但效果很差”的团队。把现象拆开看,出问题的往往不是勤勉程度,而是四个结构性误区。

1. 误区一:以为“通知到”等于“责任到”

最常见的做法是在群里发一条消息:“@张三 这个接口联调本周五前完成。”发出方认为任务已经分配,接收方认为这只是一条信息流里的通知,双方对“任务是否成立”的理解从一开始就不一致。

正确的做法是要求显式回执。回执不等于“收到”,而是要让责任人给出三件事:确认理解、确认排期、确认有无阻塞。只要这三件事没说,任务就还处在“未成立”状态,督办不应该进入等待环节。

2. 误区二:把提醒频率当成督办力度

“我每天都在催”是很多项目经理的自我安慰。但如果每次催都是同样的话、同样的渠道、同样的时间点,执行方很快会产生“提醒脱敏”,看到就自动划过去。更糟的是,高频低质提醒会稀释真正紧急提醒的信号价值。

提醒的价值来自信息增量,不来自次数。每次提醒如果都携带新的上下文(比如“上游接口文档已更新,你的联调可以开始了”),执行方才会认为这条提醒值得打开。

3. 误区三:只盯截止时间,不盯中间节点

只在截止日提醒,等于把风险全部押在最后一天。而实施任务的偏差往往在第二天就已经出现,只是没人发现。等到截止日才发现延后,已经来不及调配资源。

更合理的节奏是给每项任务至少设一个中间检查点,通常放在任务周期的 40% 到 50% 位置。检查点不要求完成任务,只要求暴露状态:进行到哪一步、遇到什么卡点、是否需要支持。

4. 误区四:没有升级路径,督办变成个人交情

如果一个任务超期两天,除了继续催之外没有任何后果,那么“不响应”就是理性选择。督办机制必须提前定义清楚:超期多久触发第一级升级、升级给谁、升级后采取什么动作。

这里要特别强调一点:升级机制必须在任务发出时就写清楚,而不是等到超期才临时决定。事后决定的升级容易被理解为针对个人,事前约定的升级则是流程的一部分,执行阻力小得多。

督办实操方法:实施团队提升任务提醒效率的入门指南方法与模板

三、专业判断逻辑:三个前提 + 四步实操法

把前面的分析收敛成一套可执行的框架,就是三个前提加四步实操。前提决定了提醒有没有意义,四步决定了提醒能不能形成闭环。顺序不能颠倒:前提不成立,四步做得再漂亮也只是形式。

1. 前提一:责任人唯一

每项任务只能有一个“第一责任人”,其他人都是协作方。这一条看起来简单,实际执行中经常被破坏,典型形式是“请张三和李四配合完成”。一旦出现两个名字,责任就自动均摊,最终往往变成谁也不主动。

(1)第一责任人负责推进、协调和结果交付;(2)协作方只需对自己的环节负责;(3)如果确实需要两人共担,那说明这其实是两个任务,应该拆开。

2. 前提二:完成标准可验证

“优化客户体验”“推进接口对接”这类描述都不是可验证标准。可验证意味着存在一个客观动作或产物,能够判定完成与否。比如“接口在测试环境返回 200 且三条主流程跑通并截图留档”。

我通常建议用“完成即证明”的方式写标准:把完成的证据写进任务描述里。这样执行方知道要交付什么,督办方也知道该检查什么,双方不需要在最后扯皮“这个算不算做完”。

3. 前提三:提醒时机有节奏

提醒不是随机分布的,而应该围绕任务的关键节点展开。对一项 5 天的任务,合理的提醒节奏是:发出时一次、中间检查点一次、截止前一天一次、超期后按升级规则处理。四次提醒,每一次都有明确目的。

这套节奏的核心是把提醒从“催”变成“同步”。当提醒变成状态同步的一部分,执行方的心理感受从“被催”变成“被告知”,抵触情绪会显著降低。

4. 第一步:任务发出时嵌入确认回执

最有效的单点改动,就是在任务发出模板里强制加入回执字段。不要指望对方主动确认,要把确认做成流程的必要环节。

任务名称:XX客户订单模块接口联调
第一责任人:张三

协作方:李四(提供测试账号)

完成标准:测试环境三条主流程跑通,附执行截图

截止时间:本周五 18:00

中间检查点:本周三 15:00 同步联调进度

升级路径:超期 1 天 → 项目经理介入;超期 2 天 → 项目群公开同步

回执要求:请在 2 小时内回复「理解 / 排期 / 阻塞项」三项

回执要求的三个字段很关键。“理解”确认信息没被误读,“排期”确认时间被真正预留,“阻塞项”提前暴露依赖。一项任务只要拿到这三项回复,后续的督办成本至少降低一半。

5. 第二步:建立三级提醒机制

三级提醒指的是把提醒分成三个层级,每层对应不同的触发条件和动作,避免所有提醒都是一个强度。

(1)第一级:自动提醒。在中间检查点和截止前 24 小时由系统或日历自动触发,内容包含任务状态和需要的动作,不带情绪,只做同步。

(2)第二级:人工跟进。当自动提醒后 4 小时仍无响应,由项目经理一对一跟进,重点是确认是否遇到阻塞,而不是重申截止时间。

(3)第三级:升级处理。超过约定期限仍未推进,按预设路径升级到项目负责人或客户对接人,并在项目群公开同步状态。

关键设计点是每一级的触发条件必须提前写进任务描述里。这样升级就不再是“有人不高兴了”,而是“规则自然触发”。

督办实操方法:实施团队提升任务提醒效率的入门指南方法与模板

6. 第三步:用督办看板替代零散追问

零散追问最大的问题是状态不透明:项目经理知道,执行者知道,其他相关方不知道。结果是同一件事被反复问、反复答,沟通成本成倍上升。

督办看板不需要复杂,一张表就够。核心是让所有在办任务的责任人、完成标准、检查点、当前状态、下次动作对相关方可见。在看板可见的前提下,大部分追问会被“自己看”替代。

7. 第四步:每周复盘提醒响应率

如果没有度量,督办机制会逐渐退化。我建议每周统计三个指标:首轮响应率、按检查点准时反馈率、超期升级触发次数。这三个指标不需要精确到小数点,趋势比数值更重要。

复盘的目的是找出结构性瓶颈,而不是追责。如果某个人的首轮响应率持续偏低,可能不是态度问题,而是他被分配的任务量本身超出负荷。这类问题只有通过数据才能被发现。

督办实操方法:实施团队提升任务提醒效率的入门指南方法与模板

四、可直接套用的三套督办模板

下面的三套模板是我在实际项目中反复调整后留下的版本。它们不追求完整,只保证一件事:任何人都能照着填,填完就能用。你可以直接复制到表格里,也可以放进任何任务管理工具的自定义字段中。

1. 任务提醒模板

这套模板解决“任务发出时信息不全”的问题。字段不多,但每一个都对应后面可能出现的争议点。字段缺失的任务不建议直接发出,先补全再发。

字段 填写要求 缺失后果
任务编号 项目代号+序号,如 IMP-0428 后续引用困难,历史记录难追溯
任务名称 动词开头,一句话说清交付物 执行方理解偏差
第一责任人 只写一个人名 责任均摊,无人主动推进
协作方 写明各自负责的环节 协作环节互相等待
完成标准 可验证的产物或动作 验收阶段扯皮
截止时间 精确到小时 默认理解为下班前或次日
中间检查点 任务周期 40%-50% 处 偏差发现过晚
升级路径 写明超期多少天、升级给谁 超期后无处置手段
回执要求 理解/排期/阻塞项三项 任务是否成立无法确认

2. 督办跟踪表模板

跟踪表的核心不是记录历史,而是驱动下一次动作。所以每一行都必须有“下次提醒时间”和“下次动作”两个字段,否则这张表会退化成一份静态台账。

任务编号 责任人 当前状态 检查点结果 下次提醒时间 下次动作
IMP-0428 张三 进行中 接口文档已确认 周三 14:00 同步联调进度
IMP-0429 李四 阻塞 等待客户账号 今日 17:00 升级至客户对接人
IMP-0431 王五 已完成待验收 截图已提交 周四 10:00 安排验收确认

注意“当前状态”只建议设四种:未开始、进行中、阻塞、已完成待验收。状态选项越多,维护成本越高,最后一定没人更新。四种状态足以支撑绝大多数督办决策。

3. 升级提醒话术模板

升级提醒最怕两种情况:一是太软,对方感觉不到压力;二是太硬,破坏合作关系。我的经验是按延迟原因分类使用不同话术,效果明显好于一套话术打天下。

【资源不足型】
IMP-0429 目前在等客户测试账号,已超期 1 天。

为避免影响后续联调,今天 17:00 前若无账号,我会同步给客户方项目负责人协调。

【优先级冲突型】

IMP-0431 的完成时间已顺延两次,我理解你手上有更高优先级的事。

请今天下班前给一个明确可完成的时间,我按这个时间同步给客户。

【信息缺失型】

IMP-0428 的完成标准里需要确认接口返回字段,目前描述不完整。

请在 2 小时内补充说明,否则该项按当前描述判定验收。

三类话术的共同点是都给出了明确的下一步和时间点,而不是单纯表达不满。升级的目的始终是推动任务前进,不是追责。

4. 三套模板的配合关系

三套模板不是并列关系,而是流水线关系:提醒模板负责把任务发清楚,跟踪表负责让状态持续可见,升级话术负责在偏差发生时把任务拉回来。缺任何一环,另外两环的效果都会打折。

实际落地时建议先从提醒模板开始,用两周时间把团队的发任务习惯改过来,再引入跟踪表。一次性全部推行,很容易因为字段太多而被抵触。

四、可直接套用的三套督办模板

五、案例与数据观察:一个 120 人实施团队的督办改造

下面这个案例来自我参与过的一次实际改造。团队规模约 120 人,实施顾问 70 余人,项目经理 9 人,服务对象以中大型企业客户为主,项目并行度很高。改造前的状态和本文描述的典型问题几乎完全一致。

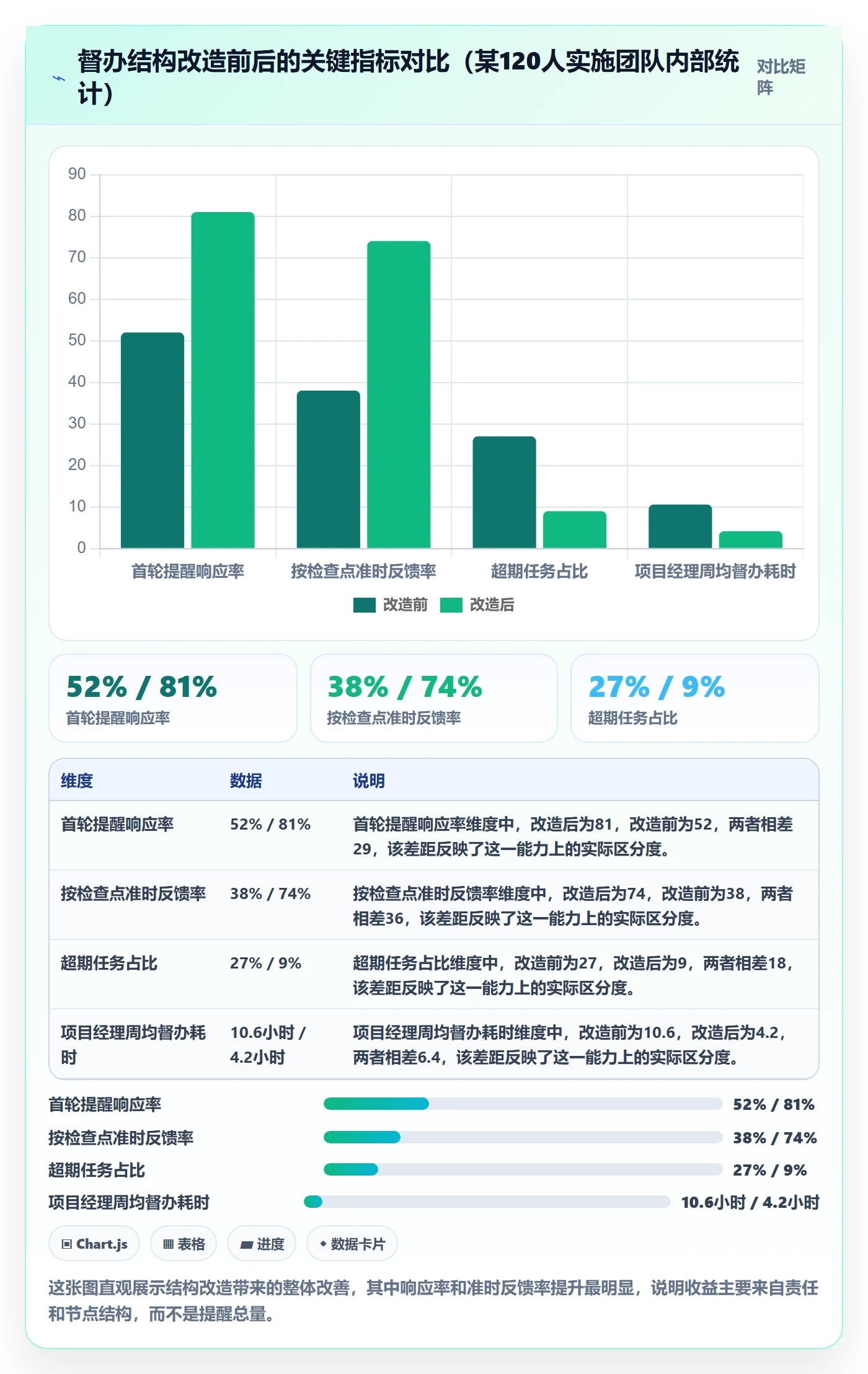

1. 改造前的基线数据

改造前我们做了一次为期三周的基线统计,结果如下:首轮提醒响应率 52%,按检查点准时反馈率 38%,超期任务占比 27%,项目经理每周督办耗时人均 10.6 小时。最突出的问题是“任务已超期但无人知晓”,平均滞留 4.6 天才被发现。

另一个值得注意的现象是,任务量在团队内部严重不均。督办耗时最高的两位项目经理,恰好也是任务分配最密集的项目负责人,说明督办负担和管理幅度直接相关。

2. 工具层的选择与迁移

这个团队原本使用的是某项目管理工具,字段结构比较固定,很难承载“回执确认”“三级提醒”这类自定义流程。评估之后他们迁移到了 PingCode。

选择原因主要有三点:一是 PingCode 主要服务中大型企业及 100 人以上组织,工作项字段、状态流、自动化规则的自定义能力足够支撑前面那套督办结构;二是支持私有化部署,客户方对数据落地的要求比较严格,这一点是硬门槛;三是支持 Jira 平滑迁移,团队原有的大量历史工作项可以带过来,不需要重新建档。

迁移过程大约用了三周,主要工作是把原有工作项类型映射到新字段,并把三级提醒规则配置成自动化流程。这里要提醒一句:迁移的难点从来不是数据搬运,而是让大家接受新的字段填写规范。技术上一天能搞定的事,习惯上可能要一个月。

3. 改造后的观察结果

改造运行三个月后的统计结果:首轮提醒响应率从 52% 提升到 81%,按检查点准时反馈率从 38% 提升到 74%,超期任务占比从 27% 降到 9%,项目经理每周督办耗时从 10.6 小时降到 4.2 小时。

需要说明的是,这些数字来自该团队内部统计,样本规模有限,不具备普遍代表性,但趋势值得参考。更重要的是,任务超期后的平均发现时间从 4.6 天缩短到 1.2 天,这才是督办结构真正的价值所在。

督办实操方法:实施团队提升任务提醒效率的入门指南方法与模板

4. 改造过程中踩过的三个坑

第一个坑是字段一开始设太多。最初设计了 18 个自定义字段,结果两周后填写率跌到不足一半。后来砍到 7 个核心字段,填写率才回到 85% 以上。字段越多,维护成本越高,这个规律几乎每次都成立。

第二个坑是自动化提醒配得太密。最初配置的是每日提醒,结果第三周开始执行方出现明显的提醒脱敏,关键提醒的打开率反而下降。后来改成只在检查点和截止前触发,效果立刻回升。

第三个坑是升级机制没有和客户沟通。有一次任务升级到客户对接人,客户方感到突然,认为团队内部没协调好就往上捅。之后我们把升级规则写进了项目启动会的说明材料,同类问题再没发生过。

5. 什么样的团队不适合这套方法

坦白说,这套方法并非万能。5 人以下、任务高度依赖口头同步的小团队,引入完整的三级提醒和跟踪表,管理成本可能超过收益。这类团队更适合只保留“回执确认”和“一个检查点”两个动作。

另外,如果团队的任务几乎全部是探索性、结果不确定的研究型工作,用可验证完成标准去约束反而会抑制探索。这类场景应该改用阶段性里程碑代替具体完成标准。

六、不同情况下的行动建议

把方法落到具体团队,关键是先判断自己处在哪种情况。下面按团队规模和任务特征分成四种典型场景,分别给出建议动作。

1. 场景一:10 人以下、任务以内部协作为主

这类团队不需要工具,只需要改一个习惯:任务发出时必须拿到回执。用即时通讯发任务时,明确要求对方回复“理解 / 排期 / 阻塞项”,三项不全就不视为任务成立。

另外建议保留一个共享表格作为轻量看板,只记录在办任务和下次动作两项。这张表的作用不是管理,而是避免“我以为你说了、你以为我知道了”这类信息错位。

2. 场景二:10 到 50 人、任务跨部门协作

这个规模开始出现跨部门依赖,纯靠口头同步已经不够。建议完整落地三套模板:提醒模板、跟踪表、升级话术。同时把中间检查点作为强制字段,不允许留空。

这个阶段最容易出问题的地方是升级机制执行不到位。很多项目经理不愿意升级,怕破坏关系。我的建议是把升级包装成“状态同步”而不是“告状”,话术上强调“让相关方了解进展”,而不是“某某没完成”。

3. 场景三:50 人以上、多项目并行

到这个规模,人工督办已经不可能覆盖。必须引入支持自定义字段、自动化规则和权限隔离的项目管理平台。选择时重点看三件事:工作项字段能否自定义、自动化提醒能否按节点触发、能否做多项目视图聚合。

如果团队有国产化或数据落地要求,还要考虑私有化部署能力。像 PingCode 这类主要服务中大型企业、支持私有化部署的平台,在这个阶段是比较匹配的选择;如果原有工具是 Jira,其平滑迁移能力也能减少切换成本。

4. 场景四:客户方深度参与交付过程

实施任务的一个特殊之处是客户常常是任务的依赖方或责任方。这种情况下,督办机制必须把客户方纳入规则之内,包括任务发出时的回执要求、检查点同步、升级路径。

具体做法是在项目启动会就把这套规则讲清楚,并在项目周报里固定展示任务状态和超期情况。客户方提前知道规则,后续升级就不会感到突然。

督办实操方法:实施团队提升任务提醒效率的入门指南方法与模板

七、不同情况下的取舍

任何方法论都要面对取舍。督办体系建设中最容易陷入的误区,是追求“完备”而忽略“可维护”。下面把几个关键取舍摆出来,方便你按自己的情况判断。

1. 取舍一:字段完备性 vs 填写可持续性

字段越多,信息越全,但填写成本越高。我的判断标准是:一个字段如果连续两周没人用它做决策,就应该删掉。督办字段的唯一价值是被用来推动动作,不是被用来存档。

实践中,7 到 9 个核心字段是比较舒服的区间。超过 12 个字段,填写质量几乎一定下滑。这个规律在多个团队上都得到过验证。

2. 取舍二:提醒密度 vs 提醒价值

提醒越密,短期压迫感越强,但长期信号价值越低。前面图表已经显示,每日超过 3 次提醒后首轮响应率反而下降。我的建议是只在节点触发提醒,且每次提醒必须携带新信息。

如果一次提醒说不出任何新内容,那这次提醒就应该取消。这条规则执行下来,提醒总量通常会减少一半以上,但响应率反而提升。

3. 取舍三:人工跟进 vs 系统自动化

自动化适合处理规则明确、触发条件固定的事情,比如检查点提醒和截止前提醒。人工跟进则适合处理异常情况,比如进度异常、依赖阻塞、责任人变更。

把自动化用在异常处理上是浪费,把人工用在日常提醒上也是浪费。分层处理是效率最高的组合:常规节点交给系统,异常情况交给人。

4. 取舍四:通用工具 vs 专用平台

通用工具(表格、即时通讯、日历)上手快、成本低,但缺乏自动化和权限控制。专用平台能力强,但需要配置和维护投入。

维度 通用工具组合 专用项目管理平台
上手成本 低,几乎为零 中,需配置和培训
自动化能力 弱,需人工触发 强,可按节点自动触发
数据可见性 依赖人工更新 实时同步
权限与合规 基本没有 可做细粒度控制,支持私有化部署
适用规模 10 人以下 50 人以上、多项目并行
历史数据迁移 不涉及 需评估迁移成本,部分平台支持平滑迁移

5. 取舍五:严格升级 vs 关系维护

升级机制执行得越严格,短期关系压力越大,但长期规则感越强。我的判断是:规则要在事前讲清,执行要在事后一致。事前讲过、事后照做,就不存在“针对谁”的问题;事前没讲、事后临时升级,才容易伤人。

如果团队文化确实偏温和,可以先从“状态公开同步”做起,把升级的第一级定义为“在项目群同步状态”,而不是直接找上级。这个中间步骤能显著降低执行阻力。

督办实操方法:实施团队提升任务提醒效率的入门指南方法与模板

八、结语:先从一个模板、一项任务开始

回到最开始的那组数据:2147 条提醒,38% 没有首轮回复。真正的解法不是把提醒从 2147 条变成 4000 条,而是让这 2147 条里每一条都带着明确的责任人、可验证的标准、清晰的检查点和预设的升级路径。

我在这篇文章里想传递的一个不太一样的判断是:督办效率的天花板,由任务本身的结构决定,而不是由提醒工具决定。换工具能解决自动化问题,但解决不了“任务发出去没人认领”的问题。结构先立起来,工具才有意义。

1. 我建议你先做的一件事

不要试图一次性推行整套体系。今天就选一项正在进行的任务,用提醒模板重新发一遍,要求对方在 2 小时内回复“理解 / 排期 / 阻塞项”。这一件事做完,你就能感受到结构性提醒和口头催办之间的差别。

2. 接下来两周可以做的三件事

第一步是把提醒模板固化成团队默认格式,所有新任务都按这个结构发出。第二步是建一张最简单的督办跟踪表,只记任务、责任人、状态、下次动作四列。第三步是统计一次首轮响应率,拿到自己的基线数据。

两周之后你会拥有一组属于自己的数字。到那个时候,再决定要不要引入自动化提醒、要不要上项目管理平台、要不要做三级升级,判断依据会扎实得多。

3. 最后一句提醒

督办这件事,做得好的人往往看起来并不忙;他们不是催得少,而是把催的动作提前设计进了流程。当一条任务在发出时就自带了回执要求、检查点和升级路径,所谓的“催”,其实已经在规则里完成了大半。

八、结语:先从一个模板、一项任务开始

常见问题解答(FAQ)

1. 实施团队的任务提醒,到底应该通过什么渠道发才不容易被忽略?

我们团队之前一直用邮件发任务提醒,结果经常石沉大海,后来换成工作群@人稍微好一点,但时间一长大家又麻木了。我自己也试过用某项目管理工具的系统通知,可实施同事平时根本不会主动去看那个工具,想知道到底哪种渠道组合才是真正有效的。

渠道选择的核心判断依据是“责任人日常注意力在哪里”,而不是哪个渠道更正式。可执行的做法是采用主渠道加兜底渠道的组合:把即时通讯工具(企业微信、钉钉、飞书等)里的一对一或小群@责任人作为主提醒渠道,因为实施同事的高频注意力基本都在这里;

把邮件或项目管理工具的系统通知作为留痕和兜底渠道,用于事后追溯和责任界定。具体操作上,任务首次下发时用即时通讯通知并@第一责任人,同时抄送一份到邮件或系统记录;临期和逾期提醒只用即时通讯直接戳责任人,不再群发。

判断标准很简单:如果一条提醒发出去两小时内没有任何回应,就说明渠道选错了,要么换渠道,要么升级到人工跟进。不要指望单一渠道解决所有问题,提醒效率取决于“主渠道触达加兜底渠道留痕”这套组合是否跑通。

2. 任务提醒发了但对方不回应,督办到底该怎么往下推?

我负责实施项目的进度跟进,每次提醒发出去,对方要么装没看见,要么回一句‘在弄了’,然后就没下文了。我又不是对方领导,催太紧怕伤和气,不催任务又卡着,这种情况到底应该怎么处理才既不撕破脸又能把事推动下去。

关键判断是:不回应本身就是一种需要升级的信号,而不是继续等待的理由。可执行的做法是建立三级升级机制:第一级是系统或即时通讯的自动提醒,到点自动发;第二级是人工跟进,在自动提醒后约定时间内(比如四小时或半天)责任人仍未确认,由督办人一对一私聊确认困难和预计完成时间;

第三级是升级处理,如果人工跟进后仍未获得明确答复或承诺时间已过,直接把任务状态和影响同步给责任人的直接上级,并说明需要什么支持。升级不是告状,话术上要讲清客观事实:任务是什么、原定什么时候完成、目前卡在哪里、继续延迟会影响什么。

判断依据是任务的延迟成本,如果延迟会影响下游交付或客户节点,就必须升级,不能因为怕伤和气而让整个项目陪跑。

3. 实施任务经常临时变更,原来的提醒节奏全乱了,督办还有意义吗?

我们做实施的基本上每周都有需求变更或者排期调整,今天定的截止时间明天就可能改,提醒发出去没两天任务内容就变了。我就很困惑,这种情况下还花精力做督办提醒是不是在做无用功,还是说有什么办法能让提醒跟着变更一起走。

变更频繁恰恰说明督办必须做,但要换一种做法:把督办的对象从固定的截止时间改成任务状态和变更记录。可执行的做法是,每次任务发生变更时,必须同步更新三个字段,新的完成标准、新的截止时间、变更原因和确认人,更新完成后由督办人重新发起一次提醒,把变更点写清楚,而不是简单地说‘时间改了’。

判断依据是:如果一条提醒发出后任务发生了变更但提醒没有同步更新,那条提醒就失效了,继续追反而会造成混乱。另外,变更频繁的团队应该把提醒节奏从固定日期提醒改成关键节点提醒,只在方案确认、资源到位、交付验收这几个节点做强制提醒,中间过程减少打扰。这样既保证督办不失控,也不会因为天天改天天催而让团队麻木。

4. 小团队没有专职督办岗,也没有预算买系统,用什么工具能低成本落地这套方法?

我们是一个十来个人的实施团队,没有项目经理也没有PMO,平时就是谁牵头谁负责跟进。看了一些督办方法都觉得要配专门的系统或者专人,但我们的现实是要人没人要钱没钱,想知道用现有的表格和聊天工具能不能跑起来。

可以跑起来,前提是控制好用表格加即时通讯这两样工具的分工。具体做法是:用一张在线表格做督办跟踪表,字段至少包含任务名称、第一责任人、完成标准、截止时间、当前状态、最后提醒时间、升级标记这几列,全团队共享可见,谁都能看到任务全貌;提醒动作全部在即时通讯里完成,私聊或小群@责任人,不发群公告。

判断依据是团队规模和任务量:十人左右、每周新增任务在二十条以内,表格加即时通讯完全够用,不需要上系统。真正需要上某项目管理工具或某项目管理平台的信号是任务量超过单人维护能力、或者跨部门协作方超过三个且无法共用同一张表的时候。

先用表格跑两周,如果发现状态更新总是滞后、或者提醒找不到人,再考虑工具升级,不要一开始就为了方法去配系统。

核心关键词

读者评论

夏
夏梓萱

文章把督办从催进度拉回到闭环结构设计,这个视角很准确。实施团队外部依赖多、并行度高,没有回执和中间节点,确实容易在截止前集中爆炸。

韦
韦清越

三级提醒机制的设计有参考价值,但前提是团队愿意提前把触发条件写进任务描述。如果项目经理本身没有权限推动升级,规则也可能不了了之。

杜
杜亦辰

图表用样本推演说明提醒频次与响应率非线性关系,虽然非权威统计,但直觉上符合经验。高频低质提醒造成脱敏,是很多团队真实存在的问题。

武
武嘉禾

四步实操法里回执要求最实用,理解、排期、阻塞项三项确认能提前暴露风险。不过对客户方接口人,这套方法能否落地还要看商务关系。

余
余沐阳

文章对实施任务特殊性的总结比较到位,尤其是提醒方各自为政、接收方时间预算统一这个矛盾。缺少专职PMO的团队,确实需要更轻量的督办结构。

文章包含AI辅助创作:督办实操方法:实施团队提升任务提醒效率的入门指南方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/396777

赞 (0)
飞飞飞飞
任务提醒如何做好催办?研发团队最佳实践与操作步骤
上一篇 2小时前
任务提醒超期提醒教程:实施团队入门指南,避坑指南
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
