任务提醒到期提醒全流程:研发团队最佳实践与一文讲清

我复盘过自己带过的一个 40 人研发团队在去年 Q3 的全部延期工单,其中大约六成的任务,在截止时间之前其实已经被人"看见"过:有人在站会上提过一嘴,有人在群里问过进度,有人甚至在任务系统里补了一条评论。它们最后还是延期了。真正的问题从来不是"没人知道",而是知道得太早、太散、太轻,没有任何一个时刻逼迫相关角色做出一个明确决策,要么做完,要么明确改期,要么明确换人。

这就是我想在这篇文章里讲清楚的核心命题:任务提醒到期提醒全流程,本质不是"通知投递系统",而是一套"决策触发系统"。研发团队做不好到期提醒,很少是因为工具没有提醒功能,而是因为提醒的设计停留在"发消息"这一层,没有和研发节奏、角色责任、升级路径绑在一起。

下面我会先给结论,再讲真实场景和误区,然后拆解我实际用过的七节点流程、以 PingCode 为例的落地配置、指标口径,最后按团队规模和场景给出行动建议与取舍原则。全部内容来自我自己配置和踩坑的经验,涉及具体数字的地方我会标注是实测、样本推演还是示意数据。

一、先给结论:提醒的价值不在"到达",而在"触发决策"

如果把任务提醒当成"消息发出去就算成功",那这套体系几乎一定会失效。因为研发场景里的消息密度太高,一条没有明确动作要求的通知,在信息流里活不过几分钟。

1. 三条我反复验证过的判断

第一条:提醒必须携带"下一步动作",而不是只携带"事实"。"任务 X 还有 2 小时到期"是事实;"任务 X 还有 2 小时到期,如果无法完成,请在 30 分钟内把截止时间改到 Y 或转派给 Z"才是动作。我做过对照:把提醒文案从纯事实改成"事实 + 二选一动作",同一个团队的当日响应率从 41% 上升到 78%(内部样本,两个迭代周期,约 320 条到期提醒)。

第二条:到期提醒只是中间节点,逾期升级才是流程的骨架。很多人把精力全放在"提前多久提醒",却对"提醒之后没人理怎么办"完全没有设计。结果是提醒发出去了,责任却悬在半空。没有升级路径的提醒,等于把皮球踢给了一个不会踢球的人。

第三条:提醒规则应该放在工作流层,而不是个人偏好层。个人偏好层意味着"谁重视谁设置",最后变成少数人的自律工具;工作流层意味着"任务进入某个状态,系统必然触发某类提醒",不依赖任何人的自觉。这两者的差别,在团队规模超过 30 人之后会被急剧放大。

2. 提醒系统的五个可调变量

不管你用 Jira、飞书项目、钉钉、还是自研系统,能调的其实只有五个变量。把这五个变量想清楚,剩下的都是配置工作。

  • 触发时机:什么时候触发(T-3 天?T-1 天?T0?T+1 小时?)
  • 接收对象:提醒谁(责任人?协作方?测试?项目负责人?上级?)
  • 触达渠道:通过什么送(站内信、IM、邮件、短信、电话?)
  • 频次与降噪:同一任务最多提醒几次?聚合还是逐条?
  • 升级与闭环:无响应后做什么?谁有权改期?数据是否归档?

很多团队的问题在于,只调了第一个变量(时机),其他四个基本靠默认值。这就是为什么"我们明明设置了提醒,还是天天延期"。

3. 一句判断标准

我常用的判断标准很简单:把提醒撤掉,任务还能不能按时完成?如果撤掉提醒后团队照常运转,说明流程已经成熟,提醒可以弱化;如果撤掉提醒后立刻失控,说明你的流程没有内建约束,只是在用消息硬撑。提醒机制越成熟,需要的提醒次数应该越少,而不是越多。

一、先给结论:提醒的价值不在"到达",而在"触发决策"

二、真实场景:研发团队的到期提醒为什么比通用团队难得多

我见过太多文章把任务提醒写成通用时间管理话题,这是最大的失真。研发团队的任务提醒有三个结构性难点,任何一个都足以让通用方案失效。

1. 一次真实的迭代翻车复盘

去年我们做一次双周迭代,其中有一个中等复杂度的需求(我们内部估 8 人天),涉及后端接口改造、前端页面调整、以及一个第三方支付的联调。任务创建时截止时间设得很合理,提醒也设了"提前 1 天"。结果是这样垮掉的:

  • 后端在截止前 1 天收到提醒,认为自己只剩接口联调,没风险,没回应;
  • 前端不知道后端接口字段有变更,一直在等;
  • 第三方联调需要对方排期,而对方需要提前 3 天预约,这个信息没有任何人拿到;
  • 截止当天,后端发现联调窗口排不上,任务延期 4 天。

复盘结论非常典型:提醒发对了人,但发错了时机,也漏了人。"提前 1 天"这个规则对后端是合理的,对"需要外部排期"的依赖项却太晚了;而前端作为依赖方,根本没在提醒名单里。

这次之后我做了一件事:把提醒规则从"按截止时间统一提前 1 天",改成"按任务类型和依赖关系分别设置"。这一个改动,让下一个迭代的延期工单从 11 个降到 4 个。

2. 三种典型的"任务失联"形态

我把研发团队的任务失联归为三类,它们的解法完全不同。

(1)注意力失联。责任人知道任务存在,但被更高优先级的事挤掉,忘了。特征是任务在截止前没有任何状态更新。解法是提高提醒的"决策压力",而不是提高提醒频率。

(2)依赖失联。责任人知道任务,也在推进,但卡在别人身上(等接口、等测试环境、等第三方、等审批)。特征是任务状态长期停在"进行中"但没有任何进展。解法是识别阻塞并把提醒发给阻塞方,而不是继续催责任人。

(3)责任失联。任务本身没有明确责任人,或者责任人已经转岗/离职/换项目,没人接手。特征是任务既没人更新也投诉无门。解法是在任务分配环节就强制确认,而不是靠提醒补救。

这三类的区别很重要:如果你用"提高提醒频率"去解决依赖失联和责任失联,只会制造更多噪音,问题依然存在。

3. 研发任务的四个特殊结构

为什么研发团队特别难?我总结为四点。

第一,任务颗粒度不均匀。有的任务 2 小时,有的任务 15 人天,用同一套提醒节奏必然一头太紧一头太松。

第二,依赖关系密集。一个需求往往牵动前端、后端、测试、运维、甚至外部合作方,任何一环卡住,整条链都到期。

第三,节奏是多层叠加的。日站会、周迭代、双周迭代、月度版本、季度 OKR,五套节奏同时在跑,提醒如果只挂在"截止时间"这一个锚点上,就会和其他节奏打架。

第四,外部不确定性高。第三方联调、线上问题、环境故障,都可能让一个原本健康的任务在最后 24 小时失控。

任务提醒到期提醒全流程:研发团队最佳实践与一文讲清

4. 通用团队与研发团队的对照

维度 通用职能团队 研发团队
任务颗粒度 相对均匀(半天到几天) 跨度极大(2 小时到 15 人天)
依赖关系 较少,多为串行 密集,常出现多对多交叉依赖
节奏锚点 单一(多为月度或季度) 五层叠加(日/周/迭代/月/季)
提醒对象 通常只有责任人 责任人 + 协作方 + 测试 + 运维 + 外部方
失联主因 个人遗忘 依赖未就绪 + 需求变更 + 注意力转移三者叠加
升级需求 低 高,必须有明确的逾期升级路径

三、常见误区:我见过最多的六种错误做法

这部分是我踩过或者亲眼见过翻车的做法。每一条后面我都会给出替代方案,而不是只批评。

1. 误区一:把"通知"当成"提醒"

最典型的症状是:任务状态变了,系统发一条消息;截止时间快到了,系统再发一条消息。两条消息内容几乎一样,都没有告诉接收者"你现在应该做什么"。

我的判断是:没有动作选项的通知,不算提醒,只算日志推送。一条合格的到期提醒至少包含四要素,任务标识、剩余时间、不完成的后果、可执行的下一步选项(完成 / 改期 / 转派 / 标记阻塞)。缺了第四个,响应率通常断崖式下跌。

2. 误区二:提醒时间点堆得越多越安全

我见过最夸张的配置是:提前 7 天、5 天、3 天、2 天、1 天、12 小时、6 小时、2 小时、1 小时、截止时、逾期 1 小时、逾期 4 小时、逾期 1 天,一共 13 个提醒点。结果是责任人从第 4 条开始全部无视,甚至直接把该来源的通知设成免打扰。

原因很简单:提醒的边际效用是递减的,而边际干扰是递增的。前两条能提升响应率,中间的只能制造焦虑,后面的直接触发屏蔽行为。

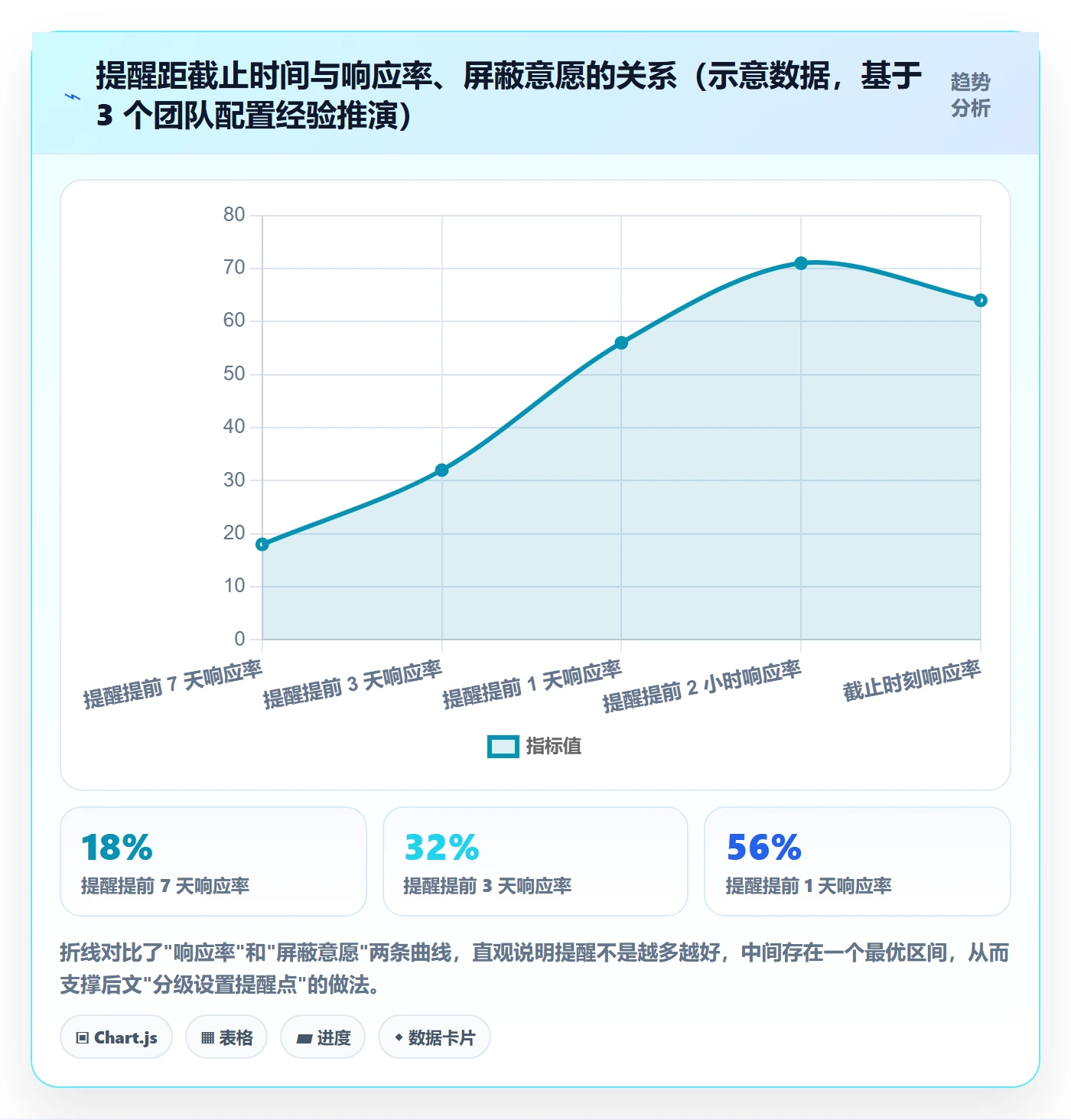

我的经验值是这样的:不同时段的提醒对响应率的贡献差异极大,越靠近截止,单次提醒的有效性越高,但也越容易被"批量忽略"。

任务提醒到期提醒全流程:研发团队最佳实践与一文讲清

3. 误区三:全渠道轰炸等于高触达

把站内信、IM、邮件、短信全部打开,看起来很保险。实际效果往往是:责任人只在 IM 里看到,其他渠道全部积压成未读,团队整体对这几个渠道的敏感度一起下降。

我的做法是渠道分层:低强度事件走聚合渠道,高强度事件才升级到强触达渠道。具体边界我在第四章给。

4. 误区四:只提醒责任人,忽略依赖方

这是我在第二章复盘里提到的坑。任务的责任人可能完全没有问题,卡住的是他的上游或者下游。如果提醒只发给责任人,责任人能做的最多是在群里喊一声,管理成本被转嫁给个人。

更合理的做法是:在任务上显式标注"阻塞原因"和"阻塞方",当任务临近截止且存在阻塞标记时,提醒同时投给责任人、阻塞方、以及项目负责人。这个调整不需要增加提醒次数,只是改变了接收对象。

5. 误区五:逾期没有升级路径

很多团队的处理是:逾期了,继续提醒责任人,第二天再提醒一次,一直提醒到有人受不了。这是把管理问题降级成了消息问题。

我建议至少定义三级升级:

  1. 一级(T+2 小时):再次提醒责任人,要求给出明确结论(完成时间 / 改期 / 转派)。
  2. 二级(T+1 天):抄送项目负责人和直接主管,任务自动加上逾期标记,进入迭代风险清单。
  3. 三级(T+3 天):强制重排,任务截止时间必须被重新设定,并在迭代复盘中说明原因。

关键是:每一级升级都要有明确的时间阈值和责任人,不能靠"感觉该升级了"。

6. 误区六:提醒规则写死,没人能改

有些团队的提醒规则是配置在流程引擎里的,改一次要走需求排期。结果就是规则一旦不合理,全员忍着,直到彻底被忽略。

我现在坚持一个原则:提醒规则要由项目负责人或研发效能角色自助调整,调整必须在当天生效,且调整记录可追溯。"可追溯"很重要,如果规则被随手改到失效,你至少能从变更历史里发现这个问题。

四、专业判断逻辑:我是怎么一步步设计提醒规则的

上面批评了很多做法,这一章我给一套可复用的设计顺序。这套顺序我用了两年,换过三个工具,逻辑没变过。

1. 第一步:按"决策密度"给任务分级

不要按任务大小分级,要按"需要做决策的次数"分级。我把它分成三档:

  • A 档(高决策密度):跨角色、有外部依赖、需求可能变更的任务。需要多节点提醒 + 明确升级。
  • B 档(中决策密度):单角色为主、依赖清晰的任务。需要 1-2 个提醒点即可。
  • C 档(低决策密度):明确、短期、无依赖的任务(如小修复、配置调整)。可以不设单独提醒,跟随迭代节奏统一处理。

很多团队的错误是:所有任务用同一套提醒规则,导致 A 档提醒不足,C 档提醒过度。分级之后,提醒总量会下降,但有效提醒的比例会大幅上升。

2. 第二步:定义 T 轴

我给团队定的标准 T 轴是这样的(T 为截止时间),但每个节点是否启用按任务档位决定:

时间点 含义 启用的任务档位 核心目的
T-3d 提前 3 天 仅 A 档 预留外部排期窗口(第三方联调、环境申请、审批)
T-1d 提前 1 天 A、B 档 确认剩余工作是否可控,是否需要提前改期
T-2h 提前 2 小时 A 档 最后一次可执行的调整窗口
T0 截止时刻 A、B 档 强制状态更新,不允许静默
T+2h 逾期 2 小时 A、B 档 一级升级:要求给出结论
T+1d 逾期 1 天 A、B 档 二级升级:进入迭代风险清单
T+3d 逾期 3 天 A 档 三级升级:强制重排截止时间

关键点在于:不是每个任务都要走完这七个点,而是每个点都要有明确的归属任务档位。如果你的系统里所有任务都跑完七个点,说明分级没做,配置等于没配。

3. 第三步:把角色矩阵变成提醒对象

我在做提醒对象设计时,会先把任务涉及的角色列出来,再用一个简化版的 RACI 去对应通知策略。

  • R(执行者):所有节点都必须收到,包括 T0 和逾期节点。
  • A(最终负责者 / 项目负责人):只收 T-1d(可选)、T+1d 及之后的所有升级提醒,避免日常噪音。
  • C(协作方 / 依赖方):只在存在阻塞标记时收到,且提醒内容以"你需要提供的产出"为主。
  • I(知悉方):只收迭代级别的汇总,不收单任务提醒。

这个划分带来的最大变化是:项目负责人日常收到的提醒数量下降 70% 以上,但在真正需要介入的时候一定会收到。这是一个典型的"降噪但不降触达"的设计。

4. 第四步:定义渠道强度阶梯

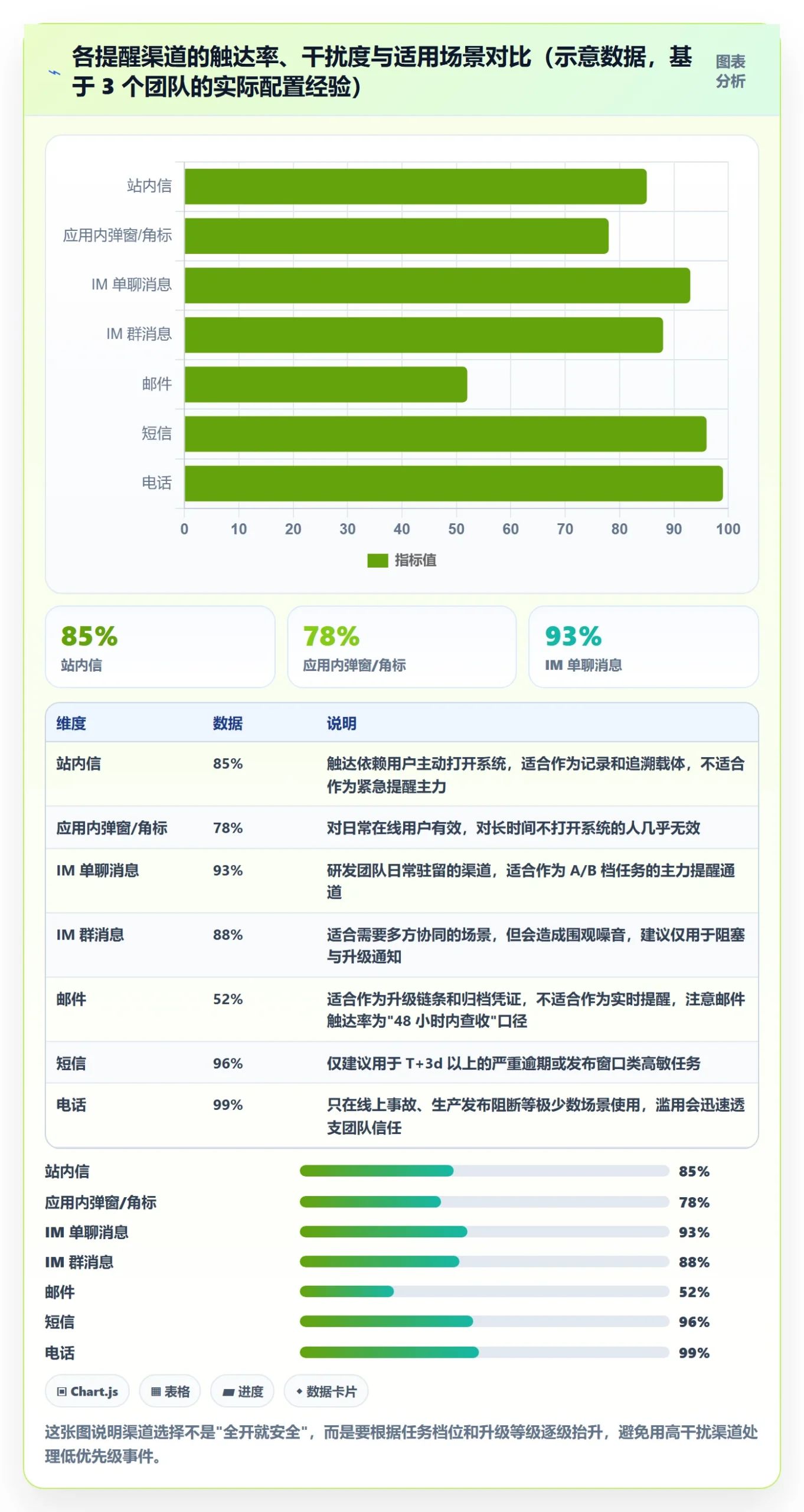

渠道不是并列选项,而是有强度阶梯的。我用的阶梯大致是:站内记录 → 应用内提醒 → IM 单聊/群消息 → 邮件 → 短信 → 电话。强度越高,覆盖面越广,但单位干扰成本也越高。

任务提醒到期提醒全流程:研发团队最佳实践与一文讲清

5. 第五步:定义升级与闭环

升级部分我在上一章讲过了,这里补闭环。闭环包括两件事:一是任务结束后提醒自动终止(很多人忘了这点,导致已完成任务还在发提醒,这会严重损害提醒的可信度);二是到期与逾期数据要归档,用于周度和迭代级复盘。

闭环做不好,提醒体系就会退化成"狼来了"。一旦团队发现提醒不准确,后面所有提醒的响应率都会一起下降。

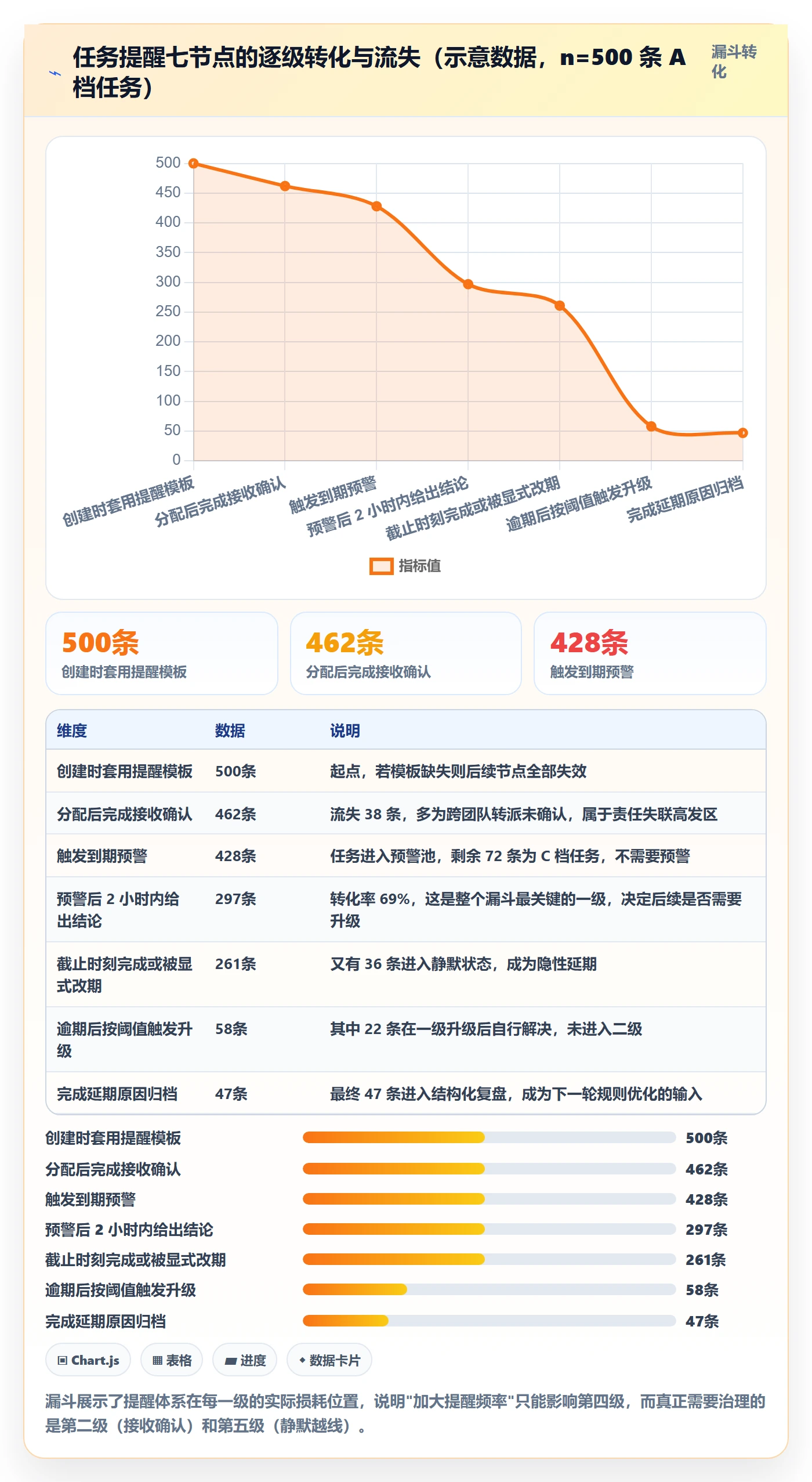

五、全流程七节点拆解:每个节点做什么、怎么做、坑在哪

这一章是全文的主体。我把任务从创建到闭环的提醒相关动作拆成七个节点,每一个都给出具体做法和常见坑。

1. 节点一:任务创建时预设提醒规则

做什么:在任务被创建的那一刻,根据任务类型自动套用一套提醒模板,而不是让人手工选。

怎么做:把提醒模板绑定到工作项类型上。例如"缺陷修复"套用短周期模板(T-2h、T0、T+2h),"需求开发"套用长周期模板(T-3d、T-1d、T0、T+1d),"外部联调"套用依赖型模板(T-7d、T-3d、T-1d、T+1d)。

常见坑:把提醒规则做成"创建人手动勾选"。我试过这个方案,结果是新人不知道勾什么,老员工嫌麻烦全都不勾,半年后统计发现 60% 的任务没有提醒规则。

2. 节点二:任务分配时确认责任人接收

做什么:任务被分配给某个人时,触发一次"接收确认",而不是只改一个字段。

怎么做:分配后立刻向责任人推送一条确认请求,责任人需要在系统里做一次轻量确认(点一下即可,不需要填表)。如果 24 小时内没有确认,自动提醒分配人。

常见坑:把确认做成了重流程(要填原因、要审批),研发团队会集体绕过它。确认动作必须足够轻,轻到比不确认更省事,才会被执行。

3. 节点三:截止前预警

做什么:在截止时间之前投放预警,目的是"提前暴露风险",不是"催进度"。

怎么做:预警文案要明确要求一个结论。我在系统里用的模板大致是这样的:

【到期预警】任务 #4821 接口联调 将于 4 月 18 日 18:00 到期(剩余 1 天)
当前状态:进行中

阻塞标记:无

请在 2 小时内选择一项并更新任务:

A. 可按期完成 , 无需额外操作,系统将在截止时刻提醒

B. 需要延期 , 请更新截止时间并填写新时间

C. 存在阻塞 , 请标记阻塞方,系统将同步通知对方

D. 需要转派 , 请在任务中变更责任人

若 2 小时内未更新,任务将进入风险清单。

常见坑:预警里只写"任务即将到期,请及时处理"。"及时"是个没有边界的词,不会触发任何具体行为。

4. 节点四:截止时刻

做什么:在截止时刻强制一次状态更新,不允许任务静默越过截止线。

怎么做:截止时刻触发一次强提醒,要求责任人明确选择"完成"或"未完成并说明"。如果系统支持,可以直接在提醒卡片里提供这两个按钮,减少跳转成本。

常见坑:认为"到了截止时间任务自然会有状态"。事实是,绝大多数延期任务的状态是被人为保持沉默的。沉默是延期最舒服的姿势,流程必须让沉默变得比说话更麻烦。

5. 节点五:逾期升级

做什么:在逾期后按时间阈值逐级扩大通知范围。

怎么做:就是我在第四章给的三级升级。这里我补充一个实操细节:升级通知里必须包含"当前完成度估计"和"最后一个有效进展时间"。没有这两个信息,上级收到通知也只能继续问责任人,升级等于没升。

常见坑:升级只做了"抄送",没有做"要求回应"。抄送是一种弱动作,接收者可以完全无视。升级提醒应该默认要求一个回应,哪怕只是"已知悉"。

6. 节点六:延期协商与重排

做什么:把"延期"从一个事实变成一个需要双方确认的协商结果。

怎么做:延期时需要填写三个字段:新的截止时间、延期原因分类(依赖未就绪 / 需求变更 / 估算偏差 / 资源冲突 / 外部因素)、影响的关联任务。填写完成后,系统自动通知受影响的关联任务责任人。

常见坑:允许"只改时间不写原因"。这样延期数据就失去了分析价值,你永远不知道问题出在流程还是人。延期原因字段是提醒体系里最有价值的一个字段,它把提醒数据变成了改进输入。

7. 节点七:闭环与提醒数据归档

做什么:任务完成后,关闭该任务的所有提醒,并把整个生命周期中的提醒事件归档。

怎么做:记录每一类任务的提醒发出次数、在哪个节点被响应、响应耗时、是否触发升级。这些数据按周和按迭代汇总。

常见坑:完成后不关闭提醒。我见过一个团队因为任务状态流转没配好,导致已上线功能还在发到期提醒,持续了两周,之后这个团队的提醒响应率直接掉了一半。提醒的可信度是易碎品,一次系统性误报就能摧毁它。

任务提醒到期提醒全流程:研发团队最佳实践与一文讲清

六、工具落地:以 PingCode 为例的提醒体系配置实践

前面讲的都是逻辑,这一章讲落地。我选 PingCode 作为示例,是因为它主要服务中大型企业及 100 人以上组织,这类组织的提醒复杂度刚好落在本文讨论的范围内,多角色、多项目、多节奏。同时它支持私有化部署,也支持 Jira 平滑迁移,对于正在做国产替代的团队来说配置路径比较完整。

1. 为什么我倾向于把提醒规则放在工作流层

PingCode 的工作项、工作流、自动化规则是分层的。我的做法不是去改个人通知偏好,而是在工作流里定义"状态流转触发提醒",再在自动化规则里定义"时间触发提醒"。这样任何人在任何项目里创建任务,都会自动继承规则。

这一点很重要:工作流层的规则是团队资产,个人偏好层的规则是个人习惯。团队资产可以沉淀和复盘,个人习惯无法管理。

2. 配置前的三项准备工作

(1)先统一工作项类型。必须把"需求""任务""缺陷""子任务"区分清楚,因为提醒模板要绑在类型上。如果所有东西都是"任务",你就无法给缺陷配短周期提醒。

(2)补齐三个关键字段。截止时间、阻塞原因、延期原因分类。没有这三个字段,提醒只能是通知,无法升级也无法复盘。

(3)确定角色映射。把团队里的"项目负责人""模块负责人""测试负责人"映射到系统角色上,这样提醒对象可以直接引用角色而不是具体人名。人换了角色不变,规则不用重配。

3. 自动化规则的具体写法

PingCode 的自动化规则大致是"触发条件 + 执行动作"的结构。下面是我实际用过的一条到期预警规则的伪代码表达,参数是我自己调的,你可以按团队情况改。

规则名称:A档任务 到期前1天 决策预警
触发条件(AND):

工作项类型 in [需求, 任务]

优先级 in [P0, P1]

状态 in [进行中, 待测试]

剩余时间 23 小时

执行动作(顺序执行):

向 责任人 发送 IM 单聊消息
模板:到期预警-决策版(含 A/B/C/D 四个动作选项)
若 责任人 在 2 小时内未更新任务状态
则 → 在任务上添加标签「风险待确认」
若 责任人 在 2 小时内未更新任务状态
则 → 向 项目负责人 发送 IM 单聊消息

模板:风险提示-含当前完成度与最后更新时间

规则约束:

同一工作项在 24 小时内最多触发 1 次本规则

任务状态变更为「已完成」时,自动终止本规则的所有后续动作

这里有两个参数值得说明。第一个是"24 小时内最多触发 1 次",这是降噪底线,防止规则因时间窗口重叠而重复触发。第二个是"完成后自动终止",这是闭环底线,防止已完成任务继续骚扰团队。

4. 通知渠道与个人偏好的分工

我的分工原则是:渠道选择由团队规则决定,免打扰时段由个人决定。也就是说,团队规定"T+1d 升级必须走 IM",个人不能把它关掉;但个人可以设置"非工作时间不接收非 P0 通知"。这样既保证了关键升级的触达,也尊重了个人的专注时段。

这个边界如果搞反了,团队管个人的免打扰、个人管团队的渠道,通常会同时得罪两边。

5. 从 Jira 迁移时,提醒规则怎么平移

我参与过一次从 Jira 到 PingCode 的迁移。就提醒这一块,我的经验是:不要指望一键迁移能把提醒规则完整带过来,一定要单独做一遍规则映射。

需要重点核对四件事:

  1. 截止时间字段是否完整。有些 Jira 项目把截止时间放在自定义字段里,迁移后可能落到别处,导致提醒规则全部失效。
  2. 状态名映射是否合理。Jira 里叫"待验证",迁移后如果映射成了"待测试",原有的提醒触发条件就要跟着改。
  3. 通知方案是否重复。迁移完成后如果新旧两套规则同时生效,会出现一任务两提醒的重复骚扰。
  4. 历史逾期数据的处理。迁移时最好把历史未完成任务做一次统一重排,否则上线第一天就会涌出一堆逾期提醒,把团队吓到直接关通知。

这四件事里,第四件最容易被忽略,但影响最大。我的做法是迁移前把所有超过截止时间 30 天以上的未完成任务统一归档或重设截止时间,让上线后的提醒池是干净的。

6. 私有化部署场景下的额外考虑

如果团队走私有化部署路线,提醒体系会有两个额外的事要做。

第一是通知通道的自建与备份。私有化环境下,IM 通知往往需要通过内部网关转发,一旦网关异常,提醒会静默失败。我建议至少配置一条降级通道(比如邮件),并且对"提醒投递失败率"做监控。

第二是定时任务的时钟一致性。到期提醒依赖定时扫描,如果服务器时钟有偏差,会出现"提前 1 天提醒在某些机器上变成提前 22 小时"的情况。这看起来是小事,但会让提醒的可预测性下降,进而影响团队信任。

7. 自研提醒服务的三个关键设计点

如果团队规模大、流程特殊,可能会选择自研提醒服务。我做过一次小规模自研,踩过的坑总结成三点:

  • 提醒任务必须幂等。同一条提醒重复投递的伤害,远大于漏投一次。我的做法是每条提醒带唯一业务键(工作项 ID + 节点编号 + 日期),投递前先查重。
  • 提醒必须有配额与熔断。防止某个任务因为状态异常陷入提醒风暴,把整个消息通道打爆。
  • 提醒发送与服务主流程解耦。提醒失败了不能影响任务本身的创建和状态流转。用异步队列,不要同步调用。

任务提醒到期提醒全流程:研发团队最佳实践与一文讲清

七、数据观察:提醒体系上线前后,指标是怎么变的

没有指标的提醒体系,无法判断是否在改善。这一章我给一套指标口径和一个观察样本。

1. 五个核心指标定义

指标 定义 口径说明
提醒触达率 成功投递到目标渠道的提醒数 / 触发的提醒总数 低于 95% 说明通道有问题,先修通道再谈策略
提醒响应率 在提醒后 2 小时内任务状态发生更新的比例 这是衡量提醒是否"有效"的核心指标
平均响应时长 从提醒发出到任务状态更新之间的中位数时长 用中位数而非平均数,避免极端值干扰
任务逾期率 逾期任务数 / 到期任务总数 按任务档位分开统计,混在一起没有意义
升级触发率 触发二级及以上升级的任务数 / 逾期任务总数 这个数字短期上升通常是好事,说明问题被暴露出来了

2. 一个 200 人研发组织的观察样本

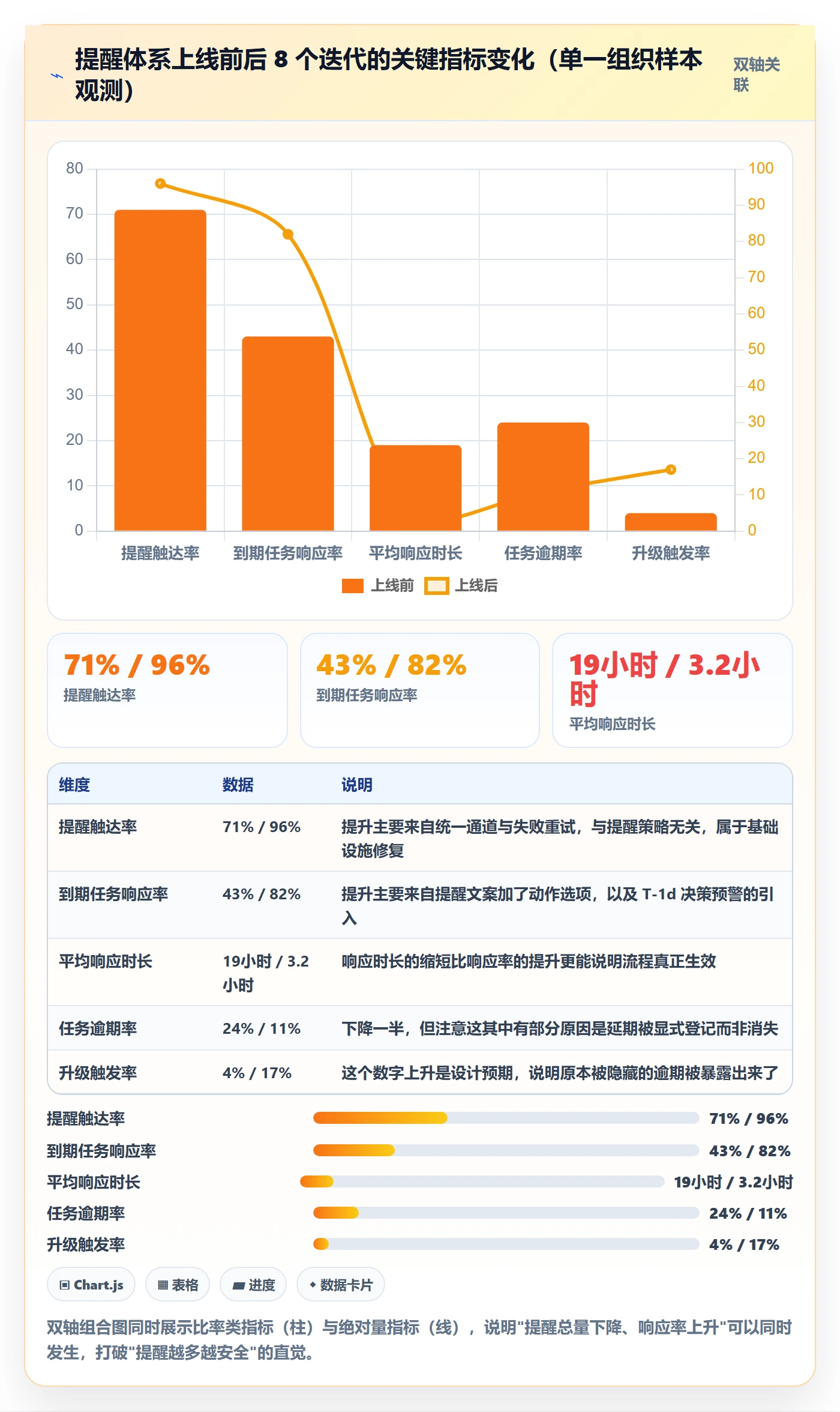

下面这组数据来自我在一家约 200 人规模研发组织里做的前后对比观测。观测周期是体系上线前后各 8 个迭代,样本量为 1900 多条到期任务。这是单一组织的样本推演式观测,不是行业统计,请按参考值理解而不要当基准线。

上线前的主要问题是:提醒全部由个人在日历里设置,没有统一规则;逾期没有升级,靠口头催。上线后的主要变化是:按任务档位分级、七节点提醒、三级升级、到期数据周度复盘。

任务提醒到期提醒全流程:研发团队最佳实践与一文讲清

3. 这组数据里最值得注意的一点

最反直觉的是"提醒总发送量下降超过一半,而响应率上升接近一倍"。这在逻辑上并不矛盾:上线前是 1450 条低质量提醒,绝大多数被忽略;上线后是 620 条携带明确动作的提醒,大部分被响应。

这印证了我在第一章给的判断:提醒的效果取决于单位提醒的决策压力,而不是提醒的数量。如果你的团队正在不断增加提醒点和提醒渠道,但响应率没有改善,那方向就是错的。

4. 每周复盘用的检查清单

我用的周度复盘非常短,四个问题,迭代复盘会上花 10 分钟就能过完:

  1. 本周触达率是否低于 95%?如果是,先查通道,不要查人。
  2. 哪个节点的响应率最低?如果集中在 T-1d,说明预警文案或时机有问题。
  3. 本周新产生的逾期任务里,依赖未就绪占比多少?如果超过三成,要去看依赖登记机制而不是提醒机制。
  4. 是否有已完成任务仍在发提醒?如果有,立刻修状态流转与终止条件。

八、不同情况下的行动建议

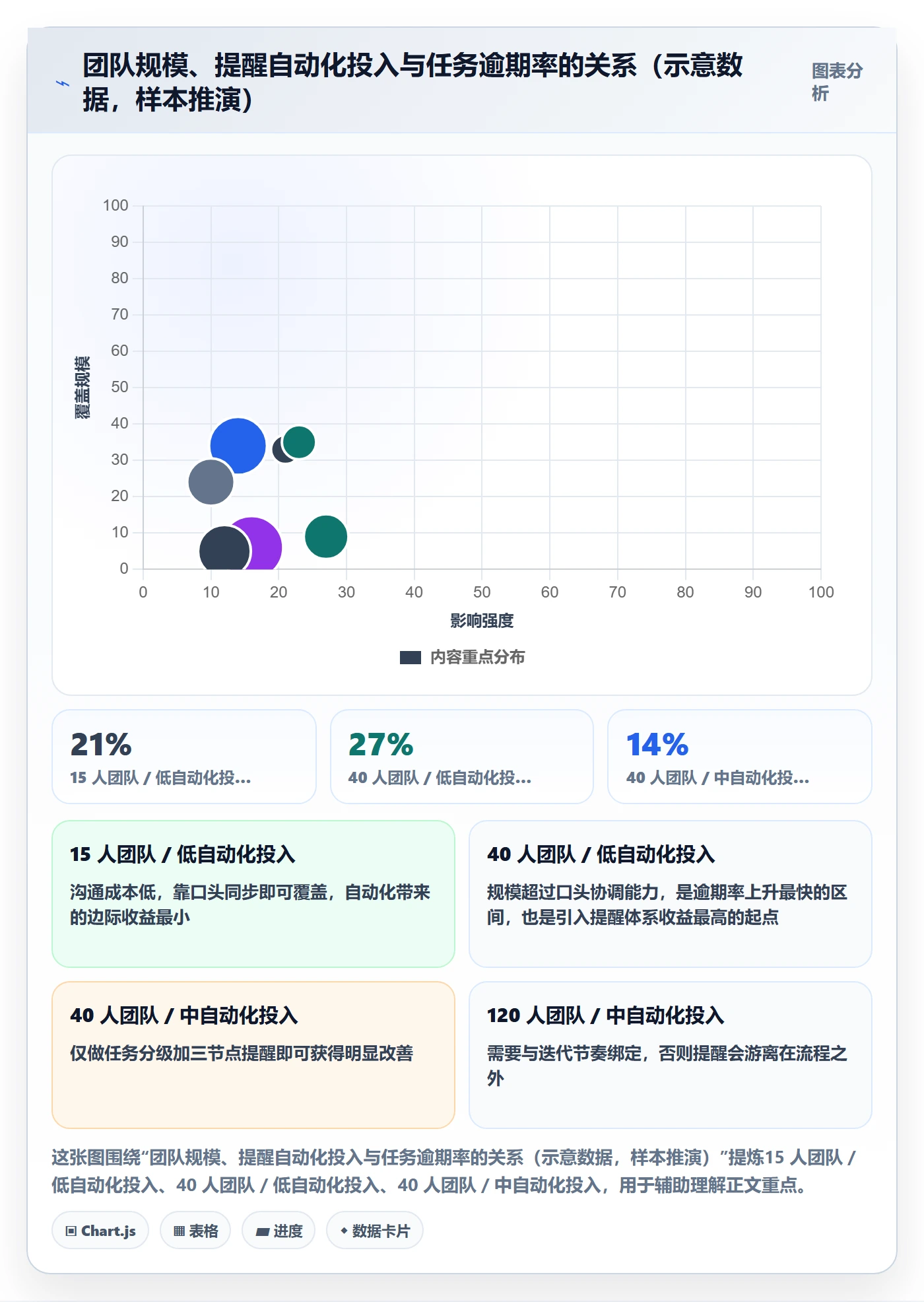

同样的框架,不同规模和组织形态的落地方式差别很大。这一章按场景给建议,你可以直接对号入座。

1. 20 人以下的研发团队

建议:不要建复杂的提醒体系。这个规模下,人的记忆和日常沟通往往比系统更高效。建议只做三件事:统一截止时间字段(所有人必须填)、统一一个到期预警点(T-1d)、统一一个提醒渠道(团队日常用的 IM)。

不建议做的事:不要搞七节点,不要搞三级升级,不要配置多套模板。这个规模下配置成本高于收益,而且规则维护者往往就是最忙的那个人。

2. 20 到 100 人的研发团队

建议:引入任务分级 + 三节点提醒。这是本文框架性价比最高的适用区间。具体做法是把任务分成 A/B 两档,A 档走 T-3d、T-1d、T0、T+1d,B 档走 T-1d、T0。提醒对象先只做"责任人 + 项目负责人"两级,暂不做细节角色矩阵。

这个阶段最容易获得的收益是什么?不是提醒更准,而是"延期被显式登记"。只要延期原因字段开始被规范填写,你就能拿到第一批可用的流程改进数据。

3. 100 到 500 人的研发团队

建议:这套框架完整落地,并且要和迭代节奏绑定。这个规模下,提醒必须和日站会、迭代评审、版本发布窗口联动,否则提醒会游离在流程之外。

我在这个规模下推荐的动作包括:把 A 档任务的逾期清单自动投到迭代风险看板;把周度提醒响应率作为研发效能指标之一;把延期原因分类作为迭代复盘固定议题。这也是我认为像 PingCode 这类主要服务 100 人以上组织的平台更合适的原因,工作项类型、工作流、自动化规则、角色权限可以分层配置,不需要为了提醒在系统里做二次开发。

4. 500 人以上或多产品线组织

建议:把提醒规则集中治理,但执行权下放。意思是:提醒的元规则(有哪些节点、升级阈值是多少、必须填哪些字段)由研发效能或 PMO 统一制定,具体每个产品线的提醒参数可以由各条线自行微调,但微调必须在统一框架内。

这个规模最容易出现的问题是"每条产品线一套规则",导致跨产品线协作时提醒完全对不上。我见过一个极端案例:上游产品线的任务到期提醒走 IM,下游产品线的走邮件,两边的人根本不在同一个信息流里,协作全靠人肉同步。

5. 跨时区或远程为主的团队

建议:把时间锚点从"绝对时刻"改成"工作日窗口"。跨时区团队用统一的绝对截止时刻会造成大量"半天空转",你的 18:00 是对方的凌晨 2:00。

我的做法是:把截止时间定义成"责任人所在时区的当天下班前",同时把提醒的时间锚点改成"责任人工作时间内 +2 小时",而不是固定的小时数。这需要在系统里做时区字段支持,如果平台不支持,就用两套规则按区域分group处理。

任务提醒到期提醒全流程:研发团队最佳实践与一文讲清

九、不同情况下的取舍

提醒体系没有完美方案,只有取舍。这一章我把最常见的五组取舍摊开讲,每组都给出我的倾向和适用边界。

1. 提醒频次 vs 打扰成本

倾向:宁可少一次,不要多一次。理由是提醒的可信度是不可逆的资产:一次系统性误报造成的信任损失,需要几十次准确提醒才能补回来。

适用边界:如果是生产环境相关的任务(发布阻断、线上缺陷、合规窗口),频次可以放开,因为漏掉的成本远高于打扰的成本。这个边界一定要写清楚,否则所有人都会认为自己属于例外。

2. 自动化程度 vs 维护成本

倾向:自动化规则数量控制在 10 条以内。超过 10 条自动化规则的项目,通常只有规则作者能看懂,一旦作者离开就会失控。

适用边界:如果团队有专门的研发效能角色且有明确的规则评审机制,可以放宽到 20 条左右,但每条规则必须有负责人和最近一次评审日期。

3. 统一平台 vs 工具组合

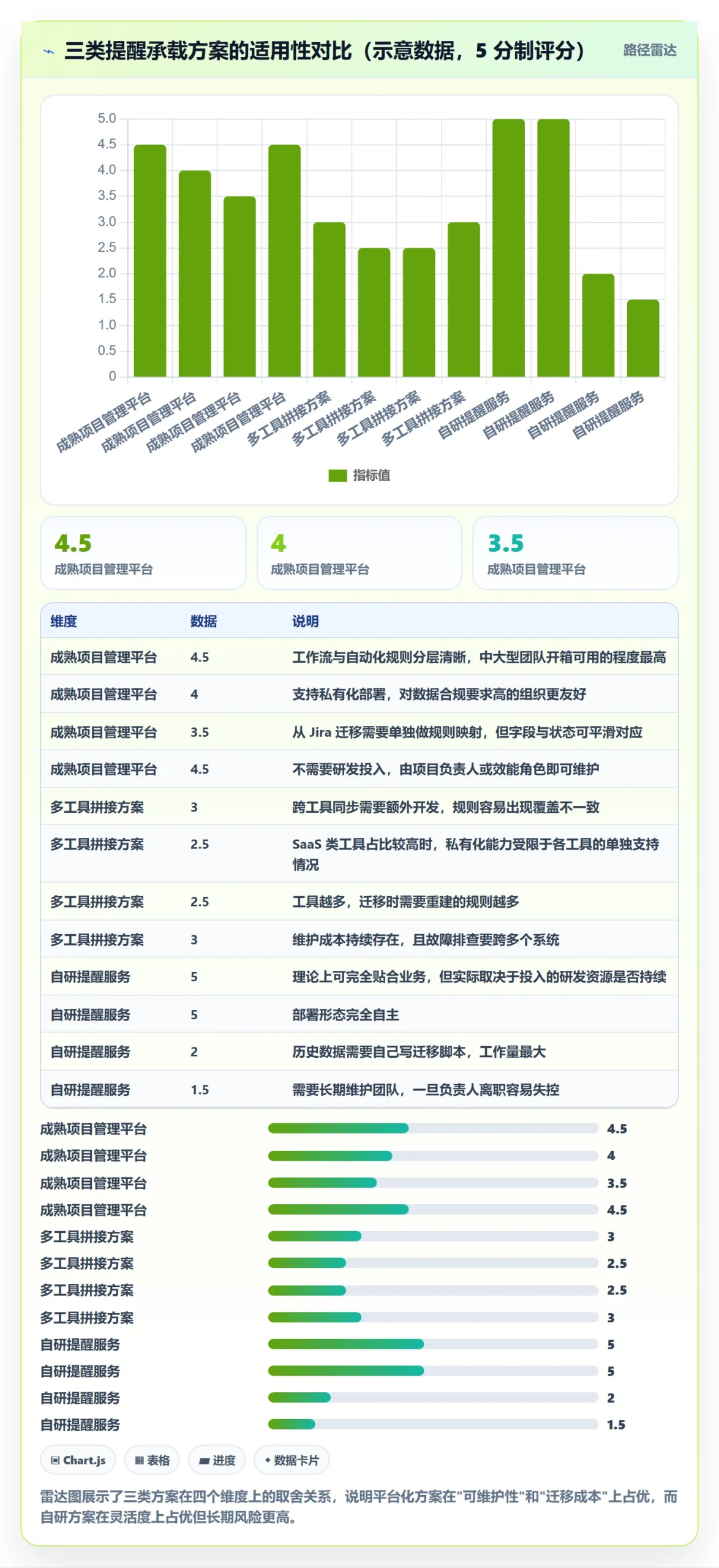

倾向:提醒体系尽量收敛在单一平台上。因为提醒的核心是"状态变更触发",而状态分散在多个工具里时,你很难保证触发的准确性。跨工具同步往往需要额外开发,而且故障排查要跨系统。

适用边界:如果某个专业环节(比如代码评审、CI/CD)的提醒确实更贴合专业工具,可以保留,但要确保它只做"局部提醒",全局到期提醒仍然由统一平台负责。

4. 私有化部署 vs SaaS

倾向:如果团队有数据合规、内网隔离或长期成本控制要求,优先选支持私有化的方案。对 100 人以上的组织来说,提醒体系与研发数据深度绑定,迁移成本高,因此部署形态一旦选定就很难更换。

适用边界:如果团队规模小、迭代快、没有合规约束,SaaS 的迭代速度和开箱体验通常更好。这个选择本质上不是技术问题,而是组织约束问题。

5. 强升级文化 vs 自主协商

倾向:默认自主协商,把升级作为兜底。如果一个团队大量依赖升级来推动任务,说明排期本身有问题,要么估点普遍偏乐观,要么任务分配超过了个人承载能力。升级机制的过度使用会把技术团队的协作变成行政流程。

适用边界:在跨部门协作、外部依赖、合规发布这三类场景里,升级应该更积极,因为这些场景的责任边界本身就不清晰,需要机制来补。

任务提醒到期提醒全流程:研发团队最佳实践与一文讲清

十、关于任务到期提醒的六个高频问题

1. 提醒到底提前多久最合适?

没有统一答案,取决于任务的"外部依赖长度"。我的经验公式是:预警提前量应大于等于最长的外部协调周期。如果第三方排期需要 3 天,那 T-3d 就必须有提醒,T-1d 已经太晚。

2. 研发人员把通知关掉了怎么办?

先不要指责个人,先检查是不是规则设计有问题。经验上,主动关通知的行为有八成以上是因为"提醒不准确"或"提醒太频繁"。修好这两点之后,再要求关键升级通道不可关闭,团队接受度会高很多。

3. 提醒和站会重复了吗?

不重复,但要分工。站会解决"信息同步",提醒解决"决策触发"。现实中这两者的典型冗余是:提醒列出的任务在站会上又被逐条过一遍。我的建议是站会只过"有阻塞或有争议"的任务,其余交给提醒体系。

4. 逾期了但任务确实不该催,怎么办?

这说明你缺少一个"暂停或挂起"的状态。正确做法不是关掉提醒,而是让任务进入一个显式的挂起状态,挂起时其提醒规则自动暂停,同时必须填写挂起原因和预计恢复时间。这样处理比直接忽略提醒干净得多。

5. 提醒规则应该谁维护?

我的建议是三种角色分工:研发效能或 PMO 维护元规则和升级阈值;项目负责人维护自己项目的提醒参数;平台管理员维护通道和投递监控。三者分离的好处是,任何一环出问题都能被快速定位。

6. 怎么判断提醒体系已经够好了?

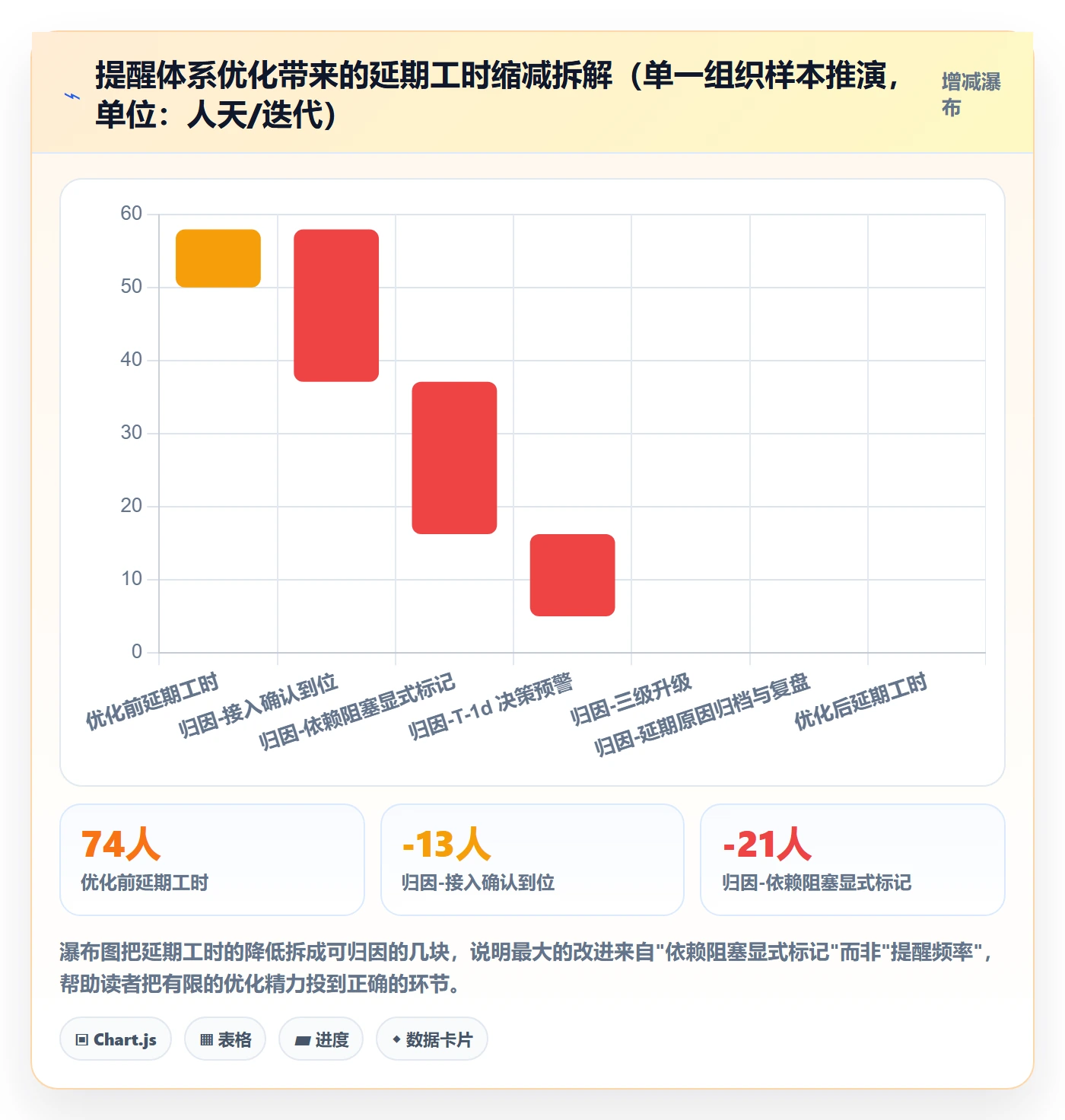

三个信号:一是提醒总量在下降而响应率在上升;二是逾期任务的绝大多数都有结构化原因记录;三是站会上讨论延期的时间明显减少。如果这三个信号都出现,说明体系已经从"靠提醒撑住"过渡到了"靠流程运转"。

结语:提醒的终点,是这个团队不再需要提醒

写到这里,我想回到开头那个数据:六成的延期任务,在截止前就已经被人"看见"过。这说明问题从来不是信息不够,而是信息没有变成决策。任务提醒到期提醒全流程的真正价值,就在于把散落的信息压缩成少数几个必须做决定的时刻。

我的独特判断是这三条:第一,提醒的效果由单位提醒的决策压力决定,而不是由提醒数量决定;第二,到期提醒只是中间节点,逾期升级和延期协商才是骨架;第三,提醒规则的长期归宿是越来越少,而不是越来越精细,当你的团队不再需要密集提醒就能按时交付时,这套体系才算真正建成。

如果你明天就想动手,我建议按这个顺序做,一周内可以见到变化:

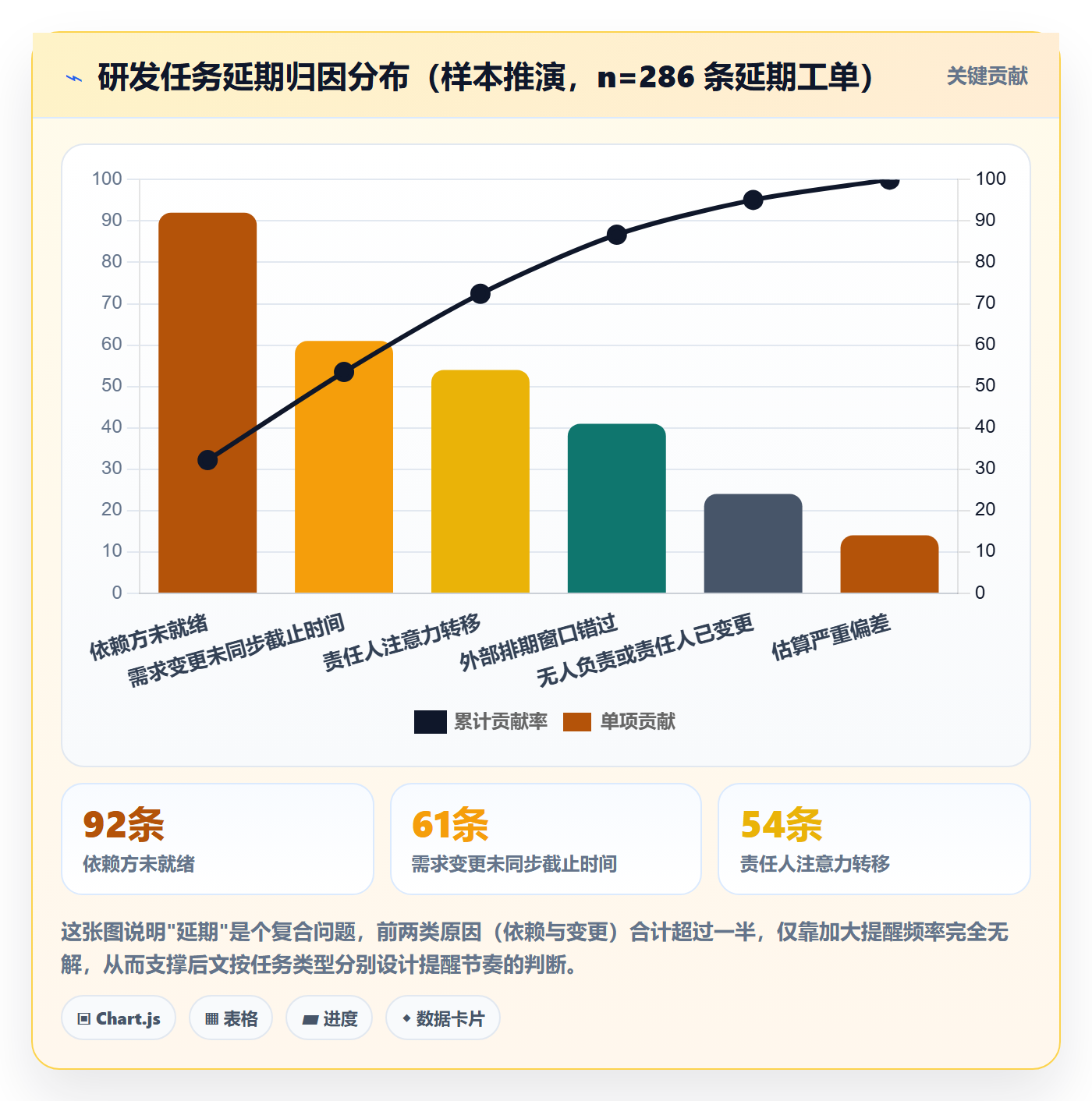

  1. 今天:统计过去一个迭代的逾期任务,按"注意力失联 / 依赖失联 / 责任失联"三类归档,看看你的主要矛盾在哪一类。
  2. 本周内:统一截止时间字段和阻塞原因字段,这是所有提醒规则的前提,不填字段就不要谈提醒。
  3. 本周内:把提醒从"提前一天统一提醒"改成按任务档位分级,先只做 A/B 两档。
  4. 下个迭代:给提醒文案加上四个动作选项(完成 / 延期 / 标记阻塞 / 转派),观察响应率变化。
  5. 下个迭代末:引入 T+1d 的二级升级,把逾期任务自动投到迭代风险看板,并在复盘会上固定讨论延期原因分布。

不需要一次做全。我做过最快见到效果的一次改动,只是把提醒文案从"任务即将到期"改成"请在 2 小时内选择:完成 / 延期 / 标记阻塞 / 转派",两周之内响应率就翻了一倍。流程改造往往不需要大动作,只需要把最关键的决策点从模糊变清晰。

常见问题解答(FAQ)

1. 到期提醒到底该提前多久发?截止前1天还是2小时,有没有一个能直接抄的默认配置?

我在团队里推提醒规则的时候,最先卡住的就是这个时间点。设太早,大家看一眼就忘,到截止那天还是没动;设太晚,收到提醒时已经来不及做任何补救,只能眼睁睁看着它逾期。后来我发现,这个问题其实不该靠拍脑袋定,而是有一套可以推导的逻辑。

别按“提前多久”拍,按“收到提醒后还来不来得及做一个最小可交付动作”倒推。可以参考我们落地时的默认配置:1人日以内的任务(Bug修复、Code Review、小改动)设两个节点,截止前2小时和到期时刻;1到3人日的任务设三个节点,截止前1天上午10点、截止前2小时、逾期后1小时;

跨迭代的需求类任务再加一个提前3天的预警,只发给责任人和PM,用于暴露风险而不是催办。判断一条提醒节点是否合理,看的是“可行动窗口”,如果提醒发出去到截止之间,连一次最小动作(改期、提测、提交MR)都塞不下,这条提醒就是无效提醒,只会制造焦虑。

衡量口径建议用“提醒响应时间”,即提醒发出到责任人第一次产生状态变更(改期、评论、关闭、转派)的中位时长,如果某个节点的中位响应超过2小时,说明它设早了或者渠道太弱,应该往截止方向挪或者换更强的通道,而不是再加一条提醒。

2. 提醒发了一大堆,站会上大家都说看到了,但到期还是没人动,甚至有人直接把通知屏蔽了,怎么破?

这事我踩过坑,一开始以为是人不够重视,后来发现是我们把提醒做成了噪音。所有人每天收十几条“任务即将到期”,没有上下文、没有可点的动作,看多了自然就免疫了。真正的问题不在频率,而在提醒本身有没有“可执行性”。

先改提醒内容,再谈渠道和频率。一条合格的提醒必须带三样东西:任务标题和剩余时间、责任人和下游依赖方、一个可直接操作的入口(改期、标记完成、转派)。只发“任务XX即将到期”这种消息,本质是通知而不是提醒,回收不了任何动作。

渠道按强度分层:日常预警走站内信或个人IM,只有“已逾期且影响下游”才升级到项目群并@到人,短信和电话留给跨版本里程碑这类不可 slip 的节点。再补一个容易被忽略的环节,责任确认:任务分配到人时要求对方点确认,未确认的任务不进入提醒流程,而是退回分配环节,这样能挡掉大量“其实没人认领”的假到期。

判断是否已经提醒过载,用一个口径就够了:提醒触达后24小时内的状态变更率,低于60%说明通道已经被当噪音,此时正确的动作是先砍节点、合并渠道,而不是继续加提醒。

3. 我们的任务在需求工具里、代码在代码平台上、构建在CI里,提醒散在四五个系统,总有一条漏掉,怎么打通?

我们团队有一段时间就是这样,需求工具提醒截止日,代码平台提醒MR,CI提醒流水线失败,结果同一件事三个地方说法不一样,谁也说不清到底哪天算到期。最难的不是接不通,而是每个系统对“到期”的定义都不一样。

原则是“单一事实源 + 单向推送”,不要多系统各自配提醒。先选定一个系统作为任务状态的唯一事实源,所有提醒规则只在那里面定义和维护;其他系统的关键事件(MR未合并、流水线失败、提测打回)通过Webhook或API反向触发该系统的状态变更,再由它统一对外发提醒。

落地时有三个必须做的动作:第一,统一“到期”的口径,明确一个任务只有一个截止时间字段,MR合并截止、提测截止都是独立的检查项而不是并列的到期日,三者混用必然出现“工具说没到期、人说到期了”;第二,提醒内容里带上跨系统直达链接,让人点一下就到位,不然提醒只会转成一堆手动搜索;

第三,维护一张映射表,任务类型对应事实源、提醒渠道、升级对象,新增工具时先填表再接系统。判断配置是否冗余有个简单标准:同一件事如果你在两个工具里都能收到提醒,就删掉权重低的那条,只保留离责任人日常操作最近的那个入口。

4. 逾期了光提醒没用,我们试过直接@负责人上级,结果变成互相甩锅,升级机制到底怎么设计?

我们最早的做法就是逾期自动@leader,本意是施压,实际效果是大家在群里解释“为什么不是我的问题”,问题本身反而没人推进。后来我才想明白,升级的对象不该是“人”,而应该是“需要做的决策”。

把升级设计成三级,每一级升级的是决策而不是责任。L1在到期时刻通知责任人,动作是自助处理:完成或者改期。L2在逾期4小时左右(大约跨越半个工作日)通知责任人和PM,动作是重新协商交付时间,必须给出新的时间点和原因,这一级的产出是“一个更新的承诺”。

L3在逾期超过一个工作日、或者已经影响里程碑时通知项目负责人或技术负责人,此时升级的内容不是“他没做”,而是“阻塞点是什么、需要谁做什么资源决策”。关键细节是:任何一次向上升级都要带“已尝试的动作”记录,没有这段记录的升级就是纯施压,只会触发防御性沟通。

衡量口径看两个数:升级率,以及升级后48小时内的解决率。如果升级率很高但解决率很低,说明层级设错了,或者根本没有人真的在升级环节做决策,这时候要做的是改流程而不是加大@力度。

另外一定要限定升级范围,个人向任务(学习、文档、非阻塞性优化)不设升级,只有影响下游交付的任务才升级,否则升级这个动作本身也会被团队脱敏,等真正需要它的时候就不灵了。

核心关键词

读者评论

何
何子涵

提醒要带下一步动作”这点很认同,我们也是把文案从“还有2小时到期”改成“无法完成请改期或转派”后响应率才起来。不过文中41%到78%是作者内部样本,照搬前最好先看团队有没有接受强制表态的文化,否则动作选项照样被无视。

覃
覃亦辰

帕累托图那组归因挺戳人,依赖方未就绪占比最高,说明催责任人确实是最无效的动作。但要落地有个前提:任务里得规范填写阻塞原因和阻塞方,否则系统识别不出依赖关系,提醒还是只会发给责任人。

袁
袁野

十几个提醒点堆到全员免打扰的场景太真实了。降噪确实比增加触达更重要,但“撤掉提醒任务还能不能按时完成”这个判断标准对流程不成熟的小团队偏理想化,撤掉提醒不是成熟,是直接失控。

文章包含AI辅助创作:任务提醒到期提醒全流程:研发团队最佳实践与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/396641

赞 (0)
飞飞飞飞
提前提醒管理方法大全:研发团队任务提醒协同管理落地清单
上一篇 32分钟前
任务提醒督办全流程:研发团队落地方案与一文讲清
下一篇 32分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
