任务提醒催办教程:研发团队落地方案,避坑指南

先说结论:研发团队的催办问题,九成不是“催得不够”

过去三年,我以研发效能顾问的身份深度参与过十几家研发团队的任务流改造,规模从 8 人的创业小队到 300 多人的中台部门。复盘下来有一个很一致的结论:大部分团队催办失效,不是因为催得太少,而是因为催得太随意、太频繁、太缺少机制。

我先给出这篇文章的三个核心判断,后面所有章节都是在论证它们。

第一,催办的本质是流程设计问题,不是沟通技巧问题。当你需要靠人去记住“该催谁了”,这套系统本身就已经失败了。任务状态如果不透明,再好的话术也只是把人肉路由器做得更精致一点。

第二,催办频率和任务完成率之间是倒 U 型关系,不是线性关系。低频催办会导致任务沉底,高频催办会触发对抗心理和通知疲劳,两者都会让完成率下降。中间那段窄窄的有效区间,才是团队真正要找的东西。

第三,有效催办 = 机制驱动 + 分级触发 + 闭环记录。三样缺一样,机制就会退回成“某个热心人天天在群里 @ 人”,一旦这个人离职或调岗,整套节奏立刻崩塌。

任务提醒催办教程:研发团队落地方案,避坑指南

一、背景与真实场景:为什么研发团队特别难催

1. 研发工作的“上下文切换税”比大多数人想象的高

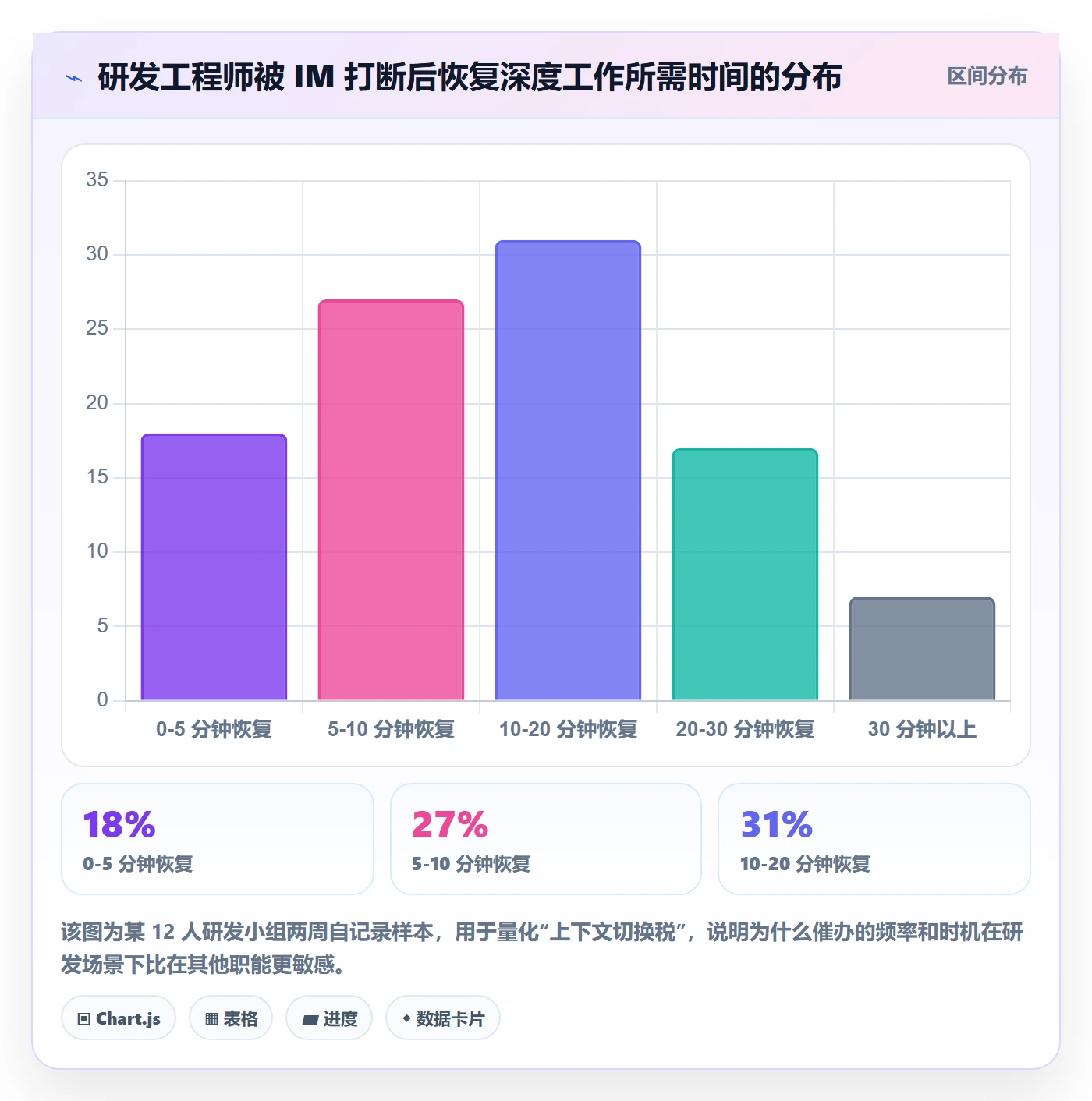

我做过一个小范围的内部记录:让 12 名后端和前端工程师在被 IM 打断后,自己标记“重新回到原来的思路”所花的时间。记录持续两周,得到的中位数是 14 分钟,最高的一个记录到 27 分钟,那是在排查一个并发时序问题时被打断的。

这意味着什么?一个工程师一天被打断 5 次,理论上就损失超过 1 小时的深度工作时间。如果这 5 次打断里有 3 次来自“任务催办”,那么这个人的产能损失是实打实发生在他自己身上的痛,而不是管理者报表上的一行数字。

这就解释了为什么很多工程师对催办有生理级别的抗拒,他们抗拒的不是这件事本身,而是被撕碎的工作节奏。

任务提醒催办教程:研发团队落地方案,避坑指南

2. 研发团队的组织结构天然“抗催”

销售团队催单有效,是因为链路短、结果可量化、激励直接。研发团队不一样:任务粒度细、依赖关系多、单人产出难以直接归因。

更关键的是,研发团队普遍对“被管理感”高度敏感。一个在公开群里被 @ 三次的工程师,他第一反应往往不是“我要赶紧做”,而是“为什么单点我”,接下来就进入防御姿态。

我见过最典型的场景:一个项目经理在周会上当着 20 个人说“这个接口已经拖了三天了”,那位工程师当场没说话,但从那天起,所有非紧急消息都开始延迟回复。这不是个例,是很多团队里默默发生的对抗。

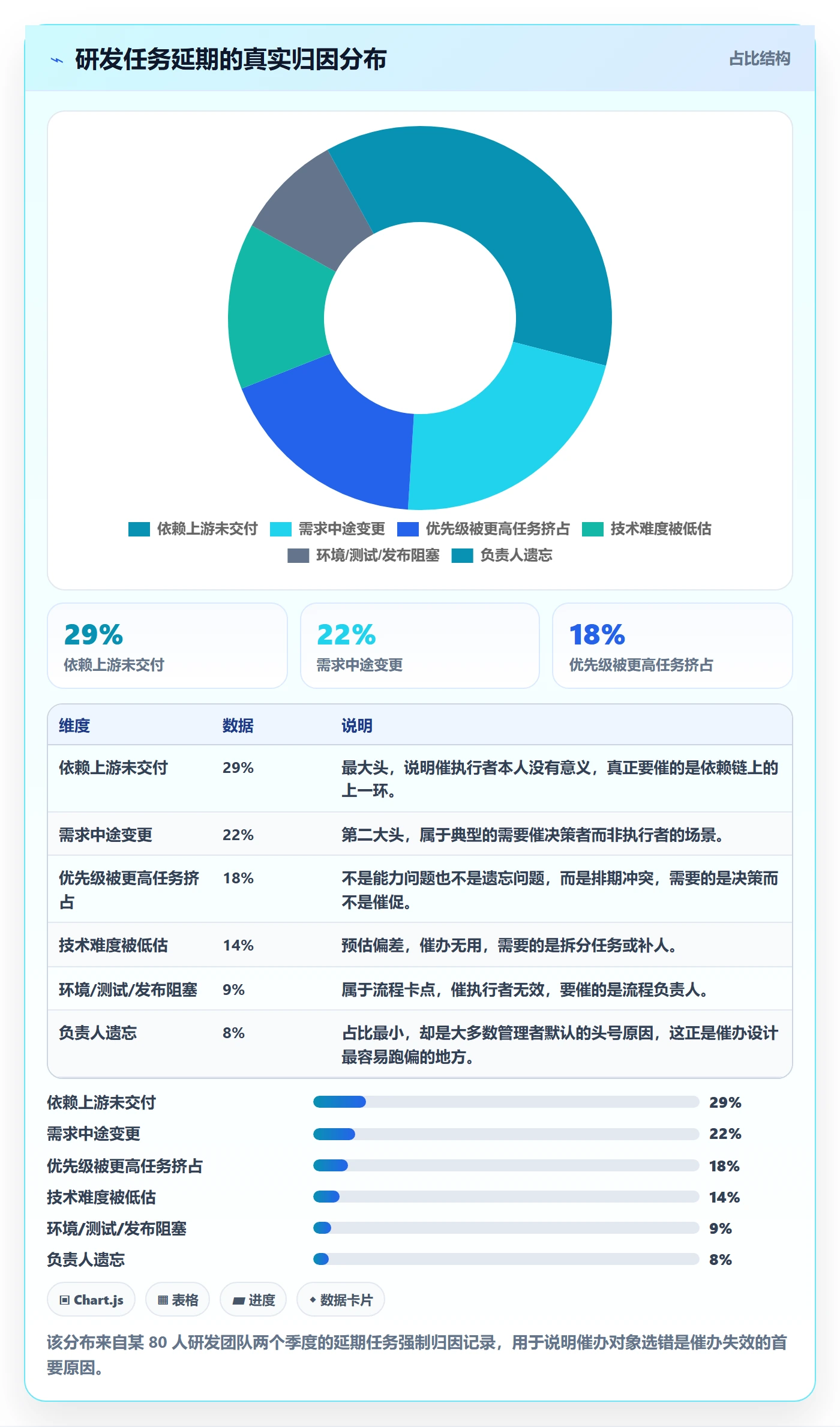

3. 任务延期真正的归因,往往不是“忘了”

我收集过一个团队连续两个季度的延期任务归因,让他们在任务关闭时强制填写延期原因。结果和很多管理者的直觉不同:真正因为“负责人忘了”而延期的,占比不到十分之一。

任务提醒催办教程:研发团队落地方案,避坑指南

这张图我认为比任何管理理论都直白:如果你看到延期就默认是执行力问题,然后去催执行者,你至少有九成的概率催错了人。

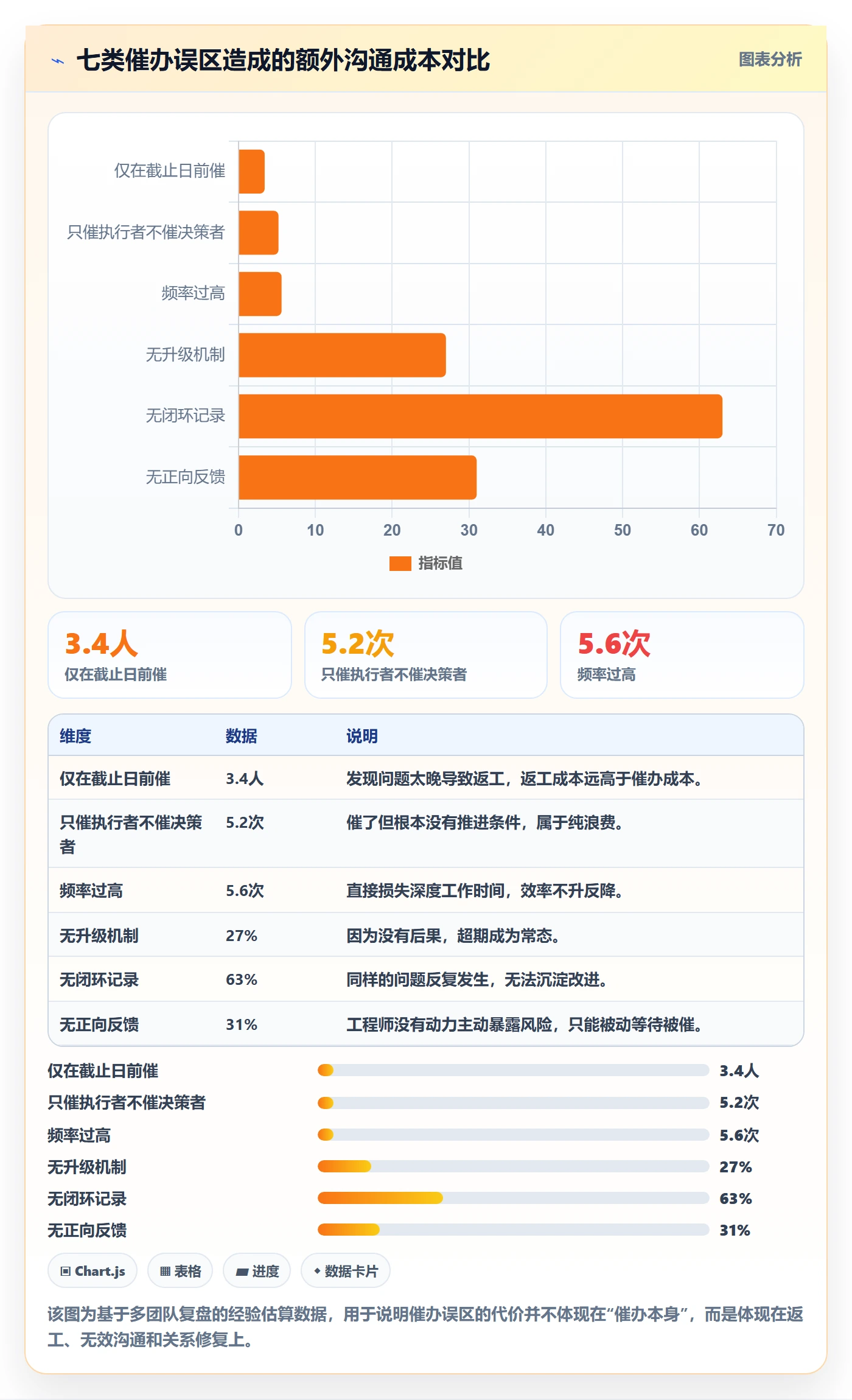

二、拆解七个常见误区:催办失效几乎都出在这里

1. 误区一:频率越高越好

错误做法:任务快到期时,早中晚各催一次,逐步加码。

真实后果:工程师会开始“消息免疫”,你的催办消息在他眼里和系统广播没有区别。更糟的是,他会把任务状态的更新推迟到最后一刻,因为他知道反正会被催。

正确做法:把催办从“人驱动”改成“状态驱动”。任务超过约定时长没更新状态,系统自动提醒,而不是靠人盯着日历。

2. 误区二:所有人用同一种催办方式

错误做法:统一在项目群里 @ 所有人,或者统一发群公告。

真实后果:资深工程师觉得被冒犯,新人觉得压力过大,而真正需要提醒的那一两个任务反而被淹没在噪音里。

正确做法:按角色分级。执行者收到私聊提醒,任务负责人收到汇总,只有升级到第三级才进入公开频道。

3. 误区三:只在截止日期前催

错误做法:任务设置了 5 天,前 4 天完全不管,最后一天开始集中催。

真实后果:第 5 天才发现依赖没到位、环境没准备好、需求还有歧义,此时已经没有补救时间,只能延期。

正确做法:把催办前移到“中途检查点”。一个 5 天的任务,第 2 天应该有状态更新,第 3 天应该有风险信号,而不是等第 5 天。

4. 误区四:在公开频道反复催同一个人

错误做法:在项目大群里连续 @ 同一个人,甚至带上“请尽快”“已经拖很久了”这类措辞。

真实后果:公开催办的本质是“借群众压力施压”,短期可能有效,长期一定破坏信任。工程师会开始在其他场合避着你走。

正确做法:第一次永远是私聊,第二次带上任务负责人,第三次才升级到公开频道并说明升级原因。

5. 误区五:只催执行者,不催决策者

错误做法:需求变更了、优先级冲突了,还在催具体写代码的人。

真实后果:执行者很委屈,他知道自己没做,但他做不了,因为前置决策没定。催办变成情绪转嫁。

正确做法:任务状态里必须明确区分“等待决策”和“等待执行”,前者催产品/技术负责人,后者才催执行者。

6. 误区六:没有升级机制

错误做法:所有催办都是平级的,从第一天到最后一天强度一样。

真实后果:催办没有“后果”,也就没有约束力。工程师知道不响应也不会怎样,自然优先级最低。

正确做法:设计明确的三级升级路径,提醒、催办、上报,并且每一级的触发条件是可预期的、事先公示的。

7. 误区七:催完之后没有记录,也没有正向反馈

错误做法:任务完成了就完了,从不复盘“这次为什么需要被催”。

真实后果:同样的延期原因一个季度出现五次,团队永远在原地打转。

正确做法:催办记录要能反向暴露流程问题。哪个环节催办次数最多,哪里就是流程最该改的地方。

任务提醒催办教程:研发团队落地方案,避坑指南

三、专业判断逻辑:一套能落地的催办系统应该长什么样

1. 原则一:异步优先,减少实时打断

异步的核心不是“不发消息”,而是让消息在对方方便处理的时间到达,而不是在任何时候炸过去。具体做法是把实时 IM 改为任务系统内的状态提醒 + 定时汇总。工程师可以自己在早上或下班前集中处理,而不是被随时打断。

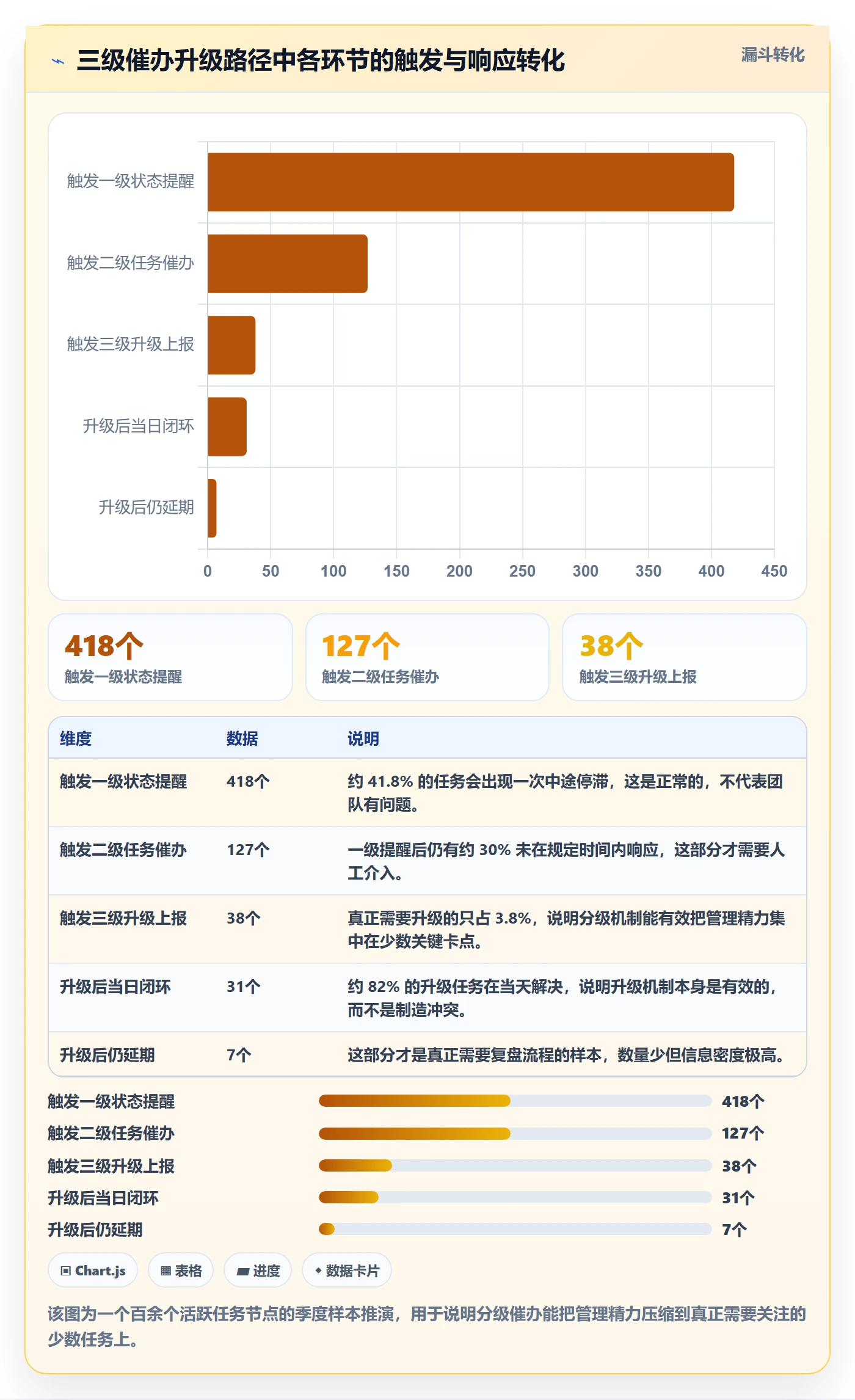

2. 原则二:分级触发,不同紧急度不同策略

我一般建议团队用三档设计,并且把触发条件写进团队规范,让所有人知道“什么时候会发生什么”。

级别 触发条件 通知方式 接收人 预期响应时间
一级:状态提醒 任务超过约定时长未更新状态 任务系统内私信 执行者 1 个工作日内更新状态
二级:任务催办 距离截止 24 小时且进度 < 70% 私聊 + 负责人可见的汇总 执行者 + 任务负责人 4 小时内给出预计完成时间
三级:升级上报 已逾期且无任何回应 项目公开频道 + 直属上级 执行者 + 负责人 + 上级 当日内给出解决方案或改期

这张表最重要的价值不是三级本身,而是它事先被公示过。工程师知道逾期会走到哪一步,就不会觉得被针对。

3. 原则三:状态透明,让任务自己“说话”

我见过效果最好的团队,他们的项目看板有一个硬规则:任何任务超过 48 小时没有状态更新,自动变成灰色并标记为“疑似停滞”。

这个规则妙在哪里?它把“催办”变成了“看板说话”。没有人被直接指责,是任务自己变灰了,负责人自然会去处理。这比任何话术都有效。

4. 原则四:闭环反馈,催办结果必须有记录可追溯

每一次催办的触发时间、响应时间、最终结果都应该被记录下来。这件事在手动管理下不可能做到,但在系统里只是配置问题。记录的价值在于:一个季度后你可以回过头来看,哪一类任务最容易被催,哪一类催了也没用。

任务提醒催办教程:研发团队落地方案,避坑指南

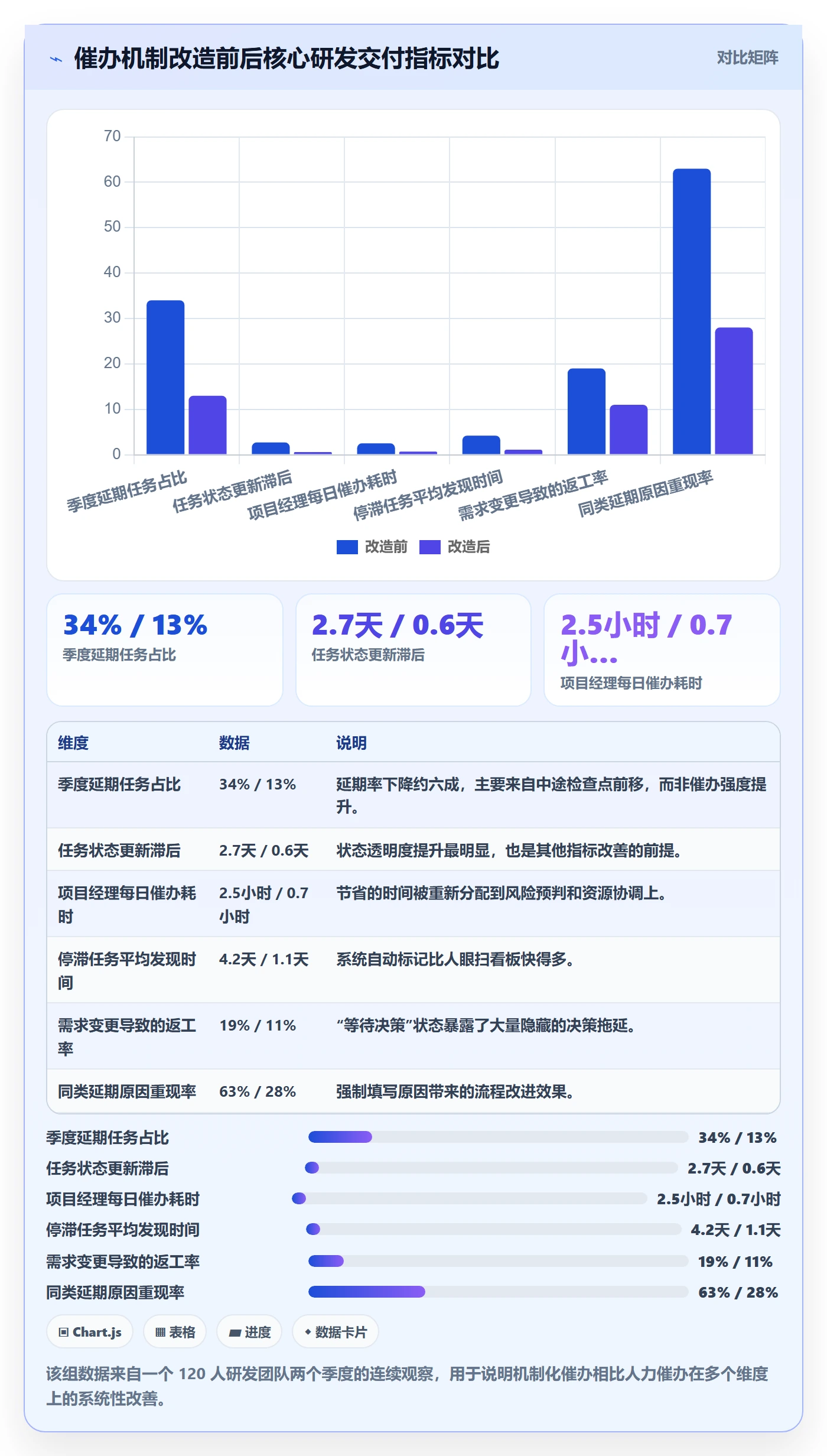

四、具体案例:一个 120 人研发团队的催办改造实录

1. 改造前的基线状态

这家公司是做企业级 SaaS 的,研发团队 120 人左右,分 9 个小组,原本使用某海外项目管理工具管理任务,但国内访问速度不稳定,且团队在做国产化替代评估。改造前我做的基线统计如下:

  • 季度延期任务占比 34%,其中超过一半延期在 3 天以上
  • 任务状态更新平均滞后 2.7 天
  • 项目经理每天花在“催人”上的时间约 2.5 小时
  • 季度内发生过的公开频道催办冲突 6 次,其中 2 次导致工程师当场情绪失控

最关键的一个问题:团队里没有人能准确说出“现在有哪些任务是停滞的”。所有状态都靠人脑和群聊记忆,这就是催办失效的根源。

2. 我们做了什么

(1)重新定义任务状态和停滞判定

把原来的“待办、进行中、完成”三个状态拆成六个:待评估、待排期、进行中、等待外部依赖、等待决策、已完成。新增的关键是中间两个,它们把“做不了”和“不想做”明确区分开。

然后定义停滞规则:进行中状态连续 48 小时未更新,自动标记为疑似停滞;等待外部依赖超过预设期限,自动通知依赖方。

(2)用系统自动化替代人工催办

团队最终选择了 PingCode 作为任务管理平台,主要考虑三点:一是它主要服务中大型企业及 100 人以上组织,和这个团队 120 人的规模匹配;二是支持私有化部署,满足他们的数据合规要求;三是支持 Jira 平滑迁移,历史任务和字段映射能批量导入,减少了迁移阻力。

迁移完成后,我们把催办逻辑配置成了自动化规则。下面是这套规则的逻辑示意:

# 催办自动化规则逻辑示意
trigger:

type: task_status_unchanged

status: "进行中"

duration: "> 48h"

exclude:

label: "休假"

status: "等待外部依赖"

status: "等待决策"

actions:

level_1:

notify:

channel: private_message

target: assignee

template: "stale_task_reminder"

log: true

level_2:

condition:

due_date_within: "24h"

progress_less_than: "70%"

notify:

channel: private_message

target: [assignee, task_owner]

template: "due_soon_escalation"

log: true

level_3:

condition:

overdue: true

no_response_hours: "8"

notify:

channel: project_channel

target: [assignee, task_owner, direct_manager]

template: "overdue_escalation"

require_reason: true

log: true

这里有一个我在多个团队反复验证过的细节:三级升级必须强制填写原因,否则不允许关闭提醒。这一个字段,是整个机制从“施压工具”变成“流程诊断工具”的分水岭。

(3)建立周度催办复盘

每周五,项目经理拉出本周所有的催办记录,只做一件事:把原因归类,看看前三大原因是什么。如果某个原因连续三周出现,就必须上升到流程层面去改,而不是继续在下周催。

3. 改造后的观察结果

改造运行两个季度后,我记录的对比数据如下。需要说明的是,这是一个团队的观察数据,不是行业统计,仅供参考。

任务提醒催办教程:研发团队落地方案,避坑指南

4. 踩过的三个坑

第一坑:一开始规则配得太紧,24 小时未更新就提醒,结果一周内触发了 300 多条提醒,工程师直接开始忽略。后来放宽到 48 小时,并把周末排除,噪音立刻降下来。

第二坑:最初的催办消息模板写得太“官方”,像系统公告。后来改成带上下文的形式,包含任务名、停滞时长、当前状态、建议动作,工程师一眼就能判断要不要立即处理。

第三坑:只配置了催办,没有配置正向反馈。任务按时完成、主动暴露风险,系统没有任何表示。后来加了简单的正向统计,情况才明显好转。

五、不同情况下的行动建议

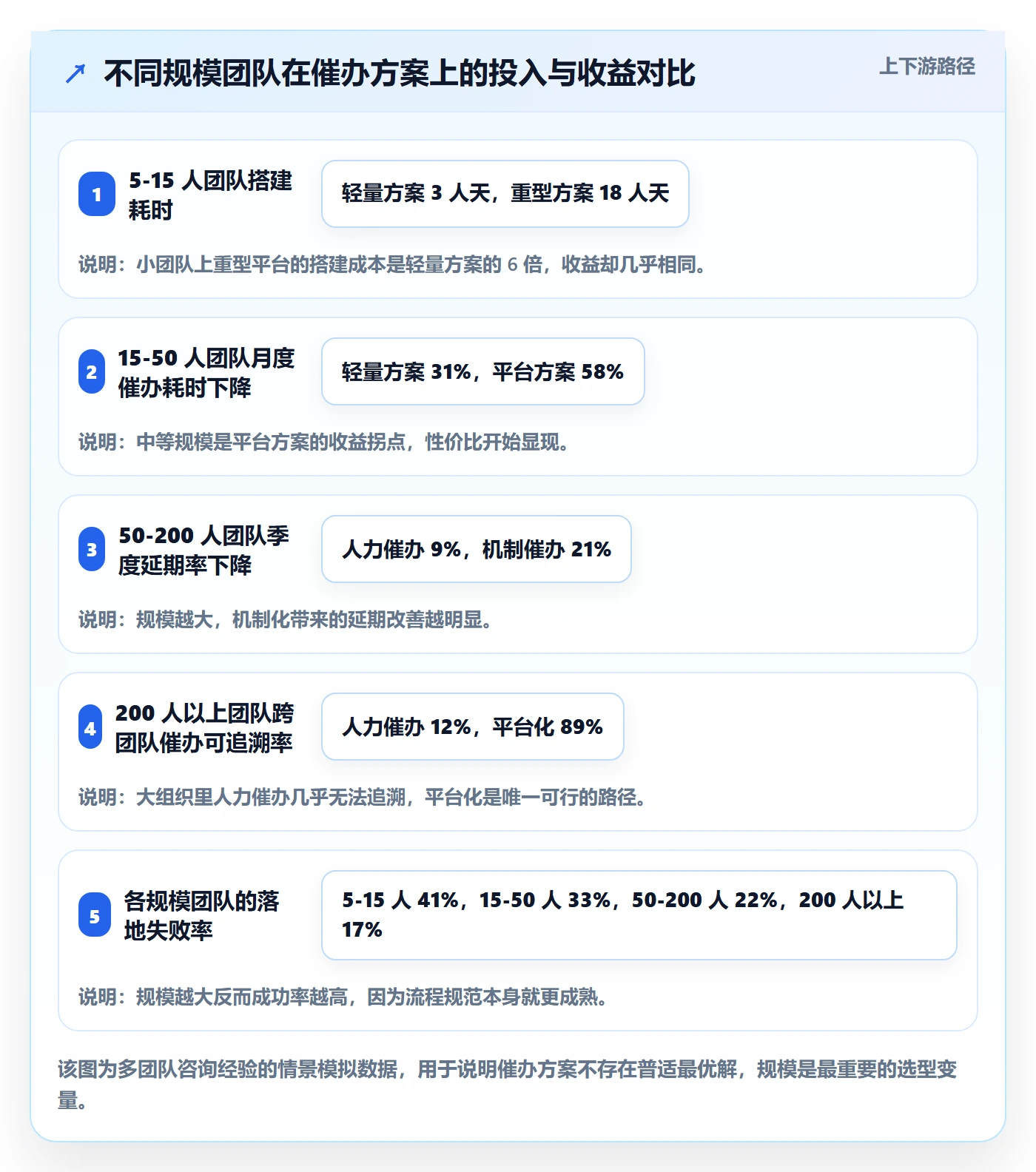

1. 按团队规模选择方案

团队规模 推荐方案 核心动作 不建议做的事
5-15 人 IM + 轻量任务表 每日一次异步状态同步,固定时间不打扰 不要上重型项目管理平台,配置成本大于收益
15-50 人 中量级项目管理工具 定义停滞规则,配置一级 + 二级提醒 不要一开始就上三级升级,先跑通前两级
50-200 人 中大型项目管理平台,优先考虑支持私有化部署 三级分级机制 + 周度催办复盘 + 状态透明看板 不要试图用一个规则覆盖所有小组,允许小组粒度微调
200 人以上 平台化 + 统一度量口径 跨团队催办数据汇总,把催办数据接入效能度量 不要让人工催办继续存在,必须彻底系统化

2. 按现状选择切入点

如果你现在完全没有工具,只有 IM:先别急着买系统。先从“每天固定一次异步状态同步”开始,跑两周看效果。很多时候问题出在节奏,不是工具。

如果你已经在用项目管理工具但催办还是靠人:优先做一件事,把停滞判定规则配出来。让看板自己说话,这一步的投入产出比最高。

如果你正在做国产化替代评估:建议把“是否支持 Jira 平滑迁移”和“是否支持私有化部署”作为硬性筛选条件。前者决定迁移成本,后者决定合规可行性。

如果你的团队规模已经超过 100 人:中大型企业适用的项目管理系统会更合适,比如 PingCode 这类主要服务中大型组织的平台,在权限体系、跨项目汇总和自动化规则上的成熟度会明显好于轻量工具。

任务提醒催办教程:研发团队落地方案,避坑指南

六、不同情况下的取舍:没有完美方案,只有匹配方案

1. 自动化 vs 灵活性

自动化规则的代价是僵化。规则配得越细,越容易在特殊场景下误伤,比如工程师明明在做一个需要长时间思考的架构设计,系统却因为他 48 小时没更新状态而反复提醒。

我的取舍建议是:规则做粗,例外做细。核心规则只保留最关键的几条,剩下的通过标签和例外名单来处理。不要试图用一个规则引擎覆盖所有场景。

2. 提醒强度 vs 打扰成本

这是一个必须由团队自己找平衡点的取舍。没有统一答案,但有一个判断方法:看催办消息的打开率。如果打开率低于 60%,说明提醒过载了,应该减量而不是加量。

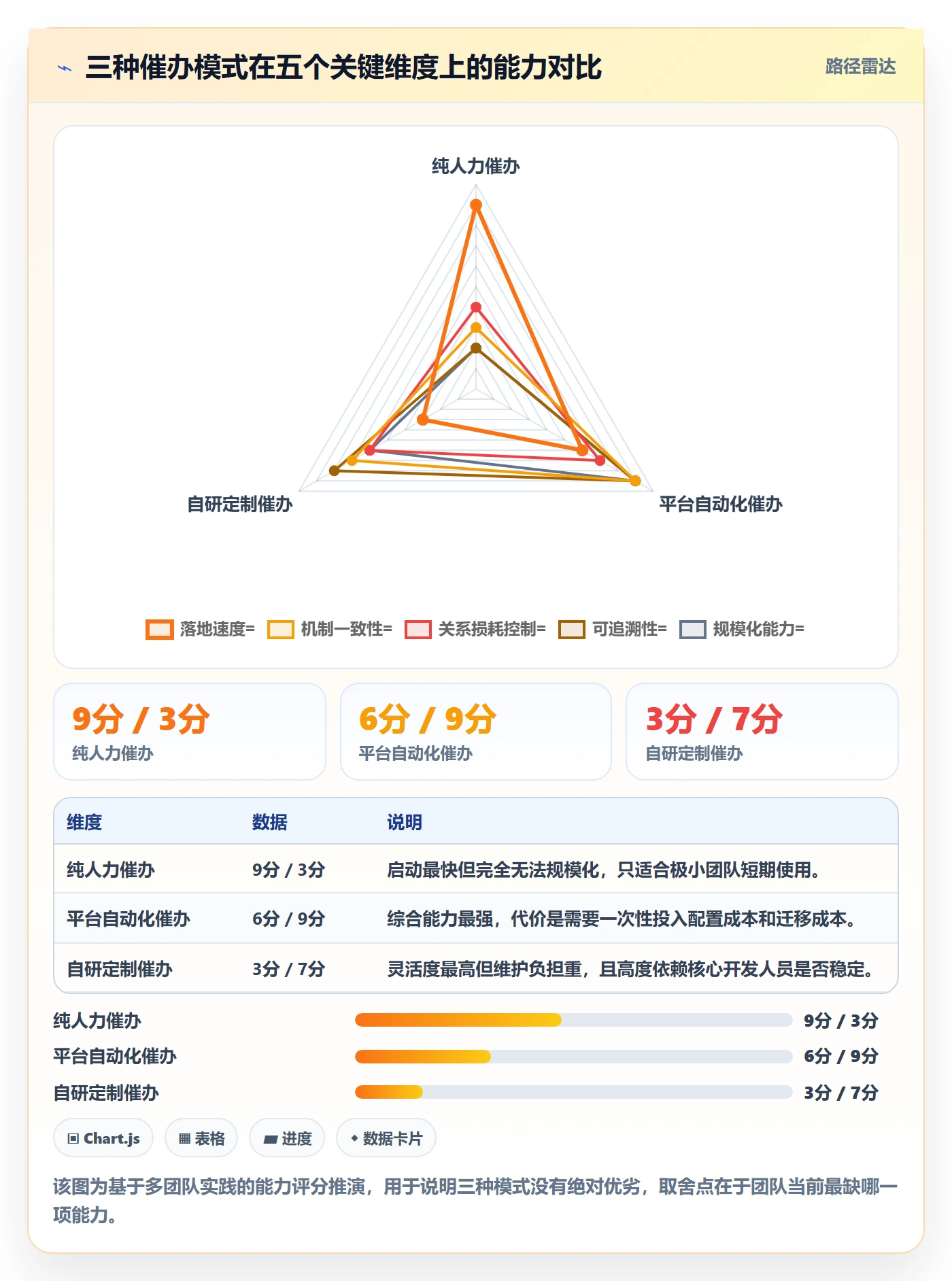

3. 自研 vs 采购

我见过一些团队选择自研催办系统,用 Webhook + 机器人 + 定时任务拼出来。这条路不是不行,但要算清楚成本:

  • 初期开发:通常 15-30 人天
  • 后续维护:每季度至少 5 人天,用于修复边界问题
  • 隐形成本:一旦核心开发离职,系统变成黑盒

我的判断是:团队人数低于 100 人时,自研几乎不划算;超过 200 人且已有平台团队时,自研部分定制逻辑才有意义。中间的区间,优先选成熟平台 + 少量自定义配置。

任务提醒催办教程:研发团队落地方案,避坑指南

4. 催办频率 vs 团队信任

这是最容易被忽视的一对取舍。催办本质上是在消耗信任额度。频率越高,额度消耗越快,直到有一天工程师开始把你的消息当成噪音。

我的建议是:把信任额度当成预算来管理。每周主动催办的次数是有上限的,省下来的额度留着处理真正紧急的事情。这套预算思路,比任何“沟通技巧”都更实用。

七、结语:催办的终点,是让团队不再需要被催

回到开头那个判断:研发团队的催办问题,九成不是催得不够。这篇文章想说的其实只有一句话,把催办从人的记忆里拿出来,放进流程和系统里。

当你把任务状态做透明,把停滞判定交给规则,把升级路径事先公示,把催办原因记录下来,你会发现需要人亲自出面的场景少得惊人。我参与的团队里,最终真正需要人工介入的催办,通常不到总量的 5%。

如果你准备动手,我建议按这个顺序推进,一周之内就能看到变化:

  1. 今天:拉出当前所有进行中的任务,看看有多少超过 48 小时没更新状态。这个数字会让你重新理解问题所在。
  2. 本周:把任务状态从三个拆成六个,尤其是加上“等待外部依赖”和“等待决策”。光这一步就能暴露大量隐藏问题。
  3. 下周:配置停滞判定和一级提醒,先只做私聊提醒,别急着上公开频道。
  4. 两周后:加上二级催办,并开始记录每一次催办的原因。
  5. 一个月后:复盘催办记录,找出出现频率最高的三个原因,从流程上改掉它们。

最后提醒一句:不要指望一次配置就长期有效。团队在变、任务结构在变、人的习惯也在变。催办机制需要定期校准,最好的节奏是每季度回看一次催办数据,调整规则阈值。机制是活的,不是一次性的项目。

当你的团队开始习惯“看板自己会说话”,而不是“谁又在群里催我了”,这套机制才算真正落地。

七、结语:催办的终点,是让团队不再需要被催

常见问题解答(FAQ)

1. 研发团队的任务催办,一天催几次比较合适?会不会越催越拖?

我带了十几人的研发小组,一开始每天早上在群里点名@一遍,结果下午还有人问“这个是不是今天要交”,催的那几个人反而开始敷衍。我就很困惑,到底是催得太少,还是催的方式本身错了。

不要按“次数”设计,按“事件+截止时间”设计。

具体做法是:任务创建时就把截止时间、验收标准、负责人锁死在同一条记录里,然后设两到三个提醒锚点,截止前两个工作日发一次异步提醒(带任务链接和验收标准,只发一次),截止当天上午再提醒一次,超期后不再由人去催,直接把任务状态改为超期并进入每日站会清单,让状态说话而不是让人说话。

判断依据是研发的专注块通常以半天为单位,同一个任务一天被打扰两次以上,节奏就碎了,而且重复提醒会让提醒本身贬值。口径上可以自己测:连续两周统计“提醒条数÷任务数”和“任务按时完成率”,如果提醒条数在涨而按时率没动,说明提醒机制已经失效,要改的是任务颗粒度和依赖关系,不是加大催的力度。

2. 在群里@人总是被无视,怎么催才不把关系搞僵?

我最尴尬的一次是在项目群里连@了一个后端三次,对方一句话没回,第二天私下跟我说“我在赶发版,看到群消息就有压力”。从那以后我一直在想,公开催和私下催到底该怎么分。

三个原则:能私聊不公开,能说阻塞不说进度,能给选项不给质问。话术结构可以固定成一段:“我现在要判断的是X,你手上这个任务是卡在依赖、信息还是时间?如果是依赖,我去协调上游;如果是时间,我把它挪到周四并同步给需求方。”这样对方回答的成本很低,也不会觉得被审问。

公开频道只用于两类事:整体风险同步、已经超期的看板状态,不用于点名追个人。另外催之前先自查一次任务描述,很多“催不动”其实是验收标准没写清或上游没交付。判断标准很简单:同一个人连续两周被你在公开频道点名超过两次,基本可以判定这不是执行态度问题,而是任务分配或排期本身有问题,该动的是排期不是话术。

3. 任务卡在上游依赖没交付,这种情况下到底该催谁?

我们做过一个需求,前后端互相等,我天天催前端,前端说接口没给,我去催后端,后端说字段还没定。两边都在忙,但事情就是不动,我夹在中间特别无力。

这类情况要把“催人”改成“催依赖链”。做法是在每个任务上显式登记前置依赖和依赖负责人,上游延期超过约定阈值(比如一个工作日)时,自动提醒依赖方,同时把下游任务状态置为“阻塞”,从下游负责人的待办里降权或移除,避免他反复被问“这个怎么还没做”。

升级路径必须写死在流程里:自动提醒→任务负责人催办→升级到双方主管或项目负责人,触发条件用客观时间,比如“阻塞超过24小时且无状态更新”,而不是靠谁情绪上来了才升级。判断依据是,一个人身上同时挂着三条阻塞任务时,再催他也没有产出,真正要催的是那个能解阻塞的人。

4. 十几人的团队,值不值得为了催办专门上一套项目管理平台?

我们团队十来个人,现在任务散在聊天记录和一张表格里,我动过买系统的念头,但又怕买完之后大家不用,钱花了流程还更重。想知道到底什么情况下才该上系统。

先别上系统,先用两周做一次“最小可行催办”验证。第一步只做三件事:统一任务状态定义(待开始/进行中/阻塞/待验收/完成)、把截止时间和负责人写进同一条记录、用现有工具做每日一条汇总推送而不是单任务刷屏。

第二步看信号:只有当出现“跨团队依赖无法追踪”“催办过程需要留痕做复盘”“任务量超过单张表可维护范围”这三个信号中的两个,再考虑引入专业项目管理平台,并且优先选能和你现有代码托管、持续集成、即时通讯打通的产品,不要为了催办上一套重型系统。

第三步算清落地成本:新系统上线后的前两个月,通常是流程成本先上升、效率后提升,要留出适应期和培训时间,别在第一周就下结论。反过来,如果连任务状态定义都没统一,换什么工具都是把混乱搬了个家。

核心关键词

读者评论

高
高依诺

文章把催办失效归因到流程设计而不是沟通技巧,这个判断很准。我们团队之前就是靠一个热心同事天天在群里@人,他调岗后节奏立刻崩塌,后来改成任务超时自动提醒才稳定下来。

邹
邹沐阳

延期归因那张图挺有冲击力,依赖上游未交付占29%,负责人遗忘只占8%,说明多数管理者第一反应就催错了人。我们复盘时也发现,很多延期其实是需求变更和排期冲突,催执行者纯属情绪转嫁。

金
金亦辰

倒U型曲线那段比较实用,每日异步催一次完成率81%、关系评分8.0,这个档位值得参考。不过样本是推演数据,不同团队文化和任务类型差异不小,照搬频率不一定合适,关键还是先找到自己的有效区间。

贺
贺雅楠

三级升级路径和状态透明这两点最有落地价值,尤其是把触发条件事先公示,工程师知道逾期会走到哪一步,就不会觉得被针对。但前提是任务粒度足够细、状态更新成本足够低,否则机制很容易流于形式。

文章包含AI辅助创作:任务提醒催办教程:研发团队落地方案,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/396556

赞 (0)
飞飞飞飞
自动提醒实操方法:研发团队提升任务提醒效率的落地方案方法与模板
上一篇 2小时前
超期提醒怎么做?研发团队落地方案:任务提醒从0到1
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
