去年第三季度,我们有一个版本在上线前 72 小时临时发现两个模块没联调完。事后我在群里数了一下:那三天我发了 11 条提醒、@ 了 6 个人、在需求文档里标了 4 处红字,甚至专门拉了一个「上线冲刺群」。提醒的密度前所未有地高,结果依然翻车。复盘时我盯着那张任务表看了很久,最后得出一个当时不太愿意承认的结论:问题不在于我提醒得太少,而在于我把「提醒」当成了「督办」,又把「督办」当成了「闭环」。
这三件事看起来是一件事,实际上是三个环节,缺任何一个,任务都会掉在地上。这篇文章我会把这条链路拆开讲清楚,包括我自己踩过的坑、踩坑后改的机制、以及不同团队规模下应该怎么取舍。
一、核心结论:提醒是动作,督办是过程,闭环才是结果
先把结论摆出来,后面所有内容都是围绕它展开的。
大多数产品经理做任务督办时,默认自己面对的是「信息传递问题」,只要我说清楚了、提醒到位了,任务就该按时完成。但真实的组织里,任务延期的原因分布完全不是这样。信息没传到只占一小部分,更大的部分是:责任人没有真正承诺、进度没有被看见、阻塞没有被允许暴露、以及没有人在临界点上有权做决定。
提醒解决的是「知不知道」,督办解决的是「推不推得动」,闭环解决的是「算不算完」。三者混为一谈,是绝大部分督办失效的起点。
我把自己带过的三个团队(30 人、80 人、200+ 人)的督办数据做了一次横向对比,发现一个很稳定的规律:当团队只依赖「人肉提醒」时,任务按时率随任务数量增加而快速下滑;一旦把责任人确认、状态更新、升级路径这三件事机制化,按时率的提升非常明显,而且 PM 自己的时间占用是下降的。

二、真实场景:督办翻车通常发生在哪一步

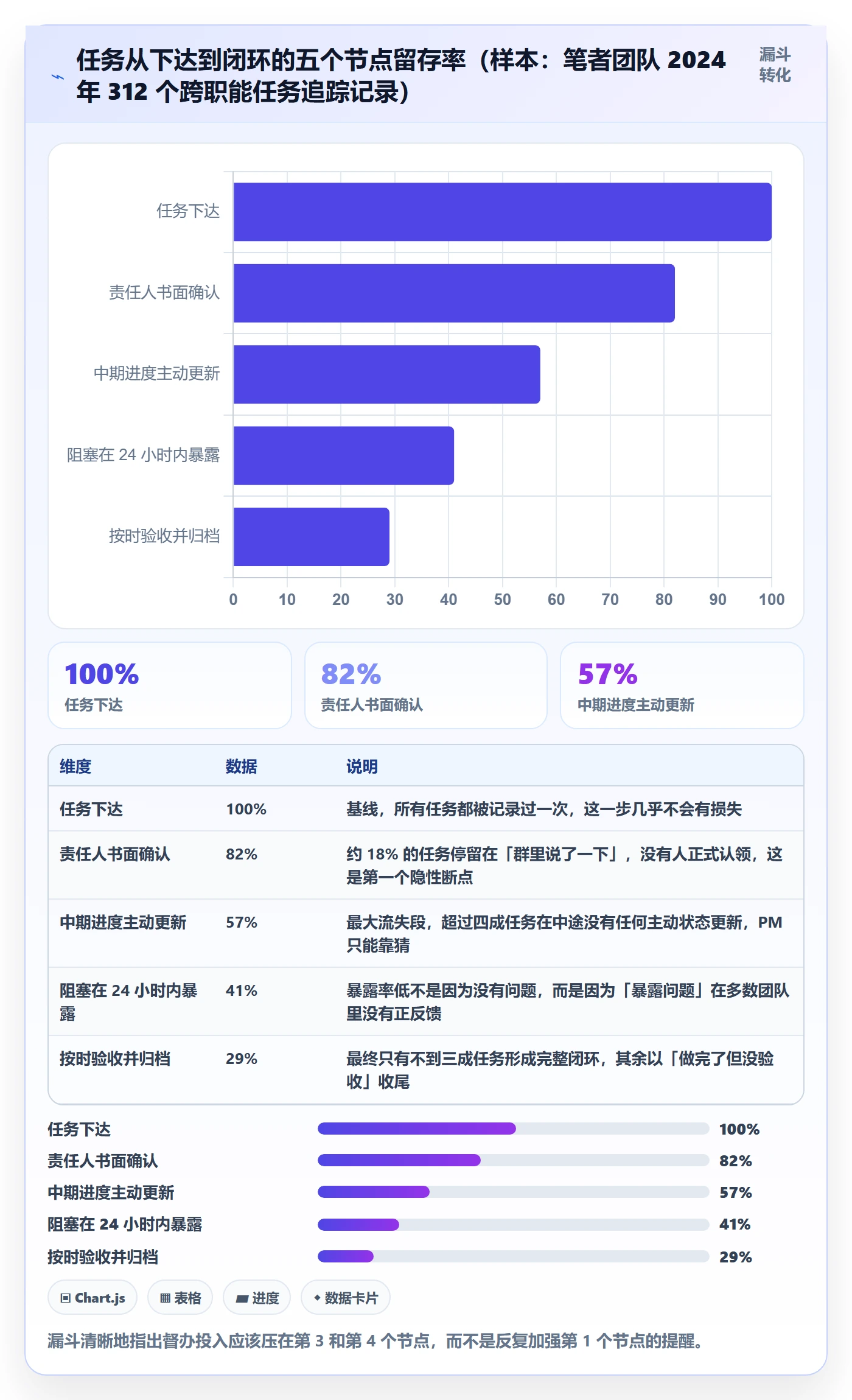

我统计过自己经手的任务延期案例,按「任务下达 → 责任人确认 → 中期更新 → 阻塞暴露 → 按时验收」这五个节点做漏斗,流失最严重的地方往往不是第一步,而是中间。

1. 场景一:跨部门需求推进,卡在「不是我优先级最高」
我印象最深的一次,是让增长团队配合改一个埋点上报逻辑,需求文档写得很清楚,对方 leader 也当场答应了。两周过去没有动静,我去问,得到的答复是「这周在赶另一个项目,下周看」。下周再问,还是同样的答复。
这个场景的典型特征是:没有拒绝,但也没有承诺。对方口头答应了,但从未把它排进自己的排期。这种情况下,你提醒一百次都没用,因为问题的本质是优先级冲突,不是信息缺失。真正有效的动作是把任务从「请求」变成「有明确 owner、有排期位置、有验收标准」的正式条目,并且在双方共同可见的看板上体现出来。
2. 场景二:版本上线前的任务收敛,卡在「最后一公里没有权威」
上线前的收敛阶段,任务往往已经拆得很细,每个人手上都只剩一两个小活,看起来马上就要完成了。但就是这两天,会突然冒出一堆「还差一点」。我遇到过最典型的是一次发布前夜,前端说后端接口没给全,后端说前端没提前提需求,测试说两边都没给可测版本。
这类问题的核心是缺少一个在临界点上能拍板的人。所有人在等别人先动,而 PM 如果只是继续提醒,等于把自己变成了一个高频广播器,还是不解决问题。这时候需要的是明确的升级机制,什么时间点、什么条件下,谁的判断优先。
3. 场景三:日常例行动作的跟进,卡在「没人觉得这算任务」
例行任务是最容易被忽视的一类,比如每周的数据周报、每月的竞品更新、每次迭代的埋点回捞。它们不影响上线,所以永远排在最后,也就永远延期。
我对这类任务的处理方式和前两类完全不同:例行任务的督办重点不是提醒,而是把它从「人的自觉」变成「流程的默认动作」。能自动化的绝不靠提醒,能放到固定节奏里的绝不单独催。

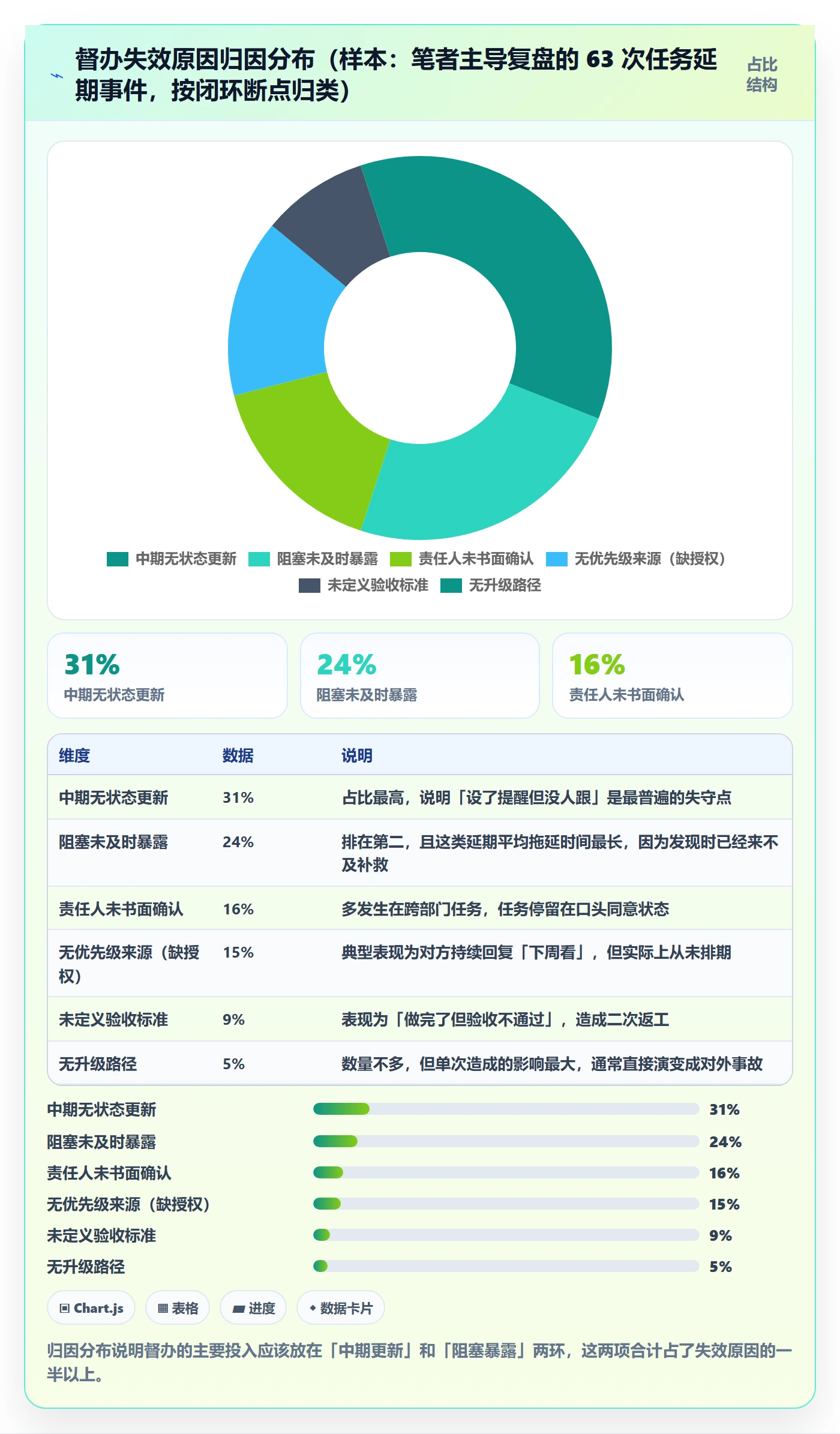

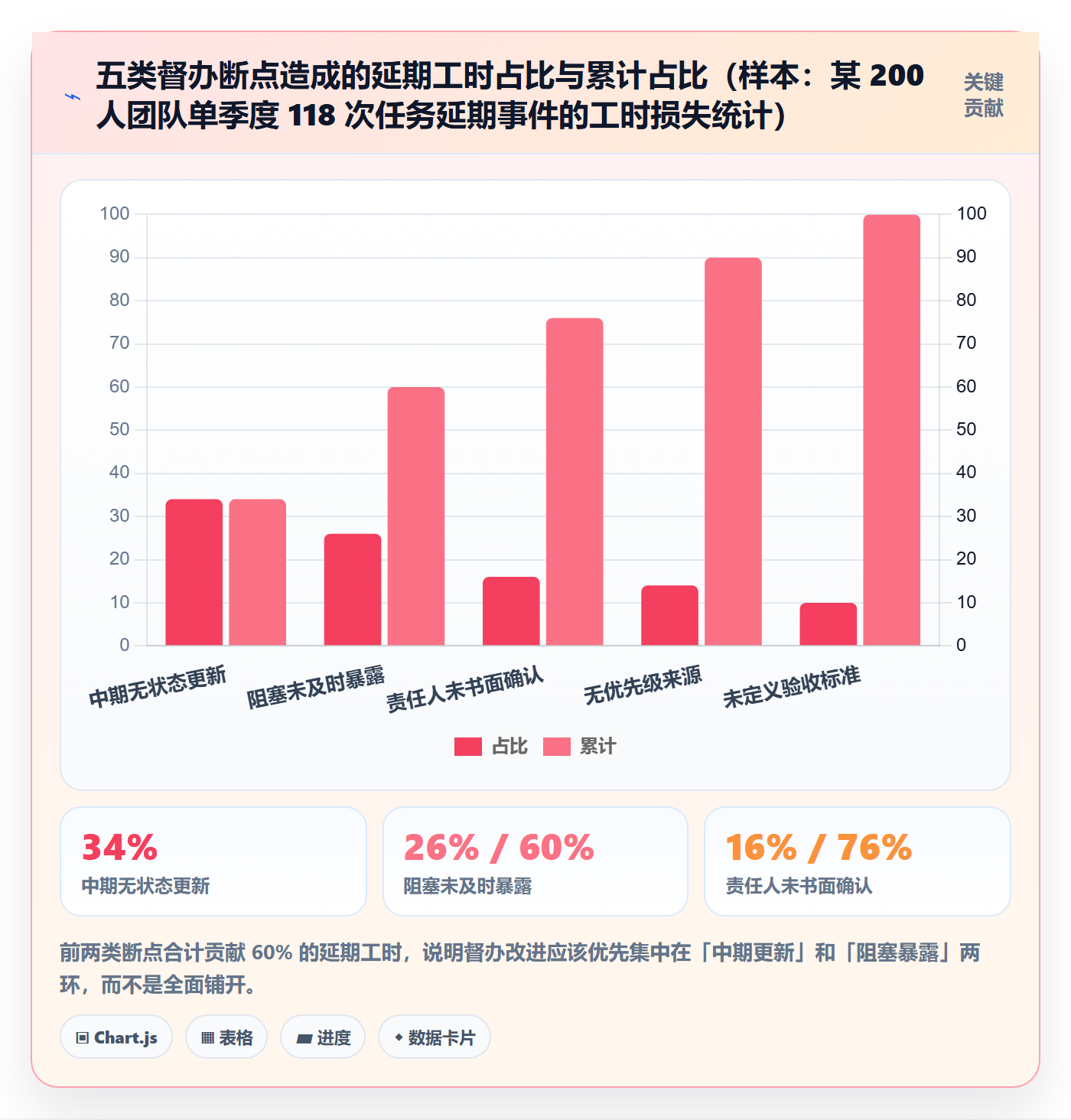

三、拆解常见误区:五个坑,对应闭环上的五个断点
我在很多团队里做过督办流程的诊断,失败的形态看起来很不一样,但拆到闭环结构上,永远落在这五个断点之一。这一节我按断点位置来讲,而不是按坑的严重程度罗列,因为知道「坑在哪一步」比知道「有哪些坑」更有用。
1. 只提醒不跟踪:断在「中期更新」
这是我早期最常犯的错。任务发出去,设个日历提醒,到期前一天问一句「怎么样」,然后就没有然后了。问题在于,从任务开始到到期前一天,中间那段最危险的时间是完全失控的。
正确的做法是在任务启动时就约定中期更新节点,比如超过 3 人天的任务,必须在完成 50% 时同步一次状态。注意是「约定」,不是「临时去问」,临时去问会让人觉得不被信任,而约定的更新是双方认可的义务。
2. 只跟踪不反馈:断在「阻塞暴露」
比不跟踪更隐蔽的是:你跟踪了,进度也拿到了,但拿到的是一条平滑的「在做了」。真正关键的信息,哪里卡住了、卡了多久、需要谁帮忙,被隐藏了。
这里有一个我反复验证过的判断:大多数人不主动暴露阻塞,不是因为想隐瞒,而是因为暴露阻塞在多数团队里没有正反馈。说「我做完了」会被表扬,说「我卡住了」会被追问,理性人当然选择后者少说。要打破这个循环,PM 必须做一件事:在公开场合把「主动暴露阻塞」当成正面行为去认可,而不是当成问题去追责。
3. 只反馈不闭环:断在「验收与归档」
任务做完了,在群里说了一句「已上线」,然后就结束了。没有验收标准、没有验收动作、没有归档记录。三个月后你回头看这个版本做了什么,只能靠翻聊天记录。
这一环的价值被严重低估。闭环不仅是给当前任务收尾,更是给下一次任务建立基线。一个没有归档的「完成」,对团队而言等于没发生过。
4. 跨部门督办没有授权:断在「责任人确认」
你去找别的部门要资源,全靠人情和沟通技巧。对方给你面子就做,不给你面子就拖。这种情况下,无论你的话术多好,都是在做一件结构上不可能稳定成功的事。
我的处理方式很直接:跨部门任务必须有一个双方都认可的优先级来源。要么是共同 OKR,要么是老板拍过的排期,要么是合同/客户承诺。没有这个来源,就不要用督办的方式解决,应该用「要我帮你把这个排进下个迭代吗」这种方式去谈资源。
5. 缺乏升级机制:断在「临界点决策」
很多 PM 不愿意升级,觉得升级等于「打小报告」或者「显得自己搞不定」。结果是小事拖成中事,中事拖成事故。
我的判断标准是:升级不是态度问题,是规则问题。如果一个任务延期会影响到对外承诺,那升级就是必须动作,跟你和对方的关系好坏无关。关键是把这条规则提前说清楚,而不是临时拿出来。

四、专业判断逻辑:把督办拆成「节奏 + 结构」两层
讲完坑,讲怎么建。我的方法论可以用一句话概括:提醒管节奏,机制管结构。节奏是时间维度上的安排,结构是责任和权限维度上的安排,两者缺一不可。
1. 提醒的四个时机,每个时机的动作不一样
很多人把提醒理解成「到期前提醒一下」。我实践下来,有效的提醒至少有四个时机,而且每个时机的目的完全不同。
(1)启动提醒:目的不是催,是确认
任务下达后 24 小时内,必须完成一次确认。确认的内容包括:谁负责、什么时候给、给出来是什么样、验收标准是什么。这一次不是提醒,是「承诺」。没有这一步,后面的所有提醒都是在跟空气较劲。
(2)中期提醒:目的是暴露,不是催促
任务进行到一半左右时,提醒的问题应该从「做完了吗」改成「现在最卡的是什么」。我自己的经验是,把问题问成「有什么我可以帮你扫掉的障碍」,回答率会明显高于「进度怎么样了」。
(3)临期提醒:目的是确认可行性,不是施压
到期前 1,2 天,提醒的核心目的是判断「还能不能按时」。如果判断不能,这个时间点就是调整计划的最好时机,而不是等到逾期后追责。
(4)逾期提醒:目的是升级,不是责备
已经逾期了,最重要的事情是触发升级路径,明确新的时间点和责任人。这时候追问「为什么没做完」几乎没有价值,因为原因在中期和临期就已经决定了。

2. 提醒频率与效果的曲线:不是越多越好

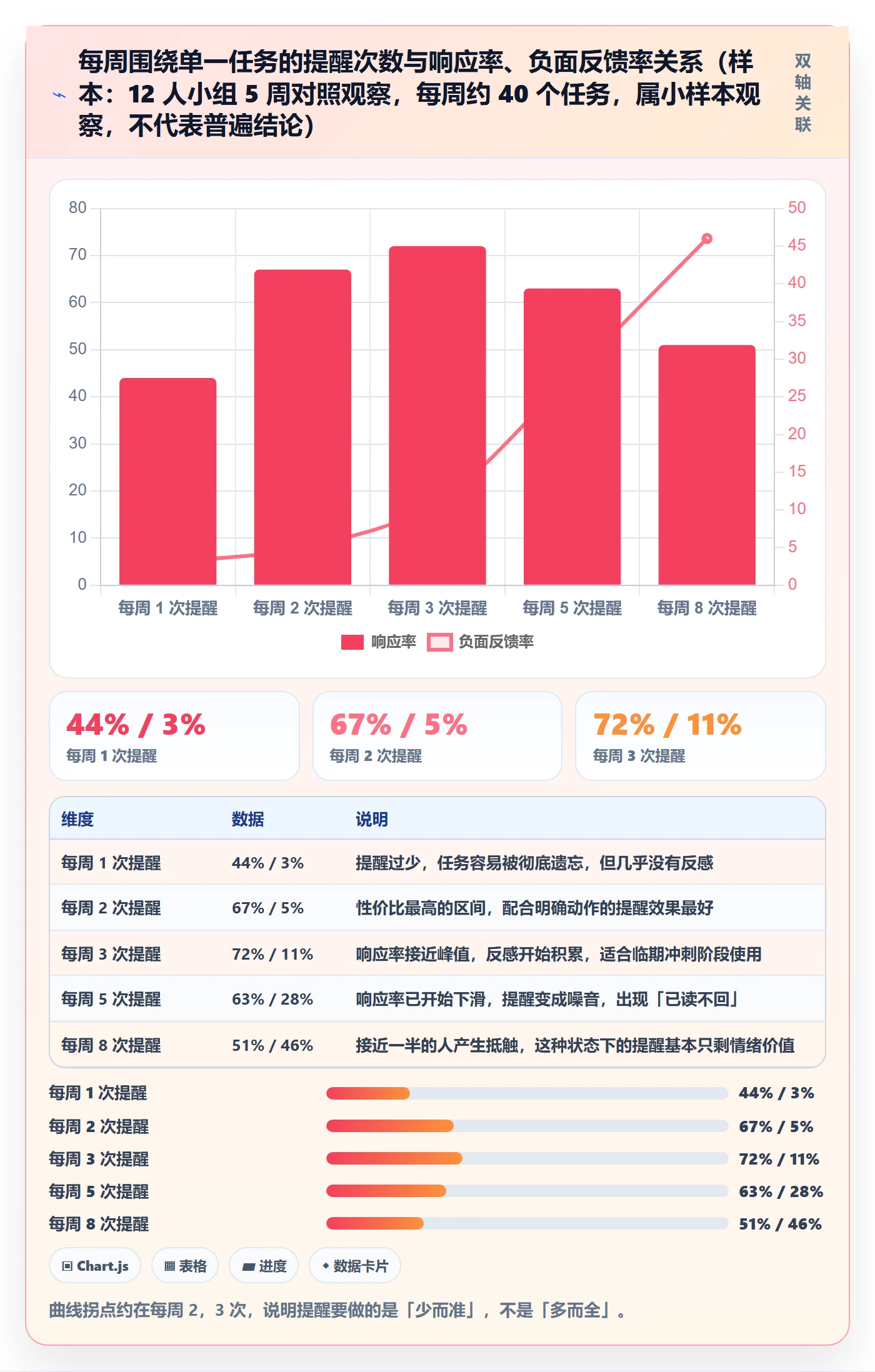

我做过一个不太严谨但很有启发的小实验:在一个 12 人的小组里,对同一类任务逐步提高每周提醒次数,记录响应率和负面反馈率的变化。结果很反常识,响应率在每周 2,3 次时达到高点,之后开始下降;而负面反馈(觉得被过度打扰)在 4 次之后快速上升。
这说明一件事:提醒的有效性存在一个明显的拐点,超过之后,你花的时间越多,效果越差,而且会消耗掉本可以用于协作的关系资本。

3. 闭环的四段结构:责任人、可视、反馈、升级
提醒解决节奏问题,但任务能不能真正落地,取决于这四个结构是否齐全。我把它们称为督办闭环的四段结构。
(1)责任人确认:从「大家」变成「某个人」
「大家一起推进」等于没有人推进。任何一个任务都必须落到一个具体的人身上,而且这个人要明确说一句「我来做,什么时候给」。这一句话的价值极高,因为它把模糊的集体责任变成了可追溯的个体承诺。
(2)进度可视:状态要被看见,而不是被询问
如果一个任务的状态只能通过「问」来获取,那督办成本会随任务数量线性上升。正确的做法是让状态自己浮出来,用统一看板、状态字段、或者自动化汇总,把「问进度」这件事从 PM 的日常工作里删掉。
(3)反馈机制:有进展要同步,有阻塞更要同步
这里要特别强调:反馈机制的重心在「异常反馈」,不在「正常反馈」。每次进度都同步一遍是浪费,但阻塞必须第一时间暴露。好的反馈机制是「默认安静,异常必响」。
(4)升级路径:提前说好,而不是临时决定
升级路径要在任务开始前就明确:延期几天找谁、涉及对外承诺找谁、跨部门冲突找谁。提前说好的规则是流程,临时做出的决定是冲突,这两者给人的感受完全不一样。
五、案例与数据观察:一个 200 人团队把督办从人肉改成机制
接下来这个案例来自我深度参与过的一个组织,规模在 200 人上下,研发、产品、测试、运营分属不同汇报线,跨部门任务非常多。改造前,他们的督办基本靠 PM 和项目助理人肉推进,团队里有 6 个人几乎全职在做「跟进」这件事。
1. 改造前的状态:督办靠人,信息靠问
改造前最典型的现象是:每周要花大量时间在「问进度」上,而且问回来的信息质量参差不齐。有的人说「快好了」,有的人说「还在看」,还有人干脆不回。更麻烦的是,跨部门任务的排期位置没有人能说清楚,一周之内同一个任务可能被问了三次,三次答案都不一样。

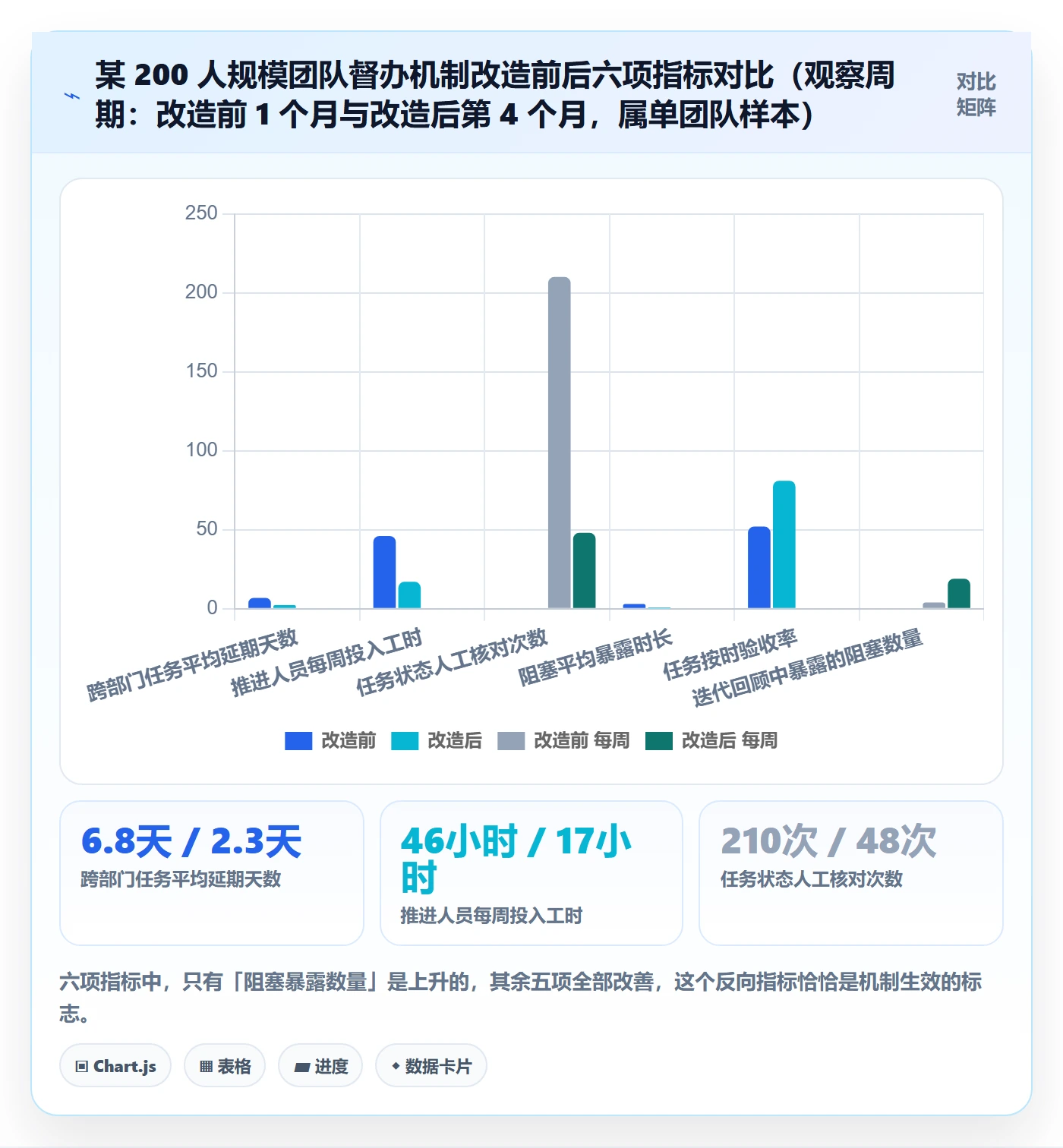

我统计了一个月的数据:6 名推进人员合计每周投入约 46 小时在进度询问和状态核对上,而同期跨部门任务的平均延期天数是 6.8 天。也就是说,大量人力投入换来的并不是更快的交付,而是更详细的信息滞后。
2. 改造动作:把「问」变成「看」,把「催」变成「触发」
改造的核心只有三件事,都不复杂,但需要工具和流程同时配合。
第一件事,所有跨职能任务进入统一的工作项体系,不再散落在聊天记录和文档里。每个任务都有责任人、截止时间、状态字段和验收标准,缺任何一个字段就无法创建。
第二件事,设定自动化的状态提醒和异常触发。任务进入临期时自动通知责任人,超过 24 小时未更新状态时自动给责任人和其直属 leader 同时发提醒,逾期超过 2 天自动进入升级队列。这一步把人从「记得催」中解放出来,因为系统永远比人更记得住。
第三件事,把阻塞暴露变成一个有正反馈的动作。我们在迭代回顾里专门设了一个环节,统计「本周主动暴露的阻塞数量」,把它当成团队健康度的正向指标来展示。三个月后,阻塞的平均暴露时间从中位数的 3 天缩短到 0.8 天。
这个团队当时选择的是 PingCode 作为工作项和流程承载平台。他们的选型理由我在后面会展开讲,这里先说一个具体细节:PingCode 在任务临期、逾期、状态未更新这几类触发条件上可以配置自动化规则,把原本需要人工判断的「该催谁了」变成系统按规则推送,这对一个 200 人规模、跨多条汇报线的组织来说,直接减少的就是那 46 小时/周的人力消耗。

3. 一个容易被忽略的发现:机制化之后,PM 的判断力反而更重要
机制化之后会出现一个新的问题:自动化提醒多了,噪音也会多。我们改造后第二个月就出现过一次「提醒疲劳」,因为规则设得太密,每周推送上百条通知,大家开始集体忽略。
后来我们做了一次规则收敛,把自动提醒砍掉三分之二,只保留三类:临期、逾期、状态超时未更新。这件事让我确认了一个判断:机制不是为了替人做判断,而是为了把人从重复判断中解放出来,去做那些真正需要判断的事。哪些任务该升级、哪些延期可以接受、哪些优先级要重排,这些永远需要人来定。
4. 为什么这个团队最终选了 PingCode
我不打算写成工具推荐,但可以把他们的选型逻辑说清楚,因为这套逻辑对中大型团队有参考价值。
第一个约束是规模与复杂度。200 人、多条汇报线、跨部门协作频繁,团队需要的不只是一个任务列表,而是能承载需求、迭代、测试、缺陷的完整工作项体系。PingCode 主要服务中大型企业及 100 人以上组织,这个定位和他们的规模是匹配的。
第二个约束是数据边界。这个团队有部分业务涉及外部合规要求,工作项数据不能全部放在公有云上,因此私有化部署能力是硬性门槛。PingCode 支持私有化部署,这一条直接筛掉了一批候选。
第三个约束是迁移成本。他们原本使用的是一套国外项目管理工具,历史数据量很大,如果迁移需要重新梳理所有工作项,项目周期会拖到半年以上。PingCode 支持 Jira 平滑迁移,这一点在评估阶段被反复验证过,最终成为决定性因素之一。对很多正在做国产替代的团队来说,这个能力基本等同于「能不能在一个迭代周期内完成切换」。
当然,我要说清楚边界:工具能解决的是「记住、汇总、触发」,解决不了「优先级冲突」和「跨部门授权」。那两件事必须靠流程和组织来解决,工具只是把它们变得可见。
六、不同情况下的行动建议
接下来这一节是实操部分。我会按团队规模、任务类型、协作模式三个维度给出不同的建议,因为同一套督办方法在 20 人团队和 300 人团队里,效果可能完全相反。

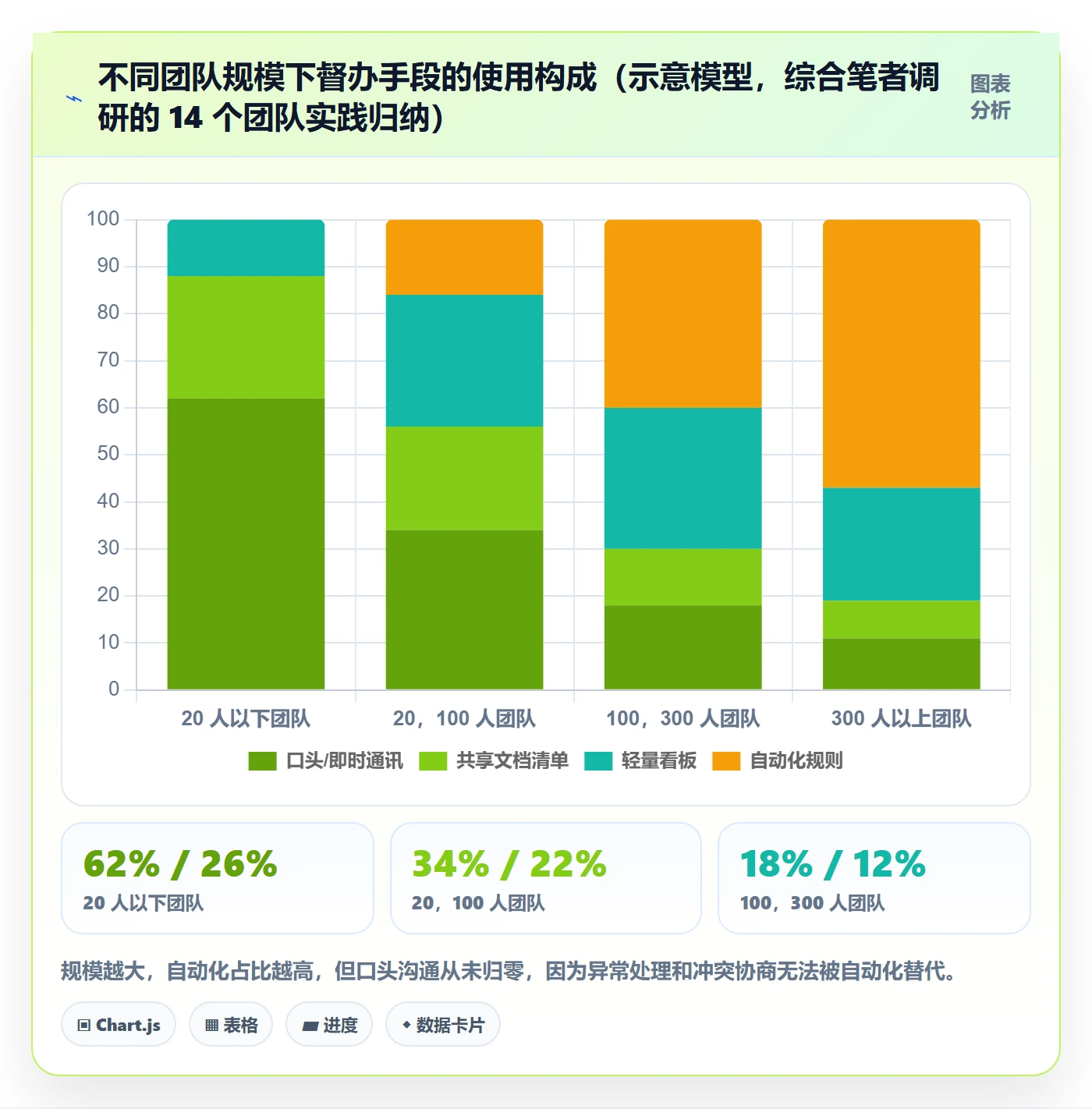

1. 按团队规模:20 人以下、20,100 人、100 人以上
(1)20 人以下:靠节奏,不靠系统
这个规模下,人和人之间信息是通的,上一套复杂的项目管理工具反而是负担。建议只做三件事:每日 10 分钟站会、一个统一的任务清单、周中一次状态同步。提醒靠日历和群消息足够,不要为了「规范」引入系统。
(2)20,100 人:靠规则,半自动化
这个阶段是分水岭。人开始叫不全名字,任务开始跨职能,靠记忆和人情推进开始失效。建议引入统一的工作项管理,把责任人、截止时间、状态字段强制化,并配置基础的临期提醒。这个阶段最容易犯的错是「上了工具但没改流程」,结果工具变成另一个需要维护的表格。
(3)100 人以上:靠机制,全链路自动化
规模过百之后,督办必须依赖机制,因为人已经无法记住所有上下文。这一阶段需要的是完整的工作项体系、自动化触发规则、明确的升级路径,以及支持私有化部署和数据可控的平台能力。选型时要优先看「能不能承载复杂流程」和「迁移成本有多高」,而不是「界面好不好看」。

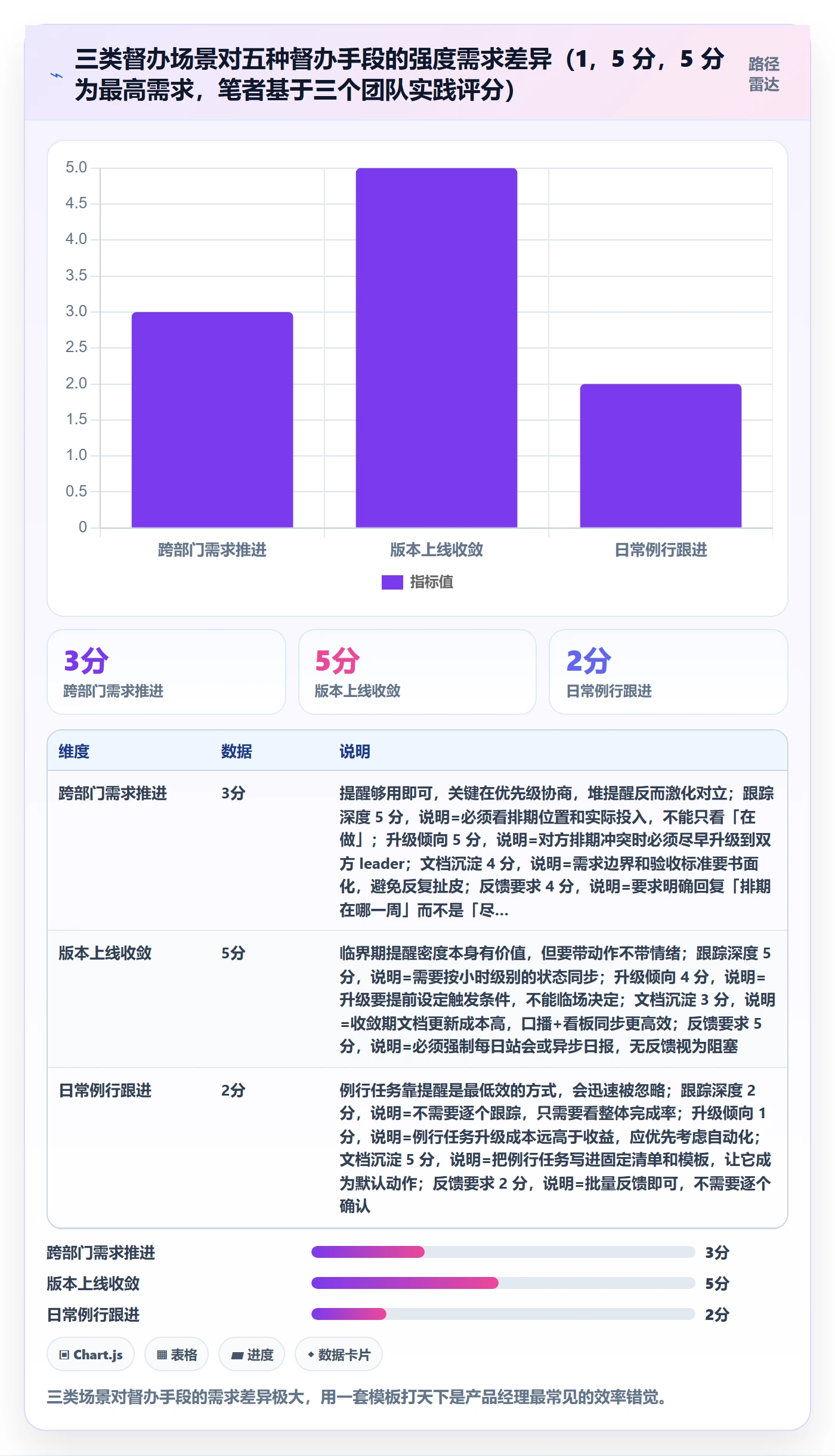

2. 按任务类型:紧急、重要、例行、跨部门
不同类型的任务,督办强度和手段必须有差异。我一直反对「一套模板打天下」,因为这会导致紧急任务不够快、例行任务过度打扰。
- 紧急任务:走高频同步,每天至少一次状态更新,责任人和备选责任人同时明确,出问题立即升级,不做中期观察。
- 重要但不紧急:重点在里程碑检查,每完成 30%,50% 检查一次,判断方向是否偏移,而不是盯每天进度。
- 例行任务:能自动化就自动化,不能自动化就写进固定清单,靠节奏而不是靠提醒。
- 跨部门任务:先解决优先级来源问题,再谈督办。没有排期位置的跨部门任务,督办成功率极低。
3. 按协作模式:集中办公、异地、外包混合
异地和外包混合的团队,督办要额外增加一层「证据要求」。集中办公时,你看一眼就知道对方在做什么;异地时,你必须依赖状态更新和交付物。
我的建议是:异地协作下,每个任务都必须有可验证的中间交付物。不是「在做设计」而是「周三前给一版低保真」;不是「在开发」而是「周五前接口可联调」。中间交付物是异地督办唯一可靠的抓手。
七、不同情况下的取舍:什么时候该重,什么时候该轻
督办是有成本的。你花在催办上的每一分钟,都是从信任建设和实质协作里扣出来的。真正成熟的产品经理,不是把每件事都盯得最紧,而是知道哪件事值得盯。

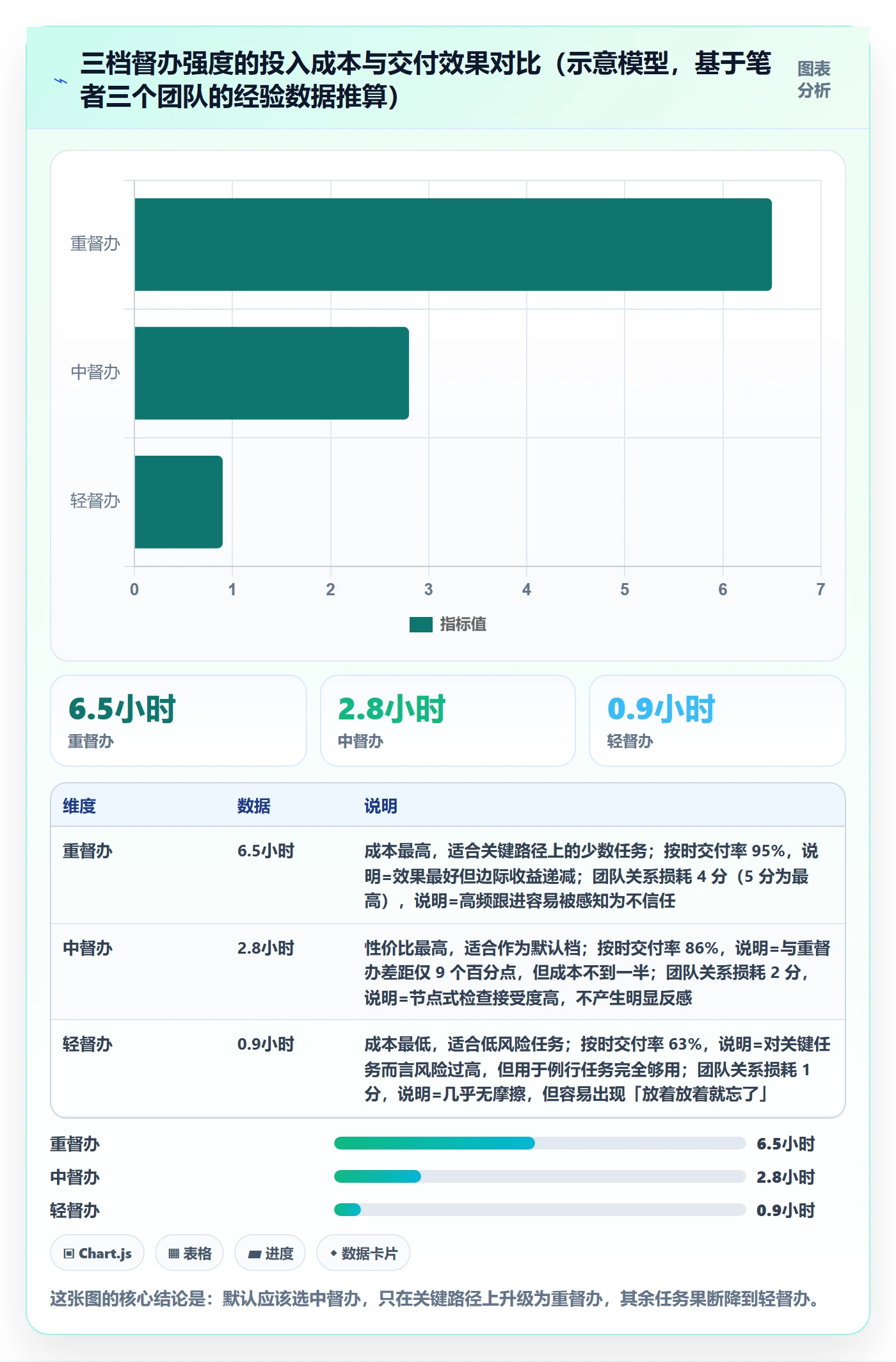

1. 重督办与轻督办的三种取舍
我把督办强度分成三档,每档的投入和收益完全不同,选错了就是浪费。
- 重督办(高频同步 + 明确升级 + 每日检查):适用于影响对外承诺、有硬截止时间的任务。代价是占用大量精力、可能损伤关系,收益是交付确定性高。
- 中督办(节点检查 + 异常触发 + 周度同步):适用于大多数内部迭代任务。性价比最高,是应该作为默认档的选择。
- 轻督办(一次确认 + 到期验收):适用于低风险、可回退、不影响关键路径的任务。代价是可能有少量延期,收益是释放大量精力。

2. 三个具体的取舍判断
(1)要不要给领导抄送
我个人的原则是:抄送不是威胁手段,而是信息同步手段。如果延期会影响到领导的决策,那就该抄送;如果只是为了施压,抄送会快速消耗掉你的信用。一旦领导发现你的抄送里有大量「没必要让他知道的事」,后续真正重要的事情他也不会认真看。
(2)要不要在公开群里催
群里催办的效果取决于一件事:这个任务的延期是否影响其他人。如果是,公开同步是合理的,因为受影响的人有权知道;如果不是,私聊更合适。公开催办的代价是不可逆的,私聊的代价只是多花两分钟。
(3)要不要为了赶进度降低验收标准
这是最难的取舍。我的经验是:可以降级,但不能含糊。如果确实要为了时间放弃一部分质量,就把放弃的部分明确写下来,作为技术债或后续迭代项登记,而不是悄悄降低标准。悄悄降标准的代价会在下一个版本集中爆发。
八、一套可以直接拿去用的督办检查清单
这一节是可以直接复制使用的部分。我把它整理成一份清单,覆盖任务从创建到闭环的全过程,你可以按这个清单检查自己团队缺了哪一环。
1. 任务创建时必须确认的六件事
- 责任人:具体到一个人,不是团队、不是「大家」。
- 截止时间:具体到日期,必要时到小时,避免「这周内」这种表述。
- 交付物:交付的具体形态,是文档、代码、原型还是数据。
- 验收标准:什么条件下算通过,由谁验收。
- 依赖关系:依赖谁、被谁依赖,有没有外部阻塞风险。
- 升级路径:延期到什么程度找谁,涉及什么问题找谁。
2. 任务执行中的四个检查点
| 检查点 | 触发条件 | 检查内容 | 失败处理 |
|---|---|---|---|
| 启动确认 | 任务下达后 24 小时内 | 责任人是否书面确认时间与验收标准 | 未确认视为任务未启动,重新分配 |
| 中期同步 | 任务进度约 50% 时 | 当前最大阻塞是什么,需要什么支持 | 阻塞超过 48 小时未解决,进入升级队列 |
| 临期判断 | 到期前 1,2 天 | 能否按时完成,是否需要调整计划 | 判断不能按时,立即重排并同步影响方 |
| 逾期升级 | 逾期超过 2 天 | 新时间点、责任人、影响范围 | 触发升级路径,由更高层级决策 |
3. 提醒消息的四要素模板
我见过太多无效提醒,问题基本都出在「只说了时间到了,没说下一步做什么」。一条有效的提醒应该包含四个要素,可以直接套用下面这个模板。
【任务提醒 · 要素模板】
任务名 + 当前状态
「埋点上报逻辑调整,当前状态:开发中,完成度约 60%」
下一步动作(具体到人和事)
「请在今天 18:00 前确认接口字段是否与文档一致」
影响说明(为什么这件事重要)
「该字段影响本周四的数据回捞,若延后将顺延一周」
需要的支持(主动给出帮助选项)
「如果接口对齐有困难,我可以拉后端一起过 15 分钟」
4. 每周一次的督办自检问题
- 本周有多少任务是「口头确认但未书面确认」的?
- 本周有多少任务是「到期当天才发现做不完」的?如果有,说明中期同步失效。
- 本周有多少阻塞是「我自己发现」而不是「对方主动暴露」的?比例越高,反馈机制越弱。
- 本周我花了多少时间在「问进度」上?如果超过 3 小时,说明可视化不足。
- 本周有多少任务是「做完但没有验收记录」的?

5. 选工具时的四个判断问题
如果你的团队正在考虑引入或更换督办相关的工具,我建议先回答这四个问题,再去看产品功能。
- 规模和复杂度匹配吗?几十人的团队用轻量工具,几百人的团队需要完整的工作项体系,定位错配会让工具变成负担。
- 数据边界能满足吗?如果业务涉及合规或数据敏感,私有化部署能力是硬门槛,需要提前确认。PingCode 支持私有化部署,这一点在中大型组织和有数据边界要求的团队里是重要考量。
- 迁移成本有多高?如果要从现有工具迁移,历史数据能不能平滑过渡是关键。PingCode 支持 Jira 平滑迁移,对正在做国产替代的团队来说,这条能显著压缩切换周期。
- 自动化规则能不能覆盖你的触发条件?这是督办场景最实际的能力,重点看临期、逾期、状态超时这几类条件能不能配置。
九、结语:督办的终点不是「做完」,是「下次不用催」
回到开头那个上线前夜的场景。如果重新来一次,我不会多发几条提醒,而会做三件完全不同的事:在任务创建时就明确验收标准;在第二天拉一次 15 分钟的阻塞排查;在逾期风险出现的第一时间触发升级,而不是自己硬扛。
这三件事背后是同一条判断:提醒解决不了结构问题,只有机制能。你越早把督办从「人肉推动」变成「规则驱动」,你的时间就越值钱,团队的交付也越稳定。
我还想强调一个可能有点反直觉的观点:一个优秀的督办者,最终的目标是让自己变得不必要。如果所有任务都必须靠你盯着才能推进,说明机制没建起来,你只是在用自己的精力补贴流程的缺陷。真正的杠杆在于:让下一次类似的任务,不需要你再催一遍。
如果你现在就想动手,我建议按这个顺序推进,一周内就能看到变化:
- 今天:检查你手上正在推进的任务,找出所有「口头确认但未书面确认」的,逐一补一次书面确认,明确时间点和验收标准。
- 本周内:把「中期同步」和「阻塞暴露」两个检查点加进你的任务流程,只用一句「现在最卡的是什么」替换掉「进度怎么样了」。
- 两周内:和团队一起定下升级规则,延期几天找谁、什么情况升级,把规则提前说清楚,而不是事后追责。
- 一个月内:评估你的工具链能不能支撑自动化触发。如果任务量已经超过你手动跟进的极限,就该认真考虑机制化的工作项平台了,规模过百的团队尤其要优先看私有化部署和迁移能力这两项。
督办这件事,做得越久我越确信:它不是沟通技巧的问题,而是结构设计的问题。把结构搭对,提醒才有意义;结构不对,提醒越多,消耗越大。
常见问题解答(FAQ)
1. 任务提醒发了没人理,产品经理应该怎么设计提醒机制?
我带的一个跨部门项目,需求文档写了、群里也@了相关人,但到节点一看,几个任务还是原地不动。我就在想是不是我提醒的方式有问题,还是说提醒这件事本身就不该只靠人喊?
提醒要带"下一步动作"而不是只带"时间到了"。具体做法:一是在任务发出时就写清四要素,谁、做什么、什么时候交、验收标准是什么,缺一项后面必然扯皮;二是按节点设四类提醒:启动提醒(确认收到并认领)、中期提醒(同步进展或暴露阻塞)、临期提醒(提前1天预警)、逾期提醒(直接触发升级路径)。
渠道上,启动和逾期建议私聊或工具通知(有记录),中期可以在群里同步进度。核心判断依据是:一条只包含"记得做"的提醒等于没发,一条包含"现在卡在哪、下一步谁做什么"的提醒才算有效。
2. 产品经理做任务督办,怎么避免变成人肉催办?
我每天的工作有一大半时间在追进度,早上一睁眼就是各种群里催人,晚上还要挨个私聊问做完了没。感觉我不是产品经理,是个催收。到底有没有办法让督办这件事不用我亲自盯着?
人肉催办的根因是任务状态不可见,只能靠PM去问。破解思路是把"问"变成"看":一是让任务状态在某个项目管理工具或共享文档里实时可见,责任人自己更新状态,PM看板而不是看聊天记录;二是设固定同步节奏,比如每周一同步本周任务、每周五反馈进展,把随机催办变成例行机制;
三是明确升级路径,什么情况找谁、超过多久自动升级,让"拖延"有代价。判断标准很简单:如果你休假三天项目就停摆,说明督办机制没建起来,全压在你自己身上。
3. 跨部门督办没有考核权,别人不配合怎么办?
我是产品经理,推动的任务涉及技术、运营、设计好几个部门,人家不归我管,我催急了还容易得罪人。每次督办都像在求人办事,特别憋屈。这种情况到底该怎么破?
跨部门督办靠的不是职权,是"授权+可见性+升级机制"三件事。首先在任务启动前就确认这是谁的OKR或谁的上级拍板的事,有授权督办才有底气;其次把任务进度放到双方上级都能看到的共享看板上,让进度透明本身就是压力;
最后提前和各方约定升级规则,比如"逾期两天未反馈自动同步给双方负责人",把得罪人的动作交给机制而不是你自己。判断依据是:如果一件事你既没有授权也没有可见性,只靠人情催,失败是大概率,应该先补授权而不是硬催。
核心关键词
文章包含AI辅助创作:任务提醒督办教程:产品经理最佳实践,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/395752
读者评论
文章把提醒、督办、闭环拆开讲得很清楚,但中小团队可能没有足够人力做书面确认和中期更新,需要根据团队规模简化机制,否则流程本身会成为负担。
漏斗数据很真实,尤其‘阻塞暴露率仅41%’这点。多数团队确实缺少对暴露问题的正反馈,PM公开认可主动暴露阻塞比催进度更有效。
跨部门督办那段说到痛处,没有优先级来源时提醒再多也是白费。文章建议用‘帮你排进下个迭代’去谈资源,比硬催更实际,本质是换一种协商方式。
雷达图按场景区分督办手段很有参考价值,但例行任务建议优先自动化这点可以再展开,比如用某项目管理工具定时触发的具体实现方式。
