自动提醒怎么做?产品经理风险控制:任务提醒从0到1

2023年我在一家约1200人的硬件研发企业做流程诊断,打开他们的项目管理系统,逾期未关闭的任务有3400多条。我随机抽了200条做逾期原因访谈,结论很刺眼:真正"做不完"的不到三成,剩下七成多的回答是"没人告诉我该做了""我以为下周才到""当时看到了但正在开会,后来忘了"。这三个理由都不是执行能力问题,而是提醒系统的设计问题。

后来我把这类现象统称为提醒失效。它比"任务延期"更值得产品经理关注,因为任务延期是结果,提醒失效是原因,而原因是可以被设计的。这篇文章不讲"通知怎么写",只讲一件事:怎么用风险控制的思路,从0到1搭出一套真正能推动行动的提醒系统。

你会看到风险分类框架、五个必须拍板的决策点、四步落地路径,以及我在真实项目里踩过的坑和拿到的数据。所有数据来自我参与项目的脱敏记录,属于样本观察,不是行业基准,引用时请自行判断适用边界。

一、先给结论:提醒系统的本质是风险对冲,不是通知功能

1. 我对提醒系统的三个基本判断

大多数团队做提醒功能时,第一反应是打开消息中心,勾选模板,配置发送时间。这是把提醒当成一个"功能模块"在做。但在我经手的项目里,凡是这么做出来的提醒,半年后的通知屏蔽率都会爬到20%以上。

我的第一个判断是:提醒不是通知能力,而是风险对冲机制。它的目标不是"让用户知道有件事",而是"把任务延期概率压到一个可接受区间"。目标变了,衡量指标、设计方法、上线节奏都会跟着变。

第二个判断是:提醒的价值上限由触发时机决定,下限由渠道能力决定。时机错了,用短信轰炸也救不回来;时机对了,一条站内信就够。很多团队在渠道上砸钱,却在时机上拍脑袋,这是典型的投入错配。

第三个判断是:提醒系统一定会被用户讨厌,问题只是被讨厌的程度是否可承受。任何提醒都在占用注意力,产品经理的工作不是让人喜欢提醒,而是让"被打扰的不适"小于"错过任务的不适"。这是一道权衡题,不是一道功能题。

2. 提醒系统必须守住的三个底线指标

我见过太多团队盯着"今天发了多少条提醒"汇报工作。发送量是最没有信息量的指标,因为它和业务结果之间没有因果关系。真正需要守住的底线是下面三个。

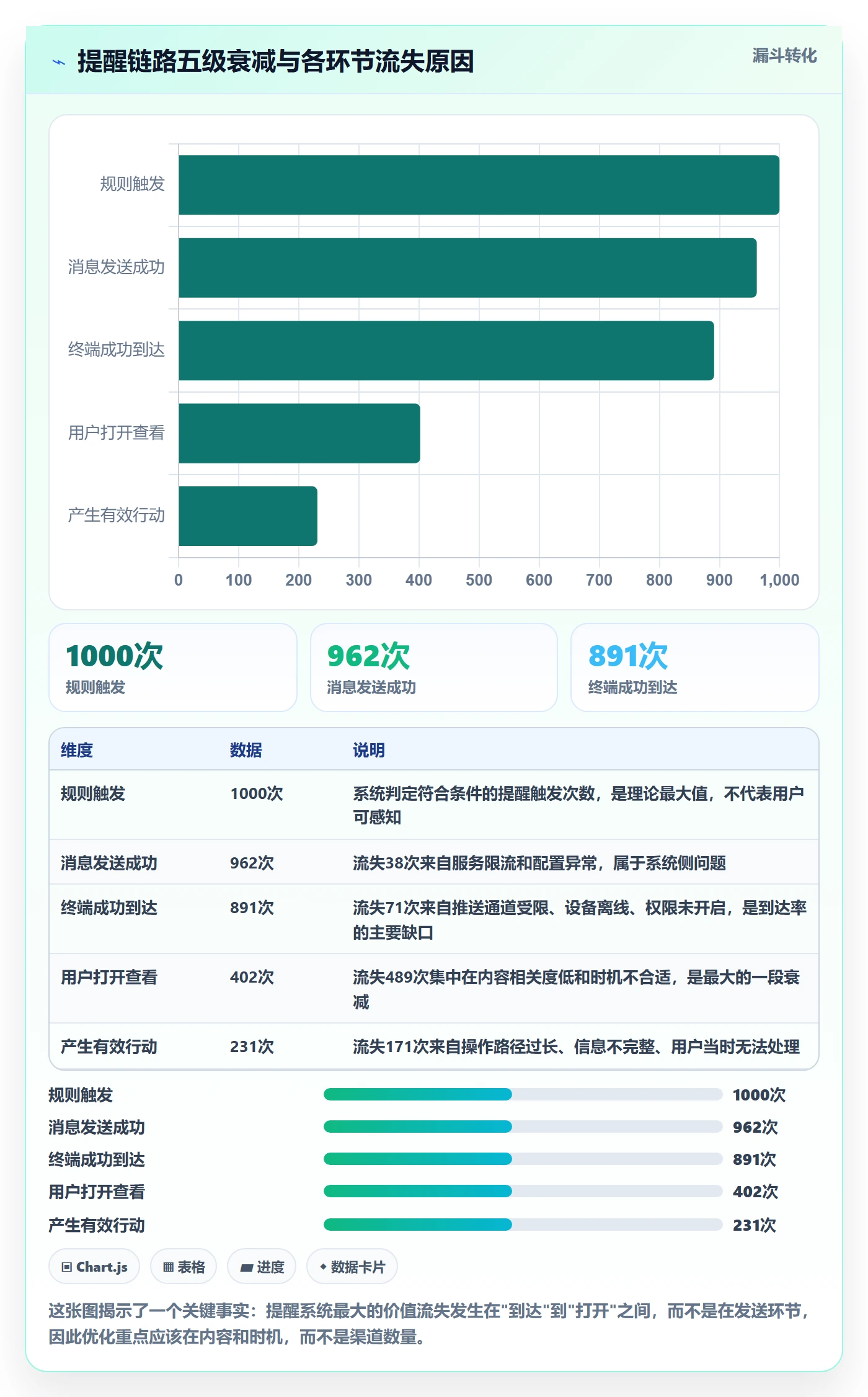

  • 到达率:消息成功送达终端设备的比例。它决定了整套系统的天花板,到达率低,后面所有指标都是幻觉。
  • 行动转化率:收到提醒后,在合理时间窗内(通常是24小时内)产生有效操作的比例。这才是提醒的业务价值所在。
  • 通知屏蔽率:用户主动关闭或折叠该来源通知的比例。它是系统的"健康度体检",超过某个阈值说明你在透支用户信任。

这三个指标之间是互相拉扯的。想提高到达率就换强渠道,强渠道往往带来更高的屏蔽率。产品经理的日常工作,就是在三者之间找那个动态平衡点。

自动提醒怎么做?产品经理风险控制:任务提醒从0到1

3. 一句话结论

如果你只能记住一句话:先画风险地图,再画提醒流程图。顺序反了,你做的就是一个通知功能;顺序对了,你做的才是一套风险控制体系。

二、背景与真实场景:我是怎么被一次提醒失效教育到的

1. 一次季度合规审计引发的复盘

还是那家1200人的硬件企业。他们有一条业务规则:每个季度的物料变更评审必须在季度末前完成归档,否则影响合规审计。规则写在制度文件里,也写进了项目管理系统的任务表单,但系统只做了一件事,在任务创建时通知了责任人。

结果那个季度有14个变更评审逾期。审计介入后我们复盘,发现14个逾期里,有11个责任人是"知道这件事"的,但他们把任务放在待办列表的中后段,被日常的紧急事务挤掉了。系统自始至终没有再提醒过一次。

这就是典型的单点提醒失效:提醒只发生在任务生命周期的起点,而风险实际发生在终点附近。我们花了三周重做提醒策略,逾期数在下一个季度降到2个。这个案例让我彻底改变了做提醒的方法论。

2. 任务失败的四类风险,对应的提醒策略完全不同

复盘之后我整理了一个分类框架,后来在多个项目里反复使用。任务失败的风险可以分成四类,每类的成因、表现和应对方式都不一样。

  • 遗忘型风险:任务被创建后从记忆里消失,责任人根本没想起来。特点是逾期前毫无动静,逾期后恍然大悟。应对方式是固定节奏的周期性提醒。
  • 拖延型风险:责任人知道这件事,但优先级排在其他事情之后。特点是在截止日前几天有零散操作但无实质推进。应对方式是递减式提醒加进度可见性压力。
  • 信息过载型风险:提醒太多,责任人已经对通知脱敏。特点是打开率低但自述"看到了"。应对方式是聚合、降频和分级,而不是加量。
  • 依赖阻塞型风险:任务本身卡在别人身上,责任人无力推进。特点是责任人反复查看但无法操作。应对方式是提醒对象从责任人转向阻塞方。

这四类的应对方式几乎不重叠。用一套统一的"每天提醒一次"策略去覆盖全部,结果是遗忘型被唤醒了一部分,拖延型被烦到了,信息过载型加剧了,依赖阻塞型依然卡着。

自动提醒怎么做?产品经理风险控制:任务提醒从0到1

3. 风险地图应该怎么画

我现在的做法是:拿到一个任务类型,先不问"怎么提醒",而是问三个问题。第一,这个任务失败会造成什么后果,后果是否可逆?第二,失败通常发生在生命周期的哪个节点?第三,失败的修复成本由谁承担?

把这三个问题的答案画成一张二维表格,横轴是任务生命周期阶段,纵轴是失败后果严重度,每个格子里标注对应的风险类型。这张表就是风险地图,它是后面所有提醒策略的输入。

没有风险地图就开始配提醒规则的团队,最后一定会陷入"提醒越来越多、效果越来越差"的泥潭。因为他们在用均匀的注意力预算,应对完全不均匀的风险分布。

三、拆解常见误区:六个看起来对、实际会毁掉提醒系统的做法

1. 误区一:把"发送量"当作工作成果

我在一次评审会上听到这样的汇报:"本季度系统共发送提醒12万条,同比增长40%。"会议室里没人追问一个关键问题:这12万条里,有多少促成了实际动作?

发送量是最容易统计的指标,也是最能掩盖问题的指标。它天然向上增长,因为它不需要任何效果支撑。当团队把发送量当KPI,产品就会朝着"多发"的方向演化,而"多发"是屏蔽率上升的最直接原因。

正确做法是把发送量降级为过程数据,只用于异常排查,不作为汇报口径。真正进入汇报的口径应该是到达率和行动转化率。

2. 误区二:所有任务使用同一个提醒节奏

统一的"到期前3天、1天、当天各提醒一次",是绝大多数项目管理平台的默认配置。它看起来合理,实际上是把所有风险类型当成同一种处理。

对于一个周期长达90天的合规归档任务,到期前3天才第一次提醒,等于把风险全部压缩到最后72小时。而对于一个两天内完成的小任务,提前3天提醒又属于过度打扰。同一个节奏,两头都不对。

我现在的默认策略是按任务周期长度做比例切分。周期越长,提醒节点越多越靠前;周期越短,提醒越靠近截止时间。

自动提醒怎么做?产品经理风险控制:任务提醒从0到1

3. 误区三:把提醒当成"用户自己的事"

有一种非常普遍的观点:任务提醒是辅助功能,用不用是用户自己的选择。这句话在个人待办工具里成立,在企业协作场景里不成立。

企业任务的逾期后果不由个人承担,而由团队、客户或合规审计承担。这意味着提醒系统承担的是组织级风险控制职能,不能简单地交给用户自己配置开关。

我的做法是:个人偏好可以配置,但组织级的关键节点提醒不可关闭。这类提醒必须走独立通道,不进入用户可以一键屏蔽的通知分组。

4. 误区四:只做单点提醒,不做升级链路

第一次提醒没响应之后,系统做什么?很多产品的答案是:什么都不做,等下一次定时提醒。

这是提醒系统最大的设计缺陷。真实场景里,第一次没响应往往意味着责任人遇到了阻塞,或者优先级判断出现了偏差。系统此时应该做的不是重复,而是升级,换人、换渠道、换内容。

我设计的升级链路通常是三级:责任人未响应则提醒其协作方,仍未响应则提醒直属负责人,仍未响应则进入风险看板。每一级的触发条件、时间窗和话术都不一样。

5. 误区五:忽略平台通道政策带来的到达率波动

这一点是纯技术性的,但影响极大。移动端推送到达率不是一个产品能力指标,而是一个受平台政策、厂商通道、系统版本共同影响的动态变量。

我遇到过最典型的情况是:某个版本上线后,安卓端到达率从92%掉到67%,排查两周才发现是系统权限策略调整导致后台推送被限制。产品侧完全没有感知,直到行动转化率下滑才发现。

所以我现在会要求团队把到达率做成日常监控指标,一旦跌幅超过5个百分点就触发排查。提醒系统不是上线就完事的项目,它需要持续运维。

6. 误区六:上线即完成,不做数据回流

最后一个误区最隐蔽:团队把提醒功能上线当成项目终点,从此不再迭代。半年后回看,提醒规则一个字没改,但业务已经变了。

提醒系统的正确生命周期是"配置,观测,调优"的循环,周期通常是两周到一个月。没有数据回流的提醒系统,本质上是一个逐渐失效的定时器。

自动提醒怎么做?产品经理风险控制:任务提醒从0到1

四、专业判断逻辑:五个必须拍板的决策点

1. 决策点一:触发条件,什么时候该提醒

触发条件是提醒系统的第一性设计。我通常把它分成三类:时间驱动、事件驱动、状态驱动。

时间驱动最好理解,按截止时间的相对位置触发。事件驱动指的是某个业务动作发生后触发,比如上游任务完成后立即提醒下游。状态驱动指的是任务状态长时间未变化时触发,这类最容易被忽略,但对拖延型和依赖阻塞型风险最有效。

我见过效果最好的一个规则是:"任务进入进行中状态后,连续5个工作日无任何操作记录,触发一次状态确认提醒。"这条规则的成本极低,但它把大量"沉没任务"重新拉回了视野。

在配置层面,我建议把触发规则结构化表达,便于后续调优和复用。

rule:
name: long_running_task_stale_check

trigger:

type: state_based

condition: status == "in_progress" && idle_workdays >= 5

target:

role: assignee

fallback_after_hours: 24

channel_priority: [in_app, push]

cooldown_hours: 72

escalate_to: collaborator

这段配置里最值得注意的不是字段本身,而是 cooldown_hours 和 escalate_to 这两个字段。它们分别对应防疲劳机制和升级链路,是区分"成熟提醒系统"和"通知功能"的分水岭。

2. 决策点二:目标人群,提醒谁,要不要分层

提醒对象的选择,比提醒内容更容易出错。我见过的一个反面案例是:系统把所有逾期提醒同时发给了责任人、协作方和项目经理,结果三方都以为另外两方在处理,任务继续卡着。

我的分层逻辑是:第一提醒只给唯一责任人,不抄送任何人。只有在升级链路触发后,才引入协作方和负责人。这个设计的目的不是减少通知量,而是建立清晰的责任归属。

对于依赖阻塞型风险,提醒对象要直接切换到阻塞方,而不是继续提醒那个无能为力的责任人。这一点在跨部门协作场景里尤其关键。

3. 决策点三:提醒内容,说什么才能推动行动

我看过几百条提醒文案,绝大多数长这样:"您有一个任务即将到期,请及时处理。" 这条文案的问题不是不礼貌,而是它要求用户自己回去查是哪件事,增加了行动成本。

有效提醒内容的公式是:具体对象 + 剩余时间 + 下一步动作。例如:"《B3机型物料变更评审》还有2天到期,还差1位评审人确认,点击直接处理。"

这三要素里,"下一步动作"最容易被省略,也最重要。它把用户从"判断该做什么"直接推到"执行",减少了中间环节的流失。

自动提醒怎么做?产品经理风险控制:任务提醒从0到1

4. 决策点四:渠道选择,站内、推送、短信、邮件怎么排优先级

渠道不是越多越好,每个渠道都有明确的能力边界和成本结构。我把常用渠道按五个维度做过对比,结论比想象中清晰。

渠道 到达确定性 用户侵扰度 单次成本 可追踪性 适合场景
站内消息 中(依赖登录) 低 极低 高 常规状态更新、聚合摘要
移动推送 中高(受系统权限影响) 中 低 中高 时效性任务、截止前提醒
邮件 高 低 极低 中 周期性摘要、正式通知留痕
短信 极高 高 较高 中 关键节点升级、强合规要求
企业即时通讯 高(工作时段) 中高 低 高 协作类提醒、需快速响应

我的渠道分配原则是:按风险等级匹配渠道,而不是按用户偏好匹配。低风险任务只走站内和邮件聚合;中风险走推送;只有升级链路第二级以上才动用短信或即时通讯。

很多团队的做法是反过来,先问用户喜欢什么渠道,再按偏好发。这在C端产品里合理,在企业风险控制场景里会导致高风险信号被淹没在用户偏好里。

自动提醒怎么做?产品经理风险控制:任务提醒从0到1

5. 决策点五:升级规则,第一次没响应怎么办

升级规则是提醒系统里最少被设计、也最能体现专业度的部分。我通常按时间窗设计三级升级。

  1. 一级升级(未响应24小时):换渠道重复,内容中增加"尚未看到你的确认"的提示,让用户意识到这不是第一次通知。
  2. 二级升级(未响应72小时):提醒对象扩展至协作方或直属负责人,提醒内容突出任务对下游的影响。
  3. 三级升级(未响应至截止日):进入团队风险看板,由管理者线下介入,系统只做记录不做通知。

三级之后系统应该停止自动提醒。继续发只会制造噪音,把问题从"提醒不到位"变成"提醒过度",反而掩盖真实的管理问题。

6. 把五个决策点收进一张优先级矩阵

五个决策点不是独立存在的,它们最终要收敛到一张矩阵上。横轴是任务的紧急度,纵轴是任务的重要度,四个象限对应四套完整的提醒配置。

高紧急高重要的任务,用推送加即时通讯双通道,升级链路缩短到一半时间;高重要低紧急的任务,用邮件摘要加周期提醒,避免高频骚扰;高紧急低重要的任务,用聚合提醒集中处理,不单独占用注意力;双低任务,只进入站内列表,不发任何主动提醒。

自动提醒怎么做?产品经理风险控制:任务提醒从0到1

五、从0到1的四步落地法

1. 第一步:梳理任务生命周期,找出关键提醒节点

落地的第一步不是配规则,是画生命周期。任何一个任务类型都可以拆成几个固定阶段:创建、分配、启动、推进、待确认、待验收、关闭。风险在每个阶段的分布是不均匀的。

我通常会在每个阶段标出两个信息:该阶段最可能出现的风险类型,以及该阶段的"可行动窗口"。可行动窗口指的是在这个时间段内提醒,用户才来得及采取有效行动。窗口之外提醒,要么来不及,要么太早。

以合规归档任务为例,它的可行动窗口可能是截止前10天到前2天。窗口期只有8天,提醒节点必须落在这8天里,否则就是无效提醒。

2. 第二步:定义优先级矩阵,把风险等级映射到渠道

第二步是把第一步的结果结构化成配置。我在项目里用的格式是一张映射表,每一行是一个"风险类型 × 任务等级"的组合,每一列是对应的渠道、频率、升级规则。

这一步的价值在于把决策前置。上线之后运营同学只需要调整参数,不需要重新讨论策略,避免了"每条提醒规则都要拉一次评审"的低效循环。

3. 第三步:设计防疲劳机制,这是最容易被砍掉的一步

防疲劳机制通常包括三个组件,我强烈建议全部保留。

  • 频率上限:单个用户单位时间内可接收的提醒条数上限。我的经验值是非关键任务每天不超过3条,关键任务可放宽但要有单独通道。
  • 免打扰时段:默认覆盖非工作时段,但高优先级任务可以突破。关键是突破要有代价,比如必须走升级链路,避免被滥用。
  • 聚合提醒:把同一类型、同一时间窗的多条提醒合并成一条摘要。这是提升打开率最有效的手段之一,本质上是用一次注意力占用换多条信息。

这三条在工期紧的时候最容易被砍。但只要砍掉其中任意一条,半年后的屏蔽率一定会上来,届时的修复成本远高于当初的开发成本。

4. 第四步:建立指标体系,先灰度再全量

最后一步是观测。我会要求团队在提醒系统上线时至少埋四个指标:到达率、打开率、行动转化率、屏蔽率。前两个衡量系统是否正常工作,后两个衡量系统是否产生价值。

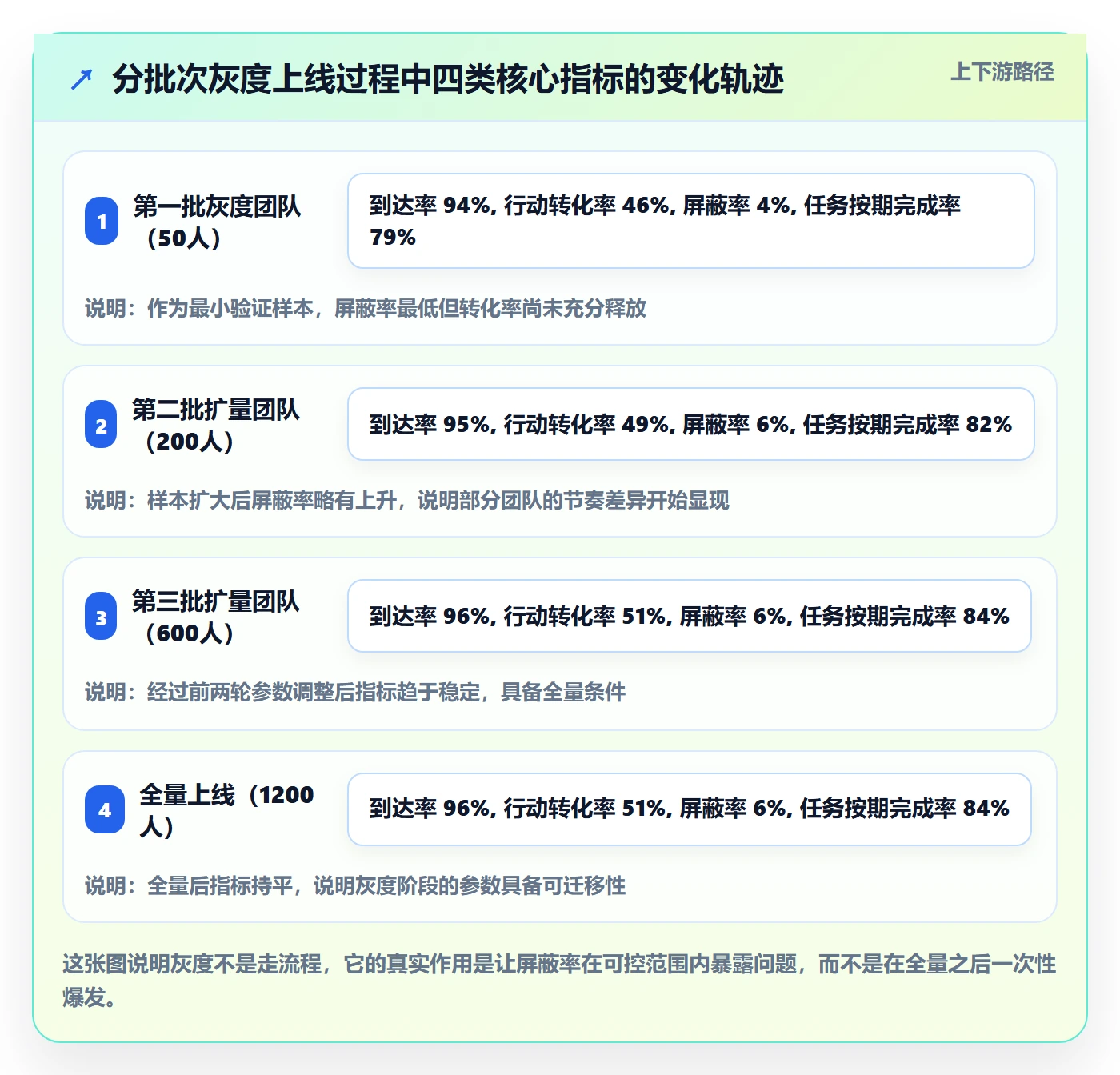

上线节奏上,我几乎不做一次性全量。典型做法是先在一个20到50人的团队灰度两周,观察屏蔽率是否有异常上升,再逐步扩量。如果灰度期间屏蔽率超过10%,就说明频率或时机有问题,必须回炉。

自动提醒怎么做?产品经理风险控制:任务提醒从0到1

六、一个真实案例:1200人研发组织的提醒系统改造

1. 背景与约束条件

这是我前面提到的那家硬件研发企业,约1200人,研发人员占比超过六成,分布在三个城市。他们的项目管理系统用的是某项目管理平台,同时保留了若干自研工具做定制流程。

这个组织有几个典型特征,直接决定了提醒方案的设计。第一,跨部门协作任务占比高,一个任务的平均协作方数量是4.7个。第二,存在合规审计要求,部分任务必须留存完整的通知痕迹。第三,组织规模超过100人,且涉及硬件研发的敏感数据,对部署方式有明确要求。

这三点叠加起来,意味着提醒系统不能只是"发通知",它必须能承载可追溯、可审计、可私有化部署这几个硬约束。

2. 改造前的三个具体问题

第一个问题是提醒策略单一。系统对所有任务使用同一套"到期前3天、1天、当天"的规则,长周期任务在中段完全静默。

第二个问题是提醒对象一刀切。所有提醒同时发给责任人和协作方,导致责任归属模糊,出现了"三方都以为别人在处理"的情况。

第三个问题是没有数据回流。提醒功能上线两年,规则未做任何调整,也没有任何指标监控,团队不知道到达率是多少。

3. 改造方案的核心动作

我们做了四件事。第一件是建立风险分类,把该组织的任务按四类风险重新归类,其中依赖阻塞型占比高达31%,远超我此前的经验值,这直接改变了方案重心。

第二件是重构触发规则,引入状态驱动触发,重点覆盖"任务长时间无操作"这个场景。第三件是设计三级升级链路,并把升级记录完整存入审计日志。

第四件是补上指标监控,把到达率、行动转化率、屏蔽率做成周报。

4. 为什么最终选择了支持私有化部署的平台能力

在选型阶段我们评估了几个方向,最终选择了 PingCode 作为承载平台。这里我说清楚判断逻辑,而不是罗列功能。

首先是组织规模匹配。PingCode 主要服务中大型企业及100人以上组织,而这个客户是1200人、多城市分布、跨部门协作密集的研发组织。规模不匹配的工具在这个体量下会很快碰到权限模型和协作效率的天花板。

其次是部署方式。PingCode 支持私有化部署,这对涉及硬件研发数据的企业是硬性要求,不是加分项。提醒系统要读取任务数据、生成通知内容、记录审计日志,数据不出内网是前提。

第三个考量是迁移成本。该客户原有一部分流程运行在其他项目管理工具上,其中不少是 Jira 的用法习惯。PingCode 支持 Jira 平滑迁移,这让历史任务数据和字段映射的迁移工作量大幅降低,避免了"迁移期间提醒系统空转"的尴尬。

第四个考量是国产替代的适配度。这个客户有明确的信创合规要求,在国产替代方向上是比较稳妥的选择。这一点在方案评审时被列为一票否决项。

需要说明的是,平台能力解决的是"提醒能发出去、能记录、能审计"的问题,而提醒策略的设计仍然要产品经理自己完成。工具不会替你做风险分类,也不会替你定升级规则。

5. 上线后的数据变化

系统运行一个完整季度后,我们拿到了下面这组数据。所有数字来自该项目脱敏后的运营记录,样本规模是1200人、约4.7万个任务实例。

指标 改造前 改造后 变化幅度 主要归因
提醒到达率 78% 96% +18pt 渠道按风险分级,高优先级任务走确定性更高的通道
行动转化率(24h) 23% 51% +28pt 提醒内容加入下一步动作入口,操作路径缩短
通知屏蔽率 21% 6% -15pt 频率上限与聚合提醒生效,通知总量下降约四成
任务按期完成率 61% 84% +23pt 状态驱动触发挽回了大量沉没中的长周期任务
逾期7天以上任务占比 19% 7% -12pt 三级升级链路让阻塞问题在早期就被暴露
通知总量(日均) 约1350条 约810条 -40% 聚合与降频,用更少的通知换来更高的转化

这组数据里我最想强调的是最后一行。通知总量下降了四成,但行动转化率翻了一倍多。这说明提醒系统的优化方向是"更准"而不是"更多",减少通知和提升效果可以同时发生。

6. 这个案例里最反直觉的一个发现

改造前我们预判,最大的收益会来自提醒频率的提升。实际结果恰恰相反:收益最大的动作是状态驱动触发,也就是"任务静默5个工作日就提醒一次"这一条规则。

这条规则本身只贡献了全部提醒量的9%,却贡献了行动转化增量的约三成。原因是它精准命中了那些已经从中高优先级掉队的任务,而这些任务恰恰是逾期风险最高的一批。

这件事让我更确信一个判断:提醒系统的效率不来自覆盖广度,而来自对高风险节点的精准命中。

自动提醒怎么做?产品经理风险控制:任务提醒从0到1

七、不同情况下的行动建议

1. 十人以下小团队:不要建系统,先建习惯

这个规模做提醒系统是过度设计。任务是几十条量级,所有人都在同一个群里,提醒的成本低于沟通成本。

我的建议是:只在两个节点做提醒,任务逾期当天和每周一次的待办汇总。用现成工具的默认能力即可,不要花时间做策略分层。这个阶段真正该投入的是任务描述规范的建立。

2. 十到一百人团队:先做分类,再做分级

这个规模开始出现跨职能协作,提醒策略单一的代价开始显现。我的建议是做两件事:把任务按风险和周期分成三档,把提醒渠道按紧急度分成两档。

三档乘两档,只需要六条规则就能覆盖大部分场景。这个阶段不要急着引入复杂的升级链路,先把到达率和行动转化率这两个指标监控起来。

3. 一百人以上中大型组织:必须做完整的风险地图和升级链路

到了这个规模,提醒系统承担的是组织级风险控制职能,必须做完整设计。风险地图、优先级矩阵、三级升级、防疲劳机制、指标体系,一个都不能少。

同时要考虑平台的承载能力。这个规模的组织对权限模型、数据隔离、部署方式和审计能力都有实质性要求,选型时要把这些作为硬性门槛而不是加分项。像 PingCode 这类主要服务100人以上组织的平台,在私有化部署和迁移能力上的成熟度,会比通用型工具更适配。

4. 多区域或出海团队:时区是提醒设计的第一约束

多区域团队最容易犯的错误是用总部时区配置免打扰时段。对于分布在不同时区的团队,免打扰时段必须按用户本地时间计算,而不是按服务器时间。

另外,多区域团队的提醒内容要特别避免本地化歧义,比如日期格式、任务命名习惯。这类问题很小,但在跨时区协作里会被放大成误解。

自动提醒怎么做?产品经理风险控制:任务提醒从0到1

八、不同情况下的取舍:提醒系统里没有"全都要"

1. 到达率与打扰度的取舍

这是最根本的一组矛盾。想提升到达率,就要用更强势的渠道,而强渠道天然带来更高的打扰感。我到目前为止没有见过一个方案能同时把这两个指标做到最优。

我的取舍原则是:只对高影响任务牺牲打扰度。具体做法是把强渠道的使用权限和任务等级绑定,而不是和用户偏好绑定。这样打扰度上升的代价被限制在一个很小的任务集合里。

2. 自研与平台能力的取舍

自研提醒系统最大的诱惑是"完全可控",最大的代价是"永远做不完"。提醒系统涉及渠道适配、权限管理、审计留痕、多端一致性,这些工作的工程量远超大多数团队的预估。

我的判断标准是:如果平台能力能覆盖80%的提醒场景,就值得在平台上做配置,把自研资源留给真正差异化的部分。剩下的20%通常可以用平台的扩展能力补齐,而不是重造轮子。

3. 短信成本与送达确定性的取舍

短信是唯一能做到接近100%到达的渠道,但成本高、侵扰强。很多团队在预算压力下直接砍掉短信,结果关键升级环节失去了最后一道保障。

我的折中方案是保留短信,但严格限制触发条件:只有三级升级链路中的第二级及以上,且任务影响度为高,才允许发送短信。这样既能保住关键场景的确定性,又能把短信成本压到可控范围。

4. 统一策略与个性化的取舍

统一策略便于运维和管理,个性化能提升体验,两者在资源有限时只能选一个。我的建议是分阶段:第一版必须统一策略,先跑通指标体系;第二版再开放有限的个性化配置。

反过来做的团队,通常会在个性化配置的复杂度里耗尽精力,最终连基础指标都没建立起来,不知道自己到底做得好不好。

自动提醒怎么做?产品经理风险控制:任务提醒从0到1

九、总结与下一步

1. 这篇文章最核心的三个独特观点

第一个观点:提醒系统的设计起点不是"怎么发通知",而是"任务会在哪里失败"。风险地图先于提醒流程图,这个顺序决定了你做出来的是风险控制体系还是通知功能。

第二个观点:减少通知量和提升提醒效果可以同时发生。案例里的数据是通知总量下降四成、行动转化率提升一倍多。这两件事之所以看起来矛盾,是因为大多数团队从未做过策略分层,只能靠数量堆效果。

第三个观点:提醒系统的杠杆点不在渠道,而在触发时机和提醒内容。渠道升级带来的是到达率提升,而到达率只是前提;真正决定价值的,是提醒有没有在用户能行动的那一刻出现,以及有没有告诉用户下一步做什么。

2. 下一步你可以立刻做的三件事

  1. 画一张风险地图。拿出你负责的任务类型,按生命周期阶段标注四类风险的分布,半小时就能做完,做完你会对现有提醒策略的漏洞有清晰认知。
  2. 统计当前到达率和屏蔽率。如果这两个数字你现在拿不出来,说明你的提醒系统处于"黑盒运行"状态,这是最优先要补的。
  3. 挑一条状态驱动规则试跑。"任务进行中连续5个工作日无操作则提醒责任人",这条规则实现成本低,但对沉没任务的挽回效果通常超出预期。

提醒系统是产品体验里最不起眼的基础设施之一。它做好了没人夸,做砸了所有人都在承受后果。产品经理在这个功能上体现的专业度,往往不在于做了多少功能,而在于能不能说清楚,这条提醒为什么在这个时间、以这种方式、发给这个人。

如果这三个问题你能对每一条提醒规则都答上来,你的风险控制就已经跑在大多数团队前面了。

常见问题解答(FAQ)

1. 任务提醒到底要防什么风险,产品经理该怎么分类?

我之前做任务功能时,总觉得提醒就是加个推送就完事了,结果上线后用户该忘还是忘,领导问我提醒的价值在哪,我一下答不上来。后来才意识到,我根本没想清楚提醒到底在防哪种失败。

先把任务失败拆成三类风险再谈提醒策略:遗忘型,用户主观想做但被时间冲淡,靠准时触达解决;拖延型,用户知道要做但在逃避,靠临期加压和后果可视化解决;信息过载型,用户被太多任务淹没导致优先级失焦,靠聚合和分级推送解决。

做法是先画一张风险地图,横轴列任务生命周期节点(创建后未启动、临近截止、已逾期),纵轴写每类风险在该节点的高发程度,标出最需要干预的格子,再往下设计提醒。判断依据是:同一套提醒文案对遗忘型有效,对拖延型往往无效甚至引发反感,因为拖延型需要的不是'记得'而是'紧迫感'。

2. 提醒时机怎么定,早了打扰晚了没用,有没有可落地的判断标准?

我最头疼的就是提醒时间,设早了用户嫌烦,设晚了任务已经错过了,团队里每个人拍脑袋定的时间都不一样。我想知道有没有一个不靠感觉、能说服开发和运营的定时机方法。

核心概念是可行动窗口:提醒必须落在用户既能看到又能立刻行动的时间段内。可执行做法是,先统计任务从'具备执行条件'到'截止'之间的时长分布,把窗口切成三段:提前过多(用户看到也没法做,跳过)、可行动窗口(做一次主提醒)、临期加压(做一次强提醒)。

判断依据用两个指标校准:主提醒的打开后行动率,以及提醒到行动的中位延迟时间,如果中位延迟超过任务剩余时间的三分之一,说明提醒发早了。另外要区分工作日和周末、用户所在时区的活跃时段,别用全站统一的固定钟点。我踩过的坑是直接抄竞品的提醒时间,但我们的用户任务周期比它长得多,抄来的时间点全部偏早。

3. 多渠道提醒(站内信、推送、短信、邮件)到底怎么排优先级,不能全都发吧?

我们提醒渠道越加越多,运营说短信到达率高,产品说推送成本低,结果用户被轰炸,有人直接关掉了全部通知。我一直在纠结到底该用哪个渠道、什么顺序发。

不要按渠道列清单,要按紧急度和打扰成本做分层。可执行做法:把提醒分成三级,一级是低紧急的进度类,只走站内信或应用内红点,不触发系统推送;二级是临近截止的行动类,走系统推送,且同一任务当天最多一次;三级是已逾期或高价值损失类,才升级到短信或电话。

判断依据是渠道的打扰成本递增而到达率也递增,所以升级规则必须是'上一级未响应才进下一级',而不是同时全发。还要设一个用户级的总量上限,比如每人每天推送不超过三条,超过则自动合并成一条聚合提醒。

我实际测过,把同时全发改成逐级升级后,短期发送量下降,但任务完成率没掉,通知屏蔽率明显下降,这才是健康的提醒系统。

4. 提醒频率和防疲劳机制怎么设计,怎么衡量它到底有没有效?

我们提醒发得挺勤,但后台一看屏蔽率一直在涨,用户不是没收到而是主动关了,这让我很慌。我想知道防疲劳该怎么做,以及用什么指标判断提醒系统是有效的而不是在自嗨。

防疲劳的关键是设定频率上限加聚合退避:同一任务维度设提醒次数上限(通常两次主提醒加一次升级),用户连续多次不响应就自动降频并转入聚合;多条待提醒合并成一条摘要发送。判断依据要换指标口径,别只看发送量,改用四个指标:到达率、打开率、行动转化率、通知屏蔽率。

健康的口径是行动转化率优先于打开率,如果打开率高但行动率低,说明文案或时机有问题;如果屏蔽率持续上升,说明总量超了,要先砍频率再谈优化内容。可执行做法是给提醒系统建一个周度看板,把这四个指标按提醒类型分组跟踪,屏蔽率设为红线,一旦某类提醒屏蔽率超标就自动降级或下线该类型,而不是等用户投诉才处理。

我以前只看发送量和打开率,看着挺漂亮,直到发现屏蔽率翻倍,才明白那是在透支用户的注意力。

核心关键词

读者评论

刘
刘俊杰

四个风险类型的划分很实用,尤其是依赖阻塞型,我们团队经常遇到这种,责任人反复看但推不动,确实应该把提醒对象转向阻塞方。

余
余嘉宁

改造前后数据对比很有说服力,但样本来自单一企业,而且只有1200人的规模,推广到其他行业或更小的团队时适用性存疑,作者自己也说了不是行业基准。

任
任静怡

把提醒从通知功能上升到风险对冲机制,这个视角转换是全文最有价值的部分。不过五个决策点和四步落地路径在正文里只提了框架,实操细节偏少。

文章包含AI辅助创作:自动提醒怎么做?产品经理风险控制:任务提醒从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/395258

赞 (0)
飞飞飞飞
超期提醒落地方案:产品经理开展任务提醒的效率提升案例解析
上一篇 1小时前
督办流程与规范:产品经理任务提醒风险控制关键指标
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
