上周五下午四点二十,我在一个交付群里看到项目经理发了一条消息:“这个模块下周一上线,相关同学确认下进度。”十分钟后,三位负责人陆续回了“收到”。周一早上九点,测试同学在群里问了一句:“接口文档在哪?”,那一刻我才意识到,这条提醒的失效不是因为没人看见,而是因为它把“确认”当成了“完成”,把“截止日”当成了“启动日”。
这几年我参与过十几个中大型交付项目的节奏治理,从几十人的研发团队到上千人的多项目并行组织,见过最常见的管理错觉就是:项目延期不是提醒得不够,而是提醒得不对。这篇文章不谈工具清单,我想把“提前提醒”当成一套可以设计、可以度量、可以复盘的协作系统来讲,给出我实际用过的任务分级方法、提前量算法、四套模板,以及在 PingCode 这类平台上如何把规则真正跑起来。
一、先给结论:提醒失效的根因是时机锚点错了
绝大多数项目经理的提醒动作只有一个锚点,截止时间。日历提醒设在截止日前一天,项目管理工具的通知设在逾期当天,IM 群里再补一句“今天到期”。这套做法看起来在管理风险,实际上只是在播报风险。任务真正需要被推动的时间点,不是截止日,而是“最晚必须启动的时间”。

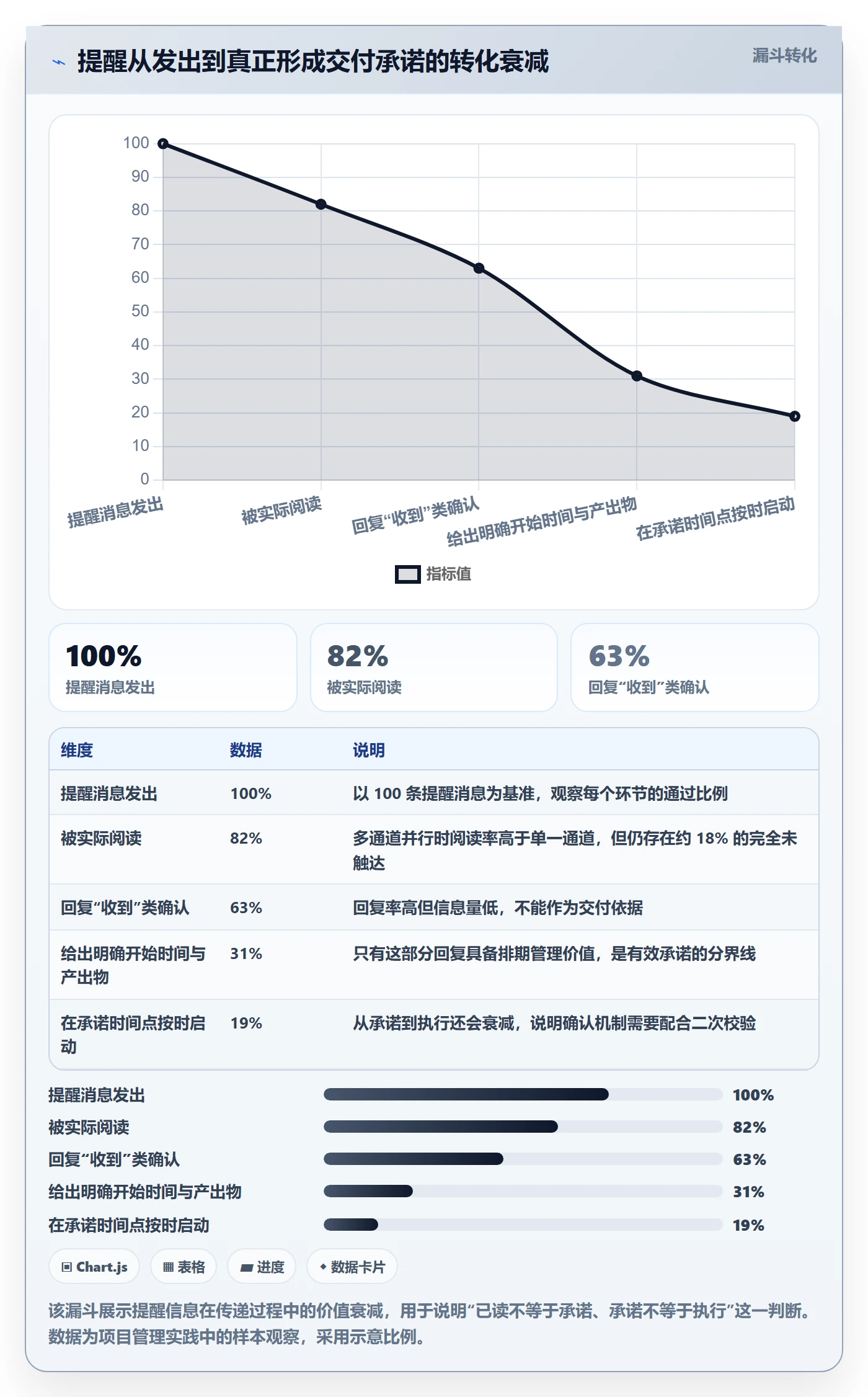

我把这个判断拆成一句话:提前提醒的效率,取决于你提醒的是“开始”还是“到期”。提醒到期只能证明任务已经失控,提醒开始才可能让任务不出问题。这两者的差别,在项目管理的实际数据上非常明显。

还有一个反常识的判断:提醒数量增加,通常意味着提醒系统在退化。当一个项目组的提醒消息量持续上升,而逾期率没有下降,说明提醒已经从“风险前置”退化成“焦虑广播”。这时候加提醒只会加速团队对消息的免疫。
二、真实场景:卡点提醒为什么会系统性失效
我在一个 300 人规模的研发组织里做过一次提醒机制盘点,把连续三个月的延期任务全部拉出来回溯根因。结论很不体面:绝大多数延期任务在被催办之前,其实已经有了足够多的前置信号,只是这些信号没有转化成可执行的提醒。
1. 提醒的触发点落在任务生命周期的末端
任务从“被创建”到“被完成”,中间有启动、拆解、依赖对接、开发、联调、验收六个阶段。传统提醒只覆盖最后一段,验收前和截止前。前面五个阶段没有任何提醒动作,任务就像一个从悬崖上被推下去的车,只在快落地时才有人喊“小心”。

2. 所有任务用同一个提前量
我看过一个项目模板,所有任务的提醒规则都是“截止前 1 天”。这在同质化任务里勉强能用,但在真实项目里会直接崩溃。一个只需 2 小时的文案确认,和一个需要跨三个部门、经历两轮评审的接口联调,共用同一个提前量,等于对后者完全放弃管理。
更隐蔽的问题在于,提前量统一会让团队形成错误的预期:当所有提醒都在截止前一天发出,团队会默认“前一天才开始是正常的”。这种预期一旦形成,再想提前就很难扭转。
3. 只发消息,不要求承诺
“收到”是项目管理里最没有信息量的一句话。它不表示理解、不表示排期、不表示资源已到位。我统计过自己经手的项目群,在只发消息不设确认字段的情况下,“收到”与“按时交付”之间的相关性几乎为零。真正有预测价值的是三类回复:明确的开始时间、明确的产出物形态、明确的阻塞点。

4. 没有升级路径,提醒止于沉默
提醒发出后无人响应,是项目经理最常遇到的僵局。如果没有事先约定的升级规则,项目经理只有两个选择:继续追,或者放弃。继续追会消耗关系,放弃会积累风险。真正专业的做法是不靠临时判断,而是在项目启动时就把“无人响应怎么办”写成规则。
三、拆解常见误区:这五种做法看起来在提效,实际在制造噪声
1. 误区一:多通道等于高触达
把同一条提醒同时发到邮件、IM、项目管理工具、日历,是很多人的默认操作。实际效果往往是反的:多通道会让责任人产生“我已经知道了”的心理满足,却不会产生行动。更糟的是,当所有任务都用全通道推送,关键任务的提醒会被淹没在噪声里。
我的判断是:通道应该分层,而不是叠加。项目管理工具承担唯一事实源,IM 承担需要人类响应的即时触达,日历承担时间占用,邮件承担留痕存档。同一个任务不应该在四个地方同时催。
2. 误区二:提醒文案越礼貌越有效
“辛苦确认一下”“麻烦尽快看看”这类文案在协作中很常见,但它有一个致命缺陷:没有时间边界,也没有明确的动作定义。对方不知道“尽快”是几小时还是几天,也不知道“看看”是要回复、要评审,还是要改代码。
我后来把提醒文案统一改成三段式结构:动作 + 时间 + 后果。例如“请在今天 17:00 前确认接口字段,逾期将影响周三联调窗口”。这句话比十句“辛苦了”有用。
3. 误区三:提醒频率越高越安全
提醒是有预算的。我在多个团队观察到,一个成员每天收到的任务类提醒在 5 到 8 条之间时,响应质量比较稳定;超过 12 条后,会出现明显的选择性忽略,甚至形成条件反射式的批量“收到”。

4. 误区四:把提醒当成项目经理的私事
很多团队里,提醒规则只存在于项目经理的个人习惯中,没有写进项目文档、没有配置到系统、没有和团队约定过。结果是项目经理休假三天,整个项目的提醒系统直接停摆。
提醒规则应该是项目资产,不是个人技能。它可以被交接、被复用、被审计。这也是为什么我一直建议把规则落到系统里,而不是记在自己脑子里。
5. 误区五:用提醒替代判断
最危险的一种情况,是项目经理把提醒当成管理动作的全部。任务有问题就加提醒,进度不明就加提醒,跨部门不配合就加提醒。提醒变成了焦虑的宣泄口,而不是决策的输入。
提醒的真正价值在于暴露需要决策的问题:资源不够、优先级冲突、依赖方无响应、范围需要裁剪。如果一条提醒发出去之后没有触发任何决策,那这条提醒大概率是多余的。
四、专业判断逻辑:提前提醒系统的六个变量
我把提前提醒设计成一个公式,方便在不同项目里复用心智模型:
提前提醒效率 = 任务分级 × 提前量设计 × 通道组合 × 确认机制 × 升级路径 × 复盘指标
这六个变量里,任何一个为 0,整套系统就会失效。下面逐个拆。
1. 变量一:任务分级,决定提醒的资源投入
不是所有任务都值得提前提醒。把所有任务一视同仁地设置复杂规则,结果就是规则爆炸、维护成本超过收益。我的做法是把任务分成四类,每类对应不同的提醒强度。
| 任务等级 | 典型特征 | 提醒强度 | 提前量档位 | 确认要求 |
|---|---|---|---|---|
| 关键路径项 | 直接影响里程碑,无浮动时间 | 最高 | T-7 / T-3 / T-1 / T-0 | 必须书面确认开始时间 |
| 阻塞项 | 被依赖方卡住,影响多人 | 高 | T-5 / T-2 / T-0 | 必须确认阻塞解除时间 |
| 常规交付 | 有浮动时间,独立性强 | 中 | T-2 / T-0 | IM 回复即可 |
| 知会项 | 仅同步信息,不需行动 | 低 | 仅一次汇总通知 | 无需确认 |
这个分级的价值不在于分类本身,而在于它给出了一个明确信号:不同等级的任务,可以合法地获得不同的关注度。当团队接受了这个前提,项目经理就不再需要为“为什么这个任务天天催、那个任务没人管”做解释。

2. 变量二:提前量设计,用响应延迟分位数倒推
提前量不能拍脑袋。我用的方法是从下游的响应延迟反推。基本公式是:
建议提前量 = 下游响应延迟 P90 + 依赖链节点数 × 单节点处理时长 + 缓冲时间
示例:
某接口联调任务

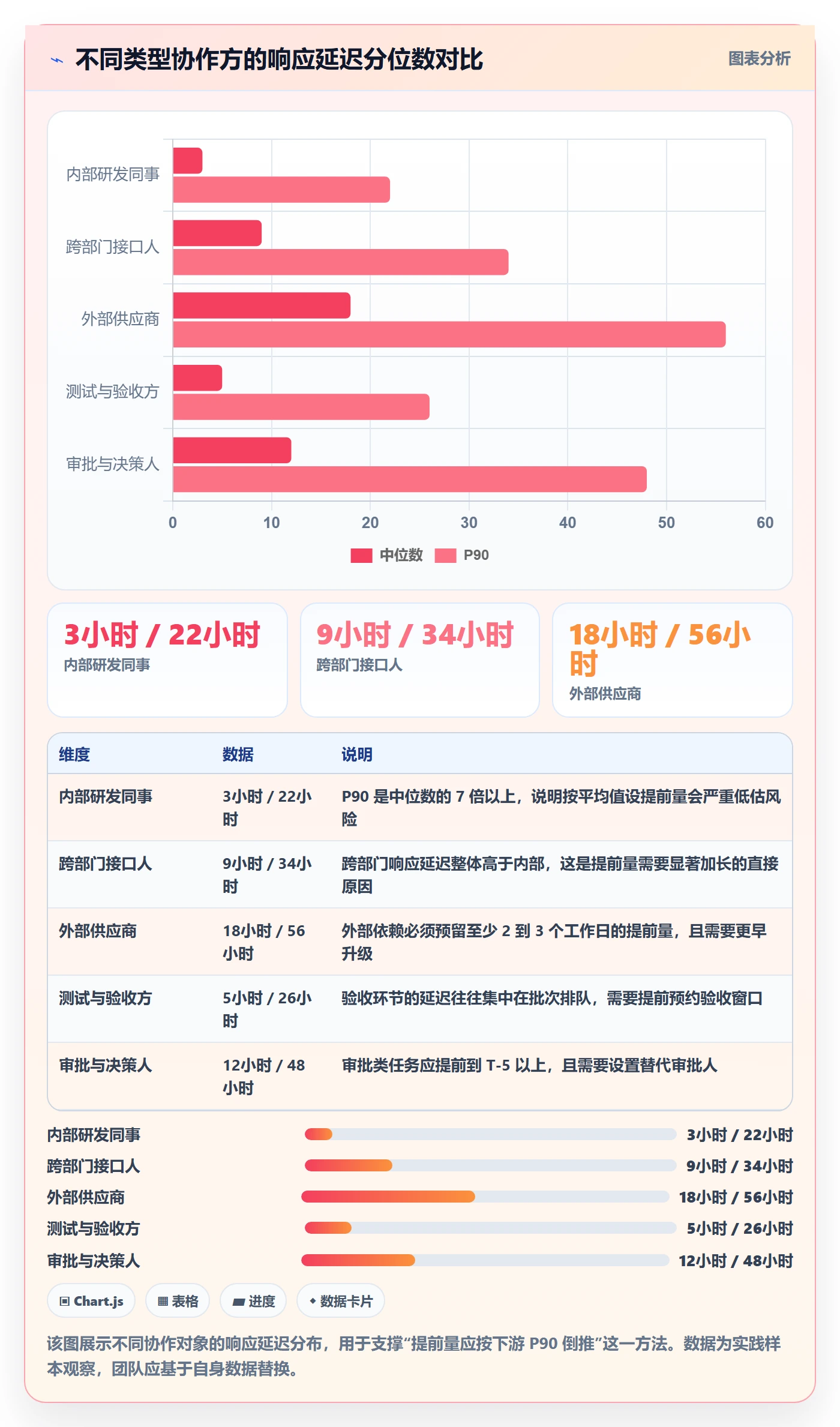

下游接口人响应延迟:中位数 6 小时,P90 = 28 小时
依赖链节点数:3(前端 → 后端 → 测试)
单节点处理时长:8 小时
缓冲时间:16 小时(预留一个工作日应对意外)
建议提前量 = 28 + 3 × 8 + 16 = 68 小时 ≈ 提前 8.5 个工作日
即在这条链路上,最晚应在截止前 8 到 9 个工作日发出第一次提醒。
这个算法的关键在于 用 P90 而不是平均值。平均值会低估尾部风险,而项目延期几乎总是由尾部情况造成的。当你按照 P90 设计提前量,你会发现很多任务需要的提前量远超直觉,这恰恰说明原来的提醒设得太晚了。
更实用的做法是把响应延迟做成一张团队级的参考表,每季度更新一次。表里记录每类协作对象的响应延迟中位数和 P90,这样新任务进来时可以快速查表,不需要重新估算。

3. 变量三:通道组合,单一事实源加分层触达
通道设计的原则可以概括为一句话:状态只在一个地方,触达可以分层。
项目管理平台承担唯一事实源,任务的负责人、截止时间、依赖关系、当前状态都以平台为准。IM 通道只承担两类信息的推送:需要人类在几小时内响应的动作,以及升级通知。日历只用于占用真实时间块的任务,不用于提醒。邮件只用于对外和留痕。
这样做的好处是,当有人问“这个任务到底什么状态”,所有人都指向同一个地方,不会出现 IM 里说完成了、工具里还是进行中的割裂。
4. 变量四:确认机制,区分已读、理解和承诺
确认机制要分层设计,不同等级的任务要求不同的确认深度。
- 已读级别:仅用于知会项,确认对方看到了信息。
- 理解级别:要求对方复述交付物形态和验收标准,用于常规交付。
- 承诺级别:要求对方给出明确的开始时间、预计完成时间和当前阻塞点,用于关键路径项和阻塞项。
承诺级别的确认有一个硬性要求:回复中必须包含一个具体时间点。“我尽快”不算承诺,“我明天上午十点前给出接口字段”才算。这个规则看起来苛刻,但它带来的排期确定性远超它的沟通成本。
5. 变量五:升级路径,让沉默有代价
升级路径必须在项目启动时就约定好,而不是等到出问题再谈。我的常规做法是设置三级阶梯:
- 一级升级(超时 24 小时):提醒转为抄送直属上级,文案保持中性,只陈述事实和影响。
- 二级升级(超时 48 小时):在项目周会或日报中列为风险项,明确责任人。
- 三级升级(超出浮动时间):提交给项目决策层,进入范围裁剪或资源调配流程。
关键在于升级动作是自动的、事先约定的、不带情绪的。当升级变成流程的一部分而不是人际关系的一部分,项目经理就不需要承担“得罪人”的心理成本。
6. 变量六:复盘指标,让提醒系统可以被检验
没有度量的提醒系统会慢慢退化成形式主义。我固定跟踪六个指标,口径都定义清楚:
| 指标 | 计算口径 | 参考区间 |
|---|---|---|
| 提醒触达率 | 被阅读的提醒数 ÷ 发出的提醒数 | 目标 ≥ 95% |
| 承诺确认率 | 给出明确时间点的回复数 ÷ 需要承诺的任务数 | 目标 ≥ 80% |
| 按时启动率 | 在承诺时间开始的任务数 ÷ 已承诺任务数 | 目标 ≥ 85% |
| 按时完成率 | 按计划完成的任务数 ÷ 总任务数 | 按项目基线定 |
| 催办次数 | 单个任务的平均人工催办次数 | 目标 ≤ 1.5 次 |
| 提醒引发的返工率 | 因提醒信息不完整导致的返工任务数 ÷ 总任务数 | 目标 ≤ 5% |
这六个指标里,我最看重的是按时启动率。它比按时完成率更早暴露问题,也更直接反映提醒系统的质量。如果启动率上不去,完成率一定守不住。
五、案例观察:中大型组织的提前提醒体系怎么落地
前面讲的是方法,实际落地时最大的阻力往往不是认知,而是工具能不能承载规则。我在一个 260 人规模的研发组织里做过一次完整的提醒体系改造,过程值得拆开讲。
1. 改造前的状态
这家组织同时运行四个产品线、几十个项目,团队分布在三个城市。原有的做法是:Jira 管任务,企业微信管沟通,日历管会议,提醒几乎全靠项目经理手动发起。问题很典型,任务状态不一致、跨部门依赖没人跟、项目经理平均每周花 11 小时在催办和状态核对上。
更麻烦的是他们的任务量级已经超出了手动管理的边界。单个项目经理同时在跟 60 到 90 个活跃任务,任何依赖个人记忆的提醒方式都会漏。
2. 选择承载平台的判断依据
这类组织的选型逻辑和几十人团队完全不同。他们需要的不是一个提醒功能,而是一个能承载权限分级、数据隔离、规则可配置、还能和已有流程平滑衔接的平台。
他们最终选择迁移到 PingCode,核心理由有三条,我认为对同为中大型组织的团队有参考价值:
- 支持私有化部署。这家组织有代码和数据不出内网的要求,SaaS 方案在合规上过不去。私有化部署让他们既拿到完整的项目管理和自动化能力,又满足安全审计要求。
- 支持 Jira 平滑迁移。他们原有资产都在 Jira 上,包括自定义字段、工作流、历史数据和权限配置。迁移的关键不是数据搬运,而是工作流语义不丢失。实际迁移过程中,自定义字段映射和工作流状态转换是重点,他们的历史数据基本做到了无损保留。
- 国产替代的适配度。对中大型组织来说,国产替代不只是一个采购偏好,还涉及服务响应速度、本地化支持和长期可持续性。这块是他们决策时权重较高的因素。
3. 落地后的规则配置
迁移只是第一步,真正产生效果的是把前面讲的六变量配置成系统规则。他们的配置思路大致是这样:
规则一:关键路径任务启动前提醒
触发条件:任务被标记为关键路径 且 距离计划开始时间 = 7 个工作日
动作:向负责人发送确认请求,要求回复开始时间与阻塞点
未响应处理:48 小时后升级至项目负责人
规则二:依赖任务就绪通知
触发条件:前置任务状态变为「已完成」
动作:向后置任务负责人发送立即启动通知,附前置任务产出物链接
未响应处理:24 小时后提醒其直属上级
规则三:阻塞项超时升级
触发条件:任务状态为「阻塞」且持续超过 48 小时
动作:在项目日报中标记为风险项,同步依赖方与其上级
未响应处理:72 小时后进入项目周会议题
规则四:验收窗口预约提醒
触发条件:距离计划验收时间 = 3 个工作日 且 未预约验收
动作:向负责人与验收方同时发送预约请求
未响应处理:自动占用默认验收时段并通知相关方
这套规则的关键设计点是每条规则都有未响应处理。没有兜底的提醒规则,本质上还是依赖人的自觉,那就回到了原点。

4. 一个具体的失误与修正
这次改造不是一次成功的。第一版规则上线后两周,我们收到了一批负面反馈:部分成员认为提醒太密集,尤其是「依赖任务就绪通知」这条规则,在前置任务集中完成的时段会造成短时消息轰炸。
修正方式是加了一个聚合窗口:同一成员在 30 分钟内收到的同类通知,合并为一条摘要推送。同时把通知优先级重新排序,关键路径任务单条推送,常规任务进入摘要。调整后,提醒消息总量又下降了约 18%,而按时启动率没有变化。
这个教训很实在:提醒系统的优化方向,通常是让消息更少而不是更多。
六、不同情况下的行动建议
1. 情况一:团队不足 20 人,任务同质化高
小团队不需要复杂的规则引擎。建议只做三件事:把任务分为关键和常规两档,关键任务设 T-3 和 T-1 两次提醒,所有提醒都要求回复明确的开始时间。工具用现有平台自带的提醒功能即可,不要为了提醒单独引入新系统。
这个阶段的重点是建立确认文化,而不是追求规则完备。团队规模小的时候,人和人之间的直接沟通效率远高于系统。
2. 情况二:团队 20 到 100 人,跨职能协作增多
这个阶段需要开始做任务分级和通道分层。建议引入四档任务分级,把提醒从 IM 手工发送转为平台自动触发,同时建立升级路径。每周做一次提醒有效性复盘,重点看按时启动率和催办次数两个指标。
要注意的是,这个阶段最容易出现的失误是规则过度设计。我见过团队在没有数据基础的情况下设置七八档提前量,结果没人记得住,规则形同虚设。规则的数量应该由团队记住的能力决定,而不是由理论完备性决定。
3. 情况三:组织超过 100 人,多项目并行,有合规要求
这个阶段需要平台级能力支撑。重点考虑三件事:数据是否支持私有化部署、历史资产能否平滑迁移、规则引擎是否支持分级权限和跨项目配置。
对这类组织,我的建议是把提醒体系当成基础设施来建设,而不是项目经理的个人工具。它需要有明确的负责人、有版本管理、有季度评审。因为在这个规模上,提醒规则会直接影响几十个项目的节奏,它的稳定性比灵活性更重要。

七、不同情况下的取舍
1. 取舍一:规则完备性 vs 团队可执行性
我见过最完备的提醒规则文档有 14 页,也见过它上线两周后彻底废弃。原因是没人能记住那么多条件分支,最后所有人都退回手工催办。
我的取舍标准是:如果一个规则需要超过两句话解释,它就不应该进入第一版。先把最关键的启动提醒和升级路径跑通,运行一个月后再基于数据补充。规则不是设计出来的,是长出来的。
2. 取舍二:提醒覆盖率 vs 提醒有效性
追求覆盖所有任务,必然导致提醒总量失控。我倾向于主动放弃知会项和部分常规任务的实时提醒,把它们放进看板或周报。牺牲一点覆盖率,换来高优先级任务的提醒不被淹没,这个交换在多数团队里是值得的。
3. 取舍三:自动化程度 vs 人工判断空间
自动化能解决触达和升级,但解决不了判断。比如一个任务逾期了,是应该催办、调整范围,还是重新排期,这需要人来看。我通常的做法是:把“何时通知”交给系统,把“通知之后做什么”留给人。
这也是为什么我不建议把升级路径做成完全自动执行的惩罚机制。升级的目的是引起注意,不是追责。系统负责把信息送到正确的人面前,决策仍然由人来做。
4. 取舍四:工具投入 vs 流程投入
很多团队在提醒失效时第一反应是换工具。但根据我的经验,在流程没有理清之前换工具,只会把混乱复制到新平台上。先明确任务分级标准、确认要求和升级路径,再选承载平台,顺序不能反。
如果你的组织已经在 Jira 上积累了大量工作流和权限配置,迁移时优先考虑支持平滑迁移的方案,可以避免流程从头再来的隐性成本。

八、可直接复制的模板库
1. 模板一:任务提醒卡
这是所有提醒的最小单元,建议作为项目模板的固定字段。字段缺失的任务不允许进入关键路径。
【任务提醒卡】
任务名称:
负责人:
计划开始时间:
计划完成时间:
任务等级:关键路径 / 阻塞项 / 常规交付 / 知会项
提前提醒节点:T-__ / T-__ / T-__
验收标准:(可判断的、可验证的产出物描述)
依赖方与交付物:
升级路径:超时 __ 小时 → 抄送 __;超时 __ 小时 → 升级至 __
任务链接:
2. 模板二:周度提前提醒计划表
每周一上午花 20 分钟填写,覆盖未来两周内需要启动的任务。这张表解决的是“下周要开始的事,这周就得说”的问题。
| 任务名称 | 等级 | 计划启动 | 提醒发出日 | 通道 | 需确认内容 | 升级对象 |
|---|---|---|---|---|---|---|
| 支付接口联调 | 关键路径 | 周三 | 本周一 | 平台 + IM | 开始时间、阻塞点 | 技术负责人 |
| 风控规则评审 | 阻塞项 | 周四 | 本周二 | 平台 + IM | 评审排期 | 产品负责人 |
| 帮助文档更新 | 常规交付 | 下周一 | 本周五 | 平台 | 完成时间 | , |
3. 模板三:升级话术模板
升级话术的核心是陈述事实、说明影响、给出选项,不带评价性语言。
【一级升级 · 中性陈述】
主题:关于「{任务名}」的启动确认
正文:{任务名}计划于 {日期} 启动,目前尚未收到负责人确认。
该任务位于关键路径,若延迟启动将影响 {下游任务}。
请在 {具体时间} 前回复开始时间与当前阻塞情况。
如已进入执行,请忽略本条提醒。
【二级升级 · 风险登记】
主题:「{任务名}」进入项目风险清单
正文:{任务名} 已超过约定确认时间 {N} 小时,当前状态未明。
影响面:{受影响的下游任务与里程碑}
建议动作:{调整排期 / 补充资源 / 裁剪范围,三选一}
请在项目周会上确认处理方式。
【三级升级 · 决策请求】
主题:「{任务名}」需要决策支持
正文:{任务名} 已超出浮动时间 {N} 天,常规提醒与升级未解决。
可选方案:方案A 增补 {资源类型};方案B 将 {范围项} 移至下一迭代;方案C 顺延 {里程碑}。
请决策层在 {时间} 前确认方案,以便同步下游。
4. 模板四:自动化规则配置模板
下面这套结构可以迁移到多数支持规则引擎的项目管理平台,包括 PingCode、Jira 以及部分低代码平台。字段名按平台实际能力调整。
{
"rule_name": "关键路径任务启动前提醒",
"trigger": {
"type": "date_offset",
"field": "planned_start_date",
"offset_days": -7,
"condition": "task_level = '关键路径'"
},
"action": [
{ "type": "notify", "target": "assignee", "template": "启动确认请求" },
{ "type": "create_check", "field": "commitment_date", "required": true }
],
"fallback": {
"timeout_hours": 48,
"action": { "type": "escalate", "target": "project_owner" }
},
"aggregation": {
"window_minutes": 30,
"level": "关键路径单条推送,其他合并摘要"
}
}
这套配置里最容易被忽略的是 aggregation 字段。没有聚合窗口的规则,在任务密集期会造成消息洪峰,反而降低整体提醒有效性。

九、度量复盘与 30 天落地计划
1. 每周复盘看什么
复盘不需要复杂报表,固定看三组对比就够了:
- 提醒有效性:哪些提醒发出去后触发了明确承诺,哪些没有。没有触发承诺的提醒需要检查文案、通道或时间点。
- 提前量准确性:对比任务实际启动时间和建议提前量。如果多次出现任务在提醒后仍未启动,说明提前量不够或负责人负荷过高。
- 升级触发情况:本周有多少任务触发了升级,集中在哪些环节。升级频次持续偏高的环节,通常是资源或流程问题,而不是提醒问题。

2. 30 天落地计划
- 第 1 周:盘点与分级。把当前所有活跃任务按四档分级,识别出关键路径项和阻塞项。同时统计每类协作对象的响应延迟中位数和 P90,作为提前量的输入。这一周不改变任何提醒动作,只做数据准备。
- 第 2 周:上线提醒卡与计划表。把任务提醒卡字段加入项目模板,开始使用周度提前提醒计划表。选择三个关键路径任务作为试点,手工执行完整的提醒流程,验证提前量是否合理。
- 第 3 周:配置自动化规则。把验证过的规则配置到项目管理平台,包括启动前提醒、依赖就绪通知、超时升级。注意设置聚合窗口,避免消息洪峰。这一周开始收集提醒确认率数据。
- 第 4 周:复盘与调整。对比四项指标的变化,找出未达预期的环节。通常会发现问题集中在两类:提前量偏短,或者确认要求过高导致回复率下降。按数据调整,不要按感觉调整。
这四周结束后,提醒体系会进入常态运行。我的建议是每月做一次轻量校准,每季度做一次完整评审。提醒规则的退化通常是无声的,等发现失效时,往往已经积累了一批逾期任务。
结语:提醒的目标不是增加消息,而是减少不确定性
回到开头那个周五下午的场景。如果那位项目经理在任务创建时就填好了启动时间、依赖方、验收标准和升级路径,如果系统在计划启动前七个工作日自动发出确认请求,如果没有人响应时规则会自动升级,那条“收到”式的无效提醒根本不会发生。
我对提前提醒这件事的核心判断是:项目经理的价值不在于把任务催得更紧,而在于让责任、依赖、风险和升级路径更早地显性化。提醒只是这个过程的表层动作,真正起作用的是背后的分级逻辑、提前量算法和确认机制。
如果你准备开始动手,我建议下一步只做三件事:第一,把当前活跃任务按四档分一次级,你会发现真正需要高频提醒的任务可能只占两成;第二,为每类协作对象估算一次响应延迟的 P90,用它重算你最关心的三个任务的提前量;第三,选一条规则把它配置到系统里,设置好超时升级,跑满两周看数据。
不要一次改完所有流程,也不要指望换一个工具就解决问题。提醒系统的优化是一个逐步校准的过程,第一个月你需要的不是完美规则,而是真实数据。
常见问题解答(FAQ)
1. 提前提醒到底该提前多久?是不是所有任务统一设成截止前一天就行?
我自己带项目时最省事的做法就是所有任务都在截止前一天发提醒,结果关键路径上的任务还是经常临期才发现没启动。后来我怀疑是不是提前量设得太短,但又怕设太长大家会麻木,所以一直拿不准到底该怎么定。
统一 T-1 基本等于没提醒,因为提醒能不能起作用取决于“对方需要多少工作时间 + 依赖链有多长”,不是取决于截止日。我的做法是按任务等级分档:关键路径和阻塞项用 T-7 / T-3 / T-1 / T-0 四个节点,第一个节点提醒的不是“该做了”,而是“请确认交付物、接口人和可用时间”;
跨部门依赖类用 T-5 / T-2 / T-1,因为跨部门通常需要一到两天内部排期;常规交付用 T-2 / T-0 就够;纯知会项只在 T-0 出现,不占额外通道。判断提前量是否合理的口径很简单:把提醒节点时间减去负责人实际开始动手的时间,如果差值为正且大于 1 天,说明设早了;
如果经常出现“提醒发出时任务已经来不及返工”,说明设晚了。别一次全改,先挑 3 条历史逾期的关键任务,按这个规则重设一轮,两周后看按时启动率有没有变化,再决定是否推广到全项目。
2. 跨部门依赖的任务,我提前提醒了但对方一直不回复,接下来该怎么办?
我遇到过最崩溃的情况是:提前一周就在群里 @ 了对方接口人,消息显示已读,但一直到截止前一天都没有明确回复,我也不知道是排期没排上还是根本没人接。项目经理手里又没有考核权,硬催怕伤关系,不催又怕拖垮整条关键路径,所以特别想知道这种情况有没有标准动作。
把“不回复”当成一个需要走流程的事件,而不是需要反复催人的情绪问题。第一步是在第一次提醒时就把回复要求写死:不要问“这个能做吗”,而是给两个可选时间点让对方选,例如“请在周三 17:00 前回复:A 方案 周四交付、B 方案 下周一交付”,把开放式问题变成封闭式选择,回复率会明显提高。
第二步是设置明确的确认截止时间,超时未回复即视为未确认,而不是默认同意,这一点很多项目经理会搞反,沉默不等于承诺。第三步是升级:第一次超时后在原消息串里追问并抄送对方主管,说明对里程碑的影响;第二次超时就把它写进项目风险清单,在周会上作为阻塞项公开,让风险可见而不是让项目经理一个人扛。
判断是否需要升级的标准是“这条依赖是否在关键路径上、延误是否会导致里程碑顺延”,如果答案是肯定的,就不用犹豫,升级本身就是项目经理的职责,而不是越权。
3. 任务提醒应该包含哪些信息?为什么我发出去的提醒总被当成催办?
我平时就是在群里发一句“XX 记得今天交”,结果对方要么回个“好的”然后没动静,要么明显带着情绪。我也试过写长一点,但写长了没人看。所以一直怀疑是模板的问题,但又不知道一条有效的任务提醒到底该写什么、写到什么程度。
被当成催办通常是因为提醒里只有“时间和人”,没有“标准和后果”。一条完整的任务提醒卡至少要有七个字段:任务名、负责人、交付物形态(文档/接口/评审通过等)、截止时间与时间点、提前提醒节点、依赖方及需要对方提供什么、验收标准和升级路径,再附上任务链接作为唯一事实源。
其中最能改变对方态度的两个字段是验收标准和升级路径:验收标准让对方知道“做到什么程度算完成”,避免反复返工;升级路径让对方知道“卡住了找谁、什么时候必须上报”,而不是把所有压力都堆在他一个人身上。
判断提醒是否还像催办,有个很直接的检验方法:把消息里的时间和人名遮住,如果剩下的内容仍然能让一个不了解上下文的人看懂要做什么、做到什么标准,说明这是任务提醒;如果遮住后就什么都不剩了,那确实只是催办。
另外,提醒不是只发一次,同一任务的不同节点要发不同内容:T-7 发的是确认,T-3 发的是进度同步,T-1 发的才是临期检查。
4. 怎么判断我的提醒机制是不是真的有效?应该看哪些指标,口径怎么定?
我上线了日历提醒和群机器人之后,感觉消息发得比以前多了,但团队该迟的还是迟,我也说不清到底是提醒没起作用还是任务本身排得太满。老板问我这套东西有没有效果时,我拿不出数据,只能说“感觉顺了一点”,所以想找一个能长期跟踪的判断口径。
不要用“消息发送量”衡量效果,那只会鼓励你发更多消息。我一般固定看六个指标,并且每个指标都要先定义口径再开始统计:一是触达率,即提醒是否送达了负责人本人(不是发在群里就算);二是确认率,即负责人在确认截止时间前给出了明确答复的比例,这是提前提醒最核心的先行指标,通常它先改善,逾期率才会跟着改善;
三是按时启动率,即任务在第一个提醒节点之后的规定时间内进入进行中状态的比例;四是逾期率,按“超过约定时间点未交付”计算,注意约定时间点必须精确到小时而不是到日;五是平均催办次数,即一个任务从派发到完成之间被追问的次数,这个数字下降说明前置确认起作用了;六是返工率,即因验收标准不清导致的重复交付比例。
统计周期建议按周,样本太少时按里程碑统计,并且只对比同一类任务的前后变化,不要把关键路径任务和知会项混在一起算。判断是否有效的标准不是“有没有归零”,而是确认率上升的同时催办次数下降,如果确认率上去了但逾期率没动,问题多半不在提醒,而在任务本身的工时估算或资源冲突,这时候该调的是排期而不是提醒频率。
5. 自动化和日历提醒能替代项目经理手动跟催吗?配置到什么程度比较合适?
我很想彻底把提醒交给工具,让机器人自动发通知,自己就不用每天盯着表格挨个问了。但试了一段时间发现,机器人照样被无视,有些任务状态和实际情况也对不上。所以我不确定自动化到底该配到什么边界,哪些环节必须自己上手。
自动化的合理边界是“负责准时送达和状态同步,不负责判断和升级”。可以放心交给工具的是四类触发:任务创建后自动生成分档提醒节点、状态变更时同步给依赖方、节点超时未确认时重复触达、依赖任务完成后通知下游可以启动。这几类都是规则明确、不需要判断的动作,配好之后能省掉大量机械跟催。
不能交给工具的是三件事:一是验收标准是否达成,这需要人确认;二是当对方超时未回复时是否升级、向谁升级,这涉及关系和优先级判断;三是当提醒和实际进度冲突时到底信谁,必须以任务链接这个唯一事实源为准,并当场修正状态而不是改口径。
配置时遵循两条原则:优先在项目管理平台上维护状态,再让日历和 IM 机器人只做触达层,避免同一任务在多个工具里各有一套状态;按优先级做通道聚合,关键路径任务走强触达并要求确认,常规任务只进每日汇总,不要把所有提醒都推成即时消息,否则两周之内团队就会集体静音。
最后提醒一点,自动化上线后一定要留一个每周固定时间的复盘动作,逐条看哪些提醒被无视了,通常问题出在提前量设错或者验收标准不清,而不是工具不够强。
核心关键词
文章包含AI辅助创作:提前提醒实操方法:项目经理提升任务提醒效率的效率提升方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/393342
读者评论
文章提到提前提醒的关键不是催到期而是推启动,这个视角很实用。但我更关心的是,如何让团队成员愿意接受并执行这套规则?如果大家本身就对提醒免疫,再科学的提前量也可能落空。
用数据说话很有说服力,尤其是提醒密度与响应率的关系。不过实际项目中,不同角色对提醒的敏感度差异很大,开发、测试、产品对同一提前量的反应可能完全不同,这点文章还可以再展开。
把提醒规则变成项目资产而非个人技能,这个观点我认同。很多团队确实依赖项目经理个人盯人,一旦换人就断档。如果能落到系统并写进文档,交接和复盘都会顺畅很多。
文章对提醒失效的根因分析很透彻,但执行起来可能增加前期配置成本。对于小团队或短周期项目,过于复杂的提前量分级和升级路径未必划算,还是得看项目规模灵活裁剪。
