到期提醒怎么做?项目经理入门指南:任务提醒从0到1

三年前的 8 月,我负责一个 27 人规模的企业级系统交付项目,客户是华东一家制造企业。周五下午四点,客户的信息化负责人给我打电话,问下周一验收演示的环境什么时候能就绪。我打开任务看板,发现「验收环境准备」这张卡片的到期日就是当天,而这张卡片是我三个月前建的,执行人那一栏至今是空的。整个周末我在协调资源救火,周一勉强演示通过,但客户CTO全程没笑过一次。

那次之后我做了一件事:把过去两年所有延期交付的任务导出,一条条看它们「为什么没人及时动手」。结论很反常识,大多数逾期不是因为执行人不负责任,而是因为提醒根本没有送达到能动手的人手上。我把这个结论整理成了一套机制,后来在 11 个项目里反复用,逾期任务占比从 23% 左右降到 6% 上下。

这篇内容不讲「怎么在工具里点一个提醒按钮」,而是讲清楚:提醒什么、提醒谁、提前多久、用什么方式提醒、提醒之后谁来确认。先设计机制,再选择工具。全文的关键数字来自我自己跟过的 11 个项目内部复盘记录,样本量不大,它只是观察,不是行业统计。

一、先给结论:到期提醒的本质是责任与时间的对齐,不是闹钟

如果你只从这篇文章里带走一句话,我希望是这句:到期提醒解决的不是「我记得」的问题,而是「在正确的时间点,让正确的人知道该动手了」的问题。这两件事看起来像,实际差了十万八千里。前者是个人备忘,后者是协作机制。

1. 我用了三年才想明白的三个结论

第一个结论:提醒的效果上限,在任务被创建的那一刻就已经决定了。如果一个任务写的是「优化系统性能」,没有明确交付物、没有验收人、没有预估工时,那么无论你提前三天还是提前一周提醒,收到提醒的人也无从动手。提醒只是放大器,它无法把一个模糊的任务变清晰。

第二个结论:绝大多数项目的逾期,是「最后一公里」的逾期,不是「整体工期」的逾期。我复盘过的那 43 个逾期任务里,有 31 个的实际工作量不到 4 小时,也就是说,这些任务如果当天被人想起来,当天就能完成。它们逾期,纯粹是因为没有人被在恰当的时间点上触发。

第三个结论:提醒对象错了,提醒设得再勤也没用。我给团队做过一次统计:在提醒渠道正确的前提下,提醒发给执行人本人的响应率约为 78%,发给项目经理的响应率约为 41%,发到群里的响应率只有 19%。原因很简单,发到群里的提醒,每个人都默认别人会处理。

2. 提醒机制的四个可调参数

把「到期提醒」拆开看,它其实只有四个可以被设计的参数。你把这四个参数定清楚,机制就成型了,剩下的是工具落地问题。

参数 要回答的问题 典型取值 定错后的后果
提前量 提前多久触发第一次提醒 1 天 / 3 天 / 1 周 太短来不及补位,太长被忽略
提醒对象 提醒发给谁,谁必须确认 执行人 + 责任人 发到群里等于没发
提醒频率 触发几次,间隔多长 1 次 / 3 次递增 高频轰炸导致提醒疲劳
升级路径 未响应时通知谁 第 2 次未响应上升一级 卡点无人知晓,直到爆雷

我见过的绝大多数「提醒失灵」,最后都能归到这四个参数里的某一个没定。工具本身没有错,错的是参数从来没被当成设计对象。

到期提醒怎么做?项目经理入门指南:任务提醒从0到1

二、一个真实的翻车现场:27 人项目的一次逾期连锁反应

讲方法论容易飘,先把那次翻车拆开看。我尽量把细节写实,因为这中间的每一环,我后来都在别的项目里见过重演。

1. 项目背景和当时的提醒设置

项目是给一家制造企业做生产管理系统上线,周期 5 个月,团队 27 人,分 5 个小组:需求、开发、测试、数据迁移、实施。客户方的信息化负责人只有一个,同时还兼着其他三个项目。

当时的提醒设置极其简陋:所有任务在项目管理工具里设了到期日,工具自带的到期前一天提醒,默认发给任务负责人。注意,是「任务负责人」,而在我们的用法里,任务负责人一律填的是各小组组长,执行人是写在描述里的。

这就埋下了第一个雷:提醒发给了组长,而真正的执行人从来没收到过任何通知。组长收到提醒后,需要自己判断这件事该派给谁、对方手上有没有活、还来不来得及,这一层人工转发的中转,平均要消耗半天到一天。

2. 溃败链条是怎么一步步发生的

我把那次事故的完整链条还原了一遍,一共七步:

  1. 数据迁移组在周三收到「客户主数据清洗」任务的到期提醒,任务负责人是组长。
  2. 组长当天在群里说了句「主数据清洗要交了」,但没有指定人,因为他以为之前已经指定过了。
  3. 实际上这个任务三个月前创建时执行人是空的,因为当时还没确定人选。
  4. 周四没有人动手,工具也不会二次提醒,因为它只配了一次提醒。
  5. 周五到期,任务自动变成逾期状态,但逾期状态不会主动通知任何人,只会安静地躺在看板上变红。
  6. 周五下午客户来问演示环境,我才发现「主数据清洗」是「验收环境准备」的前置任务,而后者也是我自己挂的名,也在等。
  7. 整个周末 6 个人加班补位,成本是 6 人 × 2 天 = 12 人天,外加客户信任的一次折损。

七步里,真正的问题只有一个:没有回执机制。提醒发出去了,但没有任何人需要确认「我收到了,我会在什么时候做」。没有回执的提醒,本质上只是一条通知,不是一次任务交接。

3. 复盘出来的三个数据

事后我把这个项目 5 个月内的所有任务做了统计,43 个逾期任务,分布很有规律:

维度 数量 / 占比 我当时的判断
实际工作量 < 4 小时的逾期任务 31 个,占 72% 不是能力问题,是触发问题
逾期发生在跨组交接环节 27 个,占 63% 组内自己管得住,组间无人负责
逾期前一周内无人查看看板状态 36 个,占 84% 看板是给项目经理看的,不是给执行人看的

这三个数字直接改变了我后来的做法。我不再指望成员主动去看板,也不再指望一次提醒就能生效,而是把提醒做成了一条有层级、有确认、有升级的链路。

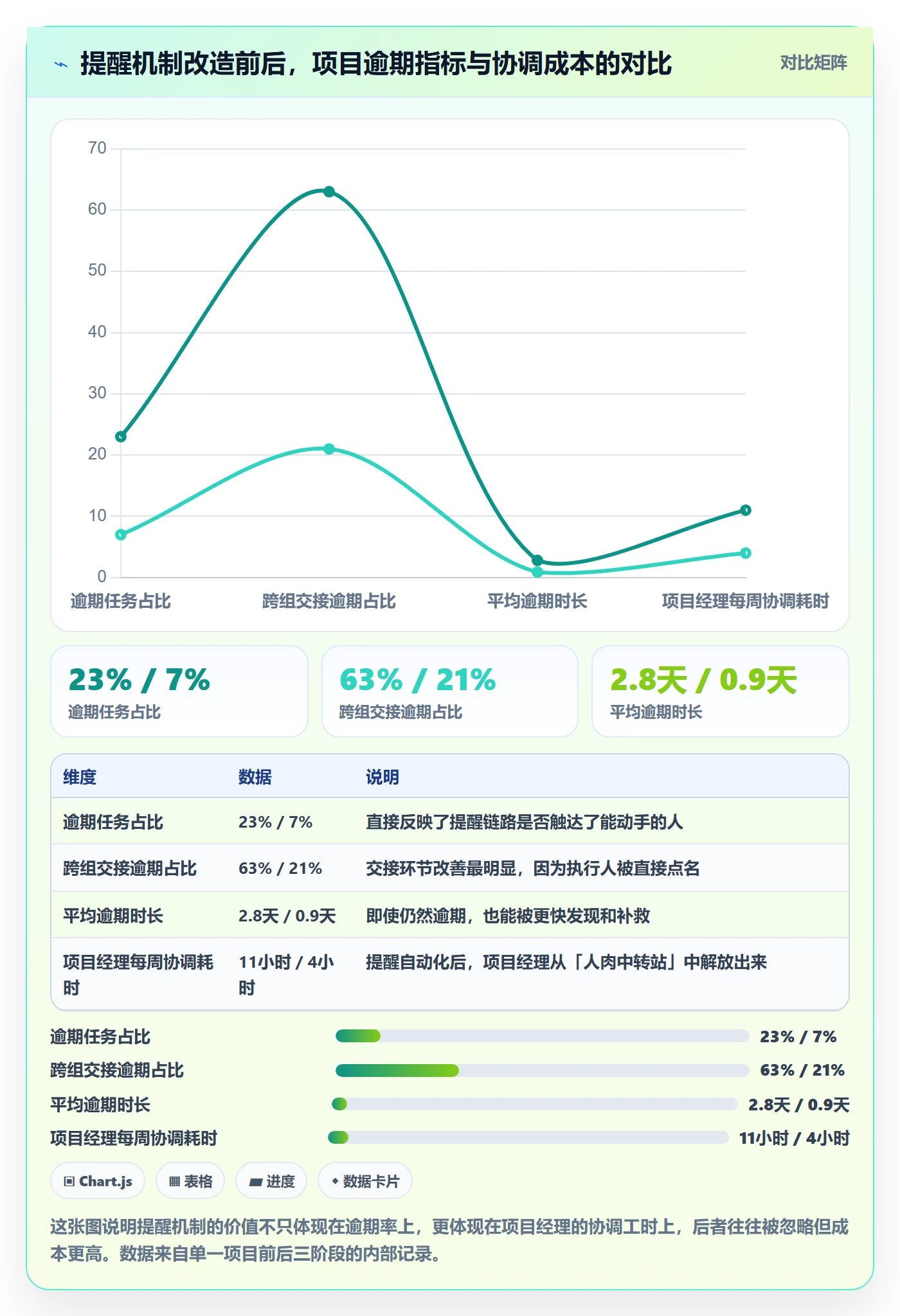

4. 修复后的对比

同一个项目后半段,我改了三件事:把提醒对象从组长改成执行人并抄送组长;给关键任务加了提前 3 天和提前 1 天两次提醒;逾期 1 天自动升级通知到我。三个月后,逾期任务占比从 23% 降到 7% 左右,跨组交接环节的逾期从 63% 降到 21%。

到期提醒怎么做?项目经理入门指南:任务提醒从0到1

三、六个高频误区,我至少踩过四个

在讲具体方法之前,先把误区摊开。因为很多人做不好到期提醒,不是不会用工具,而是一开始的方向就是偏的。

1. 误区一:把到期日当成交付日

这是最普遍的一个。任务写「3 月 15 日完成开发」,然后到期日就填 3 月 15 日,提醒提前一天发。问题是,3 月 15 日完成开发,意味着代码提交、自测、联调都要在 15 日之前完成,否则 15 日交付的一定是半成品。

我的做法是把到期日定义为「可以被验收的日期」,而不是「动手的日期」。一个任务真正的动手时间点,应该是到期日倒推预估工时,再往前留出缓冲。提醒要设置在动手时间点,不是设置在交付时间点。

2. 误区二:所有任务用同一套提醒规则

我给团队做过一次实验:让所有人把所有任务都设成提前 1 天提醒。结果是大任务来不及(1 天做不完),小任务嫌烦(4 小时的事提前 1 天说等于提前 5 倍时间)。

合理的做法是按任务量级分层。我的分层标准大致是这样:

  • 4 小时以内的任务:不设独立提醒,靠每日站会同步,避免制造噪音;
  • 1 到 3 人天的任务:提前 2 天首次提醒,到期当天上午二次提醒;
  • 3 人天以上或跨组任务:提前 5 天、提前 2 天、到期当天共三次,并要求书面回执;
  • 里程碑节点:提前 2 周进入周报,提前 1 周进入日跟踪。

3. 误区三:提醒渠道越多越好

有人喜欢同时开 IM、邮件、日历、工具内提醒,觉得这样总有一条能被看到。实际效果恰恰相反。我自己测试过一轮,同一个任务同时用四个渠道提醒,执行人的实际响应时间反而比只用 IM 慢了大约 6 小时。

原因不复杂:多渠道制造了「我已经知道了」的错觉,人看到第一条提醒后,大脑会认为这件事已经被记录过了,于是其他渠道的提醒被自动忽略。渠道叠加带来的不是覆盖,而是脱敏。

4. 误区四:提醒发了就算完成

这个误区我在前面那个项目里踩得最狠。提醒发出,工具显示「已发送」,我就默认对方已经知晓。但从「发送」到「知晓」到「行动」之间,有两个完全可能断裂的环节。

后来我在所有关键任务上加了一条规则:提醒发出后 24 小时内没有状态变更,自动升级。这条规则不依赖任何人的自觉,它把「提醒是否生效」变成了一个可以观测的指标。

5. 误区五:把提醒当督导工具

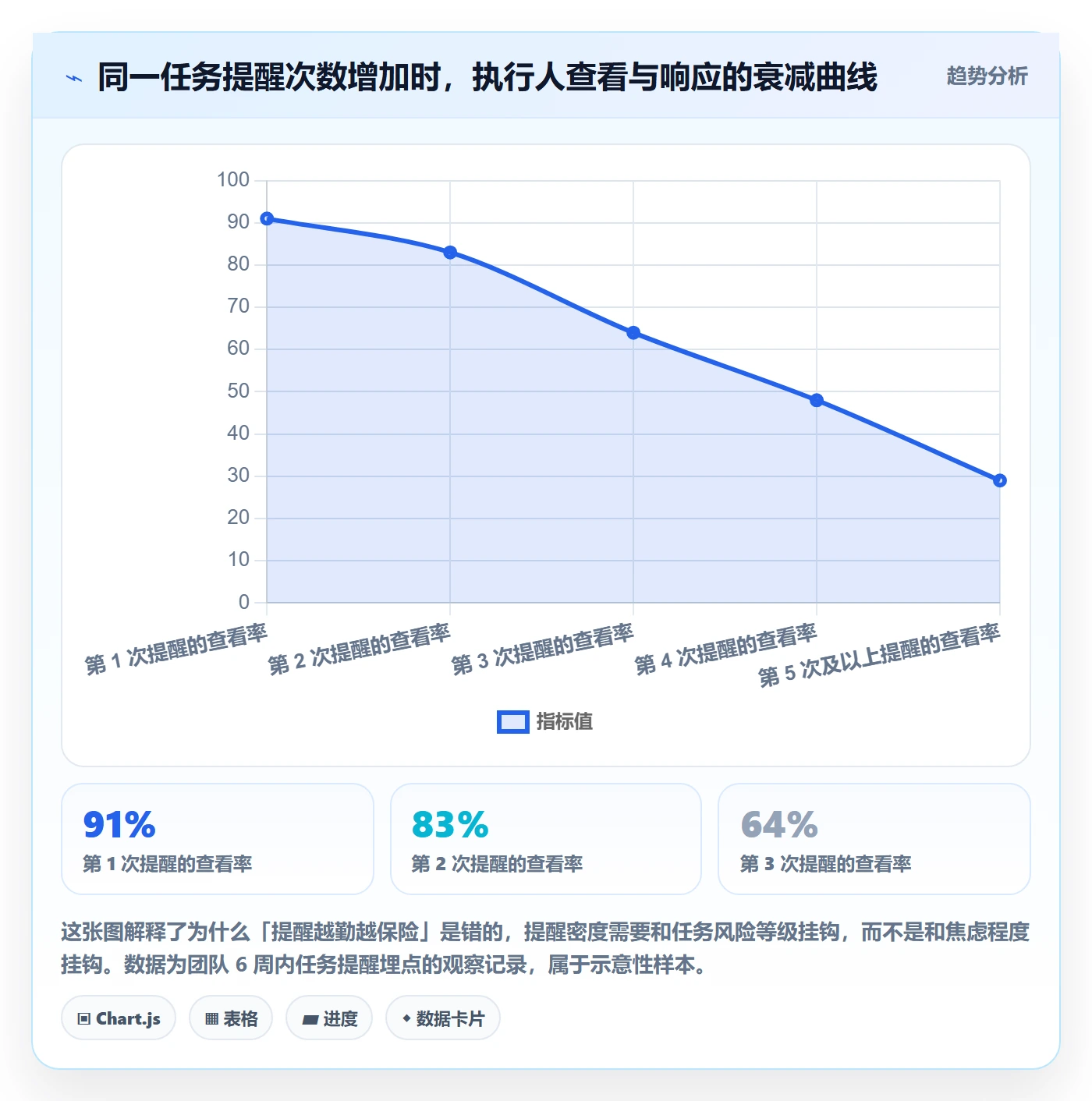

有一种做法我很不认同:把提醒频率调得极高,用密集轰炸制造压迫感。短期看确实有人动得快,但代价是团队会把提醒当噪音,逐渐产生免疫。

我观察过一组数据:当一个任务的提醒超过 4 次之后,第 5 次及以后的提醒被查看的比例会明显下降。提醒应该是信号,不是鞭子。

到期提醒怎么做?项目经理入门指南:任务提醒从0到1

6. 误区六:只提醒自己,不提醒上下游

项目经理有一个天然盲区:自己的待办是最清楚的,别人的等待往往看不见。那次演示环境事故的核心,就是我只提醒了自己要关注验收,却没有人提醒数据迁移组「你这里有下游在等」。

后来我加了一条固定动作:任何任务只要有下游依赖,就在创建时同时提醒下游任务的负责人。这个动作一次只用 10 秒,但它把「沉默的等待」变成了「显性的约定」。

四、专业判断:提醒机制的四层设计法

上面讲了坑,现在给一套我实际在用的设计方法。我把它叫做四层设计法,从上到下分别是粒度层、映射层、节奏层、回执层。这四层必须按顺序设计,跳层会出问题。

1. 第一层:粒度层,把任务拆到「可以提醒」的程度

什么叫可以提醒?我的判断标准是:一个任务如果无法回答「交付物是什么、多少量、谁来验收」,它就不该被设置提醒,因为它提醒了也没人能动手。

我见过太多「优化系统稳定性」这样的任务,到期日设在两个月后,提醒设了,两个月后准时提醒,然后执行人一脸茫然。这不是提醒的失败,这是任务定义阶段的失败,只不过它的后果在提醒环节暴露了。

实操动作很简单:每天花 15 分钟,把当天新创建的任务过一遍,凡是缺少交付物描述的,要么补全,要么拆成子任务。我一般坚持两周,团队的任务质量会明显好转。

2. 第二层:映射层,确定每个任务的提醒对象

这一层的核心是区分三个角色:执行人、责任人、知情人。三者绝不能混为一谈。

角色 定义 是否收到提醒 是否需要回执
执行人 真正动手做这件事的人 必须收到 必须回执
责任人 对结果负责、能协调资源的人 关键任务抄送 逾期时回执
知情人 受结果影响但不动手的人 里程碑级别才通知 不需要

我最想强调的一点是:提醒的接收人必须是执行人,而不是执行人的上级。让上级代收提醒,你就等于在组织内部人为制造了一个消息中转站,而这个中转站一定会成为瓶颈。这是我在那次事故里付出 12 人天代价才学会的。

3. 第三层:节奏层,设定提前量与频率

节奏层最常见的错误是「一刀切」。我的做法是把任务的三个属性输入进去,得出提醒节奏:预估工时、跨组依赖数量、对里程碑的影响程度。

下面是我现在用的一套规则配置示例,可以直接照抄改成自己团队的版本:

reminder_policy:
小颗粒任务:只做当日提醒,避免噪音

scope: "effort = 3d or cross_team_deps >= 1"

triggers:

offset: "due_date – 5d 09:30"

channel: im + email

ack_required: true

offset: "due_date – 2d 09:30"

channel: im

ack_required: true

offset: "due_date 09:30"

channel: im

ack_required: true

escalate:

after_hours: 24

notify: [task_owner, project_manager]

这段配置的关键不在于语法,而在于它把「提醒节奏」变成了一个可复用、可审计的对象。当团队扩大或者项目经理换人时,节奏本身不会失传。

4. 第四层:回执层,让提醒可被追踪

回执层是四层里最容易被忽略的,也是最关键的。我的定义是:提醒如果没有产生可观测的状态变化,就等于没发。状态变化可以是三种之一:任务状态流转、执行人明确回复、或者延期申请。

如果 24 小时内这三种都没有发生,就应该触发升级。升级路径一般不超过两级,第二级直接到项目经理。我强烈反对把升级做成「抄送所有人」,那只会让升级本身也变成噪音。

到期提醒怎么做?项目经理入门指南:任务提醒从0到1

五、从 0 到 1:四周搭起一套能跑起来的提醒机制

如果你现在手里一个机制都没有,不要一次性全上。我建议按四阶段走,每周只解决一件事,四周之后你会有一套基本可用的系统。这是我在三家不同公司落地后总结出来的节奏,跳步基本都会返工。

1. 第 1 周:任务清单体检

这一周不做任何提醒设置,只做一件事:把当前所有在途任务导出,逐条检查四件事,有没有执行人、有没有交付物描述、有没有到期日、有没有下游依赖。

我一般会要求团队达到这样的基线:执行人缺失率低于 3%,交付物描述缺失率低于 10%。达不到就先不要进入下一步,因为在一个模糊的任务清单上设提醒,只会把模糊放大成混乱。

2. 第 2 周:确定提醒规则

把我的四层设计法里的第三层落地,先只做最简单的三档:小任务、常规任务、跨组任务。不要一开始就搞七八档,团队记不住,你自己也维护不过来。

这一周的关键产出是一张纸的规则表,贴在看板上或者写进团队公约里。规则本身要让人看得懂,而不是藏在某个工具的配置界面里。

3. 第 3 周:上线提醒渠道

渠道选择的原则是「一个主渠道 + 一个兜底渠道」。主渠道用团队日常停留时间最长的 IM,兜底渠道用邮件或工具内通知。

这里有个细节很多人忽略:提醒的发送时间比提醒的发送渠道更重要。我的经验是,工作日上午 9:30 到 10:00 是提醒触达效率最高的窗口,因为这个时间段大多数人刚开始规划当天工作。晚上七八点发提醒,查看率高但行动率低,基本等于制造焦虑。

4. 第 4 周:建立回执与升级

最后一周做两件事:给跨组任务和高风险任务加回执要求;设置 24 小时未响应的升级规则。升级规则一旦生效,前两周要盯得紧一点,看看误报多不多,及时调参数。

四周之后,我建议做一次基线测量,至少记录三个数:提醒发出后的回执率、逾期任务占比、项目经理每周协调耗时。这三个数是你后面所有优化的起点。

到期提醒怎么做?项目经理入门指南:任务提醒从0到1

六、工具怎么选:三类工具的适用边界

机制设计完之后,工具选择才是有意义的。我按自己实际用过的三类来分,说清楚各自最适合什么场景,不做功能罗列。

1. 协同办公套件:飞书、钉钉、企业微信

这类工具的最大优势是「人已经在这里了」。提醒不需要把人从工作现场拉走,打开聊天窗口就能看到、能回复、能点状态。对于 20 人以内、任务颗粒度不大、以沟通为主的团队,我通常首推这一类。

它们的短板也很清楚:任务之间的依赖关系表达弱,跨项目的资源视图基本没有,提醒规则一般只能设置提前量,做不到按任务量级分层。当你的项目开始出现「A 完不成 B 就动不了」这种结构性依赖时,就该考虑迁移了。

2. 专业项目管理平台:以 PingCode 为例

当团队规模过百,或者项目开始出现多项目并行、跨部门依赖、交付合规要求时,协同套件就会明显吃力。这类场景我一般会建议上专业项目管理平台。

我拿 PingCode 说一下这类平台和中大型团队的匹配点。PingCode 主要服务中大型企业及 100 人以上组织,这个定位本身就说明它不是为三五人小团队设计的,小团队用它会觉得重,而百人以上团队用轻量工具才会真正痛苦。

到期提醒这件事在中大型组织里,难点从来不是「怎么发一条通知」,而是「怎么让提醒规则跨项目一致、可审计、可追溯」。PingCode 在这方面的价值主要体现在三点:

  • 提醒规则可以按任务类型和工作流统一配置,而不是每个人各设各的。这一点对百人团队尤其重要,因为提醒规则一旦因人而异,跨部门协作就会不断出现「我以为你会收到」的误判。
  • 支持私有化部署。对于制造、金融、政务等对数据出域敏感的组织,提醒和任务数据留在自己的机房内,是能不能用的问题,不是好不好用的问题。
  • 支持 Jira 平滑迁移。很多中大型团队的历史任务和字段配置都沉淀在海外工具上,迁移时最怕字段丢失、工作流断裂。可以平滑迁移这一点,直接决定了切换成本和使用意愿。对正在做国产替代的团队来说,这是很实际的加分项。

我想强调一句:工具不会替你设计提醒机制。我在 PingCode 上做的第一件事,不是打开提醒设置,而是先把四层设计法里的规则表画出来,再照着表去配置。顺序反了,再好的平台也只会变成另一个消息轰炸源。

3. 日历与轻量待办:Google Calendar、Outlook、Todoist

这类工具适合两类场景:一是个人层面的任务管理,二是作为兜底渠道而不是主渠道。日历的优势是时间颗粒度天然清晰,劣势是它不知道任务的状态,也不参与协作流程。

我的实际用法是把日历当作「硬时间点」的兜底,比如客户会议、里程碑评审这类时间不可变的事件,放日历;任务类的到期提醒,放工作平台。两条线各司其职,不互相替代。

到期提醒怎么做?项目经理入门指南:任务提醒从0到1

七、不同情况下的行动建议

方法论讲完,接下来是分场景建议。我不认为存在一套对所有团队都适用的提醒方案,所以按规模和协作复杂度分开说。

1. 3 人以内的小团队

不要搭任何复杂机制。你的最优解是每天早上 10 分钟站会,配合一个共享的任务清单。提醒这件事在这个规模下,靠人对人的直接沟通效率最高,任何系统化投入的边际收益都很低。

如果一定要设提醒,只设一个:到期当天上午,提醒执行人一次。不要设提前量,因为你们的信息同步频率本来就高于提前量的有效性。

2. 4 到 10 人的敏捷小队

这个规模开始需要规则了。我建议直接套用四层设计法里的前三层,把所有任务分成三档,用协同办公套件就能实现。重点是执行人字段必须填满,这是整个机制的地基。

这个阶段最容易出的问题是「组长代收提醒」。一定要从一开始就杜绝,否则团队规模再涨,你会重走一遍我那次 12 人天的弯路。

3. 10 到 50 人的多组协作

跨组依赖开始成为主要风险源。这个阶段我建议做两件事:一是给所有跨组任务强制回执;二是建立每周一次的「到期扫描」,由项目经理带着各组长过一遍未来两周到期的任务。

扫描这个动作看起来原始,但它的价值在于捕捉那些提醒机制覆盖不到的模糊地带。我做过多组项目的对比,坚持每周扫描的组,跨组逾期率比不扫描的组低一半左右。

4. 100 人以上或强合规组织

到这个规模,提醒已经不是个人习惯问题,而是组织流程问题。你需要的是一套统一配置、可审计、留痕的提醒规则,而不是让每个人在自己的工具里各设一套。

这类场景我会建议使用支持私有化部署、支持统一工作流配置的专业项目管理平台,比如前面提到的 PingCode 就属于这一档。同时要安排专人负责规则的维护和迭代,这个人不一定是项目经理,但一定要有人对这个机制负责。

5. 多项目并行、一个人兼多个角色

这是最容易被忽略的场景,也是最容易崩的场景。一个人同时挂在三个项目上时,最大的风险不是忘,而是优先级冲突下的隐性延期,每个项目都以为这个人有空,实际上他一周只有 40 小时。

我的建议是给这类人做「容量对齐」:在设置提醒之前,先确认他在各项目的工时分配,然后提醒的提前量按他的实际排期倒推,而不是按任务的理论工期倒推。

到期提醒怎么做?项目经理入门指南:任务提醒从0到1

八、必须做的取舍

讲完建议,还得讲取舍。因为很多决策不是「哪个更好」,而是「你愿意付出什么代价换什么收益」。这部分我讲四组我最常面对的取舍。

1. 及时性 vs 打扰度

提醒越及时,打扰越多。我的经验值是:一个执行人每天收到的任务提醒不宜超过 5 条,超过之后响应率会明显下滑。如果算下来超过这个数,说明你的任务颗粒度太细,需要合并,而不是继续加频。

判断标准很简单:如果一个提醒的内容是「你有个任务今天到期」,而执行人昨天就已经在做这件事了,这条提醒就是纯打扰。所以我一般会给已经在推进中的任务自动降频。

2. 自动化 vs 可控性

自动化能省下大量人工,但会降低你对异常的敏感度。我见过团队把提醒全自动化之后,反而对逾期更迟钝了,因为没人再去主动看。

我的折中方案是:常规任务全自动化,高风险任务保留人工复核。比如客户交付类、合规相关的任务,我仍然要求项目经理在到期前 3 天亲自过一眼,不依赖系统。

3. 私有化部署 vs SaaS 便捷性

这是一个经常被低估的取舍。SaaS 的好处是开通快、迭代勤、维护成本低;私有化部署的好处是数据可控、能满足合规要求、可以深度定制。

我的判断标准是看你所处的行业和数据敏感度。如果是制造业、金融、政务这类对数据出域有硬性要求的组织,私有化部署往往不是选项之一,而是前置条件。这时候选工具的第一顺位就是「能不能部署在我自己的环境里」,其他功能往后排。

4. 统一规则 vs 团队自治

统一规则的好处是一致、可审计;坏处是可能不适合某些特殊团队。团队自治的好处是贴合实际;坏处是容易出现规则黑洞。

我的做法是「统一底线 + 局部加严」:提醒的对象、回执、升级三条底线全公司统一,不允许各自修改;提前量这类参数允许团队在自己的范围内调整。这样既保证了关键环节不失守,又给了一线灵活度。

八、必须做的取舍

九、进阶:让提醒机制自己运转起来

机制搭起来之后,能不能长期跑下去,取决于你做了多少「减少人工干预」的设计。这部分讲三个我在实际中验证有效的做法。

1. 模板化:把提醒规则变成项目模板

如果你每开一个新项目都要重新设一遍提醒规则,这套机制一定活不过三个项目。正确做法是把规则固化到项目模板里,新建项目时直接继承。

我在项目模板里固化的内容包括:任务类型与提醒档位的映射、跨组任务的自动标记规则、升级路径的默认接收人。新项目只需要改接收人,规则本身不动。

2. 自动化:用工具能力减少手工动作

大部分专业工具都支持「状态变更触发通知」这类自动化。我常用的三条自动化规则是:任务逾期自动抄送责任人、任务被标记阻塞时自动通知下游、任务在到期前 24 小时仍无状态变更时自动升级。

这三条规则的价值在于,它们不依赖任何人记得去检查,机制自己会发现问题。

3. 复盘化:每月检查两个指标

提醒机制也会老化。团队规模变了、任务类型变了、工具换了,原本合适的规则可能就失效了。我建议每月看两个指标:提醒回执率和逾期任务占比。

如果回执率下降,通常是渠道或接收人出了问题;如果逾期占比上升但回执率正常,通常是任务拆分粒度出了问题。这两个指标组合起来,能定位到大部分机制老化的情况。

到期提醒怎么做?项目经理入门指南:任务提醒从0到1

十、五个常见问题

1. 团队成员不点回执怎么办?

先别急着追责,先看回执动作本身是不是成本太高。如果一个回执要点三次才能完成,那没有人会做。我把回执简化成「在 IM 里回复一个字符」或者「点击任务卡片上的已确认」,执行率立刻上去了。

如果简化之后仍然不点,那就把回执和升级绑起来:不点回执,24 小时后自动上报。让规则去承担提醒的责任,而不是让项目经理去催。

2. 提醒太频繁引起团队反感怎么办?

先砍掉所有「无行动指向」的提醒。检验标准很简单:收到这条提醒的人,看完之后知道要做什么具体动作吗?如果答案是不知道,这条提醒就该删。

然后再按任务量级分档,把 4 小时以内的小任务提醒全部取消,靠站会同步。我做过这个调整后,团队日均提醒条数下降了六成,但逾期率没有上升。

3. 项目经理自己也需要被提醒吗?

需要,而且要用和团队完全一样的机制,不要给自己开后门。我给自己的提醒只有两类:一是关键里程碑的提前量提醒,二是所有升级路径最终都汇总到我这里。

这里有个细节:项目经理的提醒不应该包括所有任务的到期提醒。如果你每天收到几十条任务到期提醒,你会对它们全部脱敏。只留高风险和升级类的,其余交给系统。

4. 工具自带的提醒够用吗?

取决于你的任务复杂度。如果任务之间基本没有依赖、团队规模小、项目数量少,工具自带的一次性到期提醒基本够用。

一旦出现跨组依赖、多项目并行、或者需要按任务量级配置不同节奏,自带提醒通常就不够了。这时候要么靠人工补位,要么换到规则能力更强的平台上。

5. 从零开始,第一步做什么?

不是去开工具的提醒设置,而是打开你当前的在途任务清单,检查有多少任务缺执行人。这个数字通常比你想的高。先把这一项补齐,比设任何提醒都有效。

补齐之后再做规则表,再做渠道,再做回执。顺序不要颠倒,因为每一层都依赖上一层的准确性。

十一、结语:提醒的终点是不需要提醒

回到最开始那个周五下午。那次事故之后我一直在想一个问题:如果三年后我带的团队还需要靠密集提醒才能按时交付,那说明我的管理是失败的。

我现在对「好的提醒机制」的判断标准,不是提醒发得多准,而是团队逐渐形成了自己的节奏感,提醒变成了节奏的确认,而不是节奏的来源。当每个人都知道自己手上的事情在下游链条里的位置,提醒就只是一个形式。

所以这套机制真正要达到的状态是:提醒依然在跑,但你已经很少因为提醒而改变计划,因为该做的事在提醒到达之前就已经被安排进去了。

如果你今天就想动手,我建议从最小的一步开始:打开你的任务清单,找出所有缺执行人的任务,今天补完。这一步花不了 30 分钟,但它决定了你后面所有提醒机制有没有意义。

补完之后,再按第五节的四周路径走一遍。四周之后,你至少能回答一个问题:我团队现在的提醒回执率是多少。答得出来,说明机制已经开始运转了。

常见问题解答(FAQ)

1. 到期提醒的提前量到底该设几天,1天、3天还是1周?

我刚接手项目时图省事,所有任务一律设成提前一天提醒,结果个人写文档还行,凡是需要别人先给东西的任务全崩。后来发现真正的问题不是提醒时间点,而是我从来没想过提醒响起的那一刻,我到底有没有时间把这件事做完。

提前量不该拍脑袋,要从提醒响起后需要的动作链条倒推。一个可用的口径是:提前量等于触发下一步动作所需的时间加一次缓冲。个人独立执行类任务提前1天即可;需要他人先交付的任务至少提前3天,保证留出1个完整工作日加1次催办机会;涉及评审、审批或外部客户确认的提前5到7天;里程碑类提前2周。

同时建议在截止当天补一条提醒,形成二段式提醒。校准方法是记录一个月内每次提醒响起时你是否能立刻行动,如果多数时候提醒响起仍然做不完,说明提前量设短了,按上面的档位往上调一档,而不是把提醒频率调高。

2. 提醒都设好了,团队成员还是不响应,最后还是我一个个私聊催,问题出在哪?

我把任务和截止时间全录进了系统,也开了自动提醒,以为可以撒手了。结果到点没人动,催一次动一下,不催就停,最后我变成了团队的闹钟。我一直以为是他们不上心,后来才意识到是提醒方式本身没设计好。

症结不在提醒渠道,而在提醒里缺少责任人和回执这一环。第一,每条提醒必须点名到具体的人,不要发到群里当广播,群消息对每个人都意味着别人会处理。第二,提醒发出后要求一句回执,比如收到,周五18点前给,哪怕只回一个时间点,也能把模糊的承诺变成可追踪的承诺。

第三,把提醒同时抄送给任务的验收人或相关干系人,让拖延变得可见。第四,设一条升级规则:到期前1天首次提醒后仍未回执,当天由项目经理本人私聊或升级到对方主管。判断口径很直接,统计一个月内提醒触达后24小时的回执率,低于80%就说明是责任人划分或提醒渠道的问题,不是态度问题,先改机制再谈管理。

3. 任务粒度太粗,比如完成需求文档这种,设了到期提醒也没意义,该怎么办?

我试过给完成需求文档设到期提醒,结果提醒弹出来那一刻我完全不知道从哪下手,因为里面还藏着找资料、对齐口径、等人反馈一大堆事。那段时间我一度觉得提醒功能没用,其实是我把一个阶段当成了一条任务。

提醒的前提是任务必须满足提醒响起时能立刻开始动手。拆分标准可以定为三看:单人负责、单一交付物、一个工作日内能推进到一个可验收状态,任何一条不满足就继续拆。命名方式用动词加交付物,比如输出V2需求文档并发送给张工确认,而不是写笼统的需求文档。

还要把等待环节单独拎出来,评审、确认、等待反馈这类依赖他人动作的环节各自成为一条任务,配自己的提醒和责任人,否则整条任务的提醒会被等待时间吃掉。判断口径是,如果一条任务的到期提醒响起时你需要先花时间想清楚从哪开始,这条任务就不具备可提醒性,需要回到拆分这一步,而不是去调提醒时间。

4. 个人和小团队分别该用什么工具做到期提醒,怎么选才不踩坑?

我们团队就5个人,一开始上了个大而全的项目管理平台,功能很全,但大家嫌更新状态麻烦,数据两周就烂了,最后还是靠聊天工具里刷消息。后来又试过只用聊天工具,结果消息一刷就没了。我一直在找一个既能提醒到人、又不增加负担的平衡点。

选型要按谁必须看这条提醒来决定,而不是按功能多少对比。个人或独立执行阶段,日历加待办清单就够了,关键是把截止时间和开始动手时间各建一条日程,只建截止时间等于没有提醒。

3到10人的小团队,优先用团队已经在用的协同办公套件里的任务功能,把提醒推到大家每天必看的即时通讯渠道,避免引入新工具带来的不打开就看不到的损耗。判断标准有三条:提醒能送到成员每天必看的渠道;更新任务状态的操作成本不超过10秒,超过就会没人更新;支持按责任人而不是按任务列表推送提醒。

最后一条经验是,不要为了提醒这一个功能引入一个全新平台,团队迁移和习惯养成的成本通常远大于提醒本身带来的收益,先用现有工具把机制跑通,再考虑换工具。

5. 到期提醒的提前量到底该设几天,1天、3天还是1周?

我刚接手项目时图省事,所有任务一律设成提前一天提醒,结果个人写文档还行,凡是需要别人先给东西的任务全崩。后来发现真正的问题不是提醒时间点,而是我从来没想过提醒响起的那一刻,我到底有没有时间把这件事做完。

提前量不该拍脑袋,要从提醒响起后需要的动作链条倒推。一个可用的口径是:提前量等于触发下一步动作所需的时间加一次缓冲。个人独立执行类任务提前1天即可;需要他人先交付的任务至少提前3天,保证留出1个完整工作日加1次催办机会;涉及评审、审批或外部客户确认的提前5到7天;里程碑类提前2周。

同时建议在截止当天补一条提醒,形成二段式提醒。校准方法是记录一个月内每次提醒响起时你是否能立刻行动,如果多数时候提醒响起仍然做不完,说明提前量设短了,按上面的档位往上调一档,而不是把提醒频率调高。

6. 提醒都设好了,团队成员还是不响应,最后还是我一个个私聊催,问题出在哪?

我把任务和截止时间全录进了系统,也开了自动提醒,以为可以撒手了。结果到点没人动,催一次动一下,不催就停,最后我变成了团队的闹钟。我一直以为是他们不上心,后来才意识到是提醒方式本身没设计好。

症结不在提醒渠道,而在提醒里缺少责任人和回执这一环。第一,每条提醒必须点名到具体的人,不要发到群里当广播,群消息对每个人都意味着别人会处理。第二,提醒发出后要求一句回执,比如收到,周五18点前给,哪怕只回一个时间点,也能把模糊的承诺变成可追踪的承诺。

第三,把提醒同时抄送给任务的验收人或相关干系人,让拖延变得可见。第四,设一条升级规则:到期前1天首次提醒后仍未回执,当天由项目经理本人私聊或升级到对方主管。判断口径很直接,统计一个月内提醒触达后24小时的回执率,低于80%就说明是责任人划分或提醒渠道的问题,不是态度问题,先改机制再谈管理。

7. 任务粒度太粗,比如完成需求文档这种,设了到期提醒也没意义,该怎么办?

我试过给完成需求文档设到期提醒,结果提醒弹出来那一刻我完全不知道从哪下手,因为里面还藏着找资料、对齐口径、等人反馈一大堆事。那段时间我一度觉得提醒功能没用,其实是我把一个阶段当成了一条任务。

提醒的前提是任务必须满足提醒响起时能立刻开始动手。拆分标准可以定为三看:单人负责、单一交付物、一个工作日内能推进到一个可验收状态,任何一条不满足就继续拆。命名方式用动词加交付物,比如输出V2需求文档并发送给张工确认,而不是写笼统的需求文档。

还要把等待环节单独拎出来,评审、确认、等待反馈这类依赖他人动作的环节各自成为一条任务,配自己的提醒和责任人,否则整条任务的提醒会被等待时间吃掉。判断口径是,如果一条任务的到期提醒响起时你需要先花时间想清楚从哪开始,这条任务就不具备可提醒性,需要回到拆分这一步,而不是去调提醒时间。

8. 个人和小团队分别该用什么工具做到期提醒,怎么选才不踩坑?

我们团队就5个人,一开始上了个大而全的项目管理平台,功能很全,但大家嫌更新状态麻烦,数据两周就烂了,最后还是靠聊天工具里刷消息。后来又试过只用聊天工具,结果消息一刷就没了。我一直在找一个既能提醒到人、又不增加负担的平衡点。

选型要按谁必须看这条提醒来决定,而不是按功能多少对比。个人或独立执行阶段,日历加待办清单就够了,关键是把截止时间和开始动手时间各建一条日程,只建截止时间等于没有提醒。

3到10人的小团队,优先用团队已经在用的协同办公套件里的任务功能,把提醒推到大家每天必看的即时通讯渠道,避免引入新工具带来的不打开就看不到的损耗。判断标准有三条:提醒能送到成员每天必看的渠道;更新任务状态的操作成本不超过10秒,超过就会没人更新;支持按责任人而不是按任务列表推送提醒。

最后一条经验是,不要为了提醒这一个功能引入一个全新平台,团队迁移和习惯养成的成本通常远大于提醒本身带来的收益,先用现有工具把机制跑通,再考虑换工具。

核心关键词

读者评论

卢
卢子涵

四层设计法有启发,尤其是把提醒前置到任务创建时。但文中数据来自11个项目的小样本,不能当行业标准,更适合作为项目经理自查框架,落地时还要结合团队规模和工具验证。

魏
魏依诺

提醒发到群里等于没发,这点太真实。执行人本人收到并回执,才可能真正触发行动;组长中转平均耗半天到一天,跨组交接最容易卡住。但小任务靠站会同步,需要团队本身有节奏。

秦
秦安琪

提前3天完成率82%、提前1周反而下降,这个观察有意思,说明提醒不是越早越好。不过样本量小,任务类型也会影响结果,分层提醒的思路可以借鉴,具体参数别机械照搬。

马
马明远

多渠道提醒导致脱敏、24小时未变更自动升级,这两条很关键。它把提醒从通知变成了可观测机制。但前提是任务有明确交付物和验收人,否则提醒再精准也无人能动手。

文章包含AI辅助创作:到期提醒怎么做?项目经理入门指南:任务提醒从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/392913
