2024年第三季度,我在复盘一个跨部门交付项目时,翻出了三周内的全部提醒记录:同一个"接口联调完成"任务,系统自动发了11条到期提醒,项目经理在群里@执行人7次,负责人私聊了2次,任务最终比计划晚了9天。有意思的是,执行人在复盘会上说了一句话,"我知道这个任务要到期了,但提醒多到我已经不看了。"这句话基本概括了大多数项目团队在到期提醒上的真实处境:不是提醒不够,而是提醒没有结构,最后变成了噪音。
这篇文章面向的是真正要动手落地的人:项目经理、PMO、项目助理、协同工具管理员。我不会讲"提醒很重要"这种废话,而是把一套可执行的到期提醒方案拆开,包括五个设计变量、T-7到T-0的提前量分档、四级升级机制、渠道分层、话术模板、7天试点和30天固化路线图,以及一个120人研发组织的改造案例。核心主张只有一句:项目经理要做的不是多发提醒,而是让提醒在正确的时间找到正确的人,触发正确的动作。
一、核心结论:到期提醒不是闹钟,而是一条"状态机 + 责任链"
我先把结论放在最前面,因为它决定了后面所有细节的方向。绝大多数团队做到期提醒失败,不是因为工具不行,而是因为把提醒当成了"通知动作",而不是"推进机制"。
1. 我给出的三个判断
第一个判断:到期提醒的最小可用单元不是"一条消息",而是"对象 + 触发条件 + 渠道 + 频率 + 升级路径"这五个变量的组合。少任何一个,提醒都会退化成一次性通知。
第二个判断:没有升级路径的提醒,本质上只是把责任从系统推回给执行人。任务到期未完成时,如果系统只会继续提醒执行人,那项目经理依然是唯一的压力源,系统没有分担任何管理成本。
第三个判断:提醒的效果上限由任务源头的质量决定。任务入口不统一、责任人字段为空、截止时间靠口头约定,再精细的提醒规则也跑不起来。这一点最容易被忽略,因为它不在工具里。
2. 为什么"多提醒"往往等于"没提醒"
我在一个28人的交付项目里做过一次统计:对同一批逾期任务,记录每一次提醒之后的24小时内是否产生状态更新。结果呈现出一条非常明显的衰减曲线,第一次提醒的响应率约62%,第二次降到41%,第三次31%,第四次22%,第五次之后基本稳定在12%以下。

这条曲线直接推翻了我早期的一个假设:以为任务逾期是因为提醒次数不够。实际情况是,当提醒次数超过某个阈值后,每多发一条,执行人对所有提醒的整体敏感度都会下降,包括那些真正重要的提醒。这就是"提醒疲劳"的机制,它不是心理感受,而是可以量化观察的响应率下滑。

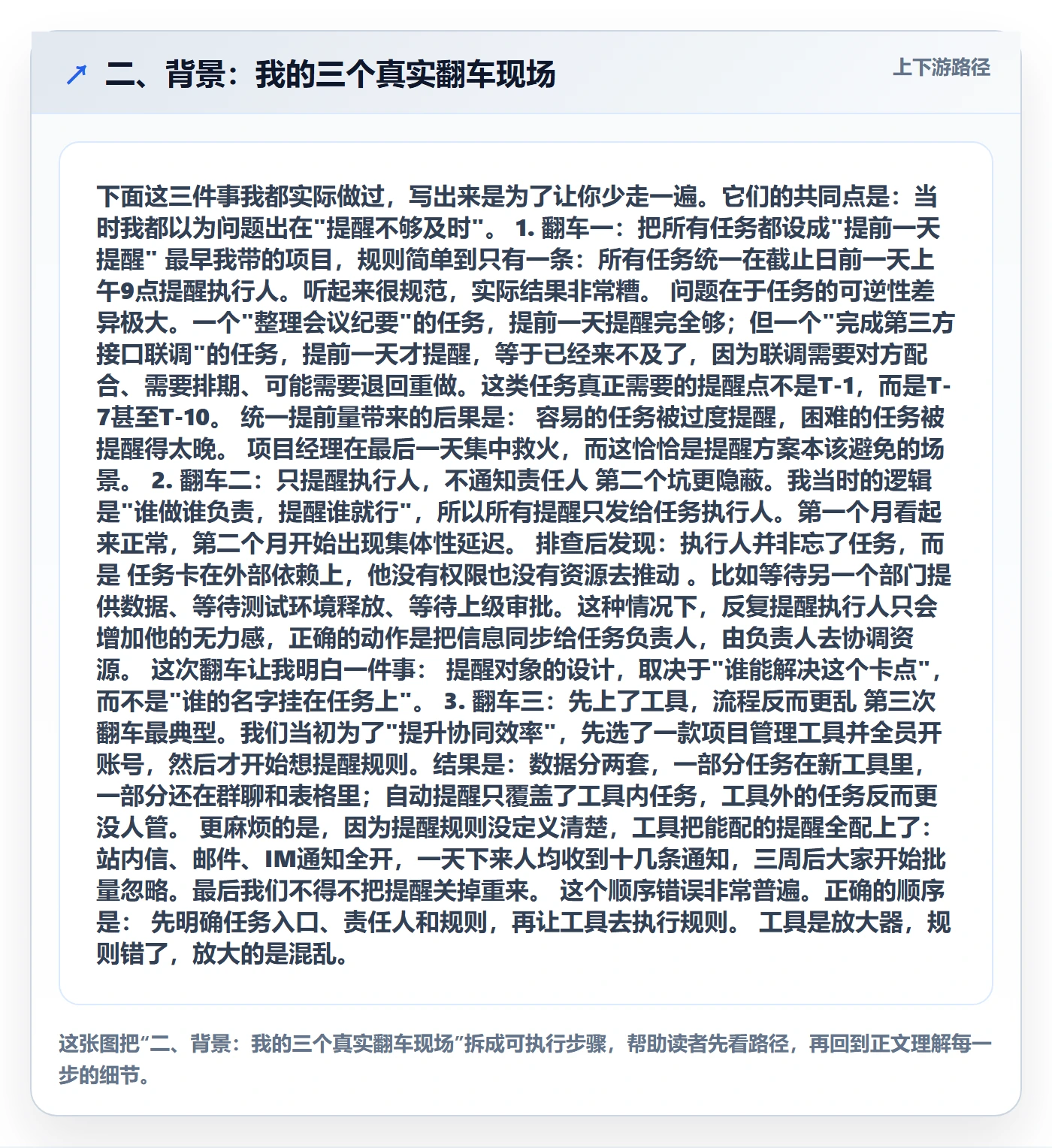

二、背景:我的三个真实翻车现场
下面这三件事我都实际做过,写出来是为了让你少走一遍。它们的共同点是:当时我都以为问题出在"提醒不够及时"。
1. 翻车一:把所有任务都设成"提前一天提醒"
最早我带的项目,规则简单到只有一条:所有任务统一在截止日前一天上午9点提醒执行人。听起来很规范,实际结果非常糟。
问题在于任务的可逆性差异极大。一个"整理会议纪要"的任务,提前一天提醒完全够;但一个"完成第三方接口联调"的任务,提前一天才提醒,等于已经来不及了,因为联调需要对方配合、需要排期、可能需要退回重做。这类任务真正需要的提醒点不是T-1,而是T-7甚至T-10。
统一提前量带来的后果是:容易的任务被过度提醒,困难的任务被提醒得太晚。项目经理在最后一天集中救火,而这恰恰是提醒方案本该避免的场景。
2. 翻车二:只提醒执行人,不通知责任人
第二个坑更隐蔽。我当时的逻辑是"谁做谁负责,提醒谁就行",所以所有提醒只发给任务执行人。第一个月看起来正常,第二个月开始出现集体性延迟。
排查后发现:执行人并非忘了任务,而是任务卡在外部依赖上,他没有权限也没有资源去推动。比如等待另一个部门提供数据、等待测试环境释放、等待上级审批。这种情况下,反复提醒执行人只会增加他的无力感,正确的动作是把信息同步给任务负责人,由负责人去协调资源。
这次翻车让我明白一件事:提醒对象的设计,取决于"谁能解决这个卡点",而不是"谁的名字挂在任务上"。
3. 翻车三:先上了工具,流程反而更乱
第三次翻车最典型。我们当初为了"提升协同效率",先选了一款项目管理工具并全员开账号,然后才开始想提醒规则。结果是:数据分两套,一部分任务在新工具里,一部分还在群聊和表格里;自动提醒只覆盖了工具内任务,工具外的任务反而更没人管。
更麻烦的是,因为提醒规则没定义清楚,工具把能配的提醒全配上了:站内信、邮件、IM通知全开,一天下来人均收到十几条通知,三周后大家开始批量忽略。最后我们不得不把提醒关掉重来。
这个顺序错误非常普遍。正确的顺序是:先明确任务入口、责任人和规则,再让工具去执行规则。工具是放大器,规则错了,放大的是混乱。

三、拆解常见误区:六个看起来很对、实际有害的做法
下面六个误区,我在不同团队里都见过,其中四个我自己踩过。它们的共同特征是在逻辑上说得通,但落到执行就变形。
1. 误区一:把提醒等同于催办
催办的隐含前提是"对方知道但没做",所以语气和频率都偏向施压。但实际任务逾期原因里,真正因为"忘了"的比例远低于直觉。

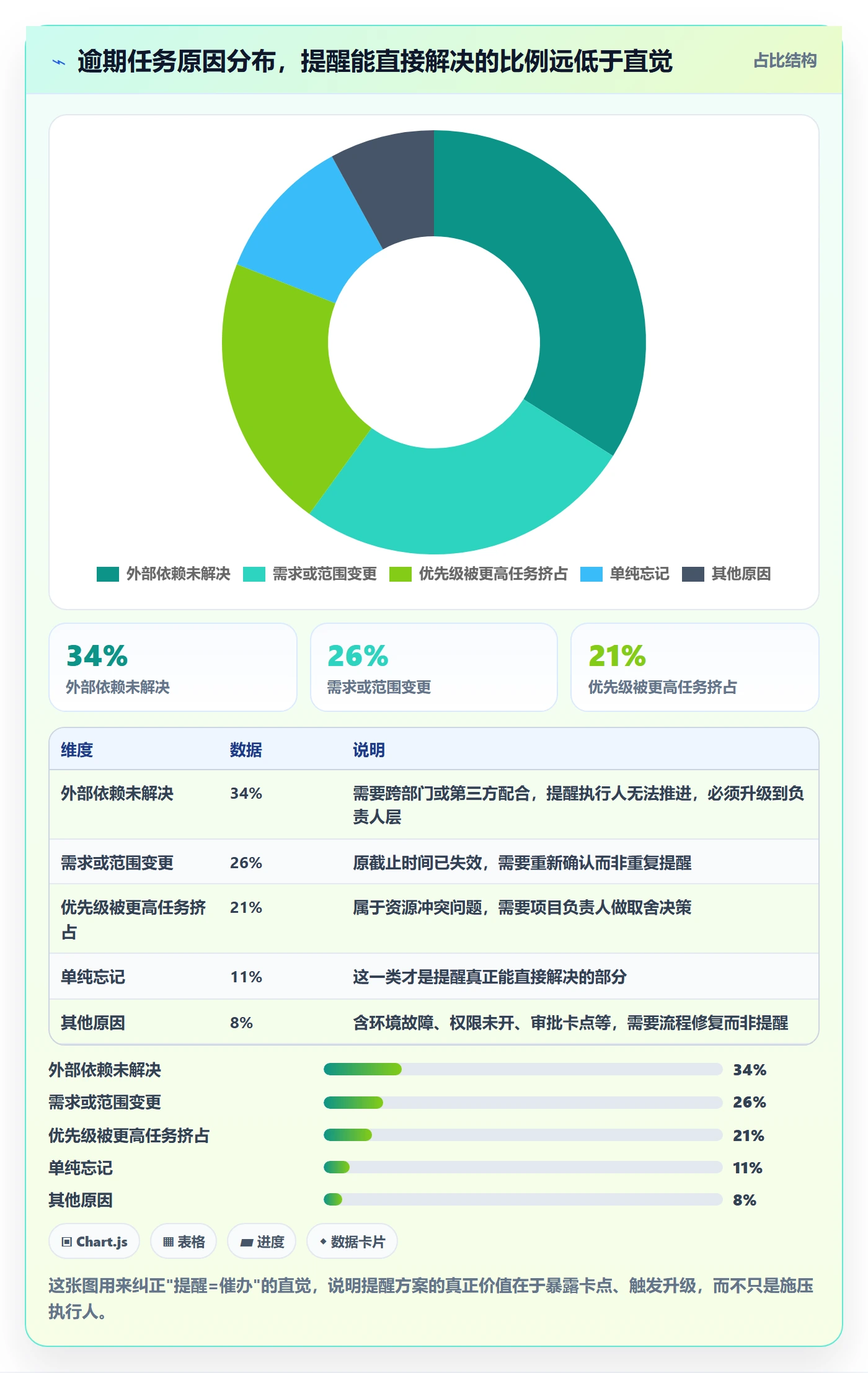

我统计过一次逾期任务的原因分布:外部依赖未解决约占34%,需求或范围变更约占26%,优先级被更高任务挤占约占21%,单纯忘记约占11%,其他原因约占8%。也就是说,只有大约十分之一是提醒能直接解决的问题。

2. 误区二:提醒渠道越多越好
很多方案的默认思路是"多渠道覆盖":站内信加IM加邮件加短信,生怕漏掉。实际效果相反。渠道叠加会让提醒的性质发生变化,从"信息"变成"干扰"。
我的经验判断是:同一个提醒事件,同时使用超过两个渠道,触达率提升有限,但打扰感提升明显。尤其是短信和电话,一旦被用于常规任务提醒,会让成员对整个提醒体系产生抵触。
3. 误区三:所有任务统一提前量
这一点在翻车一里已经讲过。补充一个判断维度:提前量应该由"补救成本"决定,而不是由"任务重要程度"决定。有些任务很重要但补救成本低,提前一天提醒就够;有些任务看起来小但补救成本极高(比如需要外部排期的联调),必须提前一周。
4. 误区四:没有升级路径
这是最容易被跳过的一环,也是最影响结果的一环。没有升级路径的提醒系统,本质上是把"催促"这件事自动化了,但把"决策"留给了项目经理。

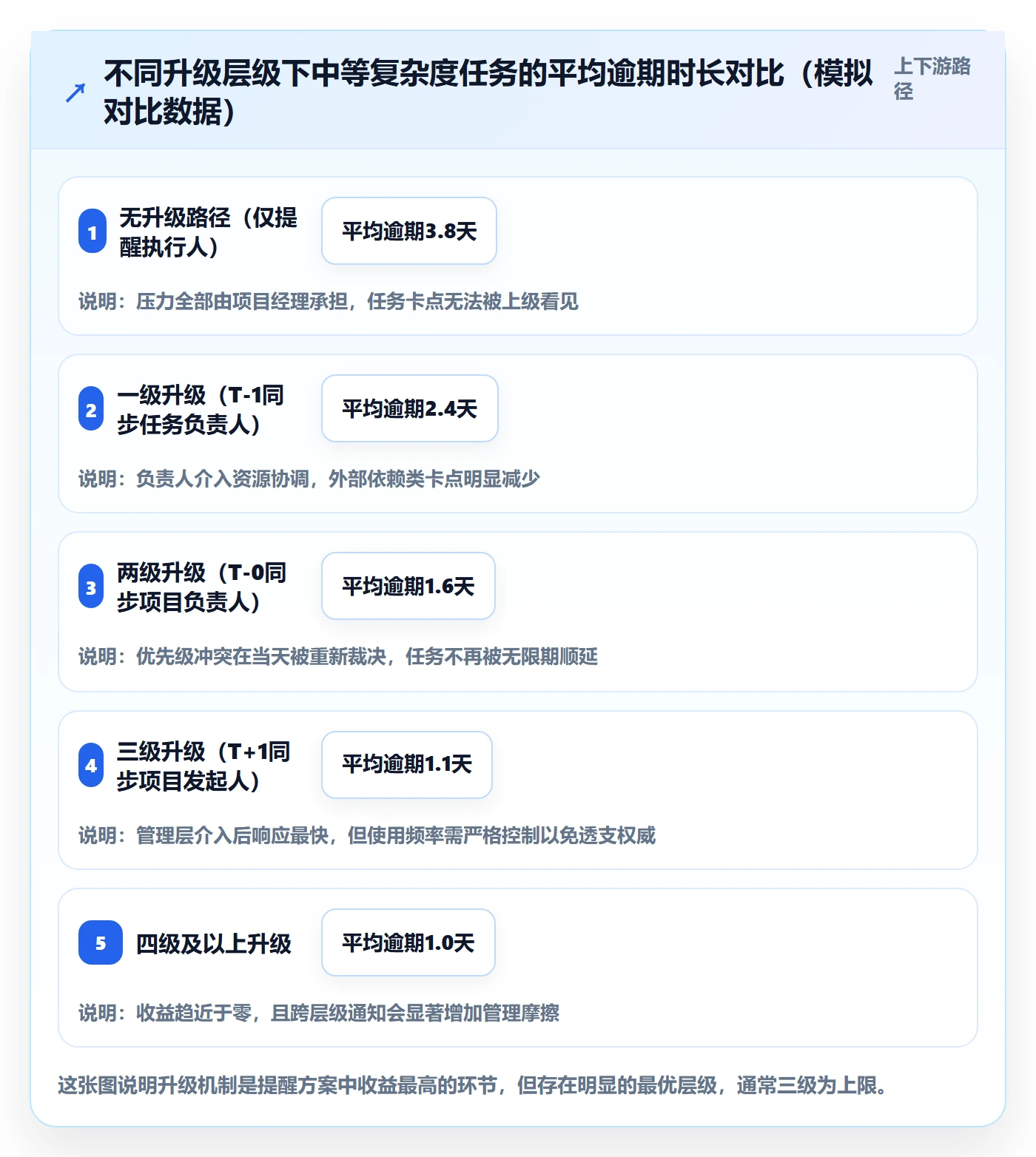

我在一个项目里对比过四种升级策略的效果差异,观察对象是同一类型的中等复杂度任务。数据显示,升级层级每增加一级,平均逾期时长大约降低30%,40%,但超过三级之后边际收益迅速变小,同时管理层投诉开始上升。

5. 误区五:只统计"发了多少条提醒"
我见过不少周报写"本周系统共发送提醒326条",这个数字几乎不含信息量。提醒是手段,不是结果。真正该看的是响应率和闭环率。
有价值的指标应该是这几个:提醒触达率、24小时内响应率、任务准时关闭率、逾期任务平均延期天数、升级触发次数占提醒总数的比例。其中"升级触发比例"特别值得关注,如果长期为0,说明升级机制形同虚设;如果过高,说明任务排期本身就不合理。
6. 误区六:把工具当方案
工具能解决的是"按时发出"和"按规则分发",解决不了"责任人是谁""截止时间是否合理""卡住了该找谁"。我后来在选型时坚持一个顺序:先写规则,再选工具;规则写不清楚的项目,说明流程还没理顺,此时上工具只会加速暴露问题。
四、专业判断逻辑:提醒系统的五个设计变量
把提醒当成一个系统来设计,需要同时确定五个变量。任何一个变量缺失,方案都会在执行中退化成"发消息"。我建议在配置工具之前,先把这五项逐一写下来。
1. 变量一:提醒对象(谁)
提醒对象至少要区分三类角色。执行人负责"做",任务负责人负责"解决卡点",项目负责人负责"裁决优先级"。三类角色的提醒内容应该完全不同。
- 执行人收到的提醒应聚焦具体动作:任务名、交付物、截止时间、当前状态、下一步动作。
- 任务负责人收到的提醒应聚焦卡点与资源:哪些任务即将到期但状态未更新,是否存在依赖阻塞。
- 项目负责人收到的提醒应聚焦决策:哪些任务已经或即将突破红线,需要优先级裁决或资源调配。
把三类人当成同一类人来提醒,是提醒失效的高频原因。
2. 变量二:触发条件(何时)
触发条件不只是"截止日前多久",还应包括状态条件。我常用的组合是:时间条件 + 状态条件 + 依赖条件。
时间条件即T-7、T-3、T-1、T-0。状态条件指"任务状态仍为进行中"或"状态超过N天未更新"。依赖条件指"前置任务已完成"时才触发提醒,否则提醒指向错误的责任人。
3. 变量三:渠道选择(怎么)
渠道不是越多越好,而是要与提醒的紧急程度匹配。我建议的默认分层是:IM用于日常提醒,邮件用于周期性汇总,站内信用于状态留痕,短信和电话只用于关键节点和红线事件。后两者要设置预算和审批门槛,否则很容易被滥用。
4. 变量四:频率与静默(多密)
频率设计上有两条经验。第一,汇总提醒优先于单条轰炸:把同一负责人当天到期的任务合并成一条,比发五条单任务提醒的响应率更高。第二,必须设置静默时段:非工作时间的提醒实际上是在训练成员关闭通知。
5. 变量五:升级路径(升级到谁)
升级路径必须在项目启动时就写进协作约定,而不是等出现问题再临时拉群。我通常按"执行人 → 任务负责人 → 项目负责人 → 项目发起人"设计四级,并明确规定每一级的触发条件和时间窗口。
6. 判断公式:提醒成本 vs 逾期成本
最后给一个我一直用的判断框架:提醒的总成本 = 发送成本 + 打扰成本 + 信任损耗;逾期的总成本 = 返工成本 + 协调成本 + 交付延期损失。
大多数团队只看到发送成本,误以为提醒是"免费"的。实际上打扰成本和信任损耗会随着提醒频次快速累积,并且在某个点之后超过逾期成本,这就是为什么过度提醒反而拖累交付。

五、提醒矩阵:T-7/T-3/T-1/T-0 与四级升级
有了五个变量之后,接下来要落到一张表上。这张表是我在项目里反复调整后的版本,可以直接改改用。
1. 提前量怎么定:按任务可逆性分档
我的分档逻辑不是按任务重要性,而是按"补救难度"。可逆性高(发现问题后一天内能补救)的任务放在T-1;可逆性中等的放T-3;可逆性低的(需要外部配合、需要排期、返工成本高)放T-7甚至更早。
举个例子:"输出一份内部会议纪要"属于高可逆性,"完成与外部供应商的联调验收"属于低可逆性。前者提前一天提醒足够,后者提前一周提醒才算合理。用同一把尺子量这两类任务,必然有一类会出问题。
2. 四级升级机制的设计
我把升级机制定义为四个层级,每一级都有明确的触发条件和动作要求。
- 第一级(T-1,状态未更新):提醒执行人,并同步任务负责人。动作要求是执行人在当天反馈状态或明确卡点。
- 第二级(T-0,仍未完成):提醒任务负责人,要求其介入解决卡点或调整排期,并在当天给出结论。
- 第三级(T+1,仍未闭环):同步项目负责人,进入项目级风险清单,在最近的站会或周会上做优先级裁决。
- 第四级(T+3,影响里程碑):同步项目发起人,触发范围、资源或交付时间的正式变更流程。
注意第四级不是常规动作。我的经验是第四级的使用频率应该控制在项目总任务数的2%以内,用太多会让整个机制失去分量。
3. 一张可直接抄的提醒矩阵
| 任务类型 | 提前量 | 主渠道 | 重复频率 | 升级条件 |
|---|---|---|---|---|
| 高可逆性(内部文档、纪要、简单报备) | T-1 | IM | 1次 | T-0未完成时同步负责人 |
| 中等可逆性(内部开发、测试执行、设计交付) | T-3、T-1 | IM + 站内信 | 2次 | T-0未完成时升级至任务负责人 |
| 低可逆性(跨部门依赖、外部联调、采购到货) | T-7、T-3、T-1 | IM + 邮件 | 3次(含1次汇总) | T-1未更新状态即升级至项目负责人 |
| 里程碑节点(验收、上线、正式交付) | T-10、T-5、T-2、T-0 | IM + 邮件 + 关键节点短信 | 4次 | T-2未达标即触发多级同步 |
| 周期性任务(周报、例会材料、例行检查) | 不单独提醒 | 汇总提醒(每周固定时间) | 1次/周 | 连续两次未提交时升级 |
这张表的关键不在于具体数值,而在于每一行都有明确的升级条件。没有升级条件的那一列是空的,这套矩阵就退化成了一张提醒时间表。
4. 静默规则与例外规则
静默规则我建议设置三条:非工作时间不发送IM以外的提醒;同一任务在4小时内不重复推送;同一负责人当天超过5条待办提醒时自动合并为汇总。
例外规则同样重要。至少要为两类情况留出白名单:一是里程碑节点的T-0提醒不受静默限制,二是已经标记为"阻塞"并完成升级的任务,停止向执行人重复提醒,改为只向负责人推送。第二条尤其关键,因为任务一旦进入升级流程,继续提醒执行人只会制造无效压力。

六、渠道分层与提醒话术
规则的骨架搭好之后,决定成败的往往是提醒本身写得好不好。我见过太多提醒只有一句话:"您有任务即将到期。"这种提醒信息量太低,收到的人必须点开工具才能知道要做什么,行动成本被抬高了三倍。

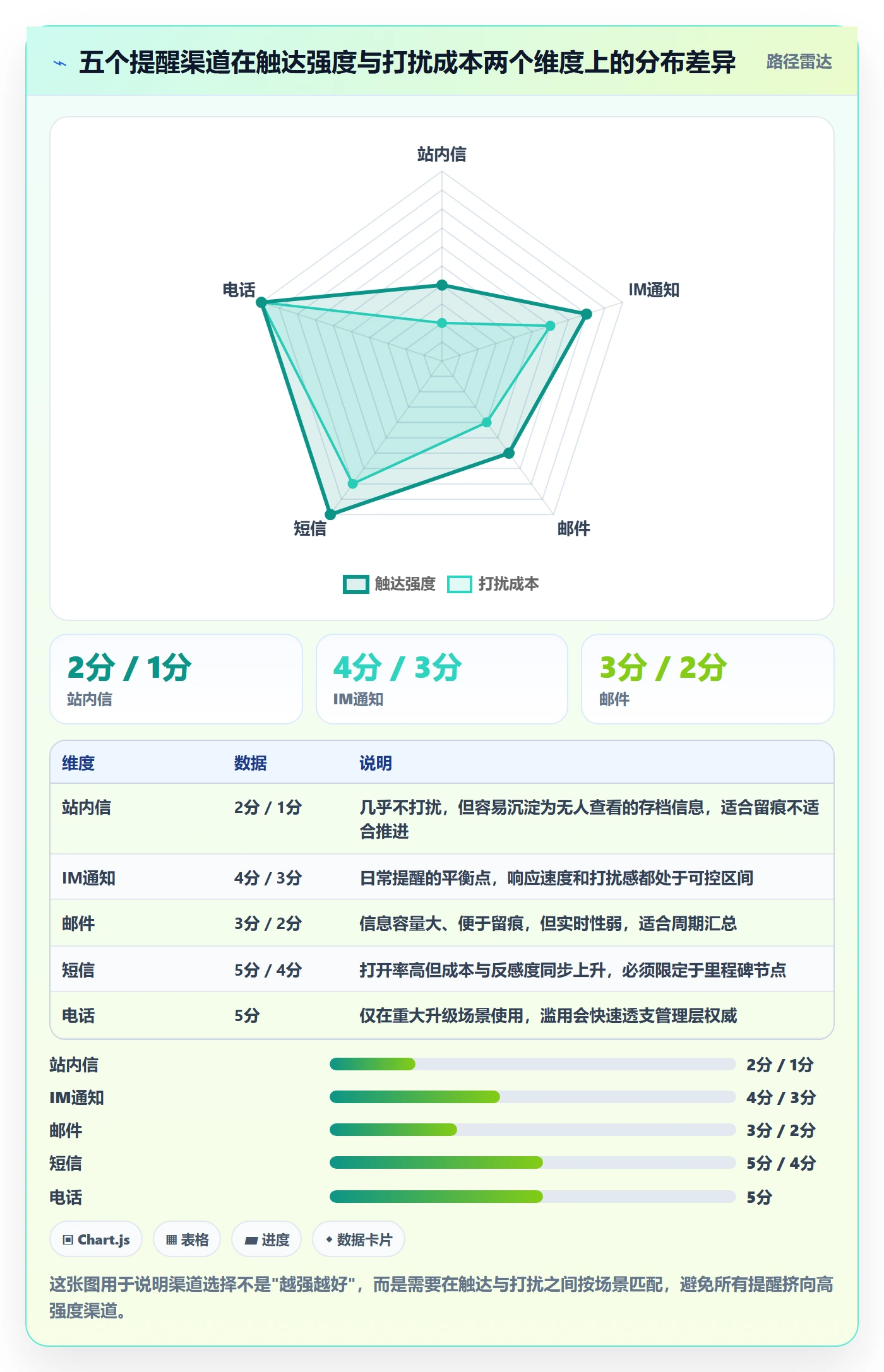

1. 五个渠道的触达强度与打扰成本
| 渠道 | 触达强度 | 打扰成本 | 适用场景 |
|---|---|---|---|
| 站内信 | 低 | 低 | 状态留痕、汇总通知、可延后处理的信息 |
| IM(群/私聊机器人) | 中高 | 中 | 日常到期提醒的主力渠道 |
| 邮件 | 中 | 中低 | 周期性汇总、需要留痕的正式通知 |
| 短信 | 高 | 高 | 仅用于里程碑节点或明确约定的红线事件 |
| 电话 | 极高 | 极高 | 仅用于已进入第四级升级的重大事件 |
这张表的用法是:把渠道当作"预算"来管理。短信和电话是稀缺资源,用一次要有明确理由,并且用完要能说清楚为什么这件事值得打扰别人。

2. 一条有效提醒必须包含的六个字段
无论是IM消息、邮件还是站内信,我要求提醒必须包含六个字段,缺一个都算不合格。
- 任务名称:具体到能一眼认出,不要用"相关工作"这种模糊表述。
- 截止时间:写明具体日期和时间点,不要只写"明天"。
- 当前状态:进行中、待确认、已阻塞,让接收方知道这是第几次提醒。
- 需要动作:明确写出"请于今天18:00前更新状态",而不是"请及时处理"。
- 责任人:写明任务负责人,让执行人知道卡住时找谁。
- 下一步建议:如果是第N次提醒,直接给出建议动作,例如"建议同步负责人协调资源"。
这套字段我在项目里推了三个月之后,最明显的变化是执行人回复提醒的比率上升,而项目经理在群里追问的次数下降。因为很多情况下,提醒本身就把"该找谁"说清楚了。
3. Webhook 推送示例
如果你用IM机器人或工具自带的自动化能力做提醒,推送体结构建议直接参考下面这个结构。它覆盖了上面六个字段,接收方不需要跳转工具就能判断要不要行动。
{
"msg_type": "interactive",
"card": {
"header": {
"title": "任务到期提醒 · T-1",
"template": "orange"
},
"elements": [
{ "field": "任务名称", "value": "供应商接口联调验收" },
{ "field": "截止时间", "value": "2026-10-08 18:00" },
{ "field": "当前状态", "value": "进行中(连续2天未更新)" },
{ "field": "任务负责人", "value": "张工" },
{ "field": "需要动作", "value": "今日18:00前更新状态或标记阻塞原因" },
{ "field": "下一步建议", "value": "若受外部依赖阻塞,请在群内@张工发起资源协调" },
{ "field": "提醒级别", "value": "第2次提醒|升级触发条件:T-0仍未更新" }
]
}
}
提示里有两个设计细节值得注意。第一,把"第几次提醒"显式写出来,让接收方感知到紧迫度递进。第二,把升级条件写进提醒正文,相当于提前告知后果,这比事后追责有效得多。
如果团队要做规则配置,也可以把提醒矩阵固化成配置项,避免每次靠人工判断。下面是一个精简的配置示意:
reminder_rules:
task_type: cross_department
reversibility: low
triggers:
offset: T-7
channel: [im, station_letter]
offset: T-3
channel: [im, email]
offset: T-1
condition: status != done
channel: [im]
escalate_to: task_owner
silence:
non_working_hours: true
merge_window_minutes: 240
exception:
milestone: true
apply_silence: false
七、案例解析:120人研发组织的到期提醒改造
这一节讲一个我完整参与过的改造项目。为保护信息,公司名和具体人做了脱敏处理,数据来自我保留的改造前后对照记录,属于单项目样本观察,不代表行业统计。
1. 背景与问题诊断

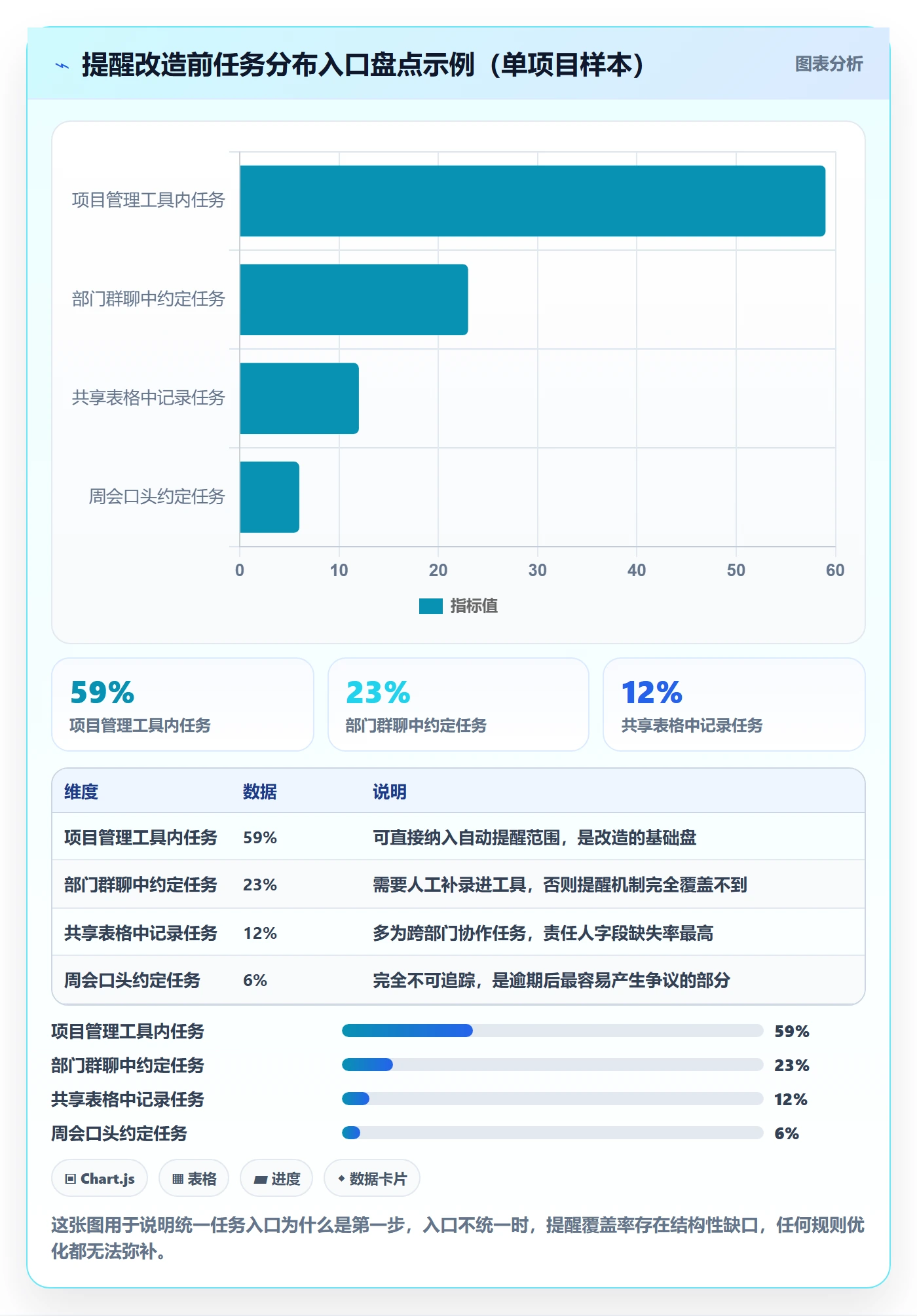

这家公司研发部门约120人,同时并行6个项目,任务分散在三个地方:一部分在某项目管理平台里,一部分在部门群聊中,还有一部分在周会口头约定。到期提醒只有一种形式,平台内任务的截止日当天站内信。
我们做的第一件事是抽样诊断,随机抽取两周内的86个逾期任务,逐条追溯逾期原因和提醒记录。结论有三个:第一,任务入口不统一导致41%的任务根本没有进入可提醒范围;第二,所有任务使用同一提醒渠道和同一提前量,导致低可逆性任务提醒得太晚;第三,完全没有升级机制,所有压力汇集到项目经理处。
2. 方案设计
方案分三步走。第一步统一任务入口,要求所有跨部门任务必须进入平台,群聊里只做讨论不做任务登记。第二步按可逆性把任务分成四档,套用前面那张提醒矩阵。第三步建立四级升级机制,并把升级条件写进项目启动会的协作约定。
工具层面,他们使用的某项目管理平台支持自定义工作流和自动化规则,我们把提醒规则配置在平台内,同时通过Webhook把提醒同步到团队IM,确保成员不需要额外登录系统才能看到提醒。
3. 执行过程
执行分两个阶段。第一阶段选了1个项目、约22人做两周试点,只启用T-3、T-1和一级升级。试点期我们刻意保持克制,宁可漏提醒,不要过度提醒,目的是先建立成员对提醒的信任。
第二阶段扩展到全部6个项目。这一阶段的主要调整是汇总提醒:把同一负责人当天到期的多个任务合并成一条卡片,卡片内按截止时间排序。这个改动带来的效果非常明显,成员反馈"终于知道今天要做什么了",而不是"又被提醒了"。
4. 结果与复盘

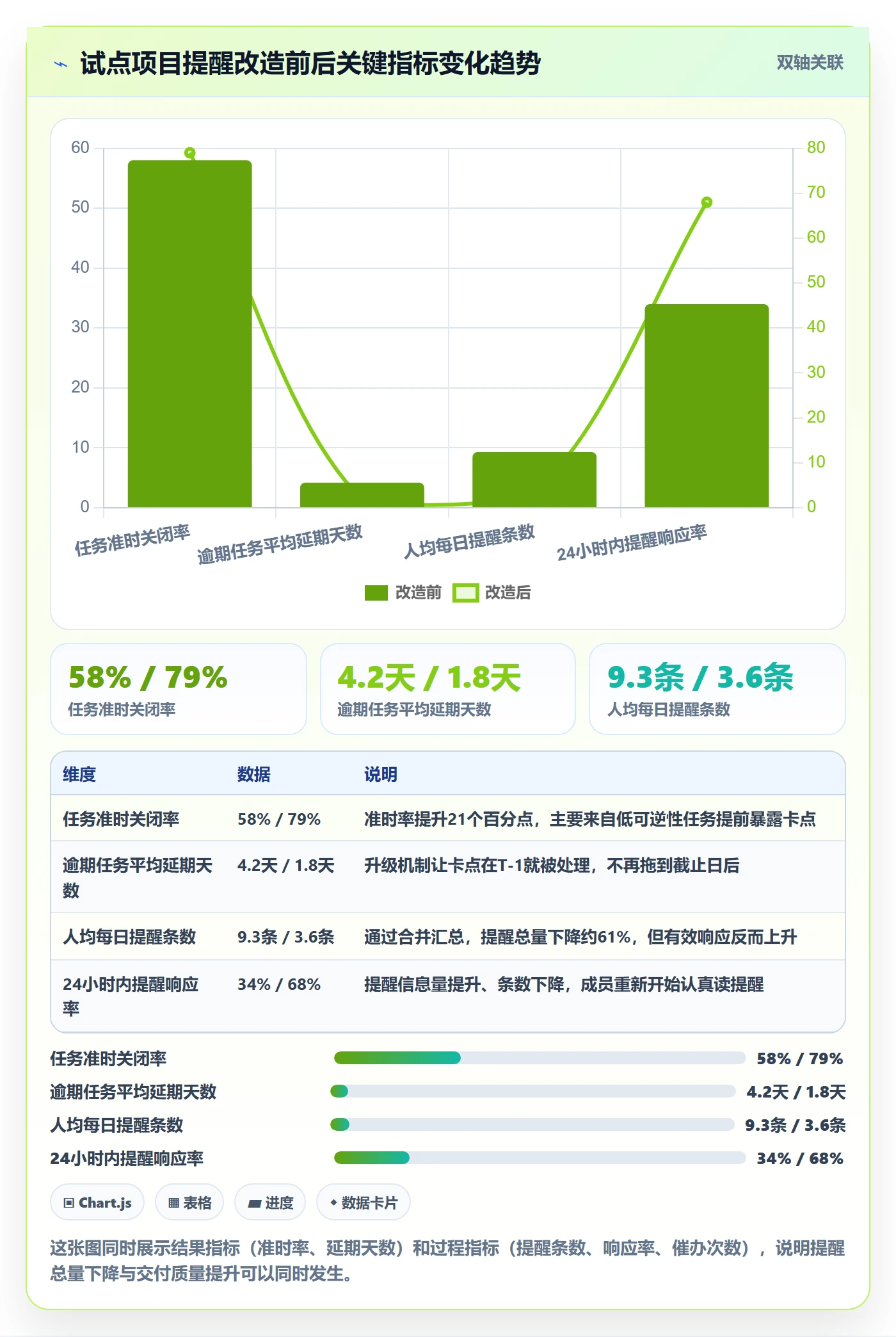

以试点项目为例,改造前后各观察两周,记录如下(同一项目、同一团队、样本量有限,仅作趋势参考)。

复盘时我们总结出三点经验。第一,提醒条数下降不等于提醒效果下降,相反,两件事是正相关的,因为下降的部分主要是重复和无信息量的提醒。第二,升级机制必须配合前置告知,如果在项目开始时没说清楚升级规则,第一次升级会被理解为"打小报告"。第三,统一任务入口是最难但最关键的一步,它没有技术含量,却决定了整个方案的天花板。
八、工具选型:先定规则,再选工具
规则清楚之后,工具选型其实变成了一道匹配题。我一直反对"先试用三个月再决定",因为试用期的混乱会让大家把问题归因到工具上。
1. 五类工具的适用边界
- 轻量表格:适合10人以内、任务周期短、协作方单一的团队。缺点是提醒能力弱、状态容易过期。
- IM机器人 + 表格:适合10,30人、已有固定IM协作习惯的团队。可以用自动化脚本实现基础提醒矩阵,但升级机制需要人工介入。
- 专业项目管理工具:适合30人以上、多项目并行、需要跨部门协同的团队。提醒规则、权限和升级路径可以配置化。
- 研发管理平台:适合研发团队,把需求、迭代、缺陷、测试打通,提醒可以绑定到具体工作项,而不只是"任务"。
- 自研系统:适合超过500人、已有中台能力、且有强合规要求的组织。成本高,只建议在前四类都明确不满足时考虑。
2. 选型的五个维度
| 维度 | 要问的问题 | 容易被忽略的点 |
|---|---|---|
| 提醒规则灵活度 | 能否按任务类型设置不同提前量和渠道? | 很多工具只能设"截止日前N天",没有状态条件 |
| 升级与权限 | 能否配置多级同步对象?操作是否留下记录? | 升级记录的可追溯性直接决定机制能否长期执行 |
| 数据安全性 | 是否支持私有化部署?数据存储在哪里? | 中大型企业往往在合规评审阶段才发现不满足 |
| 历史数据迁移 | 能否从现有工具平滑迁移?迁移后历史记录是否保留? | 迁移成本常被低估,是替换工具的最大阻力 |
| 开放能力 | 是否提供Webhook与API,能否对接现有IM? | 没有开放能力的工具,提醒只能困在它自己的界面里 |
3. 关于中大型组织的落地经验
针对100人以上、多项目并行的组织,我的经验是不要试图用IM加表格硬撑。任务数量、权限层级和升级路径一旦超过一定复杂度,人工维护的表格一定会失效,而且失效过程是渐进的,等到发现时往往已经积累了几个月的不准确数据。
这类组织在选型时有几个硬性要求值得优先确认:是否支持私有化部署、是否支持从现有研发管理工具平滑迁移、是否具备细粒度的权限与审计能力、是否提供自动化规则与Webhook。
以我参与过的几个中大型组织落地为例,他们最终选择的是PingCode,原因主要集中在三点:一是它面向中大型企业及100人以上组织设计,权限、工作项类型和自动化规则的复杂度能匹配多项目并行的场景;二是支持私有化部署,能够满足内部数据不出内网的合规要求;三是支持从Jira平滑迁移,历史工作项和迭代记录可以保留,避免了替换工具时最让人头疼的数据断层问题。对于正在做国产替代选型的团队来说,这是一个值得纳入评估范围的选项。
需要说明的是,工具能解决的只是"按规则执行"这一段。提醒对象是谁、升级到哪一级、静默时段怎么设,这些仍然要由项目经理在配置之前想清楚。把工具当成方案,是我在第七节案例里提到的最贵的那个坑。

九、行动建议:7天试点 + 30天固化
如果你现在就想动手,我建议不要一次铺开。下面这个节奏是我在多个项目里验证过的最小可行路径,适合先在一个项目内试点。
1. 第1,2天:盘点任务源与责任人
这两天不要碰工具。把所有任务来源列出来:哪些在项目管理工具里,哪些在群聊里,哪些在表格里,哪些只有口头约定。然后逐条确认责任人字段是否有值。
产出物是一张清单:任务总数、有明确责任人的比例、有明确截止时间的比例、分散在几个入口。这张清单会直接告诉你方案的起点在哪里。

2. 第3,5天:设计提醒矩阵
按任务可逆性分四档,套用前面那张矩阵,重点确认三件事:每一档的提前量、主渠道、升级条件。然后把矩阵写成一页文档,在项目启动会或周会上当众确认一遍。
确认这一步不能省。提醒规则本质上是协作约定,没有共识就直接上线,第一次升级就会引发摩擦。
3. 第6,7天:小范围试点
选一个10,25人的项目,先启用T-3、T-1和一级升级,其余规则暂不启用。试点的目标不是覆盖率,而是验证提醒内容是否清晰、成员是否愿意响应、升级是否被接受。
这两周我建议只观察三个数字:提醒响应率、准时关闭率、升级触发次数。前两个判断有效性,第三个判断规则是否过于激进。
4. 第2,4周:复盘与固化
第三周开始做第一次复盘,重点看两件事:哪些任务的提醒被系统性忽略,哪些升级触发了但没有产生动作。前者通常说明提醒内容需要优化,后者通常说明升级对象选错了。
第四周把验证过的规则固化下来,写进项目协作约定,同时在工具里配置好自动化规则,让提醒不再依赖某个人手动发送。这个阶段的目标是让机制在项目经理不在场时也能运转。
十、不同情况下的取舍
同样的原则,不同规模的团队执行方式差别很大。这一节给四类规模的具体取舍建议。
1. 10人以下团队
建议:不要上复杂系统。用IM加一张共享表格就够了,重点是把截止时间和责任人写清楚。提醒可以半自动,每天固定时间由项目经理发一条当日到期清单。
取舍:放弃多级升级机制,改为"T-0当天口头确认"。小团队沟通成本低,四级升级是过度设计。
2. 10,50人团队
建议:上轻量自动化。用一个项目管理工具统一任务入口,配置T-3和T-1两档提醒,加一级升级。这个规模的团队已经出现跨部门协作,但层级不深,两级足够。
取舍:暂时不做渠道分层,统一用IM。但如果出现成员反馈"提醒太多",立刻引入汇总提醒,不要等到提醒疲劳固化。
3. 50,200人团队
建议:完整套用四档提醒矩阵 + 三级升级。这个规模的核心矛盾是任务量大、并行项目多、责任人层级复杂,必须靠规则而不是靠人盯。
取舍:需要接受一定的配置成本,通常首期配置需要2,3人投入一周左右。同时要坚持统一任务入口,否则提醒覆盖率会长期卡在60%,70%。
4. 200人以上或有强合规要求的组织
建议:把提醒纳入项目管理制度,而不是当成工具配置。需要明确责任人机制、升级权限、数据留存要求和审计路径。工具层面优先考虑支持私有化部署和细粒度权限的产品,避免后期因为合规问题返工。
取舍:这类组织往往需要牺牲一部分灵活性换取可控性。例如限制短信和电话提醒的使用权限,改为由PMO统一审批,这会降低响应速度,但能避免提醒权威被透支。
十一、结语:提醒是触发器,不是管理本身
回到最开始那个例子,11条提醒、7次群内@、2次私聊,任务还是晚了9天。后来我把这套方案推下去,最大的体会不是"提醒终于有效了",而是很多原本会变成催办的任务,在提醒阶段就被重新定义了:有的被发现是依赖没解决,有的被发现是优先级需要重排,有的干脆被确认可以不做了。
这是提醒方案真正的价值,它不只是让人按时交任务,而是让问题和决策在失控之前浮出水面。提醒本身不解决任何问题,它只负责在正确的时间,把正确的问题送到正确的人面前。
如果你准备开始,我的建议只有一条:不要先改工具,先拿一张纸写下五个变量,提醒谁、提醒什么、何时提醒、怎么提醒、何时升级。这五个问题写不清楚,工具换十次也没用;写清楚了,哪怕只用IM加一张表格,也能跑出效果。
下一步动作可以很小:选一个你手上正在跑的项目,花两天时间盘一次任务入口和责任人,然后按第五节那张矩阵,先启用T-3和T-1两档提醒,跑两周看响应率。两周之后你会有自己的数据,那时候再决定要不要扩大范围,比现在一次性全铺开要稳妥得多。
常见问题解答(FAQ)
1. 到期提醒应该提前几天设置才合适?
我之前负责一个跨部门交付项目,把提醒都设成截止当天早上发,结果执行人当天才看到,根本来不及处理依赖和评审。后来我就在想,是不是提前量设错了,但又怕提前太多大家直接忽略。
提前量按任务的可补救时间倒推,不要统一设成一个数字。判断依据是:这项任务如果今天才发现没做完,还来不来得及补救。一般把任务分成三档:低风险、单人可完成的,设 T-1 提醒一次即可;中风险、需要他人配合或需要评审的,设 T-3 和 T-1 两次;
高风险、有外部依赖或关键路径上的任务,设 T-7、T-3、T-1、T-0 四次,且 T-7 那次只发给执行人和任务负责人,用于确认排期,不抄送管理层。关键是 T-0 只作为兜底,不能当成第一次提醒。
如果团队经常出现当天才发现问题,说明提前量普遍偏短,应先把中高风险任务的首次提醒整体前移,而不是简单增加提醒次数。
2. 任务到期提醒总是被成员忽略,提醒疲劳怎么破?
我们团队一开始每条任务都发 IM 提醒,提前三天开始每天推一次,结果不到两周大家就把通知设成免打扰了,真正重要的事反而没人看。我很想知道,提醒频率到底该怎么控制才不会被当成噪音。
核心做法是把单条任务提醒改成汇总提醒,再叠加例外升级。具体来说:日常任务不做逐条推送,改为每天固定两个时间点发一次当日到期和未来三天到期的汇总清单,让成员自己认领;只有高风险任务和已经逾期未处理的任务,才走单条即时提醒。同时设置静默规则,比如非工作时段不发提醒、周末只发周一到期汇总。
判断提醒是否有效,不要看发了多少条,而要看三个口径:提醒触达率、逾期任务占比、逾期后首次响应时长。如果触达率正常但逾期率不降,说明问题不在提醒频率,而在责任人不清或任务本身排期不合理。
3. 到期了任务还没完成,提醒应该升级给谁?
我遇到过好几次,任务到期执行人没动静,我继续催他也没用,最后拖到项目节点才暴露出来。我一直在纠结,什么时候该把这件事同步给他的上级或者项目发起人,又怕越级告状影响关系。
升级机制要在项目启动时就约定好,而不是到期后再临时决定,这样就不是告状而是走流程。可以设计四级路径:T-0 到期未完成,先提醒执行人并要求当天给出新完成时间;超过 24 小时仍未响应或未更新状态,同步任务负责人;超过 48 小时或该任务在关键路径上,同步项目经理并由项目经理判断是否调整排期;
影响里程碑或外部交付时,才升级到项目发起人。判断是否升级不看情绪,看两个客观条件:是否超过约定响应时限、是否影响关键路径或下游任务。把这套规则提前写进项目公约并公示,升级就变成机制动作,而不是个人针对。
4. 小团队没有专业项目管理工具,能用表格加 IM 做到期提醒吗?
我们团队就七八个人,预算有限也没专职 PMO,任务都散在群聊和共享表格里。我想做到期提醒,但不确定是不是非得上一套专业项目管理平台,还是用现成工具凑合也能跑起来。
可以,但前提是先统一任务入口,再谈自动提醒。做法是:把所有任务收敛到一张共享表格,至少包含任务名称、执行人、任务负责人、截止时间、当前状态、依赖项六个字段,状态只允许未开始、进行中、已完成三种,避免每个人写法不一样。
然后用表格的日期条件筛选出当日到期和未来三天到期的任务,由项目经理每天固定时间生成汇总,发到 IM 群并 @ 对应执行人;逾期未更新的任务单独列一段。判断是否该换专业工具,看三个信号:任务量超过单人可人工筛选的范围、跨项目并行导致依赖关系理不清、需要自动升级和留痕。
出现其中两个,再考虑上某项目管理平台,否则表格加 IM 足够跑通最小闭环。
核心关键词
文章包含AI辅助创作:到期提醒落地方案:项目经理开展任务提醒的入门指南案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/392798
读者评论
统一提前量那个例子太真实了,联调类任务T-1才提醒确实等于没提,按补救成本分档这个思路比按重要程度更实用。
连续提醒响应率衰减的数据很有说服力,我们团队也遇到过发得越多越没人看的情况,问题不是提醒不够而是结构错了。
先上工具再定规则的顺序问题太常见了,结果数据分两套、通知满天飞,最后还得关掉重来,确实该先理清责任人再选工具。
升级路径那段对比数据挺有价值,三级封顶的判断很务实,超过之后管理层被频繁打扰反而会透支权威。
逾期原因里外部依赖占34%让我重新想了想提醒的作用,只催执行人确实解决不了卡点,提醒该升级到能协调资源的人。
