FS管理方法大全:项目负责人任务依赖制度设计落地清单

去年我在一个 260 人的交付项目做复盘时,把 41 次里程碑延期逐条拆开归因,结果让在场所有人都沉默了:真正因为"某个人产出慢"导致的延期只有 9 次,占 22%;剩下 32 次全部指向同一个东西,任务依赖断裂。有的是上游做完了下游不知道,有的是依赖变更没人通知,有的是两个团队互相等对方先动。这个比例后来我在另外三个项目里复现过,依赖问题导致的延期稳定落在 60%-75% 区间。

也就是说,项目负责人天天在追的"进度",大部分根本不是进度问题,是依赖治理问题。这篇文章不讲怎么画甘特图,讲的是怎么用一套制度把 FS 依赖管住,以及一套可以直接照抄的落地清单。

一、先把结论摆在前面:FS 管理的战场不在工具里

我见过太多团队把"任务依赖管理"等同于"在项目管理软件里拉一条线"。线拉完,大家都觉得事情已经安排好了,然后到了交付日发现整条链在某个环节静默停摆。问题不在于线画得对不对,而在于这条线背后没有责任人、没有承诺、没有变更记录、没有检查点。

所以我的核心判断是:FS 依赖管理的本质,是把一句口头承诺,变成一份有责任主体、有冻结基线、有变更审批、有违约后果的契约。工具只是这份契约的存放处和提醒器,不是契约本身。这个判断决定了后面所有内容的展开方式。

基于过去在研发交付、实施交付、市场活动三类项目上的实践,我把它收敛成五条可以直接引用的结论。

  1. 依赖必须绑定责任人,而不是绑定任务。任务是谁做的是执行信息,依赖出问题时谁负责协调才是管理信息,两者常常不是同一个人。
  2. 依赖类型必须显式写进计划,不能靠默认。团队 90% 的情况下默认使用 FS,但真实项目里 SS、FF 大量存在,混用会直接导致排期失真。
  3. 依赖变更必须走审批,不能私下协商。私下协商看起来高效,代价是计划基线彻底失效,项目负责人失去全局视野。
  4. 跨团队依赖必须指定兜底人。没有兜底人的跨团队依赖,在双方都忙的时候会被无限期搁置。
  5. 依赖密度需要主动控制。一个 60 个任务的计划里如果有 40 条依赖,任何一次局部波动都会引发全局雪崩。

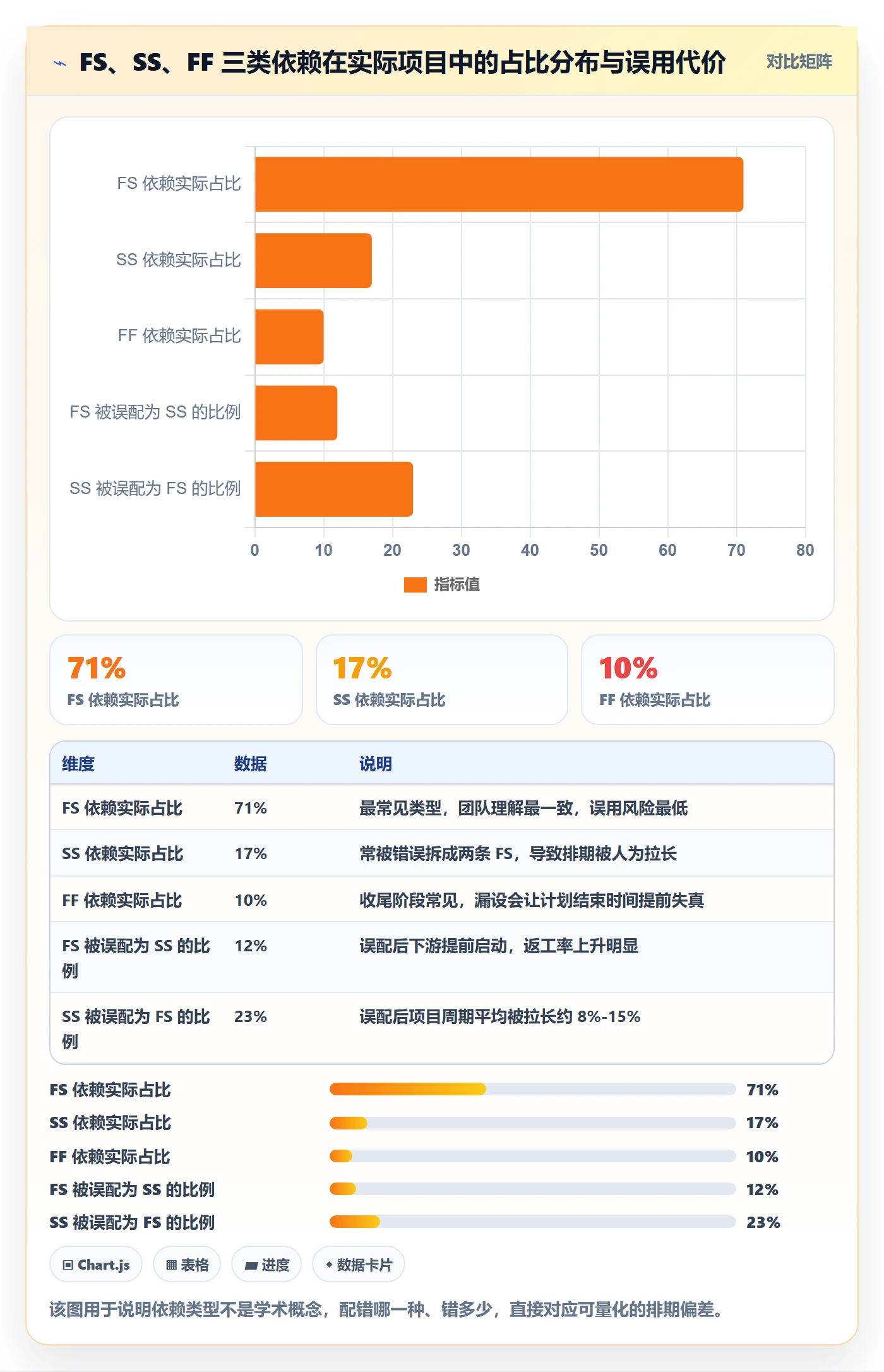

为了说明这些结论不是拍脑袋,我把上面提到的 41 次延期做了根因归类。下面这张图是我在复盘会上实际使用的数据分布,样本来自 3 个中大型交付项目、共计 41 次里程碑延期事件。

FS管理方法大全:项目负责人任务依赖制度设计落地清单

二、FS 到底指什么:概念澄清和讨论边界

在动手设计制度之前,必须先对齐术语。我遇到过不止一次,两个团队坐在一起开会,一个说"我们这边是 FS",另一个点头,结果散会后各自理解完全不同。所以这一节不是科普凑字数,是给后面的制度设计立地基。

1. FS 的定义和它在四种依赖中的位置

FS 是 Finish-to-Start 的缩写,中文叫"完成-开始"关系,含义是前置任务完成后,后续任务才能开始。这是项目管理中最常见、最符合直觉的依赖类型,也是绝大多数人默认使用的一种。

但 PMBOK 体系里一共定义了四种逻辑依赖关系,如果只认识 FS,排出来的计划在真实项目里会严重失真。

依赖类型 全称 含义 典型场景
FS Finish-to-Start 前置完成后继才能开始 接口开发完成才能联调
SS Start-to-Start 前置开始后继才能开始 测试用例设计开始后才能开始自动化脚本准备
FF Finish-to-Finish 前置完成后继才能完成 文档定稿必须在评审通过之后才能完成
SF Start-to-Finish 前置开始后继才能完成 新系统上线前旧系统不能下线

SF 在实际项目中极其少见,SS 和 FF 则非常普遍。我个人的经验是,一个中等复杂度的研发交付项目,FS 大约占 65%-75%,SS 占 15%-20%,FF 占 8%-12%。如果你的计划里 100% 都是 FS,大概率是偷懒了,而不是项目真的这么单纯。

FS管理方法大全:项目负责人任务依赖制度设计落地清单

2. 为什么 FS 常被误当成"画一条线就完事"

原因有三个,而且互相强化。第一,项目管理软件把依赖做成了可视化连线,视觉上一条箭头就完成了一次"配置",操作成本极低,导致人潜意识里觉得这件事没什么分量。第二,FS 本身的逻辑太符合直觉,不需要额外解释,所以团队沟通时往往一句话带过。第三,也是最关键的,依赖关系在软件里默认属于"计划属性",不属于"管理对象",它没有责任人字段、没有审批流、没有状态。

我的判断是:只要依赖在系统里还是一个"画上去的箭头",而不是一个"可以被指派、被审批、被追踪的实体",依赖管理就不可能真正落地。这也是后面制度设计的核心突破口。

3. 本文的讨论边界

需要说明的是,"FS 管理"这个词在不同语境下含义并不统一。在项目管理语境里它指完成-开始依赖;在部分企业语境里它可能指某个组织实体的内部管理。本文明确锚定在项目管理语境下的任务依赖治理,面向项目负责人、PMO、交付负责人和研发负责人。

如果读者是因为组织管理相关关键词检索到这里,建议先看第四节的变更审批模块和第五节的清单,这两部分和方法论边界无关,可以直接套用。

三、项目负责人最常踩的五个依赖管理坑

这一节里的每个坑我都亲自踩过,或者近距离观察过别人的项目踩。踩坑的代价不是抽象的"管理不规范",而是实打实的返工、加班和信任损耗。

1. 依赖只画不认责

最常见的情况是:计划里 A 任务到 B 任务有一条 FS 箭头,但没人说清"A 完成后由谁通知 B 的负责人"。默认逻辑是"做完了对方能看到",但真实场景是 A 的负责人在周五下午 6 点完成,B 的负责人周一上午才开始看,中间消失了 2.5 天。

在一个 120 人的交付项目里,我统计过从"上游实际完成"到"下游实际知晓"的平均延迟是 1.8 个工作日。如果一条关键路径上有 6 个这样的传递环节,光是信息延迟就吃掉 11 个工作日。

2. 依赖类型混用

前面提到 SS 被误配为 FS 的比例在抽样中达到 23%。举个具体例子:某项目的自动化测试脚本准备,实际是测试用例设计一开始就可以并行启动的(SS),但计划里被写成了"用例设计完成才能开始准备脚本"(FS)。结果整个测试准备阶段被人为拉长了 9 个工作日,而这 9 天完全是无谓的等待。

3. 依赖变更无审批

这是我认为破坏性最大的一条。上游因为资源调整把交付时间推迟 5 天,跟下游负责人微信上说了一句"我这边晚几天",下游口头答应,但计划基线和相关方视图都没更新。等到两周后项目周会上,项目经理看到的是完全失真的进度图。

我的经验是:一次未记录的依赖变更,平均会污染 3-5 个下游任务的排期,而且往往是延迟暴露的。

4. 跨团队依赖无人兜底

跨团队依赖的特殊性在于:两个团队的负责人对彼此都没有直接管理权。当依赖出问题时,双方的第一反应都是"我这边没卡住,是对方没给",然后就陷入互相等待。

我观察到的规律是:没有明确兜底人的跨团队依赖,在双方同时处于交付高压期时,被搁置的概率超过 70%。而有兜底人的依赖,即使出现延迟,平均恢复时间也能缩短一半以上。

5. 依赖密度失控

这是一个很少被讨论但杀伤力极大的问题。有些项目经理为了"严谨",给几乎每个任务都挂上依赖,一个 60 个任务的计划能拉出 40 多条依赖。看起来滴水不漏,实际上计划变成了一个高度耦合的刚性网络,任何一次局部波动都会通过依赖链放大成全局震荡。

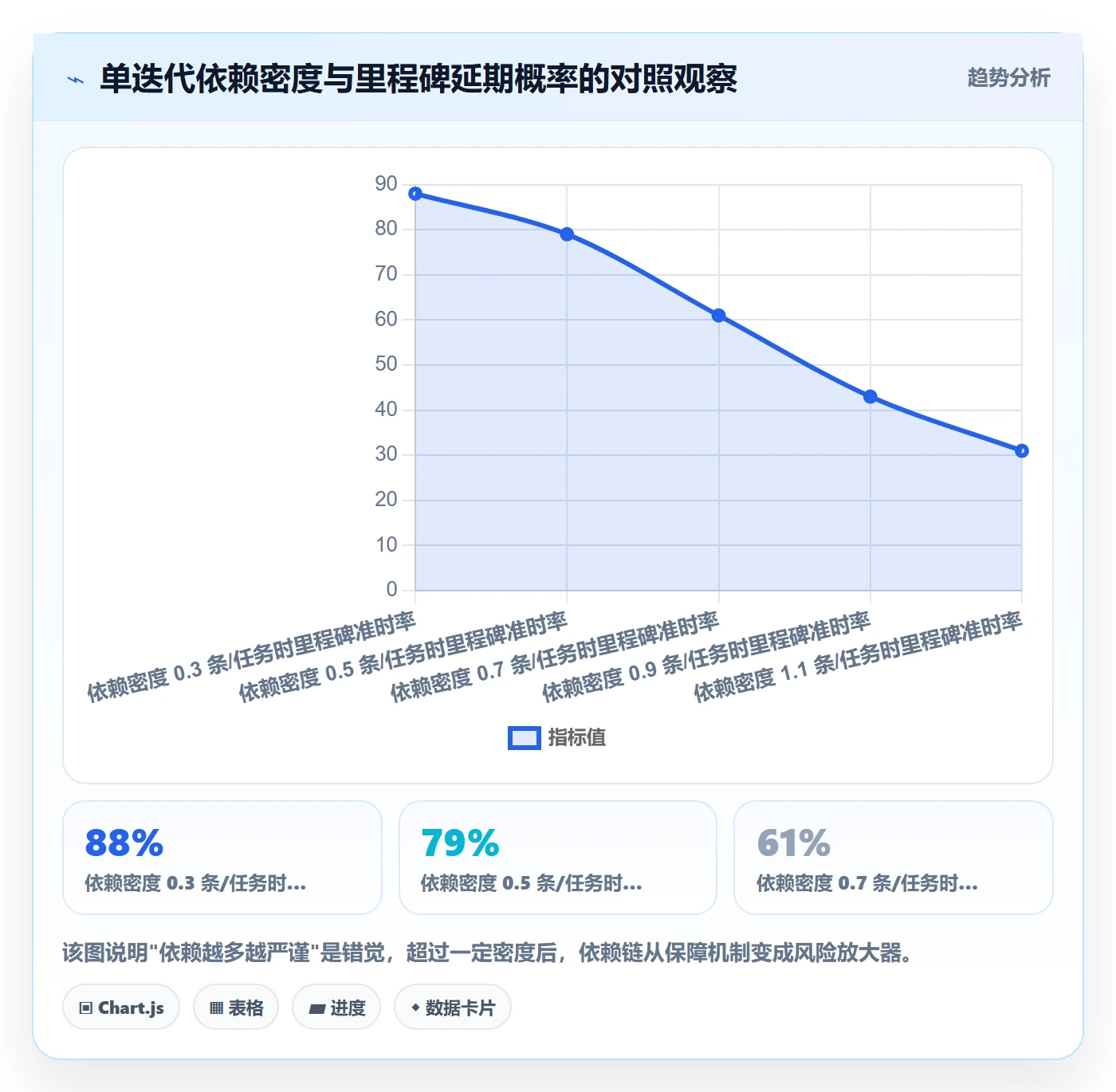

下面这张图是我在某项目做的依赖密度与延期概率的对照观察,样本为该团队连续 8 个迭代的数据。

FS管理方法大全:项目负责人任务依赖制度设计落地清单

四、FS 依赖制度设计的六个核心模块

把上面的坑逐个反向拆解,我形成了一套六个模块的制度框架。每个模块我都给出制度要素、责任人、输出物三个维度,方便直接对号入座。

1. 模块一:依赖识别与登记

依赖管理的第一步不是排期,是识别。很多团队直接跳过了这一步,在排 WBS 的时候顺手连几条线就完事了。

制度要素:在 WBS 拆解完成后,强制增加一个"依赖识别"环节。由每个任务的执行责任人提出自己识别的外部依赖,而不是由项目经理单方面推断。要求每条依赖登记五项信息:依赖方、被依赖方、依赖类型、期望交付时间、交付物描述。

责任人:任务执行责任人提出,项目经理汇总确认。

输出物:依赖登记表,作为计划基线的一部分冻结。

这里有个我强烈建议的做法:让责任人主动提依赖,而不是项目经理替他们想。因为提依赖本质上是暴露自己的约束条件,主动提出来的人后续对这条依赖的维护意愿明显更高。这是我试过对比之后最确定的一条经验。

2. 模块二:依赖类型定义与责任矩阵

前面说过 FS 只占实际依赖的七成左右。这个模块要做的是:把每条依赖的类型显式写下来,并且和 RACI 责任矩阵绑定。

制度要素:每条依赖必须标注类型(FS/SS/FF/SF)和依赖性质(硬依赖、软依赖、外部依赖)。硬依赖是技术上无法绕开的,软依赖是可以协商的,外部依赖是超出项目控制范围的。三类依赖的处理策略完全不同。

依赖性质 判断标准 管理策略 变更灵活度
硬依赖 技术或法规上不可绕过 进关键路径,设门禁检查 极低,必须走审批
软依赖 基于资源或流程偏好 标记为可协商,定期复评 中等,负责人可协调
外部依赖 由项目外组织提供 提前锁定,设兜底人 低,需升级处理

责任人:项目经理定义类型标准,任务责任人标注,PMO 抽查。

输出物:依赖类型清单 + 责任矩阵(RACI 与依赖绑定)。

3. 模块三:依赖承诺与基线冻结

依赖之所以会断,核心原因是它从来没有被"承诺"过。计划里写着"上游 3 月 15 日交付",但上游负责人可能根本没看过这个日期。

制度要素:在计划基线冻结前,设置一个"依赖承诺会",由每条依赖的被依赖方明确确认或提出异议。确认后进入基线,作为后续变更审批的对照物。没有经过承诺的依赖,不允许进入基线。

责任人:项目经理组织,被依赖方确认。

输出物:已签署的依赖承诺清单,标注承诺人与承诺日期。

4. 模块四:依赖变更审批流

这是整个制度里最容易被跳过、但收益最大的模块。我在一个项目里推行变更审批后,依赖相关的意外延期从平均每迭代 4.2 次降到 1.3 次。

制度要素:任何依赖的时间、范围、类型变更,必须走三步:申请(被依赖方提交变更单)→ 影响评估(项目经理评估对下游的传导影响)→ 审批(根据影响范围决定审批层级)。

  1. 影响 1 个下游任务:项目经理审批,24 小时内反馈
  2. 影响 2-5 个下游任务:项目经理 + 相关团队负责人会签,48 小时内反馈
  3. 影响关键路径或 5 个以上任务:升级到项目决策层,需重新评估基准日期

责任人:被依赖方发起,项目经理评估,相应层级审批。

输出物:依赖变更记录,含影响面分析和更新后的基线版本号。

这里有个执行细节值得强调:变更审批的时效必须写死,否则审批流本身会变成新的延期源。我见过团队设计了完美的三层审批,结果一个变更走完流程要 5 天,最后大家宁可私下协商也不走流程。审批时长必须短于它要保护的时间窗口。

5. 模块五:里程碑门禁与依赖校验

制度和执行之间需要一个"强制检查点",否则所有规则都会在时间压力下被妥协。里程碑门禁就是这个检查点。

制度要素:在每个里程碑节点,除了检查交付物本身,还要增加一项"依赖校验":即将进入下一阶段的任务,其所有前置依赖是否已确认完成、是否有未闭环的变更、是否有未解决的争议。三项中任何一项不通过,里程碑不予通过。

责任人:项目经理执行校验,PMO 或质量负责人监督。

输出物:里程碑依赖校验表,作为阶段验收的必要材料。

6. 模块六:延期追责与复盘机制

没有后果的制度不是制度。但这里我要特别强调一点:追责的目的是改进机制,不是惩罚个人。否则团队会开始隐瞒依赖问题,数据质量崩塌,整个制度失去意义。

制度要素:依赖延期发生后,48 小时内完成一次轻量复盘,回答三个问题:依赖断裂发生在哪个环节、当时的预警信号是什么、哪条制度规则如果被遵守就能避免。复盘结论进入制度迭代清单,每季度汇总一次,更新流程。

责任人:项目经理主持,相关责任人参与,PMO 汇总迭代。

输出物:依赖延期复盘记录 + 季度制度迭代清单。

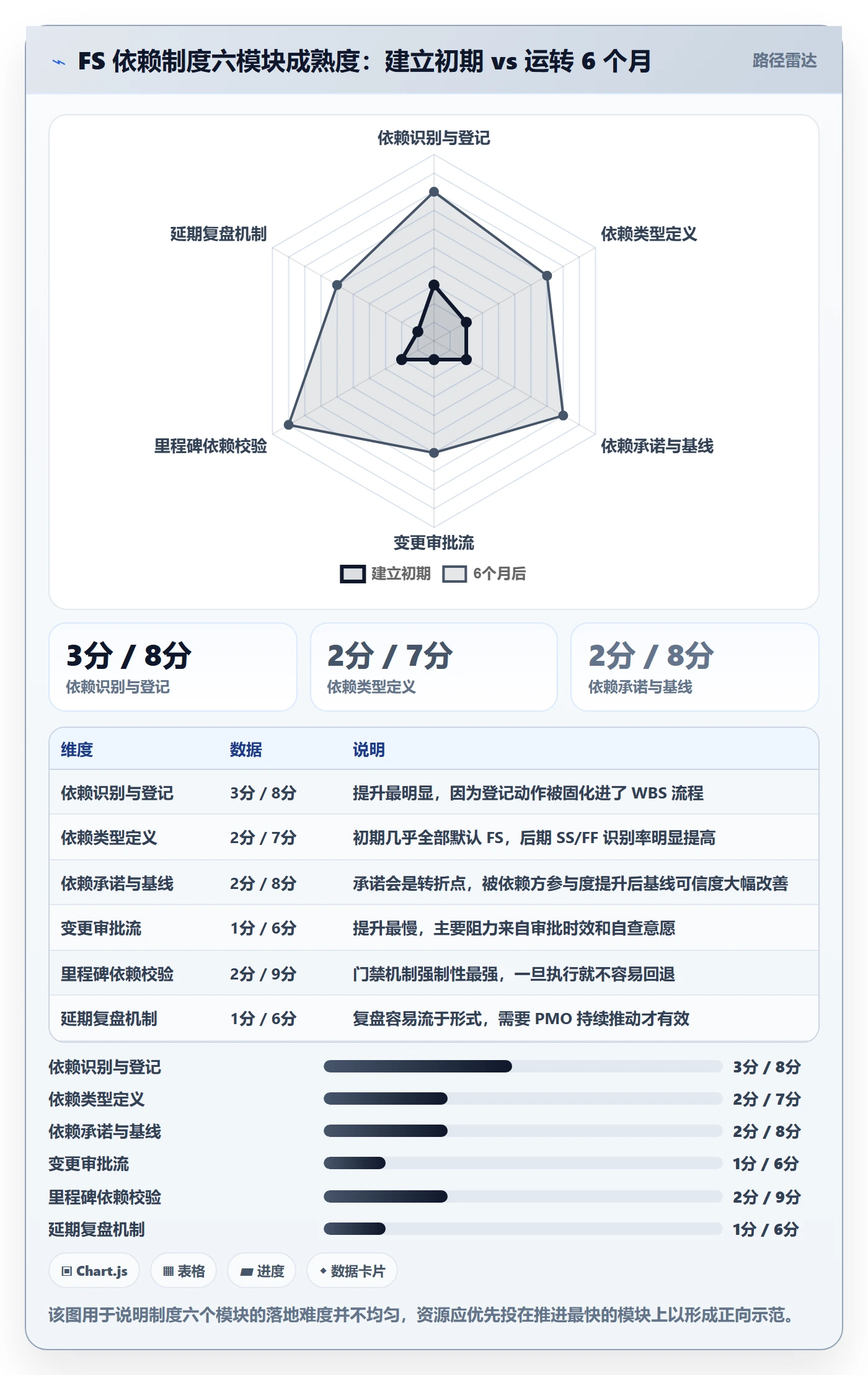

下面这张图展示了六个模块在制度刚建立时和运转 6 个月后的成熟度对比,数据来自我参与的一个 200 人规模项目的内部评估(每项满分 10 分)。

FS管理方法大全:项目负责人任务依赖制度设计落地清单

五、落地清单:项目负责人可以直接照做的 18 步

这一节是全文的交付物主体。我按项目五个阶段整理成 18 个检查项,每一项都标注了负责人、输出物和验收标准,可以直接打印使用。

1. 启动阶段(第 1-3 步)

序号 检查项 负责人 输出物 验收标准
1 明确项目依赖管理的适用范围和豁免条件 项目经理 依赖管理规则说明 团队全员知晓,无歧义
2 统一依赖类型术语,形成一页速查表 PMO 依赖类型速查卡 新人 10 分钟内能说清 FS/SS/FF 区别
3 指定跨团队依赖的兜底责任人 项目决策层 兜底人名单 每条跨团队依赖有且只有一个兜底人

2. 规划阶段(第 4-9 步)

序号 检查项 负责人 输出物 验收标准
4 WBS 完成后执行依赖识别,由任务责任人主动提报 任务责任人 依赖登记表 覆盖率不低于 90% 的真实依赖
5 逐条标注依赖类型(FS/SS/FF/SF) 任务责任人 带类型的依赖清单 SS 和 FF 占比不为 0
6 标注依赖性质(硬/软/外部) 项目经理 依赖性质标注 硬依赖全部进入关键路径分析
7 计算依赖密度,超过 0.8 条/任务时强制复评 项目经理 依赖密度报告 密度控制在 0.3-0.7 区间
8 召开依赖承诺会,被依赖方逐条确认 项目经理 已确认的依赖清单 无未确认依赖进入基线
9 冻结计划基线并发布版本号 项目经理 基线版本 v1.0 所有相关方可见同一版本

3. 执行阶段(第 10-13 步)

序号 检查项 负责人 输出物 验收标准
10 上游完成时主动触发下游通知,不依赖对方自查 上游责任人 完成通知记录 通知延迟不超过 4 小时
11 依赖变更走审批流,禁止线下私聊解决 被依赖方 依赖变更单 100% 变更留有记录
12 每日站会增加 30 秒依赖状态同步 项目经理 站会记录 阻塞依赖当天暴露
13 每周更新依赖健康度看板 项目经理 依赖状态看板 红灯依赖不超过总数的 15%

4. 监控阶段(第 14-16 步)

序号 检查项 负责人 输出物 验收标准
14 里程碑前执行依赖校验,三项不通过则不予通过 项目经理 依赖校验表 无带病进入下一阶段
15 依赖延期 48 小时内完成轻量复盘 项目经理 复盘记录 每条延期有明确制度改进项
16 季度汇总依赖问题,更新制度规则 PMO 制度迭代清单 每季度至少 1 次规则更新

5. 收尾阶段(第 17-18 步)

序号 检查项 负责人 输出物 验收标准
17 统计依赖承诺兑现率,纳入团队健康度指标 PMO 承诺兑现率报告 目标不低于 85%
18 沉淀本项目依赖模式,形成可复用模板 项目经理 依赖模式库 下个项目可直接套用

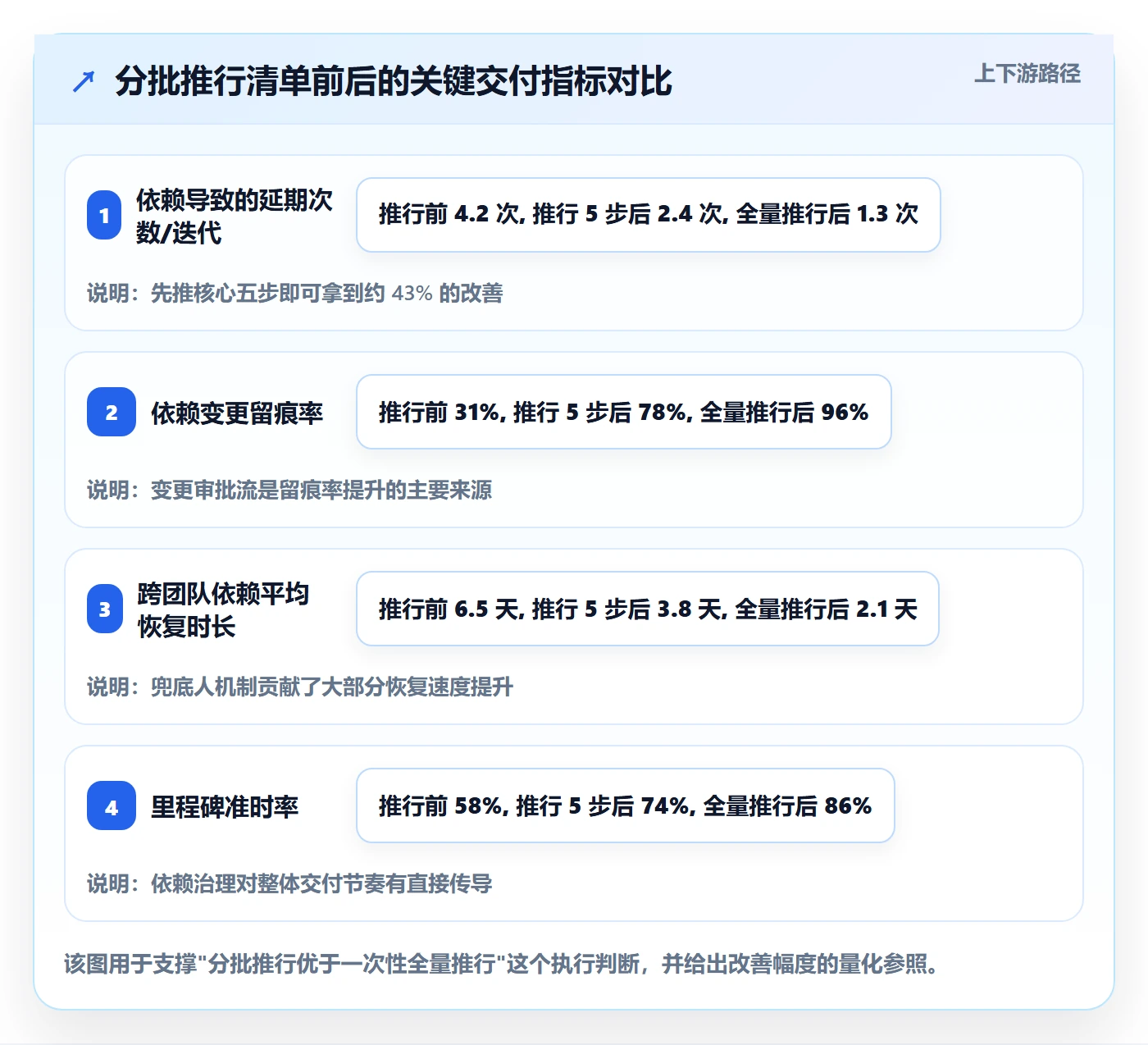

这套清单我在三个项目里推行过,落地节奏上有一个反直觉的发现:不要在第一个项目里全量推行 18 步,那一定会失败。更有效的做法是先推第 4、5、8、10、11 这五步(依赖识别、类型标注、承诺会、完成通知、变更审批),这五步是杠杆最大的部分,通常能在 2 个月内把依赖引起的延期压下去 40% 左右,然后再补齐剩下的。

FS管理方法大全:项目负责人任务依赖制度设计落地清单

六、工具应该站在什么位置:以 PingCode 为例

前面反复强调工具不是主角,但我并不是说工具不重要。恰恰相反,当依赖变成一个需要被指派、被审批、被追踪的实体时,它对工具能力的要求会陡然上升,普通的看板工具就开始撑不住了。

1. 制度对工具的四项硬要求

我梳理过,一套能承载 FS 依赖制度的工具,至少在四个方面必须达到要求。

  1. 依赖关系要能承载类型和责任人字段。不能只有一条箭头,必须能记录 SS/FF 类型、依赖性质、承诺人。
  2. 要有基线管理和版本对比能力。依赖变更审批后,必须能对比新旧基线,看出影响面。
  3. 要有变更留痕和审批流。依赖变更不能是一条聊天记录,要能被审计。
  4. 要能跨团队可见。跨团队依赖的兜底人和相关方,必须能在同一个视图里看到状态。

2. 为什么中大型团队更容易遇到工具天花板

我在 20 人以下的团队做依赖管理,一个共享表格加每周同步会基本够用。但团队规模一旦上到 100 人以上,问题性质就变了:跨部门依赖数量成倍增长、合规和审计要求出现、数据不能出内网、还要和既有的研发流程打通。

这个阶段,工具的选型标准会从"够不够灵活"转向"能不能承载治理"。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,在这类场景里有几个能力点是和 FS 依赖制度直接对得上的:依赖关系管理、基线管理、变更追踪,以及支持私有化部署,这一点对金融、制造、政企这类数据不出内网的团队来说是硬门槛。

另外一个在实际迁移中经常被低估的点是:支持 Jira 平滑迁移。我参与过一次从 Jira 迁到国产平台的完整过程,最怕的不是数据搬不过去,而是依赖关系和工作流在迁移中断裂。依赖数据一旦丢失,等于前面几个月的制度积累全部归零。所以在国产替代的选型里,迁移完整度应该被放到很靠前的位置,PingCode 在这方面的适配是它被中大型团队考虑的主要原因之一。

FS管理方法大全:项目负责人任务依赖制度设计落地清单

3. 三个不要指望工具做的事情

第一,不要指望工具替你做依赖识别。工具能提供登记入口,但哪两个任务之间存在真实依赖,只有执行的人知道。第二,不要指望工具让变更自动审批。审批涉及跨团队权衡,工具只能提供流程载体。第三,不要指望工具提升团队的承诺意愿。承诺是组织行为,工具解决不了动机问题。

我的判断是:工具的价值上限,取决于制度已经明确到什么程度。制度清晰,工具能把执行效率放大 2-3 倍;制度模糊,工具只是把混乱可视化,甚至放大混乱。

七、不同情况下的行动建议

同一套制度不可能适配所有团队。我按规模、项目类型和成熟度三个维度给出分场景建议。

1. 按团队规模

团队规模 优先动作 工具建议 推行周期
20 人以下 依赖登记表 + 每周依赖同步会 共享表格即可,不必上重型工具 2 周内可跑通
20-100 人 依赖类型标注 + 承诺会 + 变更记录 轻量项目管理工具,关注依赖和基线能力 1-2 个月
100 人以上 完整六模块,重点在跨团队兜底和审批流 需要私有化部署、基线管理和审计能力,可评估 PingCode 这类面向中大型组织的平台 3-6 个月分阶段

2. 按项目类型

研发交付类项目:依赖密度天然高,重点控制密度和 SS 依赖的识别。这类项目里 SS 被误配为 FS 造成的周期拉长最明显,建议把第 5 步(类型标注)作为强制项。

实施交付类项目:外部依赖占比大,重点在兜底人和外部依赖的提前锁定。这类项目的依赖变更往往来自客户侧,审批流要设计得更快、更轻。

市场活动类项目:周期短、依赖临时性强,建议只推核心五步,不要上完整制度,否则管理成本会超过收益。

3. 按管理成熟度

如果团队连基本的任务拆解都不规范,先补 WBS,再谈依赖治理。如果团队已经有计划但依赖靠口头管理,直接从核心五步切入。如果团队已经在用工具管依赖但延期依然频繁,问题多半出在变更审批缺失和兜底人缺位,重点补第四模块和第一模块。

FS管理方法大全:项目负责人任务依赖制度设计落地清单

八、不同情况下的取舍

制度设计从来不是越多越好,它永远在跟交付速度抢资源。我把自己做过的几个关键取舍写下来,供参考。

1. 制度严格度 vs 交付速度

严格度和速度在前 3 个月几乎一定是负相关的,因为团队要花时间学习新流程。但我的观察是,这个负相关会在第 3-5 个月发生反转,之后严格度开始正向推动速度,因为返工和扯皮减少了。难点在于,很多团队熬不过前 3 个月就放弃了。

我的取舍建议:如果项目周期短于 3 个月,不要推行完整制度,只上核心五步。如果项目周期长于 6 个月,值得承受前期的速度损失。

2. 审批层级 vs 响应速度

审批层级越多,风险控制越好,但响应越慢。前面提过一个真实教训:三层审批把变更流程拉到 5 天,结果团队全部转为私下协商。后来我们改成按影响面分级,大部分变更只需要项目经理一人审批、24 小时反馈,只有触及关键路径的才升级,流程遵守率从 40% 提到了 96%。

我的取舍原则是:审批层级应该由影响面决定,而不是由职位高低决定。

3. 工具投入 vs 人工投入

在小团队里上重型工具是典型的负收益。我见过 15 人的团队花两个月选型和配置平台,最后实际用起来的功能不到三成,反而增加了维护负担。反过来,200 人的团队如果还在用表格管依赖,光是维护数据一致性就要消耗一个全职人力。

判断标准很简单:当维护成本开始超过工具采购和实施成本时,就该换工具了。

4. 依赖管控粒度 vs 团队自主性

过度管控会削弱团队自主解决问题的能力,所有依赖都往上抛,项目经理变成瓶颈。我的做法是区分硬依赖和软依赖:硬依赖必须进入正式流程,软依赖授权团队负责人在一定范围内自行协调,只需事后报备。这样既保住了关键路径的管控力,又给了团队自主空间。

FS管理方法大全:项目负责人任务依赖制度设计落地清单

九、常见问题解答

1. 依赖太多管不过来怎么办

先算依赖密度。如果超过 0.8 条/任务,问题不是管不过来,而是依赖本身设计过密。优先做两件事:把软依赖降级为团队内部协调,把可以并行的工作从计划里解耦。数量降下来之后,管理成本会自然下降。

2. 跨部门依赖谈不动怎么办

跨部门依赖推不动的根因通常是"对方没有动力优先处理"。解法不是反复沟通,而是三件事:把依赖上升到双方共同的上级目标里、指定一个兜底人负责推进、把对方的配合纳入可被看到的评价范围。只靠项目经理个人关系去推,长期一定失效。

3. 制度推不动、团队不配合怎么办

先看是不是一次推太多。我的经验是团队抗拒的从来不是制度本身,而是同时增加的工作量。先只推核心五步,等团队看到延期减少的实际效果,再推剩下的模块,接受度会完全不同。

4. SS 依赖到底怎么识别

问一个问题:这件事是不是必须等前一件事完全做完才能开始?如果答案是"其实提前一点开始也行",那它大概率是 SS 而不是 FS。测试准备、文档草拟、环境搭建、培训材料准备,这几类工作是最容易误配的。

5. 依赖变更审批会不会太官僚

会,如果审批设计不当。关键在分级:影响 1 个任务的变更由项目经理当天批,不要走会签。只有触及关键路径或影响 5 个以上任务时才升级。把 80% 的变更留在最轻的通道里,官僚感就不会出现。

6. 小团队需要这套制度吗

需要核心部分,不需要全部。20 人以下团队跑核心五步就够,重点是依赖登记和完成通知。完整六模块在小团队里投入产出比不高。

7. 依赖承诺会会不会变成走过场

会有这个风险。避免方法有两个:一是让被依赖方逐条口头确认,而不是集体点头;二是把承诺内容写进基线并公开可见,让承诺有对照物。没有对照物的承诺会自然退化为形式。

8. 工具能自动发现依赖吗

目前不能可靠地做到。工具可以基于历史数据给出建议,但真实依赖来自业务逻辑和技术约束,只有执行的人清楚。我测试过几种所谓的自动依赖推荐,准确率不足以支撑直接使用,更适合作为人工识别的补充提示。

十、结语:从今天就能改的一件事

回顾一下这篇文章的核心观点:FS 依赖管理不是画线问题,是契约问题。延期的大头从来不在个人产出,而在依赖链条的断裂、变更的失联和责任的悬空。真正有效的做法,是把依赖从计划里的一个视觉元素,变成一个有责任人、有承诺、有审批、有检查点的管理实体。

如果你现在只能做一件事,我建议是这个:在下一次计划评审会上,要求每条依赖都必须有一个明确的人名,不是团队名,是具体的人。这个人负责确认时间、负责变更通知、负责出问题时被第一个找到。就这一个动作,通常能在一到两个迭代内让依赖相关的意外延期下降两成以上。

等这一步稳定了,再补依赖类型标注,再补变更审批,再补里程碑校验。制度是一层层长出来的,不是一次装上去的。等项目跑完一轮,你会发现真正的收益不是某一次交付准时了,而是团队终于开始把"依赖"当成一件需要被管理的事,而不是一句"我这边做完了会告诉你"。

常见问题解答(FAQ)

1. FS管理到底指什么?和甘特图连线是不是一回事?

我们团队最近在推项目管理制度,开会时老板说要把FS管理做好,我第一反应就是甘特图里把任务连起来不就行了。但后来发现延期照样扯皮,我就开始怀疑:FS管理是不是被我们理解得太简单了?

FS是Finish-to-Start的缩写,指前置任务完成后后续任务才能开始的依赖关系,它是任务依赖四种类型中最常见的一种。但FS管理不等于在工具里画一条连线,连线只是把依赖关系可视化,真正的FS管理包含依赖识别、责任绑定、变更审批和延期追责。

判断标准很简单:如果一条依赖线断了以后没人被追问、没有审批记录、没有复盘结论,那你就只是画了图,没有做管理。正确做法是把每条FS依赖都落到一个具体责任人头上,并在项目例会上把依赖状态作为固定检查项。

2. 任务依赖类型FS、SS、FF、SF老是分不清,实际项目里怎么判断该用哪种?

我之前一直以为任务之间就是前后关系,直到有次排计划被PM指出两个任务应该用SS而不是FS,我才发现依赖类型其实有好几种。每次排计划都要纠结半天用哪种,有没有一个不需要背定义就能判断的方法?

判断方法不看定义看动作:问自己后续任务的启动到底需要前置任务提供什么。如果必须等前置任务全部做完才能开始,用FS,比如代码开发完成才能测试;如果两个任务可以同时开始但必须同步推进,用SS,比如开发和文档并行;如果必须同时结束,用FF,比如上线和公告同步发布;SF极少用,一般出现在交接班场景。

实操建议是默认先用FS,只有当你发现按FS排出来的计划明显不符合实际节奏时,再回头检查是不是该改成SS或FF,不要为了显得专业而混用类型。

3. 跨团队的任务依赖没人认领,项目负责人该怎么办?

我们项目里有好几个依赖是其他部门负责的,每次催进度对方都说在排期,出了问题又说是我们没提前说。我一个项目负责人又没有权限管别的部门,这种跨团队依赖到底应该怎么处理才不至于背锅?

跨团队依赖的核心问题是责任不在你的管辖范围内,所以不能靠催,要靠制度前置。第一步是在项目启动阶段就把跨团队依赖列成清单,明确每条依赖的对接口人、承诺交付时间和验收标准,并且让对方负责人在项目启动会上确认签字。第二步是设置依赖变更审批流,对方如果延期必须走书面变更申请,而不是口头通知。

第三步是在里程碑门禁上卡住,依赖未完成的后续任务不允许启动。这样做的目的是把口头承诺变成可追溯的制度记录,出了问题责任归属清晰,你也不会独自背锅。

4. 制度设计好了但推不动,项目负责人怎么让依赖管理真正落地?

我们其实已经写了依赖管理的流程文档,但执行的时候大家还是各干各的,开会没人提依赖状态,延期了也没人按流程走变更。我感觉制度就是挂在墙上好看,根本没人当真,这种情况还有救吗?

制度推不动通常不是制度本身的问题,而是缺少最小可执行的抓手。建议你先不要追求全套流程落地,只抓一个动作:在每周项目例会上固定用五分钟过一遍依赖清单,逐条问责任人对口人当前状态是正常、风险还是已延期。这个动作坚持四周,团队就会形成依赖需要被跟踪的意识。

然后再逐步加入变更审批和延期复盘,一次只加一个环节。判断制度是否真落地的标准不是文档写得多全,而是当一条依赖延期时,团队里有没有人主动按照流程发起变更,如果没有,说明你还停留在画图阶段。

核心关键词

读者评论

孟
孟瑶

数据很有说服力,41次延期里只有9次是人的问题,这个比例确实颠覆认知。我们团队也总在追人,看来方向错了。

赵
赵明远

五个坑总结得很准,跨团队依赖无人兜底这条太真实了,我们两个部门互相等对方先动,最后一起延期,谁都没责任。

严
严思妍

依赖密度失控这个点很少有人提,我们计划里几乎每个任务都挂依赖,一到变更就全盘崩,确实该做减法。

吕
吕若溪

制度框架很完整,但落地的关键还是管理层愿不愿意给项目经理授权。没有审批权,变更审批就是走形式,基线照样失效。

文章包含AI辅助创作:FS管理方法大全:项目负责人任务依赖制度设计落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/392187

赞 (0)
飞飞飞飞
SS怎么做?项目负责人效率提升:任务依赖从0到1
上一篇 29分钟前
任务依赖依赖关系教程:项目负责人制度设计,避坑指南
下一篇 28分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
