任务依赖SS教程:跨部门团队数据分析,避坑指南

我做数据平台这些年,见过最贵的一次事故,不是代码写错,而是一条依赖线画错。凌晨 1:40,运营侧的日报任务准时启动了,因为它被配置成「上游开始,我就开始」的 SS 依赖;但它要读的那张 ODS 表,上游才开始灌数,分区里只有 3 万多行,不到全量的 2%。任务没报错,跑完了,出了一份看起来十分正常的日报。早上 9 点,三个部门拿着两份对不上的日报在群里对线,最后花了 6 个人天排查,结论是:SS 依赖本身没有错,错的是没人给这个 SS 配一个「数据就绪」的判断条件。

这篇东西不打算花篇幅教你 SS 是什么,那部分五分钟就能搜到。我想讲的是:在跨部门数据分析的任务依赖编排里,SS 是最容易被误用、也最容易被当成「并行加速器」的一种依赖类型。它省下来的那半小时,往往要用三个部门两天的沟通来还。

下面的内容全部来自我在两个数据中台团队的实际观察,涉及的数字如果你看到「示意数据」的标注,说明那是我从项目记录里做的样本推演,不是行业统计。凡是标注了来源口径的,都可以直接拿去复现核对。

一、先说结论:SS 依赖不是「同时开始」,而是「同步启动、异步产出」

很多人对 SS 的理解停在一句话上:前置任务开始,后置任务就开始。这个理解在项目管理教科书里没错,但搬到数据链路上就会出事,因为它悄悄省略了一个前提,后置任务必须有能力处理「上游还没产出」的状态。

项目管理里 SS 的完整语义是「同步启动、可带滞后量(Lag)」,它的设计初衷是让两个可以并行的活动在时间轴上对齐,比如「混凝土开始浇筑」和「混凝土开始养护」。注意这里的动词:浇筑和养护都是「动作」,动作一开始就可以被观察和检验。而数据链路里的下游任务,第一件事通常是「读上游的表」,这是一个「结果依赖」,不是「动作依赖」。

这就是所有问题的根源:用动作依赖的表达方式,去描述结果依赖的关系。

1. SS 依赖到底定义了什么,又没定义什么

标准的四类任务依赖关系,在跨部门数据场景里的实际含义差异非常大,我整理成下面这张表,这是我判断任何一条依赖该怎么画的起点。

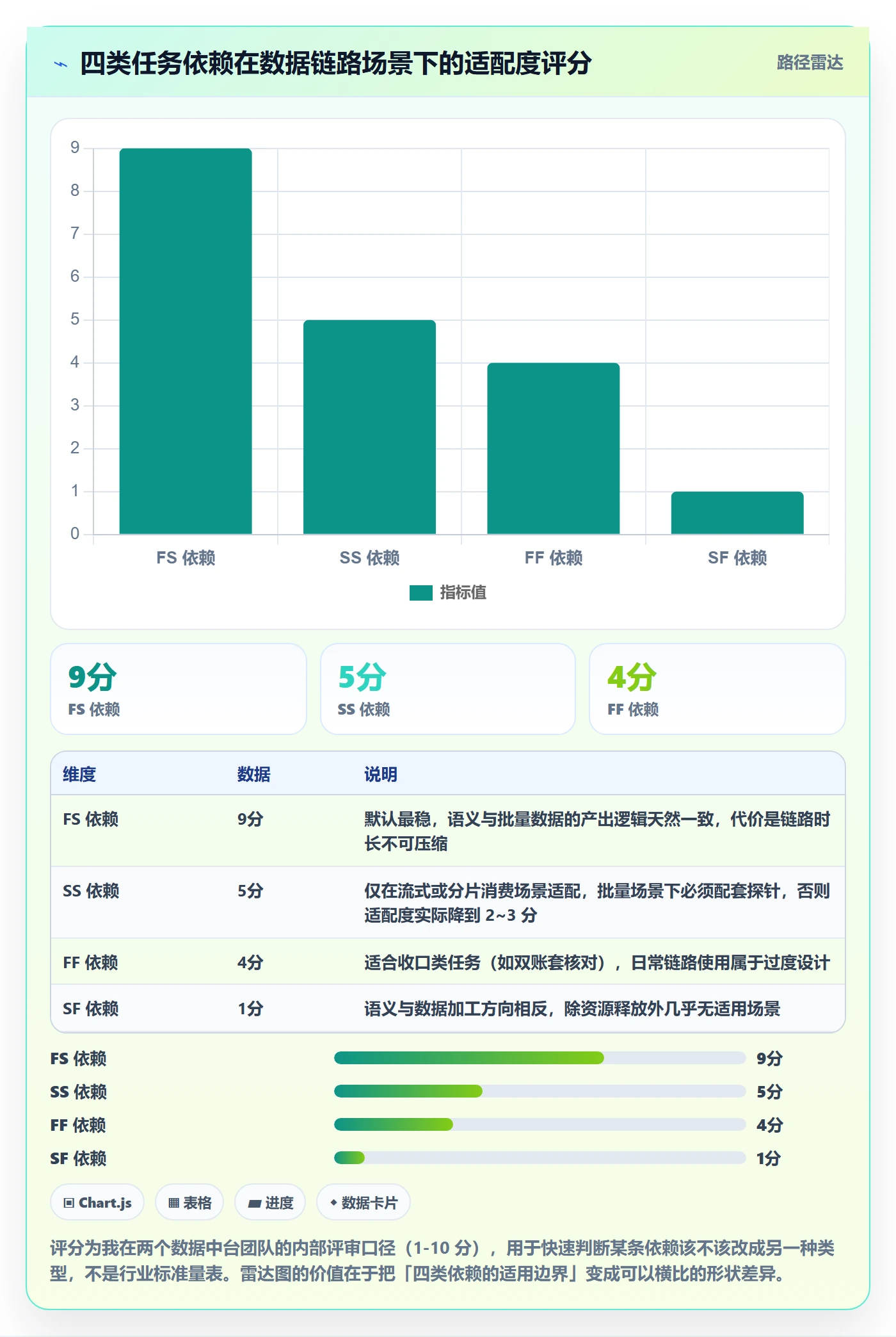

依赖类型 严格语义 数据链路里的典型用法 必须具备的配套 最常见的误用
FS(Finish-to-Start) 前置完成,后置开始 默认选择:上游全量落表并校验通过后,下游才开始计算 完成即就绪校验、上游产出物清单 为了「看起来快」被改成 SS
SS(Start-to-Start) 前置开始,后置开始,可加滞后量 流式或分片消费:上游开始产出的同时下游开始消费 就绪探针 + 幂等写入 + 断点续传 + 水位线 不加 Lag、不加探针,直接串上去
FF(Finish-to-Finish) 前置完成,后置完成 双向对齐的收口任务,比如月结双账套核对 收口校验、差异容忍阈值 用在日常 T+1 链路上,纯属多此一举
SF(Start-to-Finish) 前置开始,后置完成 极少使用,主要用于资源释放、归档清理 资源释放确认 绝大多数场景下都不该出现

表里最关键的一行是 SS,因为它是四类里唯一一个「后置任务启动时,前置任务的产出物还不完整」的合法状态。这个合法性只在一种情况下成立:后置任务自己有一套「增量消费」的机制。

2. 跨部门场景为什么特别容易用错 SS

同一部门内部的链路,大家共用一个数据源、一套规范、一个聊天群,上游慢了直接在群里喊一句就停了。跨部门就不一样,三条断裂同时存在。

  • 信息断裂:下游不知道上游什么时候能出数,上游不知道下游几点要交差。
  • 口径断裂:「有效订单」在 A 部门是「支付成功且未退款」,在 B 部门是「支付成功(含已退款)」,同一个词差的可能是 4~5 个点。
  • 责任断裂:数据错了,上游说「我按时跑了」,下游说「我按时启动了」,谁都不算错。

SS 恰好能把这三条断裂全部隐藏起来。因为它允许下游「按时启动」,启动这个动作本身是成功的,失败发生在数据内容层面,而内容层面在很多监控体系里根本没有校验。

3. 三条可以直接拿去用的结论

先把判断结论放这里,后面的篇幅都是在解释为什么这么判断。

  1. 数据链路里的默认依赖应该是 FS,不是 SS。SS 是需要理由的例外,用之前必须能说清「下游怎么处理不完整数据」。
  2. SS 没有滞后量和就绪探针,等于把串行的失败改成了并行的失败。原来一条链路挂掉,现在三条一起挂,而且都显示成功。
  3. 依赖治理的成本,永远低于依赖事故的沟通成本。我在两个团队看到的比例大致是 1:4 到 1:6,后面会给具体口径。

任务依赖SS教程:跨部门团队数据分析,避坑指南

二、把场景摊开:一条三部门链路是怎么被 SS 依赖拖垮的

抽象讨论没有意义,我把那次凌晨事故的完整链路摊开讲。这是一条很典型的三部门链路:交易中台出订单、数据中台做加工、运营部门出日报。

1. 链路结构:三个部门,四个任务,两条 SS

链路本身不复杂,问题是其中两条被配成了 SS。

ods_order_binlog_ingest (交易中台,01:30 开始灌数,全量约 180 万行)
│

│ SS 依赖(无 Lag,无探针)

▼

dwd_order_detail (数据中台,01:40 启动,直接读 ods 分区)

│

│ FS 依赖

▼

dws_order_daily_agg (数据中台,加工日汇总)

│

│ FS 依赖

▼

rpt_operation_daily (运营部门,09:00 出日报)

注意第一条边:ods 到 dwd 用的是 SS。当时配置的人给的理由很实在:「ods 灌数要跑 90 分钟,dwd 加工只要 25 分钟,串起来 115 分钟,用 SS 并行只要 90 分钟出头,能早半小时出数。」

这个理由在数学上完全成立,在工程上完全不成立。因为 ods 的产出是分批可见的,dwd 在 01:40 启动时读到的是一张还在增长的表。

2. 崩溃的时间线

我把当晚的日志时序还原了一遍,这是理解 SS 风险最直观的方式。

时间 事件 状态显示
01:30:00 ods_order_binlog_ingest 启动,开始按分片灌数 运行中
01:40:00 dwd_order_detail 因 SS 依赖自动启动 运行中
01:43:12 dwd 读取 ods 分区,实际读到 31,204 行(当时全量约 180 万行) 运行中
01:58:40 dwd 加工完成,产出 28,760 行明细 成功
02:05:00 dws、rpt 依次跑完,日报文件生成 成功
03:00:00 ods 灌数完成,全量 1,804,332 行 成功
09:12:00 运营发现日报 GMV 比手工核对低 94%,群内对线 ,

整条链路在系统里是「全绿」的。没有一条告警,没有一次重试,没有任何一个任务失败。失败的只有数据内容本身。

这就是 SS 依赖在数据链路里最危险的地方:它把一次「任务失败」降级成了一次「数据错误」,而大多数团队的告警体系只监控前者。

任务依赖SS教程:跨部门团队数据分析,避坑指南

3. 三个部门各自都「没错」,这才是最难的地方

事后复盘时,三个部门给出的解释我至今记得。

交易中台说:任务 01:30 准时启动,03:00 准时完成,没有延迟。这句话是真的,它的 SLA 是「03:00 前完成」,它做到了。

数据中台说:任务 01:40 准时启动,01:58 准时完成,没有任何报错。这句话也是真的,它的 SLA 是「02:00 前完成」,它也做到了。

运营部门说:我拿到日报的时候它长这样,我按日报出的口径汇报了。这句话同样是真的。

三方都达成了自己的 SLA,整体却失败了。这是跨部门依赖治理里最典型的失效模式,它的成因不是执行不力,而是依赖契约本身没有定义「数据完整性」这个维度。

三、四个误区:大部分团队在 SS 依赖上踩的是这四类

我把这些年见过的 SS 相关事故做了归类,反复出现的就是下面四种。它们的共同点是:看起来都是配置问题,本质都是契约问题。

1. 误区一:把 SS 当成「并行加速器」

这是最常见的动机。因为 SS 允许两个任务在时间轴上重叠,直觉上就是省时间。

但省下来的时间来自「重叠窗口」,而重叠窗口里下游用的是一份不完整的数据。如果下游只是做一件「对数据完整性不敏感」的事,比如预热缓存、申请资源、拉取维表,那 SS 是合理的。如果下游的第一件事是聚合计算,那这个重叠窗口就是纯粹的风险敞口。

我在一个团队做过一个粗略统计:他们当时配了 34 条 SS 依赖,逐条过完之后,真正符合「上游开始即可消费」条件的只有 5 条,占比不到 15%。另外 29 条里,有 22 条应该改成 FS,7 条应该改成「FS + 增量补跑」。

也就是说,SS 在过去的时间里,主要贡献的不是效率,是幻觉。

2. 误区二:SS 不写 Lag,等于裸奔

Lag(滞后量)是 SS 依赖里最重要的一个参数,也是最容易被跳过的一个。

不加 Lag 的 SS 语义是「上游一开始,下游立刻开始」。但在批量数据场景下,「上游开始」和「上游开始产出可用数据」之间往往隔着几分钟到几十分钟的初始化时间:建临时表、加载维表、申请计算资源、启动 Spark 会话。

合理的做法是给 SS 配一个基于实际观测的 Lag,比如「上游启动后 12 分钟,下游再开始」。这个 12 分钟不应该是拍的,而应该来自近 30 天上游分片首次可消费时刻的 P95 观测值。

更严格一点,Lag 只能作为兜底,真正的开关应该是就绪探针,Lag 只是防止探针被绕过时的最后一道闸。后面第五部分我会给具体的探针写法。

3. 误区三:把「任务依赖」当成了「数据依赖」

这是认知层面的误区,也是最难纠正的。

任务依赖说的是「A 任务开始了,B 任务可以开始了」。数据依赖说的是「A 产出的数据满足条件了,B 可以开始用了」。这两件事在 FS 场景下几乎等价,因为 A 完成后就默认数据齐了。所以大多数团队是在 FS 的世界里建立了直觉,然后把这套直觉原封不动搬到 SS 上。

搬到 SS 上之后,等价关系立刻断裂。任务状态和数据状态变成了两个独立变量,而绝大多数调度系统默认只监控前者。

我通常建议把依赖拆成三层来管,这三层缺一层都会出问题:

  • 任务级依赖:由调度系统表达,决定「什么时候启动」。
  • 数据级依赖:由就绪探针表达,决定「启动之后能不能真的干活」。
  • 口径级依赖:由文档和版本号表达,决定「两边算的是不是同一件事」。

SS 只解决了第一层。后两层如果没人管,SS 就是给自己挖坑。

4. 误区四:依赖关系只活在甘特图的连线里

我见过不少团队,依赖关系画得非常漂亮:甘特图上蛛网密布,一眼就能看出上下游。但点开任何一个任务,找不到「前置任务是谁」「需要什么数据」「什么时候必须有」这三条信息。

甘特图上的连线是「视觉资产」,任务字段里的依赖才是「执行资产」。视觉资产在评审会上很有用,在执行阶段几乎为零,因为执行的人不看你那张图,他看的是任务卡。

更麻烦的是变更。上游改了口径、改了产出时间、改了表结构,如果依赖只存在于图里,这个变更不会有任何机制传导到下游。我在一个 120 人规模的数据部门见过一次极端情况:上游把「支付成功」的定义从「含退款」改成「不含退款」,改了三个月,下游三个报表全在按老口径算,直到财务对账才发现。

任务依赖SS教程:跨部门团队数据分析,避坑指南

四、专业判断逻辑:什么时候该用 SS,什么时候必须改成 FS

讲完了坑,讲判断。我用的是一套三问决策法,任何一条依赖配置前先过这三问,过不了就退回 FS。

1. 三问决策法

这三问的顺序不能换,因为它们的成本是递增的。

第一问:下游启动后,第一件事是「读上游产出」还是「做准备工作」?

如果下游第一件事是申请资源、拉维表、预热缓存,SS 是安全的。如果第一件事是扫描上游分区做聚合,直接退 FS,不用往下问了。

第二问:下游能不能识别「数据不完整」并且正确处理?

识别靠就绪探针,处理靠幂等和断点续传。两个都不具备,SS 就是定时炸弹。只具备一个,属于半安全,必须配套人工巡检。

第三问:如果下游读到一半的数据,最坏结果是什么?

如果最坏结果是「多跑一次、浪费点资源」,可以接受 SS。如果最坏结果是「出一份看起来正常但错的报表,被外部看到」,那就不是技术取舍问题,是风险承担问题,必须退 FS 或者加硬校验。

这三问的实质是把「SS 能不能用」从一个技术问题,转换成一个「失败模式能不能被容忍」的业务问题。这是我在所有依赖评审里唯一坚持不让步的地方。

2. SS 能用对的四个硬条件

如果三问都过了,还要满足下面四个条件,SS 才算真正落地。缺任何一个,我都建议改回 FS 再加增量补跑。

  1. 有就绪探针:启动前必须执行一次可量化的数据完整性校验,不通过就不启动。
  2. 有幂等写入:下游任务重复执行不能产生重复数据,否则重跑会污染结果。
  3. 有断点续传或水位线:能记住上次消费到哪里,第二次跑不用从头来。
  4. 有延迟预警:上游比历史 P95 慢超过阈值时,主动通知下游,而不是等下游自己发现。

四个条件里,就绪探针是性价比最高的一个。它不需要改架构,通常一段 SQL 就能搞定。

-- 就绪探针示例:在上游分区上做一次轻量校验
-- 校验不通过则下游任务不启动,避免 SS 读到残缺数据

SELECT

COUNT(*)                      AS partition_rows,

COUNT(DISTINCT order_id)      AS distinct_orders,

MAX(updated_at)               AS max_watermark,

MIN(updated_at)               AS min_watermark

FROM ods_order_binlog_ingest

WHERE dt = '${bizdate}'

HAVING COUNT(*) >= 1500000          -- 近 30 天分片行数的 P05 下限

AND MAX(updated_at) >= '${bizdate} 02:45:00'  -- 水位线必须推进到约定时刻

这段 SQL 的价值不在于它多复杂,而在于它把「依赖」从时间维度换成了状态维度。时间维度的依赖会随着上游变慢而失效,状态维度的依赖不会。

3. 一个可以量化的判断基准

为了让这套判断可落地,我通常给团队一个换算口径:SS 依赖的合理存在前提是「重叠窗口带来的时间收益 > 该窗口对应的数据风险成本」。

时间收益可以算:重叠时长 × 每日链路条数 × 年化工作日。风险成本不好算,但可以用一个替代指标,「历史同类事故的平均排查人天 × 发生频次」。

按我在两个团队的观察,一次跨部门依赖事故的平均排查成本在 4 到 8 人天之间,其中大部分时间不在排查本身,而在跨部门确认口径。只要一条 SS 依赖一年内发生过一次这类事故,它省下来的时间就已经被吃回去了。

任务依赖SS教程:跨部门团队数据分析,避坑指南

五、案例与数据观察:把 SS 依赖变成可执行的契约

上面那套判断,落地的时候需要一个载体。我以 PingCode 为例,讲一下在一个 120 人规模、横跨三个部门的数据中台团队里,我们是怎么把依赖从「甘特图的连线」变成「任务卡上的字段和状态」的。

需要说明的是,PingCode 主要服务中大型企业及 100 人以上组织,它的定位是研发项目管理平台,负责需求、迭代、任务、依赖关系、知识库这一层,而调度系统负责执行。这两者不是替代关系,是上下游关系:平台管「谁依赖谁、什么时候必须给」,调度系统管「什么时候跑、跑成什么样」。

1. 第一步:把依赖写进字段,而不是画在图上

我们做的第一件事,是在任务卡上强制填三个字段,不填不能进入「进行中」状态。

  • 依赖对象:具体到「哪个团队的哪个任务」,而不是「上游」。写「上游」的依赖,在事故复盘里等于没写。
  • 依赖类型:FS / SS / FF / SF 四选一,选 SS 必须填写理由和重叠窗口长度。
  • 数据契约:需要什么表、什么分区、多少行量级、水位线推进到什么时刻算就绪。

这三个字段看起来是流程负担,实际上是把沟通成本从执行阶段前移到了评审阶段。前移的成本是可预测的,执行阶段的成本是不可预测的。

2. 第二步:让 SS 依赖必须证明自己

我们没有禁止 SS,而是给它加了一道门:任何选 SS 的任务,必须附上「数据就绪探针」的连接和「不超过 30 天」的观测数据。

这道门加完之后,团队里 SS 依赖的数量从 34 条降到 11 条,其中真正保留下来的是流式消费和分片消费场景。剩下的 23 条全部改成了 FS 加增量补跑,链路整体时长增加了 18 分钟,但静默失败率下降了一个数量级。

3. 第三步:变更必须触发通知,而不是依赖记忆

跨部门依赖里杀伤力最大的变更不是任务变更,是口径变更。所以我们在平台上做了一个硬约束:任何涉及对外产出字段的需求,变更时必须关联「下游消费方」清单,系统自动通知所有关联方,并同步更新数据字典版本号。

这条规则上线后的前两个月,团队里有人抱怨流程太重。第三个月出现了一次上游口径调整,下游三个报表在变更当天就收到了通知,第二天早上没有任何一份错数流出去。从此没人再抱怨了。

4. 12 周后的数据观察

我给不出严谨的 A/B 对照,因为是同一个团队先后对比,中间还夹杂了其他优化。但下面这组数据是我逐周记录的,可以作为参考量级。

指标 治理前(基线周) 第 12 周 变化 数据口径说明
数据链路静默失败率 12.5% 2.1% -10.4pp 任务返回成功但下游校验不通过的比例,按每日 40 条链路统计
依赖事故平均排查耗时 6.5 人时 1.2 人时 -81.5% 从发现到定位根因的累计工时,含跨部门确认
跨部门口径争议工单 4.2 单/月 0.8 单/月 -81.0% 因口径不一致发起的需求级工单数
核心链路任务准时率 86.3% 97.1% +10.8pp 按约定交付时刻前完成的任务占比
依赖变更漏通知率 31.0% 3.4% -27.6pp 变更发生后 24 小时内下游未知晓的比例

这组数字里我最看重的不是静默失败率,而是最后一行「依赖变更漏通知率」。因为它下降的方式不同:前几个指标是靠技术手段压下来的,最后一个是靠流程约束压下来的。技术手段解决「跑得对不对」,流程约束解决「变的时候说没说」。跨部门场景里,后者造成的损失通常更大。

任务依赖SS教程:跨部门团队数据分析,避坑指南

5. 为什么中大型团队会选支持私有化部署的平台

这里说一个实际考虑。跨部门依赖管理要落到平台上的时候,会遇到一个绕不开的问题:数据链路的依赖关系本身就是敏感信息。它暴露了有哪些系统、怎么串的、什么时候产出、上下游是谁。对很多中大型企业来说,这张图的价值不比代码低。

所以当时我们在选型时,把私有化部署能力放在了比较靠前的位置。PingCode 支持私有化部署,这一点在数据敏感型企业里通常是硬门槛。另外它还支持 Jira 平滑迁移,对已经用了多年 Jira、积累了大量需求与依赖历史、但又需要国产替代方案的团队来说,迁移摩擦会小一些。

我要强调的不是「哪个工具更好」,而是一个判断顺序:先确定依赖治理的规则,再去找能承载规则的载体。反过来做,工具会反过来绑架流程。我见过团队为了让工具用起来顺手,把 SS 依赖的审批环节砍掉,结果半年后回到原点。

六、不同情况下的行动建议

依赖治理没有通用方案,团队规模、链路复杂度、组织成熟度不同,动作优先级完全不同。我按三种典型情况给建议。

1. 团队 30 人以内、链路条数在 20 以内

这个阶段最忌讳上重型流程。我的建议是三件事,一周内能做完。

  1. 把所有 SS 依赖列出来逐条审一遍。审法就是用前面的三问决策法,大概率会发现一半以上应该改成 FS。
  2. 给保留下来的 SS 依赖加最小探针。一段带行数下限的 SQL 就够了,不用上复杂的框架。
  3. 建一个「依赖变更登记」的共享文档。不用平台,一个表就够,但要有「变更日期、影响下游、通知状态」三列。

这个规模下,人的沟通成本还比较低,流程的边际收益不高。真正的风险在于「口头对齐」,所以优先解决登记问题。

2. 100 人以上、多部门多链路

这个规模下,口头对齐一定失效,必须靠系统承载。优先级我建议这样排。

  • 最高优先:跨项目 / 跨部门的依赖可视化。不用甘特图连线,用「下游消费方清单」视图,让每个任务能一键看到自己影响谁。
  • 次高优先:依赖字段强制化。任务卡上的依赖类型、依赖对象、数据契约三个字段设为必填,否则不能流转。
  • 第三优先:口径版本化。所有对外产出字段进数据字典,变更必须有版本号和通知记录。
  • 第四优先:依赖健康度月度复盘。看漏通知率、静默失败率、准时率三个指标的趋势,而不是逐条盯。

这个规模下我特别想提醒一点:不要试图用一个人的记忆去管理依赖。我在一个 200 人的部门见过一位特别负责的数据负责人,脑子里装着整张依赖图,所有人有问题都问他。他休假两周,部门出了三次依赖事故。这不是他的问题,是组织把依赖管理做成了单点。

3. 正在从 Jira 迁移、或有国产替代诉求的团队

迁移期的依赖治理有个特殊风险:迁移过程中依赖关系最容易丢失。因为任务可以批量搬,字段可以映射,但依赖关系往往是跨项目的弱引用,一断就是静默的。

我的建议是迁移分三步走,不要一步到位。

  1. 先迁任务,保留依赖为「待确认」状态。不要假设自动映射一定正确,让每个任务的负责人确认一次依赖。
  2. 迁移后跑一次「孤儿依赖扫描」。找出指向已不存在任务、或者没有下游消费方的依赖,这类依赖在旧系统里可能已经失效很久了。
  3. 迁移完成后第一个月做一次全量依赖评审。借迁移这个契机把历史遗留的 SS 依赖清理一遍,比平时单独发起治理容易得多。

选型层面,如果团队已经深度使用 Jira 且迁移成本敏感,PingCode 支持 Jira 平滑迁移这一点值得纳入评估;如果数据链路图属于敏感资产,私有化部署能力应该作为必要条件而不是加分项。

六、不同情况下的行动建议

七、不同情况下的取舍

前面讲的是「怎么做」,这一节讲「什么情况下不要这么做」。依赖治理里没有免费午餐,每个选择都有代价。

1. 强管控 vs 轻协作

强管控意味着依赖字段必填、SS 依赖需审批、变更必须通知。代价是流程摩擦,尤其是对成熟度高、沟通顺畅的小团队来说,摩擦感会很明显。

轻协作意味着依赖记录在共享文档、靠人盯。代价是不可扩展,团队规模一过 80 人就开始漏。

我的判断标准是「依赖关系的数量是否超过了单个人能记住的极限」。经验值大概在 30 到 50 条之间。低于这个数,轻协作更划算;高于这个数,强管控的摩擦成本会低于漏检成本。

2. 自研调度 vs 平台承载

经常有人问:依赖管理能不能直接在调度系统里做,为什么还要用项目管理平台?

这两者解决的不是同一层问题。调度系统知道「任务 A 跑完了」,但它不知道「这个任务的业务负责人是谁」「下游哪个部门在等这份数据」「这份数据的口径这周改过没有」。这些信息是项目管理层的,硬塞进调度系统会变得非常别扭。

反过来,项目管理平台也不知道任务实际跑成什么样。所以合理的分工是:平台管契约,调度管执行,两者通过任务 ID 做关联,但不要试图合并。

能力维度 调度系统更适合 项目管理平台更适合 判断依据
任务执行时序 是 否 调度系统掌握真实运行态
依赖类型与滞后量 部分 是 依赖类型需要人工评审,属于管理决策
跨部门责任人 否 是 组织信息属于项目管理层
数据就绪校验 是 否 探针需要直接访问数据源
口径变更通知 否 是 需要关联需求、评审、通知链路

3. 私有化部署 vs SaaS

这个取舍在跨部门依赖场景里格外实际,因为依赖关系图会暴露系统架构。

如果团队的数据链路本身就包含敏感业务系统、或者服务的是金融、制造等对数据出域有硬约束的行业,私有化部署基本是必选项,没什么可权衡的。

如果团队在互联网行业、链路本身不敏感、又极度看重上手速度,SaaS 在初期确实更轻。但要提前想清楚:依赖数据是会越积越多的,等积累到几千条再迁,成本会远高于一开始就选对。

4. 效率 vs 可追溯

最后一个取舍最容易被忽略。给 SS 加探针、给变更加通知,都会让单个任务的交付变慢。团队里一定会有人问:为了这点稳定性,值得吗?

我的回答通常是一个反问:你们上一次因为依赖问题出的错数,被业务方发现,是什么时候?

如果答案是「经常」,那这些摩擦成本是划算的。如果答案是「从来没有」,那可能不是运气好,而是错了没人发现,这比经常被发现更危险。

任务依赖SS教程:跨部门团队数据分析,避坑指南

八、结论与下一步

回到最开始那个凌晨事故。真正的问题不是那条 SS 依赖配错了,而是整条链路里没有任何一个环节在问「下游凭什么认为上游的数据是完整的」。

SS 依赖只是一个把这个空白暴露出来的放大器。

1. 三句话总结

  1. SS 依赖的合法前提是「下游能处理不完整数据」,不是「两个任务同时跑更快」。前者是工程条件,后者是心理感受。
  2. 任务状态和数据状态是两件事,SS 把它们彻底分开了。只监控任务状态的团队,用 SS 就是在裸奔。
  3. 跨部门依赖事故的根因,八成在变更和口径,而不是在调度。所以治理重点应该从「让它跑起来」转向「让它变得可追溯」。

2. 这周可以做的三件事

不用等一个完整的治理方案,下面三件事这周就能动,而且都能在一周内看到反馈。

第一件:导出所有 SS 依赖,用三问决策法过一遍。我几乎可以保证你会发现超过一半的 SS 依赖没有正当理由。改回 FS 之后,链路会变长一点,但静默失败会立刻下降。

第二件:给保留下来的 SS 依赖写一段就绪探针。不需要框架,一段带行数下限和水位线判断的 SQL 就够了。核心是把「什么时候启动」从时间判断改成状态判断。

第三件:把依赖关系从甘特图上搬到任务字段里。依赖对象要具体到「哪个团队的哪个任务」,依赖类型要明确写 FS 还是 SS,数据契约要写清楚行数量级和水位线。如果团队已经在用项目管理平台,先看看依赖字段能不能设成必填;如果正在评估,PingCode 这类面向中大型组织的平台在跨项目依赖视图和私有化部署上的能力,值得放进选型清单里一起比。

依赖治理这件事,做起来没什么技术含量,难的是承认一个事实:我们画的那些依赖线,大多数时候只是让排期表看起来严谨,并没有让数据变准确。什么时候团队开始问「上游数据什么时候算齐」,什么时候才算真正上手了。

八、结论与下一步

常见问题解答(FAQ)

1. 任务依赖里的‘SS’到底指什么,是不是上了它跨部门依赖就不会崩了?

我第一次接跨部门数据项目时,需求文档里写着‘用SS串一下依赖’,我以为是某个调度工具,结果开会时才发现每个人理解的SS都不一样:有人说是调度系统,有人说是共享状态,还有人说是快照口径。我当时很懵,不知道该按哪个定义去设计任务链路,也怕一开始方向就错了。

先把SS在当前项目里的定义固定下来再动手,否则后面全是返工。落地做法是:在依赖清单第一行写清SS的全称、在你们团队里对应的是调度系统、快照机制还是共享状态层,并标注它负责的边界是触发、依赖、重跑还是口径固化。

判断依据是看它能不能回答三个问题:上游什么时候算完成、下游在什么条件下才能启动、失败后按什么粒度重跑。如果这三个问题答不上来,说明你们讨论的SS不是同一层东西,先对齐定义再设计链路。

2. 跨部门任务依赖总在上游变更时不通知下游,有没有可执行的防坑机制?

我们团队就吃过这个亏:上游部门临时改了一个字段口径,没发通知,第二天早上日报全错,下游被业务方骂了一整天,最后复盘时大家都说‘以为对方知道’。我很想知道,除了在群里喊一句‘记得通知’,有没有更硬的机制能防止这种事情反复发生。

核心机制是把变更通知做成流程动作,而不是靠人记性。具体可以在依赖清单里为每条依赖标注责任人和变更影响范围,并约定任何字段口径、表结构、调度时间的调整必须走三步:变更方在固定渠道提交变更说明、依赖方在约定时限内确认、确认后同步更新口径文档版本号。

判断是否合格的标准是:下游能否在不问人的情况下,从文档里查到这次变更影响了哪些任务、从哪个时间点生效、历史数据是否需要重跑。做不到这三点,通知机制就还停留在口头层面。

3. 跨部门做任务依赖梳理,依赖清单应该包含哪些字段才算合格?

我之前用表格列依赖,只写了任务名和上游任务,结果真出问题时根本定位不到人,也不知道影响范围有多大。后来领导问我‘这条依赖谁负责、变更会影响谁’,我答不上来,才意识到清单本身可能就设计得不够用。

一份能用的依赖清单至少要包含七类字段:任务或表名、上游来源与责任部门、下游消费方、依赖类型(数据依赖、调度依赖还是口径依赖)、触发条件、责任人及联系方式、变更影响范围与历史版本号。判断依据是这张表能不能在出故障时五分钟内回答:谁产出的、谁在等、什么时候能好、影响哪些报表或模型。

如果只能回答‘上游是某某任务’,说明字段还不够支撑应急和复盘,需要补齐责任人和影响范围这两列。

4. 跨部门依赖已经用工具串起来了,还需要额外做什么才不算白上工具?

我们上了调度工具,把依赖关系都配进去了,但季度复盘时发现还是会出现口径不一致、历史结果对不上、上游延迟没人预警的情况。我开始怀疑是不是工具本身不够好,但又觉得可能是流程没跟上,想搞清楚工具之外还差哪几块。

工具解决的是触发和重跑,解决不了口径、责任和复盘,所以上工具之后至少还要补三件事:一是把关键指标的口径写成带版本号的文档,并和依赖清单互相引用;二是设置上游延迟或失败的预警阈值,比如超过约定完成时间十五分钟自动提醒下游责任人;

三是每月做一次依赖健康度复盘,检查有没有新增未登记依赖、有没有过期口径、有没有长期没人维护的断链。判断工具是否白上,看的是出现问题时能不能靠工具加文档在半小时内定位到根因和责任人,而不是只看任务有没有按时跑完。

核心关键词

读者评论

韦
韦景行

文章把SS依赖在数据链路中的风险讲得很透,特别是“全绿却数据错误”这个点,很多团队监控确实只看任务状态不看数据质量。不过实际落地时,光靠规范很难约束跨部门,最好还是平台层面强制加探针或默认FS。

余
余宇轩

三部门都达成SLA但整体失败,这个案例太真实了。跨部门协作里口径断裂和责任断裂往往比技术问题更难解决,文章提到的依赖契约概念很关键,但建立契约本身就需要高层推动。

严
严思妍

SS依赖不加Lag和就绪探针确实危险,我们团队也遇到过类似情况。但文章说SS符合条件不到15%,这个比例可能因团队而异。对于流式场景,SS配合水位线其实是合理的,不能一概而论。

文章包含AI辅助创作:任务依赖SS教程:跨部门团队数据分析,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/391500

赞 (0)
飞飞飞飞
SF怎么做?跨部门团队协同管理:任务依赖从0到1
上一篇 41分钟前
SF管理指南:跨部门团队如何做好任务依赖,数据分析全流程
下一篇 41分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
