SS怎么做?跨部门团队风险控制:任务依赖从0到1

三年前我接手过一次让我至今印象深刻的复盘会。一家约四千人的制造企业,财务共享服务中心(SSC)要在每月 T+3 完成三家子公司的费用入账,人力资源共享服务团队负责提供考勤调整定稿数据。那个月考勤数据晚了四天,结算链条整体顺延,五个业务单元的经营分析会全部推迟到第二周。两个团队各自的排期表都很漂亮,没有一个人偷懒,问题出在"考勤调整完成"这个前置依赖,从来没有被写进任何一份正式计划里,所有人都默认对方知道。

那次复盘之后,我花了将近一年时间,在三家不同规模的企业里推动"任务依赖从 0 到 1"的搭建。过程中我发现,绝大多数跨部门风险失控,不是因为团队能力不行,也不是因为工具不够先进,而是因为依赖关系从来没有被当作一项可管理、可追踪、可追责的资产来对待。它一直停留在"我以为你知道"的口头层面。

这篇文章不讲泛泛的跨部门沟通技巧,只聚焦一个问题:在 SS 场景下,如何从零开始把任务依赖管起来,并且让这套机制真正承担起风险控制的功能。我会把踩过的坑、验证过的阶段路线、以及不同情况下的取舍逻辑,尽可能完整地写下来。

一、先把结论说清楚:依赖不是沟通问题,而是资产问题

在展开方法论之前,我想先把三个核心判断放在前面。这三个判断决定了后面所有动作的优先级,如果方向错了,再精细的工具配置也只是在错误的路上跑得更快。

1. 依赖管理的本质是资产化,不是加强沟通

我见过太多团队的"跨部门协作改进方案",最后落地成了一句"加强沟通、提升意识"。这类表述之所以无效,是因为它没有改变任何可验证的东西,沟通频率提高了,依赖依然可能漏掉;意识提升了,责任边界依然模糊。

真正有效的动作,是把每一条依赖变成一个有编号、有责任人、有交付标准、有时间节点、有升级规则的对象。一旦它成为对象,就可以被清点、被统计、被审计、被追责。这是我判断一个团队是否真正在做依赖管理的第一标准:你能不能在一分钟内调出这个月所有未闭环的跨部门依赖清单?如果不能,说明依赖还停留在沟通层面。

2. 从 0 到 1 阶段,只需要做好两件事

很多团队一上来就想搭建完整的依赖管理体系:分类标准、权重模型、自动预警、成熟度评估。结果往往是流程图做了三版,实际执行两周就废掉。我的经验是,从 0 到 1 阶段只有两件事是必须完成的:一份最小可用的依赖清单,和一条明确的升级路径。

依赖清单解决"看得见"的问题,升级路径解决"卡住了怎么办"的问题。这两件事做完,风险控制的地基就打好了。其他所有机制,节拍会、看板、自动化提醒、复盘模板,都是在这两块地基上的增量优化,可以分季度逐步补。

3. SS 场景下,依赖管理是把服务承诺翻译成可验证节点

这一条是 SS 场景的特殊性。共享服务中心对外提供的是"服务",而服务的天然特征是边界模糊,"及时提供数据"算不算承诺?"及时"是几小时还是几天?如果服务承诺不能被翻译成具体的、可验证的交付节点,依赖就永远是笔糊涂账。

所以我通常建议,SS 团队在梳理依赖关系的同时,必须同步完成一次"承诺翻译":把服务目录里每一句模糊描述,改写成可验收的交付物定义。这件事看起来是额外的负担,实际上它才是风险控制真正起作用的地方。

4. 澄清一下:SS 在本文中指什么

SS 这个缩写在企业管理语境里至少有三个高频含义,我在不同项目里都遇到过,因此有必要先做限定,否则后面的建议会被误读。

SS 含义 典型职能 依赖管理的核心对象 风险控制的抓手
共享服务中心(Shared Service Center) 财务、人力、IT、采购等集中化服务 服务请求的输入输出与交付时效 SLA 达成率、交付节点准时率
安全与合规(Safety & Security) 信息安全、生产安全、合规审计 控制点的先后顺序与证据链完整性 控制点覆盖率、整改闭环率
Scrum Master 敏捷团队的流程引导与障碍清除 团队间交付依赖与迭代节拍 依赖解除时长、跨团队阻塞数

本文以共享服务中心(SSC)为主线展开,因为它涉及的跨部门面最广、依赖链条最长、权责边界最容易模糊。在第四节的机制设计和第七节的行动建议里,我会分别给出安全合规场景和 Scrum Master 场景的差异处理方式。如果你所在的团队属于后两类,可以跳读主线、重点看差异部分。

5. 依赖管理的四个成熟度等级

在推动落地之前,我通常先给团队做一次成熟度定位。定位不是为了评级,而是为了确定"下一步该做什么",L0 的团队去做自动化预警是浪费,L3 的团队还在手工维护 Excel 清单则是内耗。

等级 典型特征 依赖可见率 最常见症状 建议优先级
L0 无记录 依赖靠口头、靠记忆、靠熟人 约 15% 延期后互相甩锅,找不到责任起点 先做清单,别的都别碰
L1 清单化 有统一表格或系统字段,但更新不及时 约 55% 清单存在但没人看,出问题才翻 补升级路径和责任人
L2 约定化 每条依赖有交付标准和节点 约 80% 标准有了,但缺少例行监控节拍 建立周度依赖对齐会
L3 机制化 依赖状态自动可见,升级路径被触发过 约 92% 主要剩下跨组织边界的难题 做复盘迭代和跨组织协议

SS怎么做?跨部门团队风险控制:任务依赖从0到1

二、为什么跨部门依赖总是"事后才发现"

理解失败的原因,比直接学习方法更重要。因为不同原因对应的解法完全不同,如果是识别环节缺失,加十个会议也没用;如果是节拍不同步,再精细的清单也挡不住延期。

1. 一次完整的延期复盘:时间线还原

回到开头那家制造企业的案例。我把当时的实际时间线完整还原了一遍,这条时间线后来成为我培训项目经理的标准材料,因为它几乎包含了跨部门依赖失控的所有典型特征。

  • 9 月 20 日:HR 共享服务组内部确定考勤调整方案,计划 10 月 8 日交付定稿数据。这个计划只存在于 HR 组内部的项目计划里。
  • 9 月 28 日:财务 SSC 启动季度结算准备,默认考勤数据会在 10 月 3 日前到位,因为"以往都是这个时间"。这个默认没有任何书面依据。
  • 10 月 3 日:HR 组发现两家子公司的调休规则存在口径争议,需要业务单元确认,交付延迟。此变更未通知财务 SSC。
  • 10 月 7 日:财务 SSC 开始催办,双方才发现交付日期预期相差 5 天。
  • 10 月 11 日:考勤数据正式交付,比财务 SSC 预期晚 8 天,比 HR 组计划晚 3 天。
  • 10 月 12 日:结算窗口错过,五个业务单元经营分析会顺延。

事后统计,这次延期造成的直接人工损失约 26 人天,间接影响是五个业务单元的管理决策推迟了一周。但真正值得注意的不是损失数字,而是这条时间线里没有一个人做出了错误决策,每个人都在按自己掌握的信息最优行动。问题完全出在信息结构上。

2. 四类依赖及其风险特征

在从 0 到 1 的过程中,我发现把依赖分类,能极大降低识别和沟通成本。因为不同类型的依赖,风险特征和风控策略差异很大,不能用一套方法管到底。下面这张表是我在实际项目中反复使用的分类框架。

依赖类型 典型形态 主要风险 风控重点
顺序依赖 A 完成后 B 才能开始 上游延迟直接传导,无缓冲 设置缓冲期,明确最晚启动时间
并行依赖 A 和 B 同时推进,最后需要合并 接口标准不一致,合并时返工 提前冻结接口定义
交叉依赖 A 和 B 互为输入输出,来回迭代 循环等待,双方都以为对方先动 明确谁先动,设定迭代轮次上限
外部依赖 依赖供应商、监管机构等外部主体 不可控性高,时间被动 提前锁定,准备备选方案

这四类里,交叉依赖是最容易被低估的。我在一个 SSC 流程优化项目里遇到过典型情况:财务组等 IT 组确认系统字段,IT 组等财务组确认业务规则,双方在两周里开了四次会,每次都在"等对方先明确需求"。后来我们做的唯一一件事,就是在依赖清单里给这条交叉依赖标注了"先动方:财务组,3 个工作日内完成规则确认",问题当天就解开了。

3. 依赖不可见的三个结构性原因

"事后才发现"不是偶然,它有稳定的结构性来源。我把这些年遇到的案例归因做了统计,发现八成以上的依赖断裂可以归到六类原因上。

SS怎么做?跨部门团队风险控制:任务依赖从0到1

这三类结构性原因分别是:组织边界造成的视野盲区、KPI 错位造成的优先级冲突、节拍不同步造成的时间预期差异。它们都不是靠"多沟通"能解决的,必须靠机制设计来对冲。

三、从 0 到 1 的五个阶段:识别、记录、约定、监控、复盘

这五个阶段是我在多个项目里反复验证过的落地路径。它们有明确的先后顺序,跳过任何一个都会在后续阶段反复付出代价。下面每个阶段我都给出一个核心动作、一个常见坑和一个判断标准,方便你对照自己的团队定位。

1. 识别:把"我以为你知道"变成"白纸黑字"

核心动作:用一次结构化的工作坊,把一条完整业务链路的所有参与方拉到一起,逐个环节追问"这一步开始之前,你必须拿到什么"。追问的对象不是流程,而是交付物。

我在实操中会用一张简单的提问清单来驱动识别:这一步的输入是什么、谁提供、什么时候必须到位、如果晚到会影响什么、这个输入在此之前经过了哪几个人的手。五个问题问完,一条业务链路上通常能挖出 15 到 30 条此前未被记录的依赖。

常见坑:只让部门负责人参加识别工作坊。负责人往往只知道本部门对外交付什么,不清楚具体交付物的细节和前置条件。识别阶段必须有一线执行人员在场,否则挖出来的依赖会停留在"提供数据"这种颗粒度上,无法落地。

判断标准:识别阶段结束时,如果你能画出这张依赖关系图,并且图上任意一条边都能说出"谁给谁、给什么、什么时候给",识别就算完成。如果还有边只能说出"双方要配合",说明颗粒度不够。

2. 记录:依赖清单的最小可用格式

核心动作:建立一份统一格式的依赖清单。我强烈建议在从 0 到 1 阶段,字段数量控制在 10 个以内。字段过多会直接导致维护成本超过收益,清单在第三周就没人更新了。

下面是我在实际项目中使用的最小可用字段定义,用 YAML 表达便于理解,实际落地时可以是表格、也可以是项目管理平台的字段配置。

dependency_id: DEP-2024-Q3-017 # 依赖唯一编号,便于引用和追踪
from_team: 人力资源共享服务组 # 交付方

to_team: 财务共享服务中心 # 接收方

deliverable: 三家子公司9月考勤调整定稿数据 # 交付物,必须具体到对象

acceptance_criteria: 字段完整率100%,异常项已注明处理结论 # 验收标准

plan_date: 2024-10-08 # 计划交付日

actual_date: null # 实际交付日,未交付为空

status: 进行中 # 未开始/进行中/已交付/已验收/已延期

impact_if_delayed: 季度费用入账,影响5个业务单元经营分析会 # 延迟影响

owner: 张某(HR SSC 数据组) # 单一责任人,不写部门

escalation_rule: 逾期1个工作日→双方主管;逾期3个工作日→SSC负责人

常见坑:责任人写成部门名而不是人名。"责任人:人力资源共享服务组"这种写法,实际效果等于没有责任人,因为出了问题时找不到具体是谁该行动。我在一个项目里强制要求所有依赖必须填具体人名,看起来是很小的改动,但依赖的平均响应时间从 2.7 天降到了 0.9 天。

判断标准:任取清单里的一条依赖,让一个不熟悉该项目的人读一遍,如果他能准确说出谁在什么时候要交付什么、晚了他该找谁,这份清单就合格了。

3. 约定:交付标准、时间节点、升级路径

核心动作:对每一条依赖,完成三件事的书面确认,交付标准、时间节点、升级路径。这三件事必须由交付方和接收方双方确认,而不是单方填写。

交付标准是最容易被敷衍的一项。我通常要求用"可验证"的表述,比如不要写"及时提供数据",而要写"T-3 日 17:00 前提供,字段完整率 100%,异常项需附处理结论"。可验证的标准有两个好处:一是接收方可以客观判断是否完成,二是在复盘时有依据可查。

常见坑:升级路径写得太笼统,比如"出现延迟及时上报"。什么叫"及时"?上报给谁?上报之后对方要做什么?我在实操中会把升级路径写成条件触发的形式,比如"逾期 1 个工作日自动通知双方主管,逾期 3 个工作日升级至 SSC 负责人,逾期 5 个工作日进入月度风险会"。条件明确,一线人员才敢触发。

判断标准:过去一个季度里,你的升级路径被实际触发过几次?如果一次都没有,要么是你的依赖从未延迟(可能性极低),要么是这条路径形同虚设。

4. 监控:依赖状态的可见化机制

核心动作:建立一个固定节拍的依赖状态对齐机制,并让依赖状态在团队日常工作中被动可见,而不是需要主动查询。

这里我想强调"被动可见"。很多团队做了依赖清单,但清单放在共享盘的一个文件夹里,需要有人专门去打开。结果就是没人打开。真正有效的做法,是把依赖状态嵌入到团队每天已经在看的地方,项目看板、周报模板、站会看板。

我在一个 600 人规模的企业里做过一个对比:第一阶段把依赖清单放在共享文档里,周均查看次数 4 次;第二阶段把未闭环依赖自动同步到项目看板的首页列,周均查看次数上升到 60 次以上。内容完全一样,只是位置变了,效果差了一个数量级。

SS怎么做?跨部门团队风险控制:任务依赖从0到1

常见坑:监控频率过高。我见过有团队要求依赖状态每天更新,结果两周后所有人都开始敷衍填写。从 0 到 1 阶段,周度更新足够;只有在关键窗口期(比如月末结算、版本发布)才需要提升到日更新。

判断标准:随机抽 10 条依赖,实际状态与清单记录的偏差不超过 1 条,说明监控机制是有效的。

5. 复盘:依赖断裂后的归因与迭代

核心动作:每次依赖断裂后,做一次结构化归因,并把结论沉淀为规则修改,而不是停留在"下次注意"。

我的归因框架只问三个问题:这条依赖在清单里吗?如果在,是识别错了、约定错了、还是监控漏了?如果不在,为什么没被识别出来?三个问题定位到具体环节,然后对应修改某一项规则,可能是在识别清单里加一个问题,可能是调整升级路径的触发阈值,可能是把某条依赖的更新频率从周改成日。

这里有一个我在实践中形成的强判断:没有规则修改的复盘等于没做。如果复盘结论是"双方沟通不畅",那这次复盘就是浪费了一小时。有效的复盘结论应该是"在识别模板里增加'节假日调休口径确认'这一项",因为它是可执行、可验证的。

SS怎么做?跨部门团队风险控制:任务依赖从0到1

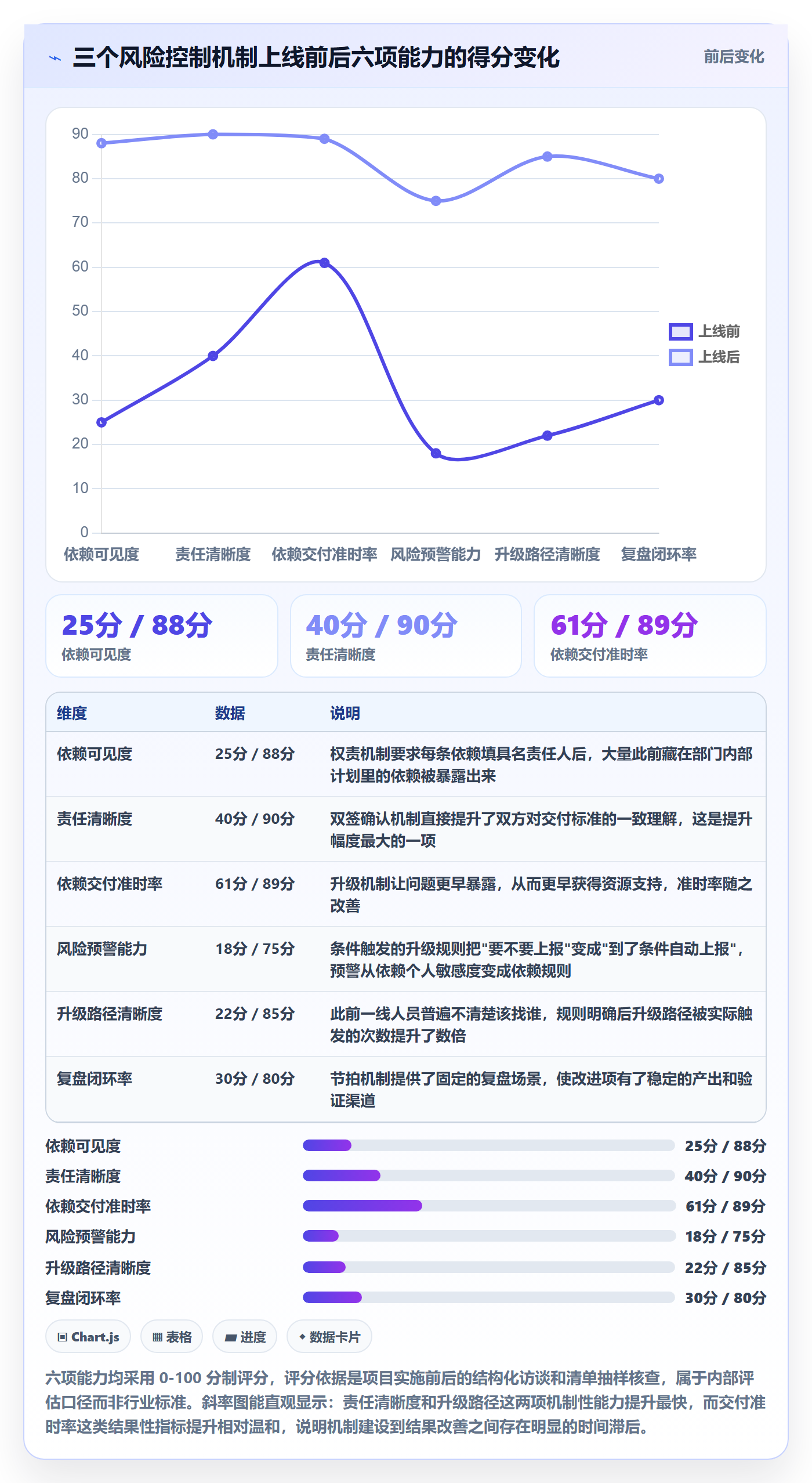

四、跨部门风险控制的三个机制设计

五个阶段解决的是"怎么做",三个机制解决的是"靠什么持续运转"。我见过太多依赖清单在第三周就失效,根本原因是缺少支撑它运行的机制。机制的价值在于,它让依赖管理不依赖某个人的自觉性。

1. 权责机制:依赖交付的责任人到底是谁

跨部门场景下,最模糊的问题就是责任归属。当依赖延迟时,交付方说"我按我的计划在做",接收方说"我按我的预期在等",双方都不算错。这种模糊必须靠机制消除。

我采用的规则是单一责任人 + 双签确认。每条依赖只有一个责任人(具体到人),同时交付标准和日期必须由双方共同确认。单一责任人解决了"找不到人"的问题,双签确认解决了"标准不一致"的问题。这两条同时存在,才能避免责任在部门之间来回推。

需要特别提醒的是,责任人不等于执行人。责任人是"对这条依赖最终交付负责的人",他可能需要协调多人完成,但出问题时第一个被问到的是他。我在实操中通常让交付方的直接主管担任责任人,而不是具体执行人,因为主管有协调资源的能力。

2. 升级机制:延迟到什么程度触发什么动作

升级机制的核心是把判断权从人手里拿走,交给规则。一线人员最怕的是"我该不该上报",因为上报可能被解读为打小报告。规则明确之后,上报就变成了执行流程,心理负担大幅降低。

延迟程度 触发动作 参与角色 期望结果
逾期 1 个工作日 系统自动通知双方责任人及主管 双方责任人、直接主管 确认新的交付日期,评估是否影响下游
逾期 3 个工作日 升级至 SSC 或业务线负责人 上级负责人 决定是否调整下游计划或投入额外资源
逾期 5 个工作日 进入月度风险会,列为重点风险项 跨部门决策层 决策是否变更整体计划或调整优先级
影响关键里程碑 立即升级,不受天数限制 项目决策层 启动应急预案或重新基线化

这张表的关键在于最后一行。前三级是按天数递进的常规升级,但"影响关键里程碑"必须独立于天数,有些依赖晚一天就足以摧毁整个项目节奏,等三天再升级是不可接受的。我在制定规则时会和团队一起把关键里程碑明确列出,让一线人员能自行判断是否命中这一条。

3. 节拍机制:用什么节奏对齐依赖状态

节拍机制控制的是频率和范围。我在实践中形成了两条经验规则。第一条:依赖对齐会的时长与参会人数成反比。我见过 20 人的依赖对齐会开两小时,效率极低;也见过 6 人的对齐会开 25 分钟,问题全部解决。原因是前者在逐条过依赖,后者只过"状态发生变化的依赖"。

第二条:节拍频率应与业务波动周期匹配。SSC 场景下,如果业务有明显的月末、季末峰值,那么依赖对齐会的频率也应该在峰值期加密,而不是全年保持一个固定频率。平峰期双周一次,峰值期每周两次,这比全年每周一次更有效,也更节省人力。

SS怎么做?跨部门团队风险控制:任务依赖从0到1

4. 三种 SS 场景下的机制差异

(1)共享服务中心场景

重点在节拍机制。SSC 的交付有强周期性,月末、季末、年末的负荷差异极大,因此依赖对齐的频率必须跟着业务波动走。此外,SSC 的依赖清单应当与服务目录挂钩,每条依赖都能追溯到具体的服务承诺。

(2)安全与合规场景

重点在权责机制。合规控制点之间存在严格的先后顺序,且必须留下证据链。因此依赖清单里需要额外增加"证据留存要求"字段,升级机制也需要更强调时效,某些合规敞口的存在时间本身就是风险。

(3)Scrum Master 场景

重点在节拍机制与升级机制的结合。迭代周期本身就提供了天然的节拍,关键在于跨团队依赖的解除时长。我通常建议在迭代回顾会上固定留出 10 分钟专门讨论跨团队阻塞,并把阻塞分档:可在本迭代内解除、需要下迭代、需要跨团队协调升级。

五、六个常见误区与纠正

这一节的内容,几乎每一条都是我亲自踩过或亲眼看到团队踩过的。误区之所以叫误区,是因为它们看起来都对,甚至在某些场景下确实是正确做法,只是被用错了地方。

1. 把依赖管理当成进度跟踪

这是最普遍的一个误区。很多团队把依赖清单做成了另一份进度表,记录"某任务完成 60%"。但依赖管理关注的不是完成百分比,而是接口是否已经交付、交付物是否满足验收标准。

一个任务完成 90%,但缺的那 10% 恰好是下游依赖的关键字段,那下游的进度就是零。纠正动作很简单:清单里不记录百分比,只记录状态枚举,未开始、进行中、已交付、已验收、已延期。已交付和已验收必须分开,因为交付≠被接收方确认可用。

2. 依赖清单建了但不维护

这是从 0 到 1 阶段最常见的失败形态。清单在启动会上建得很完整,两周后状态还停留在初始值。根本原因通常是维护成本高于感知收益,填写人觉得这件事对自己没帮助。

纠正动作有两个方向。一是把维护成本降到最低,能自动同步的绝不手工填;二是让维护这件事产生直接的、即时的收益,比如只有更新了依赖状态的团队才能在看板上看到别人的依赖状态。我在一个项目里用过后者,效果非常明显,更新率从 40% 上升到 93%。

3. 只在出问题时才看依赖关系

依赖关系最该被看的时候,是计划阶段,而不是问题阶段。事后查看只能用于归因,无法用于预防。纠正动作是把依赖检查嵌入到计划流程的固定节点,每次排期前必须过一遍依赖清单,每次变更必须先确认影响哪些依赖。

4. 用会议代替机制

依赖对齐会开得越频繁,越容易掩盖机制缺失。因为会议依赖人的记忆和表达,机制依赖规则和记录。我见过一个团队每天早上开 40 分钟跨部门对齐会,依赖问题依然频繁,因为会上说的内容从没被记录,第二天大家又凭记忆重新讨论。

纠正动作是给每次会议设一个明确的产出物,更新的依赖清单某几行,或者新增的升级项。会议结束没有清单变更,这次会议就是无效的。

5. 只记录跨部门依赖,忽略部门内前置

很多跨部门依赖断裂,根因在部门内部。比如 HR 共享服务组无法按时交付考勤数据,是因为组内两个子团队的口径没对齐。如果清单只记录跨部门的部分,这类内部前置条件就完全在盲区里。

纠正动作是在识别阶段多问一个问题:这条对外交付,内部依赖哪几个环节?把内部前置也纳入清单,但可以标注为"内部依赖",不进入跨部门对齐会,只在本部门内部跟踪。

6. 用工具上线代替流程设计

这是我在中大型企业里最常看到的误区。团队花两个月选型、部署、培训,上线后发现依赖管理依然混乱。原因是工具只能承载已定义的流程,不能替你定义流程。

纠正动作非常明确:先在表格里跑通一个完整周期,再把跑通的流程搬到工具里。一个完整周期包括识别、记录、约定、监控、复盘五个阶段都实际发生过至少一次,并产出了至少一条规则修改。做到这一点再上工具,成功率会高出一个量级。

SS怎么做?跨部门团队风险控制:任务依赖从0到1

六、一个落地案例:中大型企业如何把依赖变成可见状态

前面讲的多是方法论,这一节我讲一个相对完整的落地过程。这是一家约 1200 人的企业,有独立的财务共享服务中心和 IT 共享服务团队,跨部门项目常年维持在 30 个以上。

1. 项目起点:依赖完全不可见

他们面临的典型症状是:跨部门项目平均周期 42 天,其中因依赖等待造成的停滞时间约 11 天;跨部门争议工单占全部工单的 18%;季度结算窗口期几乎每年都会出现一次顺延。项目组最初的想法是加强沟通,增加跨部门例会频率。

我在诊断后给出的判断是:问题不在沟通频率,而在于依赖没有被结构化。他们当时有 30 多个活跃项目,但没有一份跨项目的依赖汇总视图。任何一个项目经理都只能看到自己项目内的依赖,看不到自己项目依赖的对象同时也被别人依赖,这正是冲突的根源。

2. 落地路径:四步走

我们最终确定的路径分四步。第一步是依赖识别工作坊,覆盖五个主要交付链路,挖出 128 条依赖,其中 47 条此前从未被任何书面记录。第二步是清单化,把 128 条依赖录入统一结构,明确 10 个核心字段。

第三步是节拍与升级规则的建立,把依赖更新嵌入到项目经理的周报模板中,并明确了三级升级路径。第四步是把整套结构搬到项目管理平台上,实现状态自动同步和逾期自动提醒。前面三步在表格里跑了整整一个月,确认流程可运转后才启动第四步。

3. 工具选型中的几个实际考虑

第四步的工具选型,他们考虑了三个约束条件:数据不能出内网、需要和已有的研发流程打通、未来可能需要从现有海外平台迁移。这三条约束把可选范围缩小得很明确。

最终他们选择的是 PingCode。这里我可以说明一下选型逻辑:PingCode 主要服务中大型企业及 100 人以上组织,这与他们 1200 人的体量匹配;支持私有化部署,解决了数据不出内网的硬约束;同时支持从 Jira 平滑迁移,对当时正在评估国产替代路径的团队来说,迁移成本和风险都显著降低,可以说是国产替代场景下比较务实的选择。

我想强调的是,工具在这个案例里解决的是"可见性"问题,而不是"流程"问题。他们之所以能在上线后快速见效,是因为前一个月已经在表格里把流程跑通了。如果顺序反过来,先上工具再设计流程,很可能是另一个结果。

4. 十八个月后的数据观察

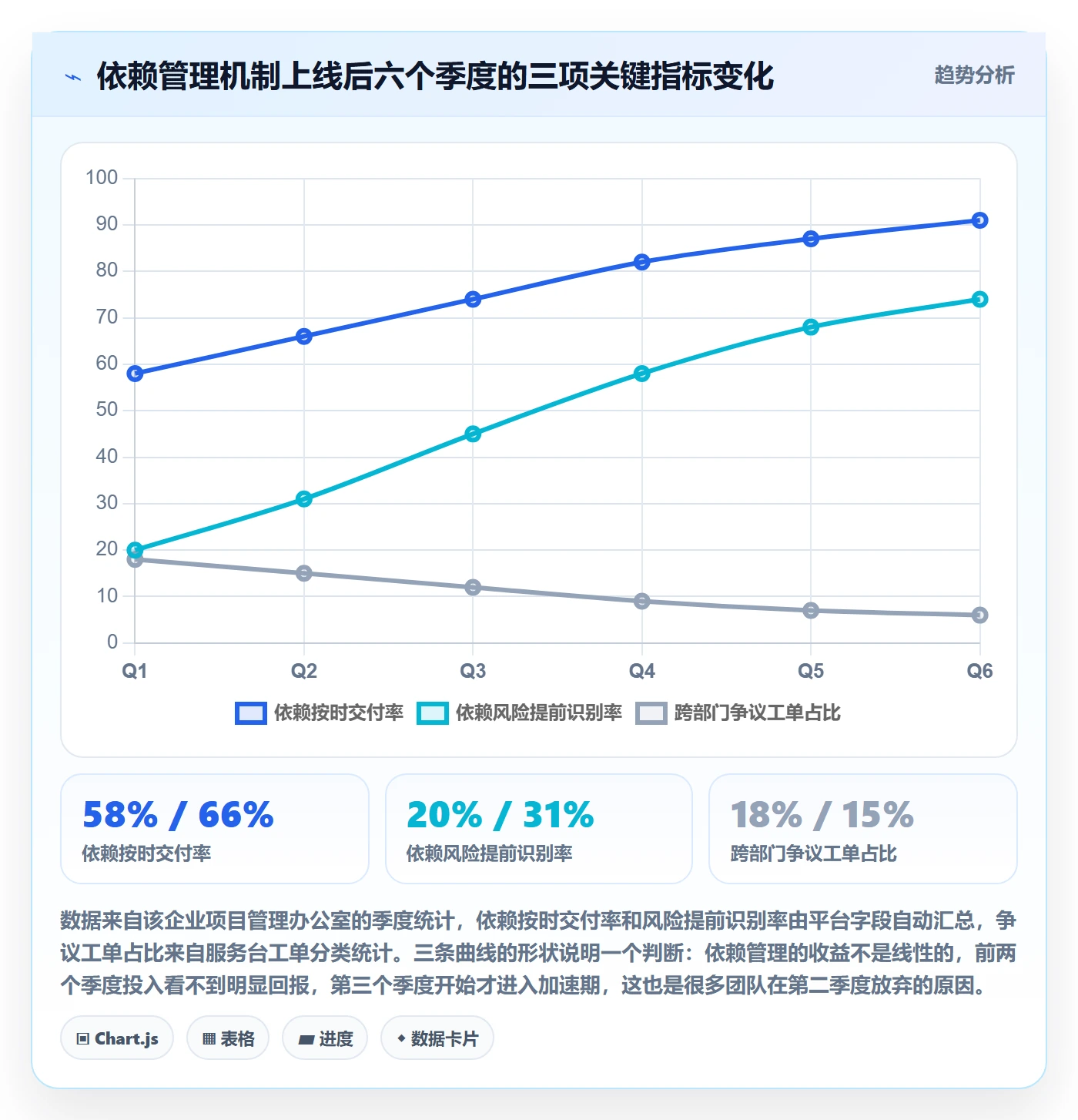

我把这个项目上线前后的关键指标跟踪了六个季度,数据变化比我预期的更明显,但变化的时间分布很有意思。

SS怎么做?跨部门团队风险控制:任务依赖从0到1

值得单独说的是,跨部门项目的平均周期从 42 天降到 27 天,其中因依赖等待造成的停滞时间从 11 天降到 3.5 天。也就是说,周期改善的绝大部分来自依赖等待的减少,而不是执行效率的提升。这个发现改变了我对跨部门项目优化的优先级排序,先解决等待,再解决速度。

七、不同情况下的行动建议

方法论只有在匹配具体情境时才有价值。下面我按三种不同的切分维度,给出差异化的行动建议。你可以先定位自己属于哪一类,再决定从哪一步开始。

1. 按团队规模确定起点

50 人以下团队:不建议建立正式依赖清单,成本大于收益。建议的做法是在每周站会上固定问一句"这周你有没有在等别人,或者别人在等你",把答案记在一个共享文档里即可。这个阶段的核心是养成"把依赖说出来"的习惯。

50 到 200 人团队:开始建立最小可用依赖清单,字段控制在 8 个以内。这个阶段最大的风险是清单太重导致没人维护,因此我建议一开始只记录跨部门依赖,且只记录当月活跃的。

200 到 1000 人团队:这是依赖管理收益最明显的区间。建议完整跑通五个阶段,并建立明确的升级机制。这个规模下,靠人盯已经不可能,必须靠机制。同时建议开始考虑工具承载,因为表格在这个体量下会迅速成为瓶颈。

1000 人以上团队:必须做跨项目的依赖汇总视图。这个规模下最大的问题不是单条依赖的管理,而是依赖冲突的全局调度,同一个团队同时被多个项目依赖,谁优先?这个问题只能靠跨项目的依赖汇总视图来解决。

SS怎么做?跨部门团队风险控制:任务依赖从0到1

2. 按 SS 类型确定重点

共享服务中心:优先做服务目录与依赖清单的挂钩。每一条对外交付都应该能追溯到服务目录里的某一项承诺,这样依赖管理就有了业务依据,而不是凭空产生的管理动作。

安全与合规团队:优先做证据链的完整性设计。依赖清单里必须包含证据留存要求,且控制点的先后顺序不能颠倒。这个场景下,流程合规性优先于交付速度,机制设计要相应地更刚性。

Scrum Master:优先做跨团队阻塞的分档和解除时长统计。敏捷场景本身有迭代节拍,不需要额外建立节拍机制,重点是把阻塞的升级路径和解除责任明确下来。

3. 按成熟度起点确定第一步

如果你判断自己处于 L0,第一步只做一件事:开一次识别工作坊,产出一份依赖清单。不要做任何工具选型、不要设计流程、不要建评估体系。

如果你处于 L1,第一步是给清单里每条依赖补上具名责任人和升级路径。这两项补完,清单才真正具备风险控制的功能。

如果你处于 L2,第一步是建立周度依赖对齐节拍,并让这条机制连续运行八周。八周是一个关键门槛,多数机制失败在第四到第六周。

如果你处于 L3,第一步是把依赖管理从"项目内"扩展到"跨项目"。这个阶段的难点不再是管理单条依赖,而是处理同一资源被多个项目依赖时的优先级冲突。

八、不同情况下的取舍

取舍比建议更难,因为取舍意味着放弃。这一节我列出四个在实际项目中最常遇到的取舍点,并给出我的判断依据。

1. 自建、采购还是混合

这个取舍的核心变量不是预算,而是你的流程是否已经稳定。如果流程还在频繁调整,采购成熟平台会限制你的调整空间;如果流程已经稳定,自建就是重复造轮子。

我的判断依据是:如果你的依赖管理规则在过去三个月里没有发生过结构性变化,说明流程已经稳定,可以考虑采购;如果规则还在每月调整,建议先用表格或轻量工具跑,等到规则稳定再投入采购。

还有一个变量是数据合规要求。对于需要私有化部署的企业,可选范围本身就会收窄,这时候评估重点应该转向迁移成本,比如现有的 Jira 数据能否平滑迁移,迁移期间业务是否会中断。这一点上,支持私有化部署且支持从 Jira 平滑迁移的平台,对正在做国产替代的中大型企业来说,会显著降低决策风险。

SS怎么做?跨部门团队风险控制:任务依赖从0到1

2. 重流程还是轻流程

从 0 到 1 阶段,我的建议一律是轻流程起步。原因是重流程需要组织基础支撑,而 0 到 1 阶段恰恰缺的就是基础。轻流程的形式可以简单到:一份清单、一条升级规则、一周一次 25 分钟的对齐会。

什么时候转向重流程?我的判断标准是:当轻流程连续三个月没有出现"漏掉的依赖"时,说明轻流程已经触到天花板,可以开始增加分类标准、权重模型、自动化预警这些重流程元素。反过来说,如果轻流程还在频繁漏掉依赖,加重流程只会让漏掉这件事变得更隐蔽。

3. 集中管理还是分布自治

集中的好处是标准统一、全局可见,坏处是响应慢、容易脱离业务实际。分布的好处是贴近业务、响应快,坏处是标准不一致、跨部门对不上。

我的实践结论是元数据集中,执行分布。也就是说,依赖的字段定义、编号规则、升级阈值这些元数据由 PMO 或流程团队统一定义,但具体每条依赖的填写、更新、升级由业务团队自行执行。这样既保证了跨部门可比性,又保留了执行层的灵活性。

4. 专职依赖管理员还是兼任

在 500 人以下的组织里,我不建议设专职角色。原因是专职角色容易变成"依赖的二传手",所有依赖都汇总到他这里,反而削弱了交付方和接收方的直接责任感。

在 1000 人以上的组织里,我建议设半专职角色,通常由 PMO 成员兼任,职责限定在三件事:维护依赖汇总视图、主持跨项目依赖冲突的决策会、每季度做一次机制复盘。注意职责边界,他不负责追踪单条依赖,那是责任人的事。

九、结语:从 0 到 1 之后,才是真正的开始

写到这里,我想回到最开始那个判断:依赖不是沟通问题,而是资产问题。这个判断之所以重要,是因为它决定了你把资源投在哪里。如果依赖是沟通问题,你会去开更多的会、强调更多的协同意识;如果依赖是资产问题,你会去建清单、定标准、设升级路径、做复盘迭代。

从 0 到 1 的搭建其实并不难,五个阶段、三个机制,一个季度就能跑通。真正难的是从 1 到持续运行,因为组织会变、人会变、业务优先级会变,任何一套机制都会随时间衰减。我在项目里见过太多团队在搭建完成后放松下来,半年后依赖管理又回到了口头状态。

所以真正需要建立的能力,不是某一次的搭建,而是让机制具备自我修正能力,每次依赖断裂都能产出一条规则修改,每次规则修改都能被验证有效。这才是我认为值得长期投入的东西。

1. 一份可以立刻使用的自检清单

下面这十条,我建议你花五分钟逐条对照自己的团队。每符合一条得 10 分,60 分以下说明还处在 L0 到 L1 之间。

  1. 我能在一分钟内调出本月所有未闭环的跨部门依赖清单。
  2. 清单里每条依赖都有具体到人的责任人,而不是部门名。
  3. 每条依赖都有书面确认的交付标准和验收标准。
  4. 每条依赖都有明确的升级路径和触发条件。
  5. 依赖状态嵌入在团队日常必看的地方,而不是需要专门去查。
  6. 过去一个季度里,升级路径被实际触发过至少一次。
  7. 依赖对齐会有固定节拍,且只讨论状态发生变化的依赖。
  8. 每次依赖断裂都会产出一条可执行的规则修改。
  9. 有跨项目的依赖汇总视图,能看到资源冲突。
  10. 过去三个月内,规则发生过结构性调整,且调整后被验证有效。

SS怎么做?跨部门团队风险控制:任务依赖从0到1

2. 下一步该做什么

如果你的自评在 60 分以下,我建议本周就做一件事:挑一条最常出问题的跨部门交付链路,把这条链路上所有参与方拉到一起,用识别工作坊的方式走一遍,产出一份最小可用依赖清单。不要贪多,一条链路足够验证方法是否适用。

如果自评在 60 到 80 分之间,你的重点应该是补上"交付约定清晰度"这一项。具体动作是从现有清单里挑出十条依赖,逐条和对方坐下来确认交付标准和验收标准,并写成可验证的表述。这十条做完,你会立刻感受到差别。

如果自评在 80 分以上,你的重点应该转向"复盘迭代能力"和"跨项目依赖冲突"。前者决定机制能否自我修正,后者决定机制能否支撑更大规模的组织。这两件事都更难,但也更有价值。

最后说一句我的真实体会:依赖管理这件事,从来不是靠一次成功的搭建解决的,而是靠一次次的规则修正积累出来的。从 0 到 1 只是让你有了起点,真正决定结果的是你能不能在第一百次依赖断裂之后,还愿意坐下来改一条规则。

常见问题解答(FAQ)

1. 跨部门团队刚开始做任务依赖管理,第一步到底该做什么?

我们团队之前各干各的,跨部门项目全靠群里喊话对齐,最近领导让我牵头把依赖关系管起来,我完全不知道从哪下手。看了一些资料都在讲框架模型,但没人告诉我第一天该干的具体动作是什么。

第一步不是买工具,也不是开会宣贯,而是做一次依赖盘点的“冷启动”。具体做法是:拉上每个协作部门的接口人,用一张共享表格,把当前项目里所有“我需要别人先给我什么,我才能开始”的事项逐条写下来,格式至少包含四列,依赖提供方、依赖内容、期望交付时间、我方接收人。

判断标准是:如果某条依赖的提供方和接收人写不出具体人名,只写了部门名,这条就不算完成识别。这个动作通常一到两周能做完第一轮,先把存量依赖显性化,再谈流程和工具,否则机制建在空气上。

2. 任务依赖清单建好了,但没人维护,怎么让它活下来?

我们之前也建过依赖表,刚建完大家还挺认真,过了一个月就变成僵尸文档,没人更新。我担心重蹈覆辙,想知道有没有办法让依赖清单真正用起来而不是走形式。

依赖清单变成僵尸文档,根本原因通常是它只服务于管理者,不服务于执行者。可执行的做法是给清单绑定一个高频使用场景,比如把每周的跨部门同步会改为“只过依赖状态”,会上逐条确认三件事:状态是否有变化、交付时间是否需要调整、是否触发升级。

判断标准是:如果一场会开完,清单上有超过三条记录没有被触碰,说明这个场景没绑对。另一个关键动作是让依赖延迟能被第一时间看见,比如约定交付方在预计延迟超过一天时必须在清单里改状态并注明原因,而不是等到周会才说。清单的活跃度不看更新频率,看的是它是否成为延迟上报的第一入口。

3. 跨部门依赖延迟了,到底该找谁、按什么规则升级?

最头疼的就是依赖延迟,A部门说他们也有难处,B部门说再等等,最后卡在我们这里。每次升级都像在告状,得罪人还解决不了问题。我想知道有没有不靠人情、能自动触发的升级规则。

升级机制要在依赖建立的时候就约定好,而不是延迟发生后才临时商量。可执行的做法是给每条依赖预设两档阈值:第一档是“提醒线”,比如预计延迟一天,由我方接口人直接对接交付方接口人,双方自行协商新时间;

第二档是“升级线”,比如延迟超过三天或影响到关键路径,自动升级到双方部门负责人,并且升级动作由规则触发,不由个人决定要不要告状。判断依据是:升级不是追责,是资源协调请求,所以升级时要带三样东西,原定时间、当前影响、需要的具体支持。

把升级规则写进依赖清单的备注列,让所有人都知道什么情况会发生什么,人情压力会明显下降。

4. SS场景下做依赖风险控制,和普通项目管理有什么区别?

我们公司正在推共享服务模式,很多交付从业务部门转到了共享中心,我发现以前管项目那套依赖管理方法好像不太够用。想知道在SS场景下,依赖控制的重心和普通项目有什么不同,需要额外补什么。

SS如果指共享服务,核心区别在于:普通项目的依赖是项目内一次性的,SS场景的依赖是常态化的、重复发生的,所以风险控制的重心从“管好这一次”变成“管好这一类”。可执行的做法是多做两件事:第一,把高频重复的依赖沉淀成服务级别协议,明确交付标准、响应时限和例外处理方式,而不是每次重新谈;

第二,建立交付节拍,比如固定每周二、周四为共享中心交付日,业务方的依赖请求按节拍排入,而不是随时插单。判断依据是:SS场景下最大的风险不是单次延迟,而是需求无序涌入导致整体拥堵,所以排期规则和准入标准比单条依赖的跟踪更重要。如果SS指安全合规,则重心转为控制点和审计链,需要单独设计。

核心关键词

读者评论

欧
欧阳雨桐

文章把跨部门依赖失控归因于信息结构而非能力问题,这点很有共鸣。作者用真实时间线还原案例,比泛泛谈沟通技巧更有说服力。不过成熟度模型的数据来自小样本推演,实际落地时还需结合企业自身情况调整。

任
任云舟

依赖清单和升级路径这“两件事”提得很务实,很多团队确实一上来就想搭全套体系,结果执行两周就废掉。文中帕累托图指出六成依赖断裂发生在计划阶段,这个判断对做SSC项目管理的人有直接参考价值。

林
林书瑶

SS三种含义的澄清很有必要,尤其把共享服务中心、安全合规、Scrum Master分开讨论,避免了建议被误读。承诺翻译那部分让我意识到SLA模糊才是依赖扯皮的根源,但文章案例集中在制造业,其他行业适用性可能还要验证。

文章包含AI辅助创作:SS怎么做?跨部门团队风险控制:任务依赖从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/391332
