去年我接手了一个 40 人规模的软件交付项目,上线前两周复盘甘特图时,发现了一个反常识的现象:延期最严重的三个任务,本身都没有超期。真正吃掉时间的是它们之间的等待,测试团队在等开发提测,开发在等环境就绪,运维在等配置确认。每一段等待单独看只有一两天,加起来吞掉了整整 11 个工作日。
那次复盘之后,我把项目里所有依赖关系导出,逐条审查。结果很刺眼:全表 200 多条依赖连线中,FS(完成-开始)占了绝大多数,而真正适合并行推进、本该用 SS(开始-开始)的地方,几乎全被我排成了串行。这不是工具的问题,是我对依赖类型的理解停在了"知道有四种"的层面,从没认真想过"什么时候该用哪一种"。
这篇文章就是那次踩坑之后的完整沉淀。我会把 SS 依赖从识别、设置、验证到动态维护的全流程拆开讲清楚,也会说明它在哪些情况下能真正压缩项目周期,在哪些情况下反而会制造资源冲突。
一、先说结论:SS 依赖不是高级技巧,而是并行协作的开关
1. SS 依赖到底解决什么问题
SS 依赖(Start-to-Start)的含义是:后置任务的开始时间,受前置任务的开始时间约束。前置任务一旦启动,后置任务就获得了启动条件。它和大多数人熟悉的 FS 依赖最大的区别在于,FS 是"你做完我才能做",SS 是"你开始我就能开始"。
这个区别看起来只是时间点的挪动,但它改变的是项目的结构。FS 把任务串成一条线,SS 把任务并成一片面。项目周期能不能压缩,很多时候不取决于单个任务做得多快,而取决于有多少任务被迫排在了别人的后面。

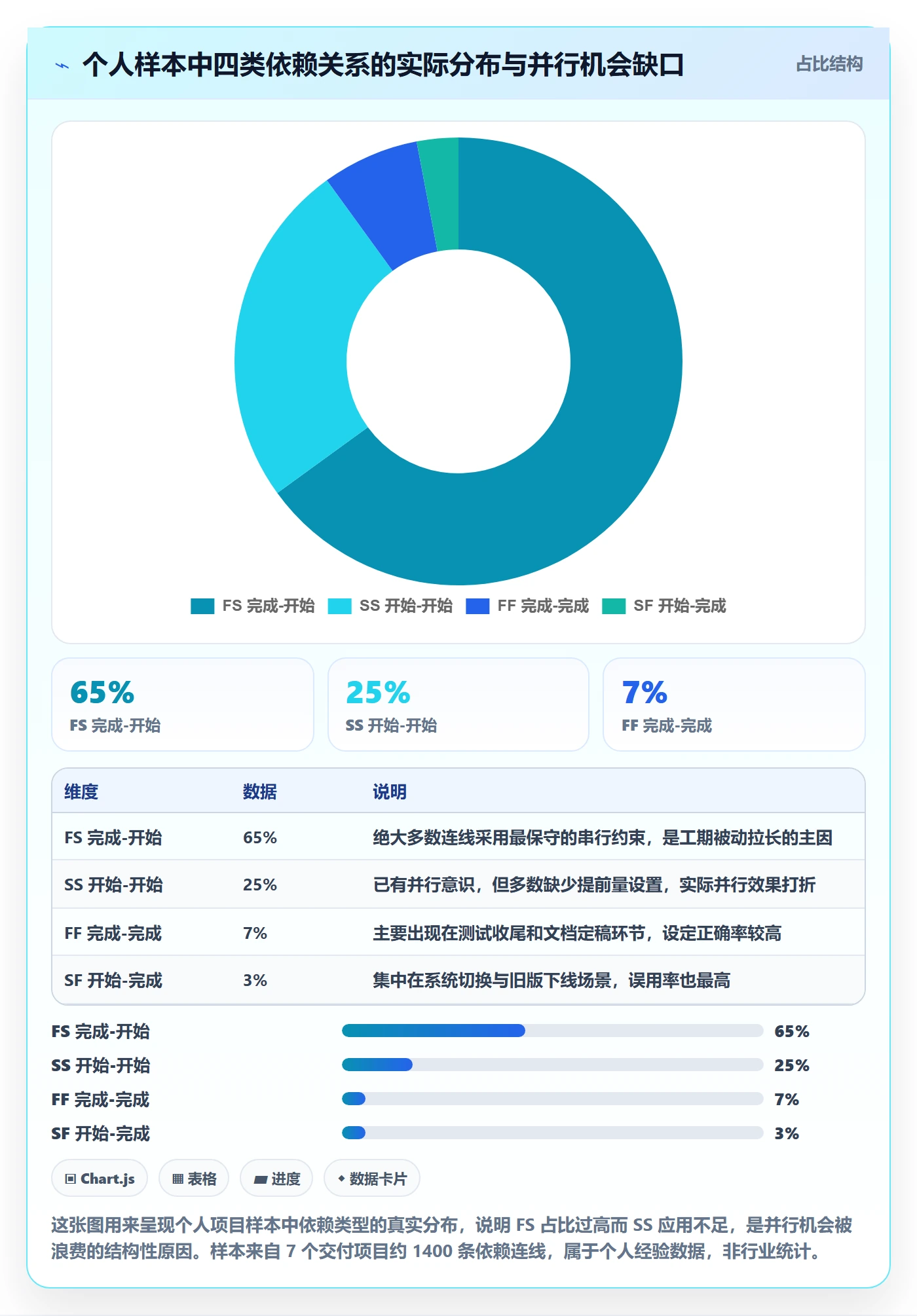

我后来做过一个粗略统计:在我经手的 7 个中大型交付项目、约 1400 条依赖连线里,FS 占比大约 65%,SS 占比接近 25%,剩下的 FF 和 SF 加起来不到 10%。而项目延期归因中,与"任务间衔接等待"相关的部分,占到了三分之一左右。这个样本是我个人的项目经历,不是行业统计,但它足够说明一件事:我们用了太多的 FS,却很少认真评估过哪些地方其实可以用 SS。
2. 三个我用了几年才敢下的结论
结论一:SS 依赖的价值不在于"提前开始",而在于"提前暴露问题"。把测试用例编写和编码并行起来,真正的好处不是省了几天,而是测试团队在编码第二天就能发现需求理解偏差,而不是等到提测那天。
结论二:SS 依赖必须配合提前量(Lead/Lag)使用,裸设 SS 是灾难。如果两个任务严格同时开始,而它们又需要同一批人投入,你得到的不是并行,是多任务切换带来的效率塌陷。
结论三:SS 依赖的维护成本高于 FS,必须做取舍。FS 是一次性设定,SS 需要随进度反复调整。设置 SS 的收益必须大于它带来的维护负担,否则不如老实串行。
3. 这篇文章的结构
我会先讲真实场景和基础认知,再拆解五个高频误区,然后给出"什么时候该用 SS"的判断逻辑,接着用 PingCode 的落地案例说明具体配置和数据变化,最后给出不同团队规模下的行动建议与取舍方案,以及一份可以直接复用的检查清单。

二、背景与真实场景:项目为什么总卡在"等"上
1. 一个我带过的真实项目场景
那是一个包含 6 个子系统的交付项目,团队 40 人,工期 5 个月。初始计划里,我把所有环节都排成了串行:需求评审完成 → 原型设计开始,原型确认完成 → 开发开始,开发完成 → 测试开始,测试完成 → 部署开始。
这是一张看起来毫无破绽的甘特图,每条连线都端正、对称、有理有据。但执行到第二个月,问题开始集中爆发。测试团队在第三周基本无事可做,因为开发还没交付任何可测模块;开发在第六周出现了严重的资源空转,因为测试环境还没搭好,而环境搭建又被排在了开发之后。
我当时的反应是"加人、加班、加沟通会"。两周之后我意识到,问题不在执行强度,在计划结构本身。那张甘特图上,没有任何一条线允许两个任务并行启动。所有任务的开始,都被前一个任务的完成卡住了。
2. 四种依赖类型速览
在展开 SS 之前,有必要把四种依赖类型放在一起看一遍。很多人对 FS 之外的类型只有模糊印象,这会导致在排计划时下意识只想到 FS。
| 类型 | 全称 | 约束关系 | 典型场景 | 常见程度 |
|---|---|---|---|---|
| FS | Finish-to-Start 完成-开始 |
前置完成,后置才能开始 | 开发完成才能提测;设计定稿才能开发 | 最常见 |
| SS | Start-to-Start 开始-开始 |
前置开始,后置才能开始 | 编码开始后开始写测试用例;环境搭建开始后开始部署脚本编写 | 常被忽略 |
| FF | Finish-to-Finish 完成-完成 |
前置完成,后置才能完成 | 单元测试完成,集成测试才能收尾;文档定稿,翻译才能收尾 | 较少见 |
| SF | Start-to-Finish 开始-完成 |
前置开始,后置才能完成 | 新系统上线后,旧系统才能下线;交接场景 | 极罕见 |
这四种类型里,SS 和 FF 是压缩工期的两种主要手段。SS 用于加速启动,FF 用于对齐收尾。但在实际排计划时,大多数人只用 FS,因为 FS 最直观、"最安全"。
3. SS 依赖的典型使用场景
我把 SS 依赖最常出现的场景整理成了几类,这几类几乎覆盖了软件交付和制造业项目中的大部分并行机会。
- 开发与测试用例并行:编码任务开始后,测试用例编写任务同步开始。前置是"编码",后置是"测试用例编写"。
- 多模块并行开发:公共组件或基础框架搭建开始后,各业务模块开发同步启动。这里的关键是"基础框架"只需开始,不必完成。
- 环境准备与部署脚本编写并行:服务器资源申请开始后,部署脚本即可开始编写,因为脚本编写不依赖环境真正就绪。
- 需求调研与竞品分析并行:用户访谈开始后,竞品分析可以同步启动,两者互为补充而非前后依赖。
- 施工与材料进场:地基施工开始后,材料供应商开始备货,而不是等结构完成。
- 文档与实施并行:实施开始后,操作手册同步编写,因为手册内容可以从实施过程中直接沉淀。

4. 项目延期到底卡在哪里

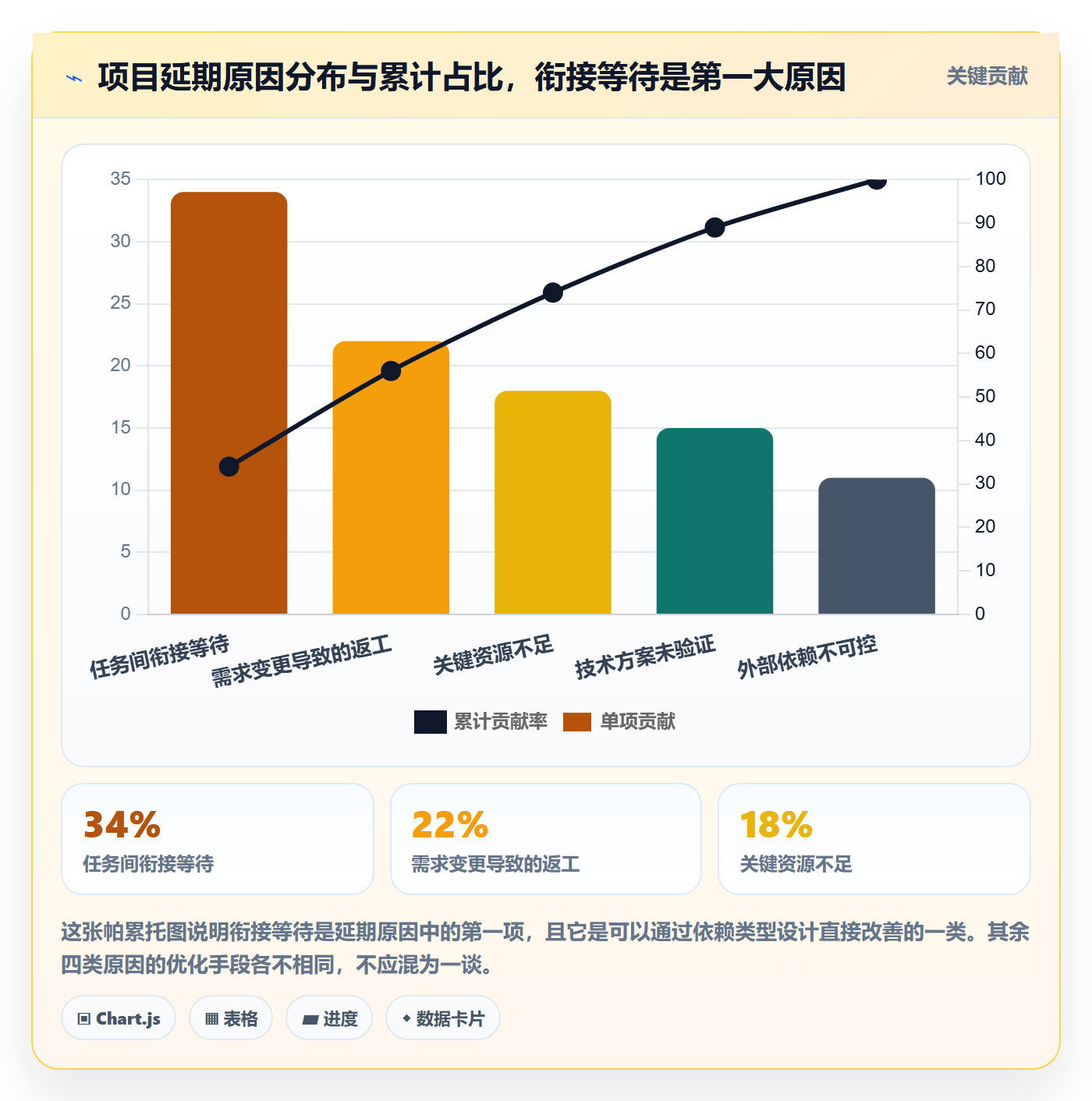

我把手上项目的延期归因做了一次分类统计,把每条延期记录归到五类原因里。结果里最值得注意的一项,是"任务间衔接等待"这一类。

衔接等待占比最高,恰恰说明依赖类型的选择不是排计划的细枝末节。它直接决定了任务之间是"接力"还是"并跑",而接力棒交接的那一刻,就是最容易丢时间的地方。
三、拆解常见误区:关于 SS 依赖的五个想当然
1. 误区一:把 SS 当成 FS 的变体
最常见的错误认知是:"SS 就是让两个任务同时开始,本质还是先后关系。"这个理解会直接导致设置错误。SS 不是"提前版 FS",它改变的是约束的性质,FS 约束的是"完成事件",SS 约束的是"开始事件"。
举个具体的例子。如果"编码"和"测试用例编写"用 FS 连接,测试用例必须等编码全部完成才能开始,测试团队在编码期间完全闲置。如果改成 SS,编码一开始测试用例就能启动,测试团队的工作量被平移到了编码周期内。
区别不只是时间。用 FS 时,测试团队拿到的是已经写完的代码,他们发现的需求理解偏差只能等到提测后反馈;用 SS 时,测试团队在写用例的过程中就会和开发持续对齐,很多偏差在编码阶段就被纠正了。
2. 误区二:提前量凭感觉填
SS 依赖如果不设提前量(Lag)或负提前量(Lead),两个任务就是严格同时开始。这在纸面上很漂亮,在执行中往往出问题。
我用过一个很粗糙但有效的检验方法:问自己"后置任务真正需要前置任务提供什么"。如果答案是"前置任务已经开始,我就能拿到我需要的信息/接口/环境",那么可以设 SS。如果答案是"我需要前置任务至少完成 30%,我才能开始",那就应该设 SS 加一个正的 Lag,让后置任务延迟启动。
很多人在这一步凭感觉填一个"3 天""5 天",结果要么设短了导致后置任务空转,要么设长了导致并行收益全部消失。Lag 的取值应该来自对"最小可用输入"的判断,而不是取个整数。
3. 误区三:设了 SS 就以为自动并行了
这是最容易被忽略的误区。SS 依赖只是计划层面的约束声明,它不会自动调度资源。如果两个 SS 连接的任务需要同一批人执行,那么设置 SS 的结果不是并行,而是多任务切换。
我在一个项目里犯过这个错:把"接口开发"和"接口文档编写"设成了 SS,两条任务同时启动。结果同一个开发人员上午写代码、下午写文档,两边都推进缓慢,实际效率比串行还低。后来我把它们改成 SS 加正 Lag,文档编写在接口开发开始 5 天后启动,开发人员先集中精力把接口结构定下来,文档写起来反而更快。
SS 并行成立的前提是资源可切分。要么是不同的执行人,要么是同一批人在不同阶段投入不同比例。如果两条任务都需要 100% 的同一个人投入,那 SS 就是伪并行。
4. 误区四:依赖关系设完就不再动
FS 依赖相对稳定,因为"完成"是一个确定的事件。SS 依赖要脆弱得多,因为它依赖的是"开始"这个动作,而开始时间在执行过程中会不断漂移。
前置任务延期三天开始,SS 连接的后置任务理论上也应该往后推三天。但如果没人维护这条依赖,后置任务就会按原定时间启动,然后在等待中空转。这就是为什么很多项目看起来"任务都按时开始了",但整体进度还是延期,因为开始的顺序错了。
5. 误区五:依赖颗粒度越细越好
我见过一个项目把任务拆到了 0.5 人天的粒度,依赖连线超过 600 条,SS、FS、FF 交织在一起。这张计划表在工具里看起来极其专业,但它有一个致命问题:没有人能维护它。
每一条依赖的变动都会引发连锁反应,项目经理每天要用两个小时手动调整依赖关系,最后的结果是所有人都不看这张表了,大家改用口头协调。依赖管理的颗粒度必须和团队的维护能力匹配,这是取舍,不是越细越好。

四、专业判断逻辑:什么时候该用 SS
1. 三个条件同时成立才用 SS
我现在的判断方法是一个三条件检验。三个条件全部满足,才考虑设置 SS 依赖;只满足两个,宁可先用 FS。
- 后置任务只需前置任务的"开始",不需要"完成"。后置任务所需的最小输入,在前置任务启动后就能获得。
- 后置任务和前置任务的资源可以切分。要么执行人不同,要么同一批人可以在时间上错开投入。
- 后置任务提前启动能带来可验证的收益。这个收益可以是工期压缩,也可以是风险提前暴露,但不能只是"看起来更并行"。
第 3 条最容易被跳过。有些任务提前启动并不会带来任何实际收益,只是让甘特图看起来更饱满。这种 SS 依赖是纯粹的维护负担。
2. SS 与 FS 的决策路径
把上面的三个条件串起来,就形成了一条可以直接照着走的判断路径。我把它固化成了下面这套流程,现在排计划时基本按这个顺序过一遍。
| 判断问题 | 是 | 否 |
|---|---|---|
| 后置任务需要前置任务"完成"才能开始吗? | 用 FS,不要犹豫 | 进入下一问 |
| 后置任务在前置任务"开始"后能获得最小可用输入吗? | 进入下一问 | 考虑 FF,或拆分任务 |
| 两者资源可以切分吗? | 进入下一问 | 用 FS,或增设资源 |
| 提前启动的收益可以量化或验证吗? | 设 SS,并配置提前量 | 用 FS,避免无效并行 |
3. 提前量怎么算,而不是怎么猜
设置 SS 之后,紧接着要决定 Lag 的值。我的做法是回到任务的输入端,找"最小可用输入"出现的时间点。
以"编码"和"测试用例编写"为例。测试用例编写真正需要的是什么?不是完整的代码,而是接口定义、数据结构和业务规则说明。这些东西通常在编码开始后的第 3 到 5 天稳定下来。所以这条 SS 依赖的 Lag 应该设在 3 到 5 天之间。
更精确的做法是拆解后置任务的前置输入。如果后置任务有 5 个输入项,其中 3 个在前置任务刚开始时就有了,2 个需要前置任务推进到一定阶段才出现,那么 Lag 就等于"第 2 个输入项出现的时间"。
我常用的一段校验逻辑是这样的,用来检查依赖关系里有没有明显的环和明显不合理的提前量:
依赖关系数据结构示例(JSON)
{
"task_id": "T-1024",
"task_name": "测试用例编写",
"depends_on": [
{
"predecessor": "T-1001",
"predecessor_name": "核心模块编码",
"type": "SS",
"lag_days": 4,
"reason": "接口定义与数据结构在编码启动后约4天稳定"
}
]
}
把 reason 字段写进依赖关系里,是我这几年坚持的一个习惯。半年后回头看这条依赖为什么设成 4 天,如果找不到当时的理由,这条依赖大概率需要重新评估。
# 依赖环检测与提前量合理性初筛(示意脚本)
def check_dependencies(tasks):
report = []
for task in tasks:
for dep in task["depends_on"]:
1. 提前量异常检测
if abs(dep["lag_days"]) > 15:
report.append(f"[警告] {task['task_name']} 提前量 {dep['lag_days']} 天,超出常规范围")
2. SS 依赖缺少理由说明
if dep["type"] == "SS" and not dep.get("reason"):
report.append(f"[提醒] {task['task_name']} 的 SS 依赖缺少设置理由")
3. 前置任务不存在
ids = {t["task_id"] for t in tasks}
if dep["predecessor"] not in ids:
report.append(f"[错误] {task['task_name']} 引用了不存在的前置任务")
return report
这段脚本没有做完整的环检测,实际项目里还需要做拓扑排序验证。但它已经能筛掉相当一部分拍脑袋设出来的依赖。我把它挂在每周的计划健康检查里,跑一遍只要几秒钟,比事后花两小时开会追责划算得多。

五、具体案例与数据观察:PingCode 里的 SS 依赖落地
1. 迁移前的状态
去年下半年,我们决定把一个 120 人规模的研发组织的项目管理系统从 Jira 迁到 PingCode。选择 PingCode 的原因有三点:一是它主要服务中大型企业及 100 人以上组织,和我们的组织规模匹配;二是支持私有化部署,满足我们对代码和项目数据不出内网的要求;三是支持从 Jira 平滑迁移,历史项目的依赖关系和工时数据不需要重建。
迁移前的状态是:项目计划用 Jira 甘特图管理,依赖关系只用了 FS 一种,而且大部分依赖是项目经理手动在描述字段里写明的,工具层面并没有真正建立连线。这意味着关键路径计算根本不准确,进度预测基本靠人肉判断。
2. 迁移过程中的依赖重建
迁移不是简单的数据搬运。我们在迁移前做了一轮依赖关系审计,把 3 个历史项目、约 900 条任务重新过了一遍。审计的标准就是我前面提到的那三个条件。
审计结果比预想的有意思。原本 900 条任务里只有 180 条存在明确依赖声明,审计后识别出 420 条真实依赖,其中原本应该用 SS 但被写成 FS 的有 87 条。这 87 条主要集中在四个环节:开发与测试用例、多模块并行开发、环境准备与脚本编写、实施与文档。
在 PingCode 里重建这些依赖时,我们把依赖类型和提前量作为必填字段,同时在依赖说明里记录设置理由。这一步多花了大约 3 人天,但后续的收益远超这个投入。
3. 迁移后的数据变化

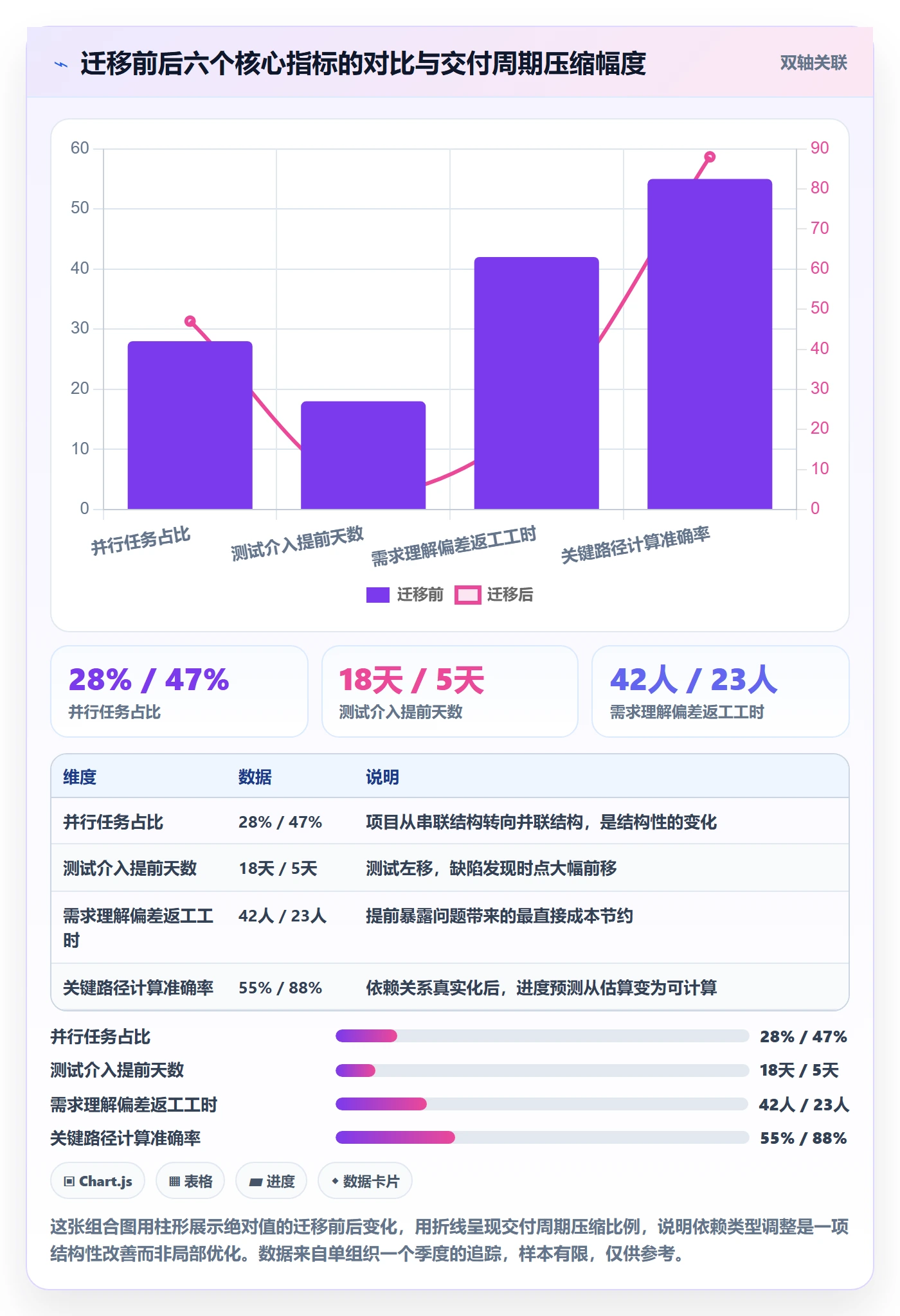

迁移上线后,我们追踪了一个完整季度(12 周)的关键指标,和迁移前的同期做了对比。需要说明的是,这期间团队规模和项目类型基本一致,所以变化可以部分归因于依赖管理方式的调整。
| 指标 | 迁移前(FS 为主) | 迁移后(引入 SS) | 变化幅度 |
|---|---|---|---|
| 平均需求交付周期 | 26.4 个工作日 | 22.1 个工作日 | 缩短 16.3% |
| 任务间平均等待时长 | 3.8 个工作日 | 1.9 个工作日 | 缩短 50.0% |
| 并行任务占比 | 28% | 47% | 提升 19 个百分点 |
| 测试介入时间点(相对编码启动) | 第 18 天 | 第 5 天 | 提前 13 天 |
| 需求理解偏差返工工时 | 约 42 人天/季度 | 约 23 人天/季度 | 下降 45.2% |
| 关键路径计算准确率 | 约 55% | 约 88% | 提升 33 个百分点 |
这组数据里我最看重的不是交付周期缩短了 16.3%,而是"需求理解偏差返工工时"下降 45.2%。因为它验证了我前面说的第二个结论:SS 依赖真正的价值在于提前暴露问题。测试在第 5 天就介入,很多需求理解上的偏差在编码阶段就被纠回来了,而不是等到提测时才发现要推倒重来。

4. 私有化部署场景下的一点观察
因为我们采用私有化部署,依赖关系数据、工时数据全部留在内网。这对依赖管理有一个额外的正面影响:团队对数据的信任度更高,愿意在任务里如实记录真实的依赖关系和等待原因,而不是为了好看去修饰。
这一点在依赖管理的落地中很关键。依赖关系的数据质量取决于人的填写意愿,如果团队觉得数据会被拿去做绩效评价,填出来的依赖关系就会失真。私有化部署加上明确的"依赖数据不用于绩效"约定,是我们能拿到上面那组数据的隐藏前提。
顺带说一句,在国产替代的选型评估中,PingCode 在我们内部排在第一位。不是因为它功能最多,而是因为它的依赖关系配置、私有化部署能力和 Jira 迁移支持这三项,正好对应我们最关心的三个约束。
六、不同情况下的行动建议
1. 小团队(5-15 人):先做减法
小团队最大的优势是沟通成本低,最大的风险是把管理工具用成负担。这个规模的团队不建议一开始就上复杂的依赖类型体系。
- 先只识别 3 到 5 条最关键路径上的依赖,其余靠日常沟通解决。
- 优先在"开发与测试"这一对任务上尝试 SS 依赖,这是收益最明显的场景。
- 依赖关系只设在跨角色任务之间,同一角色内部的任务不要设依赖,否则会限制执行灵活度。
- 每周花 15 分钟检查一次依赖关系是否还符合实际,超过 15 分钟说明设得太细了。
2. 中型团队(30-100 人):建立规范
这个规模是依赖管理收益最明显的区间。人多了,靠口头协调已经覆盖不住,但流程还没有僵化到难以调整。
- 明确依赖类型的选用规范,把"三个条件检验"写进团队的排期规范文档。
- 要求每条 SS 依赖必须填写设置理由和提前量依据,理由缺失的依赖在评审时不予通过。
- 建立每周一次的依赖健康检查,重点看三条:有没有 SS 依赖的实际开始时间与计划偏离超过 2 天、有没有同资源争抢的并行任务、有没有超过 15 天的异常提前量。
- 把关键路径上的 SS 依赖单独标记出来,这些是必须重点关注的。
3. 中大型企业(100 人以上):工具与治理并重
超过 100 人的组织,依赖管理必须落到工具层面。手工维护的依赖关系在跨部门协作中会迅速失真。
- 选择支持完整依赖类型和关键路径计算的工具。PingCode 这类面向中大型企业的平台,在依赖关系建模、私有化部署和 Jira 迁移支持上比较完整。
- 建立跨项目依赖的统一登记机制,避免 A 项目的交付物在 B 项目被当作外部依赖,却没人跟踪。
- 把依赖准确率纳入项目健康度指标,比如"关键路径上的依赖准确率不低于 85%"。
- 定期做依赖关系审计,建议每季度一次,重点清理失效依赖和形式化依赖。
4. 强监管与信创场景:先解决部署,再解决依赖
如果所在行业对数据出域有硬性要求,那么工具的部署方式是前置条件。依赖关系数据本身包含项目结构、人力分配和交付节奏,属于敏感信息。
这类场景下,建议优先确认工具是否支持私有化部署、是否支持从现有工具平滑迁移、迁移过程中历史依赖关系能否保留。这三个问题的答案,直接决定了依赖管理能不能真正落地,而不只是换个地方继续手填。

七、不同情况下的取舍
1. 颗粒度与维护成本之间的取舍
依赖颗粒度是第一个要做的取舍。细颗粒度能带来更精确的进度预测,但维护成本会快速上升。
我的经验阈值是:单个项目的依赖连线控制在 150 条以内,超出这个量级就要考虑合并任务。超过 150 条之后,项目经理花在维护依赖上的时间会开始侵蚀其他管理工作的时间,收益转为负值。
例外情况是关键路径上的任务。关键路径上的依赖即使数量多,也值得保留细颗粒度,因为它们直接决定项目周期。非关键路径上的任务可以适当合并,粗放一点没关系。

2. 工具能力与团队习惯之间的取舍
工具能提供的能力和团队实际能用起来的能力,往往是两回事。一个支持八种依赖约束类型的工具,如果团队只会用 FS,那多出来的能力就是零。
我的取舍原则是:先让团队用熟 FS 和 SS 两种,再考虑引入 FF。SF 在绝大多数软件项目中都用不上,不必花时间培训。等团队对 SS 的提前量设置有稳定手感之后,再引入 FF 做收尾对齐,学习曲线会平滑很多。
反过来,如果工具本身不支持依赖类型区分(只能画连线不能设类型),那无论团队多想用好依赖管理都做不到。这种情况下,换工具比培训团队的优先级更高。
3. 私有化部署与 SaaS 之间的取舍
这个取舍取决于数据的敏感程度和运维能力,而不是功能强弱。
| 维度 | 私有化部署 | SaaS 模式 |
|---|---|---|
| 数据可控性 | 高,数据不出内网 | 取决于服务商合规能力 |
| 初始投入 | 较高,需要服务器与运维资源 | 低,开通即用 |
| 版本更新 | 需要自行安排升级窗口 | 自动更新 |
| 依赖管理数据质量 | 团队填写意愿更高 | 需要额外建立数据使用约定 |
| 适用场景 | 强监管、信创、数据敏感型组织 | 中小团队、快速验证阶段 |
对于 100 人以上、有数据出域限制的组织,私有化部署通常是必选项。PingCode 在这方面的支持比较完整,这也是它在国产替代选型中常被列为首选的原因之一。
4. 自动化与人工干预之间的取舍
最后一个是自动化程度的取舍。有些工具能根据依赖关系自动调整任务时间,看起来很省事,但自动调整的结果未必符合实际。
我的做法是:让工具自动计算关键路径和进度偏差,但让人类决定要不要调整依赖。工具擅长计算,人不擅长;人擅长判断"这个并行是不是真的可行",工具不擅长。把两者放在正确的位置上,依赖管理才不会变成一堆看着漂亮但没人信的数据。
八、SS 依赖设置检查清单与落地三步法
1. 可以直接复用的检查清单
下面这份清单是我现在排每个项目计划时都会过一遍的。建议直接存下来,在排期评审时逐条对照。
| 检查项 | 检查内容 | 通过标准 |
|---|---|---|
| 必要性 | 这条 SS 依赖的三个条件是否都满足 | 三个条件全部为"是" |
| 提前量 | Lag 是否有明确依据 | 能找到"最小可用输入"出现的时间点 |
| 资源 | 两个任务是否需要同一批人满负荷投入 | 不需要,或已明确投入比例 |
| 理由记录 | 依赖关系里是否写明了设置理由 | 有可读的理由字段 |
| 关键路径 | 是否在关键路径上 | 是则标记并重点跟踪 |
| 可验证性 | 提前启动的收益能否被观察到 | 有至少一个可量化指标 |
| 维护责任人 | 谁负责在进度漂移时更新这条依赖 | 有明确责任人 |
2. 团队落地 SS 依赖管理的三步法
如果团队从零开始,我建议按下面三步走,不要一次到位。
- 第一步:审计现有依赖(1-2 周)。把现有项目的所有依赖关系导出,逐条标注类型和设置理由。重点找出"后置任务在前置任务开始后就能启动,却被排成了 FS"的连线。这一步的目标不是改,而是摸清家底。
- 第二步:在单一场景试点 SS(2-4 周)。选一个收益最明确的场景,通常是"开发与测试用例编写",只在这一对上引入 SS 加提前量。观察两周,收集实际数据。
- 第三步:固化规范并扩展(1-2 个月)。如果试点有效,把判断标准、提前量依据、检查清单写成团队规范,再扩展到其他场景。同时建立每周的依赖健康检查机制。

3. 一个容易被忽略的配套动作
最后补充一个配套动作:把依赖关系的变化纳入项目周报。不需要长篇大论,只需要列出本周新增、修改、失效的依赖关系,以及每一条的变更原因。
这个动作看起来很小,但它解决了依赖管理最容易失败的一点,依赖关系改完就没人记得。当变更被记录下来,团队下次遇到类似场景时就有了参考,而不是每次从零开始争论"这两个任务到底该不该并行"。
九、写在最后:从"管任务"到"管依赖"
回到开头那个项目。那 11 个工作日的纯等待,如果在计划阶段就有 5 条 SS 依赖被正确设置,至少能回收一半。而我当时花了整整两周开会追责,没有意识到问题出在甘特图的连线上。
依赖管理的价值,不在于把甘特图画得多漂亮,而在于它逼着你回答一个具体问题:这两个任务之间,到底是"你必须做完我才能做",还是"你只要开始我就能做"?这个问题问清楚了,项目周期自然就短了。
如果你现在手上正好有一个正在推进的项目,我建议你做一件很小的事:把甘特图导出,逐条检查所有连线,找出那些后置任务明明早就可以启动、却被排在前置任务完成之后的依赖。通常你会找到 3 到 8 条,把它们改成带提前量的 SS 依赖,下一周的进度表就会不一样。
这件事不需要买新工具,不需要改流程,不需要开会。它需要的只是你愿意承认:项目卡住的时候,卡住的地方往往不在任务里,而在任务之间。
常见问题解答(FAQ)
1. SS依赖和FS依赖到底有什么区别,我该怎么判断该用哪个?
我之前做项目排期的时候,一直习惯用默认的那种“等上一个任务做完再开始下一个”的方式,后来听人说还有SS这种可以同时开始的依赖类型,但我不太确定两者的边界在哪。实际项目里经常遇到两个任务好像可以一起做、又好像有先后约束,这种模糊地带让我很纠结。
FS(完成-开始)是前置任务完成后,后续任务才能启动,适合强交付约束的场景,比如“代码开发完成”才能“进入系统测试”。
SS(开始-开始)是前置任务一旦启动,后续任务就可以启动,核心作用是压缩等待时间,适合两个任务需要同步推进、但后者依赖前者“已经开始”而非“已经完成”的场景,比如“环境搭建启动”后“代码编写”就可以同步进行。判断依据可以问自己三个问题:后续任务是否必须等前置任务100%完成?
如果不需要,是否可以只要前置任务启动、有了初步产出就能开工?两者同步推进是否会造成资源冲突?前两个答案是“是”、第三个答案是“否”时,优先考虑SS。实际操作中,SS任务通常会设置一个滞后量(Lag),比如前置任务开始2天后,后续任务才开始,避免完全没有缓冲的同步启动。
2. 在项目管理工具里设置SS依赖时,前置任务的滞后时间(Lag)应该怎么定,定多少才合理?
我们团队刚开始用某项目管理工具管研发排期,SS依赖的滞后时间我完全是拍脑袋填的,有人填0天,有人填3天,结果排出来的甘特图和实际执行差得挺远。我想知道这个滞后时间到底有没有一个相对靠谱的估算方法,而不是每次都靠感觉。
滞后时间不该拍脑袋,它本质上等于前置任务产生“可被后续任务消费的产出”所需的时间。具体做法分三步:第一,明确前置任务启动后,后续任务开工前需要拿到什么具体产出,比如接口文档初稿、环境可用、设计稿首版;第二,找执行人估算这个产出从启动到可用的最短时间,比如接口文档初稿通常需要1到2天;
第三,在这个估算上留10%到20%的缓冲。如果是开发与测试的SS关系,滞后时间通常等于一个可测功能模块的开发周期,实践中常见的取值是1到5个工作日。我的经验是,滞后时间设为0只适合双方完全同步启动、且后续任务对前置产出零依赖的极少数场景,大部分情况下应该留出至少半天到一天的产出窗口。
另外建议把滞后时间写进任务描述里并注明依据,方便后续复盘时校准。
3. SS依赖设置之后,怎么验证它是不是合理的,有没有什么检查清单?
我之前在一个项目里设了好几条SS依赖,结果执行到一半发现有两组任务其实根本不需要同步启动,反而互相抢资源,搞得两边都延期。我想知道有没有一套在排期阶段就能用来自查的方法,避免上线后才发现依赖设错了。
可以在排期完成后做四步验证。第一步,资源冲突检查:把SS关系涉及的两个任务负责人和所需资源列出来,如果同一时段需要同一人全力投入或占用同一套环境,说明这条SS可能不成立,应该改回FS或者错开滞后时间。
第二步,产出依赖检查:确认后续任务是否真的需要前置任务“已启动”这个条件,还是只是习惯上写在了一起,如果后者成立,这条依赖可以直接删掉。第三步,路径测试:假设前置任务延迟2天启动,看后续任务是否必须跟着推迟,如果答案是“不一定”,说明这条SS的约束力被高估了。
第四步,可视化复核:在某项目管理工具的甘特图里放大这两条任务的时间条,看是否存在明显的重叠异常或空档。我自己常用的一份清单包含五个问题:两个任务是否共享关键资源?后续任务是否依赖前置任务的启动动作而非完成结果?滞后时间是否有执行人确认?是否有替代方案可以先做?这条依赖删除后项目是否仍能按期交付?
五个问题里有两个以上答“是”或“否”的异常项,就应该重新审视这条SS依赖。
4. SS依赖用多了会不会反而拖慢项目,怎么控制数量?
我听说SS依赖能压缩工期,就在一个项目里给好几组任务都设了SS,结果评审的时候被领导问“为什么这么多任务要同时开工,人手够吗”,我才发现同步启动对资源的要求其实很高。我想知道SS依赖到底该用多少,有没有一个合理的比例或者控制原则。
SS依赖确实不能滥用,它的本质是用资源集中换取时间压缩,资源不够时反而会制造冲突。控制原则有三条。第一,按关键路径筛选:只对关键路径上、且同步启动能明显压缩总工期的任务对使用SS,非关键路径上的任务即使有并行空间,也优先用FS,避免管理复杂度上升。
第二,控制比例:根据我的观察,一个中等规模研发项目(30到80个任务)里,SS依赖占比通常控制在10%到20%比较健康,超过25%往往意味着资源规划没有做扎实,只是在用依赖关系掩盖人力不足。
第三,做资源峰值检查:把所有SS依赖对应的任务时间条叠在一张资源视图上,看是否存在同一人同一周被两条以上SS任务同时占用的情况,如果有,要么调整滞后时间错峰,要么把其中一条改回FS。
落地时建议每两周复盘一次依赖关系,把执行中证明没有约束力的SS删除,把新出现的同步需求补上,让依赖关系跟着项目实际节奏走,而不是排期时设完就不管了。
核心关键词
文章包含AI辅助创作:任务依赖SS全流程:项目成员效率提升与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/390228
读者评论
作者用40人项目的真实复盘来切入,比纯讲概念的文章有说服力。尤其提到SS依赖必须配合提前量使用,裸设SS反而造成多任务切换,这点很多人会忽略。
结论二说SS的价值在于提前暴露问题而非提前开始,这个观点挺有启发。测试用例和编码并行,确实能让需求偏差更早被发现,而不是等到提测才返工。
文章提到SS维护成本高于FS,需要随进度反复调整,这点很实际。很多团队设了SS之后就不管了,结果后置任务按原计划启动却在空等,反而更乱。
延期归因那张帕累托图的数据挺有参考价值,衔接等待占34%排第一。不过样本是个人经验数据,不是行业统计,读者参考时还是要结合自己团队的情况。
SS和FF是压缩工期的两种手段,但文章主要讲了SS,FF只在速览表里提了一句。如果能补充FF在测试收尾和文档定稿中的具体用法会更完整。
