在搜索引擎里输入“SF”两个字,你最先撞见的大概率不是项目管理文档,而是顺丰、私服、分身这类词条。这个歧义本身就说明了一件事:项目计划里那个最容易被忽略、也最容易被设错的依赖类型,连准确搜到都困难,更别提管好它。
本文里的 SF 只指一种任务依赖类型,Start-to-Finish,即“开始-完成”。项目管理知识体系对它的定义是:后继活动的完成,取决于前驱活动的开始。它是四种依赖关系(FS、SS、FF、SF)里使用频率最低的一种,也是被误设、误删、误判最多的一种。如果你正在被“任务依赖乱成一团、进度频繁延期”困扰,这篇文章会把结论、诊断方法、案例数据和取舍建议一次性讲清楚。
我带队做过三年多的项目复盘,拆过上百张进度计划表,其中让我印象最深的一次事故,不是技术难题,而是一条被所有人默认“不用写进计划”的隐性依赖:开发以为测试环境由运维负责,运维以为环境由开发自己搭,结果版本发布前一天,双方才发现环境根本没准备。这个问题的本质不是态度,是依赖关系从未被显式化。而 SF,恰恰是这类“交接型依赖”最准确的表达方式。
下面我会先给出核心结论,再还原真实场景,接着拆解六个常见误区,给出三判据判断逻辑,然后用中大型企业的真实治理案例和一组观察数据说明效果,最后按团队规模给出行动建议与取舍边界,并附一份可以打印出来直接用的排查清单。
一、先给结论:依赖效率的上限由规则决定,不由工具决定
很多人把任务依赖效率低归因于“工具不好用”,于是换工具、买平台、上系统。我见过至少七次这样的换工具过程,结论高度一致:换工具能解决的是“看不见”,解决不了“没人管”和“没规则”。下面三个结论,是我复盘之后最想先摆出来的。
1. 依赖效率的乘数结构
我把依赖效率拆成了一个近似乘法的结构:依赖效率 ≈ 规则清晰度 × 依赖可见性 × 变更同步速度。注意这里是乘法不是加法,任何一项接近零,整体效率就接近零。
这解释了一个反常识现象:有些团队工具用得极其简陋,就一张共享表格,但交付准时率很高;另一些团队买了完整的项目管理平台,甘特图画得漂漂亮亮,照样月月延期。差别不在工具,而在那三项里至少有两项被认真对待了。
规则清晰度指的是:谁有权设依赖、设依赖时必须填什么、依赖变更后必须通知谁。依赖可见性指的是:依赖关系是否在一个所有人都能看到的单一视图里,而不是散落在各自的待办清单中。变更同步速度指的是:上游发现要延期后,多久能把信息推到下游决策者手上。
2. SF 不是“废的依赖类型”,而是被用错了场景
我做过一次小范围调研,问了 40 多位项目经理和研发负责人同一个问题:“你上一次主动使用 SF 依赖是什么时候?”超过七成的人回答“从来没有”,理由集中在“不知道什么时候用”和“工具里默认没有这个选项”。
但实际情况是,只要你处理过系统下线、值班交接、供应商边交付边验收、新旧流程并行切换这类场景,SF 就是唯一正确的表达方式。SF 的本质是“防止一个任务无限拖延或重复存在”,它不是主流,但它在特定场景里不可替代。用 FS 去近似表达这些场景,会让工具的排期结果与业务现实完全相反。
3. 依赖管理存在成本拐点
这一点最容易被忽略。依赖不是记录得越多越好。当计划里的依赖条数超过某个阈值后,维护依赖图本身的成本会超过它带来的收益,计划会变得极其脆弱,改一个日期,整个图重排,没有人再敢动它。
我在后文会给出一个我自己用了三年的观测指标“依赖负债率”,以及一个经验性的拐点区间。先记住结论:依赖管理是一道成本收益题,不是一道完整度题。

二、背景:依赖为什么是进度失控里最隐蔽的那一环
要说清楚依赖问题,得先从一次真实的延期现场讲起。这段经历我后来在内部培训里重复讲过很多次,因为它几乎包含了所有典型的依赖管理失误。
1. 一次 11 天延期的现场还原
那是一个版本迭代项目,计划排期 6 周,涉及 4 个团队:产品、后端、前端、测试。计划表做得相当细致,每个团队的任务都拆到了 0.5 天粒度,甘特图颜色分明。看起来一切尽在掌握。
第 4 周周三,测试负责人提出:他们的自动化用例需要预发环境的稳定版本,而预发环境目前还被上一个项目的灰度流量占着。这时大家才发现,“预发环境释放”这个任务,从来没有出现在任何一张计划表里。
更麻烦的是,这个环境释放依赖于运维团队的一项变更审批,而运维团队的排期里也没有这一项,他们以为“项目上线才需要走审批”。沟通链条绕了三圈,最终延期 11 天。
事后复盘,我们统计了一个数字:这个项目计划表里显式登记的跨团队依赖有 9 条,而事后梳理出来的真实跨团队依赖有 23 条。也就是说,超过六成的关键依赖是隐性的。这些隐性依赖没有被写下来,不是因为大家偷懒,而是因为大家都默认“这个不用写,对方知道”。
2. 依赖负债:一个我用了三年的观测指标
复盘做多了,我开始尝试给这件事量化。我用的指标叫依赖负债率,定义是:计划中显式登记的依赖条数,除以计划中可交付任务的总条数。
举几个实际例子。一个 30 人规模的迭代项目,如果计划里有 120 个可交付任务,显式登记的依赖是 40 条,依赖负债率就是 0.33。我观察下来的经验区间是这样的:负债率低于 0.15 的项目,通常意味着大量依赖没有被登记,延期风险高但看不出来;0.2 到 0.5 之间相对健康;超过 0.8 之后,计划开始变得难以维护,变更响应速度明显下降。
要强调的是,这是我在有限样本里总结的经验基准,不是行业标准,也不是精确统计。它更大的价值在于提供一个自检角度:如果你的计划里几乎看不到依赖,问题很可能不在“依赖少”,而在“没记录”。

3. 四类依赖的适用边界
讲完负债率,必须回到基础概念。四种依赖类型在实际项目里的分工其实很清晰,问题在于大多数团队只熟悉其中一种。
| 类型 | 全称与含义 | 典型适用场景 | 常见误用 |
|---|---|---|---|
| FS | Finish-to-Start,前序完成,后续开始 | 绝大多数串行交付,如编码完成才能开始系统测试 | 被当成万能类型,用于所有场景,导致并行机会被吞掉 |
| SS | Start-to-Start,前序开始,后续开始 | 可以搭接开工的工作,如开发启动后测试用例同步开写 | 不设滞后量,导致下游过早启动、返工严重 |
| FF | Finish-to-Finish,前序完成,后续完成 | 需要同步收尾的工作,如代码冻结与文档定稿 | 被误当成“可以晚开始”,实际上它约束的是结束时间 |
| SF | Start-to-Finish,前序开始,后续完成 | 交接与替代类场景:旧系统下线、值班交接、供应商边交付边验收 | 被彻底遗忘,或与 FS 混用导致排期逻辑颠倒 |
用一句话概括这四类的关系:FS 管顺序,SS 管搭接,FF 管收口,SF 管交接。其中 SF 约束的不是“什么时候开始”,而是“什么时候必须结束”,它是一个终止条件,不是启动条件。这一点想通了,SF 的适用场景就自然清楚了。
三、拆解六个常见误区:每一个我都见过真实代价
下面这六个误区,不是从教科书上抄的,而是我在复盘会上反复听到的说法。每一个后面我都附上了它对应的实际代价。
1. 误区一:依赖设得越密,计划越准
这是最容易犯、也最容易被忽略的错。有些项目经理为了让计划“严谨”,把所有任务两两连线,一张 100 个任务的项目计划表里塞了 90 多条依赖。
短期看起来无懈可击,但代价很快显现:任何一次工期调整都会引发链式重排,项目经理要花两小时才能算清楚影响面,于是大家干脆不去更新计划,计划就此“死掉”。过度依赖的直接后果不是更准,而是计划失去可维护性。
我的判断标准很简单:如果一条依赖在延期时不会引发任何决策动作,那它就不该被登记,只该留在执行者的脑子里或者看板上。登记每一条依赖,都应该有明确的“为什么”,而不是“看起来更严谨”。
2. 误区二:SF 是没用的依赖类型
很多项目管理工具的默认依赖类型只有一种,FS。用户看不到 SF 选项,就默认它不存在,或者认为它没什么用。这是一个纯粹的“可见性偏差”。
我见过一个典型场景:某公司的运维团队有一项任务叫“旧监控系统维护”,新监控系统上线之后,这项维护任务的合理状态是“结束”,因为旧系统已经被替换。如果按 FS 去建模,逻辑会变成“新系统上线完成后,旧系统维护才能完成”,工具会认为旧系统维护任务可以一直存在到新系统上线之后,这恰恰是错的。
正确的表达是 SF:“新系统上线”这个前驱任务一经开始,“旧系统维护”这个后继任务就必须完成。它的作用是给旧任务设一个明确的终止点,防止它在切换后还被不断延期,形成影子工作负荷。
3. 误区三:在工具里画了依赖线,就等于管了依赖
依赖被画出来,只是完成了“声明”。真正的管理包含三件事:有主、有阈值、有同步机制。
有主,是指每条跨团队依赖有且只有一个明确的责任人,这个人是推动依赖解除的第一联系人,不是“大家一起推”。有阈值,是指这条依赖的预计完成时间有预警线,比如提前 2 天未启动就触发提醒。有同步机制,是指这条依赖的状态变化会自动通知到下游决策者,而不是靠对方自己去查。
三者缺一,依赖线就只是一条装饰线。
4. 误区四:工具自动排期能替代依赖决策
自动排期工具能做的是:根据依赖关系和工期,计算出关键路径和最早最晚开始时间。它算不出的是:这个依赖背后的沟通成本、对方团队的意愿、审批要几轮、以及这条依赖值不值得留。
我经常用一句话提醒团队:工具能算出“理论关键路径”,但只有人能识别“真实关键路径”。理论关键路径可能只有一条,真实关键路径往往包含两三条“人盯人的隐性依赖”。
5. 误区五:跨团队依赖靠拉群沟通就行
口头沟通和群聊最大的问题是:没有留痕,人员一变动就集体失忆。谁答应过什么事、什么时候答应、什么条件下会变,全靠记忆。而当项目推进会一周只开一次、参与人超过 15 个时,记忆是不可靠的。
更现实的问题是:群聊里的信息是流式的,今天下午说过的话,明天早上就沉底了。依赖需要的是“状态”,不是“消息”。这两者的区别,是依赖管理能不能自动化的分水岭。
6. 误区六:依赖卡住了就加人
这是资源思维对依赖问题的错配。依赖阻塞的本质是等待,不是产能不足。上游任务没交付,下游加再多的人也做不了,只会增加协调成本和上下文切换损耗。
我的经验是:当阻塞发生在依赖层面时,正确的动作永远是三步,先确认依赖的真实状态和预计解除时间,再评估是否可以调整依赖方向(比如并行化或缩小交付粒度),最后才考虑资源调整。跳过前两步直接加人,几乎总是浪费。

四、专业判断逻辑:三个判据决定依赖该不该显式登记
讲完误区,需要给出一套可执行的判断方法。我的做法是用三个判据做筛选,只要命中任意一条,这条依赖就必须显式登记、指定责任人和设置预警。
1. 判据一:交付物判据
判断标准是:这条依赖的两端,是否存在一个可交付、可验收、可命名的交接物。它可以是接口文档、代码分支、可运行的构建包、测试报告、签字确认单、环境访问权限。
如果存在,这条依赖就必须登记,因为交接物意味着存在明确的“交付时刻”,也意味着存在验收标准。如果两端之间没有清晰的交接物,只是“我们一起做这个功能”,那它更可能是协作关系而非依赖关系,不适合用依赖图建模。
这一判据能过滤掉大量伪依赖。伪依赖是依赖图臃肿的主要来源。
2. 判据二:时延敏感度判据
判断标准是:这条依赖如果延期一天,是否会直接导致下游关键路径延期一天以上。
会,就必须登记,并且要在下游留出缓冲。不会,就登记在工作项备注里即可,不进依赖图。这条判据的核心是防止把“所有依赖”都当成“关键依赖”。
实际操作中,我建议用“浮动时间”来判断:如果这条依赖涉及的下游任务有超过 3 天的浮动时间,它就不该占用你的依赖管理精力。浮动时间小于 1 天的,必须设预警阈值。
3. 判据三:责任边界判据
判断标准是:这条依赖是否跨越了两条不同的汇报线。如果跨越了,无论它看起来多小,都必须登记并指定跟踪人。
原因很现实:同一个汇报线内部的依赖,靠日常沟通就能解决;跨汇报线的依赖,必须靠机制。因为跨线意味着没有共同的上级可以即时协调,优先级冲突只能靠流程解决,而不是靠谁嗓门大。
这条判据在 100 人以上的组织里尤其重要。我参与过的一家 300 人规模的研发组织,跨部门依赖曾经长期靠“谁熟找谁”,导致同一个阻塞在不同项目里反复出现,没有人知道它是不是共性问题。后来他们把跨部门依赖作为强制字段写入工作项,情况才有了根本改观。

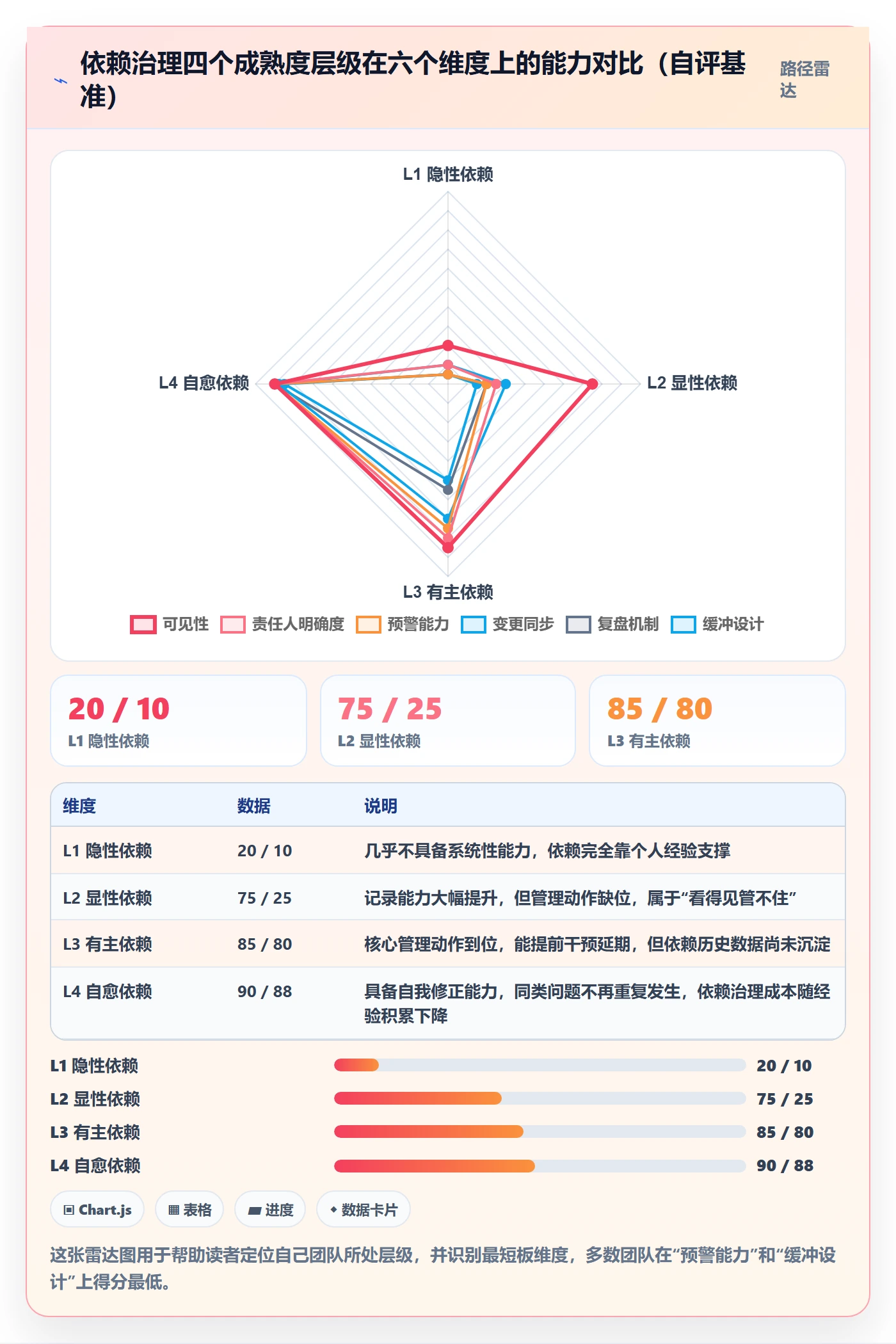

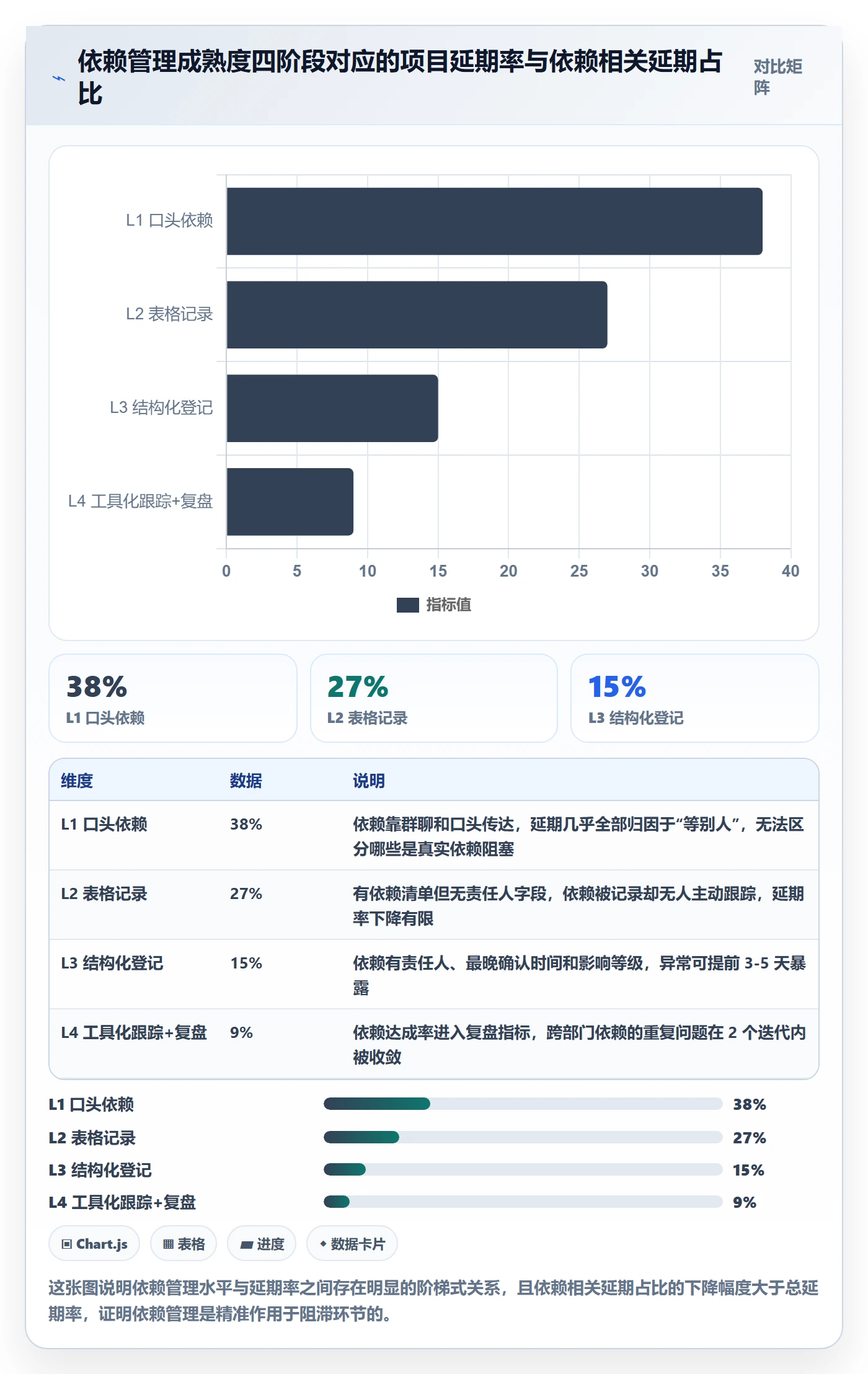

4. 依赖治理的四个成熟度层级
把三个判据用起来之后,团队会自然进入某个成熟度层级。我把它分成四级,你可以对照看看自己在哪里。
| 层级 | 特征 | 典型表现 | 升级关键动作 |
|---|---|---|---|
| L1 隐性依赖 | 依赖只存在于个人记忆和聊天记录中 | 问题总在临近交付时才暴露,延期成常态 | 建立跨团队依赖登记字段,先让依赖可见 |
| L2 显性依赖 | 依赖被记录在工具里,但只看不用 | 表格好看,但没人跟,延期依然发生 | 给每条关键依赖指定责任人与预警阈值 |
| L3 有主依赖 | 关键依赖有主、有阈值、有变更同步 | 延期能提前 2-3 天预警,可主动干预 | 建立依赖变更通知机制与复盘闭环 |
| L4 自愈依赖 | 依赖有缓冲、有预案、有历史数据支撑 | 同类依赖问题不再重复发生,延期率稳定下降 | 沉淀依赖类型的标准应对方案与历史基线 |
大多数团队处在 L1 到 L2 之间。从 L1 到 L2 靠记录,从 L2 到 L3 靠责任人制度,从 L3 到 L4 靠复盘沉淀。每一次升级的难度都比上一级高,收益也更持久。

五、案例与数据观察:从记录依赖到治理依赖
下面两个案例,一个是 300 人规模的研发组织,一个是不到 20 人的小团队。规模差异极大,但方法内核完全一致,可以对照参考。
1. 案例一:300 人研发组织的跨部门依赖治理
这是一家做企业级软件的研发组织,研发人员规模约 300 人,横跨 5 个部门:产品、平台、前端、测试、运维。他们的核心问题是:跨部门依赖长期靠微信群和线下沟通,导致同一个阻塞在不同项目里反复出现,且没有人能说出“这个阻塞影响了多少个项目”。
治理分三步走。第一步是让依赖可见:在工作项里强制增加“上游依赖”和“依赖类型”两个字段,并要求填写依赖类型时必须区分 FS、SS、FF、SF。这里有个细节值得一提:一开始团队里几乎没人用 SF,直到我在培训里用“旧系统下线”和“值班交接”两个例子做了演示,运维团队才意识到他们有一大批任务其实该用 SF。
第二步是让依赖有主:每条跨部门依赖必须指定一名跟踪人,这个人的职责不是亲自完成任务,而是在依赖状态变化时第一时间推动和同步。
第三步是让依赖有过往数据:他们建立了一个每周刷新的依赖看板,统计“本周新增依赖数”“本周解除依赖数”“阻塞超过 3 天的依赖数”。三个月后,阻塞超过 3 天的依赖数量下降了七成以上。
这家组织的工具选择也值得一提。他们最终采用的是支持私有化部署的一体化研发管理平台,把需求、任务、缺陷、测试用例和依赖关系放在同一套工作项模型里。他们内部评估时特别看重三点:私有化部署能力(数据不出内网)、与原有工具的迁移平滑度、以及是否支持把依赖类型作为结构化的字段而非自由文本。他们用的是 PingCode,这个平台主要服务中大型企业和 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,在国产替代场景里是比较常见的选择。
我特别想强调他们评估时的第三条标准:依赖类型必须是结构化字段,而不是一段备注文字。如果依赖只是写在描述里,它就永远无法被统计、无法被预警、无法被复盘。这是 L2 和 L3 的分水岭。
2. 案例二:18 人小团队的 SF 交接表
第二个案例是一家 18 人的 SaaS 创业团队,他们没有引入任何重型项目管理工具,用的是在线表格加每日站会。
他们的做法很朴素:表格里有一张专门的“交接表”,只记录 SF 类型的依赖,也就是“某个任务必须在另一个任务开始时结束”的情况。表格只有五列:待结束任务、触发任务、触发条件、责任人、确认状态。
他们最典型的一条 SF 记录是:“临时数据修复脚本”必须在新版数据管道开始运行时结束。这条依赖如果不用 SF 表达,很容易被忽略,导致旧脚本长期挂着运行,产生重复写入。他们在表格里把这条依赖和责任人列得很清楚,每次数据管道变更前都要检查这张表。
这个案例说明了一件事:SF 治理不需要复杂工具,需要的是意识到它存在。18 人的团队用一张表就能覆盖,而当组织规模上升到 100 人以上时,表格就会失效,因为依赖数量和维护频次都超出了人工可控范围,这时才需要平台级支撑。
3. 一组观察数据:通知时延与延期天数的关系
我从复盘记录里整理过一组观察:上游发现依赖要延期之后,通知下游的时延,与下游任务实际延期天数有明显的正相关。
通知时延在 4 小时以内时,下游任务平均延期约 0.3 天,基本可以通过内部调整吸收。时延在 4 到 24 小时之间,平均延期约 1.2 天。时延在 1 到 3 天之间,平均延期约 2.6 天。超过 3 天,平均延期超过 5 天,而且往往会引发连锁延期。
这组数据的现实意义是:依赖治理里边际收益最高的动作,不是把依赖画得更精确,而是把变更通知的时延压到 4 小时以内。这个动作成本极低,只需要一条约定,发现延期后立即在依赖记录上更新状态并通知下游责任人,不需要开会、不需要审批。


六、行动建议:按团队规模采取不同强度的治理动作
依赖治理最容易失败的方式,是照搬大公司的做法到小团队。20 人的团队引入依赖矩阵和每周依赖例会,只会增加会议负担。下面按规模给出建议。
1. 20 人以下团队:只做交接清单
这个规模不需要依赖图,因为人少、信息传递快,依赖图的维护成本会超过收益。要做的是两件事。
第一件是建一张交接清单,只记录 SF 类依赖和跨角色依赖,五列足够:待结束任务、触发任务、触发条件、责任人、确认状态。第二件是把依赖检查嵌入每日站会,站会只问一个问题:“今天有没有谁的等待是因为别人?”
这个规模最容易出现的依赖问题是“搭便车式拖延”,某个任务迟迟不收尾,因为没人觉得它重要。SF 类依赖正好能治这个病。
2. 20 到 100 人团队:显式登记跨团队依赖
这个规模的关键动作是把跨团队依赖显式登记,并建立单一依赖视图。注意“单一”两个字:依赖必须在一个所有人都能看到的地方,不能分散在各自的看板里。
具体做法是:在工作项里增加“上游依赖”字段和“依赖类型”字段,依赖类型必须是枚举值(FS/SS/FF/SF),不能是自由文本。然后每周输出一张依赖视图,只显示跨团队依赖和阻塞超过 2 天的依赖。
这个规模还要开始注意依赖负债率。如果跨团队依赖长期低于 5 条,而实际协作摩擦不断,说明依赖没有被记录。
3. 100 人以上组织:把依赖治理制度化
这个规模靠自觉已经不可能了。必须做到三件事:依赖字段强制、责任人制度、定期复盘。
依赖字段强制意味着:创建跨部门工作项时,如果不填上游依赖和依赖类型,工作项无法流转到下一状态。这看起来很强硬,但在大规模组织里,只有强制才能让数据完整,而数据完整是所有后续分析的前提。
责任人制度意味着:每条跨部门依赖都有唯一跟踪人,跟踪人的绩效里包含“依赖推动及时性”这一项。这一点很关键,因为没有被考核的职责,在大规模组织里通常会被其他更高优先级的事情挤掉。
定期复盘意味着:每月统计一次依赖数据,包括新增、解除、超期、以及重复出现的依赖模式。重复出现的依赖是最有价值的信号,它意味着某个流程环节存在结构性缺陷,而非个人失误。
工具层面,这个规模通常需要一体化研发管理平台来支撑,因为依赖关系需要和需求、任务、缺陷、测试打通,才能算出真实影响面。私有化部署能力在这个规模也往往成为硬性要求,尤其是涉及客户数据或代码资产的行业。
4. 这周就能落地的三个动作
不管你在哪个规模,有三个动作本周就可以开始,成本极低。
- 给现有计划做一次依赖清点:抽出 10 个关键任务,逐一问“这个任务在等什么”,把答案记下来,对比计划表里已有的依赖,看看差了多少条。
- 约定通知时延:在团队里明确一条规则,发现依赖要延期,2 小时内必须更新依赖状态并通知下游责任人。这条规则不需要任何工具支持。
- 识别一批 SF 场景:找出所有“某个任务应该结束但一直没结束”的情况,看看是不是可以用 SF 来表达终止条件。旧系统、旧脚本、临时方案、并行流程,都是高发区。

七、取舍:依赖管理不是越细越好
前面讲了很多“该做什么”,这里要讲清楚“不该做什么”。依赖管理本质上是一道成本收益题,下面四组取舍是我认为最需要提前想清楚的。
1. 精细度与维护成本的取舍
依赖粒度和维护成本不是线性关系,而是加速上升的。把一个任务拆成依赖 3 个上游,维护成本还很低;拆成依赖 8 个上游,每次工期调整都要重新核对 8 条边,成本陡增。
我的经验阈值是:单个任务的直接上游依赖不超过 5 条。超过 5 条,就应该考虑把上游任务打包成一个里程碑任务,用一个交接物代替多条依赖。这样做的代价是损失了一点细节,收益是计划重新变得可维护。
2. 强管控与团队自治的取舍
强制依赖字段能带来数据完整性,但也会带来副作用:团队为了通过流转,可能随便填一个依赖,导致数据看起来完整但实际失真。
我的建议是强制字段 + 定期审计,而不是单纯的强制。每两周抽查一次依赖数据的准确性,对明显敷衍的记录做一对一反馈。强制解决“有没有”,审计解决“准不准”,两者必须配合。
3. 表格与平台的取舍
表格的优势是轻、灵活、零学习成本;劣势是无法自动预警、无法跨项目聚合、无法计算影响面。平台的优势正好相反。
判断的分界线大致在跨团队依赖是否超过 20 条、是否需要在多个项目间做聚合分析。低于这个量级,表格完全够用,强行上平台反而增加负担。高于这个量级,表格会迅速失控,因为每次统计都要靠人工汇总,而人工汇总的更新频率跟不上依赖变化的速度。
4. SF 与 FS 近似表达的取舍
有些团队的工具有限,只支持 FS 一种依赖类型,这时要不要为 SF 场景做变通?
我的建议是分情况处理。如果 SF 场景涉及的是合规、数据一致性、资源释放这类有硬约束的事项,必须想办法正确表达,比如建一个专门的“终止确认”任务作为下游,或者用状态流转规则来约束。如果只是流程上的习惯,用 FS 近似表达可以接受,但必须写清楚备注,否则半年后没人知道这条依赖的真实含义。
| 取舍维度 | 偏左选择(轻) | 偏右选择(重) | 建议分界 |
|---|---|---|---|
| 精细度 | 单任务上游依赖 ≤5 条,打包里程碑 | 全量展开所有上游依赖 | 按关键路径占比决定,关键路径任务可细,非关键路径应粗 |
| 管控强度 | 自愿填写 + 定期提醒 | 强制字段 + 流转卡点 | 跨部门依赖超过 10 条时转为强制 |
| 工具形态 | 在线表格 + 人工核对 | 一体化平台 + 自动预警 | 跨团队依赖超过 20 条、或需跨项目聚合时转平台 |
| SF 表达 | 用 FS 近似 + 备注说明 | 严格使用 SF 或等价状态规则 | 涉及合规、数据一致性、资源释放时必须严格 |

八、一份可以打印出来直接用的依赖排查清单

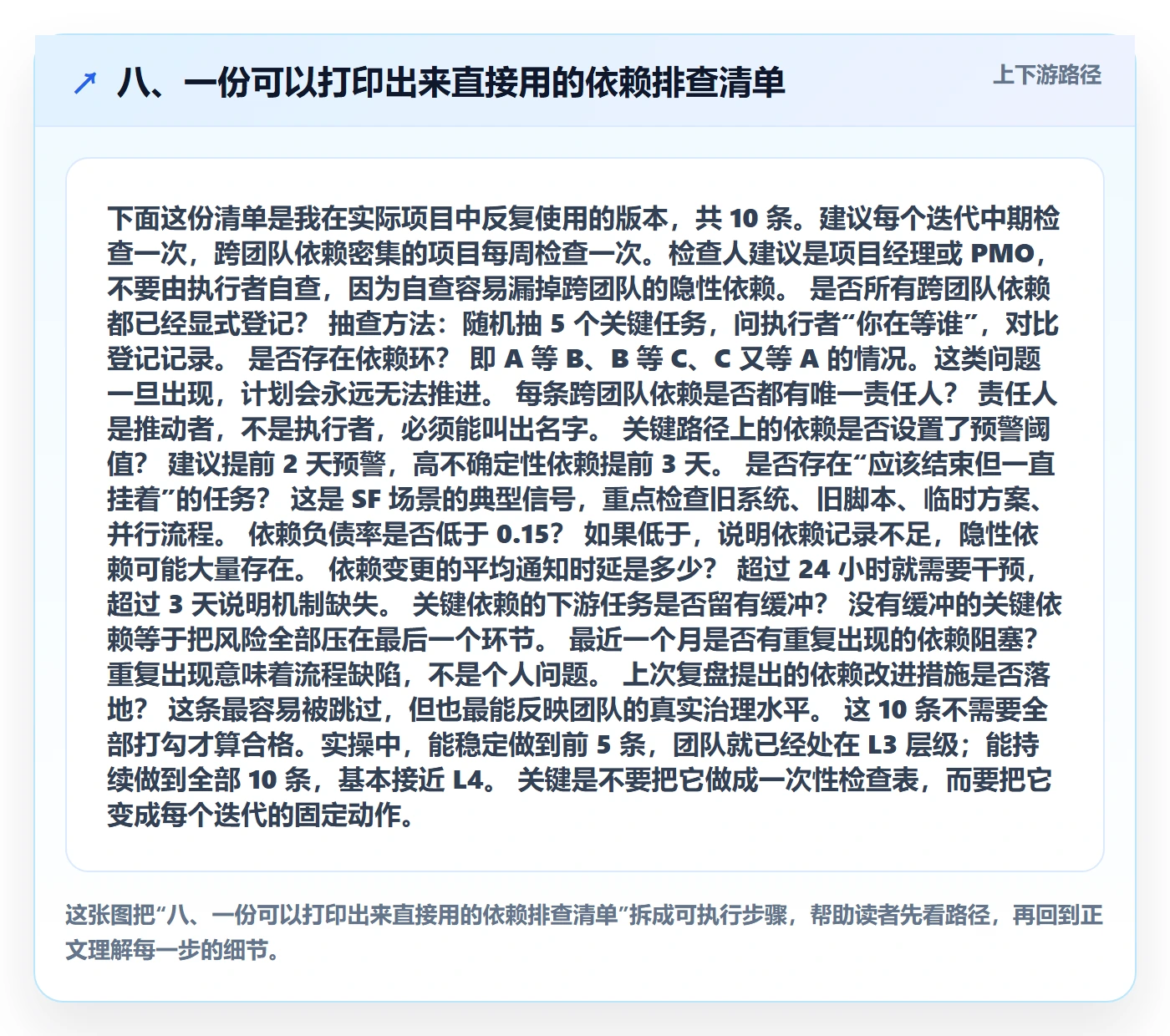

下面这份清单是我在实际项目中反复使用的版本,共 10 条。建议每个迭代中期检查一次,跨团队依赖密集的项目每周检查一次。检查人建议是项目经理或 PMO,不要由执行者自查,因为自查容易漏掉跨团队的隐性依赖。
- 是否所有跨团队依赖都已经显式登记?抽查方法:随机抽 5 个关键任务,问执行者“你在等谁”,对比登记记录。
- 是否存在依赖环?即 A 等 B、B 等 C、C 又等 A 的情况。这类问题一旦出现,计划会永远无法推进。
- 每条跨团队依赖是否都有唯一责任人?责任人是推动者,不是执行者,必须能叫出名字。
- 关键路径上的依赖是否设置了预警阈值?建议提前 2 天预警,高不确定性依赖提前 3 天。
- 是否存在“应该结束但一直挂着”的任务?这是 SF 场景的典型信号,重点检查旧系统、旧脚本、临时方案、并行流程。
- 依赖负债率是否低于 0.15?如果低于,说明依赖记录不足,隐性依赖可能大量存在。
- 依赖变更的平均通知时延是多少?超过 24 小时就需要干预,超过 3 天说明机制缺失。
- 关键依赖的下游任务是否留有缓冲?没有缓冲的关键依赖等于把风险全部压在最后一个环节。
- 最近一个月是否有重复出现的依赖阻塞?重复出现意味着流程缺陷,不是个人问题。
- 上次复盘提出的依赖改进措施是否落地?这条最容易被跳过,但也最能反映团队的真实治理水平。
这 10 条不需要全部打勾才算合格。实操中,能稳定做到前 5 条,团队就已经处在 L3 层级;能持续做到全部 10 条,基本接近 L4。关键是不要把它做成一次性检查表,而要把它变成每个迭代的固定动作。

九、常见问题快问快答
这一节回答我在培训和咨询中最高频的几个问题,力求直接给判断,不做模糊表述。
1. SF 和 FS 到底怎么选?
看约束的是“开始”还是“结束”。FS 约束后续任务的开始时间,SF 约束后续任务的结束时间。如果你要表达的是“这件事必须在另一件事开始后才能开始”,用 FS;如果要表达“这件事必须在另一件事开始时就结束”,用 SF。
一个简单的判断方法:问自己“后一个任务的终点在哪里”。如果它的终点由前一个任务的起点决定,那就是 SF。典型的 SF 场景包括旧系统下线、值班交接、临时方案退出、供应商边交付边验收。
2. 依赖延期了,应该先调依赖还是先调资源?
先调依赖。依赖问题的本质是等待,加资源并不能缩短等待时间。正确顺序是:先确认依赖的真实解除时间,再评估能否通过拆分交付物或调整依赖方向来缩短等待,最后才考虑资源。
我见过太多反例:上游接口还没好,下游团队先加了三个人进来“准备”,结果三个人一起等,协调成本还上升了。
3. 小团队需要这么复杂的依赖管理吗?
不需要复杂,但需要存在。20 人以下的团队,一张交接清单加每日站会的一个问题就够了:“今天有没有谁的等待是因为别人?”这个问题能覆盖 80% 的依赖问题,成本几乎为零。
真正需要警惕的是另一种情况:小团队因为“人少好沟通”而完全不记录依赖,等到团队扩张到 40 人时,习惯已经养成,那时候再补,成本会高得多。
4. 依赖图和关键路径,先做哪个?
先做依赖图。关键路径是依赖图的产物,不是前提。没有准确的依赖关系,算出来的关键路径只是基于工期的猜测。
实操中可以先做粗粒度的依赖图,只登记跨团队和关键路径相关依赖,然后基于它识别关键路径,再反过来细化关键路径上的依赖。这是一个迭代过程,不需要一步到位。
5. 工具不支持 SF 类型怎么办?
三种变通方式,按推荐度排序。第一种,创建一个专门的“终止确认”任务,作为下游任务的子任务,用 FS 关系连接,并在名称里标明“终止条件”。第二种,用工作流状态规则约束,比如“新系统上线”进入进行中时,自动把旧系统相关任务置为关闭。第三种,在依赖备注里明确写清真实逻辑,供后续人工判断。
不推荐的做法是假装它不存在。涉及数据一致性和资源释放的 SF 场景,如果被忽略,代价通常不在项目期内显现,而是在上线后以数据问题或资源泄漏的形式爆发。
6. 依赖治理多久能见到效果?
分阶段看。依赖可见性通常在 2 到 4 周内改善,因为登记动作本身很快。责任人制度和预警机制的效果大约在 1 到 2 个月显现,表现为阻塞解除时长下降。按期交付率这类最终指标通常需要 2 到 3 个月才能看到稳定变化,因为它还受需求变更、资源波动等其他因素影响。
如果三个月内按期交付率完全没有变化,通常不是方法问题,而是执行不彻底,最常见的是依赖字段被填了但没人看,这就是典型的停留在 L2 层级。
写到这里,我想把整篇文章的判断收束成一句话:依赖效率的提升,本质上是把“隐形的等待”变成“显性的规则”,然后让规则的维护成本低于它带来的收益。SF 只是这个体系里最容易被忽略的一角,但它恰好最能说明问题,一个被大多数人认为“没什么用”的依赖类型,在交接和替代类场景里其实是唯一的正确表达。
如果你准备从明天开始动手,我建议只做一件事:挑出你当前项目里最关键的 10 个任务,逐一问执行者“你在等谁”,把答案记下来,然后对比你计划表里已有的依赖。这 30 分钟的动作,通常会让你看到比预期多得多的隐性依赖。看清它们,是提升依赖效率真正的第一步。
常见问题解答(FAQ)
1. SF依赖和FS依赖到底怎么选?我项目里好像从来没设对过
我们团队刚把任务依赖显式画出来,结果发现一半以上的依赖都设成了FS,但我看有些资料说SF也很常用,我就有点懵,这两种到底什么时候用哪个?万一设反了会有什么后果?
先把四种依赖的语义摆清楚:FS是前序完成后后续才能开始,SS是前序开始后续就能开始,FF是前序完成后续才能完成,SF是前序开始后后续才能完成。实操上,95%以上的任务关系应该用FS,因为大多数工作是串行交付。
SF的典型场景只有一类:倒排驱动的任务,比如'系统切换上线开始后,旧系统才能停止维护',旧系统的停机必须在切换动作启动之后才能算完成。选错类型的判断方法很简单:问自己一句'后续任务要等前序任务做到哪一步,它才允许推进或收尾',答案落在'开始'就用SS或SF,落在'完成'就用FS或FF。
设反的后果不是报错,而是计划算出来的时间线完全失真,比如把FS误设成SF,排期工具会认为后续任务可以在前序还没做完时就动手,关键路径直接算错,延期要到执行阶段才暴露。建议每季度抽一次项目,把依赖类型逐条念出来核对一遍,这一步能拦掉大部分隐性错误。
2. 任务依赖设了没人看,进度还是靠人肉催,这种情况怎么破
我们在某项目管理平台里把依赖关系都配好了,甘特图上箭头也画得挺漂亮,但实际执行中该延期还是延期,下游同事根本不知道上游卡住了,最后还是要我在群里一个一个@人问。我就想知道,依赖到底要怎么用才不是摆设?
核心问题是:依赖被当成了'排期用的静态信息',而不是'触发动作的规则'。可执行的做法是给每条关键依赖挂三样东西,一个责任人、一个预警阈值、一个通知动作。具体说,责任人不是'设置依赖的人',而是'上游任务的负责人',他必须在任务发生变更时主动通知下游;
预警阈值建议按任务工期定,工期3天以内提前半天预警,3天以上提前1天预警;通知动作不要靠人记,用工具的自动化规则实现,上游任务状态变成'阻塞'或'延期'时,自动给下游负责人发提醒。判断依据是:依赖的价值不在于画出来,而在于上游状态变化时下游能在第一时间知道。
如果你们平台支持依赖变更通知就打开它,不支持就退回到一个笨办法,在每日站会上固定花两分钟过一遍'今天有哪些依赖处于风险状态',只过风险项,不逐条念。坚持两周后你会发现群里@人的次数明显下降,因为问题被前置暴露了。
3. 跨团队的任务依赖最头疼,两边都不是一个项目组,怎么管
我们做的是一个跨部门项目,前端在我们组、后端接口在另一个组、部署又要等运维,这些依赖都跨团队,出了问题互相甩锅,谁都不觉得自己该先动。我试过拉群、发邮件、写文档,效果都很有限,想知道有没有更硬的机制。
跨团队依赖失效的根本原因不是沟通不够,而是'没有共同的交付契约'。可行的机制是给每条跨团队依赖建一张极简的依赖卡,只填四个字段:交付物、验收标准、承诺时间、双方接口人。交付物要具体到一个可验证的东西,比如'接口联调通过的测试报告'而不是'后端支持';验收标准要写成通过/不通过二元的;
承诺时间必须由下游提需求、上游确认,不能单方拍板。判断机制是否生效的标准是:如果上游到期没交付,下游能不能拿着这张卡直接找对方的接口人升级,而不需要重新解释一遍背景。
另一个关键动作是给跨团队依赖统一加缓冲,不要按承诺时间直接排下游开始时间,而是多留20%到30%的缓冲,因为跨团队协调的不确定性客观存在。最后,把跨团队依赖单独立一张清单,每周固定时间跟对方接口人对一次状态,比在任何群里刷消息都有效。
4. 小团队就五六个人,也需要搞这么复杂的依赖管理吗
我们团队不到十个人,做的项目周期也不长,我看那些依赖管理、关键路径、缓冲预警的方法论感觉都是给大项目准备的。我担心搞太重反而拖慢节奏,但又确实遇到过因为一个人卡住导致全员等的情况,所以不确定该做到什么程度。
小团队不需要全套依赖管理,但需要做两件最小化的事。第一件是只标注'跨人依赖',也就是A的产出是B的输入这种关系,不需要在工具里画完整网络图,只需要在任务描述里写一句'本任务依赖XX任务的什么产出',让下游知道要等什么。
第二件是每周固定一次15分钟的风险过一遍,只问一个问题:'下周有哪些任务在等别人',把这些列出来,当场确认对方是否知道、是否来得及。判断是否需要升级到更重的管理方式,看一个信号就够了:如果同一个依赖连续两周出现在风险清单上,说明当前机制管不住它,需要给它单独设责任人、承诺时间和缓冲。
数据口径上,十人以下团队的关键路径通常只有一到两条,真正需要重点盯的依赖不超过五条,把精力集中在这五条上,比铺开一套完整方法论务实得多。
核心关键词
文章包含AI辅助创作:SF最佳实践:项目成员任务依赖效率提升,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/390194
读者评论
SF依赖确实容易被忽略,我们团队之前旧系统下线时就是没设好终止条件,导致维护任务一直挂着。文章把四种依赖的适用边界讲得很清楚,尤其是SF管交接这个总结很到位。
依赖负债率这个指标挺有意思的,我们项目120个任务只登记了10条依赖,延期率确实高。但0.2到0.5的健康区间是否适用于所有行业?感觉不同项目类型可能差异很大,希望有更多数据支撑。
换工具解决不了问题这点深有同感。我们刚换了一个项目管理平台,甘特图漂亮了,但跨团队依赖还是靠群聊,一有人员变动就乱。文章强调的规则清晰度和责任人制度才是根本。
六个误区里‘依赖卡住就加人’太真实了。我们上次因为上游接口延期,下游加了三个人结果啥也干不了,白白增加协调成本。先确认依赖状态再决定动作,这个顺序值得记住。
