SF管理指南:企业管理者如何做好任务依赖,落地方案全流程

2023 年我接手过一个典型的"看着没问题、实际全卡住"的项目:一个 130 人的研发组织要在 14 周内完成一次核心系统切换。立项会上所有人都点头,甘特图排得漂漂亮亮,关键路径一目了然。但真正跑起来之后,实际有效推进时间不到 3 周,运维在等安全出审计结论,安全在等业务给数据分级清单,业务在等法务确认口径,法务在等外部律所回函。五条链全部咬在一起,任何一条松动,其余四条立刻停摆。

项目最终延期了 6 周,复盘时大家的第一反应是"排期太乐观"。但把每条依赖链摊开看,真正的问题根本不是时间估算,是没有人真正为"按时把东西交出去"这件事做出组织层面的承诺。排期表上有日期,承诺系统里没有责任人。

这篇文章我想把这件事讲透。标题里的 SF,我在本文中界定为 PMBOK 四类依赖关系中的 Start-to-Finish(开始,完成)依赖,也就是后续任务的完成,取决于前置任务的开始。它是最少被讨论、也最容易在排期工具里被当成"边缘情况"忽略的一类。我会以它作为切口,讲清楚企业管理者如何把任务依赖从"排期问题"变成"承诺管理问题",并给出一套不绑定任何单一工具的落地全流程。

一、核心结论:任务依赖失控,绝大多数不是排期问题

先说结论,后面所有内容都是围绕它展开的。

任务依赖管理的本质是承诺管理,不是时间管理。排期表只能描述"我希望你什么时候交",它无法保证"你真的把它排进了自己的优先级"。这两件事之间隔着一整个组织行为学的距离。绝大多数依赖失控,都是因为管理者只做了前者,误以为做了后者。

1. 依赖失控的真实代价被系统性低估了

PMI 在《职业脉搏》系列报告中反复提到一个基线:组织因为项目绩效不佳,平均会浪费掉约 11.4% 的投资。这个数字是宏观基线,不完全等于"依赖管理不善造成的损失",但它给出了一个量级参考。

我在过去五年参与或旁观的 30 多个中大型项目里做过一个粗略的样本观察:在最终延期的项目里,超过七成的延期时间消耗在"等待上游交付"上,而不是消耗在"自己做不完"上。换句话,团队自己那部分活,通常都能在计划时间内干完;卡住的几乎永远是别人的那一棒。

SF管理指南:企业管理者如何做好任务依赖,落地方案全流程

2. 为什么 SF 依赖特别值得单独讲

四种依赖类型里,FS(完成,开始)最常见,SS(开始,开始)次之,FF(完成,完成)再次,SF(开始,完成)出现频率最低。但频率低不等于不重要。

SF 依赖的典型形态是"交接型场景":夜班值班员必须在白班值班员开始工作之后才能结束自己的班次;旧系统必须在新的灰度环境开始接收流量之后才能退役;过渡期的临时流程必须在正式流程开始运行之后才能废止。这些场景的特点是:后续任务的完成,被前置任务的开始所约束,而不是被它的完成所约束。

恰恰因为这种"反直觉",很多排期工具默认只支持 FS,管理者也就习惯性地把所有关系都简化成">= 前置完成后我才能开始"。一旦遇到 SF 场景,就会被迫用"打补丁"的方式硬凑,结果就是依赖关系在系统里记录得非常失真。

SF管理指南:企业管理者如何做好任务依赖,落地方案全流程

3. 我判断依赖管理是否有效的三个信号

判断一个团队的依赖管理到底有没有落到实处,我通常只看三件事,很简单但很准。

  • 信号一:依赖有没有被登记成"有主之物"。指的是每一条依赖都能回答四个问题,谁交付、交付什么、什么时间、交给谁。缺任何一个,这条依赖就是空气。
  • 信号二:上游有没有把这条依赖排进自己的优先级。不是"知道了",而是"我这个迭代/这个月的资源里给它留了位置"。
  • 信号三:承诺失效时有没有明确的升级路径。依赖方说自己做不完,接下来发生什么?如果答案是"再看看、再协调",那机制是不存在的。

三个信号里,只要有一个不成立,项目大概率会在中后期突然爆雷。我把这个判断用在多个项目上,命中率相当高。

二、任务依赖到底是什么:四种类型与真实场景

要管好依赖,先要把概念分清楚。这一节我尽量讲得干净,不堆术语,但也不含糊。

1. 依赖与协作不是一回事

这是最容易被混用的两个词,我在培训里必讲。区别很清楚:依赖有方向性和明确的交付物,协作没有。

"我和设计组一起推进体验改版"是协作,没有谁欠谁一份必须交出去的东西。"我必须拿到设计组冻结后的交互稿,才能开始前端开发"是依赖,有方向(设计组→前端)、有交付物(冻结交互稿)、有明确的下游。

为什么必须区分?因为管理动作完全不同。协作靠沟通频率和共同目标,依赖靠登记、承诺和履约监控。你不可能用开更多会的方式,去解决"交付物没有被交出来"的问题。

2. 四种依赖类型的界定与典型场景

PMBOK 给出了四种逻辑关系,我结合自己的落地经验把典型场景补齐。

类型 英文全称 含义 典型场景
FS Finish-to-Start 前置完成后,后续才能开始 接口冻结后才能开始联调
SS Start-to-Start 前置开始后,后续才能开始 施工队入场后,监理才能同步进场
FF Finish-to-Finish 前置完成后,后续才能完成 所有测试用例执行完,测试报告才算完稿
SF Start-to-Finish 前置开始后,后续才能完成 白班在新班次到岗开始后,才能结束本班

表格里 FS 和 SS 大家都熟,FF 是收尾对齐用的,SF 最少见。我重点讲 SF,因为它是这套体系里最容易被做错的一条。

3. SF 依赖的真实场景:为什么它反直觉

SF 的核心特征是"我的结束,取决于你的开始"。前置任务"开始"这一动作本身,就解放了后续任务的"结束"。

除了值班交接,我在数字化项目里见过几个很典型的 SF 场景。旧系统退役就是一个,运维不能在新环境还没开始接收真实流量的情况下,就把旧环境关掉,否则会有一段完全没有服务的空窗期。过渡期临时审批流程的废止也是一个,临时流程必须在正式流程正式开始运行之后才能下线,否则中间会出现审批真空。

这类场景的共同特征是:"结束"这件事本身带有不可逆的破坏性,所以必须有一个"新的开始"来兜底。这就是 SF 存在的根本原因,也是它不能被简化成 FS 的原因。

如果硬要把它写成 FS,逻辑就会变成"新环境完全跑顺之后,旧环境才退役",听起来更保守,但实际会让旧环境长期挂着,资源、成本和风险都下不来。这就是依赖类型记错的真实代价。

二、任务依赖到底是什么:四种类型与真实场景

三、管理者最容易踩的五个依赖管理误区

我复盘过的失败项目里,踩的坑高度重复。下面五条,按我遇到的频率排序,每条我都配一个具体场景。

1. 把依赖写进了排期表,却没写进对方优先级

这是最高频的一条。项目 A 的甘特图上,安全团队要在第 6 周交出审计报告,日期标得清清楚楚。但安全团队自己那季度的 OKR 里没有任何一项和这个报告有关,他们的资源被排满了合规自查。

结果就是:项目 A 的排期表上有这条依赖,安全团队的优先级里有它没排它。到了第 6 周,报告没出来,项目 A 才发现问题。

我的判断是:只写进项目计划的依赖,等于零承诺。真正的承诺标志是它出现在了对方自己的资源分配和目标里,而不只是你的计划里。

2. 只盯时间,不盯交付物质量

第二高频。上游确实在第 6 周交了东西,但质量不达标,下游拿到手之后发现没法用,返工又花了三周。表面上"依赖按时交付了",实际上项目还是卡住了。

时间节点只是依赖的一个维度。真正要规定清楚的是"什么算合格交付"。我在实践里会强制要求每条依赖写明验收标准,哪怕是粗颗粒度的,也要写。

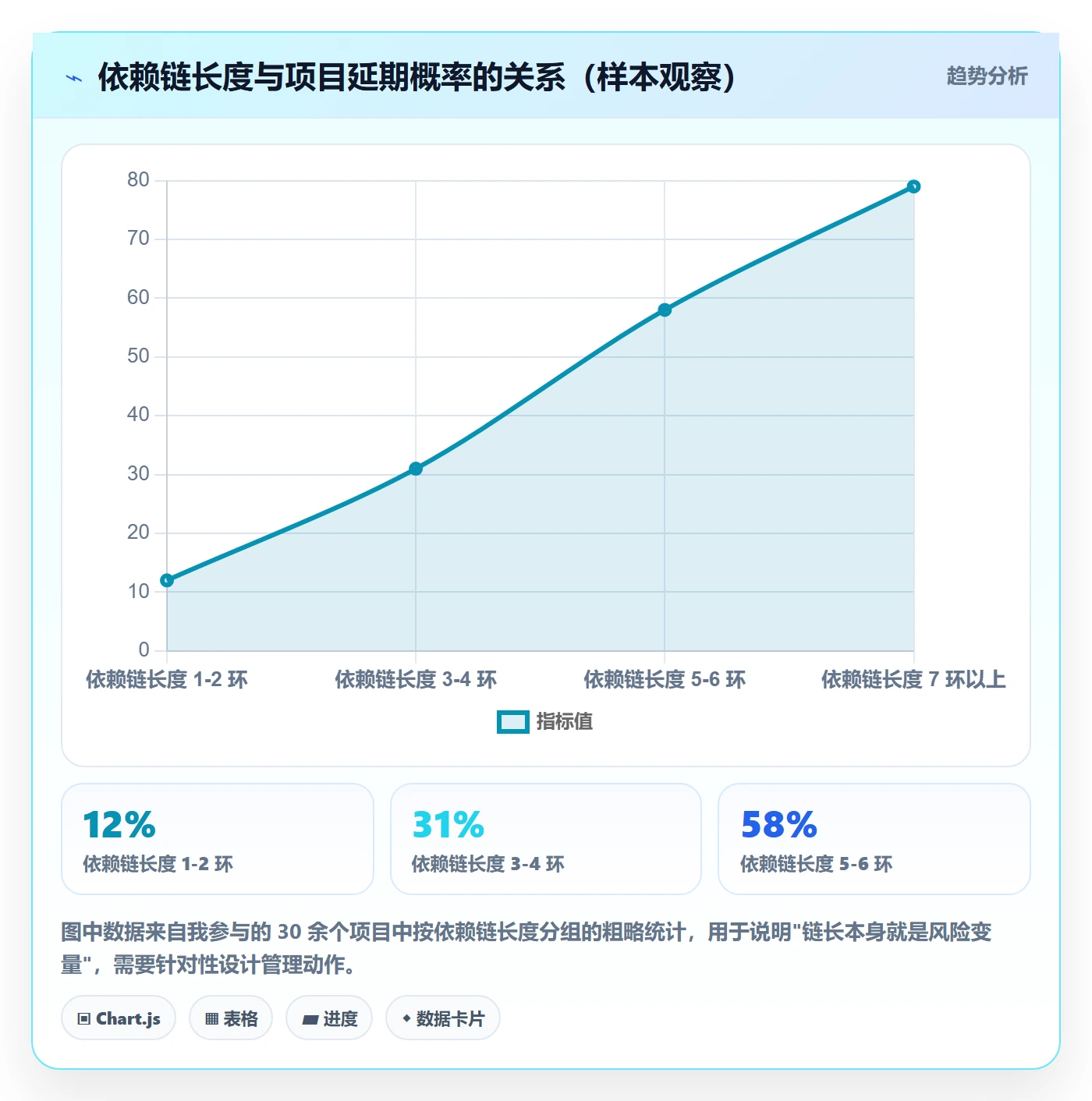

3. 依赖链太长,关键路径没人负责

很多项目会有跨 5 个以上部门的长依赖链。链上每个人都只看自己那一环,没有任何人对整条链负责。一旦中间某一环抖动,整条链断掉,但没有人能第一时间发现。

我处理过的做法是:对关键路径上的长链,指定一个"链长"(chain owner)。他不做具体工作,只负责盯着这条链的传导状态,一旦上游有延迟迹象,第一时间把风险向上传递。

SF管理指南:企业管理者如何做好任务依赖,落地方案全流程

4. 用开会代替机制

很多团队的依赖管理就是"多开几个同步会"。会上大家报进度、喊风险,会开完各回各家,依赖状态靠记忆维持。这不是机制,这是仪式。

机制和仪式的区别是:机制在没有人的时候依然能运转,仪式一旦没人推动就停摆。依赖登记表、状态字段、预警规则、升级路径,这些都是机制;每周碰一下、问一句"行不行",这些是仪式。

5. 把 SF 当成"不紧急"的依赖

这是最隐蔽的一条。因为 SF 的约束形式是"你的开始解锁我的结束",听起来像是"我的结束可以等你",不紧迫。但恰恰相反,SF 场景下,你的开始一旦延后,我的结束就被迫延后,而且这类场景往往涉及不可逆操作(系统退役、流程切换、值班交接),代价很高。

我在一个核心系统切换的项目里见过这个问题:旧系统退役被排到了切换完成后两周,所有人觉得"不着急"。结果切换拖了两周,旧系统退役拖了四周,中间的临时环境维护成本超了预算 40%。

四、专业判断逻辑:依赖管理四步闭环

讲完误区和概念,我把落地方法讲成一套闭环:识别 → 承诺 → 监控 → 复盘。每一步都有具体动作,工具只是支撑,不是主体。

1. 第一步:识别与登记,用交付物倒推依赖

不要从"任务"出发找依赖,那样会漏。正确做法是从交付物倒推:每个下游任务需要的输入是什么,那个输入由谁提供,什么时候提供。

我在实践里会强制每个下游任务填写"我需要什么才能开始/结束"。填完之后,依赖关系自然浮现,比从头捋任务清单准确得多。

登记要落到结构化数据里,而不是散落在文档和聊天记录里。一份最小可用的依赖登记应该长这样:

dependency:
id: D-013

type: SF # FS / SS / FF / SF

predecessor_task: T-204 # 前置任务

successor_task: T-311 # 后续任务

deliverable: "新环境开始接收真实流量"

acceptance_criteria: "灰度流量占比≥50%,持续稳定2小时"

due: "2026-03-18"

owner_upstream: 张工(运维)

owner_downstream: 李工(SRE)

commitment_status: confirmed # pending / confirmed / at-risk / failed

escalation_path: "运维负责人 → 技术委员会"

review_cadence: weekly

这份结构里有三个字段是我认为不能省的:acceptance_criteria、commitment_status、escalation_path。它们分别对应"什么算交付完成""承诺是否有效""失效了怎么办"。

2. 第二步:把依赖变成承诺

识别出依赖之后,最关键的转化是:让依赖方当面明确地把它排进自己的优先级。这个动作不能省。

我通常会做三件事。第一,开一次"依赖确认会",不是汇报会,而是逐条依赖过,上游当场确认能不能接、什么时候接、需要什么前提。第二,把关键依赖写入上游团队的目标或考核维度,让它从"帮忙"变成"分内"。第三,明确升级路径,如果上游中途说做不到了,接下来走哪个流程,谁在多久内介入。

第三条特别重要。没有升级路径的承诺,本质上是一种"善意"而不是"义务"。善意会随着对方压力上升而消失。

SF管理指南:企业管理者如何做好任务依赖,落地方案全流程

3. 第三步:监控与预警,从"发现了"升级到"提前发现"

监控不是每天问一句"怎么样了"。真正的监控要有预警线:在依赖到期前,提前一个可行动的时间窗口发现风险。

我的经验是:预警窗口不应该短于这条依赖本身返工所需的时间。如果一条依赖一旦延迟,下游需要两周才能消化影响,那预警必须提前两周以上发出,否则预警就只是通知,不是预警。

可视化上我倾向三种轻量做法:一是依赖状态看板,按 commitment_status 分组;二是关键路径上长链的传导状态图;三是到期前的红黄绿预警清单。这三种做法都不复杂,关键是它们必须被固定节奏地查看,而不是等人想起来了才看。

4. 第四步:复盘与沉淀,把高频依赖变成标准接口

项目结束后的复盘,绝大多数团队只复盘"做得好不好",不复盘"依赖履约得怎么样"。这是一块被浪费的资产。

我会在复盘里专门看三件事:哪些依赖反复出现、哪些依赖反复失败、哪些依赖的交付标准反复扯皮。重复出现的依赖如果每次都靠临时协调,就应该被固化为标准接口,固定的交付物、固定的输出格式、固定的对接人。

接口一旦标准化,下一次项目里它就从一个"需要管理的风险"变成了"可以直接调用的能力"。这是依赖管理长期收益的来源。

五、案例与数据观察:100 人以上组织怎么落地

这一节我讲一个真实的落地案例,并说明工具在其中的位置,以及我不建议用工具替代哪些动作。

1. 案例背景与问题

这是一家 300 人左右的制造企业信息中心,同时推进着 ERP 升级、MES 对接、数据中台建设三条线。三条线共享同一批上游资源:网络组、安全组、数据库组。上线半年,三条线平均延期 5.3 周,多部门协调会开了四十多次,效果有限。

我们进去做的第一件事不是选工具,而是把三条线的所有依赖关系捞出来。结果是:登记在案、字段完整的依赖只有 27 条,实际存在的有 118 条。也就是说,超过四分之三的依赖是"隐形"的,只存在于某两个人的口头约定里。

这就是典型的依赖可见性缺口。它不能通过开更多会解决,只能通过结构化登记解决。

SF管理指南:企业管理者如何做好任务依赖,落地方案全流程

2. 工具在其中的位置

我把工具的作用定位得很清楚:工具解决的是可见性和状态同步,解决不了承诺和优先级。登记表能告诉你依赖有几条、状态如何,但它不能替上游团队把这条依赖排进自己的资源。

所以工具选型的判断标准应该是:它能不能比较自然地表达四种依赖类型,尤其是 SS 和 SF 这类非常规关系;能不能给依赖挂上结构化的字段(验收标准、承诺状态、升级路径);能不能把依赖链在本来看不清的地方变清晰。

在 100 人以上、多产品线并行、且对数据合规有要求的组织里,我比较常见的落地选择是 PingCode。它的定位是服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,对于正在做国产替代的团队是一个相对省事的选项。

我强调"省事"是相对而言的。PingCode 能把依赖关系、任务状态、迭代节奏放在同一套数据模型里,减少了几套系统之间来回同步的成本;对已经在用 Jira、又想换到国内平台的团队来说,迁移路径相对平滑,能少踩不少数据映射的坑。

但我要说清楚:工具解决的是"依赖能被看见",不是"依赖能被兑现"。如果组织不愿意做前面讲的承诺动作和升级路径,换任何工具都不会有本质变化。我见过买了工具、依赖登记得漂漂亮亮、履约率依然很低的团队,原因就出在这里。

3. SF 依赖在工具里的表达问题

再回到 SF。这类依赖在落地时最容易被工具"吃掉"。原因是很多工具的依赖关系模型默认以 FS 为主,SS 靠"并行开始"变通,FF 靠"共同结束"变通,到了 SF 就找不到对应字段。

我的处理办法是:如果工具原生支持 SF 就原生表达,如果不支持,就用"任务 + 显式字段"的方式强制记录,在任务描述或自定义字段里明确标注类型为 SF,并在依赖登记表中单独维护。这样至少保证逻辑不失真,不会在后续排期里被误算成 FS。

这个问题看似细节,但当 SF 出现在系统退役、流程切换、值班交接这类不可逆场景里时,失真一次代价就很大。

六、不同情况下的行动建议

依赖管理没有唯一正确解,团队规模、项目复杂度、组织成熟度不同,动作应该不一样。我按四种典型情况给建议。

1. 20 人以下小团队:只做一件事

不要上工具,不要建复杂流程。只做一件事:把跨职能的依赖写在白板上,字段只保留"谁、给什么、什么时候"。每周站会过一遍这三个字段,就够了。

这个规模下,团队成员彼此熟悉,口头承诺的可靠性较高,过度结构化反而会增加负担。核心是让依赖"可见",不需要"可审计"。

2. 50 到 200 人团队:建依赖登记表,做承诺确认

到了这个规模,口头承诺开始不可靠,跨团队协调需求明显上升。建议在轻量工具里建立结构化依赖登记,字段至少包含验收标准、承诺状态、升级路径。同时把关键依赖纳入承诺确认会。

这个阶段最容易被忽略的动作是"升级路径"。很多团队停留在"登记 + 同步",一旦上游失效,就卡在那儿。补上升级路径,能显著降低失效带来的实际损失。

3. 200 人以上或多事业部:需要链长和标准接口

到这个规模,依赖链会自然变长,跨事业部协调成为主要成本。建议对关键路径上的长链指定链长,明确谁对整条链的传导负责。同时把高频反复出现的依赖固化为标准接口,减少每次从零协调。

这个阶段还应该开始做依赖的"履约率"统计,把它作为一个常规的组织级指标去跟踪,而不只是项目级指标。

4. 正在从 Jira 迁移的团队:先理依赖,再迁数据

我建议的顺序是:先把依赖关系梳理清楚并结构化,再做工具迁移。反过来的话,你会把原来失真的依赖数据原样搬到新系统里,换了平台但问题一个没少。

一并向团队明确四类依赖的归属,尤其是 SS 和 SF 的表达方式。像 PingCode 这类支持从 Jira 平滑迁移的平台,能把任务、迭代、依赖一起带过去,迁移成本相对可控;但如果是几百人以上的组织,迁移前建议分产品线做灰度,先在一个团队跑通再全面铺开,比一次性全迁风险低得多。

SF管理指南:企业管理者如何做好任务依赖,落地方案全流程

七、不同情况下的取舍

我做依赖管理顾问这些年,被问最多的问题是"到底该做到什么程度"。这一节讲取舍,四条,都是我认为管理者必须自己拍板的判断题。

1. 工具 vs 机制:机制优先,工具是加速器

如果只能选一个,选机制。没有机制,工具只会把"没被管理的依赖"变成"被记录但没人管的依赖",看起来更整齐,问题一模一样。

但我也不同意"机制可以完全不要工具"的说法。人一多,机制没有承载物就会散架。工具的价值在于把机制沉淀成可以被反复查看、可以量化、可以沉淀的形态。

我的建议是:先把机制的最小闭环跑通,再用工具把它固化下来,而不是反过来。

2. 强依赖管理 vs 弱依赖管理:本质是显性化,不是增加管控

有人担心依赖管理做重了会"增加管控负担"。我的经验是:正确的依赖管理不增加负担,它在减少隐性成本。

你本来就要花时间沟通、协调、救火,只是这些时间散落在各次临时会议和私下对话里,无法被度量。把依赖显性化,只是把这些隐性成本搬到台面上,让它可被优化。

但如果团队规模很小、依赖很简单,也不要强行上重机制。显性化的收益低于结构化成本时,就该停手。

SF管理指南:企业管理者如何做好任务依赖,落地方案全流程

3. 自建 vs 采购:看组织能力和合规要求

具备较强 IT 能力的组织,用通用协作平台 + 自建依赖登记模块也能跑起来,成本相对低,但要有长期维护的人。对数据合规有明确要求的组织,比如制造、金融、政务相关,往往必须走私有化部署,这种情况下采购成熟产品比自己搭要稳。

判断标准很简单:如果你的团队能在两周内把依赖登记、状态同步、预警规则全部搭出来,那就自建;如果搭不出来或者搭出来没人维护,就采购。

4. 标准化 vs 灵活性:先标准化高频依赖,低频依赖保留灵活

不要一上来把每一条依赖都做成标准接口,成本太高,而且会僵化。我的做法是:先标准化高频、重复出现的依赖,其余保留灵活处理。

这样既能拿到"减少重复协调"的收益,又不会扼杀新场景的适应性。等某类依赖出现频次稳定上升时,再把它纳入标准化范围,节奏就对了。

八、结语:依赖管理做得好,项目管理就成功了一半

回到开头那个延期的项目。如果我们当年做对了什么,就是在复盘之后补上了两件事:一是把所有依赖结构化登记出来,二是给每条关键依赖补上承诺确认和升级路径。第二年的同类项目,延期从 6 周压到了 1.5 周。

我的核心判断始终没变:任务依赖管理的本质是承诺管理,不是排期管理。排期表能让你知道什么时候该有人交付,但只有承诺机制能让交付真的发生。工具能帮你把依赖看清楚,看清楚了不等于兑现了,这中间隔着的动作才是管理者真正的价值所在。

SF(开始,完成)依赖是这套体系里最反直觉的一类,它出现的场景往往涉及不可逆操作。别因为它少就忽略它,恰恰是这些少见的、看起来"不紧急"的依赖,出问题时代价最大。

下一步你可以马上做一件事:把手上正在推进的项目,挑一条你最担心的跨部门依赖,用"谁交付、交付什么、什么时间、交给谁、验收标准、承诺状态、升级路径"这七个字段写完整。写完你会发现,很多你以为"已经安排好了"的依赖,其实缺了不止一个字段。这一条写完,你就摸到整套方法的手感了。

八、结语:依赖管理做得好,项目管理就成功了一半

常见问题解答(FAQ)

1. 任务依赖和普通协作到底有什么区别,管理者为什么必须先分清楚?

我们团队用某项目管理平台排了一堆任务,但真到执行的时候,大家都说自己在‘配合’,没人觉得是在‘依赖’。我一直搞不清这两者混在一起有什么危害,直到有一次上游交付晚了两天,下游整条线全停了,我才意识到可能是分类没做对。

关键区别在方向性和交付物。协作是双向的、弹性的,晚一点可以互相补位;依赖是单向的、刚性的,上游不给东西下游就无法开工。判断方法很简单:问一句‘如果A不完成,B能不能独立推进’。能推进的是协作,不能推进的就是依赖。

管理者要做的第一件事,是把所有任务关系过一遍,把其中真正符合这个标准的挑出来单独登记,剩下的才放进普通协作流程。这样做的好处是资源有限,你可以只对真正的依赖设监控点和升级路径,而不是把所有配合关系都当依赖来管,最后管不过来。

2. 四种依赖类型里,SF(开始-完成)为什么最容易被忽略,实际工作中什么场景会用到?

我看PMBOK的时候记住了FS、SS、FF,唯独SF几乎没见过有人用,感觉像是理论里才有。可我们公司做文档交接、夜班交接这类事时,又总觉得排期表怎么排都不对,是不是我漏掉了什么。

SF的含义是‘后续任务开始,前置任务才能完成’,也就是新的接手了,旧的才能收尾。它在日常项目管理里确实少见,但在交接类场景非常典型:老员工要等新人到岗并接手完,才能办离职;旧系统要等新系统上线稳定运行,才能下线;一批数据要等下一批导入完成,才能归档。

这些场景用FS去排会错位,因为不是‘前一个做完后一个才开始’,而是‘后一个开始了前一个才结束’。管理者识别它的方法,是看这件事的收尾条件是否掌握在另一个人的启动动作里。如果是,就该按SF建模,并给‘启动方’设置明确的到位时间,否则前置任务会无限期挂着,成本和责任都无法关闭。

3. 把依赖写进排期表了,但上游还是不重视,怎么把依赖变成真正的承诺?

我们每次项目启动会都把依赖关系画得清清楚楚,甘特图上箭头一大堆,可执行起来上游该拖还是拖。我去催,对方就说自己也有KPI,我只能干等。我很想知道那些依赖履约做得好的团队,到底是怎么让上游把这件事当回事的。

排期表只解决‘看得见’,不解决‘愿不愿意’。要让依赖变成承诺,至少做三件事。第一,依赖确认会上让上游当面确认交付物、时间、质量标准和责任人,口头确认比邮件抄送有效得多。第二,把依赖交付写进上游负责人的阶段目标或考核项,哪怕只占很小权重,性质就从‘帮忙’变成‘本职’。

第三,设立升级路径,明确依赖延迟超过约定阈值后由谁介入、走什么流程,让上游知道拖延有成本。判断机制是否生效,看一个指标:依赖延迟时,是下游去催,还是上游主动预警。如果永远是下游催,说明承诺机制还没建立起来。

4. 依赖链拉得很长的时候,管理者应该重点盯哪些节点,有没有可操作的判断标准?

我们一个项目跨了五个部门,依赖关系连起来像一张网,每周开会都对着整张图看,但真出问题时还是措手不及。我想知道有没有办法从这一堆依赖里挑出真正要盯的那几条,而不是平均用力。

核心判断标准是看这个依赖是否在关键路径上,以及它的浮动时间有多长。具体做法分三步。第一步,把所有依赖按链条串起来,找出决定项目最早完工时间的那条最长路径,这条路径上的依赖必须重点盯。第二步,对路径外的依赖看总浮动时间,浮动时间小于三天的,纳入重点监控;大于一周的,可以只做周度状态确认。

第三步,对重点依赖设置提前预警点,不要等到交付日当天才问,而是按交付周期的百分之七十、百分之九十设两个检查点。这样做的依据是,依赖风险不是均匀分布的,关键路径加低浮动的节点通常只占总数的两成左右,把管理精力集中在这两成上,效果远好于每周对着整张图开一次会。

核心关键词

读者评论

向
向嘉宁

文章把任务依赖从排期问题上升到承诺管理,这点很戳中我。我们团队也是甘特图排得漂亮,一到跨部门就卡住,根本原因是对方没把这件事排进自己的优先级,光有日期没有责任人。

唐
唐宁

SF依赖确实容易被忽略。之前做系统切换时,旧环境退役一直往后拖,大家都觉得不着急,结果临时环境维护成本超了预算一大截。文章提醒得很及时,这类不可逆操作必须提前设计兜底机制。

付
付泽宇

五个误区总结得很到位,尤其是'用开会代替机制'这条。我们每周都在同步会上喊风险,会开完各回各家,依赖状态靠记忆维持,出问题才发现根本没有升级路径。没有结构化的登记和预警规则,开再多会都是仪式。

魏
魏一凡

链长这个视角挺新颖的。以前只关注单条依赖是否延期,没想过依赖链长度本身就是风险变量。跨五个部门以上的长链如果不指定链长,中间某一环抖动整条链断掉都没人第一时间发现,这个管理动作值得试试。

文章包含AI辅助创作:SF管理指南:企业管理者如何做好任务依赖,落地方案全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/389699
