依赖冲突流程与规范:企业管理者任务依赖风险控制关键指标

2023 年我接手过一个让我印象很深的交付复盘:一个看上去只有 11 周工作量的版本,实际拖了 19 周才上线,而团队在复盘会上列出的 23 条延期原因里,有 17 条可以归到同一类,任务依赖没有被定义、没有被确认、也没有被跟踪。不是人不行,也不是技术难,而是上游接口在计划阶段是隐形的,到执行阶段才一个个浮出水面,然后连环爆炸。

这件事之后,我把"依赖"从一个模糊的协调话题,拆成了一套可登记、可建模、可度量、可复盘的流程规范,并在之后服务过的十几个中大型研发组织里反复打磨。这篇文章讲的就是这套流程规范,以及我认为企业管理者真正该盯住的七个关键指标。它不解决"怎么让团队更配合",它解决的是"怎么让依赖这件事从靠人盯变成靠机制跑"。

一、核心结论:依赖冲突不是沟通问题,而是可度量的流程问题

先把结论放在前面,因为它决定了后面所有动作的方向。我服务过的组织里,凡是把依赖冲突归因为"部门墙厚""配合意识差"的,最后都走向了开更多的会、做更多的团建,然后问题照旧。凡是把它当成流程缺陷来治的,通常在两个季度内就能看到交付节奏的明显改善。

结论一:依赖冲突的第一现场在计划阶段,而不是执行阶段。存在依赖关系但没有被写进计划的接口,本质上是一个延期定时器。它的延迟不是"什么时候爆炸"的问题,而是"爆炸时你已经来不及补"的问题。执行阶段的协调只能减少损失,不能消除损失。

结论二:依赖风险可以被量化,而且必须被量化。依赖密度、依赖延迟传导率、依赖缓冲区消耗指数这三个指标,能在项目还是绿色的时候提前两到三周提示红色风险。没有量化,风险管理就只能依赖个人经验和嗓门大小。

结论三:依赖治理的最小闭环是五个动作,而不是一个会议。识别、建模、规范、度量、复盘,缺任何一个环节,流程都会退化成"每次出事再救火"的循环。多数企业的实际情况是只做了第三个动作(协调会),所以效果有限。

依赖冲突流程与规范:企业管理者任务依赖风险控制关键指标

二、真实场景:依赖失控是怎么一步步拖垮交付的

抽象地谈风险很难打动人,我把上一个案例的真实过程还原一下。它不复杂,但足够典型:任何一家有超过三个协作部门的公司,都可能在某个迭代里重演这一幕。

1. 一条延迟了 4 天的接口,吃掉了 3 周缓冲

当时的情况是:支付中台承诺在第 3 周交付退款回调接口 v2,订单履约团队依赖它做对账改造,财务侧又依赖履约的对账结果出报表。三方在需求评审时都口头确认过,但没有任何一处书面记录写清"谁在哪一天交付什么"。

第 3 周,支付中台因为一个线上 P0 故障顺延了 4 天。履约团队在等待期间没有可做的替代工作,整体停摆;第 5 周接口交付,履约发现字段口径与自己对账逻辑不一致,又花了 6 天联调。最终这条链路上的三方各延了两到三周,报表上线错过了监管窗口,公司临时用人工台账顶了两周,每周额外投入 30 多人时。

注意这里的关键数字:上游只延迟了 4 天,下游却损失了 21 天。中间那 17 天不是任何人偷懒,而是"等待、返工、再等待"的传导损失。这就是依赖风险最反直觉的地方,它的放大倍数通常在 3 到 5 倍之间。

依赖冲突流程与规范:企业管理者任务依赖风险控制关键指标

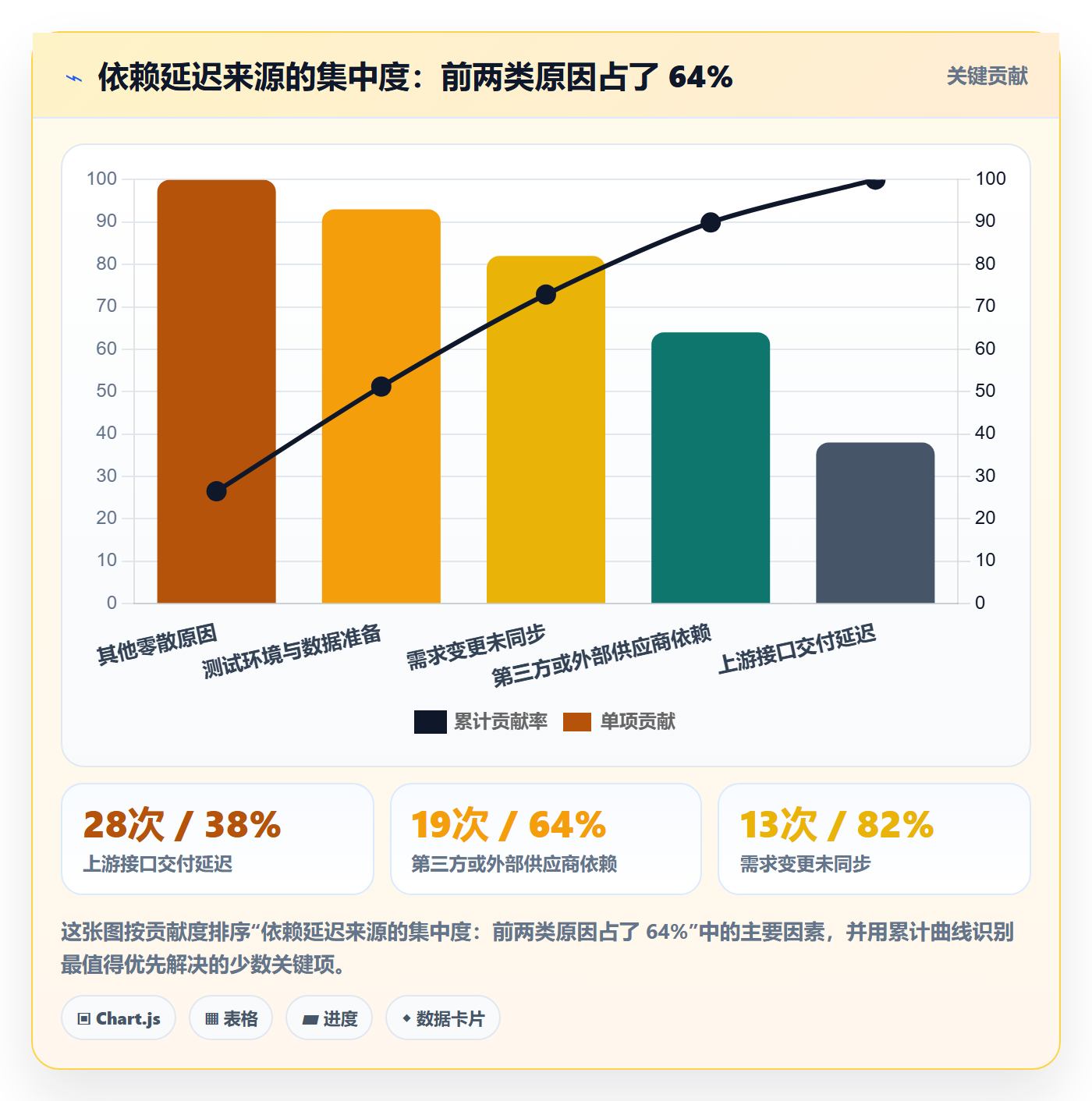

2. 为什么依赖冲突总在组织扩张期集中爆发

一个 30 人的团队,协作路径几乎是线性的,靠口头同步就能覆盖。当组织增长到 300 人、跨 8 个团队时,潜在的两两协作接口数量按 n(n-1)/2 增长,从 435 条涨到 44,850 条的量级。即便实际只有 5% 的接口真正存在依赖,也是两千多条需要被管理的线。

这就是为什么很多公司在 50 人时跑得飞快,到 200 人突然"变慢"了。人没有变差,技术栈没有退化,是协调复杂度超过了口头同步的承载上限。这个临界点通常在 100 到 150 人之间出现,也正是引入依赖登记与度量机制的最佳窗口期。

3. 依赖冲突的三种典型表现

资源争抢:两个团队依赖同一位架构师或同一套测试环境,谁的优先级更高没有裁定规则,结果是谁先喊谁先用。这类冲突在报表上表现为"关键角色饱和度长期超过 110%"。

优先级冲突:上游团队的书里,你的需求排在第 7 位,但在他的实际排期里排在第 12 位。双方都没错,只是没有一份共同的优先级清单,也没有一个能裁定的角色。

信息断层:接口交付了,但字段口径、错误码约定、限流策略没人同步。这类冲突最隐蔽,因为它不在计划里显示为风险,而是在联调时突然变成返工。

三种表现的处理方式完全不同:资源争抢靠容量管理,优先级冲突靠裁定机制,信息断层靠接口契约。用同一个"加强沟通"去应付三种问题,是最常见的错误。

三、常见误区:管理者在依赖管理上最容易踩的六个坑

这些误区我在不同公司反复见过,有些甚至是行业里被默认正确的做法。它们之所以危险,是因为短期看起来有效,长期却在积累风险。

1. 把依赖冲突当成沟通问题

"多开个对齐会就好了"是使用频率最高、效果最差的一句话。沟通解决的是信息不对称,解决不了排期刚性、资源不足和优先级冲突。如果一个依赖问题的根因是上游团队容量已经饱和,再开十次会也只是把延期从"默默延期"变成"大家都知道的延期"。

2. 认为登记依赖是"额外的行政负担"

很多团队抵触登记,理由是"写下来又不能保证按期交付"。这个反驳听起来有理,但混淆了两件事:登记不保证交付,却让违约变得可见。没有登记,延迟只是"大家都在努力但来不及";有登记,延迟就有了责任主体和补救时间窗。

3. 只在里程碑前才盘点依赖

依赖风险有很强的"提前期"特征。我在项目里观察到,一个跨团队依赖从提出到按期交付,平均需要 4 到 6 周的准备时间。如果只在里程碑前两周才盘点,你盘出来的不是风险,而是已经无法挽回的既成事实。

4. 用甘特图代替依赖建模

甘特图擅长表达时间轴,不擅长表达依赖网络。它无法告诉你"哪些任务是多个下游的共同前置",也无法量化"如果这一个节点延迟,会波及多少条路径"。用甘特图管依赖,等于用日历管风险。

5. 用"沟通次数""会议时长"衡量依赖管理效果

这是最容易被忽视的指标陷阱。会议时长增加通常不是治理见效的信号,而是治理失效的信号,说明依赖没有被提前化解,只能靠高频对齐硬扛。真正该看的是依赖按期确认率、依赖延迟传导率这些结果指标。

6. 一刀切要求全量登记

有些管理者推行依赖管理时要求"所有任务的所有依赖都必须登记",结果两周内流程就废掉了。登记成本必须与风险成正比:跨团队、跨系统、跨外部供应商的依赖必须登记;同一小组内两个人的前后置关系,写清楚就够,不需要走完整流程。

依赖冲突流程与规范:企业管理者任务依赖风险控制关键指标

四、专业判断逻辑:识别、建模、规范、度量、复盘五步法

下面这套流程是我在多个组织里迭代过的版本。它的设计原则是:每一步都要有"最小可行做法",让团队不需要整套工具就能先跑起来,否则流程一定会死在启动阶段。

1. 第一步:依赖识别与登记

识别依赖的关键不是问"你有什么依赖",而是问三个更具体的问题:这个任务的产出物是谁的输入?这个任务的输入物由谁产出?如果对方延迟三天,我的排期会怎么样?前两个问题找出依赖,第三个问题找出关键依赖。

登记的最小可行做法是把依赖作为一个独立工作项类型管理,而不是写在描述里的一句话。它应该具备以下字段,我把这份字段定义直接贴出来,是我实际在用的版本:

dependency:
id: DEP-2024-0173

deliverable: 退款回调接口 v2

from_team: 支付中台

to_team: 订单履约

type: 强制依赖 # 强制/自由/外部/内部

needed_by: 2024-06-18 # 下游需要它的日期

committed_date: 2024-06-21 # 上游承诺交付日期

buffer_days: 3 # 承诺日与需求日之间的缓冲

risk_level: 高 # 由 buffer_days 与影响面自动推导

status: 已确认 # 待确认/已确认/交付中/已交付/已违约

impact_paths: 3 # 该依赖延迟会波及的下游路径数

这份字段里最重要的两个是 committed_date 和 buffer_days。没有承诺日期,依赖就只是一个愿望;没有缓冲天数,风险就无法被提前识别。我见过太多团队只登记"需要什么",不登记"什么时候给",结果登记表变成了一张许愿清单。

2. 第二步:依赖建模与可视化

不必一上来就做完整的依赖结构矩阵(DSM)。实操中我推荐一个简化版本:把所有依赖按"上游团队 × 下游团队"做成交叉表,格子里填依赖数量和最大缓冲天数。这张表能立刻暴露出两类高风险结构。

第一类是单点汇聚:某一个团队被 5 个以上下游同时依赖,它就是整个计划的最脆弱节点。第二类是环形依赖:A 等 B,B 等 C,C 又等 A,这在业务逻辑上通常意味着需求边界没切干净,必须回到需求层面解决,而不是在排期上调和。

可视化的价值在于让风险从"某人的私事"变成"公开的结构问题"。当一个团队看到自己被六个下游同时依赖,它自己就会提出减负方案,这比管理者去压有效得多。

3. 第三步:依赖协调机制

协调会不是越多越好,关键是节奏、参与人和输出物。我给的建议是:每周一次、30 分钟、只谈高风险依赖、输出物是承诺变更。参会人只需要两类角色,依赖的提出方和承诺方,其他人在看板上看就行。

会议内容按三个问题展开:本周有哪些依赖的缓冲天数消耗超过预期?有哪些依赖的状态从"已确认"退回"待确认"?下周有哪些依赖进入关键窗口期?这三个问题之外的内容,都不该占用这场会。

4. 第四步:依赖变更管理

依赖最危险的状态不是"延迟",而是"悄悄延迟"。上游改了口径、换了字段、延了三天,却没有触发任何下游动作,这才真正致命。所以必须有一条硬规则:任何 committed_date 的变更,都必须走状态回退并通知下游,不允许直接改日期。

这条规则看起来形式主义,实际效果极好。因为状态回退会立刻改变依赖的风险等级和下游的排期视图,让变更的影响面自动显现,而不是等下游自己发现。

5. 第五步:依赖复盘与沉淀

复盘的产出不该是"下次注意",而应该是两条可复用的资产:一是接口契约模板,把这次联调踩过的字段口径、错误码、限流约定写进去;二是承诺可靠性记录,记录每个团队的历史按期交付率。

承诺可靠性记录是我最看重的一项。它不用于考核,而用于排期时的风险加权,历史按期率 70% 的团队,在计划阶段就应该自动获得更长的缓冲。这比任何"加强重视"的号召都更接近工程化。

依赖冲突流程与规范:企业管理者任务依赖风险控制关键指标

五、关键指标体系:用七个指标量化依赖风险

指标不是越多越好。我见过一些团队做了十几个依赖看板,结果没人看。下面这七个是我筛下来认为真正能驱动决策的,建议组织从其中三个开始,稳定后再扩展。

指标 定义与计算方式 建议阈值 越界后的动作
依赖密度 跨团队依赖数 ÷ 当期总工作项数 低于 0.30 超过则拆解迭代范围,减少并行
关键路径依赖集中度 关键路径上的依赖节点数 ÷ 关键路径总节点数 低于 0.25 超过则重新设计交付顺序
依赖延迟传导率 上游延迟导致下游同步延迟的依赖数 ÷ 上游延迟依赖总数 低于 30% 超过则增加缓冲区或调整承诺机制
依赖缓冲区消耗指数 已消耗缓冲天数 ÷ 计划缓冲天数 低于 50% 超过 70% 触发风险预警
跨团队依赖响应周期 依赖提出到上游给出承诺日期的平均工作日 低于 3 个工作日 超过则升级至依赖协调会
依赖变更频次与影响面 每月依赖变更次数 × 平均波及下游路径数 低于 10 超过则审查需求稳定性
依赖冲突解决满意度 依赖关闭后双方 1,5 分评分均值 高于 4.0 低于则检查流程本身是否失灵

1. 依赖密度:先知道自己有多"缠"

依赖密度是最容易算、也最能说明问题的指标。它回答的是"这个迭代的交付有多少比例是建立在别人先做完的前提上"。我观察到的经验值是:密度低于 0.2 时项目基本可控;0.2 到 0.3 之间需要重点监控;超过 0.3 时,延期的概率会显著上升。

更重要的是,依赖密度是一个可以在计划阶段就被优化的指标。当发现某个迭代密度过高,管理者可以做的不是"加强协调",而是拆分需求、调整交付顺序、把强依赖改成弱依赖(比如先用桩数据对齐接口,再并行开发)。这是少数几个能真正"提前消除风险"的抓手。

2. 依赖延迟传导率:区分"延时"和"传染"

同样是一次三天延迟,有的团队能靠内部调整吸收掉,有的团队直接全线崩盘。差别就在传导率。传导率的计算方式是:在上游延迟的依赖中,有多少个最终导致了下游同步延迟。

传导率高的组织有两个典型特征:下游任务排期没有缓冲,以及下游工作颗粒度太大、没有可并行部分。这两个问题都不是靠沟通能解决的,只能靠排期结构和缓冲设计来解决。

3. 依赖缓冲区消耗指数:关键链的仪表盘

这个指标借鉴了关键链项目管理(CCPM)的思路:不要把缓冲分散到每个任务里,而是集中放在关键链末端,然后监控它被消耗的速度。消耗指数低于 50% 说明计划健康,50%,70% 需要关注,超过 70% 就应该启动应急预案。

它的价值在于把"还剩多少缓冲"变成一个人人可见的数字。我发现当缓冲区消耗被可视化之后,团队自我调整的意愿明显上升,因为大家都知道"还剩 3 天缓冲"和"还剩 12 天缓冲"是完全不同的处境。

依赖冲突流程与规范:企业管理者任务依赖风险控制关键指标

依赖冲突流程与规范:企业管理者任务依赖风险控制关键指标

六、数据观察:一家 600 人企业用 PingCode 做依赖治理的前后对比

说流程不说工具会显得空,说工具不说流程又会变成产品介绍。我拿一个真实推进过的项目来讲,这样流程和工具的关系会更清楚。

1. 项目背景与初始状态

这是一家约 600 人的智能硬件企业,设有 5 条产品线,研发、硬件、固件、云端、App 五个团队交叉协作。引入治理机制之前,他们的依赖管理方式是:需求评审会上口头确认,会后在即时通讯工具里拉群,谁记得谁跟进。

我们做的第一件事是抽样统计了一个季度的交付记录,结果是:跨团队依赖的平均确认周期约 6.5 个工作日,因依赖导致的延期累计 47 天,每周花在跨团队协调会上的时间约 6.5 小时,而依赖登记覆盖率只有 23%。

这组数字很典型:协调成本高、确认周期长、延期多、可见度低。四项指标互相印证,说明问题出在机制上,不在态度上。

2. 具体做法:把依赖变成可跟踪的工作项

他们没有另建一套系统,而是把依赖作为一种工作项类型直接落到现有平台上。选择 PingCode 的原因很实际:它主要服务中大型企业及 100 人以上组织,多团队、多产品线的场景本来就是它的主战场,不需要为了依赖管理再叠一层工具。

落地的关键动作有三个。第一,把第四节那份依赖字段定义固化到工作项模板里,让登记成本降到填七个字段。第二,用自动化规则实现"承诺日期变更自动回退状态并通知下游",把变更管理从人工动作变成系统动作。第三,建了一个依赖风险看板,只显示缓冲消耗指数超过 50% 的依赖,让每周 30 分钟的协调会只看高风险项。

另外,这家企业有数据合规要求,需要私有化部署,PingCode 支持私有化部署这一点直接满足了他们的准入门槛。他们同时还在做从 Jira 的迁移,原本担心迁移会破坏已有的工作项关联,实际迁移过程中依赖关系被完整保留了,这也是他们后来愿意把依赖流程做深的前提。

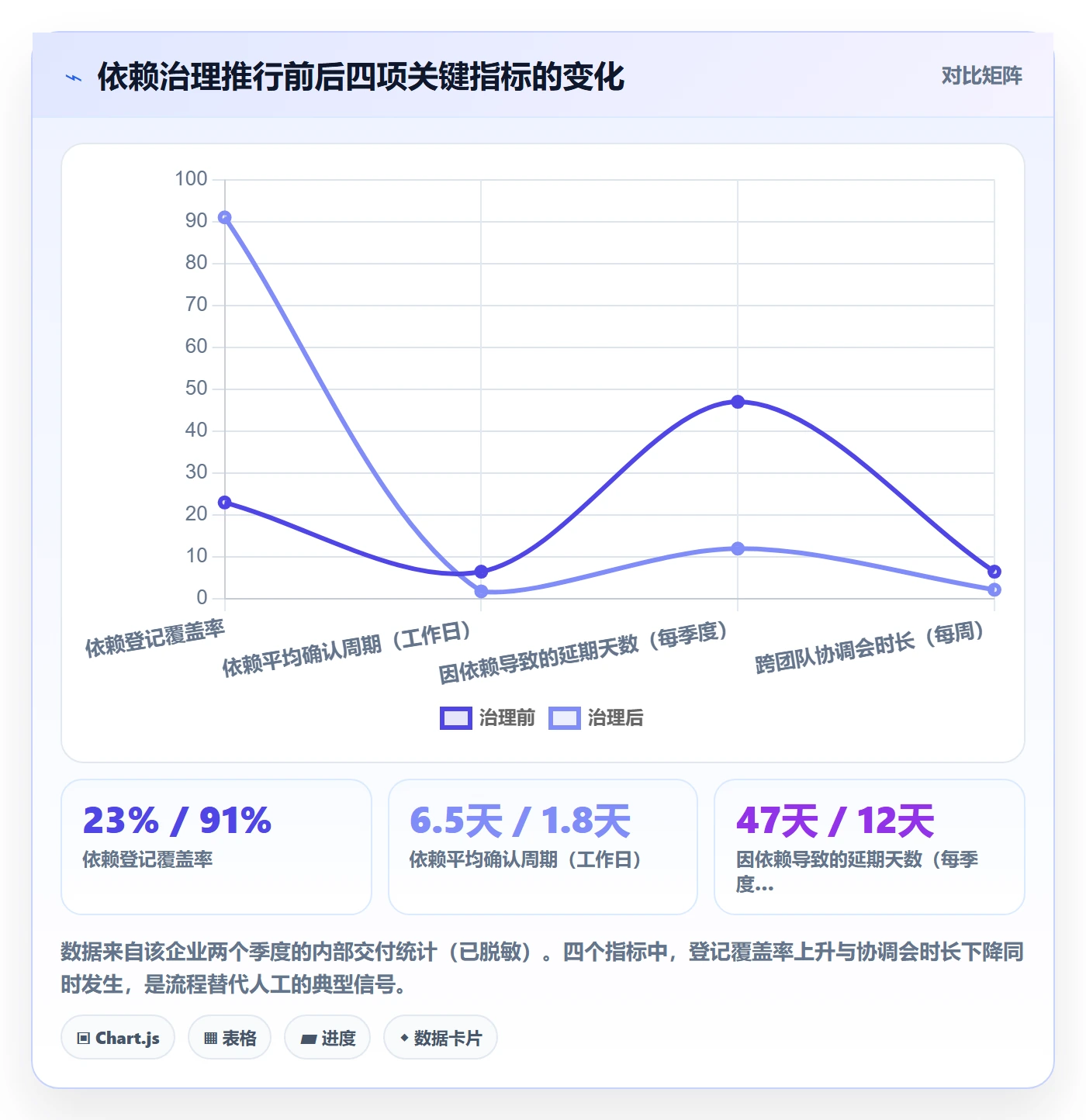

3. 两个季度后的数据变化

治理推行两个季度后,四项指标的变化如下:依赖登记覆盖率从 23% 提到 91%,依赖平均确认周期从 6.5 个工作日压缩到 1.8 个工作日,因依赖导致的延期天数从每季度 47 天降到 12 天,跨团队协调会时长从每周 6.5 小时降到 2.2 小时。

我最看重的是最后一项。当协调会议时间下降而交付表现改善时,说明流程真的在替代人工救火,而不是把救火搬进了会议室。如果协调会时长反而上升,那多半是流程没跑通,只是多了个汇报场合。

依赖冲突流程与规范:企业管理者任务依赖风险控制关键指标

依赖冲突流程与规范:企业管理者任务依赖风险控制关键指标

七、不同情况下的行动建议

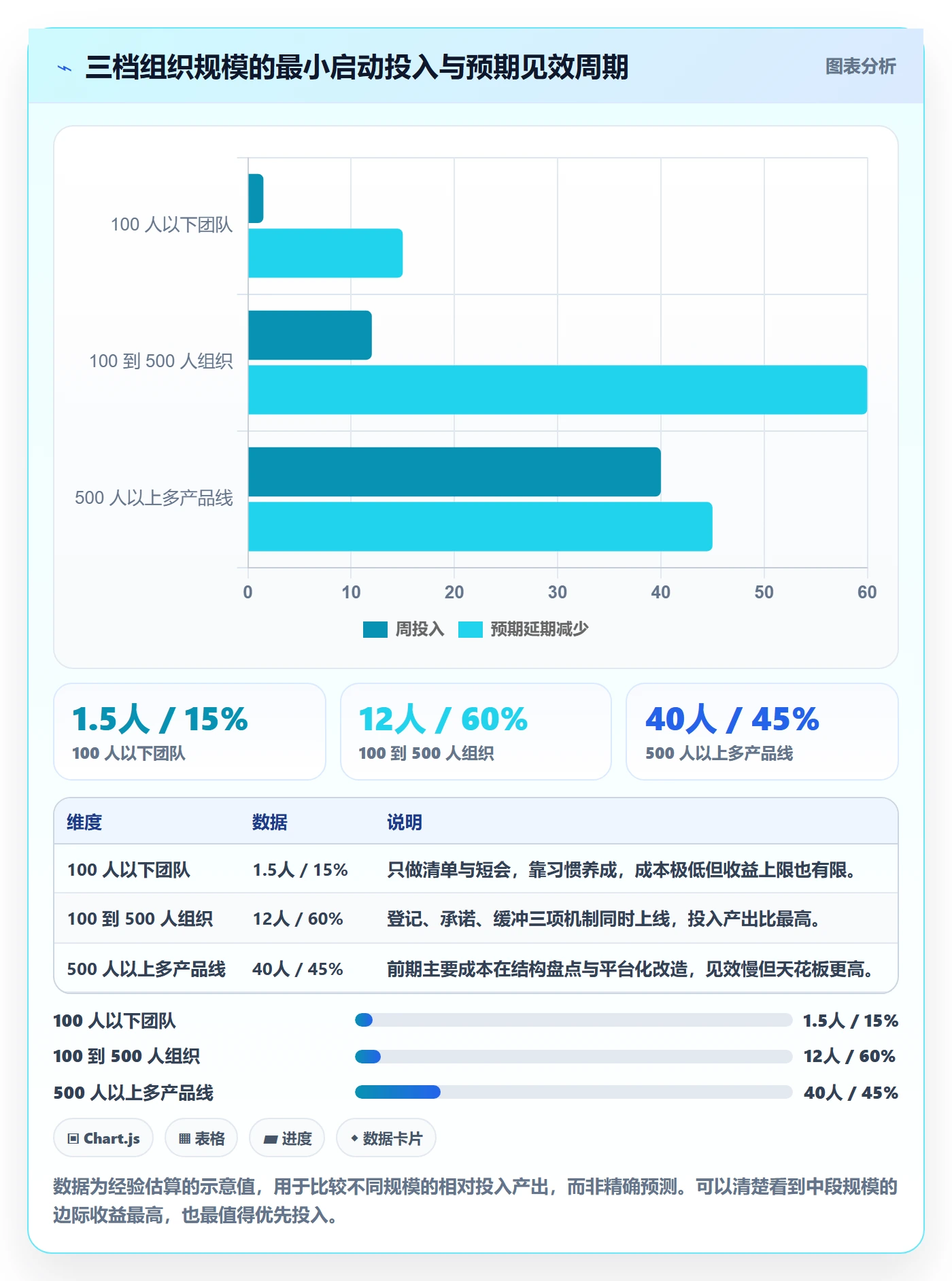

同一套流程,放在 40 人团队和 800 人集团里,做法必须不同。下面按组织规模给出三档建议,每档都给出最小启动动作和预期见效周期。

1. 100 人以下团队:只做两件事

这个阶段不要引入完整流程,成本大于收益。只需要做两件事:第一,在迭代计划里把跨团队依赖单独列出来,写清"谁交付什么、什么时候";第二,每周固定 15 分钟过一遍这张清单。

这个阶段的目标不是度量,而是养成"依赖要写下来"的习惯。工具用任何看板都可以,不必专门采购。预期见效周期约 3 周,主要收益是减少临时救火。

2. 100 到 500 人组织:建立登记、承诺、缓冲三件套

这个区间是依赖问题的高发区,也是投入产出比最高的区间。建议在这一阶段正式引入依赖工作项、承诺日期字段和缓冲天数,并开始跟踪三个指标:依赖密度、依赖平均确认周期、依赖缓冲区消耗指数。

同时建议把依赖登记能力固化到日常使用的项目管理平台上,而不是用表格维护。表格的问题在于无法自动关联、无法自动通知、无法自动计算指标,一旦规模上去就会失控。这也是很多 100 人以上组织选择 PingCode 这类支持多团队协作和私有化部署的平台的原因,尤其在国产替代和 Jira 迁移的场景下,工作项关联关系能否完整保留,直接决定了依赖流程能不能落地。

预期见效周期约两个季度,主要收益是交付可预测性提升,以及协调会议的时长下降。

3. 500 人以上多产品线组织:先解决单点汇聚

这个规模下最大的风险不是依赖数量多,而是依赖结构失衡,少数几个平台型团队被大量下游依赖。建议先做一次全量依赖盘点,画出"上游团队 × 下游团队"的交叉表,找出被依赖次数最多的前三个团队,然后针对它们做专项减负:接口标准化、文档前置、版本节奏固定。

这一阶段必须让度量自动化,否则指标维护本身就会吃掉管理成本。同时建议把依赖按期交付率纳入团队级的复盘材料,但不要直接挂钩个人考核,否则数据会失真。预期见效周期三到四个季度。

依赖冲突流程与规范:企业管理者任务依赖风险控制关键指标

八、不同情况下的取舍

依赖治理最难的不是"知道该做什么",而是"知道不该做什么"。资源永远是有限的,下面是四组我认为必须提前想清楚的取舍。

1. 全面登记还是只登记关键依赖

我的判断是只登记关键依赖,但关键依赖必须接近 100% 覆盖。关键依赖的判定标准有三条满足其一即可:跨团队、跨系统边界、涉及外部供应商。团队内部两人之间的前后置关系,写在任务描述里就够了。

这条取舍的代价是可能漏掉一些重要依赖。降低风险的办法是设置一个兜底机制:在迭代评审时,由产品负责人用两分钟时间追问"还有哪些跨团队的事没写下来",这比要求全量登记有效得多。

2. 集中协调还是分布式协调

依赖数量少于 20 个的迭代,适合集中协调,一场 30 分钟的会能全部覆盖。依赖数量超过 40 个时,集中协调会变成广播会,效率急剧下降,此时应该按业务域拆分成若干小组协调,只把跨域的高风险依赖上升到集中会议。

判断切换点的简单信号是:当一场协调会超过 45 分钟仍有依赖没被讨论到时,就该拆了。

3. 人工协调会还是自动化提醒

两者不是替代关系。自动化适合处理"状态变化通知"这类确定性动作,比如承诺日期变更、缓冲消耗超阈值;人工适合处理"该谁让步"这类需要裁定的协商。我见过一些团队试图把优先级裁定也自动化,结果是把冲突推给了系统规则,反而更难解决。

4. 用现成平台还是自建表格

50 人以下用表格完全够用,甚至更快。超过 100 人之后,表格的边际成本会迅速超过平台采购成本:字段无法校验、状态无法自动流转、指标需要人工汇总,而这三项恰是依赖管理最耗人力的部分。

选现成平台时要重点看三件事:一是工作项之间能否建立可追踪的关联关系;二是能否把变更通知自动化;三是能否直接从工作项数据生成指标视图。这三点缺任何一点,最后都会退回到人工维护。

依赖冲突流程与规范:企业管理者任务依赖风险控制关键指标

九、结语:依赖管理的本质是管理确定性

回到最开始那个拖延了 19 周的项目。复盘完之后我做的最重要的一个决定,不是加了更多会议,而是把"依赖"从会议纪要里搬出来,变成一个有字段、有状态、有指标、有复盘的工作项。三个月后,团队在计划阶段就能说出"这个迭代有三条高风险依赖,其中一条缓冲只剩两天"。

依赖永远不会消失。依赖管理的目标不是消除依赖,而是让依赖可见、可控、可预期。当你能在项目还是绿色的时候说清楚"哪条链会先断",你就不再需要靠救火来证明自己的价值了。

如果你准备下周就开始,我建议只做三件事:第一,拿当前正在进行的项目,列出跨团队的依赖清单,写清交付物、承诺日期和缓冲天数;第二,挑一个指标开始跟踪,我推荐先跟踪"依赖平均确认周期",它最容易统计也最能反映机制是否在跑;第三,把每周一次 30 分钟的高风险依赖协调会排进日历,并且只讨论缓冲消耗异常和状态回退的依赖。

做到这三件事,一个季度之内,你就能拿到属于自己组织的真实数据。到那时,是继续加深流程还是保持现状,你的判断会比任何方法论都准确。

常见问题解答(FAQ)

1. 任务依赖冲突到底应该用什么流程来管,能不能给一套最小可落地的规范?

我们团队最近同时推三个跨部门项目,前端等后端接口、运营等内容物料的确认,结果一个环节卡住就全线延期。我作为项目负责人,天天在群里催人推进,但感觉是靠个人在硬撑,而不是靠一套流程在跑。我想知道有没有一套不复杂、能从下周就开始用的依赖管理流程?

可以按识别、登记、协调、变更、复盘五步搭最小流程。第一步识别:每个任务负责人列出对外部交付物的依赖,明确依赖对象、交付内容和需要时间;第二步登记:建一张依赖登记表,至少包含提出方、依赖方、交付物、约定时间、当前状态、风险等级六个字段,全部放在一张共享表里而不是散落在聊天记录;

第三步协调:每周固定一次三十分钟依赖协调会,只讨论跨团队依赖,逐条过状态并当场确认下一步动作和负责人;第四步变更:依赖交付时间或内容变动时,必须走登记表更新并在会上同步,不允许口头改期;第五步复盘:项目节点结束后回看哪些依赖延迟、延迟传导了几层。

这套流程的关键不在于工具多先进,而在于所有依赖都有唯一登记入口和固定同步节奏,管理者从催人变成看表。

2. 依赖密度、依赖延迟传导率这些指标听起来很专业,企业实际该盯哪几个、怎么算、阈值是多少?

我们公司项目越来越多,老板要求把风险量化管理,但我拿不出能说清楚依赖风险的数。每次汇报只能说这个项目依赖比较多、风险比较大,老板反问到底多多少、到什么程度算危险,我就答不上来了。我想知道普通企业到底该选哪几个依赖指标、怎么算,有没有参考阈值?

建议先盯四个指标。第一个依赖密度,算法是任务间依赖总数除以总任务数,密度越高说明单点卡壳引发连锁反应的概率越大,一般超过1.5就要警惕;第二个关键路径依赖集中度,即关键路径上的依赖节点数占关键路径节点总数的比例,超过六成意味着项目成败高度押在少数几个交付方身上;

第三个依赖延迟传导率,用上游延迟实际导致下游延迟的次数除以上游延迟总次数,这个数超过50%说明缺乏隔离机制;第四个跨团队依赖响应周期,从依赖提出到对方确认接收的平均时长,超过三个工作日就说明协调机制过慢。

这四个指标不需要复杂系统,用登记表就能算,建议每周更新一次并放到管理看板上,重点看趋势变化而不是单次数值。

3. 多项目并行时依赖冲突集中爆发,资源永远不够分,流程规范能解决优先级冲突吗?

我们部门同时支撑四条业务线,每个业务线都说自己的需求最急,结果同一个技术骨干被三个项目同时排期,交付日期互相打架。我试图用排期表协调,但每次协调完没几天又被临时插单打乱。我想知道在资源有限的前提下,流程和规范到底能不能解决优先级冲突,还是只能靠领导拍板?

流程本身不能代替优先级决策,但能让优先级冲突暴露得早、决策得有依据。做法是三步:第一建立统一的任务池和依赖视图,把所有项目的依赖关系画在一张表上,让资源冲突从隐性变成显性;第二设一个明确的优先级裁决机制,比如按业务价值、合同约束、上线窗口三个维度打分,由固定的决策人定期裁决,而不是谁嗓门大谁先排;

第三对高冲突资源设置保护期,比如关键人员一旦排入某项目,在约定周期内不得被随意抽调,变更需要走审批。真正有效的规范不是让所有人都满意,而是让冲突在既定规则下被裁决、被记录、被复盘,减少重复扯皮的时间成本。

4. 团队不愿意登记依赖、觉得填表是额外负担,流程推不动怎么办?

我在团队里推依赖登记表,结果大家嫌麻烦,说填这玩意儿不如直接拉群沟通,登记表更新滞后、形同虚设。我也理解一线确实忙,但不定依赖又总是出问题。我想知道有没有办法让依赖登记真正跑起来,而不是变成一项被应付的行政任务?

核心思路是把登记成本降到最低、把登记收益显性化。具体三点:第一做减法,登记字段先从六个砍到四个,只保留依赖方、交付物、约定时间、状态,其他信息通过链接补充;第二把登记嵌入现有动作而不是新增动作,比如在每周站会结束前花两分钟更新自己负责的依赖状态,而不是单独填一份表;

第三让登记带来直接好处,比如只有登记过的依赖才有资格在协调会上被讨论、才能申请资源支持,没登记的延迟不纳入风险豁免。另外管理者要以身作则,自己负责的跨部门依赖先登进去,并在会上明确表扬主动预警依赖风险的成员。流程能不能活下来,取决于它是不是帮团队省事而不是添事。

核心关键词

读者评论

钱
钱星宇

文章把依赖冲突从沟通问题重新定义为流程问题,这个视角切换很关键。尤其是"上游延迟4天、下游损失21天"的案例,放大倍数3到5倍的说法让我重新审视自己项目里的等待成本。

任
任远

依赖登记字段那段很实用,尤其是committed_date和buffer_days这两个字段。我们团队之前用某项目管理工具记依赖,只写"需要什么"不写"什么时候给",结果真的就是一张许愿清单。

宋
宋嘉宁

三个误区戳中我了:用甘特图代替依赖建模、用会议时长衡量效果、一刀切全量登记。我们推行依赖管理时就是要求所有依赖都登记,两周就没人执行了。分层分级的思路更现实。

文章包含AI辅助创作:依赖冲突流程与规范:企业管理者任务依赖风险控制关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/389296
