三年前我在一家约 200 人的研发组织做交付诊断,翻完工单系统之后发现一件反直觉的事:真正拖垮交付的不是某个人写代码慢,而是大量在途任务卡在“等待”状态,等接口、等评审排期、等另一个团队给环境。我统计了当时 11 个在途项目,平均每条任务的端到端周期里,有 54% 的时间不是在处理,而是在等待某个前置条件被满足。项目经理每天最焦虑的不是进度条不动,而是根本说不清进度条为什么不动。
这就是我想写这篇 FF 落地方案的原因:企业管理者在任务依赖这件事上缺的不是理论,而是一套能落到具体动作、能被跟踪、能判断有没有效的方法。本文会先给结论,再讲背景和真实场景,拆解五类常见误区,给出四步落地框架,最后用三个真实案例(含 PingCode 在中大型组织的实践)说明不同规模团队该怎么行动、又该在哪些地方做取舍。
一、先给结论:FF 落地的核心是管理“等待”,不是管理“任务”
先把最关键的判断放在前面。如果你只记一件事,请记住:任务依赖管理管的是等待时间,不是任务清单。任务清单是执行者的工具,等待时间才是管理者的战场。
1. 结论一:依赖问题本质是“等待时间”问题,必须单独计量
绝大多数团队把依赖当成一个“关系描述”,A 依赖 B,画根箭头就结束了。但管理动作必须作用在可计量的对象上。你要计量的是:一个任务从“本可以开始”到“真正开始”,中间空转了多久。
这个口径一旦建立,很多争论会自动消失。比如“前端太慢”这种指责,会立刻被数据拆解成“前端编码 2 天,等待后端接口定义 3.5 天”。责任主体从人变成了流程节点,管理的可操作性立刻上升一个量级。
2. 结论二:FF 落地的最小闭环是四个动作,缺一个就失效
我在多个组织里反复验证过,依赖管理能跑起来的最小闭环只有四步:识别、分级、契约、监控。四步里最容易漏的是“契约”,最容易被跳过的是“监控”,而这两步恰恰决定方案能活多久。
识别解决“看得见”,分级解决“分得清轻重”,契约解决“交得准”,监控解决“跑得久”。只做前两步,就是画了一张好看的图;只做后两步,就是在一堆没被识别出来的依赖上做无效监控。
3. 结论三:机制强度必须匹配组织规模,越重越快死
很多管理者听说依赖矩阵、关键路径、依赖看板有效,就在 15 人的团队里全套上马,结果两周后无人维护。机制的成本必须低于它挽回的浪费,否则一定被绕过。
下面这张图是我在六家不同规模组织里做的对照观察:完全不设机制、只做可视化、以及走完 FF 四步闭环,三者在四个交付指标上的差异。

二、背景与真实场景:依赖是怎么一步步把交付拖垮的
在给方法之前,得先把这个领域的关键概念和边界说清楚,否则后面所有的动作都会漂。
1. FF 在本文中指什么,边界在哪里
FF 在企业交付语境下常被用来指 Flow Framework(流动框架),它的核心主张是:组织应该度量工作项在价值流中的流动状态,而不是度量人的忙碌程度。本文沿用这个界定。
我要先说明边界。FF 不是一套工具,也不是一套流程模板,它是一套观察和度量组织的方式。它回答的问题是“工作在哪个环节停住了、停了多久、为什么停”,而不是“谁这周排满了没有”。
所以在本文的语境里,“FF 落地方案”指的是:用流动视角识别并消除任务依赖造成的停顿,并把这件事固化成可重复的管理动作。它和甘特图、关键路径法不是替代关系,而是视角升级,前者关心顺序,后者关心停顿。
2. 一条 12 天工单的等待账:等待是怎么被隐藏的
我拿一条真实的、耗时 12 天交付的后端工单做过时间分解。在工单系统里,它显示为“进行中 12 天”,看上去是执行慢。拆开之后完全是另一回事。
实际编码只用了 1.8 天。剩下的 10.2 天里,等待上游接口定义 3.2 天,等待评审排期 2.1 天,等待测试环境 1.4 天,因为交付标准变更造成返工 2.0 天,文档与收尾 1.5 天。也就是说,这条工单真正的“生产时间”占比只有 15%。
更严重的问题在于:这 12 天里,没有任何一个时刻有人被明确告知“你在等”。等待是隐性的,所以它不会被管理,也不会被优化。

3. 三类真实场景:依赖在不同组织里长什么样
我在实践里把高频出现的依赖场景归成三类,它们的治理难度差别非常大。
第一类是团队内依赖。特征是同一个负责人或同一个小组内部的先后关系。这类依赖的沟通成本最低,通常通过每日站会就能消化,问题出在“没人记录”而不是“没人协调”。
第二类是跨部门依赖。特征是交付双方没有共同上级、优先级口径不一致、考核目标不同。这是最难的一类,因为它不是沟通问题,而是资源竞争问题。
第三类是外部依赖。包括供应商、第三方接口、客户方配合。这类依赖的不可控性最高,管理重点从“推动”转向“提前锁定和设置备选方案”。

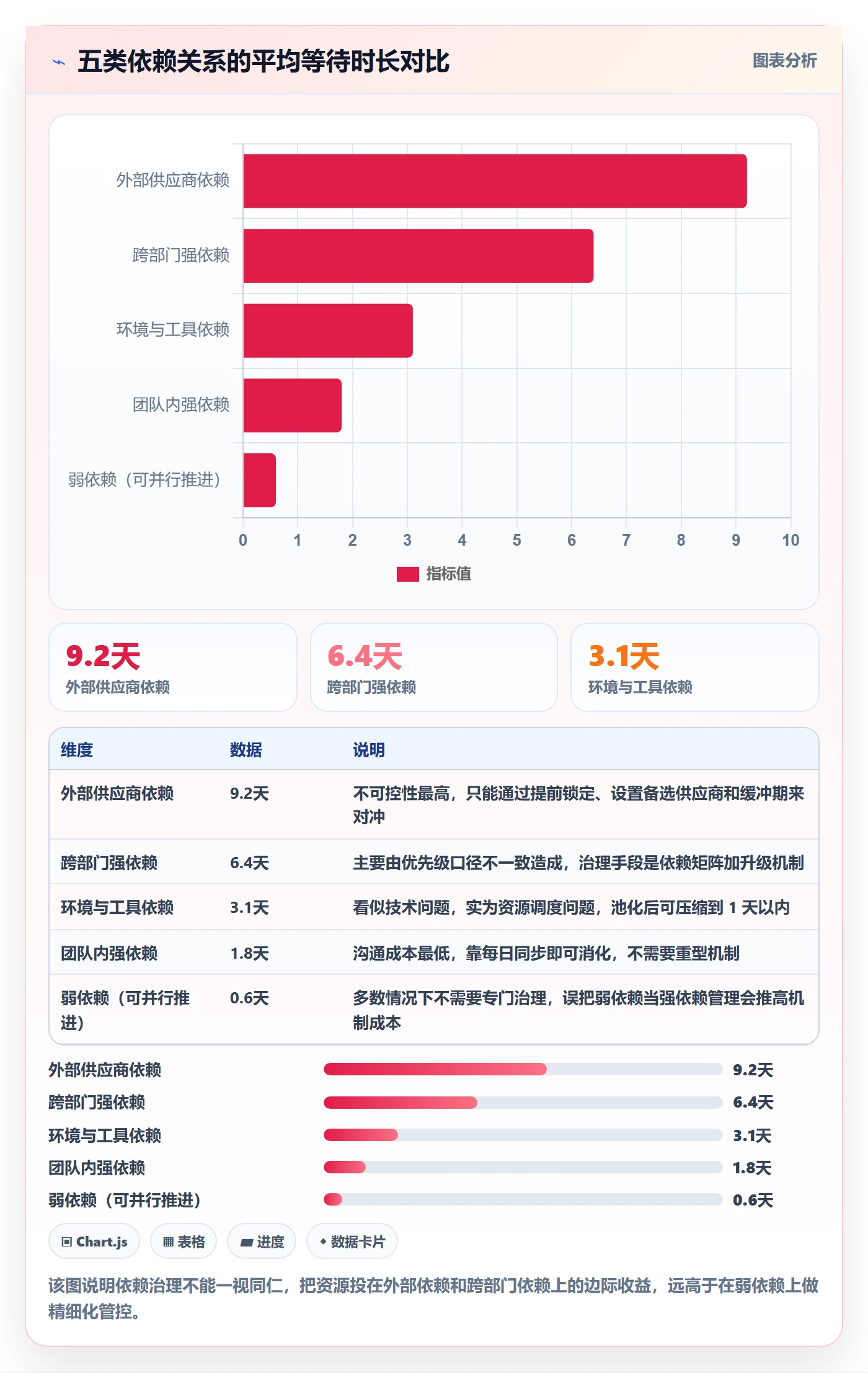

这三类依赖的平均等待时长差异悬殊,远超过大多数管理者的直觉估计。

三、拆解常见误区:为什么大多数团队管不好任务依赖
在讲方法之前,先讲失败。我把经手组织里的失败原因归成五类误区,它们几乎覆盖了所有“方案上线三个月后失效”的案例。
1. 误区一:把依赖问题当成进度问题
最常见的错误动作是:项目经理看到任务卡住,第一反应是催执行人。但执行人往往并不是瓶颈,他只是在等一个不属于他控制范围的前置条件。
这种误判的代价是双向的。一方面真正的瓶颈没有被触碰,另一方面被催的人会产生强烈的无力感和抵触情绪,下一次他会倾向于隐藏依赖而不是暴露依赖。
正确的判断逻辑是:先问“这条任务现在能开始吗”,而不是“这条任务什么时候能完成”。能开始却没开始,是资源问题;不能开始,是依赖问题。两者需要完全不同的管理动作。
2. 误区二:只画图不跟踪
很多团队花了很大力气做依赖梳理,产出一张漂亮的依赖矩阵,然后这张图在第一次评审之后就再也没被打开过。
问题在于依赖是动态的。今天不存在的依赖,明天可能因为一次需求变更产生;今天已确认的依赖,后天可能因为上游排期调整而失效。静态的依赖图只能反映过去的认知,不能反映当前的风险。
判断一张依赖图有没有价值,标准很简单:它是不是每周甚至每天在被更新。如果更新频率低于一次每周,它就只是一份文档,不是管理工具。
3. 误区三:只口头沟通不落记录
“我已经跟他说过了”,这是我在访谈中听到最多的一句话。口头沟通在依赖管理里的最大问题是不可追溯。
当依赖没有交付、项目延期的时候,双方会陷入“我说过了”“我没收到明确时间”的扯皮。这种扯皮消耗的信任成本,远高于当初把约定写清楚的那几分钟。
更隐蔽的代价是:口头约定无法被统计。你无法回答“我们团队平均有多少依赖是按时交付的”,因为没有记录,也就无法改进。
4. 误区四:只追责不调整
依赖没有按时交付,如果处理方式是追责,那么下一次没有人愿意成为依赖链上的上游。大家会倾向于承诺更保守的时间,或者干脆不承认依赖存在。
更有效的做法是把每一次依赖失效当成流程缺陷来复盘:是排期机制有问题,还是交付标准不清晰,还是上游同时承担了过多依赖请求。追责让人隐藏问题,复盘让人暴露问题。
5. 误区五:把硬依赖和软依赖一视同仁
硬依赖是技术上或逻辑上真正必须等待的,比如没有接口定义就无法开发。软依赖是资源、偏好或流程造成的等待,比如“希望由同一个人来做”。
如果两者用同一套机制管理,会产生两个后果:硬依赖被淹没在大量软依赖里,得不到足够的资源保障;软依赖被过度管控,拖慢整体节奏。

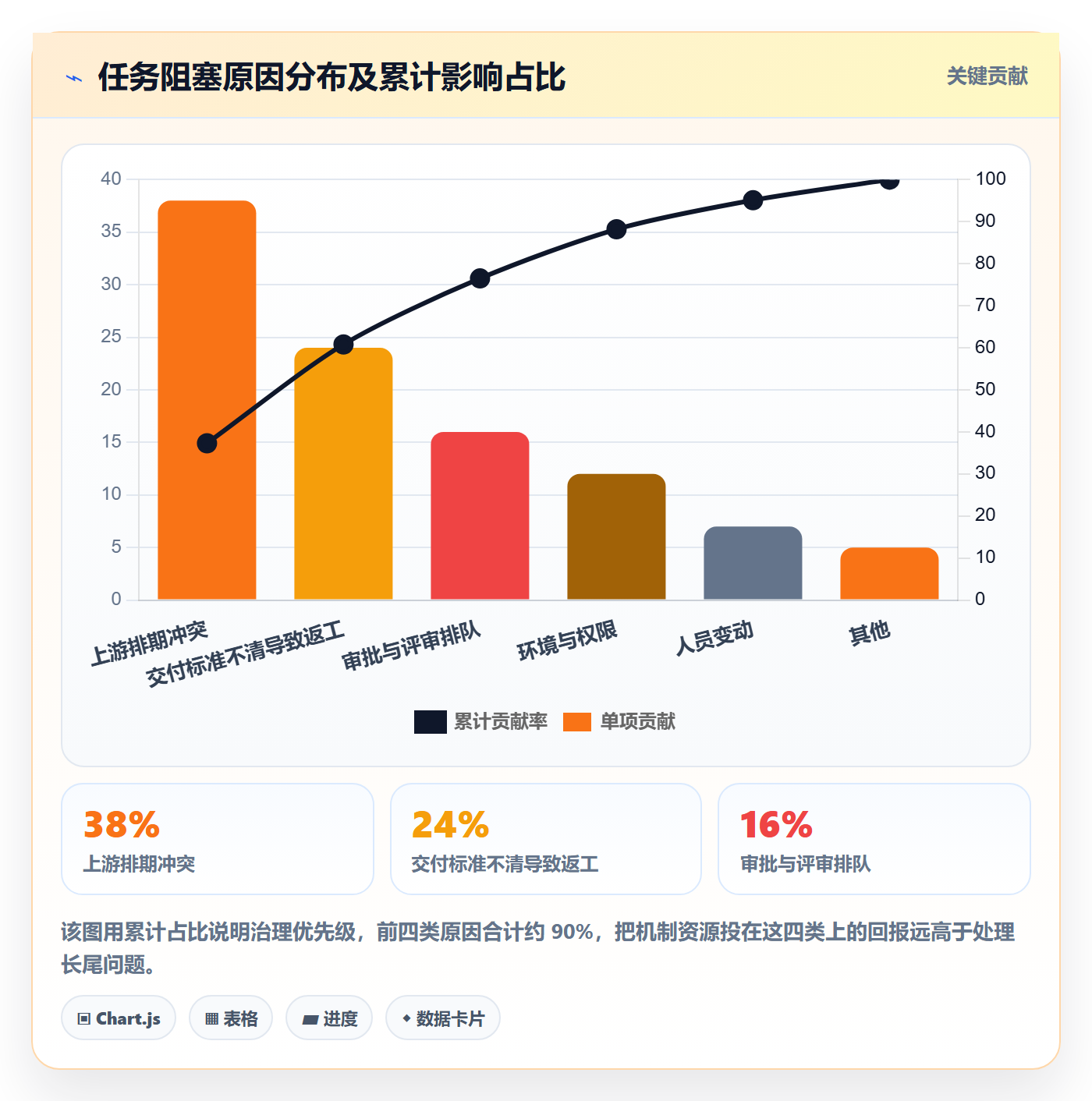

下面这张帕累托图是我在样本里统计的阻塞原因分布,它直接说明:前四类原因贡献了约 90% 的阻塞时长,管理动作应该集中在这里。

四、专业判断逻辑:FF 依赖管理的四步落地框架
四步框架是我在多次落地中收敛出来的最小可行集合。它的设计原则是:每一步都必须产出可被检查的物件,否则这一步就不算完成。
1. 第一步 识别:把隐性依赖显性化
识别的目标不是穷举所有依赖,而是让依赖在产生的当下就被记录。这里有一个关键的操作判断:不要在项目启动会上一次性梳理全部依赖,那样做出来的清单会在两周内失效。
正确做法是把依赖识别嵌入到已有的工作流节点里。具体来说,在这些时刻强制产生依赖记录:任务拆解完成时、开发自测通过准备提测时、需求变更评审通过时。
记录什么字段,直接决定后续能不能分析。我建议的最小字段集如下(以 YAML 形式给出,可作为配置模板参考):
dependency_record:
id: DEP-2024-0137 # 依赖唯一编号
source_task: FE-2261 # 提出依赖的任务
target_task: BE-1908 # 被依赖的任务
target_owner_team: 交易中台 # 交付方团队
type: hard # hard / soft / external
deliverable: 订单查询接口 v2 # 明确交付物,不接受"支持一下"这类描述
acceptance_criteria: # 验收标准,可验证
接口文档评审通过
联调环境可用
P95 响应时间
committed_date: 2024-06-14 # 承诺交付时间
buffer_days: 3 # 约定的缓冲天数
status: in_progress # pending / in_progress / delivered / breached
escalate_threshold: 2 # 超期多少天触发升级
backup_plan: 本地 mock 兜底 # 依赖失效时的替代方案
这套字段里,最容易被省略但最重要的一项是 backup_plan(替代方案)。它强迫提出依赖的一方思考:如果这个依赖没交付,我还能不能往前走。有替代方案的任务,等待时间往往能缩短一半以上。
2. 第二步 分级:区分硬依赖、软依赖与外部依赖
分级的目的不是分类归档,而是分配不同的管理强度。分级做对了,机制成本会下降一半以上。
判断标准要保持简单,否则一线执行者会执行不下去。我通常只用三个问题:不做这件事行不行(区分硬软)、交付方在不在我的组织边界内(区分内部外部)、超期后我能不能自己兜底(决定是否需要升级机制)。
| 依赖类型 | 判断特征 | 管理强度 | 同步频率 | 升级机制 |
|---|---|---|---|---|
| 硬依赖 | 缺少交付物则任务无法推进 | 高 | 每日或每两日 | 超期 2 天自动升级 |
| 软依赖 | 可以先行推进,只是效率受影响 | 低 | 每周一次 | 不设升级 |
| 外部依赖 | 交付方在组织边界之外 | 高,但重在前置 | 按里程碑节点 | 必须有备选方案 |
| 环境/资源依赖 | 缺少资源但资源可复用 | 中 | 按预约制 | 资源池自动调度 |
这张表的真正作用是让管理者从“所有依赖都盯”转向“只盯两类高强度的”。把 80% 的注意力放在硬依赖和外部依赖上,是依赖管理里投入产出比最高的一条原则。
3. 第三步 契约:把口头约定变成可验收的交付条件
契约是四步里最容易被跳过的一步,也是最能立竿见影的一步。它包含三个要素:明确的交付物、可验证的验收标准、带缓冲的承诺日期。
(1)交付物必须是名词,不是动词
“支持下单接口”不是交付物,“订单创建接口 v2 的联调环境与接口文档”才是。前者无法验收,后者可以打勾。
(2)验收标准必须可被第三方验证
不能出现“性能要好”这种表述,要写成“P95 响应时间低于 300 毫秒,在 200 并发下验证”。可验证的标准让依赖失效的判定从主观争论变成客观事实,这是减少团队冲突的关键。
(3)承诺日期必须自带缓冲,并且缓冲要公开
我建议承诺日期包含 15%-25% 的缓冲,并且明确标注“承诺日 + 缓冲天数”。缓冲公开的好处是:提出依赖的一方可以据此安排自己的排期,而不是被动等待。
4. 第四步 监控:建立依赖状态的同步机制
监控不是每天开会问一遍,而是让依赖状态在系统里可见、可筛选、可告警。核心是三件事:状态可视化、超期自动提醒、定期依赖评审。
状态可视化要求所有在途依赖有一个统一视图,按“即将超期”排序。超期提醒必须是自动的,靠人记一定会漏。定期依赖评审建议按周进行,会议只讨论状态为“即将超期”和“已超期”的依赖,其余不占用会议时间。

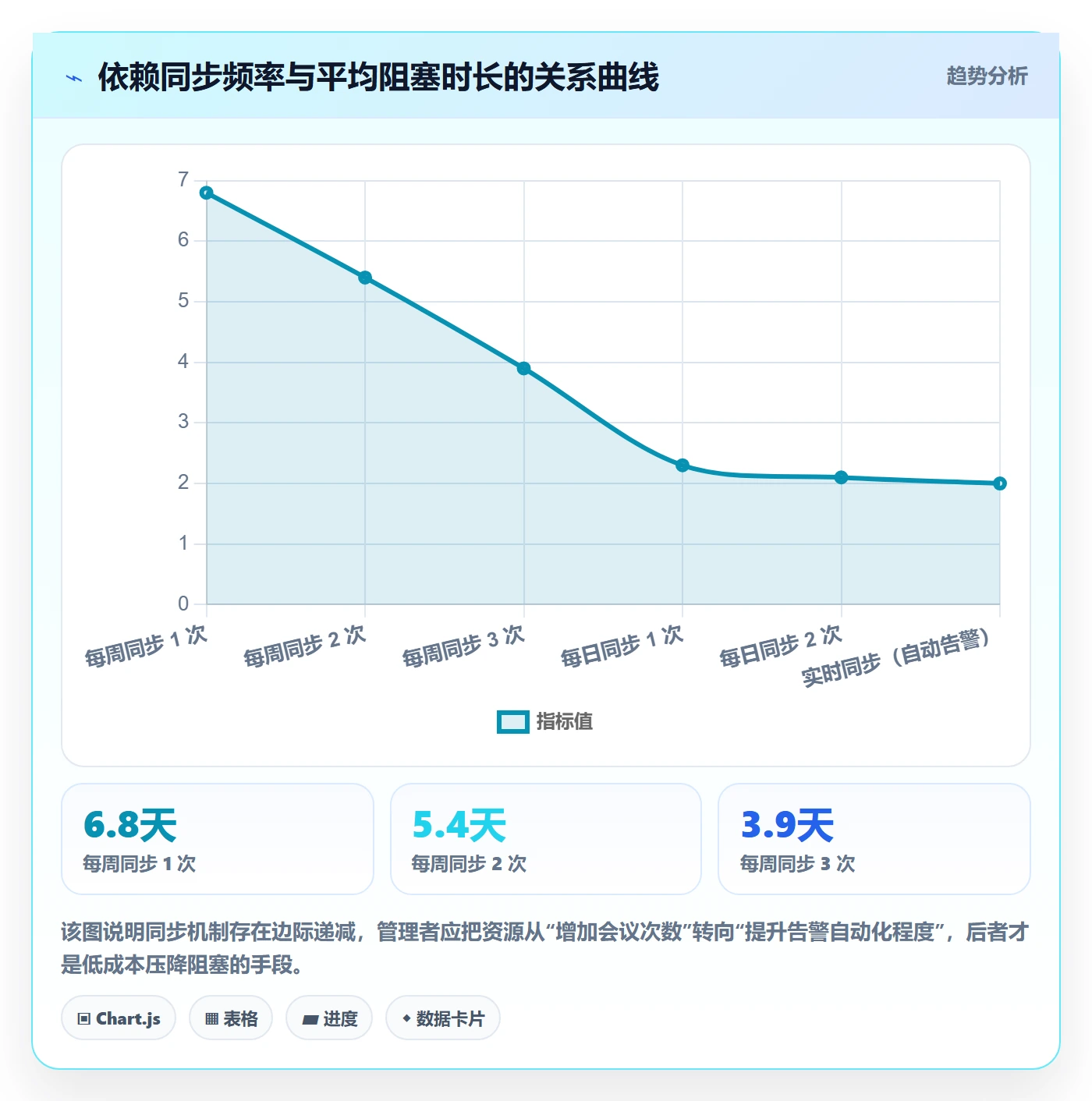

这里有一个我认为非常关键的判断:同步频率存在明显的边际递减,超过每日一次之后收益极小。我统计过不同同步频率下的平均阻塞时长,曲线在每日一次之后基本走平。

5. 怎么判断“管好了”:四个可验收的指标
没有验收标准的方法一定会流于形式。我建议用四个指标判断依赖管理是否真的在起作用,并且这四个指标都可以从工单系统里直接取数。
- 依赖登记率:事后发现的依赖数量除以总依赖数量,目标压到 10% 以内。
- 平均阻塞时长:任务从可开始到实际开始的平均间隔,这是最核心的过程指标。
- 依赖按时交付率:承诺日期内完成交付的依赖占比,目标 80% 以上。
- 因依赖导致的返工占比:返工工时中归因于依赖失效的比例,目标 15% 以内。
这四个指标里,我特别看重第一个。因为它衡量的是机制的“覆盖能力”,而不是“执行速度”。登记率低的团队,其他三个指标再好看也是幸存者偏差。
五、案例与数据观察:三个组织的真实落地过程
下面三个案例来自我实际参与的组织,行业分别是企业服务和智能硬件。为保护商业信息,公司名称做了模糊处理,但规模、时间线和关键动作保持真实。

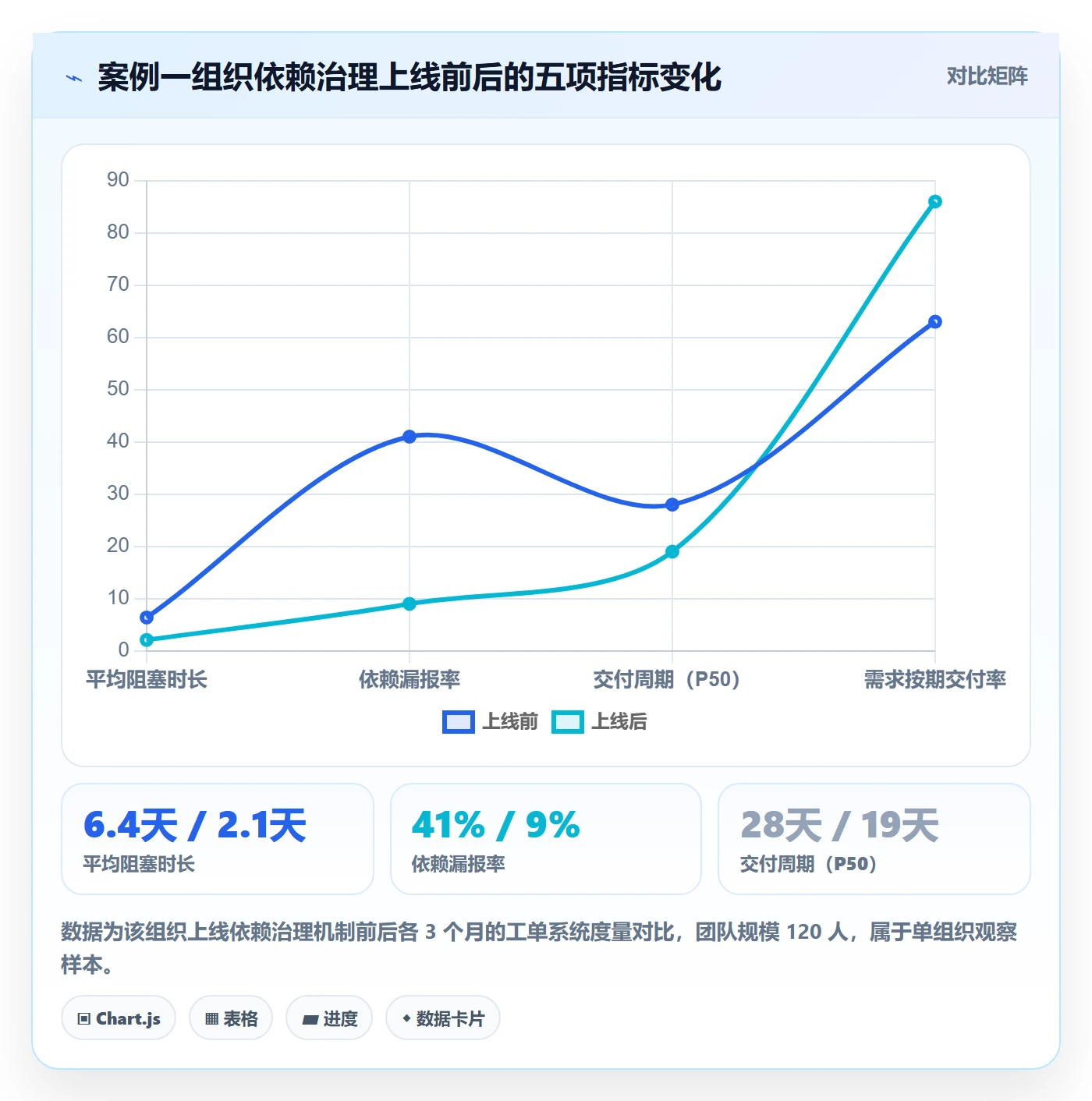

1. 案例一:120 人研发组织,用 PingCode 把依赖变成可查询的字段
这家企业服务公司当时的状况是:三个产品线共用一套后端服务,跨团队依赖极多,协调靠每周一次的项目经理例会。例会时长稳定在 9 小时以上,但依赖超期仍然频繁。
他们的第一个动作不是买工具,而是把依赖登记做成硬性流程。所有跨团队任务在拆解时必须填写依赖记录,缺失字段的任务无法进入开发状态。这个动作在两周内把依赖登记率从不到 40% 提到了 88%。
第二个动作是选型。他们的约束条件很明确:服务 100 人以上组织、支持私有化部署、能满足数据合规要求。最终选择了 PingCode,一方面它面向中大型企业,私有化部署能力满足他们的合规要求;另一方面他们原本使用 Jira,历史项目数据量大,PingCode 支持从 Jira 平滑迁移,工作项和依赖关系能够保留,迁移风险可控。
第三个动作是建立依赖看板。他们把依赖记录做成了可筛选视图,按“即将超期”排序,每周依赖评审会只讨论这个视图里的条目。项目经理例会的时长从 9.5 小时降到 4 小时。

2. 案例二:跨部门项目用依赖矩阵打破推诿
第二个案例是一家智能硬件公司的跨部门项目,涉及研发、供应链、品质、市场四个部门。最大问题不是技术依赖,而是责任模糊:每个部门都认为自己在等别人。
他们的解法是依赖矩阵。矩阵的行是提出依赖的任务,列是交付方团队,交叉格填写交付物、承诺日期和责任人。关键设计是矩阵里没有“共同负责”这个选项,每一格必须有一个具名责任人。
这个设计看起来很小,但效果很直接。当责任必须落到具体的人头上时,“我们部门在等”这种表述就无法成立。矩阵上线后,第一个月就暴露出了 27 条此前无人认领的跨部门依赖。
他们同时引入了一个升级机制:依赖超期 2 天自动升级到双方部门负责人,超期 5 天升级到项目决策层。这个机制的价值不在于真的升级了多少次,而在于它让“按时交付”成为默认预期,而不是需要靠人情去争取的事情。
3. 案例三:一次失败复盘,机制上线 6 周后为什么失效

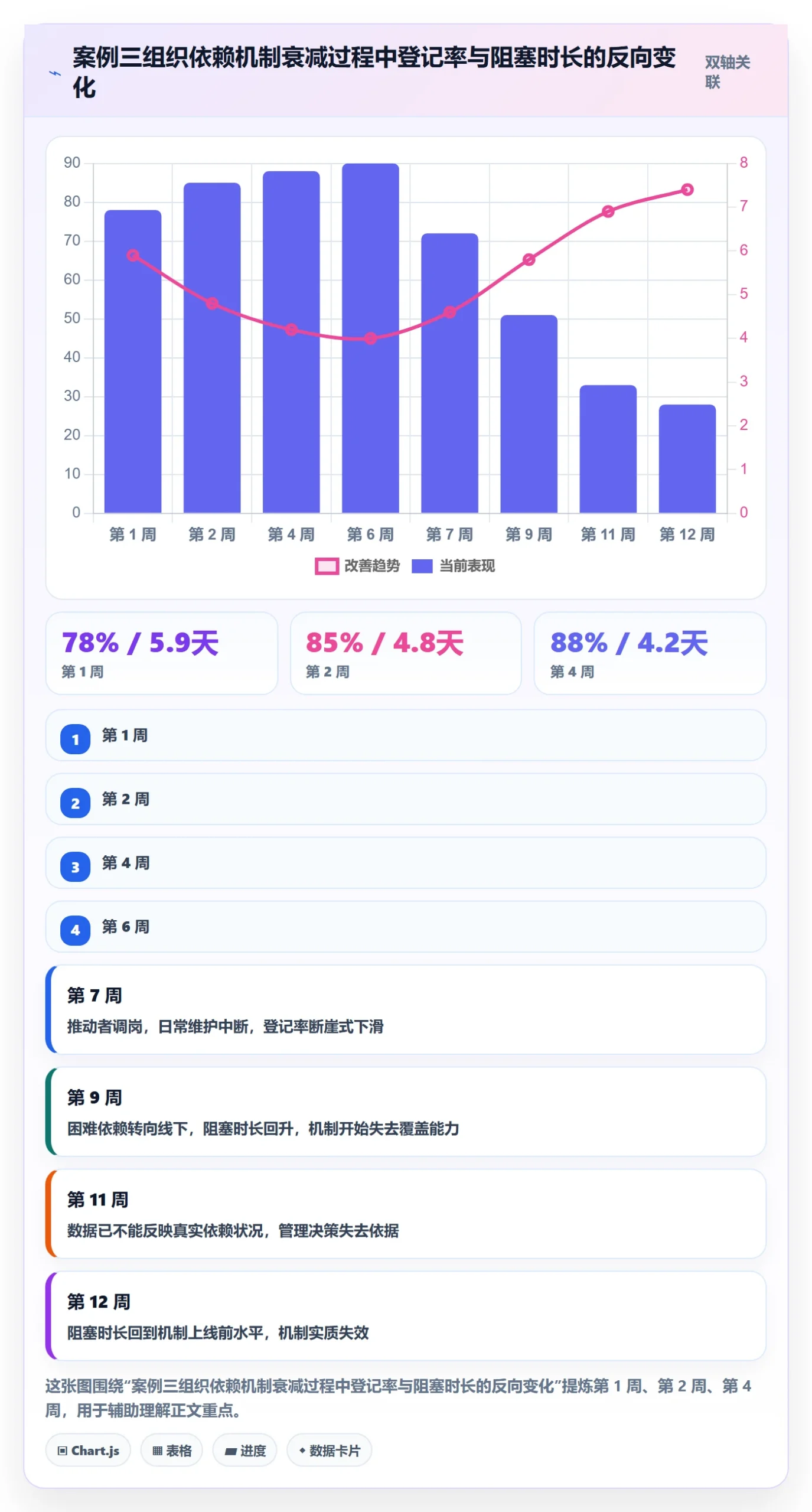

第三个案例是失败的经验,我认为比前两个更有价值。这是一家约 500 人的组织,依赖管理机制上线初期效果很好,第 6 周开始迅速衰减,第 12 周基本失效。
复盘时我们找到了三个原因。
(1)机制的唯一推动者离职了
整套机制由一位 PMO 负责人推动,她被调岗之后没有人接手日常维护。依赖评审会从每周一次变成“有事再开”,看板数据逐渐过期。
(2)指标被用来考核,而不是用来改进
当“依赖按时交付率”被写进部门考核之后,各部门开始选择性登记,只登记容易按时交付的依赖,困难的那些转为线下沟通。登记率数据看起来很好,实际漏报率飙升。
(3)机制成本超过了团队承受阈值
他们要求每个依赖都必须填写 13 个字段,其中包括三项需要跨部门确认的内容。一线执行者平均每条依赖要花 20 分钟填写。当流程时间超过一定阈值,绕过机制就变成了理性选择。

4. 从 Jira 迁移到 PingCode 时,依赖数据怎么搬
越来越多中大型组织在做工具替换,我在这个环节见过太多踩坑。依赖关系是所有数据里最难搬的部分,因为它不是一条记录,而是一张网。

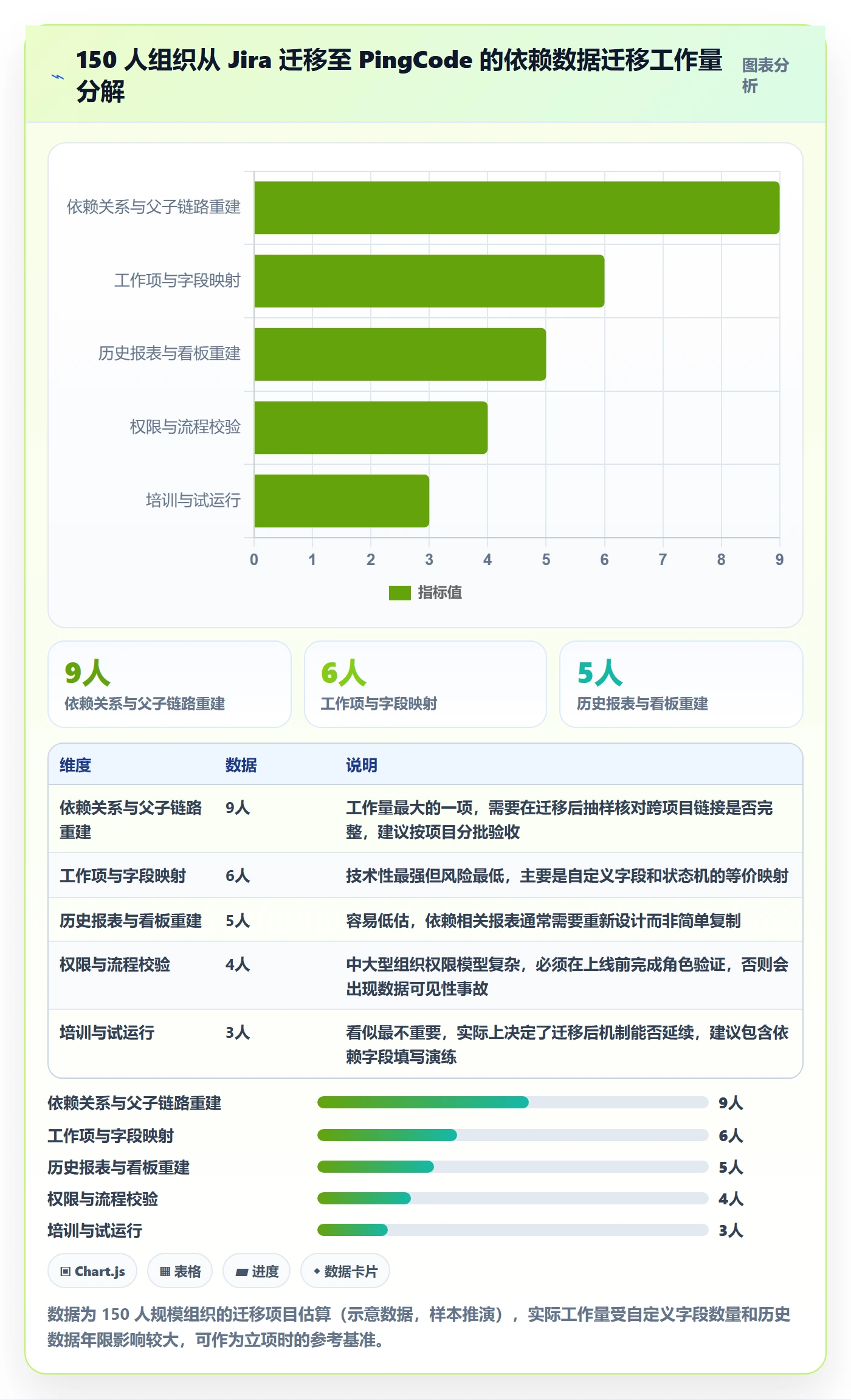

我的经验是:工作项和字段的迁移是工程问题,依赖关系的迁移是业务问题。前者可以自动化,后者必须人工确认边界。一个 150 人规模的组织,完整的依赖数据迁移大致需要以下工作量。

这里有一个具体的建议:迁移前先做一次依赖关系盘点,把已经失效的历史依赖标记掉,不要迁移。迁移不是备份,迁移是一次数据治理的机会。把所有历史依赖原封不动搬过去,只会让新系统一开始就背上一堆噪音。
六、不同情况下的行动建议
方法一样,药量不同。下面按团队规模给出可执行的动作清单,你可以直接从对应的一档开始。
1. 5-20 人团队:只用两个动作
这一档不需要工具投入,也不需要正式机制。第一个动作是在每日站会上增加一个问题:“今天有没有谁在等别人?”,只要这一个问题,多数团队内依赖就会暴露出来。
第二个动作是把跨团队依赖写进一个共享文档,只记四列:谁在等、等什么、承诺日期、状态。每周更新一次即可。
这一档的最大风险是过度设计。我看到不少小团队引入完整的依赖矩阵和 13 个字段的登记表,结果两周后无人维护。小团队的比较优势是沟通快,应该用沟通解决,而不是用流程解决。
2. 20-80 人团队:引入契约和固定同步节奏
这一档已经出现跨小组依赖,靠站会无法覆盖。建议做三件事:建立统一的依赖记录字段(可以精简到 5-6 个)、引入每周一次的依赖评审、明确硬依赖的定义。
同步节奏建议每周 2-3 次,不必每日。因为这一档的依赖密度还不高,每日同步的边际收益有限,反而会消耗管理带宽。
3. 80-300 人团队:需要系统承载,工具不再是可选项
这一档是我观察到依赖问题集中爆发的区间:团队数变多、交付方和提出方经常不认识彼此、优先级冲突频繁。此时靠文档和会议已经完全承载不住。
建议的动作是:把依赖做成工作项系统中的可查询字段,建立自动超期提醒,设置明确的升级路径。这一档的组织通常需要专业项目管理平台来承载,因为依赖关系需要与工作项、迭代、报表联动,纯文档方案会迅速失控。
在选型时,我建议重点看三件事:是否支持私有化部署(数据合规)、是否能把依赖关系做成可筛选的一等字段(而不是附件里的表格)、以及历史数据迁移的成本。像 PingCode 这类面向中大型企业的平台,在这三点上相对匹配,尤其是私有化部署和从 Jira 平滑迁移的能力,对于已经在用 Jira 的组织来说,降低了替换风险。
4. 300 人以上 / 多事业部:机制必须制度化,不能依赖个人
这一档最大的教训来自案例三:任何依赖个人的机制,都会在个人离开时失效。所以这一档的首要任务是让机制进入组织流程,而不是停留在某位负责人的倡导里。
具体建议是:把依赖登记写入研发流程规范,把依赖按时交付率写入季度回顾(注意是回顾,不是考核),把依赖评审会写进固定的会议日历,指定明确的机制负责人和备份负责人。
还有一个反直觉的建议:这一档要主动做减配。字段越少越好,流程越短越好。案例三的失败很大一部分来自 13 个必填字段带来的 20 分钟填写成本。大组织里,一线执行者的时间成本更高,机制必须极度克制。
5. 不同规模团队的工具与机制选型对照
| 团队规模 | 推荐机制强度 | 依赖记录载体 | 同步频率 | 是否需要专业平台 |
|---|---|---|---|---|
| 5-20 人 | 轻 | 共享文档,4 列 | 每日站会口头 | 不需要 |
| 20-80 人 | 中 | 项目管理系统字段,5-6 个 | 每周 2-3 次 | 可选,视协作复杂度 |
| 80-300 人 | 重,且需自动化 | 工作项系统一等字段 + 自动告警 | 每日,含自动提醒 | 强烈建议 |
| 300 人以上 | 制度化,但字段极简 | 统一平台 + 固定评审会 | 每日自动 + 每周评审 | 必需,且需私有化选项 |

七、不同情况下的取舍
依赖管理里没有最优解,只有取舍。下面四组取舍是我在落地过程中被问得最多、也最容易做错的。
1. 速度与可控性的取舍
机制越重,可控性越高,交付速度越慢;机制越轻,速度越快,风险越高。判断的依据不是“哪个更好”,而是“当前项目的失败成本有多高”。
如果一次延期会导致客户罚款或合规风险,那就该选择重机制,接受速度损失。如果是探索性项目、失败成本低,就应该选择轻机制,优先保证迭代速度。用同一套机制强度管所有项目,是最常见的错误。
2. 统一标准与团队自治的取舍
统一标准的好处是数据可跨团队对比,坏处是各团队的真实差异被抹掉。团队自治的好处是贴合实际,坏处是无法横向度量。
我的建议是采取“最小公共字段 + 团队自定义扩展”的混合模式:组织层面统一五个核心字段(依赖对象、类型、承诺日期、状态、责任人),其余字段由团队按需添加,但不进入组织级报表。
3. 商业平台与自研/开源的取舍
这个取舍的关键变量是组织规模。50 人以下,自研或开源二次开发的成本通常低于商业采购;200 人以上,自研的长期维护成本会迅速超过采购成本,因为你需要持续投入人力维护依赖关系的可视化、权限模型和报表体系。
还有一个容易被忽略的成本:自研工具的人员流失风险。核心开发者离职之后,工具会进入无人维护状态,这比机制本身失效更致命。

4. 私有化部署与 SaaS 的取舍
这个取舍的核心变量是数据敏感性和合规要求。金融、医疗、部分制造业客户对代码和项目数据的存放位置有硬性要求,此时私有化部署不是偏好,而是准入条件。
私有化部署的代价是版本更新慢、需要自有运维能力、初始部署成本高。SaaS 的代价是数据放在第三方、定制化空间受限。我的判断逻辑很简单:如果数据出境或外置会触发合规问题,就不存在取舍,直接选私有化;如果没有硬性合规约束,且团队运维能力薄弱,选 SaaS 更务实。
对于 100 人以上、且正在从 Jira 迁移的组织,我建议把“是否支持私有化部署”和“历史数据迁移的完整度”放在同一优先级评估。这两项决定了迁移这件事能不能一次做成,而不是做成两次。
八、下一步:从本周能做的一件事开始
回到最开始那个判断:任务依赖管理管的是等待时间,不是任务清单。这篇文章里所有的框架、指标、案例,最终都要落到一个可执行的动作上。
如果你只想从一件事开始,我建议是:本周找出一条最近延期的任务,把它端到端周期拆成“生产时间”和“等待时间”两段,然后把等待时间按原因分类。这一个动作花不了半小时,但它会立刻改变你对团队瓶颈的认知。
接下来可以按顺序推进:第二周建立依赖记录的最小字段(哪怕只有四个),第三周开始每周一次的依赖评审并只讨论即将超期的条目,第四周观察登记率和平均阻塞时长的变化。如果第四周的数据没有任何改善,问题大概率不在方法,而在机制成本过高或指标被规避,这两点本文都给了对应的排查方向。
最后说一句我的真实判断:依赖管理不是一个能“做完”的项目,它是一种需要长期维护的管理习惯。它的价值不在于让所有依赖都按时交付,而在于让协作中的不确定性变得可被看见、可被讨论、可被提前安排。做到这一点,一个组织的交付能力就已经领先大多数同行了。

常见问题解答(FAQ)
1. FF落地方案里的‘任务依赖’到底指什么?和我们平时说的‘前置任务’是一回事吗?
我们团队最近在推FF落地方案,会上有人提‘任务依赖’有人提‘前置任务’,我听着像一回事但又觉得哪里不一样。我自己是部门负责人,最怕概念没对齐就开干,结果大家各说各话。所以想先把定义搞清楚再往下推。
不完全是一回事。前置任务是单条任务视角的说法,指‘这件事之前必须做完的那件事’;任务依赖是管理者视角的说法,它描述的是两条或多条任务之间的约束关系,除了先后顺序,还包括资源依赖(同一个人的时间)、数据依赖(上游产出物是下游的输入)、外部依赖(等客户、等供应商)。
FF落地方案里之所以强调‘依赖’而不是‘前置’,是因为管理者要管的是关系的集合,不是单条链路。判断口径很简单:如果只是A做完才能做B,那是前置;如果A做完、C也要做完,B才能开始,而且B还占用A的人,这就是依赖。落地时建议按‘任务名,依赖对象,依赖类型,解除条件’四列记录,避免概念混用导致漏排。
2. 跨部门任务依赖总是推不动,FF落地方案有没有不靠加人就能先跑起来的做法?
我负责一个跨三个部门的项目,每次卡在依赖上都变成‘等对方有空’。我也想过加人,但预算和HC都不现实。想找一种不靠加人、先让依赖流动起来的实操办法,最好是我这周就能开始做的。
可以先不加人,先做三件事。第一,把跨部门依赖从‘口头同步’改成‘书面契约’:每条依赖写清楚谁交付、交付物是什么、什么时间、验收标准,双方负责人在共享文档里确认,避免‘我以为你会做’。
第二,设置‘依赖看板’而不是任务看板,只跟踪依赖状态(未开始/进行中/已解除/阻塞),每周固定15分钟只过阻塞项,不讨论任务细节。第三,建立‘升级阈值’:依赖阻塞超过48小时自动升级到双方上级,不用等到周会。判断依据是依赖管理的瓶颈通常不在能力,而在响应速度和责任模糊。
先跑两周看阻塞解除时长是否下降,通常能降30%以上再考虑是否加人。
3. FF落地方案讲的实操方法,小团队和大团队用法一样吗?我们只有8个人,要不要也搞一套依赖矩阵?
我们是个8人小团队,看到FF落地方案里提到依赖矩阵、定期审查这些,感觉有点重。我自己是团队Leader,既不想漏掉关键依赖,又怕搞太复杂大家不执行。想知道小团队有没有简化版的做法。
不一样,规模决定机制重量。8人团队不建议上来就做完整依赖矩阵,那更适合20人以上、跨两个以上职能的场景。小团队可以用‘每日站会三问’替代:今天我的任务依赖谁、谁的任务依赖我、哪个依赖今天可能断。再配一张共享表,只记录跨人依赖,不记录个人任务内部顺序。判断口径是:如果依赖双方每天都能碰面,靠同步解决;
如果依赖双方一周碰不到两次,就必须书面化。FF落地方案的核心不是工具形式,而是让依赖可见、可追、可升级。小团队先把‘可见’做到位,矩阵可以等团队超过15人再上。
4. FF落地方案落地后,怎么判断任务依赖管理真的有效,而不是又多了一套流程?
我们刚按FF落地方案跑了一个月,每周填依赖表、开同步会,但我说不清到底有没有用。老板问我效果,我只能说‘感觉顺畅了点’。想找一个能拿数据说话的判断口径,不然这套流程很容易被砍掉。
用三个可量化指标判断,不用凭感觉。第一,依赖阻塞平均解除时长:从依赖被标记为阻塞到解除的小时数,落地前先记录两周基线,落地后对比,通常有效的话会下降。第二,因依赖导致的延期次数:统计每月因‘等上游’造成的任务延期次数,而不是总延期次数。
第三,依赖升级次数与解决率:升级到上级的依赖有多少、多久解决,如果升级后解决率高于80%,说明机制在起作用。判断依据是依赖管理的目标是降低协作不确定性,不是消灭所有延期。如果三个指标里有两个持续改善,就说明流程有效;如果一个都没动,先检查依赖表是不是只填不跟,而不是急着否定方案。
核心关键词
文章包含AI辅助创作:FF落地方案:企业管理者开展任务依赖的实操方法案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/389051
读者评论
文章把依赖管理聚焦到等待时间这个可计量对象上,观点很犀利,54%的等待占比确实颠覆了以往对交付慢的归因。
四步框架里强调契约和监控最容易漏,这点深有同感,很多团队可视化做完就结束了,机制根本跑不起来。
跨部门依赖平均等待6.4天,这个数据太真实了,优先级口径不一致才是根源,靠开会协调确实低效。
瀑布图拆解12天工单只编码1.8天,这个案例很有冲击力,管理者确实该盯等待而非忙碌程度。
帕累托图指出前四类原因占90%阻塞,资源应该集中在这些地方,比全面铺开管控更务实。
