依赖关系落地方案:实施团队开展任务依赖的最佳实践案例解析

上线前第九天,我在状态会上问数据迁移的接口什么时候能提供。客户的 IT 负责人说"下周",我们的实施顾问说"等他们给"。两周后复盘时我才发现,这个"下周"背后还压着一条没有任何人记录的依赖,客户方安全部门要先完成一次等级保护测评。整条关键路径因此延误了六天,而我们的依赖台账上,这一行从始至终不存在。

这不是孤例。过去八年我参与过 ERP、数据中台、SaaS 交付、多供应商系统集成等二十多个实施项目,几乎每一次上线延期,追根溯源都能找到一条"所有人都以为别人在管"的依赖。任务依赖从来不是排期表上的一根连线,它是一张跨团队、跨组织、跨合同的承诺网络,只要有一个节点没人认领,整张网就会在上线前替你交学费。

这篇文章不讲依赖关系的定义,也不复述项目管理教材里的 FS、SS、FF 术语。我要做的是把实施团队真实的依赖断点拆开,给出一套能落地的闭环机制、字段设计、会议节奏、升级阈值和复盘口径,再用三类脱敏案例说明这套机制在不同场景下怎么裁剪。如果你正在带一个多模块、多供应商、多部门协同的实施项目,读完之后应该能直接动手改自己团队的依赖台账。

一、核心结论:依赖管理的成败,取决于承诺能不能被追溯

先把结论放前面。我见过依赖管得好的团队,也见过依赖管得一团糟的团队,两者最大的差别不在工具、不在方法论,而在一件事:每一条依赖是否有一个具名的责任人、一个明确的承诺日期、一个可查的状态和一个约定好的升级路径。这四样东西齐了,哪怕用 Excel 也能跑起来;缺了其中任何一样,再贵的工具也只是把混乱数字化。

1. 依赖不是任务之间的连线,而是跨团队的承诺网络

甘特图上的依赖线表达的是"先后顺序",但实施项目里真正卡人的,是"谁答应在什么时候给什么"。前者是逻辑关系,后者是承诺关系。逻辑关系可以在工具里自动推算,承诺关系只能靠人去确认、去跟踪、去追责。

我见过一个项目,排期表上某接口的依赖关系画得清清楚楚,箭头从"接口开发"指向"联调测试"。问题是没人记录接口由谁提供、什么时候提供、如果延了找谁。结果联调当天接口没到,测试团队只能干等,测试经理以为开发在拖,开发以为测试没催。这条线的逻辑没错,但承诺是空的。

所以我判断一个团队的依赖管理成熟度,从来不看他排期画得多漂亮,只看一件事:把依赖台账拿出来,随便挑一条,问是谁承诺的、承诺哪天、现在什么状态、延了找谁,能不能立刻答上来。答不上来,就是没落地。

2. 依赖落地需要四个必要条件

责任人是第一个条件。没有具名责任人的依赖,等于没有依赖。这里要注意,"责任人"不是"责任团队",写"研发部负责"和没写一样,必须落到具体的人。

承诺日期是第二个条件。"尽快""下周""等他们给"这类词在依赖台账里是禁语,必须换成具体日期。如果对方实在给不出日期,那就把"给出日期"本身当成一条依赖来跟踪。

可查状态是第三个条件。依赖的状态不能只存在于某个人的记忆里或微信聊天记录里,必须落在所有人都能看到的地方,并且有更新机制。

升级路径是第四个条件。依赖卡住是常态,关键是卡住之后按什么阈值、找谁、说什么话。没有预设升级路径的团队,卡住之后只能靠开会吐槽,然后继续等。

这四个条件听起来简单,但我做过一个内部盘点,二十多个实施项目里,同时满足四个条件的依赖条目平均不到三成。这也是为什么依赖问题年年讲、年年犯。

3. 工具只能承载,不能替代治理

我经常被问"用什么工具管依赖最好"。这个问题本身就是错的。工具解决的是"记录、可视化、提醒、追溯",它解决不了"没人愿意承诺""承诺了不算数""卡住了不敢升级"这些问题。

正确的顺序是:先定义清楚依赖的字段、分级规则、会议节奏和升级阈值,再去选工具承载。反过来做,先上工具再想流程,最后大概率得到一堆没人维护的看板。

一、核心结论: 依赖管理 的成败,取决于承诺能不能被追溯

二、背景与真实场景:实施项目的依赖为什么天然更难管

做研发的团队也管依赖,但实施团队的依赖复杂度要高一个量级。原因在于实施项目的依赖大量来自组织外部,而外部依赖既不受你的排期约束,也不受你的绩效约束。

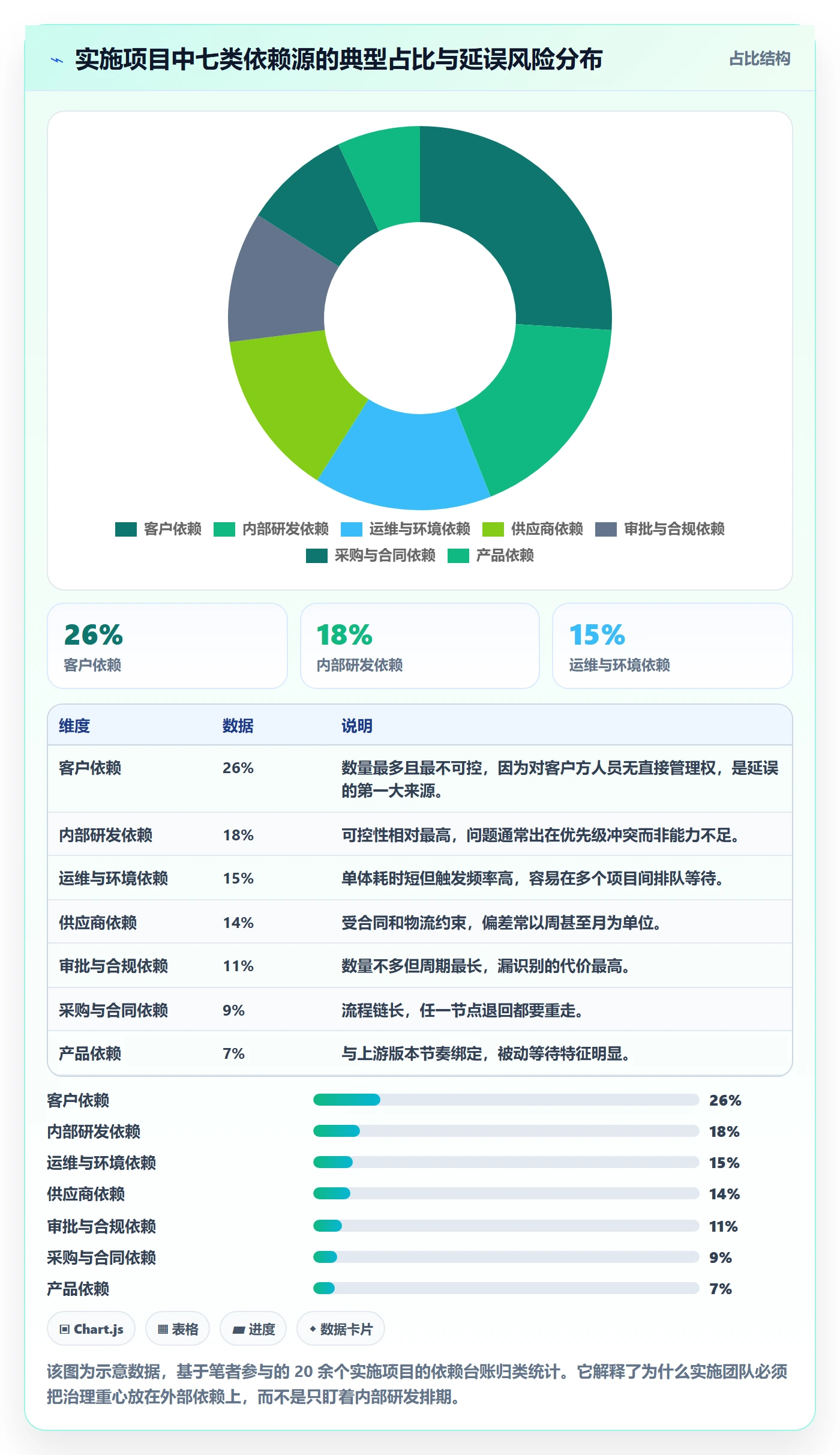

1. 实施团队面对的依赖源至少有七类

第一类是内部研发依赖,比如产品团队提供定制功能、研发团队提供接口。这类依赖相对可控,因为在自己组织内部。

第二类是产品依赖,比如上游产品版本的发版时间、标准功能的可用性。

第三类是运维与环境依赖,比如测试环境开通、生产环境联调、网络策略放行、账号权限审批。这类依赖最容易被低估,因为它看起来"只是走个流程",但流程卡住一样能让关键路径停摆。

第四类是客户依赖,包括客户方的数据准备、业务确认、UAT 排期、领导审批。这类依赖的风险最高,因为你对客户方人员没有直接管理权。

第五类是供应商依赖,硬件到货、第三方系统接口、外部实施伙伴的交付进度。合同里写了交付日期,实际偏差往往按月计。

第六类是审批与合规依赖,等保测评、数据出境评估、安全审计、招投标流程。这类依赖周期长、不可压缩,一旦漏识别的代价最大。

第七类是采购与合同依赖,License 采购、付款流程、用印审批。这类依赖通常有一条长长的流程链,任何一环卡住都要重走。

依赖关系落地方案:实施团队开展任务依赖的最佳实践案例解析

2. 外部依赖的三个致命特征

第一个特征是不可直接指挥。你可以给内部研发的同事排优先级,但你没法给客户的 IT 部门排优先级。你能做的只有提前约定、定期提醒、适时升级。

第二个特征是信息不对称。客户说"下周给",可能他理解的"给"是口头确认,你理解的"给"是可用的数据文件。这种语义差在实施项目里每天都在发生。

第三个特征是延误传导快。一条外部依赖延误,往往同时阻塞多条内部任务,而内部任务的延误又会反过来影响对外承诺,形成负向螺旋。

我做过一次统计,在一个多供应商集成项目里,单条外部依赖平均延误 4.2 天,但它引发的连锁延误平均达到 11.5 天,因为下游任务需要重新排期、重新协调资源、重新通知相关方。

3. 一个典型断点是怎么发生的

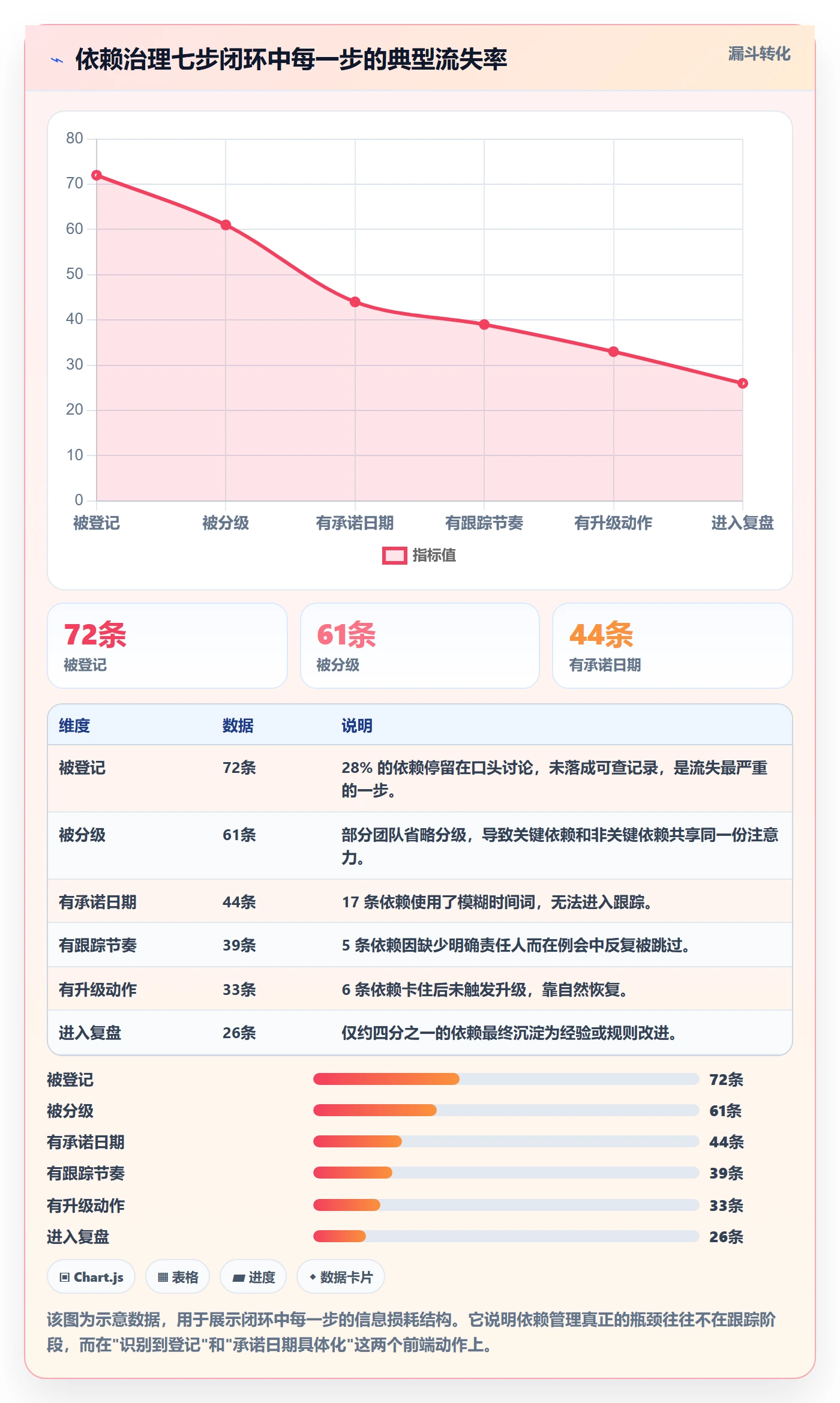

我把依赖断点的典型过程拆成五步:第一条依赖被识别出来,但没有登记,只在某次会议里口头提了一句;第二条时间一长,口头信息失效,新加入的成员完全不知道;第三条等真正需要交付时,责任人说"我以为你们知道要等这个";第四条阻塞被发现时已临近里程碑,压缩空间所剩无几;第五条为了赶工,团队开始加人、加班、降低验收标准,埋下质量债。

这五步里,任何一步被机制拦住,后面都不会发生。而机制的第一道关口,就是"识别出来的依赖必须登记"。

三、拆解五个常见误区:为什么你的依赖台账总在吃灰

在讲闭环之前,先把误区讲透。因为我发现,很多团队的依赖台账之所以最后变成一堆无人维护的表格,根子就在这五个认知偏差上。

1. 误区一:把依赖当成任务

"等客户提供数据"这条依赖,如果被当成任务来管,它会出现在某个人的任务列表里,负责人被设置成我们自己的人。表面看有人管,实际上这条依赖的主动权在客户手里,我们的人除了催什么也做不了。

更麻烦的是,任务型管理会掩盖真正的阻塞。因为任务看起来"在进行中",状态是绿色,没人意识到它其实在等外部输入。依赖应该被独立管理,有自己的责任方、接收方、状态和升级路径,而不是伪装成一条任务。

2. 误区二:只靠会议不建台账

很多团队依赖"周会同步",觉得每周过一遍就够了。问题是会议是快照,台账才是账本。会上说的事情,会后如果没有落到可查的载体上,第二周基本就散掉了。

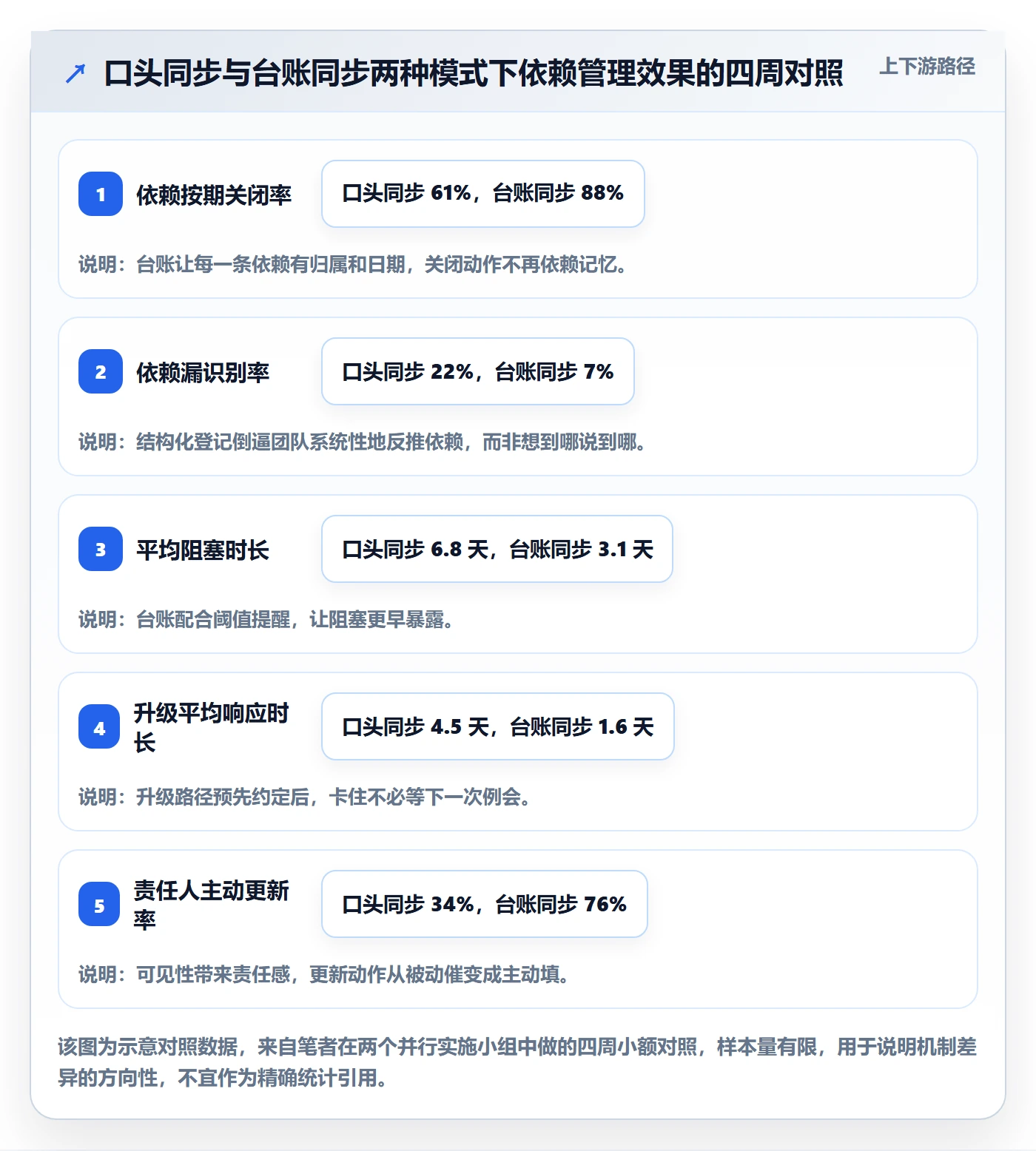

我在一个项目里做过对照:同一批依赖,A 组只在周会上口头同步,B 组在周会基础上同步维护台账。四周之后,A 组的依赖按期关闭率是 61%,B 组是 88%。差别不在会议本身,而在有没有一个持续的、可追溯的记录载体。

依赖关系落地方案:实施团队开展任务依赖的最佳实践案例解析

3. 误区三:承诺日期用模糊词

"尽快""下周""月底前",这三个词是依赖台账的头号杀手。它们的共同问题是无法被验证,也就无法被跟踪。

我的做法是,在登记依赖时强制执行一个规则:如果责任方给不出具体日期,那就把"拿到具体日期"本身登记成一条依赖,责任方是我们自己,承诺日期是三天内。这样可以避免模糊承诺长期挂账。

4. 误区四:只升级不定义阈值

依赖卡住了要升级,这个道理都懂。但"什么时候升""升到谁""升上去说什么",如果没有事先约定,实际执行时就会变成"再等等看"。

我建议的做法是在项目启动时就把阈值定下来,写进项目章程或协作约定里。比如:外部依赖超过承诺日期 2 个工作日未交付,升级到双方项目接口人;超过 5 个工作日,升级到双方项目经理;超过 10 个工作日或影响关键路径,升级到双方项目指导委员会。

5. 误区五:工具万能论

最后一个误区是以为选对了工具,依赖就自然管好了。工具确实重要,它能做提醒、做可视化、做权限控制、做历史追溯,这些都是人工做不到的。但工具不会替你定义字段,不会替你设定阈值,更不会替你建立"承诺了就要兑现"的团队氛围。

我在选型时最看重的不是功能清单有多长,而是三件事:能不能自定义依赖字段、能不能设置基于日期的自动提醒和升级、能不能按项目或按组织维度聚合依赖视图。这三件事决定了工具是真正承载治理,还是只是一个更漂亮的表格。

四、专业判断逻辑:一套七步依赖治理闭环

讲完误区,进入核心机制。我用的是一套七步闭环:识别、登记、分级、承诺、跟踪、升级、复盘。这七步不是并列关系,而是前后咬合的链条,任何一步缺失,后面都会失效。

依赖关系落地方案:实施团队开展任务依赖的最佳实践案例解析

1. 识别:从六个入口反推依赖

识别不能靠头脑风暴,得有固定入口。我用的是六个入口:交付物入口、接口入口、环境入口、审批入口、采购入口、人员入口。

交付物入口最直观,把项目所有对外交付物列出来,每一项交付物需要什么输入,就是一条依赖。接口入口适用于系统集成场景,每个接口的提供方、消费方、数据字典、联调时间都要落成依赖。环境入口容易被漏,测试环境、生产环境、网络策略、账号权限都要提前识别。

审批入口包括客户内部的立项审批、采购审批、安全审批,以及外部的等保测评、合规审查。采购入口覆盖 License、硬件、第三方服务。人员入口最隐性,客户方业务专家什么时候能投入、实施顾问什么时候能进场,都是依赖。

我的经验是,识别阶段最有效的方式不是开大会,而是拿着 WBS 和交付物清单逐条反推。一个中等规模的项目,用这个方法通常能识别出四十到八十条依赖,其中约两成是团队此前从未记录过的隐性依赖。

2. 登记:依赖台账的字段设计

登记的核心是把依赖变成结构化数据。下面是我在项目中反复迭代后固定下来的字段结构,可以直接拿去改造成自己的台账。

{
"dependency_id": "DEP-014",

"description": "客户提供生产环境数据库脱敏后的全量数据",

"type": "外部-客户",

"direction": "客户 → 实施团队",

"from_party": "客户方 IT 部 – 张某",

"to_party": "实施团队 – 数据组",

"owner": "实施方项目经理 王某",

"affects_milestone": "M3 数据迁移完成",

"is_critical_path": true,

"commit_date": "2026-03-14",

"forecast_date": "2026-03-19",

"status": "已逾期",

"blocking_hours": 32,

"impact_if_delayed": "数据迁移顺延,UAT 整体后移",

"escalation_level": "L2",

"next_action": "3月20日前由双方项目经理联合对齐",

"last_updated": "2026-03-19 18:00"

}

这里面有几个字段是我强烈建议保留的。is_critical_path 用来区分关键路径依赖,它决定了这条依赖出问题时是当天升级还是按周跟踪。forecast_date 是预测完成日期,和 commit_date 分开记录,让团队能提前看到偏差,而不是等到逾期才知道。blocking_hours 记录阻塞时长,它是复盘时最有说服力的数据。

3. 分级:不同依赖配不同注意力

依赖分级我通常用三个维度交叉:影响范围、可控程度、时间紧迫度。

影响范围看它是否落在关键路径上,以及是否阻塞多个下游任务。可控程度区分内部依赖、半可控的外部依赖、完全不可控的外部依赖。时间紧迫度看距承诺日期还有多久。

分级 典型特征 跟踪频率 升级阈值
P0 关键 关键路径 + 外部不可控 + 7 天内到期 每日更新 逾期 1 个工作日即升级至双方项目经理
P1 重要 非关键路径但阻塞多个下游,或外部依赖 每周两次 逾期 3 个工作日升级至项目经理
P2 常规 内部可控依赖,或距离到期还有 2 周以上 每周一次 逾期 5 个工作日升级至接口人
P3 观察 无明确时间要求,但需保持关注 每两周一次 不主动升级,进入月度复盘

这个分级表最大的价值不是分类本身,而是让团队对"什么情况下必须升级"有统一预期。没有这张表,升级就变成了个人胆量问题;有了这张表,升级变成了流程动作。

4. 承诺:把"我以为"变成"我确认"

承诺环节要解决的是信息不对称。我的做法是设计一个三句话的确认模板,要求每一条外部依赖在登记时必须完成一次书面确认。

  • 第一句:我理解你需要的是(具体交付物名称和验收标准)。
  • 第二句:你承诺在(具体日期)提供,交付形式是(文件/接口/环境/签字确认)。
  • 第三句:如果无法按期,你将在(提前天数)通知我,我们一起决定是调整范围还是调整时间。

三句话看起来啰嗦,但它能把"下周给"这种模糊承诺变成可验证的约定。我在项目里推行这个做法后,由语义理解差异导致的依赖返工从每月 4 到 5 起降到了 1 起左右。

5. 跟踪:站会看阻塞,周会看承诺,看板看状态

跟踪不是每天把所有依赖过一遍,那样开会成本太高。我的做法是按粒度分层。

每日站会只处理 P0 关键依赖,而且是"有没有新阻塞"这个单一问题,不展开讨论。每周项目例会上评审 P1 及以上依赖的状态变化,重点看 commit_date 和 forecast_date 的偏差。看板则承担持续可见性,让任何人随时能看到当前所有依赖的状态分布。

这里有个细节值得说:状态更新必须由责任人发起,而不是由项目经理催。如果每周都是项目经理挨个问"这条依赖怎么样了",那说明责任机制没有建立起来,台账迟早会退化。

6. 升级:把"拍桌子"变成流程动作

升级环节要解决的是"卡住了怎么办"。我在项目里把它拆成三件事:触发条件、升级对象、升级话术。

触发条件就是前面分级表里的阈值。升级对象要提前在项目启动会上确定,写成名单,包括双方的项目接口人、项目经理、项目指导委员会。升级话术最容易被忽略,但它决定了升级是解决问题还是制造对抗。

我常用的话术结构是:陈述事实 → 说明影响 → 给出选项 → 请求决策。比如:"数据迁移依赖已逾期 5 个工作日,已阻塞 3 条下游任务,若本周内无法提供,我们有两个选项:一是将 UAT 启动时间顺延 5 天,二是先使用模拟数据完成部分联调。请协助确认采用哪个方案。"

这个结构的好处是把升级从"投诉"变成"请求决策",对方更容易接住。

7. 复盘:把个案变成规则

复盘的目的是让同类依赖下次不再出问题。我在复盘时只问四个问题:这条依赖为什么没被提前识别?识别了为什么没登记?登记了为什么没按期?按期不了为什么没提前升级?

四个问题指向四个不同的机制漏洞。第一个指向识别方法,第二个指向登记纪律,第三个指向承诺质量,第四个指向升级阈值。每次复盘只要有一条依赖能推动一个机制的修订,这个复盘就是值得的。

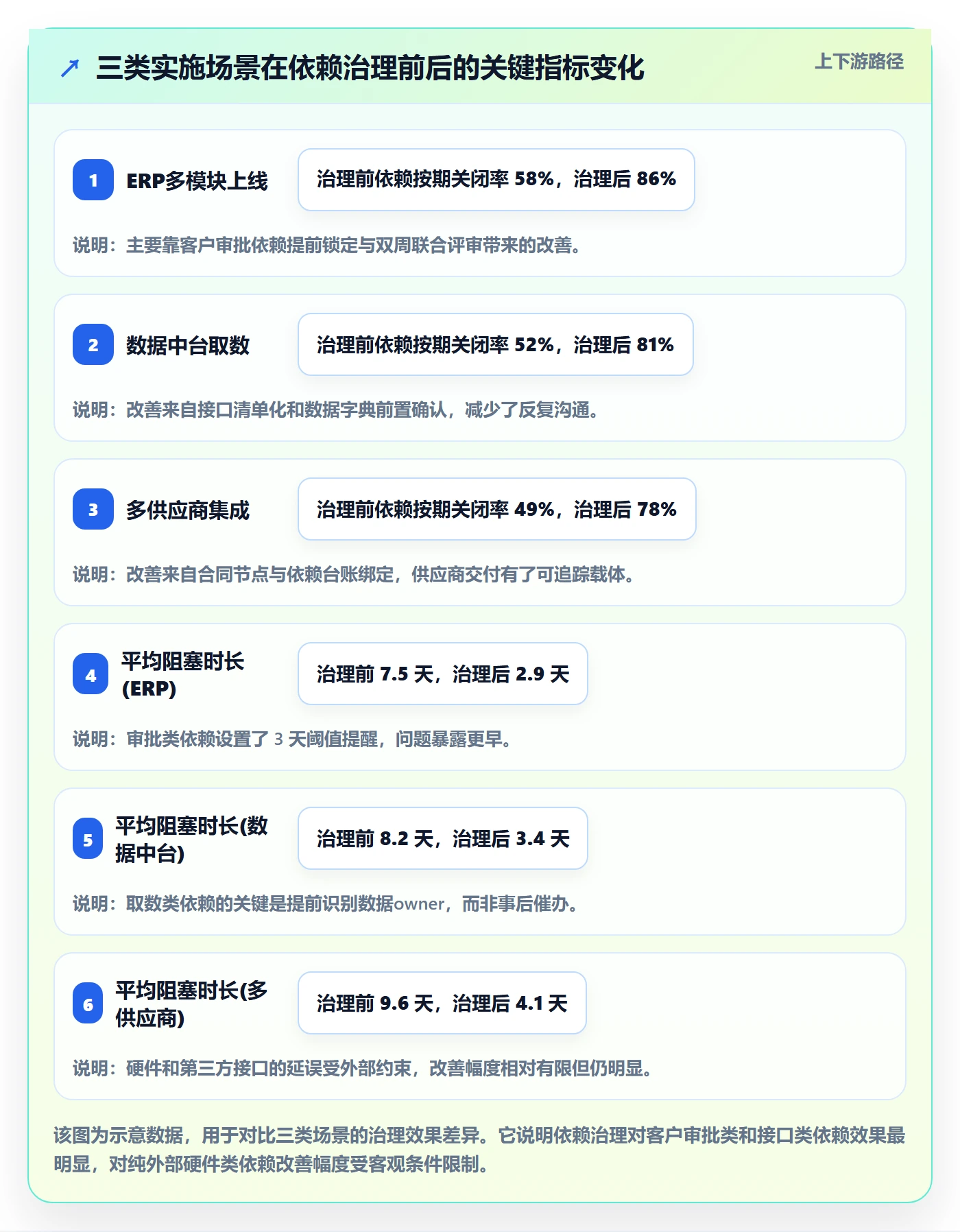

五、案例与工具支撑:三类场景的依赖治理实践

机制讲完了,接下来用三类真实项目场景说明怎么裁剪。以下案例均已脱敏,涉及的具体数字为区间或示意值,重点是过程动作而非精确结果。

依赖关系落地方案:实施团队开展任务依赖的最佳实践案例解析

1. 场景一:ERP 多模块上线中的客户审批依赖

这个项目涉及财务、供应链、生产三个模块同时上线,客户方需要完成的审批包括模块配置确认、数据迁移方案审批、权限矩阵签字、上线切换窗口审批,加起来十多项。

第一轮上线计划排出来之后,我们发现关键路径上有四道客户审批,但当时只有一道被列入排期。也就是说,另外三道审批在计划里是隐形的。

我们做的第一件事是把所有审批依赖登记成台账,逐条确认审批人、审批前置材料、承诺日期。这里有个关键动作:把"准备审批材料"也登记成我们自己的依赖,并且倒排到审批日期前五天。因为很多审批延误的原因不是审批人不签,而是材料没准备好。

第二件事是把审批依赖的升级阈值设得比技术依赖更短。技术依赖逾期 3 天升级,审批依赖逾期 1 天就升级,因为审批链条上往往还有上下游的签批人,越早触发越好。

第三件事是建立"审批进度看板",让客户方项目接口人也能看到每道审批的状态。这个动作的意外收获是,客户方开始主动催自己的审批人,而不是等我们去催。这个项目最终按原计划上线,四道关键审批没有一道逾期超过 2 天。

2. 场景二:数据中台跨部门取数中的接口依赖

数据中台项目的典型难点是,数据源分散在多个业务部门,每个部门的数据 owner 不同,取数口径不同,权限申请流程也不同。

我们在这个项目里吃过一次大亏:某业务部门的取数依赖在台账上写着"已承诺 3 月初提供",结果 3 月中旬才发现对方理解的"提供"是提供数据字典,我们理解的是提供可用数据。这一条语义差异造成了 12 天的返工。

之后我们改了两件事。第一件是在依赖登记时增加"交付形式"字段,明确写清是数据文件、API 接口、数据字典、还是口头确认。第二件是把数据字典确认前置到依赖识别阶段,而不是取数阶段。

改进之后,这个项目的接口类依赖平均阻塞时长从 8 天以上降到 3 天左右。这个案例说明,依赖治理在一半情况下治理的不是时间,而是理解。

3. 场景三:多供应商系统集成中的合同节点依赖

这个项目涉及三家外部供应商,分别提供硬件、中间件和行业应用。合同里都写了交付日期,但实际执行中,三家供应商的交付节奏和依赖关系并没有被串起来。

我们的做法是把合同里的每个交付节点映射成台账里的一条依赖,并标注它的上下游关系。比如中间件供应商的部署依赖硬件供应商的设备到货,行业应用供应商的接口联调依赖中间件部署完成。

这样映射之后,一个原本隐藏在合同文本里的依赖链被显性化了。当硬件到货延误 5 天时,我们立刻知道后面两家供应商的节点都要顺延,可以提前启动合同变更沟通,而不是等到对方违约了才发现。

这个项目的经验是,多供应商场景下的依赖治理,本质上和合同管理是同一件事。台账和合同节点对齐之后,依赖管理就不再只是项目内部的事,而变成了对外的履约管理。

4. 工具承载:中大型实施团队怎么选

前面讲的字段、分级、阈值、看板,人工在 Excel 上也能跑,但当项目超过三个、团队超过一百人、依赖条目超过几百条时,Excel 会迅速失效,因为多人协作、权限隔离、自动提醒、跨项目聚合这些需求,表格软件都撑不住。

中大型企业选依赖管理工具,我建议重点看四项能力。第一是自定义字段和工作流,因为依赖的字段设计因团队而异,工具必须能改。第二是基于日期和状态的自动提醒,逾期提醒和阈值提醒是依赖管理的生命线。第三是跨项目视图,PMO 需要看到所有项目的关键依赖分布。第四是权限与部署方式,涉及客户数据和安全合规的项目,往往要求私有化部署。

我接触过的工具里,PingCode 在依赖治理这一点上做得比较扎实。它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,对正在做国产替代的团队来说是一个现实选项。

具体到依赖管理,它能做三件对这件事帮助比较大的事。第一是自定义依赖字段和工作流,前面那套 dependency_id、commit_date、forecast_date、escalation_level 字段可以原样落进去,不需要削足适履。第二是依赖关系的可视化和影响分析,当一条依赖状态变化时能看到它影响的下游条目和里程碑。第三是跨项目的依赖聚合视图,这一点对 PMO 特别有用,因为很多依赖风险恰恰产生在项目之间的资源争夺上。

当然,工具只是承载。我在项目里见过用 PingCode 但依赖仍然乱的情况,原因无一例外都是字段没人维护、阈值没人执行。工具的价值上限,取决于治理规则被执行的严格程度。

依赖关系落地方案:实施团队开展任务依赖的最佳实践案例解析

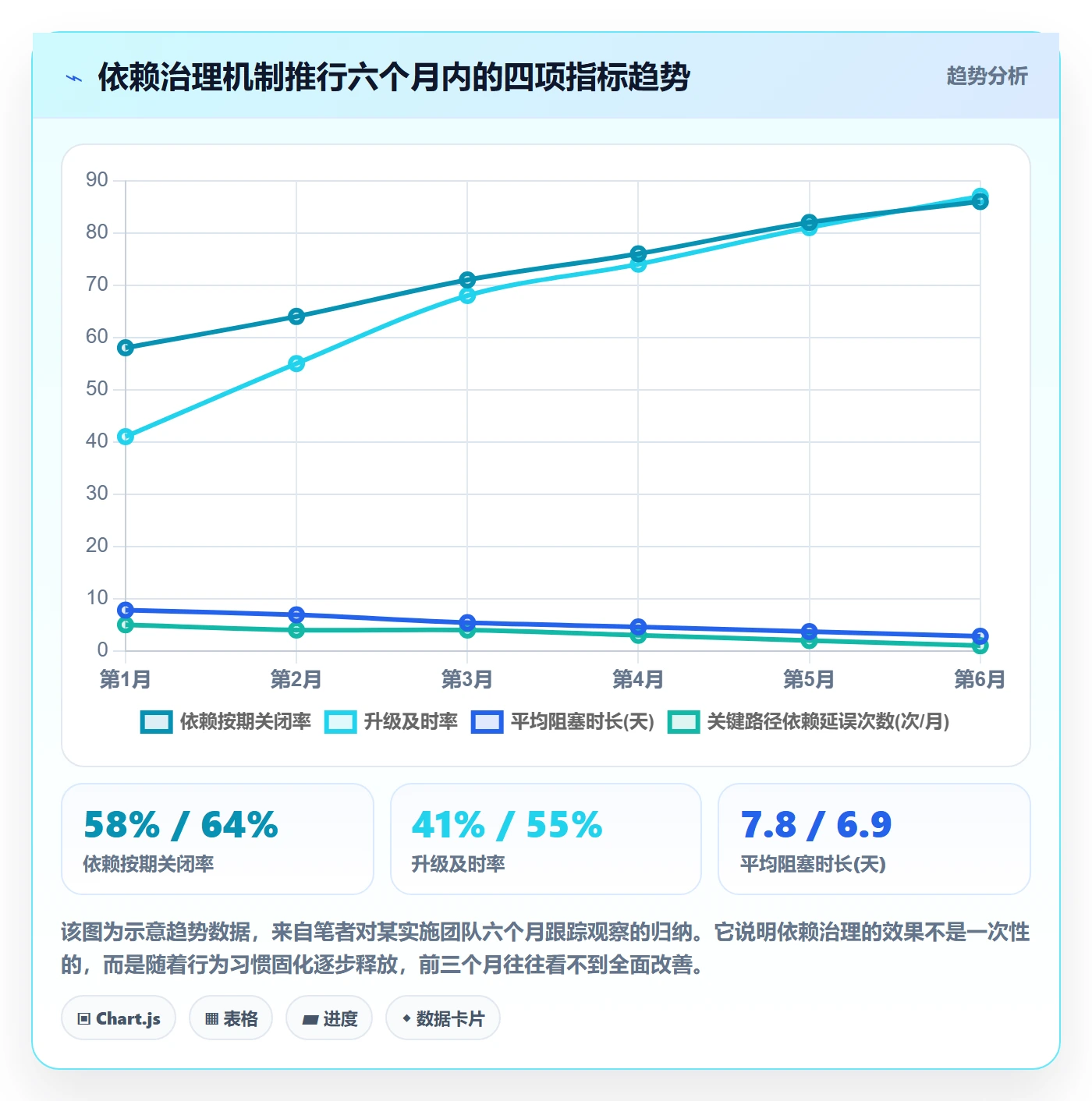

六、指标与看板:怎么判断依赖管理有没有效

机制落地之后,需要有指标验证效果。我用的指标不多,四个核心指标加一个反向校验指标。指标太多反而没人看,四个是我验证过的"看而不累"的上限。

1. 四个核心指标的口径定义

指标 口径定义 数据来源 建议基准
依赖按期关闭率 统计周期内,在 commit_date 当日或之前关闭的依赖条数 ÷ 周期内应关闭的依赖总条数 依赖台账状态变更记录 80% 以上为健康,低于 65% 说明承诺质量或跟踪力度不足
平均阻塞时长 依赖从承诺日期次日起到实际关闭日的平均天数,不含因范围变更而合法调整的条目 commit_date 与 actual_close_date 差值 3 天以内为健康,超过 6 天需检查升级阈值是否过长
升级及时率 达到升级阈值后 1 个工作日内完成升级动作的条数 ÷ 达到阈值的依赖总条数 升级记录时间戳 85% 以上为健康,低于 60% 说明升级机制形同虚设
关键路径依赖延误次数 统计周期内落在关键路径上的依赖发生延期的次数 依赖台账 is_critical_path 字段筛选 每季度不超过 2 次,超过则需重新检查识别阶段的完整度

四个指标里,我最看重的是"升级及时率",因为它最能反映团队对机制的敬畏程度。按期关闭率可以被高估,因为有些依赖会被悄悄改期;阻塞时长可以因为口径调整而变好看;但升级是否按时触发,是一个很难粉饰的动作。

2. 看板应该怎么看

我给项目组设计的看板分三层,对应三种使用者。

第一层是执行层的依赖看板,按状态分组,展示当前所有未关闭依赖,责任人登录后第一眼能看到自己名下的条目。这一层不需要复杂图表,重点是准确和实时。

第二层是项目经理层的依赖健康度看板,展示四个核心指标的趋势,以及按依赖来源分类的阻塞分布。这一层用来判断当前治理力度够不够。

第三层是 PMO 层的跨项目依赖视图,展示多个项目之间的依赖冲突,尤其是共享资源的争抢。这一层对多项目并行组织最有价值,因为很多依赖延误的根本原因是资源冲突,而不是单条依赖本身有问题。

依赖关系落地方案:实施团队开展任务依赖的最佳实践案例解析

3. 怎么避免指标造假

指标一旦被考核,就会产生粉饰动机。我见过三种典型的粉饰手法:把依赖悄悄改期以维持按期关闭率;把未关闭的依赖标记成"已取消"以剔除出分母;不在系统里记录逾期,只在私下沟通里处理。

对应的防伪手段有三条。第一条是保留所有日期变更历史,任何 commit_date 的调整都需要记录原因和审批人。第二条是把"已取消"的依赖纳入独立审计,超过一定比例需要说明。第三条是把升级及时率作为独立指标,因为它很难被粉饰。

还有一条经验:不要用依赖指标去考核个人。指标一旦和个人绩效绑定,数据质量立刻下降。我建议是团队层面看趋势,项目层面看改进动作,个人层面只看更新及时性这一项行为指标。

七、不同情况下的行动建议

机制和指标讲完了,接下来按团队规模和项目复杂度给行动建议。因为同一套机制套在不同规模的团队上,落地方式差别很大。

1. 五十人以下、单模块项目:轻量起步

这个规模不建议上复杂工具,也不建议开太多会。我的建议是一张共享表格加每周一次二十分钟的依赖对齐。

表格字段可以精简到八个:依赖描述、提供方、接收方、责任人、承诺日期、状态、影响里程碑、下一步动作。每周例会上只过承诺日期在两周内的条目,其余不讨论。

这个规模最需要避免的是过度设计。我见过小团队照搬大厂模板,搞了二十多个字段的台账,结果两周就没人填了。轻量、能坚持,比完整、不能坚持强得多。

2. 一百到五百人、多模块并行:结构化治理

这个规模需要结构化。建议做到四件事:字段完整(包含 forecast_date、is_critical_path、escalation_level)、依赖分级、双周联合评审、明确升级阈值。

工具上建议使用支持自定义字段和自动提醒的项目管理平台。这个规模的核心矛盾是信息同步成本已经超过人工能承受的极限,靠会议和表格已经同步不过来了。

我特别建议在依赖台账中增加"依赖的来源项目"字段。多模块并行时,很多依赖的提供方其实在另一个项目组里,如果不标注,容易出现"两个项目都以为对方会先处理"的情况。

3. 五百人以上、多供应商多项目:治理与合同联动

这个规模下,依赖治理必须和合同管理、供应商管理打通。我建议至少做三件事。

第一是把合同中的交付节点映射到依赖台账,形成可追溯的对应关系。第二是建立供应商交付评分机制,把依赖按期关闭率纳入供应商评价。第三是设立跨项目的依赖冲突协调机制,由 PMO 主导,定期识别共享资源争抢。

在这个规模下,工具的选择会更加关键。需要支持私有化部署以满足安全合规要求,需要支持多项目聚合视图,需要支持与现有研发管理体系的集成。PingCode 这类面向中大型组织、支持私有化部署和 Jira 平滑迁移的平台,在这个阶段会比较合适,因为它能同时承载项目内依赖和跨项目依赖两个层面的视图。

4. 甲方视角:怎么配合乙方把依赖管好

这套机制不只是乙方的事。甲方项目接口人如果配合,依赖治理效率会显著提升。我的建议是甲方做到三点。

第一是设立单一接口人,避免乙方对接多个部门。第二是明确内部审批的时限,尤其是涉及跨部门会签的审批。第三是参与双周联合评审,把依赖问题当成双方共同的问题,而不是乙方的交付问题。

我在一个项目里见过甲方接口人主动把自己内部的审批依赖纳入台账,并定期更新状态。这个动作直接让乙方的依赖按期关闭率提升了将近二十个百分点,因为乙方不再需要反复猜测客户内部进度。

七、不同情况下的行动建议

八、不同情况下的取舍

最后讲取舍。任何机制都有成本,在落地过程中一定会遇到需要权衡的地方。我挑四个最常见的讲。

1. 台账颗粒度的取舍

颗粒度太粗,依赖会漏;太细,维护成本会失控。我的经验判断是:以"能否引起一天以上的延误"作为登记门槛。会造成一天以上延误的,登记;不会的,不登记,改在站会上口头同步。

按照这个标准,一个中等规模实施项目的依赖条目通常在五十到一百五十条之间。超过两百条,说明门槛设得太松;低于三十条,说明可能漏识别了。

2. 会议频率的取舍

会议太频繁会挤占执行时间,太少又跟不上变化。我的建议是按依赖分级配会议频率:P0 每日在站会上过,P1 每周两次,P2 每周一次,P3 每两周一次。

如果项目处于上线前的冲刺阶段,可以临时提高频率,但要有明确的结束时间。长期高频会议是团队疲惫的主因,也是机制难以持续的原因。

3. 工具投入的取舍

工具投入包括采购成本、配置成本和学习成本。前面提过,专业工具的初始配置成本更高,但长期维护成本更低。取舍的关键是看项目周期和团队规模。

如果项目周期在六个月以内、团队不超过五十人,用在线表格就够。如果项目周期超过一年、团队超过百人、或者需要跨项目聚合,专业工具的优势会在第三个月之后明显体现。

还有一点容易被忽略:工具的切换成本往往比采购成本更高。团队已经习惯了某套工具的工作方式,换工具意味着重新学习。所以选型时要把团队的接受度纳入考虑,而不是只看功能清单。

4. 升级文化的取舍

升级机制的推行会遭遇阻力。有人担心升级会让客户不高兴,有人担心升级显得自己能力不足。这个取舍的本质是:短期的关系舒适度和长期的交付确定性,你选哪个。

我的判断是,升级本身不会损害关系,突然的坏消息才会。一次基于事实、带选项的提前升级,客户通常会感激;一次临近上线才曝出的重大延误,才是真正的关系杀手。

所以我在项目启动阶段就会和客户对齐升级机制,让双方都清楚"到了什么程度会升级到谁",把升级变成事先约定的正常流程,而不是临时发难。

依赖关系落地方案:实施团队开展任务依赖的最佳实践案例解析

九、下一步:从哪一件小事开始

如果你读到这里,可能已经在对照自己团队的现状。我不建议一次性把整套机制铺开,那样大概率会在第二周就遇到阻力然后放弃。更现实的做法是从一件小事开始,跑通一个小循环,再逐步扩展。

我建议的第一步是挑一个正在进行的项目,把过去两周内所有口头提到过的依赖梳理一遍,登记成结构化条目。不要追求完整,只要把你现在能想起来的都记下来,预计会有二十到四十条。这一步做完,你就能看到自己团队的依赖全貌,通常会发现至少三成依赖此前从未被正式记录过。

第二步是给每一条依赖补上责任人、承诺日期和影响里程碑。这一步会立刻暴露问题:很多依赖找不到明确责任人,很多承诺日期是模糊词。这些暴露出来的问题本身就是价值,它们就是你此前一直没有看见的风险。

第三步是设定一条最容易执行的规则,比如"所有 P0 关键依赖逾期 1 天必须升级"。先只执行这一条,跑一个月,看效果。一条规则跑通之后再加第二条。

第四步是在月度复盘上过一遍四项核心指标,重点看升级及时率。如果这一项上不去,说明机制还没有真正被接受,需要回头检查阈值设置是否合理、升级对象是否明确。

这套方法我用了几年,在 ERP、数据中台、多供应商集成等不同类型的项目上验证过。它不依赖任何特定工具,也不依赖任何特定方法论,它依赖的只有一件事:把依赖从模糊的口头共识,变成可追溯的书面承诺。

依赖管理的终点,不是画出一张完美的依赖图,而是让团队在上线前一周不用再通宵救火。这个目标很难一次性达成,但每一条被认真登记的依赖,都在让它更近一点。

常见问题解答(FAQ)

1. 实施项目里怎么才能不漏掉隐性依赖?

我带过两个 ERP 上线项目,排期评审时每个模块负责人都说没问题,结果上线前三周才发现报表权限要走 IT 安全组审批、测试数据得客户业务部门先清洗,这类事从头到尾没人主动写进计划。我一直想不通,为什么依赖在事后看都显而易见,事前却没人提?

用“交付物反推法”代替“任务清单检查法”。先把每个里程碑要交出来的成果物列清楚,比如“可用的 UAT 环境”“已确认的科目对照表”,再对每个交付物追问三件事:谁产出、产出前需要谁先给什么、那个东西最晚哪天必须到位。只要答案里出现团队之外的角色,就登记为依赖。

节奏上别只靠启动会,至少在需求确认后、方案评审后、上线前一个月各做一次专项识别,因为外部依赖通常在方案定型后才暴露。另外把“环境、账号、数据、审批、采购、硬件到货”这六类固定当成检查项,实践里它们占了实施项目隐性依赖的绝大多数。

2. 客户方和供应商的依赖总是拖,项目经理催了也没用,有没有可落地的升级办法?

我们做系统集成的时候,最头疼的不是技术难点,而是客户的网络组一直说“下周给你开端口”,供应商说“货已经在路上”。我作为项目经理天天在群里@人,语气从客气到卑微,但对方该拖还是拖。我后来意识到,问题可能不在于我催得不够勤,而在于我根本没有一个“催不动就往上走”的机制。

核心是把“催”变成有阈值、有对象、有代价的升级。第一,任何外部依赖在登记时就必须拿到对方接口人的姓名和承诺日期,不能只留对接人一句“下周给你”。第二,设定升级阈值,比如承诺日到期未完成、且没有提前 48 小时说明原因,就自动触发升级,不要靠项目经理临时判断要不要撕破脸,那样只会一拖再拖。

第三,升级路径要在启动会或项目章程里提前和双方负责人约定好,一般走:接口人 → 双方模块负责人 → 客户项目经理或供应商交付经理 → 项目指导委员会。

第四,升级时带三样东西:这条依赖影响的里程碑和日期、已经延期多少天、如果继续延期有哪两个备选方案(比如先用模拟数据推进、临时调整上线范围),让对方做选择题而不是填空题。经验上,升级及时率比依赖关闭率更能反映项目健康度,很多项目不是依赖解决不了,而是升级晚了五到十天,等发现时已经把全部缓冲吃光了。

3. 任务依赖的登记表应该包含哪些字段,用表格还是项目管理平台?

我们团队一开始用 Excel 管依赖,几十行看着也还行,后来项目铺开到四个模块、三个供应商,表格里同一个依赖有两个版本,站会上大家对着不同文件吵。我就想知道,依赖台账到底该有哪些字段,什么时候该换工具,换的话又该看哪些能力?

字段至少要有十项:依赖 ID、依赖描述(写清要交付的东西而不是动作)、依赖方、被依赖方、方向类型、影响的里程碑、承诺日期、实际完成日期、当前状态、升级路径与责任人。判断标准很直接:如果一条记录填完,读者仍然说不清“这件事现在卡在哪、该找谁、还能等几天”,那这些字段就是无效的。

工具上,早期用表格完全够,但一旦依赖数量超过三十到五十条、涉及三个以上团队,表格的更新滞后和版本分裂就会变成新的问题,这时候建议切到支持依赖关系可视化的某项目管理平台,让依赖状态和任务状态联动,避免“任务在平台上显示已完成、依赖台账还写着阻塞”这种双份数据。

选型时重点看三点:能不能画出依赖视图、能不能设承诺日期和自动提醒、能不能按依赖维度单独出报表,而不是看功能列表有多长。

4. 依赖管理做得好不好,该用什么指标衡量?口径怎么定?

我在做 PMO 复盘的时候发现,大家都说自己在管依赖,但一问数据就各说各话:有人说按期率 95%,有人翻出同一批依赖算出 70%。我当时很困惑,到底是团队做得不错,还是指标本身没定义清楚?后来我意识到,口径不统一的话,指标只是在制造幻觉。

建议盯四个指标,并且把口径写死。第一,依赖按期关闭率,分母是本期到期依赖数,分子是在承诺日期当天或之前关闭的数量,注意必须剔除“因范围变更而取消”的依赖,否则数据很容易被做高。第二,平均阻塞时长,从依赖进入阻塞状态到解除阻塞的自然日平均值,它比按期率更能暴露反复延期的问题。

第三,升级及时率,定义是超过承诺日期后 48 小时内完成升级的依赖占比,低于 80% 通常说明团队在硬扛、不敢升级。第四,关键路径依赖延误次数,只统计影响里程碑的关键依赖,抓大放小。数据来源要固定在一处,最好由依赖台账自动出数,不要让各模块手工填报后再汇总,不然口径一定会打架。

看的时候也别只盯单月数字,建议看四周滚动趋势,因为依赖的解决本身有滞后性,单月波动说明不了什么。

核心关键词

读者评论

夏
夏若溪

作者把依赖台账拆成责任人、承诺日期、可查状态、升级路径四个条件,这个判断很实在。我经历过一个项目,台账里写的是“研发部负责”,结果出了问题谁都不认。落到具体的人名确实是最低要求,但很多团队连这一步都做不到。

莫
莫承宇

七类依赖源的分类对我挺有参考价值,尤其是客户依赖和审批合规依赖。以前做SaaS交付时,等保测评这一项每次都被忽略,等到上线前两周才有人提。作者说的“外部依赖不受排期和绩效约束”点到了本质,内部再怎么排也管不住客户那边的节奏。

孙
孙宇轩

口头同步和台账同步那组对比数据虽然样本小,但方向性很有说服力。我们团队就是典型的只靠周会同步,每次开完会大家都觉得对齐了,下一周发现该延的还是延。问题不在于会开得不够,在于会上说的东西没有任何载体留下来,新人进来完全接不上。

莫
莫天佑

关于升级阈值的建议很具体,2天、5天、10天分别对应接口人、项目经理、指导委员会,这个分层可以直接抄。但实际执行中最难的往往是“敢不敢升”,尤其是对客户方的依赖,很多人怕得罪客户就一拖再拖,最后反而更被动。

陶
陶云舟

作者对工具的态度比较客观,工具负责承载和提醒,治理逻辑得先想清楚。我之前待过一个团队,买了某项目管理平台之后,字段还是原来那几个,状态更新全靠催,看板做得漂亮但没人维护。先定字段和阈值再选工具这个顺序确实不能反。

文章包含AI辅助创作:依赖关系落地方案:实施团队开展任务依赖的最佳实践案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/387794

赞 (0)
飞飞飞飞
关键路径管理指南:管理层如何做好任务依赖,实操方法全流程
上一篇 29分钟前
FS落地方案:管理层开展任务依赖的入门指南案例解析
下一篇 28分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
