任务依赖如何做好前置任务?实施团队最佳实践与操作步骤

2023 年秋天,我作为交付负责人跟进一个制造企业的供应链系统上线。上线前一周的周三晚上,甲方 IT 负责人给我打电话,说仓库那边发现主数据里 3000 多条物料编码没清洗完。这条任务在甘特图上早就标成绿色完成了,填任务的人把"编码规则确认"当成了"数据清洗完成",两条关系完全不同的任务被合并成了一行。结果整个上线窗口从原定的周六推到下一个周三,额外占用 11 人天的现场支持,甲方内部对我们交付能力的评分从 A 掉到了 B。

类似的事我在过去几年里见过太多次。项目计划做得漂漂亮亮,依赖连线密密麻麻,但真正到了执行阶段,前置任务总是以各种意想不到的方式"没准备好"。问题几乎从不出在工具上,而是出在前置任务从被写下来那一刻起,定义就是模糊的。

这篇文章不讲什么是任务依赖,也不重复四种依赖关系(FS、SS、FF、SF)的定义,这些在百度上随手一搜就有。我要讲的是实施团队在真实交付场景里,怎么把前置任务从"口头约定"变成"可交付、可验收、可追溯的工程对象"。下面这些方法和数据,来自我参与的十几个企业级系统交付项目的复盘,也来自我跟踪过的几家 100 人以上交付组织的流程改造。我会明确标注哪些是我的一手观察,哪些是行业通用经验,哪些是情景推演。

一、先给结论:前置任务管不好,根因只有四类

在展开细节之前,我想先把结论摆出来。很多人以为前置任务管理是"执行力问题",是团队不够重视。但在我复盘过的项目里,真正因为执行不力导致前置任务延期的比例,不到三成;剩下的七成,问题在前置任务被定义的时候就已经埋下了。

1. 结论一:绝大多数前置任务失控,发生在"定义阶段"而不是"执行阶段"

我做过一次粗略统计:把我参与复盘的 9 个项目里所有导致后置任务延期 1 天以上的前置任务挑出来,一共 137 条,然后按失效原因归档。结果分布很不均匀。

其中最集中的一类是"完成标准缺失",任务标题写的是"接口开发完成",但没写清楚是哪几个接口、字段映射有没有确认、异常码有没有对齐。后置任务的负责人看到"完成"两个字,就默认可以启动了,结果一对接发现还有一半没做。这一类占了 41 条。

第二类是"责任人不唯一",占了 33 条。任务挂在部门名下,比如"数据组完成清洗",但数据组有五个人,没人觉得这是自己的事。

第三类是"依赖关系本身识别错了",也就是后面我会详细讲的硬依赖和软依赖搞混,占了 31 条。第四类才是真正的"执行延期",32 条。

任务依赖如何做好前置任务?实施团队最佳实践与操作步骤

2. 结论二:真正拖垮排期的往往不是 FS,而是没人写清楚的 SS

几乎所有项目管理入门文章都会告诉你,完成,开始(FS)是最常用的依赖关系。这句话没错,但它在实施交付场景里会误导人。实施项目的时间压缩非常厉害,甲方给的窗口期通常只有研发项目的一半,所以大量任务必须并行。

并行的任务之间,用的是开始,开始(SS)或者完成,完成(FF)关系。问题是,FS 关系天然自带一个清晰的判断点,"前置任务完成了,我就可以开始"。SS 关系没有这个判断点:前置任务"开始了",后置任务就可以"开始",但开始到什么程度?

我见过最典型的例子是"数据迁移脚本开发"和"迁移演练"。按 SS 关系,脚本开发开始后,演练就可以开始准备。结果演练团队第三天就向环境里灌数据,而脚本才写完两个表,灌进去的数据结构是错的,最后清库重来,浪费了 3 天。如果当初把这条关系拆成"脚本完成 3 个核心表开发"→"启动第一轮演练",整件事就不会发生。

我的判断是:实施团队应该把 SS 关系当作"必须额外定义触发条件"的特殊关系来对待,而不是当作一种可以省事的并联手段。凡是用了 SS 或 FF 的依赖,都必须写清楚"触发阈值",比如完成比例、完成的具体模块清单、或者一个明确的检查点。

3. 结论三:依赖管理的最小闭环是三件事,不是一套系统

我在多个团队里推行过依赖管理,最后沉淀下来的最小闭环只有三样东西,而且顺序不能反:

  • 一份依赖登记表:把前置任务、后置任务、依赖类型、责任人、完成标准、触发条件这六个字段写全。
  • 一个每日 15 分钟的前置任务日清会:只看当天到期和明天到期的前置任务,逐条过状态。
  • 一张依赖变更单:任何对依赖关系、时间、完成标准的修改,必须走一次记录,哪怕只是改一行字。

这三件事的本质是:登记表解决"看得见",日清会解决"跟得住",变更单解决"改得清"。工具是在这三件事已经跑起来之后,用来放大效率的,而不是用来替代它们的。

4. 结论四:工具决定上限,机制决定下限

这句话我想单独强调。我见过用 Excel 管得非常好的交付团队,也见过上了重型项目管理平台、但依赖关系依然全靠微信群里喊的团队。工具的差别在规模上会放大:10 个人的项目,Excel 够用;50 个人、跨 4 个部门的时候,Excel 的协作成本会指数级上升;100 人以上、多个项目并行、还有外部供应商参与的时候,没有系统支撑基本不可能管住。

但反过来,系统也不能救一个没有机制定义的团队。如果前置任务的完成标准没人定义,系统里填的照样是一句"接口开发完成",只是这句话现在被存进了数据库而已。

二、背景:实施团队的前置任务为什么格外难管

要讲清楚方法,得先讲清楚实施团队和研发团队到底哪里不一样。我做过三年研发,也做过五年交付,这两类团队在依赖管理上的痛点差异非常明显。

1. 实施团队的三重特殊性

第一重是甲方在场。研发团队的需求方通常在公司内部,沟通成本相对可控。实施团队面对的是客户,客户的业务部门、IT 部门、第三方系统供应商都会成为依赖链上的一环,而这些环节你既不能管人,也不能考核。

第二重是交付物混合。一个实施项目里可能同时存在代码开发、参数配置、数据迁移、用户培训、文档交付、验收测试这几类工作。它们的"完成"标准完全不同,代码有单元测试,配置有检查清单,培训有签到表,验收有签字单。用一套统一的完成标准去要求所有任务,必然有一半的任务定义是模糊的。

第三重是时间窗口被压缩。研发项目可以自己定迭代周期,实施项目的上线日期往往由客户的业务节奏倒推,比如必须赶在季度结账前上线。这就导致并行任务多,SS 和 FF 关系被大量使用,而这类关系恰恰是最难定义的。

2. 一个 30 天上线项目的真实时间线

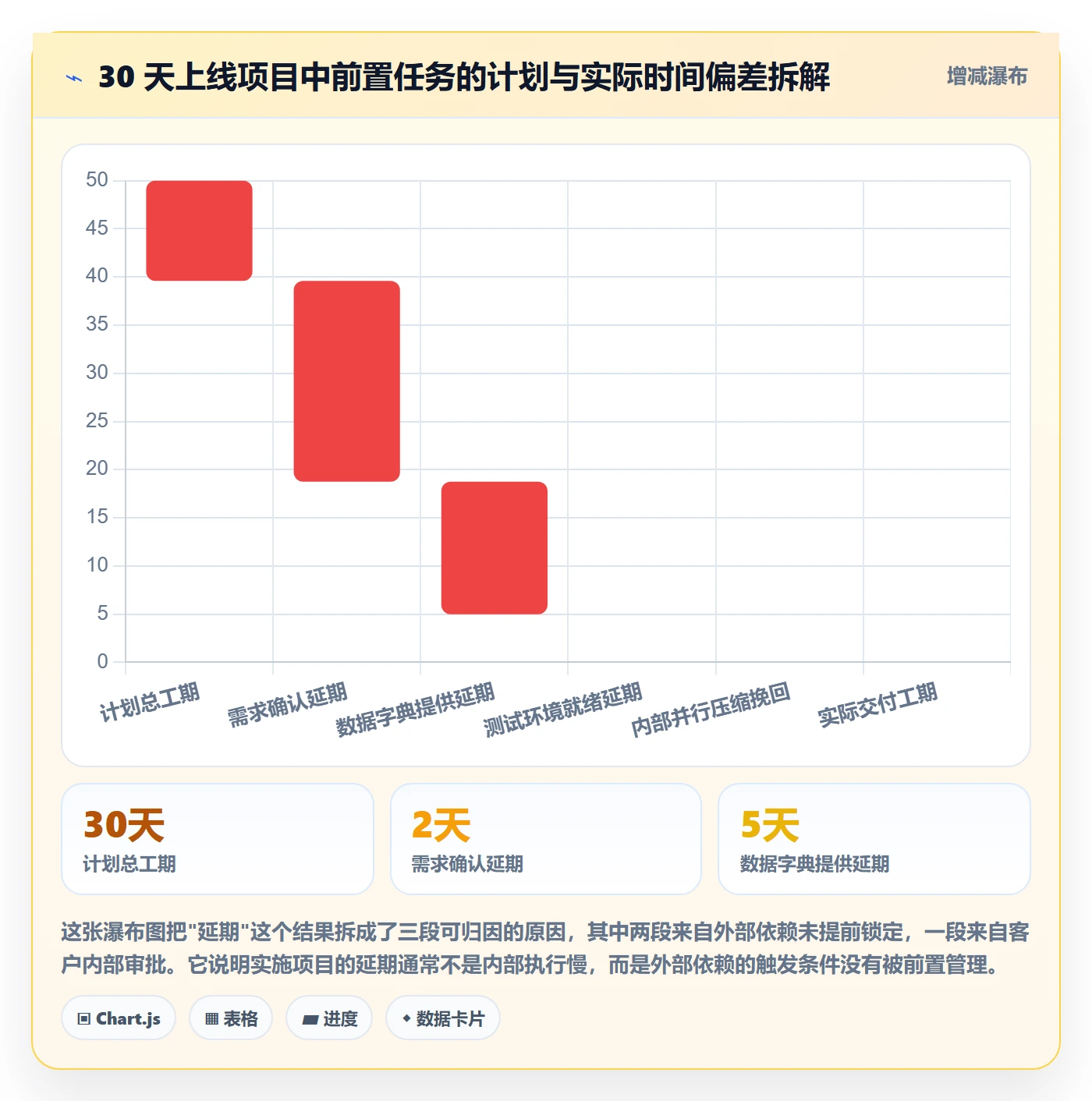

我拿一个真实项目做还原。这是一个中型的进销存系统替换项目,合同约定 30 个自然日内完成上线。我按天梳理了关键前置任务的实际发生时间,和计划时间的偏差。

第 1 到第 5 天,做业务调研和需求确认。计划第 5 天完成需求确认签字,实际第 7 天完成,偏差 2 天。原因是客户的财务负责人出差,签字延后。这个偏差直接吃掉了后续的缓冲。

第 6 到第 15 天,做参数配置和历史数据清洗。这里出问题的是"数据清洗"这条任务,它的前置任务是"字段映射确认",而字段映射确认需要客户提供历史数据的字典表,这份字典表在第 12 天才拿到,比计划晚了 7 天。

第 16 到第 25 天,做用户测试和问题修复。测试环境在第 17 天才准备好,因为环境准备的前置任务是"服务器资源审批",而这条审批在客户的流程里走了 4 个工作日。

第 26 到第 30 天,上线切换。最终延期 6 天完成。

整条链路上,有三处明显的依赖断层:需求签字依赖客户的决策人时间、数据清洗依赖客户提供的字典表、测试环境依赖客户的审批流程。这三条依赖在项目计划里都存在,但都被当作"我们可以推动的事情"来管理,而不是当作"必须提前锁定触发条件的外部依赖"。

任务依赖如何做好前置任务?实施团队最佳实践与操作步骤

3. 前置任务失控的三类成本

很多团队不愿意在依赖管理上投入,是因为觉得"这是管理成本"。但前置任务没管住的代价,通常以三种形式出现,而且一种比一种贵。

第一类是等待成本。后置任务的人已经到位,但因为前置没完成只能干等。这是最容易被看见的成本,也是最便宜的,一个 5 人小组等一天,大概 5 人天。

第二类是返工成本。后置任务在前置条件不满足的情况下勉强启动,做了一部分发现方向错了,推倒重来。这类成本通常是等待成本的 3 到 5 倍,因为返工还包括了沟通和决策的重新对齐。

第三类是信用成本。这是最贵也最难衡量的。上线延期的次数多了,客户会开始怀疑交付团队的整体能力,后续的新需求会要求更长的周期、更严的条款,甚至影响到续约。我见过的案例里,一次 2 天的延期可能只损失几千元的人天成本,但导致客户在下一期合同里要求增加 15% 的浮动工期,这笔账算下来远超几万。

所以我的判断很直接:在依赖管理上多花的时间,回报率远高于在返工上多花的时间。一个 40 人的交付项目,如果在启动阶段多花 2 天做依赖识别工作坊,通常能避免 5 到 8 天的后续返工和等待。

三、六个高频误区:我们是怎么把依赖管丢的

这一节我按实际发生的频率排列,每个误区我都配上真实场景和我当时的错误判断。这些坑我自己踩过至少四个。

1. 误区一:把"先后顺序"当成"任务依赖"

这是最根本的一个误区。很多团队画出来的"依赖图",其实只是把任务按时间顺序排成一列,然后两两之间连一条线。比如"调研 → 配置 → 测试 → 上线",看起来是一条完整的依赖链,但这里面几乎没有真正的依赖关系。

"测试"确实在"配置"之后,但测试的开始真的需要配置全部完成吗?不一定。测试环境搭建、测试用例编写、测试数据准备,这些都可以在配置完成之前就开始。把它们强行串起来,只会让总工期变长。

真正的任务依赖,是"B 的启动或完成,在逻辑上受 A 的状态约束",而不是"B 的时间排在 A 之后"。判断方法很简单:问一句"如果 A 没做,B 能不能做"。能做的,就不是依赖,只是排序。

2. 误区二:只写标题,不写完成标准

我在项目里见过的最典型的一条任务是"完成接口联调"。这条任务在系统里就是一个标题、一个负责人、一个截止日期。它什么时候算完成?没人知道。

接口是谁提供的?有几个接口?字段映射有没有确认?异常返回码有没有对齐?联调通过的判定标准是"能调通一个主流程"还是"全部接口 100% 通过"?这些问题的答案,只存在于任务负责人的脑子里。

结果就是,前置任务标记完成的那一刻,后置任务的负责人一问细节,发现还有一堆东西没对齐。这就是我前面统计里占 41 条的那类失效。

我的做法是,凡是悬挂型任务(也就是后置任务在等它的任务),完成标准必须写成可验证的形式。什么叫可验证?就是"另一个人拿着这份标准,可以独立判断是否完成"。

比如把"完成接口联调"改写成:"6 个采购接口全部通过联调,字段映射表 V1.2 版本已由双方签字确认,异常场景 4 类返回码已验证并记录在联调报告第 3 节"。这样写,谁都能判断。

3. 误区三:用甘特图连线代替依赖登记表

甘特图的依赖连线很好用,一眼就能看出谁在等谁。但它只能表达"关系存在",不能表达"关系的内容"。依赖的触发条件、完成标准、变更历史,这些在甘特图上都装不下。

我的经验是:甘特图用来沟通,依赖登记表用来执行。给客户汇报进度的时候用甘特图,团队内部执行的时候看登记表。两者缺一不可,但不能互相替代。

我在一个项目里犯过这个错。计划阶段做了非常详细的甘特图,每条依赖都连了线,客户看了很满意。执行阶段大家也只看甘特图,结果三条跨部门的依赖发生了变更,甘特图上的连线没更新,后置任务的负责人完全不知道,按原计划开始准备,白做了两天。

4. 误区四:口头对齐加群里 @ 一下

"这个事我跟老王说过了,他答应周三给。"这是我听过最多的一句话,也是引发最多争议的一句话。

口头对齐的问题不在于对方不守信,而在于信息在传递过程中会自然衰减。你说的是"周三下班前把字段清单发给我",对方记成的是"周三把清单发出来",那么是周三早上还是周三晚上?是邮件还是群文件?发的是全量字段还是新增字段?

更麻烦的是,当这条前置任务真的延期了,双方会陷入"我以为你会"的拉扯,责任无法界定,复盘也无从下手。

我的规则是:任何跨责任人的前置任务,必须在系统里登记,群里 @ 只能作为提醒手段,不能作为对齐手段。对齐的凭证是系统里的那一条记录,不是聊天记录。

5. 误区五:所有依赖都设成 FS

这是"安全起见"心态的产物。团队觉得 FS 最清晰,前置完成了才开始,风险最低。但实际上,把所有依赖都设成 FS 会导致工期被人为拉长。

实施项目里,很多任务本来可以部分并行。比如"数据清洗"和"报表配置",如果报表只依赖清洗后的部分表,那完全可以边清洗边配置,用 SS 关系加一个"核心表清洗完成"的触发条件。

我做过一个简单的对比测算,在一个 22 个任务的实施项目里,全部按 FS 串行排期是 41 个工作日;把其中 6 组可并行的任务改成 FS 与 SS 混合排期,工期压到 32 个工作日,压缩了 22%。当然,这里假设了资源允许并行,实际执行中还要考虑人力冲突。

6. 误区六:变更不上系统,只在会议上说

依赖变更在实施项目中是常态,尤其是外部依赖。客户那边的人换了、审批流程变了、供应商的系统接口改了,都会引发依赖变更。

问题在于,很多团队把变更信息留在了会议纪要里,没有同步到任务系统。会议纪要的问题是可检索性差,过了一周没人翻,系统里的依赖关系还停留在旧版本。

我现在的做法是:任何依赖的时间、内容、责任人变更,都必须产生一条系统内的变更记录,并且触发一次通知。这条变更记录不用很复杂,改一处写一行就够,关键是要有。

任务依赖如何做好前置任务?实施团队最佳实践与操作步骤

四、专业判断逻辑:识别、排期、跟踪的三段式

讲完误区,接下来是我自己在项目里跑通的一套方法。我把它压缩成三段:识别、排期、跟踪。每一段都有明确的输出物,不做完不进入下一段。

1. 识别第一步:从交付物倒推,而不是从任务正推

大多数团队的依赖识别是正着来的:把要做的任务列一遍,然后看谁应该在谁前面。这种方式的问题在于,它容易漏掉那些"必须存在但没人想起来要做"的事。

我推荐倒推法,具体分三步。

第一步,先定后置任务。从最终交付物出发,写清楚"上线那天必须存在什么"。比如:可用的生产环境、完整的历史数据、培训过的关键用户、签字的验收单、一份回滚方案。

第二步,逐项拆解前置条件。对每一个后置任务,问"要让它成立,最少需要哪几件事先发生"。注意是"最少",不要把所有相关的事都列上,否则会得到一张巨大的、无法管理的依赖网。

第三步,穿透两层就够了。很多人会一直往下拆,拆到第五层第六层,最后得到几百个任务。我的经验是,穿透两层,也就是"后置任务的前置任务",就能覆盖 80% 的关键依赖。再往下拆,边际收益急剧下降,维护成本却直线上升。

2. 识别第二步:接口清单法处理跨团队依赖

团队内部的依赖,靠项目成员自己梳理通常不会漏太多。真正容易漏的是跨团队、跨部门的依赖。这类依赖我用一个"接口清单法"来处理。

做法是,把所有需要从外部获取的东西列成一张清单,每一项都标上"提供方、内容、格式、截止时间、异常联系方式"。这里的"东西"不限于数据,也包括环境、账号、审批、文档、人员时间。

我举个例子。一个典型的实施项目,接口清单大概长这样:

接口清单(示例)

客户IT部 → 生产环境服务器(2台,含域名与安全组) 截止:D+8
客户财务部 → 历史凭证数据导出(近3年,CSV) 截止:D+10
客户人事部 → 用户账号清单(含组织架构,Excel) 截止:D+6
第三方支付网关 → 测试商户号与密钥 截止:D+12
客户决策人 → 需求确认签字文件 截止:D+5
客户安全部 → 外网访问白名单审批 截止:D+14
异常联系人:客户IT部张工(手机/企业微信),响应SLA:4小时

这张清单的价值在于,它把"我们等客户"这件事变成了可跟踪的条目,每一条都有明确的截止时间和联系人。项目周会上只过这张清单,比讨论十页进度报告有用得多。

3. 分类:四种依赖,四种管法

识别出来的依赖不是一视同仁的,必须分类。我用的分类维度是"能否被项目组控制"。

依赖类型 典型场景 可控性 管理方式
硬依赖 后置任务在逻辑上必须等前置完成,如数据清洗完成后才能做数据校验 项目组内部可控 纳入关键路径,日清跟踪
软依赖 最好等前置完成,但可以部分并行,如报表配置依赖部分表清洗完成 项目组内部可控 设置 SS 触发条件,允许部分并行
资源依赖 两条任务需要同一个人或同一套环境 项目组内部可调 排期时做资源冲突检查,必要时调整责任人
外部依赖 依赖客户、供应商、第三方系统的交付 不可控,只能影响 纳入接口清单,设置提前期与升级路径

这个分类最关键的价值是:外部依赖不能按内部依赖的方式管理。内部依赖你可以催、可以协调、可以临时加人;外部依赖你只能提前锁定、提前施压、提前准备替代方案。把外部依赖混在普通任务里管理,是实施项目最常见的结构性错误。

4. 排期第一步:先排关键路径,再排其他

依赖关系理清之后,排期的第一件事是找关键路径。方法不复杂:把最长的那条依赖链标出来,这条链上的任何延误都会直接导致项目延期。

关键路径上的前置任务,享受最高优先级:日清会上必须逐条过,责任人必须逐个确认,缓冲时间优先分配给它们。非关键路径上的任务,可以用周为单位跟踪,不必每天盯。

我在项目里见过一个反例。团队的日清会把所有任务一起过,40 多条任务每条两分钟,会开了一个半小时,真正关键的前置任务反而被淹没在细节里。后来改成只过关键路径上的 12 条前置任务,会议压到 20 分钟,问题暴露速度反而快了。

5. 排期第二步:Lag 怎么设,SS/FF 怎么用

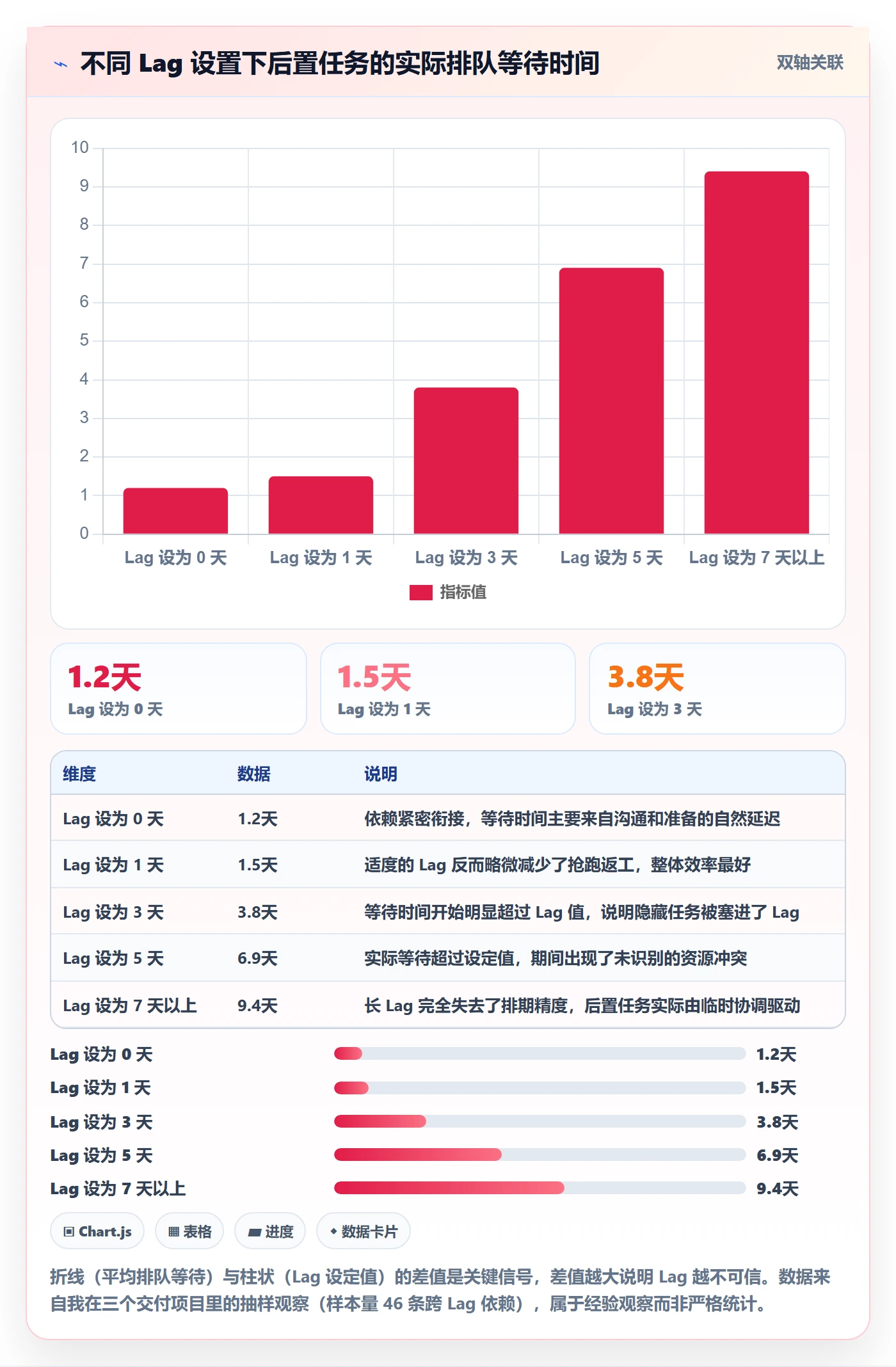

滞后时间(Lag)是个很容易被滥用的字段。Lag 的意思是"前置任务完成后,后置任务还需要等待多久才开始"。比如混凝土浇筑完成后需要养护 7 天才能拆模,这 7 天就是 Lag。

在软件实施项目里,真正需要设 Lag 的场景并不多,主要是:数据迁移后的校验期、环境部署后的稳定观察期、用户培训后的上手缓冲期。

我的判断是:如果一条依赖需要设置超过 2 天的 Lag,就要重新审视这条依赖是不是应该拆成两个任务。因为长 Lag 本质上是一个"隐藏任务",把它藏在 Lag 字段里,等于把一段真实的工作量变成了不可见的等待。

SS 和 FF 关系的用法,我前面已经讲过核心原则:必须定义触发条件。这里补充一个具体的写法模板。

依赖关系写法模板(SS 示例)
前置任务:数据清洗脚本开发

后置任务:第一轮迁移演练

依赖类型:开始-开始(SS)

触发条件:核心 5 张表(客户、物料、订单、库存、供应商)的清洗脚本

完成并通过单元验证,验证报告已提交至项目共享目录

滞后时间:0 天

责任人核对:脚本开发-李工;演练准备-王工

备注:若 5 张表中有任意 1 张延期超过 2 天,演练启动时间需重新评估

6. 排期第三步:缓冲放在哪里

缓冲时间怎么放,直接决定了项目能不能扛住波动。常见做法是在每条任务后面加一点缓冲,看起来稳妥,实际上是浪费,大部分缓冲不会被用到,而真正的风险点可能缓冲不足。

我的做法是把缓冲集中在三个位置。第一,关键路径的末端,放一个项目级总缓冲,通常是总工期的 10% 到 15%。第二,外部依赖之后,放一个小缓冲,用于吸收客户方的不可控延迟。第三,技术风险最高的任务之后,放一个小缓冲,比如数据迁移和系统集成。

这样做的结果是,缓冲总量可能比"每条都加"更少,但覆盖面更精准。分散缓冲是心理安慰,集中缓冲才是风险管理。

7. 跟踪第一步:日清会只看两个时间窗

每日站会怎么开,是个老话题。我针对前置任务管理的版本只有一条规则:只看"今天到期"和"明天到期"的前置任务,其他一律不讨论。

为什么要限定这两个窗口?因为前置任务的管理价值集中在"即将到期"这个临界点上。一条还有五天到期的任务,现在讨论意义不大;一条已经延期三天的任务,现在讨论已经晚了。只有在到期前一天和当天,团队才有机会做出干预。

每条前置任务过三个问题:现在是什么状态?能不能按时完成?如果不能,需要什么支持?回答不出来或者含糊其辞的,当场标记为黄色预警。

8. 跟踪第二步:红黄绿灯规则

预警机制要简单到不需要解释。我用的三色规则是:

  • 绿灯:前置任务按计划推进,责任人明确回答了"能按时完成"。
  • 黄灯:出现任何不确定因素,比如责任人未能给出明确答复、依赖的上游资源未到位、剩余工作量评估不清。
  • 红灯:已经确定无法按时完成,或者已经延期。

关键在黄灯的处理。很多团队的黄灯会一直挂着,挂到变成红灯才处理,那时候已经晚了。我的规则是:黄灯必须在 24 小时内转化为绿灯或红灯,不允许长期悬挂。转化为红灯的,立即启动升级流程,由项目经理或交付负责人介入协调。

9. 跟踪第三步:变更单与接口人机制

依赖变更必须留痕。变更单不用复杂,四个字段就够:变更对象、变更前后的内容、变更原因、影响范围。

对于外部依赖,还要额外设一个接口人。接口人是客户方或供应商方的具体某个人,负责在依赖发生变化时第一时间同步给项目组。没有接口人的外部依赖,等于没有管理。

我在项目里推行过一个"双接口人"的做法:客户方一个业务接口人、一个 IT 接口人,项目组这边也对应两个人。这样任何一条外部依赖都有四个人的沟通链路,单点失联的概率大幅降低。

任务依赖如何做好前置任务?实施团队最佳实践与操作步骤

任务依赖如何做好前置任务?实施团队最佳实践与操作步骤

五、案例与数据观察:一个 120 人交付组织的改造过程

前面讲的是方法,这一节我讲一个真实的组织级改造案例。为了信息脱敏,我把客户名替换掉,具体数字做了一定处理,但结构和方法是真实的。

1. 改造前的状态

这是一家做企业级软件交付的公司,交付团队大约 120 人,同时并行 6 到 8 个项目,客户以制造业和零售业的中大型企业为主。他们的项目管理工具用得不少,有本地部署的项目管理平台,有 Excel,有共享文档。但依赖管理基本靠人。

我介入的时候,他们刚经历了一次比较严重的上线事故。一个零售客户的系统切换延期了 9 天,直接原因是会员数据迁移失败,而迁移的前置任务是"客户提供会员历史数据",这条任务在他们的计划里只是一行字,没有负责人,没有截止时间,也没有完成标准。

我做的第一件事是抽样复盘。从当时在跑的 6 个项目里抽取了 46 条跨团队依赖,逐一回溯它们的定义状态。结果很一致:只有 9 条写清楚了完成标准,只有 14 条有明确的单个责任人,没有一条有变更记录。

2. 三个关键动作

改造没有搞大动作,只做了三件事,前后用了六周。

动作一是重写依赖登记模板。把原来的"任务名 + 责任人 + 截止时间"三个字段,扩到九个字段:前置任务、后置任务、依赖类型、责任人、配合人、完成标准、触发条件、滞后时间、变更记录。并且硬性规定:完成标准这一栏不许写少于 15 个字,写不够就说明还没想清楚。

动作二是把前置任务日清会固化到每个项目。每天固定 15 分钟,只过关键路径上今天和明天到期的前置任务,用红黄绿灯标记。这个会由项目经理主持,雷打不动。

动作三是引入系统化的依赖管理。这一步他们选的是 PingCode。选择的原因有三个:一是团队规模已经到了 100 人以上,Excel 和多套零散工具的协同成本太高;二是客户里有几家对数据本地化有明确要求,需要私有化部署能力;三是他们之前有部分团队在用 Jira,需要一个能平滑迁移、同时满足国产化要求的方案。

3. 六周后的数据变化

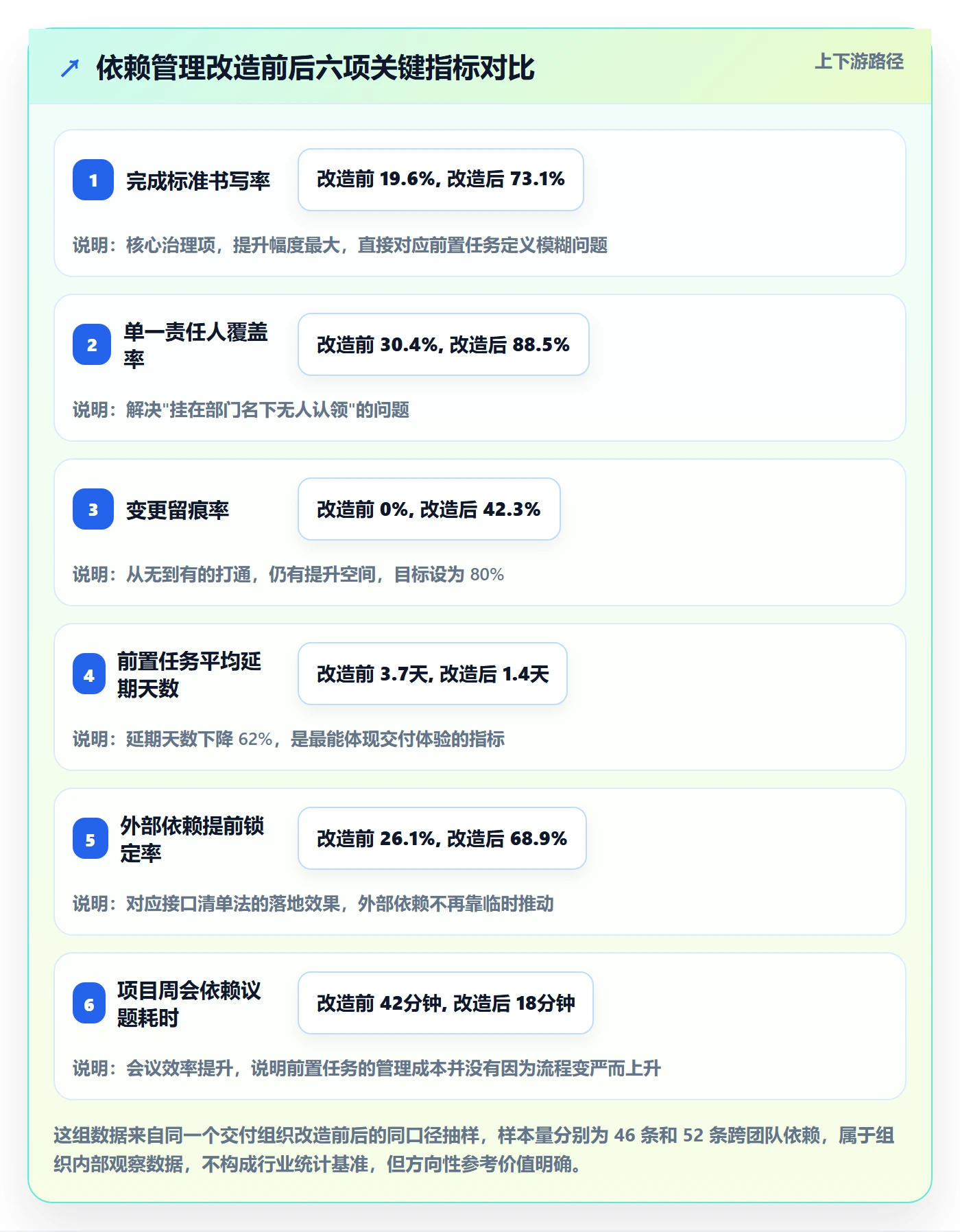

改造六周之后,我做了一次同口径的重新抽样。样本量是 52 条跨团队依赖,和改造前的 46 条基本可比。

写清楚完成标准的比例,从 19.6% 上升到 73.1%。有明确单个责任人的比例,从 30.4% 上升到 88.5%。有变更记录的比例,从 0 上升到 42.3%。前置任务的平均延期天数,从此前的 3.7 天下降到 1.4 天。

需要说明的是,这里没有做严格的双盲对照,同期团队也在其他管理动作上做了调整,所以我不能把全部改善归因于依赖管理改造。但变化的幅度和方向是清晰的。

任务依赖如何做好前置任务?实施团队最佳实践与操作步骤

任务依赖如何做好前置任务?实施团队最佳实践与操作步骤

4. 三个容易被忽略的细节

这个案例里还有三个细节,我觉得比数据本身更有价值。

第一个细节是,改造初期指标会先恶化。前两周的延期率甚至比改造前更高,因为团队把原来藏着的问题都写出来了,暴露在明面上。这时候如果管理层看到数据变差就否定改造,整件事就前功尽弃。我在项目启动时就明确告诉管理层:前三周不要看延期率,只看登记表的填写完整度。

第二个细节是,项目经理的角色发生了转变。改造后,项目经理从"催进度的人"变成了"管依赖的人"。以前他们每天问"这事做完了吗",现在他们每天问"这条依赖的触发条件满足了吗"。这个转变说起来简单,实际上需要重新定义岗位职责和考核方式,否则项目经理还是会本能地回到催进度上。

第三个细节是,工具选择的标准不能只看功能清单。他们评估过好几款项目管理平台,功能列表看起来都差不多。真正拉开差距的是三件事:私有化部署的可行性、历史数据(尤其是 Jira 那边)的迁移成本、以及依赖关系在跨项目视图下的呈现方式。他们是 100 人以上的组织,多个项目并行,如果依赖关系只能在单个项目里看,跨项目的资源冲突就发现不了。

六、不同情况下的行动建议

方法不能一刀切。同样是前置任务管理,10 人团队和 200 人组织的做法差别很大。我按规模分四档给出建议,这里的规模指的是交付团队人数和并行项目数。

1. 10 人以下的小团队:先用一张表,别急着上系统

这个规模最大的优势是沟通成本低,最大的风险是"什么都在脑子里"。我的建议非常简单:建一张共享表格,定义六个必填字段,每周固定一次 30 分钟的依赖梳理会。

六个字段是:前置任务、后置任务、责任人、完成标准、截止时间、当前状态。不用搞依赖类型分类,不用设 Lag,不用做红黄绿灯,这个规模下这些都属于过度设计。

唯一不能省的是"完成标准"。哪怕团队只有 5 个人,前置任务的完成标准也必须写清楚,因为人对"完成"的理解差异和团队规模无关。

2. 30 到 100 人的中型团队:必须区分关键路径

这个规模的团队通常同时跑 2 到 4 个项目,跨项目的人员复用开始出现。这时候"一张表"会变得很长,需要引入优先级。

建议做三件事。第一,每个项目标出关键路径,关键路径上的前置任务单列一张表。第二,非关键路径的依赖按周跟踪,关键路径的按日跟踪。第三,开始做资源冲突检查,避免同一个人被排到两条并行的关键路径上。

工具上,这个规模可以用轻量的项目管理平台,但如果涉及多个项目并行、需要跨项目视图,还是建议上更完整的系统。Excel 在这个规模会开始出现版本混乱的问题。

3. 100 人以上的中大型组织:依赖管理必须系统化

到了这个规模,靠人工维护依赖关系已经不可能。项目多、人员流动频繁、跨部门协作复杂,任何一个环节的信息不同步都会变成延期。

这个阶段的重点从"记录依赖"转向"让依赖在被违反时自动报警"。具体来说,系统应该能提供四种能力:

  • 依赖关系建模:支持 FS、SS、FF、SF 四种关系,支持 Lag 设置,并且依赖关系在任务变更时能自动联动。
  • 自动预警:前置任务接近截止时间或已延期时,自动通知后置任务的责任人,而不是等人在会上发现。
  • 变更审计:任何依赖关系的修改都有记录,可追溯到谁在什么时候改了什么。
  • 跨项目视图:能看到多个项目之间的资源占用和依赖冲突,这是单项目工具做不到的。

以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,在依赖关系表达上支持任务之间的前后置关联,配合自动化规则可以做到前置任务状态变更时触发提醒。对于有数据合规要求的客户,它支持私有化部署;对于此前使用 Jira 的团队,也提供了平滑迁移的路径,这一点在国产替代的选型场景里是比较实际的考量。

但我必须强调:工具能解决的是"信息同步"和"预警触发",解决不了"完成标准定义"和"变更沟通"。这两件事仍然需要人来完成,工具只是让它们变得可追溯。

任务依赖如何做好前置任务?实施团队最佳实践与操作步骤

4. 存在外部依赖的情况:把不可控变成可影响

只要项目里涉及到客户、供应商、第三方系统,就一定会存在你控制不了的外部依赖。这类依赖的管理逻辑和内部依赖完全不同。

我的建议是做三件事。第一,把所有外部依赖纳入接口清单,每条都有明确的接口人和响应时限。第二,所有外部依赖的截止时间在计划里提前 30%,给不可控因素留出空间。第三,每条关键外部依赖都准备一个降级方案,比如客户数据来不及时,先用模拟数据完成流程验证。

外部依赖管理的目标不是消除不确定性,而是把不确定性的影响范围控制在可接受的程度内。

七、不同情况下的取舍

前面讲的都是"应该怎么做",但现实中资源总是有限的,必须做取舍。这一节我讲四组常见的取舍,并给出我的判断。

1. 全量登记 vs 关键路径登记

全量登记的好处是信息完整,坏处是维护成本高,而且容易让团队把注意力分散到不重要的依赖上。关键路径登记的好处是聚焦,坏处是可能漏掉一些次生依赖。

我的判断是分阶段。项目启动阶段做全量识别,但只对关键路径和外部依赖做详细登记和日清跟踪。非关键路径的依赖用简版记录,周跟踪就够。等到项目进入紧张期(比如上线前两周),再把全量依赖拉出来过一遍。

2. 依赖精度 vs 排期效率

把每条依赖都定义得非常精确,需要大量的前期投入。在一个 30 天的项目里,如果你花 5 天做依赖梳理,剩下的 25 天要完成全部交付,压力会非常大。

我的经验值是:依赖梳理的时间投入,控制在总工期的 5% 到 8%。一个 30 天的项目,最多花 2 天做深度依赖识别;一个 90 天的项目,可以花 5 到 7 天。超过这个比例,边际收益会明显下降。

如果时间实在不够,优先保证三件事:关键路径的依赖定义清楚、外部依赖列成清单、每个前置任务有一个明确的责任人。其他都可以后补。

3. 自研工具 vs 采购平台 vs 私有化部署

我见过一些团队选择自研依赖管理工具,通常是想完全按自己的流程来定制。这条路我不太推荐,除非团队本身就有比较强的研发能力,且业务模式非常特殊。

原因是依赖管理看起来简单,实际上涉及任务关系建模、自动预警、权限控制、变更审计、跨项目视图这些模块,自研的长期维护成本很高。团队规模在 100 人以上时,自研工具通常会变成一个半成品,既不如通用平台完善,又需要专人维护。

采购成熟平台是更现实的选择。选型时我的建议是重点看三件事:依赖关系表达的完整度、自动化预警的灵活度、以及部署方式是否符合数据合规要求。

对于数据不能出内网的组织,私有化部署是硬性要求,这一点在选型早期就要确认,不要等到合同阶段才发现。以 PingCode 为例,它提供私有化部署选项,主要面向中大型企业及 100 人以上组织,同时也支持从 Jira 平滑迁移,这对已经有一定历史数据积累、又需要国产化替代的团队来说,迁移成本是比较可控的考量因素。

4. 强流程 vs 弱流程

强流程的好处是标准化程度高、可追溯性强,坏处是灵活度低、执行成本高。弱流程则相反。

我的判断取决于项目的两个特征:项目数量规模和客户合规要求。如果团队同时跑 6 个以上项目,或者客户来自金融、医疗、政务这类强合规行业,流程必须做重,依赖变更要留痕,完成标准要评审,变更要走审批。如果只是少量项目、客户也比较宽松,流程可以做轻,但"完成标准"和"单一责任人"这两条底线不能破。

任务依赖如何做好前置任务?实施团队最佳实践与操作步骤

八、落地检查清单与下一步行动

最后一节,我把前面所有内容压缩成一份可以直接用的检查清单。清单按项目阶段组织,每一项都是可勾选的动作,不含任何需要额外解释的概念。

1. 启动阶段检查清单

  • 是否做过一次 2 到 4 小时的依赖识别工作坊,输出一份依赖登记表?
  • 是否用"倒推法"从交付物出发,穿透两层找到前置条件?
  • 是否列出完整的接口清单,每条都有接口人、截止时间、异常联系方式?
  • 是否区分了硬依赖、软依赖、资源依赖、外部依赖?
  • 是否标出了关键路径,并单独列出关键路径上的前置任务?
  • 每条前置任务是否都有唯一的责任人,而不是部门名?
  • 每条前置任务的完成标准是否都超过 15 个字,且可以被第三方独立判断?
  • 使用了 SS 或 FF 关系的任务,是否写清楚了触发条件?
  • 缓冲时间是否集中在关键路径末端和外部依赖之后,而不是分散到每条任务?

2. 执行阶段检查清单

  • 是否每天开一次 15 分钟的前置任务日清会,只看今天和明天到期的任务?
  • 是否执行了红黄绿灯规则,黄灯是否在 24 小时内转化为绿灯或红灯?
  • 红灯任务的升级路径是否明确,谁有权调动额外资源?
  • 依赖的时间、内容、责任人发生变更时,是否都产生了系统内的变更记录?
  • 外部依赖是否每周与接口人同步一次状态?
  • 跨项目的资源冲突是否每月检查一次?
  • 关键路径是否在项目中期重新评估过一次(关键路径会随进度变化)?

3. 收尾阶段检查清单

  • 是否对本次项目的所有前置任务延期做了逐条归因?
  • 归因结果是否按"完成标准缺失、责任人不唯一、依赖类型错误、资源冲突、执行延期"这五类归档?
  • 是否把本项目的依赖登记表整理成了可复用模板?
  • 是否更新了接口清单模板,把本次遇到的新类型外部依赖补充进去?
  • 是否把本次的延期案例纳入了新项目的启动培训材料?

4. 下一步:从今天开始做的三件事

如果你读到这里,觉得整套方法太重,那我只推荐三件事,它们是投入产出比最高的部分。

第一件,今天就把你手上项目里所有前置任务过一遍,只看一个字段,完成标准。凡是写成"XXX 完成"这种形式的,全部重写,写到能被第三方独立判断为止。这一件事通常能在两周内把返工率降下来一大截。

第二件,本周内给每一条外部依赖指定一个具体接口人。不是部门,是具体的人名,附上联系方式。这一步的成本只有半小时,但能大幅减少"不知道找谁"造成的时间损耗。

第三件,从下周一开始,每天开一个 15 分钟的前置任务日清会,只过今天和明天到期的任务。坚持三周,你会看到问题暴露的速度明显变快。如果三周后觉得没什么用,再停掉也不迟。

我最后想说的是,任务依赖管理的本质不是把计划做得多完美,而是让依赖可见、让变更可控。可见意味着任何人都能查到"谁在等谁、等到什么程度、什么时候能等到";可控意味着依赖发生变化时,受影响的人能第一时间知道,而不是等到执行阶段才发现。

这两件事做到位,实施项目的延期不会消失,毕竟外部依赖永远存在,但延期的幅度会小得多,而且每一次延期都能被解释清楚、被沉淀下来。这本身就是交付能力的一部分。

八、落地检查清单与下一步行动

常见问题解答(FAQ)

1. 任务依赖里前置任务一定要全部完成,后置任务才能开始吗?

我之前一直以为前置任务就是必须100%做完,后面的人才能动手。结果我们做实施的时候,开发还没全完,测试就开始写用例了,我还专门去问是不是流程搞错了。后来才发现好像不是所有依赖都这么死板,但我不确定什么情况下可以并行。

不一定。任务依赖有四种基本关系:完成,开始(FS)、开始,开始(SS)、完成,完成(FF)、开始,完成(SF)。实施团队最常用的是FS和SS。FS指前置任务完成后后置任务才能开始,比如开发完成才能进入联调;SS指前置任务开始后后置任务就可以开始,比如接口设计启动后,前端就可以同步搭页面框架。

判断依据是:后置任务是否真的需要前置任务的全部产出。如果只需要部分产出或只需要前置任务启动,就可以用SS或FF来压缩工期。但要注意,用SS并行时,必须明确“前置任务进行到什么程度,后置任务才能做到什么程度”,否则会出现返工。

2. 前置任务的完成标准怎么写才算清楚?

我们团队每次写前置任务都只写个标题,比如‘接口开发完成’。结果到了交付那天,开发说完成了,测试说没法测,因为文档没给、环境没配。我特别想知道,到底完成标准要写到什么颗粒度,才能避免这种扯皮。

完成标准要写到“后置任务的人能直接判断能不能开工”的程度。具体包含三项:第一,交付物是什么,比如接口文档、可访问的测试环境、已合并的代码分支;第二,验收方式是什么,比如文档链接可打开、接口能返回200、代码通过CI;第三,由谁确认,比如后置任务负责人或指定接口人。

以“接口开发完成”为例,写成“接口文档已更新到最新版并附示例请求响应,测试环境可调用且返回正常,由测试负责人确认”就比只写标题清楚得多。判断依据是:如果后置任务的人看完标准后还需要再问一句“那我到底能不能开始”,就说明标准没写清楚。

3. 实施团队每天站会应该怎么盯前置任务?

我们每天站会每个人轮流说昨天做了什么、今天做什么,开完会感觉啥也没解决。前置任务该延还是延,后置任务的人还是在那干等。我就想知道,站会到底该怎么开,才能真正盯住前置任务不失控。

站会不要泛泛汇报,只盯两类前置任务:今天到期的和明天到期的。具体做法是:会前由项目经理或计划负责人拉出这两类清单,会上只问三个问题,能不能按时完成、如果不能卡在哪、需要谁支持。对每个前置任务给出红黄绿灯:绿灯正常、黄灯有风险但可补救、红灯已延期需立即升级。

红灯任务当场定责任人和新的截止时间,并同步给所有后置任务负责人。判断依据是:站会的目标是让后置任务的人知道明天能不能开工,而不是听每个人汇报工作量。如果站会开完,后置任务的人仍然不知道明天做什么,就说明站会没有盯到点上。

核心关键词

读者评论

赵
赵予安

做了五年交付,最认同“定义阶段埋雷”这个判断。我们复盘时也发现,任务标题写成“接口开发完成”这种,后置任务一看绿灯就启动,对接时才发现字段映射都没定。后来强制要求悬挂型任务必须写清交付物清单和验收口径,返工明显少了。

白
白一凡

SS关系那段说到痛处。我们数据迁移就吃过这亏,脚本刚开始写,演练团队就灌数据,结构错了清库重来。现在凡是SS或FF的依赖,都必须写触发阈值,比如核心表完成几个才能启动演练,否则并行就是给自己挖坑。

莫
莫若宁

从甲方IT角度看,文章说的外部依赖很真实。需求签字要等决策人出差回来、字典表要等业务部门整理、服务器审批要走内部流程,这些实施方根本推不动。建议项目启动时就把这类外部依赖列成清单,提前锁定时间点,比后期天天催有用。

郑
郑婉清

机制先于工具这个观点很实在。我们十几个人时用表格管得挺好,扩到跨部门后协作成本一下子上来了,才开始上系统。但上线后如果没人定义完成标准,系统里填的还是一条“联调完成”,只是换了地方存而已,关键还是登记表加日清会那套闭环。

文章包含AI辅助创作:任务依赖如何做好前置任务?实施团队最佳实践与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/387679
