上个月我帮一家做智能硬件的公司做交付复盘,翻到一条真实记录:一个固件验证任务在系统里挂了 19 天,状态一直是“进行中”,但负责人的备注只有一句“等前一批测试数据”。顺着依赖链往上追,我发现同一条链上有 4 个后置任务在等同一份数据,其中 2 个因为等得太久,最后被迫拆成返工重做。这 19 天里,没有人提交过阻塞,没有人升级过风险,周会上这条任务也从来没有被讨论过,因为它“看起来在正常进行”。
这就是后置任务最典型的困境:它不吵不闹,只是安静地把项目周期一点点吃掉。
一、核心结论:后置任务不是被动等待方,而是依赖链上的责任方
大部分团队在谈任务依赖时,注意力都压在前置任务上:催进度、加人、压缩工期。但真正决定项目节奏的,往往是链条另一端,那个必须等别人交付才能启动的后置任务。我的核心判断是:后置任务不是被动的等待方,它必须被当成依赖链上的责任方来管理,负责明确“我什么时候具备启动条件”,而不是“别人什么时候给我东西”。
1. 后置任务的瓶颈是启动条件,不是截止日期
截止日期管理的是“什么时候必须做完”,而启动条件管理的是“什么时候可以开始”。前者是一个承诺,后者是一组可验证的事实。当一个后置任务的启动条件没有被写清楚,它的截止日期就只是一句愿望,任何一次前置延期都会原样传导到它身上。
我复盘过的延期案例中,绝大多数后置任务在计划里都有一个明确的截止日期,但没有任何一处写清楚“输入物是什么、谁验收、验收标准是什么”。结果就是前置任务交付了,后置任务却不敢启动,因为不知道该不该接、接了算不算数。
2. 等待时间常常比执行时间长,却因为不可见而没人管
一个常见的错觉是:任务拖了 15 天,一定是执行环节出了问题。但把时间轴拆开看,15 天里可能有 9 天在等待输入物、3 天在等验收确认、1 天在等权限开通,真正干活的只有 2 天。执行时间是可见的,等待时间是隐形的,而隐形的时间最容易被默认为“正常消耗”。

3. 依赖管理的收益主要来自减少等待,不是加快执行
我习惯把依赖优化的收益拆成两块:一块是执行提速,需要团队能力提升、工具更好用、人更熟练;另一块是等待压缩,只需要把条件写清楚、把人找对、把升级路径定好。前者的边际收益递减很快,后者的边际收益在流程混乱的团队里高得惊人。
所以我的建议顺序是:先把等待压缩到合理水平,再考虑执行提速。跳过第一步直接做第二步,通常会得到一种尴尬结果,干得很快,但一半时间在返工。
4. 投入产出比最高的动作是建一张依赖台账
如果只能做一件事,我会选依赖台账。它不需要采购、不需要开发、不需要全员培训,只需要一个共享表格加一条规则:任何跨任务、跨角色的等待关系,都必须落到一行记录上,写清楚前置、后置、交付物、验收人、最晚确认时间。
这张表的价值不在于“记录”,而在于把口头承诺变成可追溯的事实。当某条依赖超时,团队讨论的不再是“你到底答应过没有”,而是“这行记录上写的确认时间是哪天”。
二、背景与真实场景:后置任务的等待发生在四个位置
我在不同公司做过流程诊断,后置任务卡住的位置其实高度集中。把它们归类清楚,排查时才有方向,而不是笼统地说“沟通有问题”。
1. 场景一:前置延期,后置无预案地空等
这是最直白的一种。前置任务晚 3 天,后置任务就晚 3 天,没有任何缓冲、没有任何替代方案。问题不在于前置延期本身,延期几乎无法完全避免,而在于后置任务从未被要求准备“如果前置晚 3 天,我还能先做什么”。
我见过处理得比较好的团队,会在依赖台账上给关键后置任务标注两类工作:一是必须等输入物的核心工作,二是可以提前做的准备工作,比如环境搭建、测试用例编写、数据准备。前置延期时,第二类工作立刻顶上来,实际损失被压到最小。
2. 场景二:交付物交付了,但验收标准模糊
前置任务标记完成,后置任务却不敢启动。原因往往是一句“接口文档给了”,但没人说清楚这份文档要覆盖到什么程度、字段是否完整、示例是否可跑。后置任务的负责人只有两个选择:要么硬着头皮开工然后返工,要么停下来反复确认。
两种选择都在浪费时间。我在复盘里统计过,验收标准模糊造成的返工,比前置延期造成的等待更难被发现,因为它表现为“任务完成了但结果不能用”,而不是“任务没完成”。
3. 场景三:跨团队优先级冲突,后置任务被人为压后
同一份交付物,对 A 团队是本周最高优先级,对 B 团队是排期表上的第三位。这种冲突不会以“拒绝”的形式出现,而是以“再等等”的形式出现:今天说明天给,明天说这周内给,下周说下个迭代给。后置任务就这么一天一天地被推着走。
这类问题的根因不在执行力,而在机制:跨团队的依赖没有单一接口人,也没有约定响应时限,更没有超时之后的升级路径。谁级别高、谁声音大,谁就先拿到资源。
4. 场景四:变更没有同步到下游
前置任务的需求改了一版,接口字段调整了一个,数据结构换了一种。改动在前置团队内部同步得很及时,但依赖它的后置任务完全不知道,等拿到交付物才发现对不上。这类问题最隐蔽,因为它发生在“前置已经完成”之后,看起来是后置任务自己的质量问题。

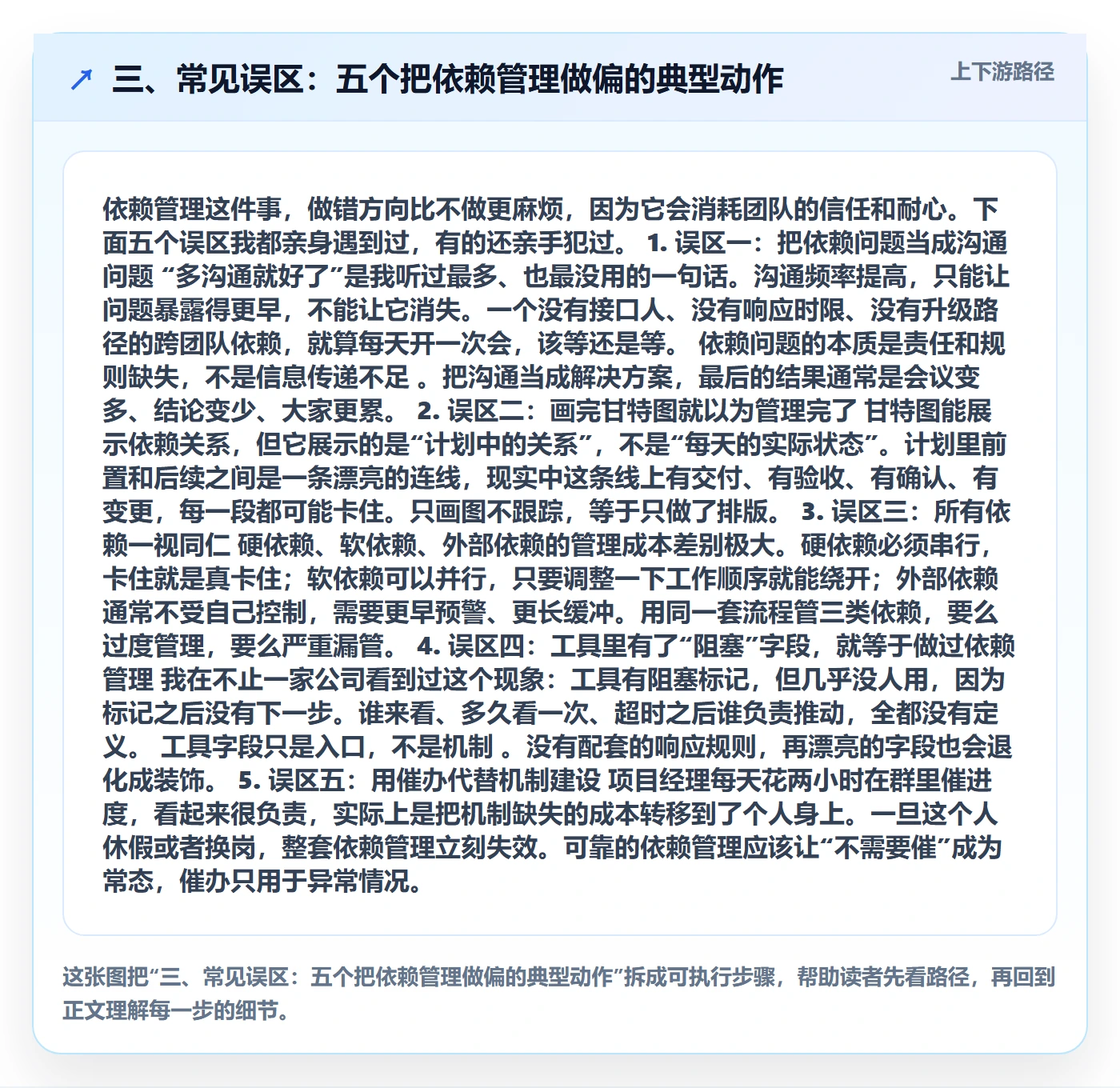

三、常见误区:五个把依赖管理做偏的典型动作
依赖管理这件事,做错方向比不做更麻烦,因为它会消耗团队的信任和耐心。下面五个误区我都亲身遇到过,有的还亲手犯过。
1. 误区一:把依赖问题当成沟通问题
“多沟通就好了”是我听过最多、也最没用的一句话。沟通频率提高,只能让问题暴露得更早,不能让它消失。一个没有接口人、没有响应时限、没有升级路径的跨团队依赖,就算每天开一次会,该等还是等。
依赖问题的本质是责任和规则缺失,不是信息传递不足。把沟通当成解决方案,最后的结果通常是会议变多、结论变少、大家更累。
2. 误区二:画完甘特图就以为管理完了
甘特图能展示依赖关系,但它展示的是“计划中的关系”,不是“每天的实际状态”。计划里前置和后续之间是一条漂亮的连线,现实中这条线上有交付、有验收、有确认、有变更,每一段都可能卡住。只画图不跟踪,等于只做了排版。
3. 误区三:所有依赖一视同仁
硬依赖、软依赖、外部依赖的管理成本差别极大。硬依赖必须串行,卡住就是真卡住;软依赖可以并行,只要调整一下工作顺序就能绕开;外部依赖通常不受自己控制,需要更早预警、更长缓冲。用同一套流程管三类依赖,要么过度管理,要么严重漏管。
4. 误区四:工具里有了“阻塞”字段,就等于做过依赖管理
我在不止一家公司看到过这个现象:工具有阻塞标记,但几乎没人用,因为标记之后没有下一步。谁来看、多久看一次、超时之后谁负责推动,全都没有定义。工具字段只是入口,不是机制。没有配套的响应规则,再漂亮的字段也会退化成装饰。
5. 误区五:用催办代替机制建设
项目经理每天花两小时在群里催进度,看起来很负责,实际上是把机制缺失的成本转移到了个人身上。一旦这个人休假或者换岗,整套依赖管理立刻失效。可靠的依赖管理应该让“不需要催”成为常态,催办只用于异常情况。

四、专业判断逻辑:三类依赖、四道启动门、五个度量口径
前面讲了问题和误区,这一节给判断逻辑。我的方法可以概括成一句话:先分类依赖,再设启动门,最后用指标验证。三者缺一不可,顺序也不能颠倒。
1. 依赖要先分三类,管理动作完全不同
硬依赖指的是后置任务没有前置输出就完全无法开始,典型如接口联调必须先有接口定义。软依赖指的是可以先做部分工作,或者用替代方式推进,比如界面开发可以先用假数据。外部依赖指的是依赖方在组织之外,比如第三方供应商、客户确认、监管审批。
| 依赖类型 | 典型场景 | 管理重点 | 缓冲建议 |
|---|---|---|---|
| 硬依赖 | 接口联调、数据迁移、系统上线 | 启动门槛 + 关键路径保护 + 变更同步 | 缓冲设在关键路径上 |
| 软依赖 | 界面开发、文档编写、测试用例设计 | 拆出可并行部分,尽量解耦 | 缓冲可压缩,优先并行 |
| 外部依赖 | 供应商交付、客户验收、审批 | 单一接口人 + 提前预警 + 书面确认 | 缓冲按历史波动上浮 |
2. 给后置任务设四道启动门
我一般把后置任务的启动条件拆成四道门。四道门全部通过,任务才算具备启动条件;任意一道没过,就不应该进入“进行中”状态。这套规则最大的价值不是严谨,而是让“该不该开工”变成一个可以当场回答的问题。
- 输入物门:需要哪些交付物,具体清单是什么,版本号或时间戳是多少。
- 验收入门:谁验收,验收标准写在哪,通过与否的判断依据是什么。
- 资源权限门:环境、账号、数据、机器、预算是否就绪,谁负责开通。
- 风险缓冲门:如果输入物延迟,先做哪部分工作,缓冲有多少天。
需要注意的是,四道门不是四份文档,而是依赖台账上的四列字段。任何一道门不通过,任务状态应该停在“等待启动”,而不是“进行中”。这个状态区分是整个机制的锚点。

3. 保护关键路径,而不是平均压缩所有任务
进度压力大的时候,很多团队的做法是所有任务一起压。但真正决定项目结束时间的只有关键路径,压缩非关键路径上的任务几乎不产生收益,反而增加出错概率。我通常建议:缓冲优先加在关键路径的依赖节点上,尤其是跨团队的硬依赖。
判断很简单:如果这条依赖晚一天,整个项目的结束时间就晚一天,那它就在关键路径上。反之,晚三天也不影响最终交付的依赖,不需要额外缓冲,只需要保证不中断。
4. 跨团队依赖必须配齐三个要素
单一接口人、响应时限、升级路径,这三样缺一不可。单一接口人解决“找谁”的问题,响应时限解决“多久有回音”的问题,升级路径解决“超时怎么办”的问题。只定具体时限数值没有通用标准,需要团队根据历史响应数据自己约定,但三要素的结构是通用的。
我见过最常见的情况是:有接口人,没时限;有时限,没升级。结果就是依赖超时之后,双方都不觉得自己有责任,事情停在那里等有人受不了为止。
5. 度量口径要能反映等待,而不只是反映完成
很多团队的进度指标只有完成率,这个指标对依赖管理几乎没有诊断价值。我建议至少补充五个口径:等待时长、阻塞率、依赖满足率、关键路径延误天数、返工率。五个指标一起看,才能判断到底是执行慢了还是等待长了。
| 指标 | 定义 | 统计口径示例 | 主要用途 |
|---|---|---|---|
| 等待时长 | 任务进入等待到获得输入物的天数 | 按依赖行统计,取中位数与 P90 | 定位最大等待来源 |
| 阻塞率 | 因依赖未满足而停滞的任务占比 | 每周快照,阻塞任务数 / 进行中任务数 | 判断整体健康度 |
| 依赖满足率 | 按约定时间交付的依赖占比 | 按期满足数 / 总依赖数 | 评估跨团队可靠性 |
| 关键路径延误天数 | 关键路径节点实际完成减计划完成 | 按里程碑汇总 | 衡量对交付的真实影响 |
| 返工率 | 因输入物问题需重做的任务占比 | 返工任务数 / 完成任务数 | 检验启动门槛是否有效 |
五、案例与数据观察:一个 120 人研发组织的 90 天优化过程
下面这个案例来自我参与诊断的一家硬件加软件混合型公司,研发体系约 120 人,分 6 个小组,跨组依赖非常密集。他们当时正在把研发管理从一套海外工具迁移到 PingCode,借迁移的机会重做依赖流程,所以这个案例既能说明流程本身,也能说明工具侧的配合方式。
1. 优化前的基线:等待占了大头
诊断阶段我抽了 200 条跨组依赖记录,发现能追溯到验收人、确认时间、交付物清单的只有 63 条,不到三分之一。剩下的要么只有一句“等 XX 提供”,要么连前置任务都没关联。周会讨论依赖问题时,双方经常对“答应的是什么”理解不一致。
更关键的是,他们没有任何等待时长统计。所有人都感觉“等得久”,但没人知道到底等了多久、等在哪一段。数据缺失让讨论变成感受之争,这是典型的依赖管理起点。
2. 第一步:用依赖台账把等待变成可统计对象
我们做的第一件事不是改流程,而是建台账。字段很简单,一共八列:依赖编号、前置任务、后置任务、交付物、验收人、最晚确认时间、阻塞升级人、当前状态。规则只有一条:任何跨组的等待关系,都必须落成一行记录,否则不进入排期讨论。
依赖台账字段定义(示例)
dependency_id 依赖编号,唯一键,格式 DEP-年份-序号
pre_task 前置任务链接或编号
post_task 后置任务链接或编号
deliverable 交付物名称 + 版本或时间戳
acceptance 验收人(角色 + 姓名)与验收标准链接
confirm_deadline 最晚确认时间(精确到天,不含时间)
escalation_owner 超时升级责任人
status 待确认 / 已确认 / 已交付 / 已阻塞 / 已关闭
台账上线两周后,团队第一次看到完整图景:87 条活跃依赖里,有 31 条的确认时间集中在同一周,实际不可能全部按期完成。这是此前从未暴露的排期冲突。把等待变成可统计对象之后,讨论迅速从“配合问题”转成“排期问题”。
3. 第二步:把四道启动门写进工作流
接下来我们把四道启动门做成任务状态的一部分。后置任务在依赖未满足时,状态只能是“等待启动”,不能进入“进行中”。最晚确认时间到期前一天自动提醒双方接口人,到期当天未确认自动标记超时,超时后按升级路径通知到组负责人。
这里有个容易忽略的细节:自动提醒只能减少遗漏,不能替代责任机制。如果超时之后没有人真的被追问,提醒很快就会变成噪音,所有人开始忽略通知。所以提醒必须和升级路径绑定,升级必须和明确的人绑定。
4. 第三步:借迁移统一字段与视图
他们原先用的是一套海外项目管理工具,依赖字段靠自定义实现,跨组视图很难统一。迁移到 PingCode 之后,依赖关系、验收人、最晚确认时间被统一成标准字段,跨组看板和关键路径视图可以按同一口径呈现。对 120 人规模、6 个小组并行的组织来说,字段统一带来的收益比单个功能强弱更重要。
需要说明的是,工具能力只是放大器。同一套字段配置,在愿意每天更新台账的团队里效果显著,在只在上线当天填一次的团队里几乎无效。所以我一直强调判断顺序:先有规则,再选工具,最后才是配置。顺序反了,工具就会背锅。

5. 结果与边界:哪些改善是真的,哪些不能夸大
三个月后,核心变化是等待时长从平均 8.4 天降到 3.7 天,返工率从 31% 降到 14%,关键路径延误天数从 11 天降到 4 天。但我要诚实地说边界:这是一家有明确改进意愿、有专职 PMO 推动的组织,换到没有推动力量、也没有时间投入的团队,同样的流程很可能只落地三成。
另外有一点需要特别提醒:不要把这些数字当成通用基准。不同组织的任务粒度、统计口径、依赖密度差异极大,直接横向比较没有意义。正确用法是拿它当参照方向,等待时长可以压缩,返工率可以随门槛提高而下降,而不是当考核指标。
六、行动建议:按团队规模和依赖结构分四档落地
依赖管理没有一套通用打法,团队规模、依赖密度、跨组织边界不同,起点就应该不同。下面四档是我在实际项目中最常用的分法。
1. 十人以下小团队:只做两件事
小团队最大的优势是沟通成本低,最大的风险是流程负担很快就超过收益。所以我的建议是只做两件事:一是把跨人的等待关系在任务描述里写清楚,二是每周固定花十分钟过一遍超时依赖。不需要台账表格,不需要指标看板,更不需要工具配置。
判断标准很简单:如果团队里所有人都能说出“我这周在等谁、等什么、大概什么时候能拿到”,依赖管理就已经到位了。
2. 三十到一百人团队:台账加启动门,先跑一个试点组
这个规模是依赖问题集中爆发的区间。人多了,口头同步失效,但流程还没僵化,是建立机制最好的时机。建议先选一个跨组依赖最密集的小组试点,用依赖台账加四道启动门跑一个迭代,验证有效再推广。
试点阶段要特别注意两点:台账字段不要超过十列,否则没人维护;启动门不要超过四道,否则流程会被绕过。宁可先粗糙,也不要先复杂。
3. 一百人以上或多团队并行:统一字段、统一视图、统一升级路径
到这个规模,依赖管理的主要矛盾从“有没有规则”变成“规则是否一致”。不同小组用不同字段名、不同状态定义、不同确认方式,跨组汇总就没有意义。此时需要统一依赖字段模型、统一等待与阻塞的状态定义、统一超时升级的层级和顺序。
这个阶段工具选择的权重会明显上升。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,对于有国产替代诉求、又需要跨组统一依赖视图的组织来说,是比较贴合的一类选择。但我要强调,工具只解决一致性问题,不解决意愿问题。

4. 有外部依赖的团队:把缓冲和书面确认前置
外部依赖的核心风险是不可控。供应商延期、客户确认慢、审批流程长,都不是团队内部能催动的。我的建议是:外部依赖的缓冲按历史波动上浮,确认方式尽量书面化,并在依赖台账上单独标记,让所有人都知道这一段不受内部节奏控制。
更实用的一点是准备降级方案。如果客户确认晚一周,能不能先用一版假设继续推进?如果能,就把这个假设写清楚,把返工范围限定在可控区间。如果不能,就要在计划里明确体现这段等待,不要假装它不存在。
七、取舍:四个必须做出选择的权衡点
依赖管理里没有完美方案,只有取舍。把取舍讲清楚,团队才不会在执行时反复动摇。
1. 台账颗粒度 versus 维护成本
颗粒度越细,追溯能力越强,维护成本也越高。我的一般建议是:颗粒度按“一次交付”为单位,而不是按“一次沟通”为单位。一次交付对应一行依赖,中间的多次沟通不单独记录。这样既保留了追溯能力,也不会让台账变成聊天记录。
如果发现台账超过十列、每周维护超过四小时,通常说明颗粒度太细了,应该合并而不是增加人手。
2. 自动化 versus 责任机制
自动化能解决“忘记”,解决不了“不认”。一个依赖超时后,如果没有明确的人被要求解释,自动提醒发一百次也没用。所以我的排序是:先定责任,再做自动化。自动化是责任机制的加速器,不是替代品。
3. 硬门槛 versus 灵活度
四道启动门如果执行得过硬,会出现一种反效果:团队为了不被卡住,干脆不记录依赖。这比没有流程更糟,因为它制造了虚假的干净数据。我的处理方式是给一条明确的例外通道:紧急任务可以先启动,但必须在 24 小时内补记依赖并说明原因,例外记录本身要进入复盘。
4. 自建 versus 采购
自建的好处是贴合度高,坏处是维护成本会持续存在;采购的好处是功能完整、迭代快,坏处是流程可能需要向工具妥协。我的判断标准是看依赖管理在组织中的重要性:如果它只是协作的一部分,采购更划算;如果它本身就是核心竞争力,自建才有意义。
对于大多数中大型组织,我更倾向于采购成熟平台再做适度配置,把精力放在规则和习惯上,而不是放在工具开发上。

八、常见问题 FAQ
1. 前置任务总是延期,后置任务应该怎么办?
先不要试图解决前置延期,那是前置团队的问题。后置任务能做的是三件事:把必须等待的核心工作和可以提前做的准备工作拆开;为关键依赖设置缓冲并写进计划;在依赖台账上明确最晚确认时间,超时即升级。做到这三件,前置延期的传导损失会明显下降。
2. 跨部门不配合,催了很多次也没用怎么办?
催办解决的是个案,机制解决的是重复问题。建议做两件事:一是把这条依赖落成台账记录,明确接口人和最晚确认时间;二是在双方负责人都参与的场合,把升级路径讲清楚,即超时之后由谁在什么时间介入。当超时需要解释的是对方负责人,而不是你,配合度通常会发生明显变化。
3. 依赖太多,怎么简化?
简化的方向不是减少记录,而是减少依赖本身。具体做法有三种:把可并行的软依赖拆出去,让后置任务先用假设数据推进;把多次小交付合并为一次大交付,减少交接次数;把跨组依赖改为组内依赖,通过调整团队边界来消除协调成本。
4. 小团队也需要做这么复杂吗?
不需要。十人以下团队如果口头同步有效,就继续保持。判断是否需要的标准是:是否出现过“以为对方知道、其实对方不知道”的情况,并且这种情况造成了可衡量的延误。如果没有,就不必引入台账。
5. 工具不统一,跨团队怎么落地?
工具不统一时,先把字段口径统一,再谈系统集成。最低成本的做法是用一份共享表格维护跨团队依赖台账,各方在自己系统里干活,接口人在台账上更新状态。等规则稳定之后,再考虑迁移到统一平台或做系统对接,顺序不要反。
6. 后置任务已经进入“进行中”,还能不能退回等待状态?
可以,而且应该。这正是启动门机制的关键之一。当发现输入物不合格或变更未同步时,把任务退回“等待启动”状态,比让它带着错误前提继续推进要省钱得多。退回不是追责,而是止损。

九、七天落地行动清单
如果你认可上面的判断,可以从下周一开始按这个节奏推进。七天不长,但足以让等待变得可见。
- 第 1 天:盘点依赖。把当前所有跨角色、跨团队的等待关系列出来,逐条确认前置、后置、交付物。目标是拿到一份完整清单,而不是立刻优化。
- 第 2 天:建台账。用共享表格建八列字段,把第 1 天的清单填进去,指定维护责任人。字段超过十列就砍掉,没人维护的台账等于没有。
- 第 3 天:定启动门。给关键后置任务补上输入物、验收、资源权限、风险缓冲四道门的判断依据,并把状态区分写进协作规则。
- 第 4 天:设升级机制。为每条依赖指定接口人,约定响应时限和超时升级路径。时限数值由团队自己定,结构照三要素来。
- 第 5 天:配置工具。把台账字段映射到团队使用的平台上,开启到期提醒和超时标记,建一个跨组依赖看板。工具只是承载,不要在这天纠结功能细节。
- 第 6 天:小范围试点。选一个依赖最密集的小组跑一个迭代,记录等待时长、阻塞率、返工率三项基线数据。
- 第 7 天:复盘调整。对照基线看哪一段等待最长,调整字段或门槛,确认下一轮要不要扩大范围。
最后说一句我的核心观点:后置任务管理的本质,是把“等别人”变成“我清楚自己在等什么、等到什么时候、等不到怎么办”。做到这一步,团队不需要更多会议、更多催促、更多汇报,节奏自然就稳了。下一步动作很简单:今天先找出你手上正在等待的三个任务,把它们的前置、交付物、验收人、最晚确认时间写下来。就这四个信息,通常已经能暴露一半的问题。
常见问题解答(FAQ)
1. 前置任务总是延期,后置任务只能干等,这种情况怎么处理?
我们团队做版本迭代,前端页面已经排好开发计划,结果后端接口一拖再拖,前端每天在群里问“接口好了没”,最后只能临时加班补进度。我作为负责人,既不想一直催人显得难看,又不想让后置任务被动空等,所以特别想知道有没有更稳的处理办法。
处理前置延期,核心不是催得更勤,而是把“等”变成有条件的等待。第一,给每条依赖设一个最晚确认时间,比如前置任务完成前 2 天必须给出接口文档或联调环境,晚了就触发升级,而不是等到截止日才发现来不及。
第二,把后置任务能提前做的部分拆出来,例如前端先按约定字段做 mock,后端再联调,避免整条任务串行空等。第三,在前置任务里加入交付物验收标准,明确“什么算完成”,否则所谓延期往往只是验收口径没对齐。判断依据可以看两个口径:一是前置任务延期天数,二是后置任务实际等待时长。
先记录一两周基线,再决定是加缓冲、调优先级还是拆任务,不要一上来就承诺效率提升多少。
2. 跨部门依赖对方不配合,优先级永远排在我们后面,怎么推动?
我们做的是中台项目,需要业务部门配合提供数据口径,可每次找他们都被告知“最近很忙”。我理解对方也有自己的 KPI,但我们的后置任务全卡在这一个环节,向上反馈又怕变成告状。我想知道在跨部门场景下,到底靠什么机制才能让依赖真正被推动。
跨部门依赖不能靠个人关系或反复催促,要靠三件事:单一接口人、响应时限和升级路径。首先要和对方确认一个明确对接人,所有需求、变更、验收都走这个人,避免多头沟通导致责任分散。其次约定响应时限,例如收到依赖请求后 2 个工作日内必须给出“可做、不可做、什么时候做”的明确答复,而不是模糊的“尽快”。
最后设升级条件,比如超过约定时限仍未确认,就升级到双方负责人,而不是一线人员互相消耗。推动时不要只说“我们很急”,要给出依赖对整体目标的影响,比如影响哪个里程碑、影响多少下游任务。判断机制是否有效,看依赖满足率:约定时间内拿到明确答复的比例。
这个比例先做到可追踪,再逐步提高,比一次性要求对方全力配合更现实。
3. 后置任务的启动条件到底应该包含哪些内容,怎么避免启动后又返工?
我们团队经常出现这种情况:后置任务以为前置已经完成就开始了,结果做到一半发现输入物不对、验收标准没定、权限也没开,只能返工。我作为项目经理,很想知道后置任务启动前到底要检查什么,能不能给一个简单可执行的清单。
后置任务启动前建议过四道门。第一道是输入物清单:需要哪些文档、接口、数据、素材,逐项确认是否已交付且版本正确。第二道是验收确认:谁是验收人,验收标准是什么,什么情况下算通过,避免做完才讨论合不合格。第三道是资源与权限:账号、环境、数据权限、人力是否到位,很多返工不是做错,而是根本没法做。
第四道是风险与缓冲:前置交付是否存在已知风险,是否需要预留调整时间。四道门都通过再启动,不通过就明确标记阻塞原因和责任人,而不是让任务带病开工。判断依据可以看返工率:因输入物或验收问题导致的返工任务占比。如果这个比例高,说明启动门槛太松;
如果任务长期卡在门槛外,说明前置交付能力不足,需要回到依赖台账和缓冲设置上调整。
4. 依赖关系太复杂,工具里也管不过来,有没有必要一开始就做得很细?
我们团队规模不大,但跨角色依赖不少。我试着在项目管理工具里把每条依赖都连起来,结果维护成本很高,大家也不愿意更新。我怀疑是不是方法太重了,但又怕不记录就彻底失控,所以想知道到底该做到什么颗粒度。
依赖管理不是越细越好,而是优先管住关键路径上的依赖。可以先做三步减法。第一步,只把影响里程碑的硬依赖录入台账,软依赖用并行任务或定期同步替代,不必每条都建关联。第二步,台账字段控制在必要范围:任务、前置任务、交付物、验收人、最晚确认时间、阻塞升级人、状态,字段太多没人维护。
第三步,把更新动作嵌进现有节奏,比如每日站会只过阻塞项,每周复盘更新一次台账。判断颗粒度是否合适,看两个信号:如果台账长期没人更新,说明字段或流程太重;如果关键路径仍频繁延误,说明漏掉了重要依赖。
小团队可以先用一张共享表格跑两周,确认有效后再迁移到某项目管理工具或某项目管理平台,不必一开始就追求全量自动化。
核心关键词
文章包含AI辅助创作:后置任务最佳实践:实施团队任务依赖流程优化,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/386932
读者评论
从项目经理视角看,“后置任务不是被动等待方”这点很关键。我们复盘也发现,很多延期不是执行慢,而是启动条件没写清。依赖台账比单纯催办有用,但前提是负责人愿意把口头承诺落成可追溯记录。
技术负责人角度:四道启动门有参考价值,尤其输入物门和变更同步。落地时别变成四份文档,否则团队会抵触。用共享表格加字段,让状态停在“等待启动”而不是“进行中”,这个做法很实用。
测试角度:验收标准模糊造成的返工太真实。经常遇到前置说完成,但接口文档字段不全、示例跑不通,只能反复确认。等待时间隐形,最后却算在测试周期上。建议把验收标准和验收人写进依赖记录。
流程改进角度:三类依赖分类管理有启发。硬依赖、软依赖、外部依赖混在一起管,往往过度或漏管。但文中数据是样本推演,实际落地仍需结合团队历史响应数据设定缓冲和时限,不能直接照搬。
一线执行者:最认同“用催办代替机制建设”是误区。每天群里催进度看似负责,换人就失效。单一接口人、响应时限、升级路径三要素缺一不可,否则超时后没人觉得是自己的责任,依赖就卡在那里。
