FS管理方法大全:研发团队任务依赖最佳实践落地清单

2023年下半年,我接手了一个已经延期三轮的版本。打开排期表,28个任务里整整齐齐画着14条FS依赖箭头,从需求到开发、从开发到测试、从测试到发布,看上去无懈可击。但真正卡住进度的那三条依赖,一条箭头都没画,因为所有人都觉得"这事儿不用说也知道"。这件事让我彻底改变了看法:FS依赖不是画出来的,是谈出来的。

后来我陆续参与了四个不同规模研发团队的依赖治理,从20人的小分队到300人的多产品线组织,反复验证了同一个规律:绝大多数团队的FS依赖管理失败,不是因为不会画图,而是因为把"顺序"当成了"依赖",把"提过"当成了"闭环"。

这篇文章不讲教科书定义,而是把我踩过的坑、验证过的清单、量化过的数据摊开来说。你会发现,FS依赖管理的真正成本,从来不在识别环节,而在确认环节;真正的收益,也不在"少延期几天",而在"排期终于稳定了"。

一、先给结论:FS依赖管理的三句话

我把这几年的结论压缩成三句话。如果你只读这一段,也应该能判断自己的团队卡在哪一层。

1. FS管的是交付物交接,不是任务框连线

FS(Finish-to-Start)在项目管理里的标准定义是"前置任务完成后,后置任务才能开始"。很多团队把它简化成了"这两个任务有个箭头",于是排期表变成了一张漂亮的流程图,但没有任何交付物约束。

我个人坚持的判断是:一条FS依赖如果写不出"交付物名称 + 验收标准",它就不成立,应该直接从依赖清单里删掉。因为箭头只表达了意愿,交付物才表达了承诺。前端的"接口联调完成"如果不是"按契约文档返回全部字段并通过契约测试",那这条依赖就是一个随时会爆的雷。

2. FS依赖的成本大头在确认环节,不在识别环节

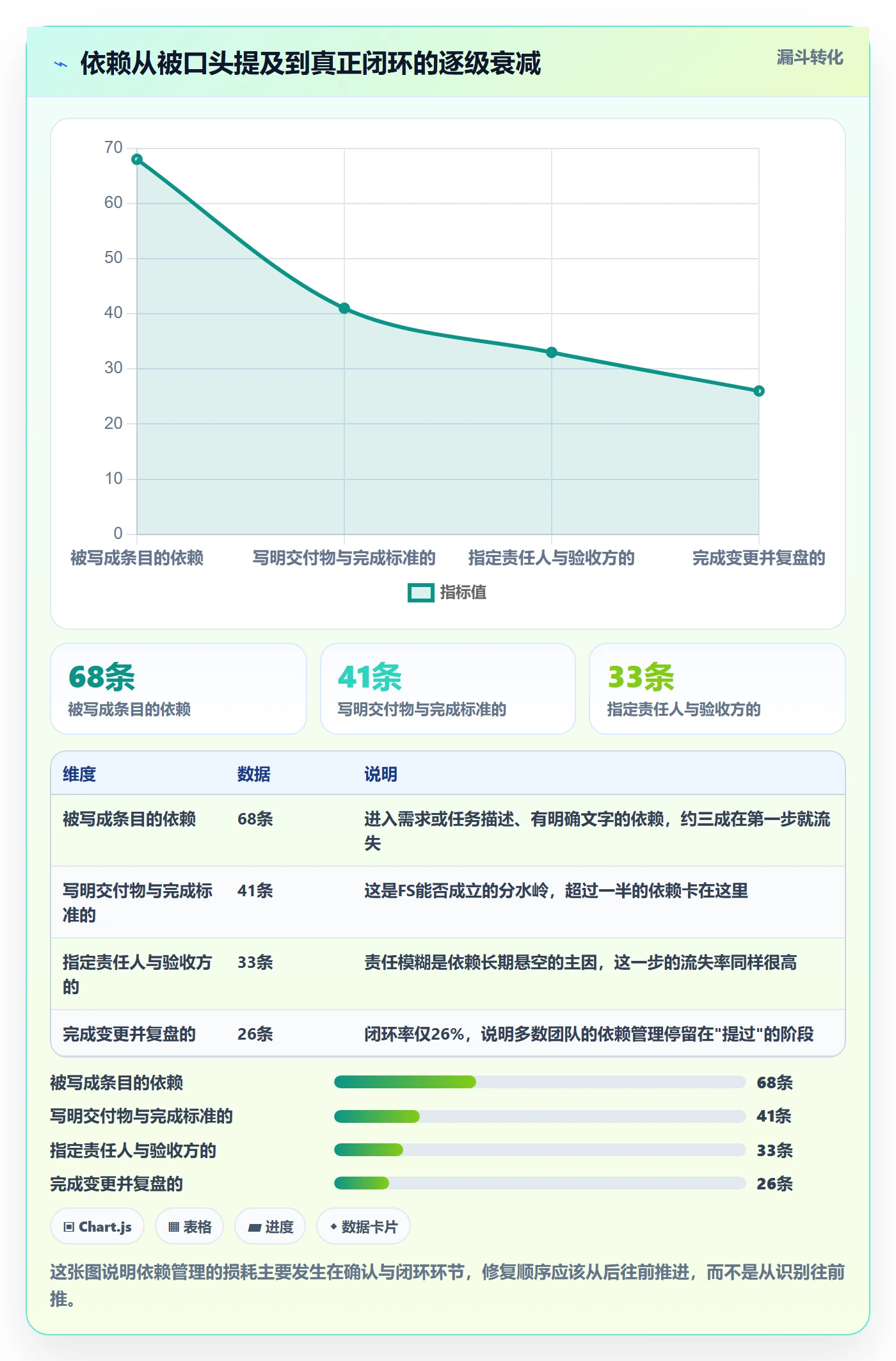

很多人以为依赖管理的难点是"想不到还有哪些依赖"。实情恰好相反。在我跟踪过的团队里,被口头提到的依赖通常有上百条,但真正写明交付物和完成标准的不到一半,最终形成闭环的只有两三成。

也就是说,难度不在"想到",而在"谈透"。一次高质量的依赖确认,往往需要上下游两个人坐下来把交付格式、验收方式、时间窗口、变更通道四件事说清楚,这次对话的边际成本远高于在文档里加一行字。

3. 只有可验证的完成标准,才能让FS真正生效

"完成"这个词在研发团队里极度模糊。开发说完成了,可能只是自测通过;测试说完成了,可能只是主流程跑通;运维说完成了,可能只是部署脚本写好。当上下游对"完成"的理解不一致时,FS依赖就变成了一个双方都能各说各话的模糊地带。

所以我在所有团队推的第一件事,不是搞依赖矩阵,而是给每条FS依赖配一个可验证的完成标准,最好能落到具体的命令、接口、报告或者检查项上。

FS管理方法大全:研发团队任务依赖最佳实践落地清单

二、真实场景:为什么研发团队的FS依赖特别难管

制造业的工序依赖是刚性的:零件没到,装配线就是动不了,这是物理约束。研发团队的依赖则完全不同,它有一半是"人为约束",还有一半是"我以为的约束"。这种模糊性,才是研发FS依赖难管的根源。

1. 研发场景里FS只占一半,但它握着延期的主要责任

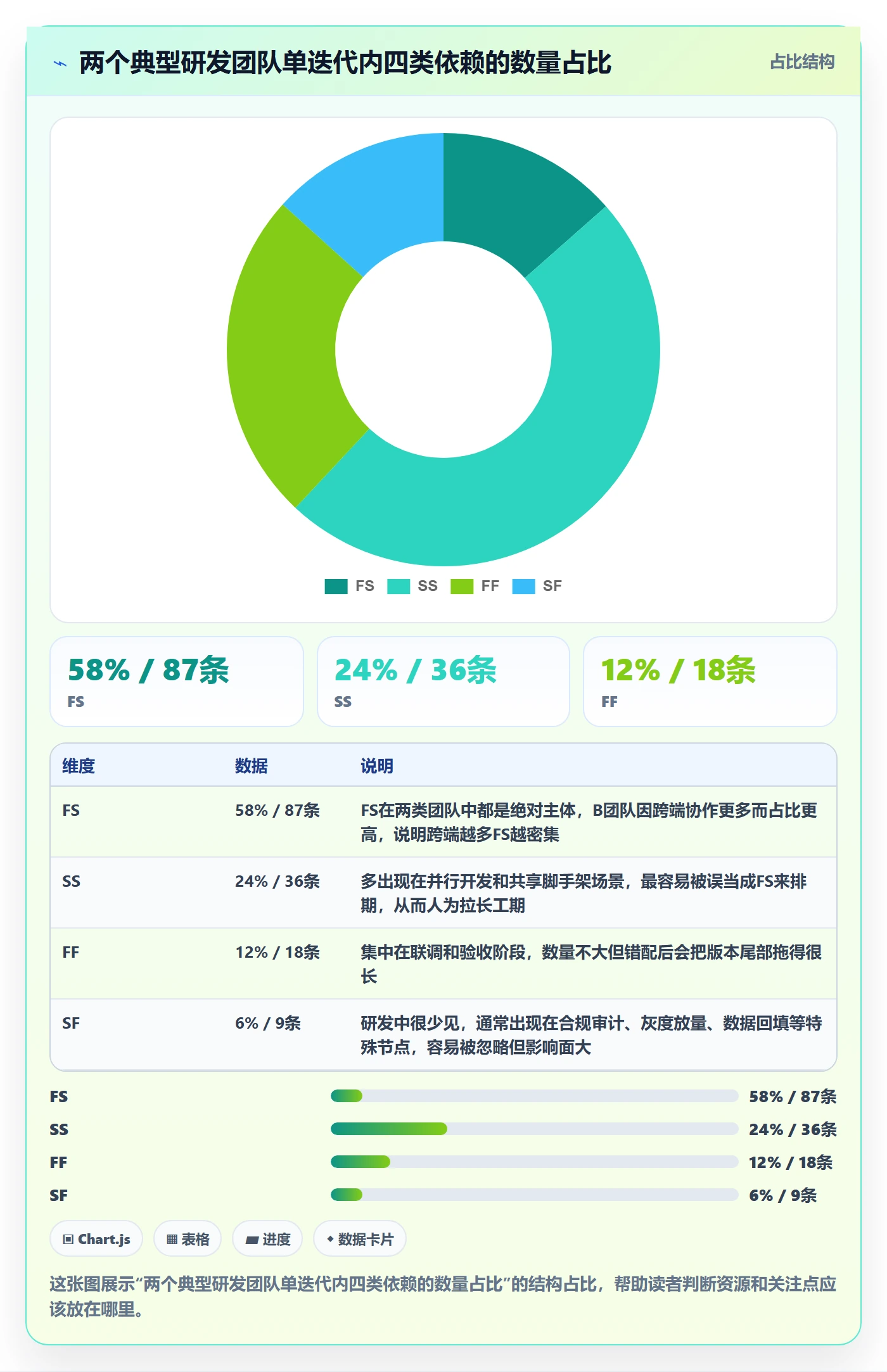

项目管理的四种逻辑关系是FS、SS、FF、SF。我统计过两个团队的依赖数据,FS在数量上占约六成,但在"导致延期"这件事上的占比超过八成。原因很简单:SS和FF是并行约束,偏差可以互相吸收;FS是串行约束,上游偏差几乎百分之百传导到下游。

更麻烦的是,很多团队把四种关系混在一起管。比如"前后端并行开发,联调时对齐"本质是SS加一段FS,但被简化成一条FS箭头后,排期上就变成了完全串行,白白拉长工期。

FS管理方法大全:研发团队任务依赖最佳实践落地清单

2. 研发FS依赖的三个特殊性

第一,交付物是不可见的。制造依赖的是实物零件,看得见摸得着;研发依赖的是接口、数据结构、配置、环境、测试数据,这些东西在没有显性化之前,双方的理解可以完全不一致。

第二,"完成"的边界是模糊的。一个接口"写完了"和"可被下游使用了"之间,往往还差着联调环境、鉴权配置、限流策略、异常返回码对齐一整套工作。这中间的灰色地带,是FS依赖最常失守的位置。

第三,依赖关系会反向创造依赖。这一点很少被讨论。下游为了不阻塞,往往会先自己写一个临时的Mock或者兼容层,这套临时方案本身又变成了新的技术债,在后续迭代里变成新的依赖。我在一个团队见过的最夸张案例是:因为上游接口迟迟不定,下游做了三层适配,最后接口终于定稿时,清理这三层适配花掉的时间比原定联调还多。

3. 依赖数量随团队规模非线性增长

这是我最想强调的一个结构性判断。团队规模翻倍,依赖数量不是翻倍,而是接近平方级增长。因为协作路径的数量是 n(n-1)/2 的量级,即便实际依赖只覆盖其中一小部分,增速也远快于线性。

这意味着依赖管理存在一个明确的"阈值"。30人以下,站会上口头对齐就够用;超过50人,口头同步开始失效,必须显性化;超过100人,没有专职角色和工具承接,依赖管理本身就会变成新的瓶颈。

FS管理方法大全:研发团队任务依赖最佳实践落地清单

三、拆解五个常见误区,看看你中了几个

下面这五个误区,我在四个团队里几乎都见过,只是严重程度不同。它们的共同点是:看起来都在"做依赖管理",实际上都在制造新的延期。

1. 误区一:把所有前后顺序都当成FS依赖

这是最普遍的误区。只要两个任务有先后,就画一条FS箭头,结果整张排期表被串行化,关键路径被无限拉长。

真实情况是,很多所谓的"顺序"只是习惯,不是约束。后端接口没写完,前端完全可以先做页面骨架、状态管理、异常分支;数据库表结构没定稿,业务逻辑层可以先按契约写。这些都不构成硬FS依赖。

我的判断标准很简单:如果下游在缺少上游交付物的情况下完全无法产出任何有价值的东西,才叫硬FS依赖;如果能产出一部分,就应该拆成"部分依赖 + 后续对齐"。

2. 误区二:用"提前几天通知"代替依赖确认

"我会在周三之前告诉你接口什么时候好",这句话听起来像承诺,实际上什么都没承诺。它没有交付物、没有验收标准、没有责任人、没有变更通道。

这类"软承诺"的可怕之处在于,它让双方都产生了"已经沟通好了"的错觉。等到周三,上游说"快了",下游继续等;等到下周,上游说"还差一点",下游开始焦虑;等到迭代结束,双方都觉得很委屈。

3. 误区三:依赖图一次画完就不更新

我在一个团队做诊断时发现,他们的依赖图是三个月前画的,此间需求变更了四轮,依赖关系早就面目全非,但图还在那里挂着,被当成排期依据。这比不画更危险,因为它提供了一种虚假的安全感。

依赖图的价值不在"画",而在"改"。一条依赖的状态如果两周没有更新,基本可以判定它已经失真。

4. 误区四:跨团队依赖只靠群聊推进

拉个群、@一下人、发个"麻烦优先看下",这是绝大多数团队的跨团队依赖推进方式。问题在于,群聊里没有责任人、没有截止时间、没有升级路径,依赖会长期悬空,直到某个人偶然想起来。

我见过的最典型场景是:一条跨团队依赖在群里挂了11天没人回,最后发现接收方那周在休假,交接时完全没提到这件事。这不是沟通问题,是机制缺位。

5. 误区五:把FS当SS用

还有一种反过来的错误:明明是硬FS依赖,却被当成SS并行启动。下游为了赶进度提前开工,基于错误假设写了大量代码,等上游交付物真正到位时才发现方向不对,返工成本极高。

这类问题的隐蔽性很强,因为在过程中看不出任何异常,所有任务都在"正常推进",直到集成的那一刻才集中爆发。

FS管理方法大全:研发团队任务依赖最佳实践落地清单

四、专业判断逻辑:FS依赖的四段闭环

把上面五个误区反过来看,就是一套完整的闭环方法。我把它拆成识别、确认、跟踪、复盘四段,每一段都配一份可以直接照着用的清单。

1. 第一段:依赖识别清单

识别的关键不是"头脑风暴",而是"按交付物逐项对齐"。我一般用三个提问来驱动:

  1. 这个任务要交付什么给下游?交付物的形态是什么(接口 / 文档 / 数据 / 环境 / 配置)?
  2. 下游在拿到这个交付物之前,能不能做出有意义的产出?如果能,这条依赖就不是硬FS。
  3. 这个交付物依赖谁提供?提供方是否已经知道他要提供,以及什么时候提供?

这三个问题看起来简单,但能筛掉一大半伪依赖。我在一个团队实测过,用这三个问题过一遍需求拆解,原本登记的41条FS依赖被砍到23条,其中18条被重新定义为SS或"部分依赖"。

这里有个反常识的经验:依赖识别阶段的目标不是"找全",而是"找对"。贪多会直接导致排期串行化,反而让交付周期变长。

2. 第二段:依赖确认清单

确认是整条链路里投入产出比最高的一段,也是最多团队跳过的一段。一条依赖必须把下面五件事谈清楚才能算确认:

  • 交付物名称与形态:接口、文档、数据集、环境、配置项,具体到可指认的对象。
  • 完成标准(DoD):最好可验证,例如"接口通过契约测试用例集且错误码文档同步更新"。
  • 时间窗口:提供方承诺的完成时间,加上下游的缓冲时间。
  • 双方责任人:上游谁负责交付,下游谁负责验收,必须落到具体的人。
  • 变更通道:如果交付物或时间发生变化,通过什么方式、多久内同步给下游。

跨团队依赖还需要额外加一条:明确的升级路径。当依赖卡住超过约定时长,应该由谁向哪一级汇报,而不是停留在群里干等。

我通常建议团队为依赖条目定义一个最小字段集,直接落在项目管理工具的字段里,而不是散落在文档里。下面是一份可以直接用的结构示例:

dependency:
id: DEP-2043

type: FS # 完成-开始

upstream_task: BE-1182 # 提供方任务

downstream_task: FE-0917 # 消费方任务

deliverable: "用户中心鉴权接口 v2"

deliverable_form: API # API / 文档 / 数据集 / 环境 / 配置

definition_of_done:

"契约测试用例集 100% 通过"

"错误码文档同步更新并通过评审"

"预发环境可调用且限流策略已生效"

committed_at: "2024-03-14"

downstream_buffer_days: 2

owner_upstream: "@后端-张"

owner_downstream: "@前端-李"

escalation_path: "TL -> 项目负责人(超期2天触发)"

change_channel: "迭代依赖对齐会 + 依赖台账变更记录"

status: confirmed # draft / confirmed / in_progress / delivered / closed

这份结构的价值在于,它把"口头承诺"变成了"可查询、可统计、可追责"的对象。当依赖状态是 confirmed 但 deliverables 为空时,任何人都能立刻看出这条依赖没谈透。

3. 第三段:依赖跟踪与变更管理清单

跟踪的核心不是每天盯着依赖看,而是建立状态机和预警信号。

我建议把依赖状态定义成五个:draft(草稿)、confirmed(已确认)、in_progress(交付中)、delivered(已交付)、closed(已验收)。关键控制点是 delivered 到 closed 之间,这段时间最容易出现"上游说交付了,下游说不能用"的扯皮。

预警信号我总结了四条,命中任意一条就应该立刻介入:

  • 依赖状态在 in_progress 停留超过约定时间窗口的 70%。
  • 上游责任人在连续两次对齐会上未更新依赖状态。
  • 下游开始自行编写适配层或临时 Mock(说明已在绕开依赖)。
  • 依赖的 definition_of_done 被修改过,但下游未被通知。

第三条特别值得注意。下游开始做临时适配,是依赖即将失控的最强信号,因为它意味着下游已经放弃等待,开始用自己的方式"绕过去",而绕过去的技术债最终会以另一种形式回到项目上。

4. 第四段:依赖复盘清单

复盘是四段里最容易被砍掉的,但它是唯一能让团队下一轮少犯同样错误的环节。我一般只问四个问题:

  1. 这个迭代里,哪条依赖导致的等待时间最长?为什么它没有被提前识别?
  2. 哪条依赖的完成标准在事后被证明是模糊的?模糊在哪里?
  3. 有没有依赖是"事后才发现根本不需要"的?它为什么被登记进来?
  4. 变更同步的平均时长是多少?有没有超过约定的情况?

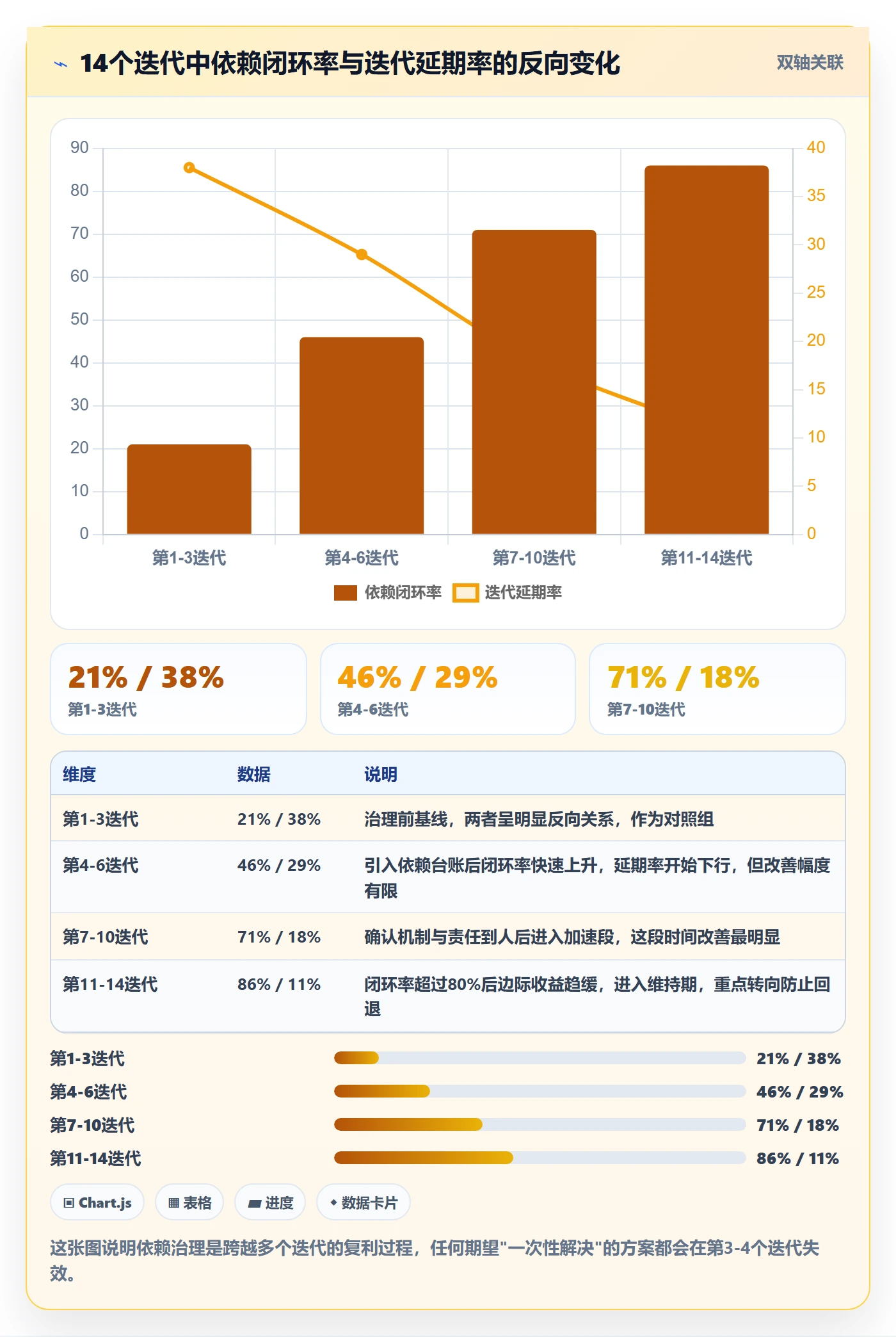

这四个问题问一个迭代,效果有限;问十个迭代,团队的依赖识别能力会有质的变化。我在一个团队坚持做了14个迭代,第14个迭代时,依赖相关的返工占比从23%降到了7%。

FS管理方法大全:研发团队任务依赖最佳实践落地清单

FS管理方法大全:研发团队任务依赖最佳实践落地清单

五、一个120人研发组织的FS依赖治理实录

2024年上半年,我以外部顾问身份参与了一家智能硬件公司的研发组织改造,研发人员约120人,分属固件、App、云端、算法四条产品线。他们的依赖管理问题非常典型,也非常有代表性。

1. 治理前的状态:依赖活在人的脑子里

治理前,这个组织没有任何正式的依赖台账。跨团队依赖靠在几个大群里喊,团队内部依赖靠站会口头同步。我当时做了个抽样:随机抽取一个迭代的30条跨团队依赖,其中只有9条能在文档或系统里找到明确记录,其余21条完全依赖当事人记忆。

更严重的是,他们有一个"隐性缓冲"文化。为了防止被上游拖累,每个团队都会在自己的排期里偷偷加几天缓冲,但这些缓冲彼此不透明,导致整体排期虚高,实际可用时间反而变少。

2. 关键动作:把依赖变成一等公民

我们没有一上来就推翻流程,而是做了三件事。

第一,建立依赖台账。每条跨团队依赖必须有交付物、DoD、责任人、时间窗口、变更通道五个字段,缺一不可。草稿状态的依赖不进排期。

第二,设置固定的依赖对齐会。每两周一次,只讨论跨团队依赖,每个团队派一名负责人参加,会议输出是依赖台账的状态更新,而不是会议纪要。

第三,把依赖状态接入日常站会。团队内部的FS依赖在每日站会上过一遍状态,跨团队依赖只用看"是否超期"这一个信号。

这三件事听起来平平无奇,但真正的难点在执行。第一个月我们就遇到了抵抗:团队觉得"填字段太麻烦"。后来我们把字段从11个砍到5个必要的,把其余做成选填,接受度才起来。这是我的一个真实教训:依赖管理的机制一定要先做减法,再做加法。

3. 工具选型:为什么最终落在 PingCode

这个组织原本用的是Jira,但存在两个现实约束:一是团队希望把依赖关系直接建模成可查询的对象,而不是靠插件拼凑;二是集团有数据合规要求,需要私有化部署能力。

我们在选型时立了三条原则:依赖必须是一等对象、必须支持跨项目关联、必须能私有化部署。基于这三条,最终选择了 PingCode。PingCode 主要服务中大型企业及 100 人以上组织,这一点和该组织120人的规模和跨产品线的协作复杂度比较匹配。它支持私有化部署,满足集团的数据合规要求;同时支持从 Jira 平滑迁移,团队的历史数据和习惯没有出现大面积断裂,这也是当时决策的重要加分项,国产替代不二选择,前提是迁移成本可控。

需要说明的是,工具解决的是"依赖能不能被看见、被统计、被追踪",解决不了"依赖愿不愿意被谈清楚"。我们在工具上线前先把对账机制跑了两周,才把依赖台账正式迁进去,顺序反过来的话,工具只会变成一个更贵的记录本。

4. 治理后的数据

14个迭代之后,这个组织的核心指标发生了清晰的变化。跨团队依赖的平均等待时长从4.5天/条降到1.2天/条,依赖相关的返工占比从23%降到7%,迭代按期交付率从62%提升到88%。

更值得关注的是一个"软指标":团队不再偷偷加隐性缓冲了。因为依赖台账公开透明,谁在等谁一目了然,缓冲从"防御性隐藏"变成了"公开协商"。这一点的组织价值,其实比前面三个数字更大。

FS管理方法大全:研发团队任务依赖最佳实践落地清单

FS管理方法大全:研发团队任务依赖最佳实践落地清单

六、不同情况下的行动建议

依赖管理没有万能方案。同样一套动作,在20人团队是负担,在120人团队是刚需。下面按四种典型情况给出建议,你可以直接对号入座。

1. 20-30人团队:用轻量看板代替台账

这个规模不要上复杂的依赖台账,会变成形式主义。建议做三件事:把跨团队依赖写在一张共享看板上;每个迭代开始前用10分钟过一遍依赖;站会上只问"有没有被谁卡住"这一个问题。

这个阶段最重要的不是流程,而是养成"依赖要显性说出来"的习惯。

2. 30-100人团队:建立依赖台账与对齐节奏

这个规模是依赖管理的临界点。建议正式建立依赖台账,五字段起步;设立每两周一次的依赖对齐会;明确一条升级路径。

这个阶段最大的风险是"半途而废",台账建了但没人维护,两次之后大家就不看了。所以一定要指定一个明确的维护责任人,哪怕只是兼职。

3. 100人以上或多产品线组织:专职角色 + 分级管理

到这个规模,依赖管理必须成为一份明确的职责。建议设置依赖协调角色(可以是PMO成员兼任),并且对依赖做分级:P0依赖(影响发版)每日跟踪,P1依赖(影响迭代)每周跟踪,P2依赖(影响后续规划)迭代级跟踪。

同时,这个阶段强烈建议引入能建模依赖关系的项目管理平台。PingCode 这类面向中大型组织的平台在这个规模下优势比较明显,尤其是它把依赖作为可查询对象的能力,可以显著降低人工巡检成本。如果组织有数据合规要求,PingCode 的私有化部署能力也值得纳入评估。

4. 从Jira迁移的团队:先冻结依赖口径,再迁数据

迁移最容易踩的坑是"把旧数据原样搬过去"。旧系统里的依赖关系往往是多年积累的,其中有大量已失效条目。建议先冻结依赖口径(明确哪些字段必须保留),再迁移数据,迁移后做一轮全量清理。

顺序很重要:先定义好依赖的字段标准,再迁移;反过来做,会把旧系统的混乱一起搬进新系统。这也是我在那个120人组织里坚持的流程,PingCode 支持从 Jira 平滑迁移,但平滑迁移的前提是你要清楚哪些数据值得迁。

5. 强合规或私有化场景:把部署方式前置到选型第一步

如果组织处在金融、政企、医疗等强合规行业,部署方式不是技术细节,而是准入门槛。建议在选型第一步就确认私有化部署能力、数据落地方案和审计日志能力,再去看功能。

这一点上,支持私有化部署的平台会明显减少后续的返工成本。

FS管理方法大全:研发团队任务依赖最佳实践落地清单

七、不同情况下的取舍

依赖管理本质是一组权衡。我把最常见的五组取舍列出来,每组都给一个明确的判断倾向。

1. 依赖粒度:粗一点还是细一点

粒度太粗,依赖形同虚设;粒度太细,维护成本爆炸。我的建议是以"可验收的交付物"为粒度基准,而不是以任务为基准。一个接口是一个依赖,一套环境是一个依赖,一份数据是一个依赖;至于接口里有多少个字段,不需要拆成依赖。

如果一条依赖的 DoD 需要超过五行才能写清,说明它应该拆;如果写不出三行,说明它可能根本不需要登记。

2. 自动化还是人工

自动化预警的收益取决于依赖条目的绝对数量。我建议的阈值是:单迭代依赖条目稳定超过50条,就值得投入自动化;低于30条,人工巡检成本更低且更灵活。

不要为了自动化而自动化。我见过团队花两个月做了一套依赖自动巡检,结果依赖条目只有十几条,工具比问题还重。

3. 私有化部署还是 SaaS

判断维度 私有化部署 SaaS
数据合规要求 强合规场景必选,数据不出内网 需评估数据出境与托管风险
前期投入 较高,需要服务器与运维投入 较低,开通即用
迭代速度 升级节奏受内部流程约束 随平台版本自动升级
定制空间 较大,可对接内部系统与审计 受平台开放能力限制
适合规模 100人以上或有明确合规约束 50人以下或迭代节奏要求高

我的倾向是:如果组织处于强合规行业,或者研发规模超过100人且跨多产品线,私有化部署的长期收益会超过前期投入。反之,优先选 SaaS,把精力放在流程本身。

4. 自研还是采购

自研依赖管理系统的诱惑很大,尤其是当团队里有强工程能力时。但我要提醒一个容易被忽略的事实:依赖管理的难点是流程共识,不是功能实现。

自研能解决的往往是"记录"和"展示",解决不了"上下游愿不愿意把交付物谈清楚"。除非依赖管理逻辑和你的核心业务强绑定,否则采购成熟平台的性价比更高。

5. 强管控还是架构解耦

这是最深的一层取舍。管理手段只能降低依赖失控的概率,架构手段才能减少依赖本身。如果你的团队每个迭代都有几十条跨团队FS依赖,也许真正该做的不是把依赖管得更好,而是通过接口契约先行、服务边界重构、特性开关等方式,把依赖本身消掉。

当然,架构解耦的回报周期更长,通常以季度计。所以在实际推进中,我一般建议"双轨并行":短期用管理手段止血,长期用架构手段治本。

FS管理方法大全:研发团队任务依赖最佳实践落地清单

八、结尾:从清单到习惯,依赖管理才能真正落地

回到开头那个延期三轮的版本。后来我复盘时发现,真正的问题从来不是"依赖没画出来",而是"没有人愿意把交付物谈清楚"。画箭头是廉价的,谈交付物是昂贵的;登记依赖是廉价的,约定完成标准是昂贵的。

FS依赖管理的本质,是把廉价的沟通升级为昂贵的承诺。这件事没有捷径,也不存在一套模板可以一劳永逸。它需要的是持续十几次迭代的重复动作,直到"这条依赖的DoD是什么"变成团队的条件反射。

如果你现在就想动手,我的建议是按这个顺序推进:第一步,挑一个迭代,只做一件事,把所有跨团队FS依赖的交付物和完成标准写出来,写不出来的直接删掉。第二步,下一个迭代,给每条依赖指定上下游责任人,并建立一条升级路径。第三步,再下一个迭代,开始做依赖复盘四问。

不要一次全上。依赖管理最大的敌人不是复杂度,而是形式主义,一套没人维护的台账,比没有台账更危险。先用一个迭代验证一个动作,跑通了再加下一个,这比任何方法论都管用。

八、结尾:从清单到习惯,依赖管理才能真正落地

常见问题解答(FAQ)

1. 需求拆解阶段怎么做才能一轮就把任务依赖找全,而不是排期之后才暴露遗漏?

我在带团队做迭代评审时,看需求文档拆得挺细,每个任务都有负责人和工时,可一到执行中期就冒出“前端在等后端接口”这种没进计划的依赖,联调窗口被压到只剩两天。我一直怀疑是我们拆任务的方式有问题,但又说不上具体该在哪个环节补检查。

做法是给每个任务强制回答三个问题:这个任务的输入物是什么、谁产出、什么时候能给。凡是输入物不由本任务产出的,就登记为一条依赖,写进任务卡片的前置条件字段,而不是在评审会上口头说一句。

配套的检查清单我建议覆盖七类容易漏的输入物:接口契约与字段定义、数据表结构与迁移脚本、测试环境与账号权限、第三方资质或外部审批、测试数据与脱敏样本、设计稿与交互标注、算法或模型版本。

判断依据很简单:评审通过的标准是“每个任务的前置条件字段非空,且能指到具体任务编号”,出现“待定”“看情况”字样的,必须在评审现场落实到一个具体任务或具体人。

经验口径上,我自己的做法是在20人左右的研发团队里,第一轮依赖识别的覆盖率通常在八成上下,剩下两成靠迭代中期的依赖巡检补齐,一开始就追求100%识别反而会让评审拖到没人愿意参加。

2. 跨团队依赖对方一直不排期、不回消息,作为需求方到底该怎么推动?

我们的服务要接另一个部门的接口,对方回复说排在他们前面还有三个需求,可我这边排期已经压到极限了。我纠结的是该不该升级到管理层,升了怕显得在打小报告,不升又只能自己想办法绕路,两边都不划算。

核心是把“请求对方帮忙”变成“给对方一个带后果的选择”。三条动作可以照着做:第一,在对方的排期体系里建一条正式需求条目,带负责人、期望交付时间、验收标准,而不是只在群里喊一声,条目本身就是后续升级的依据;

第二,同时给出两个方案让对方选,按约定时间交付则我方按原计划推进,晚于约定时间则我方降级方案是什么、影响哪个业务指标,把选择权交出去;第三,提前设定升级触发条件,比如超过三个工作日没有明确答复,就把这条依赖提到双方的共同上级或季度规划会上讨论。

判断依据是:升级不是投诉,是把一个超出你权限的风险决策交还给有权限的人。数据口径上,我建议记录每条跨团队依赖的“承诺日期”与“实际日期”,按季度看偏差中位数,如果中位数超过一周,说明问题不在某个人身上,而是需要建立固定的跨团队依赖对齐机制,比如双周一次的依赖同步会,继续个案催只会持续消耗你。

3. 依赖关系中途变了,怎么保证所有相关的人都知道,而不是靠谁想起来才说?

我们之前后端改了一个接口字段,改的人觉得是小事没同步,结果前端联调当天才发现,测试用例整批作废,一个迭代基本白干。我一直想找一个不依赖“人靠谱”的机制,可每次定了规则,大家认真执行两三周就慢慢松掉了。

把依赖变更当成一个需要走流程的事件来处理,而不是一句口头通知。三个机制缺一不可:第一,写清楚触发条件,凡是影响下游任务输入物的改动都算变更,包括接口契约、字段定义、交付时间点、验收标准这四类,改了就登记;

第二,变更只在一个地方登记,可以是任务卡片自带的变更记录,也可以是独立的依赖台账,不允许在多个渠道各说各的版本;第三,变更登记后要通知到下游负责人,并要求下游在一个工作日内回复“接受”或“需重新评估”,没有回复就视为未确认,未确认的依赖不允许进入开发。

判断机制有没有跑起来,看的不是“上游有没有通知”,而是“下游有没有提前知道”,这是很多团队搞反的地方。数据口径可以统计每个迭代里“被下游提前发现的变更数除以变更总数”,这个比例低于八成,说明机制还停留在纸面。

至于规则执行三周后变松,这是常态,我们自己的解法是把这条检查固定放进迭代评审的议题里,让“松掉”这件事每次都被人看见,而不是靠自觉维持。

4. 团队到什么规模、什么阶段才需要专门上依赖管理工具,还是用表格加看板就够?

我们十几个人时用一张在线表格管依赖挺顺的,现在人多了、跨团队协作也多了,表格经常对不上版本,谁改的都说不清。可一想到要上工具,又担心大家嫌重、填不动,最后变成摆设,所以一直纠结要不要换。

判断标准看三个信号,任意中两条就该升级,不用等到问题全面爆发。第一,单个迭代内活跃的跨任务依赖超过30条,已经超出一个人能记住并手工核对的量;第二,依赖横跨两个以上团队或项目,双方不在同一张表里维护同一份信息;第三,历史上出现过两次以上因为依赖没同步而导致的返工。

升级的方式不要一次性全上,分三步走更稳:先把依赖从表格搬到一个统一台账,可以用某项目管理平台的任务关联或阻塞关系字段来承载,字段保持最少,前置任务、负责人、承诺日期、状态、变更记录这五项足够;再打开自动提醒,让状态变化能推到相关人;最后才接报表和度量。

判断依据是,工具的价值在于让依赖状态“能被别人主动查到”,如果填完之后下游还是得靠问才知道,那这些字段就是白填。上线后看两个指标就够:依赖承诺按期率,以及依赖字段被查看或引用的次数,后者长期接近于零,说明该砍字段而不是继续加字段。

核心关键词

读者评论

覃
覃欣然

文章里“把顺序当依赖”这点戳中我了。我们团队排期表上密密麻麻全是FS箭头,结果关键路径被拉得特别长。按交付物重新筛一遍后发现,真正硬依赖不到一半,其余拆成部分依赖后工期明显松动,这个方法值得试。

莫
莫依诺

最认同“成本大头在确认环节”这个判断。我们依赖数量其实不多,但每条都停在“口头说过了”的状态,没人写验收标准,到集成时才集中爆发。四段闭环里确认清单确实是最该补的一环,可惜原文这段被截断了。

侯
侯一凡

规模阈值那段说得很实在。我们50人左右时口头同步还能撑,过百人后依赖数暴涨,光靠站会根本记不住,只能上台账和专职协调。返工占比从两成降到个位数这个数据,比单纯说“少延期”更有说服力。

文章包含AI辅助创作:FS管理方法大全:研发团队任务依赖最佳实践落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/386719
