后置任务落地方案:研发团队开展任务依赖的最佳实践案例解析

去年第四季度,我帮一家两百人规模的 SaaS 公司做研发流程复盘,翻完他们最近三个迭代的 Jira 记录后发现一个刺眼的数据:在所有被标记为"已完成"的任务里,有 23% 的任务实际上在等待某个后置条件就绪,只是没人愿意把它标成"阻塞"。迭代评审会上,项目经理说进度 95%,但发布前一天,联调环境没准备好、上游数据表没同步、第三方接口权限没批下来,三个后置任务同时爆雷,版本硬生生延了四天。

这不是个例。我做研发效能咨询这些年,见过太多团队把"后置任务"当成排期表上的一个尾巴,结果它反复成为交付链路上最贵的那个卡点。这篇文章不讲"依赖管理很重要"这种谁都会说的话,我想把这套东西拆成可落地的机制:从识别、承诺、触发、验收到复盘,附上一个完整的案例拆解和可以直接抄的模板。

一、先给结论:后置任务失控,本质是依赖治理失效

先把核心判断摆在前面,后面所有内容都是围绕这几条展开的。

第一,后置任务不是"排在后面的任务",而是"必须等某个前置条件满足才能启动的任务"。这个定义差别决定了它能不能被管理。你把它当排期问题,就会用甘特图去调;你把它当依赖问题,才会去管触发条件和责任边界。

第二,依赖失控的根因不是沟通不够,而是依赖没有进入任务系统。它存在于某个人脑子里、某个群聊记录里、某次会议纪要里,唯独不在看板上。看不见的东西没法管理。

第三,后置任务必须"前置设计"。不是等它变成阻塞了再去救火,而是在拆任务的那一刻,就把触发条件、责任方、交付窗口、验收标准写清楚。

第四,验收闭环比看板可视化更值钱。很多团队做到了依赖可见,但没做到验收可判,结果"看起来完成了"和"真的能用了"之间反复返工。

第五条判断稍微反直觉一点:依赖管理做得好,指标上最先改善的不是交付速度,而是等待时长的可视化率。因为你终于能看见时间浪费在哪里了,这比盲目提速有价值得多。

一、先给结论:后置任务失控,本质是 依赖治理 失效

二、真实场景:一个版本为什么"开发都完成了"还发不出去

我拿前面提到的那家 SaaS 公司举例,把当时的情况还原一下,你会发现几乎所有中大型研发团队都能对上号。

1. 表面进度良好,实际卡在三个后置条件上

他们的迭代目标是一个支付网关的对接版本。开发任务在倒数第三天全部关闭,燃尽图很漂亮。但发布前一天,三个后置任务全部亮红灯:

  • 联调环境需要运维团队新开一套隔离环境,运维排期在两周后;
  • 对账数据依赖财务系统导出的 T+1 数据,数据团队说字段口径还没对齐;
  • 第三方支付渠道的商户号审核,走的是对方流程,卡在对方风控部门。

三个任务,分属三个不同的依赖方,没有一个是研发团队自己能控制的。但它们在排期表上,都写着"计划完成时间:今天"。

2. 谁都没做错,但结果就是延期

这里有个很关键的现象:复盘的时候,开发、运维、数据、财务,每个团队都觉得自己没做错。开发按时提了需求,运维有排期规则,数据有口径流程,财务有合规要求。问题出在哪?

出在没有任何一个环节为"依赖的准时交付"负责。每个人都完成了自己那一段,但依赖的交接点是无主之地。

3. 延期的真实成本,比想象中高

我让他们的 PMO 算了笔账:版本延期四天,直接的人力闲置成本大约 15 人天(测试、前端、部分后端在等),加上错过一次市场推广窗口,以及为了赶进度后面两周的加班补偿。粗算下来,这一次依赖失守的综合成本接近 8 万元。而如果提前两周把依赖显性化,这个成本大部分可以规避。

后置任务落地方案:研发团队开展任务依赖的最佳实践案例解析

三、拆解误区:为什么大多数团队的后置任务管理是无效的

我在不同规模、不同行业的团队里,反复看到四个高度相似的误区。它们单独看都不致命,叠加起来就让后置任务彻底失控。

1. 误区一:把后置任务当成排期尾巴

最普遍的问题。团队拆完主任务,顺手把依赖项挂到后面,标个日期就完事。这等于把依赖当成了"到时候自然会好"的假设。但依赖方有自己的优先级、自己的排期、自己的合规流程,它不会自动为你让路。

2. 误区二:依赖只存在于口头和群聊

"这个我跟运维说过了""数据那边答应了""等他们弄好我这边就动"。这些话我听得太多了。问题是,口头承诺没有责任人、没有时间窗口、没有升级路径。一旦依赖方换了人或者优先级变了,承诺就蒸发了。

3. 误区三:把"可见"当成"管住了"

有些团队上了看板,把依赖画成连线,看起来很专业。但看板只能告诉你"这里有个依赖",不能告诉你"这个依赖谁负责、什么时候到、到了怎么验、超时怎么办"。可见是第一步,不是终点。

4. 误区四:用开会和沟通替代机制

"加强沟通协作"是我最不想听到的解决方案。沟通解决的是信息不对称,机制解决的是责任、触发和验收问题。信息不对称只是依赖失控的表象之一,把它当成全部,就会陷入"会开得越多、问题越反复"的循环。

误区 典型表现 真实后果 纠正方向
当排期尾巴 后置任务只标日期不标条件 依赖方不配合时无应对 定义触发条件与责任方
只存在于口头 依赖靠群聊和个人承诺 人员变动即失约 依赖进入任务系统
可见即管住 看板有连线但无字段 看得见仍推不动 补齐责任、窗口、验收字段
开会替代机制 高频同步会 问题反复,成本高 建触发与升级规则
三、拆解误区:为什么大多数团队的后置任务管理是无效的

四、专业判断逻辑:后置任务为什么必须"前置设计"

讲完误区,我得说清楚背后的判断依据,否则后面的落地方案就成了照搬模板。

1. 依赖的本质是"外部承诺",不是"内部任务"

团队自己的任务,你可以靠内部管理推动。但后置任务往往涉及外部团队甚至外部公司,它本质上是一个跨边界的承诺。跨边界的承诺,必须有明确的交付物、交付时间和验收标准,否则它就不是承诺,只是期待。

2. 依赖的时间风险具有"非线性"特征

一个依赖晚一天,可能没事;晚三天,可能触发连锁反应,测试资源被别的项目占了、环境被回收了、窗口期错过了。依赖的风险不是线性的,它在某个临界点会突然放大。这就是为什么后置任务必须提前管理,而不是等它临近时再催。

3. 人的短期记忆无法承载跨迭代依赖

哪怕是最负责的工程师,也记不住跨两个迭代的、涉及四个团队的依赖细节。靠记忆管理依赖,等于把交付押在运气上。机制的价值不是取代人,而是让人不必依赖记忆。

4. 关键路径的识别必须基于依赖图谱

没有依赖图谱,你看到的关键路径是主任务的路径,而不是真实的风险路径。真实的关键路径,往往是被那些"看起来不紧急"的后置任务决定的。

后置任务落地方案:研发团队开展任务依赖的最佳实践案例解析

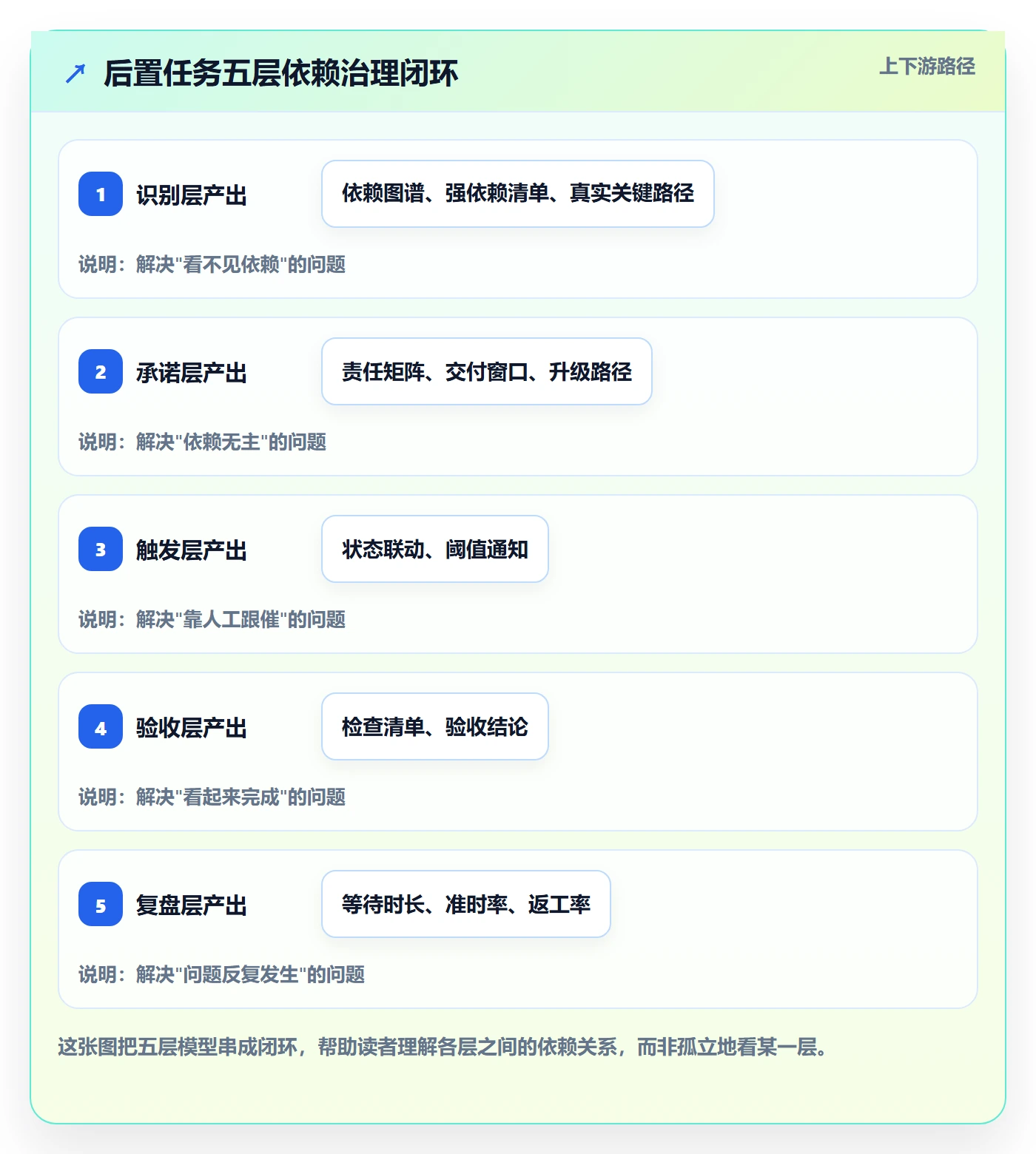

五、落地方案:五层依赖治理模型

下面这套模型是我在多个团队实操后沉淀出来的,从识别到复盘形成一个闭环。它不是理论框架,而是每周都能执行的机制。

1. 识别层:画依赖图谱,找真实关键路径

第一步不是排期,是把所有跨团队、跨系统的依赖显性化。做法很朴素:

  1. 拉出当前迭代所有任务,逐个问"这个任务要开始,必须先有什么";
  2. 对每个前置条件,标注来源方(团队/系统/外部公司);
  3. 标记强依赖(不满足就无法开始)和弱依赖(不满足可降级执行);
  4. 把强依赖串起来,得到真实关键路径。

关键判断:真实关键路径往往不在你的主任务列表里,而在那些被忽略的强依赖链上。

2. 承诺层:责任矩阵与交付窗口

识别出来的每个后置任务,必须补齐四个字段:责任方(具体到人或明确接口人)、交付窗口(不是日期,是时间区间)、交付物(可验证的产出)、升级路径(超时找谁)。

这里有个细节很多团队做错:他们只写"责任方:数据团队"。这没用。必须是"责任方:数据团队张三,接口人李四,交付窗口:本迭代第 6-8 天"。模糊的责任等于没有责任。

3. 触发层:状态联动与自动通知

依赖方的任务完成时,后置任务应该自动被唤醒,而不是靠人去群聊里问。现在主流工具都支持这种状态联动。配置好之后,前置任务状态变更会自动通知后置任务责任方,并给出启动窗口倒计时。

但要注意:自动通知要设阈值和聚合,否则会变成噪音。我见过一个团队,一天收到 40 条依赖通知,最后全部静音,等于没配。

4. 验收层:后置任务检查清单

这是最容易被省略、但价值最大的一层。"依赖方说完成了"和"依赖真的可用"是两回事。每个后置任务都应该有一份检查清单,比如环境依赖要验证网络连通、权限正确、配置一致;数据依赖要验证字段齐全、口径对齐、样本比对通过。

没有验收清单,返工会以"发现的时候已经晚了"的形式出现。

5. 复盘层:指标看阻塞,不追责

复盘要看四个指标:依赖平均等待时长、阻塞次数、依赖准时交付率、返工率。重点是用指标暴露机制问题,而不是评判个人。一旦指标变成追责工具,数据就会失真。

后置任务落地方案:研发团队开展任务依赖的最佳实践案例解析

六、案例解析:一个两百人研发团队的四个月实操

我把前面那家 SaaS 公司的落地过程整理出来,数据经过脱敏处理,但结构和判断是真实的。

1. 背景与问题

公司约 200 人,研发占 120 人,分四个研发小组加一个平台组。使用工具是 Jira 加飞书。核心问题是跨组依赖频繁失守,平均每个迭代有 3-4 个后置任务延期。

2. 动作:从依赖图谱到自动触发

他们用四周时间做了四件事:第一周,回溯两个迭代的阻塞记录,归类出四类依赖(技术、数据、环境、组织);第二周,建立后置任务卡模板和依赖评审议程,进入迭代规划会;第三周,配置状态联动和 SLA 提醒;第四周,复盘并调整指标。

这里他们的工具配置值得一提。因为他们本来用 Jira,但 Jira 在依赖字段和跨项目联动的配置上偏重,团队维护成本高。后来他们评估了国产替代方案,选了 PingCode。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,对他们这种有数据合规要求、又不想推倒重来的团队比较合适。当然,工具选型要看团队实际,我在最后一节会讲不同情况的取舍。

3. 结果指标

四个月后,几个关键指标的变化(示意数据,实际以团队自身基线为准):

  • 依赖平均等待时长:从 3.2 天降到 1.4 天;
  • 每迭代阻塞任务数:从 3.4 个降到 1.1 个;
  • 依赖准时交付率:从 61% 提升到 87%;
  • 后置任务返工率:从 22% 降到 8%。

后置任务落地方案:研发团队开展任务依赖的最佳实践案例解析

4. 适用边界与失败条件

这套方案不是万能的。我明确说几个它不适用或容易失败的情况:团队规模小于 20 人、依赖方基本都在同一个小组内,做这套机制性价比不高;如果组织文化是强追责导向,复盘指标一定会被扭曲;如果依赖方是外部公司且完全不可控,那重点应该放在备选方案而不是流程管理。

七、模板与工具:可以直接抄的落地件

光讲模型不够,我给几个可以直接用的模板件,它们是我在实战里反复迭代过的。

1. 后置任务卡字段

每个后置任务卡建议包含:任务名称、触发条件、责任方与接口人、交付窗口、交付物、验收清单、超时策略、升级联系人。下面是一个 YAML 结构的示例,可以直接作为字段设计参考:

task:
name: "支付网关联调环境就绪"

trigger: "支付网关代码分支合并到 release 分支"

owner: "平台组-张三"

interface: "运维组-李四"

delivery_window: "D+3 至 D+5"

deliverable: "隔离环境 URL、账号、网络策略"

acceptance:

"网络连通性测试通过"

"权限矩阵核对无误"

"配置项与生产环境一致"

timeout_policy: "D+5 未完成则升级至技术负责人"

escalation: "研发总监-王五"

2. 依赖评审议程

在迭代规划会里塞进一个 20 分钟的依赖评审环节,议程固定:逐一过强依赖、确认责任方与窗口、标记风险等级、确定升级路径。输出是一份强依赖清单,进入看板。

3. 度量仪表盘

仪表盘不要堆指标,聚焦四个:依赖等待时长分布、阻塞任务趋势、依赖准时交付率、后置任务返工率。每周看一次,每迭代复盘一次。

4. 工具选型原则

我坚持一个判断:先流程后工具,先试点后推广。不要一上来就买大而全的平台。选型时重点看四个能力:依赖字段是否可自定义、跨项目状态联动是否支持、通知是否可设阈值与聚合、是否支持私有化部署与数据合规。

团队情况 推荐做法 工具侧重
20 人以下、单团队 轻量看板 + 口头同步 不引入复杂工具
50-100 人、多小组 建立后置任务卡 + 周度依赖评审 支持跨项目联动
100 人以上、多团队 五层模型完整落地 + 试点推广 私有化部署、SLA 与权限
有 Jira 历史包袱 评估平滑迁移成本 支持 Jira 迁移的国产方案
七、模板与工具:可以直接抄的落地件

八、不同情况下的行动建议

前面讲了通用模型,但不同团队起点不一样,我按三种典型情况给出具体动作。

1. 情况一:依赖完全没管理,处在"救火"状态

先别上工具。第一周只做一件事:把最近一个迭代所有的阻塞任务列出来,归类依赖类型,算一下平均等待时长。这个基线数据会让你明白问题有多严重,也是后面衡量改进的依据。

2. 情况二:有看板但不落地,依赖"看得见推不动"

重点补字段和责任。给每个强依赖补上责任方、接口人、交付窗口、升级路径。然后做一次依赖评审,把模糊责任变成明确责任。这一步不改工具,只改字段和规则,见效往往最快。

3. 情况三:跨团队多、外部依赖重,处在复杂场景

这种团队必须上完整五层模型,并考虑工具能力。跨项目状态联动、SLA 提醒、验收清单的配置能力是刚需。同时对不可控的外部依赖,要提前准备降级方案。

4. 情况四:已经做得不错,想进一步提升

把重点从"管理依赖"转向"减少依赖"。审视依赖图谱,看哪些强依赖可以通过架构解耦、Mock 服务、契约测试变成弱依赖。这是更高阶的方向。

后置任务落地方案:研发团队开展任务依赖的最佳实践案例解析

九、不同情况下的取舍

最后讲取舍,这部分往往是团队真正纠结的地方。

1. 流程完备 vs 执行成本

五层模型很完整,但完整意味着执行成本。小团队硬上,会被流程压垮。我的建议是:先做识别层和承诺层,这两层投入产出比最高;触发层和验收层在有工具支撑时再上;复盘层等前四层稳定后再建。

2. 自建流程 vs 引入平台

如果团队有强的流程能力,自建在轻量工具上也能跑。但 100 人以上、跨团队多的情况下,自建维护成本会快速上升,尤其是跨项目联动和权限管理。这时候引入成熟平台更划算,但前提是先想清楚流程,别指望工具替你解决流程问题。

3. 严格管控 vs 保持灵活

依赖管控太严,会拖慢自主性;太松,又会失控。我的判断是对强依赖严格管,对弱依赖灵活放。强依赖用完整字段和验收清单,弱依赖只需要标记出来,允许降级执行。

4. 国产化替代 vs 沿用现有工具

有数据合规要求、或者想降低长期使用成本的中大型团队,可以考虑国产替代方案。评估时重点看迁移成本、字段自定义能力、跨项目联动和私有化部署支持。像前面案例里提到的 PingCode,就是这类团队常评估的选项之一,它支持 Jira 平滑迁移,也支持私有化部署。但选型要结合团队实际,不要因为"国产"就选,也不要因为"熟悉"就留。

十、结尾:从"等依赖"到"管依赖"

回头看这篇文章,我最想强调的独特观点是这三条:后置任务必须前置设计,依赖必须进入系统,验收必须闭环。依赖治理的核心不是多开会,多沟通,而是让每个依赖都有责任人、有触发条件、有验收标准、有超时策略。

下一步怎么做?我建议你用一周时间做三件事:第一,把最近一个迭代的阻塞任务全部列出来,算出依赖平均等待时长作为基线;第二,给每个强依赖补齐责任方、交付窗口、验收清单;第三,在下一次迭代规划会里加入 20 分钟的依赖评审环节。做完这三件事,你会对依赖治理的价值有直观感受。

依赖管理不是一次性项目,而是一种团队能力。它不会让你一夜之间交付提速,但它会让你的交付从"靠运气"变成"靠机制"。这才是研发团队真正需要的确定性。

常见问题解答(FAQ)

1. 后置任务和普通任务、前置任务到底怎么区分?我们在任务系统里是不是不用单独建一类?

我一直以为任务排在上面的就是前置、排在下面的就是后置,直到有一次迭代评审被问‘你这个后置任务的触发条件是什么’,我当场答不上来。后来发现团队里每个人对后置的理解都不一样,有人说是测试任务,有人说是发布任务,看板越拉越长但没人说得清边界。

区分标准不是排序位置,而是‘能不能被前置条件阻断’。判断方法很简单:如果这个任务在前置条件未满足时启动会产生返工或空转,它就是后置任务。研发场景里最常见的是四类前置条件:接口契约就绪、测试数据就绪、环境就绪、上游团队交付物就绪。

落地时不建议把‘后置任务’做成一个独立的任务类型去维护,成本高且容易和现有类型冲突,更实用的做法是在任务卡上增加三个必填字段:触发条件、责任方、验收标准。凡是填不出触发条件的,说明它不是后置任务,只是排在后面的普通任务。

这样区分之后,看板上真正需要等依赖的任务通常只占全部任务的百分之十五到三十,不会出现依赖膨胀。

2. 依赖方总是口头答应却迟迟不交付,有没有比反复催更有效的机制?

我经历过最崩溃的一次是联调前一天,上游接口还没合并,我在群里连发七条消息没人回,最后只能临时砍需求。后来我一直在想,问题到底出在沟通不够还是机制不对,因为每次复盘结论都是‘加强沟通’,但下个迭代照样卡。

靠沟通解决依赖承诺,成功率很低,因为它依赖个人自觉。可执行的做法是把承诺结构化:任何一个被依赖项,必须在任务卡上写清三件事,责任到人(不是团队名)、交付窗口(具体到某天某时段)、升级路径(超时后找谁)。关键在于交付窗口要和依赖方的迭代排期对齐,而不是单方面定一个日期。

判断机制是否生效,看一个指标:依赖准时率,即按期交付的依赖项除以总依赖项。基线通常在百分之五十到七十之间,如果能稳定到百分之八十五以上,说明承诺层是有效的。另外建议设立固定的依赖评审议程,每周一次,只过跨团队依赖,每条不超过三分钟,输出的是变更后的交付窗口,而不是讨论谁对谁错。

3. 后置任务的自动触发要怎么配?小团队有没有必要上自动化?

我看过一些方案说前置任务完成后自动唤醒后置任务,但我们团队一共就十来个人,用某项目管理工具的基础功能,不确定是不是过度设计。而且我担心配了一堆自动化规则,最后通知比任务还多,大家直接屏蔽。

判断要不要上自动触发,看一个信号:如果你们有超过百分之二十的时间花在人工确认‘上游做完了没’,就值得配。小团队的最小可用配置不需要复杂编排,通常三条规则就够:第一,前置任务状态变更为完成后,自动把后置任务从‘等待中’改为‘待启动’并指派给原责任人;

第二,后置任务进入等待超过约定窗口时,自动通知责任方和升级对象;第三,同一后置任务的提醒按天聚合,不做实时推送。避免通知变噪音的核心是加阈值和聚合,而不是减少规则数量。至于工具,任何支持状态联动和条件通知的项目管理平台都能实现,不需要买额外的编排引擎。

先用三条规则跑两周,如果等待时长没有下降,再考虑加规则,而不是一开始就把所有场景配满。

4. 后置任务做完之后怎么算验收通过?我们经常出现‘以为完成了’然后返工。

我们团队最典型的情况是:上游说接口好了,我们一联调发现字段对不上,又退回重做。每次都说下次要定义清楚,但真到写验收标准的时候又觉得太琐碎,最后只写一句‘接口可用’,结果就是各理解各的。

‘完成’必须拆成可检查的条目,否则验收就变成主观判断。落地做法是给每类后置任务配一份检查清单,控制在五项以内,每项都是可验证的二元判断,例如:接口文档已更新且与实现一致、主流程和异常分支均已自测通过、测试数据可复现、变更已通知下游消费方、回滚方案已确认。

验收人不能是执行人自己,最好由下游消费方确认,因为他们才是返工成本的承担者。判断验收是否有效的指标是返工率,即验收后被退回的任务数除以已验收任务数,健康区间一般在百分之五以下,如果长期高于百分之十五,说明验收标准写得太粗或者执行人在自验收。

另外,检查清单不要做成通用模板,按接口类、数据类、环境类分别定制,才有实际约束力。

核心关键词

读者评论

史
史予安

承诺层那段说到点子上了。我们团队的后置任务就常年只写“责任方:数据组”,结果每次催都找不到人。真正有用的是具体接口人加交付窗口,而不是一个部门名字。

王
王嘉宁

警惕触发层的通知变噪音。我们之前配了依赖提醒,一天几十条,最后全员静音,反而把真正的阻塞淹了。自动通知必须做阈值和聚合,否则等于没配。

李
李思妍

万元的成本测算口径偏粗,人力闲置和加班补偿可能有重叠,市场损失的归因也难验证。不过把等待时长可视化放在提速之前这个判断,我觉得比省钱账更有说服力。

文章包含AI辅助创作:后置任务落地方案:研发团队开展任务依赖的最佳实践案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/386683

赞 (0)
飞飞飞飞
任务依赖依赖关系教程:研发团队最佳实践,避坑指南
上一篇 38分钟前
FS怎么做?研发团队最佳实践:任务依赖从0到1
下一篇 38分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
