关键路径管理指南:研发团队如何做好任务依赖,制度设计全流程

2023年6月,我接手了一个12人的研发团队。彼时它已经连续4个迭代延期,平均延期3.2天,最严重的一次延期了7天。复盘会上,每个人的答案都很"合理":后端说接口文档给晚了,前端说后端接口没按时联调,测试说前端提测质量差,听起来谁都有责任,又谁都没责任。

但当我把所有人过去三周的日程和任务卡摊在白板上,重新画出一张依赖关系图时,我发现了一个反常识的事实:12个人里没有任何一个人是瓶颈,每个人的工作饱和度都在85%以上,没有摸鱼,也没有过载,可他们的产出就是无法按预期汇合。真正卡住项目的,是三段没被任何人主动登记的隐性依赖。

这件事让我重新理解了研发项目延期的主因。不是产能不够,而是依赖没有被识别、没有被登记、更没有进入制度。这篇文章我会把自己在四家不同规模公司踩过的坑、用过的工具、以及最终沉淀出的制度设计流程完整拆开讲一遍,重点回答三个问题:研发团队的依赖为什么比工程项目更难管,关键路径如何在一个敏捷迭代里被动态识别,以及制度该怎么设计才能真正落地而不是变成一张墙上的流程图。

一、先给结论:依赖管理的目标不是消除依赖,而是让不确定性可见

1. 关键路径管理解决的是"最短工期"问题,不是"产能最大化"问题

很多管理者第一次听到关键路径法(CPM,Critical Path Method)时,第一反应是"这不就是个排期工具吗"。这个理解偏差会导致后面所有动作都走偏。CPM在上世纪50年代由杜邦和雷明顿·兰德提出时,目标非常明确:在资源有限的条件下,找出决定项目最短工期的任务链,而不是让每个人都满负荷。

换句话说,关键路径上任务延一天,整个项目就延一天;非关键路径上任务延一天,只要没超过浮动时间,项目一天都不延。这两类任务的价值和风险完全不同,但绝大多数研发团队在排期时把它们当成同一类东西处理。

2. 依赖必须先分类,再管理

我见过太多团队一上来就问:"用什么工具画依赖图?"工具从来不是起点,分类才是。研发场景中的依赖至少有五种来源:代码依赖、接口依赖、环境依赖、知识依赖、评审依赖。它们对项目工期的影响机制、可预测性、可解除性完全不同。

把五种依赖塞进同一张甘特图,结果就是所有人都被当成阻塞源,真正致命的那一条反而被淹没。这是我早期带团队时犯的最大错误,后面会展开讲具体怎么分。

3. 制度设计要从"事后追责"转向"前置识别"

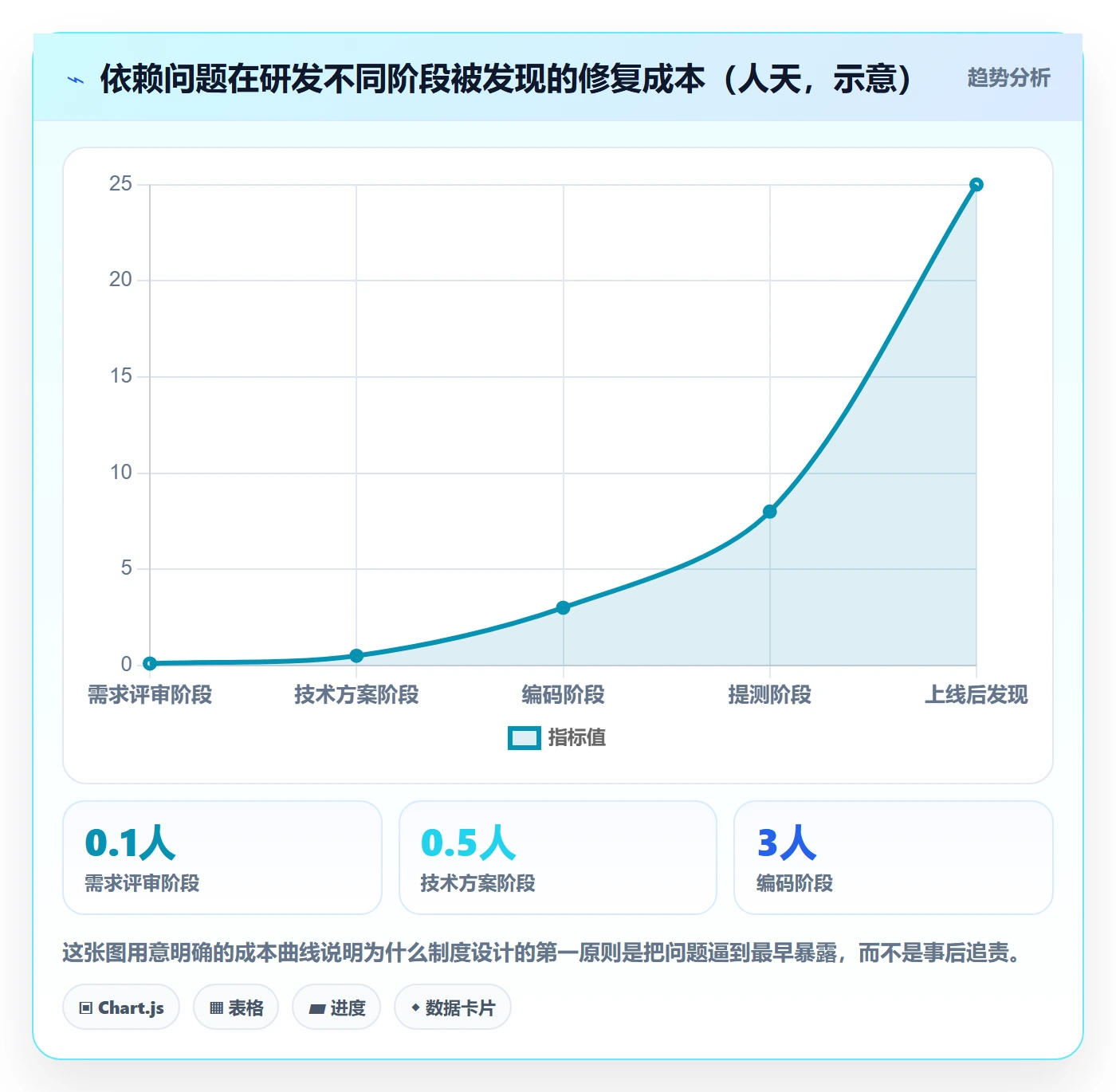

一个规律我验证过很多次:依赖问题发现得越晚,修复成本呈指数级上升。需求阶段发现一个跨团队接口没对齐,成本可能是一次30分钟的电话;开发阶段发现,可能是3人天返工;提测后才发现,可能是延期一周加上一轮紧急决策会。

所以制度的核心不是"出了问题谁来背锅",而是"怎么把依赖问题逼到最早的那个时间点暴露出来"。这一点后面会给出具体流程。

一、先给结论:依赖管理的目标不是消除依赖,而是让不确定性可见

二、一个真实场景:为什么没人是瓶颈,项目却卡住了

1. 那天白板上的依赖图

我把12个人的任务重新梳理后,画出的依赖链大概是这样:前端A要调后端B的订单接口,后端B要等DBA完成订单表分库变更,DBA的变更又要等运维给测试环境扩容;同时测试C要等前端A提测,但前端A的联调环境被另一个项目的压测占用了三天。

这五段依赖,没有一段出现在当时的迭代规划文档里。规划会上大家只写了"完成订单模块开发"这种粒度的任务,没有人拆到"我的完成依赖于谁的什么产出"。

2. 三个被忽略的信号

复盘时我特别关注了三个指标,它们后来成了我们团队的常规监控项。

  • 阻塞平均停留时长:把任务标记为阻塞到解除阻塞的平均间隔。当时是2.6天,行业内健康值通常在0.5天以内。
  • 依赖登记率:有明确前置依赖的任务占全部任务的比例。当时不到15%,意味着85%的任务在规划时被默认"可以独立完成"。
  • 关键路径识别滞后度:从关键路径发生变化到团队真正调整优先级之间的时间差。当时这个数字大约是4天,等于关键路径转移后,团队还在按旧路径排资源。

关键路径管理指南:研发团队如何做好任务依赖,制度设计全流程

3. 我从这次复盘里带走的三条判断

第一条判断:研发团队真正缺的不是产能,是依赖的可见性。大部分延期不是因为有人干得慢,而是因为没人知道"我什么时候能开始"。

第二条判断:依赖是动态的,静态的规划文档一定会过时。需求一变、接口一改、人员一调动,依赖图就得重画。所以制度必须支持动态更新,而不是一年做一次规划。

第三条判断:关键路径不是项目启动时算一次的,它是每个迭代、甚至每天都要重算的。把这条想通之后,我对"敏捷和CPM是不是冲突"这个问题才有了答案。

三、拆解误区:关键路径、路径依赖和任务依赖的边界在哪

1. 误区一:把关键路径等同于"最重要的任务"

关键路径的定义只有一条:项目中从起点到终点耗时最长的那条依赖链。它不一定包含最重要、最复杂、最贵的任务,它的唯一标准就是"最长"。

我见过一个团队把性能优化排到了关键路径上,因为它"最重要"。结果性能优化其实有2周的浮动时间,根本不构成瓶颈,把它当关键路径管理反而浪费了资源。判断一条路径是否关键,永远用时长,不用重要性。

2. 误区二:把路径依赖当成关键路径的别名

"路径依赖"是制度经济学里的概念,指的是一旦选择某个制度或技术路线,后续会不断自我强化,导致难以切换到更优方案。诺斯用这个概念解释为什么低效制度能长期存在。它和关键路径是完全不同的东西。

搜索"关键路径管理"时经常看到两个词混在一起出现,说明用户确实容易混淆。这个错误看似只是术语问题,实际影响很大:如果团队把制度僵化问题当成关键路径问题,就会去算浮动时间,而真正该做的是打破制度惯性。

3. 误区三:把所有依赖都当成阻塞源

依赖不等于阻塞。一段依赖只有在"前置任务未完成时,后置任务完全无法启动"的情况下才构成阻塞。很多依赖是可以并行推进的,比如代码依赖可以通过定义接口桩提前联调,评审依赖可以通过分层评审减少等待。

把所有依赖都当成阻塞,结果就是团队天天喊"卡住了",但实际上有一半是可以并行推进的。我吃过这个亏,后来专门在制度里加了"依赖类型判定"这一步。

4. 误区四:以为敏捷开发不需要关键路径

我听过一种观点:"敏捷强调响应变化,CPM强调计划,两者冲突。"这个观点只对了一半。

Sprint内部的时间盒是固定的,但Sprint内部依然存在依赖链。一个典型的双周迭代里,需求确认→技术方案→接口联调→提测→验收这条链,通常就占掉10个工作日里的8到9天。Sprint内识别关键路径,能帮团队判断哪些任务一旦延后就必须砍范围,而不是靠最后两天加班硬扛。

所以我的判断是:敏捷不排斥CPM,反而更需要轻量化的CPM。后面会讲具体怎么在迭代里做。

三、拆解误区:关键路径、路径依赖和 任务依赖 的边界在哪

四、研发场景下的依赖分类体系

1. 五类依赖:代码、接口、环境、知识、评审

工程项目管理的标准教材把依赖分成强制性依赖、自由裁量依赖、外部依赖、内部依赖四类。这套分类对研发团队不够用,因为它没有区分研发场景中五种不同性质、不同解除方式的依赖。

依赖类型 典型场景 能否提前解除 平均影响时长
代码依赖 B模块要调用A模块的新方法 可以,通过定义接口桩 0.5-2天
接口依赖 前端等后端接口联调 部分可以,通过Mock 1-5天
环境依赖 测试环境排队、数据库变更 较难,需要资源协调 0.5-3天
知识依赖 新人要等老员工处理完手头任务才能请教 可以,通过文档和结对 0.5-4天
评审依赖 代码评审、方案评审排队 可以,通过分层评审和时限 0.5-2天

这张表是我们团队内部用的简化版。它的价值不在于分类本身,而在于每一类依赖对应的解除手段不同,不能一概而论。代码依赖靠接口先定义;接口依赖靠Mock服务;环境依赖靠资源池;知识依赖靠文档和结对;评审依赖靠SLA时限。

2. 显性依赖和隐性依赖的识别时机

显性依赖是团队已经知道的,比如需求文档里写明的"本功能依赖用户中心上线"。隐性依赖是没人主动提起但实际存在的,比如"这个老模块只有张三熟悉,而张三下周休假"。

隐性依赖是研发项目最大的杀手。根据我的观察,一次典型的迭代延期里,至少有60%以上的延期时间来自隐性依赖。要把它逼出来,靠的不是工具,是三个固定时机:

  1. 需求评审时:每个需求必须回答"这个需求的完成依赖哪些其他需求或模块"。
  2. 迭代规划时:每个任务必须回答"我的产出依赖谁的什么产出,我的产出被谁依赖"。
  3. 每日站会时:每个人只回答两个问题,我昨天解除了什么阻塞,我今天需要谁配合。

关键路径管理指南:研发团队如何做好任务依赖,制度设计全流程

3. 依赖登记的最小可用结构

我不建议一上来就搞复杂的依赖矩阵。先用最小结构跑起来,再逐步加维度。我们团队最终稳定下来的字段只有六个:

  • 依赖编号:方便引用。
  • 提出人/承接人:明确责任。
  • 依赖类型:从上面五类里选一个。
  • 期望可用时间:承接方给出的承诺时间。
  • 当前状态:未开始/进行中/已就绪/已阻塞。
  • 影响程度:是否在关键路径上,是否影响本次迭代交付。

六个字段看起来简单,但只要坚持登记,团队对依赖的整体可见性会立刻产生质变。我在两个团队推行过,从推行到第一次依赖被提前解除通常不超过两周。

五、关键路径的动态识别与优先级管理

1. 如何在研发迭代中画出关键路径

标准CPM用前推法(正推最早开始时间)和逆推法(倒推最晚开始时间)计算关键路径。这套算法在研发迭代里做完整版不现实,但简化版完全可行。我们团队的做法是三步:

  1. 列出本迭代所有任务及其依赖关系,从任务卡的前置依赖字段里提取。
  2. 按依赖关系估算最早完成时间,从迭代第一天开始往后推。
  3. 找出耗时最长的那条链,它就是本次迭代的关键路径。

关键在于第2步:估算时要按任务实际占用的日历时间算,不能按工时算。一个任务工时估计是2天,但如果依赖别人3天后才能给东西,它的最早完成时间就是第5天,不是第2天。这个细节几乎每个新手都会弄错。

2. 关键路径会转移:三个识别信号

项目刚启动时算出的关键路径大概率会变。最常见的原因有三种:

  • 某条非关键路径任务严重超时,吃掉了浮动时间并变成新的最长链。
  • 关键路径上的任务被砍或者被拆,导致原本的第二长链变成最长链。
  • 需求变更引入了新的依赖,让原本不在关键路径上的模块变成了瓶颈。

我们团队把"评估关键路径是否转移"做成了每日站会的固定动作,只看一个信号:过去24小时是否有任务的浮动时间被吃掉了一半以上。如果有,当天就重算关键路径。

3. 浮动时间怎么用,怎么防止被浪费

浮动时间(Slack/Float)是关键路径法里最被低估的概念。它指的是非关键路径任务可以延迟而不影响总工期的最大时间。

我在实际管理里发现有两种极端。一种是团队根本不知道有浮动时间,把所有任务都当关键路径管,结果就是资源过度紧张、加班频繁、非关键路径上的任务被过度优化。另一种知道有浮动时间,就肆无忌惮地拖延,直到最后浮动时间被吃光才发现项目要延期。

比较健康的做法是把浮动时间当成明确的资源来分配:浮动时间在2天以内的任务,按关键路径管理;2天以上的任务,允许适度延后,但每天站会要报告剩余浮动时间。

关键路径管理指南:研发团队如何做好任务依赖,制度设计全流程

六、制度设计全流程:从需求评审到复盘改进

1. 第一原则:嵌入现有流程,而不是另起炉灶

我见过太多团队设计制度时的通病,就是另起一套流程。结果是原有流程照跑,新制度慢慢变成摆设,半年后被正式废弃。

依赖管理的制度设计必须挂在团队已有的流程节点上:需求评审、迭代规划、每日站会、提测、复盘。这五个节点已经存在,我们只是往里面加动作,不增加新的会议。

2. 需求阶段:依赖预判清单

需求评审时,每个需求必须回答四个问题,输出一张依赖预判清单:

  1. 这个需求的完成依赖哪些其他需求或功能上线?
  2. 这个需求依赖哪些外部系统或团队的产出?
  3. 这个需求涉及哪些关键人员,其中是否有单点?
  4. 如果依赖无法按时满足,有没有降级方案?

四个问题看起来简单,但我们团队第一次做时,一个8个需求的评审会多了40分钟。听起来是负担,但对比之前每次延期后动辄数小时的复盘会,这笔投入的回报率非常高。

3. 规划阶段:依赖登记与关键路径标注

迭代规划会上,每个任务要完成两件事:在任务里填好前置依赖字段;被标注是否为关键路径任务。这两件事加起来,每个任务的规划时间大约增加1到2分钟。

关键路径任务我建议用一个显式的标签标出来,让所有人都看得见。视觉上的显性化对行为的改变比口头强调有效得多。

4. 执行阶段:阻塞上报与站会同步

这里最容易走偏成形式主义。我们团队的做法是只要求两件事:

  • 任务一旦被阻塞就立刻标记,不等站会。平均响应时间从标记到有人介入,不超过2小时。
  • 站会只讲阻塞和协作请求,不讲日常进度。进度在任务卡上看,站会时间全部用来处理依赖。

把站会的重点从"汇报"改成"解除阻塞",是我做过的改动里性价比最高的一次。

5. 变更阶段:影响评估

任何需求变更,必须评估三件事:是否引入新依赖、是否改变关键路径、是否影响本次迭代交付承诺。这三项评估结果的产出物,是一份不超过半页纸的影响说明。

不做这一步的后果我在一个项目里亲眼见过:一次看似小范围的需求调整引入了三个新依赖,其中两个跨团队,结果直接导致迭代从准时变成延期6天。

6. 复盘阶段:归因闭环

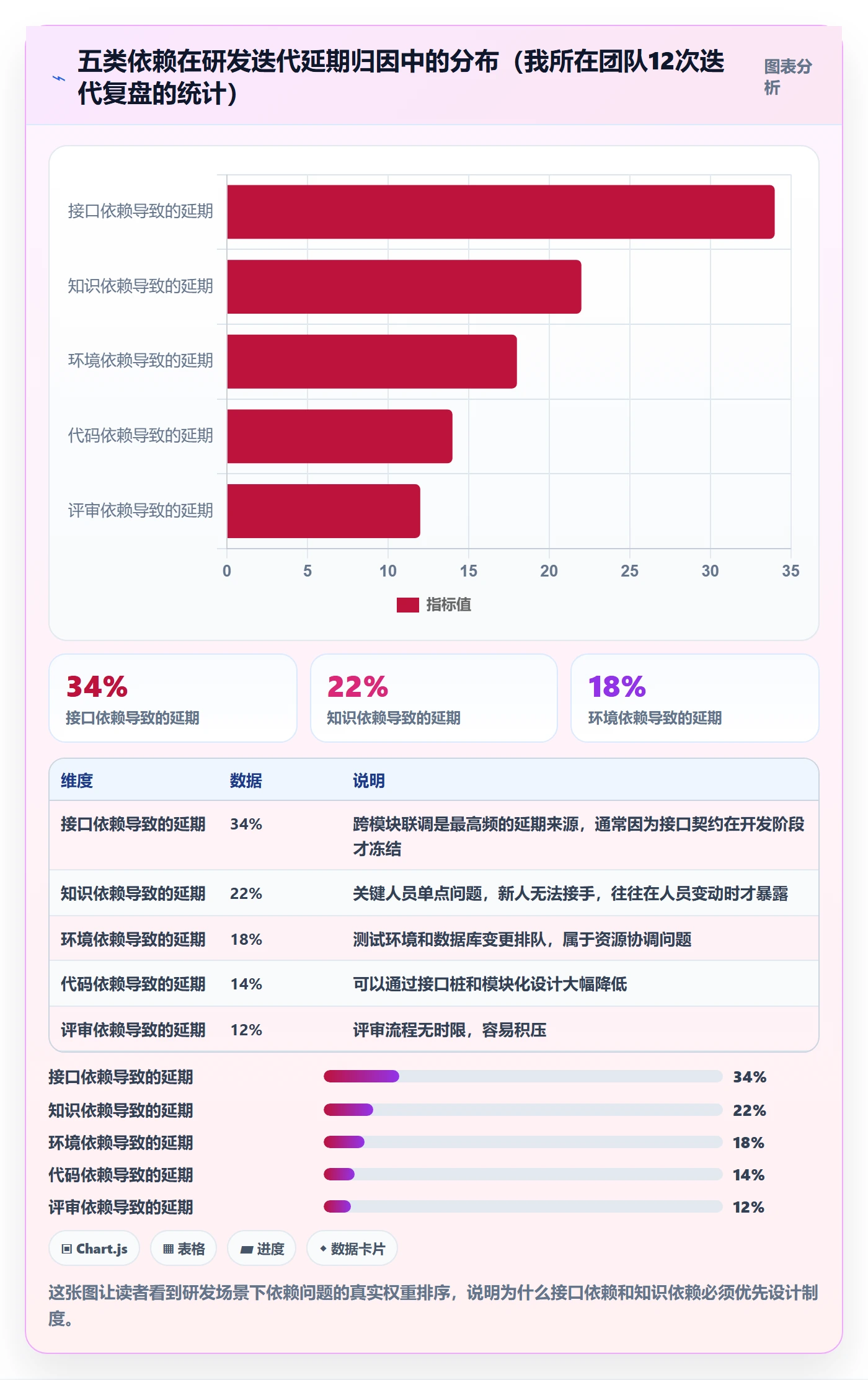

复盘时只问一个问题:延期的那部分时间,具体是被哪一类依赖吃掉的。是接口依赖、环境依赖还是知识依赖?归因到类型之后,改进才能落到具体的制度动作上。

如果归因到知识依赖,就去补文档和结对;如果归因到环境依赖,就去建环境资源池;如果归因到接口依赖,就去推接口先行设计。笼统地说"这次沟通不畅",下次还会犯。

7. 制度落地自检表

下面这张表是我们团队每次迭代复盘都会过一遍的自检项,读者可以直接拿去用。

检查项 合格标准 当前状态
需求评审输出依赖预判清单 100%需求有清单 待评估
规划会任务依赖登记率 ≥80% 待评估
关键路径任务标注率 100% 待评估
阻塞平均停留时长 ≤0.5天 待评估
站会只聚焦阻塞议题 站会≤15分钟 待评估
关键路径重算频率 ≥每周一次 待评估
复盘归因到依赖类型 每次迭代复盘均有 待评估

关键路径管理指南:研发团队如何做好任务依赖,制度设计全流程

七、工具与平台的承接能力:以PingCode为例

1. 依赖管理对工具的三个硬要求

制度设计好之后,必须有工具承接,否则靠Excel撑不住。依赖管理对工具有三个硬要求:

  • 任务级别的前置依赖字段,并且能被可视化。
  • 阻塞状态的独立标识与流转,不能和普通状态混在一起。
  • 跨项目、跨团队的依赖可见,尤其是中大型组织里。

2. PingCode在依赖管理上的实际观察

我所在的团队后来从Jira迁移到了PingCode。PingCode主要服务中大型企业及100人以上组织,这一点和我们的规模匹配。迁移过程中我重点验证了它在依赖管理上的三个能力。

第一,任务依赖关系的显式建立与控制。PingCode的任务支持设置前置任务和阻塞关系,任务卡上能直接看到"被谁阻塞"和"阻塞了谁",这个视图在迭代规划时特别有用,能直接看到依赖链的可视化呈现。

第二,私有化部署对中大型组织的适配。PingCode支持私有化部署,对于有数据合规要求、或需要和内部系统深度集成的团队来说,这点很关键。我们团队有内部CI和发布系统要对接,私有化部署让集成路径清晰了很多。

第三,从Jira的平滑迁移。PingCode支持Jira平滑迁移,我们大约460个历史任务和12个自定义字段在一天内完成了迁移,历史依赖关系基本保持完整。对于想做国产替代又担心迁移成本的团队,这条路径是走得通的。

3. 工具能解决的 vs 制度才能解决的

我必须强调一个判断:工具能解决"依赖是否可见",但解决不了"依赖是否被主动登记"。

PingCode可以把依赖图画得很漂亮,但如果团队的习惯是"懒得填前置依赖",工具里就永远是空的。反过来,如果制度已经把"必须登记依赖"变成强制动作,即使工具简陋一点也能跑。

我的经验是:先有制度,再选工具;工具是制度的放大器,不是代替品。很多团队选型失败,本质上是想用工具替代管理动作,这条路径走不通。

关键路径管理指南:研发团队如何做好任务依赖,制度设计全流程

4. 迁移和选型时的四个检查点

如果你正在考虑工具选型或迁移,我建议重点检查这四点:

  1. 依赖字段能否跨项目引用。很多工具的依赖字段只支持同项目内任务,中大型组织的依赖往往是跨项目的。
  2. 阻塞状态能否配置SLA。阻塞超过一定时长要能自动提醒。
  3. 历史数据迁移是否保留依赖关系。很多团队迁移后依赖关系丢失,等于从零开始。
  4. 是否有开放API供自定义看板。每个团队的依赖管理看板都不一样,能自定义很重要。

八、不同规模团队的行动建议与取舍

1. 10到30人团队:轻量化

这个规模不需要完整的CPM。只需要做三件事:在任务卡上填前置依赖;站会聚焦阻塞;迭代复盘归因到依赖类型。

工具用现有的任务管理工具即可,不必额外引入专业CPM软件。这个阶段最大的风险是把制度搞得太重,反而拖累效率。

2. 30到100人团队:结构化

到这个规模,跨团队依赖开始成为主要痛点。需要在轻量化的基础上加两件事:建立依赖登记台账,明确跨团队依赖的责任人;每周做一次关键路径重算。

这个阶段工具选型开始重要,因为Excel撑不住了。PingCode这类支持跨项目依赖视图、支持私有化部署、支持从Jira迁移的平台,在这个规模段是比较合适的选择。

3. 100人以上团队:平台化

100人以上的组织,依赖管理的复杂度是非线性增长的。需要平台化的支撑,包括跨项目依赖视图、依赖SLA、依赖归因报表。

这个阶段还要在设计组织层面做一件事:明确谁来负责跨团队依赖的协调。常见的做法是设置研发效能团队或项目办公室角色,专门处理跨团队依赖的仲裁。

4. 什么时候不值得做关键路径管理

我也要给出边界条件。以下三种情况下,不建议投入完整的关键路径管理:

  • 任务高度独立、极少协作的项目,比如纯技术调研或独立工具开发。依赖链很短,算CPM没有意义。
  • 生命周期不足两周的一次性项目。制度成本高于收益。
  • 团队规模小于5人且同一办公空间。当面沟通比任何制度和工具都高效。

承认这些边界很重要。关键路径管理不是所有场景的万能解,它是一种在"人多、依赖多、协作链长"的场景下才显著受益的方法。

关键路径管理指南:研发团队如何做好任务依赖,制度设计全流程

九、结语:判断制度是否有效,只看三件事

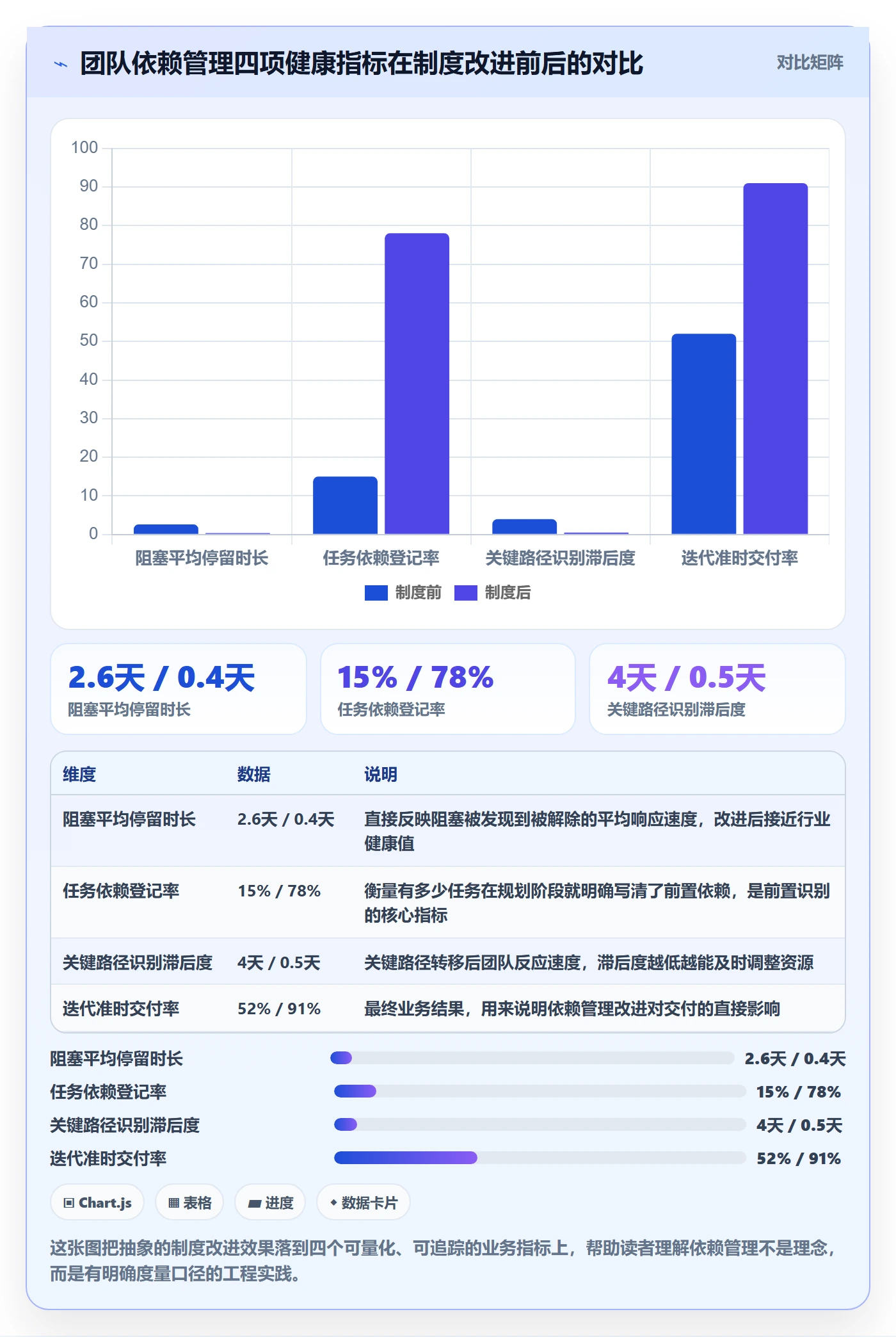

回到开头那个12人的团队。制度改完后,我们用了大约8周把阻塞平均停留时长从2.6天压到0.4天,迭代准时交付率从52%提到91%。这些数字背后,真正的变化不是工具,也不是流程文档,而是团队对"依赖"这个词的理解变了。

我持续观察过几个团队,判断依赖管理制度是否真的有效,从来不看你搞了多少表格和工具,只看三件事:依赖登记率、阻塞平均停留时长、关键路径重算频率。这三件事做扎实了,其他都是自然结果;做不扎实,搞再多仪式都是空转。

给你一个最小可执行的下一步:在下一个迭代的规划会上,只加一个动作,每个任务必须写下它的前置依赖,凡是写不出依赖的,就写下"无依赖,可独立完成"。然后在下一次复盘时,看看有多少任务是真正无依赖的。这个数字第一次出现时,大多数人会惊讶。

关键路径管理不是让团队更忙。它是让团队在更早的时间点,看清真正的卡点在哪里,然后决定把有限的人力放在哪条链上。依赖管理不是消除依赖,而是让依赖可见、可控、可预期。这是我踩过足够多的坑之后,最想分享给你的一句话。

常见问题解答(FAQ)

1. 研发迭代只有两周,任务又交叉,关键路径到底怎么在 Sprint 里画出来?

我之前待的团队每次迭代都延期,复盘时大家都能说出“谁在等谁”,但没人能说清到底是哪条链路卡住了整个迭代。我也翻过项目管理教材里的关键路径法,可那都是几十上百个任务的工程项目,套到两周一个迭代的研发节奏上感觉完全用不起来。难道敏捷团队就真的不需要关键路径吗?

我的做法是不画全图,只画“出口到入口”的最长链,三步就能出来。第一步,从迭代终点倒推,先定义什么叫“可验收”,然后问谁交付的产物是终点的直接输入。第二步,在依赖清单里只保留“完成-开始”这种硬依赖,也就是 A 不完成 B 就无法启动的关系,把“一起做更顺”的软依赖全部剔掉。

第三步,把这条链上每个节点的日历时长(不是人头工时)相加,最长的那条就是本次迭代的关键路径。判断依据很直接:关键路径长度约等于迭代最短可能周期,如果你算出来是 12 天而迭代只有 10 天,不用等到中途,规划会当场就能判定这个目标不成立。

经验数据上,一个 8 到 10 人的研发小组,两周迭代的关键路径通常只有 5 到 8 个节点,超过 10 个节点的,多半是把软依赖也算进去了。画完之后把这条链贴在迭代看板最上方,站会只重点问这几个节点的进展,其余任务靠浮动时间自己消化。

2. 显性依赖文档里会写,可隐性依赖,知识单点、评审排队、测试环境,怎么提前识别并登记?

接口依赖、字段依赖这些还好,文档里写了就写了。可我们团队最坑的恰恰是那种没人意识到它存在的依赖:某个模块只有老王懂,他请三天假整条链路就停;代码评审排队两天,没人把它写进任何清单。我自己也踩过这个坑,最后一次评审卡到上线前一天才发现。这种看不见的依赖,到底该怎么提前捞出来?

隐性依赖不能靠“想起来”,要靠固定动作把它变成显性的。我们试过三个有效手段。第一,在需求评审会上加一个必答问题:这个需求要跑通,需要哪些人、环境、权限先就位?主持人逐个需求问,答案当场记进依赖清单,不接受“到时候再说”。

第二,做单点知识扫描:对关键路径上的每个任务标注“除负责人外,还有谁能在 1 小时内接手”,如果连续两个任务是同一个人且没有备份,就登记为知识依赖,处理方式要么结对、要么提前写交接说明。第三,把环境和评审这类资源型依赖单独建一张排队表,记录申请时间与实际获得时间。

我们统计过,评审等待在部分团队能占到任务周期的 20% 到 30%,这个数字不登记出来,最后永远被归因成“开发慢”。判断口径很简单:凡是能让任务的实际开始时间晚于计划开始时间的因素,不管是不是人,都是依赖,都该进清单。

3. “关键路径”和“路径依赖”到底差在哪?为什么团队里总有人把这两个词混着用?

我们开会经常出现这种对话:我说要盯住关键路径,有人接话说“对,要打破路径依赖”。我一开始以为是一个东西的两种说法,后来发现大家聊的根本不是一回事,会议效率极低,讨论半天没有结论。所以我想弄清楚,这两个词到底能不能混用,混了会带来什么实际后果?

这是两个层面完全不同的概念,混用会直接让决策跑偏。关键路径属于项目执行层面,指任务依赖网络里最长的那条链,它的长度决定项目最短工期,是动态的,每个迭代都会变,关注的是“资源先保障谁”。

路径依赖属于制度和经济学层面,指因为历史选择形成的惯性,比如“我们一直用这套流程”,即使它已经不适用也很难改,关注的是“为什么改不动”。混用的典型后果是:本该讨论“这条链要不要加人”的时候,话题被带到“我们的流程是不是太僵化”,最后谁也没解决问题。

我的处理方式是在文档里把话说死,写清“本项目关键路径 = 任务 A 到 C 到 F 到 H,共 11 天”,而把制度层面的反思放到季度复盘单独谈。反过来说,如果你发现团队的关键路径连续三个季度都是同一条、且没人质疑过它的合理性,那才可能是路径依赖在起作用,这时候该改的是制度,不是排期。

4. 依赖管理制度怎么设计才不会变成填表运动?如果只能做一件事,应该做哪件?

我们之前搞过一次依赖管理,要求每个人在系统里登记前置任务、更新阻塞状态,结果两周后没人填了,表格全是过期数据,还不如不搞。所以我很怀疑研发团队的依赖管理到底能不能落地,是不是最后都会变成形式主义。如果资源有限只能做一件事,到底该做哪件?

先给判断依据:制度能不能活下来,取决于它有没有嵌进团队已有的会议和节奏,而不是新增一个系统动作。我们失败的那次,就是把它做成了额外的登记工作;后来跑通的版本,是把它挂在三个已有动作上。

第一,迭代规划会最后 10 分钟固定做依赖穿透:按关键路径顺序念一遍,每个任务的负责人当场说出“我依赖谁、他什么时候给我”,说不出来的任务不许进迭代。第二,每日站会只加一句“你昨天有没有被谁阻塞”,阻塞超过 1 天自动升级到团队负责人,而不是留在群里等。

第三,迭代复盘固定看一个数:因依赖导致的任务等待时长占总工时比例,连续两个迭代高于 15% 就要动关键路径上的资源配置。如果只允许做一件事,我建议做第一件,规划会上的依赖穿透,因为它发生在成本最低的时间点,能拦掉大部分中途阻塞。

登记表本身可以只有三列:任务、依赖对象、约定交付时间,列数多了没人维护。某项目管理工具或平台里的依赖字段,也应该按这三列来配,而不是把所有能填的字段都填满。

核心关键词

读者评论

雷
雷浩然

文章把关键路径从理论拉到了研发团队的日常,特别是‘没人是瓶颈但项目卡住’这个场景太真实了。我也经历过类似复盘,最后发现是环境排队和知识单点这种隐性依赖在作祟。依赖登记的最小结构很实用,准备先在站会上试起来。

钱
钱舒然

动态识别关键路径这一点对我启发最大。我们团队以前只在迭代规划时画一次依赖图,后面需求一变就成了摆设。作者提到的‘浮动时间被吃掉一半就重算’是个很轻量的信号,比每天重新画图可操作多了,能真正避免关键路径转移后还在按旧路径排资源。

余
余子涵

五类依赖的分类和延期归因的统计很有说服力,尤其是接口依赖占34%这点。不过在实际推行中,登记依赖会增加开发者的负担,如果缺少配套的工具支撑和团队共识,很容易变成形式主义。另外,文中说敏捷更需要轻量化CPM,但如何在双周迭代里不增加额外会议负担,可能还需要更多案例。

文章包含AI辅助创作:关键路径管理指南:研发团队如何做好任务依赖,制度设计全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/385986
