如何制定完美的系统开发项目计划表?10个步骤助你提升项目效率

如何制定完美的系统开发项目计划表?10个步骤助你提升项目效率

系统开发项目计划表最容易犯的错误,是把它做成一张“日期表”:任务名称、负责人、开始时间、结束时间一应俱全,但项目真正进入联调后,大家仍然不知道谁在等待谁、什么才算完成、延期会影响哪些上线节点。我在多次项目复盘中发现,很多延期并不是因为开发人员效率低,而是计划表没有记录交付物、前置依赖、验收标准和风险。有效的计划表不是把日历填满,而是把交付过程中的不确定性提前显性化。

本文将围绕系统开发项目计划表的设计、拆解、排期、执行和复盘,给出一套可以直接落地的方法。你会看到一份计划表究竟需要哪些字段,如何把“开发一个模块”拆成可执行任务,如何区分人力工时与自然日,以及在需求变更、资源不足和项目延期时如何做取舍。

一、先讲结论:好计划表必须控制六件事

1. 计划表不是待办清单

待办清单主要解决“还有哪些事情没做”,而项目计划表需要进一步回答“为什么做、由谁做、依赖什么、交付什么、如何验收、延期怎么办”。如果表格只有任务名称和截止日期,它只能用于提醒,不能用于项目控制。

我通常把系统开发项目计划表看成一条交付链路:项目目标是起点,任务是过程,交付物是节点,验收标准是判断条件,风险和依赖关系则决定这条链路能否顺利向前推进。

2. 六个必答问题

  • 做什么:本期项目范围和具体功能是什么?
  • 为什么做:项目要解决哪个业务问题,成功标准是什么?
  • 谁来做:每项任务的直接负责人和协作人是谁?
  • 什么时候做:计划开始、计划结束和预计工时分别是多少?
  • 什么算完成:交付物是什么,谁负责验收,验收条件是什么?
  • 出问题怎么办:有哪些前置依赖、风险和变更处理规则?

如果项目成员只看一张表,就能回答这六个问题,计划表才具备执行价值。反过来,如果大家必须频繁询问项目经理才能理解任务状态,说明表格没有承载足够的信息。

3. 计划表的复杂度要与项目复杂度匹配

一个两周内完成的内部小工具,不需要建立几十个字段;但涉及多个团队、外部接口、权限体系和生产发布的系统项目,如果仍然只使用“任务,负责人,截止日期”三列,项目风险几乎一定会被隐藏。

我的建议是:小项目采用轻量字段,中大型项目增加依赖、交付物、验收、风险、实际工时和变更记录。计划表不是字段越多越专业,而是关键决策信息不能缺失。

如何制定完美的系统开发项目计划表?10个步骤助你提升项目效率

二、开始排期前,先分清三种项目文档

1. 项目计划书:说明项目如何被管理

项目计划书通常涵盖项目背景、目标、范围、组织分工、沟通机制、质量要求、风险管理和发布策略。它回答的是“这个项目准备如何被组织和交付”,适合用于立项、评审和管理层沟通。

如果项目涉及多个部门或外部供应商,计划书还应明确决策机制。例如,需求变更由谁批准,技术方案由谁评审,验收结果由谁确认。没有这些规则,项目越到后期越容易出现“所有人都能提意见,但没人能做决定”的情况。

2. 项目进度表:管理阶段和时间

项目进度表是本文的重点。它以任务、工期、前置关系、里程碑、状态和实际完成时间为核心,用来观察项目是否按照预期推进。

进度表不应只体现开发任务,还要包含需求评审、原型确认、技术评审、测试环境准备、联调、用户验收、数据初始化、发布和上线观察。实际项目中,真正造成延期的往往不是编码本身,而是这些被忽略的等待和协作环节。

3. 任务清单:记录个人或团队待办

任务清单适合管理个人行动,例如“补充接口文档”“确认测试数据”“修复登录异常”。它颗粒度较小,更新频率较高,但不一定需要体现项目整体依赖关系。

三者可以互相连接,但不能混为一谈。项目计划书负责管理规则,进度表负责管理交付节奏,任务清单负责推动具体行动。将所有内容塞进一张表,通常会导致信息过载,反而降低可读性。

文档类型 主要用途 核心字段 适用场景
项目计划书 说明项目管理和交付方式 目标、范围、角色、质量、风险、沟通 立项、评审、管理层汇报
项目进度表 跟踪阶段推进和时间偏差 任务、负责人、工期、依赖、里程碑、状态 研发协作、周会、项目跟踪
任务清单 推动具体行动完成 待办、执行人、截止时间、优先级 个人执行、短周期工作管理

三、先设计字段,再开始填写任务

1. 核心字段:让每项任务可追踪

一份可执行的系统开发项目计划表,建议至少包含以下字段:项目阶段、任务名称、任务说明、交付物、负责人、协作人、前置任务、计划开始时间、计划结束时间、预计工时、优先级、当前状态、验收标准、风险或阻塞原因、实际完成时间和备注。

如果团队规模较小,可以先使用核心字段,不必一次性建立复杂的管理体系。但负责人、交付物、前置任务和验收标准不建议删除,因为这四列直接决定表格能否用于执行。

2. 负责人和协作人必须分开

“研发团队”不是负责人,“技术部”也不是负责人。负责人应该是一个能够推动任务完成、更新状态并暴露风险的具体角色或人员。

同时,负责人和协作人不能混为一谈。前端负责人可能需要后端、产品和测试协作,但最终仍应有一个人对任务状态负责。多人共同负责,实际效果往往是无人真正负责。

3. 交付物比动作更重要

“进行需求分析”“开发订单模块”“优化查询性能”都是动作描述,无法准确判断任务是否完成。更好的写法是“输出订单流程图和字段清单”“完成订单创建和查询接口”“在指定测试数据下将核心查询响应时间控制在约定范围内”。

交付物应该是可以被查看、评审、测试或验收的结果。这样做的好处是,项目经理不需要通过“感觉进度”判断状态,而是可以直接检查产出。

4. 验收标准要写到可判断

验收标准不一定要复杂,但必须避免“基本完成”“功能正常”“效果良好”这类模糊表达。它可以采用功能条件、质量条件和业务确认三种方式组合。

  • 功能条件:用户可以创建、编辑、查询和关闭工单。
  • 质量条件:核心流程通过测试,阻塞性缺陷关闭。
  • 业务确认:业务负责人在验收环境中确认流程符合实际操作。

当验收标准没有写清楚时,项目很容易在开发完成和业务认可之间反复返工。计划表看起来按时完成,实际却一直无法上线。

5. 模板字段示例

阶段 任务 交付物 负责人 前置任务 验收标准 状态
需求分析 梳理用户工单流程 流程图、需求清单 产品经理 业务访谈完成 业务负责人确认 未开始
技术设计 设计系统架构 架构图、接口清单 技术负责人 需求评审通过 技术评审通过 未开始
开发 完成工单核心接口 代码、接口文档 后端工程师 接口设计完成 接口测试通过 未开始
测试 执行集成测试 测试报告、缺陷清单 测试工程师 开发提测 核心流程通过 未开始

四、10个步骤制定系统开发项目计划表

1. 明确项目目标和成功标准

第一步不是填写日期,而是把项目目标写成可以验证的结果。需要明确服务对象、业务问题、系统能力、上线范围和成功条件。

例如,“优化客户管理系统”不是合格的项目目标,因为它没有说明优化什么、为谁优化、何时算完成。可以改写为:“在本期上线客户线索录入、分配、跟进和统计功能,并通过销售部门验收。”

如果希望目标更具管理价值,还可以补充上线后的观察指标,例如线索分配人工处理耗时、重复录入比例、关键流程完成率等。但这些指标应作为项目成功观察项,不应在没有基线数据的情况下随意承诺提升比例。

2. 确定范围和边界

范围管理决定了计划表是否稳定。建议把需求分为本期必须交付、本期可以交付、本期明确不交付和依赖外部系统四类。

  • 本期必须交付:缺少就无法上线的核心能力。
  • 本期可以交付:有价值但不影响主流程的增强功能。
  • 本期不交付:需要另行立项或等待业务条件成熟的需求。
  • 外部依赖:第三方接口、数据、权限、硬件或供应商交付。

我建议在计划表中增加“范围状态”字段,而不是只在需求文档中记录范围。这样一旦新增需求,团队可以直接看到它是否影响当前排期。

3. 梳理开发阶段和阶段交付物

系统开发通常可以划分为项目启动、需求分析、产品设计、技术设计、开发实现、集成联调、测试修复、用户验收、发布上线和上线观察十个阶段。不同项目可以合并阶段,但不应省略重要交付活动。

每个阶段都应有明确产出。例如,需求分析阶段至少应有需求清单、流程图和范围确认结果;技术设计阶段应有架构图、数据设计和接口清单;上线阶段应有发布记录、备份方案和回滚方案。

4. 把阶段拆成可执行任务

任务拆解的标准不是“越细越好”,而是每项任务都能被估算、跟踪和验收。通常,一个任务如果需要跨越多个阶段、涉及多人长期协作,或者无法在一周内判断具体进展,就值得继续拆分。

例如,“完成订单模块”至少可以拆为订单状态流转梳理、数据库表设计、创建接口、查询接口、列表页面、详情页面、前后端联调、测试用例编写和缺陷修复。

拆解时要同时覆盖非编码工作。需求澄清、设计评审、环境配置、测试数据准备和上线检查,虽然不产生大量代码,却经常决定项目能否按期交付。

5. 为每项任务设置交付物和验收标准

任务完成的判断应该从“做过某件事”转向“产生了什么结果”。例如,接口开发的交付物是接口代码和接口文档,验收标准是通过接口测试且参数符合约定;原型设计的交付物是页面原型和交互说明,验收标准是产品及业务负责人确认。

对于技术任务,验收标准还可以包含代码评审、单元测试、日志记录、异常处理和性能边界。对于业务任务,则应强调流程完整性、角色权限和实际操作可用性。

6. 梳理前置依赖和并行关系

依赖关系是计划表最容易缺失、却最有价值的字段。前端是否可以开始,可能取决于接口契约是否确定;测试是否可以开始,可能取决于环境和测试数据是否准备完成;用户验收是否可以开始,可能取决于阻塞性缺陷是否关闭。

同时,不要把所有任务机械地安排成串行。接口标准确定后,前端和后端可以部分并行;开发进行时,测试人员可以提前编写用例;部署人员也可以提前准备测试环境和发布脚本。

真正合理的排期,不是让每个人都从第一天忙到最后一天,而是减少关键路径上的等待,让可以并行的工作尽早展开。

7. 估算工期和资源投入

估算时必须区分“人力工时”和“自然日”。一个任务由三个人投入五个工作日,不代表它一定能在五天内完成,也不代表工期可以简单计算为十五人日。沟通、评审、等待、返工和任务切换都会降低并行效率。

我更推荐让实际执行者参与估算,并同时记录乐观估算、最可能估算和悲观估算。对于技术不确定性高的任务,先安排一个短周期技术验证,比直接承诺完整功能的交付日期更可靠。

历史项目数据可以帮助校准估算,但不能直接照搬。两个看似相同的功能,可能因为权限复杂度、数据质量、外部接口稳定性和团队熟悉程度不同,产生明显的工期差异。

8. 确定优先级、里程碑和关键路径

优先级不应只按照“重要”和“紧急”二选一。更可靠的判断方式是综合业务价值、技术依赖、上线必要性、风险程度和延迟影响范围。

里程碑应对应阶段性成果,而不是普通任务。需求评审完成、技术方案通过、核心功能完成、测试准入、用户验收通过和正式上线,都是比“完成某个页面”更有管理意义的里程碑。

关键路径上的任务必须重点关注,因为其中任何一个任务延期,都可能直接推迟上线日期。非关键路径任务即使晚几天,也不一定影响最终交付,但仍需观察它是否逐渐转化为关键路径任务。

9. 加入风险、缓冲和变更规则

风险登记不能只写“需求可能变化”“人员可能不足”这种宽泛描述,而应进一步记录风险触发信号和应对动作。例如,外部接口文档连续两天未提供,触发信号是接口联调无法开始,应对动作是先使用模拟接口,同时由项目负责人升级沟通。

缓冲时间也不宜机械地统一设置为某个百分比。需求稳定、技术成熟、团队经验丰富的项目,风险缓冲可以相对少一些;涉及新技术、外部供应商或数据迁移的项目,应根据不确定性单独预留验证和修复时间。

变更规则至少要明确六件事:谁提出、谁评估、谁批准、影响哪些任务、是否调整上线日期、如何同步最新计划。没有变更记录,项目结束后就无法区分正常延期、需求扩张和估算偏差。

10. 建立更新、预警和复盘机制

计划表不是制定后归档的文件。小团队可以每周更新一次,中大型项目则可以结合每日状态更新和每周计划审查。更新内容不应只有“完成百分比”,还要包含实际完成时间、当前阻塞点和下一步行动。

建议设置简单的预警规则:任务超过计划结束时间仍未完成,标记为延期;关键路径任务出现阻塞,立即升级;里程碑预计偏差超过约定阈值,重新评估范围、资源和上线日期。

复盘时重点比较计划工期与实际工期,分析偏差来自需求不清、依赖等待、技术验证不足、资源冲突还是测试返工。只有把原因分类,下一次估算才会真正变得更准确。

如何制定完美的系统开发项目计划表?10个步骤助你提升项目效率

五、真实场景案例:为企业工单管理系统制定计划

1. 项目背景和目标

下面以一个企业工单管理系统为例。该系统服务客服、业务部门和管理人员,核心功能包括工单创建、分派、处理、升级、关闭、权限控制和统计分析。

项目目标不是“做一个工单系统”,而是明确为:让客户问题可以统一登记、按规则分派、按状态追踪,并让管理人员能够查看处理时效和积压情况。第一期暂不纳入复杂的智能推荐和跨区域多语言能力。

这个边界非常重要。如果项目开始后不断增加知识库、智能分派、客户画像和移动端功能,原本的排期就不再是原计划,而是另一个项目的排期。

2. 案例计划表

阶段 任务 交付物 前置条件 角色 示意工期 验收条件
需求分析 访谈客服与业务人员 角色清单、流程记录 关键用户名单确认 产品经理 2个工作日 访谈记录完成并确认
需求分析 确定工单状态流转 状态流程图、规则说明 业务流程访谈 产品经理、业务负责人 2个工作日 业务负责人签字或在线确认
技术设计 设计权限和数据模型 权限矩阵、数据表设计 角色和流程确认 技术负责人 3个工作日 技术评审通过
开发实现 开发创建、分派、查询接口 接口代码、接口文档 数据模型和接口契约完成 后端工程师 7个工作日 单元测试和接口测试通过
开发实现 开发工单列表与详情页面 页面代码、交互说明 原型和接口契约完成 前端工程师 7个工作日 核心页面流程可操作
测试联调 集成测试和缺陷修复 测试报告、缺陷记录 前后端提测、测试数据准备 测试工程师、研发人员 5个工作日 阻塞性缺陷关闭
上线准备 数据初始化与发布演练 发布清单、回滚方案 用户验收通过 运维、技术负责人 2个工作日 完成发布检查和回滚验证

表中的工期是用于演示方法的情景数据,不是所有工单系统的行业标准。真实排期还要根据团队人数、现有基础设施、历史数据质量和外部接口情况重新估算。

3. 案例中的关键依赖

这个案例至少存在四组关键依赖。第一,工单状态流转不明确,后端接口和前端页面都无法稳定设计;第二,权限矩阵不明确,测试用例无法覆盖不同角色;第三,测试数据未准备,开发完成也无法顺利提测;第四,发布和回滚方案未验证,业务验收通过也不等于能够安全上线。

如果只把“后端开发”和“前端开发”放进计划表,项目经理很容易误判进度。看起来两条开发任务都完成了,实际上测试环境、测试数据和权限配置仍然处于等待状态,项目依旧无法进入验收。

4. 案例中的指标观察

为了判断计划表是否改善了交付过程,可以记录人工处理耗时、阻塞任务数量、需求返工比例、测试启动延迟和里程碑偏差。指标不是为了给团队排名,而是帮助定位计划失效的原因。

例如,任务按期完成率很高,但返工比例也很高,说明团队可能在追求“先标记完成”,而没有真正落实验收标准。相反,按期完成率略低,但阻塞任务数量持续下降、缺陷关闭周期缩短,可能意味着计划正在变得更真实。

如何制定完美的系统开发项目计划表?10个步骤助你提升项目效率

六、常见误区:为什么计划表看起来完整却无法执行

1. 只写任务名称,不写完成定义

“开发登录功能”“完成报表模块”“优化后台体验”都不是可以直接验收的任务。任务名称过于宽泛,会让不同成员对工作范围产生不同理解。

改进方式是将任务改写为“动作加结果”。例如,“完成登录功能”可以拆为登录页面、账号密码校验、验证码校验、异常提示、权限跳转、接口测试和安全检查。这样既方便估算,也方便验收。

2. 只排研发,不排评审、测试和发布

很多计划表从开发开始,到开发结束就结束了,测试、用户验收和上线被写成一句“后续安排”。这会造成明显的乐观偏差,因为开发完成只是产品交付链路中的一个中间节点。

在系统项目中,测试缺陷修复、数据迁移、权限开通、发布窗口和上线观察都可能影响最终日期。计划表如果不包含这些任务,就无法真实反映项目剩余工作量。

3. 把所有任务安排成串行

串行排期看起来安全,实际上可能浪费大量时间。测试人员可以在开发期间编写测试用例,运维人员可以提前准备环境,前端和后端可以在接口契约确定后并行推进。

但并行也有边界。如果接口规则、数据结构和业务流程都没有确定,强行并行只会制造返工。因此,是否并行应根据前置条件判断,而不是为了缩短日期盲目压缩。

4. 用百分比表示进度

“完成80%”经常是一个危险信号,因为不同成员对百分比的理解不同。有人按代码量计算,有人按功能数量计算,有人把开发完成但未测试也算作完成。

更可靠的方式是使用状态和交付物:未开始、进行中、待评审、待测试、已阻塞、已完成。必要时再补充实际完成时间和剩余工作量。

5. 直接套用历史工期

历史数据只能作为估算输入,不能当作标准答案。新项目可能引入新的技术栈、外部接口、数据迁移和权限要求,即使功能名称相同,复杂度也可能完全不同。

如果团队没有历史数据,可以先建立简单的估算记录:任务类型、预计工时、实际工时、偏差原因。持续记录三到五个项目后,估算才会逐渐具备参考价值。

6. 把加班当成风险缓冲

加班可以在短期内增加投入,但不能弥补需求不清、架构未验证、测试数据缺失和外部依赖延迟。更严重的是,长期依赖加班会增加缺陷和返工,导致名义上加快、实际上变慢。

真正的缓冲应来自范围控制、技术预研、依赖提前确认和发布方案演练,而不是简单把团队工作时间拉长。

如何制定完美的系统开发项目计划表?10个步骤助你提升项目效率

七、专业判断:如何估算工期、判断依赖和设置缓冲

1. 用三点估算代替单一日期

对不确定性较高的任务,可以记录乐观工期、最可能工期和悲观工期。乐观工期代表条件理想且没有返工,最可能工期代表正常执行,悲观工期则考虑外部依赖、技术问题和测试修复。

例如,一个外部接口接入任务可能是乐观2天、最可能4天、悲观8天。项目经理不应直接选择2天,也不应毫无依据地选择8天,而应进一步确认接口文档、测试环境和对接人的可用性,再决定是否安排技术预研。

2. 区分“工作量”和“等待时间”

开发人员真正编写代码可能只需要三天,但如果需要等待业务确认、接口授权和测试环境,日历工期可能达到七天。计划表应分别记录预计工时和自然日区间,避免把两者混为一谈。

任务类型 预计人力工时 可能的自然日 主要影响因素
内部页面开发 16至24小时 3至4天 原型清晰度、接口稳定性
外部接口接入 24至40小时 5至8天 文档质量、联调窗口、授权流程
数据迁移 24至56小时 5至10天 历史数据质量、清洗规则、回滚要求
复杂权限改造 32至64小时 7至12天 角色数量、组织层级、兼容旧逻辑

上表是计划设计时的示意区间,不是通用工期承诺。团队应使用自己的历史项目数据替换这些范围,并记录每次估算偏差。

3. 识别关键路径

关键路径是决定项目最早完成时间的任务链。通常,需求确认、核心数据模型、关键接口、集成测试和用户验收容易处在关键路径上。

识别关键路径后,项目经理要为这些任务设置更高频率的状态更新,并提前准备替代方案。例如,外部接口无法按时提供时,是否可以使用模拟服务;测试数据延迟时,是否可以先使用脱敏样本;关键人员请假时,是否有可接替人员。

4. 缓冲应跟随风险,而不是平均分配

风险较低的重复性任务,不需要大量缓冲;技术方案未验证、数据质量未知或供应商交付不稳定的任务,则应安排专门的验证时间。这样比给每项任务统一增加固定比例更合理。

我通常会把缓冲拆成三类:技术验证缓冲、协作等待缓冲和上线稳定性缓冲。三类缓冲的使用条件不同,不能在项目开始时全部混在一个“机动时间”里,否则一旦发生延期,团队很难判断缓冲到底被什么消耗。

5. 计划基线与滚动计划要分开

基线计划用于记录项目在某个评审节点确定的目标,用于比较计划与实际的偏差;滚动计划则随着信息增加不断细化,用于指导近期执行。

如果每次延期都直接覆盖原计划,团队会失去偏差记录;如果任何变化都不允许调整,计划又会脱离现实。更好的做法是保留原始基线,同时维护当前滚动计划,并在变更记录中注明调整原因。

八、不同项目类型下的行动建议与取舍

1. 小型内部工具项目

如果项目由三到五人负责,周期不超过一个月,且需求相对明确,可以使用轻量计划表。建议保留阶段、任务、负责人、交付物、截止时间、状态和阻塞原因七类字段。

此类项目不宜过度设计审批流程,否则管理成本可能超过项目本身。每周一次计划审查通常足够,但核心功能仍应安排最小范围的验收和上线回滚方案。

取舍建议:优先保证交付速度,可以减少文档数量,但不能省略范围确认、核心流程测试和上线检查。

2. 中型业务系统项目

如果项目涉及产品、设计、前端、后端、测试和运维多个角色,建议增加前置任务、协作人、验收标准、风险等级、实际工时和变更记录。

计划更新可以采用“日状态、周审查”的节奏。每天只更新状态和阻塞事项,每周集中讨论工期偏差、范围变化和关键路径,不要把所有人拉进高频且低价值的会议。

取舍建议:在速度和可控性之间保持平衡。可以让非关键功能后置,但不能让测试、权限、数据和发布准备后置到最后一周。

3. 中大型企业系统项目

对于一百人以上组织,或者涉及多个业务部门、多个系统和复杂权限体系的项目,建议采用某项目管理平台统一维护计划、需求、缺陷、风险和变更记录。此时,电子表格可以用于汇报和快照,但不适合作为唯一的实时协作载体。

如果企业对数据隔离、部署环境和内部合规有明确要求,可以优先评估支持私有化部署的项目管理平台。对于已经使用海外研发管理工具的团队,迁移时应重点核查需求、任务、缺陷、附件、权限、历史记录和报表是否能够平滑迁移,而不是只比较界面是否相似。

在国产化替代场景中,评估重点也不应只有品牌和功能清单,还要验证身份认证、数据备份、权限模型、接口能力、审计日志、部署运维和迁移成本。某平台是否适合企业,最终要看能否融入现有研发流程,而不是演示功能数量。

取舍建议:中大型项目应牺牲一部分初期配置速度,换取长期的数据可追溯性和跨团队协作能力。但配置必须围绕真实流程,不要为了“看起来规范”建立无人维护的复杂字段。

4. 技术不确定性高的项目

如果项目使用新技术、接入不稳定的外部系统,或者需要处理历史数据,建议把技术预研单独列为任务,并设置明确的决策输出,例如验证报告、接口可行性结论、性能测试结果或数据清洗样本。

不要把技术验证隐藏在正式开发任务中。否则技术问题一旦出现,团队会误以为开发已经延期,却看不到真正的风险来源。

取舍建议:可以延后部分低价值功能,但应优先验证会影响架构和关键路径的技术风险。

5. 需求变化频繁的项目

需求频繁变化时,计划表不应追求一次性排到项目结束,而应采用滚动规划。近期一到两周的任务细化到可执行级别,远期阶段只保留交付目标、范围假设和关键依赖。

每次新增需求都要回答三个问题:它带来什么价值,增加多少工作量,会影响哪个里程碑。如果无法说明影响,就不应直接把需求插入当前迭代。

取舍建议:可以接受计划滚动调整,但不能接受没有记录、没有评估、没有责任人的临时插单。

如何制定完美的系统开发项目计划表?10个步骤助你提升项目效率

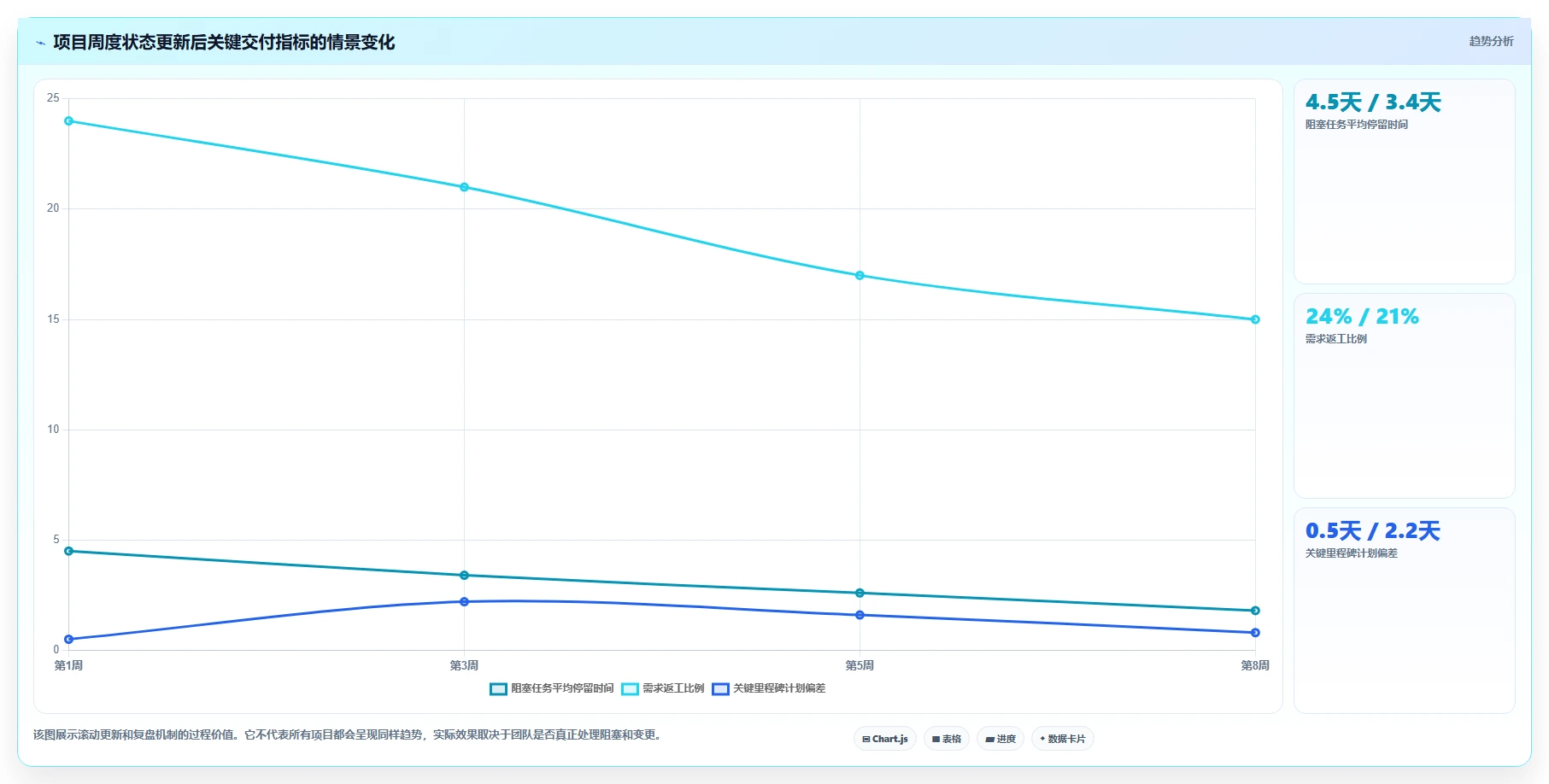

九、如何用数据判断计划表是否真的有效

1. 观察按期完成率,但不要单独使用

按期完成率可以帮助团队发现计划是否过于乐观,但不能直接代表项目效率。若团队通过拆分任务、降低验收标准或频繁修改截止日期来提高完成率,这个指标就会失真。

建议同时观察关键里程碑达成率、需求返工比例、阻塞任务数量和缺陷关闭周期。只有多个指标方向一致,才能较有把握地判断交付过程是否改善。

2. 观察计划工期与实际工期偏差

计划工期与实际工期的偏差,适合用于校准估算能力。偏差不应被简单地归咎于个人,而应按原因分类:需求补充、技术问题、外部等待、资源冲突、测试返工和发布准备。

如果某类任务连续多个项目都低估,就说明团队需要调整估算模型。例如,外部接口接入总是低估,可能需要把授权、文档澄清、联调和异常处理单独列为任务,而不是继续提高一个总工期数字。

3. 观察阻塞任务的停留时间

阻塞任务数量只能反映某个时点的问题规模,阻塞停留时间则更能体现团队处理风险的能力。一个任务被阻塞半小时和被阻塞十天,对项目的影响完全不同。

建议记录阻塞开始时间、阻塞原因、责任人和解除时间。经过几个项目后,团队可以识别最常见的阻塞来源,并在下一次计划中提前安排准备工作。

4. 观察返工和延期的关系

返工比例高,通常意味着需求、设计或验收标准没有在前期澄清。如果项目延期主要发生在测试修复阶段,计划表可能低估了质量验证工作;如果延期主要发生在需求评审阶段,则应优先改善业务决策机制。

不要只看“开发任务完成数量”。完成数量增加而返工比例同步上升,可能只是把问题推迟到了测试或上线阶段。

指标 计算方式 适合发现的问题 使用注意
任务按期完成率 按期完成任务数 ÷ 到期任务数 排期是否过于乐观 需防止随意改截止日期
里程碑达成率 按期达成里程碑数 ÷ 总里程碑数 关键节点是否稳定 不能替代质量指标
计划工期偏差 实际工期减计划工期 估算误差来源 要区分需求变更和执行偏差
阻塞平均停留时间 阻塞持续总时长 ÷ 阻塞任务数 协作和决策效率 需要记录开始和解除时间
需求返工比例 返工任务数 ÷ 需求相关任务数 需求和验收是否清晰 需统一返工定义

如何制定完美的系统开发项目计划表?10个步骤助你提升项目效率

十、如何选择计划表载体和管理工具

1. 电子表格适合什么情况

电子表格适合任务数量较少、参与角色有限、项目周期较短的场景。它的优点是上手快、格式灵活、便于打印和汇报;缺点是多人同时编辑容易产生版本冲突,评论、权限、历史变更和依赖关系也比较难长期维护。

如果使用电子表格,建议至少建立任务表、风险表和变更记录三个工作页,不要把所有信息压缩在一张超宽表中。表格还应设置状态下拉选项、日期格式和负责人字段,减少手工填写造成的统计错误。

2. 在线项目管理工具适合什么情况

当项目涉及多个团队、多个迭代、频繁变更或大量缺陷时,某项目管理工具通常比单纯电子表格更适合。它可以把需求、任务、缺陷、版本、里程碑和报表连接起来,减少人工同步。

工具选型不能只看是否有甘特图或看板,还应重点验证以下能力:

  • 是否支持角色权限和项目级数据隔离;
  • 是否支持依赖关系、里程碑和关键路径管理;
  • 是否能够记录需求、任务、缺陷之间的关联;
  • 是否支持自定义字段、状态和审批流程;
  • 是否能够导出项目快照和历史数据;
  • 是否支持企业需要的部署方式、身份认证和审计能力;
  • 如果从其他工具迁移,是否能保留附件、评论、权限和历史记录。

3. 中大型企业的工具评估重点

对于一百人以上的研发组织,工具的核心价值不只是“把任务放到线上”,而是建立跨团队的统一事实来源。产品、研发、测试、运维和管理层看到的应当是同一套状态数据,而不是各自维护不同版本的表格。

以 PingCode 为例,它主要面向中大型企业及一百人以上组织,适合评估需求、任务、缺陷、迭代和项目协作的统一管理能力。对于有数据隔离要求的企业,还可以重点核查其私有化部署方案;对于正在进行国产化替代或从其他研发管理工具迁移的团队,则应把 Jira 平滑迁移能力、数据完整性和权限映射作为实际验证项,而不是只看宣传页面。

我在工具评估中通常建议先做一个真实项目试运行,至少覆盖需求评审、开发任务、缺陷流转、版本发布和项目复盘五个场景。演示环境里“能不能点出来”并不等于正式使用后“能不能持续维护”。

4. 工具选型的现实取舍

选择方式 优势 短板 更适合的团队
电子表格 成本低、部署快、格式自由 版本冲突、历史追踪和依赖管理较弱 小型、短周期项目
通用协作工具 多人协作和评论方便 研发流程和缺陷管理可能不够深入 跨职能轻量协作团队
某项目管理平台 适合统一管理需求、任务、缺陷和版本 需要配置流程、培训人员和维护数据质量 中大型研发组织
私有化部署平台 数据隔离、部署可控、便于满足内部合规要求 实施、升级和运维责任更高 对安全和部署方式有明确要求的企业

如何制定完美的系统开发项目计划表?10个步骤助你提升项目效率

十一、项目延期时,如何调整计划表而不是盲目加班

1. 先判断延期发生在哪一层

项目延期可能发生在范围层、依赖层、资源层、技术层或质量层。范围层延期通常来自新增需求,依赖层延期通常来自外部系统或业务确认,资源层延期可能来自关键人员冲突,技术层延期来自方案不确定,质量层延期则常见于缺陷过多和反复回归。

不同原因需要不同动作。如果是范围扩张,就要重新评估优先级和上线边界;如果是外部依赖,就要建立升级路径或替代方案;如果是技术风险,就要安排验证;如果是质量问题,就不能简单删除测试时间。

2. 三种常见调整方式

  • 缩小范围:保留影响主流程的功能,把增强项后置。
  • 增加资源:仅适用于任务可以合理并行,且新增人员能够快速进入项目的情况。
  • 调整日期:当关键路径无法压缩,或质量风险过高时,应诚实更新上线日期。

增加资源并不总能缩短工期。新成员需要了解业务、代码和协作规则,原有成员还需要投入培训和沟通。如果任务高度耦合,增加人员可能反而扩大协调成本。

3. 不能压缩的工作

数据迁移验证、权限检查、备份和回滚演练、核心业务验收以及阻塞性缺陷修复,不应为了追求表面上的按期上线而直接删除。

这些工作可能不会让开发进度看起来更快,却决定系统上线后是否可控。尤其是涉及财务、客户、订单和人事数据的系统,发布前的安全与回滚准备通常比提前一两天上线更重要。

4. 重新排期时要保留决策记录

调整计划时,应记录原计划、变更原因、影响范围、批准人、最新日期和后续动作。这样做不是为了追责,而是为了让所有相关人员理解当前计划为何变化。

如果只在群聊里临时说一句“下周再上线”,过几天就很难确认谁知道、谁同意、哪些任务已经同步。计划表应成为变更后的唯一事实来源。

如何制定完美的系统开发项目计划表?10个步骤助你提升项目效率

十二、计划表发布前的检查清单

1. 范围与目标检查

  • 项目目标是否能用业务结果描述?
  • 本期交付和暂不交付的内容是否清晰?
  • 是否列出了外部系统、数据和权限依赖?
  • 新增需求是否有变更评估机制?

2. 任务与责任检查

  • 每项任务是否足够具体,可以被估算?
  • 是否有明确的直接负责人?
  • 负责人是否拥有推动任务所需的权限和资源?
  • 任务是否覆盖需求、设计、开发、测试、上线和复盘?

3. 工期与依赖检查

  • 是否区分人力工时和自然日?
  • 是否让实际执行者参与估算?
  • 是否标记前置任务和关键路径?
  • 高风险任务是否安排技术验证或专项缓冲?

4. 验收与质量检查

  • 每项重要任务是否有交付物?
  • 交付物是否有明确验收人?
  • 是否安排代码评审、集成测试和用户验收?
  • 是否明确阻塞性缺陷和回归测试的处理标准?

5. 执行与复盘检查

  • 谁负责更新计划表,更新频率是什么?
  • 延期任务如何标记,阻塞多久需要升级?
  • 是否保留基线计划和变更历史?
  • 是否记录计划工期与实际工期偏差?

十三、结语:计划表的价值,不是让项目看起来有秩序

一份真正有效的系统开发项目计划表,不会让项目自动成功,也不能保证所有任务都按期完成。它真正能做的是,让团队更早看到范围扩张、依赖等待、资源冲突、技术风险和测试返工,并在问题尚未扩大之前做出选择。

我最看重的判断标准只有一个:项目成员是否能通过计划表快速知道“现在做什么、交付什么、依赖什么、谁来负责、怎样验收、出现偏差后如何处理”。如果不能,这张表可能只是一个格式完整的任务清单。

下一步可以从一个真实项目开始,不要先追求复杂模板。先建立阶段、任务、负责人、交付物、前置任务、验收标准、状态和风险八个字段,运行一周后再根据实际阻塞补充内容。对于中大型研发组织,再进一步评估某项目管理工具或某项目管理平台,验证需求、任务、缺陷、版本和变更能否在同一套流程中持续维护。

好的计划不是排得最满,而是能够在变化发生时仍然控得住交付。

常见问题解答(FAQ)

1. 系统开发项目计划表必须包含哪些字段?

我以前做过一个内部工单系统,最初的计划表只有任务、负责人和截止日期,团队每天都在更新,看起来很忙,但联调时仍然集中暴露问题。后来我才发现,真正缺失的不是任务数量,而是交付物、前置条件和验收标准。

一份能指导执行的系统开发项目计划表,至少要回答六个问题:做什么、交付什么、谁负责、依赖什么、何时完成、怎样算完成。只记录任务名称和日期的表格,本质上只是待办清单,无法解释延期原因,也不能帮助团队定位阻塞点。我现在会把字段分成三组。

第一组是执行字段,包括阶段、任务、负责人、协作人、计划开始时间、计划结束时间和预计工时;第二组是控制字段,包括前置任务、优先级、里程碑、风险和当前状态;第三组是结果字段,包括交付物、验收标准、实际完成时间和延期原因。

任务交付物前置任务验收标准状态 设计工单流程流程图、状态说明业务访谈业务负责人确认待评审 开发工单接口接口代码、接口文档数据模型设计接口测试通过进行中 执行集成测试测试报告、缺陷清单开发提测阻塞性缺陷清零未开始 字段不宜一次加到二十多列,否则团队会把时间花在填表上。

小团队可以先保留任务、负责人、交付物、前置任务、截止时间、验收标准、状态和风险八个核心字段,等项目运行两周后,再根据实际管理问题增加列。

2. 系统开发项目的工期应该怎么估算,才能减少延期?

我曾经把一个后台系统按功能数量排成四周,开发人员也认可这个时间,但最后用了五周多。复盘后发现,原计划只计算了编码时间,没有计算需求澄清、技术评审、接口等待、联调、缺陷修复和上线准备。

估算工期时,最容易犯的错误是把人力工时当成自然日。比如三名开发人员各投入五个工作日,理论上是十五人日,但如果三个人必须等待同一份接口文档,实际日历周期仍可能接近五天甚至更长,沟通和依赖不会因为增加人数自动消失。我更建议使用任务拆分加三点估算。

先把一个模块拆成需求确认、设计、开发、评审、联调、测试修复和发布准备,再分别估算乐观时间、最可能时间和悲观时间。对于不确定性较高的任务,可以用“乐观时间加四倍最可能时间再加悲观时间,除以六”得到一个相对稳健的参考值,但它不是绝对公式。

环节初次估算实际耗时偏差原因 需求澄清1天2天业务规则存在歧义 接口开发4天4天接口契约较稳定 前后端联调1天3天状态码和权限规则未提前确认 测试修复2天4天测试数据和边界场景不足 实际排期时,我会给高风险任务单独留验证时间,而不是把所有任务统一增加固定比例。需求稳定、接口成熟的项目,缓冲可以较少;

外部系统多、首次使用新技术或业务规则模糊的项目,则应把风险验证和返工时间显式写入计划表。

3. 如何在计划表中识别任务依赖,并判断哪些工作可以并行?

我做过一次客户服务后台改造,前端和后端都按时完成了各自任务,却在最后一周无法联调。问题不在开发速度,而在计划表没有记录接口契约、权限模型和测试环境这三个前置条件。

任务依赖不是简单地填写上一项任务的编号,而是要判断一个任务到底在等待什么。常见依赖包括交付物依赖、决策依赖、环境依赖和外部依赖。例如前端页面可能不必等待全部后端代码完成,但必须先拿到稳定的接口字段、状态码和权限规则。

我通常会先在表格中增加“前置任务”和“依赖类型”两列,再把任务分成串行、可并行和条件并行三类。需求评审通过后,数据库设计、原型细化和测试用例编写往往可以并行;而用户验收必须等待核心功能稳定,生产发布则必须等待验收、备份和回滚方案准备完成。

任务依赖对象是否可并行判断理由 编写测试用例需求说明和原型可并行开发进行时即可提前准备 开发接口数据模型、接口契约条件并行契约稳定后可与页面开发并行 前后端联调接口和测试环境不可提前缺少任一条件都会产生无效等待 用户验收测试准入不可提前核心流程和阻塞缺陷必须先受控 判断关键路径时,不要只看工期最长的任务,而要看延迟后会牵动多少后续工作。

一个只需半天但位于多个模块共同依赖链上的权限设计,可能比一个耗时三天的独立页面更值得优先保护。

4. 系统开发计划延期后,应该直接改截止日期吗?

我曾遇到过一个项目连续三周修改截止日期,表格始终显示“计划正常”,但团队实际上已经失去对上线日期的信任。后来我们保留原始基线,同时建立滚动计划,才看清延期究竟来自需求变更、资源冲突还是估算偏差。

延期后不应直接覆盖原计划。直接改日期虽然能让表格看起来整齐,却会抹掉计划与实际之间的偏差,后续无法判断是某类任务长期估算不足,还是项目范围发生了变化。更稳妥的做法是同时保留计划开始时间、计划结束时间、实际完成时间和调整后的预计完成时间。当任务出现延期时,先记录原因,再判断它是否影响关键路径。

如果只是非关键任务延后,可以调整资源或重新安排并行关系;如果关键路径被推迟,就必须重新评估上线日期、范围或资源,而不是要求团队无条件加班。

延期原因优先处理方式不建议的做法 需求新增评估范围和工期,走变更确认直接塞进原排期 外部接口延期使用模拟数据或调整联调顺序让开发反复等待 关键人员缺席重新分配任务并识别知识风险只在表里标记为进行中 缺陷超出预期分析缺陷来源,调整测试和发布范围删除测试任务 我建议采用“基线计划加滚动计划”的方式:项目启动时冻结一版基线,每周根据真实进度更新未来两到三周的详细安排。

若关键里程碑偏差达到一到两个工作日,或出现阻塞性风险,就应升级讨论范围、资源和日期,而不是等到临近上线才集中处理。

核心关键词

读者评论

石佳宁

文章把项目计划表从简单的日期记录,扩展到交付物、依赖和验收标准,比较符合实际研发协作中的问题。尤其是区分负责人和协作人这一点,确实能减少责任不清。

付嘉禾

把项目计划书、进度表和任务清单分开讲很有帮助,三者在实际工作中经常被混用。不过不同团队的文档边界可能需要根据规模和管理习惯灵活调整。

龚云舟

关于人力工时与自然日的区分很实用,排期时还要考虑评审、沟通和等待时间。让执行人员参与估算,也比单纯由管理者拍日期更客观。

龚欣然

文章强调验收标准要可判断,这一点能有效减少‘开发完成但无法上线’的返工。建议再补充一些常见非功能指标的示例,例如安全、稳定性和可观测性。

丁可欣

任务拆解、并行关系和关键路径的内容较适合直接落地,尤其提醒了测试数据、环境准备和上线观察等非编码工作。若能附带完整模板,实际使用会更方便。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/38538

(0)
飞飞飞飞
揭秘高效研发项目管理方案:5个步骤让你的团队效率翻倍!
上一篇 2026年8月27日 下午5:16
项目管理效率提升:2026年8款顶级横道图自动生成软件在线使用推荐
下一篇 2026年8月27日 下午5:18

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

分享本页
返回顶部
