揭秘高效研发项目管理方案:5个步骤让你的团队效率翻倍!

揭秘高效研发项目管理方案:5个步骤让你的团队效率翻倍!

研发团队效率低,通常不是因为成员不够努力,而是因为前端在等接口、后端在等需求确认、测试在等可用版本,项目经理则把大量时间花在催进度和重复同步上。所谓“效率翻倍”,不应理解为让每个人加倍工作,而应理解为减少等待、返工、重复沟通和风险晚暴露。我在研发项目复盘中反复看到:当团队把这四类损耗降下来,即使不增加人手,交付稳定性也会明显改善。

一、先讲核心结论:研发效率翻倍,靠的不是催得更紧

1. 效率问题首先是流动问题

很多管理者把研发效率理解为“单位时间完成了多少任务”,于是看到进度落后,就要求成员加快编码、增加会议或延长工作时间。但研发工作不是流水线,任务能否顺利流动,取决于目标是否清楚、依赖是否提前识别、验收标准是否明确,以及问题能否在早期暴露。

一个开发人员每天工作八小时,并不意味着八小时都在产生有效交付。如果其中两小时用于等待接口,半小时用于确认需求,另一小时用于修复因理解偏差导致的返工,那么真正用于有效产出的时间可能只有一半左右。继续催促,只会让团队更快地进入错误方向。

我更倾向于把研发效率拆成四个损耗项:

  • 等待损耗:任务被依赖、审批、环境或资源卡住。
  • 返工损耗:需求理解不一致、技术方案不稳或验收标准变化导致重复开发。
  • 协作损耗:信息分散在聊天、邮件和会议中,成员无法获得同一版本的事实。
  • 风险损耗:技术、质量、供应商和发布风险直到项目后期才暴露。

因此,一套有效的研发项目管理方案,至少要完成五件事:先定义交付结果,再拆成可执行任务;随后管理角色依赖和协作节奏;接着建立变更与风险机制;最后用数据复盘,而不是凭感觉判断团队状态。

揭秘高效研发项目管理方案:5个步骤让你的团队效率翻倍!

2. 五个步骤必须形成闭环

单独做任务看板,不能解决目标不清;单独开每日站会,也不能解决需求反复;单独引入指标,还可能把团队带入“为了数字而工作”的误区。五个步骤的价值在于前后相连:

  1. 用项目目标卡定义“交付完成”。
  2. 用任务拆分把目标转化为可验收工作。
  3. 用依赖和协作机制减少等待。
  4. 用风险、变更和质量门禁控制不确定性。
  5. 用过程与结果指标验证改进是否有效。

真正的管理重点不是让所有任务都显示为“进行中”,而是让尽可能多的任务能够顺畅地从“待开始”流向“可验收”。如果一个团队的进行中任务很多,却很少完成,通常说明任务拆得过大、依赖没有理顺,或者团队同时启动了过多工作。

二、背景和真实场景:为什么团队越忙,项目越容易延期

1. 一个典型的研发项目是怎样失控的

下面是我经常用于项目诊断的典型场景,数据为情景模拟,但过程在中大型研发组织中十分常见。

某企业计划在八周内上线一套面向客户的订单协同功能,参与者包括产品、后端、前端、测试、运维和业务代表。项目启动会上,产品经理展示了需求原型,研发负责人完成了人员分配,项目经理建立了进度表。表面上看,项目已经具备了开始条件。

第一周,后端发现订单状态规则还没有最终确认,前端先用临时数据开发页面。第二周,业务部门增加了批量处理和权限控制需求,产品认为只是“小调整”,没有重新评估范围。第三周,前后端开始联调,却发现接口字段定义与原型不一致。第四周,测试环境尚未准备完成,测试人员只能检查部分静态页面。

到了第六周,项目看板上有大量任务标记为“已完成”,但真正可以交给业务验收的功能很少。测试集中发现权限漏洞、异常流程缺失和数据兼容问题,研发人员开始连续修复,原定八周的项目最终在第十周才勉强上线。

这个案例的关键不在于谁没有努力。每个角色都完成了自己理解范围内的工作,但项目整体仍然延期。问题出在局部完成没有形成端到端交付:页面完成不等于功能完成,代码提交不等于版本可测,测试通过也不等于业务能够验收。

揭秘高效研发项目管理方案:5个步骤让你的团队效率翻倍!

2. 研发项目中最容易被忽略的三个事实

第一个事实是,研发任务之间往往不是并行关系,而是链式依赖。产品规则没有确认,开发就只能假设;接口没有稳定,前端就只能搭临时方案;测试环境没有准备,缺陷就无法及时发现。

第二个事实是,项目后期的返工成本通常高于前期澄清成本。启动阶段多花一个小时确认验收规则,可能避免开发阶段数小时的修改,也可能避免测试阶段跨角色重新讨论。

第三个事实是,很多团队用“任务数量”代替“交付价值”。任务数量增加,会让进度表看起来很充实,却不能回答客户最关心的问题:本次版本到底能不能解决业务问题。

3. 先区分三种不同的延期

计划延期是排期本身不合理,例如没有考虑技术验证、测试周期和发布窗口。这类问题需要重新估算和调整范围。

执行延期是任务已经具备开始条件,但负责人未能按计划完成。这类问题需要分析工作量、优先级、人员能力和并行任务数量。

协作延期是成员都在工作,但彼此等待或反复确认。这类问题通常不能靠加人解决,必须改善依赖清单、决策记录和变更机制。

如果把三种延期混在一起,项目经理很容易采取错误措施:把计划问题归咎于个人,把协作问题变成加班,把范围失控包装成“团队执行力不足”。

三、常见误区:这些做法看起来努力,实际上会降低效率

1. 误区一:用更多会议解决更多问题

会议不是协作机制本身,只是协作机制的一种载体。没有明确议题、输入材料和输出责任的会议,往往只会增加信息噪声。尤其是研发项目中,如果每个人都重复汇报“昨天做了什么”,却没有集中处理阻塞事项,会议结束后项目状态并不会改变。

有效会议应当回答三个问题:哪些事项已经形成结果,哪些事项阻塞了下一步,哪些决策需要在今天完成。对于纯信息同步,可以通过项目平台、任务评论或短消息完成,不必让所有角色同时参加。

2. 误区二:把所有任务都排得越满越好

排期过满会让项目表看起来很精确,但研发工作存在技术不确定性、缺陷修复和外部依赖,完全没有缓冲的计划几乎必然失真。一个成员同时承担多个紧急任务,还会产生上下文切换,导致每项工作都处于半完成状态。

我通常会建议团队限制同时进行的高优先级任务数量。与其让十项工作同时开始,不如让三到五项工作尽快完成并进入验收。减少在制品数量,往往比要求每个人加快速度更有效。

3. 误区三:把需求变更当成产品灵活性的证明

研发项目不是不能变更,而是不能无成本地变更。新增需求可能影响数据模型、接口协议、测试范围、上线方案和培训材料。如果只在聊天里说一句“顺便加上”,最终就会由研发团队承担隐性成本。

合理的做法不是拒绝所有变化,而是将变化显性化。每次变更至少记录影响范围、预计增加的工作量、风险变化,以及需要推迟或删除的原计划事项。

4. 误区四:只看完成率,不看完成质量

任务按期完成率高,并不一定代表项目健康。如果团队为了保持完成率,把大任务拆成大量没有独立价值的小任务,或者把未完成事项提前标记为完成,指标反而会掩盖问题。

完成率必须与返工率、缺陷修复周期、版本准时发布率和业务验收通过率一起观察。只有这些指标方向一致,才能说明效率改善不仅是表面速度变快。

5. 误区五:先采购工具,再思考流程

工具可以让信息更集中、状态更透明,但它不能替管理者定义目标,也不能代替团队进行范围取舍。如果团队还没有明确“什么叫完成”,换工具后只会更快地产生一批格式统一但价值不清的任务。

我建议先用一张纸或一个简单表格跑完一次项目流程,再决定是否需要更强的项目管理平台。工具选型应当服从组织复杂度,而不是反过来让团队适应复杂工具。

揭秘高效研发项目管理方案:5个步骤让你的团队效率翻倍!

四、专业判断逻辑:先判断问题类型,再选择管理方法

1. 用四个问题定位效率损耗

在调整流程之前,我会先要求项目经理连续观察一到两周,而不是立即推出一套复杂制度。观察重点可以浓缩为四个问题:

  • 任务为什么没有开始?是目标不清,还是前置条件没有满足?
  • 任务为什么反复修改?是需求变更,还是验收标准不明确?
  • 任务为什么完成后仍然不能交付?是缺少测试、环境、文档,还是存在跨模块依赖?
  • 风险为什么总在后期出现?是没有登记,还是登记后没有责任人和截止日期?

这四个问题能帮助团队避免“头痛医头”。例如,如果主要问题是需求确认慢,就应该缩短决策链路;如果主要问题是测试阶段返工,就应让测试和开发更早参与验收设计;如果主要问题是外部系统不稳定,就要安排模拟接口或替代方案,而不是单纯催促研发。

2. 根据项目不确定性选择管理节奏

需求稳定、技术成熟、交付节点明确的项目,可以采用阶段计划和里程碑管理,重点关注范围、工期和质量门禁。

需求变化快、用户反馈频繁的项目,需要采用较短迭代周期,把大目标拆成可验证的小版本,重点关注优先级、反馈速度和变更成本。

技术探索性强的项目,不适合一开始承诺过细的功能排期,应先设置技术验证节点,明确“验证成功、验证失败和继续探索”的判断标准。

涉及多个部门、供应商或系统的项目,需要把依赖管理放在核心位置。此时最重要的不是看板颜色,而是能否及时看到谁在等待谁、等待多久,以及等待对关键路径造成了多大影响。

项目特征 主要风险 建议管理重点 不宜优先做的事
需求稳定、技术成熟 计划偏差和质量遗漏 里程碑、验收标准、质量门禁 频繁更换迭代节奏
需求变化快 范围膨胀和优先级冲突 短周期交付、变更评估、用户反馈 一次性锁死数月详细计划
技术探索性强 方案不可行和估算失真 技术验证、风险前置、阶段性决策 承诺过细的功能工期
跨部门依赖多 等待、信息断层和责任模糊 依赖清单、升级规则、决策记录 只用个人日报追踪状态

3. 不要把效率指标当成个人绩效尺子

研发项目指标的第一用途,是帮助团队发现系统问题,而不是给个人排名。把代码行数、关闭任务数或提交次数直接用于个人评价,容易诱发拆任务、赶提交和隐藏风险等行为。

更稳妥的做法是以团队或项目为观察单位,结合质量和业务结果分析。例如,任务按期完成率下降,可能是需求变更增加;返工率上升,可能是验收标准不清;阻塞平均时长增加,可能是决策链路过长。

指标应该用于提出问题,而不是直接替代问题分析。数据告诉我们哪里异常,复盘才告诉我们为什么异常。

五、五个步骤的具体落地方案

1. 第一步:建立项目目标卡,先定义什么叫完成

项目目标卡不应写成口号,而要写成可验收结果。一个合格的目标卡,需要让产品、研发、测试和业务代表对范围形成相同理解。

字段 错误写法 可执行写法
项目目标 优化订单流程 将人工订单分派改为系统自动分派,并支持异常订单提醒
交付范围 完成相关功能 包含规则配置、批量处理、权限校验和操作记录
非目标范围 后续再说 本期不包含历史订单迁移和移动端改造
验收标准 功能可用 核心场景通过测试,异常场景有提示,业务代表完成验收

我建议在项目启动阶段强制写清“非目标范围”。这一步看似是在限制需求,实际上是在保护项目。很多延期并非因为核心功能复杂,而是因为团队不断把“顺手做一下”的内容加进了当前版本。

目标卡还要明确关键时间点,包括需求冻结时间、技术方案评审时间、联调开始时间、测试窗口、发布窗口和业务验收时间。节点之间应当存在逻辑关系,而不是简单地把日期填满。

2. 第二步:把需求拆成可验收任务

需求拆分至少要经过“业务目标,功能模块,执行任务”三个层次。直接把一条需求分给一名开发人员,通常无法表达前后端、测试、数据和发布之间的关系。

例如,“上线批量订单处理功能”可以拆成以下任务:

  • 确认批量处理的业务规则和最大处理量。
  • 设计批量接口和错误返回结构。
  • 完成页面选择、提交和结果展示。
  • 完成权限校验与操作日志。
  • 准备正常、重复、部分失败和超时场景的测试用例。
  • 完成性能验证、灰度方案和回滚检查。

每一项任务都需要有负责人、交付物、截止时间、前置依赖和验收标准。没有交付物的任务,很容易在状态汇报中被解释成“已经做了不少”;没有验收标准的任务,则会在测试阶段重新定义。

需要注意的是,任务拆分并不是越细越好。如果一个任务只能产生零散动作,无法独立判断进展,拆得过细反而增加管理成本。通常,一项任务应当能在几天到一周内形成可检查结果,具体周期还要结合团队规模和技术复杂度决定。

揭秘高效研发项目管理方案:5个步骤让你的团队效率翻倍!

3. 第三步:建立依赖清单,让等待被看见

研发项目中最危险的状态不是“任务未开始”,而是“任务看起来在进行,但实际上正在等待”。为了识别这种隐性阻塞,项目经理应维护一份独立的依赖清单,而不是把所有信息埋在任务评论或聊天记录中。

依赖事项 依赖对象 承诺时间 当前状态 受影响任务
订单状态规则确认 产品与业务 周二 待确认 接口设计、测试用例
测试环境部署 运维 周四 进行中 前后端联调、回归测试
第三方接口联调 供应商 周五 存在延期风险 支付异常流程、上线验证

依赖清单必须包含四类信息:谁负责提供前置条件、何时提供、当前是否存在风险,以及如果延期会影响什么。只记录“待处理”没有意义,因为它没有形成可追踪责任。

我建议设置简单的升级规则。例如,阻塞超过一个工作日由项目经理提醒;超过两个工作日需要责任人说明原因和替代方案;超过三个工作日则进入项目风险评审,决定调整范围、改变顺序或升级决策。

在跨部门项目中,这条规则尤其重要。没有升级机制时,成员往往会反复私聊等待对象,项目经理也只能被动收集消息。明确升级时限后,团队才会把等待当作项目风险,而不是个人之间的“帮忙”。

4. 第四步:建立变更与风险机制,把问题前置

风险登记表不是为了让项目文件看起来完整,而是为了提前做决策。每项风险至少要有发生概率、影响程度、应对措施、负责人和截止时间。

风险描述要尽量具体。例如,“接口可能有问题”无法执行;“供应商预计周五提供接口,但当前尚未完成鉴权方案,可能影响下周联调”才足以支持行动。

需求变更也要遵循轻量化流程。变更评估不必写成复杂审批,但应至少回答以下问题:

  • 新增或修改了什么范围?
  • 会增加多少开发、测试和发布工作量?
  • 是否会改变数据结构、接口或安全边界?
  • 如果本期加入,哪项原计划需要推迟?
  • 谁有权确认这次变化的优先级?

如果一个需求变化不影响工期、质量和资源,可以快速纳入;如果影响关键路径,就必须在范围、时间、资源或质量之间做取舍。不做取舍的变更,最终一定会以延期、加班或质量下降的形式付账。

5. 第五步:用指标复盘,而不是凭感觉评价效率

初期不要追踪二十多个指标。对于大多数研发团队,我建议先从以下六项开始:

  • 任务按期完成率:计划在周期内完成的任务占比。
  • 阻塞平均解决时长:从标记阻塞到恢复推进的平均时间。
  • 需求变更率:周期内发生范围或验收变化的需求占比。
  • 返工任务占比:因理解、设计或质量问题重新处理的任务占比。
  • 版本准时发布率:按计划窗口完成发布的版本占比。
  • 业务验收通过率:首次进入验收后通过的需求或功能占比。

这些指标应当在团队层面观察,并结合项目背景解释。比如,需求变更率降低了,但业务验收通过率也降低,可能说明团队为了控制变更而过早冻结了需求;任务按期完成率提高,但返工率同步提高,则说明团队可能在用“先完成、后修复”的方式维持表面进度。

揭秘高效研发项目管理方案:5个步骤让你的团队效率翻倍!

六、工具与平台怎么选:以中大型研发组织的实际约束为例

1. 100人以上组织为什么更需要统一项目事实

当研发组织超过100人,项目通常不再是一个产品经理和几名开发人员之间的简单协作。此时可能同时存在多个产品线、共享测试资源、跨团队技术依赖、统一发布窗口和多层管理汇报。

如果仍然依赖个人表格、聊天消息和分散文档,项目状态会出现三个版本:项目经理认为已经完成,开发认为代码已提交,业务认为功能还不能使用。组织规模越大,信息不一致带来的成本越高。

这类团队可以考虑使用更完整的研发项目管理平台,将需求、任务、迭代、缺陷、测试、发布和度量放在同一套可追踪体系中。以PingCode为例,它更适合中大型企业及100人以上组织使用,并支持私有化部署;对于已有 Jira 使用习惯的团队,也可以评估 Jira 平滑迁移方案,降低国产替代过程中的切换阻力。

不过,平台不是流程的替代品。上线前仍应先明确任务状态、完成定义、权限边界和指标口径。否则,平台只会把原本分散的混乱信息集中到一个地方。

2. 选择项目管理平台时,我会重点看什么

评估维度 需要确认的问题 适合中大型组织的判断标准
流程承载能力 能否覆盖需求、任务、缺陷、测试和发布? 不同团队可配置流程,但关键字段和口径能够统一
权限与组织管理 能否隔离项目、部门和敏感信息? 支持多组织、多项目、角色权限和审计要求
部署方式 是否支持企业内部部署? 对数据安全、合规和内网环境有要求时支持私有化部署
迁移成本 历史项目和用户习惯能否延续? 支持从既有 Jira 等系统迁移,并保留关键数据关系
度量能力 能否从任务数据得到真实交付指标? 可查看周期、阻塞、返工、缺陷和版本发布等指标
推广成本 一线成员是否愿意持续使用? 核心操作简单,字段不过度膨胀,能够嵌入现有工作习惯

如果组织只是三到五个人的单一项目团队,一个共享表格可能已经足够;如果组织有多个项目、跨部门依赖和合规要求,则应优先考虑权限、数据治理和跨项目视图。平台选型的关键不是功能数量,而是能否让关键事实被持续记录、被正确理解并用于决策。

揭秘高效研发项目管理方案:5个步骤让你的团队效率翻倍!

3. Jira迁移或国产替代时,不能只迁任务名称

如果团队原本使用 Jira,迁移时最容易忽略的是数据关系。只把任务标题、负责人和状态迁过去,并不等于完成迁移。历史评论、附件、版本、迭代、关联缺陷、字段含义和权限结构,都会影响后续使用。

我建议采用分阶段迁移:

  1. 盘点历史项目,区分必须迁移、只读保留和可以归档的数据。
  2. 统一状态、字段和优先级,清理长期无人维护的自定义配置。
  3. 选一个非关键项目做试迁移,验证数据完整性和使用习惯。
  4. 让产品、研发、测试和管理者分别验证自己的关键场景。
  5. 保留一段时间的只读回查窗口,再逐步关闭旧系统写入。

迁移的真正目标不是“换一个界面”,而是借迁移机会清理流程债务。如果旧系统里有三十种状态、十几种优先级和大量无人维护字段,原样复制只会把历史负担延续下去。

七、具体案例与数据观察:一个八周项目怎样找回交付节奏

1. 案例背景与初始问题

以下案例为匿名化情景演示,数据用于说明分析方法,不代表某一家企业的公开实测结果。项目团队共32人,包括产品、研发、测试、运维和业务代表,目标是在八周内完成订单协同模块升级。

项目启动时,团队有三个明显问题:需求入口不统一,变更通过聊天消息提出;任务按角色分派,但没有维护依赖关系;测试集中在最后两周,导致缺陷和需求理解问题同时爆发。

项目第二周的状态数据如下:

观察项目 数值 管理含义
计划任务数量 86项 任务总量较多,但部分任务没有独立交付物
进行中任务 39项 在制品数量偏高,存在并行过多问题
明确阻塞任务 7项 实际阻塞可能被低估,因为团队没有统一标记规则
已发生需求变化 14项 部分变化尚未评估对工期和测试的影响
可供测试版本 1个 开发进度与测试准备没有形成连续流动

2. 采用五步方案后的调整动作

第一步,项目经理和产品负责人重新编写目标卡,删除本期不影响核心业务结果的三个扩展功能,并将权限、异常处理和日志记录纳入验收标准。

第二步,团队把86项任务重新拆分为更小的交付单元,补充前置依赖和验收人。原本“完成订单模块”的大任务,被拆成规则确认、接口、页面、权限、异常流程、测试和发布检查等多个相互关联的任务。

第三步,建立依赖清单,把业务规则确认、测试环境、第三方接口和数据库变更列为重点跟踪事项。阻塞超过两个工作日必须在项目例会上作出处理决定。

第四步,所有新增需求进入变更记录。产品可以提出变化,但必须说明它会影响哪一项原计划,项目负责人据此决定纳入当前迭代、替换同等工作量事项,还是进入下一版本。

第五步,团队每周查看任务按期完成率、阻塞解决时长、返工占比和业务验收通过率。项目复盘不再讨论“大家是否辛苦”,而是追踪等待和返工发生在哪里。

3. 数据变化应该怎样解读

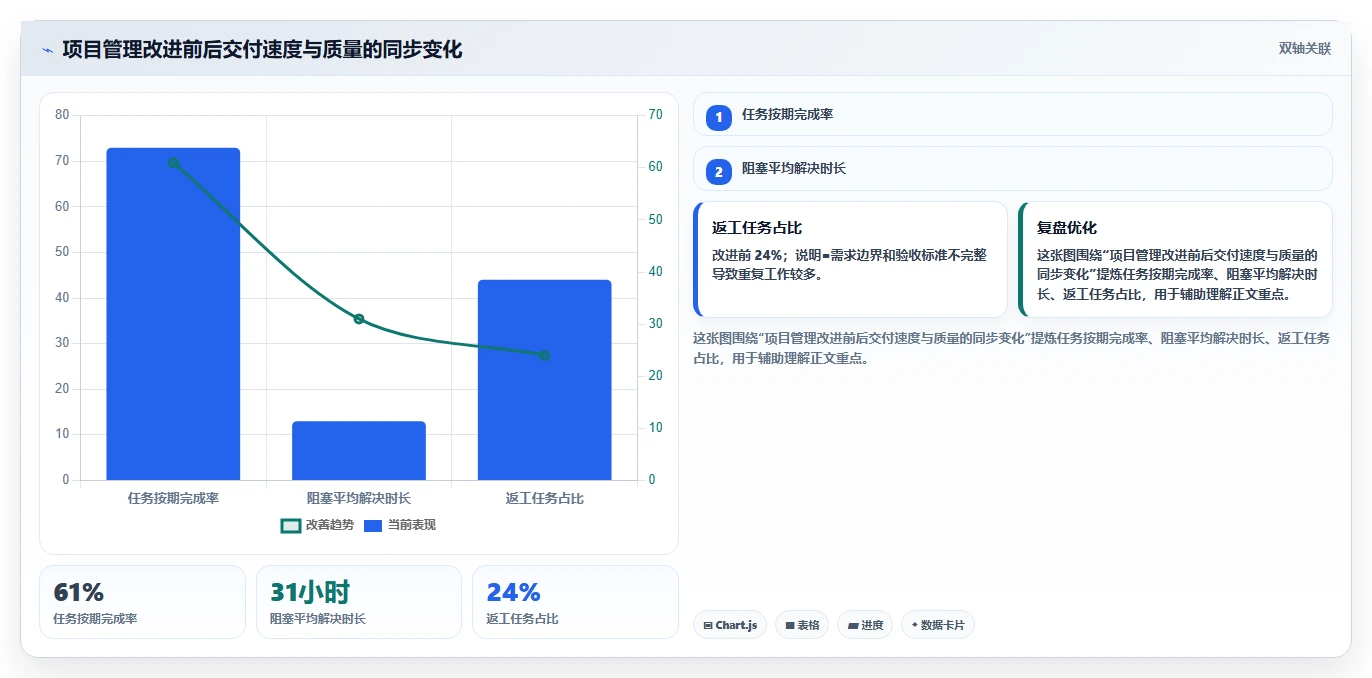

经过三个迭代周期的情景推演,项目的任务按期完成率从61%提升到82%,阻塞平均解决时长从31小时降至13小时,返工任务占比从24%降至12%。需要强调的是,这组数据是模拟观察,用于展示指标之间的关系,不能被理解为任何方案的固定效果。

更重要的变化不是某一个数字,而是项目经理能更早回答问题:哪些任务正在等待、哪些需求发生了变化、哪些风险已经影响关键路径、哪些功能还没有达到业务验收条件。

揭秘高效研发项目管理方案:5个步骤让你的团队效率翻倍!

八、不同团队情况下的行动建议与取舍

1. 小团队:先追求透明,不要一开始引入复杂治理

五到二十人的团队,通常不需要复杂的审批链和多层报表。最优先的动作是建立一份统一任务清单,给每项任务补充负责人、交付物、截止日期和验收标准。

小团队可以每天花十分钟查看阻塞事项,每周完成一次轻量复盘。对于需求变化,直接在任务中记录原因和影响,不必设计过多表单。

这类团队的主要取舍是:宁可少记录几个字段,也不要让成员因为流程太重而绕开系统。只要关键事实能够被持续记录,管理基础就已经建立。

2. 50人左右的团队:开始管理依赖和资源冲突

当团队扩大到多个小组后,个人之间的直接沟通会逐渐失效。此时应建立统一需求入口、跨团队依赖清单和版本发布节奏。

项目经理需要关注共享资源,例如架构师、测试环境、发布窗口和数据工程人员。如果多个项目同时争夺同一资源,单个项目看起来都合理,组织层面却可能出现整体拥堵。

这类团队的主要取舍是:不能再完全依赖灵活沟通,但也不应把所有事项都升级成审批。建议只对影响范围、关键路径或生产风险的变化设置正式评估。

3. 100人以上组织:优先解决跨项目治理

中大型研发组织需要关注的不只是单个项目进度,还包括项目之间的依赖、人员负载、版本冲突、质量趋势和组织级风险。此时,统一的研发项目管理平台更有价值。

可以评估PingCode等平台,用于承载需求、任务、缺陷、测试、迭代、发布和度量数据。对于有内网、合规或数据主权要求的企业,私有化部署是重要评估条件;对于原本使用 Jira 的组织,则应重点验证迁移能力、数据完整性和使用习惯延续。

但大型组织的最大风险是治理过度。字段过多、状态过细、审批过长,都会让一线成员转向线下协作。平台治理应保留少量组织级标准,同时允许不同产品线在局部流程上保持差异。

4. 探索型项目:不要承诺虚假的精确排期

技术路线尚未验证时,项目经理不应要求团队给出看似精确的功能完成日期。更好的做法是设置技术验证任务,例如验证数据量、性能、兼容性或第三方接口可行性。

技术验证需要提前定义输出:验证成功意味着什么,验证失败如何处理,是否存在替代方案,以及何时做继续投入或停止探索的决定。

这类项目的取舍是:牺牲早期排期确定性,换取后期更少的重大返工。对于高不确定性项目,这是更可靠的管理方式。

5. 强合规项目:流程完整性优先于局部速度

金融、医疗、能源等场景,研发项目除了交付功能,还需要满足审计、权限、变更留痕、测试证据和发布审批要求。此时不能简单套用“减少流程”的原则。

正确做法是区分必要控制和重复控制。代码评审、测试证据、权限审批和发布回滚方案属于必要控制;重复填写相同信息、多人手工汇总相同数据,则应通过平台集成和自动化减少。

这类项目的取舍是:短期流程成本可能更高,但可以降低合规风险和生产事故成本。项目管理不只是追求更快,也要追求可追溯和可恢复。

揭秘高效研发项目管理方案:5个步骤让你的团队效率翻倍!

九、两周启动清单:不要等流程完美才开始

1. 第一天:统一目标和边界

召开一次不超过九十分钟的项目启动会,输出项目目标卡。会议必须明确业务目标、交付范围、非目标范围、验收标准、关键节点和最终负责人。

如果会议结束后仍然存在“这个功能是不是本期做”“谁负责最终确认”“什么状态算完成”等问题,项目就不应直接进入全面开发。

2. 第二天:完成任务拆分和依赖识别

将需求拆解成可以在几天到一周内形成结果的任务,补充负责人、交付物、前置依赖和验收人。同步建立依赖清单,优先标记影响关键路径的事项。

3. 第三天:建立风险和变更记录

把已经发生的需求变化、尚未确认的业务规则、可能延期的外部接口和测试资源冲突写入风险或变更记录。每项记录必须有责任人和下一步动作。

4. 第四天至第十天:只盯交付和阻塞

每日同步不需要长篇日报,只要记录四项内容:已完成事项、下一步交付、当前阻塞和计划影响。项目经理的主要工作不是收集漂亮的状态,而是帮助团队消除等待。

如果某项任务连续多天处于“进行中”,应追问它是否过大、是否存在隐藏依赖,或者是否已经完成了部分可交付结果。长期进行中的任务,是项目风险最直接的信号之一。

5. 第十一天至第十四天:检查指标并做第一次复盘

两周后不要急于评价个人表现,先查看任务按期完成率、阻塞时长、返工占比和需求变更数量。然后选择一个最严重的损耗点进行改进,不要同时修改所有流程。

如果最大问题是等待,就先优化依赖和升级规则;如果最大问题是返工,就先完善验收标准和评审;如果最大问题是范围膨胀,就先建立变更评估机制。

揭秘高效研发项目管理方案:5个步骤让你的团队效率翻倍!

十、如何判断效率真的改善,而不是报表变漂亮

1. 看交付是否更早形成可验证结果

如果团队只是把任务状态更新得更及时,却没有更早形成可测试版本,说明透明度提高了,但交付效率未必提高。真正的改善应表现为功能更早进入联调、测试和业务验收。

2. 看返工是否下降

返工率下降,通常说明需求边界、技术方案或验收标准更清楚。需要区分正常缺陷修复和重复开发:正常缺陷是研发过程的一部分,因理解偏差导致的整块重做,则属于流程损耗。

3. 看阻塞是否更早暴露

改进初期,阻塞数量可能暂时增加,因为团队开始真实记录过去被隐藏的问题。这并不一定是坏事。只要阻塞平均解决时长下降,且关键路径风险提前出现,项目管理质量实际上可能已经改善。

4. 看质量和速度是否同时改善

如果发布更快,但线上缺陷显著增加,不能称为效率提升;如果缺陷减少,但交付周期无限延长,也不能简单称为成功。项目复盘应至少同时观察范围、时间、质量和风险四个维度。

现象 可能的真实原因 下一步判断
完成率上升,返工率也上升 任务完成口径过于宽松 检查验收标准和测试通过条件
阻塞数量上升,解决时长下降 隐性问题开始被真实记录 继续观察关键路径是否更稳定
会议减少,需求争议增加 同步被取消,但决策没有沉淀 补充异步决策记录和关键评审
发布频率上升,线上缺陷增加 速度改善牺牲了质量门禁 增加自动化测试、灰度和回滚检查

揭秘高效研发项目管理方案:5个步骤让你的团队效率翻倍!

十一、结语:高效研发项目管理的本质,是让工作顺畅流动

研发团队效率翻倍,不是一个可以脱离条件的固定承诺,也不是靠加班、催促和增加会议实现的。更准确的说法是:当团队减少等待、返工、重复沟通和风险损耗后,同样的人力可以形成更多可验收交付。

这套五步方案的顺序不能随意颠倒。没有清晰目标,任务拆分就会失真;没有任务边界,依赖管理就无从谈起;没有变更机制,排期很快会失效;没有指标复盘,团队只能凭感觉判断改善结果。

如果团队目前只能做一件事,我建议先检查每项关键任务是否同时具备负责人、交付物、截止时间、前置依赖和验收标准。很多延期项目并不是成员不努力,而是任务从开始时就没有被定义清楚。

对于小团队,可以先用共享表格和简单看板建立透明度;对于跨部门或100人以上的研发组织,可以评估具备权限治理、私有化部署、跨项目度量和历史系统迁移能力的研发项目管理平台;对于探索型或强合规项目,则要根据不确定性和风险成本调整节奏。

下一步不要一次性改革所有流程。选择一个正在进行的项目,建立目标卡、任务拆分表、依赖清单和风险登记表,连续观察两个迭代周期。你最终要验证的不是“大家是否填完了表”,而是三个更有价值的问题:等待是否减少,返工是否下降,交付是否更早被真实验收。

常见问题解答(FAQ)

1. 研发项目管理方案真的能让团队效率翻倍吗?

我所在的研发团队曾经连续两个版本延期。每个人都在加班,任务看板上的完成数量也不少,但前端总在等接口,测试总在等稳定版本,产品需求还会临时变化。我想知道,所谓“效率翻倍”到底是管理噱头,还是确实可以通过流程改善实现?

“效率翻倍”不能被当成普遍承诺。研发团队的效率通常不是因为每个人突然做快了,而是因为等待、返工、重复沟通和风险晚暴露这四类损耗减少了。在一个匿名化的中小研发团队案例中,团队共有12人,原计划4周交付一个业务模块。

第一次复盘时发现,开发真正投入的时间并不低,但前后端等待接口确认、测试等待可测版本、需求变更导致的返工,占用了大量周期。

观察项优化前优化后变化 阻塞事项平均解决时间2.6天0.9天下降约65% 需求返工占比约24%约11%下降约54% 版本按期交付率50%83%明显提升 平均交付周期4.8周3.5周缩短约27% 这组数据并不意味着所有团队都能获得相同幅度的提升,但它说明了一个关键判断:如果团队当前的主要问题是等待和返工,管理机制的改善可能带来很明显的收益;

如果瓶颈在技术架构、人员能力或资源不足,仅增加流程反而可能让团队更忙。因此,判断方案是否有效,不要只看“完成了多少任务”,而要同时观察阻塞平均时长、返工占比、需求变更率和版本准时发布率。效率提升的可信证据,是交付周期缩短且质量没有同步恶化。

2. 高效研发项目管理的5个步骤具体怎么落地?

我以前以为只要把任务分给开发、测试和产品,再配一个看板,项目就能正常推进。但实际执行时,任务经常写成“完成某功能”,没有验收标准,也没有记录前置依赖。对于一个10到50人的研发团队,这5个步骤应该如何安排,才不会变成形式主义?

一套可落地的研发项目管理方案,建议按“定义目标、拆分任务、管理依赖、控制风险、数据复盘”五步推进。顺序很重要,因为后面的协作和指标都建立在前面的交付定义之上。第一步是定义交付结果。项目目标不能只写“优化系统”或“开发新功能”,而要写清用户对象、业务结果、交付范围、非目标范围和验收标准。

例如,“支持运营人员批量处理订单,单次最多处理500条,异常订单必须给出可追踪原因”就比“提升订单处理效率”更容易执行。第二步是把需求拆成可验收任务。每项任务至少包含负责人、交付物、截止时间、前置依赖和验收标准。

一个周期超过一周且无法产生阶段性结果的任务,通常需要继续拆分,否则风险会被隐藏到最后几天。第三步是维护依赖清单。研发项目延期常常不是某个人动作慢,而是前端等接口、测试等环境、开发等业务规则确认。依赖清单应记录依赖对象、预计完成时间、当前状态和影响范围,阻塞超过约定时限后必须升级处理。

第四步是建立变更和风险机制。需求澄清不一定是变更,但新增功能、扩大范围或修改验收标准,都应评估对工期、资源和质量的影响。风险登记表至少要包含风险描述、发生概率、影响程度、应对措施、负责人和截止时间。第五步是用数据复盘,而不是凭感觉评价团队。

建议先追踪5项指标:任务按期完成率、需求变更率、阻塞平均解决时长、返工占比和版本准时发布率。指标不宜一开始铺得太多,否则项目经理会花更多时间填表,却没有时间解决问题。这5步并不要求一次性建设复杂制度。

一个小团队可以先用一张项目目标卡、一张任务表、一张风险表和一次每周复盘启动,先解决最明显的等待或返工问题,再逐步增加管理动作。

3. 研发项目管理工具应该怎么选,工具越复杂是不是越专业?

我试过给团队引入功能很多的项目管理平台,结果大家花了大量时间维护状态、填写字段和参加会议,项目进度却没有更透明。后来我发现,真正影响交付的往往是任务边界、依赖关系和变更记录。选择工具时,哪些功能是刚需,哪些只是看起来很专业?

工具选型不应从功能数量开始,而应从团队最严重的交付损耗开始。如果团队的问题是任务分派混乱,优先解决负责人和验收标准;如果问题是跨角色等待,优先解决依赖和阻塞可视化;如果问题是需求不断膨胀,优先解决变更记录和影响评估。

对10到50人的研发团队而言,工具的刚需通常只有四类:任务状态可视化、负责人和截止时间、依赖与阻塞记录、变更和讨论留痕。代码仓库、即时通讯、文档系统可以与项目管理工具关联,但不应让项目状态分散在多个聊天窗口里。

功能优先级判断标准 任务负责人与截止时间必需能否快速回答“谁在什么时候交付什么” 依赖与阻塞标记必需能否看出谁在等谁,以及阻塞影响 变更记录必需能否追溯谁在何时改变了范围或标准 复杂绩效报表谨慎选择是否真的用于项目决策,而非增加填报 过多自定义字段谨慎选择是否会导致成员维护成本超过管理收益 我更建议先做两周小范围试用,而不是直接全员切换。

选一个正在进行的项目,记录创建任务所需时间、每日更新成本、阻塞识别速度和周会时长。如果工具上线后,项目经理仍然需要私聊每个人才能拼出真实进度,说明工具只是增加了一个填表入口,并没有改善信息流。还有一个常被忽视的坑:不要把“任务数量”直接用于个人绩效比较。

不同任务的复杂度、依赖数量和风险差异很大,单纯追求关闭数量,容易诱发拆小任务、提前关闭或回避高难度工作的行为。最终选择标准可以简化成一句话:工具是否让团队更早看见问题,并更快完成协作决策。如果只是让页面更漂亮、字段更多,却不能减少等待和返工,就不值得长期投入。

4. 如何用数据判断研发团队效率真的提高了?

我们团队每次复盘都说“这次比上次顺利”,但没有人能说清楚到底改善在哪里。有时任务完成率提高了,线上缺陷却变多;有时会议减少了,需求返工反而增加。我想建立一套简单的指标体系,既能反映项目效率,又不会把研发人员逼成只追数字的人。

研发效能指标应服务于决策,而不是服务于排名。最有价值的指标通常不是单一产出数量,而是能说明等待、返工、风险和交付稳定性是否改善的组合指标。建议先建立一个轻量指标组。任务按期完成率用于观察计划可靠性;阻塞平均解决时长用于发现协作瓶颈;需求变更率用于判断范围是否稳定;返工占比用于定位需求或技术方案问题;

版本准时发布率用于衡量最终交付稳定性;缺陷修复周期用于观察质量反馈速度。这些指标必须结合背景解读。任务按期完成率突然升高,可能是任务拆得过于细碎;缺陷数量下降,可能是测试范围减少;发布频率提升,可能伴随线上故障增加。因此,任何效率指标都不能脱离质量、范围和业务结果单独评价。

现象可能的错误解读更合理的追问 关闭任务数量增加团队效率提高任务是否被刻意拆小,返工是否增加 会议时间减少协作更高效阻塞是否转移到私聊,决策是否留下记录 发布频率提高交付能力增强线上缺陷和回滚次数是否上升 延期项目减少计划能力变强是否通过缩减范围掩盖了延期风险 复盘时可以固定问三个问题:哪个环节产生了最多等待?

哪些工作发生了返工,根因是什么?哪个风险本来可以更早暴露?这三个问题比泛泛评价“大家辛苦了”更容易形成下一轮改进动作。指标上线初期,不建议给团队设置过多硬性目标,也不要直接把它们绑定个人奖金。

更稳妥的做法是先连续观察两个到三个迭代周期,确认数据定义一致,再选择一个主要瓶颈进行改善,例如把阻塞平均解决时间从2天降到1天。真正可靠的效率提升,应同时满足三个条件:交付周期缩短、质量没有明显恶化、团队能够解释改善来自哪里。

如果只有数字变好却无法解释原因,管理者应先检查数据口径,而不是急着宣布方案成功。

核心关键词

读者评论

卢星宇

文章把研发效率问题归因于等待、返工和协作损耗,而不是简单要求加班,这个角度比较客观。尤其是区分计划延期、执行延期和协作延期,对项目复盘很有参考价值。

朱予安

文中的订单协同案例比较典型,代码提交完成并不等于功能可验收,这提醒团队不能只看任务完成率,还要关注可测版本、缺陷周期和业务验收结果。

胡文博

限制在制品数量和减少无效会议确实有可操作性。不过不同团队的人员规模、技术复杂度差异较大,具体任务数量仍需要结合实际情况调整。

姜知夏

文章强调先明确验收标准,再选择工具和管理节奏,避免了把工具当成万能方案。对于需求变化快或跨部门依赖多的项目,依赖清单和变更记录尤其重要。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/38537

(0)
飞飞飞飞
如何进行有效的软件测试结果分析?5个关键步骤助你提升产品质量
上一篇 2026年8月27日 下午5:16
如何制定完美的系统开发项目计划表?10个步骤助你提升项目效率
下一篇 2026年8月27日 下午5:16

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

分享本页
返回顶部
