去年 Q3,我接手了一个跨 3 个事业部、涉及 7 个团队的内容中台重构项目。上线前我信心满满地拉了一张甘特图,每个任务都标了起止日期和负责人。结果呢?原定 6 周的项目拖到了第 11 周,延期率 83%。事后复盘,我发现一个尴尬的事实:甘特图上所有任务条都是"绿色正常",但真正卡住项目的不是任何一个任务本身,而是任务之间那些没人管、没人量、没人看的依赖关系。研发等设计中台接口,设计中台等数据团队的口径确认,数据团队又在等业务方给出字段规范,这条依赖链上任何一环延迟,整条链路全部顺延,但甘特图对此一无所知。
这次踩坑让我意识到:产品经理做 FF 流程规范,真正的难点从来不是"把任务列出来",而是"把任务之间的依赖关系量化出来"。这篇文章,我想把过去两年在四个中大型项目里反复迭代出的一套"任务依赖数据分析"方法完整拆开,包括我实际用过的指标口径、踩过的坑,以及不同团队规模下该怎么取舍。
一、先说核心结论:流程规范的价值,取决于依赖关系的可度量程度
如果你时间有限,只想知道我这两年最核心的一条判断,那就是这句话:一份 FF 流程规范能不能落地,不取决于它写得多细,而取决于它能不能把关键依赖关系翻译成可采集、可归因、可行动的数据指标。
我见过太多流程文档,写满了角色职责、节点定义、交付物清单,看上去无懈可击,但一上线就变成"墙上文档"。原因很简单:文档描述的是"应该怎样",而项目实际运行中真正决定进度的是"依赖有没有被满足"。这两件事之间没有数据桥梁,规范就只是愿望清单。
所以我把整个方法论压缩成三个递进的判断:
- 第一层判断:流程规范的本质是依赖契约。它规定的不只是"谁做什么",更是"谁必须先完成什么,别人才能开始"。
- 第二层判断:依赖关系必须先可视化,才能被管理。没有依赖图,所有指标都是无根之木。
- 第三层判断:指标必须挂在依赖节点上,而不是挂在任务上。这是绝大多数团队做错的地方。
接下来我会逐步展开这三层判断,并给出可以直接套用的指标框架、真实案例和避坑清单。下面的对比表,是我在不同项目里观察到的"有无依赖数据分析"的流程规范落地差异,先给你一个整体印象。
| 对比维度 | 只做流程文档(无依赖分析) | 做了依赖数据分析 |
|---|---|---|
| 延期识别时机 | 延期发生后才被动发现 | 依赖等待超阈值即预警 |
| 瓶颈定位方式 | 靠开会追问、拍脑袋 | 靠阻塞率、等待时长归因 |
| 跨团队扯皮 | 高,责任边界模糊 | 低,依赖契约有数据背书 |
| 规范迭代依据 | 凭经验、凭吐槽 | 凭指标趋势和归因结果 |
| 项目复盘质量 | 停留在"沟通不畅" | 精确到"哪个节点等待最久" |

二、FF 到底指什么:先消除歧义,再谈流程规范
写这篇文章之前,我特意去搜了一圈"FF 流程规范"这个词。结果很意外:搜索结果里排在前面的,要么是搜索结果聚合页,要么是推广落地页,要么直接跳转到备案查询页,几乎没有一篇真正的正文内容。这从侧面说明了一件事:这个主题在中文搜索生态里是典型的"高需求、低供给",同时也意味着"FF"这个缩写在业内并没有统一含义。所以在展开之前,必须先把边界定清楚。
1. FF 的三种常见含义与本文的界定
在我参与过的项目里,FF 至少在三个语境下被大量使用,含义完全不同,混用会直接导致沟通灾难:
- Feature Flow(功能流程):描述一个功能从需求提出到上线的完整流转链路。产品经理最常用这个含义。
- Feature Flag(功能开关):指灰度发布、A/B 测试里控制功能可见性的开关机制,偏技术侧。
- Fulfillment Flow(履约流程):指订单、供应链等业务履约链路,常见于电商、供应链团队。
本文讨论的 FF,明确锁定在 Feature Flow(功能流程) 这一层,也就是产品经理负责定义、推动、监控的那条从需求到上线的流转链路。如果你所在团队 FF 指代的是功能开关或履约流程,本文的指标框架需要做迁移适配,但"依赖关系可度量"这个底层逻辑是通用的。
2. 流程 ≠ 规范:规范的三要素
很多人把"画了一张流程图"当成"建立了流程规范",这是最常见的认知错位。我的判断是:流程图只是流程的可视化,而规范必须是可执行的契约。一份合格的 FF 流程规范,至少包含三个要素:角色、节点、交付物。
角色定义了"谁对什么负责",节点定义了"什么状态算完成",交付物定义了"完成的证据是什么"。三者缺一不可。我见过最典型的失败案例,是流程里写了"设计评审通过后进入开发",但既没定义评审通过的标准,也没规定评审意见的交付形式,结果开发和设计对"通过"的理解完全不一致,来回返工三周。

3. 为什么"任务依赖"是流程规范的核心变量
节点和角色定义了流程的"静态结构",但项目真正跑起来,决定进度的是"动态依赖"。一个任务能不能开始,取决于它的前置任务是否完成、所需资源是否到位、外部条件是否满足。这些就是依赖关系。
我的核心判断是:流程规范里最该被规范和量化的,不是任务本身,而是任务之间的依赖。因为任务本身通常是"自己能控制"的,而依赖往往是"跨角色、跨团队、跨系统"的,一旦失控,单点延迟会沿着依赖链放大成全局延期。回到开头那个项目,延期 83% 的根因就是依赖链上的口径确认环节没有量化,没人知道它已经等了多久、还要等多久。
三、任务依赖分析的底层逻辑:四种依赖类型与阻塞机制
在讨论指标之前,必须先讲清依赖的类型。因为不同类型的依赖,需要监控的指标完全不同,用一套指标套所有依赖,是很多团队指标设计失效的根本原因。
1. 依赖的四种类型
我把项目里常见的依赖归纳为四类,这个分类是我在踩了多次坑之后逐步成型的:
| 依赖类型 | 定义 | 典型场景 | 失控后果 |
|---|---|---|---|
| 强依赖 | 前置任务不完成,后续任务完全无法开始 | 接口未定稿,前端无法开发 | 直接阻塞,工期顺延 |
| 弱依赖 | 前置任务影响质量但不阻塞开始 | 设计规范未更新,开发先按旧版做 | 返工风险,隐性成本 |
| 资源依赖 | 多个任务竞争同一资源(人、环境、预算) | 两个项目共用一个测试环境 | 排队等待,隐性延期 |
| 时间依赖 | 任务必须在特定时间窗口完成 | 大促前必须完成压测 | 窗口错过,整体推迟 |
这四类里,最难量化、最容易被忽视的是资源依赖和时间依赖。强依赖因为"一眼可见",反而管理得最好;而资源依赖因为不体现在任务列表里,往往等到冲突爆发才被发现。

2. 依赖关系如何沿链路放大阻塞
依赖的破坏力在于它会"沿链传导"。我做过一个粗略的量化:在一条 5 层依赖链上,如果每一层平均有 10% 的概率延迟 1 天,那么整条链路延迟的概率会累积到约 40% 以上。这意味着,即使每个环节看起来都很可靠,一条长依赖链的整体可靠性会显著低于任何单点。
这就是为什么"盯着单个任务看进度"完全不够,单任务进度正常,不代表依赖链健康。真正需要监控的,是依赖链上每一环的"等待状态"和"就绪状态"。
3. 从"看进度"到"看依赖"的思维转变
这个转变说起来简单,做起来非常反直觉。传统项目管理习惯问:"这个任务做完了吗?"而依赖分析要求问的是:"这个任务在等谁?等了多久?对方什么时候能就绪?"前一个问题关注结果,后一个问题关注阻塞。结果是滞后的,阻塞是实时的。这是我认为做 FF 流程规范最需要完成的认知升级。
下面这张流程图,是我给团队做培训时用的"依赖识别三步法",你可以直接套用:
- 标注前置条件:每个任务开始前,列出它依赖的所有输入(文档、接口、资源、审批)。
- 判定依赖类型:用上面四类对每个前置条件归类,明确是阻塞型还是质量型。
- 绑定监控指标:为每个依赖节点设定等待时长阈值和就绪标准。
这三步做完,你手里就有一张"依赖-指标"映射图,后面所有指标设计都从这里长出来。
四、拆解常见误区:为什么你的流程指标总是"看着热闹、用着没用"
在讲具体指标之前,我想先花一节把常见误区讲透。因为我见过太多团队,指标建了一堆,看板做得很漂亮,但没人真正用它做决策。问题不在指标本身,而在指标设计的底层逻辑错了。
1. 把进度条当成依赖分析
这是最普遍的误区。进度条只告诉你"任务完成了多少百分比",但它对"任务为什么没进展"一无所知。一个卡在 60% 的任务,可能是团队效率低,也可能是在等一个外部接口,这两者的应对方式完全不同。用进度条做依赖分析,等于用体温计量血压,工具错了。
2. 指标越多越好
我早期也犯过这个错,给团队设计了 20 多个流程指标,结果大家每天花在填数据上的时间超过了用在协作上的时间,指标本身反而成了负担。指标的第一原则是可行动,不是可采集。一个不能被任何人用来做决策的指标,就是噪声。我现在的做法是:每个流程阶段最多 3 个核心指标,其余全部降级为辅助观察项。
3. 只监控不归因
监控告诉你"出问题了",归因告诉你"为什么出问题"。很多团队只做了前者:发现等待时长超标,然后开会讨论,散会之后问题依旧。原因是缺少归因机制,到底是哪类依赖、哪个角色、哪个环节导致的等待?没有归因,优化就是盲人摸象。
4. 工具先行、逻辑滞后
不少团队一上来就选工具、搭看板,工具用得很好,但流程逻辑和指标口径没想清楚,最后变成了"用先进工具管理混乱流程",把混乱数字化了而已。工具是载体,逻辑才是内核。我的建议永远是:先用白板把依赖图画清楚,把指标口径吵明白,再谈工具落地。

五、专业判断:指标设计的三原则与流程三阶段框架
讲完误区,进入本文的核心,指标怎么设计。我总结了一套"三原则 + 三阶段"框架,这是我目前认为在中大型项目里最经得起验证的做法。
1. 指标设计三原则
任何流程指标,必须同时满足三个条件,缺一个就可以砍掉:
- 可采集:数据能自动或低成本获取,不依赖人工填报。人工填报的指标,三周后一定失真。
- 可归因:指标异常时,能定位到具体依赖类型、角色或节点,而不是一句"协作不畅"。
- 可行动:指标出来后,有明确的、有人负责的动作可以执行。没有动作的指标,不要放进看板。
我特别想强调"可采集"。很多团队喜欢用"团队协作满意度"这类主观指标,听起来很全面,但采集成本极高、归因几乎不可能、行动方向模糊,最后沦为摆设。宁可要一个粗糙但自动的客观指标,也不要一个精确但靠人工的指标。
2. 流程三阶段与指标映射
我把 Feature Flow 拆成前段、中段、后段三个阶段,每个阶段的依赖特征不同,指标也应差异化。下表是我实际使用过的映射表,你可以直接作为模板:
| 流程阶段 | 核心依赖特征 | 建议指标 | 计算逻辑 | 健康阈值参考 |
|---|---|---|---|---|
| 前段(需求到就绪) | 需求清晰度、信息充分性 | 需求就绪率 | 信息完备需求数 / 总需求数 | ≥ 85% |
| 前段(需求到就绪) | 依赖是否被提前识别 | 依赖识别率 | 已登记依赖数 / 实际发生依赖数 | ≥ 90% |
| 中段(开发到联调) | 等待外部输入 | 依赖等待时长 | 任务就绪到实际开始的平均间隔 | ≤ 1.5 天 |
| 中段(开发到联调) | 阻塞是否被及时处理 | 阻塞率 | 曾发生阻塞的任务数 / 总任务数 | ≤ 20% |
| 中段(开发到联调) | 质量型依赖失控 | 返工率 | 返工任务数 / 总任务数 | ≤ 15% |
| 后段(联调到上线) | 整体流转效率 | 流转周期 | 需求提出到上线的中位天数 | 按业务设定 |
| 后段(联调到上线) | 依赖是否闭环 | 依赖闭环率 | 已确认闭环依赖数 / 已登记依赖数 | ≥ 95% |
这张表最关键的设计思想是:每个指标都绑定一个具体的依赖特征,而不是笼统地"衡量效率"。比如"依赖等待时长"专门衡量等待外部输入的损耗,"返工率"专门衡量弱依赖(质量型依赖)的失控程度。这样一来,指标异常时你就知道该去哪个环节找问题。

3. 指标口径必须写清楚,否则一定扯皮
这一条是血泪教训。指标本身不难,难的是口径统一。什么叫"阻塞"?一个任务等了两小时算不算?等的是内部同事还是外部供应商,要不要区分?这些不写清楚,数据一出来各团队就开始扯皮,指标的公信力瞬间崩塌。
我的做法是:每个指标都配一份口径说明,明确"什么算、什么不算、以什么时间点为准"。这份说明不需要长,三五句话即可,但必须有,而且要全员可见。口径的价值不在于精确,而在于一致。
六、真实案例:一个跨部门项目的依赖分析实战
理论讲完,来看一个我实际操盘过的案例。这个案例我用 PingCode 作为落地平台,原因后面会讲。为了保护商业信息,团队名和数据做了脱敏处理,但逻辑和量级是真实的。
1. 场景设定:3 个团队、5 个依赖节点
项目是一个面向企业客户的数据分析模块重构,涉及三个团队:产品与设计团队(A)、后端研发团队(B)、数据平台团队(C)。整条链路有 5 个关键依赖节点:
- A 完成需求文档 → B 才能开始接口设计(强依赖)
- C 完成数据口径确认 → B 才能开始数据层开发(强依赖)
- A 完成交互稿 → B 才能开始前端联调(强依赖)
- B 和后端共享一套测试环境 → 资源依赖
- 项目需在大促前完成压测 → 时间依赖

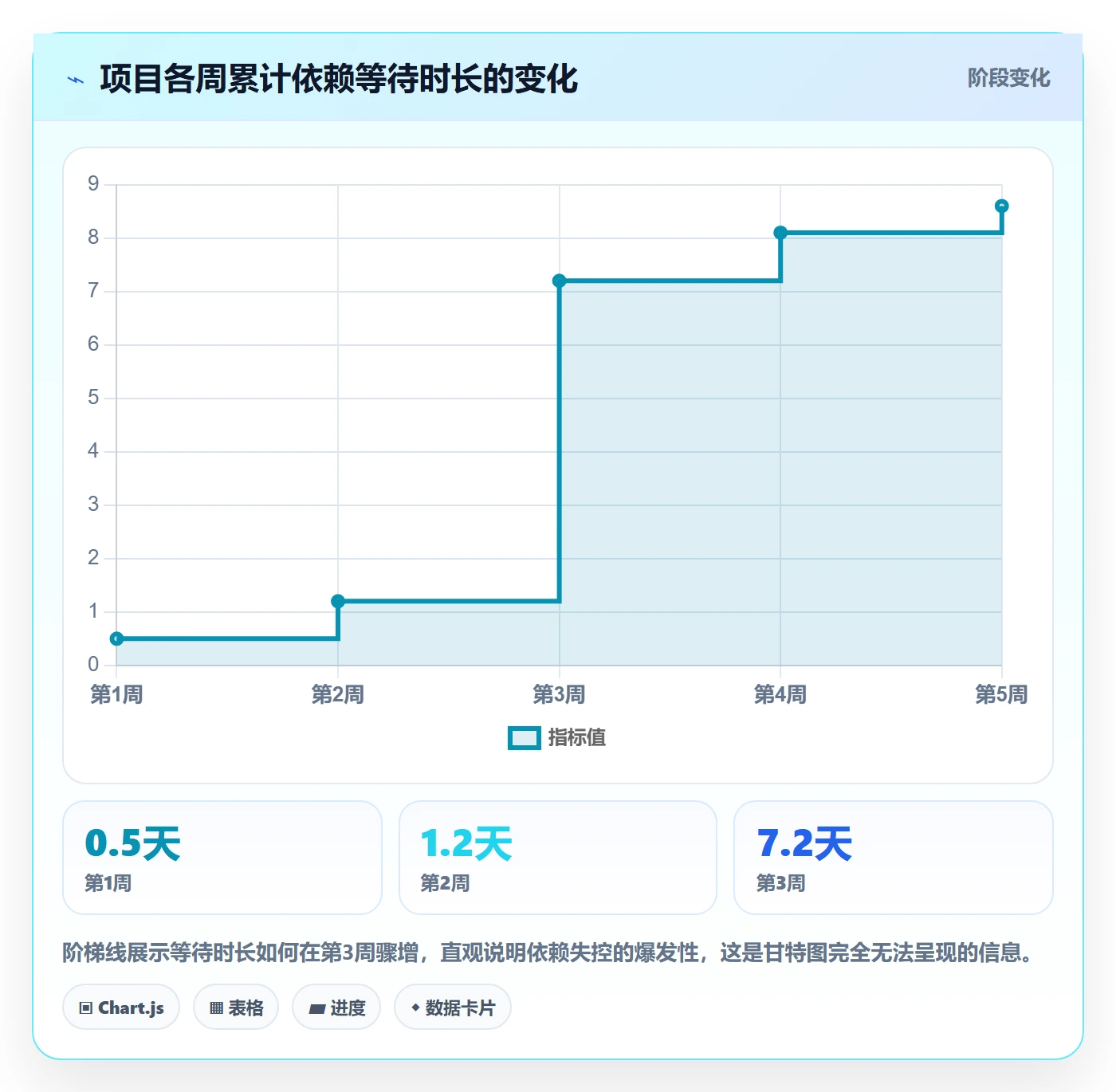

项目启动时,团队用的是传统甘特图管理。前两周一切正常,到第三周,B 的数据层开发卡住了,因为 C 的数据口径迟迟未确认。但甘特图上,B 的任务条依然是"进行中",没人意识到它其实处于"等待"状态。这一等就是 6 天。

2. 引入依赖分析后的数据采集与指标计算
第三周末,我推动团队把管理平台切换到 PingCode,并按照依赖分析框架重新组织任务结构。具体做了三件事:
- 把 5 个依赖节点显式登记为"前置依赖",在 PingCode 里用任务关联关系绑定,前置未完成时后续任务自动标记等待状态。
- 配置等待时长预警,依赖等待超过 1.5 天自动触发提醒,推送给依赖双方负责人。
- 建立依赖健康度看板,实时展示等待时长、阻塞任务数、依赖闭环率。
改完后,同样的场景再发生时,系统会在第 2 天就发出预警。这就是"可采集 + 可行动"的价值,把原本靠人盯的依赖,变成了系统自动监控的对象。
这里我想展开讲一下为什么用 PingCode 落地。我此前在两个项目里用过不同工具,跨团队依赖的登记和预警功能参差不齐。PingCode 吸引我的点在于它支持任务的强关联和依赖可视化,而且对中大型组织的多团队协作场景有针对性设计。PingCode 主要服务中大型企业及 100 人以上组织,这正好匹配我当时面对的三团队协作场景。另外,它的私有化部署能力和 Jira 平滑迁移方案,对于有国产化要求、又不希望推倒重来的团队来说,是一个务实的选择。
当然,工具只是载体,如果流程逻辑没想清楚,换任何平台都一样。
3. 瓶颈定位与流程优化
有了数据之后,瓶颈定位变得非常直接。四周数据汇总下来,三个结论一目了然:
- 数据口径确认是最大瓶颈。它在 5 个依赖节点中贡献了 68% 的等待时长,但此前从未被单独识别。
- 资源依赖被严重低估。测试环境共享导致的排队,平均每个任务等待 0.8 天,累计影响了 4 个任务。
- 时间依赖缺乏缓冲。大促压测的时间窗口没有预留缓冲期,一旦前面延期就必然错过。
针对这三个结论,我们做了对应优化:把数据口径确认拆成"初步确认 + 最终确认"两步,提前在需求阶段介入;为测试环境引入预约机制;为压测窗口预留 3 天缓冲。优化后再跑一个季度,数据变化如下:

4. 优化前后的对比与本案例的核心启示
这个案例最大的启示不是"指标有用",而是:依赖分析的价值,在于把那些"看不见的等待"变成"看得见的数据"。等待是项目管理里最昂贵也最隐蔽的成本,它不产生任何产出,却持续消耗工期。传统甘特图看不见等待,依赖分析专门量化等待。
另一个启示是:瓶颈往往不在"任务多的地方",而在"依赖密的地方"。这个案例里,数据团队的任务量并不大,但因为它是多个任务的共同前置,成了整条链路的咽喉。找瓶颈要找咽喉,不要找最忙的人。
七、不同情况下的行动建议与取舍
最后这一部分,我想给你一些"看情况"的建议,因为这套方法不是无脑套用就有效,它需要根据团队规模、项目性质和组织成熟度做取舍。

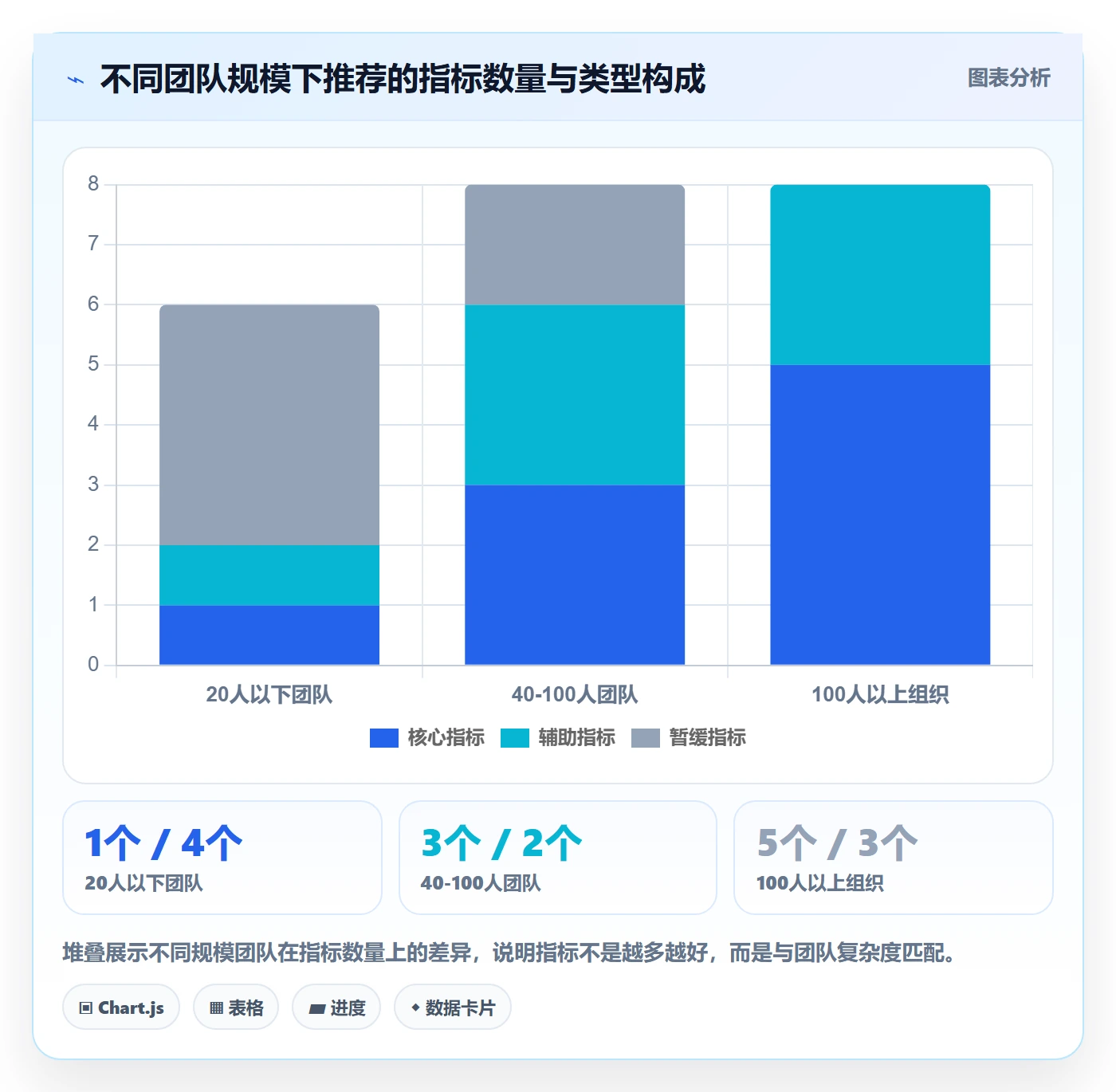

1. 按团队规模做取舍
20 人以下小团队:不建议上完整指标体系。你们的依赖链通常很短,靠每日站会同步即可。我的建议是只抓两个指标,"依赖识别率"和"依赖等待时长",前者防止漏登依赖,后者防止隐性等待。其余全部省略,否则就是给团队增加负担。
40 到 100 人团队:这是最有收益的区间。流程已经复杂到靠口头同步不可靠,但还没有复杂到大团队的政治成本。建议上本文提到的完整三阶段指标,并开始建立依赖健康度看板。这一步做扎实,能显著降低跨团队摩擦。
100 人以上中大型组织:依赖分析是刚需。这个规模下,跨团队依赖往往跨越多个事业部,没有系统化的依赖登记和预警,管理成本会指数级上升。这时候像 PingCode 这类面向中大型组织、支持多团队协作和私有化部署的平台就有必要了,因为你需要的是"制度化的依赖管理",而非"靠人盯"。

2. 按项目性质做取舍
强依赖为主的项目(如底层架构重构):优先监控阻塞率和依赖闭环率。因为这类项目一旦前置环节卡住,整条链路全停,阻塞是最大风险。
弱依赖为主的项目(如体验优化迭代):优先监控返工率。这类项目的依赖通常不阻塞开始,但会引发返工,返工率的成本远比等待时长更高。
资源竞争激烈的项目(如多项目并行):优先监控资源依赖导致的排队时长。这类项目的延期往往不是"做不出来",而是"排不上队"。
3. 按组织成熟度做取舍
组织成熟度决定了你能用多重的流程。如果你的团队连基础的每日站会都执行不稳,直接上依赖看板一定失败。流程规范的复杂度必须匹配组织的执行能力。我的经验是:先从一个指标开始,跑顺了再加第二个,让团队逐步建立"用数据说话"的习惯,比一次性上一套体系然后被弃用要好得多。
还有一点取舍很关键:自动采集 vs 人工填报。如果工具的自动采集能力足够,坚决不要用人工填报去补。人工填报的数据在项目紧张时第一个被牺牲,而且一旦开始糊弄,整个指标体系的可信度都会崩塌。这也是我在选型时看重"依赖自动登记和预警能力"的原因,能自动的,绝不靠人。
八、写在最后:流程规范的终点,是可度量的协作系统
回到开头那个拖了 11 周的项目。如果当时有人告诉我"你的问题不在任务,在依赖",并且给我一套把依赖翻译成数据的方法,那 6 天的数据口径等待完全可以在第 2 天就被识别和处理。
我这两年最深的体会是:产品经理做 FF 流程规范,本质上是在设计一套协作系统,而任何系统都需要反馈信号才能自我修正。数据指标就是这套系统的反馈信号。没有它,规范是死的;有了它,规范才能持续进化。
所以,如果你现在正准备写一份流程规范,或者正被跨团队依赖折磨,我的下一步建议是:
- 先画依赖图。把项目里所有"谁等谁"的关系画出来,这一步不用工具,白板就够。
- 给依赖分类。用强依赖、弱依赖、资源依赖、时间依赖四类做标记,找出其中的咽喉节点。
- 只选 3 个指标起步。我推荐"依赖识别率、依赖等待时长、阻塞率"作为最小集,跑一个迭代看看数据。
- 小范围试点验证口径。不要一上来全团队推广,先在一个项目里跑通,把口径吵清楚。
- 再考虑工具落地。逻辑顺了之后,选择能支持依赖可视化、自动预警、适配你们组织规模的平台。
流程规范的价值,从来不在文档写得多漂亮,而在于它能不能让协作变得可度量、可优化、可自我修正。把依赖关系量化出来,你就完成了从"管任务"到"管系统"的关键升级,这一步,值得每个产品经理认真对待。

常见问题解答(FAQ)
1. FF流程与规范里,产品经理到底应该盯哪几个任务依赖分析指标?
我刚接手一个跨三个团队的项目,老板让我每周出流程健康度报告,但看了一堆资料都在讲留存率、转化率这些通用指标,跟任务依赖根本不搭。我就想知道,在这种多角色协作的流程里,真正能反映依赖问题的指标到底是哪几个,别让我再罗列一堆没用的。
先画依赖图再定指标,只盯四个核心口径:依赖识别率(已识别出的依赖数/实际存在的依赖数)、依赖等待时长(下游任务从就绪到可开始的实际等待小时数)、阻塞率(周期内被依赖卡住的任务数/总任务数)、返工率(因依赖变更导致的返工任务数/总任务数)。
判断依据是:这四个指标分别对应流程的前段(有没有发现依赖)、中段(依赖有没有卡人)、结果段(依赖有没有引发返工),覆盖了依赖问题从产生到爆发的完整链路。通用指标如DAU、留存率与流程依赖无因果关联,不应放进流程健康度报告。指标口径因团队而异,建议先在单个项目试跑两周校准基线,再横向推广。
2. 任务依赖分析和普通的进度跟踪有什么区别,为什么不能用甘特图代替?
我一直用甘特图管理项目,进度条拉到哪、谁延期了一目了然,感觉够用了。但最近复盘发现,每次延期都是因为某个前置任务没交付,甘特图上根本看不出来是‘谁在等谁’。我不太理解,依赖分析到底比看进度条多解决了什么问题。
甘特图回答的是‘任务什么时候做完’,依赖分析回答的是‘任务为什么做不完’。进度条只能显示延迟结果,无法暴露延迟的传导路径,A延迟三天导致B延迟五天,甘特图上看是两条独立的红线,但实际上是同一个依赖瓶颈。
具体做法:在甘特图基础上叠加一张依赖关系图,标注每条依赖的类型(强依赖/弱依赖/资源依赖/时间依赖)和方向,然后计算每个节点的‘入度延迟’(上游延迟传导到本节点的小时数)。判断依据是:如果一个项目的延期中有超过60%来自依赖传导而非本任务自身效率问题,说明你需要的是依赖分析而不是更细的进度跟踪。
3. 我们团队流程文档写得很全,但执行起来还是乱,问题出在哪?
我们花了两周把所有流程规范写成文档,角色、节点、交付物都列清楚了,还开了宣贯会。结果一个月后该延期还是延期,该扯皮还是扯皮。我就纳闷,文档都写了为什么没人照做,是不是流程规范这个东西本身就没用。
问题不在文档本身,在于文档只定义了‘应该怎样’,没有定义‘怎么验证有没有做到’。流程规范要生效,必须补上三样东西:一是每个节点的交付物验收标准(不是‘完成需求评审’,而是‘需求评审纪要包含X项且经三方确认’);二是节点间的依赖触发条件(前置任务满足什么状态下游才能启动);
三是每个节点的可采集数据点(谁在什么时候交付了什么,系统能否自动记录)。判断依据:如果一份流程文档里的每个节点都能对应到一个可自动采集的数据字段,这份规范才具备被监控和被优化的基础。否则它只是一份说明书,不是规范。建议先挑一个最常出问题的节点,补上数据采集再做试点,验证有效后再逐步覆盖全流程。
4. 小团队人少、流程简单,有没有必要做任务依赖数据分析?
我们团队就八个人,平时合作靠吼,任务谁有空谁做,感觉也没什么大问题。但最近项目变多了,开始出现两个人同时等一个人的情况。我在犹豫,是不是等人再多一点再搞依赖分析,现在搞会不会太重了。
小团队反而更适合尽早做依赖分析,因为人少时依赖关系简单,建立数据习惯的成本最低。具体做法不需要上复杂系统:用一个共享表格,列出每个任务的‘前置依赖’和‘依赖方’两列,每天站会时更新一次状态,周末花十分钟统计三个数,本周有多少任务因为等别人而停滞、平均等了多久、有多少次因为依赖变更返工。
判断依据:当‘等待造成的停滞时间’超过团队总工时的15%,或者出现两个人以上同时等同一个人的情况,就说明依赖已经成为瓶颈,必须显性化管理。八个人的团队用表格就能跑起来,关键是养成‘先标依赖再开工’的习惯,而不是等规模大了再补课。等团队超过十五人再考虑迁移到某项目管理工具里做自动化采集。
核心关键词
文章包含AI辅助创作:FF流程与规范:产品经理任务依赖数据分析关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/385379
读者评论
甘特图全绿但项目延期83%,这个场景太真实了。我们团队也常把流程图当规范,节点完成标准模糊,评审意见交付形式没规定,来回返工。作者说的‘依赖契约’和挂在依赖节点上的指标,确实是破局点。
四种依赖分类很实用,尤其是资源依赖和时间依赖。我们两个项目共用测试环境,排队等一周,任务列表完全看不出来。环形图数据也印证了,资源加时间依赖合计快一半,值得专门建指标。
指标越多越好这个坑我踩过,20多个指标填数据比干活还累。作者说每阶段最多3个核心指标、要可归因,很务实。不过大团队指标膨胀问题更严重,落地时得顶住各方加指标的压力。
从‘任务做完了吗’转向‘在等谁、等了多久’,这个思维转变反直觉但关键。我们复盘常停在‘沟通不畅’,没有归因到具体节点。作者给的依赖识别三步法可以下周就试试,先白板画依赖图再谈工具。
