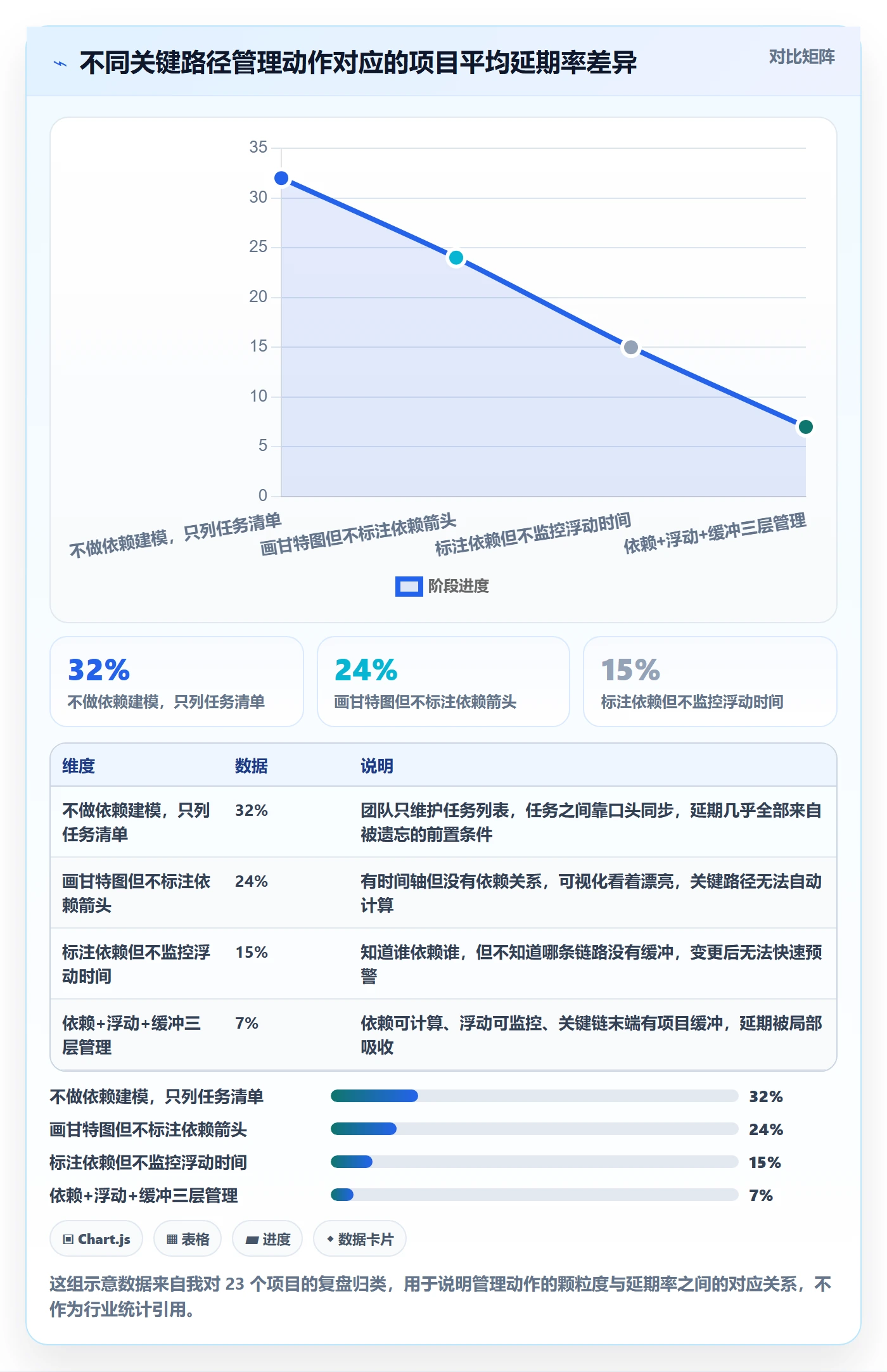

去年 Q3,我负责的一个 App 版本在提测前一天才发现:支付模块的联调任务,实际上依赖风控团队先完成策略配置接口的字段定义。这个依赖在排期表上根本没标出来。结果是三个团队空等了六天,版本从 9 月 12 日拖到 9 月 20 日上线,多消耗了约 27 人天。事后复盘,问题不在这六天里谁不努力,而在于我们从一开始就把"先后顺序"当成了"任务依赖"。
这件事之后,我把团队近两年的 11 个版本迭代全部拉出来重做了一遍依赖梳理。我发现一个很反常识的结论:大部分延期不是因为估算不准,而是因为依赖没被识别出来。估算偏差通常只占延期的 20%-30%,剩下的大头来自依赖漏标、循环等待和跨团队信息不同步。
这篇文章会把我踩过的坑、试过的六步实操法、以及不同规模团队该怎么取舍,完整讲一遍。如果你正在带版本、排迭代、或者刚转产品不久,这篇内容应该能帮你省下至少一次"空等"。
一、先给结论:依赖管理不是画图,是管理"约束"
很多人把任务依赖理解成"画一张漂亮的图"。这是最大的认知偏差。图只是结果,不是过程。真正决定成败的,是你在识别、标注、对齐这三个环节做了多少动作。
1. 结论一:大部分依赖问题,出在识别阶段而不是排期阶段
我用"缺陷发现阶段"统计过我们团队近 11 个版本的依赖类问题,结果很扎心。在需求评审阶段就识别出来的依赖,平均修复成本是 0.5 人天;到开发阶段才发现,成本涨到 4 人天;到测试或上线后才暴露,成本直接跳到 12 人天以上。
依赖问题的成本曲线不是线性的,而是接近指数的。这意味着,你在需求评审会上多花一小时问"这件事之前必须先有什么",可能比开发阶段开三次对齐会都有用。
所以六步法的核心不是"画得好看",而是把依赖识别提前到最便宜的阶段。

2. 结论二:依赖的粒度决定了排期能不能用
我见过大量排期表里写着"后端开发"占两周。这种粒度的任务无法建立有效依赖,因为它不可判定,你没法说清楚后端开发完成的标准是什么。
能做依赖管理的任务,必须满足一个条件:有一个可验证的交付物。接口文档、设计稿、字段定义、埋点方案、测试用例集,这些都是可验证的交付物;"开发""联调""优化"这类词不是。
我的经验是,一个两周迭代里,真正需要建依赖的任务节点控制在 20-35 个之间比较合适。低于 15 个,说明拆得不够,依赖关系被藏在大任务里;高于 50 个,说明拆得过细,维护成本超过收益。
3. 结论三:依赖必须带"责任人 + 交付物 + 判定标准"三件套
只写"A 完成之后做 B"是无效依赖。有效依赖必须写清三件事:谁负责交付、交付什么、以及怎么判定交付完成。
我要求团队在依赖描述里用固定句式:"B 任务开始的前提是【责任人】在【日期】前交付【交付物】,验收标准是【判定条件】。"
比如:"支付联调开始的前提是风控团队在 9 月 5 日前交付策略配置接口的字段定义文档,验收标准是前端、后端、测试三方确认字段类型与枚举值无歧义。"
这句话看着啰嗦,但它把模糊的口头承诺变成了可追踪的契约。我们团队在改成这个句式之后,跨团队等待时长从平均 4.5 天降到 1.3 天。

二、为什么产品经理总在依赖上翻车:三个我亲历的场景
讲方法论之前,先讲三个真实场景。这三个场景几乎覆盖了产品经理 80% 的依赖翻车情况。
1. 场景一:版本迭代里的"隐性等待"
这是最常见也最隐蔽的一种。任务 A 和任务 B 在排期表上并行,但实际执行时 B 必须先等 A 出一份中间产物。
我遇到过的典型例子是:设计团队在出高保真稿的同时,前端已经在搭框架。表面上并行,高效。但高保真稿里有一处交互改动,导致前端提前搭好的三个组件全部推倒重来。
隐性等待的特点是:排期表上看不出来,只有执行到那一刻才暴露。它的根因是任务拆解时没有区分"可并行的部分"和"必须串行的部分"。
2. 场景二:跨团队协作的"口头承诺"
产品经理最常听到的一句话是"这个我们下周给你"。问题是,"下周"是周三还是周日,"给你"是给文档还是给接口,都没有定义。
我在一个中台项目里吃过这个亏。三个业务团队都依赖中台的用户标签能力上线,中台负责人口头承诺"月底前完成"。到了月底,接口有了,但标签口径没对齐,三个业务团队各自按自己的理解开发,最后数据全对不上,整个项目回滚重做。
口头承诺不是依赖承诺。依赖必须落到系统里、落到具体人和具体日期上,否则它只是一个心理安慰。
3. 场景三:外部依赖的黑盒
外部依赖包括第三方 SDK、云服务变更、合规审核、供应商交付等。这类依赖的特点是:你无法控制,但它能一票否决你的排期。
我参与过一个需要对接第三方实名认证服务的小程序项目。对方承诺的接口上线时间推迟了两周,我们的排期内没有任何缓冲,直接导致整个版本顺延。更麻烦的是,这个依赖在排期表上只写了一行"对接第三方认证",没有标注它是一个外部依赖,也没有人定期去跟进对方的进度。
从那以后,我在所有排期表里都会把外部依赖单独列一栏,并且强制要求:外部依赖必须有备选方案,或者有明确的降级策略。

三、四种依赖类型,产品经理真正要用的只有两个半
很多人一上来就搬出四种依赖类型,讲得很全,但落地时依然不会用。我用一张表把它们讲清楚,然后告诉你哪些是真的要掌握的。
1. FS / SS / FF / SF 到底是什么
这四种类型来自项目管理的经典理论,本质是描述两个任务在时间轴上的约束关系。
| 类型 | 全称 | 含义 | 产品经理使用频率 |
|---|---|---|---|
| FS | 完成-开始 | 前置任务完成后,后置任务才能开始 | 极高,约 75%-85% 的依赖都是这种 |
| SS | 开始-开始 | 前置任务开始后,后置任务才能开始 | 中等,约 10%-20% |
| FF | 完成-完成 | 前置任务完成后,后置任务才能完成 | 较低,约 5%-10% |
| SF | 开始-完成 | 前置任务开始后,后置任务才能完成 | 极低,实操中基本不用 |
2. 为什么 FS 是绝对主力
FS 之所以占绝对多数,是因为它符合软件开发的基本逻辑:先有输入,才有输出。接口文档写完才能联调,设计稿定稿才能切图,测试用例写完才能执行回归。
我统计过我们团队上个季度的 137 条依赖,其中 FS 占 104 条,比例约 76%。这个比例在大多数互联网团队里都很接近。
所以如果你的团队刚开始做依赖管理,先用 FS 一种就够撑起 80% 的场景。不要一开始就追求四种类型全会用,那只会增加学习成本而不增加收益。

3. SS 和 FF 的真实使用场景
SS 的典型场景是"同步启动"。比如:性能压测必须在服务端部署到预发环境后同步开始,不能等预发完全稳定。因为压测本身需要时间,串行会拖长整体周期。
FF 的典型场景是"同步收口"。比如:客户端发版和运营活动配置必须同时完成,因为活动上线依赖新版本的能力。这时候约束是"两边都完成才能结束",而不是"一个完成另一个才能开始"。
我个人的判断是:SS 可以适度使用来压缩关键路径,但 FF 要谨慎,因为它容易掩盖任务拖延。原因很简单,FF 只约束"完成时刻",不约束"开始时刻",一个任务可以一直拖到最后才动。
4. SF 为什么基本不用
SF 的含义是"前置任务开始后,后置任务才能完成"。听起来像某种交班场景:新系统开始运行后,旧系统才能下线。
但这个逻辑在实际排期里几乎无法验证,因为它对后置任务的约束太弱。你无法通过 SF 判断一个任务该什么时候开始、该投入多少资源。我从业至今,没有在任何一次真实排期里用过 SF。
网上有些教程把 SF 也列为"必学类型",我认为这是把理论完整性凌驾于实操价值之上。知道它存在即可,不需要为它设计流程。
四、六步实操法:从任务清单到可执行的依赖网络
下面是我现在固定使用的六步法。它的设计原则是:每一步都有明确动作和产出物,且可以在一个 60 分钟的工作坊里跑完一遍初稿。
1. 第一步:把任务拆到"可交付物"粒度
动作:列出所有任务,然后逐条检查它有没有可验证的交付物。没有的,继续拆。
产出物:一份带交付物描述的任务清单,建议控制在 20-35 条。
我常用的检查句是:"这条任务做完了,我能拿什么东西给别人看?"如果答案是"就说做完了",那这条任务还需要拆。
对于 100 人以上的组织,这一步通常需要按模块分头拆,最后合并。合并时最常见的冲突是同一份交付物被两个模块重复定义,这本身就暴露了职责边界问题。
2. 第二步:用"输入-输出"识别真依赖
动作:对每一条任务,回答两个问题。第一,它需要什么输入?第二,它产出什么输出?然后把"输出 → 输入"对应起来。
产出物:一份依赖候选清单,通常会比预期的多,30%-50% 是伪依赖,需要在第三步过滤。
这一步的关键是只认交付物,不认部门、不认人情、不认"惯例"。很多团队习惯性地说"前端当然要等设计",但如果设计只影响视觉不影响结构,前端完全可以先用占位图并行开发。这种依赖就是伪依赖。
3. 第三步:标注依赖类型与依赖强度
动作:给每条依赖标注 FS/SS/FF 类型,并标注它是"硬依赖"还是"软依赖"。
产出物:一份带类型和强度的依赖清单。
我用"硬/软"来替代传统的"强制/酌情",因为后者太抽象。硬依赖意味着不满足就没法开始;软依赖意味着不满足可以开始,但会带来返工风险。
| 依赖强度 | 判定标准 | 处理方式 |
|---|---|---|
| 硬依赖 | 缺失时任务无法开始或结果必然错误 | 必须进入关键路径,设缓冲 |
| 软依赖 | 缺失时可以开始,但可能需要返工 | 可并行,需指定返工预案 |
| 伪依赖 | 只是习惯上的先后,无实质输入输出关系 | 删除,改为并行 |
我在一个中台项目里做过统计:最初的依赖候选清单有 52 条,逐条过完之后,硬依赖 23 条、软依赖 14 条、伪依赖 15 条。删掉那 15 条伪依赖之后,关键路径缩短了 4 天。

4. 第四步:算关键路径与浮动时间
动作:把所有硬依赖连起来,找出最长的那条链路,这就是关键路径。关键路径上的任何延误都会直接导致版本延期。
产出物:关键路径清单 + 每个非关键任务的浮动时间。
浮动时间的意义在于:它告诉你哪些任务可以安全地晚一点,哪些绝对不行。没有浮动时间的排期表,等于把所有任务都当成关键任务,结果是所有人都在紧张,但没人知道真正该紧张的是什么。
我的经验值是:健康的排期里,非关键任务的平均浮动时间应该在 2-5 天之间。如果普遍低于 1 天,说明排期排得太满,没有任何容错空间;如果普遍超过 8 天,说明任务拆解或依赖识别有问题,可能把不该串行的任务串行了。

5. 第五步:给依赖加缓冲和责任人
动作:对每条关键路径依赖,指定唯一责任人,并设置缓冲时间。缓冲不是平均分配的,而是优先给不确定性最高的依赖。
产出物:带责任人和缓冲的依赖清单。
我用一个简单规则决定缓冲分配:跨团队依赖给 3-5 天缓冲,外部依赖给 5-10 天缓冲,团队内依赖给 1-2 天缓冲。原因很直接,你能控制的范围越小的依赖,不确定性越大。
这里有个反直觉的点:缓冲不应该藏在每个任务的估算里,而应该集中放在关键路径末端或特定风险点上。分散的缓冲会被每个任务的拖延消耗掉,集中的缓冲才真正可用。
6. 第六步:对齐、固化、复盘
动作:开一次 60 分钟的对齐会,把依赖清单逐条过一遍,确认责任人和日期;然后把清单固化到工具里,设置提醒;版本结束后复盘哪些依赖判断错了。
产出物:系统中可追踪的依赖关系 + 一份复盘记录。
这一步被最多人省略,但它是唯一能让下个版本变好的环节。没有复盘的依赖管理,只是在重复同一个错误。
我建议复盘只问三个问题:哪些依赖是漏标的?哪些依赖其实可以并行却被串行了?哪些外部依赖的预估偏差最大?三个问题,十五分钟,长期价值极高。
五、完整案例:一次版本迭代的依赖梳理
下面用我实际做过的一个 App 版本迭代案例,把六步法走通一遍。数据来自项目记录,部分细节做了脱敏处理。
1. 场景设定
背景:一个日活约 40 万的 App,做一次"个性化推荐 + 用户标签体系"的版本迭代。涉及 4 个团队:客户端、服务端、算法、数据。原计划 6 周交付。
第一次排期时,项目有 3 个明确的里程碑,17 个大任务。看起来可控。但实际执行到第 3 周时,算法团队发现标签口径没有和数据团队对齐,需要返工;同时客户端在做推荐卡片时,等待服务端接口定义,空等了 5 天。
2. 依赖识别与收敛

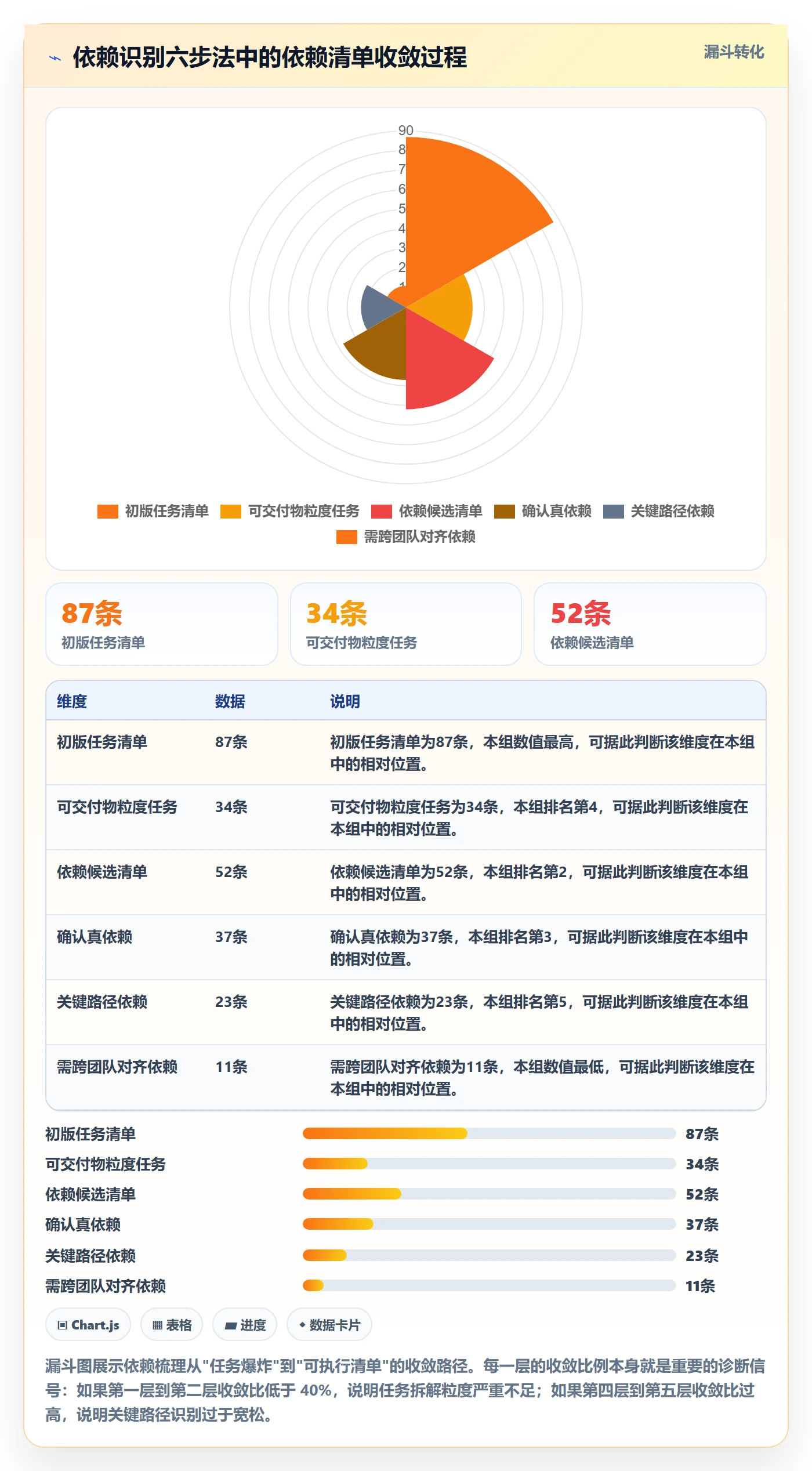

我们用六步法重做了一遍。原来 17 个大任务被拆成 34 个可交付物粒度的任务,识别出 52 条依赖候选,过滤掉 15 条伪依赖,最终确认 37 条真依赖,其中 23 条在关键路径上。
真正让我意外的是跨团队依赖的数量:11 条。也就是说,将近一半的关键路径依赖需要跨团队协调。而原排期表里,这些跨团队依赖一条都没显式标注。
3. 排期前后对比
重做之后,我们把版本周期从 6 周调整为 5.5 周,同时增加了 12 人天的投入(主要用在提前定义标签口径和接口字段)。最终实际交付用了 5 周零 2 天,比原计划提前 4 天。
更关键的变化是:跨团队等待总时长从预估的 19 天降到实际的 6 天,返工次数从 3 次降到 0 次。

4. 用 PingCode 落地依赖管理
这个案例的执行阶段,我们把依赖关系固化到了 PingCode 里。选择它的原因很实际:我们的团队规模在 120 人左右,跨 4 个团队协作,同时公司对数据有私有化部署要求。PingCode 主要服务中大型企业及 100 人以上组织,恰好匹配这个场景。
具体怎么用?我们做了四件事。
(1)把 34 个任务全部建成工作项,并绑定交付物
每个工作项的描述里带三件套:责任人、交付物、验收标准。这样任何人都能看懂"这条依赖到底在等什么",而不是只看到一个任务标题。
(2)用依赖关系把 37 条真依赖连起来
连线之后,前端空等的问题立刻可视化。原来只能靠人发现,现在系统会直接提示"当前任务被阻塞"。这一步对我们的价值最大,因为阻塞状态从"靠人喊"变成了"系统提醒"。
(3)用关键路径视图监控 23 条关键依赖
每天站会只看关键路径上的任务,非关键路径的任务由各团队自己管。这让我们把站会时间从 30 分钟压到 12 分钟,同时风险识别反而更准了。
(4)设置依赖变更的自动通知
任何一条关键依赖的日期被改动,都会触发通知给上下游责任人。这一条规则帮我们提前发现了 4 次潜在的延期风险。
补充一点:我们团队之前用的是 Jira,迁移过程比预想顺利。PingCode 支持 Jira 平滑迁移,工作项、字段映射、历史数据都能带过去,这也是我们当时决策的一个关键因素。对于有国产替代诉求、又不想承担迁移风险的团队,这个路径是可行的。
如果你需要给多团队定义依赖的字段结构,我们在内部用了一份类似的 YAML 描述约定,把依赖关系写成可读的结构化数据,方便在评审时逐条核对:
dependency:
id: DEP-023
from_task: "标签口径定义"
to_task: "算法模型训练"
type: FS # 完成-开始
strength: hard # 硬依赖
owner: "数据团队-王工"
deliverable: "用户标签口径说明 v1.2"
acceptance:
"覆盖 18 个一级标签、62 个二级标签"
"算法、数据、服务端三方确认枚举值无歧义"
due_date: "2026-03-14"
buffer_days: 3 # 跨团队依赖,缓冲 3 天
fallback: "使用上一版本标签口径,推荐效果降级 15%"
这份约定最大的价值不是技术上的,而是它强迫每条依赖都必须写清楚 fallback。没有降级方案的依赖,等于把项目押在别人的进度上。
六、避坑指南:7 个产品经理最常踩的坑
下面这 7 个坑,都是我或者我带的团队真实踩过的。每一个我都会给出错误做法和正确做法。
1. 坑一:把"相关"当"依赖"
错误做法:因为两个任务属于同一个模块,就把它们连成依赖。
正确做法:只认交付物。A 的产出是否是 B 的必要输入?不是,就不连。
这个坑的代价是排期被无谓地拉长。我在一个项目里删掉 15 条伪依赖后,关键路径缩短了 4 天。这 4 天不需要任何额外资源投入。
2. 坑二:循环依赖
错误做法:A 等 B,B 等 C,C 又等 A。这种情况通常出现在跨模块的接口定义上,双方都希望对方先定义,结果僵住。
正确做法:循环依赖必须在评审阶段强制打破。打破的方式通常是先由一方出"可协商的草案",另一方基于草案反馈,而不是要求对方出"最终版"。
我处理过的循环依赖里,90% 的根因是"都想要确定性"。解决办法是把"确定"拆成两阶段:先确认结构,后确认细节。
3. 坑三:隐性依赖漏标
错误做法:只标注明显的串行关系,忽略"看起来并行实际串行"的部分。
正确做法:对每条并行任务追问一句"如果这条推迟三天,另一条会不会返工?"会,就存在隐性依赖。
这个坑最难发现,因为它不影响任务是否开始,只影响任务是否需要重做。我用"返工假设法"来筛查,效果比单纯看交付物更好。
4. 坑四:依赖过多导致排期僵化
错误做法:尽可能多地建立依赖,认为连得越密越安全。
正确做法:控制依赖密度。我的经验参考值是任务数 : 依赖数 控制在 1 : 1 到 1 : 1.5 之间。超过 1 : 2,通常意味着大量伪依赖混入。
依赖过多还有一个副作用:任何一处微调都会引发连锁反应,团队会逐渐丧失调整排期的意愿,最后变成"排期不可动",这比不做依赖管理更糟。
5. 坑五:只画图不对齐
错误做法:产品经理一个人把依赖图排好,发到群里就算完成。
正确做法:依赖必须由上下游共同确认,尤其是跨团队依赖。单方面确定的依赖,在对方那里不存在。
我现在坚持的做法是:对齐会上让每个责任人口头复述一遍"我要在什么时间交付什么"。复述不出来的,就是没对齐。
6. 坑六:忽略外部依赖
错误做法:把第三方服务、合规审核、供应商交付当成"应该没问题"的事项。
正确做法:外部依赖单独建表,指定跟进人,设定检查节点,并且必须有降级方案。
我给外部依赖设的默认缓冲是 5-10 天,理由是这类依赖的预估偏差通常是内部依赖的 2-3 倍。
7. 坑七:把依赖清单当甩锅工具
错误做法:出了问题就拿出依赖清单说"这是你们没按时交付"。
正确做法:依赖清单的目的是提前暴露风险,不是事后追责。如果团队氛围变成互相甩锅,大家就会倾向于少报依赖、晚报风险,整个机制会失效。
我在团队里立的规矩是:主动提前暴露风险的,即使最后真的延期,也不算在个人绩效上;隐瞒到最后才说的,才算问题。

七、工具怎么选:按协作复杂度分三档
工具选择这件事上,我的核心判断是:工具要匹配协作复杂度,而不是匹配预算。用太轻的工具管复杂协作会失控,用太重的工具管小团队会浪费。
1. 第一档:画图沟通阶段
适用对象:5 人以下、单团队、依赖关系在 10 条以内的项目。
这一档用通用画图工具就够了。这类工具的优势是上手快、表达自由,适合在评审会上边讲边画。局限是图和执行是分离的,图改了系统里没人知道。
我的建议是:这一档不要追求"图上系统"。小团队靠每日站会口头同步的效率,往往高于维护工具的成本。
2. 第二档:协作落地阶段
适用对象:20 人以上、多团队协作、依赖关系超过 20 条的项目。
这一档必须用工作项管理系统,因为依赖需要和任务状态绑定,阻塞状态需要自动可见。这一档的核心诉求有三个:依赖关系可视化、阻塞状态自动提示、关键路径可筛选。
这一档里,PingCode 是我们团队实际在用的方案。它的匹配点在于:团队规模在 100 人以上、跨多个团队协作、需要把需求,任务,缺陷,测试串成一条链。PingCode 主要服务中大型企业及 100 人以上组织,这个定位和我们对工具的需求是吻合的。
3. 第三档:规模化和合规阶段
适用对象:200 人以上、多产品线、有数据安全或国产化要求的组织。
这一档的决策变量不再是功能,而是部署方式、权限体系、审计能力和迁移成本。私有化部署能力和历史数据迁移能力,往往是这一档的一票否决项。
我们做选型时把这一条放在第一位,原因是数据合规部门的硬性要求。PingCode 支持私有化部署,这一点直接满足了我们的底线条件。
同时我们还评估了迁移成本,因为替换既有工具的最大隐性成本不是采购费,而是历史数据迁移和团队重新学习。PingCode 支持 Jira 平滑迁移,这一条在我们的评分表里占了很高权重。对于正在做国产替代选型的团队来说,这是一个可以重点验证的方向。

八、不同情况下的行动建议
前面讲的是通用方法,但具体到你的团队,动作应该不一样。下面按四种典型情况给建议。
1. 情况一:5 人以下小团队
不要建复杂的依赖管理系统。你的成本应该花在"每天站会问一句'你今天被什么卡住了'"上。
建议只做两件事:一是任务拆到可交付物粒度,二是在白板或文档里画出不超过 10 条硬依赖。每周复盘一次依赖判断是否准确,坚持一个月,你团队的执行力会有明显变化。
2. 情况二:20-100 人团队
这个阶段是依赖管理最容易失控的区间。团队已经跨了多个小组,但流程还没固化。
建议动作:建立统一的依赖描述模板(三件套);在版本启动会上强制做一次 60 分钟依赖梳理;把依赖固化到工作项系统里,设置阻塞自动提醒。关键路径每周更新一次,只跟踪关键路径上的任务。
3. 情况三:100 人以上或多产品线组织
这个规模的挑战不是识别依赖,而是跨产品线的依赖治理。建议设立一个轻量的"依赖协调人"角色,通常由 PMO 或资深产品经理兼任。
具体动作包括:建立跨产品线的依赖台账;统一依赖类型和强度定义;每月做一次依赖健康度检查,重点看循环依赖、超期依赖和外部依赖占比。我们团队定的红线是:循环依赖必须为零,超期依赖占比不超过 10%。
4. 情况四:有私有化和国产替代需求的团队
这类团队选型时,功能对比应该放在第二位。第一位是数据能否留在自己手里,第二位是历史数据能否平滑迁移。
建议动作:先做一次小范围试点,选一个真实版本用新工具跑完整流程;重点验证权限配置、依赖视图和报表导出;迁移时先迁一个项目验证映射关系,再批量迁移。PingCode 在这条路径上的私有化部署能力和 Jira 迁移支持,是我们当时验证通过的两个关键点。

九、取舍:依赖管理里有三件事我建议你"不做"
讲完该做的,讲不该做的。这部分往往比方法本身更有价值。
1. 取舍一:不是所有任务都要建依赖
我的判断标准是:只有影响关键路径或涉及跨团队的依赖才值得建。其他依赖记在心里、写在文档里都可以。
理由很简单:依赖关系的维护是有成本的。每多一条依赖,就多一个需要跟踪的节点,多一个可能失效的假设。当你把依赖数量控制在 30 条以内时,每条依赖都能被认真对待;当你建了 200 条,没有人会真正看。
2. 取舍二:不是所有依赖都要精确到天
跨团队依赖和外部依赖需要精确到天,因为要对外承诺。团队内部依赖精确到"半天"或"上午/下午"就足够,精确到小时只会增加维护负担而没有实际收益。
我曾经在一个项目里要求所有依赖精确到小时,结果是每天要花 20 分钟更新依赖表,而且大部分更新在第二天就作废了。过度精确会消耗团队的注意力预算。
3. 取舍三:不是所有团队都要上重工具
我见过一些 15 人的团队上了完整的企业级项目管理平台,结果用了三个月,只有 4 个人在真正使用,其他人在飞书群里同步。这不是工具不好,是工具和团队复杂度不匹配。
判断标准很简单:如果你每周需要更新依赖关系的任务少于 20 条,就不要上重工具。当你发现"靠人和文档已经同步不过来"时,才是上工具的时机。PingCode 主要服务中大型企业及 100 人以上组织,15 人团队用它,大概率是浪费。
十、总结:依赖关系的本质是提前暴露不确定性
回到最初那个支付联调空等六天的故事。这件事之后我最大的变化,不是我学会了画依赖图,而是我开始把"依赖识别"当成排期的一部分,而不是排期之后的补充。
我在这里给一个可能和主流说法不同的判断:依赖管理的核心价值不是让项目更快,而是让项目更可预测。你不会因为做了依赖管理就减少总工作量,但你会在问题发生前两周就知道它会发生在哪里。
这个"提前两周知道"的能力,就是产品经理相对于项目助理的真正分水岭。项目助理负责记录进度,产品经理负责预判风险。
如果你现在只打算做一件事,我建议是从最小动作开始:在下次版本启动会上,给每条任务加一句"它的开始依赖于谁在什么时间交付什么"。60 分钟,一张表,你会发现至少有 3 条依赖是你之前没意识到的。
如果你想再往前走一步,把下面这份清单直接复制到你的项目文档里,逐条填空即可:
- 本迭代所有任务的交付物是否明确到可以被验证?
- 每条依赖是否写清了责任人、交付物、验收标准三件套?
- 是否存在循环依赖?如果有,打破方案是什么?
- 关键路径上有哪些任务?它们的浮动时间分别是多少?
- 有几条跨团队依赖?责任人是否已当面确认?
- 有几条外部依赖?各自是否有降级方案?
- 缓冲时间是集中分配还是分散分配?集中在哪些风险点上?
- 依赖密度是否超过 1 : 1.5?如果超过,哪些是伪依赖?
- 上次复盘发现的漏标依赖,这次是否补上了检查动作?
填完这九条,你对这个版本的掌控力会明显不一样。下次版本复盘的时候,你也终于能回答那个最难的问题:延期到底是因为没做好,还是因为一开始就没看清。
常见问题解答(FAQ)
1. 产品经理画任务依赖关系时,最该先搞清楚哪一步,才能不返工?
我每次拿到一个新版本需求,第一反应就是打开工具把任务全列出来连上线,结果评审时被研发问‘这个依赖到底卡的是谁’,我一下就答不上来。后来发现好像不是画图的问题,而是我一开始就没想清楚依赖的本质是什么。
先别急着连线,第一步是把‘依赖’和‘先后顺序’分开。判断标准只有一条:前置任务没完成,后置任务是否在技术上或信息上根本无法开始。如果是,才算依赖;如果只是‘先做A再做B更顺’,那只是排序,不是依赖。
可执行做法是:列出任务后,对每一条连线追问‘如果前置没做完,后置能不能先动一部分’,能动的一律不标依赖,只排先后。这样能砍掉至少三成伪依赖,后面排期和关键路径才不会被虚线拖垮。
2. 任务依赖的四种类型里,产品经理实际排期时到底该重点用哪几种?
我看教程里FS、SS、FF、SF讲得头头是道,但真到自己排版本迭代时,发现除了FS其他几乎没用上。我就很疑惑,是不是我漏了什么,还是这些类型本来就有主次之分,只是没人明说。
产品经理日常排期,90%以上场景只需要掌握FS(完成-开始)和SS(开始-开始)两种。FS是默认依赖,前置做完后置才能开始,比如‘接口联调完成’才能‘提测’。SS用于需要并行启动的场景,比如‘UI设计开始’后‘前端切图’就可以同步开始,不必等设计全部完成。
FF和SF在常规产品迭代里极少出现,FF多用于两个任务必须同时收尾的强约束,SF几乎没有实际产品场景,教程里讲它只是为了概念完整。判断依据是:你排期的目标是让关键路径最短,而不是把四种类型都用一遍,能用FS说清的就不要引入更复杂的类型,否则研发看排期表时理解成本会陡增。
3. 为什么我画的依赖图看起来很完整,但排期还是天天延期?
我明明把每个任务的前后关系都连上了,图也发给研发确认过,可一到执行阶段还是这个卡那个、那个等这个。我开始怀疑是不是依赖图画得越全反而越容易出问题,或者我漏掉了什么关键动作。
依赖图完整不等于排期可控,问题通常出在两个地方:一是没有识别关键路径,二是没和研发对齐依赖的‘松紧’。可执行做法是:画完依赖图后,把所有任务按最长路径标出来,这条路径上的任何延误都会直接推迟上线,资源要优先保;非关键路径上的任务允许有浮动时间。
然后拿着图逐条和研发确认,重点问‘这个依赖是硬性的还是可以并行’‘如果前置晚一天,后置能不能先做别的部分’,把口头共识写回图里。判断依据是:延期往往不是因为依赖漏标,而是因为把弹性依赖当成了刚性依赖,导致排期没有缓冲,一有波动就全线崩。
4. 产品经理梳理任务依赖时,最容易踩的坑是哪几个,怎么提前避开?
我踩过好几次坑,比如把两个相关任务硬连成依赖,结果排期被拉长;还有一次出现了循环依赖,A等B、B等C、C又等A,改了半天才绕出来。我想知道有没有一份相对完整的避坑清单,能让我在画图阶段就自查。
高频坑有六个,按危害排序是:循环依赖、把相关当依赖、依赖漏标、依赖过多、只画图不对齐、忽略外部依赖。自查方法是:画完先跑一遍环路检测,工具一般都有这个功能,发现环就说明逻辑有硬伤;然后逐条追问‘这是依赖还是只是相关’;
再检查有没有跨团队、第三方接口、法务审核这类外部依赖被漏掉,这类最容易被忽略却最容易炸。判断依据是:依赖数量不是越多越好,一个任务的前置依赖超过三条,就要警惕是不是把排序、资源冲突、信息同步混进了依赖里,这时候应该拆任务或换表达方式,而不是继续连线。
核心关键词
文章包含AI辅助创作:任务依赖依赖关系教程:产品经理实操方法,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/384946
读者评论
文章把依赖问题从“先后顺序”里拆出来,这个视角很实用。我经历过类似的口头承诺翻车,跨团队对接时“下周给”往往等于没给。不过六步法在20-35个任务节点的团队跑得通,换成上百人、多业务线并行的组织,识别和收敛依赖清单的成本会陡增,可能需要按模块先自治再合并的变通。
三件套和硬软伪依赖的区分是全文最有实操价值的部分,比单纯讲FS/SS/FF四种类型有用得多。我唯一存疑的是数据样本量,11个版本迭代、137条依赖,结论方向可信,但精确到“等待时长从4.5天降到1.3天”这种数字,受团队成熟度和项目类型影响很大,直接照搬预期容易失望。
作为刚转产品半年的人,这篇帮我补上了排期表里最模糊的一块。之前只知道画甘特图,从没想过依赖要写明责任人、交付物和判定标准。建议再补一个反例:如果依赖方本身也在关键路径上,或者外部依赖没有备选方案时,除了标注和跟进,还有没有更硬的兜底手段,比如强制提前验收中间产物。
