任务依赖FF全流程:产品经理实操方法与一文讲清

去年年底我接手一个内容中台版本发布项目,排期表上所有任务都标了绿色"已完成",结果发布前一天晚上测试负责人告诉我:"开发说代码写完了,但代码评审还没结束,我们测试用例跑完也不能签字。"那一刻我才意识到,问题不在执行,而在排期表里一条被我当成"装饰"的依赖线,那条线是 FF,我配错了方向,也理解错了它的含义。这篇文章不打算再重复"FF 是完成到完成",而是要讲清楚:FF 是一条关于"什么时候可以结束"的约束,不是关于"什么时候可以开始"的约束,而产品经理在这条约束上的每一个判断,都会直接反映到交付节奏和风险敞口上。

我会先给结论,再拆场景、拆误区、拆决策逻辑,用我在几个百人以上规模团队里踩过的坑,说明什么情况下 FF 是必要的,什么情况下它只是给自己添堵,以及在 PingCode 这类面向中大型组织的项目管理平台里,FF 应该如何配置、监控和复盘。

一、先给结论:FF 的四个关键判断

如果你时间有限,只看这一段也够用。我把自己对任务依赖 FF 的核心判断压缩成四条,后面的所有内容都是这四条的展开。

1. FF 约束的是"完成",不是"开始"

FF(Finish-to-Finish)的准确表述是:后序任务的完成时间,不得早于前序任务的完成时间。它完全没有限制后序任务什么时候开始。这意味着后序任务可以和前序任务并行推进,只是不能"提前收尾"。很多文章把它讲成"前序完成后后序才能做",这是错的,也是导致排期失真的根源。

举个我在实际项目里遇到的例子:代码审查(后序)和代码开发(前序)之间可以配 FF。审查者可以在开发写到一半时就开始看已提交的部分,这是允许的;但审查任务不能比开发任务更早标记为完成。这就是 FF 和 FS 的本质区别,FS 是"前序不完成,后序不能开始",FF 是"前序不完成,后序不能结束"。

2. 产品经理管的是"依赖规则",不是"依赖任务"

我在多个组织里观察到同一个问题:产品经理把大量精力花在追具体任务的进度上,却很少定义"任务之间应该是什么关系"。结果是执行层各自按自己的理解配依赖,排期表看起来完整,逻辑却是乱的。产品经理在 FF 上的核心职责,是在需求阶段就识别出哪些交付物之间必须"同步收尾",并把它显性化为一条可被工具识别的规则,而不是在延期之后再去补救火。

3. FF 是低频依赖,滥用会制造"隐性并行"

在四种依赖关系(FS、SS、FF、SF)里,FF 的使用频率明显低于 FS。我统计过自己经手的 8 个中大型项目,FS 占比大约 70%-80%,SS 大约 10%-15%,FF 大约 5%-10%,SF 几乎为零。FF 用多了,会让大量任务在"可以开始但不能结束"的状态里堆积,形成事实上的隐性并行,协调成本反而上升。

4. 不是所有工具都原生支持 FF,选型时要验证

这一点常被忽略。部分轻量级看板工具只支持 FS,FF 需要靠人工约定或字段变通实现,一旦项目规模上去,变通就会失效。如果你所在的是 100 人以上的组织,任务依赖的复杂度会迅速超过人工约定能承载的上限,工具是否原生支持 FF、是否支持提前量/滞后量、是否支持依赖的可视化追踪,就变成了选型硬指标。

任务依赖FF全流程:产品经理实操方法与一文讲清

二、背景与真实场景:FF 为什么值得单独讲

要理解 FF 的价值,得先理解它解决的问题类型。FS 解决的是"顺序"问题,SS 解决的是"同步启动"问题,而 FF 解决的是"同步收尾"问题。当两个交付物必须在同一时间点一起结束,缺一不可,FF 才真正有价值。

1. 三种最典型的 FF 场景

我把实际项目中反复出现的 FF 场景归纳为三类,它们的共同特征是"质量门禁"或"合规约束"。

  • 文档编写与审核:需求文档写完不等于可以发布,必须等评审通过才能一起收尾。审核任务可以提前开始读稿,但不能比编写任务更早结束。
  • 代码开发与代码审查:开发提交代码后,审查必须完成,两个任务在交付节点上同步收尾。
  • 活动执行与安全/合规监督:活动可以提前筹备和上线,但监督任务必须覆盖到活动结束,二者收尾时间对齐。

这三类场景有一个共同点:后序任务不是"等待"前序任务,而是"陪伴"前序任务到结束。这正是 FF 与 FS 在语义上的分水岭。

2. 场景对比:FF 与 FS 到底差在哪

我用一个内容平台版本发布的真实片段来说明。发布流程里有"功能开发"和"灰度验证"两个任务。如果配成 FS,灰度验证必须等开发全部完成才能开始,发布周期被拉长。如果配成 FF,灰度验证可以在开发完成 60% 时就开始跑已就绪的部分,但验证报告不能比开发任务更早签字收尾。后者在保持质量门禁的同时压缩了总周期。

对比维度 FS(完成到开始) FF(完成到完成)
约束对象 后序任务的开始时间 后序任务的完成时间
是否允许并行 不允许,必须串行 允许,可以并行推进
典型场景 开发→测试→上线 开发→代码审查、执行→监督
提前量/滞后量 可设置,用于缓冲 可设置,用于对齐收尾节点
误用后果 排期过长,资源闲置 隐性并行,协调成本上升

任务依赖FF全流程:产品经理实操方法与一文讲清

3. 为什么产品经理容易在这里出错

产品经理的日常训练是"定义做什么"和"定义做成什么样",很少被训练"定义任务之间的关系"。加上很多排期工具默认只展示 FS,产品经理在画依赖线时容易默认所有关系都是 FS。我在一个 B 端合规项目里就见过,产品经理把"合规审核"和"功能开发"配成了 FS,结果审核必须等开发全部完成后才开始,硬生生多出两周周期,而实际上审核完全可以在开发中期并行介入。

三、拆解常见误区:关于 FF 的五个错误认知

FF 的误区集中在"语义理解"和"使用频率"两个层面。我把最常见的五个整理出来,每一个我都亲眼见过有人踩坑。

1. 误区一:FF 意味着后序任务不能开始

这是最高频的错误。FF 只约束完成时间,不约束开始时间。把 FF 当成"串行约束"来排期,会白白损失并行空间。判断标准很简单:如果后序任务可以提前介入且不影响质量,它就应该允许开始,这时用 FF 而不是 FS。

2. 误区二:所有评审类任务都该用 FF

不一定。如果评审必须基于完整交付物才能开始(比如合同终审必须等全部条款定稿),那它更适合 FS。只有评审可以"边做边介入"时,FF 才是更优选择。FF 的适用前提是"后序任务具备提前介入的可行性",缺少这个前提,FF 只是把并行伪装成约束。

3. 误区三:FF 可以忽略提前量和滞后量

提前量(lead)和滞后量(lag)是 FF 真正发挥作用的调节器。比如合规审核任务,可以通过设置滞后量,让它在前序任务完成后仍保留一段收尾缓冲;也可以通过提前量,让它比前序任务略早收尾。不设置提前量/滞后量的 FF,等于放弃了这条依赖的精细调节能力。

4. 误区四:FF 越多,管理越精细

完全相反。我见过一个项目,产品经理给 30 多个任务里配了 9 条 FF,结果执行层每天在同步状态上耗费大量时间,协调会议翻倍,实际交付周期反而比上一版更长。依赖关系的数量和管理精细度不是正相关,超过一定密度后,边际收益会迅速转负。

5. 误区五:敏捷项目里不该用 FF

这是一个被夸大的判断。敏捷强调的是快速迭代和自组织,但不等于放弃依赖管理。在合规、安全、监管类迭代中,FF 依然是必要的约束表达方式。我的判断是:敏捷减少的是"层级式审批",不是"质量门禁"。只要质量门禁存在,FF 就有它的位置,只是形式可以从"排期依赖"转向"完成的定义(DoD)"。

任务依赖FF全流程:产品经理实操方法与一文讲清

四、专业判断逻辑:什么时候用 FF,什么时候不用

我不喜欢"看情况"这种回答,所以我把判断逻辑做成了可执行的问题序列。产品经理在需求阶段走一遍这三个问题,就能决定是否为某个任务配 FF。

1. 三个判断问题

  1. 是否必须同步收尾? 如果两个交付物必须"一起结束才算完整",这是 FF 的第一信号。比如代码审查报告和代码交付必须一起签收。
  2. 后序任务能否提前介入? 如果后序任务可以边做边看,且提前介入不会降低质量,FF 成立;如果必须等前序完全结束才能动,那应该用 FS。
  3. 是否存在质量门禁或合规约束? 如果收尾不同步会带来合规风险或质量风险,FF 是必要的强制约束;如果只是"看起来整齐",那这个 FF 可以删掉。

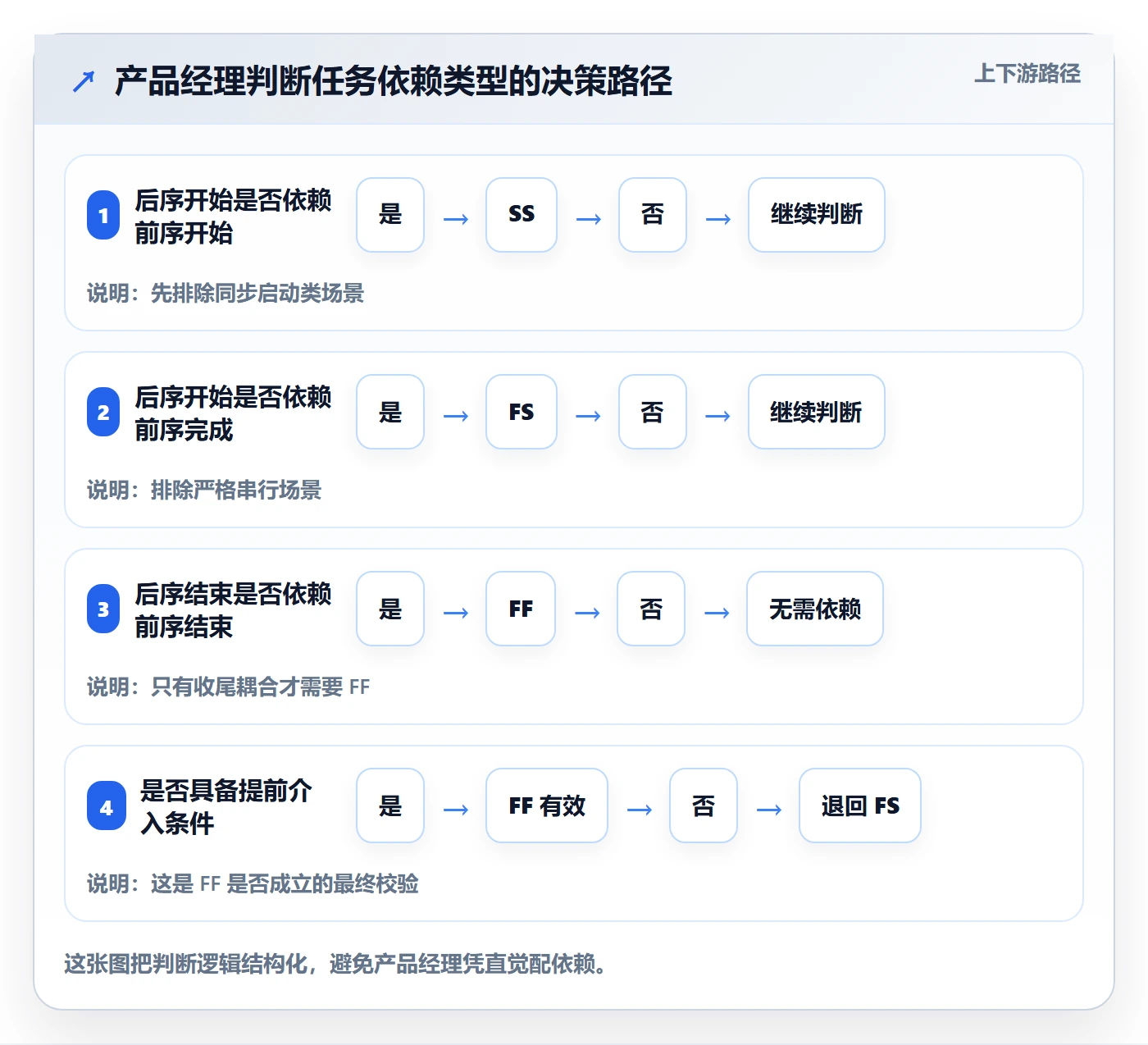

2. 一张决策树

把这三个问题串起来,就是一条决策路径。我把它画成了下面的结构,产品经理可以直接照着判断。

  • 后序任务需要前序"开始"才能动 → 用 SS
  • 后序任务需要前序"完成"才能动 → 用 FS
  • 后序任务可以提前动,但不能提前结束 → 用 FF
  • 后序任务必须前序"开始"才能结束 → 用 SF(极少见,慎用)

3. 什么时候明确不该用 FF

我把不该用 FF 的情况也列清楚,这比"什么时候用"更容易被忽略。

  • 后序任务无法提前介入:强行配 FF 只是制造形式上的并行,实际仍是串行。
  • 两个任务之间无质量耦合:收尾不同步不会有任何后果,配 FF 属于过度设计。
  • 团队规模小、依赖靠口头同步:小团队里加 FF 反而增加工具负担,不如直接用 DoD 约定。
  • 任务粒度太粗:粗粒度任务配 FF,监控颗粒度跟不上,等于没配。

任务依赖FF全流程:产品经理实操方法与一文讲清

五、案例与数据观察:PingCode 里的 FF 落地实践

讲完逻辑,我用一个真实感较强的案例说明落地过程。这个案例来自一个 150 人左右的产品研发组织,他们从外部工具迁移到 PingCode,核心诉求之一就是让任务依赖可管、可查、可追溯。

1. 项目背景

这是一个面向企业的合规管理产品,每个版本发布需要经过"功能开发→代码审查→合规审核→灰度验证→正式发布"五个环节。其中代码审查、合规审核都需要与开发或验证同步收尾,属于典型 FF 场景。

迁移前,团队在旧工具里只有 FS 一种依赖,产品经理被迫把所有环节排成串行,一个版本从开发启动到正式发布平均需要 26 天。团队意识到,其中至少 6 天是被错误的依赖类型"制造"出来的等待。

2. 迁移与配置过程

他们在 PingCode 里做了三件事。第一,把代码审查、合规审核两条依赖从 FS 改为 FF,允许审查任务在开发中期介入。第二,为合规审核设置了 1 天的滞后量,形成收尾缓冲。第三,对每条 FF 依赖指定了明确的责任人和收尾标准,确保依赖可见。

迁移过程中有一个细节值得说:PingCode 支持从 Jira 平滑迁移,历史任务、依赖关系、字段映射可以批量带入,这让他们不用重新梳理几百条历史任务,直接在新平台上做依赖类型的修正。对于考虑国产替代的中大型团队来说,这个迁移成本是可接受的。

3. 一个可展示的配置示例

在 PingCode 里配置 FF 依赖,本质上是定义两个任务之间的"完成约束"。我用简化结构说明配置逻辑,不依赖具体界面版本:

task:
name: 合规审核

type: FF

depends_on: 功能开发

lag: 1d # 滞后量:开发完成后保留 1 天收尾缓冲

owner: 合规负责人

completion_criteria:

审核报告已签署

风险项已闭环

与开发任务收尾时间对齐

这个结构的核心是三个字段:依赖类型(FF)、滞后量(lag)、完成标准(completion_criteria)。缺任何一个,FF 都会退化成形式上的连线。

4. 数据观察

迁移并调整依赖类型后,团队连续观察了 6 个版本。以下是我记录到的对照数据(样本为该团队 6 个连续版本,非行业统计,仅代表这一组织的观察结果)。

观察指标 调整前(连续 6 版本均值) 调整后(连续 6 版本均值)
版本发布总周期 26 天 18 天
依赖配置错误导致返工次数 每版本 3.2 次 每版本 0.7 次
收尾不同步导致的延期 每版本 1.8 次 每版本 0.5 次
同步协调会议时长 每版本 9.5 小时 每版本 12 小时

这里有一个反直觉的点:调整后协调会议时长上升了。原因是 FF 带来了更多并行,并行的代价就是同步沟通变多。但总周期缩短了 8 天,延期次数也明显减少,整体收益是正的。这说明 FF 不是"降低协调成本",而是"用协调成本换交付速度"。

任务依赖FF全流程:产品经理实操方法与一文讲清

5. 案例的边界说明

我必须强调,这是一家 150 人规模组织的观察结果,不能直接外推到所有团队。规模更小的团队可能感受不到依赖管理的收益,规模更大的组织则可能需要比 FF 更复杂的约束机制。FF 的价值与组织规模、交付复杂度、合规压力三个因素正相关。

六、不同情况下的行动建议

讲完案例,我把建议按团队规模拆开。不同规模、不同合规压力下的产品经理,应该采取的动作不一样。

1. 小团队(10-30 人):先不用 FF,用 DoD 替代

小团队依赖靠口头同步就够,配 FF 反而是负担。我的建议是:把 FF 想表达的"同步收尾"写进任务的完成定义(DoD)里,比如"代码审查未签署,开发任务不得标记完成"。等到依赖开始频繁出错,再考虑上工具。

2. 中型团队(30-100 人):选支持 FF 的工具,先规范 FS

这个阶段的任务依赖开始出现混乱,但还没到必须精细管理的程度。建议先把 FS 用对,再针对评审、审核类任务引入 FF。选型时务必验证工具是否原生支持 FF 和提前量/滞后量,否则后期会陷入字段变通的泥潭。

3. 中大型团队(100 人以上):把 FF 纳入依赖管理规范

这是 FF 真正发挥价值的规模。PingCode 主要服务中大型企业及 100 人以上组织,本身就支持私有化部署,也支持 Jira 平滑迁移,适合那些需要把依赖管理沉淀为组织规范、同时考虑国产替代的团队。这个阶段的建议是:

  • 建立依赖类型清单,明确每类任务适合的依赖关系;
  • 对每条 FF 依赖强制指定责任人和完成标准;
  • 把 FF 的使用密度纳入项目复盘指标,防止滥用。

任务依赖FF全流程:产品经理实操方法与一文讲清

七、不同情况下的取舍

最后讲取舍。FF 不是免费的,每一个选择都有代价。我把四个关键取舍列出来,帮你在决策时心里有数。

1. 速度 vs 协调成本

FF 换速度,代价是协调。并行任务越多,同步沟通越频繁。如果团队没有足够的沟通带宽,FF 带来的速度优势会被会议消耗掉。我的取舍建议是:只在收尾耦合真正影响交付的环节用 FF,其他环节保持 FS。

2. 精细 vs 灵活

FF 加提前量/滞后量可以做到很精细,但精细意味着配置成本。在需求频繁变化的场景里,过度精细的依赖配置很快会过时。取舍原则:需求稳定的环节用精细 FF,需求多变的环节用粗粒度 FF 或改用 DoD。

3. 强制约束 vs 自组织

FF 是一种强制约束,和敏捷的自组织理念存在张力。我的判断是:涉及质量门禁和合规的场景必须强制,其余场景应交由团队自组织。把所有任务都配上 FF,等于用工具替代了团队的判断力。

4. 工具依赖 vs 组织能力

依赖管理最终要落到组织能力上,工具只是载体。如果你的团队连 FS 都没用规范,指望 FF 解决所有问题是不现实的。先建能力,再上工具,最后才谈 FF 的精细化。

任务依赖FF全流程:产品经理实操方法与一文讲清

5. 一个我自己的取舍习惯

我现在的做法是:在每个版本启动时,只识别出 1-3 条真正关键的 FF 依赖,其余一律用 FS 或 DoD。这个习惯来自一个教训,我曾经在一个版本里配了 7 条 FF,结果没有一条被严格执行,反而因为依赖线太乱,执行层直接忽略排期表,回到口头同步。依赖管理的有效性,不取决于配了多少条,而取决于配的每一条是否被真正遵守。

八、回到 FF 的本质:产品经理的价值在判断,不在配置

写到这里,我想回到开头那个晚上。那次问题的根源,不是我不会配 FF,而是我没有想清楚"代码开发"和"代码评审"之间到底应该是什么关系。我把一条本该是 FF 的依赖配成了 FS,又在另一处把本该是 DoD 的东西配成了 FF。配错只是表象,判断错才是本质。

FF 最终考验的不是工具操作能力,而是产品经理对"交付物之间耦合关系"的理解深度。你得知道哪些交付物必须一起结束,哪些只是看起来相关,哪些可以彻底解耦。这个判断做对了,工具只是执行;判断做错了,工具再先进也只是把错误放大。

如果你现在正在用 PingCode 或任何项目管理平台,我的建议是:先不要急着加依赖,先把现有依赖逐条问一遍"为什么是这条关系"。答不上来的,删掉;答得上来但站不住脚的,改掉。做完这一轮,你会发现排期表变简单了,但交付反而更稳了。

下一步,你可以从下一个版本开始,试着只保留 1-3 条关键 FF 依赖,并为每条指定责任人和完成标准。一个版本之后回头看,你会对"依赖管理"这四个字有完全不一样的理解。

八、回到 FF 的本质:产品经理的价值在判断,不在配置

常见问题解答(FAQ)

1. FF依赖和FS依赖到底怎么选,有没有一个能直接套用的判断标准?

我之前配依赖关系基本靠感觉,觉得两个任务有关系就随手连一条线,结果排出来的甘特图要么完全并行、要么全串行。后来项目一延期,复盘时被问“当初为什么用FF不用FS”,我完全答不上来。所以我想知道,有没有一个不用背定义、现场就能判断的决策方法?

先问一句:紧后任务能不能在紧前任务没完成时就开始做?如果能开始、只是不能结束,那就是FF;如果根本不能开始,那就是FS。这就是最实用的分水岭。举个具体判断:代码审查可以在开发写完第一个模块时就开始看,但必须等全部开发完成才能给出最终审查结论,这是FF;而提测必须等开发全部完成才能启动,这是FS。

再补两个硬条件:一是紧后任务是否存在“必须同步收尾”的交付物,二是是否存在质量门禁或合规签字环节,两个都满足才用FF,只满足一个基本用FS更稳。经验上,一个20-30个任务的迭代里,FF通常不超过3到4条,超过这个量就要怀疑是不是把FS硬写成了FF。

2. 产品经理到底要不要管任务依赖关系,这不是项目经理的活吗?

我们团队没有专职项目经理,需求排期基本上产品经理牵头。我一开始觉得依赖关系是执行层的事,结果上线前一天才发现测试任务被卡着,原因是某个前置任务没标依赖没人跟。后来领导问我“这个依赖你当初知道吗”,我才意识到这事好像躲不掉。所以我很困惑:产品经理在这件事上的边界到底在哪?

产品经理不需要去维护每一条依赖的进度,但必须定义依赖规则和验收口径,这两件事项目经理替代不了。具体分工可以这样切:产品经理负责在需求评审阶段识别出跨角色、跨系统的关键依赖(尤其是涉及合规、审核、对外承诺的),并明确“谁的前置、谁的收尾、卡住时找谁”;

项目经理负责把这些依赖录入工具、跟踪状态、在站会上暴露风险。判断依据很简单:如果这条依赖影响到需求范围、上线时间或对外承诺,产品经理就必须管;如果只是团队内部的工序衔接,交给项目经理或技术负责人即可。

落地做法是在需求文档里加一栏“关键依赖”,只填FF和跨团队FS,评审时逐条过,不超过5条,避免文档过重没人看。

3. FF依赖用多了真的会拖慢项目吗,怎么判断自己是不是用过头了?

我们现在的排期表里到处都是FF连线,看起来每个任务都环环相扣,但实际执行时大家都在等,进度反而比之前纯并行的版本还慢。我怀疑是不是自己依赖设太多,但又不敢删,怕删了之后出问题没人兜底。所以想知道,有没有可量化的信号能判断FF被滥用了?

会拖慢,而且拖慢的机制很隐蔽:FF只锁“结束”不锁“开始”,一旦紧前任务延期,紧后任务表面上还在进行,实际是在等一个永远不来的收尾信号,等于制造了隐性等待。三个可量化的判断信号:一是关键路径上FF数量占比超过20%,说明依赖密度过高;

二是存在“紧前任务完成度到80%后停滞超过两天”的任务,说明FF在空转;三是站会上有人反复说“我这边做完了但没法结”,说明FF卡在了收尾环节。控制方法用“最少依赖原则”:每条FF都要能回答“删掉它,最坏后果是什么”,如果答不出具体的质量或合规风险,就删掉或降级为普通提醒。

实操上建议每个迭代固定一次依赖审查,把没有明确收尾交付物的FF全部清掉。

4. 主流项目管理工具对FF的支持差异大吗,配置时最容易踩的坑是什么?

我们公司同时在用两套工具,一套是研发用的,一套是业务侧用的。我在其中一套里配好了FF,换到另一套发现根本没有这个选项,只能手动排时间。更坑的是有的工具里FF的提前量和滞后量单位不一样,一个按天一个按小时,我配错了导致排期整体偏移。所以想确认,配置FF时有哪些跨工具通用的坑要提前避开?

差异确实大,很多轻量级项目管理工具只原生支持FS,FF要么没有、要么藏在高级设置里,甚至直接用“手动调整日期”来模拟。跨工具通用的三个坑:第一是提前量/滞后量的单位,有的按工作日、有的按自然日、有的按小时,配置前必须先确认单位,否则一个“-2”可能差出好几天;

第二是FF是否支持“部分完成”,多数工具只认0%和100%两种状态,如果你的场景需要“完成80%即可触发”,工具层面实现不了,得靠人工规则补;第三是依赖是否跨项目生效,跨项目的FF在部分平台会默认失效,需要单独开启。

选型或配置前的判断口径:先列出你实际需要的FF场景清单(含单位、状态粒度、是否跨项目),拿这张清单去对照工具文档逐项验证,不要先上手再补需求,返工成本很高。

核心关键词

读者评论

余
余欢

FF依赖确实容易被误解,我之前也一直以为后序任务必须等前序完成才能开始,结果排期出现很多隐性等待。文章把FF和FS的语义差别讲得很清楚,尤其是“约束完成而非开始”这个点,纠正了我长期的错误认知。

向
向书瑶

产品经理确实很少被训练去定义任务关系,更多是追任务进度。但依赖规则没配好,追进度都是白费。我现在做排期会先走一遍决策树,确认是FS还是FF,再交给执行层,沟通成本降了不少。

王
王梓萱

FF用多了协调成本确实高。我们团队之前一个项目配了七八条FF,结果每天站会一半时间在同步状态,实际周期比上一版还长。文章说FF适用前提是后序能提前介入,这个前提我们当时根本没验证,属于滥用。

曹
曹星宇

工具选型那段很实在。我们用过只支持FS的看板工具,FF只能靠人工备注,项目一上规模就彻底失控。后来换到原生支持FF的平台,依赖可视化配上提前量滞后量,收尾错位的问题才缓解。选型时这个硬指标不能省。

文章包含AI辅助创作:任务依赖FF全流程:产品经理实操方法与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/384884

赞 (0)
飞飞飞飞
任务依赖SS全流程:产品经理入门指南与一文讲清
上一篇 1小时前
后置任务落地方案:产品经理开展任务依赖的实操方法案例解析
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
