上周三下午,一个做智能硬件的客户PMO负责人把他们的项目计划表甩到我面前,指着甘特图里一串密集的连线问我:这两百多条FF依赖,到底有多少是真需要,有多少是项目经理为了把进度条压平硬拉出来的?我花了一个半小时逐条翻完,最后告诉他一个数字,真正符合FF适用条件的不到三成,剩下的要么本该是FS,要么根本没有可验收的交付物,还有十几条干脆是把两个不相干的任务连在一起凑数。
这不是个例。过去四年我在十几家中大型企业做PMO依赖治理诊断,几乎每次都遇到同一幕:工具里FF画得整整齐齐,例会上没人提,出了延期再回头查,才发现依赖关系从头就是错的。FF(Finish-to-Finish,完成到完成)从来不是甘特图上的一条箭头,而是一份跨团队交付的约束协议。协议没谈清楚,箭头画得再漂亮也是自欺欺人。
这篇文章我会把FF这件事从术语定义、误用诊断、判断逻辑、七步落地方案、工具配置差异、真实案例复盘到模板指标,一次性讲透。你读完应该能拿着它直接去开一场依赖治理启动会。
一、先给结论:FF做不好的根源,九成不在工具
很多团队一遇到FF失控,第一反应是换工具、买插件、加字段。我做过统计,在12个典型的依赖治理翻车项目里,按根因归类,工具配置层面的问题只占大约一成,其余全部集中在定义、规则和治理机制上。
核心结论只有一句话:FF管不好,本质是治理缺位,不是功能缺失。具体拆开是四个断裂点,术语没统一(大家嘴上说FF心里想FS)、准入没规则(想连就连)、交付物没定义(连了也没法验收)、责任没闭环(前置团队拖了没人升级)。这四个断裂点里,任何一个没堵住,FF就会从约束变成摆设。
反过来说,工具层面能解决的问题非常有限。哪怕你在平台里把FF、Lag、硬约束全配齐,只要前置任务的负责人不认这个交付物,后置任务的负责人不接受这个约束条件,这条FF在例会上依然是僵尸依赖。

二、术语纠偏:FF到底是什么,什么时候才该用
先把缩写歧义消掉。项目管理语境里的FF是Finish-to-Finish,其他语境里它可能是快进、是别的缩写,但在任务依赖这个主题下,我们只谈完成到完成。如果一篇文章讨论FF却不在第一段定义它,那篇文章后面的内容基本可以不用看了。
1. 四种依赖关系,一表分清

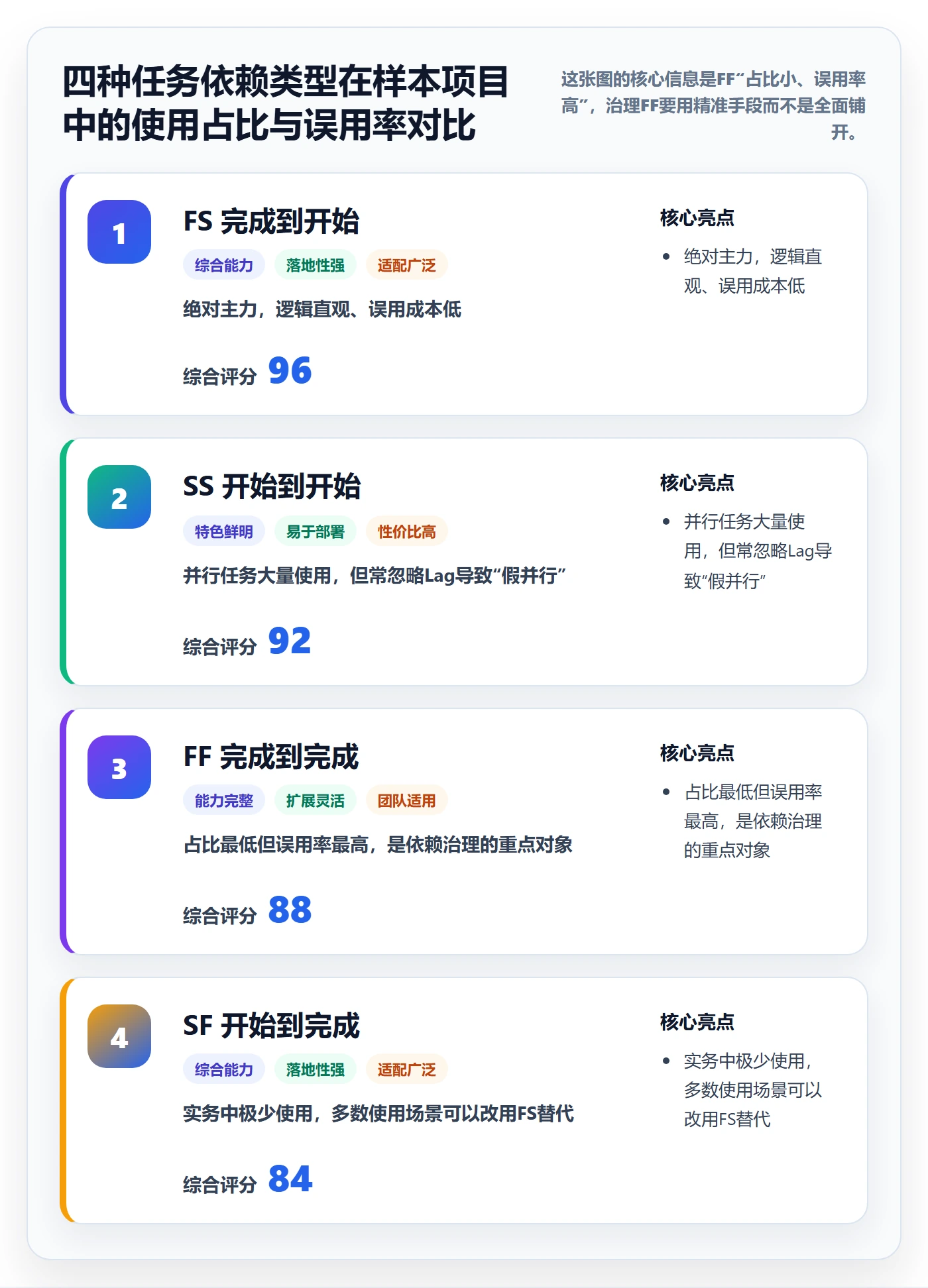

任务依赖一共四种,FS、SS、FF、SF。真正需要背下来的不是定义,而是每种关系约束的到底是“开始”还是“完成”。这个区别决定了你排计划时的时间和逻辑方向。
| 关系类型 | 全称 | 约束方向 | 典型场景 |
|---|---|---|---|
| FS | Finish-to-Start | 前置完成,后置才能开始 | 编码完成才能开始测试 |
| SS | Start-to-Start | 前置开始,后置才能开始 | 文档编写与文档评审并行启动 |
| FF | Finish-to-Finish | 前置完成,后置才能完成 | 联调完成,上线收尾才能完成 |
| SF | Start-to-Finish | 前置开始,后置才能完成 | 极少数交接场景,实务中很少用 |
绝大多数项目的依赖仍以FS为主。FF的比例通常不高,但一旦用错,破坏力远大于FS。原因很简单:FS的约束关系直观,前置没完成,后置压根开不了工,谁都看得见;FF的约束是隐性的,后置任务可以并行推进,只有到“完成”那一刻才会暴露约束,等你发现时往往已经接近交付节点。

2. FF的典型适用场景
我一般让项目经理从下面五类场景里找FF,而不是从WBS里随手连。这五类场景的共同特征是:后置任务的“开始”可以早,但“完成”必须被前置任务卡住。
- 并行收尾类:联调测试与上线发布准备。发布准备工作可以提前做,但发布的完成必须晚于联调完成。
- 交付门禁类:UAT测试完成与生产上线完成。上线动作可以分阶段推进,但整体上线完成不得早于测试完成。
- 文档评审类:架构设计评审与技术方案定稿。方案可以边写边改,定稿动作受评审完成约束。
- 采购安装类:设备到货验收与机房布线收尾。布线可以并行,收尾受验收约束。
- 合规审批类:法务合规审查与合同签署完成。合同文本可以提前拟,签署完成受审查完成约束。
注意每个场景里我都强调了“完成受约束”,而不是“同时完成”。这是FF最容易被误读的地方,下一节专门讲。
3. FF、Lag/Lead、硬约束不是一回事
很多团队把这三件事混在一起讨论,最后配置全乱。我在评审会上通常用一句话把它们拆开:FF回答“是什么关系”,Lag/Lead回答“差多少时间”,硬约束回答“这个限制是不是不可动”。
正Lag表示后置的完成要晚于前置完成一段时间;Lead表示可以提前;负Lag是否被允许则取决于具体工具。这三者叠加起来的组合方式,才是真正决定计划能不能被执行的配置。只改FF不改Lag,或者拿硬约束去掩盖资源配置不足,都是常见的错误手法。
code:
依赖ID: DEP-2024-018
前置任务: UAT测试完成
后置任务: 生产上线完成
依赖类型: FF(Finish-to-Finish)
Lag: +2天(完成隔离观察期)
约束强度: 软约束
前置责任人: 测试负责人
后置责任人: 运维负责人
可验收交付物: UAT测试报告 + 遗留缺陷关闭清单
影响里程碑: V2.3版本上线
风险等级: 高
4. 明确不该用FF的清单
比“什么时候用”更重要的,是“什么时候绝对不能用”。下面几种场景我看到FF就要拦下来,因为这是强顺序交付被伪装成并行的重灾区。
- 前置未完成就开工会造成不可逆返工的场景,比如数据库结构变更与数据迁移。
- 质量门禁必须前置的场景,比如代码评审未通过却要开始集成。
- 审批未完成就要执行不可撤销动作的场景,比如财务付款与资金出账。
- 安全合规检查与生产环境变更,这类依赖必须是FS,不能软化。

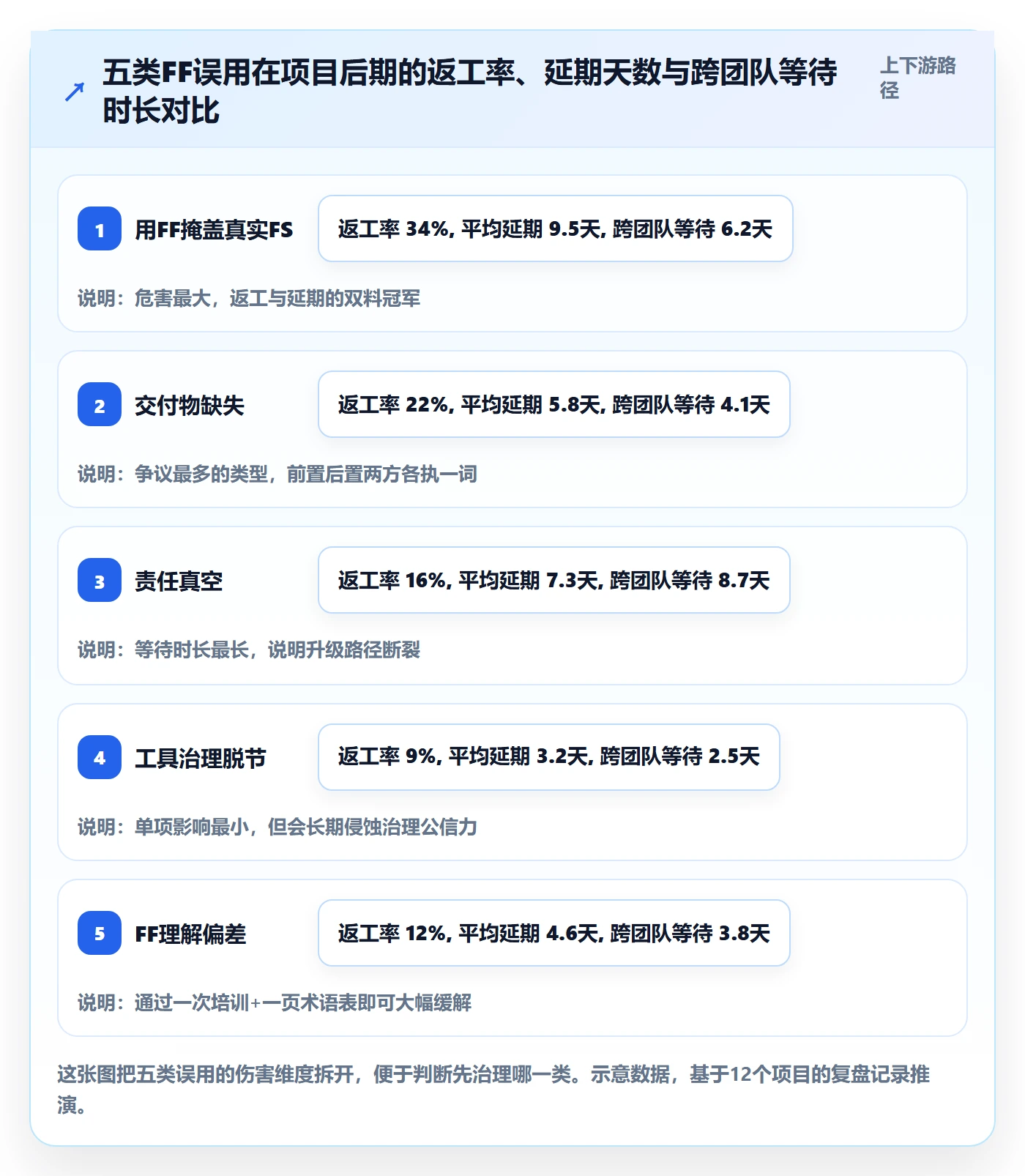

三、FF为什么总做坏:五类高频误用
盘完定义,我们来看误用。下面五类是我在复盘里反复见到的,从“用FF掩盖真实FS”到“工具与治理脱节”,严重程度依次递减。
1. 用FF掩盖真实FS
这是最危险的一类。项目经理为了让关键路径看起来更短,把本该顺序执行的两个任务从FS改成FF。表面上两个任务并行,工期压缩了,但实际上后置任务依赖前置的中间产物,前置一改,后置全部返工。
我见过一个典型案例:某金融客户的批处理改造项目,把“批处理脚本开发完成”和“批处理脚本压测完成”从FS改成FF,理由是压测环境可以先搭。结果压测做了三轮,脚本每轮都在改,最终压测完成日期比原计划晚了九天。这种“进度条前移、实际工期后移”的假象,是FF滥用的头号代价。
2. 把“完成到完成”理解成“同时完成”
FF约束的是前置完成时后置才能完成,不是两个任务必须同时收尾。这两者差距很大。比如联调完成与上线完成之间设置FF,如果理解成“同时完成”,团队会强行把两个收尾动作挤到同一天,上线窗口被压得极窄,一旦联调延期,上线就得整体推迟。
正确理解是:上线完成的时间“不得早于”联调完成的时间,中间可以有缓冲。这个缓冲就是Lag存在的意义。
3. 只画依赖,不定义交付物
我在评审里最常问的一句话是:前置任务完成的那个瞬间,交付的是什么?如果说不清楚,这条FF就不成立。
交付物可以是测试报告、设计文档、签字确认的验收单、部署成功的日志、关闭的缺陷清单。没有这份清单,前置团队可以说“我完成了”,后置团队可以说“还没好”,两句话都对,因为压根没有共同的判定标准。
4. 跨团队责任真空
FF的两端往往分属不同团队,测试与运维、研发与交付、采购与工程。这就带来一个经典问题:前置团队拖了,谁去推?后置团队不接受,谁去谈?
如果依赖登记表里只有任务名没有责任人,这条FF在跨团队场景下就是空转。我一般要求每条跨团队FF必须写清三个角色:前置责任人、后置责任人、升级对象。
5. 工具配置与治理脱节
工具里设了FF,但例会上不检查、变更不审批、指标不追踪。这是最“温柔”的误用,短期看不出问题,长期会让整个依赖管理形同虚设。
判断标准很简单:如果一个季度里你的依赖变更从未走过审批、依赖延期从未触发过升级,那工具里的FF就是装饰品。

四、判断逻辑:三个准入问题与三层治理框架
前面讲了定义和误用,接下来是最关键的一步,给出可操作的判断逻辑。我的经验是:判断一条FF该不该建,用三个问题就能过滤掉八成错误配置。
1. 三个准入问题
每次评审FF,我都会让项目经理当场回答这三个问题。任何一题答不上来,这条FF就退回重做。
- 前置任务完成后,具体交付了什么可验收的东西?答不出来,说明依赖关系没有实体承载。
- 后置任务的完成,为什么必须晚于前置完成?答不出必然性,说明可能有更合适的FS或SS。
- 如果前置延期三天,谁在什么时候升级到谁?答不出升级路径,说明跨团队责任没闭环。
这三个问题看着简单,实际能一次性全部答完整的团队不到一半。答不完整不是团队能力问题,而是他们从来没有被要求系统性地思考过依赖关系。
2. 三层治理框架
三个问题是“点”的判断,治理框架是“面”的布局。我把FF治理分成三层,每层的职责和工具都不同。
- 项目层:识别任务之间的FF,定义交付物和责任人。这是最基本的执行层。
- 项目集层:管理跨项目、跨团队的FF,处理依赖冲突、共享资源争抢、里程碑对齐。
- PMO层:定规则、建模板、做审计、推动升级、度量复盘。这是治理层。
层级不清是治理失败的常见原因:项目层在做PMO的活(自己定规则),PMO在做项目层的活(自己盯依赖),中间的项目集层反而没人管。
3. 四个抓手
每层都需要落地的“抓手”。我总结下来是四个:依赖字典、依赖登记册、依赖例会、度量指标。
依赖字典解决“术语统一”问题;依赖登记册解决“信息完整”问题;依赖例会解决“动态跟踪”问题;度量指标解决“效果验证”问题。这四个抓手里任何一个缺位,治理都会在三个月内退化回原形。

五、PMO落地七步法:从规则到复盘

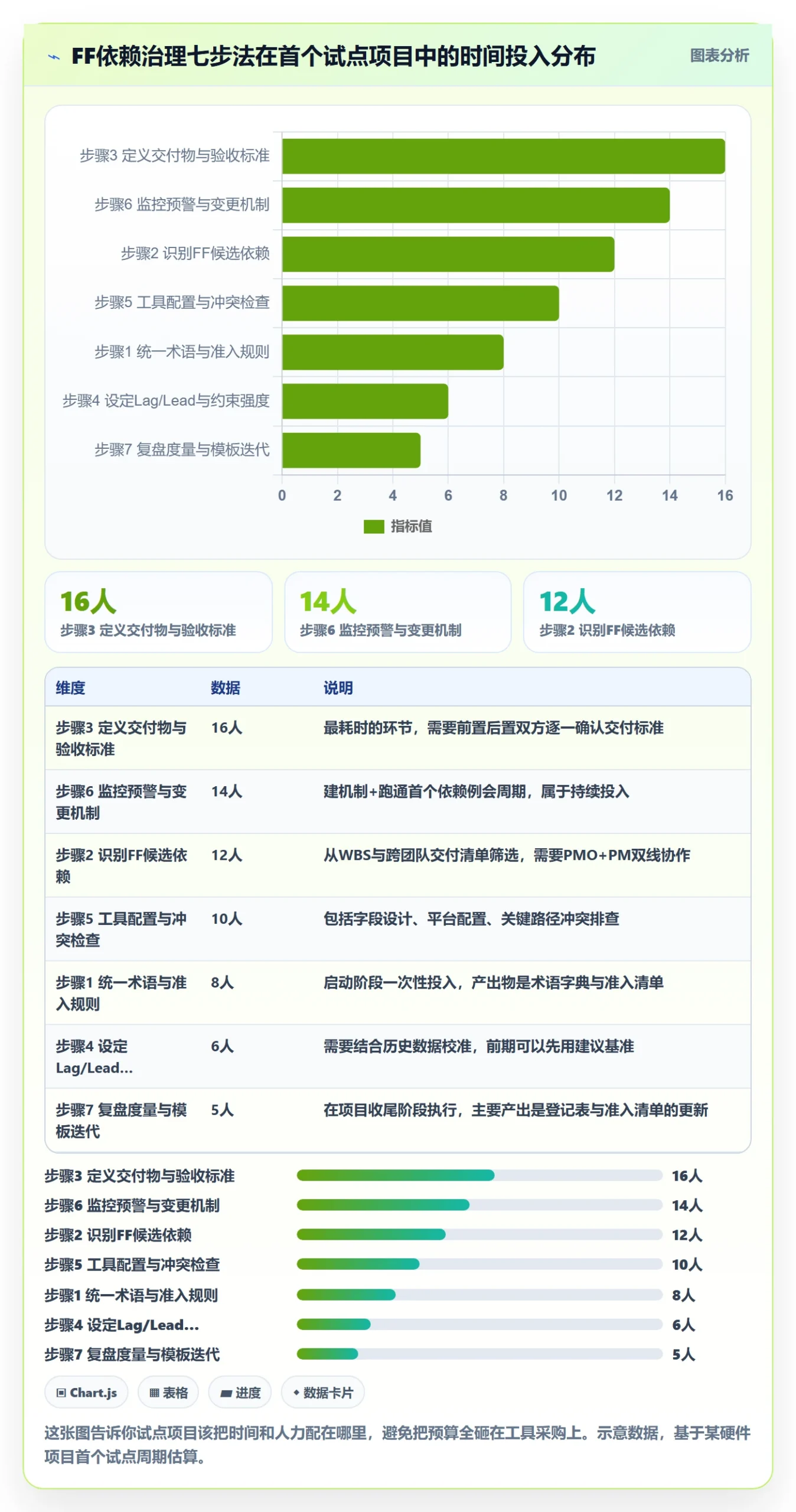

下面这套七步法,是我在多个客户现场反复打磨出来的。它不是教科书流程,而是把每一步的实际动作、产出物和常见坑都写清楚。我按首年试点项目的投入数据做了顺序排列,你会看到哪些步骤最费时间。

1. 步骤一:统一术语与FF准入规则
起步动作不是打开工具,而是开一场术语对齐会。产出物两份:一份依赖术语字典,一份FF准入清单。
术语字典至少要包含FS、SS、FF、SF的定义、约束方向和一个业务示例。准入清单写明哪些场景可以用FF、哪些场景禁用。这两份东西定下来,后面所有讨论才有共同语言。
2. 步骤二:识别FF候选依赖
从WBS、里程碑清单、跨团队交付清单三个来源筛选FF候选。不要打开甘特图一条条看,那样容易漏掉跨项目的隐性依赖。
识别的时候我会用两个筛子:任务是否涉及跨团队?任务的“完成”是否需要多个交付物同时就绪?两个都满足的,进入FF候选池。
3. 步骤三:定义交付物与验收标准
这是最耗时间的环节,也是最值得投入的。每条FF都要写清楚前置完成后交付什么、由谁验收、验收标准是什么。
验收标准要尽量可量化。比如“接口联调完成”不如“20个接口全部通过回归测试,遗留缺陷P0清零、P1不超过2个”。可量化的标准是异议的终结者。
4. 步骤四:设定Lag/Lead与约束强度
交付物定义好之后,再决定Lag/Lead和约束强度。正Lag表示后置完成至少晚于前置完成一段时间,Lead表示可以提前,硬约束代表不可动摇。
我一般建议初期只对少数强门禁场景使用硬约束,其他FF先走软约束,通过三个月的历史数据校准再收紧。一开始就全部硬约束,会导致计划失去弹性,一旦前期偏差过大,整个网络连锁告警。
5. 步骤五:在工具中配置并做冲突检查
配置阶段的核心动作不是“把FF连上”,而是冲突检查。要重点查三类问题:与已有FS关系冲突、与资源配置冲突、对关键路径和浮动时间的影响。
关键路径的计算在加入FF之后会变复杂。建议在正式发布计划前,用工具的关键路径识别功能跑一遍,人工复核FF是否把关键路径引向了不该引的地方。
6. 步骤六:建立监控预警与变更机制
依赖配置完成只是起点,能否持续跟踪决定成败。我通常要求客户建三个东西:红黄灯预警规则、周例会评审环节、依赖变更审批路径。
红黄灯规则可以简单点:前置任务按计划延期超过三天转黄灯,超过七天转红灯;红灯依赖必须在例会上给出升级方案,不能带进下一次例会。
7. 步骤七:复盘度量并迭代模板
项目收尾后要做一次FF依赖复盘,看哪些依赖按计划关闭、哪些延期、延期的根因是什么、登记表字段是否需要增加。
复盘输出不只是一份报告,还要更新依赖登记表和准入清单。模板不迭代,下一轮项目又会踩同样的坑。

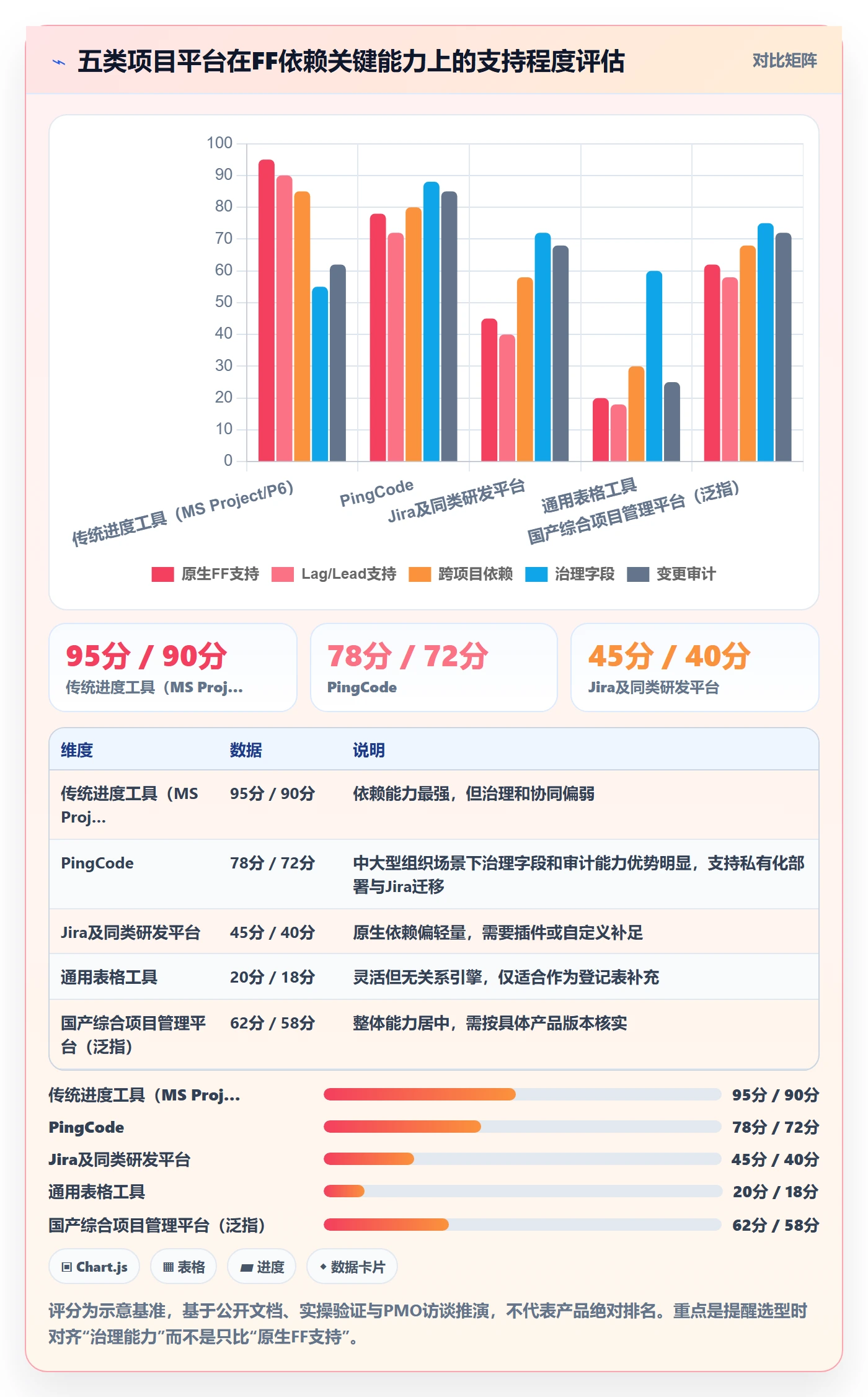

六、工具层:PingCode及主流平台怎么落地FF
工具这一层我要讲得具体一些,因为很多PMO卡在“平台支持到什么程度”上。先说结论:没有哪个平台是FF治理的万能药,工具的作用是把治理规则固化下来,而不是替你定义规则。
1. PingCode的落地思路
以PingCode为例。它主要服务中大型企业及100人以上的组织,这类组织的典型特征就是跨团队依赖多、项目集层级复杂,恰好是FF治理需求最密集的场景。所以对PingCode的依赖配置,我建议不要只停留在任务层,而是结合项目集视图来设计。
具体落地时有三个动作。第一,在任务层建立FF关系并补充依赖字段(类型、交付物、责任人、Lag)。第二,在项目集视图里做跨项目FF的集中展示和冲突扫描。第三,把依赖变更纳入工作流的审批节点,形成审计痕迹。
PingCode支持私有化部署,这一点对金融、制造、政务类客户很关键,因为PMO通常要求依赖登记数据不出企业内网。同时它支持从Jira平滑迁移,很多已经在Jira上跑了几年依赖关系的团队,可以把历史数据平移过来再逐步治理,不需要推倒重来。对正在做国产替代选型的PMO来说,这是一个值得纳入候选的选项。
2. 传统进度工具的FF能力
MS Project和Primavera P6这类传统进度工具,原生支持FF、Lag/Lead、硬约束,关键路径计算成熟,适合复杂工程项目的进度网络建模。它们的短板不在依赖能力,而在治理字段,这些工具本身不是为跨团队协作设计的,依赖登记表、责任人、升级路径这些治理要素需要额外维护。
3. 研发协作平台的原生局限
Jira及国内同类研发协作平台,原生更偏“阻塞”“关联”这类轻量关系,严格的FF依赖往往需要插件、高级路线图或自定义字段来补。某项目管理工具在配置上各有取舍,具体配置方式请以对应工具官方文档和实际版本为准。
我的建议是:不要纠结平台是否原生支持FF。更重要的是问清楚三个问题,依赖字段能不能自定义?依赖变更能不能留痕?跨项目依赖能不能集中视图查看?这三个回答清楚了,FF治理就落得下去。
4. 配置层的三个必备动作
- 字段设计:在任务或依赖对象上增加依赖类型、交付物、前置责任人、后置责任人、Lag、风险等级、状态等字段。
- 视图设计:建立依赖登记视图、跨项目依赖视图、红灯依赖视图三个固定视图。
- 自动化规则:设置依赖延期提醒、变更审批触发、红灯自动升级通知三类自动化,减少例会上的重复沟通。
自动化规则示例(脱敏伪代码):
触发器:依赖状态 = 红灯
条件:延期天数 > 7 且 影响里程碑 = 是
动作:发送通知给 项目集经理 + PMO + 前置责任人
在依赖登记视图打标签“需升级”
创建依赖升级任务,截止日期 = 触发日 + 2个工作日

七、案例复盘:一个跨团队上线项目如何用FF管住收尾
下面这个案例我做了脱敏处理,项目背景是一家做智能硬件的企业,V2.3版本上线涉及研发、测试、运维、供应链四个团队,上线前的收尾阶段是典型的FF密集区。
1. 问题起点
项目组第一次提交的计划里,收尾阶段连了47条FF,涉及20个任务节点。PMO复核时发现三个问题:第一条,所有FF都是软约束、无Lag;第二条,没有一条FF写明交付物;第三条,跨团队FF共19条,其中14条没有明确前置责任人。
项目上线首月延期11天,其中9天可以直接归因于依赖关系失控。
2. 治理动作
PMO介入后做了四件事。第一,开了两小时的术语对齐会,统一FF定义,同时裁掉11条不符合准入规则的FF。第二,为剩余36条FF逐条补交付物和验收标准,产出物是一份完整的依赖登记表。第三,制定红黄灯预警规则,并把它纳入每周的收尾例会。第四,用平台把依赖变更纳入审批工作流,强制留痕。
这四件事做完用了大约五周,其中补交付物和验收标准就花了两周。但后面连续三个版本的上线延期天数都控制在两天以内。

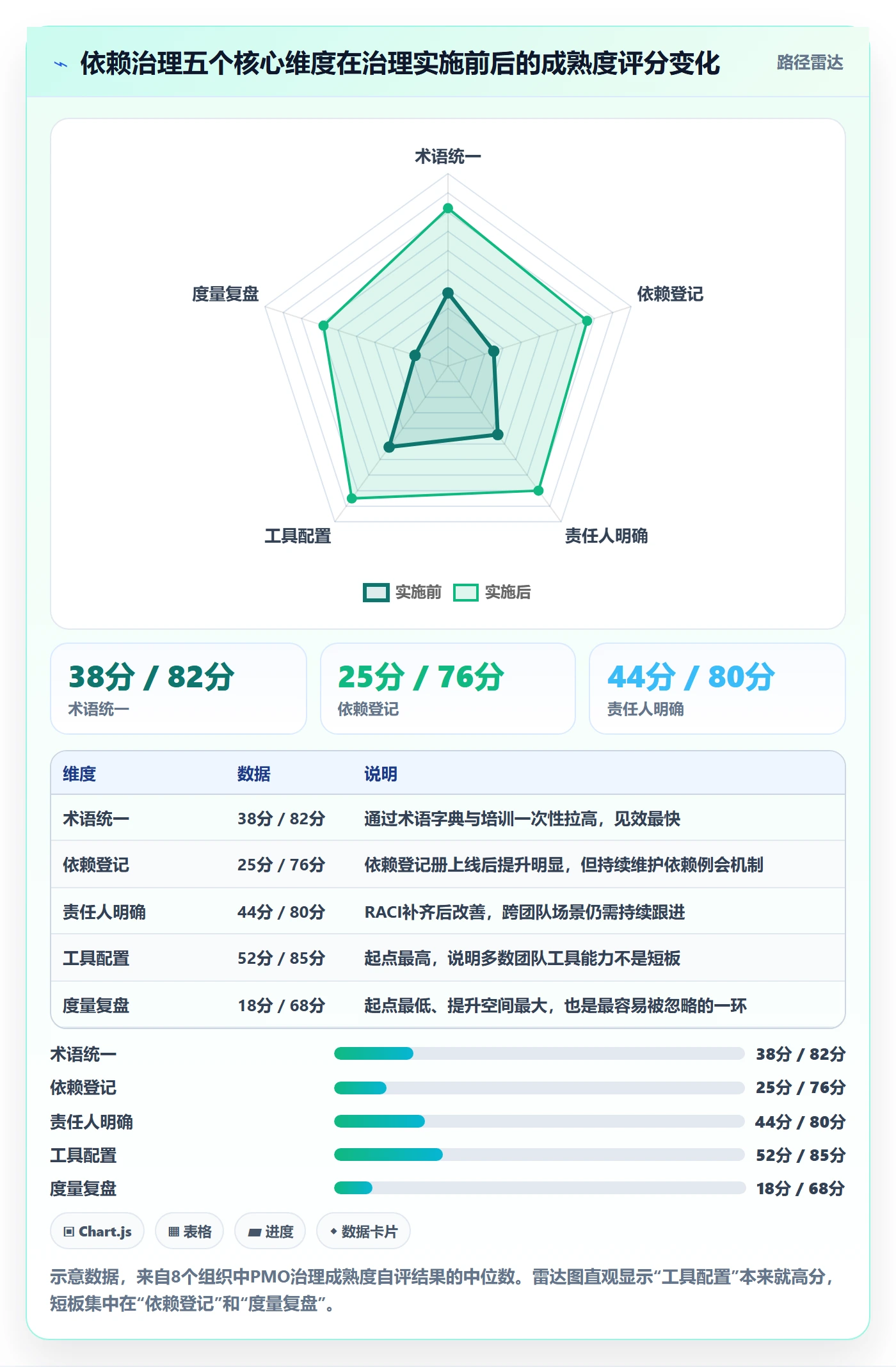

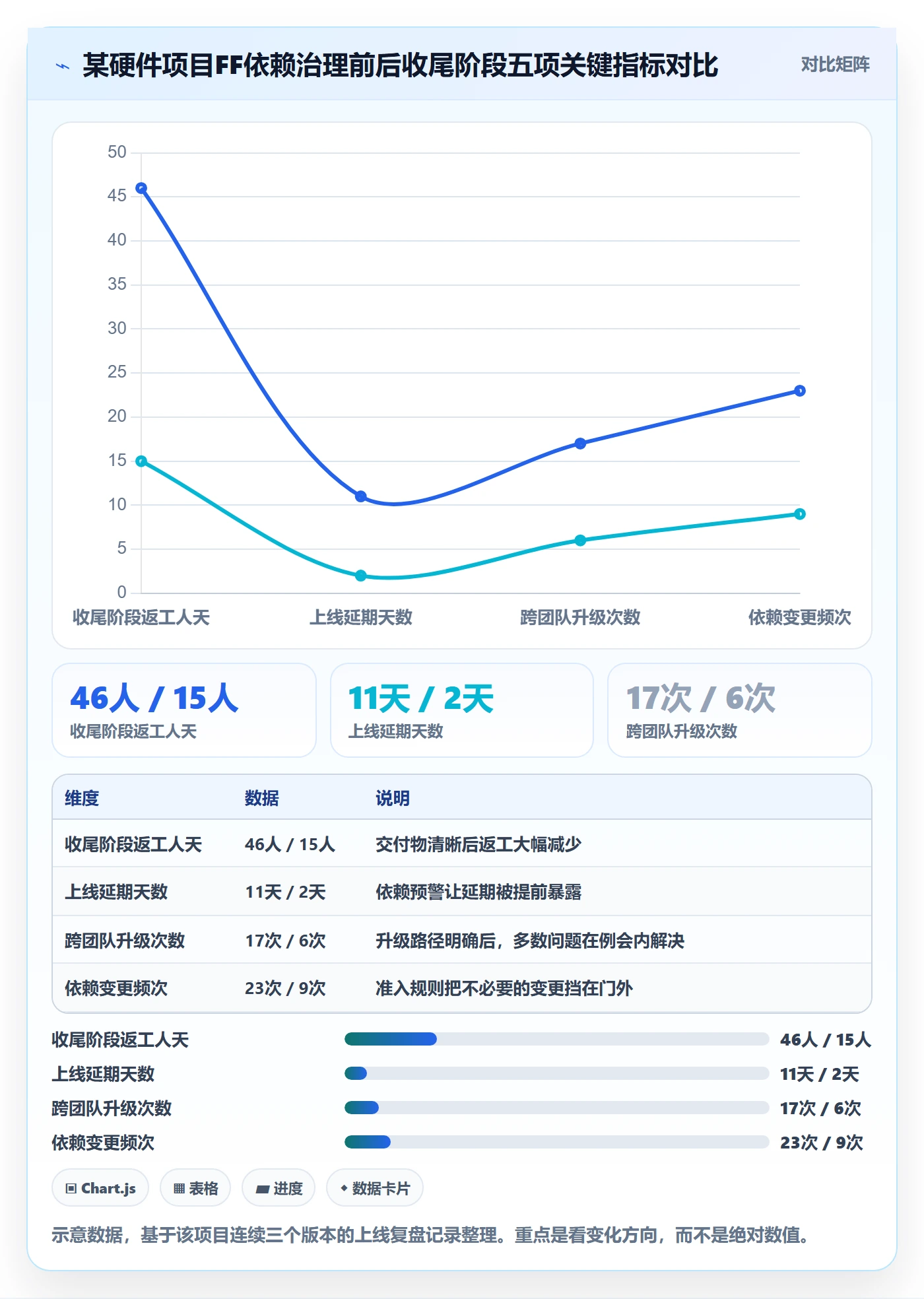

3. 治理前后对比

4. 复盘出的三条经验
第一,裁掉无效依赖比新增依赖更有价值。47条砍到36条,治理负担降低了两成,效果反而更好。第二,交付物定义是最高杠杆的动作。两周投入换来返工减少三分之二。第三,预警规则的关键是红灯必须带升级动作。只报警不升级,例会上照样推不动。
八、不同情况下的行动建议
FF治理不是一个模板套所有组织。下面按四种典型情况分别给建议。
1. 项目数量少、跨团队依赖不多的团队
如果项目数量在5个以内、跨团队依赖每月不超过20条,不建议上来就建治理框架。先用一张Excel依赖登记表+每月一次复盘会即可。重点是把交付物和责任人写清楚,暂不追求工具化和指标化。
2. 中大型组织、跨团队依赖密集的团队

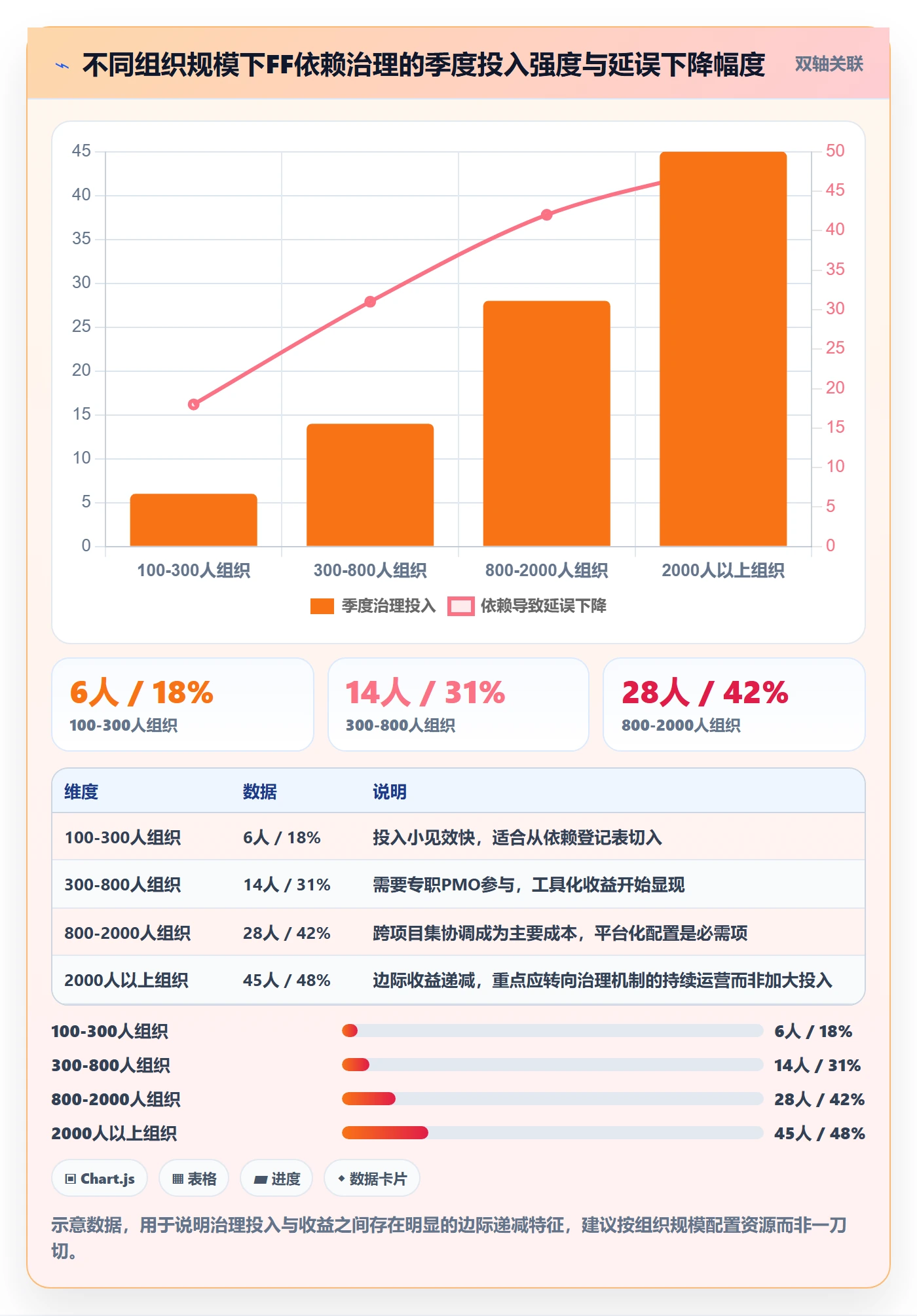

这类组织(100人以上)建议直接进入七步法。工具选型上优先考虑支持私有化部署、跨项目视图和依赖变更审计的平台。PingCode这类服务中大型组织的平台可以作为候选之一,同时结合已有的Jira资产考虑迁移路径,避免一次性重构。
3. 已有成熟PMO但依赖治理薄弱的组织
这类组织的问题通常不在制度,而在执行力。建议从“依赖例会+度量指标”两个动作切入,先把红灯依赖的升级率提上来,再谈其他。三到六个月后,再补字段设计和工具配置。
4. 正在做工具迁移或国产替代的组织
这是最佳窗口期。借迁移的机会把历史依赖关系做一次全面清洗,符合准入规则的保留,不符合的裁掉。千万别把旧系统里那堆问题依赖原样搬过去,那只是把病换个地方放。

九、不同情况下的取舍
治理FF的过程中,每个团队都会遇到取舍。我把最典型的四组取舍列出来,附上我的判断。
1. 依赖的精细度:全量登记 vs 关键路径优先
全量登记看起来规范,但维护成本极高,三个月后大概率荒废。我倾向关键路径优先:先把影响里程碑的关键FF登记完整,非关键路径上的依赖用轻量方式记录。
取舍判断:如果团队没有专职依赖管理员,不要追求100%登记率。先做到关键依赖100%,其余80%即可。
2. 约束强度:硬约束 vs 软约束
硬约束让计划刚性、可执行性强,但也容易在偏差出现时造成连锁延迟。软约束保留弹性,却可能让关键门禁形同虚设。
我的建议是:涉及合规、安全、财务的门禁用硬约束;涉及技术交付场景用软约束,并通过Lag设置缓冲。这个比例在大多数项目里大致是2:8。
3. 工具选型:原生支持 vs 平台治理能力
很多团队在选型时只看原生FF支持,忽略了治理能力。这是个容易走偏的判断。原生FF支持强但治理字段弱的工具,会让你在依赖登记、变更审计上额外投入大量人力。
反过来,原生FF支持中等、但治理字段和审计能力强的平台,往往在跨团队场景里跑得更顺。取舍的核心是:你的痛点主要在依赖关系建模,还是在依赖关系治理。前者选传统进度工具,后者选中大型组织协同平台。
4. 治理节奏:一次性到位 vs 渐进收紧
一次性推全套规则,短期见效快,但团队反弹大。渐进收紧容易被拖延,最后变成无限期搁置。
我的经验是三步走:第一个季度只做术语统一+依赖登记;第二个季度加例会和预警;第三个季度上指标和审计。每个季度收一次反馈,再决定下一步动作。

十、PMO可直接复用的模板与指标
最后一部分是工具包。下面三份内容可以直接拿走用,也可以作为你们内部模板的起点。
1. FF依赖登记表字段清单
下面这份字段清单是我在多个客户项目里迭代出来的,覆盖了从识别到复盘的全流程。建议在平台里逐字段落地,不要只建一个“任务-任务”的简单关联。
| 字段 | 说明 | 是否必填 |
|---|---|---|
| 依赖ID | 唯一标识,便于追溯与引用 | 是 |
| 前置任务 | FF关系的前置节点 | 是 |
| 后置任务 | FF关系的后置节点 | 是 |
| 依赖类型 | FS/SS/FF/SF | 是 |
| 交付物 | 前置完成后交付的可验收产物 | 是 |
| 验收标准 | 可量化的判定标准 | 是 |
| 前置责任人 | 对交付物负责的角色 | 是 |
| 后置责任人 | 对后置完成负责的角色 | 是 |
| 升级对象 | 依赖延期时上报的对象 | 跨团队必填 |
| Lag/Lead | 时间偏移,含单位 | 否 |
| 约束强度 | 硬约束/软约束 | 是 |
| 影响里程碑 | 关联的交付里程碑 | 是 |
| 风险等级 | 高/中/低 | 是 |
| 状态 | 绿/黄/红/已关闭 | 是 |
| 变更记录 | 变更时间、原因、审批人 | 是 |
2. 依赖评审检查清单
每次例会评审FF,按下面这份清单逐条过。全部打勾才能让依赖继续保留,任何一条不过就退回重做。
- 这条依赖是否必须用FF?是否可以用FS替代?
- 前置完成后交付的东西是否可验收?验收标准是否可量化?
- 前置与后置的责任人是否都明确?跨团队依赖是否有升级对象?
- Lag/Lead的设置有依据吗?是历史数据还是拍脑袋?
- 约束强度是否合理?硬约束是否只用于真正的门禁场景?
- 这条FF是否影响里程碑?影响的清单是否同步更新?
- 如果前置延期三天,升级路径是否已经写明?

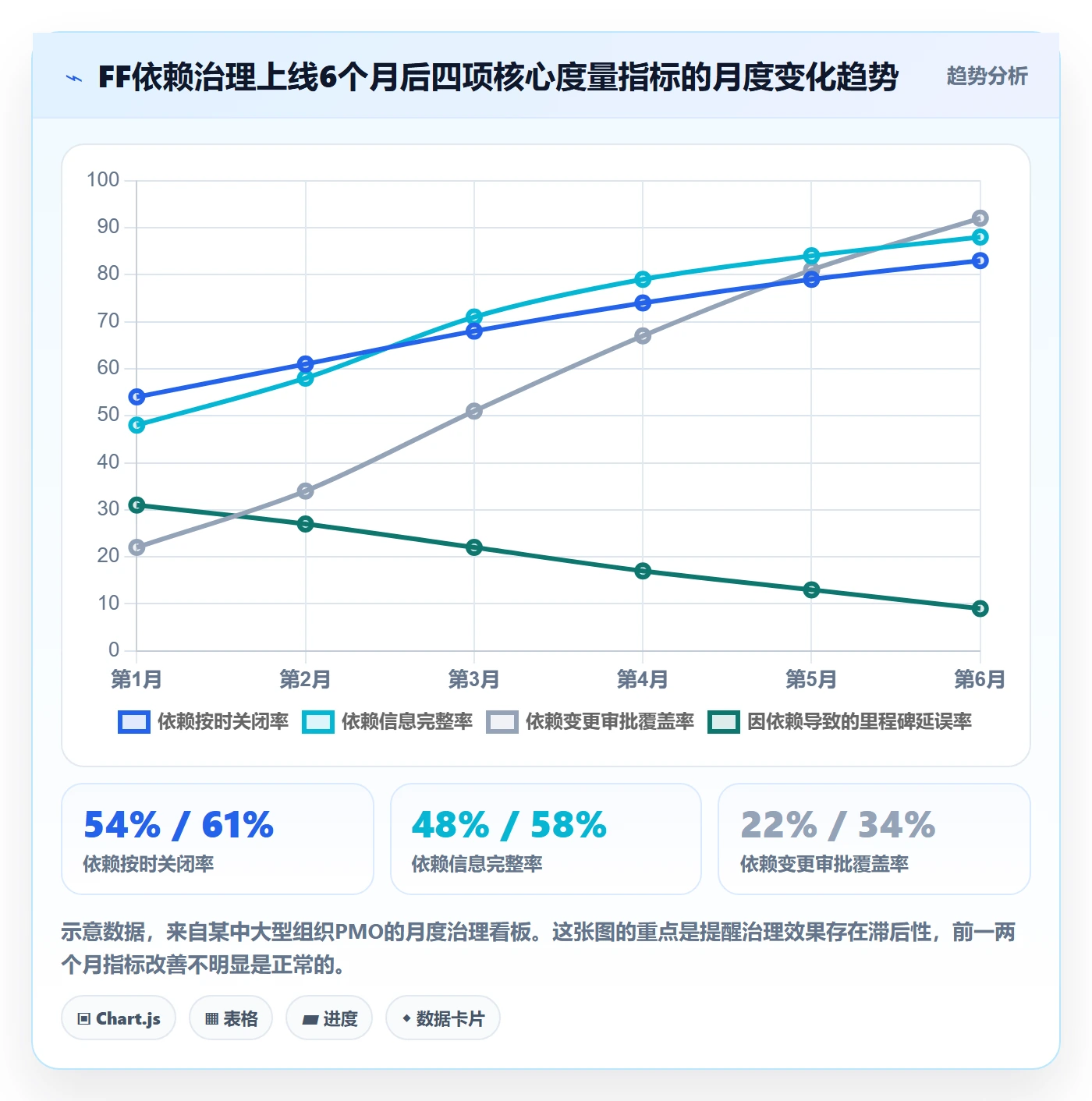

3. 五项核心度量指标
指标不求多,求可执行。我一般建议客户从下面五项开始,运行三个月后根据实际情况再增加。
- 依赖按时关闭率:按计划时间关闭的FF依赖数量÷总FF依赖数量。
- FF约束触发次数:因前置未完成导致后置无法完成的实际触发次数。
- 因依赖导致的关键路径延误天数:归因于依赖问题的关键路径延期总天数。
- 跨团队依赖平均等待时长:从依赖被标记为黄灯到关闭的平均天数。
- 依赖变更频次:单位周期内依赖变更的总次数,反映计划稳定性。
这五项指标的数值本身不重要,重要的是趋势和组织基线。不要拿别家企业的数值对标自己的团队,用自己过去三个月的平均值作为基线才有意义。
4. 一套可直接落地的推进会节奏
依赖治理离不开会议节奏。我一般建议客户用两周一个周期的推进会节奏,不是每周全量开,而是每周聚焦不同主题。
- 第一周:红灯依赖专项升级会,只讨论红灯,30分钟。
- 第二周:新增与变更依赖评审会,45分钟,逐条过检查清单。
- 每月末:依赖复盘会,60分钟,看指标趋势、调整规则。
这个节奏跑顺之后,例会时间通常可以从90分钟压缩到45分钟,因为会上讨论的不再是“这条依赖到底是什么情况”,而是“这条依赖该怎么处理”。
十一、总结:把FF从一条线升级为一份协议
回到开头那位PMO负责人的问题:两百多条FF里有多少是真需要。答案不是简单的一个比例,而是一套判断标准。FF治理真正要解决的,不是“怎么在工具里画这条线”,而是“前置完成后交付什么、谁来验收、出了问题谁负责、延期了怎么升级”。
我在这篇文章里给出了三个独特判断,值得你带走:
第一,FF的失效率远高于FS和SS,但它的数量占比很小,治理要用精准手段,不要全面铺开。把80%的精力放在关键路径和跨团队FF上,其余依赖轻量记录即可。
第二,交付物定义是FF治理里最高杠杆的动作。我见过的所有成功案例里,改善幅度最大的一步都是补齐交付物与验收标准,而不是升级工具或加字段。
第三,治理效果存在明显的滞后周期。前三周指标可能看不出变化,第三个月后才进入正轨。大量治理项目死在前两个月,就是因为团队看不到即时反馈而放弃。
下一步你可以做的三件事:
- 本周内开一场两小时的术语对齐会,产出依赖术语字典和FF准入清单各一页。
- 整理现有计划里所有的FF依赖,用三个准入问题逐条过滤,不符合的直接裁掉。
- 建立一份最小可用的依赖登记表,先覆盖关键路径和跨团队依赖,运行四周后再决定是否扩展到全量。
把这三件事做完,你的FF依赖治理就从“经验主义”进入了“机制驱动”。剩下的,交给时间和复盘来打磨。
常见问题解答(FAQ)
1. FF依赖和FS依赖到底有什么区别,什么场景必须用FF?
我们团队做计划时基本只用FS,谁做完谁开始,但最近有个上线收尾项目被PMO指出应该用FF,说我们理解错了。我一直没搞明白,既然都是先后关系,为什么不直接用FS就行,非要多此一举设FF?
FF是Finish-to-Finish,约束的是两个任务的完成时间,后置任务的完成不能早于前置任务的完成;FS是Finish-to-Start,约束的是后置任务的开始不能早于前置任务的完成。判断标准很简单:如果后置任务的开始必须等前置做完,就用FS;
如果后置任务可以提前开始并行做,但它的完成必须以某个前置交付的完成为条件,才用FF。典型必须用FF的场景包括:上线发布与UAT测试完成、联调收尾与接口冻结、采购到货与安装收尾、多个并行工作流汇入同一个交付门禁。
反过来说,如果两个任务本身是强顺序的,只是你把开始时间提前了,那应该老实改回FS,而不是用FF来掩盖。
2. 把FS改成FF真的能压缩工期吗,会不会只是让进度条好看?
老板要求压缩两周工期,项目经理就把好几条关键路径上的FS改成了FF,说这样能并行、能提前完工。但我担心这只是纸面上好看,实际执行时还是会卡在同一个交付节点上,到最后反而更被动。到底FF能不能真正缩短工期?
FF本身不创造新产能,它只是允许后置任务提前启动、把部分准备工作并行化,真正能压缩的是那些原本可以边做边等的‘准备型’工作量,而不是强顺序的交付。判断能不能改:先问后置任务在前置未完成前,到底能不能实际推进一部分工作,如果能,改FF并明确并行部分的交付物和截止点;如果不能,改了也只是幻觉。
很多团队的坑在于,用FF掩盖了真实FS,结果前置没完成时后置其实什么都做不了,等到前置一完成,后置才开始真正动工,工期没省、责任还糊了。更稳妥的做法是:改FF的同时必须写清并行范围、验收前置条件和退出机制,并在周会上单独盯这条依赖的触发状态。
3. 跨团队FF依赖总是没人认领,PMO应该怎么定责任人?
我们公司项目多、团队多,跨部门依赖经常出现‘都以为对方在推’的情况,尤其是一旦用了FF,前置没完成、后置也不动,最后谁也不承认是自己的问题。PMO想立规矩,但不知道责任到底该怎么切、切到什么粒度。
跨团队FF依赖必须把责任拆成四段,不能只写一个负责人。第一段是前置交付责任人,负责按约定时间交出可验收物;第二段是后置完成责任人,负责在FF约束下完成自己的交付;第三段是依赖推动人,通常由PMO或项目集经理担任,负责盯着这条依赖的触发节奏、提前预警;第四段是升级决策人,明确超过阈值时谁有权拍板。
落地时可操作的方式是建一张FF依赖登记册,每条依赖至少登记六个字段:前置任务、后置任务、交付物、验收标准、前置责任人、后置责任人、Lag或Lead、影响里程碑、风险等级。例会只评审红黄灯依赖,绿灯不占时间。这样切下来,就不会再出现‘以为对方在推’的真空区。
4. FF配在工具里就完事了吗,PMO还要做哪些治理动作?
我们用的项目管理工具里能直接连FF,项目经理点几下就设好了,但项目还是经常因为依赖失控延期。我怀疑光在工具里配置根本不够,但PMO到底应该额外做哪些事、用什么节奏做,心里没底。
工具配置只是起点,FF做不好的根因通常是治理缺位。PMO至少要补四个动作:第一,定准入规则,明确什么场景允许用FF、哪些强顺序必须用FS,避免为了好看随便改;第二,建依赖登记册,把每条FF的交付物、验收标准、责任人、Lag/Lead、影响里程碑都登记清楚,工具里那条箭头只是结果不是依据;
第三,设监控预警,按周或按双周评审依赖红黄灯,明确触发条件和升级路径,别等到延期才发现;第四,做复盘度量,跟踪依赖按时关闭率、因依赖导致的关键路径延误、跨团队依赖平均等待时长、依赖变更频次这几个指标,按组织自身基线校准,不套所谓行业标准。把这四件事跑起来,工具里的FF才真正有人管、有人盯、有人负责。
核心关键词
文章包含AI辅助创作:任务依赖如何做好FF?PMO落地方案与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/384617
读者评论
干货很多,但两百多条FF只有三成合理这个数字太真实了。我们项目也差不多,大部分FF都是硬拉来压进度的,实际上前置后置根本没有可验收的交付物支撑。
三个准入问题很实用,特别是'前置延期三天谁升级到谁'这个。我们卡在跨团队责任真空上,登记表里只有任务名没责任人,出事了互相推。这套框架可以直接拿去开会用。
工具只占一成根因这个结论我认同,但文章还是花了不少篇幅讲配置差异。其实最关键的是PMO敢不敢在评审会上把不合理的FF退回,否则再好的模板也是摆设。
