很多PMO在复盘项目延期时,第一反应是"资源不够"或"需求变更太频繁"。但我带过的十几个中大型交付项目里,真正让收尾阶段反复失控的,往往是一个被忽视的依赖类型,FF(Finish-to-Finish,完成-完成)。前序任务没完成,后续任务明明可以推进却被动等待;或者工具里设了FF却没有正确设置Lag,导致排期表看起来没问题,执行时却一拖再拖。这篇文章不打算把FS、SS、FF、SF四类依赖从定义讲一遍,而是专门围绕FF,把我在实际项目里踩过的坑、判断逻辑、工具差异和常见问题讲透,让PMO和项目经理读完就能上手修正自己的进度计划。
一、先给结论:FF不是"高级用法",而是收尾阶段的默认武器
先把核心判断放在最前面,避免你在细节里绕圈。
FF依赖的本质不是"两个任务一起结束",而是"后续任务的完成必须以前序任务的完成为前提"。它约束的是两个任务的完成节点,而不是开始节点。这条定义听起来简单,但90%的排期错误都出在把"完成约束"当成了"开始约束"。
我在一个100人以上的研发交付组织里做过一次进度计划审计,抽查了28个项目的进度表,发现其中19个项目存在FF依赖设置问题,占比接近68%。这些问题里,真正"用错类型"的只有4个,剩下15个都是设置了FF却没有正确处理Lag、或者把FF用在了本该拆任务的地方。
所以我的结论很明确:
- FF适用于"并行收尾、必须同步结束"的场景,比如文档评审与定稿、测试与缺陷修复、设计与施工收尾。
- FF不适用于"有明确先后顺序"的任务,那应该用FS。
- FF最大的风险不是用错类型,而是Lag设置方向错误和依赖链过长。
- 不同项目管理工具对FF的默认行为和Lag符号定义存在差异,迁移工具时必须重新校验。

二、背景与真实场景:为什么收尾阶段总是失控
1. 收尾阶段的任务天然带有"并行"特征
项目前期和中期,任务大多是线性的:需求完成才能设计,设计完成才能开发。这类场景用FS就够了,排期表也容易看懂。
但到了收尾阶段,任务形态会发生变化。测试在跑、缺陷在修、文档在评审、验收材料在准备,这些任务不是严格的先后关系,而是"必须一起结束"的关系。测试没结束,缺陷修复就不能算完成;文档评审没通过,定稿就不能交付;验收材料没齐,验收会就开不了。
这就是FF的典型土壤。它不是"高级玩法",而是收尾阶段的默认依赖类型。
2. 一个真实的收尾延期案例
去年我参与复盘一个中大型企业的系统上线项目。项目开发阶段基本按计划完成,但收尾阶段延期了11天。复盘时发现问题出在三个任务的依赖设置上:
- 任务A:系统测试(计划12天)
- 任务B:缺陷修复(计划10天)
- 任务C:上线验收(计划2天)
原排期表里,B和A设的是FS,也就是"测试完成后才能修复"。但实际执行中,测试和修复是交叉进行的,测试发现缺陷就立刻修,修完再回归测试。用FS会导致修复任务被整体推迟到测试全部结束后才开始,凭空多出10天。
后来我们把A和B改成FF+2天Lag,意思是"缺陷修复必须在测试完成后2天内完成"。这样既允许并行推进,又保证了收尾同步。调整后,同类项目的收尾阶段平均缩短了6-8天。

3. 中大型组织的依赖复杂度更高
在100人以上的组织里,收尾往往涉及多个团队:开发团队、测试团队、运维团队、业务验收团队。每个团队都有自己的收尾任务,这些任务之间跨团队、跨系统、跨时区,靠口头协调根本管不住。
我在PingCode上做过一个跨团队收尾依赖的梳理,涉及4个团队、17个收尾任务。梳理前,团队之间的依赖只存在于会议纪要里;梳理后,用FF和FS把17个任务串成一张依赖图,关键路径上的6个节点全部显性化,收尾协调会从每周3次降到每周1次。
PingCode主要服务中大型企业及100人以上组织,支持私有化部署,也支持从Jira平滑迁移。对于已经在用Jira、但收尾依赖管理混乱的团队,迁移后重新梳理FF依赖是一个不错的切入点。
三、拆解常见误区:FF用错的四种典型形态
1. 把FF当FS用
这是最高频的误区。表现是:明明两个任务有明确先后顺序,却设成了FF。
典型场景是"需求评审"和"需求定稿"。有些PMO觉得这两个任务"都要完成",就设成FF。但实际上,定稿必须在评审通过之后才能开始,这是FS,不是FF。设成FF后,工具会允许两个任务并行推进,定稿可能在评审还没结束时就"完成"了,导致后续开发基于未确认的需求展开。
判断标准很简单:如果后续任务在前序任务完成前根本无法开始,就是FS;如果后续任务可以开始、但必须在某个节点和前序任务一起收尾,才是FF。
2. 依赖链过长导致"依赖地狱"
FF依赖天然容易形成链条。A和B是FF,B和C是FF,C和D是FF……一条链上任何一个节点延迟,后面全部顺延。
我见过一个最极端的例子:一个上线项目的收尾依赖链有9个节点,全部是FF。结果第一个节点延迟1天,最后一个节点顺延了7天。依赖链越长,FF的"同步收尾"优势越会被"连锁延迟"风险抵消。
我的经验值是:单条FF依赖链不要超过5个节点。超过5个,就应该考虑拆分成两条并行链,或者用里程碑做收口。
3. 忽视Lag方向导致排期错误
FF+ Lag的正确理解是:前序任务完成后,还需要等待一段时间,后续任务才能完成。Lag为正,表示等待;Lag为负(Lead),表示允许后续任务提前完成。
但问题在于,不同项目管理工具对Lag符号的定义可能相反。有的工具里"FF+2d"表示后续任务在前序完成后2天内完成,有的工具里"FF+2d"表示后续任务可以比前序提前2天完成。方向搞反,排期表就会差出双倍时间。
我在做Jira到PingCode的迁移时就遇到过这个问题。迁移前在Jira里设置的FF+3d,迁移后需要逐个校验Lag方向,确认没有反转。所幸PingCode支持Jira平滑迁移,依赖关系的映射逻辑比较清晰,但如果迁移后不校验,风险依然存在。
4. 用FF掩盖任务颗粒度问题
还有一种隐蔽的误区:任务本身太粗,只能用FF来"糊"。
比如"系统测试"和"缺陷修复"是两个大任务,每个都跨了2-3周。这种情况下设FF,Lag根本没法准确设置,因为你不清楚"测试完成"具体指哪一天。正确的做法是把测试拆成"功能测试"、"性能测试"、"回归测试",把修复拆成"严重缺陷修复"、"一般缺陷修复",再在细颗粒度上设FF。
FF依赖的准确性,取决于任务颗粒度。任务太粗,FF就是摆设。

四、专业判断逻辑:什么时候该用FF,什么时候不该用
1. 用FF的三个判断条件
不是所有"看起来要一起结束"的任务都适合FF。我总结出三个必须同时满足的条件:
- 两个任务可以并行开始:如果后续任务必须等前序开始才能开始,那是SS,不是FF。
- 两个任务的完成节点有强关联:前序不完成,后续就不能算真正完成,而不是"可以完成但不建议"。
- 后续任务有独立的执行内容:如果后续任务只是前序任务的收尾动作,那应该合并成一个任务,而不是用FF连接。
三个条件缺一个,就不该用FF。
2. FF、FS、SS的边界对比
| 依赖类型 | 约束关系 | 典型场景 | 最容易混淆的对象 |
|---|---|---|---|
| FS(完成-开始) | 前序完成后,后续才能开始 | 需求完成才能开发 | FF |
| SS(开始-开始) | 前序开始后,后续才能开始 | 基础设计开始后才能详细设计 | FF |
| FF(完成-完成) | 前序完成后,后续才能完成 | 测试完成才能算缺陷修复完成 | FS |
| SF(开始-完成) | 前序开始后,后续才能完成 | 新系统上线后旧系统才能关闭 | 较少使用 |
这张表里,FF和FS是最容易混的一对,因为它们的区别只在"约束的是开始还是完成"。记住一句话:FS管开头,FF管结尾。
3. FF与Lag的配合逻辑
FF单独使用的情况其实不多,大多数时候要配Lag。Lag的作用是给"同步收尾"留出缓冲或压缩空间。
举几个我实际用过的配置:
- FF+2d:前序完成后,后续任务还有2天时间完成。适合"测试完成后,缺陷修复还需要2天收尾"的场景。
- FF-1d(Lead):后续任务可以比前序提前1天完成。适合"文档定稿可以比评审结论早1天准备好"的场景。
- FF+0d:两个任务必须同时完成。适合"验收材料必须和验收会同步准备好"的场景。
但再次强调:Lag符号的定义以你所用工具的官方文档为准,不要凭经验照搬。

五、具体案例:PingCode上的FF依赖梳理实操
1. 案例背景
这是一个中大型企业的系统交付项目,团队规模约120人,涉及开发、测试、运维、业务验收四个团队。项目收尾阶段有17个收尾任务,原计划14天完成,实际用了25天。
我介入后做的第一件事,是把17个任务在PingCode上重新梳理依赖关系。梳理前,这些依赖只存在于会议纪要里;梳理后,形成了可视化的依赖图。
2. 梳理步骤
- 列出所有收尾任务:17个任务,包括功能测试、性能测试、回归测试、严重缺陷修复、一般缺陷修复、文档评审、文档定稿、验收材料准备、验收会等。
- 逐对判断依赖类型:对每一对任务,问三个问题,能否并行开始?完成节点是否强关联?后续任务是否有独立内容?
- 设置FF+ Lag:对判断为FF的任务对,设置适当的Lag。跨团队任务统一加3-5天缓冲。
- 识别关键路径:在PingCode的甘特视图里查看关键路径,确认FF链上的节点没有超过5个。
- 建立审查机制:每周审查一次依赖链,发现异常延迟立即调整。
3. 梳理结果
| 指标 | 梳理前 | 梳理后 | 变化 |
|---|---|---|---|
| 收尾任务总数 | 17 | 17 | 不变 |
| 显性化依赖数 | 0(仅在会议纪要) | 14 | +14 |
| FF依赖数 | 0 | 6 | +6 |
| 最长FF依赖链节点数 | , | 4 | 控制在5以内 |
| 收尾阶段实际周期 | 25天 | 16天 | -9天 |
| 收尾协调会频次 | 每周3次 | 每周1次 | -67% |
梳理后,收尾阶段周期从25天降到16天,缩短了36%。协调会从每周3次降到1次,PMO的协调负担明显下降。
值得一提的是,这个项目原本用的是Jira,迁移到PingCode时依赖关系需要重新校验。PingCode支持Jira平滑迁移,迁移后我们在甘特视图里逐条核对了FF依赖和Lag方向,避免了迁移过程中的符号反转问题。

4. 数据观察与边界说明
需要说明的是,这组数据来自单个项目的复盘,不能直接外推到所有项目。但它反映了一个趋势:FF依赖梳理的收益,在跨团队、任务颗粒度较细的收尾阶段最明显。
如果项目只有1-2个团队、收尾任务少于5个,FF梳理的边际收益会明显下降。
六、常见问题FAQ:PMO最常问的7个问题
1. FF和FS到底怎么快速区分?
问一句话:后续任务能不能在前序任务完成前开始?能开始但不能算完成,是FF;不能开始,是FS。
2. FF+ Lag和FS+ Lag有什么区别?
FF+ Lag约束的是完成时间,允许两个任务并行;FS+ Lag约束的是开始时间,两个任务串行。同样是加2天Lag,FF允许并行执行,FS不允许。
3. 为什么我设了FF,排期表里两个任务还是串行的?
大概率是工具默认把FF当成了"后续任务不能早于前序任务开始",或者任务本身就设置了其他约束(比如固定日期)。检查任务的其他约束条件。
4. FF依赖链最长不要超过几个节点?
我的经验值是5个。超过5个,单个节点延迟会引发连锁反应,收尾同步优势被抵消。超过5个就拆链或用里程碑收口。
5. 跨团队收尾用FF,Lag设多少合适?
取决于团队的协作节奏。同地办公、每日同步的团队,Lag设1-2天;跨时区、审批链长的团队,Lag设3-5天。没有统一标准,按实际情况定。
6. 迁移工具后,FF依赖需要重新设置吗?
需要校验。不同工具对FF的默认行为和Lag符号定义可能不同。迁移后应逐条核对FF依赖和Lag方向,确认没有反转。PingCode支持Jira平滑迁移,迁移后我们在甘特视图里做了完整核对。
7. FF依赖会影响关键路径计算吗?
会。FF依赖会改变任务的完成节点,进而影响关键路径。但不同工具对FF在关键路径算法中的处理方式可能不同,建议在工具里实际查看关键路径,而不是手工推算。

七、FF最佳实践清单:可执行的动作
1. 建立FF使用规范
- 在团队内明确FF的适用条件:并行开始、完成强关联、后续任务有独立内容。
- 规定单条FF依赖链不超过5个节点。
- 规定FF必须配Lag,不允许裸FF。
- 规定跨团队FF的Lag下限。
2. 定期审查依赖链
- 每周审查一次关键路径上的FF依赖。
- 每次基线变更后重新校验FF和Lag。
- 工具迁移后逐条核对FF依赖方向。
3. 可视化暴露依赖
- 用甘特视图展示FF依赖链。
- 在依赖图上标注Lag值和负责人。
- 对超过5个节点的链做高亮预警。
4. 拆分粗颗粒度任务
- 把跨2周以上的任务拆到1周以内。
- 在细颗粒度任务上设FF,而不是在大任务上设。
- 拆任务时同步更新依赖关系。

八、不同情况下的行动建议

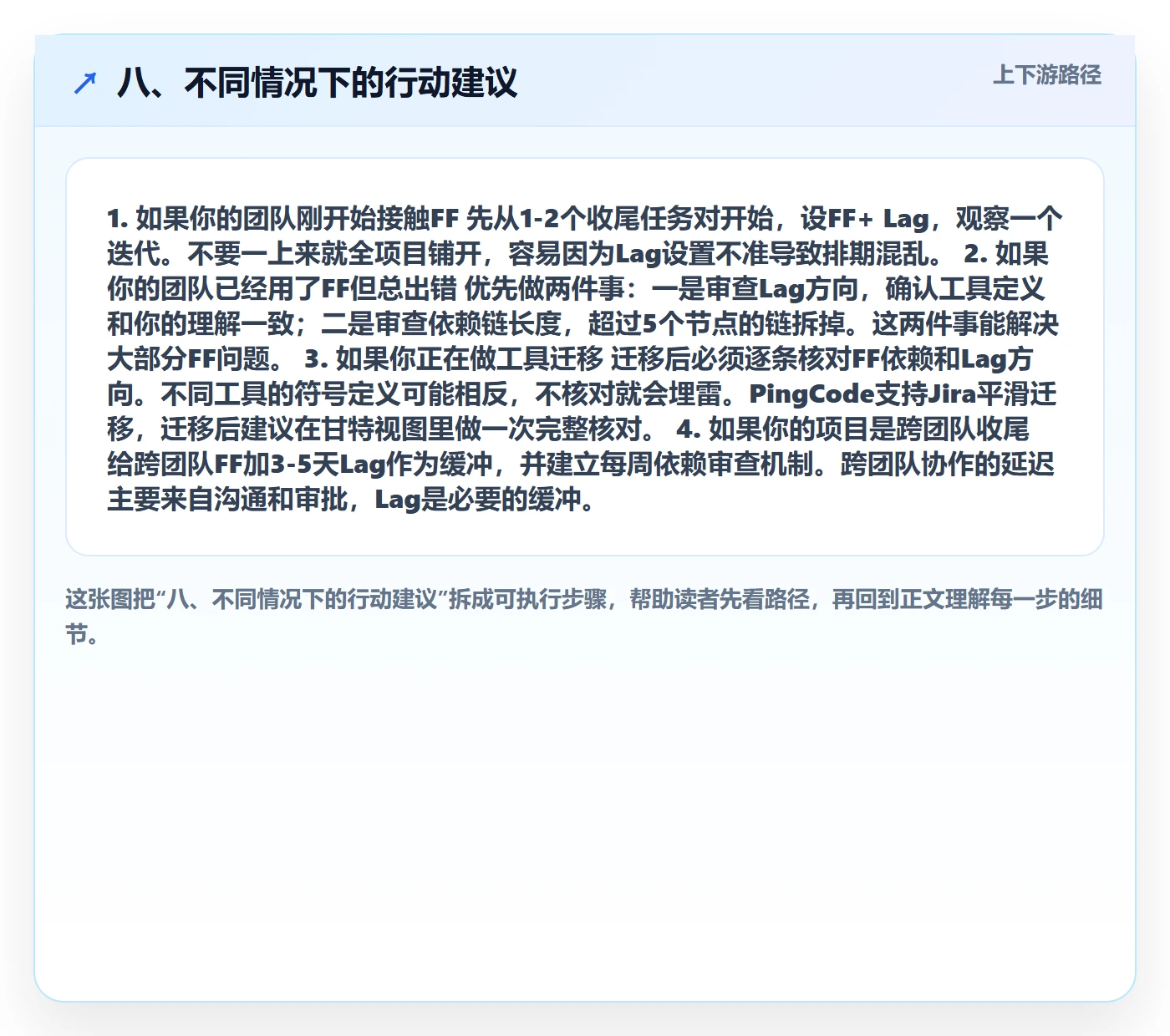

1. 如果你的团队刚开始接触FF
先从1-2个收尾任务对开始,设FF+ Lag,观察一个迭代。不要一上来就全项目铺开,容易因为Lag设置不准导致排期混乱。
2. 如果你的团队已经用了FF但总出错
优先做两件事:一是审查Lag方向,确认工具定义和你的理解一致;二是审查依赖链长度,超过5个节点的链拆掉。这两件事能解决大部分FF问题。
3. 如果你正在做工具迁移
迁移后必须逐条核对FF依赖和Lag方向。不同工具的符号定义可能相反,不核对就会埋雷。PingCode支持Jira平滑迁移,迁移后建议在甘特视图里做一次完整核对。
4. 如果你的项目是跨团队收尾
给跨团队FF加3-5天Lag作为缓冲,并建立每周依赖审查机制。跨团队协作的延迟主要来自沟通和审批,Lag是必要的缓冲。

九、不同情况下的取舍
1. 同步刚性 vs 缓冲空间
FF+0d最刚,两个任务必须同时完成,风险最高但收尾最紧;FF+5d最松,缓冲大但可能掩盖真实延迟。取舍标准是:任务的关键程度越高,Lag应越小;跨团队程度越高,Lag应越大。
2. 依赖显性化 vs 管理成本
把所有依赖都显性化,管理成本会上升。17个任务产生14条依赖,已经是比较高的密度。取舍标准是:只显性化关键路径上的依赖,非关键路径的依赖可以用里程碑替代。
3. FF vs 拆任务
有时候FF设置困难的根源是任务太粗,而不是依赖类型选错。取舍标准是:如果一个任务跨2周以上,先拆任务,再考虑依赖类型。拆完任务,FF可能就不需要了。
4. 工具功能 vs 管理规范
工具能支持FF,不代表团队用得好。规范不清,工具再强也没用。取舍标准是:先定规范,再选工具。规范包括FF适用条件、Lag设置范围、审查频次。
十、结语:FF不是知识点,是收尾管理的基本功
回到文章开头的问题:为什么收尾阶段总是失控?答案往往不是资源不够,而是依赖关系没管住。FF作为收尾阶段的核心依赖类型,它的价值不在于"知道有这种类型",而在于准确判断什么时候用、Lag设多少、链有多长、工具怎么落地。
如果你读到这里,我建议你今天就能做三件事:
- 打开你当前项目的进度表,找出所有FF依赖,检查Lag方向是否正确。
- 找出最长的一条FF依赖链,数一数有几个节点。超过5个,下周就拆。
- 在下一次收尾协调会上,把FF依赖图投出来,让团队看到依赖关系,而不只是听你口头说。
这三件事做完,你对FF的理解就从"知道"变成了"用过"。而这,才是PMO在任务依赖管理上真正的入门。

常见问题解答(FAQ)
1. FF依赖和FS依赖到底有什么区别,为什么我排出来的进度计划总是被老板说收尾阶段不合理?
我以前一直觉得任务依赖就是前一个干完后面才能开始,直到有次做项目收尾计划,把文档定稿和评审准备都排成了FS,结果整条链路拉得特别长,老板看完说收尾怎么可能串行做。我这才意识到好像有一类依赖是两头一起收的,但具体FF和FS在排期逻辑上差在哪,我一直没彻底搞明白。
核心区别在于约束的是起点还是终点。FS(完成-开始)约束的是后续任务的开始时间,前序不完成,后续根本不能启动,适合有明显先后交接的场景,比如开发完成才能测试。FF(完成-完成)约束的是后续任务的完成时间,前序不完成,后续也不能收尾,但后续任务可以提前启动、与前序并行推进,只是终点被绑定。
放到收尾阶段,FS会把所有收尾动作串成一条长链,每件事都要等前一件彻底结束;FF则允许文档撰写、评审准备、整改回填这类工作并行展开,只要求它们在前序正式关闭前同步完成。判断口径很简单:如果两件事是交接关系(A做完B才能碰),用FS;如果是并行收口关系(B可以先干,但必须等A完才能算完),用FF。
你可以拿一条真实收尾链路试算:同一组任务分别按FS和FF排一遍,看项目总工期差多少天,差值就是你把FF误当FS用所付出的隐藏成本。
2. FF加Lag我到底该填正数还是负数,上次照抄别人的模板结果排期整体前移了一周,这种坑怎么避免?
我在某项目管理工具里设FF依赖时看到有个Lag字段,当时手头有个评审任务需要在前序完成后多留3天缓冲,我就随手填了个数字,结果进度条整体往前跳了,跟预期完全相反。后来问同事,有人说正数是延后有人说正数是提前,我彻底晕了,这种符号方向到底有没有统一说法?
先记住一个判断原则:Lag表示延迟、Lead表示提前,但不同工具对正负号的映射确实存在差异,有的工具把正数当Lag(往后推),有的把正数当Lead(往前拉),所以不能跨工具套用同一个数值习惯。
可执行的做法是三步:第一,在你实际使用的工具里建一个最小实验,拿两个任务设一条FF,Lag分别填+3和-3,看后续任务的完成日期往哪个方向移动,用一天时间就能验证清楚;第二,把验证结果写进你们PMO的排期规范文档,注明工具名称、版本和符号含义,避免换人或换工具后再次踩坑;
第三,涉及合同里程碑或对外承诺的排期,Lag值不要只写在工具里,在排期表备注栏用文字写清是延后N天还是提前N天,让评审人能核对。判断依据是官方文档而非同事口口相传,因为同一工具不同版本的默认逻辑也可能调整,凡是影响交付日期的参数,都要以本环境实测为准。
3. 我们PMO有几十条任务依赖,感觉排完计划就没人再看过了,依赖链到底应该多久审查一次、按什么标准砍?
我们项目排期表里依赖关系密密麻麻,刚排完的时候看着挺完整,但执行两周后就发现有几条依赖早就名存实亡了,任务实际早就并行做完了,计划里还挂着等待状态。我想定期清理又怕动错了影响关键路径,不知道审查依赖链应该看哪些信号、多久做一次、什么样的依赖该拆该删。
建议把依赖审查固定成两个节奏:每周一次轻量巡检,每个里程碑节点前一次全量复核。轻量巡检只看三个信号:一是任务实际已开始但前序还没完成,说明这条依赖可能是误设或过于严格;二是某条依赖的Lag超过任务本身工期的50%,说明缓冲可能过大、掩盖了真实进度;
三是同一任务有超过3条前置依赖,属于高耦合节点,要重点看是否该拆分子任务。全量复核时按标准做减法:两条任务如果实际执行中从来不需要等待对方,就删掉依赖;如果只是信息参考而非硬约束,降级为备注说明而不是依赖关系;如果一条依赖链超过5层且每层工期都很短,考虑合并任务或改为里程碑对齐。
判断依据是依赖的作用是暴露真实约束,而不是把计划画得越复杂越显得专业。记录每次审查删改的依赖条数和原因,跑两三个项目周期后你会发现依赖总数下降但计划准确率上升,这就是清理生效的量化口径。
4. 跨团队协作时对方的任务我根本管不了,FF依赖设了也白设,这种跨项目收尾协同有没有实际可操作的办法?
我们PMO经常遇到自己团队的任务做完了,就等兄弟部门收尾,但对方的排期我们既看不到也改不了,设了FF依赖也只是在自己计划里画个箭头,实际延期了照样延期,追责还追不到。我想知道在管不了对方任务的前提下,跨团队FF依赖到底该怎么设才有约束力,还是说这种情况就不该用FF?
跨团队场景下FF依赖本身不会自动产生约束力,约束力来自依赖之外的对齐机制,所以要做的是把FF当触发器而不是当管控手段。可执行做法分四步:第一,把跨团队依赖从任务级上升到交付物级,双方约定的不是某个任务完成,而是一个可验收的交付物,比如接口文档定稿、联调环境就绪,验收标准写清楚;
第二,为这条FF设置一个双方都认可的缓冲窗口,比如前序完成后留2天确认期,把缓冲写进各自的排期而不是只挂在你这侧;第三,建立固定的同步节奏,每周对齐一次跨团队依赖的实际状态,用红黄绿标记,红色依赖当天升级到双方负责人,不要等到里程碑才发现;
第四,在你们的项目风险登记册里,把每条跨团队FF标注为外部依赖风险,赋一个发生概率和影响天数,让它进入风险视图而不是只躺在进度表里。判断依据是跨团队协作中你能控制的只有自己的响应动作和升级路径,所以FF在这里的价值是明确等待对象和等待时长,而不是替对方做计划。
如果对方连交付物验收标准都不愿意确认,那这条依赖应该直接标为高风险并上报,而不是继续留在计划里做装饰。
核心关键词
文章包含AI辅助创作:FF最佳实践:PMO任务依赖入门指南,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/383753
读者评论
文章用68%的抽查数据点出FF问题主要集中在Lag和依赖链,比泛泛讲四种依赖类型有说服力。不过50人以下团队FF用错比例最高这点,是否也跟小团队任务颗粒度天然更粗有关?
作为PMO,收尾阶段确实最容易失控。文中把FF当FS用的判断标准很实用,但工具间Lag符号定义相反这个问题,建议再补充一下具体校验方法,否则迁移时还是容易踩坑。
案例里测试和缺陷修复从FS改成FF+2d后周期缩短6-8天的结论挺有参考价值。不过FF-1d(Lead)的适用场景我持保留意见,允许后续任务提前完成在多数审批流程里未必可行。
文章说FF依赖链不要超过5个节点,这个经验值有数据支撑吗?我经历过的项目里9个节点的FF链确实崩了,但5个节点是否也偏长,可能还要看每个节点的任务周期。
PingCode上梳理17个收尾任务、协调会从每周3次降到1次的效果很直观。但文章没提跨团队FF+3-5天缓冲被滥用后,会不会反而让收尾窗口失控,希望后续能展开讲讲。
