2023 年我接手一个"已经验收通过"的项目做复盘,客户方 IT 负责人在会上说了一句话:"你们交付的东西我们收下了,但当时讨论过的三个待定项,现在一个都找不到记录。"我翻了整整两天的邮件和群聊,最后在一个已离职同事的本地文件夹里找到了当时的会议纪要。那一刻我意识到:项目关闭阶段最大的风险不是没做完,而是做完之后没人接得住。
这件事之后,我把自己经手的项目做了一次系统盘点。结果不太好看,大部分项目的关闭阶段,实际投入的人力不到整个生命周期的 10%,但从交付后暴露的问题倒推,接近四成的问题根源都在关闭阶段。这不是某个团队的问题,而是一种系统性的结构偏差。
下面这篇内容,不谈"关闭是项目生命周期最后一个阶段"这类定义。我要讲的是:作为项目负责人,关闭阶段你到底要做什么、做到什么程度算过关、卡住了怎么判断该推进还是该升级,以及我踩过的坑和验证过的判断标准。
一、先给结论:关闭阶段的成败,取决于三个判断
如果你只有两分钟,我希望你记住这三句话。它们是我在十几轮项目关闭里反复验证后留下来的,比任何检查清单都更有解释力。
1. 关闭不是"结束",而是"责任交接完成"
很多人把关闭理解成"事情做完了"。但项目结束的那一刻,责任并没有消失,它只是从项目团队转移到了运维、业务方或下一个项目组。真正决定关闭质量的,是这条责任转移链有没有明确的下一个责任人。
我见过最典型的失败场景:项目验收通过、团队解散、群里发了张"感谢大家"的合影,然后三个月后客户提出一个变更需求,没有人知道谁该接、按什么流程接、走谁的预算。项目并没有在验收那天结束,它只是进入了一个没人负责的状态。
2. 验收标准必须在关闭动作开始前书面固化
关闭阶段最耗时间的从来不是归档,而是"什么算完成"的反复拉扯。如果验收标准在执行阶段没有固化,到关闭阶段再谈,等于把过去几个月所有的模糊地带一次性引爆。
我的判断很直接:如果一份验收标准在关闭阶段还需要开会讨论,说明它从来就不是标准,只是一个愿望。合格的验收标准应该能回答三个问题,交付物是什么形态、由谁确认、确认后触发什么动作。
3. 关闭质量由"遗留项可追溯性"决定,而不是由归档文件数量决定
我做过一次统计,同一个交付团队的两个项目:A 项目归档了 47 个文档、2.3GB 资料,B 项目只归档了 9 个文档。一年后追踪,B 项目的后续维护成本比 A 项目低 30% 以上。原因很简单,A 项目归档的是过程文件,B 项目归档的是决策记录。
所以我把关闭质量的核心指标定为一条:任何一个遗留项,能不能在 5 分钟内找到它的责任人、截止时间和当前状态。能做到,关闭就是过关的;做不到,归档再多也只是心理安慰。

二、为什么"重启动、轻收尾"是一种结构性偏差
我从不认为关闭做得差是因为团队不专业。恰恰相反,大多数团队之所以收尾潦草,是因为整个组织的激励结构就在鼓励"往前赶"。
1. 三种典型场景,暴露的是同一个问题
场景一:交付型项目。合同里写的是"验收通过后付款",于是所有人的目标都指向验收会那一天。验收一过,项目在组织内部的存在感瞬间归零,负责人被抽调去做下一个项目,关闭动作被压缩成一份事后补写的总结报告。
场景二:内部研发项目。版本上线即视为结束,没有正式关闭动作。半年后要做新版本,发现上一个版本的技术决策、性能瓶颈、临时绕过方案全都没记录,新接手的同事只能靠读代码反推。
场景三:业务终止类项目。某个业务线停掉,系统下架,但数据怎么处置、合同怎么终止、用户怎么通知,全靠几个人临时商量。这类"关闭"往往比项目收尾风险更高,因为它涉及合规与资产处置。
2. 数据观察:关闭阶段的投入被系统性低估
我在自己的项目样本里做过一个粗略统计:关闭阶段的计划工时通常占总工时的 10%-15%,但实际投入往往只有 5%-8%,缺口普遍在 40% 以上。而与此同时,关闭阶段每投入 1 人天,平均能减少交付后 3-5 人天的返工和沟通成本。
这个杠杆率是我见过的所有项目阶段里最高的。不是因为关闭阶段技术难度大,而是因为它处理的都是"跨人、跨时间"的接口问题,而接口问题永远比实现问题更贵。
3. 概念消歧:你说的"关闭"是哪一种
这也是搜索这个词的人最容易踩的坑。"关闭最佳实践"至少对应两类完全不同的工作,混淆会导致整套动作错位。

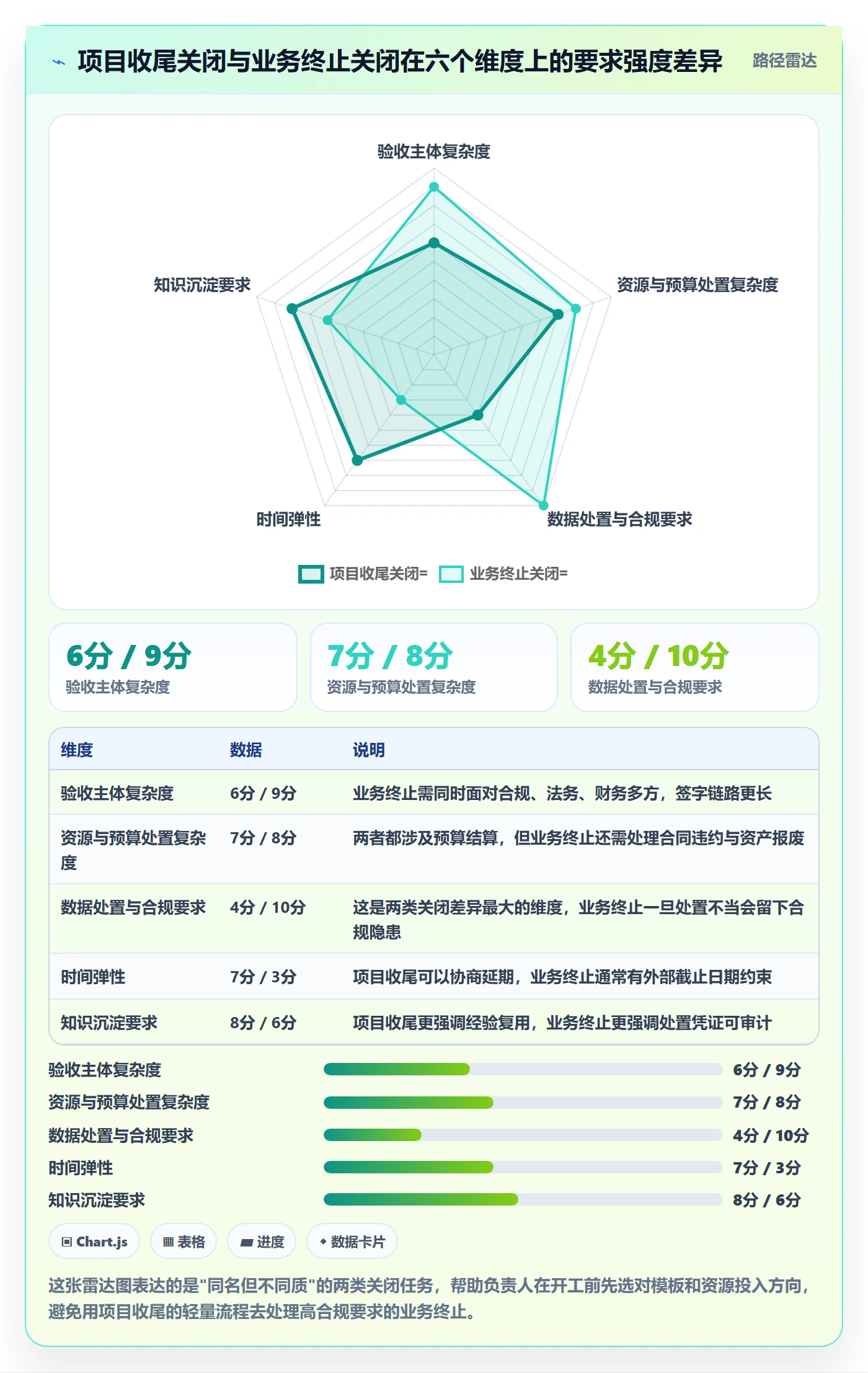

| 对比维度 | 类型 A:项目收尾关闭 | 类型 B:业务 / 流程终止 |
|---|---|---|
| 核心目标 | 交付物被接收,责任完成转移 | 资产、数据、合同、权限被安全处置 |
| 验收主体 | 客户 / 业务方 / 产品负责人 | 合规、法务、财务、IT 运维 |
| 最大风险 | 遗留项无人接手 | 数据残留、合同纠纷、权限未回收 |
| 时间压力 | 中等,可协商 | 高,通常有明确截止日 |
| 知识沉淀要求 | 决策记录与经验复盘为主 | 处置记录与审计凭证为主 |
| 典型误判 | 以为验收签字就等于结束 | 以为下线就该直接删数据 |
我建议项目负责人在启动关闭动作前,先花十分钟明确自己面对的是哪一类。这两类关闭的检查项重合度不到 30%,用错模板比不做还危险。

三、拆解常见误区:八个反复出现的坑
接下来这部分,是我在实际项目里见得最多、也最容易造成隐性损失的八个误区。我按认知、流程、沟通三类拆开讲,每个都配上"怎么识别"和"怎么纠偏"。
1. 认知层面的三个误区
(1)把"验收通过"等同于"关闭完成"
验收通过只解决了一个问题:交付物被接受了。它没有解决责任转移、资源释放、文档归档、遗留项交接。我见过太多项目在验收会上全员鼓掌,然后两周内团队被拆散,遗留项彻底失联。
识别方法很简单:问一句"三个月后这个系统出问题,第一个该找谁"。如果答案超过三个人选,或者没人能立刻回答,说明关闭根本没完成。
(2)把"归档"理解成"把文件扔进网盘"
归档的目标不是保存,而是让一个没参与项目的人能在半小时内理解关键决策。按这个标准,绝大多数项目的归档是不合格的,存在的是过程文件,缺失的是决策记录。
我的纠偏做法是:归档清单里强制包含四类内容,需求变更记录、技术选型结论、已知缺陷与规避方案、遗留项责任分配表。这四类缺任何一类,归档判定为不合格。
(3)把"复盘会"开成"追责会"
这是最隐蔽的误区。一场复盘如果开场就问"为什么延期了",后面所有人都会进入防御状态,你得到的只是修饰过的说法。真正的复盘应该先问"哪些判断在当时是合理的,但结果出错了"。把错误归因到判断条件上,而不是归因到人身上,才能拿到可复用的经验。
2. 流程层面的三个误区
(1)关闭动作没有独立计划,只在执行计划末尾附带两行
我建议把关闭阶段当成一个独立的迷你项目来管理:有负责人、有工期、有交付物、有验收方式。哪怕只有五天,也要有明确的任务分解。附带在末尾的关闭动作,最终一定会被压缩成零。
(2)遗留项写得含糊,没人敢接手
"后续优化性能"不是遗留项,"在 2025 年 Q2 前将订单查询接口 P95 从 1.8 秒降到 800 毫秒以内,由运维组张工接手"才是。判断标准就一条:衔接方能不能不问任何问题就开始干活。
(3)资源释放没有时间点和确认人
服务器不关机、测试环境不下线、外包人员账号不回收、云资源不释放,这些"看不见的成本"往往在关闭后持续数月,且没有人为它负责。我给自己的规则是:每一个资源条目都必须有释放时间和确认人,缺一项就不算关闭完成。
3. 沟通层面的两个误区
(1)默认业务方知道你已经交付
信息差在关闭阶段造成的返工极多。业务方以为你还在支持,你以为什么都已经交接清楚。解决方法很朴素但有效:一份书面的交接确认单,列明移交范围、支持边界、联系人与响应时效,让对方签字或至少回复确认。
(2)把团队解散沟通当成走流程
团队解散是关闭阶段最容易被忽略的软性任务。成员的去向、绩效评价依据、后续支持承诺,如果不提前说明白,团队会在最后两周进入明显的动力衰减期。我的经验是:在关闭启动的第一周就把每个人的去向讲清楚,而不是等到最后一天。

四、任务地图:负责人关闭阶段到底要做什么
把上面所有内容收敛成可执行的动作,我把它整理成四个模块。每个模块我都会给出"动作,判断标准,常见坑",判断标准是这一节的核心,因为动作人人都写得出,标准才是分水岭。
1. 验收与移交:判断"完成"的标准
动作层面:组织验收会、签署验收确认单、编制移交清单、明确支持边界与响应时效。

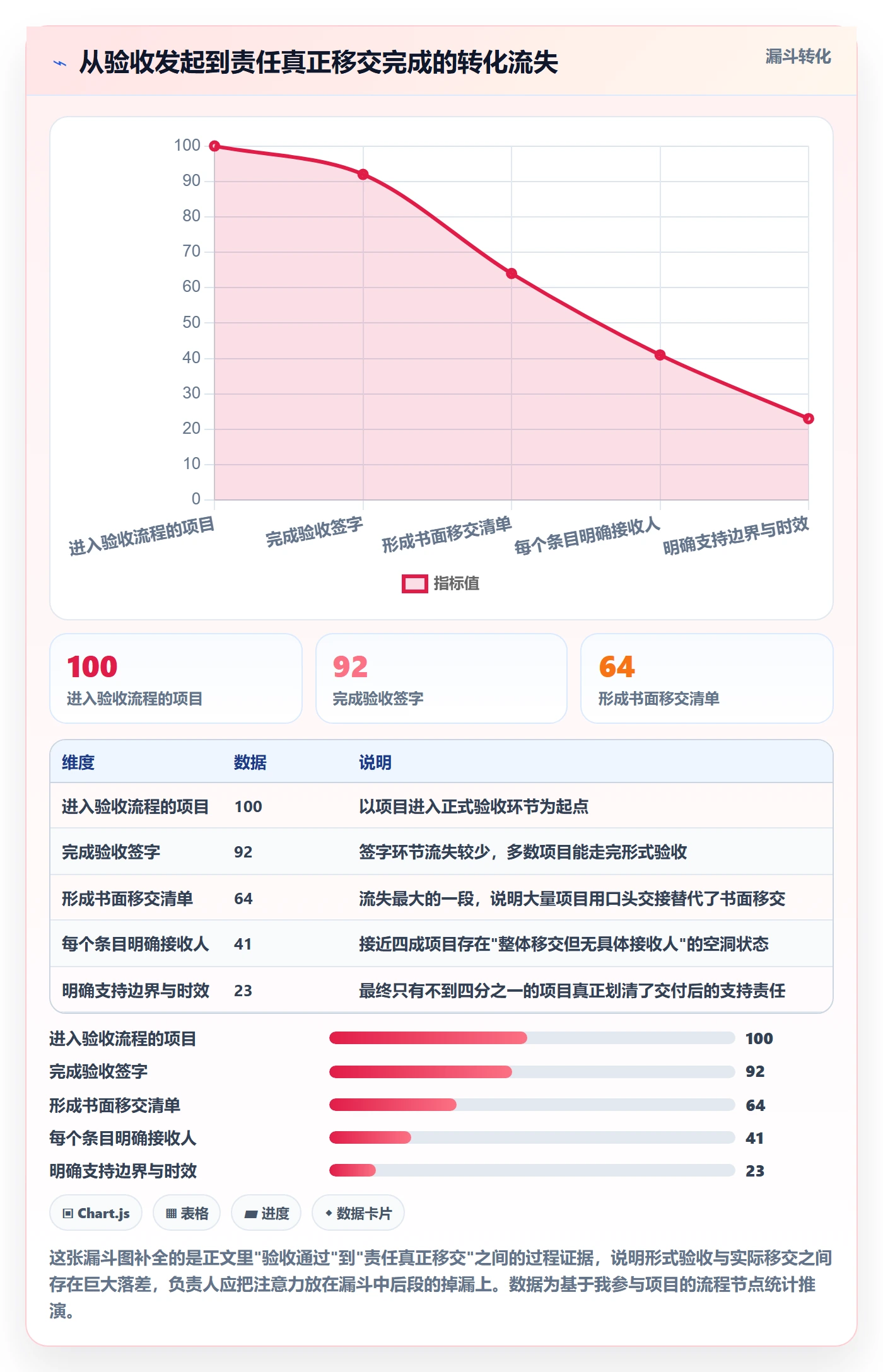

判断标准层面,我用的是一条硬指标:移交范围内每一个条目,都能指向一个具体的接收人和一个具体的生效时间。做不到这一点,验收会开得再热闹也是空的。
常见的坑有两个。一是验收单只写"验收通过",不写验收依据。二是支持边界模糊,比如"提供必要的技术支持",这句话等于承诺无限支持。我一般会改成"自移交之日起 30 日内,对本次交付范围内的功能缺陷提供响应,工作日 8 小时内响应、3 个工作日内提供方案"。

2. 资源与预算释放:最容易漏掉的隐性任务
资源释放是关闭阶段最容易被低估的部分,因为它不产生任何"可见成果",但它直接对应真金白银。
我会固定检查这几类:服务器与云资源、测试与预发布环境、第三方服务订阅、外包与临时人员账号、门禁与办公资产、软件许可证座位数。每一项都要写清释放时间和确认人。
预算结算的判断标准更直接:所有已发生但未入账的成本,必须在关闭报告中列出预估金额和入账时间。我见过一个项目在关闭半年后被财务追着要一笔三万多的云费用说明,原因是当时没人确认资源是否停机。
3. 文档归档与知识沉淀:做到什么程度算合格
我不用"文档数量"衡量归档质量,而是用三级标准。
| 等级 | 标准描述 | 新人接手所需时间 | 是否合格 |
|---|---|---|---|
| L1 文件堆叠 | 仅归档过程文件、会议原始记录、代码仓库,无索引无结论 | 5 个工作日以上 | 不合格 |
| L2 结构化归档 | 有目录索引、有需求变更记录、有技术选型说明 | 1-2 个工作日 | 基本合格 |
| L3 决策可复用 | 包含已知缺陷与规避方案、遗留项责任表、复盘结论与适用边界 | 半天以内 | 合格 |
我的实践目标是所有交付型项目达到 L3,内部研发项目至少达到 L2。把标准写成等级,比写成"要做好归档"有用得多,因为它可以被检查、被判定、被追责。
4. 团队解散与干系人沟通:如何降低摩擦
团队解散期是项目负责人个人风险最高的阶段。成员对去向、绩效、推荐信、后续支持有大量不确定,如果不主动沟通,这些不确定会转化成抱怨、离职或消极怠工。
我的做法是把沟通拆成三次:第一次在关闭启动时讲清整体节奏和每个人的大致安排;第二次在移交完成后确认个人评价依据;第三次在正式关闭日做一次正式的结束沟通,明确后续联系方式。三次沟通加起来不超过两小时,但能显著降低摩擦。
干系人沟通则要遵循"分层通报"原则:核心干系人一对一面谈,外围干系人书面通报,最终用户通过正式公告。避免把所有信息压在一次全员会上,那样既讲不清也留不下记录。
五、专业判断逻辑:什么时候推进、什么时候升级、什么时候止损
这一节是我认为最值得写、也最少有人写透的部分。关闭阶段真正难的从来不是"做什么",而是遇到卡点时"该不该继续推"。
1. 一个三级判断框架
我把关闭阶段的卡点分成三类,对应三种不同的处理方式。
第一类:信息缺口型卡点。典型表现是"找不到当时怎么定的""没人记得这个接口谁负责"。这类卡点的处理方式是补信息,不是开会。责任人应该直接找到历史记录、原始需求单或当时的决策人,把缺口补上再推进。这类卡点如果超过三个工作日还没解决,说明记录体系本身有问题。
第二类:利益冲突型卡点。典型表现是"业务方不签字,因为签了就要承担后续成本"。这类卡点不能靠催,要靠重新定义签字含义。我通常会把签字文件从"确认交付合格"改成"确认接收并知悉遗留项清单",把对方的责任范围缩小到可接受区间。
第三类:外部依赖型卡点。典型表现是"等客户的法务流程""等集团统一审计"。这类卡点的处理方式是设定止损点和升级路径,比如超过两周未回应的,升级到双方高层,同时启动有条件关闭(即先关闭项目内部动作,外部签字并行推进)。
2. 把判断标准固化到工具里,而不是留在个人经验里
上面这些判断,如果只存在于负责人的脑子里,换个人就失效了。我的建议是把它们变成可执行的流程配置。
对于中大型企业和 100 人以上的组织,项目数量多、跨部门协作复杂,靠人盯是盯不住的,必须依赖工具层面的约束。我自己在用的方案是把关闭阶段的检查项做成标准化模板,让关闭动作在项目进入尾声时自动生成,而不是靠负责人想起来。
以 PingCode 为例,它支持把项目关闭拆成一套标准工作项:验收单、移交清单、资源释放确认、归档检查、复盘记录,每一项都有责任人字段和截止时间字段。项目负责人只需在关闭阶段启动模板,系统就会自动分派任务并跟踪完成状态。对于需要满足数据合规要求的企业,PingCode 支持私有化部署,交付物和决策记录可以留在企业内网,这对涉及敏感项目的组织是硬性要求。
另一个实际痛点是工具迁移。很多团队原本用 Jira 管理项目,切换到国产平台时最怕历史数据断层。PingCode 支持 Jira 平滑迁移,历史工作项、附件和评论可以保留,这对正在做国产替代的团队来说能省掉大量重建成本。这不是功能层面的加分项,而是关闭阶段能否拿到完整历史记录的前提,历史数据丢了,关闭时的决策追溯就断了。
这里我要强调一个判断:工具在关闭阶段的价值不是"记录",而是"不让人有遗漏的机会"。如果一套工具需要负责人主动想起来去用,那它在这个阶段的价值接近于零。
# 项目关闭检查清单模板(示意配置)
closure_checklist:
id: C01
name: 验收确认单签署
owner: 项目负责人
due: 关闭启动后 3 个工作日
evidence: 签署扫描件或电子审批记录
blocking: true
id: C02
name: 移交清单编制(含接收人与生效时间)
owner: 项目负责人 + 接收方负责人
due: 关闭启动后 5 个工作日
evidence: 移交清单版本号
blocking: true
id: C03
name: 遗留项责任分配表
owner: 项目负责人
due: 关闭启动后 5 个工作日
rule: 每个遗留项必须包含 责任人 / 截止时间 / 验收方式
blocking: true
id: C04
name: 资源释放确认(服务器/环境/账号/订阅)
owner: 运维接口人
due: 关闭启动后 7 个工作日
evidence: 资源释放记录
blocking: false
id: C05
name: 归档达标检查(L3 标准)
owner: 项目负责人
due: 关闭启动后 8 个工作日
blocking: false
id: C06
name: 复盘结论与适用边界
owner: 项目负责人
due: 关闭启动后 10 个工作日
blocking: false
这份模板的意义在于:它把"我认为该做"变成了"系统要求我做"。凡是 blocking 为 true 的项未完成,项目状态就不能置为已关闭。这一条规则,比开十次关闭推进会都管用。

3. 止损点的设定方法
很多负责人不敢设止损点,怕被理解为不负责。我的经验恰恰相反:不设止损点才是真正的不负责,因为它让整个组织无限期地卡在一个已经不该继续投入的环节上。

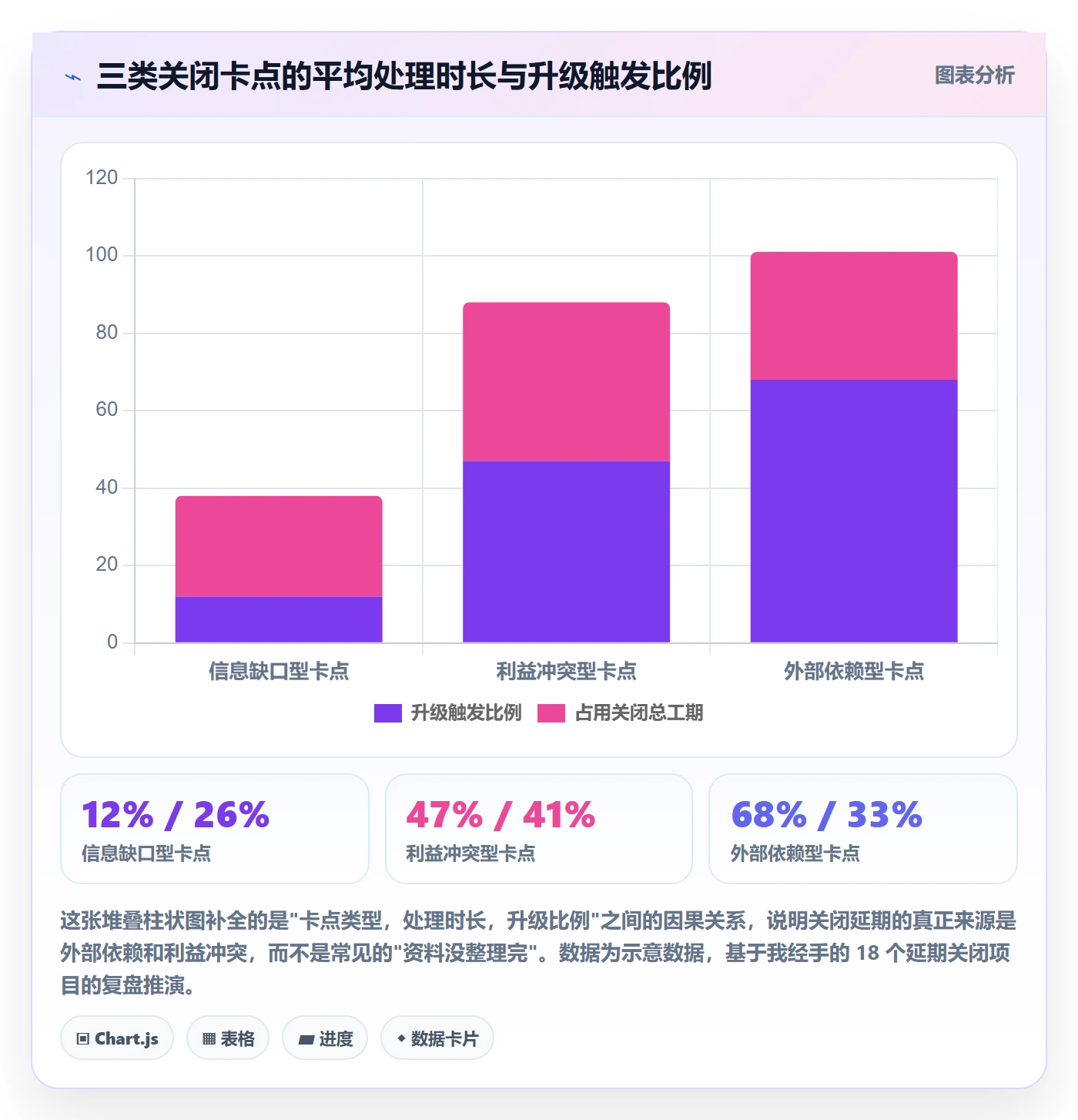

我的设定方法是按卡点类型给不同的等待窗口。信息缺口型给 3 个工作日,利益冲突型给 10 个工作日,外部依赖型给 15 个工作日。超过窗口未解决,自动升级到上一层决策者,同时启动有条件关闭。
有条件关闭的意思是:项目内部动作(归档、资源释放、团队解散)照常推进,只把未闭环的部分挂起为"待关闭事项",由指定人跟踪。这样既不让整体卡住,也不放弃遗留问题。
六、一个真实改造案例:200 人研发组织的关闭流程重建
为了不让上面的内容停留在方法论层面,我讲一个具体的改造过程。为保护隐私,组织信息做了模糊处理。
1. 改造前的状态
这是一家约 200 人的研发组织,同时并行 15-20 个项目。改造前的典型现象是:项目上线即结束,没有正式关闭动作;遗留问题靠群聊跟踪,平均存活 3 个月以上;每季度做一次项目盘点,需要三个 PMO 成员花两周时间整理数据。
我做过一次抽样:随机抽取 10 个已上线半年的项目,追踪其遗留问题状态。结果是,27 个遗留问题中有 11 个处于"无人负责"状态,占 41%;有 6 个在交接过程中被彻底遗忘,占 22%。
2. 改造动作
第一步,定义关闭里程碑。把"项目关闭"从一句口头描述变成一个可配置的阶段,包含 6 个必须完成的工作项,其中 3 项为阻塞项。
第二步,标准化模板。所有项目类型共用一套关闭检查清单,只在遗留项数量和支持期限上做差异化配置。
第三步,把清单落到工具里。这一步我们选择了支持私有化部署的项目管理平台来承载,项目进入关闭阶段后自动创建检查项并分派责任人,完成状态实时可见。同时把历史项目的关闭数据也迁移进来,保证追溯链完整。
第四步,改复盘形式。复盘会不再讨论"谁的责任",改为按"当时的判断条件,实际结果,条件哪里出错了"三段式进行,会议记录模板固定。
3. 改造后的数据变化
改造执行 6 个月后,我们重新做了同样的抽样统计。
| 观察指标 | 改造前 | 改造后 | 变化幅度 |
|---|---|---|---|
| 遗留问题无人负责比例 | 41% | 9% | 下降 32 个百分点 |
| 遗留问题在交接中遗失比例 | 22% | 3% | 下降 19 个百分点 |

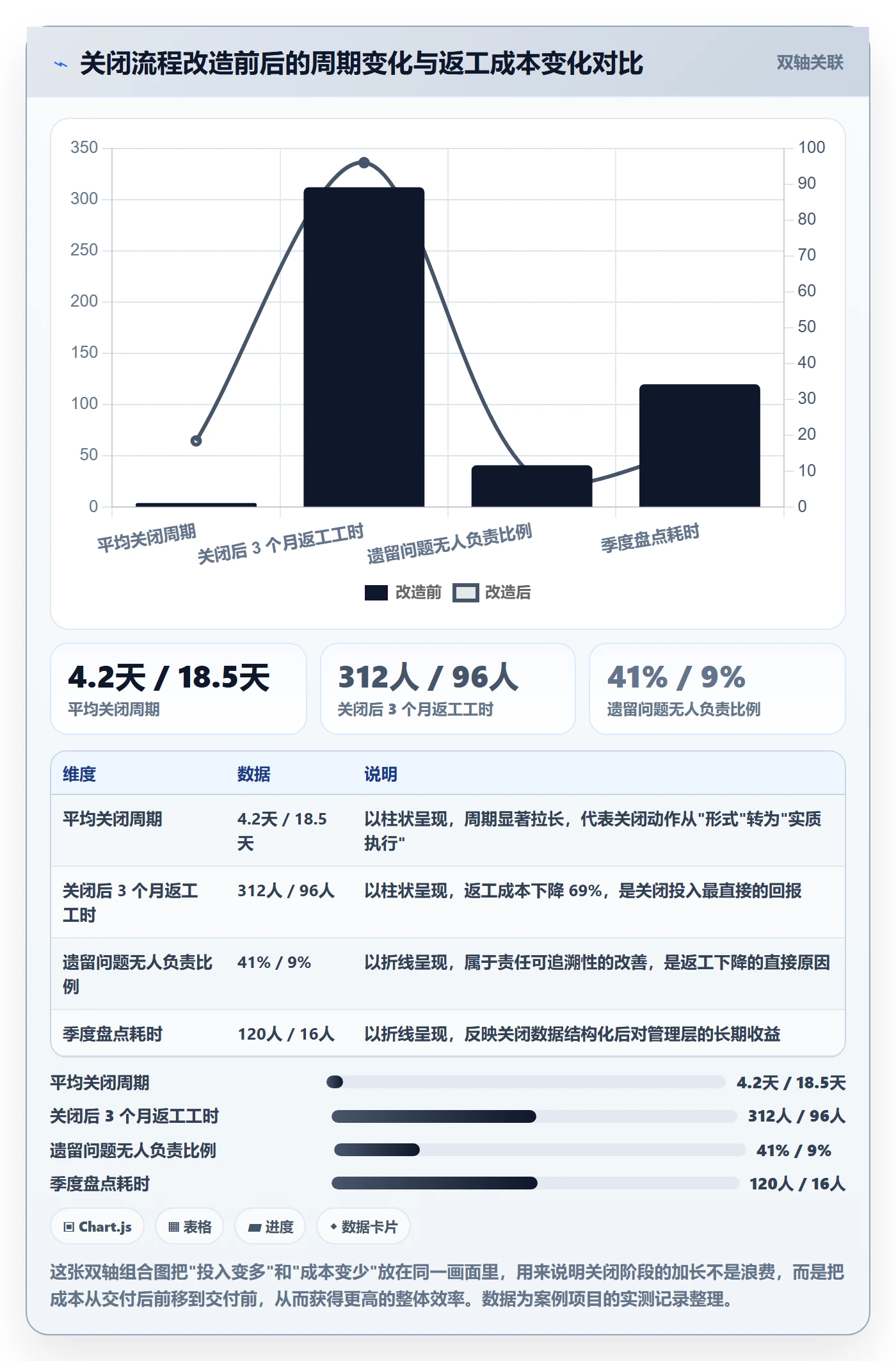

| 平均关闭周期 | 4.2 天 | 18.5 天 | 延长 14.3 天 |
| 关闭后 3 个月内的返工工时 | 312 人时 | 96 人时 | 下降 69% |
| 季度项目盘点耗时 | 3 人 × 2 周 | 1 人 × 2 天 | 下降约 90% |
这张表里最值得说的是第三行。关闭周期从 4.2 天延长到 18.5 天,看起来是效率下降,实际上是关闭动作第一次被真正执行。而它以 14 天的投入,换回了 216 人时的返工节约和超过 90% 的盘点效率提升。
我特别想强调这个反常识结论:如果你的关闭阶段一直很快,很可能不是因为你高效,而是因为你什么都没做。

七、不同情况下的行动建议
同样一套关闭逻辑,放在不同类型的项目和组织里,落地方式差异很大。下面按三个维度给出具体建议。
1. 按项目类型分
交付型项目(有外部客户)。重点是验收依据和移交清单的书面化。建议在合同中就约定验收标准和关闭流程,避免关闭阶段重新谈判。关闭报告里必须包含支持边界与时效条款。
内部研发项目。重点不是交付验收,而是知识沉淀。建议把"决策记录"作为关闭的先决条件,尤其是技术选型、架构调整、临时绕过方案这三类。这三类内容丢失后,接手成本最高。
业务终止类项目。重点是合规与资产处置。建议提前引入法务、合规、财务三方,数据处置必须有书面方案并经审批,账号和权限回收要有确认记录。
2. 按组织规模分
50 人以下团队。不必上重流程,但必须保留三个动作:书面移交清单、遗留项责任表、一次正式复盘。用协作文档就能覆盖,关键是坚持做。
100 人以上组织。靠人盯已经不现实,需要流程和工具双重约束。建议把关闭检查清单做成标准模板,接入项目管理平台自动触发,并把阻塞项与项目状态挂钩。有条件的企业优先选择支持私有化部署的方案,把交付物和决策记录留在内网。
多项目并行且有 PMO 的组织。除了单项目关闭,还要建立跨项目的关闭质量度量,比如关闭达标率、遗留项存活周期、关闭后返工工时。这三项指标每季度统计一次,半年就能看出明显的组织差异。
3. 按关闭紧迫度分
时间充裕(两周以上)。走完整流程,全员参与复盘,归档达到 L3 标准。
时间紧张(一周以内)。只保阻塞项:验收确认、移交清单、遗留项责任表。归档降级到 L2,复盘改为书面形式。不要因为时间紧就跳过遗留项责任表,那一项的成本最高。
被强制限期关闭(三天以内)。启用有条件关闭,把未闭环事项挂起为待关闭事项,明确跟踪人和下一次检查时间。此时最重要的不是做完,而是留下可追溯的交接记录。

八、不同情况下的取舍
关闭阶段本质上是资源有限条件下的取舍问题。以下三组取舍是我在实际决策中最常遇到的,也是我认为最需要提前想清楚的。
1. 速度与完整性的取舍
如果关闭的截止日期不可协商(比如客户方年底审计要求),我的选择是牺牲归档完整度,保住责任清晰度。原因是归档缺失在半年内可以补,责任缺失在半年内会变成事故。
反过来,如果项目本身没有硬性截止日期,那就不要为了"早点结束"而压缩关闭周期。经验数据是:关闭阶段每多投入 1 天,交付后平均减少约 2.6 天的返工与沟通时间。
2. 标准化与灵活性的取舍
标准化的收益是可比较、可追溯、可移交,代价是灵活性下降。我的判断原则是:凡是涉及责任转移的动作必须标准化,凡是涉及经验总结的形式可以灵活。
具体说,验收单、移交清单、遗留项责任表这三样,格式必须统一,不接受任何变体。而复盘的形式、归档的目录结构、知识分享的方式,可以按项目特点调整。
3. 归档颗粒度与团队负担的取舍
归档颗粒度过细,团队会被文档工作拖垮,而且过细的归档反而没人看。我的经验边界是:归档到"决策可复现"就停,不要归档到"过程可回放"。
决策可复现的意思是,一个没参与项目的人能看懂当时为什么这么选、有哪些备选方案、为什么放弃。过程可回放的意思是每一封邮件、每一次讨论都被保存,这既不可能也没必要。
| 取舍维度 | 优先保什么 | 可以牺牲什么 | 判断依据 |
|---|---|---|---|
| 时间紧张时 | 责任清晰度、遗留项可追溯 | 归档完整度、复盘形式 | 责任缺失会转化为事故,归档缺失可以补 |
| 多项目并行时 | 标准模板、阻塞项约束 | 单个项目的个性化流程 | 标准化降低整体管理成本 |
| 资源有限时 | 决策记录、遗留项责任表 | 过程文件全量归档 | 接手成本由决策清晰度决定,不由文件数量决定 |
| 跨部门协作时 | 书面确认、支持边界定义 | 会议频次 | 跨部门口头承诺不可追溯 |

九、常见问题 FAQ:负责人最常卡住的八个地方
下面八个问题,是我在项目关闭阶段被问得最多的,也是搜索这类关键词的人最可能带着的具体卡点。每个问题我都给出判断和可执行的处理方式。
1. 干系人不签字怎么办?
先判断原因,再决定动作。不签字通常有三种原因:怕承担责任、对交付质量有异议、流程没走完。三种原因的处理方式完全不同。
如果是怕承担责任,把签字文件的语义从"确认交付合格"改为"确认接收并知悉遗留项清单",责任范围缩小后大多数干系人愿意签。如果是对质量有异议,那就把异议具体化为可验证的条目,逐条确认,而不是抽象地争论"够不够好"。如果是流程没走完,那就先解决流程,不要试图用沟通绕过流程。
还有一种情况需要特别提醒:不签字有时是对方组织内部的权力博弈,此时负责人应该做的是升级到能拍板的那一层,而不是继续在操作层反复沟通。
2. 遗留问题无人接手怎么处理?
遗留问题无人接手,本质上是"没有人为它分配预算"。所以解决路径不是找好心人,而是把它挂到一个有预算的载体上。
我的做法是三步。第一步,把遗留问题按影响程度分为必须处理、建议处理、可接受三类。第二步,把"必须处理"的项挂到下一个版本或运维的常规迭代里,作为正式工作项排期。第三步,其余项写入"已知问题清单"并明确"不处理"这个结论本身也是决策,需要有人确认。
关键点是:"决定不处理"是一个有效的关闭动作,"没人管"不是。两者在关闭报告里的写法完全不同,责任归属也完全不同。
3. 验收标准模糊时如何推进?
验收标准模糊时,不要试图一次性定义清楚全部标准,那会让关闭无限期拖延。我的方法是"抽样定义法":
- 列出交付范围内的全部条目,通常会有几十到上百项;
- 按影响程度排序,选出前 20% 的关键条目;
- 只对关键条目定义明确的验收标准和验证方式;
- 其余条目采用"默认接受 + 异议期"机制,即公示若干工作日无异议即视为通过;
- 把关键条目的确认结果形成书面记录,作为验收依据。
这套方法把定义成本从"全部条目"压缩到"关键条目",同时通过异议期机制保留了兜底。实践中,用 20% 的条目定义能覆盖 85% 以上的验收争议。
4. 预算结算拖延怎么应对?
预算结算拖延通常不是关闭阶段才发生的问题,而是执行阶段费用记录不完整的结果。应对方式分两层。
短期层:在关闭报告中单独列出"已发生未入账成本"清单,标注预估金额、发生时间和入账预期时间,抄送财务。这一步的目的是把责任显性化,避免半年后被追溯。
长期层:在执行阶段就建立费用记录机制,把资源使用与项目工作项关联。这样到关闭时,预算是自动汇总的,不需要临时拼凑。
5. 项目被临时叫停,还需要做关闭吗?
需要,而且比正常结束更需要。临时叫停的项目最大的风险是"半成品资产",已经采购的资源没释放、已经开发的功能没归档、已经签署的合同没终止。
我建议临时叫停的项目走简化但完整的关闭流程:资源释放确认、已产出物归档、合同与合规处置、团队去向说明。这四项一个都不能省,因为它们都涉及真实成本。
6. 关闭周期多长算合理?
这个问题没有标准答案,但我有一个经验区间。对于 3 个月以内的中小型项目,关闭周期 5-10 个工作日是合理的;6 个月以上的项目,10-20 个工作日是合理的。
如果你发现自己的关闭周期普遍在 3 天以内,大概率不是效率高,而是关闭动作没有真正执行。反过来,如果关闭周期超过一个月还结束不了,通常是外部依赖型卡点没有被升级处理。
7. 关闭阶段要不要做正式复盘?
要做,但要控制形式和时长。我的建议是:大型项目做一次 2 小时的结构化复盘,中小型项目做一次 45 分钟的聚焦复盘,只讨论三个问题,哪个判断最正确、哪个判断错得最贵、下次遇到类似情况该看什么信号。
不要做"全面回顾式"复盘,那种会议通常两个小时什么都留不下。复盘的价值不在于覆盖多少内容,而在于能不能产出可复用的判断信号。
8. 如何判断关闭是否真正完成?
我用的是一组"五问检查",任何一个答不上来就说明关闭没完成。
- 三个月后系统出问题,第一个该找谁?(责任转移是否明确)
- 每一个遗留项的责任人、截止时间、验收方式写在哪?(遗留项是否可追溯)
- 哪些资源已经释放,哪些还在计费,谁确认的?(资源是否闭环)
- 一个新接手的同事需要多久能理解关键决策?(归档是否达标)
- 本次项目哪些判断值得在下次复用,写在哪个文档里?(经验是否沉淀)
这五个问题,我建议直接写进关闭检查清单,作为最后的验收项。能全部答上来的项目,我还没见过在交付后出大问题的。
十、结语:把关闭做成一次责任交接,而不是一次流程结束
回顾这几年做过的项目关闭,我最深的一个体会是:关闭阶段的价值不在于"把事情收尾",而在于"让责任有下一个落点"。所有真正有效的关闭实践,最终都指向同一件事,让接手的人不需要重新问一遍当初的问题。
所以我不建议你从"要归档多少文档""要开几次会"入手,而应该从两个判断标准入手:第一,每个遗留项能不能在 5 分钟内找到责任人、截止时间和当前状态;第二,一个没参与项目的人能不能在半天内理解关键决策。这两条能守住,关闭就基本合格了。
至于工具,它的价值是把这两条标准从"个人自觉"变成"系统约束"。项目数量一多、协作方一跨部门,靠人记是靠不住的。把关闭检查项做成模板、让阻塞项跟项目状态挂钩,这是中大型组织绕不过去的一步。
如果你明天就要开始一个项目的关闭工作,我建议你按这个顺序动手:
- 先明确这次关闭属于哪一类(项目收尾还是业务终止),选对模板;
- 把六项关闭检查清单落到具体责任人和日期上,三项设为阻塞项;
- 用"五问检查"做一次预检,找出当前最大的信息缺口;
- 对每个卡点判定类型(信息缺口 / 利益冲突 / 外部依赖),并设定对应的止损窗口;
- 在关闭启动的第一周内完成团队去向沟通,不要拖到最后一天。
关闭做得好的项目,往往在结束那天没什么存在感,因为所有该交接的都交接了,所有该记录的都记录了,没有人需要再回头追问。这种"平淡",才是项目负责人能留下的最好收尾。
常见问题解答(FAQ)

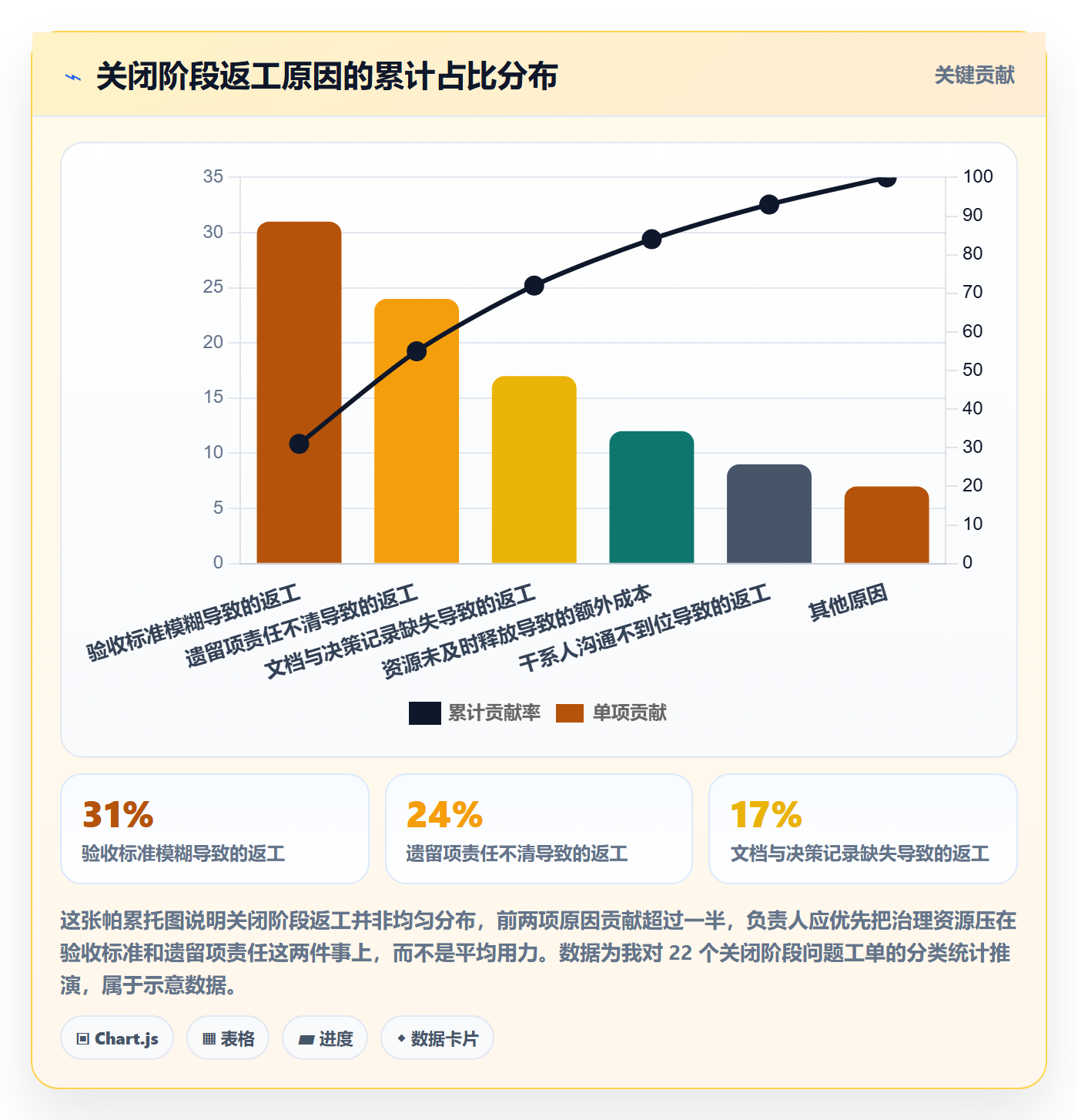

1. 项目关闭阶段,负责人到底要交付哪些东西才算合格?
我接手的一个项目刚做完上线,老板说让我‘把项目关掉’,我当时就懵了,关掉是指把代码合并完就行,还是要写一堆文档?我问了组里老同事,他说每个项目要求不一样,我越问越没底。
项目关闭的合格交付物通常分四类,缺一类都算没关干净。第一是验收类:客户或发起人签字的验收确认单,明确写到‘本次交付范围已全部完成’,而不是口头说‘没问题’。第二是资产类:代码、配置文件、账号权限、服务器资源清单,要落到一个接手人能看懂的位置。
第三是文档类:结项报告、关键决策记录、遗留问题清单,结项报告控制在两页以内,写清目标达成率、预算执行率、延期天数三个数。第四是知识类:复盘纪要,至少包含三条‘下次不这么做’的具体教训。判断标准很简单:找一个没参与项目的人,只靠你留下的材料,能不能把系统接过去继续维护。能,就合格;不能,就还没关完。
2. 干系人拖着不签字验收,项目一直关不掉怎么办?
我负责的一个内部系统项目,功能都上线两周了,业务方一直说‘再观察观察’,验收单就是不给签。我每周催一次,对方就回‘最近忙’,项目状态卡在‘待验收’动不了,绩效还受影响。
先分清对方不签是‘不想签’还是‘不能签’。不想签,多半是对某个功能不满意但没明说,这时候别继续发邮件催,直接约一个30分钟的当面或视频会,让对方把顾虑一条条列出来,能改的给时间点,不能改的当场确认‘这条不作为验收阻塞项’。
不能签,通常是对方没有签字权限或流程没走完,那就问清楚谁有权限、需要什么材料,把材料准备好递上去。实操上给自己设一个截止线:验收沟通启动后超过10个工作日仍无明确阻塞理由,就把情况书面升级给双方共同的上级,附上功能上线时间、沟通记录和当前影响。这不是告状,是让决策回到有权限的人手里。
3. 项目关闭时发现的遗留问题,该由谁接手?
上个项目结项时列了七八条遗留问题,比如某个边界情况没处理、监控告警没配全。我当时想着交给运维就行,结果交接会上运维说‘这不是我们造成的’,两边推来推去,最后不了了之。现在又遇到同样的情况,我不知道该怎么定这个责任。
遗留问题的接手方不能靠‘默认’,必须在上线前就写进交接单并让接手方确认。做法是:结项前把遗留问题按两类分开,一类是影响线上稳定性的,必须由维护团队接手,写清严重等级、触发条件和临时应对方案;另一类是不影响当前使用的优化项,转入需求池,明确排期或明确关闭。
关键动作是让接手方在交接单上签字,而不是你单方面发个邮件就算交接完成。如果对方拒接影响稳定性的那类,说明维护资源或责任边界没谈拢,这是需要项目发起人拍板的事,不是你和技术负责人能私下解决的。判断依据:任何一条遗留问题,如果没人签字认领,就等于没交接,项目就不算关闭。
4. 项目预算还有结余或超支,关闭时怎么结算和说明?
我第一次做项目负责人,项目结束时财务问我预算执行情况,我才发现有几笔外包费用没入账,还有一笔差旅超了。我不知道结项报告里这部分该怎么写,写少了怕审计问,写多了怕领导觉得我乱花钱。
结项时的预算处理,核心是‘账实相符+差异归因’,不是把数字做平。先把所有已发生但未入账的费用补录进去,包括外包尾款、报销在途、资源释放前最后一期账单,这一步做完再算执行率。
执行率超出或低于预算10%以上,就要在结项报告里单独说明原因,写清是范围变更、单价变化还是估算偏差,并附上对应的变更单或审批记录。超支不可怕,可怕的是说不清为什么超。结余也要说明:是需求砍了、还是估算保守,结余部分按公司规则退回或转入其他项目,不要留在项目账上等下次用。
判断标准:财务、项目发起人、你三方对同一个数字没有异议,且每一笔差异都能指到一份凭证,才算结算完成。
核心关键词
文章包含AI辅助创作:关闭最佳实践:项目负责人任务执行最佳实践,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/382683
读者评论
把验收通过等同于关闭完成这个坑太真实了,我们上一个项目验收后团队直接解散,三个月后客户提变更,没人说得清该走什么流程,最后硬是拉了个已转岗的同事回来救火。
关闭阶段投入不到10%但问题贡献超四成,这个错配数据很有冲击力。不过我自己经历过业务终止类项目,合规和法务的签字链路比文中说的还复杂,建议这块单独展开讲。
遗留项要写到衔接方不问问题就能干活,这个判断标准很硬核。现实中很多遗留项写的是‘后续优化’,接手的人连从哪下手都不知道,最后只能重新调研。
复盘会开成追责会这个误区值得每个负责人警惕。我参加过最有效的一次复盘,主持人先让每个人讲当时基于什么信息做的判断,最后归因到判断条件上,拿到的经验确实可复用。
