任务执行如何做好重开?项目负责人数据分析与操作步骤

凌晨两点十七分,我盯着监控大屏上那条断崖式下跌的曲线,手里的咖啡已经凉透。一个跑了六个小时的数据回填任务,在进度条走到 91% 的时候挂了。值班同学在群里问了一句"要不要直接重开",我没有立刻回复,因为我知道这个决定没那么简单,上一次盲目重开,让整条数仓链路的数据口径错乱了三天,最后花了两个工程师整整两天才洗干净。任务失败后的"重开",从来不是一个按键动作,而是一次需要数据支撑的决策。

这篇文章想聊的,正是项目负责人在面对任务失败时,如何用数据判断该不该重开、什么时候重开、以及重开时到底要做哪些动作。我会把自己踩过的坑、观察到的数据、以及一套可复用的操作步骤拆开讲清楚。

一、先给结论:重开是决策,不是本能

很多团队把"重开任务"当成了一个条件反射。任务失败,告警响了,第一反应是点一下"重新执行"。这样做在任务量小的时候看不出问题,但当一个项目每天要调度上万次任务时,盲目重开会带来三个隐蔽的代价:资源被无效消耗、数据一致性被破坏、真正的故障根因被掩盖。

我的核心判断是:重开的价值不在于让任务"跑起来",而在于让任务"跑对"。项目负责人需要把重开当成一次小型决策来做,而不是一次运维操作。这个决策要回答三个问题:这次失败值不值得重开?重开前要不要先改点什么?重开之后怎么确认它真的对了?

下面这张图是我对过去一年所负责项目中任务失败处理方式的粗略统计,能直观看出"盲目重开"和"有判断地重开"在最终结果上的差距。

任务执行如何做好重开?项目负责人数据分析与操作步骤

二、真实场景:重开为什么总是做不好

我见过太多团队在重开这件事上翻车,翻车的方式还高度相似。总结下来,问题往往不是出在技术上,而是出在"重开前没有想清楚"。下面还原几个我亲历的典型场景。

1. 场景一:夜间批量任务失败,值班人员直接重开

这是最常见的场景。一个夜间跑的批量任务失败了,值班同学看一眼日志发现是超时,就直接点了重开。结果重开后还是超时,又重开,连续三次。等到第二天早上,上游依赖的数据已经被写了一半,下游任务读到的是脏数据。

这个场景的本质问题是:超时只是症状,不是原因。可能是上游数据源变慢了,可能是任务本身的数据量超预期了,也可能是资源被其他任务抢占了。不定位原因就重开,等于在错误的前提下重复劳动。

2. 场景二:项目负责人拍脑袋决定重开时机

有些项目负责人判断重开时机的依据是"感觉现在资源不紧张了"或者"上游应该处理完了"。这种凭感觉的判断在系统复杂度上升后极不可靠。我见过一次,负责人认为上游修复了,就安排重开,结果上游其实只修复了一半,重开任务跑到中途再次失败,白白浪费了两个小时。

3. 场景三:重开成功就当作问题解决

这是最隐蔽也最危险的一种。任务重开成功了,大家松一口气,但没人去追为什么第一次会失败。结果是同一个任务每周都要重开一两次,团队习以为常,把这当成了"系统的正常波动"。实际上,这背后可能是一个持续存在的资源瓶颈或者一个还没被发现的代码缺陷。

任务执行如何做好重开?项目负责人数据分析与操作步骤

三、拆解误区:关于重开的五个错误认知

在讲具体的决策逻辑之前,必须先纠正几个流传很广但经不起推敲的错误认知。这些误区是很多重开问题的思想根源。

1. 误区一:重开就是重试

重开和重试经常被混用,但在项目执行语境里它们不是一回事。重试通常指系统层面的自动机制,针对的是瞬时性错误,比如网络抖动,系统在原地按固定间隔再试几次。重开指的是任务整体失败后,由人判断并发起的一次重新执行过程,它包含了状态清理、参数调整、资源重新分配等一系列动作。

把重开当成重试,就会忽略掉状态清理这一关键环节,导致脏数据残留。这是很多重开灾难的起点。

2. 误区二:失败就重开,总比不重开强

不是所有失败都值得重开。有些失败是"不可重试"的,比如数据源本身发生了结构性变化、业务规则已经改变、或者权限被回收。这类情况下重开一百次也是失败,只会消耗资源和制造噪音。

我建议项目负责人在心里给任务分个类:瞬时故障型、资源约束型、逻辑缺陷型、外部变更型。前两类通常可以重开,后两类必须先处理根因再谈重开。

3. 误区三:重开一定要等到深夜低峰期

低峰期重开是个好习惯,但不是铁律。判断重开时机的核心不是"什么时候资源空闲",而是"这个任务的产出的下游,最晚什么时候需要它"。如果一个任务的下游在早上八点就要用数据,那你就必须在八点前完成重开,哪怕是在高峰期,也要想办法抢出资源来。

4. 误区四:重开参数保持原样最安全

恰恰相反。原样重跑往往是最危险的选择。既然第一次失败了,说明原来的参数组合在这个时间点、这个数据量下是行不通的。重开时应该根据失败原因,有针对性地调整参数,比如加大超时时间、减少单批处理量、调整并发度。原样重跑如果成功了,只能说明它是运气好。

5. 误区五:重开日志没人看

很多团队的重开操作没有任何记录,谁在什么时候为什么重开了一个任务,全靠口头沟通。这使得重开经验无法沉淀,同一个坑反复踩。我坚持要求团队记录重开日志,包含失败时间、失败原因初判、重开决策依据、重开结果。这份日志后来成了我们优化调度策略最重要的一手输入。

任务执行如何做好重开?项目负责人数据分析与操作步骤

四、专业判断逻辑:用三个数据维度决定该不该重开

纠正了误区之后,接下来讲我实际使用的判断逻辑。这套逻辑的核心是:重开决策必须由数据驱动,而不是由情绪驱动。我把它拆成三个维度,每个维度都有可量化的判断标准。

1. 维度一:失败类型分布,可重试还是不可重试

第一步永远是看失败的日志,判断它属于可重试错误还是不可重试错误。可重试错误的典型特征是:瞬时性、与外部环境强相关、历史上有过重开成功的先例。不可重试错误的典型特征是:稳定复现、与代码或配置强相关、重开必然再次失败。

为了快速判断,我要求团队在任务模板里对常见错误做分类标记,并在监控里统计"可重试错误占比"。如果某天的失败里,可重试错误占比超过 70%,说明系统运行是健康的,失败主要是环境波动;如果这个比例低于 40%,说明代码或配置层面有需要修复的问题。

2. 维度二:资源消耗画像,重开一次的成本是多少

重开不是免费的。每个任务重开一次,都会消耗计算资源、存储资源和人力注意力。项目负责人必须清楚:这个任务重开一次的成本,是否低于它带来的收益?

我的做法是给不同任务标记"重开成本等级":低成本任务(几分钟跑完、消耗资源少)可以快速重开;中等成本任务(几十分钟、需要一定资源)需要评估后才重开;高成本任务(数小时、占用大量资源、涉及大量数据写入)必须经过审批才重开。

这里有个容易被忽略的点:重开成本不只是机器成本,还有"数据返工成本"。如果一个任务失败时已经写入了部分数据,那么重开前就必须先清理这些数据,否则会污染下游。这部分成本往往比机器成本高得多。

3. 维度三:时间窗口判断,现在重开还来得及吗

时间窗口是决定重开方式的关键约束。我通常按"距离下游最晚需求时间"把重开场景分为三类:

  • 充裕窗口(> 3 小时):可以先充分定位根因,再决定重开策略,甚至可以先修一个小 bug 再重开。
  • 紧张窗口(1-3 小时):必须快速判断失败类型,可重试的直接重开,不可重试的立即上报并启动应急预案。
  • 紧急窗口(< 1 小时):重开可能已经来不及,此时应该考虑的是"降级方案"或"手工补数",而不是执着于重开原任务。

这三个维度不是独立的,而是要合起来看。一个可重试、低成本、窗口充裕的任务,可以直接重开;一个不可重试、高成本、窗口紧张的任务,则必须启动更高层级的应急响应。

任务执行如何做好重开?项目负责人数据分析与操作步骤

五、操作步骤:重开任务的标准 SOP

判断清楚该不该重开之后,就是怎么重开的问题。下面这套五步 SOP 是我在实践中反复打磨出来的,每一步都有明确的动作和目的。请注意,具体操作因调度系统而异,我这里讲的是通用的流程逻辑。

1. 第一步:冻结现场,保存失败状态

重开的第一动作不是点重开按钮,而是先把现场保存下来。很多团队失败的教训就是,一上来就重开,把原来的错误日志、内存快照、临时文件都覆盖掉了,等再想追查原因时已经没有线索了。

具体要保存的东西包括:完整的失败日志、失败时的任务上下文(入参、环境变量、依赖版本)、失败时的系统资源监控快照、以及失败前最后一次的状态记录。这些信息是后续定位根因和优化参数的基础。

2. 第二步:释放资源,清理僵尸任务

任务失败后,系统里往往残留着一些"僵尸"进程或未释放的资源。如果不清理就直接重开,新任务可能会和旧任务的残留争抢资源,或者读写同一份中间数据导致冲突。

这一步要做的是:确认旧任务的进程已经完全退出、释放占用的锁、清理未完成的临时文件和中间状态。在分布式调度系统里,还要特别注意清理分布式锁和注册中心的残留节点。这一步做不干净,重开就是给自己埋雷。

3. 第三步:调整参数,而非原样重跑

正如前面误区部分所说,原样重跑是危险的。重开前要根据失败原因调整参数。常见的调整方向包括:

  • 如果是超时,适当增大超时阈值,或者降低单批数据量;
  • 如果是资源不足,调整并发度、申请更多资源、或者错峰调度;
  • 如果是上游数据延迟,在重开前增加对上游就绪状态的检测;
  • 如果是外部依赖不稳定,考虑增加重试次数或者切换到备用依赖。

参数调整要有依据,调整了什么、为什么调整,都要记录下来。这样即使重开再次失败,也能快速排除已调整过的因素。

4. 第四步:重新调度,并全程监控

调整好参数后,正式发起重新调度。这一步的关键是不要发起完就走人,而要全程盯着。因为重开本身是一个高风险的执行过程,尤其是前几分钟,最容易暴露问题。

我建议的监控重点是:启动是否正常、资源申请是否成功、关键中间步骤是否有异常日志、进度是否符合预期。如果重开任务在前 20% 的阶段就出现问题,应该果断终止,而不是等它跑完再失败。

5. 第五步:结果校验,确认重开真的有效

任务跑完了不等于重开成功了。真正的成功是"产出结果正确且完整"。这一步要做结果校验,包括:数据条数是否和预期一致、关键字段是否为空、数据分布是否符合历史规律、下游任务是否能够正常消费。

我见过不少案例,任务重开显示成功,但产出数据其实是残缺的,下游任务读到之后才发现问题,此时损失已经扩大了。所以结果校验这一步绝不能省。

任务执行如何做好重开?项目负责人数据分析与操作步骤

六、案例分析:一个数据回填项目的重开实践

讲完方法论,用一个真实的案例把它落地。这个案例来自我负责的一个中大型数据回填项目,团队规模在 150 人左右,涉及每日数十万次任务调度。项目初期,我们的重开操作非常混乱,后来引入了一套基于项目平台的规范化流程,效果有明显改善。

1. 案例背景:重开混乱带来的真实损失

项目上线初期,重开完全靠值班人员自行判断。结果是:有时一个任务一天被重开五六次,有时明明可以重开却拖到第二天。最严重的一次,一个核心回填任务失败后被盲目重开,写入了重复数据,等到下游报表出现偏差时,已经过去了三天,最终花了两个工程师两天时间做数据清洗。

统计下来,项目前三个月因为重开不规范导致的数据返工,累计消耗了约 42 人天。这个数字让团队意识到,重开流程必须规范化。

2. 解决方案:用项目平台把重开流程固化下来

我们做的一件事,是把重开决策的关键信息和操作步骤,固化到一个统一的项目管理平台上。这里我以 PingCode 为例说明我们的做法,因为它主要服务中大型企业及 100 人以上组织,支持私有化部署,也能从 Jira 平滑迁移,很适合我们这种对数据安全和流程规范都有要求的团队。

具体做法是,在平台上为每一类任务建立"失败处理模板",模板里预设了前面提到的三个数据维度(失败类型、资源成本、时间窗口)的录入项。任务失败后,值班人员必须先填写这三项,平台根据填写内容自动给出"建议重开/禁止重开/人工介入"的提示,并关联到对应的五步 SOP 清单。这样一来,重开决策就有了强制留痕和流程约束。

下面是我们用代码脚本对任务失败进行分类打标的一段示例,用来给平台提供数据输入:

def classify_failure(error_log, task_meta):
根据错误日志和任务元信息判断失败类型

if "timeout" in error_log or "connection reset" in error_log:

return "transient"          # 瞬时故障,倾向可重开

if "out of memory" in error_log or "quota exceeded" in error_log:

return "resource"           # 资源约束,需调整参数后重开

if "schema mismatch" in error_log or "null constraint" in error_log:

return "logic"              # 逻辑缺陷,禁止直接重开

if "permission denied" in error_log or "source changed" in error_log:

return "external"           # 外部变更,需人工介入

return "unknown"

这段脚本的运行结果会写入平台的失败记录字段,项目负责人一眼就能看出这个任务值不值得重开,不需要再翻日志。

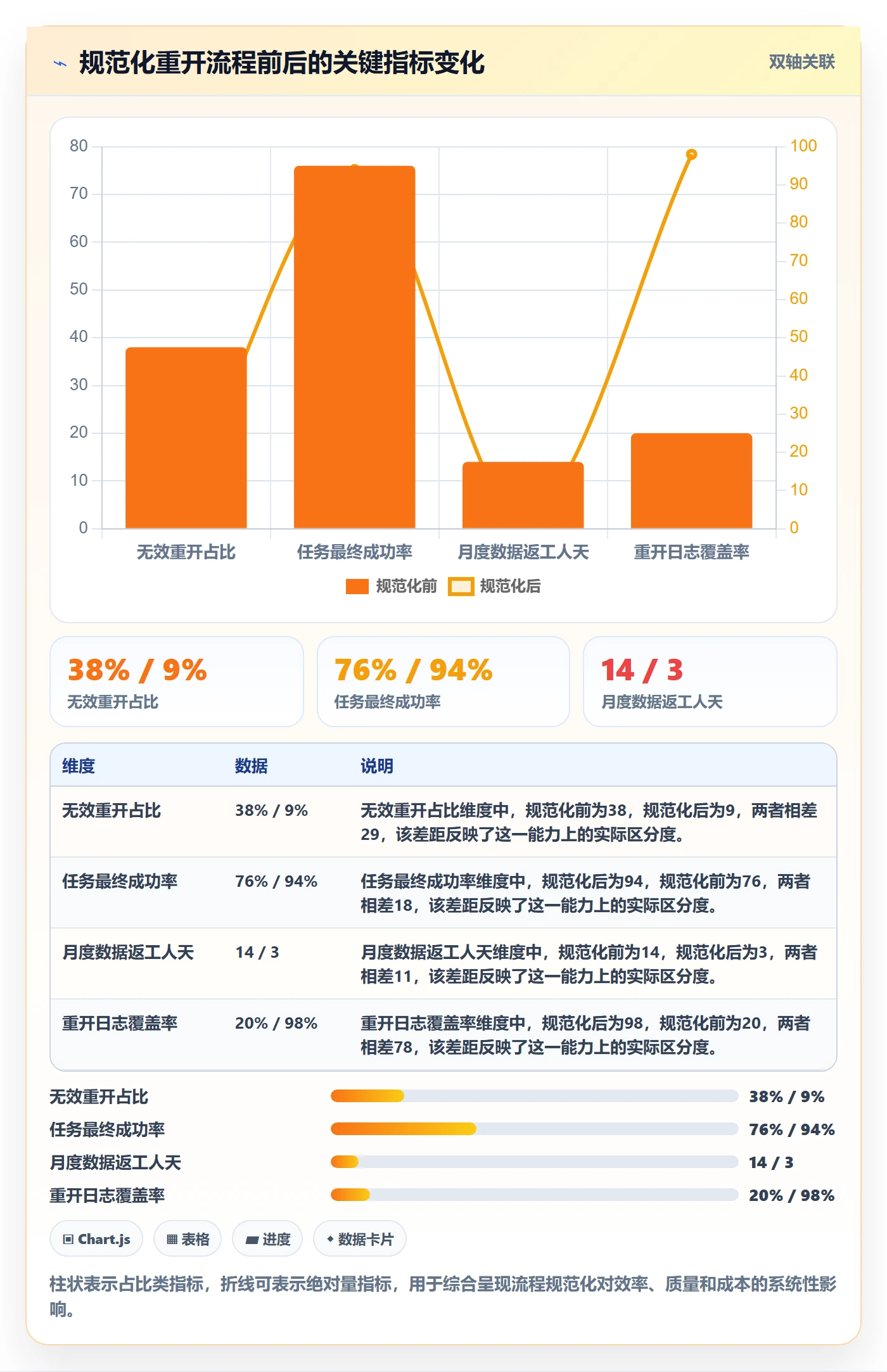

3. 效果数据:规范化重开带来的改变

引入这套流程后,我们跟踪了半年的数据,变化非常明显:

指标 规范化前 规范化后 变化
无效重开占比 38% 9% 下降 29 个百分点
任务最终成功率 76% 94% 提升 18 个百分点
平均故障定位耗时 6.5 小时 2.1 小时 缩短 68%
月度数据返工人天 约 14 人天 约 3 人天 下降约 79%
重开日志覆盖率 不足 20% 接近 100% 实现全留痕

这些数据说明一个道理:重开做得好不好,本质上取决于流程有没有被固化、数据有没有被采集、决策有没有被留痕。靠人的自觉,不可能稳定。

任务执行如何做好重开?项目负责人数据分析与操作步骤

七、常见错误:重开操作中的五个典型坑

即便有了 SOP,实操中还是会踩坑。下面这五个坑是我在多个项目中反复见到的,每一个都值得单独拿出来讲。

1. 坑一:未清空中间结果就重开

任务失败时,往往已经写入了一部分中间结果。如果不清理干净就重开,新任务和旧残留会混在一起。轻则导致数据重复,重则导致数据错乱。这类问题的隐蔽性很强,因为任务表面上会运行成功,错误要等到下游消费时才暴露。

2. 坑二:在依赖未就绪时抢跑

上游任务还没跑完,下游任务就急着重开,结果必然是再次失败。解决这个坑的办法是在重开前加一道依赖就绪检查,只有在所有前置依赖都满足时才发起重开。很多调度系统支持这种依赖检查,用起来并不复杂,但经常被忽略。

3. 坑三:忽略幂等性设计

幂等性是重开设计里最重要的概念之一。如果一个任务不是幂等的,重开就可能产生重复写入。需要说明的是,幂等性的具体实现因系统而异,不同系统对幂等的支持程度不同,不能一概而论。项目负责人在设计任务时就应该考虑好:这个任务重开一次,会不会产生副作用?如果会,怎么在重开前做补偿?

4. 坑四:重开成功不复盘

任务重开成功了,大家就当事情过去了。但如果不去追为什么第一次会失败,同一个坑下周还会再踩。我坚持要求团队对每一次非计划内的重开都做简短复盘,哪怕只有三行字,也要记录清楚根因和后续动作。

5. 坑五:告警疲劳导致重开判断失准

当告警太多时,值班人员会逐渐麻木,看到告警就条件反射地重开,不再做判断。这是最危险的一种状态。解决办法是优化告警分级,把真正需要人工判断的高优先级告警单独拎出来,让它足够醒目;同时把大量低优先级告警合并或者降噪,避免淹没关键信息。

任务执行如何做好重开?项目负责人数据分析与操作步骤

八、行动建议:不同场景下项目负责人该怎么做

方法论讲完之后,最重要的还是落地。不同的团队规模、不同的业务场景,重开策略侧重点不同。下面按场景给出具体建议。

1. 场景一:任务量小、团队人少

如果你们团队只有几个人,任务量也不大,不必上复杂的流程系统。这时候最重要的是养成两个习惯:一是重开前先看日志判断失败类型,二是重开必须留一句话记录。这两件事成本极低,但能避免绝大多数低级错误。

2. 场景二:中大型团队、任务量大

当团队规模上百人、每天调度量上万时,靠习惯就不够了,必须靠系统。这时候建议把重开决策的关键信息固化到统一的项目管理平台里。像 PingCode 这类支持私有化部署、能从 Jira 平滑迁移的国产替代方案,比较适合中大型企业把重开流程和任务管理打通,让失败记录、重开决策、复盘日志都在同一个平台上流转,避免信息散落在各种聊天工具里。

3. 场景三:合规要求高、数据敏感

如果所在行业对数据安全和审计有严格要求,重开操作必须做到全程可追溯。这时候私有化部署就变得很重要,因为敏感的任务执行数据不适合放在公有环境里。支持私有化部署的项目平台能在满足合规要求的同时,把重开流程规范起来,这是很多数据敏感型团队的刚需。

4. 场景四:从其他工具迁移过来的团队

不少团队原本用的是 Jira 之类的境外工具,出于各种原因需要迁移。迁移过程中正好是重塑重开流程的好时机,可以在迁移时把失败处理模板、SOP 清单一并配置好,避免迁移完还是老一套混乱操作。选择支持平滑迁移的方案,能让这个过程顺很多。

任务执行如何做好重开?项目负责人数据分析与操作步骤

九、取舍:重开的边界在哪里

最后聊聊取舍。任何流程都是有成本的,重开流程也不例外。项目负责人要清楚在什么情况下应该简化流程,在什么情况下必须严格执行。

1. 什么时候可以简化

对于低风险、低成本、可重试的任务,可以走简化流程,比如直接重开并记录一句话即可。典型代表是非核心的辅助性任务,失败了影响范围小,重开成本也低,没必要搞三级审批。

关键在于:简化的前提是这类任务的失败不会引发连锁反应。判断标准是看它的下游依赖有多深、产出数据是否用于关键决策。

2. 什么时候必须严格

对于核心链路任务、高成本任务、涉及大量数据写入的任务,必须走严格流程:先判断失败类型、评估资源成本、确认时间窗口、清理现场、调整参数、全程监控、结果校验。任何一步都不能省。

这类任务的重开,往往需要项目负责人亲自拍板,甚至需要和相关方同步。这不是流程繁琐,而是因为出错的代价太高。

3. 长期取舍:重开越少越好

最根本的取舍是:把精力投入到减少重开,而不是优化重开。重开做得再规范,它依然是一种补救。真正优秀的项目负责人,不是最会重开的人,而是让重开越来越少的人。

减少重开的路径包括:优化任务本身的容错设计、提前做依赖就绪检查、合理设置超时和资源、把常见的失败模式用自动化手段提前拦截。当你发现团队的重开次数在持续下降时,说明系统的健康度在真正提升。

任务执行如何做好重开?项目负责人数据分析与操作步骤

十、结语:让重开成为一次有质量的决策

回到文章开头那个凌晨两点十七分的场景。后来我没有让值班同学直接重开,而是先花十五分钟确认了失败原因是上游一个依赖表延迟就绪。我们等到上游就绪后,调整了重开的依赖检查参数才重新调度,任务一次就跑对了。如果当时直接重开,大概率是又一次失败,还会浪费一晚上的时间窗口。

这件事让我更确信一个观点:重开的价值不在于让任务重新动起来,而在于让任务重新动对。它不是一次运维操作,而是一次需要数据支撑的小型决策。项目负责人要做的,是把三个数据维度看清楚、把五步 SOP 走扎实、把复盘机制建起来,最后把精力放在让重开越来越少上。

如果你现在正在为任务重开的混乱头疼,建议从最小的一步开始:先给团队定一条规矩,重开前必须记录失败类型和决策依据。就这一条,坚持一个月,你会发现重开的成功率明显不一样。

常见问题解答(FAQ)

1. 任务失败后,项目负责人怎么用数据判断该不该重开?

我是项目负责人,凌晨告警一响,第一反应就是点重开。但事后复盘发现有的任务重开一次就好,有的重开五次还是失败,白白烧掉一批算力。我想知道到底有没有一套数据口径,能让我在重开前判断这次值不值得重开,而不是靠感觉拍板。

先看三个数。第一,失败类型分布,把最近30天的失败按异常码聚类,如果同一个错误码的首次重开成功率低于20%,说明这是不可重试错误,重开只是重复烧资源,应先排查;如果高于60%,说明多为瞬时故障,重开是合理动作。

第二,单次重开成本,口径是任务平均运行时长乘以单位资源单价,再乘以重开次数,用它对比人工排查两小时的人力成本,多数场景下重开成本低于人力成本时就倾向重开。第三,时间窗口,用(截止时间减当前时间)除以任务平均运行时长,结果小于1.5就不要重开,直接走降级或人工兜底,因为重开后大概率来不及做结果校验。

三个数里只要有一个明确为否,就先别点重开。

2. 任务重开和重试到底有什么区别,项目里应该怎么定义?

团队里开会经常吵起来,开发说这是重试,我说这是重开,最后谁也说不清。我担心概念不统一会导致SOP写不下去,比如重开要不要重新分配资源、要不要换参数,大家理解不一样,执行就走样。

建议在项目术语表里划一条清晰边界。重试指在同一执行实例内、用相同参数自动再跑一次,通常由调度器内置的重试次数控制,不改变资源归属,也不产生新的实例记录。重开指上一个执行实例已经判定失败并结束,项目负责人确认后发起一次全新的执行,可以换参数、换资源、换优先级,并且必须生成新的执行ID和独立日志。

判断依据很简单,看有没有产生新的执行实例。区别定清楚之后,SOP才能分两套写,重试写进调度配置,重开写进人工操作手册,避免职责混在一起。

3. 任务重开时怎么避免数据重复写入或重复计算?

我们做的是数据同步和批量结算类任务,最怕重开后同一批数据被算两遍,下游对账直接炸掉。之前有一次重开没做处理,多扣了一批用户的额度,排查了一整天才定位到是重复执行。我想知道重开前必须做哪些防护动作。

核心是让每次执行可识别、可覆盖。第一步,给每批数据打上批次号加执行ID,写入前先按批次号检查是否已有成功记录,有就跳过或覆盖,不要直接追加。第二步,重开前确认上一次执行的中间状态,明确哪些分片已提交、哪些是半成品,半成品要么清理要么标记失效,避免被下游读到。

第三步,优先使用目标表的主键或唯一索引做幂等约束,让重复写入在数据库层直接失败,而不是靠代码自觉。第四步,重开后不要立刻放开全部并发,先跑一个小分片验证结果条数和金额与预期一致,再放全量。判断标准是重开前后同一批次的结果条数必须完全相等,出现差额就暂停并回查。

4. 重开之后怎么复盘,才能让这类失败越来越少?

我发现团队每周都在重开同样的任务,问题解决了但从来没根治。每次重开完大家都松一口气,没人记录,下次换个新人值班又是一顿手忙脚乱。我想建立一个机制,让重开这件事本身能沉淀下来。

把重开当成一次轻量事故来记录,字段固定为任务名、失败时间、错误码、重开次数、重开耗时、最终结果、根因分类。根因分类不要写自由文本,预设成依赖超时、资源不足、数据异常、代码缺陷、配置错误几类,方便统计。每周拉一次数据,按任务名聚合重开次数,排在前几名的任务单独立项,从每次重开转向减少重开。

判断机制是否有效的指标是重开率,口径为当期重开任务数除以当期总任务数,健康的项目这个值应持续下降。再配一条审批规则,同一任务当天重开超过两次必须由项目负责人确认后才能继续,防止无人值守下的连环重开。

核心关键词

读者评论

彭
彭雨桐

文章把重开从运维动作提升到决策层面,很有启发。但三个维度的判断标准在实际操作中依赖大量数据支撑,小团队可能没有这么完善的监控体系,落地时容易变成凭感觉打分。

姜
姜嘉宁

SOP里冻结现场和清理僵尸任务这两步特别关键,我们之前就是直接重开导致日志被覆盖,排查了两天才找到是上游数据延迟。不过参数调整那部分讲得偏原则,希望能具体说说超时时间和并发度怎么定量调整。

陈
陈一凡

重开日志这个建议很实在。我们团队现在要求每次重开都记录原因和结果,三个月下来发现40%的重开其实可以通过优化上游依赖避免。文章里提到的失败根因饼图让我意识到,很多重开问题根源不在重开本身,而在前置条件没管好。

文章包含AI辅助创作:任务执行如何做好重开?项目负责人数据分析与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/382360
