取消落地方案:项目负责人开展任务执行的制度设计案例解析

去年十月,我接手过一个已经"被判死刑"的项目。客户在第三次需求评审会上突然宣布暂停合作,公司高层当天下午就决定撤掉整个落地方案。项目组 23 个人,其中 11 个是全职投入,还有两个供应商的合同刚刚盖章不到十天。最棘手的是,方案取消的决定是周一下午五点传达到我这里的,但团队里大部分人直到周三上午才从各种渠道拼凑出真相,有人从财务那里听说预算被冻结,有人从销售那里听说客户要换供应商,还有人已经开始偷偷更新简历。

这件事让我意识到一个很少有人认真讨论的问题:项目被取消之后,真正考验项目负责人的,不是当初怎么把方案做起来,而是怎么在方案终止的情况下,把后续任务执行干净、把奖惩算清楚、把团队稳住、把风险留好痕迹。我后来复盘了整整两个月,把这次经历和之前三次类似场景(两次预算冻结、一次合规叫停)的做法整理成了一套制度设计框架。这篇文章就是这份复盘的公开版本,我会用具体的决策节点、任务分拣清单、沟通节奏表和奖惩结算逻辑,说明"取消落地方案"之后项目负责人到底该怎么做。

文中涉及的案例已做匿名化和数据模糊处理,保留的是判断逻辑和制度结构。

一、先给结论:取消场景拼的不是收尾速度,而是制度密度

很多人以为项目取消的第一要务是"快",快速遣散、快速交接、快速止损。我做过四个取消场景后,判断恰恰相反:取消场景的真正难点在于制度密度不够,导致执行动作没有依据,每个决策都要临时找人拍板,最后既慢又乱。速度快慢是结果,制度密度才是原因。

所谓制度密度,指的是在一个取消决定生效后的 72 小时内,项目负责人手上能不能拿出一套覆盖"决策留痕、任务分拣、沟通口径、奖惩结算、风险归档"的书面规则。有这套规则,团队知道下一步该做什么;没有这套规则,所有人都在等负责人开口,负责人自己也在等上级开口,整个组织陷入一种"决定都做了但没人执行"的真空状态。

我在第一个取消项目上就吃过这个亏。当时项目被叫停,我用了四天时间做人员沟通和客户安抚,直到第五天才意识到供应商的合同还挂在那里,预付款已经付出去 40%。等我去找采购和法务的时候,供应商已经按合同条款启动了违约金计算。这件事让我明白:取消落地方案的任务执行,本质上是制度问题,不是沟通技巧问题。

取消落地方案:项目负责人开展任务执行的制度设计案例解析

二、取消落地方案到底指什么:三种场景,三套制度强度

"取消落地方案"这个词本身有歧义。它可能指"取消某个已经确定的落地方案",也可能被理解成"取消落地这个动作"的方案。在内部管理语境里,我通常把它定义为:原定推进的执行方案被有权主体决定停止,但相关任务、合同、人员、数据和客户关系仍需完成后置处理的状态。

关键是后半句。取消不等于归零,取消之后还有一堆必须执行的任务。这些任务处理得好不好,直接决定这次取消是一次干净的止损,还是一场持续半年的组织内耗。

1. 战略终止型:决心已定,重点是沟通和安置

战略终止一般来自高层业务方向调整,比如产品线砍掉、市场退出、并购重组。这类取消的特点是决策突然、不可逆转、涉及面广。项目负责人在这种场景下的核心任务不是争论要不要取消,而是把"为什么取消"翻译成团队能接受的语言,并给出清晰的人员去向。

我在一次产品线裁撤中见过做得好的做法:负责人在宣布当天就同步给出了三类人员处置方案,转岗到相邻产品线的名单、进入内部人才池的名单、协商解除的名单。名单不是最终结果,但给了每个人一个可判断的位置。相比之下,只宣布"项目取消,大家先等等"的做法,往往在两周内引发大面积主动离职。

2. 预算冻结型:任务还在,钱没了,重点是分拣和降级

预算冻结是最常见也最考验分拣能力的场景。方案没有正式取消,但钱停了,人还在,客户还在等交付。这种场景下项目负责人最需要的是把原方案的任务拆成"保留、降级、移交、终止"四类,并按优先级重新排期。

我处理过一次市场预算冻结,原定的三个月投放计划被压缩到只剩一个月的预算。我们没有直接砍掉整条计划,而是把任务分成三类:品牌基础内容继续做(成本低、可复用)、渠道投放暂停(成本高、效果不可控)、客户案例整理移交到销售团队(本来就不该由市场独占)。结果是预算缩减 60%,但核心资产产出只下降了不到 25%。

3. 风险叫停型:合规优先,重点是留痕和证据链

风险叫停最容易被低估。它可能来自合规审查、数据安全事件、监管问询,也可能来自客户投诉升级。这类取消的特点是不能简单收手,反而要主动记录、主动上报、主动留证据。任何试图"悄悄处理"的做法,都可能在后续审计或诉讼中变成更大的问题。

我在一次数据合规叫停中坚持做了一件事:把从发现问题到停止操作的全部时间线、经手人、系统日志、内部通知整理成一份 18 页的事件档案,同步给法务和合规部门。后来监管问询时,这份档案成了最有力的说明材料。如果当时没有做这件事,我们可能要花几周时间去重建事实。

取消落地方案:项目负责人开展任务执行的制度设计案例解析

三、四个常见误区:为什么很多负责人取消了项目却收不了尾

我在复盘四个取消场景时发现,问题往往不是出在能力上,而是出在几个反复出现的判断误区上。这些误区看起来是常识,但在高压环境下特别容易犯。

1. 误区一:把取消当成一次性事件,而不是一段流程

取消不是一封邮件、一次会议、一个宣布,而是一段至少持续 30 到 90 天的流程。把取消当事件处理,就会出现"宣布完了就以为结束了"的情况,后续任务无人认领、合同没人管、数据没人交接,最后问题在几个月后集中爆发。

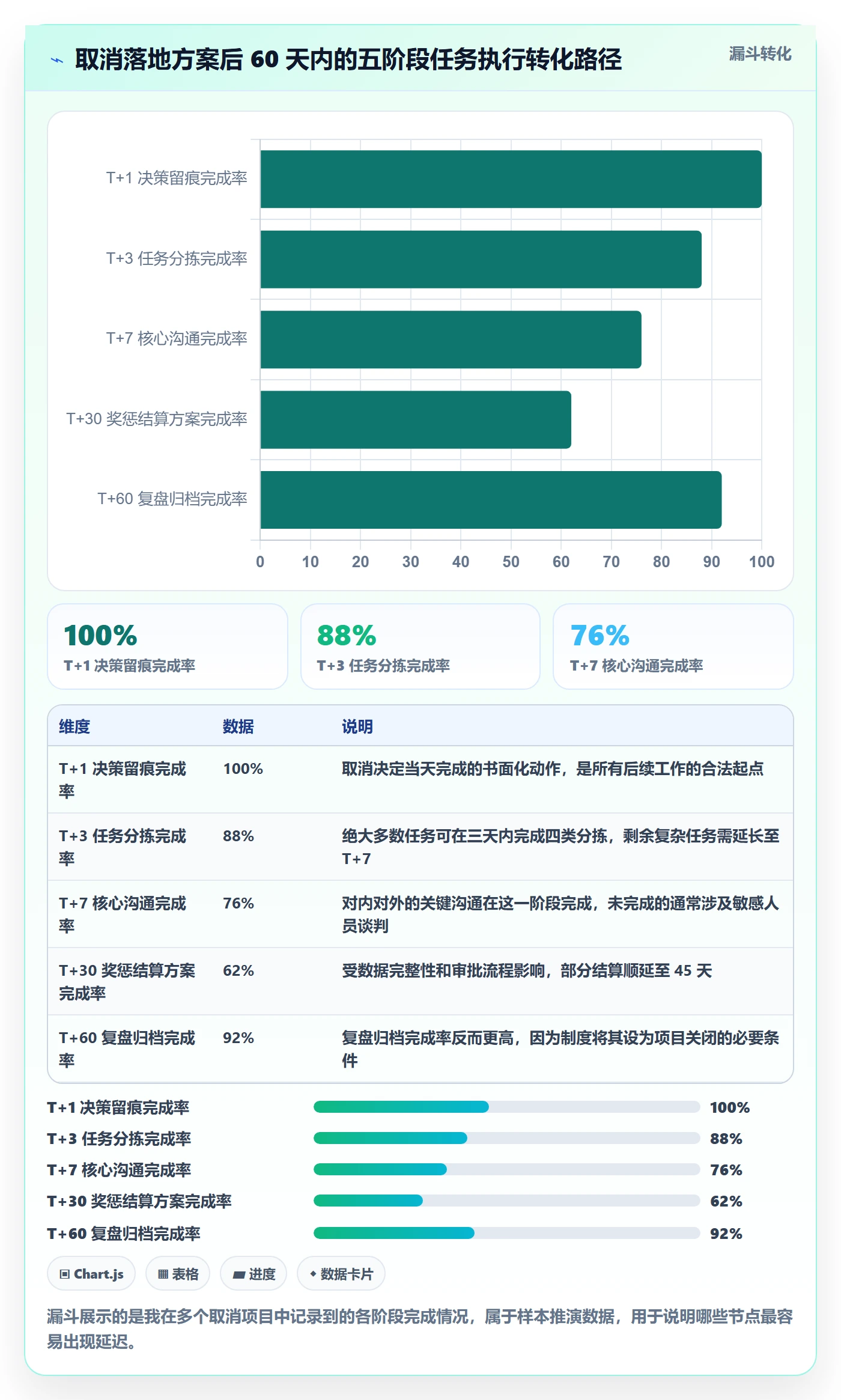

我现在的做法是:取消决定生效当天,就把它拆成一个带时间节点的任务流,包括 T+1 完成决策留痕、T+3 完成任务分拣、T+7 完成核心沟通、T+15 完成合同与数据交接、T+30 完成奖惩结算、T+60 完成复盘归档。

2. 误区二:以为口头沟通就能覆盖所有风险

口头沟通在取消场景中几乎一定会出问题。团队听到的版本、客户听到的版本、供应商听到的版本,最后往往完全对不上。更麻烦的是,一旦出现劳动争议或合同纠纷,没有书面记录的一方几乎必然处于劣势。

我的经验是:取消场景中,凡是涉及责任、金额、时间、人员去留的内容,都必须书面化。哪怕是一条确认邮件、一份会议纪要、一张任务交接单,都比"我们当时说好了"有用一百倍。

3. 误区三:奖惩拖到最后再算

很多负责人觉得项目都取消了,奖惩不急,先处理人和事。这个顺序是错的。奖惩结算拖得越久,员工越容易把它解读成"公司想赖账"或"秋后算账",情绪会迅速恶化。而且拖到最后,证据和当事人记忆都会模糊,结算依据反而更难找。

我现在的规则是:奖惩结算必须在取消决定后 30 天内完成初步方案,60 天内完成发放或明确说明。哪怕数额需要调整,也要先给出公式和依据,让员工知道钱是按什么逻辑算的。

4. 误区四:把复盘交给"以后有空再说"

取消场景的复盘价值极高,因为它暴露了项目从立项到执行的全链条问题。但正因为项目已经结束,复盘最容易被搁置。我见过太多团队在项目取消后三个月才想起来复盘,那时候人已经散了,数据也找不齐,最后只能写出一份没有细节的形式文档。

我的做法是:复盘不等到结算完成,而是在取消后第 15 天做一次"过程复盘",第 60 天做一次"结果复盘"。前者记录决策和执行过程中的问题,后者分析最终的成本、风险和资产留存情况。

取消落地方案:项目负责人开展任务执行的制度设计案例解析

四、专业判断逻辑:制度五件套怎么搭

经过几次踩坑,我把取消落地方案后的任务执行制度归纳为五个模块。它们不是并列关系,而是有先后顺序的执行链条:触发与审批定规则,任务分拣定范围,沟通机制定口径,奖惩结算定人心,留痕复盘定资产。

1. 触发与审批:谁有权叫停,凭什么留痕

触发与审批是整个制度的起点。没有这个模块,后面的动作都缺乏合法性依据。我在设计时要求明确四件事:什么条件触发取消评估、谁有权做最终决定、决定必须形成什么书面材料、材料由谁保管。

具体来说,触发条件可以包括:预算缺口超过原计划的 30%、核心客户流失、合规风险等级达到红线、关键资源被上级抽调超过 50%。审批权限则要区分"提议"和"决定",项目负责人通常只有提议权,决定权在业务负责人或更高层。这一点必须写清楚,否则项目负责人容易在事后被追责。

2. 任务分拣:把原方案拆成四类清单

任务分拣是取消场景中最有实操价值的一步。我把原方案的每一项任务都归入四类:保留、降级、移交、终止。

  • 保留:仍然有业务价值、成本可控、责任明确的任务,继续执行但可能调整节奏。
  • 降级:仍要做但标准降低的任务,比如从定制开发降为模板交付。
  • 移交:不属于本项目但仍有价值的任务,转给其他团队并明确接收人。
  • 终止:彻底停止的任务,需要确认是否有合同、数据、人员遗留问题。

分拣的关键是每一项任务都要有明确的判断依据和责任人。没有责任人的任务等于没分拣。

3. 沟通机制:对上、对下、对外三套口径

沟通在取消场景中必须分类处理。对上是汇报进展和请示决策,对下是解释原因和明确安排,对外是维护关系和说明立场。这三套口径不能混用,更不能互相矛盾。

我通常要求在取消决定后 48 小时内完成三份材料:给上级的一页纸摘要、给团队的口径说明、给客户或供应商的沟通函模板。这三份材料要由同一套事实基础支撑,不能出现"对上说预算问题、对下说战略调整、对外说技术原因"这种分裂表述。

4. 奖惩结算:先定规则,再算金额

奖惩结算最容易引发争议。我的原则是:先定规则,再算金额;先算完成度,再算奖惩系数。规则必须在取消决定后一周内明确,包括:已完成任务的认定标准、未完成任务的免责条件、奖惩的计算公式、申诉的受理人和时限。

特别要注意的是,取消场景下的奖惩不能简单按"项目失败"一刀切。很多任务在取消前已经完成或接近完成,这部分贡献必须被认可。我的做法是把任务完成度分成四档:已完成、接近完成、进行中、未启动,分别对应不同的结算系数。

5. 留痕与复盘:把取消变成可复用的管理资产

留痕不是为了追责,而是为了在后续审计、劳动仲裁、客户纠纷中有据可依。我要求归档的材料包括:取消决策文件、任务分拣表、沟通记录、奖惩结算依据、合同处理结果、数据交接清单、复盘报告。

这些材料积累下来,就成了一套可复用的组织资产。下一次遇到取消场景,可以直接调用模板和历史数据,决策速度会快很多。

取消落地方案:项目负责人开展任务执行的制度设计案例解析

五、真实场景解析:一个预算冻结项目的制度落地过程

下面这个案例来自我 2023 年参与的一个中型企业数字化项目。为保护隐私,公司名称、具体金额和人员信息已做模糊处理,保留的是制度设计、执行动作和结果逻辑。

1. 背景与冲突:预算突然砍掉 65%

这家企业当时在做一套内部流程数字化系统,项目组 18 人,其中 7 人来自外部供应商。项目进行到第 5 个月,原预算的 60% 已经花掉,核心模块完成度约 55%。这时集团下达了年度预算调整通知,项目预算被削减 65%,但交付时间要求不变。

更麻烦的是,项目被削减的同时,有两个业务部门已经开始依赖这个系统做日常审批。也就是说,项目不能简单停掉,但也没有足够资源按原计划完成。这正是典型的预算冻结型取消场景。

2. 制度介入:三天内完成决策与分拣

我们用了三天时间做了三件事。第一天,完成取消评估和审批留痕,明确这次不是终止项目,而是"方案降级 + 范围收缩"。第二天,把原方案的 47 项任务全部分拣到四类清单中。第三天,召开沟通会,向团队、业务部门和供应商分别说明调整方案。

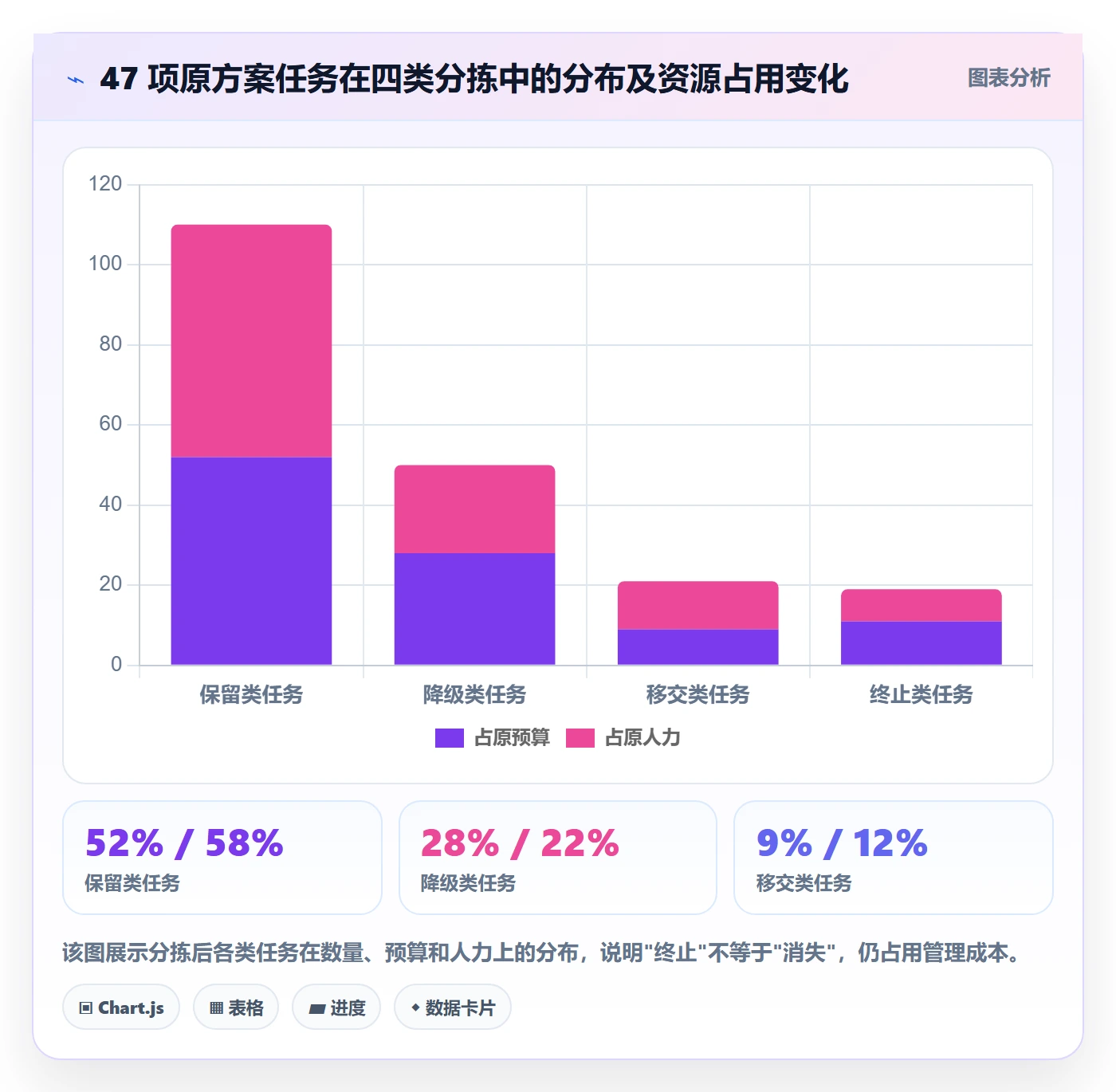

分拣结果是:保留 14 项(核心功能、数据迁移、基础培训),降级 11 项(从定制开发改为配置实现),移交 9 项(由业务部门自行承担的操作培训、内部文档维护),终止 13 项(高级报表、移动端、部分集成)。

这里有一个判断细节我想特别说明:降级不等于降低质量,而是重新定义交付标准。比如原计划定制开发的审批流引擎,降级为使用现有平台的配置能力实现,虽然灵活性下降,但能覆盖 80% 的使用场景,而且交付时间缩短了四周。

3. 执行难点:人员抵触与供应商谈判

最大的阻力来自外部供应商。合同约定的是全量交付,现在要缩减范围,对方要求按原合同支付剩余款项。我们的处理方式是:不直接谈减款,而是谈范围调整和后续合作。最终达成的方案是,终止部分按实际完成量结算,保留部分继续执行,同时把未来两年的运维服务打包给对方,抵消了一部分减款压力。

团队内部的抵触主要来自两个方向:一是担心项目缩水后自己会被裁,二是觉得前期工作白做了。我们的沟通策略是明确告诉团队:项目继续,但范围调整,所有已完成的模块都会被保留和复用;同时公布四类清单,让每个人知道自己的任务属于哪一类、后续怎么安排。

4. 奖惩结算:按完成度分档,不做一刀切

奖惩结算是这次调整中最敏感的部分。我们的做法是:把每位成员在原方案中的任务按完成度分档,已完成和接近完成的部分按原标准结算,未启动的部分不计入奖惩考核。同时在结算方案中附上计算公式和依据,开放五天申诉期。

最终结果是:18 人中,13 人按原标准或接近原标准结算,3 人因任务终止获得补偿性结算,2 人因涉及交接不清被暂缓结算并另行沟通。申诉期内只收到 2 件正式异议,都在一周内解决。

5. 复盘:制度有效的地方和失效的地方

这次调整最终在 62 天内完成全部收尾,比原计划延长了 12 天,主要延迟来自供应商谈判。项目最终交付了核心模块,用户满意度在后续调研中达到 78%,低于原目标但高于管理层预期。

制度有效的地方是任务分拣和奖惩结算框架,它们让团队在混乱中有了清晰的依据。失效的地方是供应商谈判,我们一开始没有把供应商纳入制度流程,导致前两周反复沟通没有进展。如果重来一次,我会在 T+1 就把供应商纳入分拣和沟通机制。

取消落地方案:项目负责人开展任务执行的制度设计案例解析

六、工具化落地:负责人可以直接套用的五张表

制度设计如果停留在文字层面,执行时还是会走样。我后来把五个模块都做成了表格模板,项目负责人可以在取消决定生效后直接填写。下面给出关键字段和填写逻辑,避免只给概念不给标准。

1. 取消决策审批表

这张表解决"谁决定、凭什么决定、留什么痕"的问题。核心字段包括:取消类型(战略终止/预算冻结/风险叫停)、触发条件与证据、提议人、审批人、审批意见、生效时间、影响范围。

填写时要求:触发条件必须绑定具体证据,比如"预算缺口 65%,依据为集团 2023-10 号预算调整通知";审批意见不能只写"同意",要写清楚同意取消哪些部分、保留哪些部分。

2. 任务分拣矩阵

这是最核心的一张表。每一行是一项原方案任务,列包括:任务名称、原负责人、原交付标准、分拣结果(保留/降级/移交/终止)、调整后标准、新负责人、完成时限、遗留风险。

我特别强调两列:调整后标准和遗留风险。前者防止"降级"变成"消失",后者确保终止任务的风险被显式记录。

3. 沟通节奏表

对象 沟通时点 沟通方式 核心口径 负责人
直属上级 T+1 书面摘要 + 当面汇报 取消事实、影响范围、需要的支持 项目负责人
项目团队 T+3 全员会议 + 一对一 为什么调整、任务去向、个人安排 项目负责人 + HR
业务部门 T+3 专项会议 + 书面通知 交付范围变化、依赖影响、替代方案 项目负责人
供应商 T+2 正式函件 + 商务谈判 范围调整、结算方式、后续合作 采购 + 项目负责人
客户/用户 T+5 书面说明 + 会议 变化内容、不变承诺、补偿措施 客户负责人

4. 奖惩结算与申诉表

结算表要包含:成员姓名、原任务清单、完成度分档、结算系数、应发金额、扣减原因、申诉渠道、申诉时限。申诉流程要明确受理人和答复时限,我通常设定5 个工作日受理、10 个工作日答复。

5. 复盘模板

复盘模板分为四个部分:目标与偏差(原目标、实际结果、偏差原因)、决策质量(哪些决策正确、哪些误判、依据是否充分)、执行过程(任务分拣、沟通、结算中的问题)、改进项(可复用的制度和需要修正的流程)。

取消落地方案:项目负责人开展任务执行的制度设计案例解析

七、风险与合规:取消场景中必须守住的红线

取消场景是劳动用工、合同履行、数据合规和客户关系的高风险交叉区。项目负责人不是法务,但必须知道哪些动作不能省、哪些话不能说、哪些材料必须留。

1. 合同与供应商风险

合同风险的核心是不要单方面停止履行而不留书面记录。哪怕决定终止,也要通过正式函件说明终止依据和结算方案。我在实践中见过因为没有书面通知、供应商继续投入成本、最后被追偿的案例。

2. 劳动用工与绩效扣罚风险

取消场景下的奖惩结算最容易踩的坑是"以项目取消为由扣罚绩效"。绩效扣罚必须有制度依据和事实依据,不能因为项目取消就默认所有人都不合格。我的建议是:奖惩方案先经 HR 和法务审核,再向团队公布。

3. 数据、知识产权与保密

项目取消后,数据权限必须及时回收,代码、文档、客户资料的归属必须明确。特别是涉及外部供应商和外包人员时,要确认数据是否已经全部移交、是否还有残留访问权限、保密义务是否仍然有效。

4. 客户关系与舆情

客户沟通要点是"变化透明、承诺清晰、补偿到位"。不要试图掩盖取消事实,也不要过度承诺无法兑现的内容。客户能接受范围调整,但很难接受被隐瞒。

取消落地方案:项目负责人开展任务执行的制度设计案例解析

八、不同情况下的行动建议

制度框架是通用的,但具体动作要根据场景调整。下面按人员规模、取消类型、时间压力三个维度给出建议。

1. 按项目规模:小微团队和大团队的做法完全不同

10 人以下的小团队,取消场景的重点是一对一口头沟通 + 书面确认。制度可以简化,但关键节点不能省:谁决定、任务怎么办、钱怎么算,这三件事必须书面确认。

50 人以上的团队,必须走制度化流程。人数一多,口头沟通必然失真,必须依靠任务分拣表、沟通节奏表和结算规则来统一动作。大规模取消场景中,制度是唯一的效率工具。

对于 100 人以上、跨部门协作较多的组织,我建议直接引入项目管理系统承载这套流程。以 PingCode 为例,它支持私有化部署,支持 Jira 平滑迁移,管控颗粒度可以覆盖到任务级,适合中大型企业把"任务分拣,责任人指派,完成度标记,归档留痕"做成可追踪的线上流程。取消场景下最怕的是任务散落在各个群聊和表格里,系统化管理的价值就在于让每一项任务的状态、责任人和截止时间都有唯一来源。

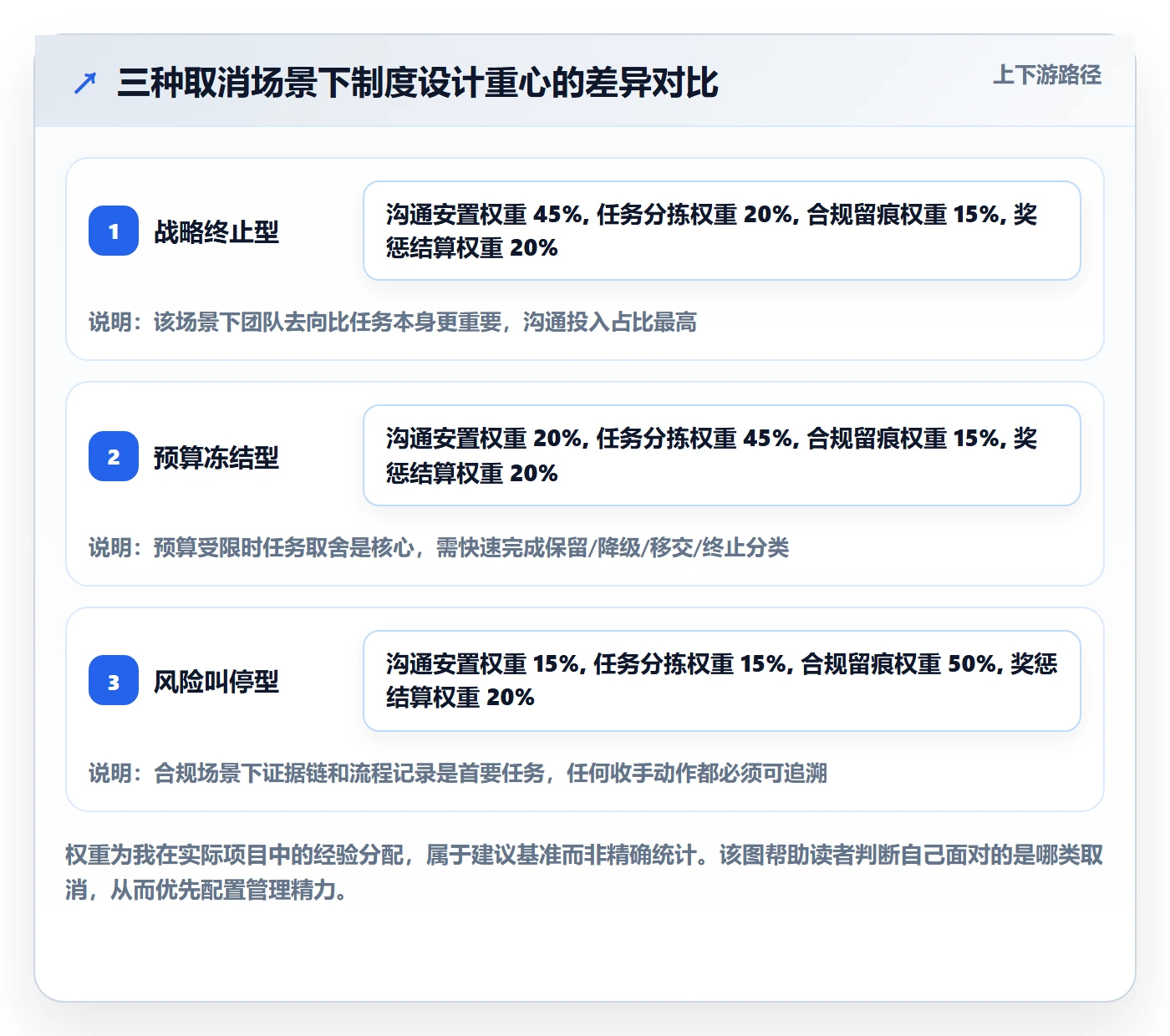

2. 按取消类型:三种场景的优先动作

  1. 战略终止型:第一天完成决策留痕,第三天完成人员去向说明,第七天完成核心人员一对一沟通,第十四天完成资产交接。
  2. 预算冻结型:第一天完成取消评估,第三天完成任务分拣,第七天完成供应商和客户沟通,第三十天完成奖惩结算方案。
  3. 风险叫停型:第一天停止相关操作并留痕,第二天完成事件档案,第三天上报法务和合规,第七天完成外部沟通口径统一。

3. 按时间压力:紧急叫停和缓慢收尾的策略差异

紧急叫停(如监管要求、数据泄露、重大客户投诉)要求 24 小时内完成停止动作和初步留痕,这时候先控制风险,再完善制度。缓慢收尾(如战略调整、预算周期结束)则有时间做完整的分拣和结算,可以按标准流程推进。

八、不同情况下的行动建议

九、不同情况下的取舍

取消场景中,项目负责人经常要在几个矛盾目标之间做取舍。这些取舍没有标准答案,但有一些判断原则可以参考。

1. 速度与合规的取舍

时间压力大时,很多人会想跳过书面流程。我的原则是:可以简化流程,但不能跳过留痕。比如紧急叫停时,可以先发一条确认邮件,事后再补正式文件。邮件本身也是留痕。

2. 成本控制与团队稳定的取舍

削减成本是取消场景的常见目标,但过度削减会引发团队动荡,最终成本可能更高。我的经验是:在奖惩结算上不要过度压缩,把节省空间放在非核心任务终止和供应商谈判上。团队稳定的价值远高于短期节省的金额。

3. 对客户透明与商业利益的取舍

客户沟通中,透明和商业利益经常冲突。我的判断标准是:涉及客户核心利益的变化必须透明,涉及内部调整的细节可以简化。比如交付范围变化、时间调整必须说清楚;内部资源怎么调配、谁被调走,不需要向客户解释。

4. 快速关闭与长期复盘的取舍

项目取消后,很多人希望尽快关闭、尽快翻篇。但复盘的价值恰恰在于趁记忆还清晰的时候完成。我的做法是:过程复盘在 15 天内完成,结果复盘在 60 天内完成,归档在复盘后一周内完成。这样既不拖延,也不遗漏。

5. 制度刚性与执行弹性的取舍

制度必须刚性,否则没有依据;但执行必须有弹性,否则会僵化。我的处理方式是:规则和标准刚性,时间和顺序可以弹性。比如奖惩计算公式不能变,但结算时间可以根据审批进度调整;任务分拣标准不能变,但分拣节奏可以根据任务复杂度调整。

十、结语:取消不是失败,失控才是

回过头看那次让我印象最深的取消项目,我最后悔的不是方案被叫停,而是前两周的混乱,团队不知道发生了什么,供应商不知道合同怎么办,我自己也在等上级的指示。如果当时手上有一套制度,哪怕是最简陋的版本,情况都会好很多。

取消落地方案是项目负责人最容易被低估的能力场景。项目顺的时候,制度的重要性被增长掩盖;项目取消的时候,制度就是唯一能依靠的东西。它决定了你是用一个半月干净收尾,还是用半年时间处理遗留问题。

如果你现在正面对一个取消中的项目,我建议你今天就做三件事:第一,把取消决定和依据书面化,哪怕只是一封确认邮件;第二,把原方案的任务列出来,按保留、降级、移交、终止四类做初步分拣;第三,和 HR、法务、采购对齐奖惩结算和合同处理的边界。

这三件事做完,你就已经有了一套最小可用的制度。剩下的沟通、结算、复盘,都可以往上叠加。取消不可怕,可怕的是取消之后没人知道下一步该做什么。

常见问题解答(FAQ)

1. 方案被取消后,团队手上正在推进的任务该怎么处理?

我们项目上周被通知预算冻结、方案整体叫停,可团队还有十几个人按原排期在干活。我要是一刀切全停,怕有些活儿其实不能停;让他们继续做,又怕做完白做。到底怎么判断哪些该停、哪些该继续?

建议在取消决定生效后的48到72小时内,出一份《任务分拣清单》,把在办任务打上四类标签:保留、移交、终止、观察。保留类指有对外承诺、合同约束或合规要求的任务,比如已对客户承诺的交付项、正在走的验收流程;移交类指可以转给其他项目组或转回日常运维的工作;

终止类指没有外部承诺、没有合同约束、停下来不需要额外成本的探索性工作;观察类指信息不足暂时无法判断的,给它设一个明确决策期限,一般7天,到点必须归类。判断依据就三条:有没有对外承诺、停下来是否可逆、终止的直接成本有多高。每类都要写清责任人、截止时间、验收物。

不要用群消息口头通知,直接在任务管理工具里改状态和归属人,让分拣结果可查、可追溯,后面复盘和绩效结算都靠这份记录。某项目管理平台的批量改状态和筛选功能在这个环节会比表格省事很多。

2. 取消之后绩效和奖惩怎么结算,才不算秋后算账、也不至于引发劳动争议?

项目取消后我在群里说了句按实际完成度结算,几个骨干当场情绪就不好了,觉得前期投入白费。可我也怕直接按原计划发奖金,预算根本不批;直接扣,又担心被投诉。这个尺度怎么把握?

实操上按三档口径结算最稳。第一档,已完成且经客户或内部验收的里程碑,按原标准全额结算,这是保护前期真实产出。第二档,进行中但未交付的,按实际工时和产出折算,不按原计划倒扣,因为取消属于组织决策,不是个人失误。第三档,因个人原因造成返工或延误的,才按原有制度扣减,并且必须能提供举证材料。

关键动作是提前锁口径:在取消决定公布的同时发一份《结算说明》,写清计算方式、需要的举证材料、异议受理窗口(建议5个工作日)和具体受理人,别等发钱那天才解释。另外提醒一句,如果奖金已经计入工资性质,扣减需要有公示过的制度依据,并且最好让HR和法务先过一遍,负责人不要自己拍板扣罚。

3. 项目负责人没有最终审批权,怎么推动收尾任务真正执行下去?

叫停是老板一句话定的,但收尾的活儿全落到我头上,跨部门配合的人我一个也指挥不动,发消息要么不回要么说等通知。这种情况下负责人到底靠什么把事推下去?

核心思路是把一个口头决定转成一份正式授权。第一步,请取消决策的发起人签一份《收尾任务授权书》,明确三件事:收尾范围、可动用的预算额度、跨部门协调权限,比如多少金额以内你可以自主决策,不用再走一轮审批。第二步,把原来的项目例会升级成取消收尾专项会,固定节奏,一周一次、控制在15分钟,只过卡点和责任人。

第三步,建立升级路径,任何任务卡住超过48小时就升级到发起人,不要自己在中间磨。判断边界要清楚:负责人能决定的是执行顺序、资源分配和任务归属,不能决定的是合同终止、人员处置和预算增减,这三项必须找到对应的签字人。把边界提前说清楚,反而更容易推动,因为大家知道你拍不了的事不会硬压给下面。

4. 取消落地方案时最容易踩的合规坑有哪几个,留痕该怎么做?

方案叫停之后,供应商还来要钱,外包同事问有没有赔偿,客户那边也要有人去解释。我现在最怕的是哪一步没处理好,几个月后事情翻出来要我背锅。到底哪些环节风险最高、该留什么证据?

风险最集中的是三块:合同与供应商、劳动用工、数据与客户沟通。建议在72小时内拉一次法务、HR、财务、采购的联合盘点,输出一份《取消风险清单》,每一项写清风险描述、责任人、处理动作和截止时间,不要只开会不留文件。证据保留四类:一是取消决策的会议纪要和签字记录;

二是对内对外沟通的邮件或书面通知,避免只有电话和口头;三是任务系统里的状态变更、交接记录和归属人变更日志;四是供应商与客户的书面确认,包括是否索赔、是否延期、是否保留后续合作。有两个细节特别容易被忽略:一是任何口头承诺都要在24小时内补成书面并让对方回复确认;

二是绩效扣减不能替代法律程序,涉及劳动关系和合同违约的部分必须由对应专业角色处理。留痕的目标不是免责,而是让每一个决定都能被解释清楚。

核心关键词

读者评论

谢
谢安

作者把取消后72小时内的制度密度作为核心变量,这个角度比单纯讲收尾速度更有解释力。四个项目的样本虽小,但决策拍板耗时、供应商赔付率这些对比指标方向明确,做项目管理的可以拿来对照自查。

邹
邹依诺

任务分拣那部分最实用,保留、降级、移交、终止四类清单可以直接套用。不过分组柱状图里的权重分配偏经验值,战略终止型沟通占45%是否普遍成立,还得看组织层级和团队规模,建议读者当参考基准而非标准答案。

姚
姚天佑

奖惩结算30天内出初步方案这条提得对,拖久了员工容易解读成赖账。但文中对具体结算公式和申诉流程只开了个头,真正落地时争议往往就卡在系数怎么定,希望后续能补上这部分细节。

文章包含AI辅助创作:取消落地方案:项目负责人开展任务执行的制度设计案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/382121
