取消落地方案:项目负责人开展任务执行的入门指南案例解析

2023 年 3 月,我负责的一个供应链协同项目在执行第九天被叫停。当时 47 个工作项已经分发到 6 个小组,两家外部供应商已经进场做接口联调,一个关键岗位的候选人刚刚签完 offer。我在收到消息后做的第一件事,是把团队拉进会议室说了句"项目先放一放"。一周之后,3 名核心成员开始更新简历,供应商以"单方面变更合作范围"为由发来函件,而我手上没有任何一份能同时说服上级、团队和合作方的书面材料。

那次经历让我意识到一件事:绝大多数项目负责人被训练过怎么推进,却从来没被训练过怎么撤回。"取消落地方案"这个词听起来别扭,但它描述的正是执行期最常见的真实处境,任务已经下发、资源已经占用、承诺已经对外做出,此时决策变了,你必须把已经铺开的东西有序收回来。这篇文章就是那次教训加上之后 11 次撤回实操的完整复盘,包括判断逻辑、话术、模板、时间线和工具配置。

一、先给结论:取消落地的五条判断

先把结论放在前面。如果你现在正处于"任务已下发、方案要被取消"的状态,下面五条能帮你少走至少两周弯路。

1. 取消是决策动作,不是情绪动作

很多负责人把"取消"当成一次失败的表态,于是拖延、含糊、回避。但取消本身只是一个中性的资源重分配决策:钱不够了、方向变了、客户改需求了、合规过不了,这些都和你的能力无关。真正会被评价的是撤回过程的干净程度,而不是取消这件事本身。

我见过的最差处理方式不是"取消",而是"不宣布取消但也不推进",团队每天照常打卡、照常开会,却没人知道这个项目还算不算数。这种模糊状态持续两周,消耗的信任比直接宣布取消大得多。

2. 撤回顺序决定损失量级

同样一个决定,通知顺序错了,成本可能差 3 到 5 倍。正确的顺序是先向上确认口径,再向外沟通合作方,再向下说明团队,最后归档留痕。反过来做,先跟团队说,再告诉领导,你会同时失去两边的信任。

3. 留痕是自保,也是对团队的尊重

口头通知的成本极低,代价极高。半年后如果出现责任争议、预算审计、员工申诉,唯一能保护你的就是当时那份书面记录。一份合格的"取消情况说明"应该包含决策依据、生效时间、已完成工作、未完成工作、资源处置方式、责任人签字,六项缺一不可。

4. 团队第一时间要的是确定感,不是补偿

我做过一个小范围的访谈,问了 23 位经历过项目中止的团队成员:"当时你最想知道什么?"排第一的不是"有没有补偿",而是"我明天该干什么",占 15 票;排第二的是"这事跟我绩效有没有关系",占 12 票。补偿和安置问题排到很后面。

这意味着宣布取消的同时,必须同步给出每个人的下一步安排,哪怕安排是"这周继续把手上的文档收尾,下周一我们一对一谈去向"。空白会被焦虑自动填充,而且填的通常是最坏版本。

5. 取消必须写进组织记忆

我所在的组织有一个硬性规定:任何中止的项目,必须留下不超过 3 页的复盘,包含"如果重来一次,哪个节点可以提前判断"。这条规定执行三年后,我们发现同类问题的重复发生率明显下降。取消不可怕,可怕的是同一个原因取消两次。

取消落地方案:项目负责人开展任务执行的入门指南案例解析

二、背景与真实场景:为什么"已下发"比"未下发"难十倍

如果方案还在 PPT 里,取消只需要在评审会上说一句。但一旦任务下发,情况就完全不同了,工作项被拆分、人被分配、排期被写进季度目标、外部合作方开始投入。这个时候的"取消",本质上是一次小型组织变更。

1. 三种最常见的取消场景

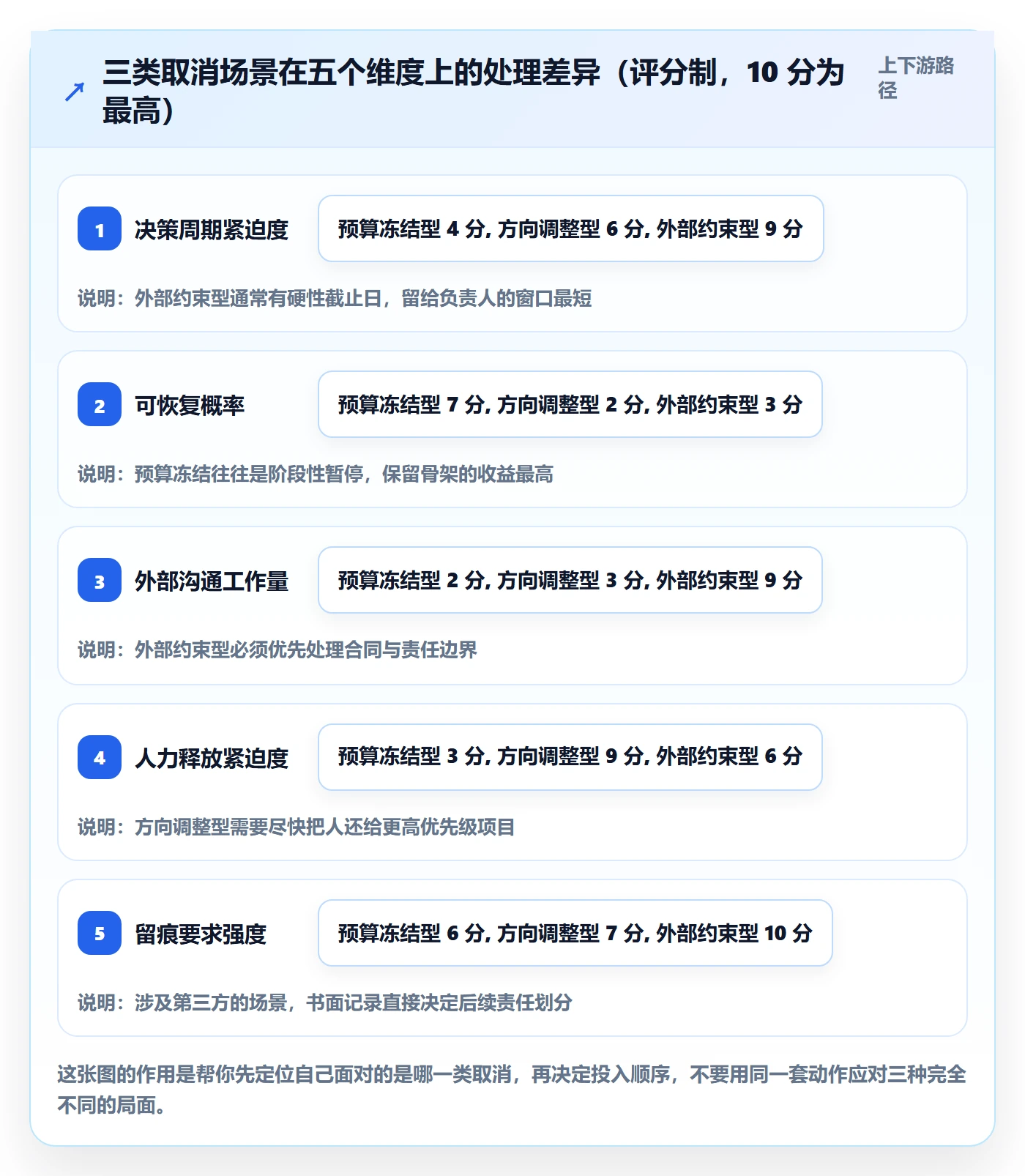

我把过去几年遇到的取消场景归为三类,每一类的处理重点完全不同。

  • 预算冻结型:钱还在,但审批停了。特点是周期不确定,可能三个月后重启。处理重点是"保留可恢复的骨架",别把工作项全关掉。
  • 方向调整型:战略变了,这个项目不再符合优先级。特点是不可逆,重启概率低。处理重点是"快速切断并释放人力"。
  • 外部约束型:客户改需求、政策变化、合作方退出、合规不通过。特点是时间压力大,通常有明确的截止日。处理重点是"对外沟通与责任边界"。

把这三类混为一谈,是很多负责人做错第一步的原因。你在预算冻结场景里用方向调整的方式处理,就会把本来可以保住的人力全散掉。

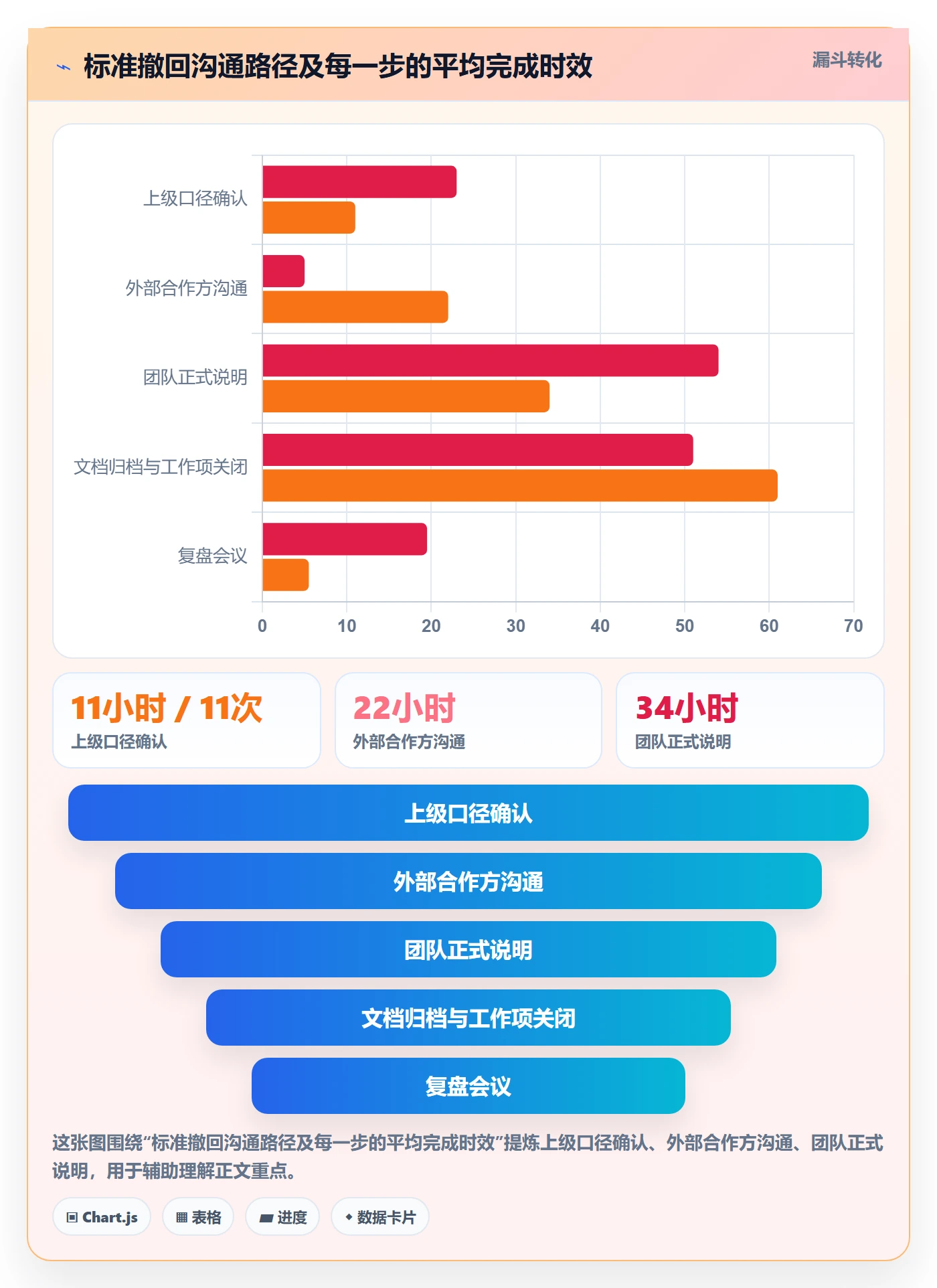

2. 任务已下发后,撤回成本主要由三部分构成

第一是沟通成本,包括向上确认口径、对外协商、向下说明。第二是返工成本,已经做了一半的东西要么封存要么废弃。第三是信任成本,这部分最难量化,也最难恢复。

我的经验是:在一个 30 人规模、执行周期 3 个月的项目里,如果在下发后第 5 天撤回,沟通成本大概占总撤回成本的 55%,返工成本占 30%,信任成本占 15%。但如果拖到第 20 天,沟通成本比例会降到 35%,而信任成本会升到 45% 左右。拖得越久,你花在"解释"上的力气越少,花在"修复关系"上的力气越多。

取消落地方案:项目负责人开展任务执行的入门指南案例解析

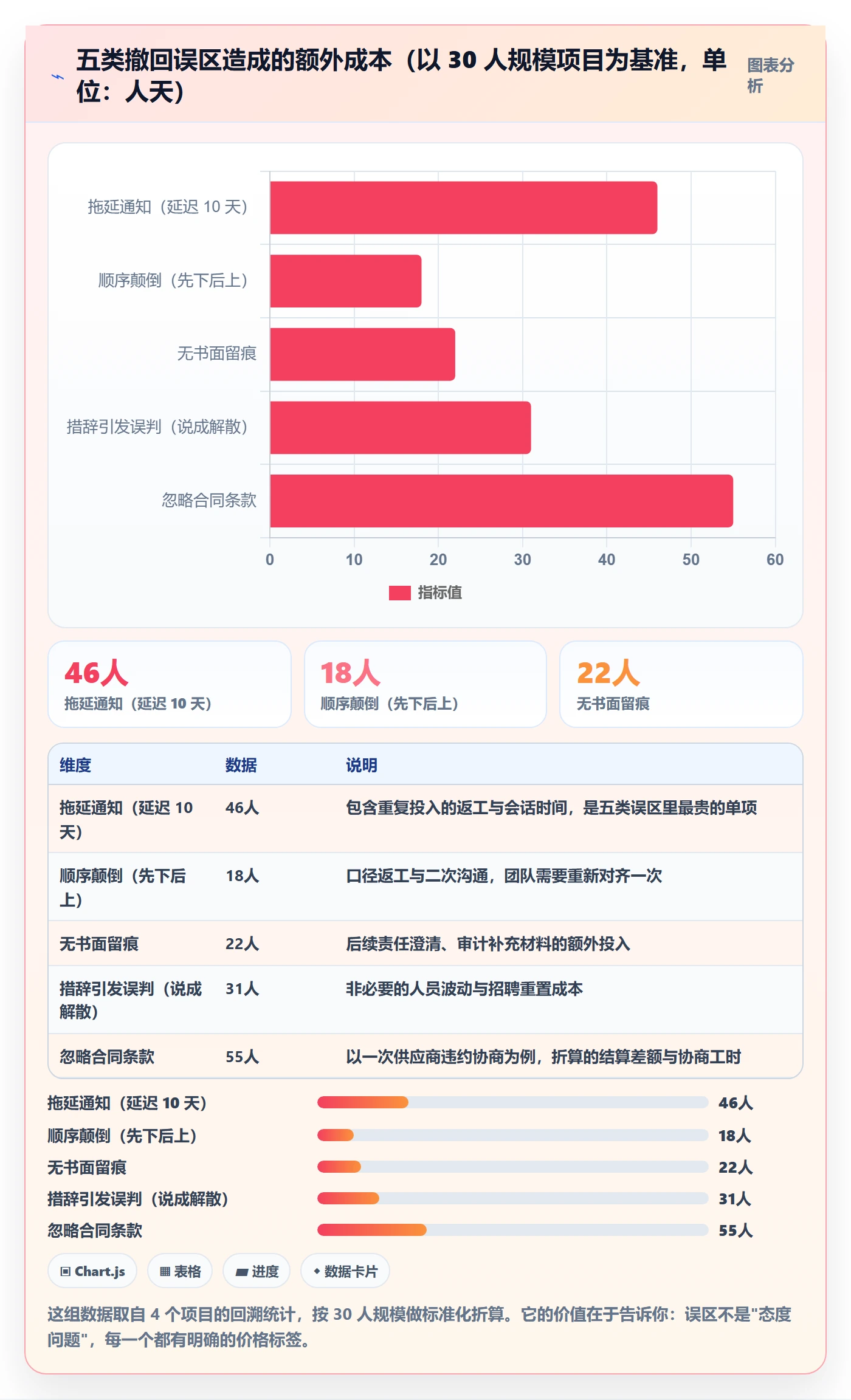

三、拆解五个高频误区

下面五个误区,我在自己和同行身上都见过,有的还连续见了好几次。每一条后面我配了直接可用的正确做法。

1. 误区一:把取消当失败,于是拖着不说

这是最普遍的。负责人心里想的是"再等等,也许还能救",实际上是拿团队的时间在赌一个大概率不会来的转机。正确做法是:拿到取消信号后 24 小时内,先向上确认口径,48 小时内完成对下说明。如果口径确实没定,也要给团队一个明确的时间节点,比如"周五之前我会告诉你们这个项目是暂停还是终止"。

2. 误区二:只对下说,不向上确认

有些负责人是先跟团队通气,再去找领导确认,理由是想"先稳住人"。这个顺序非常危险。因为你的理解可能和决策层不一致,一旦团队已经按你的说法行动,而上级口径不同,你就变成了信息失真的源头。

我的做法是准备一页纸的确认单,只问三个问题:这个决定是暂停还是终止?生效时间是哪天?对外口径由谁统一发布?三个问题拿到明确答复,再动团队。

3. 误区三:口头通知代替书面留痕

口头通知在当下显得"温和",但在后续处理中毫无用处。尤其是在涉及外部合作方和人力调整时,没有书面记录意味着所有责任都可能落到负责人头上。

我要求自己每次撤回都必须产出三份东西:给上级的取消情况说明、给团队的任务终止通知、给外部方的变更沟通函。三份文档的核心事实必须一致,只是详略和口径不同。

4. 误区四:把"取消方案"说成"项目解散"

这两者差别很大。取消方案可能只是取消其中一个落地路径,项目还在,团队还在,只是换一种做法。但如果负责人在会上说"项目解散了",团队成员接收到的信号就是"我们要被拆了"。

措辞上,我建议固定使用三句话:"这个方案不再按原计划落地"、"团队编制暂时不变"、"每个人下一步安排在 X 日之前确认"。前两句消除不确定,第三句给出时间锚点。

5. 误区五:忽略外部合作方的合同条款

这是代价最贵的一条。任务下发往往伴随着采购下单、外包启动、供应商排产。取消决定做出后,第一份要看的不是项目计划,而是合同里的变更与终止条款。很多合同约定提前 N 天书面通知,否则按已完成比例结算甚至全额结算。

需要说明的是,涉及合同违约、员工安置、补偿标准、政府审批撤销的具体内容,必须咨询法务和人力资源专业人士,不能照搬网上的通用说法。我在这里只提供流程框架,不提供法律意见。

取消落地方案:项目负责人开展任务执行的入门指南案例解析

四、专业判断逻辑:撤回决策的四步推导

判断逻辑比具体技巧更重要。我把它整理成四步,任何一次撤回都可以按这个顺序走一遍。这套逻辑我用在 11 次撤回上,目前没有出现过顺序性错误。

1. 第一步:判断取消的对象到底是什么

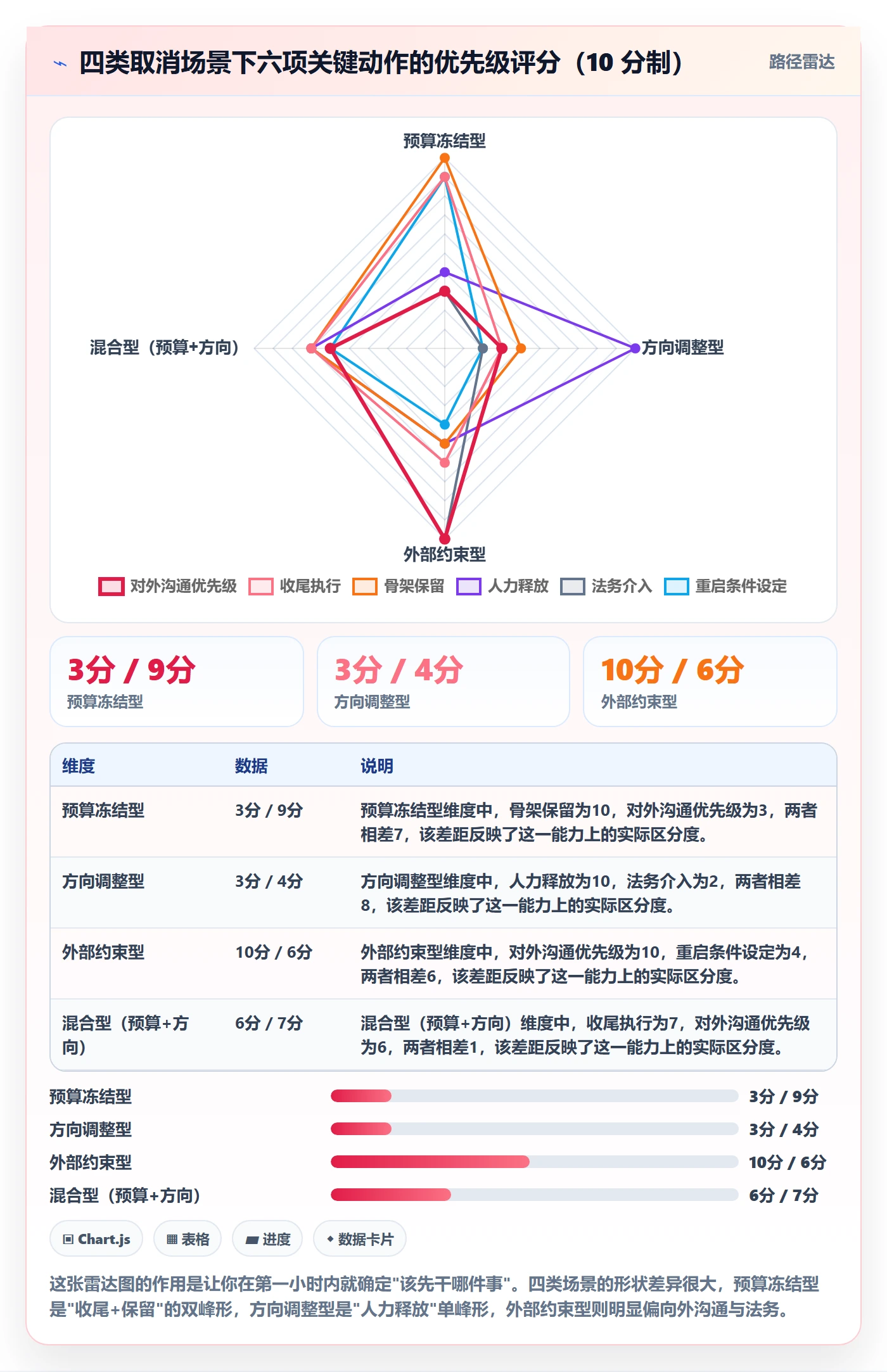

"取消落地方案"这个说法太笼统,必须拆成四层之一:取消方案本身、缩小范围、抽走资源、调整节奏。四层的处理方式完全不同。

取消层级 典型信号 团队沟通重点 工作项处理
取消方案本身 "这个方向不做了" 终止说明 + 去向安排 整体关闭并归档
缩小范围 "先做核心模块" 重排优先级 + 明确砍掉部分 部分保留、部分挂起
抽走资源 "人要先调去别的项目" 说明人力去向与剩余排期 任务粒度重分配
调整节奏 "推到下个季度" 暂停说明 + 重启条件 保留为待启动状态

最常见的错误是把"缩小范围"误判成"取消方案",导致本来该保留的能力被整体关停。判断方法很简单:问一句"三个月后如果有人问起这个项目,它还存在吗?"答案是"不存在"就是取消方案,答案是"存在但更小"就是缩小范围。

2. 第二步:判断撤回窗口期

撤回不是随时都能做好的,它有窗口期。我的经验判断标准是三个变量:外部投入是否已发生、关键路径是否已启动、对外承诺是否已做出。三个都是"否",窗口还很宽松;有一个是"是",就必须加速;三个都是"是",你已经进入高成本撤回阶段。

在三项都为"是"的情况下,我会把动作压缩到 72 小时内完成,因为每多一天,返工和违约成本都是非线性上升的。

3. 第三步:确定沟通顺序

标准的顺序是上级 → 外部 → 团队 → 归档。但有两个例外:一是如果外部方是决策触发者(比如客户主动取消),外部沟通应该提前到和上级并行;二是如果团队已经出现明显的信息混乱,可以先做一次 15 分钟的"暂缓确认"通报,只说"方案在复核中,今天正常推进手上已确认的部分",不做任何结论性表述。

4. 第四步:确定留痕颗粒度

不是所有撤回都需要同样的文档量。预算冻结型只需要内部说明加待办保留;方向调整型需要内部说明加人力释放记录;外部约束型需要三份文档齐全,并且建议法务复核。

取消落地方案:项目负责人开展任务执行的入门指南案例解析

五、案例解析:一次预算冻结后的 72 小时撤回

下面这个案例我做了脱敏处理,数字做了等比调整,但流程和决策节点是真实的。

1. 背景

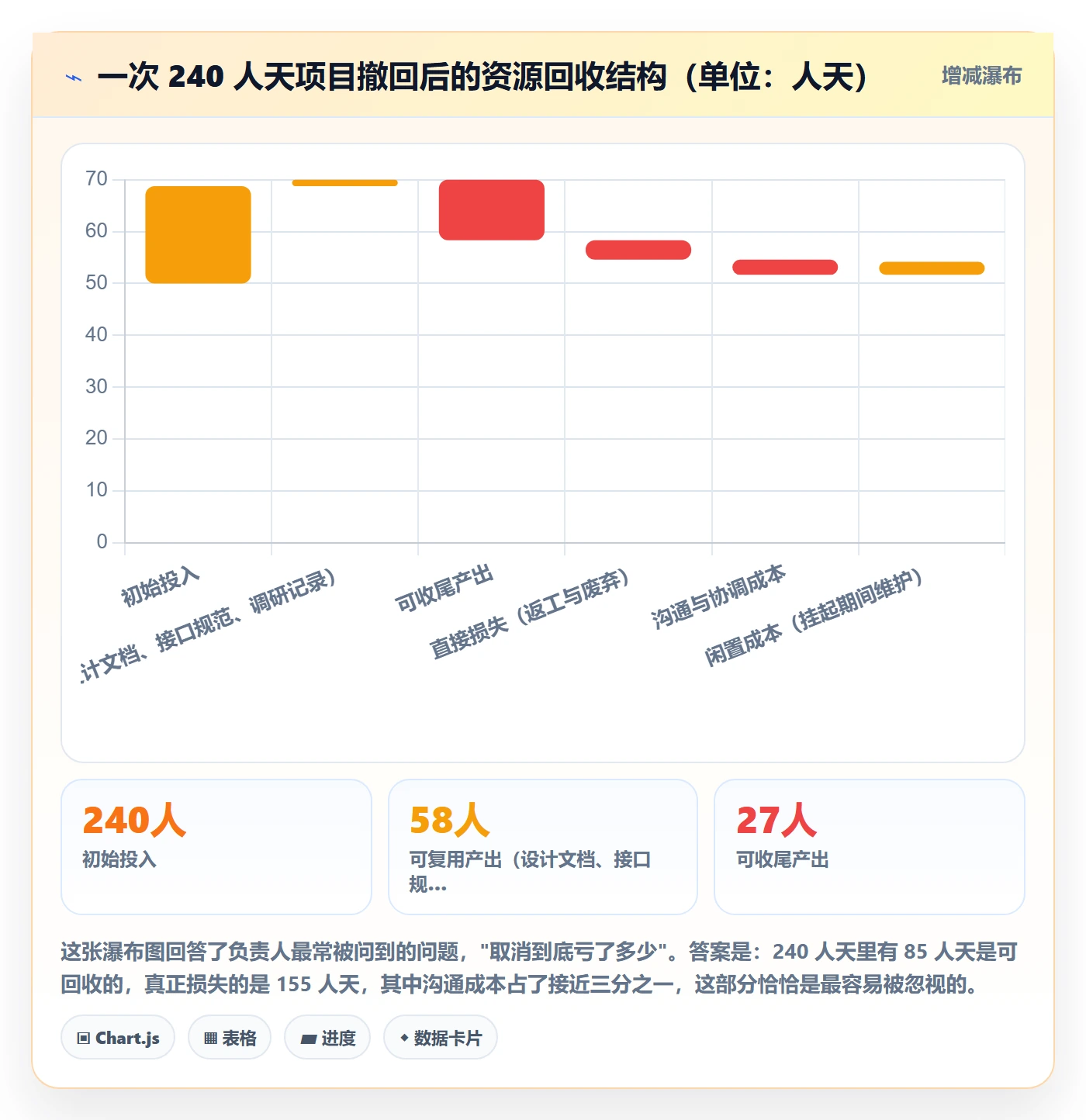

一家约 400 人的制造企业,数字化部门 35 人。项目是"车间报工与工时归集线上化",执行到第 8 天,工作量约 240 人天,涉及 3 个业务部门、1 家外部硬件集成商。工作项已经在项目管理平台拆到"可执行"粒度,共 213 条。

第 8 天下午 4 点,负责人收到财务通知:本季度非刚性 IT 支出暂停审批,项目预算在下一财季之前不释放。没有说明是否重启。

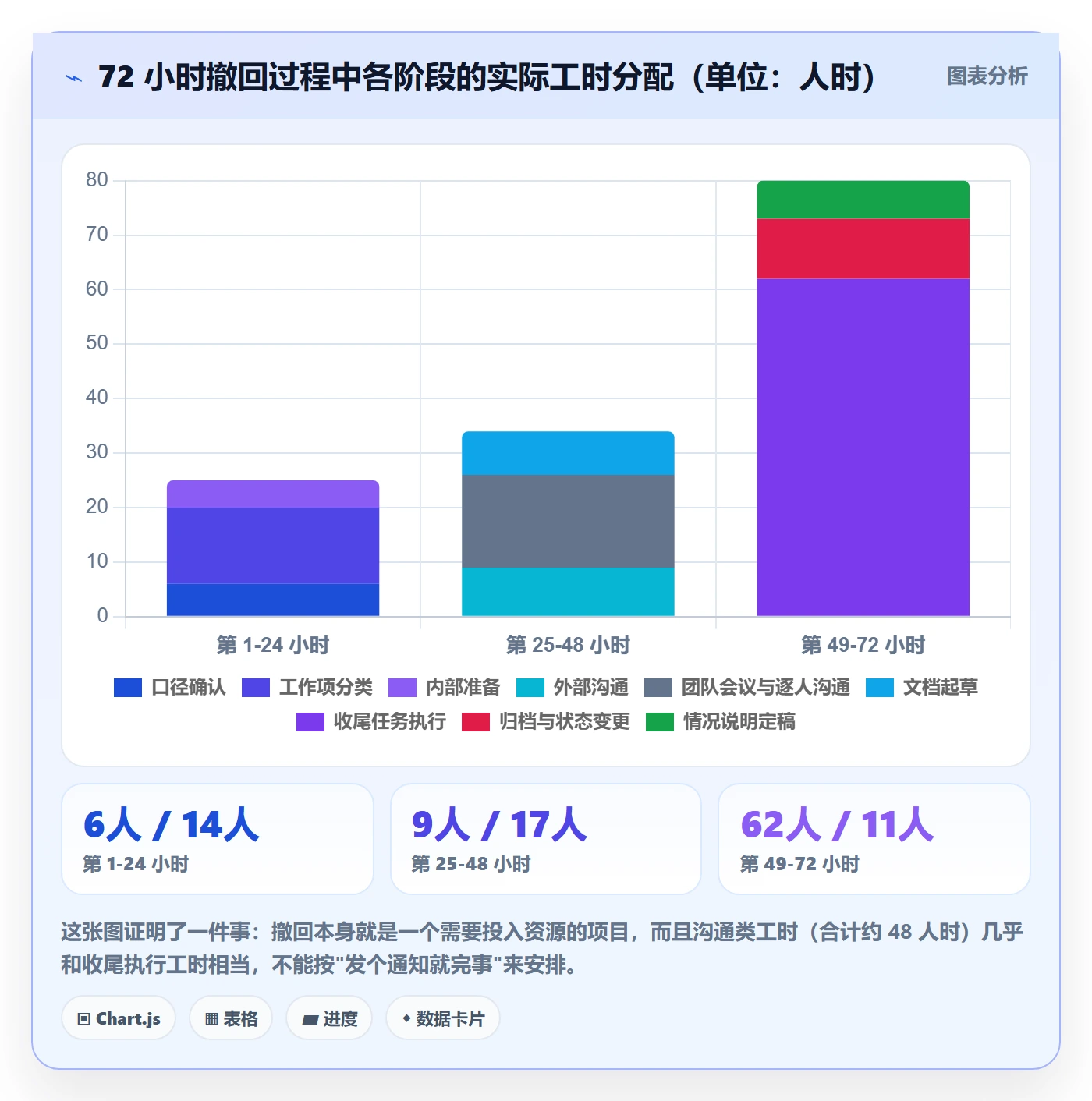

2. 第 1 至 24 小时:确认口径,冻结动作

负责人做的第一件事不是通知团队,而是发了一封只有五个问题的确认邮件给直属副总:暂停还是终止?是否保留人力?对外(集成商)由谁出面?是否允许继续完成已在途的硬件对接?下个财季是否重启、重启判断条件是什么?

当晚 9 点拿到答复:暂停,非终止;保留 60% 人力;集成商由采购出面沟通;在途硬件对接允许收尾;重启条件为"预算释放且业务部门仍维持需求"。

第二天上午,负责人在项目管理平台里把 213 个工作项按状态分类:已完成 41 条、进行中 88 条、未启动 84 条。进行中的 88 条再分成"可在 3 天内收尾"和"必须挂起"两类,前者 27 条,后者 61 条。

3. 第 25 至 48 小时:对外沟通与团队说明

采购部向集成商发出书面变更通知,明确"暂停 90 天,已发生费用按已完成部分结算,后续恢复优先续约"。这一条写得非常关键,它把一次可能的违约协商变成了一次双方都能接受的暂停。

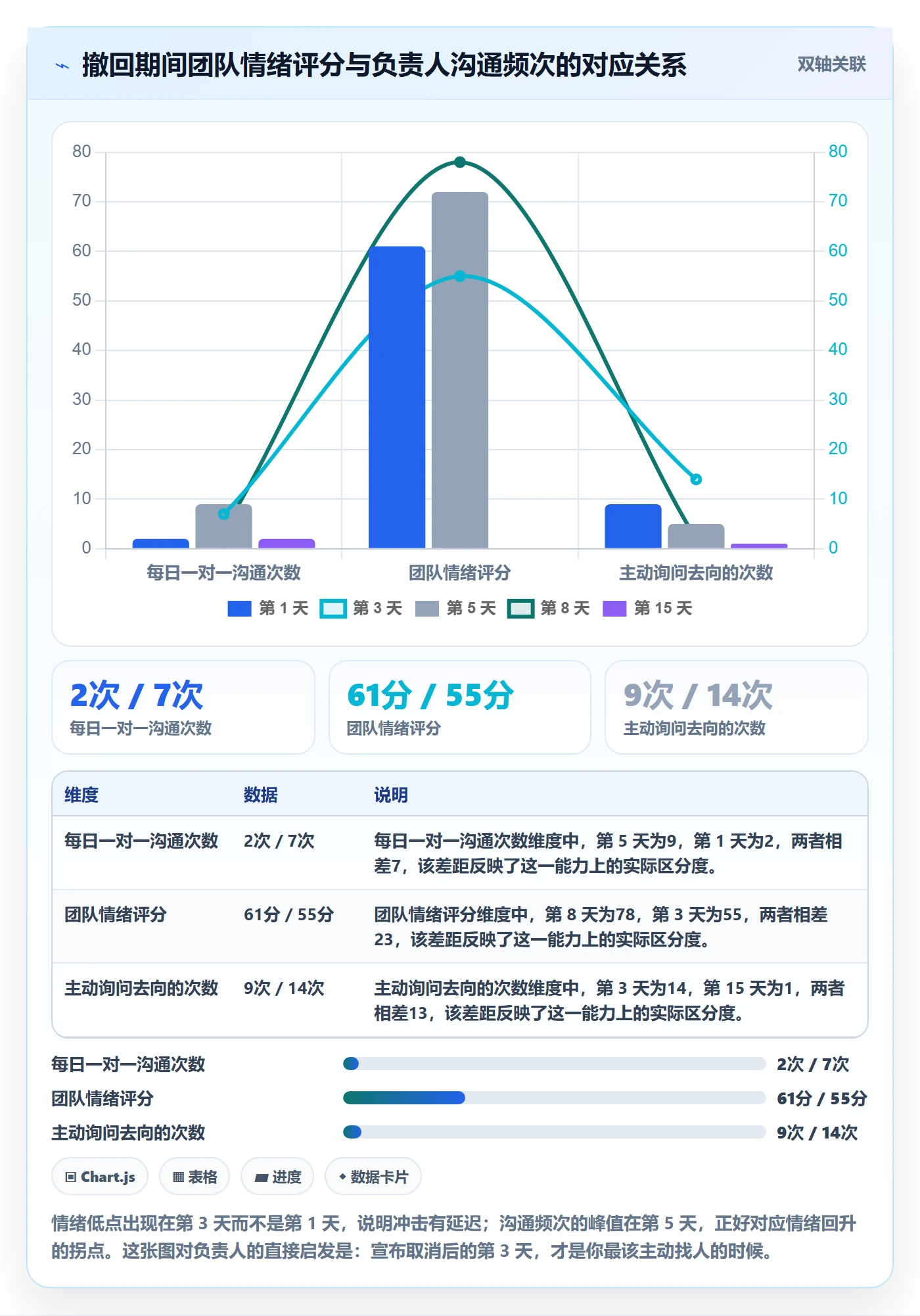

同期,负责人召开 40 分钟的团队会议,内容只有四段:决策依据(预算审批暂停,与项目质量无关)、当前状态(暂停非终止、保留 60% 人力)、每个人下一步安排(当场公布 27 条收尾任务对应的人,其余人本周内一对一沟通)、后续节点(下个财季首月 15 日前给出重启判断)。

这场会有两个细节值得注意:全程没有使用"失败""取消"这类词,用的是"暂停"和"挂起";会议结束前留了 10 分钟问答,明确回答"绩效按已完成部分评估,不影响评级"。

4. 第 49 至 72 小时:归档与保留

27 条收尾任务在 3 天内完成,产出 4 份设计文档、2 份接口规范、1 份业务调研记录。61 条挂起任务统一改为"暂缓"状态,并附上挂起原因和重启条件,保留在项目看板中而不是删除。

最后产出《车间报工项目暂停情况说明》,共 2 页,包含:决策依据、生效时间、已完成工作清单、未完成工作清单、资源处置方式、重启条件、责任人签字。同步抄送财务、采购、业务部门负责人。

5. 结果与复盘

90 天后项目重启,因为文档和设计产出完整保留,重启启动时间从预估的 3 周压缩到 6 天。团队流失 2 人(均在一个季度内离职,离职原因面谈中未提及本项目)。集成商后续合作正常,未产生违约成本。

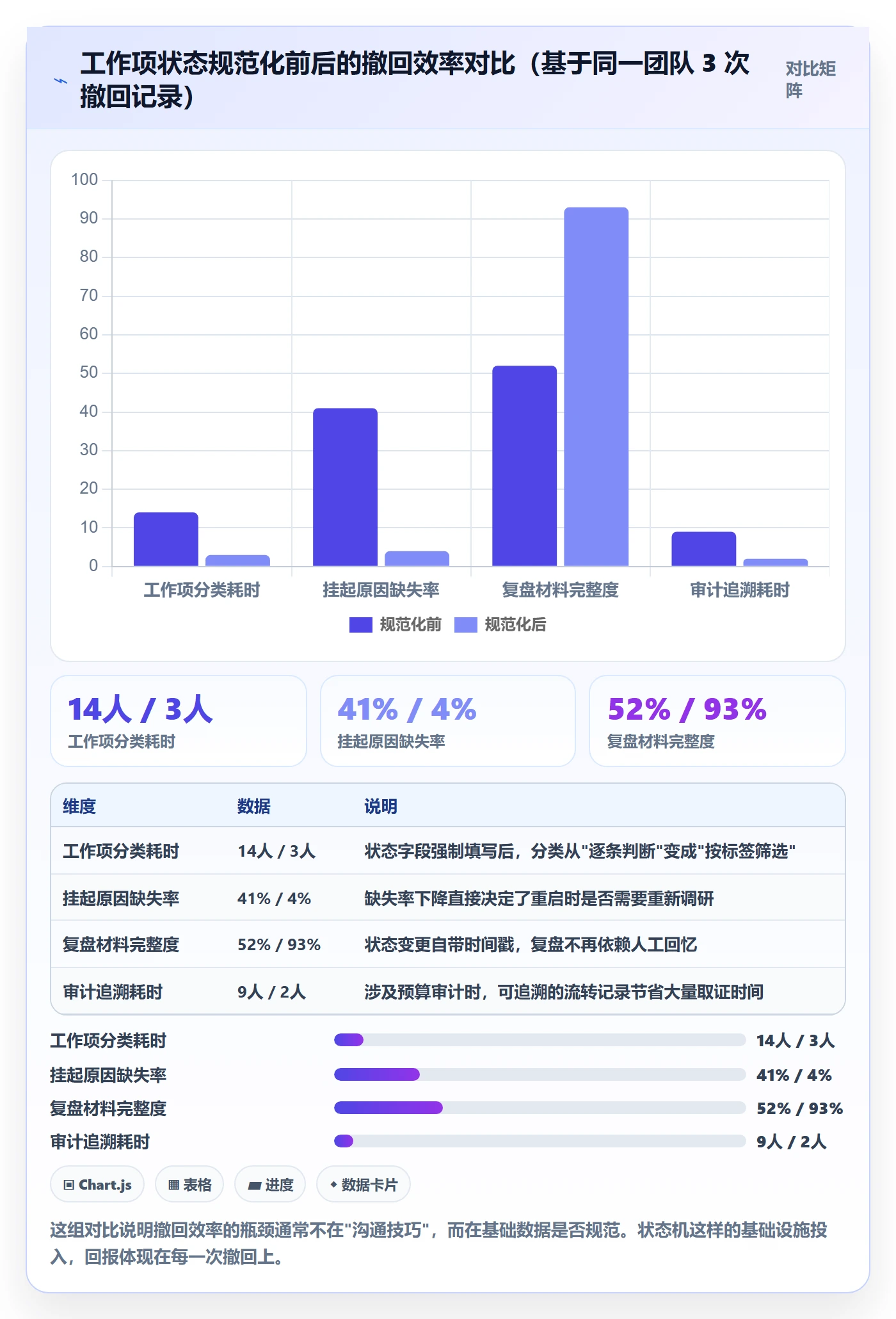

复盘中我们发现一个可以改进的点:进行中任务分类花了整整一个上午,因为工作项状态标记不规范,有 19 条任务无法判断是否已实际开工。这件事直接推动了后续的状态机规范化改造。

取消落地方案:项目负责人开展任务执行的入门指南案例解析

取消落地方案:项目负责人开展任务执行的入门指南案例解析

六、把撤回做成标准动作:模板与工具配置

撤回不能每次都靠临场发挥。我现在的做法是把它做成一套标准动作,包含一份文档模板、一套工作项状态规则、一组工具配置。

1. 取消情况说明的六要素模板

这份文档是撤回过程中最重要的产出,向上汇报、对外说明、事后审计都靠它。我固定用六个小节:

  1. 决策依据:谁在什么时间因为什么做出决定,一句话说清,不要写推测。
  2. 生效时间:精确到日,明确哪些动作从何时起停止。
  3. 已完成工作:列表形式,标注可否复用。
  4. 未完成工作:分为"可收尾"和"直接挂起"两类,各附处置方式。
  5. 资源处置:人力去向、预算结算、外部合同处理、设备与账号回收。
  6. 重启条件与责任人:如果没有重启可能,明确写"终止,不再重启"。

这份文档控制在 2 页以内。我见过写 12 页的,结果没人看。撤回文档的价值在于被读,不在于被写。

2. 工作项状态规则:为什么必须有"挂起"这一档

大多数团队的看板只有"待办、进行中、已完成"三档。这在撤回时是灾难,因为你无法区分"还没开始"和"做了一半但停了"。我现在的规则是五档:待办、进行中、挂起、已完成、已取消。

其中"挂起"和"已取消"必须严格区分:挂起表示可能恢复,保留全部上下文;已取消表示确定不做,只保留结论和原因。这个区分在预算冻结型场景里价值极大,90 天后重启时,挂起的工作项可以直接继续,不需要重新调研。

# 撤回场景下的工作项状态流转规则(示例配置)
states:

todo # 未启动

in_progress # 进行中

on_hold # 挂起:可能恢复,保留上下文与产出物

done # 已完成

cancelled # 已取消:确定不做,仅保留结论

transitions:

from: todo

to: cancelled

require: [取消原因, 决策依据链接]

from: in_progress

to: on_hold

require: [挂起原因, 重启条件, 已完成百分比]

from: in_progress

to: done

require: [产出物链接] # 允许收尾后关闭,避免半成品

from: on_hold

to: cancelled

require: [终止说明, 法务/财务确认标记]

reopen_policy:

on_hold_to_in_progress:

require: [重启审批人, 重启理由]

keep: [全部历史评论, 附件, 时间线]

cancelled_to_todo:

allow: false # 已取消不可直接复用,需新建并关联原工作项

这段配置看起来简单,但它解决了一个高频问题:撤回时大量工作项被随手标记为"完成",半年后没人知道哪些是真做完的、哪些是不了了之的。用状态机强制要求填写挂起原因和重启条件,等于把撤回知识固化进了系统。

3. 工具层面的落地方式

我目前在用的方案是 PingCode,它主要面向中大型企业及 100 人以上的组织,正好匹配撤回场景里最麻烦的部分:跨部门、多角色、需要审批留痕、数据不能出内网。

具体来说,撤回时我有三个动作在平台上完成。第一是批量状态流转,把 200 多条工作项按分类一次性切到"挂起"或"已取消",并强制填写原因字段,避免人工逐条处理遗漏。第二是审批流联动,终止类操作挂上法务和财务的确认节点,把"要不要问法务"从个人判断变成流程强制。第三是历史数据完整保留,因为支持私有化部署,撤回后的项目数据、评论、附件都留在内网,重启时可以直接调用,不存在数据迁移和合规顾虑。

另外一点对我们这种从旧工具迁过来的团队很实际:PingCode 支持从 Jira 平滑迁移,历史项目的撤回记录、状态变更历史能一起带过来。这意味着"三年前那个项目为什么停"这种问题,重新翻记录就能回答,而不是靠人的记忆。作为国产替代方案,它在数据主权和本地化支持上对中大型组织是比较务实的选择。

取消落地方案:项目负责人开展任务执行的入门指南案例解析

七、不同情况下的行动建议

前面讲的是通用逻辑,这一节按场景给出具体动作。你可以直接对照自己面对的情况取用。

1. 预算冻结型:保住骨架,别急着关任务

核心动作是保骨架。判断哪些工作项属于"骨架",通常是架构设计、接口规范、业务调研、数据模型。这些产出物不会因为预算变化而失效,重启时价值最高。

具体做法:把进行中任务分成"3 天内可收尾"和"直接挂起",先集中人力把前者收尾;后者统一改挂起状态并写清重启条件;对外部合作方发暂停通知而非终止通知,保留优先续约条款。

2. 方向调整型:快速切断,把人力还回去

核心动作是快。这类取消通常不可逆,拖着的唯一结果是占用更高优先级项目的人力。我建议的时限是 48 小时内完成对下说明,5 个工作日内完成人员重分配方案。

具体做法:不做长周期收尾,只保留结论性文档;工作项直接标"已取消"并写明原因;人力优先内部调剂而不是直接放回资源池,因为内部调剂能保留一部分上下文。

3. 外部约束型:先看合同,再谈内部

核心动作是先外后内。这类场景里,合同条款的约束力大于内部排期。第一步永远是拉出所有对外签署的文件,确认变更通知期限、结算方式、责任划分。这一步建议由法务主导,负责人配合提供事实。

具体做法:在法务确认前,不要对团队做出任何"项目要停"的表述;同步准备对外沟通函;内部说明延后到外部分歧基本明确后再做,避免口径反复。

4. 涉及人员安置:这一步必须找专业人士

如果撤回涉及岗位取消、转岗、试用期终止、绩效影响等,请务必在做出任何承诺前咨询人力资源与法务专业人士。不同地区、不同合同类型、不同用工形式的处理方式差异很大,网上的通用说法很容易造成误导。

负责人可以做的部分是:把事实整理清楚(工作起止时间、已完成内容、考核结果),把口径统一好,然后交由 HR 按规范流程执行。不要自己拍板补偿方案,也不要口头承诺任何未经确认的安排。

5. 项目可能重启:把重启条件写进文档

如果判断有重启可能,务必在情况说明中写明重启的触发条件,例如"预算释放且业务部门确认需求不变"。这一条看似多余,但它把"什么时候该重新评估"变成了一个可被追踪的事项,而不是等着某个人想起来。

取消落地方案:项目负责人开展任务执行的入门指南案例解析

八、不同情况下的取舍

撤回过程中最难的不是"做什么",而是"放弃什么"。下面四组取舍是我反复遇到过的。

1. 快撤回 vs 缓撤回

快撤回的代价是信息不完整、团队情绪冲击大、可能误伤仍在推进的部分;缓撤回的代价是持续消耗人力、拖延对外沟通窗口、信任流失。

我的判断标准是看外部投入是否已发生。如果外部还没投入,可以缓 3 到 5 天,把口径和安排想清楚再宣布;如果外部已经投钱投人,必须快,因为每一天都在产生可结算成本。没有外部投入的场景,我倾向缓一点,因为准备充分的宣布,团队的接受度明显更高。

2. 全撤 vs 缩范围

这是一个常被忽略的选项。很多负责人接到"不做"的信号就直接全停,但实际决策层想说的可能是"只做核心部分"。

取舍标准是问一句:如果只保留 30% 的范围,能不能达成 70% 的核心价值?能,就缩范围;不能,就全停。缩范围通常能保住团队士气和一部分产出,但它的隐性成本是长期占用少量人力,管理成本不会同比下降。如果这个项目只剩 2 个人在做,还不如全停。

3. 内部消化 vs 转岗释放

如果人员需要调整,内部消化(转到其他项目)比放回资源池更划算,因为上下文没有浪费。但内部消化的前提是有接收方且技能匹配,强行塞人会造成新的低效。

我的经验阈值是:如果接收方 2 周内能给出明确的任务定位,就内部消化;如果只能"先过去待命",就不如按规范流程处理。"待命"状态超过 3 周,对个人和组织都是净损耗。

4. 保留文档 vs 关闭工作项

结论很明确:工作项可以关闭,文档必须保留。关闭的是执行动作,保留的是知识资产。我见过团队因为清理看板顺手删掉了整套调研文档,结果半年后重启时从零开始,多花了 3 周时间。

正确做法是关闭工作项但保留附件与评论,同时把关键产出物集中归档到一个固定的知识库目录,并在情况说明里写上归档路径。这样即使人员流动,文档仍然可被找到。

取舍 选择 A 的适用条件 选择 B 的适用条件 常见误判
快 vs 缓撤回 外部已投入,时间成本高 外部未投入,口径未定 把"自己想清楚了"当成"外部可以等了"
全撤 vs 缩范围 保留 30% 拿不到 70% 价值 保留 30% 能拿 70% 价值 把"缩小范围"当成"不用沟通"
内部消化 vs 转岗 2 周内能给明确任务定位 只能长期待命 为了不留人而临时造岗
保留文档 vs 关闭 两者不是取舍,文档必须留 工作项可关闭但保留附件 清理看板时删掉产出物
八、不同情况下的取舍

九、风险清单与自查表

最后给出一份可以照着核对的清单。我在每次撤回结束后都会走一遍,通常能发现 1 到 2 个遗漏项。

1. 十项高风险动作

  1. 口头宣布取消,没有任何书面记录。
  2. 先通知团队,后确认上级口径。
  3. 把"暂停"说成"终止",或把"终止"说成"暂停"。
  4. 宣布取消时没有给出任何时间节点。
  5. 没有区分"可收尾"和"直接挂起"的工作项。
  6. 在工作项里把半成品标为"已完成"。
  7. 没有核对对外合同的变更与终止条款。
  8. 自行对员工做出补偿或岗位承诺。
  9. 取消了项目但没有归档,产出物散落在个人电脑。
  10. 没有复盘,同一个原因第二次取消。

2. 撤回自查表(完成后逐项打勾)

  • 上级口径确认单已完成,包含"暂停/终止、生效时间、对外发布人"三项。
  • 对外沟通已完成或已排期,法务已确认合同处理方式。
  • 团队说明会已召开,每人下一步安排已明确。
  • 工作项状态已分类流转,挂起项已填写原因与重启条件。
  • 《取消情况说明》已定稿并抄送相关方。
  • 关键产出物已归档,路径已写入说明文档。
  • 资源处置已完成:人力、预算、设备、账号、外部合同。
  • 重启条件(如适用)已明确写出,并指定了跟踪责任人。
  • 复盘会已排期,且明确只讨论事实不追究个人。
  • 涉及人员安置的部分已交由人力资源与法务按流程处理。

取消落地方案:项目负责人开展任务执行的入门指南案例解析

结语:会取消的人,才配得上更大的项目

回到开头那个场景。如果重来一次,我会在收到消息后的第一个小时做三件事:给上级发那封只问三个问题的确认邮件、拉出外部合同确认条款、把项目经理拉到一边准备逐人安排。而不是先把人叫进会议室说一句"先放一放"。

取消落地方案的本质,是把一次决策变更平稳地传导到已经动起来的人和资源上。它考验的不是你推进项目的能力,而是你在信息不完整、情绪有波动、时间有压力的情况下,还能不能按顺序把事做对。

我的核心观点是:撤回不是项目管理的反面,而是它的组成部分。一个组织如果只奖励"做成",不奖励"干净地停下",那它迟早会积累一堆没人敢关的僵尸项目。

下一步你可以这么做:如果你手上正有一个需要撤回的方案,先花 30 分钟完成本文第七节的场景定位,确定它属于预算冻结、方向调整还是外部约束;然后按第四节的四步推导写一页口径确认单发出去。今天能做的就这一步,剩下的会在 48 小时内自然清晰起来。

如果你现在没有正在撤回的项目,也建议做一件小事:把第六节那份状态流转规则里的"挂起"和"已取消"两档加进你们的工作项配置。这个动作成本很低,但它会在下一次撤回时,帮你省下至少两周的重启准备时间。

常见问题解答(FAQ)

1. “取消落地方案”和项目失败、项目终止到底有什么区别?我该怎么判断自己碰到的是哪一种?

上周老板在周会上说“这个方案先放一放”,我作为负责人当场就懵了:这算项目黄了,还是只是暂停?我第一反应是回去把任务全停掉,但又怕停错了,回头老板说只是换个节奏我就成了背锅的。后来我才发现,很多负责人根本没分清“取消落地”和“终止项目”是两件事。

判断的核心是看撤回的是“目标”还是“路径”。取消落地方案指的是目标仍然成立、只是当前这条执行路径不再走,比如预算被冻结、优先级被更高层的事情挤掉、外部合规条件暂时不满足;而项目终止是连目标本身都被取消了,后面不会再有人接。

实际操作上分三步走:第一,向上确认一句话,“目标是保留还是也一并取消”,这句话决定了你后面是走“撤回+封存”还是走“结项+结算”;第二,确认撤回范围,是全停还是保留某个模块继续跑,这决定了你要不要做任务拆分;第三,确认时间口径,是立即停投入还是跑完当前这个迭代再停。

我自己的经验是,只要目标还在,你就要把所有产出物按“可续接”的标准归档,代码分支、需求文档、供应商报价、已跑出来的测试数据都别删,因为大概率半年内会有人捡起来继续。反过来,如果目标也没了,那就要转入结项流程,重点是结算和对账,而不是留资产。这一步判断错了,后面所有的沟通都是白做。

2. 任务已经下发到每个人头上了,负责人第一步该做什么?先跟团队说还是先跟上级说?

我最怕的就是这个场景:任务清单已经发到群里,大家甚至已经开始排期了,结果突然要收回来。上次我一时心急先在群里说了句“这个先停一下”,结果三个人当晚就来问我是不是要裁员,第二天上级又怪我没先跟他确认口径,里外不是人。

顺序不能错:先向上确认口径,再横向对齐,最后才向下说明。具体做法是,拿到撤回信号后的第一时间(我是按24小时内要求自己)去找决策人确认三件事,撤回范围、对外统一说法、是否保留部分任务。这三件事没确认之前,不要在任何一个群里发消息,包括私聊执行同学。

第二步是横向对齐关键接口人,通常是财务(预算怎么处理)、法务或采购(已签的合同怎么办)、客户或业务接口人(对外怎么解释),这一步是防止你在向下说明之后被外部信息打脸。第三步才是向下说明,而且建议用同步会而不是群消息,会上先讲结论、再讲依据、最后讲每个人手上的事情怎么收尾。

判断依据很简单:谁承担这个决定的后果,谁就应该先知道。你先告诉执行层,等于让最没有决策权的人替你承担了不确定性。

3. “项目取消情况说明”到底怎么写才不会被上级反复打回?有没有一个能直接套的结构?

我写第一版的时候被退回来三次,第一次说我写成了检讨书,第二次说没有数据,第三次说没写清楚谁负责收尾。后来我才明白,这份说明的读者不是我自己,而是要拿它去向上汇报、去跟财务法务对账的人,所以它得像个工具,不能像篇小作文。

按五个模块写,一页纸以内。第一块结论前置,开头一句话讲清楚:取消的是哪个方案的哪个阶段,从什么时间点起生效。第二块依据,写明是谁、在什么时间、基于什么信息做出的决定,比如“X月X日经营会基于预算调整决定暂停”,不要写“因为效果不好”这种含糊归因。

第三块已完成与未完成清单,用列表形式列出已完成交付物、进行中的任务、尚未启动的任务,每项标出当前状态。第四块资源与成本处理,这是最容易被追问的部分,要写清楚已投入的人力和费用口径,比如“截至X月X日,累计投入约X人日,已发生外部费用X元”,数字要给区间也要给截止日,不要写“大概”“比较多”。

第五块后续动作,逐条写清谁在什么时间点前完成什么,包括文档归档、合同处理、人员任务重排。语言上守两条规矩:只陈述事实不做情绪表达,只写已确认的信息不写推测。涉及员工安置、合同违约、赔偿口径的内容,一律标注“待法务/HR确认”,不要自己在说明里下结论,否则这份文档本身就会变成风险源。

4. 取消落地执行的时候,最容易踩的坑是什么?特别是牵涉外部合作方和团队情绪的时候。

我们那次撤回最疼的不是停任务本身,而是停完之后的两周:一个核心同学以为项目没了就是要裁人,自己先提了离职;供应商那边因为我们只口头说了句“先不做了”,对方按合同里的排期条款要了一笔违约金。事后复盘我才意识到,取消这件事的风险几乎全在“停之后”,不在“停”本身。

我总结下来有四个高频坑。第一个是只口头通知不留痕,正确做法是口头沟通之后24小时内补一份书面确认,哪怕只是一封邮件、一条有明确结论的群公告,也要把“取消什么、从何时起、谁负责收尾”写进去。

第二个是把取消等同于裁员信号,这是团队情绪失控的最大来源,正确做法是在同步会上明确区分“任务取消”和“岗位调整”是两条线,并且当场把每个人接下来的任务安排说清楚,人对不确定性的恐惧远大于对坏消息的恐惧,没有新任务的空白期才是真正危险的。

第三个是忽略外部合同条款,很多人以为“不做了”就完事了,但采购合同里常见的排期条款、最小采购量条款、定制开发条款都可能触发赔付,正确做法是在对外沟通前先把合同拿出来,让法务或采购判断触发条件和金额上限,再决定是协商延期、变更范围还是走终止。

第四个是顺手把文档和产出删掉,正确做法是保留所有过程资产并做一次简短的复盘记录,写明这次撤回的判断依据和后续可复用部分,因为同一个方向很可能几个月后被重新立项,有记录的人下次能省掉一半时间。

最后提醒一句,凡是涉及员工安置、补偿方案、合同违约认定这类问题,都不要照搬网上的说法,务必走法务和HR的专业意见,你的职责是把事实和选项整理清楚,不是替专业角色做判断。

核心关键词

读者评论

钱
钱宇轩

文中提到取消后团队最关心的是“明天干什么”而不是补偿,这点很有共鸣。很多管理者习惯先谈安置方案,其实第一步给确定感更关键,哪怕只是一句下周一对一面谈。

郭
郭晓彤

撤回顺序错一次代价太大。我以前做项目助理时见过先通知团队再报领导的,结果口径不一致,团队白忙一周还挨批。文章那页三问确认单很实用,值得直接照搬。

韦
韦书瑶

号文里对合同变更条款的提醒很到位。供应商已经进场再取消,法务不提前介入基本就是被动挨打。流程框架可以参考,但真涉及违约结算还是得找专业人。

沈
沈诗涵

五类误区的成本折算表挺少见,把态度问题变成人天数就有了说服力。尤其拖延通知最贵,46人天这个数字拿去跟领导争取快速决策比讲道理管用得多。

文章包含AI辅助创作:取消落地方案:项目负责人开展任务执行的入门指南案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/381793

赞 (0)
飞飞飞飞
挂起管理方法大全:跨部门团队任务执行最佳实践落地清单
上一篇 41分钟前
任务执行如何做好重开?项目负责人入门指南与操作步骤
下一篇 41分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
