去年下半年,我接手过一个跨部门的会员系统改造项目。技术侧在交付日前三天就完成了全部开发,测试侧也把回归报告发到了群里,所有人都说"没问题了"。但这个任务在项目管理工具里挂了整整六周才被关掉,因为没人说得清"验收通过"由谁来签,结算部门的对账口径没人确认,接口文档躺在某个人的本地文件夹里,权限回收更是没人提。六周里被反复追问了十一次,开了四次会,最后是在一次周会上被老板点名才草草点了"完成"。
这件事让我意识到一个问题:跨部门任务真正难的不是启动,也不是执行,而是关闭。关闭不是点一个按钮,它是一次需要被设计的责任交接。这篇文章要讲的就是这件事:跨部门团队的任务关闭到底该怎么做,入门者从哪一步开始,以及那些几乎每个团队都会踩的坑。
一、先给结论:关闭不是终点动作,而是一次可追溯的责任交接
在展开之前,我想先把结论摆出来。这个结论来自我过去三年参与的十一个跨部门项目的复盘,也来自我对若干个百人以上组织任务数据的抽查。它不一定适用于所有人,但至少能帮你少走两年弯路。
第一条结论:完成和关闭是两件事,混淆它们是跨部门协作最大的隐形损耗源。"完成"描述的是交付物做完了,是一个执行侧的事实陈述;"关闭"描述的是验收通过、责任交回、状态终结、资料可追溯,是一个组织侧的确认动作。执行人可以宣布完成,但只有验收人有权宣布关闭。这两件事混在一起,任务就会长期挂在"完成但没人敢关"的中间态。
第二条结论:没有关闭标准的团队,任务不会正常关闭,而是会以两种方式烂尾,"假关闭"和"长期挂起"。假关闭是指任务被点了完成,但交付物没验收、文档没归档、权限没回收、遗留问题没登记;长期挂起是指任务一直停在"进行中"或"待确认",谁也不敢动它。前者制造了虚假的进度安全感,后者制造了真实的进度黑洞。
第三条结论:关闭流程的复杂度应该由任务的风险等级决定,而不是由团队的规模决定。一个内部文档翻译任务和一个涉及财务结算口径的接口改造任务,关闭成本不应该一样。我见过太多团队要么全部走重流程导致执行者抵触,要么全部走轻流程导致关键事项无人兜底。
第四条结论:工具能承载关闭流程,但不能替代关闭标准。状态机、必填字段、验收人配置,这些能把流程固化下来,但"什么算验收通过"这件事必须先由人定义清楚。先把字段设计好再上工具,和先上工具再补字段,两者的返工成本差三到五倍。

二、为什么任务总是烂在最后 10%:三个真实场景与背后机制
说完结论,我想讲讲我实际见过的东西。跨部门任务的烂尾几乎不发生在执行阶段,而是集中发生在交付之后的"确认真空期"。下面三个场景,我在不同公司见过至少各三次。
1. 场景一:交付了,但没人敢说"完成"
某次一个营销活动页面改版任务,设计、前端、运营三个部门协作。前端在截止日前两天就把页面提测了,运营验收后说"没问题",但这个任务在系统里又挂了两周。我问前端负责人为什么不关,他说:"运营说的是'看着没问题',但没写确认,万一后面数据不好,是不是要算我头上?"
这个场景的机制是:口头认可不等于书面验收,而跨部门之间缺少信任兜底,执行人会本能地把关闭动作往后推。因为关闭意味着承担"我说它好了"的责任,而执行人不具备这个授权的安全感。解决它的办法不是喊口号让大家"有担当",而是把验收动作变成一个明确的、有格式的确认,让执行人只需要传递确认结果,而不需要自己承担判断责任。
2. 场景二:验收人不知道自己被指派为验收人
这是我见过最荒谬也最常见的场景。任务创建时,创建者在"参与人"里加了六个人,其中三个是"知会",两个是"协助",一个是"验收"。但系统里没有区分角色的字段,所有人看到的是同一个"成员列表"。
到了验收环节,执行人在群里 @ 了所有人,说"请确认"。六个人里五个在想"这应该是别人的事",一个在休假。三天过去,任务停滞。执行人不好意思挨个私聊催,就把它挂在那里了。
更严重的是,我抽查过一个组织的任务数据:在执行人被要求填写"验收人"字段的第一周,系统里涌现出四十七个历史任务,被重新标记为"无验收人"。这些任务此前全都处于"已完成"状态。也就是说,有四十七个交付结果,从来没有人正式确认过。
3. 场景三:任务关了,但问题没关
第三个场景更隐蔽。任务被正常关闭了,验收也做了,但交付过程中暴露出的问题,比如某个接口在高并发下会超时、某个数据口径和财务不一致、某个临时账号权限没回收,都随着任务关闭一起消失了。
半年后这些问题以故障形式重新出现,而那时候已经没人记得它们来自哪个任务。原因是:关闭流程里没有"遗留问题必须转成独立待办并带上来源任务"这一步。问题被当作任务的一部分被一起归档了,而归档等于遗忘。

三、拆解七个常见误区:关于"关闭"的错误认知
在给方法之前,我想先把认知层面的坑挖出来。因为方法可以照抄,认知错了照抄也白搭。下面七条,是我在不同团队听到最多的说法,也是我判断一个团队关闭能力的最快方式。
1. 误区一:完成即关闭
这是最普遍的一条。很多人认为任务做完了,进度 100% 了,就等于关闭了。但在跨部门场景里,完成只是执行侧的内部状态,关闭是跨部门的对外承诺。把两者等同,会让验收、归档、交接三个动作全部消失。
2. 误区二:关闭是行政动作,不重要
有人认为关闭只是走个流程、点个按钮,属于"形式主义"。但关闭实际上是组织唯一一次有机会把一次协作的经验和债务同时结清的时刻。错过这个时刻,积累无从谈起,债务进入暗账。
3. 误区三:开会就等于验收
开会是同步信息,验收是确认标准。一次两小时的评审会,可能所有人都点了头,但没有任何人明确说"我确认这一项满足验收标准"。会议中的普遍认同感,经常被误当成验收结论,这是最贵的误会之一。
4. 误区四:文档归档了就算关闭了
归档是关闭的必要条件之一,不是全部。归档解决了"东西在哪儿"的问题,没有解决"谁确认了、遗留了什么、责任交给谁"的问题。
5. 误区五:暂停和取消不需要记录理由
暂停和取消是两种特殊形态的关闭,它们同样需要记录原因、影响面和后续处理方式。我见过太多被"临时暂停"的任务,一年后没人记得为什么停、当时停在哪、要不要重启。
6. 误区六:关闭后发现问题,重新开一个任务就行
重新开任务是结果,不是处理方式。正确做法是先判断原任务是否需要回滚到进行中,再决定是走变更流程还是新建修复任务。如果所有关闭后问题都靠新建任务解决,原任务的历史记录就失去了可追溯性。
7. 误区七:上了工具,关闭问题自然就解决了
工具解决的是"动作能不能被记录"和"状态能不能被约束",解决不了"标准由谁定义"和"确认由谁承担"。我在后面第五、第六节会用具体配置的例子说明,工具配置得再好,字段定义错了照样堵不住漏洞。

四、专业判断逻辑:怎么判断一个任务"真的关闭了"
概念讲完,进入判断。这一节我想给你一套可以直接拿去用的判断逻辑,它不依赖任何特定工具,纸上也能跑。这套逻辑由四个部分组成:完成定义、状态枚举、关闭权限、硬门槛。
1. 完成定义(Definition of Done)必须在启动时写,而不是在关闭时想
这是整套逻辑里最容易被跳过、也最关键的一步。验收标准如果是在快交付时才讨论的,那么讨论的实质是责任划分,而不是质量标准。一旦讨论变成了责任划分,各方都会本能地往有利于自己的方向解释。
比较好的做法是:在任务创建时用一句话或三条以内的要点写清"什么样算完成"。格式建议是"交付物 + 可验证条件"。比如不要写"完成接口开发",而是写"接口在测试环境 200 并发下 P95 响应小于 400 毫秒,且提供完整的字段说明文档"。后一种写法在验收时几乎不会产生争议,因为它可以被验证。
2. 四种状态必须互斥且穷尽
很多团队的状态设计是"待办 / 进行中 / 已完成"三态,这个设计在跨部门场景里是不够的。因为"已完成"这一个状态里,混合了"交付了但没验收""验收了但没交接""交接了但没归档"三种截然不同的情况。
| 状态名称 | 含义 | 可执行动作 | 常见误用 |
|---|---|---|---|
| 进行中 | 执行侧正在产出交付物 | 更新进度、提报风险、发起升级 | 把等待对方确认也算作进行中 |
| 待验收 | 交付物已产出,等待验收人确认 | 验收人确认通过或驳回 | 长期停留在此状态无人推动 |
| 已关闭 | 验收通过、责任交回、资料归档完成 | 仅可回溯查看,不可直接编辑 | 未做归档就置为已关闭 |
| 已取消 / 已暂停 | 未完成但终止或临时挂起,需记录原因 | 记录原因、影响面、重启条件 | 用取消代替关闭来逃避验收 |
如果你的工具只能有三个状态,那么我建议至少把"已完成"改成"待验收",把真正的关闭动作独立出来。这个改动的成本极低,但它会让所有人意识到:交付不等于结束。
3. 关闭权属于验收人,不属于执行人
这一条是权限设计的核心。执行人是交付者,他可以在交付完成后把任务置为"待验收",但把状态推进到"已关闭"的权限应该属于验收人,或者属于一个明确的关闭确认动作。
我见过有团队担心这样会造成流程卡顿,于是给执行人也开了关闭权限。结果是三个月内,超过六成的任务由执行人自行关闭,验收记录缺失率明显上升。权限开放带来的便利,远远抵不过确认动作被绕过的代价。
4. 关闭必须通过三条硬门槛
- 验收门槛:存在明确的验收确认记录,包含确认人、确认时间和确认结论,不接受口头或群聊形式。
- 交接门槛:涉及的账号、权限、数据、外部关系已经明确交回、回收或转交,并有对应记录。
- 沉淀门槛:交付物归档到团队可见的位置,遗留问题已登记为独立待办并关联来源任务。
三条门槛都过了,才算真正关闭。任何一条不满足,任务应该停留在待验收或进行中。这三条门槛的好处是它可以被写成检查清单,进而被固化成工具的必填项。

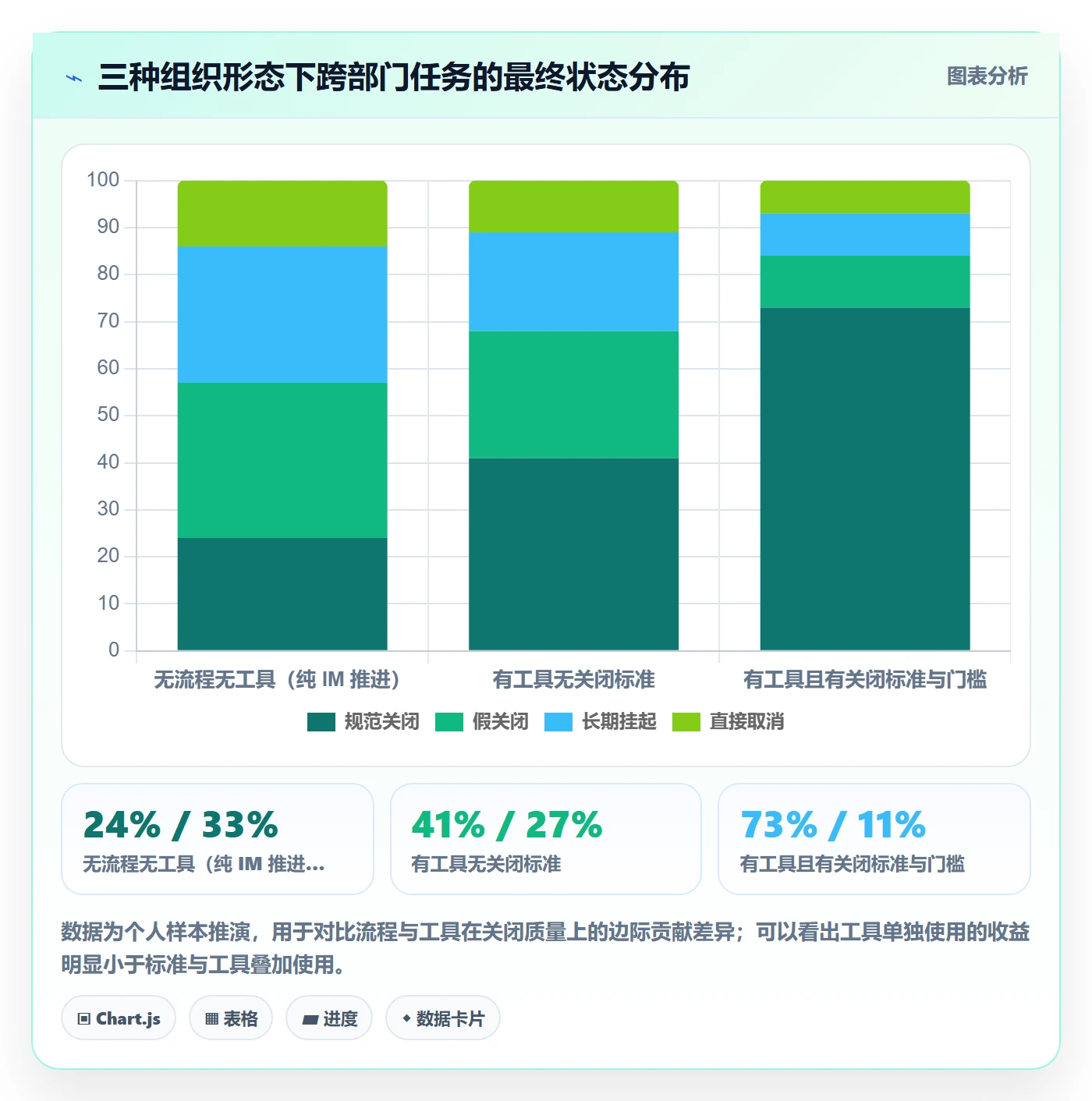

五、案例与数据观察:百人以上组织里的关闭流程长什么样
前面讲的是通用逻辑,这一节我讲具体落地。我参与过一次研发管理平台的整体替换,主体是一家接近八百人的制造企业研发体系,横跨硬件、嵌入式、云平台、测试四个部门群,涉及历史项目三百多个。他们原来用的是 Jira,替换目标是一个支持私有化部署的国产项目管理平台,最终选的是 PingCode。
PingCode 主要面向中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,在这次替换里被当作国产替代方案使用。我重点说说它在"关闭"这件事上的几个配置动作,以及迁移过程中暴露出来的问题,这些细节比任何宣传材料都有参考价值。
1. 状态机重建:把"已完成"拆成待验收和已关闭
迁移前,他们的 Jira 工作流里"已完成"是一个终态,几乎所有任务最终都会流向这里。迁移时我们做了一件看起来很小的事:把终态拆成"待验收"和"已关闭"两个状态,并规定只有验收人角色可以执行"待验收 → 已关闭"的流转。
结果在迁移后第一个月的例会里,四个部门的负责人同时反馈了一个现象:待验收列里堆积了大量任务。数量一度超过三百条。这不是新产生的问题,而是原来被"已完成"这个模糊状态藏起来的问题,第一次被可视化了出来。团队花了大约六周时间才把这个积压清到合理水位,但这六周的价值在于,此后交付与确认之间的时间差第一次变得可度量。
2. 必填字段强制化:验收人与关闭原因
第二个动作是把"验收人"设为创建任务时的必填字段,把"关闭原因"设为关闭时的必填字段。关闭原因用了枚举值,包括正常交付关闭、范围裁剪后关闭、合并至其他任务、重复任务、需求取消、暂停转待办六种。
枚举值的设计看似琐碎,实际影响很大。因为它把"关闭"从一个单一动作变成了可统计的分类事件。迁移后第三个月,他们第一次能回答一个此前从来回答不了的问题:本季度被取消的需求占多少、其中多少是因为范围裁剪、多少是因为优先级变化。
3. 遗留问题血缘:关闭时必须挂载来源任务
第三个动作是把交付过程中发现的问题,在关闭时强制登记为独立待办,并必须关联来源任务。这个字段一开始被工程师抱怨得最多,理由是"又要多填东西"。但半年后的一次线上故障排查中,这套血缘关系直接定位到了三个月前一个被标记为低优先级的遗留问题。
如果没有这个字段,这个问题的来源信息会随着原任务关闭而彻底消失。关闭流程里最有价值的字段,往往就是那个"把债务显性化"的字段。
4. 私有化部署带来的额外好处:审计与追溯
由于这家企业有内部合规要求,最终选择了私有化部署。对关闭流程而言,私有化多带来两个实际好处:一是所有状态流转、字段修改、权限变更的操作日志可以本地留存,追溯时可以查到"是谁在什么时候把状态改成已关闭的";二是数据不出内网,涉及结算口径、客户信息的任务可以正常走同一套关闭流程,而不需要为敏感任务另建一套脱敏流程。
这是我这次项目里最直接的一条经验:如果组织里有相当比例的任务涉及内部数据或合规要求,那么统一关闭流程的前提是统一的部署边界。否则你会被迫维护两套流程,而两套流程的团队一定会互相借用字段,最后两套都失效。

六、入门指南:从启动到关闭的六步闭环
如果你所在的团队现在还没有任何关闭规范,我建议不要一上来就搭一整套体系。按下面六步走,每一步都能独立生效,走完六步就是一个完整闭环。每步我都会写清做什么、常见坑和最小字段。
1. 第一步:目标与边界对齐
做什么:用一段话写清这次任务要达成什么结果、覆盖哪些范围、明确不做什么。最后一句"不做什么"经常被省略,但它是后期争议的最大来源。
常见坑:目标写得像口号,比如"优化用户体验"。这种情况要在关闭阶段付出成倍的沟通成本。
最小字段:目标描述、范围边界、明确排除项。
2. 第二步:角色与责任定义
做什么:至少区分四个角色,执行人、验收人、知会人、决策人。其中验收人必须有且只能有一个。
常见坑:把验收人设成整个部门或一个群。群体验收等于无人验收。
最小字段:执行人、验收人、决策人、知会人。
3. 第三步:计划与依赖梳理
做什么:列出关键里程碑、每个里程碑的截止时间,以及跨部门的依赖项。依赖项要写清"我依赖谁在什么时间给出什么"。
常见坑:依赖只写部门名,不写具体交付内容和时间点。等到需要用的时候才发现对方理解的交付物和你理解的不一样。
最小字段:里程碑、截止时间、依赖方、依赖内容。
4. 第四步:执行过程的透明化
做什么:确定一个单一事实源,也就是所有人看同一个地方的状态,而不是各看各的表格和群消息。约定状态更新频率,比如每周至少更新一次,风险出现时立即更新。
常见坑:多个工具并行,群里同步一次、表格里填一次、系统里再记一次。结果是三份数据不一致,关闭时无法判断哪个是真的。
最小字段:状态、更新时间、当前风险。
5. 第五步:风险升级机制
做什么:事先约定什么情况需要升级、升级给谁、多久内响应。这看起来和关闭无关,实际上直接决定了关闭阶段会不会卡住。
常见坑:没有约定升级路径,执行人不敢催跨部门同事,只能把任务挂着。这种情况在关闭阶段尤其致命。
最小字段:升级触发条件、升级对象、响应时限。
6. 第六步:验收与关闭
做什么:交付后进入待验收状态,验收人按事先定义的完成标准逐条确认,确认通过后执行关闭,同时完成资料归档、权限交接和遗留问题登记。
常见坑:验收标准在关闭时才第一次被讨论。这种情况下的讨论往往不是关于质量,而是关于责任。
最小字段:完成标准、验收结论、关闭原因、归档位置、遗留问题列表。

七、关闭最佳实践:五步收尾法与检查清单
闭环解决的是全流程问题,这一节单独把"关闭"这个动作拆开,给出可以直接照做的五步收尾法。它适用于绝大多数跨部门任务,包括那些规模不大、但涉及两个以上部门的任务。
1. 关闭前检查:把所有前提条件确认一遍
在发起关闭之前,执行人应该先自查三件事:交付物是否齐全且放在约定位置、验收标准是否逐条满足、依赖方是否需要同步确认。第三点最容易被忽略,同一个交付物,上游部门可能需要确认下游影响。
这一步的价值在于把问题提前暴露,而不是等到关闭会上被人当场指出。我建议这一步用一份固定清单,而不是靠记忆。
2. 正式验收:用书面形式留下结论
验收的核心是"留下可检索的结论",而不是"大家知道了"。验收结论应该包含三部分:确认了哪些标准、是否存在条件性通过、遗留了哪些问题。
如果验收未通过,不要直接把任务打回进行中,而是应该记录驳回原因和期望的修改范围。这样下一轮交付的针对性会强很多。
3. 关闭沟通:通知到位,但不等于开会
关闭沟通的目的有三个:让相关方知道状态变化、让依赖方知道可以继续推进、让支持过的人得到反馈。这三个目的完全可以通过一条结构化消息完成,不一定需要开会。
只有当任务涉及多个部门的后续排期调整,或者关闭意味着某个对外承诺的兑现时,才值得安排一次同步会议。
【任务关闭通知模板】
任务名称:
关闭状态:正常关闭 / 条件关闭 / 取消 / 暂停转待办
验收结论:已确认满足的验收标准(逐条列出)
遗留问题:共 X 项,已登记为独立待办,编号分别为
资料归档位置:
权限与账号交接:已回收 / 已转交(责任人 + 日期)
后续对接人:
复盘记录链接:
4. 资产与权限交接
这一步在跨部门任务里尤其重要,因为跨部门任务经常会创建临时账号、临时数据权限、临时外部对接关系。这些如果不回收,会变成长期的隐性风险。
我建议把这一项做成硬性门槛:任何涉及账号、权限、外部联系人的任务,未完成交接不得关闭。经验上,涉及外部对接的任务,权限回收遗漏率明显高于纯内部任务。
5. 复盘沉淀:只回答三个问题
复盘最怕变成追责会或者流水账。我建议只回答三个问题:哪做得好、哪做得差、下次改什么。前两个用于沉淀,第三个用于行动,第三个问题必须产出至少一条可执行的改动。
如果复盘产出的改动没有落到流程、模板或字段上,那它就只是一次聊天。
| 检查项 | 判定标准 | 责任角色 | 是否硬门槛 |
|---|---|---|---|
| 交付物齐全 | 按完成标准逐条核对,无缺项 | 执行人 | 是 |
| 验收结论书面化 | 有确认人、时间、结论三要素 | 验收人 | 是 |
| 遗留问题登记 | 每项遗留问题有独立编号并关联来源任务 | 执行人 | 是 |
| 资料归档 | 归档至团队可见位置,非个人目录 | 执行人 | 是 |
| 权限与账号交接 | 临时账号回收或明确转交人 | 执行人 + 决策人 | 是 |
| 关闭沟通 | 相关方已收到结构化通知 | 执行人 | 否 |
| 复盘记录 | 产出至少一条可执行改动 | 决策人 | 否(高优任务为是) |

八、常见问题 FAQ
1. 任务关闭由谁发起?
由执行人发起,由验收人确认。执行人负责把任务推进到待验收状态并提交必要的交付信息,验收人负责给出关闭结论。这个分工的意义是让"交付"和"确认"两个动作分离,避免自己给自己签字。如果团队规模很小,一个人同时承担两个角色,也建议在流程上仍然分成两个动作记录。
2. 完成和关闭有什么区别?
完成是执行侧的事实,指交付物已经产出;关闭是组织侧的确认,指验收通过、责任交回、资料归档、遗留问题登记。完成之后还有验收、交接、沉淀三件事,做完了才叫关闭。两者最直观的差别是:完成可以由执行人单独宣布,关闭必须由验收人确认。
3. 跨部门对方不确认怎么办?
这个问题几乎不可能靠沟通技巧解决,它通常是因为没有约定响应时限和升级路径。我的建议是提前在上游约定:验收请求发出后几个工作日内未响应即自动升级给决策人。这样催办变成一个系统动作,而不是执行人的人情压力。另外,把验收请求做成有明确格式的短消息,比在群里发一句"请确认"的响应率高得多。
4. 关闭会议有必要开吗?
大多数情况下没有必要。关闭沟通可以通过一条结构化消息完成,包含验收结论、遗留问题和归档位置。需要开会的情况主要有三类:任务涉及多个部门的后续排期变更、关闭意味着对外承诺兑现、存在条件性通过需要当场明确条件。其余情况开会往往是浪费所有人的时间。
5. 文档应该归档到哪里?
归档位置的原则是"团队可见、可检索、不依赖个人"。最低要求是放在团队共享空间而非个人目录,并有清晰的命名规则。命名规则建议包含任务名称、日期、版本号三个要素。如果任务涉及多个部门的后续引用,最好在关闭通知中直接给出链接,而不是让人自己去翻。
6. 任务取消或暂停怎么处理?
取消和暂停都属于特殊关闭,同样需要记录原因、影响面和后续条件。取消要写清是因为需求消失、优先级变化还是资源不足;暂停要写清重启的触发条件是什么。这两类记录的价值在半年后会体现得非常明显,因为那时候已经没人记得当时的判断依据了。
7. 关闭后发现问题谁负责?
分两种情况。如果问题属于原任务的验收范围且验收有疏漏,责任在验收人,任务应回滚到进行中并重新走关闭流程。如果问题属于交付后新出现的需求或环境变化,则新建修复任务,并在新任务中关联原任务作为来源。无论哪种情况,都不应该悄悄新建一个任务把原任务留在"已关闭"状态。
8. 如何避免"假关闭"?
三个动作可以显著降低假关闭比例:把关闭权限收归验收人、把归档和权限交接设为硬门槛、定期抽查已关闭任务的交付物链接有效性和归档完整性。第三点尤其重要,因为假关闭只有在被抽查时才会暴露,而抽查本身就是一种约束。
9. 没有项目管理工具能做吗?
可以。关闭流程的核心是标准、角色和门槛,工具只是承载方式。用共享表格同样可以跑通:增加验收人、验收结论、关闭原因、归档链接、遗留问题编号这几列,再用状态字段区分进行中、待验收和已关闭即可。代价是权限控制弱、操作日志缺失,任务量大之后维护成本会快速上升。经验上,跨部门任务持续超过每周二十条时,表格的维护成本会超过工具的使用成本。
10. 如何衡量跨部门任务执行效果?
我建议关注四个指标:交付到关闭的平均周期、待验收任务的积压量、遗留问题登记率、复盘覆盖率。第一个衡量效率,第二个衡量流程健康度,第三个衡量债务显性化程度,第四个衡量组织学习能力。四个指标一起看,比单看任何一个都更接近真实情况。

九、不同情况下的行动建议
前面讲的是通用方法,但落地时必须考虑团队实际情况。下面按四种常见情况给出建议,你可以直接对号入座。
1. 情况一:二十人以下团队,没有工具,靠群和表格推进
这个阶段不要把流程做重。建议只做三件事:任务创建时写明验收人;交付后先置为待验收而不是已完成;关闭时补一句归档位置和遗留问题。三件事用共享表格就能完成,不需要引入任何系统。
重点在于养成"交付不等于结束"的意识。这个意识在这个阶段建立,成本最低。
2. 情况二:五十到两百人团队,已有工具但关闭流程混乱
这个阶段最关键的动作是拆分状态。把"已完成"拆成"待验收"和"已关闭",把关闭权限收归验收人,把关闭原因设为必填。这三件事的改造量通常不超过两周,但对关闭质量的影响最大。
同时建议做一次历史任务抽查,抽样核对已关闭任务的交付物链接是否有效、归档是否完整。这次抽查的结果通常会让管理层重新认识当前的真实状态。
3. 情况三:两百人以上组织,跨部门任务多且涉及合规要求
这个阶段需要一个能承载统一状态机、必填字段、角色权限和操作日志的平台。如果组织有数据不出内网的要求,或者任务涉及结算、客户、合同等敏感信息,建议优先考虑支持私有化部署的方案,例如 PingCode 这类面向中大型企业、支持私有化部署并支持从 Jira 平滑迁移的国产项目管理平台。
选择时重点看四件事:状态机能否自定义、字段能否按任务类型设置必填、关闭权限能否按角色细分、操作日志能否被完整导出用于审计。这四点比界面和报表更影响关闭流程能不能落地。
4. 情况四:正在从其他平台迁移,历史数据量大
迁移是重建关闭标准的最好时机,因为所有人对新系统都没有旧习惯的包袱。建议在迁移时同步完成三件事:把历史任务的模糊终态按规则映射到新的待验收和已关闭;为历史任务补录验收人字段,补齐不了的标记为待确认;建立一份遗留问题清单,把历史交付物中已知的问题显性化。
迁移的痛苦通常集中在前三个月,但如果不借这次机会把关闭标准建起来,迁移之后你还是会回到原来的问题里。
十、不同情况下的取舍
任何流程设计都是取舍。这一节我把几个最常见的取舍摊开讲,你可以根据自己的情况选边。
| 取舍维度 | 选择 A | 选择 B | 我的判断依据 |
|---|---|---|---|
| 流程严格度 | 统一严格:所有任务走同一套关闭门槛 | 分级管理:按任务风险等级设定不同门槛 | 任务类型差异大时选 B;跨部门任务为主且合规要求高时选 A,分级容易变成人人都往低档靠 |
| 字段数量 | 多字段:确保信息完整可追溯 | 少字段:降低填写负担 | 关闭环节的字段建议保留验收结论、关闭原因、归档位置三项,其余可延后补;字段越多,填写质量越低 |
| 确认方式 | 同步关闭会:当场确认,效率高 | 异步书面确认:可追溯,不占时间 | 默认异步,仅在涉及后续排期调整或对外承诺时开会;把开会当默认选项会迅速消耗执行者耐心 |
| 载体选择 | 通用表格:灵活、零成本 | 专业平台:权限清晰、日志完整 | 跨部门任务每周超过二十条、或存在合规审计要求时,平台的综合成本更低 |
| 遗留问题处理 | 全部登记为独立待办 | 只登记影响交付目标的问题 | 我倾向全部登记但分级,登记成本很低,遗忘成本很高;分级可以避免待办列表失控 |
| 验收人设置 | 单一验收人 | 多方会签 | 原则上单一验收人;确需多方确认时,指定一个主验收人负责汇总,其余作为知会,避免会签僵局 |
1. 关于"流程严格度"的进一步判断
分级管理听起来很美,但在实践中经常失效,因为分级标准本身会成为争议点。一个任务到底是高风险还是低风险,执行人和验收人的判断往往不一致,而执行人有动力把它判成低风险。
我的建议是:如果组织还没有建立起基本的关闭纪律,先统一严格跑三到六个月,等纪律形成后再考虑分级。在纪律形成之前谈灵活性,本质上是在给逃避留后门。
2. 关于"确认方式"的进一步判断
异步书面确认的最大阻力来自"感觉太正式"。很多团队觉得同事之间发一条正式确认消息显得生分。但我要说,这种"生分"恰恰是跨部门协作需要的边界感。跨部门之间的善意不应该建立在模糊的口头承诺上,而应该建立在清晰的书面确认上。书面确认不是不信任,而是让双方都不用靠记忆和人情去承担风险。
3. 关于"载体选择"的进一步判断
很多团队换平台时关注的是功能列表和界面体验,但关闭流程真正依赖的是三样东西:状态流转的可控性、字段的强制约束、操作日志的可追溯性。前两样决定了流程能不能被执行,后一样决定了出问题时能不能查到原因。选型时如果只能问三个问题,我会问这三个。

十一、结语:把关闭当成一次小型交付来做
写到这里,我想回到开头那个挂了六周的任务。它最后是被"点名"解决的,但真正的问题从来不是没人管,而是没有人被告知"关闭是一件需要被认真做完的事"。
我在这篇文章里想传递的最核心的观点是:关闭不是一个收尾动作,而是一次小型交付,它有明确的交付物、明确的验收人和明确的质量标准。它的交付物是验收结论、归档资料、交接记录和遗留问题清单;它的验收人是任务发起方或决策人;它的质量标准是可追溯、可检索、可复用。
另一个我想强调的是,关闭质量的决定因素不在关闭环节,而在启动环节。验收标准写在启动时,关闭时就是确认;写在关闭时,关闭时就是谈判。这是我在多个项目里反复验证过的一条规律,也是很多团队花了很久才明白的事。
至于下一步怎么做,我建议不要一次改全部,只做这三件事,两周之内就能看到变化:
- 挑一个正在进行的跨部门任务,把验收人和完成标准补上。不用改流程,先在这一条任务上试。任务关闭时,你就能感受到书面确认和口头认可之间的差别。
- 在下一次任务关闭时,用第七节的检查清单走一遍。特别是遗留问题登记和归档位置这两项,它们最能暴露当前流程的缺口。
- 开一次三十分钟的复盘,只回答三个问题。哪做得好、哪做得差、下次改什么,第三个问题必须产出一条具体改动,落到字段、模板或流程上。
做完这三件事,你会拿到一份属于自己团队的真实数据:关闭周期是多少、遗留问题有多少、复盘有没有用。有了这份数据,再谈要不要上工具、要不要分级管理,判断依据会扎实得多。关闭这件事没有一步到位的方案,但有一个可以立刻开始的起点,就是下一个任务,别让它再挂在那里。
常见问题解答(FAQ)
1. 跨部门任务里,“完成”和“关闭”到底有什么区别?谁有权限拍板关闭?
我第一次负责跨部门项目时,看到任务卡片被点成完成就以为结束了,结果财务还在等验收单,法务还在等归档材料。后来发现大家口中的“完成”根本不是同一个状态,我想知道到底谁说了算、按什么条件才算关闭。
完成通常指执行人把交付物做完了;关闭指验收通过、遗留问题登记、责任交接、资料归档、状态终结。建议把关闭口径写进任务卡:必须同时满足验收人确认、关键交付物上传到唯一归档位置、未决事项有负责人和截止时间、关闭人记录关闭原因。关闭人一般不是执行人自签,而是任务发起人或被授权的验收负责人;
如果发起人经常不在,提前指定代理关闭人。小团队可以简化成三个字段:验收人、验收结论、关闭时间。
2. 对方部门一直不确认验收,任务卡在最后一步,我该怎么推进又不撕破脸?
我遇到过市场部等产品部确认文案,对方说“我再看一下”,一看就是两周,任务卡在99%。我不想天天催,又怕不催最后背锅,想知道有没有不撕破脸的推进办法。
先别把问题定义成“对方不配合”,把它变成“验收标准不清加升级机制缺失”。关闭前发一条结构化确认消息,写清交付物链接、验收标准、需要对方回复的三项内容、默认确认截止时间,例如“若周三18:00前无异议,视为验收通过,遗留问题另行登记”。
同时建立升级规则:超过约定时间24小时未回复,执行人升级到双方负责人;超过48小时,升级到项目发起人。判断依据不是对方口头说好,而是书面确认、会议纪要或提前达成共识的默认确认规则。注意默认确认要在启动会上就说好,不能关闭时才突然宣布。
3. 没有PMO、没有专业项目管理工具,跨部门任务的关闭流程怎么落地?
我们公司十几个人,跨部门任务全靠群聊和表格,老板又不想买新系统。我想知道是不是非得上一套项目管理平台才能做好关闭,还是可以用最小流程先跑起来。
不必先上系统,先用一个共享表格加固定字段就能跑通。最小字段包括:任务名称、发起部门、执行人、验收人、截止时间、依赖方、交付物链接、状态、关闭原因、关闭时间。流程上只抓三个动作:启动时填验收人,执行中每周更新一次状态,关闭时由验收人确认并写关闭原因。
工具选择原则是先统一字段和关闭标准,再考虑用某项目管理工具做自动提醒。没有工具时,群聊只用来通知,最终状态以表格为准,避免“群里说完成了但表里没关”的假关闭。试点选一个跨部门任务跑两周,看关闭时是否还需要群里反复追问;如果仍需追问,优先补验收人和截止时间,而不是急着换工具。
4. 任务关闭后发现问题或需求变更,责任怎么算?复盘怎么做才不流于形式?
我之前把一个活动任务关闭了,结果上线后数据不对,业务方回头找我说“这个还没完”。我也做过复盘会,大家只说“下次注意”,没有真正改变流程。我想知道关闭后出问题到底该不该重新打开任务,以及复盘怎样才有用。
关闭后发现问题,先判断性质:如果是原验收标准内的缺陷,重新打开原任务或建缺陷任务,由原验收人确认修复后再关闭;如果是新需求或范围外变更,不要塞回原任务,新建任务并重新走启动、验收、关闭流程。责任归属看流程记录,不看情绪:有书面验收标准且验收人已确认,执行方承担修复责任;
如果验收标准缺失,发起人和验收人共同承担补标准责任。复盘别开成批斗会,只回答三个问题:哪一步导致问题没有被提前发现、哪个字段或规则需要改、下一个同类任务由谁验证。复盘有效的判断口径是:两周内同类任务关闭时,是否少了一次群聊追问、是否多了一条提前登记的遗留问题、是否按新模板完成关闭。
没有这三个变化,复盘就只是聊天。
核心关键词
文章包含AI辅助创作:关闭最佳实践:跨部门团队任务执行入门指南,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/380775
读者评论
文章里'完成和关闭是两件事'这一条太有共鸣了。我们团队就经常有任务明明交付了,却因为没人敢签字确认验收,在系统里挂了一两个月,最后不了了之。问题不是执行慢,是验收标准一开始就没写清楚。
那个'验收人不知道自己被指派为验收人'的场景简直是真实写照。我们的任务列表里所有人都在'参与人'一栏,角色完全不区分,每次到验收环节就开始踢皮球。看来光有工具没用,角色字段得先定义好。
漏斗图的数据很扎心,一百个任务最终形成复盘记录的只有十九个。我们组织就是这样,项目做完就散了,经验全留在个人脑子里。下次做类似项目又从头踩坑。关闭流程里加一步强制复盘真的很有必要。
文章说工具能承载流程但不能替代标准,这点说得太对了。我们之前上了某项目管理平台,字段配了一堆,但因为没人定义'什么算验收通过',结果任务还是堵在待验收状态出不去。看来先想清楚标准再上工具才是正路。
