2023 年冬天,我帮一家做车联网的交付团队做流程复盘,翻出了一份让我印象很深的记录:一个跨部门联调任务,原定 12 月 8 日交付,实际 12 月 21 日才完成,中间没有任何一次正式的延期申请,也没有任何一个环节被标记为"风险"。业务方直到 12 月 7 日晚上才知道要推迟,而那时候他们已经把对外发布会的时间写进了客户合同。事后追责的时候,三个部门的负责人各有各的道理:研发说测试环境是运营给的、运营说需求是产品改的、产品说业务方自己确认过优先级。

谁都没撒谎,但整个链条上没有一个人有义务、也没有一个人有工具,把"做不完"这件事变成一条可流转、可审批、可留痕的记录。

这就是我写这篇文章的原因。市面上讲"如何避免项目延期"的内容已经足够多,但绝大多数停在态度层,提前沟通、责任到人、加强协同。真正稀缺的是把延期当成一次正式的变更管理动作:有定义、有分级、有申请单、有审批时限、有指标口径、有复盘归档。跨部门团队尤其如此,因为跨部门延期的矛盾从来不在单个部门的执行力,而在依赖链上的责任边界和信息落差。

下面这套东西不是理论推演,是我在过去几年里,从十几个跨部门交付团队的真实流程文档、Excel 台账、周会记录里反向拆出来的。我会告诉你哪些环节是必须有的,哪些是可以砍掉的,哪些指标看起来很美但会把团队带沟里。

一、先给结论:延期管理的四个判断

在展开细节之前,我先把最核心的判断摆出来。如果你只读这一节,也应该能对"该不该给团队做延期流程"这个问题有个答案。

1. 延期的本质是变更,不是失败

几乎所有跨部门任务都会延期,这是由依赖链的长度决定的,不是由团队素质决定的。一条涉及三个以上部门的交付链,任何一个环节的输入延迟、资源冲突、验收标准变更,都会向下传递。

管理目标不应该定为"消灭延期",而应该定为"让延期可见、可评估、可追溯"。把零延期当 KPI 的团队,最后得到的不是零延期,而是延期被隐藏、被拆成更小的时间片、被包装成"提前完成 80%"。我见过一个团队把任务拆成 12 个子任务来稀释单次延期幅度,结果延期率数字非常漂亮,交付周期却比上个季度长了 40%。

2. 最小可用闭环 = 定义 + 分级 + 一张申请单 + 四个指标

很多团队一上来就想做全套:延期分级、审批矩阵、SLA、看板、月度复盘、季度考核。结果是三个月后流程躺在文档库里没人用。

真正能活下来的最小版本只有四样东西:一套统一的延期定义、一份三级分级标准、一张必填字段不超过 8 个的申请单、四个能被自动取数的指标。先把这四样跑满一个季度,再考虑加东西。我带的团队第一次上线这套流程,延期申请单只保留了"原因分类、影响范围、原定时间、新时间、补救措施"五个字段,填写耗时控制在 90 秒以内,这是流程能活下来的关键阈值。

3. 跨部门延期失控的根因在依赖链,不在责任心

单部门内部延期好管,因为责任边界清晰、信息在同一张桌子上。跨部门延期卡住的典型位置是三个:等待对方回复、资源被更高优先级的项目占用、验收标准双方理解不一致。

这三个问题都不是靠"加强沟通意识"能解决的。等待回复需要明确的响应时限约定,资源冲突需要升级到有资源调配权的人,验收标准不一致需要在任务开始前就固化交付物清单。流程规范的作用,是把这些原本靠人情推动的动作,变成有默认规则的系统动作。

4. 指标的目的是暴露风险,不是考核个人

这句话我在内部讲过很多遍。一旦延期指标挂钩个人绩效,第一个月数据会变好,第三个月数据会失真,第六个月流程会彻底失效,因为团队学会了在系统外解决问题。

正确的用法是:指标用来回答"我们的评估质量在变好还是变差""哪个环节是系统性瓶颈""哪类原因重复出现"。指标对流程负责,流程对人负责,而不是反过来。

延期流程与规范:跨部门团队任务执行入门指南关键指标

二、真实场景还原:一次上线前 48 小时的延期事故

把抽象问题具体化,我完整还原一次我亲历的事故。这是我在做流程诊断时最常用的一份样本,因为它把跨部门延期的所有典型断点都踩了一遍。

1. 事件时间线

任务背景是某业务系统的一次版本上线,涉及产品、研发、测试、运营、业务方五个角色。里程碑原定 12 月 8 日。

时间 事件 当时的可见性
11 月 28 日 测试同学发现自动化用例覆盖率不足,预计回归时间超出排期 3 天 仅在测试小组内部群里提过一句
12 月 1 日 研发被告知需要配合修复一批历史缺陷,占用 2 人天 研发负责人口头答应,未进入任务系统
12 月 4 日 运营提出埋点方案需要调整,产品确认后追加 1 个需求点 需求变更走的是聊天记录,无变更单
12 月 6 日 17:30 测试负责人向项目经理口头反馈"可能赶不上" 项目经理以为只是风险提示
12 月 7 日 20:00 正式确认无法按期,通知业务方 业务方已对外承诺上线时间

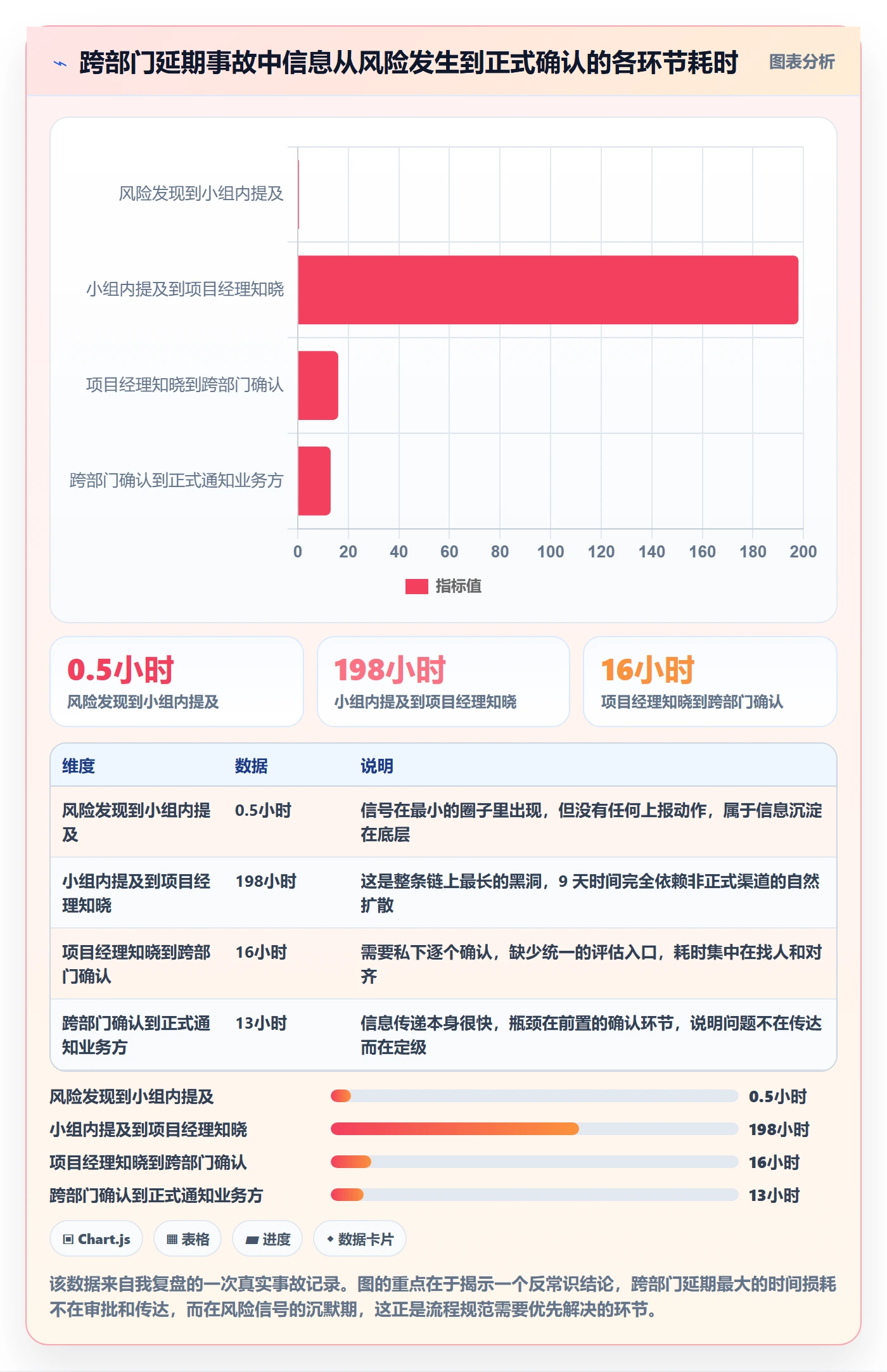

这份时间线里最值得注意的不是"延期了 13 天",而是从第一次出现风险信号(11 月 28 日)到正式确认延期(12 月 7 日),中间隔了 9 天,而这 9 天里所有信息都在非正式渠道流动。

2. 四个断点

断点一:没有风险上报的触发条件。测试同学发现覆盖率不足时,不知道这种程度的问题算不算"需要上报",于是选择了最安全的方式,在小群里说一句。团队没有任何一份文档告诉他:预计超出排期 2 个工作日以上,即触发延期预警。

断点二:口头承诺不入系统。研发答应配合修复缺陷,这句话没有变成任务、没有估算工时、没有排进迭代。两周后所有人都不记得这件事发生过,只有工期实实在在被吃掉了 2 人天。

断点三:需求变更和延期没有打通。12 月 4 日追加的埋点需求,本质上是一次范围变更,理应对应一次工期重估或者一次正式的延期申请。但因为变更走的是聊天记录,没有触发任何下游动作。

断点四:口头反馈被当成风险提示,不是申请。12 月 6 日测试负责人说"可能赶不上",这句话在项目经理的理解里是"我知道了,盯着点",在测试负责人的理解里是"我已经上报了,责任转移了"。没有书面载体,双方对同一句话的理解可以完全相反。

延期流程与规范:跨部门团队任务执行入门指南关键指标

3. 为什么"提前沟通"救不了

事故复盘会上,最常见的结论是"以后要提前沟通"。这句话没有任何问题,也没有任何用。因为"提前"没有定义,"沟通"没有载体,"提前沟通"之后对方要做什么也没有约定。

真正可执行的做法是把这句话拆成三个可验证的问句:提前几天算提前?用什么形式提交?提交后谁在多长时间内必须给出结论?这三个问题答不上来,流程就还是一句口号。

三、拆解五个常见误区

这一节我列的都是我在真实团队里见过、并且造成过实际损失的误区。每一条我都会说明它为什么看起来合理、以及它最终导致了什么。

1. 误区一:把延期当态度问题

这是最普遍也最危险的一条。管理者默认延期是因为"不够重视""执行力不够",于是解决方案是开会强调、加日报、盯进度。

短期的确有效,因为高压会让人把真实风险藏得更深。三个月后你会发现,延期率下降了,但交付周期变长了,因为所有任务都开始按最保守的估算报工期。延期管理的第一原则是:先假设延期是系统性的,再去找证据证明它是态度性的。顺序反了,流程就建不起来。

2. 误区二:只统计延期率

延期率 = 延期任务数 ÷ 总任务数。这个指标单独使用几乎必然失真,原因有三个。

第一,它无法区分延期 1 天和延期 30 天。第二,它鼓励任务拆分,把一个延期任务拆成五个,延期率立刻好看。第三,它不反映延期的可预测性,一个总是提前两天提出申请、影响可控的团队,和一个永远在截止日当天才说做不完的团队,延期率可能完全一样。

延期率必须和延期幅度、提前申请率、二次延期率组合使用,才能构成有效的判断依据。我在下面第七节会给出完整的八指标口径。

延期流程与规范:跨部门团队任务执行入门指南关键指标

3. 误区三:审批链越长越安全

我见过一个团队的重大延期审批链是:任务负责人 → 部门主管 → 项目经理 → PMO → 分管副总。五级审批,平均耗时 4.5 天。

结果是什么?团队成员学会了在提交申请前先私下把五个人都沟通一遍,确保提交后不会被卡。审批变成了形式确认,真正的决策发生在系统外。审批链的设计原则不是覆盖所有层级,而是让每一级都承担一个不可替代的决策:谁判断影响范围、谁有权调资源、谁对对外承诺负责。超过三级,就应该考虑把某一级的职责合并。

4. 误区四:指标可以考核到人

把"提前申请率""复盘闭环率"挂到个人绩效上,是流程速死的经典配方。

提前申请率一旦考核,团队会在任务开始时就提一堆低质量预警来保底。复盘闭环率一旦考核,复盘文档会变成模板复读。指标的有效性建立在数据真实的前提下,而一旦指标与个人利益直接挂钩,数据就不再真实,指标同时失去管理和考核两种功能。

正确的做法是:指标考核流程(流程是否被执行),流程约束行为(行为是否产生价值),行为结果反哺指标基线。

5. 误区五:用工具替代流程

这是我在做工具选型咨询时最常遇到的情况。团队买了一个协同平台,建了看板,配了自动化提醒,然后就认为延期管理已经实现了。

工具能解决的是"流程跑起来之后的效率问题",解决不了"流程本身不存在"的问题。如果团队没有定义什么叫延期、没有分级标准、没有申请单字段,那么工具里配的再多的提醒,都只是在提醒一件没人知道该怎么做的事。正确的顺序是先有纸面流程,跑一两个月,找到真正的瓶颈,再决定哪些环节值得工具化。

四、定义先行:什么才算一次延期

这一节是整套流程的地基。定义不统一,后面所有的分级、审批、指标都无从谈起,因为每个人心里的"延期"指的不是同一件事。

1. 三类延期口径

我建议把延期明确拆成三类,分别定义、分别统计,不要混在一起。

延期类型 定义 判定依据 典型场景
交付物延期 单个可交付物未在承诺时间点完成并达到约定完成标准 任务系统中该任务的完成时间晚于承诺时间 接口开发完成、测试报告出具、物料到位
里程碑延期 里程碑下任一关键交付物延期,或里程碑验收未在计划日完成 里程碑状态变更记录 联调完成、版本封版、上线发布
验收延期 交付物已产出,但下游方在约定验收周期内未完成验收或提出新的验收要求 验收单状态与验收周期记录 业务方验收、安全合规评审

为什么要分开?因为三者的责任主体和干预手段完全不同。交付物延期通常是执行问题,里程碑延期通常是协调问题,验收延期则往往是标准问题。把它们混在一个"延期率"里统计,等于把三种病用一种药治。

2. 不算延期的四种情况

同样重要的是界定哪些情况不计入延期。我建议至少明确四种。

  • 经正式批准的范围变更:需求通过变更流程调整,工期同步重估并获批的,属于计划调整,不是延期。
  • 上游输入延迟导致的顺延:本任务的启动时间被上游阻塞,且阻塞时间已按规定记录并确认的,延期责任归上游任务。
  • 验收标准在中期被修改:下游在交付过程中调整了验收口径,导致的返工时间不计入本任务延期,计入标准变更记录。
  • 不可抗力与外部依赖:第三方接口、政策审批、外部供应商等非团队可控因素导致的延迟,单独归类统计。

这四条例外的意义在于保护团队。没有例外条款的延期制度,会把所有系统性风险都记在执行者头上,结果是下一次没人愿意上报。

3. 延期定义模板

下面这份是我实际用过的定义模板,可以直接改成你们团队的版本。关键在于把"什么算""什么不算""谁来判定"三件事写清楚。

【延期定义模板 v1.0】

延期成立条件(须同时满足)

存在明确的承诺时间(任务系统字段或书面确认)
实际完成时间晚于承诺时间
迟到原因不属于第四条的例外情形
延期计时口径

起算点:承诺完成日的次日 00:00

截止点:实际完成并通过验收的时间

计量单位:工作日(跨周末按自然日顺延)

判定责任人

交付物延期:由该任务的直接负责人发起,项目经理确认

里程碑延期:由项目经理判定,跨部门负责人会签

验收延期:由交付方发起,验收方在 2 个工作日内确认

不计入延期的例外情形

已批准的范围变更
上游阻塞且已登记
验收标准中期变更
不可抗力与外部依赖
口径变更规则
本模板任何修改须经项目经理与两个以上部门负责人确认后生效,

修改生效时间不得早于确认时间,历史数据不做追溯调整。

最后一条经常被忽略,但极其关键。口径可以改,但改了之后不能回头改历史数据。一旦允许追溯调整,所有指标的可信度都会崩塌,因为每个人都会倾向于把不利数据"重新解释"掉。

四、定义先行:什么才算一次延期

五、延期分级与审批规范

定义清楚之后,接下来的问题是:所有延期都要走同样重的流程吗?显然不是。一家公司如果连延期 1 天都要副总签字,流程第二天就会名存实亡。

1. 三级分类标准

我建议用三级,不用五级。三级已经能覆盖 95% 的判断场景,五级只会增加讨论成本。

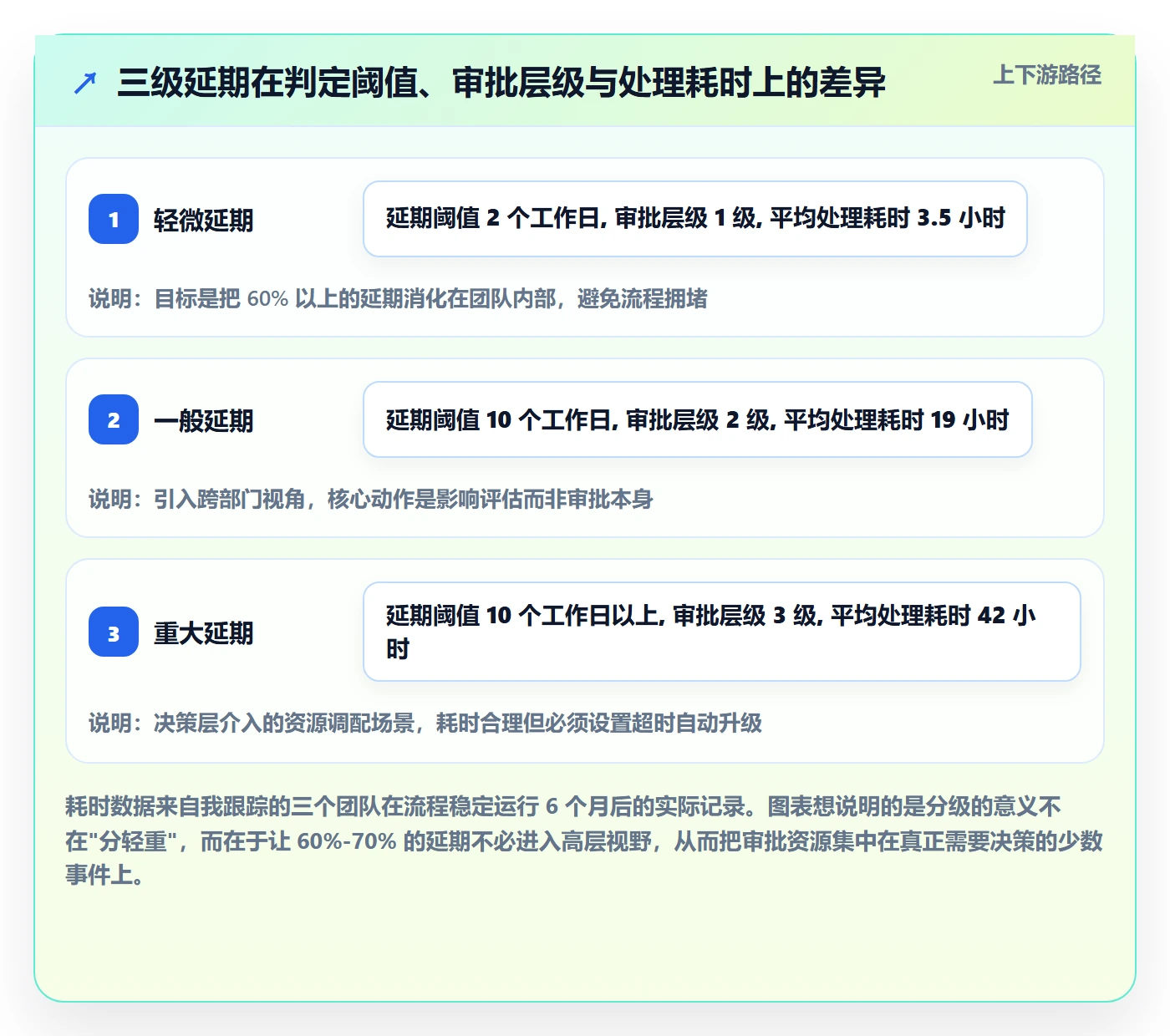

级别 判定条件(满足任一) 审批人 审批时限 记录方式
轻微延期 延期 ≤ 2 个工作日;不影响下游任务启动;不影响里程碑 任务负责人 + 部门内确认 1 个工作日内 任务系统备注
一般延期 延期 3,10 个工作日;影响里程碑但不影响对外承诺;需下游调整排期 项目经理 + 相关跨部门负责人 2 个工作日内 正式延期申请单
重大延期 延期 > 10 个工作日;影响对外承诺、合同条款、关键路径;或 30 天内二次延期 项目决策层 + 业务方代表 3 个工作日内,超时自动升级 延期申请单 + 影响评估报告

这里有三个设计细节值得说明。第一,判定条件用"满足任一"而不是"同时满足",因为现实中一个延期 1 天但影响对外承诺的任务,比延期 8 天但内部消化的任务更需要升级。第二,审批时限必须写死,否则审批就会成为新的瓶颈。第三,重大延期里我加了一条"30 天内二次延期",因为二次延期往往意味着第一次的评估是失败的,值得更高层关注。

延期流程与规范:跨部门团队任务执行入门指南关键指标

2. 跨部门场景的三条特殊规则

分级标准是通用的,但跨部门场景需要额外加三条规则,这是我踩过坑之后补上的。

(1)涉及对外承诺的必须升级。只要延期会影响客户合同、对外发布会、监管报备时间,无论延迟几天,一律按重大延期处理。这条规则看起来严格,但它避免的正是我开头讲的那次事故,内部消化了 9 天,业务方最后一个知道。

(2)责任方不在本部门的,必须由本部门发起、对方部门确认。跨部门延期不能单方面认定。发起方提交申请,责任方部门必须在 1 个工作日内确认或提出异议,逾期未响应视为默认确认。这条规则解决的是"等对方回复"这个最常见的卡点。

(3)依赖链上超过两级的下游,必须同步通知。如果你的延期会影响到下游的下游,通知范围必须覆盖到第二级。很多事故的根源不是直接下游没收到通知,而是下游的下游在最后一刻才知道。

3. 审批超时的默认规则

这一点很少有人写进规范,但它在实际运行中极其重要。审批超时不应该意味着"继续等",而应该有明确的默认动作。

  • 轻微延期审批超时:视为默认同意,直接记录并继续执行。
  • 一般延期审批超时:视为默认同意,但自动抄送上一级负责人。
  • 重大延期审批超时:自动升级至上一级决策人,同时冻结对外承诺的变更。

这套默认规则的作用是把"等待"从被动状态变成主动状态。审批人知道不批也会有结果,提交人知道等待有上限,双方的预期就对齐了。

六、延期申请六步流程

分级标准解决"批不批",流程解决"怎么走"。我把整个延期动作拆成六步,这是一个可以完整闭环的最小流程。

1. 第一步:识别风险信号

流程的起点不是"已经延期",而是"可能延期"。触发风险识别需要明确的信号条件,否则全靠个人判断,一定会有漏报和过报。我建议把下面这几条写成团队共识。

  • 剩余工作量按当前速度推算,预计超出承诺时间 2 个工作日以上;
  • 关键依赖方超过约定响应时限未回复,且该依赖在关键路径上;
  • 临时插入高优先级任务,占用本任务资源超过 20%;
  • 验收口径或需求范围发生实质变更;
  • 关键成员请假、离职或长期不可用。

这一条最重要的设计是把"预计超出 2 个工作日"作为阈值。低于这个量级的问题通常在团队内部就能消化,不需要惊动流程;高于这个量级的问题如果不上报,就会变成事故。我在两个团队里试过 3 个工作日和 1 个工作日的阈值,前者的漏报率偏高,后者的噪音太多,2 个工作日是相对均衡的位置。

2. 第二步:提交延期申请

申请单的字段设计直接决定了这个流程能不能活下来。字段太多,填写成本高,团队会绕过;字段太少,信息不足,审批无法决策。

【延期申请单 · 必填字段】

  1. 任务名称与任务编号 (自动带出,不可手填)
  2. 当前承诺完成时间 (自动带出)
  3. 预计新的完成时间 (手填,必填)
  4. 延期原因分类 (单选:需求变更 / 资源冲突 / 技术风险 /
    依赖阻塞 / 估算偏差 / 外部因素)
  5. 影响范围 (多选:下游任务 / 里程碑 / 对外承诺 / 无)
  6. 补救措施 (手填,至少一条,需含责任人与时间点)
  7. 申请人 (自动带出)
  8. 申请时间 (自动带出)
    【选填字段】
  9. 相关证据链接 (如缺陷单、变更单、会议记录)
  10. 已采取的缓解动作

八个必填字段,其中三个自动带出,实际人工填写只有五个。我的经验是把填写时间压到 90 秒以内,是流程能否被持续使用的分水岭。超过 3 分钟的表单,第三周就会开始出现"我口头说一声就行的"回流。

原因分类那一项特别值得注意。它是唯一一个能让后续复盘产生价值的字段。如果原因分类不能用,那么 6 个月后你依然无法回答"我们的延期主要来自哪类问题"这个问题。我建议一开始就固定选项,不允许自由填写,用两三个月之后再根据实际分布调整选项。

3. 第三步:影响评估

影响评估是整条流程里最容易被省略、也最不能省略的一步。没有评估的延期申请,本质上只是通知;有评估的延期申请,才是决策输入。

评估要回答四个问题:

  1. 对下游任务的影响:有多少个下游任务需要改期,改期后是否会产生新的冲突。
  2. 对关键路径的影响:这次延期是否落在关键路径上,如果是,整体交付时间顺延多少。
  3. 对对外承诺的影响:是否触及合同、客户、监管、发布节奏。
  4. 对资源的影响:延期后是否会造成资源空转,或者与其他项目产生新的资源争抢。

影响评估的责任人应该是项目经理或指定的跨部门协调人,不是申请人。申请人天然倾向于低估影响,因为申请延期本身对他是负面的。让一个中立角色来做评估,能显著降低"小病大报"和"大病小报"两种偏差。

4. 第四步:审批与升级

审批环节按前面的分级标准执行。这里补充三个执行层面的细节。

(1)审批意见必须是三选一,不能只有同意和驳回。我建议的选项是"同意延期""同意延期但调整补救措施""驳回并维持原计划"。第二个选项在实际中非常有用,因为很多延期申请的补救措施确实不够,但延期本身是合理的。

(2)驳回必须给出替代方案。单纯驳回等于把问题退回给执行者,这只会让下次没人申请。驳回方要说明:削减哪部分范围、增加哪些资源、或者接受什么质量降级。

(3)升级路径要事先约定。一般延期如果两级审批意见不一致,升级到项目决策层;重大延期如果涉及对外承诺变更,业务方代表必须参与。升级不是失败,是流程的正常分支。

延期流程与规范:跨部门团队任务执行入门指南关键指标

5. 第五步:同步与记录

审批通过之后,有三件事必须在同一时间完成,缺一件流程就会失效。

  • 系统更新:任务系统中的承诺时间同步修改,里程碑状态同步更新。这是整个流程里最关键的一次数据写入,它决定了延期率指标能不能自动取数。
  • 干系人通知:按影响范围通知到下游、下游的下游、业务方。通知内容必须包含新的时间点和补救措施,不能只写"已延期"。
  • 归档:延期申请单归档到统一位置,与任务编号关联,作为后续复盘和指标统计的数据源。

这三件事加起来不到 30 分钟,但它们是"流程发生过的唯一证据"。没有系统更新,延期在数据上不存在;没有干系人通知,延期在协作上没发生;没有归档,延期在复盘上不可追溯。

6. 第六步:复盘

复盘不建议逐单做,那样成本太高且容易流于形式。我建议按月做一次批量复盘,重点不是讨论单个案例,而是看分布。

复盘要产出的东西有三样:原因分类的月度分布、重复出现的前三类原因、以及针对这三类原因的具体改进项。改进项必须带责任人和完成时间,下个月复盘时先检查上月改进项的完成情况。

如果某个原因连续三个月排进前三,说明它不是偶发问题,而是系统性问题,需要升级到流程或资源配置层面解决。这才是延期复盘真正的价值所在,它不是追究过去,而是把重复出现的延期成本降下来。

七、八个关键指标与口径

指标这一节我会写得比较细,因为大多数团队的延期看板做不出来,问题都出在口径不清。下面八个指标,前四个是必选,后四个是成熟后逐步加入。

1. 时效类指标(指标 1,2)

(1)延期发生率

定义:统计周期内发生延期的任务数 ÷ 同期应完成任务总数。取数来源是任务系统的承诺时间与实际完成时间字段,统计周期建议按自然月。建议基线:先跑一个月历史数据,取中位数作为基线,不要一开始就设定"不超过 10%"这种拍脑袋目标。

(2)延期幅度(平均值 + P90)

定义:延期任务的实际延期工作日数。平均值反映整体水平,P90 反映长尾风险。取数来源同上。这两个数必须一起看:如果平均值稳定但 P90 在上升,说明整体可控但个别任务在失控,这是需要重点干预的信号。我自己团队的观察是,P90 通常是平均值的 2.5 到 4 倍,如果你的比值超过 5,说明存在明显的长尾问题。

延期流程与规范:跨部门团队任务执行入门指南关键指标

2. 质量类指标(指标 3,4)

(3)提前申请率

定义:在承诺截止日前 N 个工作日提交延期申请的任务数 ÷ 延期任务总数。N 建议取 2。取数来源是申请单的提交时间与承诺时间。这个指标直接反映团队的预测能力和上报意愿,我把它看作整个指标体系里最有诊断价值的一个。

(4)二次延期率

定义:已经延期一次的任务中,在延期后的新承诺时间再次延期的比例。取数来源是同一任务的延期申请记录数。这个指标反映的是第一次影响评估的质量。二次延期率高,通常不是执行问题,而是第一次评估时对剩余工作量的判断过于乐观。

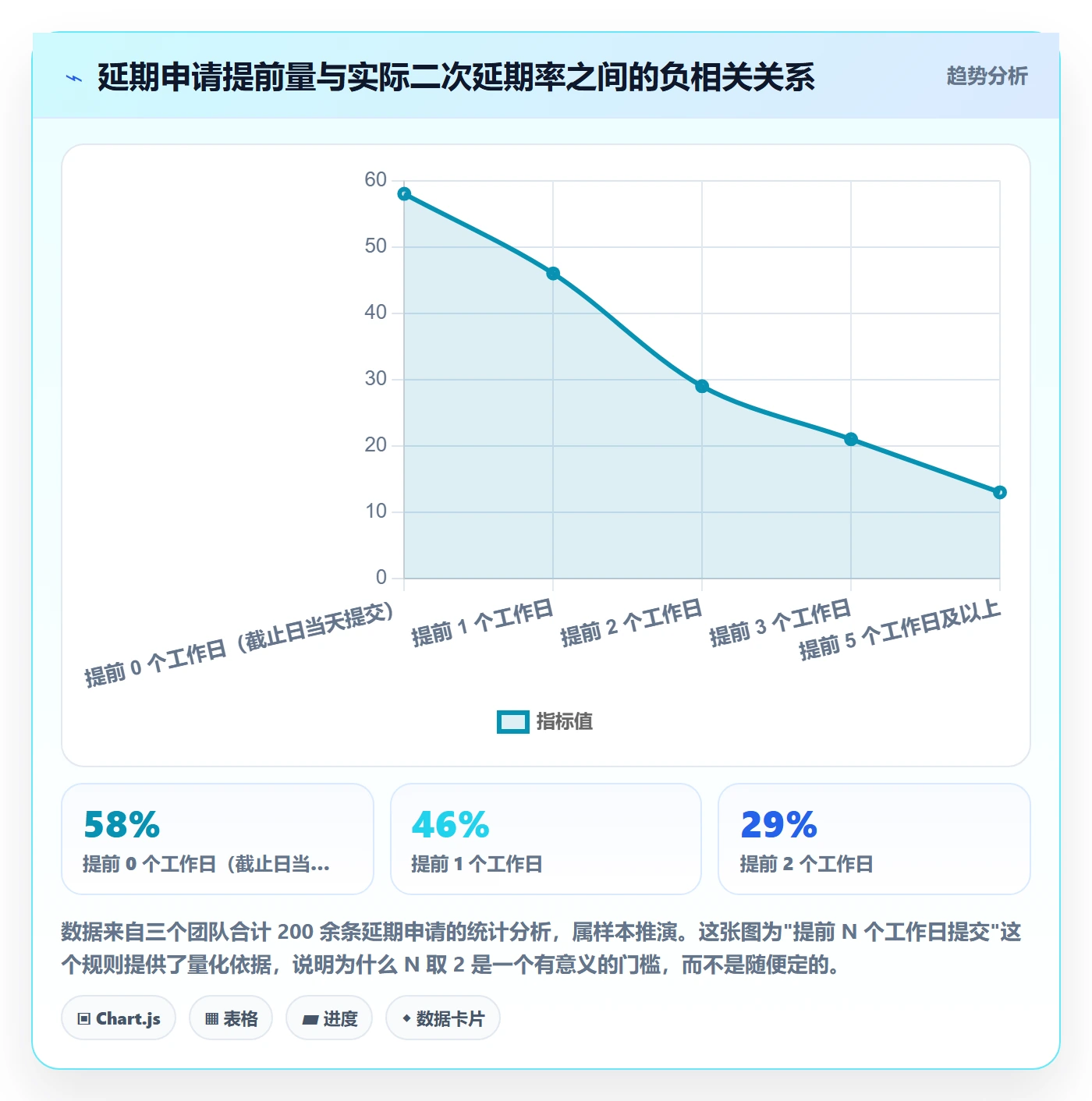

我在实际数据里观察到的一个规律是:提前申请率与二次延期率存在明显的负相关。提前 2 天以上提交的申请,二次延期率大约在 14%,22%;截止日当天才提交的申请,二次延期率会跳到 50% 以上。原因很直白,越晚提交,说明团队对剩余工作量的判断越接近"赌一把",而不是基于实际进度推算。

延期流程与规范:跨部门团队任务执行入门指南关键指标

3. 协作类指标(指标 5,6)

(5)跨部门依赖响应时长

定义:从依赖方向被依赖方发起请求,到收到首次实质性回复的平均时长。取数来源是任务系统的接单时间与首次评论时间。这个指标专门用来定位协作链上的卡点部门。它不是用来考核谁的,而是用来发现"哪个环节的响应机制需要重新约定"。

(6)影响外溢率

定义:因本任务延期直接导致下游任务延期的数量 ÷ 延期任务总数。取数来源是延期申请单的影响范围字段与实际下游延期记录的关联。这个指标反映延期的传染性,数值高说明任务拆解和依赖管理有系统性问题,而不是单个任务的执行问题。

4. 治理类指标(指标 7,8)

(7)审批平均时长

定义:从延期申请提交到审批结论产出的平均时长,按分级分别统计。取数来源是申请单的提交时间与审批时间。建议基线:轻微延期 ≤ 1 个工作日,一般延期 ≤ 2 个工作日,重大延期 ≤ 3 个工作日。

(8)复盘闭环率

定义:统计周期内完成原因归类并产出改进项、且改进项在约定期限内完成的延期事件比例。取数来源是复盘记录与改进项跟踪表。这个指标最容易被做成形式主义,判断它是否有效的标准很简单:上月改进项完成率低于 60%,说明复盘在走过场。

指标 定义要点 取数来源 统计周期 基线怎么定
延期发生率 延期任务数 ÷ 应完成任务总数 任务系统时间字段 自然月 跑 1 个月历史数据取中位数
延期幅度(均值/P90) 实际延期工作日数 任务系统时间字段 自然月 P90 与均值比控制在 3 倍以内
提前申请率 提前 N 天提交的延期数 ÷ 延期总数 申请单提交时间 自然月 首季度目标 55%,成熟期 75%
二次延期率 延期后再次延期的任务比例 同一任务申请记录数 自然月 先从当前水平下降 10 个百分点
跨部门依赖响应时长 发起请求到首次实质回复 接单时间与首次评论 自然月 按部门分别统计,先看分布
影响外溢率 导致下游延期的任务占比 影响范围字段关联 季度 无统一基线,看趋势变化
审批平均时长 提交到结论产出 申请单审批时间 自然月 按分级设上限,不设下限
复盘闭环率 完成归类且改进项落地的比例 复盘记录与改进项表 季度 低于 60% 视为复盘无效

最后强调一次:不要给这八个指标设"行业基准值"。不同行业、不同交付模式、不同团队规模的延期分布差异极大,任何引用自网络的百分比在没有样本量和口径说明的情况下都不应该写进制度。可行路径只有一个,先用一个月跑出自己团队的基线,然后在此基础上设改进目标。

八、工具承载:流程稳定后再谈选型

前面七节都是纸面流程。纸面流程跑两三个月之后,你大概率会遇到三个效率问题:延期申请单散落在各处无法自动统计、分级审批依赖人工催办、影响评估需要手动查下游依赖关系。

这三个问题才是工具真正能解决的。我的建议是先用最小成本的手工方式跑通流程,等某个环节每个月消耗超过 8 人工时,再考虑工具化那个环节。

1. 工具需要承载的四件事

在选型时,我通常按下面四条来判断一个平台是否适合承载延期流程。

  • 字段可配置:能否自定义延期申请单的字段和必填规则,而不是只能用固定的几个状态。
  • 依赖关系可视化:任务之间能否建立阻塞关系,延期时能否自动列出受影响的下游任务,这直接决定了影响评估的效率。
  • 流程与时限规则可配置:能否设定分级审批路径,以及审批超时的自动升级动作。
  • 指标可自动取数:延期发生率、提前申请率这类指标能否通过筛选器或仪表盘自动生成,而不是靠人导出 Excel 手工统计。

中大型企业还有一个额外的判断维度:部署方式和数据边界。尤其是涉及多部门协作数据、对外承诺信息、合同相关信息的团队,往往对数据留存位置有明确要求。

2. 以一个实际平台为例

我在做流程落地咨询时接触过不少协同平台。以 PingCode 为例说明这类平台在延期流程落地中的典型用法:它主要服务中大型企业及 100 人以上组织,在需求、任务、缺陷、测试之间可以建立关联关系,延期申请可以作为一类独立工作项配置字段与审批流。

对于有国产化替代需求的团队,PingCode 支持私有化部署,数据可以留在企业自己的环境里;同时支持从 Jira 平滑迁移,历史任务的关联关系和状态映射可以保留下来,这一点在实际迁移中很关键,因为如果历史任务的依赖关系和完成时间丢失,你的延期指标基线就要从零重建。

需要说明的是,工具解决的是承载问题,不是设计问题。我在一个团队见过他们把延期申请单配置了 23 个字段,结果填写率不到 30%。同样的流程,调整到 8 个字段之后,填写率回到了 85% 以上。字段数量是流程可执行性的第一决定因素,比任何功能都重要。

延期流程与规范:跨部门团队任务执行入门指南关键指标

3. 不要过早工具化

这一条我单独拿出来讲,因为它是很多团队走弯路的地方。

流程还没跑通就上工具,结果是把一个没人执行的流程搬到系统里,变成一个没人点的按钮。更糟的是,团队会把流程失败归因于工具不好用,然后换工具、再失败,循环两三次之后,任何流程建设提案都会被否决。

我的建议是:手工跑满两个月,确认延期申请率能稳定在 50% 以上,再考虑工具化。这个门槛说明流程本身是被接受的,工具化只是效率优化。

九、不同团队规模的行动建议

同一套流程规范,在 30 人团队和 300 人组织里的落地方式完全不同。下面按三种典型情况给出建议。

1. 30,80 人团队:只做两件事

这个规模下,跨部门协作往往还是靠人肉协调,组织复杂度不高。我的建议是只做延期定义和一张申请单,不做分级审批。

因为在这个规模里,谁有决策权是非常明确的,分级的意义不大。真正需要的是把口头沟通变成书面记录。申请单放在共享文档里也可以,只要保证与任务编号关联、并且有统一的存放位置。

指标方面,先只统计延期发生率和提前申请率两个。跑满一个季度,你会对团队的延期结构有基本判断,再决定要不要加指标。

2. 80,300 人团队:做全套最小闭环

这个规模是延期流程最有价值的区间。部门墙开始出现,依赖链变长,靠人肉协调的成本急剧上升。

建议做完整的六步流程加三级分级,指标用前四个必选指标。审批规则要明确写进流程文档,尤其是超时默认规则和升级路径,这两条能避免大量扯皮。

这个阶段最值得投入的是跨部门依赖响应时长的统计。它能把"某个部门总是拖"这种模糊抱怨,变成可对话的数据。

3. 300 人以上组织:分层设计,避免一刀切

大组织的风险是流程过重。我见过一个集团把延期审批做成五级,结果是所有延期都在三级以内消化,剩下两级的审批变成了形式。

建议按项目重要度分层:对外项目走完整流程,内部项目走简化流程。对外项目的延期必须走重大延期通道,内部项目只保留申请单和两个指标。同时,指标统计必须自动化,否则 PMO 会把大量时间花在收表和核对上。

延期流程与规范:跨部门团队任务执行入门指南关键指标

十、不同情况下的取舍

流程建设本质上是取舍。没有一套规范能同时满足所有诉求,下面这几组取舍是绕不过去的。

1. 效率 vs 可追溯

每一份延期申请都在消耗执行者的时间。字段越多、审批越长,可追溯性越好,但执行成本越高。

我的取舍建议是:把成本压在执行者的填写环节,而不是审批环节。填写字段能自动带出的绝不手填,能下拉选择的绝不让自由输入;而审批环节可以保留足够的深度,因为审批是决策行为,本来就该投入时间。

2. 统一口径 vs 部门差异

统一口径能让指标可比,但不同部门的交付形态差异很大,研发以迭代为单位,运营以活动周期为单位,销售以季度为单位。

我的取舍建议是:延期定义和分级标准统一,统计周期允许部门自定。比如研发按迭代统计、运营按活动周期统计,但在向上汇报时统一折算到自然月口径。这样既保证了口径的可比性,又不会扭曲各部门的实际节奏。

3. 严格上报 vs 保护上报意愿

上报要求越严格,漏报越少,但团队的上报意愿会下降。这两者是对立的。

我的取舍建议是:前期放宽上报范围,后期收紧质量要求。流程上线的前两个月,宁可多收一些低质量的申请,也要把"上报是正常动作"这个认知建立起来。第三个月开始,再通过案例复盘逐步提高申请质量的要求。

4. 指标全面 vs 执行负担

八个指标看起来很完整,但同时对八个指标负责,等于对哪个都不负责。

我的取舍建议是:每个季度只设两个重点改善指标。第一个季度盯提前申请率和延期幅度,第二季度盯二次延期率和依赖响应时长。其余的指标只做记录不做目标,等前两个稳定了再切换重点。

十一、结语:延期管理的目标不是零延期

回到开头那次事故。如果当时那个团队有一套再简单不过的流程,一句"预计超出 2 个工作日必须提申请"的规则、一张五个字段的申请单、一个审批超时自动抄送上一级的默认动作,事情的结果会完全不同。

不是因为流程能让人按时完成工作,而是因为流程能让"做不完"这件事在还有时间反应的时候被说出来。业务方可以提前调整对外节奏,下游可以重排自己的任务,管理层可以在资源冲突真正爆发之前做决策。这才是延期规范的全部价值。

我特别想强调的一个独特判断是:延期流程的质量,不体现在延期率有多低,而体现在延期被提前多久说出口。一个延期率 12%、提前申请率 85% 的团队,比一个延期率 6%、提前申请率 20% 的团队健康得多。前者的问题在台面上,后者的风险在地毯下。

另外一点同样重要:不要把延期流程做成问责工具。一旦团队察觉到流程的用途是分清谁的责任,数据就会开始失真,流程会在三到六个月内自然消亡。流程对事件负责,管理对人负责,这两者必须分开。

如果你准备动手,我的建议是从今天开始做三件事,不要更多。

  1. 写下你们团队对"延期"的定义。直接用我第四节的模板改,重点是把"什么不算延期"写清楚,这四条例外决定了团队愿不愿意用这套流程。
  2. 做一张不超过 8 个字段的延期申请单。先放在共享文档里,跑一个月,观察填写耗时和完成率,再决定要不要调整字段。
  3. 只统计两个指标。延期发生率和提前申请率。跑满一个季度,你会第一次看到自己团队的延期结构长什么样,然后再决定加什么。

三个月之后回头看,你大概会发现:真正改变团队协作质量的,不是某一条规则有多严谨,而是那句"预计超出 2 个工作日必须提交申请"被所有人记住了。流程的力量从来不在完备,而在被执行。

常见问题解答(FAQ)

1. 跨部门任务延期到底要不要分级审批?阈值怎么定才不会被说太死板?

我之前带过一个产品、研发、测试三方协作的项目,测试团队在截止日前一天才说做不完,我当时不知道该找谁批、要不要报到老板那里,感觉要么小题大做,要么就是压着不报。后来才意识到问题不在批不批,而在于我根本没有分级规则。

要分级,而且阈值必须写成可判断的条件,不能写成模糊的感觉。我的做法是三级:轻微延期,只影响本团队内部排期、不影响任何下游交付物和对外承诺,且新时间仍落在原里程碑内,由任务负责人和直属主管在任务系统里改期并填原因即可,不走审批流;

一般延期,会把里程碑往后推,或者导致其他部门改排期,必须由跨部门双方负责人书面确认,确认后同步给干系人;重大延期,影响对外承诺、合同节点、关键路径,或者同一任务二次延期,必须升级到项目决策层,并在周会上作为一个议程过。

阈值我一般卡两个判断条件:新的完成时间是否跨过最近的里程碑,以及是否产生了下游任务改期。注意一定要写条件而不是写天数,只写超过三天算延期,会逼着大家把一次延期拆成两天一次的小改期,触发不了审批,数据看起来反而更干净、实际更乱。

2. 延期申请单到底要填哪些字段?提前几个工作日提交才算合规?

每次让同事填延期申请,都有人反问我写个原因不行吗,结果批下来才发现只写了人手不足,没有任何影响评估,领导打回来重填,来回折腾两天。我吃过这个亏,所以特别想搞清楚一份能一次通过的延期单到底包含什么。

字段至少八项:原交付物与完成标准、原定截止日与新申请截止日、延期天数、原因分类、对下游任务和关键路径的影响、对外承诺是否受影响、补救方案、申请人与确认人。

原因分类要给固定选项,比如需求变更、上游输入延迟、资源被占用、估算偏差、外部依赖未就绪、质量返工,只能选一个主因,不接受综合原因,因为没有主因就无法进入复盘统计。补救方案也要求至少写一个,加班、砍范围、加人、分期交付都可以,空着不填的单子直接退回。提前量按分级定:轻微延期在识别到风险的当天提交;

一般延期至少提前两个工作日;重大延期至少提前三到五个工作日。之所以要卡提前量,是因为截止日当天下午才提交,等于把所有谈判空间都吃掉了,审批方只能被动接受或者硬驳回。如果风险识别得早、新时间还没评估清楚,就先提一张风险预警,只写可能延期和待评估,不要卡着不报,等评估完再补正式延期单。

3. 延期率这个指标为什么越统计越失真?应该配哪些指标交叉看?

我们团队已经统计了半年延期率,数字一直很好看,只有百分之五左右,但老板每次都觉得交付很乱,我自己也知道很多延期被拆成小改期消化掉了。我怀疑是取数口径的问题,可又说不清到底错在哪一步。

大概率是口径问题,延期率单独看几乎没有解释力。常见的三种失真:一是把一次延期拆成多次小改期,每次都不触发延期定义;二是只统计任务级延期,不看里程碑延期和验收延期;三是分子分母不统一,有的把取消任务算进分母,有的把延期任务从分母里剔掉。

我的建议是先统一定义再上一组指标:延期发生率,用延期任务数除以到期任务数,分母一定要用到期任务而不是总任务;平均延期幅度和P90延期幅度,P90才能暴露长尾,平均数经常被一大堆一天的延期稀释掉;提前申请率,看流程是被用起来还是被绕过;审批平均时长,超过约定时效说明审批链太长;

二次延期率,直接反映第一次延期的影响评估质量;影响外溢率,本任务延期导致下游改期的任务数量;复盘闭环率,完成原因归类并产出改进项的比例。基线不要抄任何外部数字,先跑一个月的历史数据,用自己团队的中位数当起始基线,再按季度往上收紧,这样指标才有推动力,也不会第一天就被人说标准定得太理想。

4. 跨部门延期最卡的不是审批,而是对方不回复、责任说不清,流程上该怎么设计?

我碰到最多的场景是:我发了延期确认邮件,对方三天不回,等回过来已经是截止日之后,最后责任还算我这边没有及时跟踪。单部门内部延期都好办,一跨部门就变成等回复的拉锯,靠催根本没用,催多了还伤关系。

这类问题的根子不在催办,在于依赖关系没有显性化。三个动作可以改:第一,接单即确认,跨部门任务派发时必须有一个接受并确认时间的动作,接单后一个工作日内给出首次回复,接受、有异议或需要澄清都算回复,不回就默认按原时间执行,并把这次沉默记录在案,这样后续没人能说我不知道。

第二,把依赖写进任务本身,明确我方交付物、对方需要的输入、对方交付物这三段,任何一段变动都要触发改期确认,而不是口头知会一句。第三,设自动升级触发条件,不靠人的情绪决定:超过约定响应时长一个工作日未回复,或者截止日前两个工作日仍未确认,自动抄送双方上级并进入周会议题。

这样做的价值是把没回复变成一个有成本的显性事件,而不是让愿意负责的人一直兜底。另外,跨部门延期的责任归属要按输入延迟和执行延迟分开记,前者算依赖方,后者算执行方,混在一起统计的话,谁都不会认账。

核心关键词

读者评论

唐
唐泽宇

我们团队正好卡在L2,申请单有了但没人认真填原因分类,导致复盘时只能看个延期率数字。作者说的四个指标组合确实戳中痛点,单看延期率根本没法定位瓶颈在哪。

钟
钟婉清

审批链那段太真实了。我们之前五级审批平均等三天,后来大家提交前都先私下挨个打招呼。砍到两级后反而申请量涨了,因为大家觉得这事真能走通。

黎
黎云舟

工具替代流程这个坑我踩过。买了协同平台配了一堆自动提醒,结果填申请单的人还是不知道什么叫'延期',连分级标准都没有,提醒再多也只是噪音。

文章包含AI辅助创作:延期流程与规范:跨部门团队任务执行入门指南关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/380759

赞 (0)
飞飞飞飞
开始怎么做?跨部门团队入门指南:任务执行从0到1
上一篇 2小时前
暂停管理指南:跨部门团队如何做好任务执行,入门指南全流程
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
