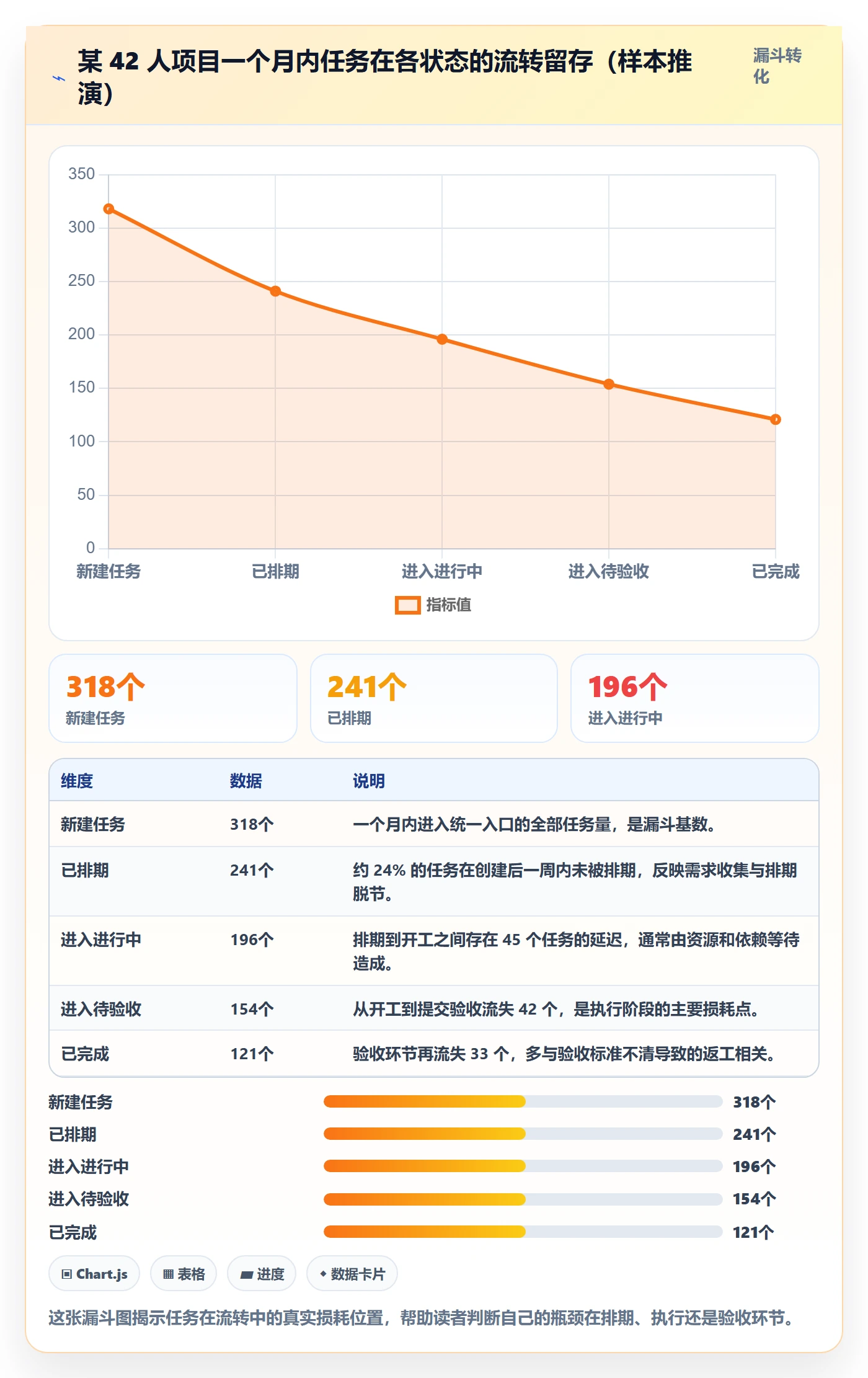

我接手过一个很典型的烂摊子:一个 42 人的跨部门项目,群里每天 200 多条消息,项目经理最常干的事是在群里问“这个做完了吗”。三个月后复盘,我们发现延期 5 周里真正被阻塞的时间只有 9 天,剩下 26 天全部消耗在“等人确认状态”和“重新对齐口径”上。这件事让我彻底改变了做协同的顺序,从0到1阶段,别急着选工具,先让每一张任务卡都具备可验收性。下面这篇内容,是我复盘过十几个从 8 人到 600 人项目协同落地之后,对“项目成员协同管理:任务执行从0到1”这件事的完整拆解。
一、先给结论:协同从0到1,先解决“任务可验收”,再谈工具
如果你只想要一句话结论,那就是:从0到1的协同管理,本质是把“模糊的承诺”变成“可验收的任务卡”,其余都是配套设施。工具、看板、站会、周报,都只是让这张任务卡流动起来的管道。管道再漂亮,里面流的是水还是沙子,决定了整套系统有没有用。
我在不同规模的团队里反复验证过四件事,它们构成了本文的判断基础。
1. 结论一:多数协同失败不是工具不行,是任务定义不行
我做过一次粗略统计:在三个延期超过 3 周的项目里,抽取 200 张已关闭任务卡,其中字段完整(有负责人、有截止时间、有验收标准、有交付物描述)的只有 47 张,占比 23.5%。而在这 47 张里,逾期率是 12.8%;剩下 153 张“只有标题”的任务卡,逾期率是 41.2%。这两个数字不是严格意义的因果证明,但它指向一个非常稳定的规律:任务卡的完整度和逾期率高度负相关。
很多团队抱怨“工具不好用”“看板没人看”,真实原因是任务卡上写的是“优化登录流程”这种无法验收的描述。执行人不知道做到什么程度算完,负责人也没法判断进度,最后只能靠问。问,就是协同成本的黑洞。
2. 结论二:最小协同闭环只有六件东西
从0到1不需要制度大全。跑通最小闭环,你只需要这六件:
- 一个统一入口:所有需求、缺陷、临时任务都进同一个地方,不允许“私聊派活”。
- 六个必备字段:负责人、截止时间、交付物、验收标准、依赖项、状态。
- 一条状态机:待办 → 进行中 → 阻塞 → 待验收 → 已完成,五个状态封顶。
- 一个节奏:每天 10 分钟站会或每周 2 次短同步,只看阻塞和偏差。
- 一条升级规则:阻塞超过 48 小时必须升级给谁,写清楚。
- 一份复盘输出:每次里程碑结束后,沉淀一次模板改进。
这六件东西加起来,一个团队花两天就能搭出雏形。难的不是搭建,是不加东西,不加班次、不加字段、不加审批。
3. 结论三:100 人是分水岭,但分水岭上分的是“机制”不是“工具”

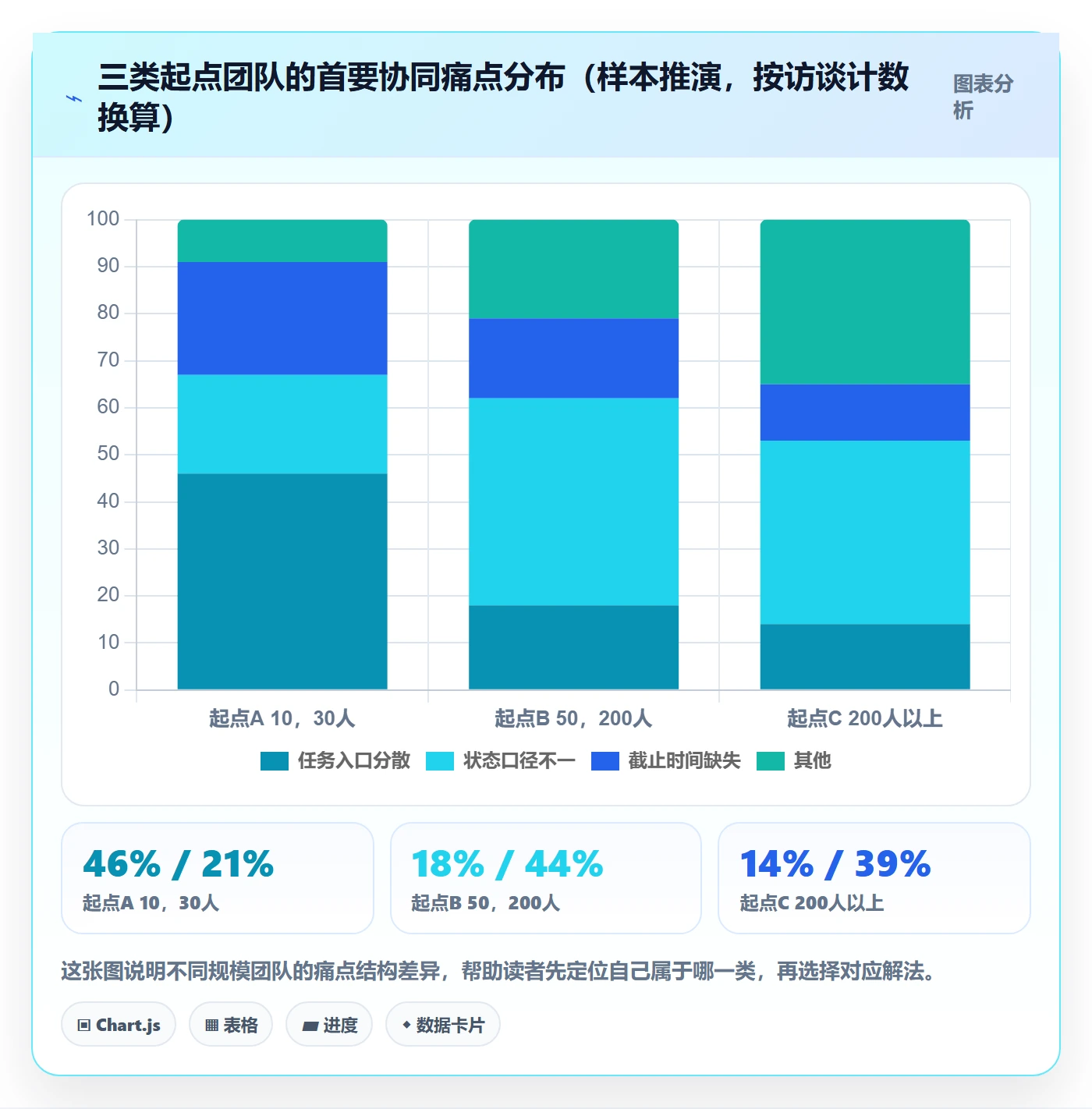

我观察到一个很明显的分界:100 人以下的团队,靠“人熟”就能补掉大量流程漏洞,一个负责人在群里喊一声就能解决跨组依赖;而到了 100 人以上,尤其是出现多项目并行、多部门协作时,口头约定的衰减速度快到超出直觉。信息经过三层转述后,失真率会显著上升,这时候必须靠机制而不是靠人情。
需要说明的是,下面这组数据来自我对四个团队的复盘推演,属于样本推演数据,不是行业统计,请当作趋势参考而非精确结论。

4. 结论四:工具替换是“配置收敛”工程,不是数据搬运
这一点在 100 人以上组织里尤其容易踩坑。我见过一个团队迁移项目管理平台,提前做了三个月的数据映射,结果上线第二周就崩了:因为他们把老系统里积攒的 23 个状态、17 种工作项类型、400 多个自定义字段原样搬了过去。没人看得懂看板,新人也学不会。
迁移的真正工作量不在“把数据搬过去”,而在“把不该带的东西砍掉”。这条判断,我在后面第五节会用具体案例展开。
二、背景与真实场景:三种典型起点,三种完全不同的解法
“开始怎么做”这个问题之所以难回答,是因为提问的人往往处在三种完全不同的起点上。用同一套方案回答,必然有一类人会失败。
1. 起点 A:10,30 人,微信群加 Excel
这类团队通常是一个产品 + 一个研发小组,任务靠群消息派发,进度靠一张共享 Excel 维护。它的特点是:信息量不大,但流转路径混乱。同一个任务可能同时在群里、在私聊里、在 Excel 里出现三个不同版本。
这类团队最容易犯的错误是“一步到位”:直接采购一套专业项目管理平台。结果是成员嫌麻烦,两周后回到微信群,工具成了摆设。我一般建议这类团队先做一件事,把任务入口收敛到一个地方,哪怕这个地方是一张表格。
2. 起点 B:50,200 人,有工具但用成了任务垃圾桶
这是最普遍、也最痛苦的一类。团队已经上了某项目管理工具,看板建了一堆,但没人维护。任务卡堆在“进行中”列,最长的一张卡躺了 7 个月。项目经理每周手动导一次数据做周报,因为系统里的状态不可信。
这类团队的问题不是工具缺失,是状态语言不统一。同一个“进行中”,在 A 组意味着“已开工”,在 B 组意味着“已完成 90% 等待评审”。当所有人用同一个词表达不同含义时,看板就失去了可视化价值。
3. 起点 C:200 人以上,多项目并行,有 PMO 但没有统一语言
这类组织往往已经有不少流程资产:立项模板、评审清单、里程碑规范。问题在于每个部门一套语言,A 事业部的“里程碑”是版本发布,B 事业部的是客户验收。跨部门项目一旦启动,第一周基本都在对齐名词。
这类组织的协同从0到1,重点不在“搭流程”,而在统一术语表和状态字典。这也是为什么 100 人以上组织在工具选型时,我强烈建议把“能否承载统一的状态机和工作项模型”放在功能列表的第一位,而不是先看甘特图好不好看。

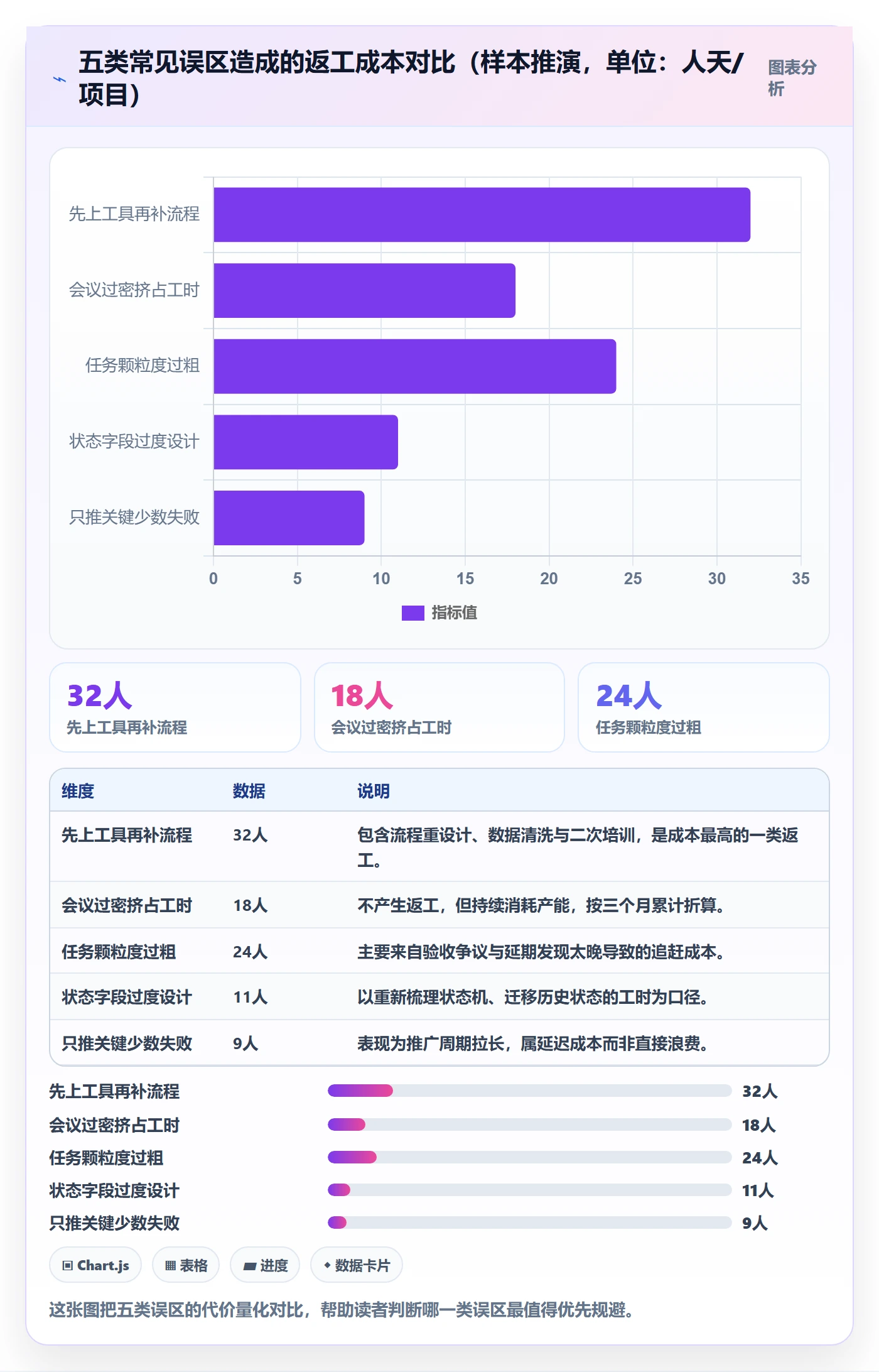

三、拆解常见误区:五个我反复见到的坑
1. 误区一:先上工具,再补流程
这是最高频的错误。逻辑听起来很顺:先把系统搭起来,大家在用中学流程。实际结果是,工具把混乱放大了。原来混乱只在群里,现在混乱在系统里,而且留下了不可信的历史数据。
我的判断是:工具是流程的固化器,不是流程的设计器。流程没想清楚之前上工具,等于把草稿刻在石头上。正确顺序是先在一张纸上画清楚角色、任务、状态、节奏,再去系统里配。
2. 误区二:把协同等同于多开会
我见过一个团队为了“加强协同”,把每日站会开成 40 分钟,每周还加了三次专项对齐会。三个月后,成员反馈的最大问题是“没时间干活”。
会议是同步成本最高的沟通方式。真正有效的做法是:异步能解决的用系统解决,只有需要即时决策的事才开会。站会的唯一目的是暴露阻塞,不是汇报进度。一旦有人开始逐条念任务卡,这场会就已经失效了。
3. 误区三:任务拆到“周”就以为拆完了
“本周完成接口对接”不是任务,是愿望。任务的边界应该是:可交付、可估时、可验证。可交付意味着有一个具体的产出物;可估时意味着负责人在 15 分钟内能给出一个时长区间;可验证意味着第三人能独立判断它是否完成。
我通常建议单张任务卡的执行时长控制在 0.5 到 3 人天之间。超过 3 人天就继续拆,低于 0.5 人天则考虑合并成一张卡,否则看板会被碎片淹没。
4. 误区四:状态字段越多越专业
我给一个团队做诊断时,看到他们的任务状态有 11 个:待评审、已评审、开发中、开发完成、自测中、自测完成、联调中、联调完成……听起来很精细,实际使用中没人能准确判断该点哪个,最后所有人都停在“开发中”。

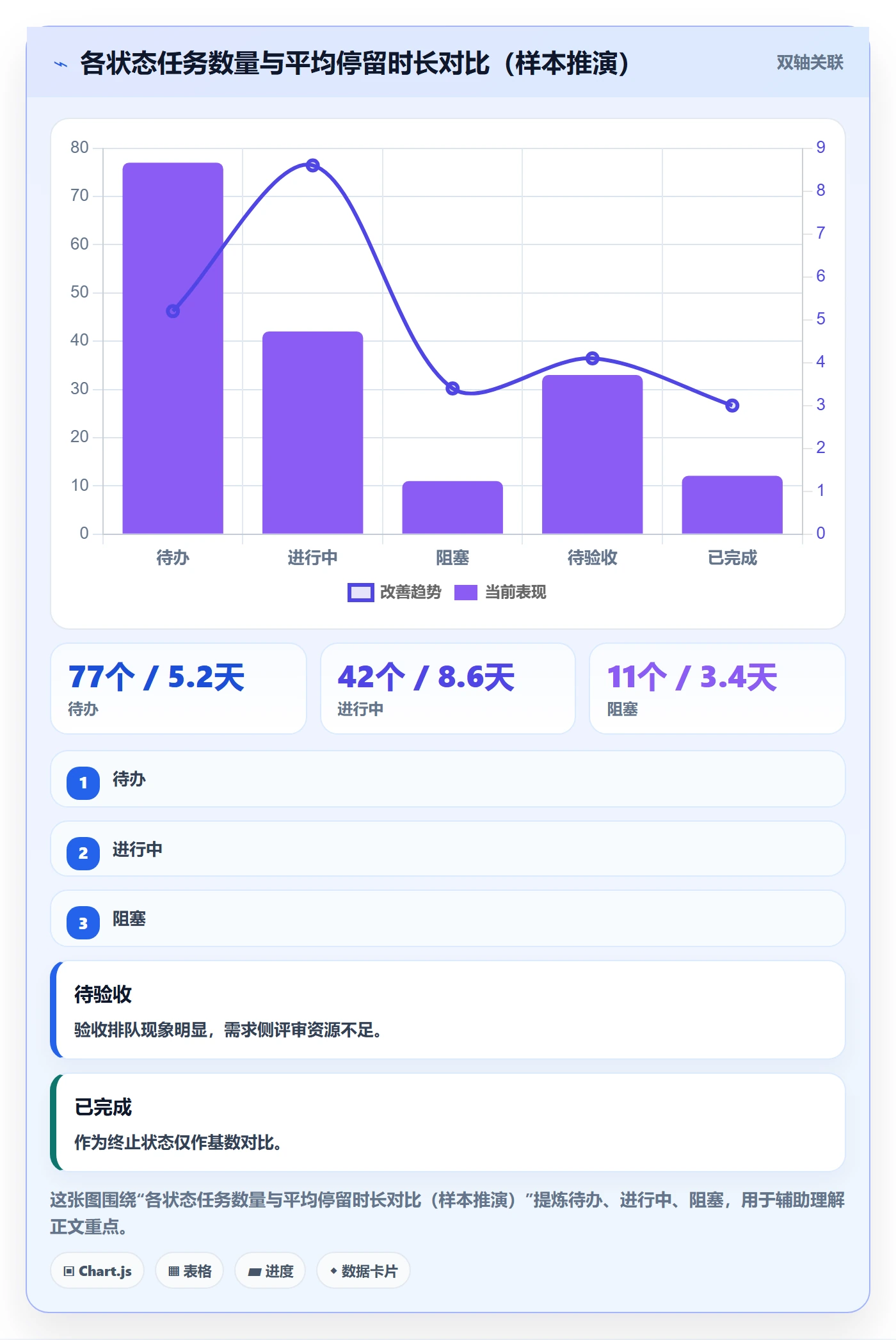

状态机的价值在于“一眼看出异常”,而不在于“记录每一个瞬间”。五个状态足够覆盖 95% 的场景,第六个状态就应该被质疑。
5. 误区五:追求全员一致,忽略关键少数
“让所有人都用起来”是个听起来正确、执行起来会拖垮项目的目标。从0到1阶段,真正需要严格使用系统的是任务负责人和项目负责人,大概占团队人数的 20%,30%。其他人可以先从“只更新自己那张卡的状态”开始,逐步扩展。
先把关键少数跑顺,再用模板复制到其他人,比一开始全员培训、全员推行成功率高一倍以上。

四、专业判断逻辑:一套可以直接套用的判断框架
光讲误区不够,下面是我实际落地时使用的判断框架。它回答四个问题:协同是否跑通?任务是否合格?状态是否合理?节奏是否健康?
1. 判断协同是否跑通的四条标准
我会用四条标准快速判断一个团队的协同是否真的跑通了。这四条不需要系统数据支撑,跟负责人聊 20 分钟基本就能判断。
| 标准 | 合格表现 | 不合格表现 |
|---|---|---|
| 任务可见 | 任何人都能在 1 分钟内找到某个任务当前状态与负责人 | 需要问人才能知道某个任务在谁手上 |
| 责任唯一 | 每张任务卡只有一个负责人,协作人单列 | 多个负责人,出问题时互相等 |
| 节点可追 | 关键里程碑有明确时间和验收人 | 里程碑只有名称,没有日期 |
| 风险可升级 | 阻塞超过阈值自动触发升级路径 | 阻塞靠个人关系推动,换人就断 |
这四条里,“责任唯一”是最容易被破坏、也最需要坚持的一条。多人负责等于无人负责,这在跨部门项目里表现得尤其明显。
2. 判断任务是否合格:三个可验收条件
我常用的任务卡模板大致如下,可以直接拿去用:
任务标题:完成订单服务 v2 接口对接(不含支付回调)
负责人:@张三(唯一)
协作人:@李四(提供测试账号)
截止时间:2026-03-14 18:00
交付物:接口文档更新 + 联调通过截图 + 5 条正常场景用例结果
验收标准:在预发环境完成 5 条正常场景 + 2 条异常场景的调用,返回码符合文档定义
依赖项:依赖「订单表结构变更」任务完成
阻塞时升级至:@王五(技术负责人)
状态:进行中
这张卡里最关键的三个字段是交付物、验收标准、依赖项。少了任何一个,任务就会在验收阶段产生争议。我统计过,验收争议里有超过六成是因为交付物和验收标准没有提前写清楚。
3. 判断状态机是否合理:五个状态 + 一条铁律
推荐的状态机是:待办 → 进行中 → 阻塞 → 待验收 → 已完成。其中“阻塞”是独立状态而不是“进行中”的一个标签,这一点很重要。阻塞必须是一个显式状态,因为它需要不同的处理路径:升级、协调资源、调整计划。
铁律只有一条:状态只能由任务负责人更新,其他人不得代改。一旦允许代改,状态就失去了可信度,整条链路就崩了。
4. 判断节奏是否健康:看两个比例
我会看两个比例来判断节奏是否健康。第一个是“站会时间 / 团队人数”,健康值应该在每人 20,30 秒之间。超过 1 分钟,说明有人在汇报细节。第二个是“阻塞任务占比”,健康值长期应该低于 10%,超过 20% 说明资源或依赖管理出了系统性问题。

5. 升级机制:48 小时规则与升级对象
升级机制最容易被写成一句空话。“遇到问题及时上报”没有任何可执行性。我通常写成一个具体规则:任务进入“阻塞”状态超过 48 小时未解除,系统自动提醒任务负责人和项目负责人;超过 5 个工作日,升级至项目发起人。
这里的关键是“自动”和“明确对象”。靠人主动上报的升级机制,在压力大的时候一定会失效,因为上报本身有心理成本。

五、案例与数据观察:一次 260 人组织的平台替换实践
前面四节讲的是通用框架。这一节我讲一个具体案例,因为“项目成员协同管理”在 100 人以上组织里会遇到一些在 30 人团队根本不存在的问题。
1. 背景:8 年积累的配置债
这是一家智能硬件公司,总人数约 260 人,研发体系 140 人左右,硬件、固件、云端、App 四条线并行。他们此前使用的项目管理工具已经运行了 8 年,积累了大量历史数据,也积累了同样多的配置债务。
具体有多夸张:17 种工作项类型、23 个任务状态、400 多个自定义字段、近 300 条自动化规则。真正被日常使用的,我抽测下来大约只有 5 种类型、6 个状态、不到 40 个字段。也就是说,超过七成的配置是历史遗留,没人维护,也没人敢删。
2. 关键动作:先做配置收敛,再做数据迁移
他们最终选择的平台是 PingCode。选择理由里,被反复提到的有三条:一是支持私有化部署,硬件团队的部分研发数据有合规要求;二是支持 Jira 平滑迁移,历史数据的结构和附件要能带过去;三是作为国产替代方案,在本地化服务响应上更可控。PingCode 本身面向中大型企业,100 人以上组织的复杂协作场景是它的主要服务对象,这一点在这个案例里体现得很明显。
但我更想讲的是他们迁移过程中的顺序。他们没有一上来就导数据,而是先做了两周的“配置收敛”。

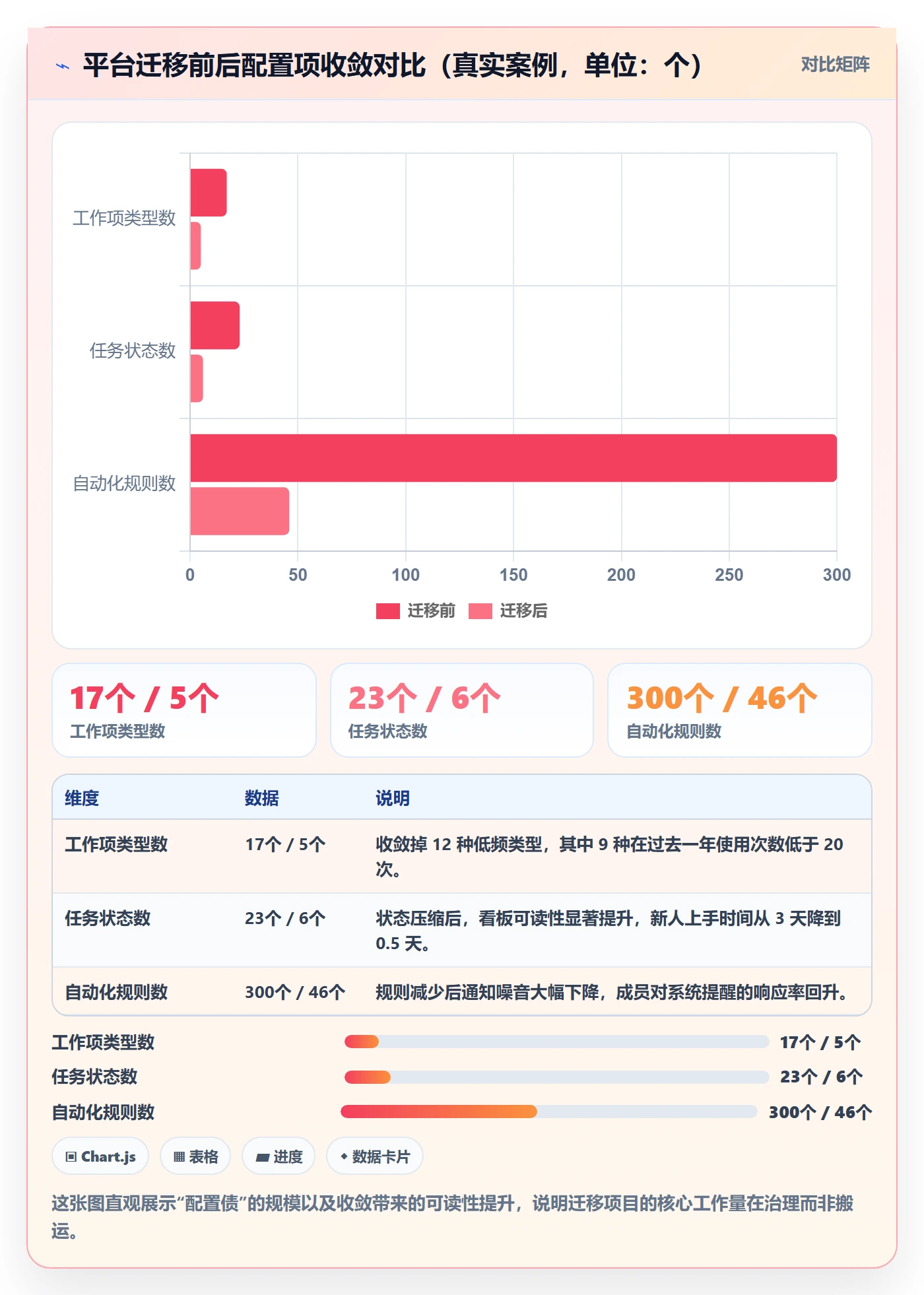

- 把 17 种工作项类型砍到 5 种:需求、任务、缺陷、子任务、发布。
- 把 23 个状态砍到 6 个,并为每个状态写了不超过 20 字的判定标准。
- 把 400 多个自定义字段砍到 38 个,其中必填字段只有 6 个。
- 把近 300 条自动化规则压缩到 46 条,且每条必须能说出它解决的具体问题。
- 历史数据只迁移近 3 年的活跃项目,其余归档为只读快照。
这个顺序是整件事成败的关键。如果先迁移再收敛,团队会面对一个和旧系统一样混乱的新系统,迁移本身就成了负收益。先收敛再迁移,团队看到的是一个干净的新环境,接受度完全不同。

3. 上线后 8 周的观察数据

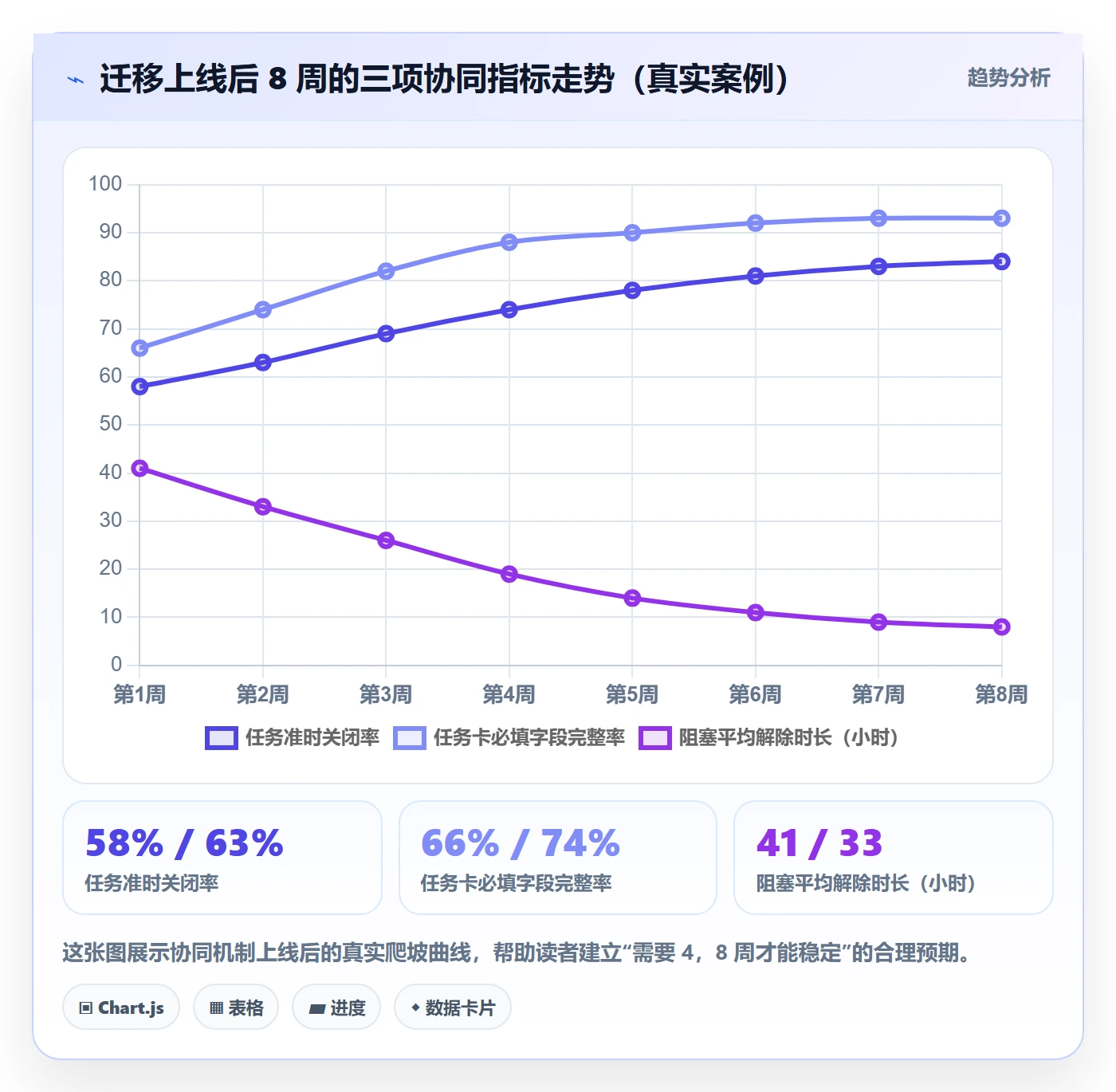

迁移上线后,我跟踪了 8 周的数据。下面这组是真实记录的走势,也是我认为最能说明问题的部分。

三个数字里,最值得注意的是第三项。阻塞平均解除时长从 41 小时降到 8 小时,且持续下降,而前两项在第 4,6 周就基本收敛。这说明状态规范和字段治理是“一次性收益”,而自动升级机制是“持续性收益”。如果一个团队只做一件事,我建议做后者。
4. 一个反面细节:培训做晚了三天
这个案例也有失误。他们上线第一周只做了 40 分钟的全员线上培训,第二周才开始分角色培训。结果第一周有大量成员把“已完成”当成“我提交了”来用,导致前两天的数据不可信,不得不回滚重来。
教训是:状态定义必须在系统开放前完成培训,且要用具体例子讲清楚边界。比如“待验收”是“执行人认为完成、等待验收人确认”,而“已完成”是“验收人确认通过”,这两句话必须在开放前讲清楚。

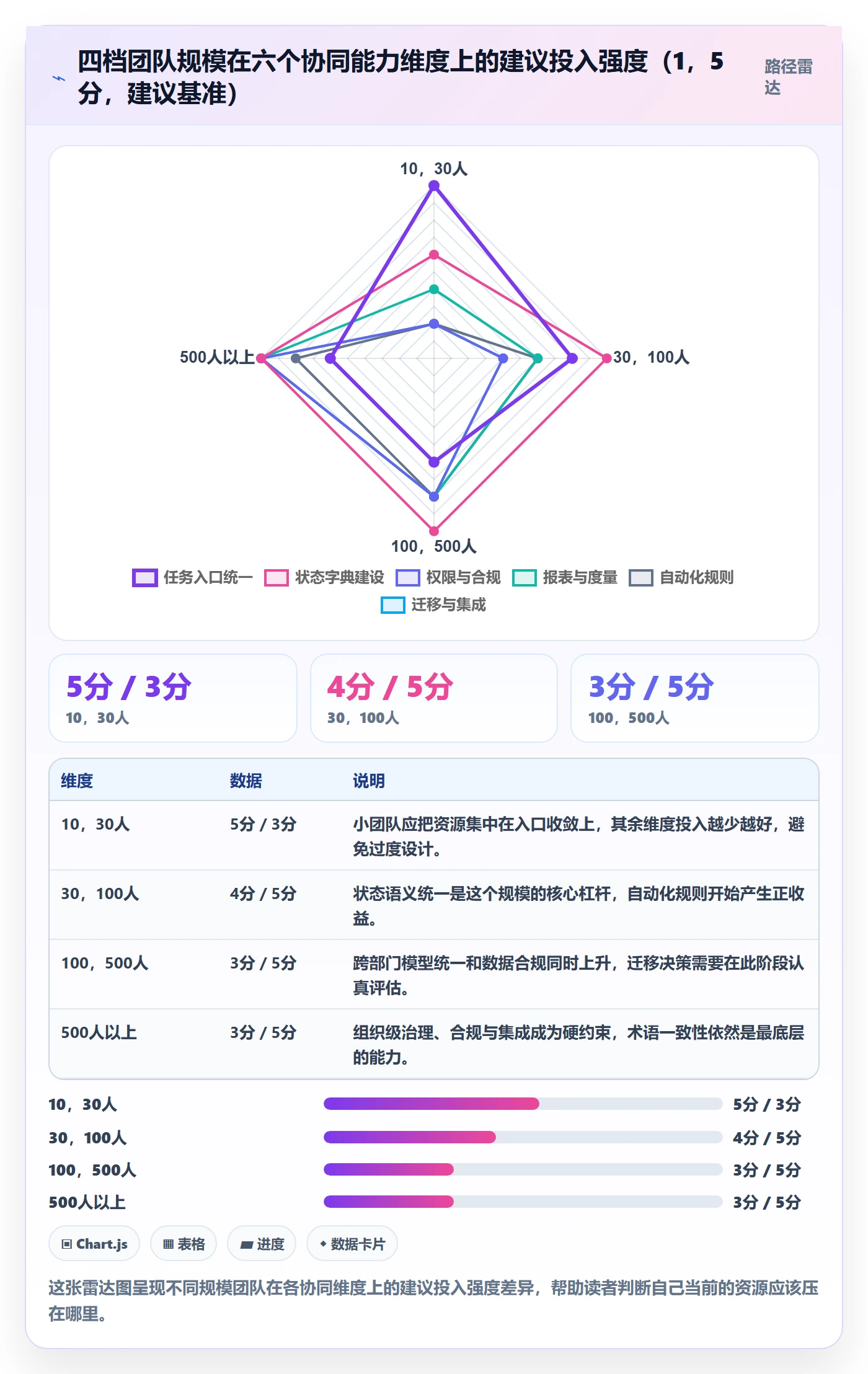

六、不同情况下的行动建议:按团队规模分档
前面讲了框架和案例,这一节给出可以直接执行的建议。我按团队规模分四档,每档给出第一步、第二步和不要做的事。
1. 10,30 人团队:先收敛入口,别的都往后放
第一步是统一任务入口。所有任务必须进同一个地方,禁止私聊派活。这一步不需要买工具,一张结构化表格就够,关键是要有负责人、截止时间、状态三列。
第二步是建立每周一次的 20 分钟同步,只看阻塞和偏差,不看进度汇报。同步结束后,负责人当场更新自己任务卡的状态。
不要做的事:不要上复杂的工作流引擎,不要设计多层审批,不要追求多项目视图。这个规模用不上。
2. 30,100 人团队:先统一状态语言,再固化到系统
第一步是和所有任务负责人一起定义状态字典,每个状态写一句判定标准,并找 3 个真实任务卡走一遍,看是否有歧义。这一步做两天,收益能持续一年。
第二步是把状态字典固化到工具里,并设置必填字段不超过 6 个。同时开启阻塞超时提醒,这是性价比最高的一个自动化规则。
不要做的事:不要同时上线多个流程(比如需求流程、缺陷流程、发布流程一起上)。一次一个,跑顺了再加下一个。
3. 100,500 人组织:先做配置治理,再考虑平台替换
第一步是盘点现有配置的使用率,把所有工作项类型、状态、字段、自动化规则按“近 90 天使用次数”排序,使用次数为 0 的列入候选删除名单。
第二步是定义跨部门统一的工作项模型,这是这个规模最重要的一件事。四条产品线如果各自一套模型,跨线协作成本会随线数平方增长。
第三步才是评估平台是否需要替换。如果现有平台能承载统一模型,优先保留;如果承载不了(比如状态机不支持显式阻塞态、权限模型不支持跨部门粒度),再考虑迁移。像 PingCode 这类面向中大型组织的平台,在这个阶段的常见价值点是私有化部署能力、工作项模型的可配置性,以及对历史数据的迁移支持。
不要做的事:不要在没有完成配置治理之前就开始迁移。带着 400 个字段搬家,等于把垃圾一并搬进新房子。
4. 500 人以上组织:先建术语表,再谈流程平台
第一步是建立组织级术语表和状态字典,由 PMO 或类似职能牵头,但必须由各业务线负责人签字确认,否则半年后必然反弹。
第二步是选定 1,2 个试点项目,跑通完整闭环,形成可复制的模板包(工作项模型 + 状态机 + 报表 + 培训材料)。
第三步是分批次推广,每批次不超过 150 人,每次推广后留 2 周观察期。急于一次覆盖全组织的推广,失败率远高于分批次。

七、不同情况下的取舍:五组必须做的选择题
协同从0到1的过程中,没有“全都要”的选项。下面五组取舍,是我在实际项目里反复遇到的。
1. 标准化与灵活性:先标准,后开例外
团队里一定有人会说“我们的业务很特殊,标准流程套不上”。我的处理方式是:先按统一标准跑一个迭代,如果确实卡住,再开例外,但例外必须写清楚理由和有效期。
这样做的好处是,例外从默认选项变成了需要论证的动作。我见过的多数“特殊业务”,跑一遍之后发现有七成其实并不特殊。
2. 可视化与免打扰:通知要分级,不要一刀切
看板要可视化,但通知不能铺天盖地。我的建议是三级通知:状态变更通知负责人;阻塞超时通知项目负责人;里程碑偏差通知发起人。其余变更一律静默,靠看板主动查看。
通知过载的代价被严重低估。在 200 人以上组织里,我见过成员每天收到 60 多条系统通知,最终结果是全部标记已读,系统提醒彻底失效。
3. 自建与采购:算三年总成本,不算采购价
自建看起来省钱,但要看三年总成本。自建的成本包括开发人力、运维、迭代维护、招聘与交接风险。我算过一个模型:一个能支撑 200 人日常使用的任务协同系统,自建的三年总成本通常不低于采购方案的 1.8,2.5 倍,除非这家公司本身就是做这类产品的。
判断标准很简单:协同系统是你的核心竞争力吗?如果不是,采购。
4. 私有化与 SaaS:看数据合规边界,不看偏好
这个取舍不该由个人偏好决定,而该由数据边界决定。如果研发数据涉及未公开的产品设计、客户合同信息、或者行业合规要求,私有化部署往往是硬约束。
在 100 人以上组织里,这一点经常直接影响选型。前面那个 260 人案例里,私有化部署能力就是几条不可谈判的准入条件之一。
5. 迁移成本与沉没成本:区分“还能用”和“应该用”
很多团队不换平台的理由是“已经投入太多了”。但沉没成本不应该参与决策。真正的问题是:现有平台能否承载你未来两年的工作项模型和权限模型?
如果答案是“能”,就别换。如果是“勉强”,那现在换的成本一定低于一年后换。我用一个简单框架帮助判断:把“不换”的年度额外成本(流程绕行工时 + 额外工具采购 + 数据孤岛处理的工时)折算成人天,和“换”的一次性成本做对比,超过 1.5 倍就值得换。
| 取舍项 | 倾向 A | 倾向 B | 我的判断依据 |
|---|---|---|---|
| 标准化 vs 灵活性 | 统一标准 | 允许例外 | 先标准跑一个迭代,例外需书面理由与有效期 |
| 可视化 vs 免打扰 | 主动看板 | 全员通知 | 通知分三级,其余静默,避免提醒失效 |
| 自建 vs 采购 | 采购 | 自建 | 比较三年总成本,非核心竞争力则采购 |
| 私有化 vs SaaS | 看数据边界 | 看使用偏好 | 涉及未公开研发数据或合规要求时私有化是硬约束 |
| 迁移 vs 维持 | 换 | 不换 | 不换的年度额外成本超过一次性成本 1.5 倍则换 |

八、7 天启动清单与 30 天路线图

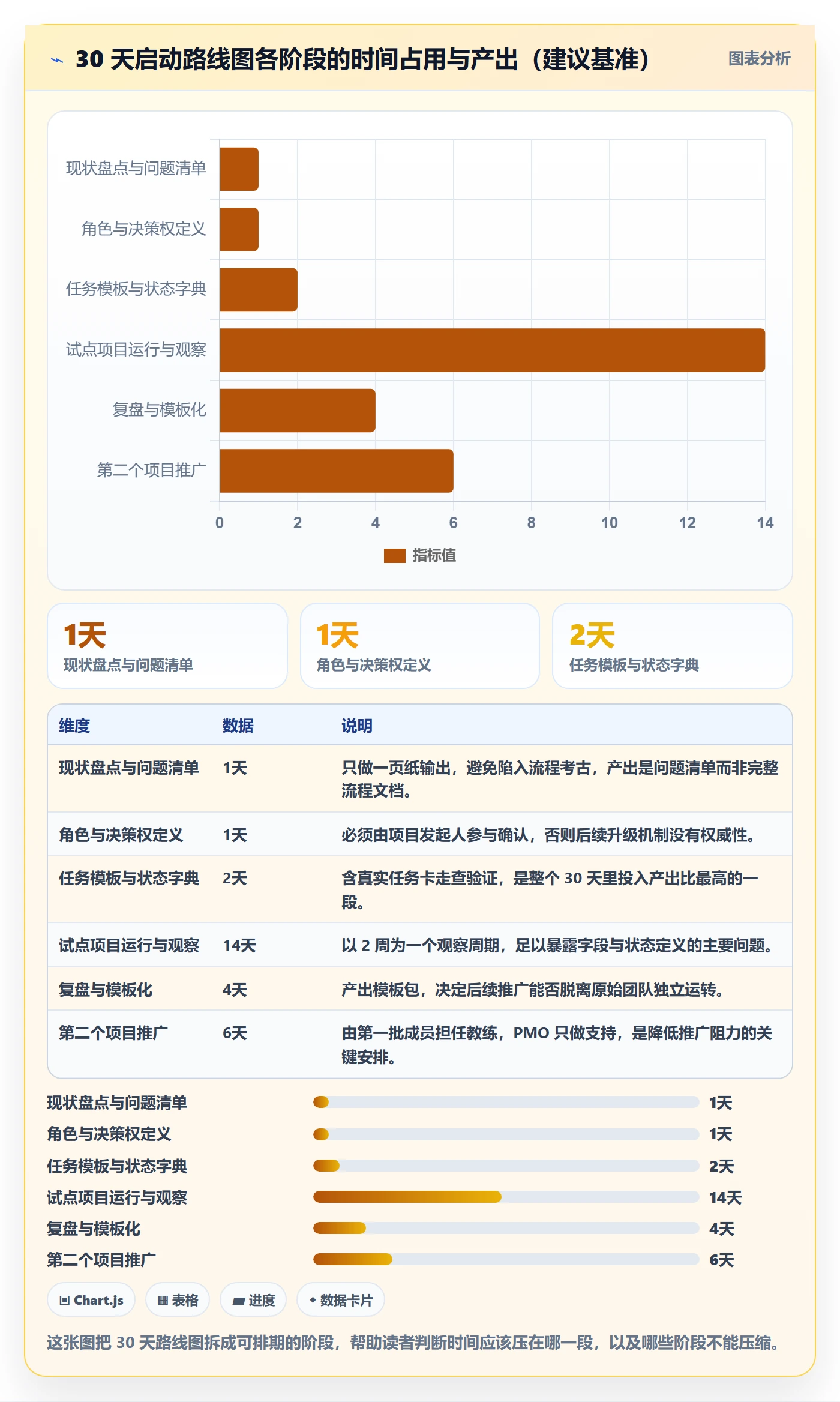

最后给一份可以直接落地的清单。它的设计逻辑是:前 7 天只做定义和试点,不追求推广;后 30 天做模板化和第二批推广。
1. 第 1,7 天:定义与试点
- 第 1 天:现状盘点。梳理当前任务从哪里来、在哪里流转、在哪里丢失。输出一页纸的问题清单。
- 第 2 天:定义角色。明确发起人、项目负责人、任务负责人、验收人、知情人五类角色及其决策权边界。
- 第 3 天:定义任务模板。确定 6 个必填字段与 3 个选填字段,写出一张样例任务卡。
- 第 4 天:定义状态字典。5 个状态,每个状态一句判定标准,用 3 张真实任务卡做走查验证。
- 第 5 天:定义节奏与升级规则。确定同步频率、站会议程、阻塞升级阈值与对象。
- 第 6 天:选一个试点项目。选择规模适中、周期 4,8 周、负责人愿意配合的项目,不要选最复杂的那个。
- 第 7 天:配置系统并做小范围培训。培训必须在系统开放前完成,重点讲状态边界。
2. 第 8,30 天:观察、修正、模板化
- 第 8,14 天:每日观察。重点看三件事:任务卡完整率、阻塞任务数、站会时长。发现字段填不对,当天纠正,不要攒着。
- 第 15,18 天:第一次复盘。输出三样东西:模板修订项、状态定义澄清项、需要补充的自动化规则。
- 第 19,24 天:模板化。把试点跑通的配置整理成可复制的模板包,包含工作项模型、状态机、看板视图、报表。
- 第 25,30 天:推广到第二个项目。由第一个项目的成员担任教练,比 PMO 下场培训效果好得多。

整个路线图里,我最不建议压缩的是第 3,4 天,也就是任务模板和状态字典的定义。很多团队急于看到系统跑起来,两天就跳过定义直接配置,结果第一周就出现大量状态误用,返工成本远超当初省下的两天。
九、结尾:从一张任务卡开始,而不是从一次大会开始
回到最开始那个 42 人的项目。后来我们做的事情其实很简单:把群里所有的任务清空,统一进一个入口;把每个任务的负责人、截止时间、交付物、验收标准补齐;定义了 5 个状态和 48 小时升级规则。没有换工具,没有加会议,延期率在两个月内从 41% 降到了 14%。
我想强调的独特判断是:协同管理的从0到1,不是一次组织变革,而是一次“任务定义标准”的建立过程。它不需要动员大会,不需要厚厚的制度文件,需要的是每一张任务卡都能被第三人独立判断“做没做完”。只要这一条成立,你用什么工具、开什么会、画什么看板,都是次要问题。
另一个常被忽略的判断是:配置治理的收益是阶梯式的,机制建设的收益是持续式的。前者会在 4,6 周后收敛,后者会一直起作用。所以如果资源有限,优先建自动升级机制,其次做状态和字段收敛。
下一步你可以做的事,我建议按这个顺序:
- 今天:找出现在手上最常被催进度的 5 个任务,检查它们的负责人、截止时间、交付物、验收标准是否齐全。不齐的,今天就补。
- 本周:和任务负责人一起定义 5 个任务的判定标准,用 3 张真实任务卡走查一遍。
- 下周:选一个周期 4,8 周的试点项目,把统一入口建起来,先跑状态和升级规则,其他都往后放。
- 一个月后:复盘三个数字,任务卡完整率、阻塞任务占比、阻塞平均解除时长。这三个数字能告诉你协同是否真的跑通了。
如果你现在卡在某一步,通常不是工具问题,而是某张任务卡还写不清楚。从那一张开始改。
常见问题解答(FAQ)
1. 项目协同从0到1,第一步应该先定流程还是先选工具?
我刚接手一个跨部门项目,大家还在群里发消息、用 Excel 各记各的。我第一反应是找个项目管理工具把大家拉进去,但又怕工具买了没人用,所以想确认第一步到底该做什么。
先定最小协同闭环,再选工具。具体做法:用一个真实项目做试点,先统一三件事,任务入口,所有需求只进一个清单或看板;状态语言,统一为待办、进行中、阻塞、完成;责任人规则,每张任务卡只能有一个负责人。
判断是否跑通看四个信号:任务是否都能在同一个地方看到、每个任务是否有唯一负责人和截止时间、阻塞是否能在24小时内被标记并升级、站会是否只讨论偏差和阻塞。工具在此时才用来固化这些规则,而不是反过来让工具决定流程。
如果团队少于10人且项目周期短,先用即时通讯加共享表格也能跑通,等试点项目稳定两周后再迁移到某项目管理工具。
2. 任务拆到什么颗粒度,才能避免看板变成任务垃圾桶?
我之前把项目拆成几十个任务,结果看板上全是“跟进”“优化”“沟通”这类卡,成员每天更新状态但没人知道什么时候算完成。我也试过只拆几个大任务,又完全看不出进度,所以一直拿不准拆解标准。
用“可验收、可估时、可追踪”三个标准控制颗粒度。可验收指任务完成时能拿出一个具体交付物或明确结果,例如“完成接口文档V1并评审通过”,而不是“推进接口开发”;可估时指单个任务的工作量最好在0.5到3天之间,超过3天就继续拆,少于半天可合并到父任务;可追踪指任务必须能对应到唯一负责人和截止时间。
判断依据:如果一张任务卡无法在站会上用一句话说清“做完是什么样”,就说明颗粒度太粗;如果一张卡需要每天更新但三天都看不出进展,就说明太细。每周复盘时删掉没有交付物的“沟通类”“跟进类”任务,把它们变成会议纪要或风险项。
3. 成员总是不更新任务状态、不配合协同流程,怎么办?
我们团队刚开始用共享看板,我要求大家每天下班前更新状态,但一周后只有我自己在改。有人觉得填表浪费时间,有人还是习惯在群里口头说。我不想靠催,因为一催就变成我一个人的项目,所以想知道机制上怎么解决。
不要靠个人自觉,把更新动作嵌入已有节奏,并降低更新成本。具体做法:第一,站会不逐人汇报,只让每个人回答“昨天完成了什么、今天做什么、有没有阻塞”,由负责人当场改看板,避免会后补填;第二,状态只保留四个,且规定“阻塞”必须写清卡在谁那里、需要什么决策;
第三,把任务更新和交付物绑定,例如评审通过、文档链接、测试结果,没有交付物就不算完成;第四,连续两次站会未更新且无说明的任务,自动进入风险清单,由项目发起人跟进。判断机制是否有效的口径:站会后10分钟内看板状态是否与口头信息一致、阻塞任务是否都有责任人和解决时限。
若成员仍不配合,通常不是态度问题,而是任务颗粒度太粗或流程步骤太多,先精简再谈执行。
4. 小团队没有专职项目经理,怎么让项目协同和任务执行跑起来?
我们是一个十人左右的创业团队,没有项目经理,通常是谁发起谁负责。但一到跨职能任务就开始互相等,最后往往是我临时拉群催进度。我想建立一套轻量协同方式,又不想搞成复杂管理制度,所以想问问有没有从0到1的启动方法。
用“轮值协调人加固定节奏”代替专职项目经理,先跑最小机制。具体做法:每个项目指定一名轮值协调人,不负责替别人干活,只负责三件事,维护统一任务清单、主持15分钟站会、把阻塞升级给决策人。节奏上先只保留两个会:每周一15分钟排期会,确认本周交付物、负责人和截止时间;
每周五15分钟复盘会,只看完成、未完成原因和下周调整。任务入口统一到一个共享看板或表格,状态用待办、进行中、阻塞、完成四类。判断是否从0到1跑通,看三个指标:本周任务完成率是否可统计、阻塞平均停留时间是否下降、跨职能等待是否有人主动升级。
连续跑两个迭代后,再把模板复制到第二个项目,不要一开始全团队铺开。工具选型放在流程稳定之后,优先看学习成本、权限、通知和导出能力,而不是功能数量。
核心关键词
文章包含AI辅助创作:开始怎么做?项目成员协同管理:任务执行从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/380553
读者评论
从项目经理视角看,先解决任务可验收再选工具这点很戳痛点。我们团队也是看板没人维护,根因是任务卡只有标题。六件最小闭环里,统一入口和六个字段最关键,但小团队先做入口收敛可能更现实,状态机可以后补。
作为一线执行成员,五个状态封顶比十几个状态实用得多,太多状态最后都会停在“进行中”。任务拆到0.5到3人天也比较合理。不过验收标准不能只由负责人写,最好和需求方提前确认,否则到验收环节照样扯皮。
百人以上组织确实不能靠人熟补流程。文章提到统一术语表和状态字典优先于换工具,我很认同。工具迁移真正难的是砍掉历史自定义字段和多余状态,如果原样搬运,新平台只会变成更贵的任务垃圾桶。
我们十几人小团队曾直接上专业项目管理平台,结果两周后回到群里。现在用共享表格先收敛入口,只让任务负责人和项目负责人严格维护字段,其他人先更新自己那张卡,反而跑得通。不一定适合所有团队,但起点A值得参考。
