三周前我复盘了一个交付项目,30多个任务里有9个出现过超过48小时的停滞。让我意外的是,真正卡在技术难题上的只有2个,其余7个都卡在“等人、等权、等标准”上。这个比例和我过去几年做项目治理咨询时的观察基本一致:任务执行阻塞的主因,很少是成员不努力,而是项目成员制度没有定义清楚,谁在什么时候、对什么事、必须给出什么决定。
所以这篇文章不打算谈“提升执行力”,也不打算给一堆岗位职责模板。我想从“阻塞事件”倒推制度缺口:先看清任务是怎么被卡住的,再拆解项目成员制度到底该补哪几个零件,最后给出一页纸模板和避坑清单。如果你正被“催了也没用”困住,这篇内容会帮你把问题从人身上挪到机制上。
一、先给结论:任务阻塞是制度缺口,不是态度问题
我把过去几年接触过的阻塞事件做过一次粗略归类,大概分成六类:审批等待、接口依赖、资源争夺、决策真空、标准模糊、外部不可控。前五类都能通过项目成员制度设计显著降低,只有第六类需要靠合同条款和风险预案处理。
1. 一句话结论
任务执行阻塞,绝大多数时候不是因为成员不主动,而是因为制度没有规定“卡住时该怎么办”。一个成员手里拿着任务,既不知道找谁确认,也不知道多久没回应可以升级,更不知道自己有没有权限拍板,他唯一能做的就是等。等,就成了阻塞。
所以项目成员制度设计的第一目标,不是考核谁做得多,而是让每个任务在任何时刻都有明确的“下一步负责人”。
2. 六个制度零件对应六类阻塞
我把制度需要补的东西归纳成六个零件,每个零件都直接对应一类阻塞。缺哪个零件,就会在对应环节反复卡壳。
| 制度零件 | 对应阻塞类型 | 缺失后的典型症状 |
|---|---|---|
| 角色决策权定义 | 决策真空 | 没人敢拍板,事情一直挂着 |
| 接口人机制 | 接口依赖 | 找错人,来回转手 |
| 响应时限承诺 | 审批等待 | 提交后没人回,不知道什么时候有结果 |
| 升级路径 | 资源争夺 | 抢不到资源也没处申诉 |
| 交接标准 | 标准模糊 | 反复返工,交付物没人认 |
| 复盘闭环 | 重复阻塞 | 同一个坑一年踩五次 |
这六个零件不是并列关系,而是有优先级的。决策权和接口人机制必须先建,因为没有这两样,后面四个零件都无处附着。

二、任务为什么会在成员手里停住:背景与真实场景
很多管理者把“卡住”理解成任务没往前走。但从成员视角看,卡住是有具体动作的:他在等一条回复、等一次排期、等一个签字、等一句“可以了”。不同等待动作,对应不同的制度缺口。
1. 五个典型等待场景
我把最常见的等待场景列出来,你可以对照自己团队看看中了几个。
- 等审批:提交了变更申请,流程停在某个节点三天没人处理,申请人不知道能催谁。
- 等接口:需要另一个模块的接口文档,找了三个人都说“不是我负责”。
- 等资源:需要测试环境或某位专家,多个项目同时抢,没有优先级裁决机制。
- 等决策:方案有两个选项,成员没有权限选,上报后上级说“再研究研究”。
- 等标准:交付物到底按哪个版本验收,双方理解不一致,做完又返工。
这五个场景有一个共同点:成员不是不愿意推进,而是推进的“合法动作”没有被定义。他不知道催谁算越级,不知道哪个版本算最终,不知道有没有权力自己决定。
2. 一次真实复盘:37个任务,9次停滞

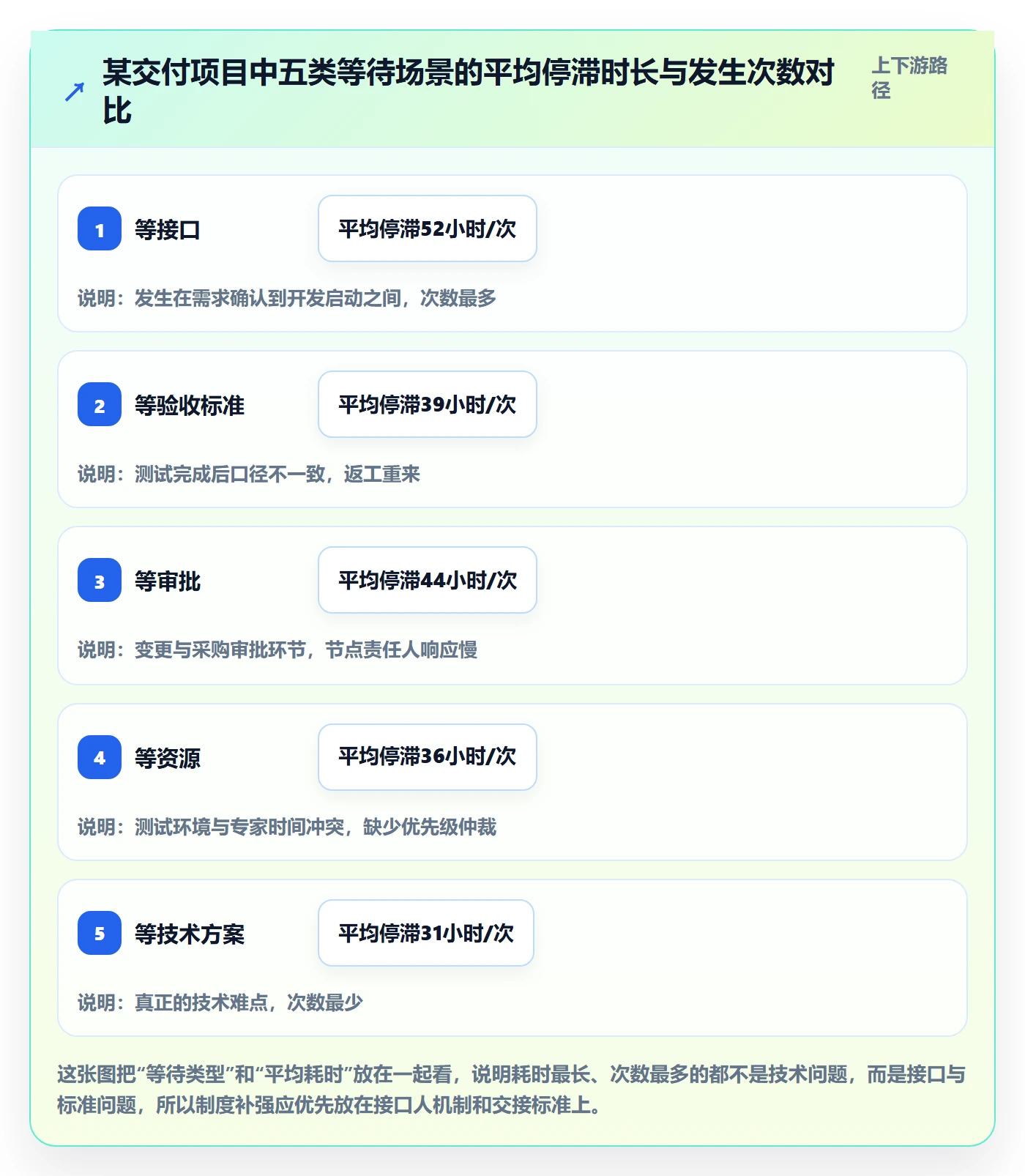

我把那个交付项目的任务清单拉出来做过逐条复盘,发现9次超过48小时的停滞分布很有规律。停滞集中在两个阶段:需求确认后到开发启动前的“等接口”,以及测试完成后的“等验收标准”。
前者平均停滞52小时,后者平均停滞39小时。真正因为技术难点导致的停滞只有2次,平均停滞31小时。也就是说,制度性等待比技术性等待更耗时,也更频繁。

3. 从现象到机制:为什么催办解决不了
很多项目经理的第一反应是加大催办力度,建群、@人、拉日报。短期有效,长期无效。原因是催办只是把“制度缺失的成本”转嫁到项目经理个人身上,项目一多,这个人就成了瓶颈。
催办本质上是用人的注意力替代制度规则。当组织规模超过一定人数,注意力必然不够用,阻塞就会反弹。所以我一直主张:先补制度零件,再用工具固化,最后才是催办作为兜底手段。
三、拆解八个常见制度设计误区
我见过不少团队其实是有制度的,但制度设计本身有问题,结果比没制度还糟。下面八个误区,我按“反模式,后果,修正动作”的结构逐个拆。
1. 只考核不授权
反模式:制度里写满了KPI和惩罚条款,但没有一句话说明成员自己能决定什么。
后果:成员遇到需要判断的事只能上报,上报链路越长,阻塞越久。考核压力反而让他不敢做决定,怕担责。
修正动作:在每个角色定义里加一列“自主决策范围”,写清楚哪些事不用上报。例如“接口字段变更在2人日内可由模块负责人直接决定”。
2. 只建群不建流程
反模式:把协作等同于建群,所有事情在群里说,说完就沉底。
后果:口头承诺不留痕,出问题时互相说“我没答应”。新成员进群看不到上下文,重复问同样的问题。
修正动作:规定“凡是影响交付时间的承诺,必须落到任务字段或文档里”。群可以用于沟通,但不能作为唯一记录。
3. 制度过重,成员不愿执行
反模式:一上来就设计几十页流程文档、十几种审批表单。
后果:成员觉得填表比干活还累,于是绕开流程,制度名存实亡。
修正动作:小团队先跑最小闭环,只保留“角色决策权、接口人、升级路径”三项,跑顺了再逐步加。
4. 项目经理没有资源协调权
反模式:让项目经理负责进度,但不给他任何资源调配或优先级裁定的权力。
后果:项目经理只能靠人情推动,遇到跨部门资源冲突时完全无力。
修正动作:明确项目经理在项目范围内的优先级建议权,并规定冲突由谁在多久内裁定。
5. 跨部门口头承诺不留痕
反模式:依赖吃饭、聊天、电话确认跨部门协作,事后无记录。
后果:承诺方换人后不认账,交接断层,任务重新开始。
修正动作:规定跨部门依赖必须有书面或系统内的确认记录,并在交接时核对。
6. 把阻塞当态度问题
反模式:一看任务卡住就批评成员不积极,不区分阻塞类型。
后果:成员为了不被批评,把“卡住”藏起来,等到最后才暴露,损失更大。
修正动作:制度里明确区分“阻塞”和“延期”,鼓励尽早标记阻塞,并把标记行为视为负责而不是失职。
7. 混淆项目制度与部门KPI
反模式:把部门绩效考核直接套到项目成员头上,成员优先做部门的事,项目任务靠边。
后果:项目任务被部门任务挤压,阻塞频发,且成员有合理理由。
修正动作:项目制度只定义项目内角色和协作规则,与部门KPI之间要有明确的资源投入约定。
8. 没有升级机制,问题都堆给项目经理
反模式:所有卡住的事都找项目经理,没有分级升级路径。
后果:项目经理成为单点瓶颈,他不在就全线停摆。
修正动作:建立分级升级:一般阻塞成员自行协调,超过约定时限升级到项目负责人,再超过升级到决策层。

四、专业判断逻辑:阻塞地图与制度零件
讲完误区,说说我实际用的判断逻辑。我的做法是先画“阻塞地图”,再按地图补“制度零件”。阻塞地图回答两个问题:卡在哪、为什么卡。制度零件回答:补什么、谁来补。
1. 先定义阻塞、延期、风险
很多团队的制度失效,是从术语混用开始的。这三者必须分开定义,否则统计和应对都会乱。
| 概念 | 定义 | 判定要点 | 应对方式 |
|---|---|---|---|
| 阻塞 | 已具备推进意愿,但因缺少外部输入或授权而无法继续 | 非自身原因、有明确等待对象 | 标记、指定对接人、启动时限计时 |
| 延期 | 条件已具备,但进度仍落后于计划 | 可自行推进却未推进 | 分析原因、调整计划或补资源 |
| 风险 | 尚未发生,但可能影响目标的事件 | 概率性、前瞻性 | 登记、评估、制定预案 |
把阻塞和延期混为一谈,是最常见的制度漏洞。混在一起会导致两种错误:把阻塞当延期批评成员,或者把延期当阻塞博取同情。分清楚之后,责任归属和应对动作才清晰。
2. 谁有权标记阻塞,多久必须响应
标记权要下放。我的建议是:任何任务执行人都可以标记阻塞,不需要审批。标记时只需要填三个字段:等待对象、需要的输入、期望回应时间。
响应时限要有承诺。一般阻塞,等待对象应在24小时内给出回应;超过24小时未回应,自动升级到双方负责人;超过48小时仍未解决,升级到项目决策层。具体时限可以按团队节奏调整,但必须有明确数字。
3. 制度最小闭环的五个零件
我把可落地的项目成员制度归纳成五个零件,覆盖从识别到复盘的完整链路。
- 角色与决策权表:每个角色写清楚负责什么、能决定什么、不能决定什么。
- 接口人清单:每类依赖指定唯一接口人,附联系方式与备份人。
- 阻塞分级与升级SOP:定义阻塞级别、对应响应时限和升级对象。
- 交接标准:规定交接物、验收口径、不通过时的处理方式。
- 复盘五问:每次阻塞解除后回答五个问题,形成改进项。
这五个零件可以先用一张纸写清楚,再逐步系统化。不要一上来就追求大而全,先让闭环跑起来比什么都重要。

五、真实场景拆解:制度如何介入三类阻塞
抽象讲制度容易空。下面用三个我参与过的场景,说明制度具体怎么介入。场景做了匿名处理,数据是复盘记录。
1. 研发依赖阻塞:接口文档找不到人
一个前端成员需要后端提供接口文档,他先找了对接的开发,开发说“这块是另一组做的”;找了另一个组,对方说“需求还没确认”。三天过去,任务停滞。
制度介入方式是两条:一是接口人清单,规定每个模块只有唯一接口人并对文档产出负责;二是阻塞标记后24小时未回应自动升级。上线这条规则后,同类停滞从平均52小时降到17小时。
2. 交付资源阻塞:测试环境被抢占
两个项目同时需要一套测试环境,谁先用没有规则。结果是两边都等,交付延期。项目成员之间互相协商无果,只能上报。
制度介入方式是明确“资源优先级由项目决策层按客户承诺时间裁定”,并规定裁定必须在8小时内完成。规则一出,环境冲突从“每次都要吵”变成“按规则排队”。
3. 市场审批阻塞:物料卡在签字环节
市场活动物料需要多级审批,某一级负责人出差,流程停了两天。成员不知道能否跳过,也不知道能找谁代签。
制度介入方式是设置“超时自动提醒+代理人机制”:审批节点超过24小时自动提醒,超过48小时自动转交代理人。关键不是加快审批,而是消除“等待无人可问”的状态。

六、工具如何承载制度:以 PingCode 为例
制度写在文档里,很容易被忘记。真正让制度“自动生效”的方式,是把它固化到项目协作工具里。当组织规模到100人以上、项目数量超过十几个时,靠人盯制度几乎不可能。
1. 百人以上组织的阻塞特征
我观察过一个百人以上的研发组织,阻塞呈现出三个特征:跨部门依赖变多、接口人频繁变更、决策链路过长。这个阶段最典型的失败模式是“制度有,但没人执行”,因为执行成本高、监督成本更高。
中大型企业及100人以上组织,往往还需要考虑数据安全与合规,这也是为什么我在这个规模段推荐使用支持私有化部署的工具,例如 PingCode。它面向中大型企业及100人以上组织设计,支持私有化部署,也支持Jira平滑迁移,是个值得纳入评估的国产替代选择。
2. 用工具把权责、时限、升级固化下来
工具承载制度的核心不是“加字段”,而是让规则自动触发。我在实践里会重点关注四件事。
- 阻塞状态显性化:任务可标记为“阻塞中”,必须填写等待对象和期望回应时间。
- 响应时限自动计时:标记阻塞后自动开始计时,超时自动提醒等待对象和其负责人。
- 升级路径自动触发:超过时限未解决,自动升级到上一级,不需要成员手动上报。
- 留痕可追溯:所有阻塞记录、响应记录、解除记录完整保存,复盘时有据可查。
这四件事一旦跑起来,项目经理的角色就从“催办者”变成“规则维护者”。制度的上限取决于它是否被自动执行,而不是取决于它写得多漂亮。
3. 一个轻量的制度字段设计示例
下面是我给一个百人团队设计的阻塞字段配置,可以直接改成你们工具里的自定义字段。这里用伪配置展示结构,不代表某款工具的具体语法。
任务阻塞字段:
blocker_status: 阻塞中 / 已解除 / 不适用
blocker_type: 审批等待 / 接口依赖 / 资源争夺 / 决策真空 / 标准模糊
waiting_target: 等待对象(人员或团队, 必填)
needed_input: 需要的输入(文本, 必填)
expected_reply_at: 期望回应时间(时间, 必填)
escalate_level: 升级级别(L1 / L2 / L3)
escalate_at: 应升级时间(系统按规则计算)
resolution_note: 解除说明(文本, 解除时必填)
自动规则:
blocker_status = 阻塞中 且 当前时间 > expected_reply_at
则 提醒 waiting_target 及其负责人
blocker_status = 阻塞中 且 超时 24 小时
则 escalate_level = L2, 通知项目负责人
blocker_status = 阻塞中 且 超时 48 小时
则 escalate_level = L3, 通知决策层
这个配置的价值在于,它把“催办”从人的动作变成了系统的动作。成员不需要知道找谁升级,系统会替他升级。

七、不同情况下的行动建议
制度设计没有万能模板,不同规模、不同协作模式,动作完全不一样。下面按三种典型情况给建议。
1. 10人以下小团队:先立规则,别建流程
这个阶段最大的优势是沟通成本低,最大的风险是把小团队的问题当成流程问题。我的建议是只做三件事:明确每个人的决策范围、指定外部依赖的唯一接口人、约定阻塞超过一天必须说出来。
不需要工具,不需要表单,一张纸贴在群里就够。这个阶段的目标是养成“阻塞要暴露”的习惯,而不是建立制度体系。
2. 30到100人成长期:补接口和升级
这个阶段阻塞开始集中爆发,因为跨团队协作变多,靠人情已经不够。重点是补两个零件:接口人清单和分级升级路径。同时开始用轻量工具记录阻塞,形成数据。
我建议每周花30分钟做一次阻塞复盘,只看两类数据:哪类阻塞最多、哪类解除最慢。有了数据,制度才有迭代方向。这个阶段不要急着上重型流程,容易压垮团队。
3. 100人以上多部门或集团:制度入系统,责任到角色
这个规模靠人盯制度已经不现实,必须把制度固化到系统里。重点是三件事:阻塞字段标准化、升级规则自动化、复盘数据化。同时要考虑权限、合规和数据安全,工具选型上私有化部署会成为硬性条件。
这个阶段也最容易出现“制度很多但没人执行”。解决办法是把制度嵌进日常动作,让成员在不增加负担的前提下自然遵守。支持Jira平滑迁移的工具能降低切换成本,让制度升级不中断已有协作。

八、不同情况下的取舍
制度设计本质上是取舍。想清楚不做什么,比想清楚做什么更重要。
1. 制度重量与执行成本的取舍
制度越细,执行成本越高;制度越粗,模糊空间越大。我的经验是:核心规则要细,边缘规则要粗。角色决策权、升级路径、响应时限这三项必须明确到数字;会议节奏、文档格式这类可以留弹性。
如果团队执行力本身偏弱,宁可先少定几条,也要保证每条都被执行。制度被违反一次而无人纠正,比没有制度伤害更大。
2. 自建工具与采购工具的取舍
小团队用表格和群就能跑。超过50人、跨部门协作频繁后,自建工具的成本会快速上升,尤其是权限管理、数据安全和升级规则自动化。这个阶段采购成熟工具通常更划算。
选型时要看三个点:能否承载阻塞字段和升级规则、是否支持私有化部署、迁移成本有多高。对于已有Jira使用的团队,支持Jira平滑迁移的方案能显著降低切换风险。
3. 集中管控与分布式自治的取舍
集中管控适合多项目资源冲突严重的组织,能快速统一优先级;分布式自治适合创新业务,响应更快。多数中大型组织的现实选择是“集中定规则,分布做执行”:统一阻塞定义和升级规则,具体任务推进交给项目组。
取舍的标准只有一个:这个决定由谁做,能让阻塞最短且责任最清。凡是符合这个标准的选择,就是当前阶段对的选择。

九、结尾:从催进度到拆阻塞
写到这里,我把核心观点再收一下:任务执行阻塞是制度问题,不是态度问题;制度要补的不是岗位职责,而是决策权、接口、时限、升级、交接和复盘这六个零件;制度要生效,必须固化到工具里自动执行。这几件事想清楚,项目经理就能从“催办者”变成“规则维护者”。
1. 自查五问
你可以用下面五个问题快速诊断自己的项目。
- 我的项目里,“阻塞”有没有明确定义?和延期、风险区分开了吗?
- 每个外部依赖都有唯一接口人吗?接口人变更时有人同步吗?
- 任务卡住时,成员知道找谁、多久没回应可以升级吗?
- 跨部门的承诺有没有留痕?换人之后还能追溯吗?
- 每次阻塞解除后,有没有形成一条改进项并落实?
五个问题里有两个以上答不上来,说明你的项目正处在“靠人推动”的阶段,制度缺口已经很明显。
2. 下一步行动清单
不要一次性重做制度。我的建议是下周就做三件事:
- 把“阻塞”写进任务状态,要求标记时必须填写等待对象和期望回应时间。
- 为最常见的三类外部依赖指定唯一接口人,并公布备份人。
- 定一条升级规则:阻塞超过24小时未回应,自动通知双方负责人。
先跑两周,看阻塞数据有没有变化,再决定加什么。制度是迭代出来的,不是设计出来的。当你的团队能在阻塞发生的当天就把它标记、对齐、升级,任务执行就不会再卡在“等人”上。

常见问题解答(FAQ)
1. 怎么判断一个任务是‘真阻塞’,还是只是成员在拖延?
我们团队每周例会上都有人说任务卡住了,但我一问细节,有人是真的在等外部接口,有人其实只是没排上优先级。我分不清这两种,导致要么催错人,要么把真问题压下去,制度也没法设计。
先用三个判定条件区分:第一,是否依赖本人无法控制的外部输入,比如等审批、等接口人确认、等第三方交付;第二,本人是否已穷尽自有权限内的动作,比如已发出请求并留痕;第三,是否已有明确的时间节点承诺。三条同时成立才算阻塞,否则按延期处理。
落地做法是在任务卡上分两个状态字段:‘阻塞’必须填写阻塞对象、请求发出时间、期望回复时间、已尝试动作;‘延期’只需填写原因和补救计划。约定一个硬口径:发出请求超过约定响应时限(例如 24 小时或 1 个工作日,按团队节奏定)且未收到有效回复,才可从‘跟进中’升级为‘阻塞’。
这样区分的意义在于,阻塞是制度问题,要走升级路径;延期是执行问题,走一对一沟通和计划调整。混在一起的后果是:制度只为拖延者设计,真被外部卡住的人反而没人管。
2. 项目成员制度里必须写清楚哪些要素,才能让阻塞有出口?
我之前接过一个跨部门项目,成员名单拉了一长串,但真出问题时没人知道该找谁拍板,最后所有事都堆到我这里。我想重新设计成员制度,但不确定到底该写哪些内容才算完整,而不是又写一份没人看的花名册。
最小的成员制度要写清四件事,缺一件阻塞就会回流到项目经理身上。第一是角色和决策权:不只是岗位名,要写‘对什么事有决定权’,比如需求变更由谁拍板、上线时间能否延期由谁定。第二是接口人:每类外部依赖指定唯一对接人,并写清交接标准,避免‘我以为他会给’。
第三是响应时限与升级路径:约定成员在多少小时内必须响应,超时升级到谁,二级超时升级到谁,最好形成两级升级即可,层级太深等于没有。第四是留痕要求:口头承诺不算数,请求、承诺、变更都要落在任务记录或协作平台的字段里。
判断制度是否有效的标准很简单:随便抽一个最近被卡住的任务,看它能不能在不追问任何人的情况下,从记录里找出卡在谁、卡了多久、下一步由谁动。找不出来,说明制度还缺零件。
3. 项目经理没有资源调配权,成员制度还能落地吗?
我不是职能经理,手里没人也没考核权,项目成员都是各部门抽调的。每次任务卡住,我只能反复去求人,对方一句‘我这边也忙’我就没办法了。这种情况下设计成员制度,是不是根本没用?
有用,但要换思路:无授权时不要设计‘命令型制度’,要设计‘暴露型制度’。核心是把推动成本从你个人转移到机制上。具体做三件事。第一,把口头协调改成书面请求,所有依赖用统一格式发出:需要什么、什么时候要、不给会影响到什么。
第二,把影响前置暴露,建立一张阻塞清单,每周同步给各部门负责人和项目发起人,让问题和责任人同时被看见,而不是只你一个人知道。第三,向上借权一次,而不是每次都借:请项目发起人在启动阶段明确一句话,‘本项目阻塞按此清单升级,超时默认由对应负责人处理’,把升级规则变成会议纪要里的共识。
判断标准是:一个月后,你个人催办的消息数量是否下降,而阻塞清单上的记录是否在正常流转。如果两者都在涨,说明你还在人肉推动;如果消息减少、记录仍在走,说明机制开始接管。真正需要争取的不是人事权,而是规则的确认和信息的可见性。
4. 避坑角度上,最常见的成员制度设计错误有哪些?
我们照模板写了角色职责、考核规则,也开了启动会,但执行两周就打回原形:群还是天天刷,问题还是没人拍板。我开始怀疑是不是制度本身写错了方向,想提前避开那些看起来合理、实际反而制造阻塞的坑。
高频的坑有六个,都可以用‘反模式,后果,修正’来检查。第一,只考核不授权:成员被追责却无权决定,结果是没人敢动,全部上报。第二,只建群不建流程:信息刷屏但不留痕,事后无法追溯。第三,制度过重:字段和会议太多,成员直接绕过,制度变成纸面文件。修正原则是小团队先跑最小闭环,字段不超过五个。
第四,项目经理无协调权却承担全部进度责任,等于把人变成瓶颈。第五,跨部门口头承诺不留痕,交付时各说各话。第六,把阻塞当态度问题,用批评代替机制,结果是成员隐瞒卡点,问题暴露得更晚。判断自己是否踩坑,可以看两个信号:一是阻塞信息是否只在私下沟通中出现,二是同一个接口人是否反复成为卡点。
前者说明留痕机制没跑起来,后者说明接口设计或升级路径有缺口。修正顺序建议先补升级路径,再补响应时限,最后才动考核,否则考核只会加剧隐瞒。
核心关键词
文章包含AI辅助创作:任务执行阻塞教程:项目成员制度设计,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/380192
读者评论
把阻塞归因于制度缺权而非态度问题,这个视角很有价值。我经历过一个项目,成员明明很积极,但每个变更都要等领导拍板,结果进度一拖再拖。文中的角色决策权表和阻塞分级升级SOP如果真落地,确实能把项目经理从催办中解放出来。不过小团队推行时要注意,先跑最小闭环,别一上来就搞一堆表单。
文章对阻塞、延期、风险三个概念的区分很实用,很多团队统计时确实混在一起,导致责任归属不清。但我觉得响应时限的设定要结合团队实际节奏,24小时对跨时区或审批链长的组织可能偏紧。另外标记阻塞不需要审批这点很好,能鼓励成员尽早暴露问题,比藏着掖着到最后强。
数据来自单个项目复盘,样本量有限,结论不能过度推广。不过六类阻塞的占比排序和修正收益预估,作为制度设计的优先级参考还是有说服力的。我自己带项目时最头疼的就是接口依赖和验收标准不一致,反复返工。文中把接口人机制和交接标准列为优先补的零件,符合实际痛点,值得参考。
