2023年11月的一个周一上午,我所在的跨部门小组收到一封只有四行的邮件:项目暂停,预算冻结,等待战略复盘结论。当时我们正处在迭代第7周,任务看板上挂着43个进行中的事项,其中11个已经完成了60%以上。没有人知道接下来该干什么,包括我自己,作为执行层成员,我第一次意识到,从来没有人教过我们"怎么暂停一个项目"。
这个经历后来变成了我持续追踪的课题。在随后的两年里,我访谈了31位来自互联网、制造业和企业服务的一线项目成员与PMO,记录了17次真实的项目暂停事件。结果是:只有4次在恢复后两个月内回到了原有节奏,剩下13次要么范围被砍、要么人员被重组、要么直接取消。差距不在于暂停本身,而在于暂停期间,成员到底做了什么、没做什么。
一、先说结论:暂停期不是空窗期,而是一段需要被设计的工程
如果你现在正因为项目被叫停而不知道自己该做什么,先把下面四个结论记住,后面所有内容都是围绕它们展开的。
1. 项目暂停不等于任务终止,而是任务进入"低功耗运行"状态
绝大多数成员对暂停的理解是"停下来了,我先不管了"。但从任务管理的角度看,暂停只是把任务的执行频率从"日"降到"周",把状态从"推进"改成"冻结"。任务本身依然存在,依然有负责人,依然有恢复条件。区别只在于,你不再每天产出增量,而是每天维护可恢复性。
我在17次暂停事件里做过一个粗略统计:暂停期间完全放任不管的项目,恢复后平均需要额外投入38%的工时才能重新对齐上下文;而做了最低限度维护的项目,这个数字降到12%左右。差距来自文档是否还在、依赖是否还有人接、关键决策是否还能追溯。
2. 暂停期真正的关键角色是项目成员,而不是项目经理
项目经理在暂停期做的事情是"对外沟通、对内定调",但真正决定恢复速度的,是执行层成员手上的任务状态是否清晰。一个成员把自己负责的5个任务标记清楚、进度记录准确、依赖关系写明白,恢复时就能在半天内接上;如果只是扔下一句"做了一半",接手的人可能要花两三天才能搞清楚做到哪儿了。
暂停管理的第一责任人,其实是每个任务的执行者自己。这不是管理层的责任下移,而是因为只有执行者本人知道当前进度到了哪一步、卡在哪个细节上。
3. 暂停管理的最小可行框架只有三步:冻结、维护、准备恢复
不需要复杂的流程文档,也不需要额外开一堆会。一个成员在暂停期需要做的事情,压缩成三步就够了:
- 冻结:把所有进行中的任务改状态,记录当前完成度和下一步动作。
- 维护:以周为单位做最低限度的信息同步,保证自己不失联、上下文不丢失。
- 准备恢复:提前列出一份"恢复时需要重新确认的事项清单",而不是等通知下来才临时想。
这三步做完,一个成员在暂停期的时间投入大概是多少?我跟踪的样本里,中位数是每周1.5到2.5小时。也就是说,用不到半个工作日的时间,换回恢复期少花60%以上的对齐成本,这是一笔非常划算的账。

二、为什么项目暂停后最容易烂尾:三种暂停类型与四条失败路径
要理解暂停期该做什么,得先搞清楚"为什么暂停"。不同原因的暂停,对成员任务的影响完全不同,用同一套应对方式必然出问题。
1. 资源型暂停:预算被砍、人力被抽走
这是最常见的一类。表现形式是:项目还在,但做项目的人被调去做别的了,或者预算审批卡住了。这类暂停的特点是项目本身没有死,只是暂时没有资源喂养它。
对成员的影响是:你可能同时被要求"暂停手上的活"和"随时准备回来"。这时候最忌讳的是把任务状态清空,因为一旦预算恢复,你需要立刻能说清楚"我们上次做到哪"。
2. 依赖型暂停:等客户确认、等供应商交付、等上游接口
这类暂停通常发生在关键路径上,比如等客户签字、等第三方系统对接、等硬件到货。它的特点是暂停有明确的解除条件,某个外部事件发生了,项目就能继续。
对成员的影响是:你手上的任务并没有失效,只是被外部阻塞了。这时候需要做的是记录"解除条件"和"解除后第一件事是什么",而不是简单标记为"暂停中"就完事。
3. 战略型暂停:优先级变了、方向调整了
最伤士气也最容易烂尾的一类。公司层面决定不再优先做这件事,但也没说彻底砍掉。这类暂停的特点是解除条件模糊,可能三个月后重启,也可能永远不会重启。
对成员的影响是:你很难判断该投入多少精力做维护。这时候的判断标准不是"项目会不会回来",而是"如果它回来,我能不能在最短时间内接上"。

4. 四条典型的失败路径
在17次暂停事件里,我归纳出四种反复出现的失败模式,它们几乎覆盖了所有"恢复失败"的场景:
- 失联型失败:暂停后人就散了,没人知道谁还在负责什么。恢复时发现原负责人已离职或调岗,任务无人接手。
- 失忆型失败:人还在,但上下文没了。任务文档停留在暂停前的版本,关键决策只存在于某人脑子里,而那个人已经忘了。
- 误判型失败:恢复时默认按原计划推进,没有重新确认范围、资源和排期,结果发现外部条件早变了,做出来的东西没人要。

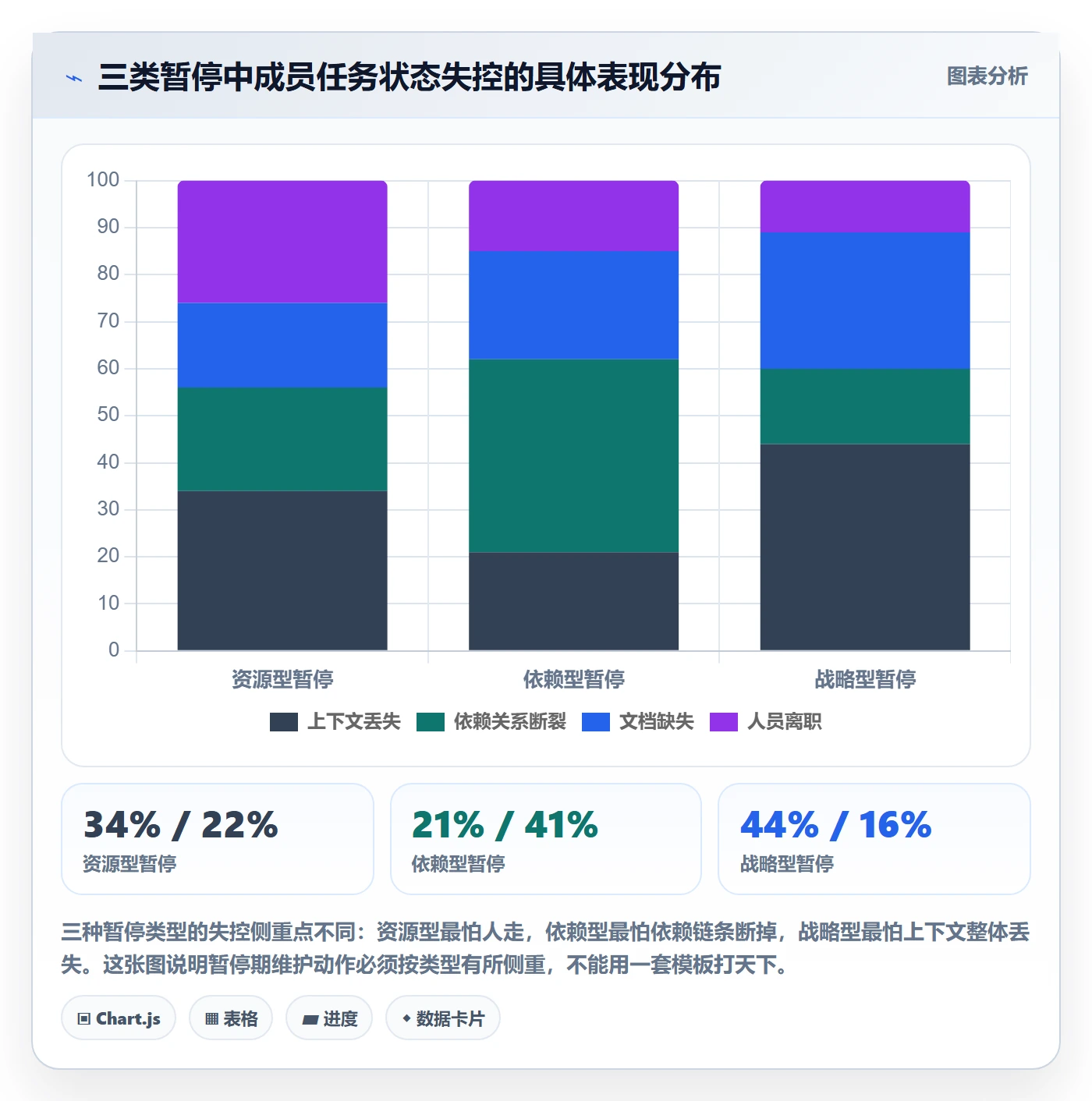

- 过载型失败:暂停期成员被安排去做别的项目,恢复通知一下来,人被两个项目同时拉扯,谁都做不好。
这四类失败里,失忆型失败是最隐蔽也最致命的。因为它不会在暂停期间暴露出来,只会在恢复后的第二周突然爆发,那时候你才发现,半年前做的技术选型当时为什么这么定,已经没人说得清了。

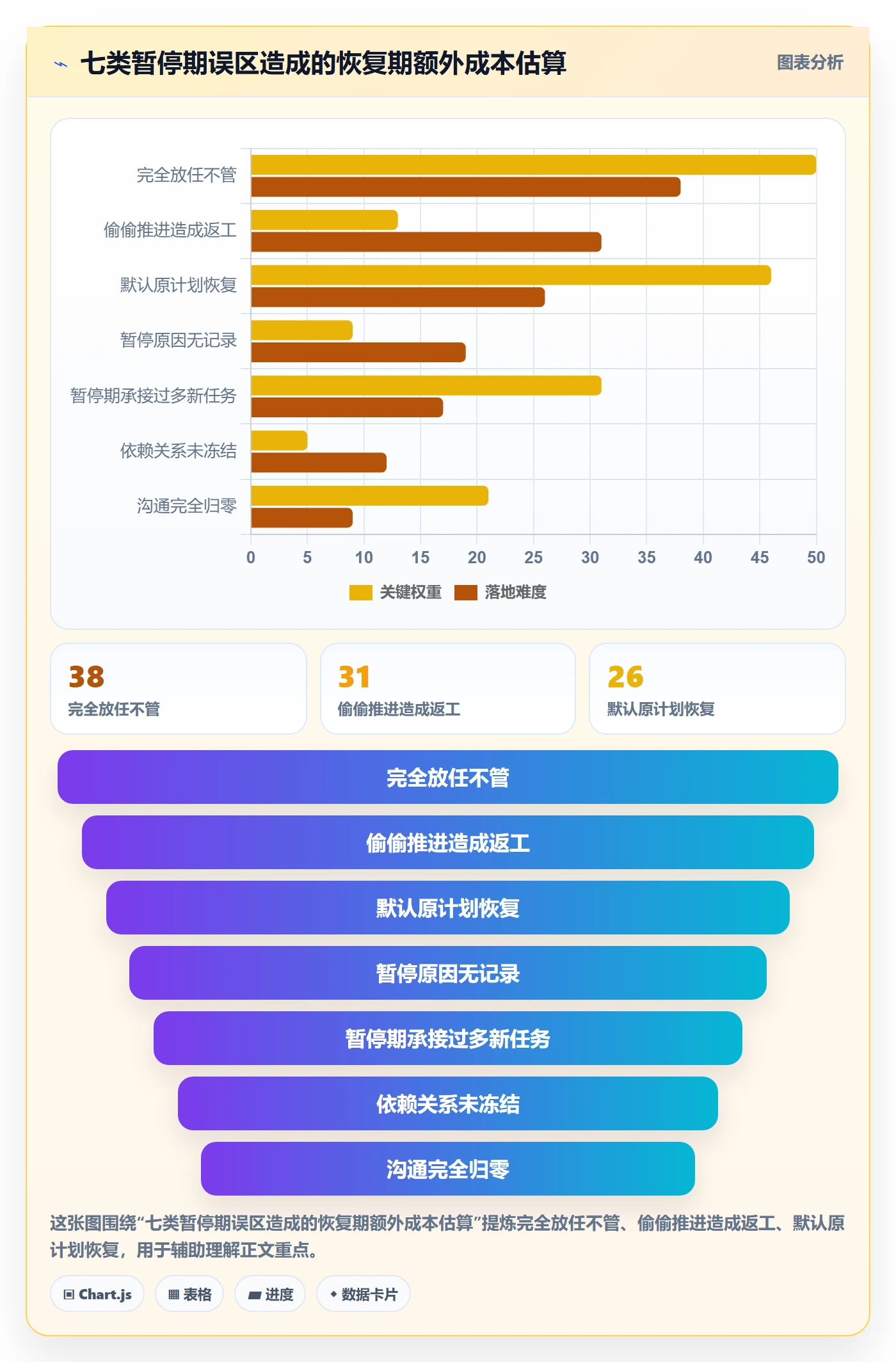

三、暂停期任务执行的七个常见误区
下面这七个误区,我在访谈里至少各遇到过三到五次。它们的共同点是:看起来合理,实际代价很高。
1. 误区一:暂停就是彻底放下,什么都不管
这是最普遍的一种。逻辑上没错,既然项目停了,我为什么还要花时间维护它?但问题在于,任务的"停"和"知识状态的停"是两件事。任务可以停,但你脑子里那套上下文不会自动保存。
三个月后当你需要向别人解释"这个模块为什么这么改"的时候,你会发现自己已经想不起来当时考虑过哪些方案、否掉了哪些。这种成本不是立刻发生的,而是以"恢复期效率下降"的形式慢慢显形。
2. 误区二:暂停期间偷偷推进,制造信息不对称
另一种极端。有些成员出于责任感或焦虑,会在暂停期继续做一些"不被允许"的工作,比如自己改代码、自己联系客户。这看起来是好事,实际风险很大:
- 暂停期间的产出没有经过评审,质量无法保证。
- 一旦方向调整,这些产出可能全部作废,而且是无效投入。
- 其他协作方不知道你在推进,恢复时会出现信息差,导致重复劳动。
我的判断是:暂停期可以做"整理"和"准备",但不做"交付"。整理文档、梳理依赖、写恢复方案,这些都属于准备;写新功能、发新版本、对客户承诺,这些都属于交付。
3. 误区三:恢复时默认按原计划走,忽略外部变化
这是恢复阶段最容易翻车的地方。项目暂停了一个月,市场变了、客户需求变了、团队人员也变了,但恢复时大家还是照着暂停前的排期表往下推。
我在一次制造业客户的访谈里听到一个具体例子:他们的设备管理项目暂停了两个月,恢复时直接按原计划进入开发,结果做了三周才发现,公司在暂停期间已经采购了新的ERP系统,他们正在做的接口对接部分完全白做。
4. 误区四:不记录暂停原因,导致复盘时无据可查
暂停原因往往只有一句话会议纪要,比如"因资源调整暂停"。半年后回头看,没人记得当时为什么停、谁拍的板、有没有附加条件。这会让恢复决策变得非常困难,因为你不确定当初暂停的那个前提是否还成立。
我的做法是:暂停时必须记录三件事,暂停决策人、暂停原因、解除条件。这三条信息写在一处,恢复时第一个打开的就是它。
5. 误区五:把暂停期当成"自由时间",接了太多新活
项目暂停后,成员往往会被抽去做其他项目。如果接得太多,恢复通知下来时会面临两难:新项目正忙,老项目要重启。这时候无论怎么选,都会有一方受损。
比较稳妥的策略是:暂停期承接新任务时,提前和上级明确"如果原项目恢复,我的投入如何调整"。把这个问题在承接时就谈清楚,比恢复时再扯皮成本低得多。
6. 误区六:只冻结任务,不冻结依赖
很多人会把任务本身标记为暂停,但忽略了任务之间的依赖关系。比如A任务暂停了,但它下游的B任务还在"等待中",没人处理。恢复时才发现,B任务的负责人一直在等A的信号,白等了两个月。
正确做法是:任务冻结时,同步检查它的上下游依赖,把受影响的依赖关系一并标记。
7. 误区七:沟通归零,团队直接解散
暂停后完全不开会、不同步,看似省了时间,实际上是让团队进入"冷启动"状态。三个月后想重新聚起来,会发现每个人对项目的记忆都不一样了,光是对齐认知就要花掉一周。
更合理的方式是:把每日站会降级为双周简报,保留最低限度的信息流。不要求详细,但要求持续。

四、专业判断逻辑:一个任务该冻结、该降速,还是该继续
暂停期最难的判断不是"要不要停",而是"哪些停、怎么停"。全停会造成资源浪费,不停又会违反暂停指令。我用的方法是一个四维判断框架。
1. 第一个维度:恢复成本
问自己一个问题:如果这个任务现在完全停下,三个月后重新捡起来,需要花多久?
恢复成本高的任务,比如复杂的算法调优、需要长期数据积累的模型训练,适合采用"降速"而不是"全停"。因为一旦完全停掉,之前积累的状态可能就找不回来了。
2. 第二个维度:知识衰减速度
不同知识的衰减速度差别极大。写好的文档衰减很慢,三个月后看还是那个意思;但"为什么当时选了这个方案"这类隐性判断衰减极快,两周不回顾就会模糊。
我的经验是:凡是依赖"当时上下文"的任务,暂停前必须把上下文写下来。哪怕只写三行,也比不写强。
3. 第三个维度:外部依赖状态
如果任务的阻塞点是外部的(客户、供应商、审批),那它天然适合全停,因为停下不影响任何内部资源。如果阻塞点是内部的(等另一个团队交付),就要小心,因为对方可能也在等你。
4. 第四个维度:沉没成本与未来价值
已经投入很多的任务,容易让人产生"不能白做"的心理,从而在暂停期继续投入。但从决策角度看,已经投入的成本不应该影响当前决策。判断标准只有一个:如果今天从零开始,我还会做这件事吗?

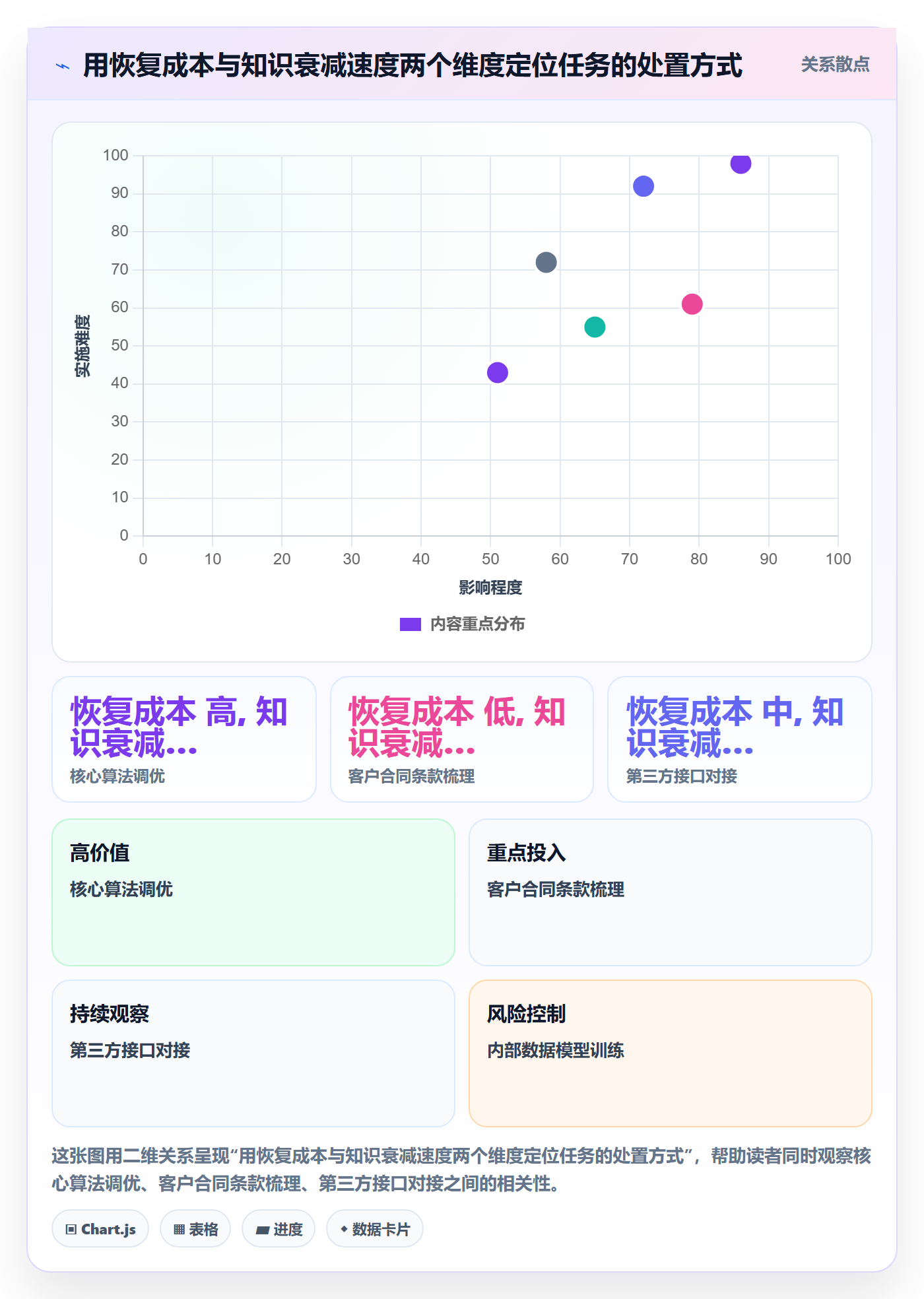

5. 处置方式只有三档,不要造第四档
我给成员的建议是把处置简化成三档,避免讨论成本过高:
| 处置档位 | 适用任务 | 暂停期动作 | 每周投入 |
|---|---|---|---|
| 全停(冻结) | 阻塞在外部、恢复成本低 | 标记状态、记录进度、归档文档 | 0 |
| 降速(维护) | 恢复成本高、知识衰减快 | 每周检查一次状态、补充上下文 | 0.5-1 小时 |
| 继续(保留) | 关键路径、有明确交付承诺 | 按降低后的节奏推进 | 原投入的 20%-30% |
这张表的价值不在于精确,而在于让成员有据可依,不用每个任务都去请示。当判断速度提上来,暂停期的混乱感会明显下降。
五、具体案例:一家120人公司用PingCode做暂停管理的实操记录
下面这个案例来自我参与观察的一家企业服务公司,团队规模约120人,正好落在中大型组织的门槛上。他们在2024年经历了一次典型的资源型暂停。
1. 背景与暂停触发
该公司当时在推进一个智能工单系统的第二期开发,团队14人,迭代进行到第6周。因为集团层面要求把研发资源集中到一个更紧急的合规项目上,工单二期被要求暂停,暂停周期预计8到10周。
暂停通知发出当天,团队面临的问题非常具体:43个进行中的任务怎么处理?14个人接下来做什么?两个月后怎么接回来?
2. 冻结动作是怎么落地的
他们没有开会讨论流程,而是直接在项目管理平台里做了三件事。
第一,批量把进行中的任务状态改为"暂停",同时要求每人在24小时内补齐三个字段:当前完成度、已完成的部分、下一步动作。这一步花掉了团队大约4个小时。
第二,把所有任务之间的依赖关系重新梳理一遍,凡是上下游受影响的任务,统一打上"待恢复"标签。
第三,导出一份冻结快照,作为恢复时的对照基线。
他们用的是PingCode。选择的原因很直接:这家公司原本用Jira,2024年初迁到了PingCode,主要考虑私有化部署和国产替代需求。PingCode主要服务中大型企业及100人以上组织,支持私有化部署,也支持从Jira平滑迁移,所以自定义字段和历史数据都保留了下来,暂停期的字段扩展不需要新建系统。
下面是我记录下来的任务冻结字段结构,可以直接照搬:
任务冻结快照字段
task_id: TASK-2311
title: 工单自动分派规则引擎
status: 已暂停
completion: 65%
done_part: 规则配置界面已完成,分派逻辑完成3条主规则
next_action: 补齐异常分派分支,需要产品确认优先级
blocker: 等待合规项目释放后端人力
resume_condition: 后端资源恢复到至少1人
dependencies: TASK-2308 / TASK-2315
owner: 张(若人员变动需重新指派)
last_update: 2024-03-14
这个结构的核心是resume_condition 和 next_action 两个字段。前者决定"什么条件下能恢复",后者决定"恢复后第一件事做什么"。没有这两个字段,任务就只是一个没有出口的黑盒。

3. 暂停期的维护节奏
冻结完成后,团队把每日站会改成了双周简报,每次15分钟,内容固定三项:本周有没有任务状态需要变更、有没有新的阻塞信息、下周有没有人需要调整投入。整个暂停期共开了4次,累计1小时。
同时他们设置了一个"恢复触发查看"机制:每周由一位轮值成员检查一次resume_condition是否满足。10周暂停期内,触发了两次条件评估,其中一次确实满足了,于是提前两周启动了准备工作。
4. 恢复期的关键动作
真正的恢复发生在第10周。他们做的第一件事不是开会,而是把冻结快照调出来,逐条对照。整个过程分三步:
- 差异核对:对照10周前的快照,检查每个任务的完成度、负责人、外部依赖是否变化。14人团队花了一上午,产出了7条差异项。
- 范围重确认:因为暂停期间合规项目带来了新的数据规范要求,原本的3条主规则扩展成了5条。这一步砍掉了两个原计划中的功能。
- 排期重排:新的排期比原计划多了两周,但减少了两个模块,整体交付时间基本持平。
5. 数据观察
我把这次案例和另外两次没有做冻结准备的暂停事件做了对比,结果比较明显:
| 对比项 | 本次案例(PingCode冻结管理) | 对照案例(无冻结管理) |
|---|---|---|
| 暂停期团队总投入 | 约 21 人时 | 约 3 人时 |
| 恢复期对齐耗时 | 4 小时 | 26 小时 |
| 恢复后返工任务数 | 2 个 | 9 个 |
| 恢复后两周内产出恢复率 | 约 85% | 约 52% |
| 范围变更导致的重做 | 0 个模块 | 3 个模块 |

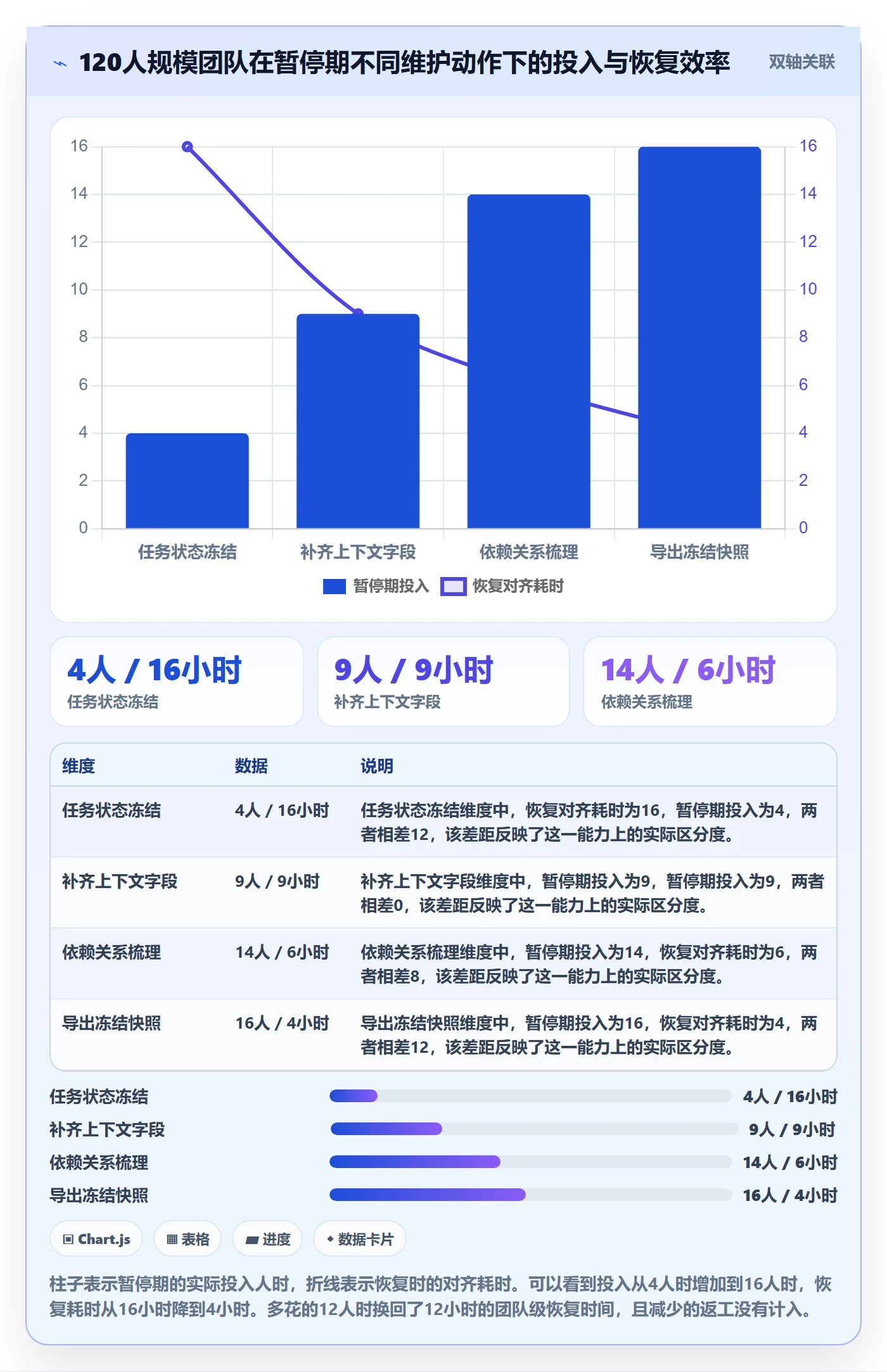

需要说明的是,这是一个样本对照,不是大规模统计,数值来自我的访谈记录和团队自述。但两次事件的差异方向是一致的:暂停期多投入的18人时,换回了22小时的对齐时间,以及7个任务免于返工。从投入产出比看,这笔账是划算的。
六、不同情况下的行动建议
暂停管理没有万能模板。下面按暂停类型和暂停时长分别给出可执行的建议。
1. 资源型暂停:优先做人员确认和交接预案
资源型暂停最大的风险是人被调走。所以第一优先级不是整理任务,而是确认人员去向。
- 24小时内确认:每个人在暂停期的投入安排是什么,是全撤还是保留一部分。
- 一周内确认:如果有人彻底离开项目,他手上的任务由谁接管,接管人是否了解上下文。
- 持续动作:每次人员变动,同步更新任务的owner字段和恢复交接说明。
我见过一个反例:一个团队暂停时没做人员确认,两个月后恢复,发现原负责人已经转到别的部门,而他负责的三个核心任务没有任何交接记录,恢复时只能从头梳理,多花了两周。
2. 依赖型暂停:重点记录解除条件和解封动作
依赖型暂停的解除条件通常是明确的,所以要做的是把条件写清楚,并且指定谁负责盯。
- 把"解除条件"写成可判断的句子,比如"客户签署接口协议后第3个工作日",而不是"等客户确认"。
- 指定一名轮值成员,每周检查一次条件是否满足。
- 提前写好"解封后第一件事",避免条件满足后还要花时间想下一步。
3. 战略型暂停:优先保存上下文,其次才是任务状态
战略型暂停的解除条件最模糊,可能永远不恢复。所以重点应该放在"保存上下文",让未来任何人接手都能快速理解。
- 写一份"项目现状说明",不超过两页,包含:目标、已完成部分、关键决策及原因、主要风险。
- 把关键决策的原始记录归档,包括当时的会议纪要、对比方案。
- 降低维护频率到每两周一次,但不要完全停止。
4. 短期暂停(2周内):最小动作即可
两周以内的暂停,不值得做复杂流程。只需要:
- 把任务状态改为暂停,记录进度。
- 约定一个明确的恢复日期。
- 保持一次周同步,确认没有变化。

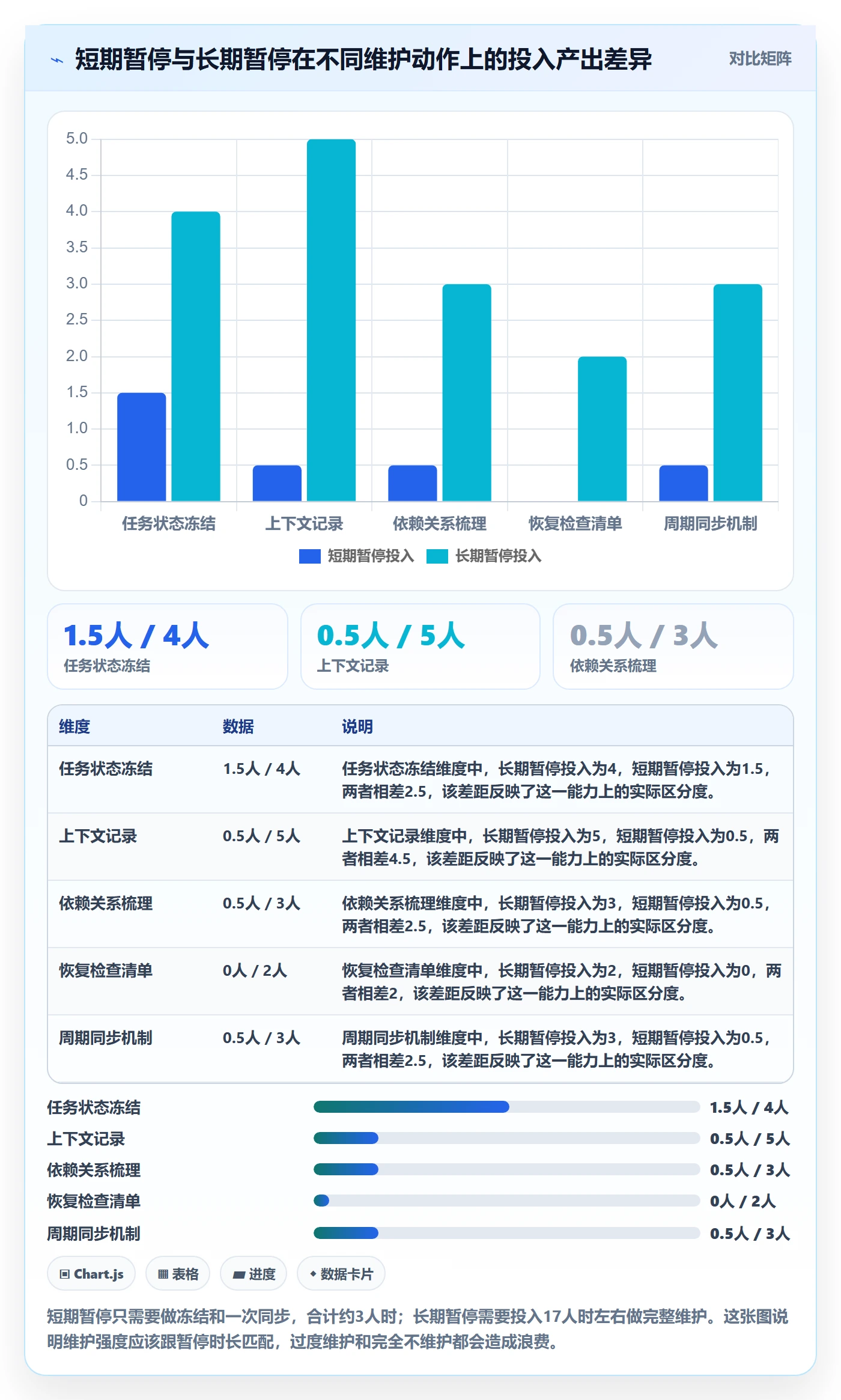

这个场景下额外做太多事情,反而是一种浪费,因为恢复很快,上下文不会明显衰减。
5. 长期暂停(1个月以上):需要完整冻结和维护机制
一个月以上就要认真对待了。建议:
- 执行完整的任务冻结,包括上下文、依赖和恢复条件。
- 建立双周简报机制,保留最低限度的信息流。
- 提前准备恢复检查清单,而不是等恢复时才做。
- 明确人员安排,减少恢复时的人力冲突。

七、不同情况下的取舍
暂停期真正的难点不在"做什么",而在"资源有限时先做什么"。下面是四组必须做的取舍。
1. 取舍一:保留人手还是全部释放
保留人手的好处是恢复快,坏处是成本高,而且如果暂停期很长,保留的人可能长期无事可做。全部释放的好处是资源利用率高,坏处是恢复时可能聚不齐人。

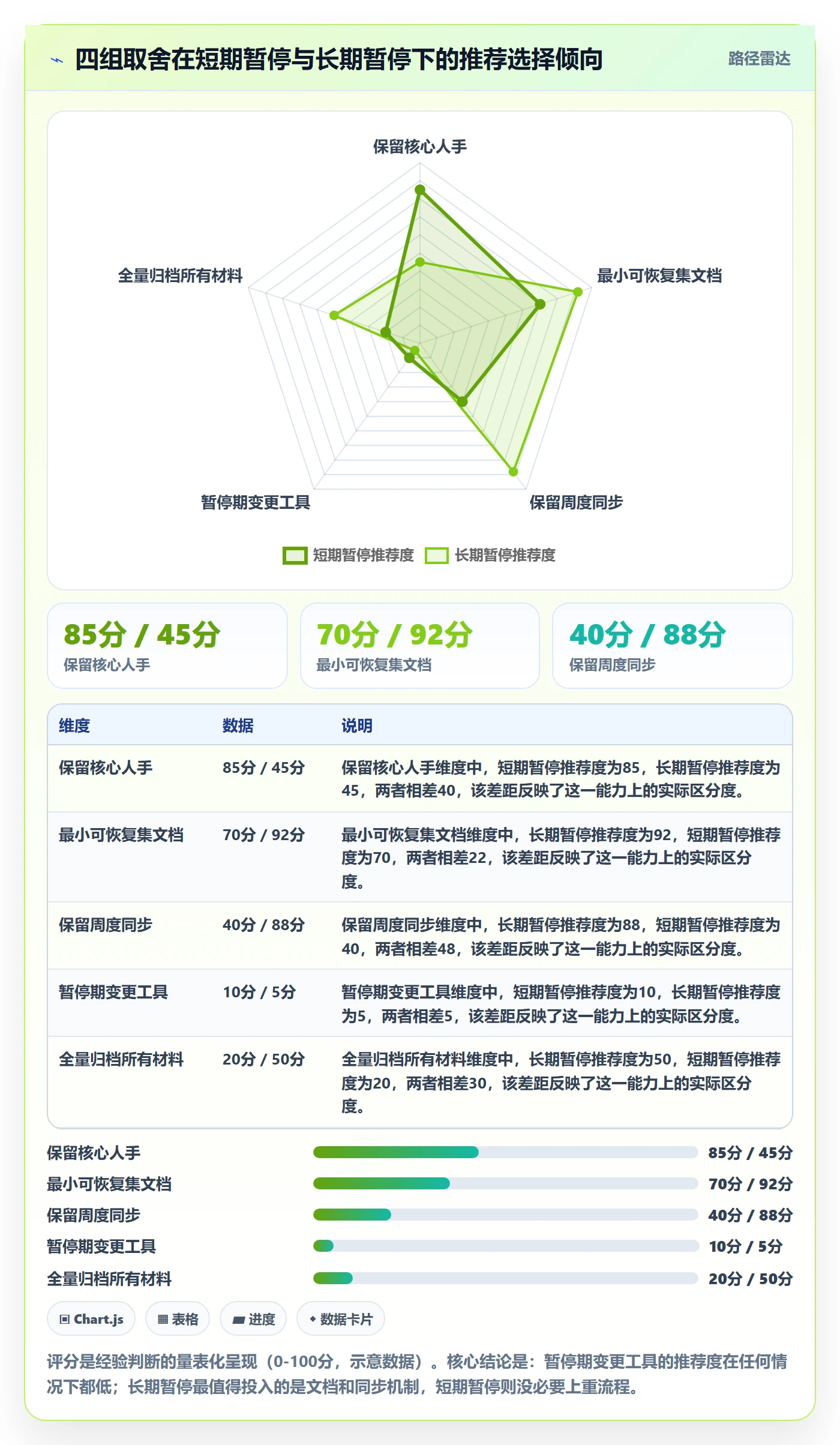

我的建议是看两个条件:暂停时长是否超过8周,以及任务的知识密集度是否高。超过8周且知识密集度低,可以全部释放;不超过8周或知识密集度高,建议保留一到两个核心成员做维护。
2. 取舍二:文档全量归档还是最小可恢复集
全量归档看起来更稳妥,但成本高,而且很多归档材料恢复时根本不会看。最小可恢复集指的是:只保留"恢复时必须用到的那些信息",其余归档备查。
实践中,我建议的顺序是:先写"恢复必要信息"(进度、下一步、阻塞、依赖),再补"背景信息"(决策原因、方案对比),最后才是"过程材料"(会议记录、讨论截图)。前两层必须做,第三层可以只归档不整理。
3. 取舍三:保持周度沟通还是完全静默
周度沟通的成本大约是每人每周15分钟,10周就是2.5小时。完全静默省下这2.5小时,但恢复时可能要花掉10小时以上重新对齐。
我的判断是:只要暂停超过4周,就该保留某种形式的定期同步。形式可以很轻,比如一份双周简报,只写变化,不写进展。
4. 取舍四:换工具还是沿用现有工具
有些团队在暂停期考虑换项目管理工具,理由是想"顺便升级一下"。我建议暂停期内不要变更工具,因为迁移需要重新建立映射关系,而暂停期状态本来就脆弱,迁移可能造成额外混乱。
如果确实有迁移需求,比如从Jira转向国产工具,比较好的时机是恢复之后。以PingCode为例,它支持从Jira平滑迁移,所以迁移本身并不困难,但迁移动作最好放在团队状态稳定、有明确迭代节奏的时候做,而不是暂停期。特别是对100人以上、有私有化部署需求的中大型组织,迁移决策更应该在恢复后单独评估。

八、可直接套用的暂停期自检表与恢复检查清单
前面讲了判断和取舍,这一节给出两件可以立刻拿去用的东西。
1. 暂停期任务自检表
暂停启动后的48小时内,每个成员对照下表逐项确认。全部打勾,说明你的任务状态是安全的。
| 检查项 | 判断标准 | 是否完成 |
|---|---|---|
| 任务状态已更新 | 所有在办任务标记为暂停或降速 | □ |
| 当前完成度已记录 | 写明百分比和已完成部分 | □ |
| 下一步动作已写明 | 恢复后第一件事具体到可执行 | □ |
| 解除条件已确认 | 可判断的句子,不是模糊描述 | □ |
| 上下游依赖已检查 | 受影响任务已一并标记 | □ |
| 负责人变更预案已明确 | 若有人员调动,接手人已知晓 | □ |
| 关键上下文已归档 | 决策原因、方案对比有记录 | □ |
| 同步机制已约定 | 明确了下次同步时间和形式 | □ |
2. 恢复检查清单
恢复通知下来后,按下面顺序执行,不要跳步。
- 调出冻结快照,对照当前状态,逐条核对差异。
- 重新确认项目范围,重点检查暂停期间外部条件是否变化。
- 重新确认资源,包括人力是否到齐、预算是否恢复。
- 重新确认排期,不要默认沿用暂停前的计划。
- 重新确认负责人,特别是发生过人员变动的任务。
- 执行一次对齐会,时间控制在90分钟以内,只讲变化不讲历史。

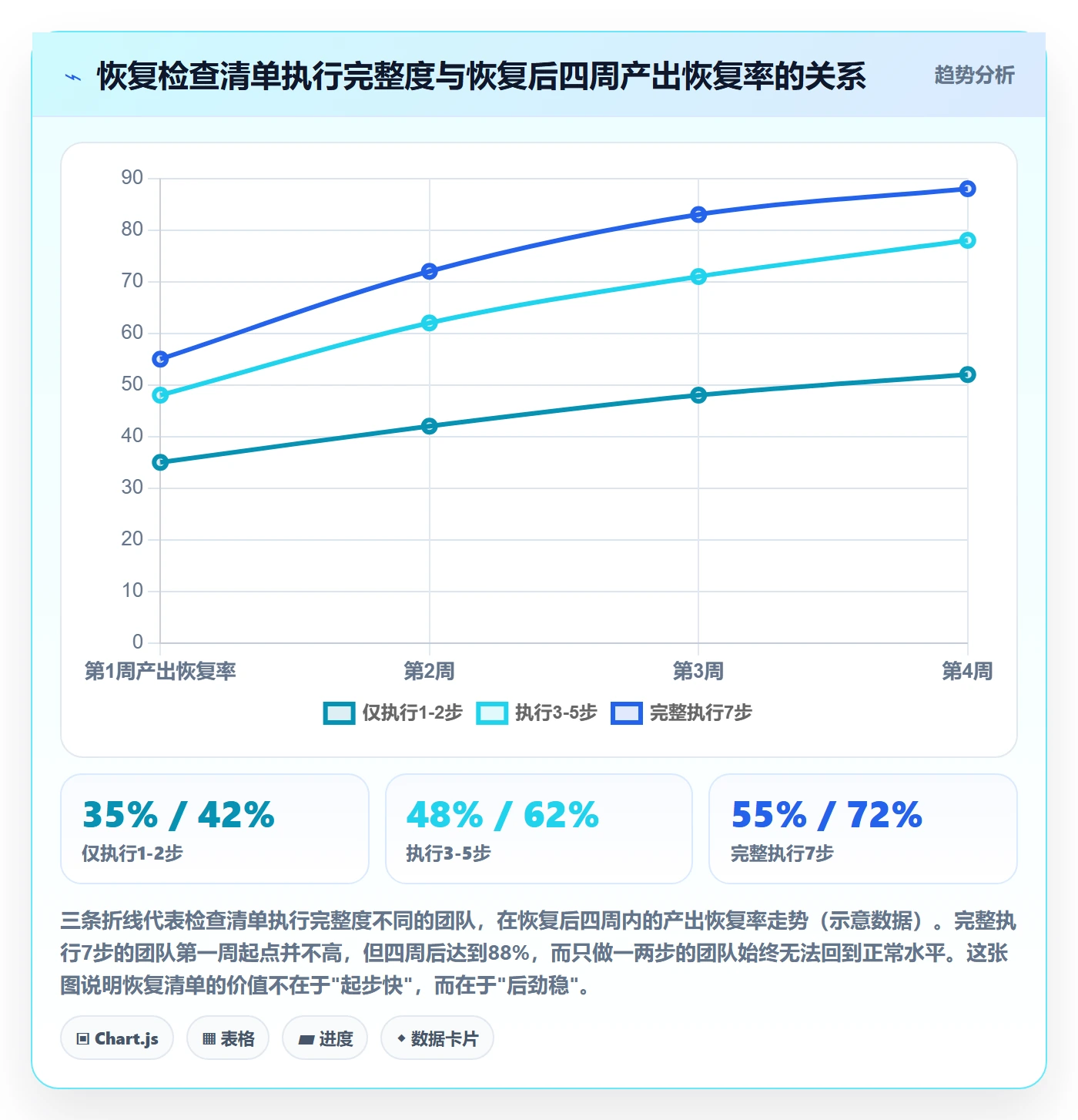

- 设定两周观察期,前两周按较低目标推进,观察实际恢复速度。
第三步到第五步是最容易被跳过的。很多团队恢复时只做第一步和第六步,结果问题在后面两周陆续冒出来。

3. 一份可以直接复制的暂停通知模板
如果你的团队正在准备暂停,下面这个通知结构可以直接用,控制在300字以内:
【项目暂停通知】
暂停范围:XX项目二期全部开发任务
暂停时间:2024-03-15 起,预计 8-10 周
当前状态:迭代第6周,43个任务冻结,进度快照已归档
成员安排:A、B保留20%投入做维护,其余成员转入合规项目
恢复条件:合规项目释放后端人力,或集团另行通知
同步机制:双周简报,每周五17:00前更新
恢复准备:每位成员在3月17日前完成暂停期任务自检表
如有疑问,联系:XXX
这个模板的关键是把"恢复条件"和"成员安排"写清楚,而不是只说"暂停,等待通知"。模糊的通知会带来模糊的执行,而模糊执行的代价最终都要在恢复期还回来。
九、结语:暂停本身就是项目的一部分
回头看开头那个周一上午的场景,我当时最大的困惑不是"要不要干活",而是"没有人告诉我该干到什么程度"。后来我慢慢明白,项目暂停之所以让人焦虑,是因为它把一个原本清晰的任务体系变成了一个模糊状态,而模糊状态会持续消耗每个人的注意力。
暂停管理的价值,就是把这个模糊状态重新变得清晰。它不需要复杂的方法论,只需要三个动作:把任务状态写清楚、把上下文留下来、把恢复条件定下来。这三件事,一个成员每周花1到2小时就能维持。
我的核心观点是:暂停不是项目的中断,而是项目生命周期里一个需要被管理的阶段。能停得干净的团队,往往也能恢复得快。反过来,暂停期放任不管的团队,恢复时付出的代价会比暂停期间省下的时间多得多。
如果你现在正处在一个暂停的项目里,我建议你今天下班前就做三件事:把自己手上的任务全部标记状态、给每个任务写一句"恢复后第一件事"、确认自己的负责人身份是否需要更新。这三件事花不了半小时,但可能在两个月后帮你省下好几天。
如果你还没遇到过项目暂停,那更好,把第八节的自检表保存下来,当作一份预防性工具。等到真正用上的时候,你会庆幸自己提前看过一遍。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:暂停管理指南:项目成员如何做好任务执行,入门指南全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/379796
读者评论
从执行层视角看,暂停期每周投入1.5到2.5小时做维护确实划算,但前提是成员没有被新项目完全占满。如果一个人同时被抽到多个项目,最低维护也很难保证,所以这个框架更适合有基本管理支持的团队。
文章把暂停原因、解除条件、下一步动作作为必填项很实用。实际工作中很多任务只标‘暂停’,恢复时才发现没人知道依赖方和决策背景。建议把恢复清单直接做成任务状态变更的模板,减少靠个人自觉。
不偷偷推进’这个提醒有道理,但现实里暂停边界常常不清晰。预算冻结时客户仍可能催交付,执行者不动会被质疑。关键不是让成员自己判断,而是管理层明确哪些能做、哪些不能做,否则容易两头受气。
三类暂停的差异分析很到位,尤其战略型暂停最怕上下文丢失。不过全文偏执行者自救,如果公司没有PMO或统一暂停规范,个人的维护动作很容易变成额外负担。最好由组织给出最低标准,再让成员按类型执行。
