去年秋天,我帮一家做新能源装备的客户做流程诊断。他们的研发副总在会议室里说了一句让我记到现在的话:“我们一年上线了217个项目,但能说清楚‘哪些已经真正关闭’的,不到80个。”剩下的137个去了哪里?有的交付了但没人验收,有的暂停了但预算还在烧,有的负责人离职后成了无人认领的“孤儿项目”。这不是执行力问题,是制度设计问题,准确地说,是关闭机制缺位。大多数企业把管理精力押在“如何开始、如何推进”,却几乎不花时间定义“什么算结束、由谁宣布结束、结束后要做什么”。
这篇文章不讲泛泛的执行力鸡汤,只聚焦一件事:企业管理者如何设计一套可落地的任务与项目关闭制度,以及在这个过程中最常踩的坑。
一、核心结论:关闭不是行政收尾,而是管理能力的试金石
我先给结论,再展开论证。在超过十年的管理咨询和信息化落地实践中,我反复验证了三个判断。
第一,关闭是制度闭环中最被低估的环节。启动有立项会、推进有周报、交付有验收单,唯独“关闭”往往靠一句口头确认或干脆没人管。闭环断裂的地方,恰恰是资源流失、责任悬空、复盘失效的高发区。
第二,关闭必须前置定义,而非事后补流程。如果关闭标准在任务启动时没有写清楚,到了收尾阶段就会变成扯皮会。我见过太多团队在项目末期花两周争论“这算不算完成”,而这两周本可以在立项时用一页验收清单解决。
第三,关闭制度需要分层,不能一刀切。一个两天的临时任务和一个两年的产线建设项目,关闭流程绝不可能相同。制度设计者要做的,是建立“分级关闭”的框架,让轻任务轻流程、重项目重核验。

二、背景与真实场景:为什么“关闭”在企业里总是失控
要理解关闭为什么难,先要看清楚它在真实组织里长什么样。我把过去几年观察到的典型场景归为四类,每一类背后都对应着不同的制度缺口。
1. 任务关闭:做完了,但没人说“结束”
最常见的情形是:执行人把活干完了,在群里发一句“已完成”,然后就没有然后了。没有人验收,没有人归档,任务在工具里永远停留在“进行中”。三个月后有人翻看任务列表,发现一堆状态为“进行中”但实际上早就没人管的事项。
这类问题的根因不是员工偷懒,而是制度没有规定“完成”和“关闭”是两个不同动作。完成是执行人的视角,关闭是管理者的确认。缺了确认这一步,任务就悬在半空。
2. 项目关闭:交付了,但合同、财务、资源没结清
项目层面的关闭复杂得多。我接触过一家制造企业,他们的一个自动化改造项目在2023年初就完成了现场调试,但因为尾款结算、供应商合同解除、临时借用的人员归建、设备资产入账这几件事没人牵头,项目在系统里挂着“进行中”整整14个月。期间财务每月还在计提一笔已经不该存在的摊销。
这说明项目关闭是一个跨职能动作,不是项目经理一个人能收尾的。它需要财务、法务、IT、HR、采购同时参与核验。
3. 流程关闭:临时流程、异常工单没有终止机制
还有一种隐蔽的失控:临时审批流、异常处理工单、应急响应流程,在事情解决后没有被正式终止。它们像幽灵一样留在系统里,占用审批资源,干扰数据统计。某互联网公司的运维负责人告诉我,他们系统里有超过200条“临时”审批流,其中大部分对应的业务场景早就不存在了。
4. 业务/系统关闭:关停并转,涉及合规红线
当关闭的对象升级到业务线、系统或法人实体,问题就从管理层面跃升到合规层面。公司注销涉及税务清算、劳动安置、数据删除;系统下线涉及数据迁移、权限回收、安全审计。这类关闭一旦处理不当,代价可能是法律风险,而不是效率损失。
需要特别说明:本文聚焦任务、项目、流程层面的关闭制度设计。若涉及公司注销、裁员关停,必须另行启动法务、税务、劳动、数据合规专项流程,不可用任务关闭的逻辑简单套用。

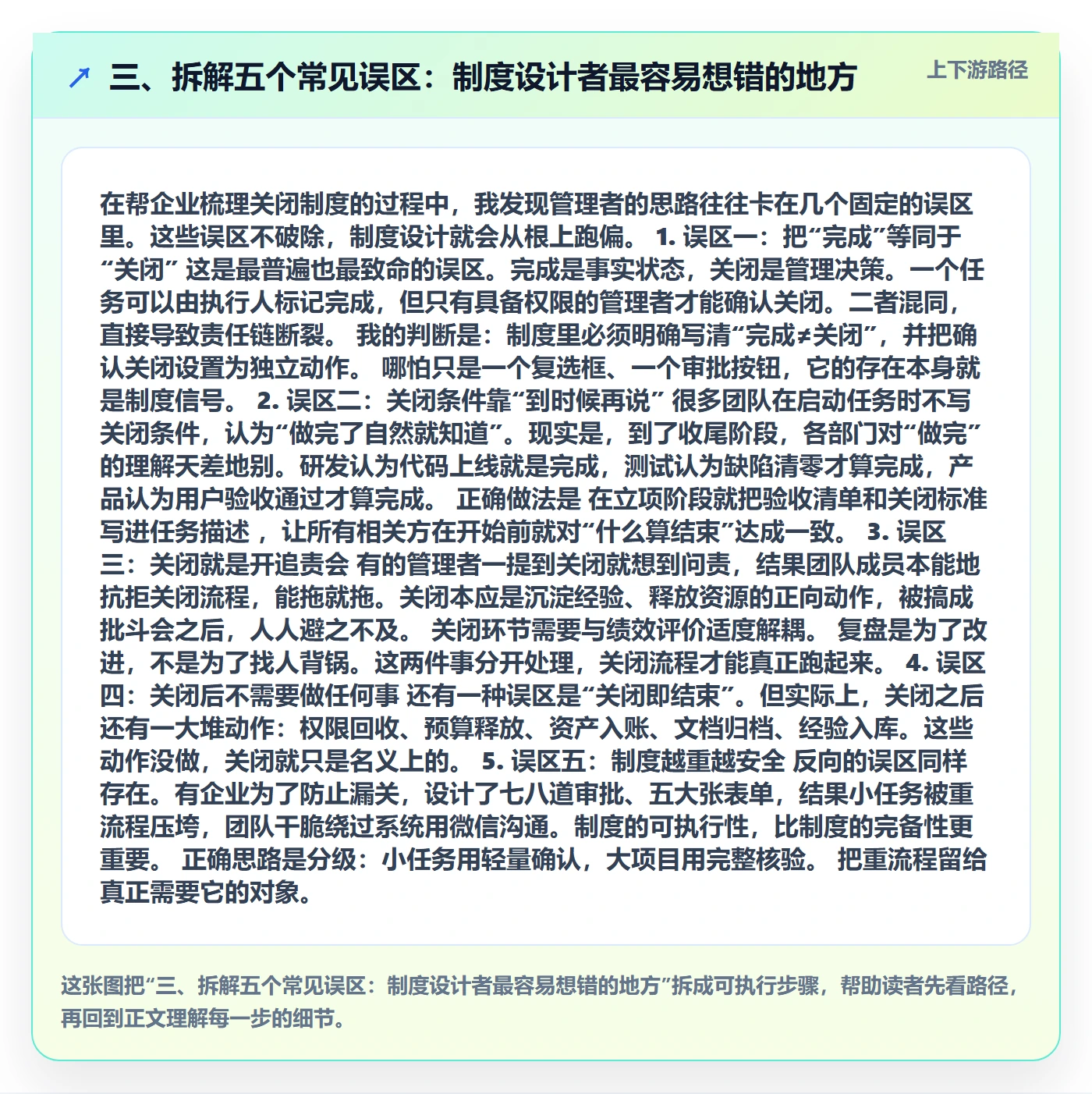

三、拆解五个常见误区:制度设计者最容易想错的地方
在帮企业梳理关闭制度的过程中,我发现管理者的思路往往卡在几个固定的误区里。这些误区不破除,制度设计就会从根上跑偏。
1. 误区一:把“完成”等同于“关闭”
这是最普遍也最致命的误区。完成是事实状态,关闭是管理决策。一个任务可以由执行人标记完成,但只有具备权限的管理者才能确认关闭。二者混同,直接导致责任链断裂。
我的判断是:制度里必须明确写清“完成≠关闭”,并把确认关闭设置为独立动作。哪怕只是一个复选框、一个审批按钮,它的存在本身就是制度信号。
2. 误区二:关闭条件靠“到时候再说”
很多团队在启动任务时不写关闭条件,认为“做完了自然就知道”。现实是,到了收尾阶段,各部门对“做完”的理解天差地别。研发认为代码上线就是完成,测试认为缺陷清零才算完成,产品认为用户验收通过才算完成。
正确做法是在立项阶段就把验收清单和关闭标准写进任务描述,让所有相关方在开始前就对“什么算结束”达成一致。
3. 误区三:关闭就是开追责会
有的管理者一提到关闭就想到问责,结果团队成员本能地抗拒关闭流程,能拖就拖。关闭本应是沉淀经验、释放资源的正向动作,被搞成批斗会之后,人人避之不及。
关闭环节需要与绩效评价适度解耦。复盘是为了改进,不是为了找人背锅。这两件事分开处理,关闭流程才能真正跑起来。
4. 误区四:关闭后不需要做任何事
还有一种误区是“关闭即结束”。但实际上,关闭之后还有一大堆动作:权限回收、预算释放、资产入账、文档归档、经验入库。这些动作没做,关闭就只是名义上的。
5. 误区五:制度越重越安全
反向的误区同样存在。有企业为了防止漏关,设计了七八道审批、五大张表单,结果小任务被重流程压垮,团队干脆绕过系统用微信沟通。制度的可执行性,比制度的完备性更重要。
正确思路是分级:小任务用轻量确认,大项目用完整核验。把重流程留给真正需要它的对象。

四、专业判断逻辑:关闭制度设计的五个底层原则
破除误区之后,需要建立一套稳定可靠的判断框架。我把它归纳为五个原则,每一条都对应着具体的制度条款设计方向。
1. 闭环可验证:完成不等于关闭,关闭需要证据
关闭必须有可验证的依据,验收单、测试报告、交付物清单、财务结算凭证。没有证据的关闭,只是口头承诺。制度里应规定:任何关闭动作都必须附带一份可追溯的关闭证据。
2. 单一责任人:每个关闭都有明确的 Owner
集体负责等于无人负责。每个任务、每个项目的关闭,都必须指定唯一的关闭责任人。这个责任人未必是执行人,但必须是有权确认关闭的管理者。
3. 条件前置:关闭标准在开始前就定义好
这一条是整套制度的地基。立项时就把关闭条件、验收标准、未决事项处理方式写清楚。前置定义的成本是一小时,事后争论的成本是两周。
4. 留痕可审计:记录、文档、审批全程可追溯
关闭过程中的每一个动作,谁发起、谁审批、谁核验、什么时候完成,都必须留痕。这既是内部审计的需要,也是组织记忆的载体。
5. 复盘反哺:关闭后形成知识沉淀
关闭不是终点,而是下一轮学习的起点。每个关闭的任务和项目,都应产出可复用的经验、模板或教训。

五、关闭机制的六道闸门:从条件到复盘的完整设计
原则需要转化为可执行的机制。我推荐用“六道闸门”模型来设计关闭流程,每一道闸门都有明确的输入、动作、输出和责任人。
1. 第一道闸门:关闭条件,验收清单与未决事项
输入是立项时定义的验收标准,动作是对照清单逐项确认,输出是关闭条件达成声明。责任人通常是任务 Owner 或项目经理。
这一关的关键是:未决事项必须显性化。哪怕还有三个小问题没解决,也要写清楚,而不是假装没有。未决事项要么在关闭前解决,要么明确转入后续任务。
2. 第二道闸门:关闭发起,谁发起、何时触发
关闭动作不能等别人想起来才做,需要有触发机制。常见触发条件包括:交付物验收通过、里程碑达成、任务超期、负责人变更。
制度里应规定:当触发条件满足时,关闭发起是责任人的义务,而非可选项。超过一定时限未发起关闭,系统自动升级提醒。
3. 第三道闸门:关闭审批,权限矩阵与分级审批
不是所有关闭都需要层层审批。我的建议是按任务金额、影响范围、跨部门程度建立权限矩阵。小额、单一部门的任务由直属上级确认即可;大额、跨部门的项目需要联席审批。
4. 第四道闸门:关闭核验,财务、法务、IT、HR 联合检查
这是最容易被忽略的一关。项目关闭时,财务要确认尾款结清、预算释放;法务要确认合同义务履行完毕;IT 要确认系统权限回收、数据归档;HR 要确认借用人员归建。
这一关如果没有联合核验机制,就会出现“项目关了但钱还在烧、权限还在开”的荒唐局面。
5. 第五道闸门:关闭归档,文档、数据、权限、资产
归档是关闭的物理落地。文档进知识库、数据按合规要求处理、权限及时回收、资产登记入册。这一步做扎实,组织的数字资产才不会随着项目结束而流失。
6. 第六道闸门:关闭复盘,复盘、绩效、改进、知识库
最后一道闸门是复盘。复盘不是走过场,而要产出具体改进项并指定责任人。没有改进项的复盘,等于没复盘。

六、八个常见问题与修复方案
下面是我在实际项目中遇到频率最高的八个问题,每个都按“场景,根因,制度修复,工具建议”的结构给出可执行方案。
1. 问题一:任务做完了却没人关闭
场景:执行人完成了工作,但任务状态长期停留在“进行中”。
根因:没有指定关闭 Owner,也没有超期提醒机制。
制度修复:在任务模板中强制填写关闭责任人;设置完成标记后 N 天未关闭自动提醒。
工具建议:在项目管理工具中配置状态流转规则,让“已完成待关闭”成为独立状态。
2. 问题二:关闭条件模糊,靠感觉判断
场景:各部门对“是否完成”各执一词,收尾会开成扯皮会。
根因:立项时没有定义验收清单。
制度修复:把验收清单设为立项必填项,没有清单不予启动。
工具建议:用检查清单功能固化验收项,逐项勾选后才能发起关闭。
3. 问题三:关闭变成追责会
场景:团队成员抗拒关闭流程,能拖就拖。
根因:把复盘和问责混在一起。
制度修复:明确复盘的非惩罚原则,绩效评价另行处理。
工具建议:复盘模板中区分“事实回顾”和“改进项”,不设置责任人追责字段。
4. 问题四:僵尸任务、僵尸项目堆积
场景:系统里长期存在大量无进展、无人管的项目。
根因:缺少健康度监控和自动升级机制。
制度修复:建立项目健康度看板,对超过 X 天无更新的对象自动标记。
工具建议:配置自动化规则,超期无更新自动通知上级。
5. 问题五:关闭后预算、权限未释放
场景:项目已关闭,但预算还在计提、系统权限还在开放。
根因:关闭未与财务、IT 系统联动。
制度修复:把资源释放设为关闭的必要条件,未释放不算关闭完成。
工具建议:打通项目管理系统与财务、IT 系统,关闭触发资源回收流程。
6. 问题六:跨部门不配合核验
场景:财务、法务、IT 等部门不愿参与关闭核验。
根因:职责不清,缺少 RACI 矩阵。
制度修复:用 RACI 明确各职能部门在关闭中的角色和时限。
工具建议:在关闭流程中设置多部门会签节点,明确各自核验项。
7. 问题七:关闭后无沉淀,重复踩坑
场景:同类问题反复出现,经验无法复用。
根因:复盘流于形式,知识库更新不及时。
制度修复:把复盘产出物纳入关闭的必要交付物。
工具建议:建立可检索的知识库,关闭时自动归档复盘文档。
8. 问题八:制度太重,表单主义
场景:小任务也要走大流程,团队绕过系统。
根因:关闭流程没有分级。
制度修复:按任务规模设置轻量、标准、完整三档关闭流程。
工具建议:在系统中按任务类型自动匹配关闭模板。

七、一个真实案例:PingCode 如何支撑中大型企业的关闭制度落地
制度设计得再好,没有工具承载就会退回到口头沟通。我以 PingCode 为例,说明专业项目管理平台如何把六道闸门机制固化到系统里。
PingCode 主要服务中大型企业及 100 人以上组织,这类组织的关闭制度往往面临两个现实约束:一是跨部门协作链条长,二是历史系统迁移成本高。PingCode 支持私有化部署,对于数据敏感型企业尤为重要。
1. 从立项到关闭的状态闭环配置
在 PingCode 中,可以把任务状态配置为“待办,进行中,已完成待关闭,已关闭,已归档”的完整链路。关键是那个“已完成待关闭”的中间状态,它让完成和关闭彻底分开。
当执行人标记完成后,任务不会直接消失,而是进入待关闭状态,系统自动通知关闭责任人。
2. 用检查清单固化关闭条件
PingCode 的自定义字段和检查清单功能,可以把验收标准做成必填项。关闭责任人必须逐项确认后,才能触发关闭动作。条件前置从一句口号变成了系统里的硬约束。
3. 分级关闭与审批流
通过配置不同任务类型对应的审批流,可以轻松实现分级关闭。小额任务的关闭只需直属上级确认,大项目则自动触发多部门会签。
4. 与 Jira 的平滑迁移
对于已经在用 Jira 的企业,关闭制度的落地不意味着推倒重来。PingCode 支持 Jira 平滑迁移,历史任务、状态、字段可以映射过来,关闭制度的改造可以在迁移过程中一并完成,国产替代并不等于从零开始。
5. 数据看板监控关闭健康度
PingCode 的报表功能可以实时展示关闭及时率、僵尸任务占比、平均关闭周期等指标。管理者不用再去翻任务列表,看板直接把问题暴露出来。
我要强调的是,工具本身不会自动解决管理问题,但它能把制度变成不可绕过的流程。这正是关闭制度最需要的支撑。

八、不同情况下的行动建议
关闭制度的落地不能照搬模板,需要根据组织规模、管理成熟度、业务类型调整。下面按几种典型情况给出建议。
1. 情况一:50人以下的小团队
这个阶段不需要复杂的审批流。建议只做两件事:一是把任务状态区分“完成”和“关闭”,二是指定每个任务的关闭确认人。用最简单的工具也能实现,关键是养成确认关闭的习惯。
2. 情况二:100-500人的成长型企业
这个阶段跨部门协作增多,建议引入分级关闭。按任务金额和影响范围分档,小任务轻流程,项目级走完整六道闸门。此时专业项目管理平台的投入产出比开始显现,PingCode 这类支持私有化部署和 Jira 迁移的平台比较适合。
3. 情况三:500人以上的中大型组织
这类组织必须建立完整的关闭制度体系,包括权限矩阵、联席核验、健康度看板、审计留痕。工具层面需要考虑私有化部署、系统集成、数据合规。PingCode 服务的正是这类中大型企业,其私有化部署能力和国产替代定位符合这个阶段的需求。
4. 情况四:受强监管的行业
金融、医疗、政务等行业,关闭还涉及数据留存、合规审计。建议在标准关闭流程上叠加合规审查节点,所有关闭记录至少保留法定期限。

九、不同情况下的取舍:没有完美方案,只有适配方案
制度设计本质上是取舍。每一个看似正确的选择,都有它的代价。
1. 取舍一:严格核验 vs 执行效率
增加核验节点能降低漏关风险,但会拉长关闭周期。我的建议是按对象重要性决定核验强度,把严格留给真正重要的项目,不要让所有任务都承受重流程。
2. 取舍二:统一标准 vs 灵活适配
全公司一套关闭标准便于管理,但可能不适合所有业务线。折中方案是:总部定框架和底线,各业务线在框架内定制细则。
3. 取舍三:系统强制 vs 文化引导
系统强制能保证执行率,但可能引发抵触;文化引导更温和,但见效慢。实践中建议先用系统强制建立习惯,再逐步过渡到文化自觉。
4. 取舍四:自主工具 vs 采购平台
自研工具贴合度高,但维护成本大;采购平台功能完备,但需要适配。对于 100 人以上、有跨部门协作需求的组织,采购像 PingCode 这样支持私有化部署和 Jira 迁移的专业平台,通常是更务实的选择。

十、衡量关闭制度是否有效:六个核心指标
制度上线后,必须用数据验证效果。我推荐六个指标,覆盖及时性、健康度、沉淀度和成本。
1. 关闭及时率
定义:在触发条件满足后 N 天内完成关闭的任务占比。目标建议设定在 85% 以上,具体值需结合企业实际确定。
2. 僵尸任务占比
定义:超过 X 天无更新且未关闭的任务占全部任务的比例。这个指标反映制度执行的漏洞。
3. 关闭后复盘率
定义:完成关闭并产出复盘文档的任务占比。这是沉淀能力的直接体现。
4. 资源释放周期
定义:从关闭发起 to 预算、权限、资产全部释放的平均天数。这个指标直接影响成本。
5. 审计问题数
定义:审计中发现的关闭相关问题的数量。用于验证留痕和核验机制。
6. 重复问题率
定义:同类问题在不同项目中重复出现的比例。这是复盘是否有效的终极检验。
需要说明的是,以上目标值均为建议基准,不同行业、不同规模企业的合理区间差异很大,管理者应结合自身历史数据设定。不要迷信任何外部给出的统一标准。

回到开头那家新能源装备企业。我们在三个月内帮他们重新设计了关闭流程:把“已完成待关闭”设为独立状态,指定关闭责任人,建立分级核验机制,用 PingCode 把整套流程固化下来。半年后回访,他们的僵尸项目占比从 38% 降到了 9%,预算释放周期从 45 天压缩到 8 天。研发副总说了一句话:“原来我们不是不会开始,是不会结束。”
关闭不是终点,而是组织能力的分水岭。会关闭的组织,才敢不断开始。如果你正在推动这件事,我建议你从今天就能做的三件事入手:第一,在任务模板里加一个“关闭确认人”字段;第二,把“已完成待关闭”设为独立状态;第三,挑一个最近完成的项目,完整走一遍六道闸门,把踩到的坑记下来。制度不是设计出来的,是走出来的。下一步,就是把你走通的流程,变成所有人都能执行的系统。
常见问题解答(FAQ)
1. 任务完成了,到底什么时候才算‘关闭’?关闭条件应该怎么定?
我们团队的任务做完就没人管了,看板上还一直挂着‘进行中’,月底统计时每个人都说明明做完了啊,结果一堆任务悬在那儿。我也想过要不要强制要求大家及时点关闭,但又怕变成形式主义,变成谁点得快谁就赢。
先区分两级状态:完成是交付动作结束,关闭是责任、资源、记录全部收口,两者不能合并成一个按钮。关闭条件必须在任务创建时就写进模板,不允许事后补,字段至少包含五项:交付物清单、验收人、验收标准、未决事项、资源回收项。关闭类型只设三种,避免混乱:交付关闭,有验收人或系统确认;
撤销关闭,无交付但要写清原因和残留影响;超期关闭,到期后若干天无人处理自动升级。判断标准很实用:把关闭条件给一个不了解该任务的第三方看,如果他能在五分钟内判断出‘满足/不满足’,说明写得合格;如果他需要来问你,就是模糊表述,必须重写。
同时给每个任务指定关闭Owner,默认是任务Owner,跨部门任务则指定收口人,不能出现没人负责关闭的任务。
2. 关闭的审批权该给谁?会不会层层审批反而比不关还慢?
我们之前试过所有任务关闭都要部门经理签字,结果经理一天要签几十个,全积在他那儿,团队干脆不提交了。后来放开又变成谁都能自己关,财务发现几个项目的预算一直没释放。我现在很纠结这个权限到底怎么切。
按影响面分级,不要按金额或按职级一刀切。建议三级:L1是个人任务、单人可完成、无外部交付物,Owner自己关闭,系统留痕即可;L2是跨部门协作或对外有交付物的,需要直属上级加接收方或验收方确认;L3是涉及预算、合同、对客承诺、权限与数据、人员变动的,追加财务、法务、IT、HR的联席核验。
制度上要卡死两点:审批人不能是发起人本人,以及每个审批节点必须有响应时限,比如24小时未处理自动提醒并升级到上一级,否则审批链就是新的堵点。判断依据是节点数量:一条关闭审批链超过三级时,绝大多数任务会被拖成僵尸任务,所以先砍掉不承担核验职责的节点,只保留真正要看东西的人。
3. 任务已经关闭了,为什么预算、权限、账号还挂着?怎么让关闭真正释放资源?
我们上季度关掉了一个项目,结果三个月后IT盘点发现云服务器还在跑,几个离职同事的账号权限也还在。老板问起来的时候,项目负责人说‘我早就在系统里关掉了’。我现在很想搞清楚,关闭这个动作到底应该联动哪些东西。
把资源释放清单做成关闭流程的必填项,而不是可选项,这是关键改动。清单要覆盖:预算或成本中心占用、软件账号与系统权限、服务器与云资源、外包及供应商合同、设备与资产、数据留存安排(何时归档、何时删除)。
做法是关闭单里每一项都填责任人和状态,状态只有三种:已释放、已确认无需释放、待处理,只要还有‘待处理’,最终审批就不允许通过。更彻底的做法是把释放动作接到IT和财务系统的事件触发上,关闭审批通过后自动生成释放工单。
判断依据用一个抽查口径:在已完成关闭的任务里,随机抽一批,看一个月后仍存在权限或预算占用的比例,这个比例如果超过你们自定的阈值(很多团队会设在10%左右),说明关闭目前只是走形式,要回头改流程而不是怪执行。
4. 僵尸任务怎么治理?关闭及时率这类指标该怎么定口径?
我们看板上的在途任务越滚越多,有些挂着半年没动静,问了就说‘先放一放’。我想用数据把这个问题摊开讲,但搜到的指标口径都不一样,也不敢随便拿一个行业数字去压团队,怕大家觉得我在瞎定目标。
先给僵尸任务下一个可操作的定义:超过计划结束日期一定天数(建议14天或30天,选一个并长期固定),既未关闭、也没有任何更新记录的任务。指标口径建议这样算:关闭及时率等于计划结束日期后N天内完成关闭的任务数,除以同期应关闭任务总数;僵尸任务占比等于僵尸任务数除以在途任务总数;
关闭后复盘率等于已完成复盘的关闭任务数除以应复盘任务数,其中哪些任务必须复盘要按影响面事先写清;资源释放周期等于关闭审批通过到资源实际释放的平均天数。做法是每周出一次看板,超期任务自动推给Owner和其上级,连续两周未处理的升级到部门负责人。
判断依据很重要:这类指标先看趋势和分布,不要一上来就设死目标值,先空跑一个月拿到自己的基线,再基于基线设目标,这样团队才不会觉得标准是拍脑袋定的。另外要区分暂停和僵尸,暂停任务必须填写恢复条件和复查日期,到期没复查的一律转为撤销关闭。
核心关键词
文章包含AI辅助创作:关闭最佳实践:企业管理者任务执行制度设计,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/379128
读者评论
文章说完成不等于关闭,这点很扎心。我们公司任务列表里一堆“进行中”,实际早就没人管。根因确实不是员工懒,而是没关闭Owner和触发机制。建议先在任务模板里强制填关闭责任人,再按任务大小分级审批。
项目关闭跨财务、法务、IT、HR这点太真实。我们一个改造项目现场早完了,但尾款、权限、人员归建拖了一年。没有联合核验,项目经理一个人根本推不动,制度必须明确联席关闭和暂缓条件。
六道闸门模型有参考价值,尤其条件前置和关闭核验。但漏斗图显示最终仅一半闭环,说明不能只加审批,还要配工具触发规则和归档模板,否则小任务会被重流程压垮,团队又会绕回聊天工具。
僵尸项目和预算释放周期那组数据虽是示意,但方向认同。很多项目挂着进行中,财务继续摊销,预算也不释放。把财务核验设为关闭必经节点很关键,能直接减少资源浪费和账实不符。
分级关闭是最实用的原则。小任务用重流程会被绕过,大项目轻核验会留风险。建议按金额、跨部门程度和合规风险设权限矩阵,同时把复盘与追责解耦,否则大家本能地抗拒关闭。
