开始怎么做?企业管理者实操方法:任务执行从0到1

“新任务宣布完第二周,我问负责人进度,他说‘在推进’;第三周再问,他说‘遇到点问题’;第四周,他交上来一份我完全不想要的东西。”这是我做管理顾问这些年,听到管理者描述自己项目时最常见的一段话。说这话的人里有年营收三亿的制造企业总经理,也有刚带三十人团队的研发总监,行业不同、规模不同,卡住的位置却惊人地相似,不是执行到一半才出问题,而是在按下开始键的那一刻,就已经埋好了失败的伏笔。

这篇文章不谈执行力鸡汤,也不重复“目标要 SMART、责任要到人”这类谁都能写的常识。我想把“任务执行从0到1”拆成一件管理者真正能动手做的事:设计一套启动系统,让任务在没有你天天盯的情况下,自己往前跑。我会给出六个启动要素、两个可直接抄的模板、一套前7天与前30天的行动清单,并用一个120人企业的真实专项启动过程,说明这套方法在系统工具上怎么落地。

一、核心结论:从0到1的成败,大半在启动阶段就已经写好

先给结论,不绕弯子:绝大多数任务从0到1失败,不是因为团队干得不够多,而是因为管理者在启动阶段少做了几件事。这三件事分别是,没有把“目标”翻译成“可验收的结果”、没有为任务设计唯一责任人和升级路径、没有建立不依赖催prompt的节奏机制。它们全部发生在正式开工之前,却决定了此后三个月的走向。

1. 我的核心判断:前72小时定方向,前30天定节奏

我把一个从0到1的任务切成两段计时。前72小时,管理者要完成的是“方向收敛”:结果定义、边界划定、责任人确认、启动会开完。前30天,要完成的是“节奏成型”:里程碑验证、阻塞清除机制跑通、第一次阶段复盘发生。这两个时间窗一旦错过,任务就会进入一种很难逆转的状态,所有人都在忙,但没人说得清到底做到哪一步了。

这个判断不是拍脑袋。在我参与复盘和辅导的六十多个企业任务里(制造、软件、消费品、连锁服务均有覆盖),我把失败主因做过一次归因归类。需要说明的是,这是一份基于项目复盘的样本推演,不是公开统计数据,但它的结构比具体百分比更值得关注。

开始怎么做?企业管理者实操方法:任务执行从0到1

2. 启动不是动员大会,是一次系统设计

很多管理者对“启动”的理解停留在开个会、讲个话、鼓舞一下士气。动员解决的是意愿问题,而意愿恰恰是0到1阶段最不缺的东西,新任务刚开始时,团队通常是兴奋的。真正缺的是确定性:做到什么程度算完成、遇到卡点找谁、什么时候必须上报、哪些事可以自己拍板。

我习惯把启动系统归纳成六个要素,它们彼此咬合,缺一个就会在某个阶段漏气。第一是结果定义,第二是路径拆解,第三是责任配置,第四是节奏机制,第五是风险控制,第六是复盘沉淀。后面第四章我会逐个展开,并给出可复制的模板。

3. 三个阶段:0到0.3、0.3到0.7、0.7到1

把“从0到1”当成一个整体去管,是最容易失控的做法。我更倾向于把它切成三段:0到0.3解决“方向对不对”,0.3到0.7解决“路径通不通”,0.7到1解决“能不能稳定交付”。每一段的管理动作完全不同,考核重点也不同。0.3阶段最怕的是闷头猛干,0.7阶段最怕的是还在反复改方向。

开始怎么做?企业管理者实操方法:任务执行从0到1

二、背景与真实场景:为什么新任务一到执行就散架

要理解启动为什么会失败,得先看清它发生的真实环境。从0到1的任务几乎都带着几个共同特征:目标本身还不完全清晰、没有现成流程可循、需要跨角色甚至跨部门协作、外部条件随时可能变。这四条凑在一起,就构成了一个信息天然不完整的场域,而管理者要做的是在信息不完整的前提下,让大家能开始动。

1. 我见过的三次典型启动现场

第一个现场,是一家做精密零部件的企业。总经理在会上宣布要“三个月内把新品良率提到行业水平”,然后让生产、品质、工艺三个部门“共同推进”。三周后我去看,三个部门各自建了表格,数据口径都不一样,谁也说不清当前良率到底是多少。问题的根源不是不努力,而是没有一个人对“良率”这个数字的最终口径负责。

第二个现场,是一家SaaS公司要开发一个新模块。研发负责人很专业,把需求拆成了两百多个任务,全部录进了工具,排期排到了两个月后。但启动一个月,进度卡在30%不动。原因令人意外:团队不知道哪几个任务是关键路径,也不知道延期后能不能砍需求,所有人都在等一个“优先级”的答案,而这个答案从没被明确过。

第三个现场,是一家连锁品牌要做门店标准化改造。项目负责人能力很强,方案做得极细,但每次推进到跨区域落地就被卡住。后来发现,区域经理并不是不配合,而是不知道门店改造期间的营业损失算谁的责任。这是一个典型的授权与风险归属没在启动时讲清的问题。

这三个现场里,没有一个是执行意愿问题。全是启动设计问题。

2. 组织越大,启动的信息断层越多

十个人的团队,喊一嗓子就同步了。一百人的组织,同一件事在不同层级会被自动“翻译”成不同版本。这是我坚持在百人以上企业里必须用系统化方式启动任务的原因,不是不信任人,而是靠口头和会议同步信息的成本,会随组织规模非线性上升。

我把这种损耗叫“启动信息断层”,它主要体现在四个位置:管理者与责任人之间的意图断层、责任人与执行者之间的拆解断层、部门与部门之间的接口断层、计划与现实之间的变更断层。每一处断层都会转化成返工工时。

开始怎么做?企业管理者实操方法:任务执行从0到1

3. 为什么“从0到1”比“从1到10”更难管

从1到10是在已知路径上放大,管理者可以靠经验判断节奏,靠流程约束质量。从0到1没有已知路径,manage者手里原有的管理工具大半失效。这时候唯一可靠的抓手,就是把不确定性显式化,然后用最短的验证周期一个个消掉它。这正好是启动系统要解决的核心问题。

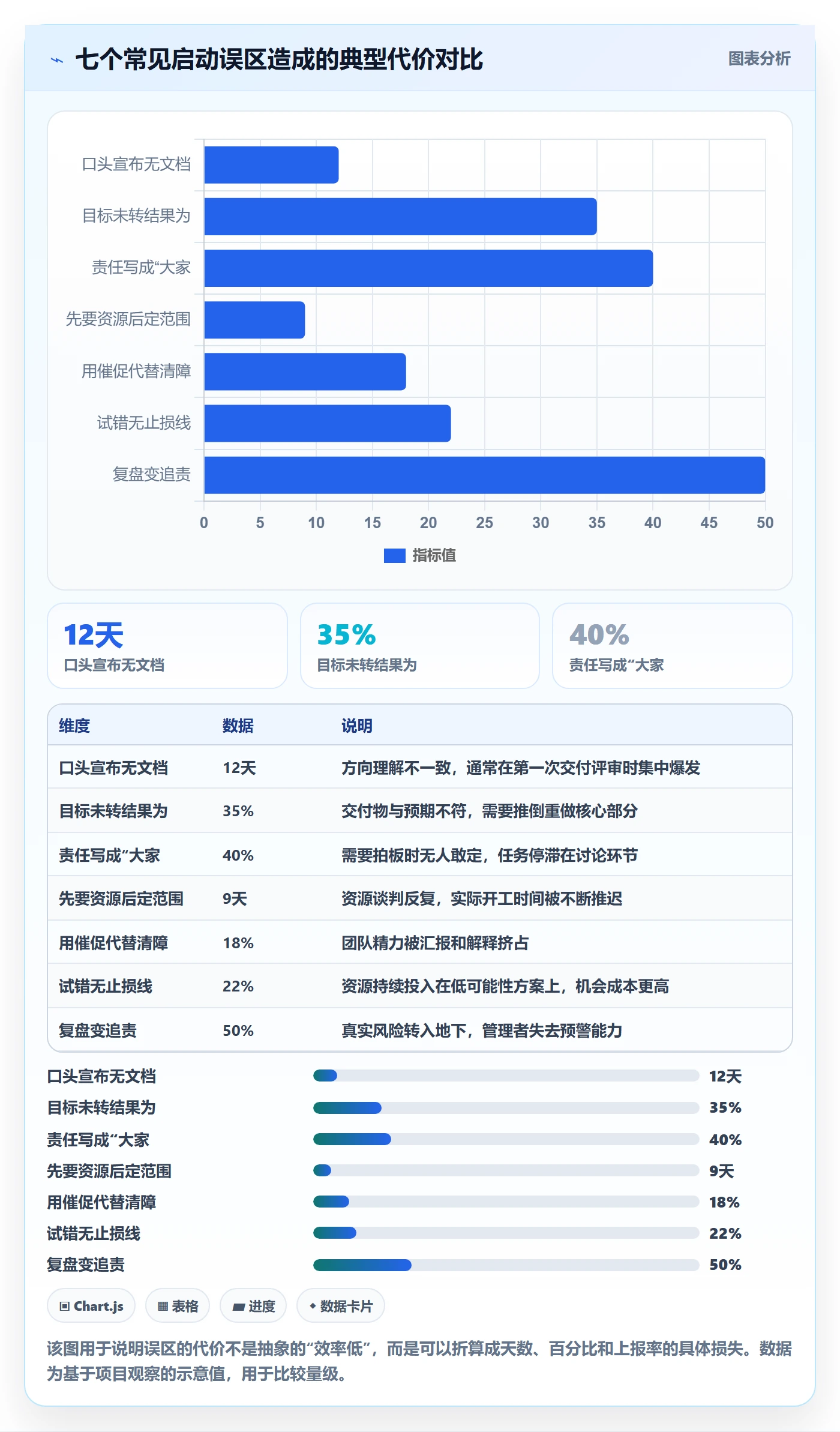

三、拆解常见误区:管理者最容易踩的七个坑

下面这七个误区,我在不同企业里反复见到。它们的共同特点是:当下看起来都是在“提高效率”,实际上是在给未来制造返工。我按出现频率从高到低排列,每个都给出可识别的信号。

1. 误区一:把“宣布”当成“启动”

信号是:任务已经宣布两周,但没有任何书面材料说明结果标准、责任人和里程碑。管理者以为“我说过了”,团队以为“具体还没定”。破解方式很简单,宣布之后必须有一份可被引用的启动文档,哪怕只有一页。

2. 误区二:把“目标”当成“结果”

信号是:目标写着“提升客户满意度”,但没人知道做到什么程度算达标、用什么口径衡量。目标回答“往哪走”,结果回答“走到哪算到”。我坚持要求每个从0到1任务都写出可验收的结果描述,包括交付物、验收人、验收口径和截止时间。

3. 误区三:责任写成“大家”

信号是:任务说明里出现“由XX部牵头,各部门配合”。牵头和负责是两回事。牵头管协调,负责管结果。我的经验是每个任务有且只能有一个结果责任人,其余人都是协作方,协作方要有明确的交付物和时限,而不是“配合”。

4. 误区四:先要资源,再定范围

信号是:任务一启动就谈缺人缺钱,但没有定义最小可行范围。资源永远不够,这是常态。更有效的顺序是先定“必须做成的那部分”,再谈资源缺口,最后做范围减法。先定范围再要资源,谈判对象是任务边界;先要资源再定范围,谈判对象就变成了老板的耐心。

5. 误区五:用催促进度代替清除障碍

信号是:管理者的日程里排满了“过进度”的会。频繁催进度会产生两个副作用:一是团队把精力花在汇报上,二是真正的阻塞被“看起来在推进”掩盖。我建议把例会的问题从“做到哪了”改成“现在有什么被卡住了”,这一句话的变化,能把会议价值提升一个量级。

6. 误区六:试错没有止损线

从0到1允许试错,但试错必须有边界。信号是:任务已经超期两周,团队还在“再试一个方案”,没人能回答“什么时候该停”。启动阶段就要写清什么条件下暂停、转向或追加投入,这是对团队的保护,不是对团队的怀疑。

7. 误区七:复盘开成批斗会

信号是:复盘会上一半时间在追究“谁的责任”,会后没人愿意再报问题。复盘的目的不是归责,而是把一次有效或无效的经验,变成组织可复用的资产。这个话题第四章第六节会展开。

开始怎么做?企业管理者实操方法:任务执行从0到1

四、专业判断逻辑:管理者要设计的六个启动要素

下面这套六个要素,是我在辅导企业时固定使用的启动框架。它不依赖行业,也不依赖团队规模,只要求管理者在开工前逐条确认。我的判断标准很直接:这六条里任何一条答不出来,任务就不该进入执行阶段。

1. 定义结果:一页纸任务启动书

结果定义的核心是把“要做什么”翻译成“交付什么、谁验收、什么口径、什么时候”。我要求所有从0到1任务都写一份不超过一页的启动书。它的价值不在于文档本身,而在于写的过程中会逼出大量没想清楚的地方。下面这个结构可以直接改字段使用。

任务启动书(一页版)

任务名称:新品良率提升专项

结果定义:连续两周量产良率达到 96%,且单件成本不高于 0.85 元

验收人:制造副总(最终)/品质经理(数据)

交付物:良率日报口径说明、工艺参数基准表、异常处理 SOP

时间盒:第一里程碑 3 周,整体 12 周

明确不做:不改动现有供应商结构;不上新检测设备

唯一责任人:工艺部 王某

协作方与交付:品质部提供检测数据(每周一 10:00 前);生产部执行参数调整

升级路径:阻塞超过 48 小时上报制造副总

止损线:第 6 周良率仍低于 88%,暂停并重新评估技术路线

注意其中两行特别容易被人忽略:“明确不做”和“止损线”。前者防止范围蔓延,后者防止沉没成本扩大。没有这两行,启动书只是一份任务说明。

2. 拆解路径:反向里程碑与关键假设

拆解路径不是把任务切成越细越好。我更推荐两步走:先反向推里程碑,再找出关键假设。反向推是从终局倒推,列出3到5个必须跨越的节点,每个节点有交付物和截止日。关键假设是问一句“这件事如果不成,最可能死在哪个前提上”,然后把这个前提安排在最前面验证。

多数团队习惯按职能并列拆任务,结果所有事同时开始,资源冲突、顺序错误、互相等待。反向拆解的好处是它天然带有顺序,谁先谁后一目了然。

3. 配置责任:唯一责任人与授权边界

责任配置我只看三件事:谁对结果负责、谁有权拍板、超出什么范围必须升级。用一张简化的责任表就能说清,不必套复杂模型。我常用的表达方式是“负责/协作/知会”三层,关键是要写出协作方的具体交付物和时间,而不是写“配合”。

角色 对什么负责 可自主决策范围 必须升级的情形
唯一责任人 最终结果与整体节奏 路径选择、任务内部分工 范围变更、预算超10%
协作方A 定期数据交付 数据采集方式 数据口径变更
协作方B 执行与反馈 现场执行细节 影响交付时间
知会方 信息同步 无 ,

4. 建立节奏:四会机制与可视化看板

节奏机制的目标是让任务的推进不依赖管理者催促。我用的是四会机制:启动会(定结果与规则)、双周站会(清阻塞)、里程碑评审(验收交付物)、阶段复盘(沉淀经验)。每个会有明确的时长和输出物,超时就停。

比会议更重要的是可视化。任务状态要能被任何人一眼看到:待办、进行中、阻塞、已完成,再加上红黄绿风险灯。当阻塞被公开可见时,它被解决的速度会显著提升,因为没人愿意长期拥有一个红灯。

5. 控制风险:风险灯、升级机制与止损线

风险控制不是列一张长长的风险清单,而是把风险和管理动作绑定。我的做法是每条风险都要有触发条件、应对动作和责任人。绿灯表示正常推进,黄灯表示需要责任人关注,红灯表示需要管理者介入。红灯的定义必须写死在启动书里,否则会变成情绪化判断。

6. 沉淀复盘:把一次成功变成组织能力

复盘我用四个问题:目标是什么、实际结果是什么、差异原因是什么、下一步沉淀什么。前三个问题解决当下,第四个问题解决未来。真正有价值的产出是可复用的模板、检查清单或口径说明,而不是一段总结文字。如果一次从0到1结束后,组织里没有多出任何可被下次直接使用的东西,这次复盘就是无效的。

开始怎么做?企业管理者实操方法:任务执行从0到1

五、案例与数据观察:一家120人软件公司的专项启动

前面讲的是方法,这一章讲一个我深度参与的具体案例,说明这套启动系统在真实组织里怎么落地,以及系统工具在其中承担了什么角色。案例中的公司信息做了脱敏处理,数据来自过程记录,属于单案例观察,不具备统计代表性,但过程细节有参考价值。

1. 案例背景:一次国产化替代专项

这家公司做工业软件,约120人,研发占一半以上。2024年初启动一个国产化替代专项,目标是半年内完成研发管理工具链的替换,并保证交付节奏不中断。他们原来的工具栈是Jira加若干插件,迁移的难点不在于数据迁移本身,而在于迁移期间上百人的日常任务、缺陷跟踪、版本发布不能停。

专项启动时,管理者最初的做法是让研发总监牵头、各组长配合,没有启动书、没有里程碑、没有止损线。启动两周后出现典型症状:数据迁移进度无法量化、部分小组已经开始在新旧系统之间来回切换、缺陷状态口径不一致。我们介入后做的第一件事,不是选工具,而是把任务启动书补上。

2. 用六个要素重建启动

我们做的一次关键调整是把“完成迁移”这个模糊目标,改写成一个可验收的结果:研发、测试、发布三条主流程在目标平台上连续运行四周,缺陷流转无阻断,发布事故为零。围绕这个结果,反向推出四个里程碑:工具选型确认、数据与权限迁移、试点项目跑通、全量切换。

同时明确唯一责任人为研发效能负责人,各组长是协作方并需提供各自模块的任务清单和字段映射表。止损线设为“试点四周内若缺陷流转阻断超过三次,暂停全量切换并回到评估阶段”。这条止损线后来没有触发,但它的存在让团队在遇到问题时敢于上报,而不是硬扛。

3. 平台承载:为什么最终选择了 PingCode

在工具选型上,这家公司的约束很明确:组织规模超过100人、需要私有化部署、要求从Jira平滑迁移、并且希望用国产替代方案降低长期风险。综合这几条之后,他们最终选择了 PingCode。PingCode 主要服务中大型企业及100人以上组织,支持私有化部署,也支持从Jira平滑迁移,是国内不少团队做国产替代时会优先评估的平台之一。

我之所以在这个案例里强调平台选择,是因为启动系统的六个要素如果没有系统承载,会迅速退化回Excel和会议纪要。结果定义、里程碑、责任人、风险灯、复盘沉淀,这些原本散落在文档里的东西,一旦被固化到任务和项目管理平台上,就从“管理者的要求”变成了“组织的默认动作”。

4. 迁移过程与数据观察

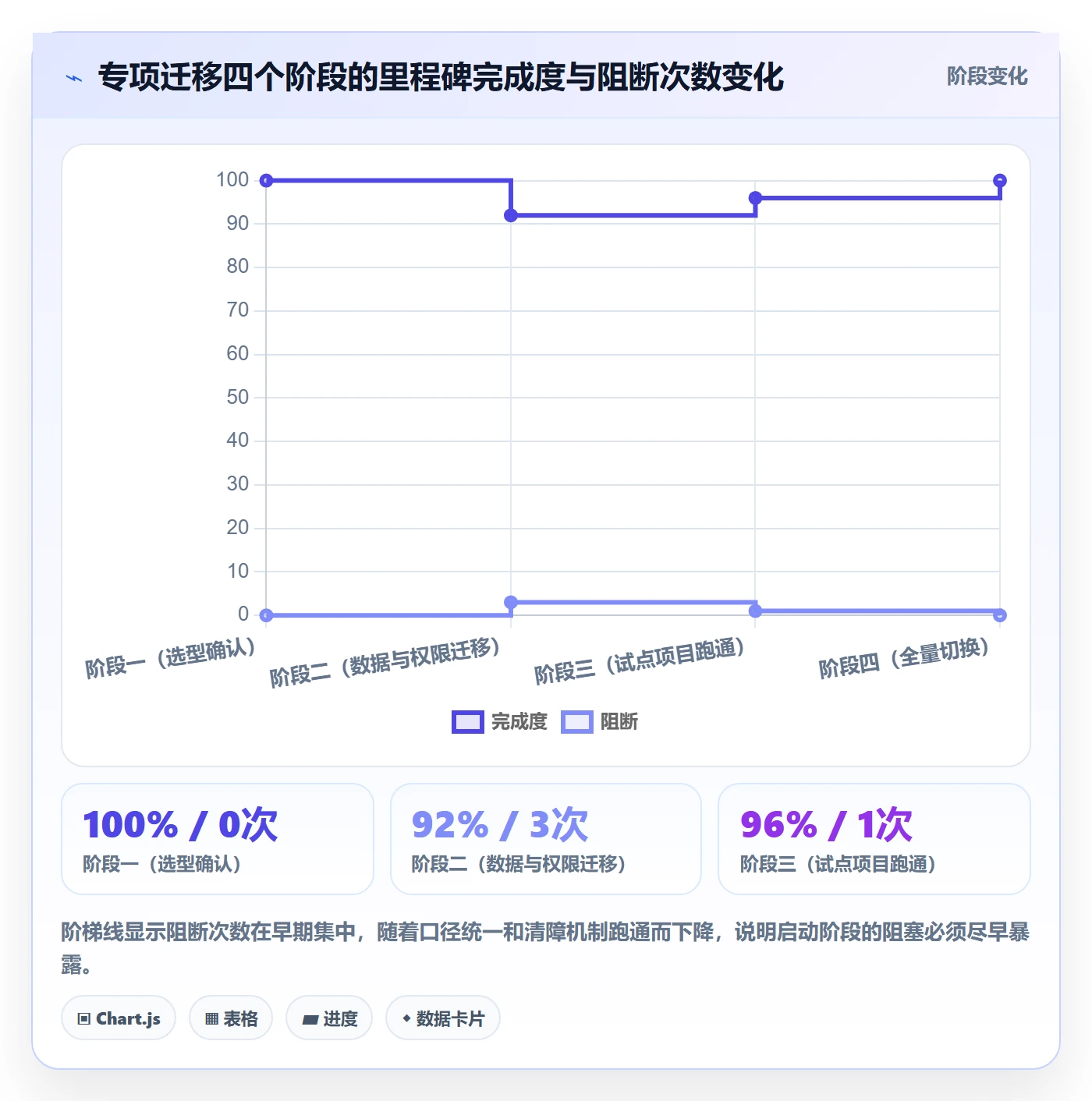

迁移不是一次性动作,而是分阶段推进。我们记录了四个节点的关键数据。需要说明的是,以下数据为该项目的过程记录,属于单案例观察值,用于说明变化方向和量级,不作为行业基准。

开始怎么做?企业管理者实操方法:任务执行从0到1

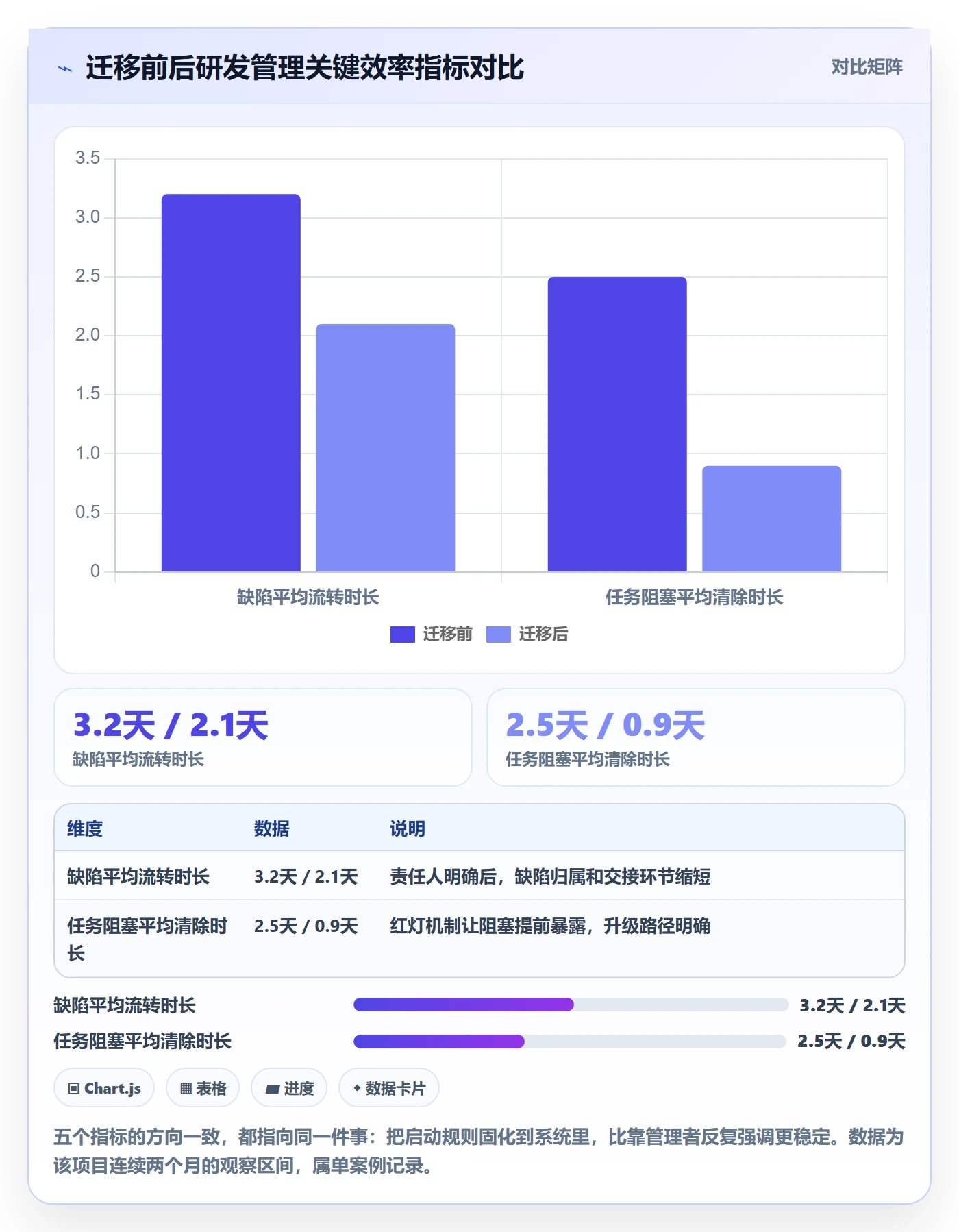

更值得关注的是迁移前后的效率类指标变化。这些指标在切换完成后连续观察了两个月,取的是组内平均波动区间。

开始怎么做?企业管理者实操方法:任务执行从0到1

5. 案例的三个可迁移结论

第一,工具选型不该在启动的第一天做。先写清结果定义和里程碑,再评估工具能否承载这些管理动作,选择的准确率会高很多。第二,迁移这类任务最大的风险是“新旧并行期间口径不一致”,必须在启动阶段就统一字段定义和状态流转规则。第三,平台的私有化部署能力对中大型企业不是加分项而是门槛,数据边界和合规要求往往比功能清单更能决定最终选择。

顺带说一句,我见过不少团队把工具当成解决方案,结果上线后管理方式没有任何变化。工具只能放大管理设计的质量:设计得好,它放大效率;设计得差,它放大混乱。

六、不同情况下的行动建议

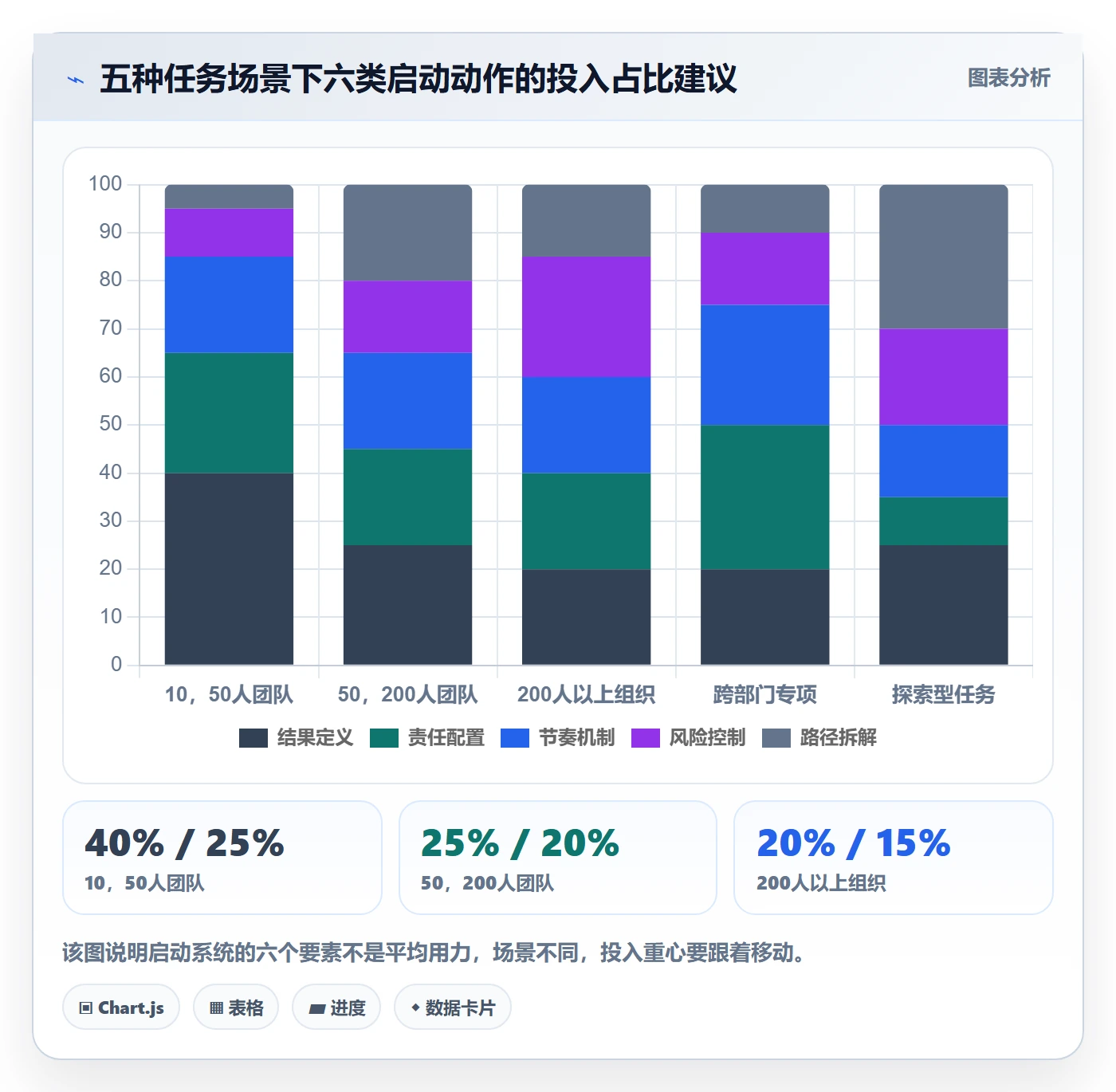

同一套启动系统,在不同规模、不同类型的组织里,执行强度和形式应该完全不同。下面按五种常见情况给出建议,你可以直接对照自己的处境取用。

1. 10,50人团队:轻文档,重口头确认

这个规模的团队不需要复杂流程。建议保留启动书的核心四行:结果定义、责任人、里程碑、止损线,一页纸甚至半页就够。节奏上只需一个每周固定时间的站会,重点问阻塞。关键动作是指定唯一责任人并当场确认,其余都可以简化。

2. 50,200人团队:必须有正式启动会与可视化

这是管理复杂度迅速上升的区间,口头同步开始失效。建议正式开启动会,要求协作方带交付物清单参会,会后24小时内把任务结构录入系统并公开可见。节奏上用四会机制,里程碑评审必须验收交付物而不是听汇报。

3. 200人以上组织:分层启动与统一口径

这个规模下单个任务往往涉及多个部门,建议把启动拆成两层:管理层级确认结果与边界,执行层级确认拆解与接口。同时必须统一数据口径和状态定义,否则跨部门汇报会变成数字打架。此时私有化部署的任务管理平台基本是刚需,因为数据边界和权限治理要求会快速上升。

4. 跨部门专项:先解决接口,再谈执行

跨部门任务失败最多的地方在接口。建议在启动阶段就明确每个接口的交付物、标准、时间和接口人,并把它写进启动书。升级机制要写清“阻塞多久必须升级到哪一级”,否则部门之间的等待会无限延长。

5. 不确定性高的探索型任务:缩短验证周期

这类任务的重点不是计划得多完整,而是把最不确定的假设排到最前面验证。建议把第一个里程碑设得很小,比如两周内做一个可验证的原型或一次真实客户反馈。验证通过再加投入,不通过就果断调整方向,这比一开始就排满三个月计划更省资源。

开始怎么做?企业管理者实操方法:任务执行从0到1

七、不同情况下的取舍

管理决策的本质是取舍。启动阶段最难的不是不知道方法,而是知道方法后仍要面对几组互相拉扯的选择。下面四组取舍,是我在实际辅导中被问得最多的。

1. 速度与规范:先跑起来还是先定清楚

我的判断是在结果定义和责任配置上不能抢速度,在流程细节和文档格式上可以抢速度。结果不清就跑,跑得越快偏得越远;而流程细节可以边跑边补。很多团队把这两者搞反了,结果定义草草带过,流程文档写了三十页。

2. 采购平台与自建工具:边界在哪里

我的经验边界是:通用任务管理、需求跟踪、缺陷管理、测试管理这类能力,采购成熟平台几乎总是比自建划算,因为自建的成本主要在长期维护和持续迭代,而不是首次开发。反过来,与核心业务逻辑深度绑定、外部无法标准化描述的部分,才值得自建。对于百人以上、有私有化和合规要求的企业,像 PingCode 这样支持私有化部署、可从Jira平滑迁移的国产平台,通常是效率与风险的平衡点。

3. 强管控与高自治:管理介入到什么程度

我用的原则是“结果强管控,路径给自治”。结果标准、验收口径、止损线由管理者定死;至于怎么实现、先做哪块、用什么技术方案,交给责任人决定。这样既保证方向不偏,又保留团队的主动性。反过来“路径强管控、结果放养”是最差组合,管理者管得很细,但没人对最终结果负责。

4. 一次性交付与持续迭代:怎么定里程碑

对于不确定性低的任务,可以按完整交付物设里程碑;对于不确定性高的任务,里程碑应该按“验证了什么”来设,而不是按“做完了什么”来设。前者关注输出,后者关注学习速度。用错标准会导致团队为了按时交付一个还没验证的成果,而牺牲掉验证本身。

开始怎么做?企业管理者实操方法:任务执行从0到1

八、管理者行动清单:前7天与前30天

最后给一份可以直接照做的清单。它把前面六个要素压缩成时间轴上的具体动作,你可以在任务启动当天就打开对照。

1. 前7天:把方向钉死

  1. 写出结果定义:交付物、验收人、验收口径、截止时间,四行写完。
  2. 写明“明确不做”清单,划出范围边界。
  3. 指定唯一责任人,并当面确认其授权范围。
  4. 反向推出3到5个里程碑,每个带交付物和日期。
  5. 召集启动会,要求协作方带交付物清单参加,时长控制在90分钟内。
  6. 把任务结构和责任人录入系统,让所有人可见。
  7. 写下止损线和升级路径,随启动书一起发出。

2. 前30天:把节奏跑通

  1. 双周站会准时开,只问“现在被什么卡住了”,不问“做到哪了”。
  2. 第一次里程碑评审必须验收交付物,不允许只听汇报。
  3. 检查风险灯是否真实反映状态,发现虚报及时纠偏。
  4. 对第一次出现的阻塞走一遍升级流程,验证路径可用。
  5. 第30天做一次轻量复盘,输出一份可复用的模板或清单。
  6. 根据验证结果决定:继续、调整范围或暂停。

3. 五个自测问题

如果你现在手里正有一个从0到1的任务,用这五个问题自查一遍:结果能被验收吗?唯一责任人是谁?第一个里程碑什么时候验收?阻塞超过多久必须升级?如果失败,什么时候停?五个问题里有任何一个答不上来,建议先别急着往前推,把它补上。

开始怎么做?企业管理者实操方法:任务执行从0到1

回到最初那个场景:负责人说“在推进”,管理者却拿不到确定信息。这不是沟通问题,而是启动阶段没有留下可被检验的锚点。一旦结果定义、责任人、里程碑、止损线都被写清并公开,你就再也不会需要靠追问来获得安全感。

我所理解的管理者角色,在任务从0到1的过程中其实只有三种:设计的角色、清障的角色、沉淀的角色。设计的是启动系统,清除的是执行阻塞,沉淀的是可复用的组织能力。至于执行本身,那是团队的舞台,管理者越早退到这三件事上,任务反而走得越稳。

下一步你可以做一件很小但很有效的事:挑出手里最卡的一个任务,用今天文章里的启动书结构,把结果定义、唯一责任人、第一个里程碑和止损线这四行补上,然后开一次90分钟的启动会。如果条件允许,把这些信息同步到团队正在使用的任务管理平台里,让规则变成可见的默认动作。三周之后再回头看,你会清楚感受到启动设计和临场催促之间的差别。

常见问题解答(FAQ)

1. 任务刚宣布,作为管理者我第一步到底该做什么?

我以前带新项目,最怕的就是会上讲完大家点头,散会后各自理解都不一样。第二天问进度,有人做A有人做B。后来我才意识到,问题不在执行力,而在我根本没把“做完是什么样”说清楚。

前72小时只做三件事,别急着分工。第一,写一页纸任务启动书:要拿到的结果、成功标准(完成时能看到什么)、明确不做的边界、时间盒。第二,找到唯一的结果负责人,跟他对齐这一页纸,不是群发。第三,开一次30到45分钟的启动会,当场逐条确认三件事,结果、谁负责、第一个交付物什么时候交。

判断标准很直接:如果这页纸写不出“完成时能看到什么”,说明结果还没定义清楚。比如“做一轮用户调研”要改成“输出一份能决定是否进入某细分市场的决策报告,包含3个关键假设的验证结论和明确的进入或不进入建议”。这一步做扎实,后面能省掉大量的返工和对齐。

2. 任务从0到1,拆解到底要拆到多细才合适?里程碑怎么定?

我带过跨部门专项,也见过拆得特别细的清单,几十条待办,结果没人知道哪条是关键。也见过只写三个大阶段的,团队完全不知道这周该干什么。所以“拆多细”这个问题,我踩过两边的坑。

用终局倒推,先定3到5个里程碑,每个里程碑必须同时具备三样东西:可验收的交付物、唯一负责人、截止日期。没有交付物的里程碑不算里程碑,那只是愿望。颗粒度的判断依据是:任何一个里程碑都不应该超过两周看不到产出,如果超过两周,就说明还需要往下拆一层。

个人层面的任务可以拆到天,团队层面拆到周或双周就够了,拆得太细会变成管理者替团队思考。另外一条经验是,把最不确定的环节提到最前面验证,不要按流程顺序做。比如一个新业务,先验证“有没有人愿意付钱”这个假设,而不是先花一个月做品牌和视觉。拆解的目的是让风险最早暴露,不是让计划看起来完整。

3. 团队说没人、没预算,任务又必须推进,我该怎么配资源?

我最常遇到的情况就是:老板拍了个目标,我转头问团队,大家第一反应是“现在人手根本不够”。硬压下去,人心就散了;直接说做不了,又显得没担当。这个坎我卡过好几次。

先把资源盘点表做出来,五列:所需、现有、缺口、获取方式、负责人和截止时间。人、钱、信息、决策权都要盘,尤其是决策权,很多任务卡住不是缺人,是没人能拍板。盘完之后看缺口比例,如果关键资源缺口超过三成,我的判断是不硬扛,而是三选一:砍范围、换路径、分期交付。

向上要资源时一定带方案,不要只报困难,比如这样说:“A方案加两个人按原期完成;B方案不加人,延期三周,只做核心模块,其余二期。”让决策者做选择题,而不是做问答题。同时提前定好授权边界:哪些事负责人可以自己拍,金额或范围超过多少必须升级,升级请求多久内必须有人回应,建议不超过24小时。

资源不足时重新设计任务边界,本身就是管理者的职责。

4. 怎么判断任务是真的在推进,而不是全靠我在后面催?

以前我每天早上问一遍“进度怎么样了”,问得团队烦,我自己也累,但一停就感觉项目停了。后来我发现,靠人催的项目,本质上说明节奏和判断机制没建起来。

看三个信号就够了。第一,阻塞能不能在24小时内被主动说出来并且有人认领解决,如果每次都是我问了才暴露问题,说明机制没生效。第二,里程碑按期交付的比例,低于七成就要回头查拆解和责任分配,而不是骂执行。第三,每周是否有实实在在的交付物产出,不是“在推进中”这种状态描述。

落地节奏上,用四会:启动会、短站会、周复盘、里程碑评审,每个会都要有明确输出物和时长上限。配一块看板,待办、进行中、阻塞、完成四栏,再加红黄绿灯标风险。开会时少问进度,多问阻塞和需要什么支持。最后一定要设止损线:什么条件下暂停、转向或追加资源,提前说清楚,别用赌的方式做从0到1。

每个里程碑结束后做一次复盘四问,目标是什么、结果是什么、为什么有差距、下一步怎么改,把有效做法写成模板和检查清单,这样下一个新任务就不用再从零摸索。

核心关键词

读者评论

郭
郭晓彤

看完最有共鸣的是“把宣布当成启动”。我们公司上季度搞新品专项,会上讲得热血沸腾,两周后没人说得清验收口径,返工了一轮才发现。现在回过头看,缺的就是那一页纸的结果定义和验收人。

姚
姚若宁

责任写成“大家”这个坑太真实了。我带的跨部门项目,牵头部门协调得挺热闹,但真到拍板没人敢定,进度卡在讨论环节。后来明确唯一结果责任人,其余人写清交付物和时限,推进速度明显不一样。

董
董承宇

管理介入强度前移这个观点我认同,但实操中老板往往反着来:前期一句“你们先干”,后期天天过进度。文章把0.3、0.7阶段的介入差异讲清楚了,对中层来说,前期多花两天对齐,比后期催两个月省事。

陆
陆舒然

有一点想提醒读者,文中失败主因分布和返工工时都是脱敏复盘估算,不是统计数据,不能直接拿去汇报当行业数据用。但归因结构本身有参考价值,特别是把注意力从催人转向补设计这个思路。

武
武启航

最实用的是把例会问题从“做到哪了”改成“现在什么被卡住了”。我们试着改了一次,发现前半段汇报时间被砍掉一半,真正需要管理者出手的阻塞反而浮出来了。试错止损线这条也值得补进启动文档。

文章包含AI辅助创作:开始怎么做?企业管理者实操方法:任务执行从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/378886
