去年十月,我陪一家做工业设备的中型公司做了一次产品线关停复盘。决定是老板在周一早会上拍的,用的时间不到三分钟;而把这条产品线真正"关干净",花了整整四个月,比原计划多出五十多天,多付的成本里有一半是合同违约金和重复沟通。更麻烦的是,直到复盘时,他们才发现还有两个客户的三年期服务承诺没有人接手,一个外包团队的接口人已经离职。这件事让我确认了一个判断:企业里绝大多数"取消",失败都不在决策环节,而在落地环节。
取消落地方案,说的不是"要不要取消",而是"决定取消之后,怎么让这件事在组织里受控地关掉"。它既不是一份通知,也不是一份法律意见书,而是一套包含冻结、拆解、沟通、安置、兜底、关闭的收尾执行机制。这篇文章会把这套机制拆开讲清楚,并给出一个可以照着改的案例、一页纸模板和风险清单。
一、先给结论:取消落地方案不是一份文档,而是一条受控的关闭流水线
我把话放在最前面:取消落地方案的核心价值,不是"写清楚要取消什么",而是"写清楚取消之后谁在什么时候交付什么"。前者是一个决定,后者才是一个方案。很多管理者交上来的方案只有半页纸,写着"因战略调整,XX业务自X月X日起停止运营",这不叫方案,这叫公告草稿。
1. 取消落地方案的边界在哪里
先把边界划清楚,否则很容易写跑偏。本文讨论的"取消",指的是组织已经做出终止决定之后,如何执行收尾动作。它不包括"要不要取消"的决策论证,也不包括裁员方案的法律设计,更不是一份可以直接签字的法律文件。
它和另外三个概念容易混:
| 概念 | 核心问题 | 产出物 | 时间位置 |
|---|---|---|---|
| 立项方案 | 为什么做、怎么做成 | 目标、资源、里程碑 | 决策前 |
| 退出方案 | 如何减少损失、保全价值 | 资产处置、股权安排 | 决策前或决策中 |
| 取消落地方案 | 如何在组织内安全关掉 | 任务表、沟通顺序、风险台账、关闭验收 | 决策后 |
| 复盘报告 | 为什么会走到取消 | 归因、教训、归档 | 关闭后 |
判断一份方案是不是"取消落地方案",我有个很土的检验方法:把它发给一个完全不了解背景的中层管理者,问他"你明天早上第一件事做什么"。如果他说不出来,这份方案就还没入门。
2. 为什么它比立项方案更难写
立项方案难在论证,取消方案难在协调。原因有三个。
第一,立项有天然的执行惯性。大家愿意做加法,招人、立项、开工会,组织里有一套成熟的仪式和资源通道。取消是减法,减法的每一步都会遇到"能不能再等等看"的阻力。
第二,取消的受损方是具体的、在场的。立项时受损的可能是竞争对手或者未来的自己,取消时受损的是坐在你隔壁工位的同事、合作了五年的供应商、已经付了钱的客户。他们的反应会直接消耗执行资源。
第三,取消没有天然的成功标准。上线看数据,取消看什么?没人刷新率,没人看留存。于是大量收尾工作悬在半空,直到半年后某个客户投诉电话打进来,才被发现"还没关干净"。
3. 一份合格的方案必须输出六个交付物
我要求团队交上来的取消落地方案,无论业务大小,必须包含这六样东西,缺一样我都不签字:
- 冻结通知:明确停止新增投入、新增承诺、新增合同的时间点和责任人。
- 任务拆解表:每条任务有唯一责任人、截止日、验收标准和依赖关系。
- 沟通顺序图:谁先知道、谁后知道、谁由谁去说、口径是什么。
- 安置清单:人、客户、供应商、资产、数据、知识产权分别怎么处置。
- 风险台账:法律、财务、数据、舆情、业务连续性五类风险的核实状态和升级路径。
- 关闭验收与复盘:什么条件下算关闭,遗留项归属谁,什么时候复盘。
这六个交付物后面每一节我都会展开。先记住一个比例:在我经手的十几个取消项目里,方案里写了任务表的不到三成,写了沟通顺序的不到两成,写了遗留责任归属的,只有一个。而恰恰是最后这一项,决定了取消是不是真的结束了。

二、背景与真实场景:我见过的四类取消,风险结构完全不同
"取消"这个词太笼统,落地方式差别极大。我把它分成四类,每一类的风险重心和主导部门都不一样。分不清类别就套模板,是入门管理者最常犯的第一个错。
1. 业务线或产品线关停
这是最重的一类,涉及人、客户、合同、数据、资产全部要素。主导者通常是业务负责人加PMO,法务和HR是强依赖。周期一般在30天到180天。它的特点是每天都有新的遗留问题冒出来,必须靠任务台账顶着走,靠人脑记一定会漏。
2. 制度或流程废止
看起来很轻,其实最容易被低估。废止一项审批流程,意味着所有下游部门的操作手册、系统配置、考核口径都要同步改。我见过一家公司取消了一项月度线下盘点制度,结果三个月后审计发现,仓库台账和系统数据偏差率从3%涨到11%,因为没人接手原来盘点暴露问题的那个环节。这类取消的关键动作是替代机制确认,而不是发文件。
3. 活动或项目取消
周期短、外部依赖多。供应商已付定金、场地已租、嘉宾已确认、宣传物料已印。它的风险重心在合同和舆情,执行上反而简单,因为时间窗口短,大家注意力集中。关键是决策要在第一个付款节点之前做出,或者明确接受沉没成本。
4. 外部合作终止
技术合作、渠道代理、联合运营这类,风险重心在合同条款和数据归属。最常被忽略的是过渡期安排:合作停了,但双方还有存量用户在使用共同产品,这部分谁来维护、维护多久、成本谁承担,合同里往往没写。

三、常见误区:五种"看起来做了、实际上没落地"的取消
我复盘过失败和半失败的取消项目,问题高度集中在五个地方。这五个误区有个共同特征:在外人看来工作都做了,只有执行者知道事情没关掉。
1. 把"宣布"当成"执行"
周一开会宣布,周二发全员邮件,周三管理者就觉得这事儿办完了。实际上宣布只是启动了执行时钟。宣布之后的第一个问题永远是:"原来在这条线上跑的日常工作,明天由谁接?"如果这个问题没有答案,宣布就等于把问题从会议室推到了工位上。
2. 先对外、后对内
这是破坏力最大的一种。对外公告先发,客户打电话来问销售,销售比客户知道得还晚。结果是一线员工被迫用猜测回答客户,口径失控,信任受损。正确的顺序永远是核心团队 → 直接受影响员工 → 关键客户与供应商 → 全员 → 对外公告,中间每一层之间要留出缓冲时间。
3. 只算人和钱,不算合同和数据
大多数管理者的取消清单里有人力安置成本和退款金额,但缺少两张表:未履行完毕的合同清单和需要处置的数据资产清单。前者决定你要付多少违约金,后者决定你以后会不会被投诉。这两张表都必须由法务和信息安全部门签字确认,不能靠业务自评。
4. 把取消等同于失败,没人敢写复盘
一旦取消被贴上"失败"标签,参与者的第一反应是撇清责任,第二反应是尽快把痕迹清掉。于是归档草率、经验不留、同类问题在两年后换一个产品线再犯一次。我的做法是,在方案里就明确写"取消是正常经营动作",并把复盘定位为流程改进输入,不是追责会。这一句话能显著降低执行阻力。
5. 没有遗留责任归属
这是最隐蔽的坑。任务表上所有任务都打了勾,但总有一些无法在窗口期内解决的问题:一个客户的定制需求、一份还没到期的维保、一批还没迁移的历史数据。这些遗留项如果没有指定接手人和接手期限,就会变成组织里的"幽灵任务",在半年后以投诉或事故的形式回来。

四、专业判断逻辑:取消能否落地,先看四张底牌
在动手写方案之前,我会先做一次"可落地性判断"。判断不是凭感觉,而是看四张底牌。任何一张缺失,方案都应该先停下来补,而不是硬推。
1. 授权与决策边界
第一张底牌也是最容易被跳过的一张:谁有权决定取消,谁负责执行,两者的边界在哪。我遇到过最典型的场景是,业务负责人被要求"两周内把这条线关掉",但他没有权限解除一份跨年度的采购合同,也没权限调动兄弟部门的运维资源。于是方案写得很漂亮,执行时处处卡壳。
判断方法很直接,问三个问题:取消决定是否已形成书面记录?执行负责人是否有资源调配权?超出授权范围的事项,升级给谁、多久给答复?三个问题都有明确答案,这张牌才算拿到。
2. 合同、法律与财务约束
第二张底牌决定你的成本上限和时间下限。必须逐项核实的至少包括:存量合同的解除条款和通知期限、员工沟通与安置的合规要求、客户预付款与退费义务、供应商未结算款项、以及是否有连带担保或长期服务承诺。
我必须提醒一句:这些结论必须由法务、HR、财务出具,不能由业务方根据"我大概知道"来判断。本文不构成法律意见,任何具体补偿标准、通知期限、违约责任,都要以专业意见和所在地法规为准。
3. 利益相关者影响面
第三张底牌决定你的沟通成本。我习惯画一张影响地图,把相关方分成四类:决定者、执行者、受影响者、旁观者。决定者需要的是结论,执行者需要的是任务和期限,受影响者需要的是解释和安排,旁观者需要的是统一口径。
四类人用一套话术,效果一定差。给受影响员工讲战略调整,他关心的是下个月工资;给客户讲组织优化,他关心的是合同怎么办。判断这张牌是否拿到,标准是:每一类相关方,你都能写出他最想知道的第一个问题,以及你的回答。
4. 业务连续性
第四张底牌最容易被忽略:取消之后,原来这项工作产生的价值由谁来承接?如果答案是"没人承接",那你需要评估这个空缺会不会影响客户、合规或收入。
制度废止和流程取消尤其要看这一条。取消一项审批,必须有替代的控制点;取消一项报表,必须有替代的数据来源。否则组织会在你不知情的时候,用一个更不规范的方式把这件事继续做下去。

五、六步执行法:从冻结到关闭

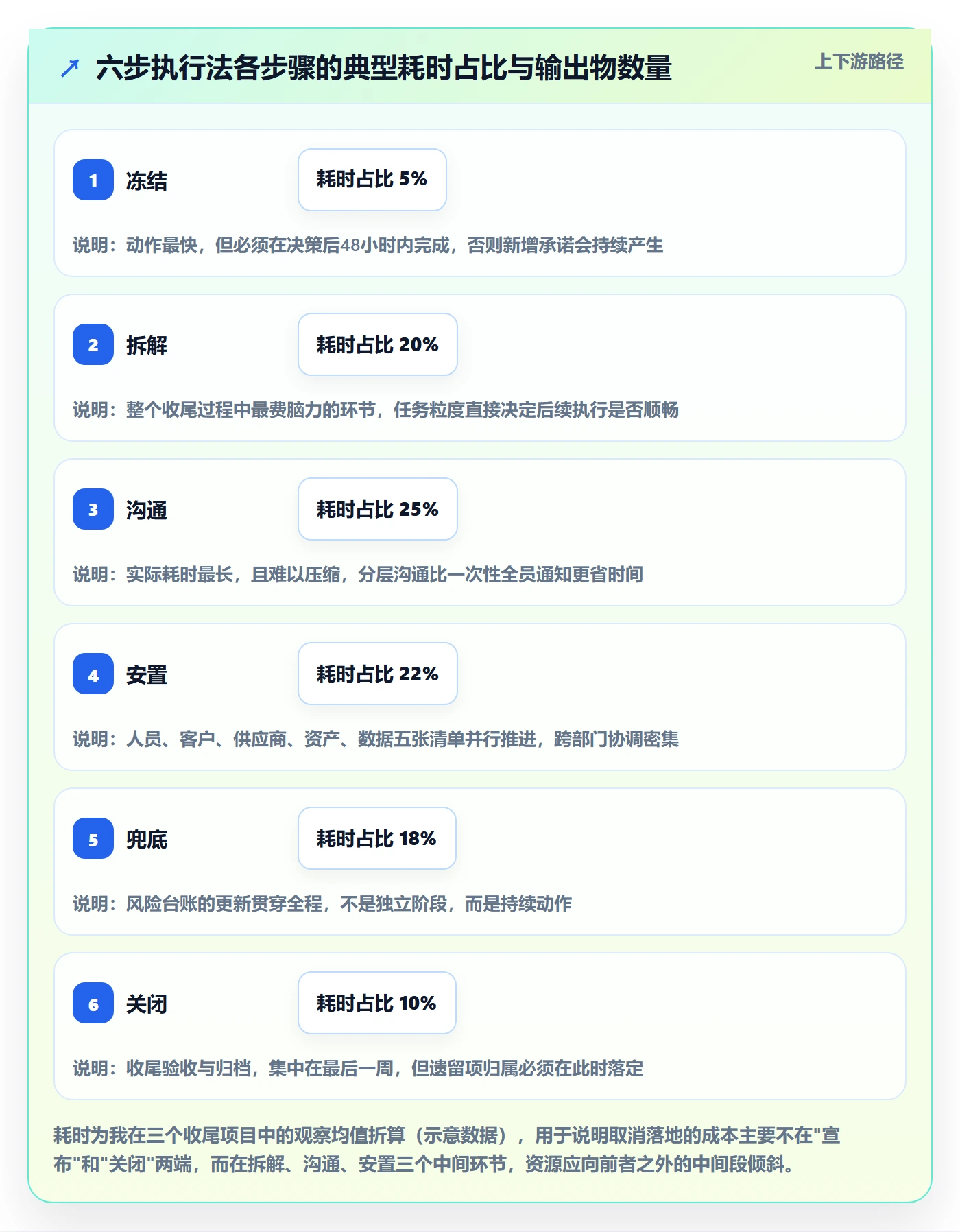

底牌摸清楚之后,进入执行。我把整个收尾过程拆成六步,顺序不能颠倒,因为每一步都是下一步的输入。这套方法我在三个不同行业的项目里跑过,结构稳定。
1. 第一步:冻结,停止新增投入与承诺
冻结是收尾的第一动作,也是最紧急的动作。因为每天晚上一天,就会有新的承诺产生:销售可能又签了一个月付合同,采购可能又下了一笔订单,HR可能又发出了一个offer。
冻结通知要写清楚三件事:停止新增投入的时间点、停止新增对外承诺的时间点、例外情况的审批人。输出物是一份冻结通知,抄送范围必须覆盖销售、采购、财务、HR和一线执行团队。
2. 第二步:拆解,任务、责任人、截止日
把收尾工作拆到可执行颗粒度。我的经验颗粒度标准是:一条任务应该能在三天内被一个人独立完成,并且有一个可验证的完成标志。"处理客户遗留问题"不是一条任务,"在X月X日前完成37家存量客户的书面通知并回收确认"才是。
任务拆解的难点不在数量,而在依赖关系。比如数据迁移必须在合同终止确认之后,资产处置必须在数据清除之后。中大型企业做这类收尾,任务量往往在数百条量级,跨部门五到十二个。这种情况下用表格硬扛会失控,我一般建议用项目管理工具把任务结构和依赖关系沉淀下来。
以服务中大型企业的项目管理平台 PingCode 为例,这类平台的价值恰恰在这个场景:收尾任务的依赖链、负责人、截止日、验收状态都在一处,逾期自动暴露。更重要的是,涉及客户数据和员工信息的处置任务,往往要求在内网完成,PingCode 支持私有化部署,这对金融、制造这类数据合规敏感的组织是硬需求;如果原本用的是 Jira,也可以用它的 Jira 平滑迁移能力把历史项目数据带过来,不用在收尾期再折腾一次工具切换。
3. 第三步:沟通,先内后外、分层话术
沟通顺序就是前面说的那一层:核心团队 → 直接受影响员工 → 关键客户与供应商 → 全员 → 对外公告。每一层之间留缓冲,不是官僚,是给下一层的人留出"我知道怎么说"的准备时间。
话术不需要华丽,需要三个固定要素:事实、影响、下一步。"这条产品线将在X月X日停止运营(事实),你负责的客户服务将在X月X日转由XX团队承接(影响),本周五前我会和你一起完成客户交接清单(下一步)。"这三句话比任何安慰都有效。
4. 第四步:安置,人、客户、供应商、资产、数据
安置是把抽象的"取消"翻译成五张具体的清单。人员看的是岗位与沟通安排,客户看的是服务承接与退费,供应商看的是结算与合同解除,资产看的是处置与折旧,数据看的是迁移、归档与销毁。
我的经验是,五张清单里最容易被漏掉的是数据。因为数据没有情绪,不会来投诉,也不会催你。但它是唯一可能在两年后变成合规问题的部分。做数据处置时,必须明确:哪些数据要迁移、哪些要归档保留、保留多久、哪些要销毁、销毁由谁验证。
5. 第五步:兜底,风险清单与升级机制
兜底不是等风险发生,而是提前把风险写成台账,每一项有状态、有责任人、有升级路径。风险台账至少要覆盖五类:法律合规、财务与合同、数据安全、舆情、业务连续性。
升级机制要写清楚触发条件。比如"客户提出书面索赔"触发一级升级,"供应商拒绝协商"触发二级升级。没有触发条件的升级机制等于没有机制。
6. 第六步:关闭,验收、归档、复盘
关闭需要标准。我通常用三个条件判断是否可以宣布关闭:任务表中无未完成的关键路径任务、遗留项全部有接手人和期限、风险台账中无未处置的高风险项。三个条件同时满足,才进入归档和复盘。
归档的重点不是存文件,而是让下一个遇到同类问题的人能找到。所以我要求归档目录里必须有:原始决策记录、任务表最终版、沟通记录、风险台账、遗留项清单、复盘结论。这六样放在一起,才算一个完整的知识资产。

六、案例解析:一次产品线取消的30天落地
下面这个案例是我参与过的一次产品线关停,为了合规,公司名称、产品名称和所有金额均已脱敏,部分细节做了合并处理,仅用于演示方法,不代表任何真实企业的经营数据。
1. 背景与决策
一家B2B软件公司,员工规模约四百人,其中该产品线相关团队32人。这条产品线做了三年,年收入占比不到6%,但占用了将近20%的研发资源,且需要长期维护一套独立的技术栈。管理层的决定是:三个月内停止该产品线的新签,四个月内完成存量客户迁移和团队安置。
决策是在季度经营会上做出的,有会议纪要和明确授权:CEO授权业务负责人为执行总负责人,法务、HR、财务各指定一名对接人。
2. 影响地图:六个维度
我们花了三天做影响盘点,最终形成六张清单:
| 维度 | 关键发现 | 主要风险 |
|---|---|---|
| 人 | 32人中,18人可内部转岗,9人需要技能过渡,5人岗位重叠 | 关键岗位离职导致收尾断档 |
| 客户 | 存量付费客户47家,其中12家有三年期服务承诺 | 长期承诺未履行,存在索赔风险 |
| 合同 | 供应商合同9份,其中3份含提前终止条款 | 违约金金额需法务逐份确认 |
| 资产 | 服务器、测试设备、外购软件许可 | 软件许可提前终止的退款条款不明 |
| 数据 | 客户业务数据约2.1TB,涉及个人信息字段 | 处置方式需信息安全部门确认 |
| 收入 | 已收未交付的服务费涉及14家客户 | 退费或服务转接的财务处理 |
3. 四周时间表
我把实际执行压缩成四周节奏,供参考:
- 第1周:冻结新签与新采购;完成影响盘点;法务出具合同风险意见;HR出具人员沟通方案。
- 第2周:核心团队沟通;直接受影响员工一对一沟通;存量客户分级,确定迁移、退费、续接三类处置方式。
- 第3周:客户书面通知与确认回收;供应商协商;数据迁移方案执行;转岗人员开始交接培训。
- 第4周:剩余合同解除;资产处置;数据归档与销毁验证;遗留项指定接手人;关闭验收。
实际上第1周就比计划多用了两天,原因是合同风险意见的出具需要外部律师参与,排期花了三天。这个延误直接压缩了第3周的客户沟通窗口,这也是我后来越来越强调"合同核实要并行前置"的原因。
4. 三个真实冲突与处理
冲突一:客户要求继续服务。有3家客户明确表示不接受迁移,要求按原合同继续提供两年服务。处理方式是业务负责人带队上门口谈,给出两个选项:一是按剩余期限折算退费并额外补偿一定服务期,二是迁移到新产品线并给予首年折扣。最终两家选择退费,一家选择迁移。
冲突二:员工情绪波动。第2周的一对一沟通后,团队里有4人开始投简历,其中2人是收尾工作的关键执行人。处理方式是调整分工,把关键收尾任务从这2人手上逐步移出,同时HR加快了转岗面试节奏,两周内给所有人明确结果。
冲突三:供应商催款。一家供应商在得知终止消息后,要求立刻结清全部尾款。财务最初按合同约定的账期处理,导致对方发函。后来法务介入,按合同条款分批结算,同时提前释放了质保金,冲突才平息。
5. 结果与复盘
最终关闭时间比原计划晚了11天,主要延误在合同核实和一家客户的口头承诺确认上。整体成本控制在预算的112%。复盘时我们提炼出三条结论,后来被写进了公司的收尾流程:
- 合同核实必须在决策后第一周并行启动,不能等影响盘点结束。
- 长期服务承诺要单独建表,不能混在普通客户清单里,因为它们的处置周期最长。
- 关键收尾任务不能依赖可能离职的人,要在方案里预设备份责任人。

七、不同情况下的行动建议
同一套方法,落到不同场景,动作优先级完全不同。下面按四类取消分别给出建议。
1. 如果你的取消对象是业务线或产品线
先做三件事:冻结新签、拉客户清单、找法务要合同风险意见。这三件事必须并行,不能串行。客户清单要按"有无长期承诺、有无已收未交付服务费、有无数据托管"三个维度打标,标记结果直接决定沟通顺序。
人员方面,越早给明确信息越好。我的经验是,模糊的等待比确定的坏消息更消耗团队,也会让关键执行人提前流失。
2. 如果你的取消对象是制度或流程
先找替代控制点,再发废止通知。具体做法是:列出这项制度现在实际在防什么风险,然后问自己,废止之后,这个风险由谁接。找不到接手方,就先设一个过渡期的临时机制。
同时要同步三样东西:操作手册、系统配置、考核口径。任何一样没改,制度就会在"文件上废止、实际上还在跑"的状态里悬着。
3. 如果你的取消对象是外部合作
优先确认数据归属和存量用户维护责任,这两项最容易在合同里留白。然后补充签署一份终止协议,把过渡期安排写清楚:过渡多久、谁维护、成本怎么分、期满后怎么办。
对外口径要统一到一个接口人,避免多头发声导致对方误判你的态度。
4. 如果你的取消对象是内部活动或短期项目
先看付款节点。如果还没到不可退的付款节点,果断取消;如果已经过了,就要判断继续办完和取消哪个成本更低,把沉没成本明确写进决策记录。
这类取消周期短,关键在快:48小时内完成内外沟通,一周内完成结算和物料处置,避免拖成长期悬案。

八、不同情况下的取舍:四个必须做出的选择
取消落地的本质是一连串取舍。以下四个选择,几乎每个项目都会遇到,我给的都是有条件的建议,不是绝对答案。
1. 速度 vs 平稳
快速收尾能减少不确定性和持续消耗,但会增加沟通冲突和人员流失风险;慢速收尾更平稳,但成本会线性累积。
我的判断逻辑是:如果这项业务每天产生固定成本或对外承诺,选速度;如果它的主要成本是一次性的合同赔付,选平稳。前者拖延的边际成本高,后者拖延的边际成本低。
2. 统一口径 vs 分层沟通
统一口径保证信息一致,分层沟通保证信息适配。两者不冲突,正确做法是事实统一、影响分层。事实部分所有人听到的版本必须完全一致,涉及具体影响的部分按角色定制。
反过来说,如果连事实都在不同场合有不同说法,那不是分层沟通,那是口径失控。
3. 一次性关闭 vs 分阶段收敛
一次性关闭干净利落,但要求资源集中、风险承受力高。分阶段收敛更稳,但周期长、遗留项多。
我的参考标准是看客户和数据:如果存量客户少、数据可快速迁移,一次性关闭更优;如果客户多、存在长期承诺、数据合规要求高,分阶段收敛更划算,但要给每一阶段设明确的关闭条件,防止无限期拖下去。
4. 手工台账 vs 工具承载
收尾任务在50条以内,用表格加定期会议是够的。超过100条、跨5个以上部门、周期超过一个月,手工台账的维护成本就会超过工具成本。
判断的关键不是团队规模,而是依赖关系的复杂度。当任务之间开始出现"这项做不完,那三项就动不了"的链条时,就需要能表达依赖和状态流转的承载方式。中大型企业在这个阶段通常已经有既定的项目管理平台,比如前面提到的 PingCode 这类支持私有化部署、能承接 Jira 历史数据的平台,把收尾项目按独立项目空间管理,任务、风险、遗留项各有视图,复盘时直接导出即可,比事后翻聊天记录便宜得多。

九、工具箱:一页纸模板、话术框架与风险清单
前面讲了方法,这一节给可以直接用的东西。我日常用的模板都压缩在一页纸内,因为方案越厚,执行时越没人看。
1. 一页纸取消落地方案模板
结构可以固定成下面这样,直接替换内容即可:
取消落地方案(一页纸)
【取消对象】 产品线 / 制度 / 活动 / 合作(写全称与编号)
【决策依据】 决策会议名称、日期、纪要编号
【授权与执行】 决策人:___ 执行总负责人:___ 升级人:___
【生效时间】 停止新增承诺:___ 正式终止:___
【关键节点】 冻结 ___ / 影响盘点 ___ / 客户通知 ___ / 数据处置 ___ / 关闭验收 ___
【五张清单】 人员 ___ 客户 ___ 供应商 ___ 资产 ___ 数据 ___
【主要风险】 法律 ___ 财务 ___ 数据 ___ 舆情 ___ 连续性 ___
【遗留项归属】 接手人:___ 期限:___ 复盘时间:___
【关闭条件】 关键路径任务清零 + 遗留项全部有归属 + 高风险项已处置
2. 沟通话术框架
每类对象都用"事实,影响,下一步"三段式,但内容不同:
| 对象 | 事实 | 影响 | 下一步 |
|---|---|---|---|
| 核心团队 | 完整背景与决策依据 | 组织与资源变化 | 各自的收尾任务与期限 |
| 受影响员工 | 取消决定与时间 | 岗位安排的明确结论 | 转岗、过渡或离职的具体流程 |
| 关键客户 | 服务变更时间 | 服务如何被承接 | 对接人、时间表、可选方案 |
| 供应商 | 合作终止时间 | 结算与合同处理方式 | 结算时间表与对账人 |
| 全员 | 已确认的事实 | 与多数人无关的部分省略 | 统一咨询渠道 |
3. 风险核实清单
这份清单的作用不是让你自己判断,而是提醒你每一项都必须由专业部门出具结论:
- 法律合规:劳动合同处理要求、合同解除条件与通知期限、消费者权益相关义务、个人信息保护要求。
- 财务与合同:违约金测算、已收款项退费方案、供应商未结算金额、资产处置与折旧影响、税务处理。
- 数据安全:数据分类分级、迁移与归档范围、保留期限、销毁方式与验证人。
- 舆情:对外口径、发言人、常见质疑的标准答复、监测周期。
- 业务连续性:原有职能的替代承接方、过渡期时长、服务质量底线。
4. 五个常见坑与替代动作
- 只发通知不解释 → 改为通知加一次答疑,答疑必须有明确负责人。
- 先对外后对内 → 改为对内完成关键人沟通之后,再排对外公告时间。
- 忽略合同节点 → 改为决策后第一周就启动合同核实,与影响盘点并行。
- 没有遗留责任 → 改为关闭验收时强制检查:每条遗留项是否有接手人和期限。
- 把取消等同于失败 → 改为在方案里直接写明复盘定位是流程改进,不是追责。

十、取消是组织能力的一部分,不是一次意外
写了这么多,我最想留下的一个观点是:取消落地方案的质量,衡量的是一个组织的收尾能力,而不是它的失败程度。能立项的公司很多,能干净关闭一件事的公司很少。前者靠热情和资源,后者靠流程、责任和纪律。
如果你现在正面对一个需要取消的决定,我建议你的下一步动作是这样四步,按顺序做:
- 今天:把一页纸模板填一遍,填不下去的地方就是你的信息缺口。
- 本周:并行启动两件事,法务的合同风险意见、HR的人员沟通方案,不要等影响盘点结束。
- 两周内:完成分层沟通的顺序设计和五张清单(人、客户、供应商、资产、数据)。
- 关闭前:强制检查三个条件,关键路径任务清零、遗留项全部有接手人和期限、高风险项已处置。
把这三件事做完,你的取消就已经超过了大多数同类项目的水平。真正的分水岭不在决策时刻的果断,而在宣布之后那几十天里,有没有人把每一件小事都关掉。
常见问题解答(FAQ)
1. 取消落地方案到底该写什么?和项目启动方案有什么本质区别?
我第一次被要求写取消落地方案,打开文档就卡住了,启动方案我写过,目标、里程碑、资源、风险,照着填就行,可取消要写什么?总不能把启动方案倒过来写一遍吧。更让我没底的是,领导只说“两周内给我一版方案”,没说什么叫合格。
取消方案和启动方案的结构骨架相似,但逻辑是反的:启动方案回答“怎么把资源聚起来做成事”,取消方案回答“怎么把已经发生的承诺安全地收回去、并且不再产生新承诺”。
一份能签字的取消落地方案至少要写清六件事:取消对象与边界(取消什么、不取消什么)、决策依据与生效时间(谁批的、从哪天起不再新增投入)、影响清单(人、钱、合同、客户、数据、资产)、任务表(事项、责任人、截止日、验收标准)、沟通顺序(先内后外、先核心后外围)、遗留责任与升级人(谁在关闭后仍负责兜底)。
判断标准很简单:如果一位没参与决策的中层拿着这份方案,能不能不追问就排出自己部门这两周的动作?能,就算合格。
2. 取消的决定已经宣布了,是不是直接发全员通知、同步客户就行?
我们老板在周一例会上直接说了要砍掉这条业务线,会议室里十几个人都听到了。我觉得反正消息也捂不住,不如当天就发全员公告、同步给客户,显得干脆利落。但有老同事提醒我“先对内后对外”是铁律,我不太理解差这几天能有多大差别。
沟通顺序必须遵守“核心团队 → 直接受影响员工 → 关键客户与供应商 → 全员 → 对外公告”,这不是形式主义,而是为了控制信息差带来的二次伤害。原因有三层:第一,直接受影响的员工如果从全员公告里知道自己的岗位变动,信任会瞬间崩塌,后续安置谈判成本成倍上升;
第二,关键客户和供应商需要被“先单独告知 + 给出对接人 + 给出过渡安排”,否则他们会在公开渠道看到消息后直接启动备选方案或催款;第三,全员公告一旦发出就不可撤回,而前面的单独沟通如果发现事实有误(比如某合同不能单方解除),你还有修正空间。
可执行的口径是:核心团队与法务、HR 对齐完成后的 24 小时内通知直接受影响员工,48 小时内完成关键客户与供应商的一对一沟通,之后再发全员说明和对外公告。
3. 取消执行到什么程度才算真正关闭?怎么判断有没有留尾巴?
我们上个月宣布取消一个项目,通知发了、人也都散了,我以为这事就翻篇了。结果这个月财务来找我说还有一笔供应商尾款没结,客户那边也有人问之前承诺的服务怎么办。我才意识到“宣布取消”和“真的关闭”完全是两回事,可我确实不知道该怎么系统性地检查还有没有遗留项。
判断取消是否真正关闭,要按“五条线逐条归零”来验收,而不是凭感觉。第一条是人的线:人员安置方案是否已书面确认并执行完毕,包括内部转岗、离职手续、社保与薪酬结算的生效日期。第二条是钱的线:所有应付未付、应收未收、预付款、押金、违约金是否已列出清单并明确结算责任人。
第三条是合同的线:每份相关合同的状态是终止、到期不续、还是仍在履行,终止的是否已取得对方书面确认。第四条是客户的线:现有客户的过渡安排、退款或替代方案是否已通知到具体对接人并有回执。第五条是数据的线:业务数据、客户信息、账号权限如何归档、移交或销毁,谁审批。
做法上建议做一张“关闭验收表”,每项写状态(未开始/进行中/已关闭)、责任人、关闭凭证,只有五条线全部有凭证才算关闭。特别提醒:遗留责任不能随团队解散而消失,必须在方案里指定一名关闭后仍负责兜底的升级人。
4. 取消落地方案里最容易踩的坑是什么?有没有一份可以直接拿去核对的清单?
我在公司做过两次项目取消,第一次是内部制度废止,第二次是砍一条产品线,结果两次都被上级挑出问题:一次是漏了某个合同的违约条款,一次是员工比客户还晚知道消息。我想知道这些坑是共通的,还是我运气差,能不能提前避开。
踩坑不是运气问题,是高频结构性失误,常见的有六类:一是只发通知不解释,导致团队自行脑补最坏情况,谣言比事实跑得快;二是先对外后对内,让直接受影响的人从公开渠道得知自己的处境;三是忽略合同节点,尤其是自动续约条款和提前通知期,错过窗口会产生额外成本;
四是没有指定遗留责任人,团队解散后尾款、客户问题无人认领;五是数据与权限未收口,前员工账号仍可访问系统;六是把取消等同于失败,团队不敢复盘,同类问题下次重演。可执行的核对清单是:取消对象与边界是否书面明确;授权人是否签字;影响清单是否覆盖人、钱、事、合同、客户、数据;
每项任务是否有唯一责任人和截止日;沟通顺序是否符合先内后外;合同通知期是否已核对;遗留责任人与升级路径是否已指定;关闭验收表五条线是否全部有凭证;是否安排复盘并把结论归档。这份清单建议在方案提交前和关闭验收时各过一遍,两次都会发现新问题。
涉劳动用工、合同解除、数据合规的具体条款,务必让法务、HR、信息安全分别确认,本文不构成专业法律意见。
核心关键词
文章包含AI辅助创作:取消落地方案:企业管理者开展任务执行的入门指南案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/378854
读者评论
作为PMO,我最有共鸣的是六个交付物,尤其任务拆解表和关闭验收。我们之前关停一条小业务线,只发了公告,结果合同、数据、客户服务都没人收口,三个月后售后还在处理遗留需求。文中说方案要能让中层回答明天第一件事做什么,这个检验标准很实用。建议再补一句:任务表要绑定台账,否则仍会靠人盯。
法务视角看,这篇把合同、数据、过渡期安排点得很准。很多取消项目只算人力和退款,漏掉未履行合同和存量用户数据归属,最后违约金和数据投诉都超出预算。文中强调合同清单和数据资产清单必须由法务、信息安全签字确认,不能业务自评,这个责任边界很关键。若涉及跨境数据或员工信息,实操还要叠加所在地合规要求。
作为接过关停任务的中层,最怕先对外后对内。销售比客户晚知道,一线只能用猜测回应,信任一旦丢了很难补。文中给的沟通顺序从核心团队到员工、客户、全员、公告,中间留缓冲,符合实际。四张底牌里授权边界也戳中痛点:没有资源调配权,方案写得再细也推不动。建议把升级答复时限写进模板。
这篇文章最隐蔽但最有用的是遗留责任归属。任务表全打勾不等于关闭,一个未到期维保、一批未迁移数据,半年后就会以投诉回来。我们废止一项月度盘点后,没明确替代控制点,台账偏差率很快上升。所以取消制度或流程时,先确认替代机制和接手人,再发废止文件。复盘定位为流程改进而非追责,也能减少执行阻力。
