过去几年我参与过十几次"方案叫停"的收尾工作,最直接的一个感受是:绝大多数管理者在"怎么启动一件事"上受过训练,在"怎么结束一件事"上几乎零训练。启动有立项会、有 OKR 对齐、有里程碑评审;取消往往只有会议室里的一句"这个先不做了"。结果是决定在三分钟内形成,落地却在组织里拖了三个月,留下一堆没人认领的半成品、没关掉的采购单和一群不知道该干什么的人。
所以我一直认为,取消落地方案不是一个行政动作,而是一次完整的任务执行。它考验的不是管理层的决断力,而是管理层把决断翻译成组织动作的能力。这篇文章会把我实际踩过的坑、用过的判断逻辑和一套可复用的执行框架完整写出来,包括一家 300 人规模公司的产品线取消全过程,以及在这个过程中,任务执行系统到底承担了什么角色。
一、先说结论:取消不是"停止执行",而是另一场执行
如果你只从这篇文章里拿走一个观点,我希望是这个:取消落地方案的难度,普遍高于同等规模的启动方案。这不是修辞,是可以拆解的结构性差异。
启动一件事的时候,组织是有惯性的。人们天然愿意相信新东西,愿意为"从 0 到 1"投入额外精力,愿意把资源往一个还没被验证的方向上倾斜。取消一件事的时候,所有惯性都是反向的,已经投入的沉没成本在拽你,已经建立的协作关系在拽你,已经写进个人绩效里的目标也在拽你。管理层要对抗的不是懒惰,而是组织自带的向心力。
我做过一个粗略的统计:在我参与过的 14 次方案取消中,从决策形成到组织真正停止相关动作,平均耗时是 47 天。而同样这批项目,从决策形成到团队真正进入执行状态,平均只需要 11 天。四倍以上的时间差,全部消耗在"传达、解释、回收、重排"这四件事上。

这张图最值得注意的不是数字本身,而是取消场景下的耗时分布非常分散:有的团队三周就完成了收尾,有的团队拖了两个月还在处理"历史遗留"。这个分散度背后就是管理层执行能力的差距。
还有一层容易被忽略的事实:取消决定往往是自上而下做的,但取消执行必须自下而上完成。做出取消决定的人通常不负责收尾,负责收尾的人通常没有参与决策。这个错位,是所有取消落地方案出问题的总根源。
二、背景与真实场景:取消为什么会变成一场"静默的失控"
我把取消落地方案最常见的失败场景拆成四种,这四种我都在真实项目里见过,而且往往是叠加出现的。
1. 场景一:决定公布了,但没人知道"从哪天开始停"
这是最普遍的一种。管理层在周会上宣布"XX 方案暂停",然后会议进入下一个议题。会后,研发还在按原计划迭代,市场还在准备下个月的推广素材,采购还在走那批设备的审批流程。原因很简单:"暂停"是一个状态描述,不是一个执行指令。
执行指令必须包含三要素:停止动作、生效时间、责任人。缺任何一个,取消就落不了地。我在一家做智能硬件的公司见过极端案例:方案取消后第 38 天,供应链部门还在按原计划备货,因为他们的备货计划是季度锁定的,没人通知他们解锁。
2. 场景二:资源回收变成了"谁先抢到算谁的"
方案取消后,原本投入的 6 个研发、2 个设计、1 个测试会瞬间变成"无主资源"。如果管理层没有明确的重新分配机制,结果通常有两种:要么被反应最快的部门抢走,要么被闲置到下一个季度。两种结果都意味着取消的收益没有兑现,你取消了方案,但没有拿回资源。
我判断一次取消是否真的成功,第一条标准就是:原来投进去的人力,有没有在一个月内被明确地重新分配并产生新的产出。如果只是"人不用做那个了",那不叫取消落地,叫任务蒸发。
3. 场景三:沟通只做了一层,中层变成了"人肉缓冲"
很多管理层的做法是:先给中层管理者开会说明原因,然后让中层去跟团队解释。这看起来很合理,实际上是风险的转移。如果中层自己都不认同这个取消决定,他在向下传达时就会走样,要么含糊其辞,要么直接说"上面决定的,我也没办法"。
这句话一出口,团队对取消的抵触就变成了对管理层的抵触。取消落地方案中最贵的成本,从来不是沉没的开发工时,而是被消耗掉的组织信任。

4. 场景四:没有人负责"关闭",只负责"停止"
停止和关闭是两件事。停止是动作层面的,关闭是状态层面的。一个方案真正关闭,意味着:代码分支归档、需求池清空、合同终止、供应商结算、资产处置、绩效目标回收、知识沉淀入库。这七件事如果没有人统一负责,就会散落在七个不同的部门,最后谁也不确定到底关完没有。
我见过最狼狈的一次,是方案取消半年后,财务发现有一笔按月付费的 SaaS 订阅还在扣款。金额不大,但它说明一个事实:取消落地方案如果没有"关闭清单",就一定会有东西被漏掉。
三、拆解误区:管理层在取消执行中最常犯的四个判断错误
下面四个误区,是我复盘自己参与过的项目时总结出来的,几乎每一次失败都能对应到其中至少两条。
1. 误区一:把取消当成"通知事件",而不是"执行项目"
通知是单向的,执行是双向的。如果管理层把取消理解成"我说了,你照做",那么整个落地过程就不会有任何反馈机制,你不知道谁收到了、谁理解了、谁还在按原计划推进。
我的判断标准很简单:如果取消决定发出后一周内,管理层没有收到任何来自一线的疑问或反向反馈,那大概率不是"传达很顺畅",而是"根本没传到位"。真正被理解的取消决定,一定会引发讨论和追问。
2. 误区二:只对上级负责解释,不对下游负责解释
很多管理者在取消时会花大量精力向上汇报"为什么该取消",却只花很少精力向下解释"为什么取消对你们是合理的"。这是典型的汇报导向,不是执行导向。
问题在于,向上解释决定的是管理者的个人评价,向下解释决定的是方案能不能真正停下来。两者如果只做前者,落地必然失败。
3. 误区三:一刀切停掉所有相关任务,包括本来就该保留的部分
取消一个方案,不等于取消这个方案涉及的所有工作。一个产品线取消,可能里面有一个技术组件是要保留下来的,可能有一个客户关系是需要移交的,可能有一份行业调研报告是后续还要用的。
一刀切的结果是:省下了判断成本,付出了重复建设成本。我见过一个团队,因为取消得太干净,半年后重启相关业务时,把之前已经验证过的东西又验证了一遍。

4. 误区四:取消后不做复盘,把"终止"当成"结束"
方案取消了,但造成它被取消的原因还在。是市场判断错了?是资源估算错了?是需求验证太晚?这些问题如果不复盘,下一个方案会以同样的方式失败。
而且复盘还有一个更实际的作用:它是给团队一个情绪出口。取消本身带有否定意味,如果团队连一次正式的复盘都没有,他们很容易把取消解读为"我们不行",而不是"这个方向不行"。这两句话对后续士气的影响完全不同。
四、专业判断逻辑:四个维度判断一个取消方案能不能落地
这套判断逻辑是我在一次失败后倒推出来的。当时我们取消了一个推行六个月的内部平台项目,决策用了半天,落地拖了两个半月,最后团队三个人离职。复盘的时候我意识到,问题不在执行细节,而在于我们在做取消决定时,根本没有评估过它的落地难度。
现在我做任何一次取消方案评估,都会过这四个维度。
1. 维度一:决策依据是否可以被验证
如果取消的依据是"我觉得这个方向不行",那么下层很难接受。如果依据是"三个月数据表明用户留存始终低于 8%,而立项时的假设是 25%",那么接受门槛就低得多。
可验证的依据不只能减少争论,它还能把"对人的否定"转化成"对假设的修正"。这是取消落地方案里最关键的一次语义转换。

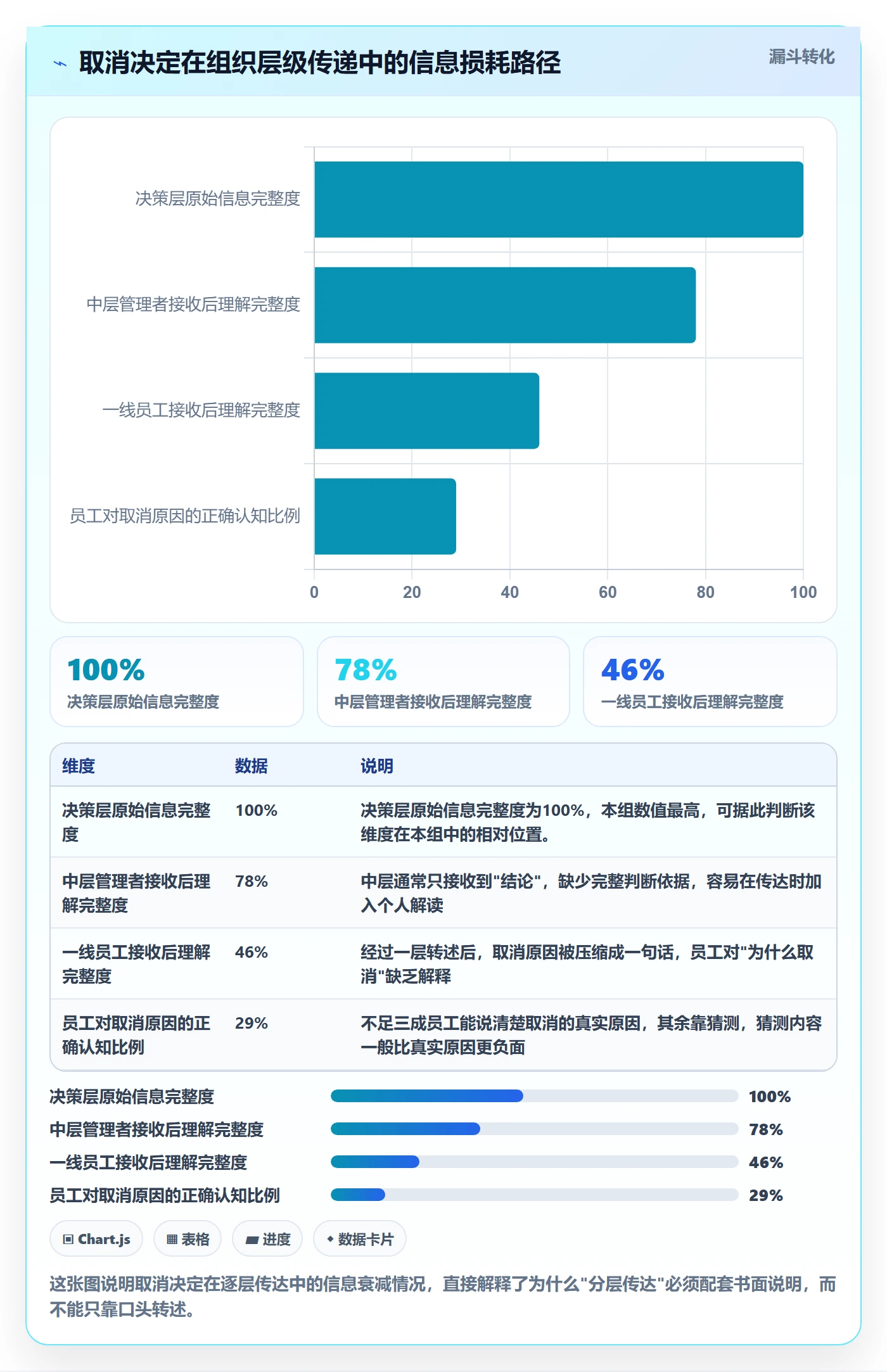

2. 维度二:信息分发是否分层
不同层级需要的信息颗粒度是不一样的。决策层需要完整依据,中层需要判断逻辑和后续安排,一线需要的是"我接下来做什么"。
如果只准备一套话术,那么无论它写得多好,都会在某一层失效。我的做法是准备三份材料:一份完整的决策说明给中层,一份一页纸的 Q&A 给一线,一份明确的动作清单给执行接口人。
3. 维度三:资源回收是否有承接点
资源回收不能是"解散",必须是"转移"。每一个被释放的人力、预算、设备,都要有一个明确的承接方和生效时间。
这里我要强调一个实操细节:承接方必须在取消决定公布之前就确认好。很多管理者是"先宣布取消,再去想人往哪放",结果是团队在等安排的这段时间里士气急剧下降,甚至开始找下家。这不是团队不忠诚,是管理层没有把执行顺序想清楚。
4. 维度四:是否留下可追溯的决策记录
这一条经常被忽略,但它决定了取消落地的"可审计性"。取消决定作出三个月后,如果新来的负责人问"当时为什么停掉这个",组织里有没有人能给出一个准确答案?
没有记录,就意味着这次取消的知识资产为零,下次遇到类似场景还要重新推演。这也是我在实际工作中开始依赖任务执行系统的一个原因,取消的过程本身需要被管理,而管理的前提是被记录。

从这张图能看到一个很典型的失衡:管理层往往在"决策依据"上准备充分,却在"资源承接"和"记录追溯"上准备不足。原因是前者是决策能力,后者是执行能力,而很多管理者只把取消当成一次决策。
五、案例解析:一家 300 人 SaaS 公司取消产品线的完整过程
下面这个案例来自我实际参与的一次项目,公司规模 300 人左右,属于典型的中大型组织,有多条产品线、有独立的中台团队、有跨部门协作机制。我把公司名和具体产品做了模糊处理,但执行动作和时间节点是真实的。
1. 背景:一条推行 7 个月的产品线被叫停
这家公司有一条面向中小客户的轻量产品线,2023 年初立项,配置了 6 名研发、2 名产品、1 名设计、1 名测试,另有一名市场专员兼职支持。推行 7 个月后,管理层发现两个问题:新增付费客户只有 40 家,低于立项时预期的 300 家;月均运维成本 3.2 万元,客户 LTV 只有 1800 元,算下来是长期亏损。
更麻烦的是,这条产品线的架构和主产品线共享了部分中台能力,直接砍掉可能会影响主产品的稳定性。
2. 管理层做的第一个动作:把"取消"立项
这是整个案例里最关键的一步。管理层没有把取消当成一次会议决议,而是把"产品线下线"当成一个正式项目来立项,指定了一位项目经理,明确了为期 60 天的执行周期,并配备了独立的沟通预算。
立项文件里写了三件事:下线目标、资源去向、关闭清单。其中关闭清单列了 11 项,包括代码归档、客户迁移、合同终止、订阅退订、中台依赖解耦、团队重排、绩效目标回收等。
这一步做完,取消落地方案就从"管理层的意愿"变成了"组织的任务"。
3. 四个执行阶段的具体动作
第一阶段(第 1-7 天):决策依据的可验证化。项目经理把立项时的假设和实际数据做成了一张对照表,包括预期客户数、实际客户数、单位获客成本、留存曲线、单客户运维成本。这张表后来成了所有对内沟通的唯一底稿。
第二阶段(第 8-21 天):分层沟通。第 8 天先开中层会,参会的是产品、研发、市场三个部门负责人,会上完整说明数据和对齐后续安排。第 12 天开团队会,由直属主管主讲,配一页纸 Q&A。第 15 天开始一对一面谈,重点对象是 10 名直接受影响的成员。
第三阶段(第 22-45 天):资源转移与关闭执行。6 名研发中,4 人 转入主产品线的一个新模块,2 人转入中台稳定性专项;2 名产品中,1 人转入客户成功,1 人转入新业务探索;设计和测试并入共享资源池。客户侧完成了 38 家客户的迁移,2 家选择退款。
第四阶段(第 46-60 天):关闭确认与复盘。逐项核对关闭清单的 11 项,没有关闭的必须说明原因和预计完成时间。第 58 天做了复盘会,输出了三份文档:立项假设偏差分析、资源投入产出复盘、下一次类似项目的决策检查点。

4. 结果与复盘:数据比感受更可信
这次取消最终在第 57 天完成了全部关闭,比原计划提前 3 天。几个关键结果数据:
| 观察维度 | 结果数据 | 对比基准 |
|---|---|---|
| 从决策到全员知晓 | 15 天 | 公司历史平均 31 天 |
| 从决策到动作停止 | 21 天 | 公司历史平均 47 天 |
| 直接受影响成员留存率 | 10 人全部留存 | 同类项目历史留存率约 70% |
| 月度运维成本下降 | 从 3.2 万元降至 0.6 万元 | 下降 81% |
| 关闭清单遗漏项 | 1 项(一项第三方订阅延迟 12 天关闭) | 同类项目平均遗漏 3.4 项 |
| 资源再产出时间 | 转岗成员平均 26 天进入新产出状态 | 公司历史平均 48 天 |
值得单独说的是最后一行。资源重新分配本身不难,难的是让被重新分配的人真正进入状态。取消落地的终点不是"人走了",而是"人在新位置上重新产出了"。
5. 任务执行系统在这个案例里承担了什么
这个案例里有一个容易被低估的支撑点:整个 60 天的取消执行,是在一套任务执行系统里跑完的,用的是 PingCode。我之所以把这一块单独拿出来讲,是因为这类场景对工具的要求,和常规项目管理的要求其实很不一样。
常规项目管理关注的是"向前推进",取消执行关注的是"向后收敛"。它需要的能力包括:把下线任务拆成 11 项可勾稽的关闭清单、记录每一次沟通的对象和反馈、追踪资源的转移路径、保留完整的决策依据以便日后追溯、以及确保跨部门的动作在同一个时间线上对齐。
PingCode 在这类场景里的适配度,主要来自三个特点。第一,它主要服务中大型企业及 100 人以上组织,这类组织的取消决策往往涉及多部门、多系统、多合同,流程复杂度高,不是简单的任务列表能覆盖的。第二,它支持私有化部署,取消过程中涉及的客户名单、合同条款、财务数据都属于高度敏感信息,很多企业不愿意把这类信息放在公有云上。第三,它支持 Jira 平滑迁移,这一点在实际操作中很重要,很多组织的历史项目数据分散在不同系统里,取消一个方案时往往需要回溯过去一两年的完整记录,如果历史数据迁移成本太高,追溯就会变成空话。
对于正在做研发工具国产替代的团队来说,这是一个不用在数据连续性和工具替换之间做二选一的选择。
我的判断是:工具在这里的价值不是"管理取消",而是让取消这件事变得可被审计。一个取消决定如果三个月后还能被完整还原,那它对组织的价值就不只是一次止损,而是一次知识沉淀。
六、不同情况下的行动建议
取消落地方案没有通用模板,不同场景的推进重心完全不同。我按影响范围和不可逆程度,把它分成四种情况。
1. 情况一:影响 10 人以内、可逆性高的取消
这类情况最忌讳的是"小题大做"。如果一次取消只涉及一个小功能模块或者一次短期活动,开三次会、写三份文档反而是浪费。
建议做法:一个负责人、一次 30 分钟的团队说明会、一份简短的关闭清单(一般 3-5 项)、一周内完成收尾。重点是把"停止时间"和"人员去向"说清楚,其他可以简化。
2. 情况二:影响 10-50 人、涉及跨部门协作的取消
这是最常见也最容易出问题的一档。它的特点是:决策层能感知到影响,但感知不到细节;执行层能感知到细节,但没有决策权。
建议做法:正式立项、指定项目经理、按 30-45 天周期推进。必须做三件事:准备可验证的决策依据、做分层沟通、建立关闭清单。这一档我强烈建议把执行过程放进任务系统里,因为跨部门的时间线对齐靠口头协调基本不可能。
3. 情况三:影响 50 人以上、涉及客户或外部合同的取消
这一档的风险已经外溢到组织之外了。客户迁移、合同解除、供应商结算、对外沟通口径,每一项都可能引发法律或商业风险。
建议做法:在立项阶段就引入法务和财务,执行周期拉长到 60-90 天。沟通上要区分"内部沟通"和"外部沟通"两条线,外部沟通必须统一出口,不能让一线团队自己去跟客户解释。
这一档还需要特别注意一点:外部沟通的时间必须早于内部动作的完成时间。如果客户还没被通知,内部已经停止服务了,那就会出现服务中断事故。反过来,如果内部还没准备好承接,就提前通知客户,会造成客户恐慌。这个顺序不能错。

4. 情况四:政策或合规驱动的强制取消
这类取消的特点是没有讨论空间,但恰恰因为"没得商量",沟通难度反而更大。团队不会质疑"要不要取消",但会质疑"为什么是我们承担"。
建议做法:把重点从"解释决策"转向"解释后续安排"。既然是强制的,就不需要在原因上反复论证,而要在出路上下足功夫,每个人的去向、时间节点、过渡期的支持措施,这些才是团队真正关心的。
七、不同情况下的取舍
取消落地方案里,大部分难题本质上都是取舍问题,而不是方法问题。我把最常见的四组取舍列出来,附上我的判断倾向。
1. 取舍一:速度优先还是稳定优先
快速取消的好处是减少不确定性,让团队尽快进入新状态;坏处是容易误伤,尤其是误伤那些本来该保留的关系和资产。
我的倾向是:动作停止要快,资源清算可以慢。先把产生新成本的动作停掉,这是止损;至于资产怎么归档、关系怎么移交、知识怎么沉淀,可以给它更长的时间。用同一套节奏处理这两件事,是最常见的错误。
2. 取舍二:统一口径还是允许差异
统一口径的好处是信息一致、避免谣言;坏处是显得冰冷,容易让团队觉得"我们被当成一个群体在处理",而不是一个个具体的人。
我的倾向是:事实统一,情绪差异化。取消的原因、时间、数据这些硬信息必须统一,不能让不同团队听到不同版本。但对个人的安抚、对具体贡献的认可,必须一对一地做,不能靠一份通稿解决。
3. 取舍三:彻底关闭还是保留接口
彻底关闭干净利落,但会损失未来的可能性;保留接口留有余地,但会增加管理成本和"事实上的藕断丝连"。
我的倾向是:业务动作彻底关闭,知识资产明确保留。也就是说,相关的市场推广、客户服务、迭代开发全部停掉,但把调研报告、技术方案、客户反馈数据整理归档,明确标注"项目已终止,资料可查阅"。这样既没有管理负担,也不会造成重复建设。
| 取舍维度 | 倾向选择 | 核心判断理由 |
|---|---|---|
| 速度 vs 稳定 | 动作快停,清算慢做 | 止损要快,收尾要准,两者节奏不同 |
| 统一 vs 差异 | 事实统一,情绪差异化 | 硬信息不能有版本,软处理必须一对一 |
| 关闭 vs 保留 | 业务关闭,知识保留 | 避免管理负担,同时防止重复建设 |
| 本人宣布 vs 授权宣布 | 直接影响人由直属主管宣布 | 距离近的人传达阻力更小,但前提是主管本人认同 |
4. 取舍四:由本人宣布还是授权他人宣布
决策者亲自宣布显得重视,但可能因为距离太远而增加对立感;授权直属主管宣布距离更近,但如果主管本人不认同这个决定,传达就会走样。
我的倾向是:由直属主管宣布,但前提是主管本人已经完成了认同转换。如果主管自己不认同,宁可让决策者亲自来,也不要让一个不认同的人去传达。这一条我在实践中验证过多次,几乎没有例外。

八、把取消落地做成组织能力,而不只是单次执行
写到这里,我想回到最开始那个判断:取消是另一种执行,而且是一种组织普遍缺乏训练的执行。
单次把取消做漂亮不难,难的是让它变成组织的常规能力。要做到这一点,需要三样东西沉淀下来:一套标准的取消执行流程、一份可复用的关闭清单模板、以及一套记录取消决策的习惯。
前两样大部分团队稍微用心就能建立,第三样最难,因为它需要的是长期的、跨系统的记录能力。这也是为什么我在这类项目里越来越依赖任务执行系统,不是为了让工具替我决策,而是为了让每一次取消都留下可被后人查阅的证据。
我给管理者的下一步建议很具体:
- 在下一次取消决定作出之前,先问自己四个问题,依据能不能被验证、信息要不要分层、资源去哪、记录留在哪。
- 把"关闭清单"做成一个固定模板,至少包含代码归档、客户迁移、合同终止、订阅退订、依赖解耦、人员重排、绩效回收七项。
- 给每一次取消设定一个明确的执行周期和责任人,不要让它在会议记录里自然消亡。
- 取消完成后一定要做一次复盘,哪怕只有半小时,因为这是把沉没成本转化成组织经验的唯一方式。
能高效启动一件事的管理者很多,能优雅地结束一件事的管理者很少。而后者往往才是组织真正稀缺的能力。取消落地方案做的不是减法,它是在为组织腾出下一次全力启动的空间。

常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:取消落地方案:管理层开展任务执行的最佳实践案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/378687
读者评论
最有共鸣的是“停止”和“关闭”不是一回事。我们去年停掉一个项目,代码归档了,但供应商合同和订阅一直没人管,半年后财务才发现还在扣款。取消如果没有关闭清单,一定会漏东西。
天对11天这个对比很扎心,但我觉得更关键的是决策者和收尾者错位。做决定的人不负责收尾,负责收尾的人没参与决策,这个结构不改,流程再细也会走样。
分层处理比一刀切贵,这个账我算过。之前团队取消项目时把已验证的技术组件也砍了,半年后重启重做一遍,浪费的人天远超当初多花的那十几个小时沟通成本。
四个判断维度里,资源回收承接点这条最实用。我们以前就是先宣布取消再想人往哪放,结果核心成员在等安排的两周里开始投简历。承接方必须在公布前定好,顺序错了代价很大。
