2024 年 3 月,我参与了一家做企业软件实施交付公司的效率诊断。团队 42 人,分 6 个实施小组,过去 12 个月平均单项目周期 61 天,而合同承诺的交付周期是 45 天。换句话说,这家公司几乎每一个项目都在超期交付,客户满意度评分从 4.6 掉到了 3.9。
管理层最初的判断非常直接:人不够、执行不到位。他们已经准备好上三件事,加日报、加考核排名、加周会频次。
我让他们先按兵不动,把过去 12 周的工时日志、任务系统导出数据和周会纪要给我。数据看完之后,结论和他们的判断几乎相反:这个团队真正推进交付物的有效工时只占 31%,剩下 69% 的时间消耗在返工、等待、开会和反复澄清上。这不是一个"干活慢"的问题,而是一个"活儿被设计得很慢"的问题。
这篇文章就是那次诊断和后续 7 周改造的完整复盘。我会讲清楚四件事:怎么诊断执行断点、六个能直接落地的实操动作、五张可以拿去改的模板,以及不同规模团队该怎么取舍。文中所有过程数据都来自这次真实改造,涉及具体公司信息的部分做了脱敏。
先给结论:执行效率不是催出来的,是被设计出来的
如果你只在这篇文章里记一句话,我希望是这句:实施团队的任务执行效率,八成取决于任务进入执行之前的那 30 分钟,而不是执行过程中的催促和加班。
上面提到的 42 人团队,改造前后的对比非常清楚。改造前,经理每天要花 1.5 到 2 小时在群里追问进度;改造后,这个时间降到了 20 分钟以内。真正变化的不是成员的干劲,而是任务的定义方式、拆解颗粒度、优先级规则和反馈节奏。

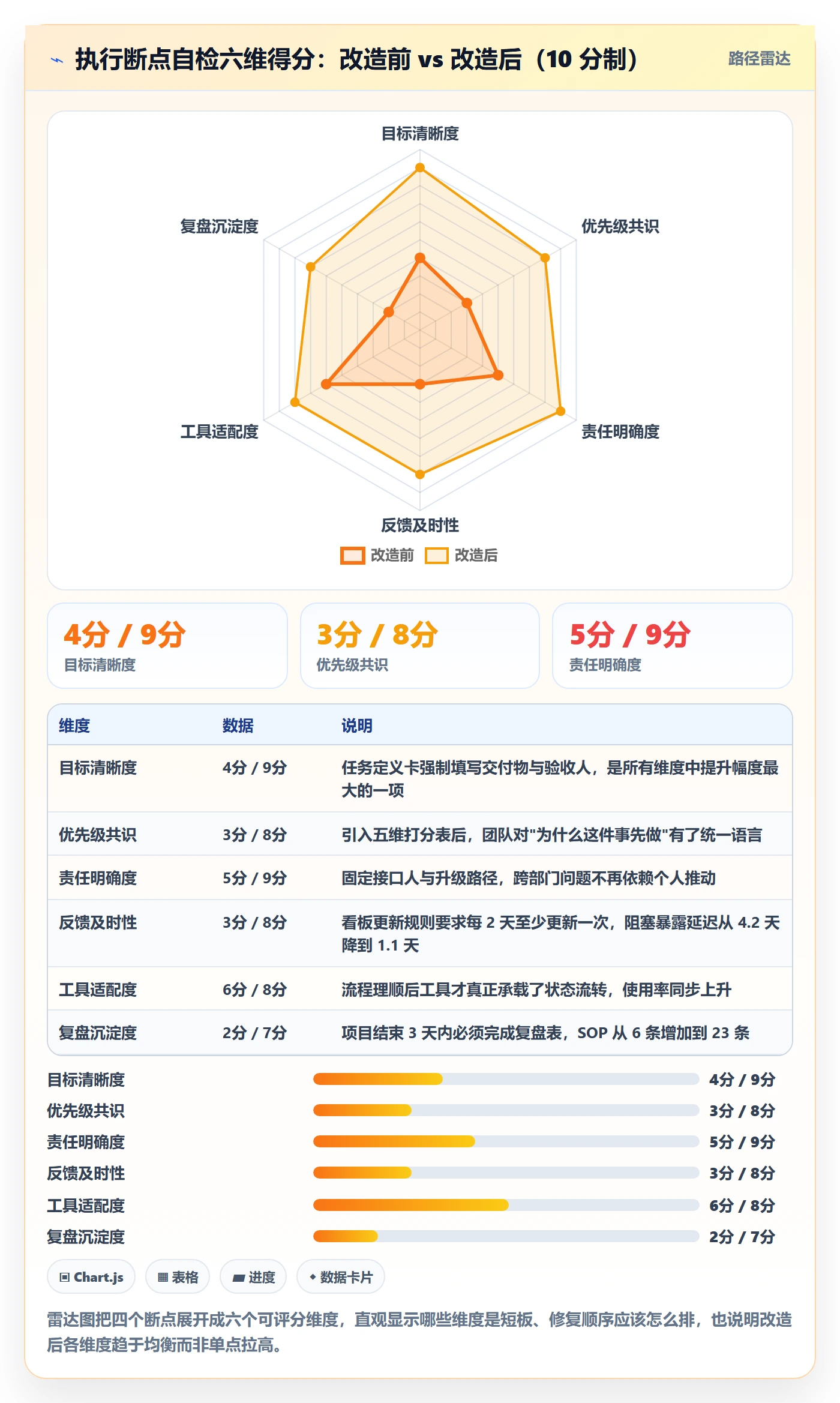

我把这次诊断的结论压缩成四个断点。这四个断点几乎覆盖了中小实施团队 80% 以上的效率问题:
目标模糊:任务没有明确的完成标准,做完之后验收人说"这不是我要的"。
优先级冲突:所有事都标着"紧急",成员只能按谁催得凶来做。
责任不清:没有固定接口人和决策人,跨部门问题在群里空转。
反馈滞后:问题到项目末期才暴露,那时候已经没有调整空间了。
四个断点里,修复收益最高的是第一个和第四个。原因很现实:目标模糊直接制造返工,反馈滞后直接制造等待,而这两类损耗在时间账上占比最大、又最容易通过流程动作消除。

背景与真实场景:为什么"越管越慢"在小团队里特别常见
在给出方法之前,我想先把三个真实场景摊开。因为脱离场景谈方法,读者很容易觉得"这不就是常识吗",而真正踩坑的时候又完全想不起来。
场景一:42 人实施团队,用 61 天做了 45 天的活
这家公司的交付流程是这样的:销售签单后交给实施部,实施经理拉一个微信群,把顾问拉进来,然后口头同步客户需求。顾问写方案,客户确认,开发配置,上线培训,验收。
问题出在"客户确认"这一环。客户在群里回复"可以",但没有明确确认的是哪一版方案、哪些字段、哪些审批流。顾问按自己的理解继续往下做,等到上线演示时,客户说"我要的不是这个"。
我统计了 6 个组的项目日志,平均每个项目发生 3.4 次因需求理解偏差导致的返工,单次返工平均消耗 2.6 人天。6 个项目就是 53 人天的隐性浪费,接近 2.5 个全职人月。
场景二:跨部门协作,接口人换了三次还没交付
实施团队最怕的不是活多,而是活卡在别人手上。这次诊断里有一个典型case:客户要对接第三方支付,实施顾问在第 30 天提交了对接需求,但对接方在两周内换了三个接口人,每次都要重新讲一遍需求背景。
更糟的是,没有人负责"升级"。顾问在群里问了三次没回复,就默认对方在排期,一直等到第 47 天才发现对方根本不知道这件事。这类问题在时间账上归到"等待与阻塞",占 19%,仅次于返工。
跨部门协作的核心不是沟通技巧,而是把接口人、交付标准、截止时间和升级路径写死。没有这四样东西,沟通越多反而越乱。
场景三:上线了项目管理工具,三个月后使用率跌到 21%
这家公司其实在改造前一年就采购了一套项目管理工具,还做过两轮培训。但三个月后,每周活跃率跌到 21%,成员普遍反馈"填了也没人看"。
我抽查了 30 个任务卡片,发现 27 个卡片只有标题和负责人,没有描述、没有验收标准、没有截止时间。也就是说,工具被当成备忘录用了。
这不是工具的问题。当流程本身没定义清楚时,任何工具都会被降级成记事本。这也是我在后面章节反复强调"先流程、后工具"的原因。

拆解四个常见误区:为什么"加强管理"常常先增加成本
在动手改造之前,我建议先避开四个高频误区。这四个误区我在不同团队里都见过,它们的共同点是:动作看起来很像管理,实际是在给团队增加负担。
误区一:把执行问题归因于态度
"执行不到位"是最容易说出口、也最难验证的判断。一旦把问题归到态度上,接下来必然的动作就是考核、排名、日报。而这三件事没有一个能修复"完成标准不清晰"。
我的判断逻辑是:如果一个任务连续两次被返工,先怀疑定义,再怀疑人。回看那 42 人团队的 3.4 次平均返工,只有 0.7 次能归因到个人能力,剩下 2.7 次都能在任务卡上找到缺失字段。
误区二:先买工具,再想流程
很多团队效率出问题时,第一反应是"我们缺一个好工具"。但工具只能承载流程,不能替代流程。你把一个没有验收标准的任务搬进再好的系统,它依然是一个没有验收标准的任务。
我的建议顺序是固定的:先定义任务字段,再定义流转状态,再定义更新规则,最后才选工具。如果前三个说不清,任何工具上线都会在三个月内退化成备忘录。
误区三:表格越多越规范
我见过一个 18 人团队同时维护 11 张表:日报表、周报表、任务跟踪表、风险表、人力表、工时表、评审表、变更表、验收表、复盘表、SOP 清单。
结果是每周有 30 多小时花在填表和核对表上,而项目依然延期。表格的价值不在于覆盖度,而在于是否有一条主线把它串起来。主线没建立,表格就是纯粹的维护成本。
误区四:照搬大厂方法论
大厂的方法论是在特定规模、特定人才密度、特定资源条件下长出来的。一个 12 人的实施小组照搬季度 OKR + 双周迭代 + 全员复盘会,最后的感受通常是"每周都在开会,没人干活"。
方法论要裁剪,裁剪的判断标准是:这个动作能不能在两周内减少一次返工或一次等待。如果不能,就先别做。

专业判断逻辑:先定义效率,再定位断点
这套方法的核心不是"给一堆技巧",而是先建立判断标准。因为同一套动作,在不同团队里效果差异可能非常大,原因往往在于团队卡的是不同断点。
把"执行效率"拆成四个可测指标
"执行效率"这个词太笼统,没法管理。我建议拆成四个有明确口径的过程指标:
任务按时完成率:截止日期前完成的任务数 ÷ 到期任务总数。

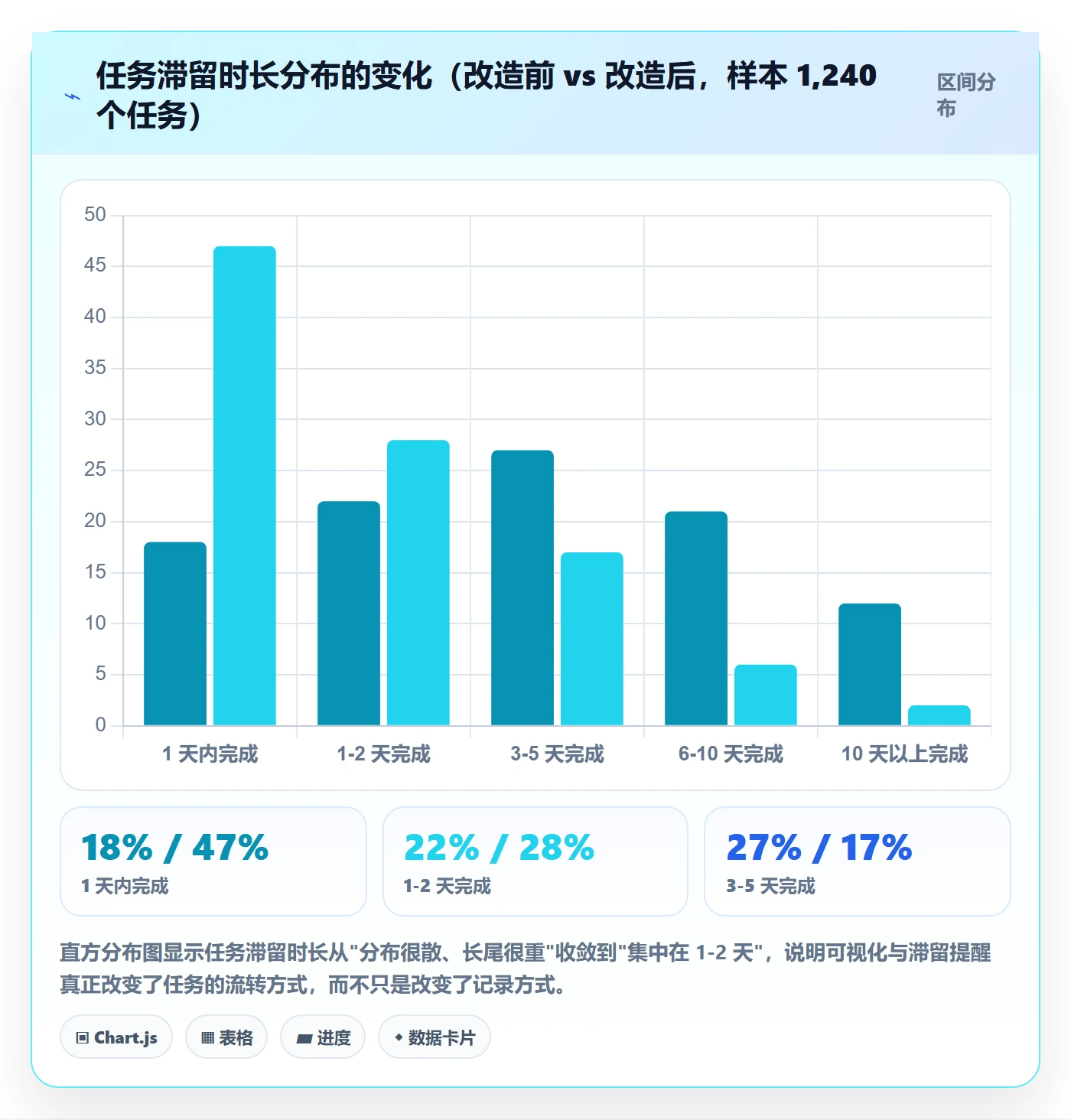

单任务平均滞留时长:任务从进入"进行中"到"完成"的平均天数。
含返工的任务占比:发生过至少一次返工的任务数 ÷ 已完成任务总数。
阻塞暴露延迟:任务实际被阻塞到在系统中被标记为阻塞之间的平均天数。
这四个指标的价值在于:它们全部可以手工统计,不依赖任何工具。哪怕你现在还在用表格管理,也能在一周内拿到基线数据。
四个自检问题,定位断点
拿到基线数据之后,用下面四个问题定位主要断点。每个问题对应一个断点,回答"是"说明该断点大概率存在。
断点
典型症状
自检问题
优先修复信号
目标模糊
验收人说"这不是我要的"
任务卡上是否写了交付物和验收标准?
返工率 > 30%
优先级冲突
所有事都标紧急
成员能否说出本周唯一最重要的一件事?
逾期任务中 > 40% 是"被插队"导致
责任不清
跨部门问题在群里空转
每个跨部门任务是否有唯一接口人和升级路径?
阻塞暴露延迟 > 3 天
反馈滞后
问题在项目末期集中爆发
任务卡是否至少每 2 天更新一次?
单任务滞留时长 > 4 天
判断规则:只补最短的那块板
很多团队改造失败,是因为想一次性把四个断点全修。结果每个动作都做了一半,团队感受是"突然多了好多事",然后又全部退回原样。
我的规则是:一次只修一个断点,修到指标改善 30% 以上,再动下一个。在 42 人团队里,我们先修的是"目标模糊",只做了一个动作,所有跨部门、周期超过 3 天的任务必须写任务定义卡。四周后返工率从 62% 降到 31%,其他三个断点的修复难度也随之下降。

实操动作一:对齐,把"要做什么"变成"做到什么标准"
对齐是整个改造里投入产出比最高的动作。它不需要工具、不需要预算,只需要一张卡片和 15 分钟。
任务定义卡的九个字段
我用的是一张叫"任务定义卡"的最小模板。它的设计原则是:任何一个没参与过需求沟通的人,看完这张卡就知道要交付什么、怎么算完成。九个字段如下。
`【任务定义卡】
任务名称:客户 A 审批流配置上线
背景说明:客户现有 3 级审批,需改为 5 级并支持条件分支
目标(一句话):让客户 A 的采购申请按新审批规则跑通全流程
交付物:
- 配置完成的生产环境审批流
- 一份 5 页以内的配置说明文档
完成标准:
- 3 条典型单据全部审批通过,无卡单
- 客户业务负责人张经理签字确认
截止时间:2024-04-18 18:00
责任人:李工
验收人:张经理(客户)/ 王主管(内部)
依赖方:客户 IT(提供生产环境账号)
风险与备注:客户 4 月 15 日有促销活动,当天不可变更
15 分钟对齐会怎么开
对齐会不是需求评审会,不需要全员参加。我建议的形式是:责任人 + 验收人 + 必要依赖方,控制在 3 到 5 人,15 分钟内完成。议程只有三步:
责任人用 2 分钟念一遍目标、交付物、完成标准。
验收人补充"我判断完成的依据是什么",现场写进卡片。
双方确认截止时间、依赖方和风险备注,当场定稿。
关键是第三步的"当场定稿"。我见过太多团队开完会各自回去写理解,结果四份文档四个版本。对齐会的产出物不是会议纪要,而是一张验收人认可的卡片。
哪些任务必须书面确认
不是所有任务都要写卡。全部流程化会迅速把团队压垮。我的判断标准是"三个条件命中任意一个就必须写卡":
涉及两个及以上部门或外部方。
预计周期超过 3 个工作日。
交付物无法用一句话描述清楚。
按这个标准,42 人团队每周需要写卡的任务大约是 25 到 30 张,占总任务量的 30% 左右。剩下 70% 的小任务走默认流程即可。
实操动作二:拆解,拆到"一个人一天能交付"的颗粒度
拆解的目的是让进度可判断。一个 10 人天的任务写"开发完成",经理无法判断今天是 30% 还是 70%;拆成 10 个 1 人天的任务,进度就是天然透明的。
拆解的三个判定标准
一个任务拆得对不对,用三个标准检验:
可独立完成:一个人不需要等别人就能推进。
可验收:能说出一个客观的完成标志,而不是"差不多了"。
可估时:责任人能给出 0.5 到 2 人天之间的估算。
三条里任何一条不满足,就继续往下拆。反过来,如果一个任务已经小于 0.5 人天,就不要再拆了,避免管理开销反超收益。
任务拆解表的七个字段
`【任务拆解表】
| 任务 | 负责人 | 预计工时 | 截止时间 | 依赖任务 | 交付标准 | 状态 |
|---|---|---|---|---|---|---|
| 梳理客户现有审批规则 | 李工 | 0.5 人天 | 04-10 | 无 | 输出 5 级规则清单 | 已完成 |
| 设计新审批流分支逻辑 | 李工 | 1 人天 | 04-11 | 上一条 | 分支图通过内部评审 | 已完成 |
| 开发环境配置 | 赵工 | 1.5 人天 | 04-13 | 上一条 | 测试单据跑通 | 进行中 |
| 客户 UAT 验证 | 李工 | 1 人天 | 04-15 | 上一条 | 客户签字确认 | 待开始 |
| 生产环境发布 | 赵工 | 0.5 人天 | 04-18 | 上一条 | 发布无回滚 | 待开始 |
依赖关系怎么标
依赖标注的价值在"提前暴露等待"。我要求所有跨人依赖都用"依赖任务"这一列写清楚,如果一个任务依赖的是外部方,就写成"外部:客户 IT"。
这样一来,只要某条依赖链上的任务停滞超过 2 天,看板上就会自动出现一个滞留提示。这是把"等待"从隐性变成显性的关键动作。

一、实操动作三:排序,优先级冲突时的决策规则
优先级冲突是实施团队最日常的痛。销售说客户紧急,老板说战略重要,客户说下周必须上线,成员只能按谁催得凶来做。
1. 五维打分表
我给这个团队设计的是一张五维打分表,每项 1 到 5 分,总分 25 分。它不追求精确,追求的是把"我觉得重要"变成"我们按同一套标准算出来的分"。
| 维度 | 1 分 | 3 分 | 5 分 |
|---|---|---|---|
| 影响面 | 影响 1 个客户内部流程 | 影响 1 个客户的多个模块 | 影响多个客户或公司级交付节奏 |
| 紧急度 | 可延后 2 周以上 | 需在 1 周内完成 | 48 小时内不做会阻塞他人 |
| 投入成本 | 需投入 > 5 人天 | 需投入 2-5 人天 | 投入 < 1 人天 |
| 依赖解锁 | 不阻塞任何其他任务 | 阻塞 1-2 个任务 | 阻塞 3 个以上任务 |
| 战略匹配 | 与季度重点无关 | 间接相关 | 直接服务于季度重点 |
2. 管理者的三条决策规则
打完分之后,不需要严格按总分排序。我建议管理者用三条规则做最终决策:
- 先做影响面大且能解锁他人工作的任务。这两项同时高分的任务,拖延成本最高。
- 同类任务合并处理。三个客户都要改审批流,就合并成一次配置设计,边际成本大幅下降。
- 紧急度单独高、其他四项都低的任务,降级处理。这类任务通常是催出来的,不是真的紧急。
3. 什么任务应该直接砍掉或延后
砍任务比排任务更需要勇气,但收益很大。我的判断标准是:如果一个任务连续两周没有被任何下游任务依赖、也没有明确客户承诺,就应该主动提出延后或取消。
在这家公司的改造中,第一轮盘点就识别出 11 个"僵尸任务",平均已挂起 47 天。清掉之后,团队的待办列表从 168 条降到 112 条,每周完成率反而上升了 14 个百分点。

二、实操动作四:可视化,让进度自己冒出来,而不是靠追问
可视化的目标很明确:让经理不再需要每天问"这个做得怎么样了"。如果经理还在追问,说明看板没有承载真实状态。
1. 看板的最小字段
我不建议一上来就上复杂的状态机。最小可用看板只需要四个状态:待办、进行中、待验收、已完成。每个任务卡片必须包含五个字段:任务名、负责人、截止时间、交付标准、当前阻塞(如果有)。
关键在于"待验收"这个状态。很多团队只有"进行中"和"完成",结果任务在责任人手里待了一周,验收人却完全不知道。加一个"待验收",能把验收环节的等待时间显性化。
2. 更新规则:谁更新、多久更新、更新什么
看板失效的最常见原因是更新规则不明确。我用的规则是三条:
- 谁更新:只有任务责任人能移动自己任务的状态,其他人包括经理都不能代改。
- 多久更新:状态发生变化时立即更新;状态不变的情况下,每 2 个工作日至少更新一次进展备注。
- 更新什么:只更新三件事,状态、阻塞原因、剩余预估工时。不写过程流水账。
这三条规则把每日更新的平均耗时控制在 3 分钟以内。超过这个时间,规则就会因为负担过重而被放弃。
3. 滞留提醒机制
我们设置了一个简单的自动提醒:任务在"进行中"停留超过 3 个工作日、或在"待验收"停留超过 2 个工作日,就自动进入周例会的阻塞清单。
提醒不是用来问责的,而是用来暴露阻塞的。在改造后的 6 周里,周例会阻塞清单上平均每周有 7 条,其中 5 条能在会上当场指定解决人和时间点。

三、实操动作五:节拍,用固定节奏替代随时追问

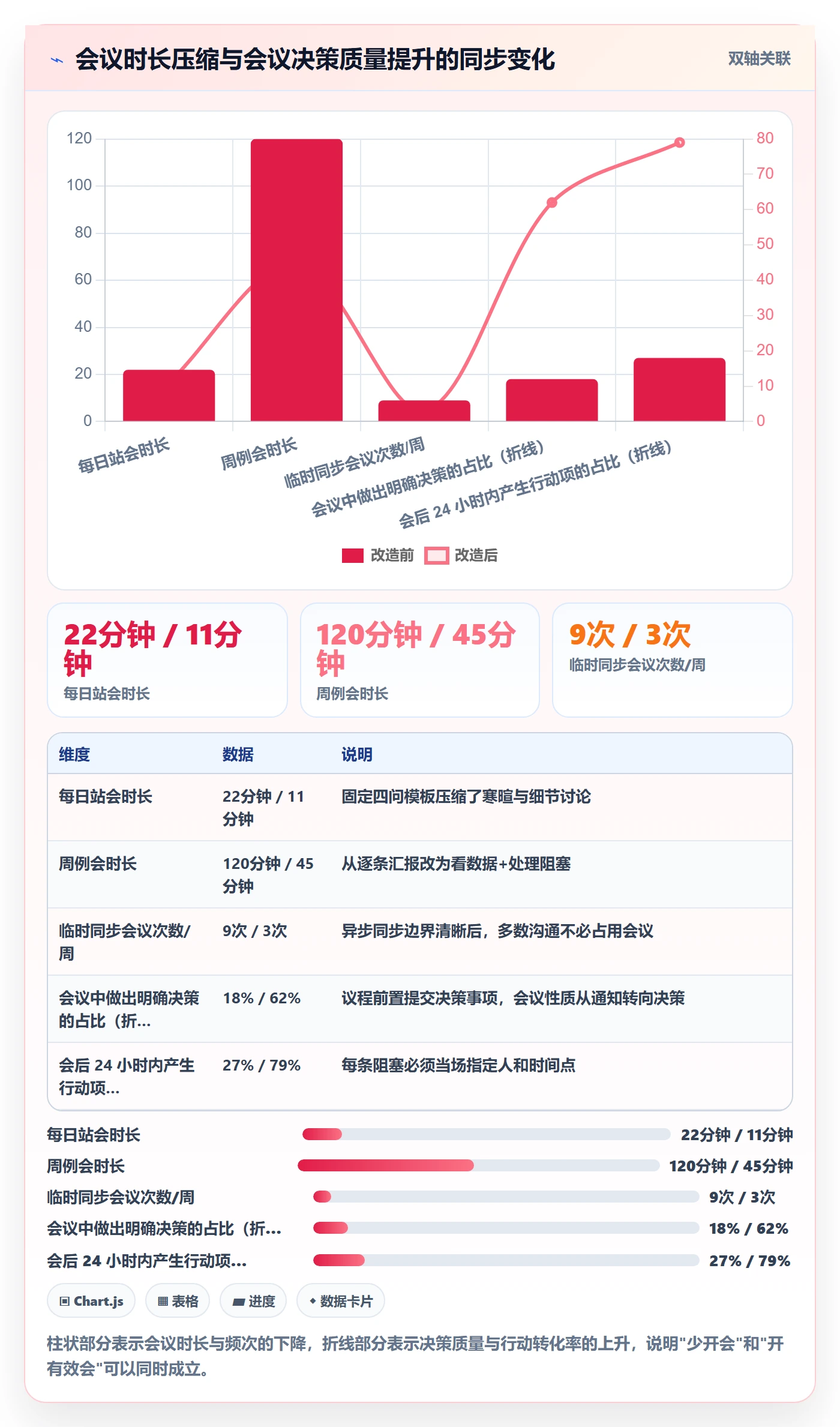

节拍的作用是把同步行为从"随机发生"变成"固定发生"。随机同步的代价是每个人都在被打断,固定同步的代价是可预期的时间投入。
1. 每日站会只回答四个问题
站会不是汇报会,它只解决三件事:暴露阻塞、确认今日重点、提醒依赖。我用的四问模板是固定的:
【每日站会四问】(每人 90 秒,总时长 ≤ 12 分钟)
昨天我完成了什么?(只讲完成的任务,不讲过程)
今天我打算完成什么?(只讲一件主要任务)
我现在有什么阻碍?(有阻碍必须当场说出来)
我需要谁的支持?(指名到人,不定"大家")
会议纪律:
不讨论技术细节,会后单独拉群
不评价他人,只陈述事实
站立进行,不坐下
2. 周例会看数据,不逐条汇报
周例会是执行力最容易被浪费掉的场景。我建议的议程只有四段,总计 45 分钟:
【周例会议程模板】(45 分钟)
第 1 段|数据回顾(10 分钟)
上周按时完成率、平均滞留时长、返工任务占比
只看趋势,不逐条念任务
第 2 段|阻塞清单(15 分钟)
逐条过自动提醒产生的滞留任务
每条必须当场指定解决人和解决时间
第 3 段|决策事项(12 分钟)
需要管理者拍板的事项,提前一天提交
临时议题一律不进本周会议
第 4 段|下周重点(8 分钟)
只确认前三个优先级任务
明确责任人和验收人
3. 异步同步的边界
不是所有事都值得开会。我给这个团队的划分标准是:
- 发消息即可:状态同步、进度告知、文件交付、信息确认。
- 必须开会:存在分歧需要决策、涉及三方以上利益、需要现场演示验证。
- 绝对不要开会:单向通知、纯汇报、可以在文档里写清楚的说明。
划分清楚之后,团队的临时同步会议从每周 9 次降到 3 次。有意思的是,会议总时长下降的同时,会议中做出明确决策的比例反而从 18% 升到了 62%。

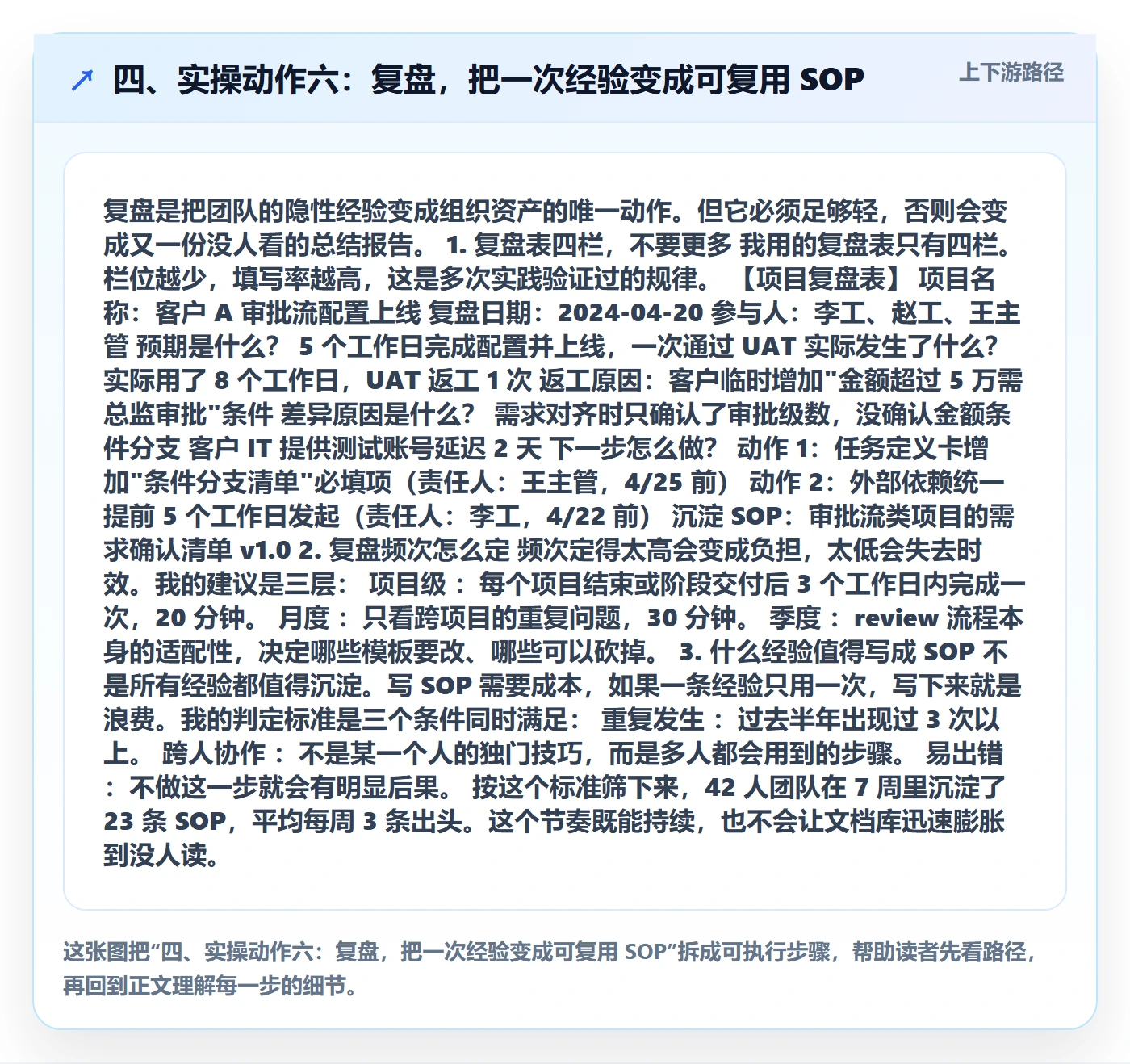

四、实操动作六:复盘,把一次经验变成可复用 SOP
复盘是把团队的隐性经验变成组织资产的唯一动作。但它必须足够轻,否则会变成又一份没人看的总结报告。
1. 复盘表四栏,不要更多
我用的复盘表只有四栏。栏位越少,填写率越高,这是多次实践验证过的规律。
【项目复盘表】
项目名称:客户 A 审批流配置上线
复盘日期:2024-04-20
参与人:李工、赵工、王主管
预期是什么?
5 个工作日完成配置并上线,一次通过 UAT
实际发生了什么?
实际用了 8 个工作日,UAT 返工 1 次
返工原因:客户临时增加"金额超过 5 万需总监审批"条件
差异原因是什么?
需求对齐时只确认了审批级数,没确认金额条件分支
客户 IT 提供测试账号延迟 2 天
下一步怎么做?
动作 1:任务定义卡增加"条件分支清单"必填项(责任人:王主管,4/25 前)
动作 2:外部依赖统一提前 5 个工作日发起(责任人:李工,4/22 前)
沉淀 SOP:审批流类项目的需求确认清单 v1.0
2. 复盘频次怎么定
频次定得太高会变成负担,太低会失去时效。我的建议是三层:
- 项目级:每个项目结束或阶段交付后 3 个工作日内完成一次,20 分钟。
- 月度:只看跨项目的重复问题,30 分钟。
- 季度:review 流程本身的适配性,决定哪些模板要改、哪些可以砍掉。
3. 什么经验值得写成 SOP
不是所有经验都值得沉淀。写 SOP 需要成本,如果一条经验只用一次,写下来就是浪费。我的判定标准是三个条件同时满足:
- 重复发生:过去半年出现过 3 次以上。
- 跨人协作:不是某一个人的独门技巧,而是多人都会用到的步骤。
- 易出错:不做这一步就会有明显后果。
按这个标准筛下来,42 人团队在 7 周里沉淀了 23 条 SOP,平均每周 3 条出头。这个节奏既能持续,也不会让文档库迅速膨胀到没人读。

五、工具选择:先流程,后工具,再看规模
前面十个动作全部可以在表格和文档里跑起来。当你确认流程能跑通、且团队规模开始让手工维护变得吃力时,才是引入工具的时机。
1. 三类工具的分工
实施团队真正需要的工具只有三类,不要买更多:
- 任务与流程载体:承载任务定义卡、拆解表、看板、状态流转。
- 文档与知识库:承载 SOP、方案模板、复盘表。
- 沟通与同步:承载日常异步沟通和会议。
这三类工具之间必须有明确的分工边界。最忌讳的是同一件事既在群里说、又在文档里写、又在任务系统里记一遍,这是团队时间被三倍消耗的典型原因。
2. 中大型团队怎么选:以 PingCode 为例
当团队规模超过 100 人、同时并行多个交付项目时,手工表格会遇到三个硬瓶颈:跨项目依赖无法自动关联、权限与审计无法分级、数据无法汇总成管理视图。
这类场景下,需要的是企业级项目管理平台。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持私有化部署,对于数据不能出内网的实施交付团队来说,这一点比功能清单更关键。
另一个实际考量是迁移成本。很多中大型团队早期用的是 Jira,流程和字段已经沉淀了几年,直接换平台意味着重新设计。PingCode 支持 Jira 平滑迁移,能把既有项目、字段映射关系带过去,这在国产替代的选型场景里是一个真实的决策因素,而不是宣传话术。
需要强调的是:PingCode 这类平台解决的是"规模和治理"的问题,不解决"任务定义是否清晰"的问题。如果任务定义卡和拆解表在表格阶段都跑不动,换任何平台都只是把混乱搬了个地方。
3. 什么时候不该上工具
有三种情况我建议先别上工具:
- 团队少于 15 人,且同时并行项目不超过 3 个,表格完全够用。
- 任务定义卡填写率低于 60%,先解决填写习惯,再谈工具承载。
- 过去半年已经换过两次工具,连续更换说明问题不在工具,而在流程定义。

六、避坑:四种会拖慢团队的做法
前面的动作如果做过头,也会变成新的负担。下面四种做法是我在改造过程中实际见过、并且主动叫停过的。
1. 表格太多,维护成本超过收益
典型表现是同一份数据在三个地方出现。修正方法很简单:每一类数据只允许有一个"主表"。任务数据以任务系统或拆解表为准,其他视图全部从主表派生,不允许手工二次维护。
2. 会议过密,把深度工作切碎
我建议给团队设一个硬约束:每天 10:00 到 12:00 不安排任何会议。这段时间用于需要连续思考的工作,比如配置设计、方案撰写。这个约束几乎没有成本,但收益立竿见影。
3. 指标失真,只追求看板好看
一旦把"按时完成率"绑上考核,成员就会把任务截止时间往后写、把大任务拆成很多小任务来刷完成率。这时的指标数字很漂亮,但项目依然延期。
修正办法是指标只用于诊断,不直接用于考核。要看的是趋势和异常,而不是单点排名。
4. 照搬大厂方法,团队水土不服
典型表现是引入一整套框架,然后花两个月做培训和模板评审。小团队没有这个成本空间。修正办法是回到最小闭环:先让一个试点项目跑通定义、拆解、排序、看板、站会、复盘这六个动作,再决定要不要扩展。

七、7 天最小启动计划
如果你读到这里准备动手,我建议不要一次全上。用 7 天跑一个最小闭环,投入产出比最高,也最容易在团队里建立信心。
| 天数 | 动作 | 产出物 | 责任人 | 判定标准 |
|---|---|---|---|---|
| 第 1 天 | 执行断点自检 | 断点自检表 + 基线四个指标 | 团队负责人 | 能明确指出一个主断点 |
| 第 2 天 | 选定一个试点项目 | 试点项目范围说明 | 项目经理 | 周期 2-4 周、跨 2 个以上角色 |
| 第 3 天 | 填写任务定义卡 | 试点项目全部任务定义卡 | 任务责任人 | 验收人签字确认 |
| 第 4 天 | 拆解任务并排序 | 任务拆解表 + 优先级打分结果 | 项目经理 | 每个任务 0.5-2 人天 |
| 第 5 天 | 建立看板与更新规则 | 四状态看板 + 更新规则说明 | 项目经理 | 全员知道何时更新什么 |
| 第 6 天 | 跑第一次站会 | 站会四问执行记录 | 项目经理 | 时长 ≤ 12 分钟 |
| 第 7 天 | 复盘并调整 | 复盘表 + 1-2 条调整动作 | 团队负责人 | 至少一条规则被修改 |
需要提醒的是,这 7 天跑完并不意味着体系建成。它只意味着你验证了这套动作在你的团队里跑得通。真正的效果要连续跑 4 到 6 周才能在指标上体现出来。

八、不同情况下的行动建议与取舍
同一套方法,在不同规模的团队里落点完全不同。下面是按团队规模给出的建议,以及三组必须做出的取舍。
1. 5-15 人团队:怎么轻怎么来
这个规模不需要看板工具,也不需要固定站会。核心动作只有两个:任务定义卡 + 每周一次 20 分钟的对齐会。
常见误区是过早引入完整流程,导致三个人的团队维护五张表。我的建议是:这个阶段只保留任务定义卡和一份简单的拆解表,其余全部砍掉。
2. 15-50 人团队:必须固化三张表
这个规模是效率问题集中爆发的区间,因为已经开始出现跨组协作。必须固化的三张表是:任务定义卡、任务拆解表、项目复盘表。
同时需要建立三项规则:跨部门任务必须有唯一接口人;任务滞留超过 3 天自动进入阻塞清单;每个项目结束后 3 天内完成复盘。这三项规则能把大部分协作摩擦挡在发生之前。
3. 50 人以上团队:流程、工具、治理三件套
当团队超过 50 人并同时并行多个交付项目时,手工维护开始失效。此时需要引入工具承载流程,并开始建立治理机制,包括权限分级、数据审计、跨项目依赖视图。
也是在这个规模上,企业级项目管理平台的投入才真正划算。以 PingCode 为例,它的私有化部署能力让数据可以留在内网,Jira 平滑迁移支持则降低了从既有体系切换的成本,这两点在 100 人以上组织中往往是决策的关键约束。但要记住顺序:流程先跑通,工具才有承载的对象。
4. 三组必须做出的取舍
取舍一:规范 vs 速度。规范能降低返工,但会增加前期投入。我的建议是:交付物模糊、跨部门的任务走规范流程,其余任务走默认流程。不要追求 100% 覆盖。
取舍二:工具 vs 人工。工具能降低长期维护成本,但增加学习成本。判断标准是:如果一项手工维护每周超过 3 小时,就该考虑工具化;低于这个阈值,人工更灵活。
取舍三:指标 vs 负担。指标能暴露问题,但收集成本高。我建议长期只保留四个核心指标:按时完成率、平均滞留时长、返工任务占比、阻塞暴露延迟。其余指标按季度临时采集,用完即停。

写在最后:一个反常识的判断
这篇文章里我给出的所有方法,本质上都在做同一件事:把执行过程中隐含的假设,提前变成显性的约定。任务定义卡是把"什么叫完成"显性化,拆解表是把"依赖谁"显性化,优先级打分是把"为什么先做这个"显性化,看板是把"卡在哪里"显性化。
所以我不认为团队执行效率低是因为成员不够努力。恰恰相反,大多数实施团队的成员都在超额努力,只是他们努力的方向被模糊的任务定义和混乱的优先级消耗掉了。

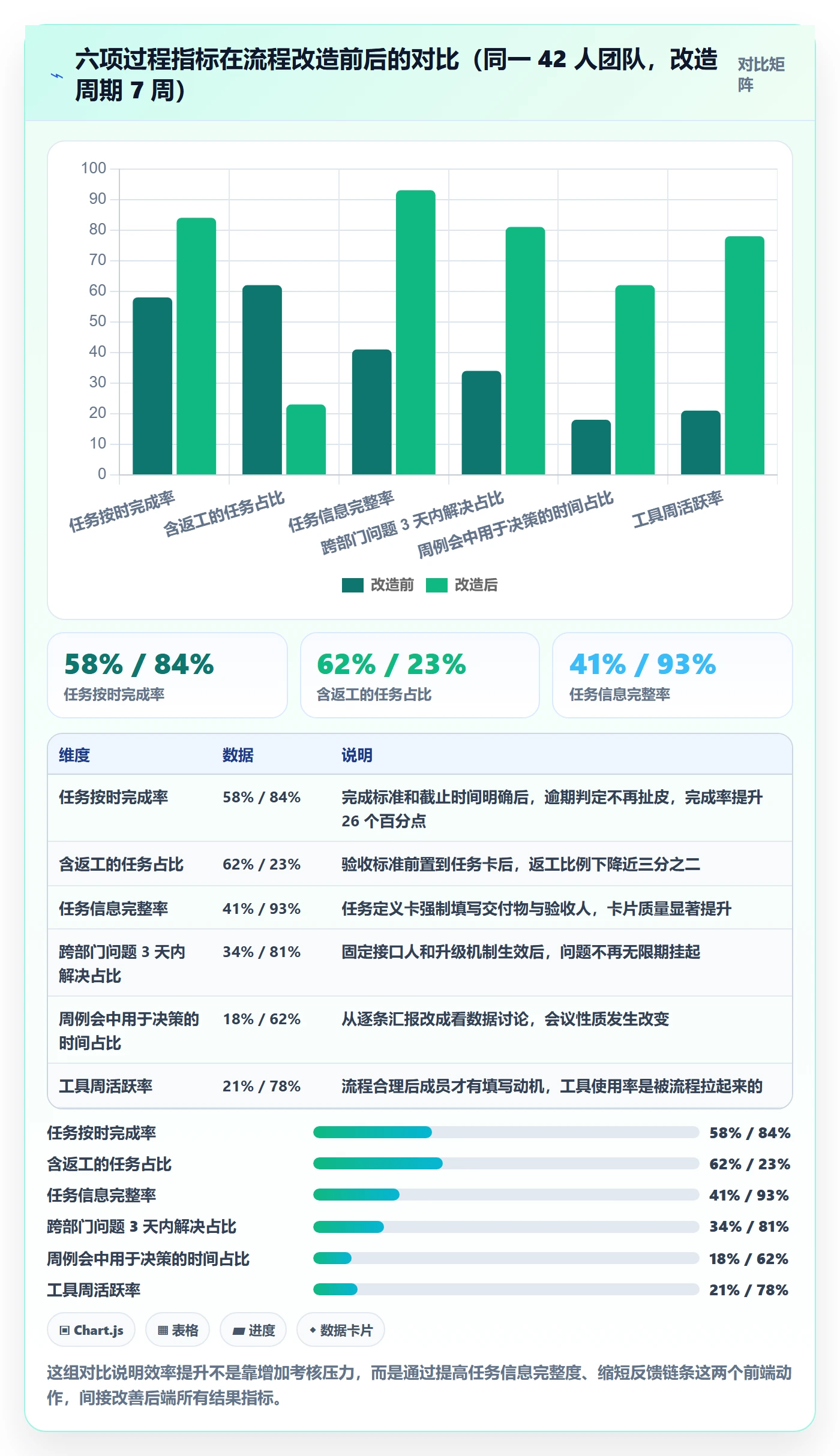

那次 42 人团队的改造,7 周之后的结果是:平均项目周期从 61 天降到 47 天,返工任务占比从 62% 降到 23%,客户满意度评分从 3.9 回到 4.5。整个过程没有增加一个人,考核制度也没有变得更严。
如果你准备动手,我建议下一步只做三件事:
- 用第四节的四个自检问题,找出你们团队当前最主要的那个断点,不要试图一次修四个。
- 用第五节的模板,挑一个正在进行、周期 2 到 4 周的项目,把它的任务定义卡全部补齐,一周后对比返工次数。
- 用第十三节的 7 天计划,把最小闭环跑一遍,之后只保留真正被用起来的那几张表。
最后留一个问题给你自己判断:如果你的团队明天所有人都不再被追问进度,项目还能按时交付吗?如果答案是否定的,那问题大概率不在执行力,而在前面那 30 分钟。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:完成实操方法:实施团队提升任务执行效率的最佳实践方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/377655
读者评论
数据很打动人,31%有效工时这个口径一针见血。不过我更关心的是,改造7周里团队有没有出现抵触?任务定义卡强制填写在推行初期应该也会增加负担,作者只讲了结果指标,没讲推行阻力怎么化解,这部分如果补充会更完整。
四个断点里我对'优先级冲突'体会最深。我们团队也是这样,所有需求都标紧急,最后变成谁催得凶就先做谁的。文章里提到五维打分表,但正文没展开具体维度,这块对实操最关键,希望后续能详细说说打分标准怎么定。
先流程后工具这个顺序我认同。我们公司就是先上了某项目管理平台,培训两轮,三个月后活跃度掉到两成多,任务卡片只有标题和负责人。看完这篇才反应过来,问题不在工具,是我们根本没定义交付物和验收标准。
照搬大厂方法论那条说到痛处了。我们12人的小组之前搞双周迭代加全员复盘,结果每周开会占掉大半天,活还是延期。作者的裁剪标准很实用,两周内能不能减少一次返工或等待,不能就先别做,这个判断尺子我准备直接用。
