任务执行如何做好重开?实施团队数据分析与操作步骤

先说一个我踩过的坑。三年前我帮一家做制造业数字化的交付团队看"重开率",两个业务线报上来的数字分别是 3.1% 和 9.4%,管理层据此认定第二条线"交付质量差一个量级"。我跟着查了两周,结论是:两个数字都不算错,但根本不可比,一个按工单颗粒度算、窗口期 7 天,另一个按问题颗粒度算、窗口期 90 天,还额外合并了客服系统的回流单。把口径拉齐之后,两条线的真实差距只有 1.2 个百分点,连噪声的量级都不到。

这件事之后我形成了一个判断:在实施交付这个场景里,"重开率"这三个字本身几乎不承载信息,真正承载信息的是它背后那一整套口径约定、采集字段、分类规则和复盘机制。本文讲的"重开",指的是已关闭的任务、工单或交付事项在约定窗口期内被重新打开(Reopen),不包括"任务失败后重启执行"这种语义。这两种语义在搜索里高度混叠,先锚定清楚,后面的方法才有意义。

下面我会把我在多个交付团队里实际跑过的一套东西完整摊开:口径定义表、良性/恶性分类规则、最小可用看板、四个分析视角、90 天治理节奏、6 步操作法,以及我认为必须放弃的三个执念。文中涉及的具体数字,除注明出处的以外,都是我在样本团队里的观察值与推演值,请把它当成参照系,而不是行业基准。

一、先给结论:口径不一致,比高重开率危险得多

如果你的团队正在为"重开率到底是 4% 还是 9%"争论不休,我的建议是先停掉所有优化动作,因为你们大概率在优化一个不存在的靶子。

1. 三个可以立刻拿去用的结论

结论一:重开率不是一个可以直接横向比较的指标。它至少在五个维度上依赖前置约定,窗口期、计数单位、分母定义、数据源范围、是否跨系统合并。任何一个维度不同,同一批数据的计算结果可以差出 2 到 3 倍。所以"对标行业均值"这件事在重开率上是无效的,除非对方把口径全摊开。

结论二:重开数里有相当一部分根本不该算作质量问题。客户在验收后又提了新需求、上游系统接口变更导致的功能失效、因为 SLA 倒逼在没拿到客户确认时就关闭,这三类重开的责任方完全不同,混在一起统计,只会让一线觉得"这个指标不讲理",然后想办法把它做掉。

结论三:比"重开率"更值得放进管理视角的,是"根因闭环率"。重开率回答的是"出了多少问题",根因闭环率回答的是"这些问题有没有被真正修掉"。前者是体温计,后者才是治疗方案。我在一个 120 人的交付团队里做过对比:把考核指标从重开率换成根因闭环率之后,重开率反而降得更快,因为团队不再花精力藏问题,而是花精力修问题。

任务执行如何做好重开?实施团队数据分析与操作步骤

2. 什么情况下你应该先做口径治理,而不是先做优化

满足以下任意两条,我建议直接跳到第二章的口径定义表,别的先别动:

  • 团队内部对"重开"的定义在不同人口中不一样,有人按工单算,有人按客户算;
  • 近 12 个月的重开率月度曲线出现过 2 倍以上的跳变,但业务侧没有任何对应的重大事件;
  • 一线对指标的第一反应是"这个数不准",而不是"确实有问题";
  • 重开数据至少来自两个系统,且从来没有做过 ID 映射与合并;
  • 管理层已经在用重开率给团队排名,但没有任何人解释过口径。

二、为什么你的重开数据不可信:三个口径陷阱

我把口径问题归纳成三个陷阱。它们不是理论上的可能性,而是我在实际团队里反复看到的默认状态。大部分团队第一次做口径盘点时,都会在这三个地方翻车。

1. 陷阱一:窗口期不统一,结论完全不同

窗口期是指"任务关闭后多长时间内重新打开,才计入重开统计"。常见取值有 7 天、15 天、30 天、90 天,还有团队干脆不设限,只要重开就算。

窗口期的选择不是审美问题,它直接决定你在测量什么。7 天窗口测的是"明显误关"和"修复不彻底",30 天窗口测的是"验收后暴露的交付缺陷",90 天及以上测的是"长期使用中暴露的适配问题"。三者的归因和对策完全不同。

我的建议是:交付类任务用 30 天作为主口径,另外单独维护一个 7 天"短期误关"指标作为流程质量信号。不要把两个窗口混成一个数,那会让"关闭流程是否规范"和"交付质量是否可靠"这两件事互相污染。

2. 陷阱二:计数单位不统一,数字会自我放大

计数单位的选择有三层:按工单、按问题、按客户。同一个交付缺陷,可能产生 1 个工单重开、但覆盖 3 个客户,也可能在 3 个工单上各重开一次但本质是同一个问题。

按工单计数是最常见的做法,但它天然稀释。因为一个交付缺陷往往对应多个工单,只有其中一个被重开,指标上就只体现为"一次"。而按问题计数会放大约 1.3 到 1.8 倍,因为它把同一根因的多次重开聚合到了一起。

按客户计数则适合看"影响面",但不适合看"缺陷密度"。我一般建议:主口径按问题,辅口径按客户,按工单的只用于财务和工时核算。

3. 陷阱三:数据源不统一,跨系统不合并会系统性漏计

这是最隐蔽也最致命的一个。交付任务的生命周期往往横跨三个系统:项目管理系统记录任务关闭,工单系统记录客户报障,客服系统记录电话与在线咨询。客户因为同一个问题再次找上门,往往走的是客服或工单入口,而不是去项目管理系统里重开那个任务。

结果就是:只看项目管理系统,你会看到一个漂亮的重开率;把三边合并,这个数字通常会上升 15% 到 25%。而中间那次"客户又找来了"的事件,恰恰是交付质量最重要的信号。

4. 落地物:一张可复制的重开口径定义表

下面是我们在多个团队里跑通的口径定义表,可以直接改字段名使用。关键是每一项都要有明确的"责任人"和"确认日期",否则它只是一份文档,不是一个约定。

口径维度 常见取值 对结果的影响 我的建议
重开窗口期 7 天 / 15 天 / 30 天 / 90 天 / 无限期 窗口越长,重开率越高,30 天与 7 天可差 1.8 倍 主口径 30 天,另设 7 天短期误关口径
计数单位 按工单 / 按问题 / 按客户 / 按需求 按问题约为按工单的 1.3-1.8 倍 主口径按问题,辅口径按客户
分母定义 同期关闭数 / 同期新建数 / 期末活跃数 分母选择不同可造成 30% 以上偏差 固定用"同期关闭数",全周期不变
数据源范围 仅项目管理系统 / 加工单系统 / 加客服系统 跨系统不合并会低估 15%-25% 至少合并项目管理与工单两个来源
跨系统合并规则 按任务 ID / 按问题描述 / 人工判定 规则不明确会导致口径漂移 以任务 ID 为锚做映射,无法映射的进人工池
重开原因必填 必填 / 选填 / 无此字段 无此字段则归因分析无法进行 强制必填,且选项固定为 7 类
是否剔除良性重开 全部计入 / 剔除客户新增需求 不剔除会让交付团队替售前背锅 分列两个数:全量重开、恶性重开

下面这段 SQL 是我实际用过的重开率计算模板,核心思路是把"关闭事件"和"重开事件"都当成事实表记录,再做时间窗口关联。把它改一下表名就能跑。

-- 主口径:30 天窗口,按问题聚合,跨系统合并
WITH closed AS (

SELECT

issue_id,                      -- 问题 ID,作为聚合单位

MAX(closed_at) AS closed_at,   -- 最近一次关闭时间

MAX(assignee_id) AS assignee_id

FROM work_item_events

WHERE event_type = 'closed'

AND closed_at >= '2026-01-01'

GROUP BY issue_id

),

reopened AS (

SELECT

issue_id,

MIN(reopened_at) AS first_reopen_at

FROM work_item_events

WHERE event_type = 'reopened'

GROUP BY issue_id

)

SELECT

COUNT(DISTINCT c.issue_id) AS closed_cnt,

COUNT(DISTINCT CASE

WHEN r.first_reopen_at IS NOT NULL

AND DATEDIFF('day', c.closed_at, r.first_reopen_at) BETWEEN 0 AND 30

THEN c.issue_id END) AS reopened_cnt,

ROUND(

COUNT(DISTINCT CASE

WHEN r.first_reopen_at IS NOT NULL

AND DATEDIFF('day', c.closed_at, r.first_reopen_at) BETWEEN 0 AND 30

THEN c.issue_id END) * 1.0

/ NULLIF(COUNT(DISTINCT c.issue_id), 0), 4

) AS reopen_rate_30d

FROM closed c

LEFT JOIN reopened r ON c.issue_id = r.issue_id;

任务执行如何做好重开?实施团队数据分析与操作步骤

三、把重开拆开看:良性重开与恶性重开

我见过太多团队把"重开"当成一个道德判断,重开就是没做好。这个判断看似严格,实际上把三类完全不同的责任主体绑在了一起,最后谁都不认账。

1. 客户新增需求型重开:不纳入交付质量

典型特征是:原任务确实验收通过了,客户在使用过程中提出了新的功能诉求、新的范围扩展,或者业务规则发生了变化,于是把原任务重新打开继续做。

这类重开的责任方不是交付团队,而是需求管理流程。把它算进交付质量,等于让交付团队替售前和产品背锅。我的做法是单独统计,然后看它的绝对量,如果客户新增需求型重开持续走高,说明需求确认环节出了问题,而不是交付出了问题。

2. 交付缺陷型重开:核心治理对象

典型特征是:原问题并未真正解决、问题可以复现、或者修复引入了新的问题。这是唯一应该被逐单复盘的重开类型。

但这里有个容易被忽略的细分:"修复不彻底"和"回归不足"是两个不同的缺陷模式。前者是根因定位不准,后者是改动影响面评估不足。前者需要在复盘里追问"根因分析做到第几层",后者需要追问"改动清单和回归范围是谁定的"。混在一起复盘,改不动。

3. 流程误关型重开:责任在流程,不在人

典型特征是:关闭时没有客户确认记录,或者 SLA 快到期了被系统或人工提前关闭,客户过几天又回来了。

这类重开的占比往往被严重低估。我抽查过一个团队的历史数据,在 30 天窗口内的重开单里,有接近四分之一在关闭节点上没有任何客户确认记录。这不是一线偷懒,而是关闭标准本身写得模糊,"功能可用即可关闭"这种表述,给了任何人自由解释的空间。

4. 落地物:重开分类判定规则表

判定规则的价值在于让不同的人对同一张单子得出同样的结论。所以规则里必须包含可观察的判定依据,而不是"视情况而定"。

重开类型 可观察的判定依据 是否计入交付质量 处理路径
客户新增需求型 原任务有客户确认记录,重开描述中包含新功能、新范围或新规则 否 转需求池,重新评估排期,不计入复盘
交付缺陷型 问题可复现,或原描述与当前现象一致,或修复后引入新现象 是 逐单复盘,进入根因池,指定改进责任人
流程误关型 关闭节点无客户确认记录,或关闭时间早于 SLA 到期前 24 小时且无说明 是(归因流程,不归因个人) 修订关闭标准,调整 SLA 与关闭动线
环境与依赖型 由上游系统、第三方接口、客户侧网络或权限变更引发 部分计入 纳入依赖变更管理,登记外部依赖台账

任务执行如何做好重开?实施团队数据分析与操作步骤

四、数据怎么采:字段、原因分类与最小可用看板

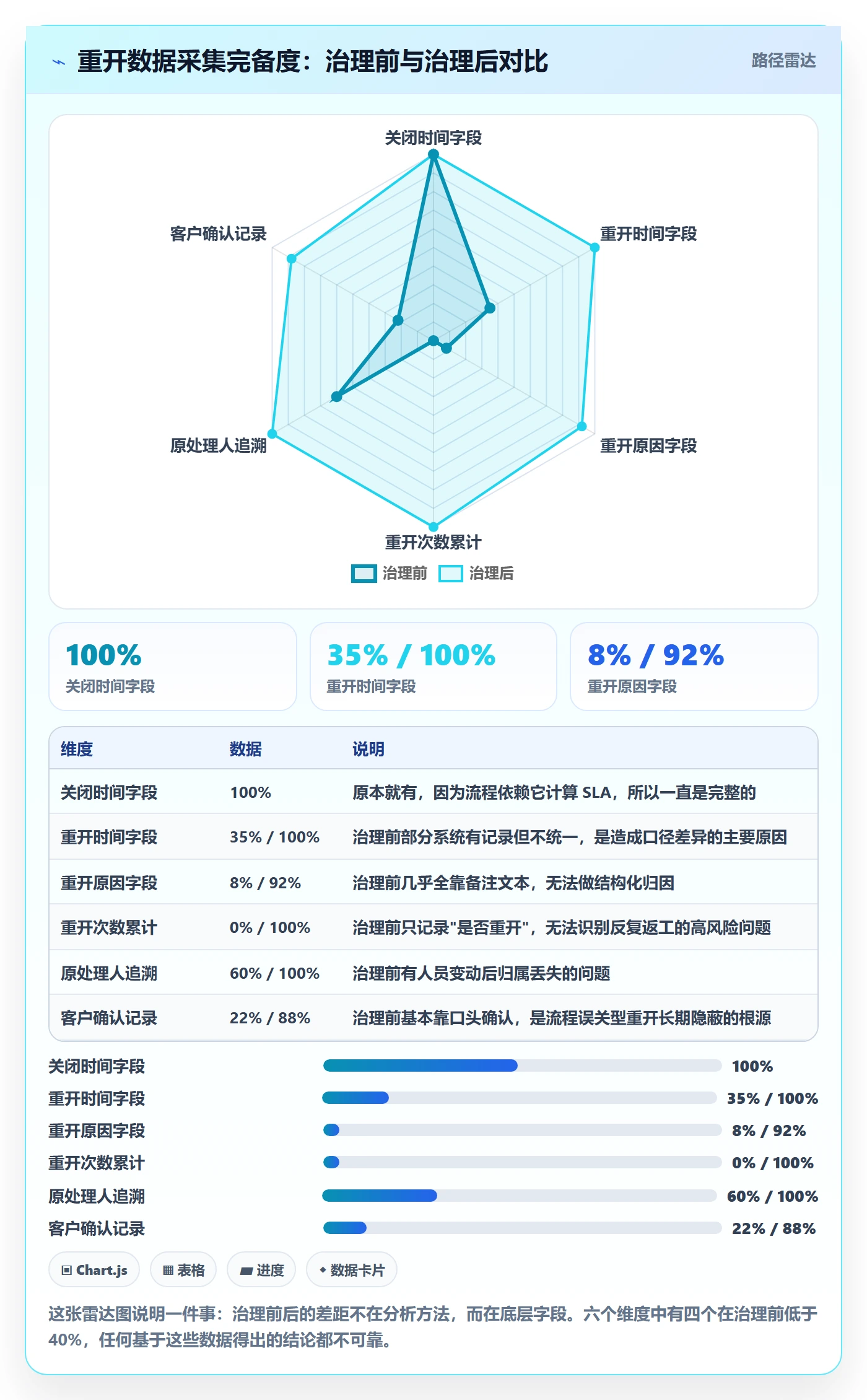

口径定完,下一步是让系统能采到这些数据。这里最常见的错误是一上来就设计二十几个字段和一张复杂的看板,最后没人填、没人看。我的建议是先做最小可用集,跑三个月再扩。

1. 必须采集的八个字段

以下八个字段是能支撑后续所有分析的最低要求。少于这个集合,归因分析做不下去;多于这个集合,一线填写负担会显著上升。

  1. 关闭时间:最近一次状态流转到"已关闭"的时间戳,必须精确到分钟。
  2. 重开时间:最近一次从"已关闭"回流到"处理中"的时间戳。
  3. 重开次数:同一问题在生命周期内被重开的累计次数,这是识别"反复返工"的关键。
  4. 重开原因:从固定选项中选择,必填,不接受自由文本作为唯一来源。
  5. 原处理人:关闭该任务的负责人,用于责任归属与能力分布分析。
  6. 客户确认记录:是否有客户书面或系统内确认,这是一个布尔字段,但对流程分析价值极高。
  7. 是否跨团队:重开是否涉及原团队之外的协作方,用于识别交接丢失问题。
  8. 关联工单 ID:如果存在跨系统回流,记录关联的外部工单编号,用于合并去重。

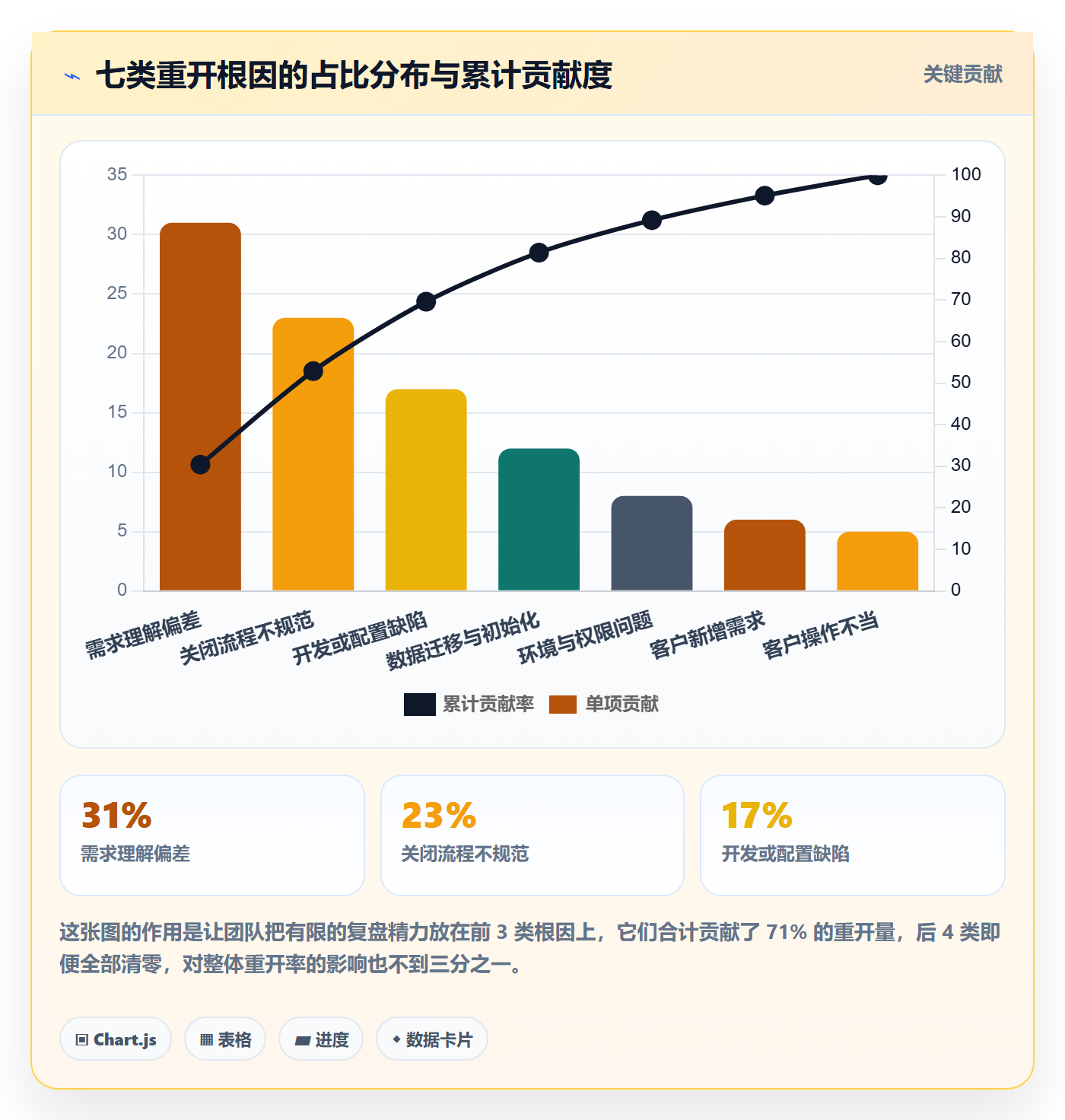

2. 重开原因的分类体系:7 类,不要再细

分类太细是一线填写的天敌。我试过 12 类的版本,三个月内的填写准确率掉到 60% 以下,因为一线开始随便选。7 类是一个我验证过的平衡点:

  • 需求理解偏差
  • 方案或设计缺陷
  • 开发或配置缺陷
  • 数据迁移或初始化问题
  • 环境与权限问题
  • 客户新增需求
  • 关闭流程不规范

关键在最后两类。"客户新增需求"这一类的存在,本身就是对交付团队的制度性保护;"关闭流程不规范"这一类的存在,则把流程问题从技术问题里剥离了出来。没有这两类,一线就会被迫把不合理的重开塞进"开发缺陷"里,数据会彻底失真。

3. 最小可用看板:四层,不要更多

我看过很多看板,问题都一样,堆了三十个图,但没人能说出"今天早上看到这个数字变化,我该做什么"。最小可用看板只需要回答四个问题:

层级 回答的问题 核心指标 使用频率
趋势层 整体在变好还是变坏 30 天窗口重开率、恶性重开率 每周一次
分层层 问题集中在哪 按团队、按客户、按问题类型的重开率 每两周一次
归因层 根因是什么 七类根因的帕累托分布 每月一次
闭环层 改了没有 根因闭环率、改进项按期关闭率 每月一次

顺序很重要:先把"能算一致"做扎实,再追求"算得漂亮"。我见过团队上来就做归因层,结果因为底层字段没埋全,七类根因里有两类永远是 0,整个分布不可用。

任务执行如何做好重开?实施团队数据分析与操作步骤

五、数据怎么看:四个分析视角

数据采上来之后,大部分人第一反应是看总数和趋势。这没错,但远远不够。我更关心的是四个视角的交叉,单看任何一个,都容易被平均数骗过去。

1. 视角一:趋势视角,先剔除季节性,再看基线

重开率有很强的季节性。季度末、财年末、大版本上线后的第一周,重开率普遍上浮。如果你拿 3 月和 4 月直接比,得出的结论大概率是错的。

我的做法是用 12 周移动平均作为基线,再看当期值相对基线的偏移。偏移在正负 15% 以内的波动,我一般不作为行动触发条件,只记录。

2. 视角二:分层视角,平均数会藏住所有问题

整体重开率 6% 这个数字,可能由"某个团队 18% + 另外三个团队 3%"构成。只看整体,你会错失最有价值的信息。

分层的维度我一般选三个:按交付团队、按客户、按问题类型。其中按客户分层经常有意外发现,某些客户的重开率天然偏高,原因是他们的验收标准更严、使用强度更大,这类客户的重开不该被当成缺陷信号,而应该被当成更真实的反馈来源。

3. 视角三:归因视角,用帕累托抓前 2 到 3 类根因

七类根因里,通常前两到三类就能占到 60% 以上。剩下四类即便全部清零,对整体的影响也有限。

所以归因分析的正确用法不是"每一类都做一个改进计划",而是"先集中资源修掉前两类,下个季度再往前推"。我之前带的一个团队,一个季度只聚焦"需求理解偏差"和"关闭流程不规范"两类,重开率从 8.9% 降到 6.2%,比同时铺开七个改进项目效果好得多。

4. 视角四:关联视角,相关性不等于因果

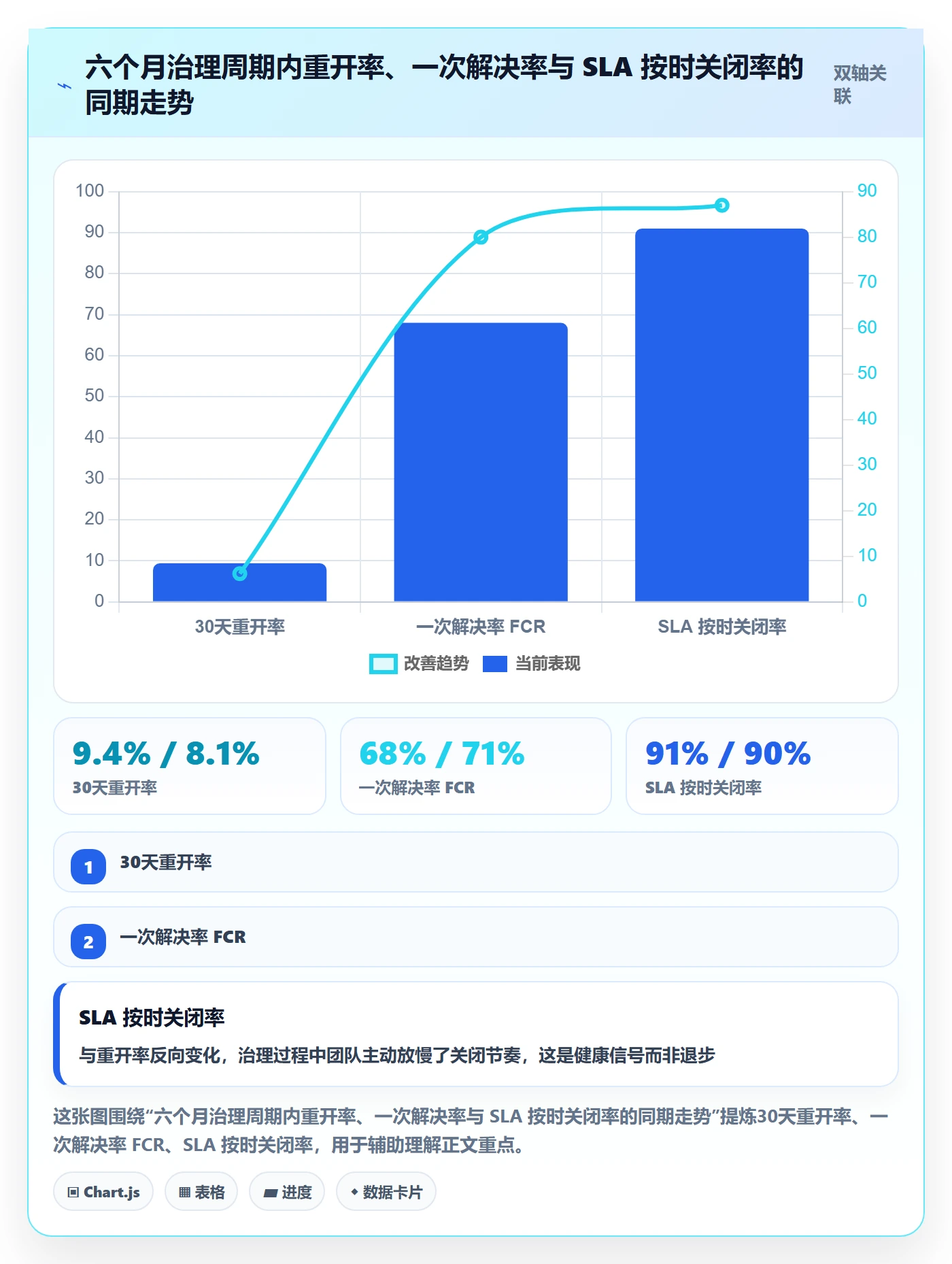

重开率通常与一次解决率(FCR)负相关、与返工成本正相关,这两个关系在多数团队里成立。但有一个关系经常被误读:重开率与 SLA 按时关闭率之间,在很多团队里是轻微正相关的。

也就是说,SLA 达成率越高的团队,重开率往往也略高。原因是 SLA 压力会推动"提前关闭",而提前关闭又会在后续变成重开。这不是说 SLA 不好,而是说,如果你把 SLA 达成率和重开率同时当作考核指标,你其实在鼓励团队左手关单、右手重开。

任务执行如何做好重开?实施团队数据分析与操作步骤

六、真实场景拆解:一个 120 人交付团队的 90 天

下面这个案例我全程参与,涉及具体商业信息的部分做了脱敏处理。所有数字来自项目实施过程中的记录与推演,属于样本观察,不代表行业统计。

1. 背景与问题

这是一家做制造业数字化交付的公司,交付团队约 120 人,同时在跑 30 多个项目,交付事项分散在两套系统里:一套项目管理平台记录任务与缺陷,一套工单系统记录客户报障。客户成功团队还有一个独立的客服工具。

他们当时面对的局面很典型:月度重开率报出来是 3.1%、9.4%、5.2%、8.8% 这样的剧烈跳动,管理层无法从数据里读出任何结论,一线则普遍认为指标不可信。同时,客户侧 30 天内二次反馈的比例在持续上升,业务体感与系统数据完全相反。

2. 我们做了什么

整个治理过程分三个阶段,每个阶段四周左右。

第一阶段是口径与采集。我们先拉了一次口径盘点,发现三条业务线用的窗口期分别是 7 天、15 天、30 天,计数单位分别是工单、客户、问题,数据源分别是项目管理平台、工单系统、两者合并。也就是说,他们一直在拿三把不同的尺子量同一件事。

同时,我们把重开相关字段补全,并在项目管理平台上重新定义了状态流转和关闭校验规则。这里我们选择了一个支持自定义工作项类型、自定义字段、自定义状态流,并且支持私有化部署的平台,PingCode。选它的直接原因是两个:一是它支持私有化部署,客户数据和交付记录不出内网,这在制造业客户的合规审查里是硬要求;二是它支持 Jira 平滑迁移,这家公司原来的历史工单在 Jira 上,需要把过去两年的关闭与重开时间一起迁过来做历史回算,如果迁移过程中时间戳丢失,第一阶段的口径治理就白做了。

第二阶段是分类与基线。我们上线了七类重开原因,强制必填,同时把"客户新增需求"单列为可选项,让一线知道这一类不会算作他们的质量问题。然后按业务线、按问题类型分别建立基线,而不是用一条全局线。

第三阶段是复盘与闭环。每周挑出交付缺陷型的重开单逐单复盘,输出改进项,指定责任人,进入改进项台账,月度跟踪关闭率。

3. 结果(样本观察值)

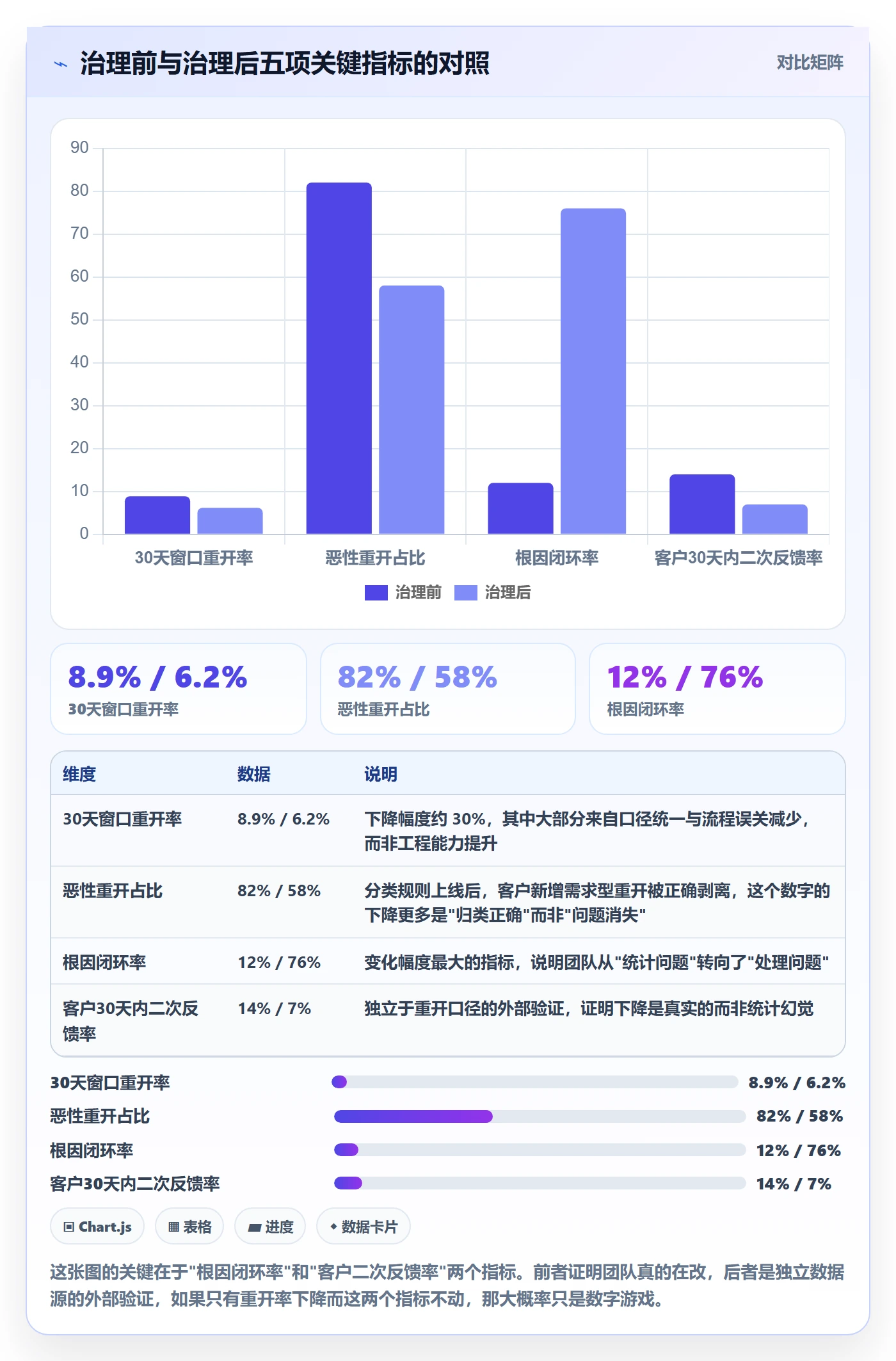

90 天之后,几个关键数字的变化如下。需要说明的是,重开率本身并没有大幅下降,真正大幅变化的是它的构成和闭环程度。

指标 治理前 治理后(第 90 天) 口径说明
30 天窗口重开率 8.9%(口径混乱,实际为估算) 6.2% 统一为按问题计数、30 天窗口、双系统合并
恶性重开占全部重开的比例 82%(按旧口径估算) 58% 剔除客户新增需求型与部分依赖型
根因闭环率 12% 76% 改进项在 60 天内按期关闭的比例
平均返工工时 6.5 人时/单 3.8 人时/单 按重开单关联的实际工时统计
客户 30 天内二次反馈率 14% 7% 客服系统口径,与重开口径独立

有一个反直觉的细节值得一提:统一口径之后,重开率在第二周出现过一次"上升",从原来的 5% 左右跳到了 8.4%。当时一线的第一反应是"新系统算错了"。实际上这是口径变严的正常结果,因为过去被稀释掉的那部分重开被算进来了。我们在周会上专门解释了一次,并把这次跳变标记为"基线重置点",之后所有的同比、环比都从这个点开始算,避免团队被误导。

任务执行如何做好重开?实施团队数据分析与操作步骤

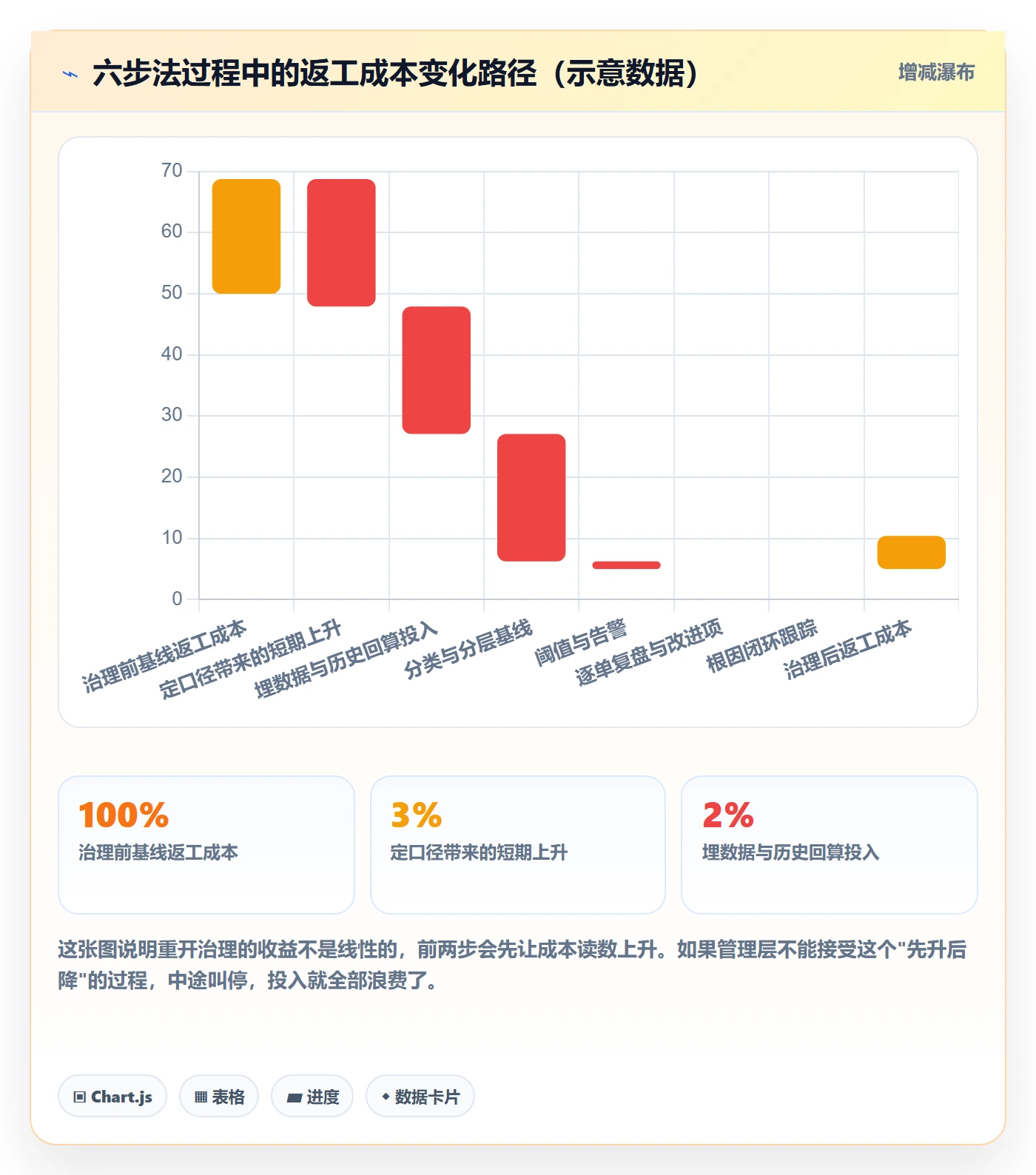

七、操作步骤:实施团队的重开治理 6 步法

把上面的东西压缩成一套可以照着做的动作序列。每一步我都给出"谁做""产出什么""怎么判断做完了"三个要素,缺一不可。

1. 第一步:定口径

谁做:交付质量负责人牵头,三条业务线的数据负责人共同参与,一线代表至少一人。

产出物:一份重开口径定义表,包含窗口期、计数单位、分母定义、数据源范围、合并规则、原因必填规则、良性重开的处理方式,每一项都有责任人和确认日期。

完成标准:让三个来自不同业务线的人,各自独立用这份表算同一批数据,结果差异小于 0.3 个百分点。做不到就还没完成。

2. 第二步:埋数据,并做一次历史回算

谁做:平台管理员或数据工程师主导,业务侧配合确认字段含义。

产出物:八个必采字段全部上线;一份至少覆盖过去 12 个月的历史回算报告。

完成标准:历史回算能跑通,并且能解释清楚为什么回算值与历史报表不一致。这一步最容易被跳过,但跳过之后你会永远无法判断"改善是真实的还是口径变了"。

如果历史数据在别的平台上,迁移的完整性就是这一步的关键。迁移时至少要校验三类字段:关闭时间戳、重开时间戳、状态流转历史。这三类字段丢任何一个,历史回算都失去意义。

3. 第三步:建分类,区分良性恶性

谁做:交付质量负责人定义规则,一线参与试点校准。

产出物:七类重开原因选项上线(强制必填);一份良性/恶性判定规则表。

完成标准:抽 50 条历史重开单,让两个人分别按规则分类,一致率超过 85%。低于这个数说明规则写得还不够可观察。

4. 第四步:设阈值,而且是分层阈值

谁做:交付质量负责人与各业务线负责人共同商定。

产出物:按业务线、按问题类型分别设定的基线值与告警阈值。

完成标准:每条业务线都能说出自己的基线是怎么来的(至少 12 周数据),而不是拍脑袋定的。

这里我要强调一点:不要用一个全局阈值。做数据迁移的项目天然重开率高于做功能配置的项目,用同一条线卡,只会让前者长期处于"永远超标"的状态,然后彻底放弃。

5. 第五步:建复盘机制,只复盘恶性重开

谁做:交付团队负责人主持,原处理人、方案负责人、必要时售前参与。

产出物:每一条交付缺陷型重开对应一个改进项,有责任人、有截止日期。

完成标准:复盘会上能回答三个问题,根因定位到了第几层?这个根因在其他项目上是否也存在?改完之后怎么验证?答不出第三个问题的改进项,一律视为无效改进。

6. 第六步:看闭环,而不是只看重开率

谁做:交付质量负责人每月输出一次闭环报告。

产出物:根因闭环率报表;超期未闭环改进项清单。

完成标准:根因闭环率稳定在 70% 以上,且超期项有明确的升级路径。

任务执行如何做好重开?实施团队数据分析与操作步骤

八、不同情况下的行动建议

方法论必须分场景,否则就是废话。按团队规模和现状,我给出四套不同的建议。

1. 情况一:团队在 50 人以下,数据基本靠手工

这个阶段不要上复杂看板。我的建议是做一张口径表加一次人工抽检。每月从已关闭任务里随机抽 50 条,安排一个人花半天时间逐条核对是否有重开、属于哪一类。成本极低,但能让你对真实水平有个感知。

此时的目标不是管理,而是"知道自己在什么位置"。等团队过百人、项目数过 20 个,再考虑系统化。

2. 情况二:团队在 50 到 200 人,已有系统但字段不全

这是最典型的场景,也是最值得投入的阶段。建议直接做第二章的口径定义表加第四章的字段补全。

在平台选择上,如果你的历史数据在 Jira 上,迁移的完整性是首要考量;如果客户对数据出内网有要求,私有化部署能力是门槛。我前面提到的那个 120 人团队,选 PingCode 的直接原因就是这两点,它支持私有化部署,也支持从 Jira 平滑迁移,历史任务的状态流转和时间戳能完整带过来,这让历史回算这一步没有卡住。这个能力对 100 人以上、同时服务多个合规敏感客户的组织来说,往往不是加分项而是准入门槛。

3. 情况三:团队在 200 人以上,已经有多套系统

这个阶段最大的问题不是没有数据,而是数据太多且互相打架。建议先做一次"数据源地图",把所有记录交付事项的系统画出来,标出每个系统的写入方和读取方。

然后设立一个专职或半专职的交付质量岗,负责口径的唯一解释权。没有这个角色,多业务线的口径会自然漂移回各自舒服的状态。

4. 情况四:已经有数据,但没人真的在改

这是最让人无力的一种情况。看板很漂亮,周报按时发,但重开率三个季度不动。我的判断是:指标设计出了问题,你考核的是"数量"而不是"动作"。

解决办法是把考核对象从重开率换成根因闭环率,并且要求每一个改进项必须有验证方式。当"改了多少、验证了多少"被看见时,"数字好不好看"自然就不重要了。

任务执行如何做好重开?实施团队数据分析与操作步骤

九、取舍:三个必须做的选择,三个必须放弃的执念

治理这件事,做对不难,难的是知道什么时候不做。下面三组取舍,是我在多个团队里反复权衡过的。

1. 取舍一:口径精度与上线速度

把口径打磨到完美,可能要三个月;先把 80% 的口径定下来跑起来,两周就够。

我的选择是后者。先跑起来,用三个月的数据反过来修正口径,比关起门来讨论三个月有效得多。前提是你要在口径表里明确标注"当前版本为 v1,预计三个月后修订",让所有人知道这不是最终版。这样修订时不会有人觉得朝令夕改。

2. 取舍二:全局统一线与分层基线

全局统一线的好处是简单、好沟通、跨团队可比;分层基线的好处是公平、可信、不容易被放弃。

我的选择是分层基线,但保留一条全局线用作趋势观察。考核用分层,观察用全局。如果管理层一定要一个跨团队可比的数字,那就用"相对自身基线的改善幅度",而不是绝对值。

3. 取舍三:重开率与根因闭环率

这两个指标其实在争夺同一份注意力。我的立场很明确:重开率进观察看板,根因闭环率进考核。

原因很朴素。重开率是一个结果变量,团队对它只能间接施加影响;根因闭环率是一个动作变量,团队对它可以直接负责。把不可控的变量当作考核依据,一定会催生数据美化。

4. 我必须放弃的三个执念

执念一:重开率越低越好。重开率降到 0 的团队,我第一反应不是敬佩,而是怀疑。要么他们的关闭标准太松,要么他们的窗口期太短,要么客户已经放弃了反馈。我认为健康的重开率是一个有下限的区间,不是越低越好。

执念二:所有重开都要复盘。客户新增需求型的重开复盘,只会浪费时间并且消耗团队情绪。复盘是有成本的,要把它花在交付缺陷型上。

执念三:口径统一之后就不用再动了。业务在变,交付模式在变,口径必须定期复审。我的做法是每半年做一次口径复审,即使结论是"维持不变",这个动作本身也有价值,它让所有人知道口径是被管理的,不是被遗忘的。

十、三个我反复看到的坑

1. 坑一:把重开率直接写进 KPI

这是最危险的一个。我在一个团队里见过完整的演化过程:重开率进 KPI 的第一个月,数字从 8.9% 降到 6.1%;第二个月降到 4.3%;到第六个月,数字是 2.7%,但客户投诉量翻了一倍。

原因不复杂。一线发现了一个捷径,把重开的新问题作为新工单开出来,而不是重开原工单。这样重开率确实下降了,但没有任何一个交付质量问题被解决。

如果你一定要考核,请考核"根因闭环率"和"改进项按期关闭率"。这两个指标很难被这样绕过,因为它们的定义里包含了"实际解决"。

2. 坑二:只统计不归因,看板漂亮但没人改

这个问题通常不是态度问题,而是设计问题。当一个团队成员看到看板上的数字,但不知道这个数字和他明天的具体工作有什么关系时,看板就变成了装饰。

我的做法是:每个看板图下面必须有一句话,写明"这个数字变化时,谁应该做什么"。写不出这句话的图,直接删掉。一个四层看板,能留下六到八张图就足够了。

3. 坑三:口径改了但历史数据不重算

这条坑的破坏力被严重低估。你十月改了口径,但一到九月的数字还是老口径算的,那么十月的环比、同比、趋势线全部失真。团队会看到一条没有原因的大幅下降或上升,然后开始怀疑整个指标体系。

正确做法是:口径变更时,必须同步做一次历史回算,并在趋势图上标注"口径变更点"。如果历史数据因为字段缺失无法回算,那就把变更点之前的曲线用虚线表示,明确告诉所有人"这部分数据与其他部分不可直接比较"。

十一、常见问题解答

1. 重开窗口期到底设多少天比较合理?

没有普适答案,但有一条判断标准:窗口期应该覆盖"客户最可能发现问题的时间段"。对于功能配置类交付,30 天通常够用;对于数据迁移类交付,我建议设为 60 到 90 天,因为数据问题往往在月度结账或季度结算时才暴露。

实操上,我建议同时跑两个窗口:7 天用来看关闭流程质量,30 天或 90 天用来看交付质量。两个数的差值,本身就是流程健康度的一个信号。

2. 小团队没有工单系统,用表格能行吗?

能行,但有前提。表格方案的问题不是功能,而是字段会随时间被随意增删,导致口径漂移。如果你要用表格,请把列头冻结、把重开原因做成下拉选项、并且每月由同一个人负责核对。

另外,表格方案要提前想好迁移路径。当你从 30 人长到 80 人时,那套表格会变成负担,你需要一个支持状态流转历史、自定义字段、以及批量导入历史数据的平台,否则迁移过程会丢掉最关键的时间戳。

3. 客户新增需求型重开到底要不要统计?

要统计,但不要计入交付质量考核。这两个动作不矛盾。

统计它的价值在于需求管理侧,如果这类重开持续走高,说明需求确认环节出了问题,而不是交付出了问题。把它单列出来,可以让交付团队安心地把真实的重开原因填进去,而不是硬塞进"开发缺陷"里。

4. 跨系统重开怎么合并才不会算重?

核心是找到唯一锚点。我的做法是:以项目管理平台的任务 ID 为主锚,在工单系统和客服系统里记录关联字段。无法建立映射的记录,进入人工判定池,由每月的口径复核会集中处理。

人工池的比例是一个健康度指标。我的经验值是,人工池占比控制在 5% 以内是正常的,超过 15% 说明映射规则设计得不够细,需要重新梳理。

5. 改进项闭环率上不去,通常卡在哪里?

我观察到三个常见卡点:一是改进项没有明确的验证方式,改完之后没人能判断"这算不算改完了";二是改进项没有截止日期,无限期挂着;三是改进项的负责人是团队而不是个人。

三个卡点里,第三个最致命。团队负责等于没人负责。我要求每一个改进项都必须写到具体的人名,哪怕这个人只负责协调。

写在最后:重开是信号,不是罪证

回到最开始那个问题,两条业务线的重开率 3.1% 和 9.4%。如果当时管理层直接用这个差距去追责,会发生什么?大概率是第二条业务线开始想办法把数字做低,一年之后,两条线的数字都变好看了,而客户的真实反馈仍在恶化。

重开数据的价值,从来不在它的大小,而在它能不能被稳定地识别、归类和闭环。一个重开率稳定在 7%、但根因闭环率 80% 的团队,远比一个重开率 3%、但没人知道问题出在哪的团队更健康。前者知道自己在哪里、要往哪走;后者只是暂时没被发现。

如果你现在就要开始,我的建议是按这个顺序走:这周先把口径定义表填出来,拉三个不同角色的人各自算一遍同一批数据;下周把七个重开原因选项上线,强制必填;这个月底之前挑出第一批交付缺陷型重开做逐单复盘。这三件事做完,你已经超过了绝大多数团队。

至于看板、阈值、分层基线,那是第二步的事。别让工具选择拖延了第一步,先让数据说真话,再让数据说好话。

常见问题解答(FAQ)

1. 重开率到底怎么算?窗口期定7天还是30天,为什么不同团队算出来的数字对不上?

上个月做交付质量月报,我从工单系统导出的重开率是6%,运营同事用客服系统算出来是11%,会上老板问到底哪个数是对的,我当场答不上来。后来才发现,两边连重开窗口期和计数单位都不一样,一个按7天算,一个按30天算,一个按工单数,一个按问题数。这种数字打架的情况,在很多实施团队里应该都发生过。

先给公式:重开率=统计周期内发生的重开次数÷同期关闭工单数。公式本身没争议,有争议的是三件事,必须先定死。第一是重开窗口期,也就是工单关闭后多长时间内被重新打开才算重开,SaaS实施交付常用30天,硬件或长周期集成项目可以放到90天,关键是定了之后至少沿用两个季度,中途改窗口期等于把时间序列打断。

第二是计数单位,按工单、按问题、按客户三种口径的数值可以差出一倍以上,建议统一用按工单计,但同时保留一个次数口径,因为同一张工单被重开3次和1次,质量严重程度完全不同,只看工单数会把这个差异抹平。

第三是数据源,必须指定一个主工单系统作为唯一真源,客服系统、项目管理系统里的重开数据只做交叉验证,不做主口径。另外提醒一句:口径一旦变更,必须同步回算历史数据,否则前后对比失真,这个坑比口径本身更常见。

2. 客户上线后回来说要加字段,工单就被重开了,这算不算我们交付质量差?良性重开和恶性重开怎么区分?

我们有个客户上线两周后回来说想再加一个导出字段,工单被重开了,交付同事特别委屈,说这不是我们做错事。但老板看月报只看到重开率上去了,觉得交付质量在退步。我一直在想,这种重开到底该不该算到团队头上,怎么才能把话说清楚。

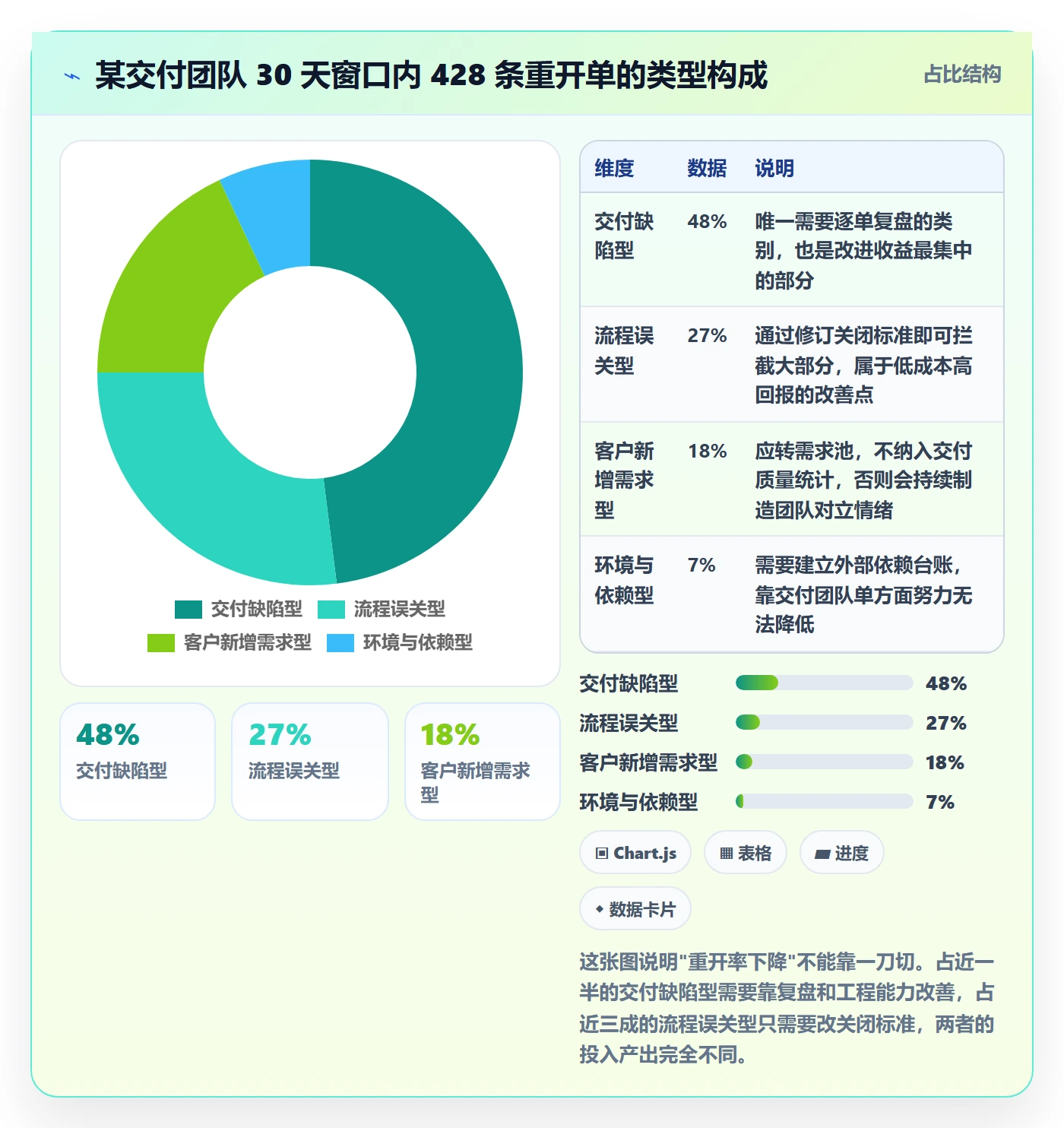

建议把重开拆成三类,靠两个字段来判定:重开原因(下拉枚举,不给自由文本)和是否在原验收范围内(是/否/待确认)。第一类是需求新增型,属于良性,特征是重开原因指向新需求或范围变更,原始验收标准里根本没覆盖,客户提出的是关闭之后才产生的新诉求,这类不计入交付质量重开率,走变更流程重新排期即可。

第二类是交付缺陷型,属于恶性,重开原因指向原需求未实现、实现有偏差或存在质量问题,这是核心治理对象,必须逐单复盘。第三类是流程误关型,介于两者之间,特征是关闭时没有客户确认记录、SLA到期被自动关闭、或者跨团队交接时信息没传下去,它反映的是关闭动作不规范,责任在流程和关闭动作人,不在执行人。

实操上加一条时限规则:凡是判定为待确认的,必须在48小时内由原处理人归位,超期默认计入恶性,否则这个字段一定会被当成垃圾桶。

3. 重开数据怎么采集?工单系统里只有状态变了,没有原因,也没有记录是哪一次关闭后被重开的,看板该搭哪几块?

我们想把重开管理真正做起来,结果一看系统就卡住了:工单被重开只是状态从已关闭变回处理中,没有记录原因,也看不到是第几次关、第几次开。我总不能每次让工程师手动补台账。看板更不知道搭什么,怕搭出来没人看。

先补齐最小字段集,一共11个:工单ID、原关闭时间、关闭动作人、关闭方式(人工确认/自动关闭/超时关闭)、重开时间、重开次数、重开原因(枚举)、重开发起方(客户/内部)、是否跨团队、原处理人、所属客户与项目。其中重开原因的分类建议控制在6到8类,超过8类填写的人会开始乱选,分类就废了。

看板不用花哨,四块就够:一是趋势,按周和月看重开率,并在图上标注口径变更点;二是分层,按团队、客户、问题类型各出TOP10;三是归因,做帕累托,找出累计占80%的两到三类根因;四是责任人分布,注意这块是找流程薄弱点用的,不是做个人排行。

最后有个前置动作经常被跳过:先验证同一份数据两次导出的结果是否一致,一致性都保证不了,可视化只会让错的东西看起来更权威。

4. 重开率该不该直接写进KPI?阈值怎么设才不会被逼着造假?

老板看完月报要求下季度把重开率从8%降到3%,我一听就慌了。指标一旦压到个人头上,大家肯定会想办法让客户别重开,或者干脆拖着不关单,数据好看了但问题还在,甚至更隐蔽。我更想要的是一个能真正改进交付质量的抓手。

我的建议是,不把重开率直接作为个人考核指标,而是把它降为监控指标,主指标换成恶性重开根因闭环率=期内已关闭的改进项÷期内应闭环的改进项,目标值可以先定在80%以上。

阈值方面不要设全局统一线,按团队和问题类型分别取各自近3个月的中位数作为基线,高于P75触发复盘,原因是新客户交付期和稳态运维期的重开天然就不在一个水平上,用一条线去卡所有人,只会逼出数据美化。复盘范围只圈恶性重开,逐单问三个问题:关闭时客户确认了吗、交接信息完整吗、验收标准写清楚了吗。

为了防止数据被优化,还要配两个反向监控指标:关闭后30天内客户再次咨询率,以及关闭方式为超时自动关闭的占比。如果重开率降了,这两个指标反而升了,那基本可以判定是假优化,而不是质量真的变好了。

核心关键词

读者评论

马
马书瑶

口径问题确实是重开率最大的坑。我们团队之前也遇到过类似情况,两个项目组各报一个数字,管理层直接排名,结果后来发现一个按工单算、一个按客户算,根本没有可比性。文中那张五种口径的测算图很有说服力,3.1%到9.6%的差距说明一切。

冯
冯超

把考核指标从重开率换成根因闭环率的思路值得试试。现在我们团队一线对重开率的第一反应就是不认可,因为里面混了客户新增需求和上游变更,大家只能想办法把数字做低,而不是真正解决问题。改指标考核确实能改变行为。

秦
秦雨桐

SQL模板和口径定义表可以直接拿去用,比那些只讲概念的文章实在。不过跨系统合并按任务ID做映射这块,实际落地时如果工单和客服系统没有统一ID,人工判定池会很大,建议再补充一下无法映射时怎么控制成本。

文章包含AI辅助创作:任务执行如何做好重开?实施团队数据分析与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/377349
