去年十月,一家做工业软件交付的公司找我做流程诊断。见面第一句话,项目负责人说的是:“我们不是没有流程,是流程只活在文档里。”他们有一份 38 页的项目管理手册,评审通过那天全公司在群里刷了“终于规范了”,三个月后,所有人又回到了微信群里喊人、口头催进度、Excel 手动汇总的老路上。我没急着看那份手册,而是问了一个更小的问题:你们最近一个月里,有哪一个任务是从头到尾、所有人都清楚它卡在哪一步的?

会议室安静了十几秒,没人答得上来。这十几秒的沉默,就是绝大多数团队“任务执行从0到1”真实卡住的位置,不是缺制度,而是从来没有跑通过哪怕一个完整的任务闭环。

一、先把结论说清楚:从0到1的关键不是流程设计,是跑通最小闭环

我做了八年多的组织流程梳理,服务过从 6 人创业团队到 800 人交付组织的各类团队。如果只能留一句话,我会留这句:从0到1阶段,你要做的不是设计一套流程,而是选定一个任务,用四到六周跑通“定义,执行,追踪,复盘”的最小闭环,再把它复制到第二个、第三个任务上。

这句话反直觉的地方在于,它把“流程设计”排到了第二位。大多数新晋管理者的第一反应是画流程图、写制度、选工具,因为这些事情看得见、有交付物、可以向老板汇报。但它们不产生行为改变。流程真正开始生效的标志,不是文档写完,而是某一天团队在没有你催促的情况下,自己把任务推进到了下一步。

我把常见的三种启动姿势放在一起对比过。第一种是“大而全流程再造”,上来就梳理全公司所有流程;第二种是“工具先行”,先采购或搭建一套项目管理系统,再往里填流程;第三种是“最小闭环试点”,只挑一个任务,先把它的闭环跑通。

这三种姿势在启动阶段的观感完全不同,前两种看起来更专业、更有决心,第三种看起来太保守、格局太小。但把时间轴拉到三个月后,结论往往是反过来的。

开始怎么做?实施团队流程优化:任务执行从0到1

二、任务执行之所以乱:我在三类团队里反复看到的同一种现场

流程优化的第一步不是设计,是识别。你得先知道任务到底在哪一步停住了。我把自己处理过的案例做了归类,发现任务执行混乱的现场高度相似,基本可以收敛到三个画面。

1. 任务布置完了,但没人知道“做完”是什么意思

典型对话是这样的。主管说:“小王,这个客户的需求你跟一下。”小王点头。三天后主管问进度,小王说“在跟”。再三天后主管发现,小王理解的“跟”是等客户回复,主管理解的“跟”是今天必须给出方案排期。这不是执行力问题,是任务定义问题。

我见过最夸张的一个案例,是某团队的一个“竞品调研”任务,从布置到最终交付拖了 26 天,复盘时发现其中 19 天是在等一句“你要的是 3 家还是 10 家竞品的对比”。任务定义模糊带来的不是慢,是反复的返工和确认。

2. 同一件事在三个地方被确认了四次

第二个画面是重复确认。任务同时在微信群、邮件、周报、口头汇报里流转,每条渠道都只承载了部分信息。结果就是协作者必须反复问:“上次说的那个截止时间是几号?”“这个版本是最终版吗?”

我在一个 40 人左右的研发交付团队做过一次简单的计数:一个跨三个角色的需求交接任务,从发起到完成,一共产生了 11 次确认动作,其中只有 4 次增加了新信息,剩下 7 次纯粹是信息不同步造成的重复劳动。重复确认的成本不会出现在任何报表里,但它实实在在吃掉了团队的产能。

3. 每个人都在等别人,但没人觉得是自己的问题

第三个画面最隐蔽:任务本身在推进,但推进得很慢,因为每个环节的接口处都在等。设计等产品确认,开发等设计定稿,测试等开发提测,上线等测试报告。每个人都觉得自己的部分做完了,但整个任务的周期远远超出各环节工时之和。

我把这类现象叫做“接口损耗”。它之所以难被发现,是因为它不是任何一个人的责任,它是流程的责任。而流程的责任,恰恰是从0到1阶段最需要被显性化的部分。

开始怎么做?实施团队流程优化:任务执行从0到1

三、启动前先排除的五个误区

我在项目里踩过的坑,比成功的经验更值钱。下面五个误区,几乎每一个我在最初两年都犯过,后来又在无数团队里看到重复上演。它们共同的特点是:看起来都很正确,但都会把流程优化推向形式主义。

1. 误区一:先把工具选好,流程自然就有了

这是最高频的一个。很多团队认为,只要有了一个统一的项目管理平台,任务自然就清晰了。真实情况是,工具只会把你现有的混乱放大并且固化。任务定义不清的团队,上了系统之后,只是把“口头催”变成了“系统里催”,甚至多了一层维护成本的负担。

我的判断是:工具应当后置,让流程先跑两周,等你发现自己手工维护不住了,再引入工具。这时候你知道自己要什么,工具选型才有依据。

2. 误区二:目标定得太宏大,比如“提升团队效率”

“提升团队效率”不是目标,是愿望。它不可观察、不可衡量、不可复盘。我在启动会上听到这类表述时,通常会追问一句:如果三个月后有人问你“效率提升了吗”,你准备拿什么回答?如果答不上来,这个项目基本已经失败了。

3. 误区三:一次改完所有流程

全面铺开的诱惑很大,因为它显得彻底。但它同时引入了最多的变量,一旦效果不好,你无法判断是哪个环节出了问题。更要命的是,全面铺开意味着所有人都要改变工作习惯,抵触面最大化,而流程优化的成败,恰恰取决于有多少人真的改变了习惯。

4. 误区四:只开会,不做决策

我参加过一些“流程优化周会”,开了一个小时,讨论很热烈,散会时没有形成任何一个可执行的改动。没有决策的会议,本质上是在消耗团队对流程优化的信任。连续三次之后,大家会默认这件事只是走个过场。

5. 误区五:指标堆得太多

有的团队一口气上了十几个指标:准时交付率、任务周期、返工率、阻塞时长、人均任务数、会议时长、缺陷密度……两周后没人看得懂,一个月后没人再看。指标不是越多越专业,启动阶段三个指标就是上限,而且要保证口径统一、数据可得。

误区 典型表现 真实后果 轻量解法
工具先行 先定系统,再补流程 把混乱固化进系统,增加维护成本 先用共享表格跑两周,跑不动了再选工具
目标空泛 “提升团队效率” 无法判断成功与否,项目自然消亡 改成可观察口径,如“任务准时交付率”
全面铺开 一次改所有流程 无法归因,抵触面最大 只选一个任务试点,其余明确写进“本次不做”
只开会议 讨论热烈,无决议 消耗信任,形式主义 每次会议结束必须产出不超过 2 条可执行改动
指标过多 一次上十几个指标 口径混乱,无人维护 启动期只保留 3 个核心指标

开始怎么做?实施团队流程优化:任务执行从0到1

四、我的判断逻辑:什么样的任务值得第一次动

选定试点任务,我有一套固定的五条筛选标准。这套标准不是从哪本书上抄的,是我在多个项目里不断修正出来的,每一条都对应过一次翻车经验。

1. 高频

任务必须每周至少发生一次。低频任务的改进收益不明显,团队感受不到变化,很难坚持。我曾经选过一个季度才发生一次的合规审查任务做试点,流程设计得很漂亮,但等下一个季度到来时,所有人都忘了怎么操作。

2. 跨角色

任务至少要涉及两个以上角色。只在一个角色内部流转的任务,卡点通常只是个人效率问题,不涉及流程设计。而跨角色任务天然存在接口损耗,改进空间最大。

3. 可衡量

任务必须有能观察到的时间点或状态点。比如“需求交接从提出到确认的时长”“工单从创建到关闭的周期”。如果连开始和结束都无法界定,这个任务不适合做试点。

4. 风险可控

试点失败不能造成客户投诉或资金损失。这一点经常被忽略。我见过一个团队拿核心客户的交付任务做第一个试点,流程改到一半出了问题,客户直接投诉到高层,整个优化项目被叫停。

5. 结果可见

改进之后,变化要能被局外人看出来。比如“客户需求确认从 3 天缩短到 1 天”,这种变化可以拿去说服下一个团队配合,形成正向循环。如果改进只在内部可见,推广时会非常吃力。

把这五条标准套用到常见任务上,你会发现结果差异很大。我用一个 1,5 分的评分方式做过对比,评分的维度是高频度、跨角色程度、可衡量性、风险可控性、结果可见度。

开始怎么做?实施团队流程优化:任务执行从0到1

五、第一步:用一个评分表选出试点任务

雷达图给的是直觉,真正落地时我需要一个可以填数字的表。下面这套评分表我在多个团队用过,5 个维度、每项 1,5 分,总分 25 分,直接排出优先顺序。它的价值不在于精确,而在于让选试点这件事从“我觉得”变成“我们一起看数字”。

1. 评分表怎么用

列出你手上正在发生的 8,12 个候选任务,让 3 个不同角色的人分别打分,然后取平均。差异超过 2 分的项,说明大家对这件事的理解本身就不一致,这本身就是一条重要发现。

2. 筛选的漏斗过程

从候选到最终试点,通常要经过四层过滤。我用一个真实的选型过程做示例:某团队从 12 个候选任务出发,最终只留下 1 个作为第一个试点。这个过程看起来慢,但它避免了后面几周的盲目投入。

开始怎么做?实施团队流程优化:任务执行从0到1

3. 不建议第一个动的任务

有三类任务我看到就建议往后放。第一类是需要高层审批链路的任务,因为变量不在你控制范围内;第二类是涉及绩效考核的任务,容易被误读为“变相监控”;第三类是已经长期存在争议的任务,团队内部对“什么是好”都没有共识,先做这个等于把流程优化变成站队。

4. 适合第一个动的任务示例

任务类型 典型角色组合 可观察指标 推荐指数
客户需求交接 销售,产品,交付 从提出到确认的时长 高
售后工单流转 客服,技术,客户 从创建到关闭的周期 高
内容排期发布 策划,编辑,审核 计划发布日与实际发布日偏差 中高
版本提测交接 开发,测试,运维 提测到首次反馈的时长 中
内部周报汇总 各角色,主管 提交准时率 中(更适合热身)
季度合规审查 各角色,法务 审查周期 低(频次不足)

六、第二步:还原现状,找到任务真正停在哪

选好任务之后,最容易犯的错是立刻开始设计新流程。我在这一点上吃过亏。有一次我自认为已经想清楚了问题所在,直接给出了新方案,结果推行两周后发现,我假设的卡点和真实的卡点根本不是一个地方。先还原,再设计,顺序不能反。

1. 访谈三个角色,不访谈所有人

我通常只访谈三类人:任务的发起者、任务的执行者、任务的验收者。每类 1,2 人,每人 30 分钟。访谈核心只有三个问题:这件事你上次做是什么时候?中间你在等什么?哪一步你觉得最没必要?

注意“最没必要”这个问题。它往往能直接指向最容易被砍掉的环节。我在一个团队里问出过一个答案:每周一次的进度同步会,参会 9 人各 30 分钟,实际的信息交换其实可以压缩在一次 15 分钟的书面同步里。

2. 画出真实任务流,而不是理想任务流

这里说的“画”,不是画理想流程,是把实际发生过的一条任务链按时间顺序写出来。包括等待、包括返工、包括口头传递。你不用画得很漂亮,一个时间轴加几行字就够。

3. 标记三类浪费

在时间轴上标出三类动作:等待(等回复、等确认、等资源)、返工(因为标准不清导致的重复劳动)、口头传递(信息只存在于对话中、无记录)。这三类动作是启动阶段最值得优先处理的。

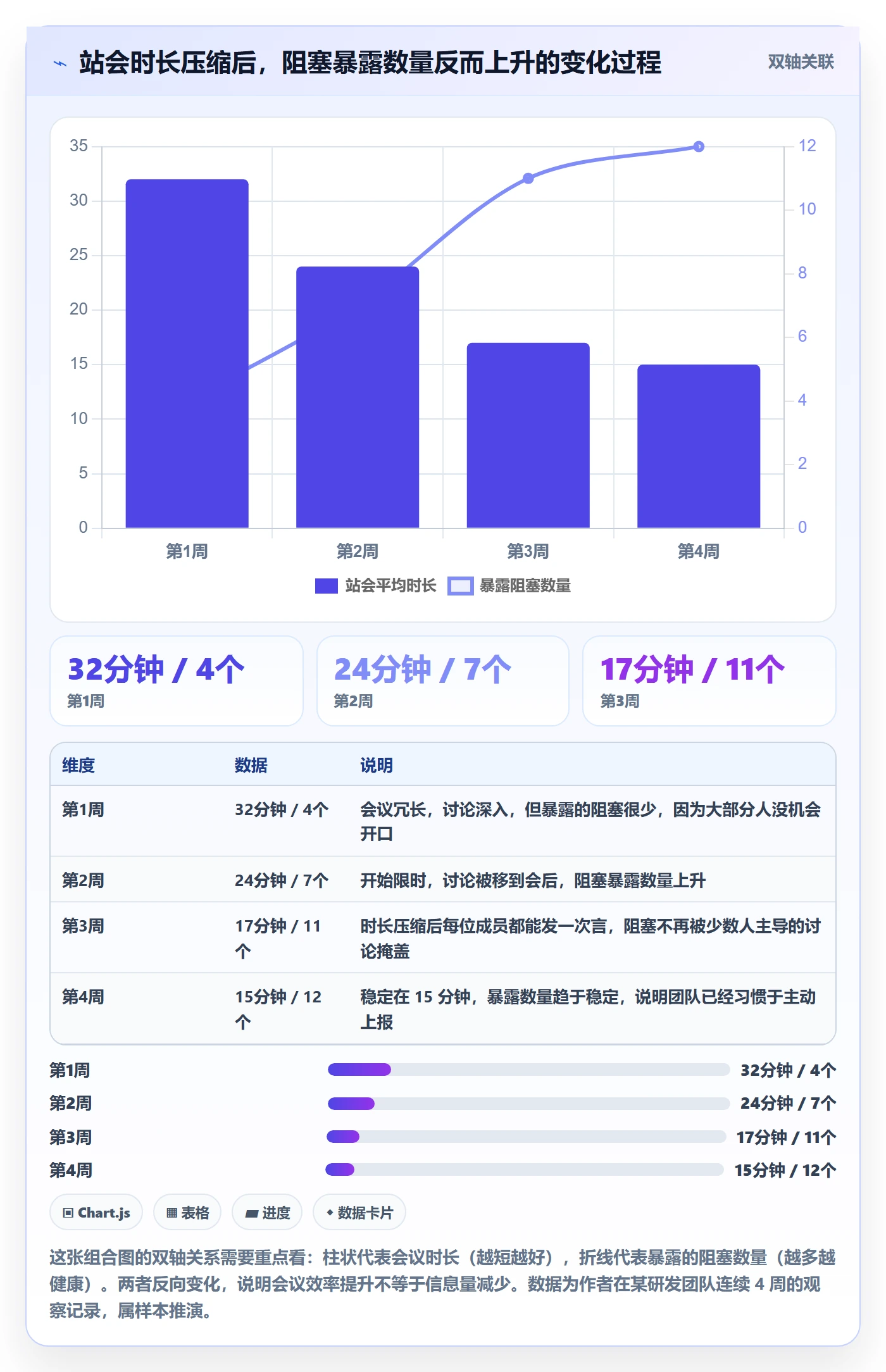

我做过统计,在一个典型的跨三角色任务中,等待时间经常占到总周期的 60% 以上。这个数字第一次出现在团队面前时,通常会引起一阵骚动,因为大家一直以为慢是因为“做得慢”。

开始怎么做?实施团队流程优化:任务执行从0到1

七、第三步:设计最小任务闭环(任务卡五要素)

还原现状之后,才轮到设计。我的原则是:设计得越少越好。启动阶段的目标不是覆盖所有异常情况,而是让正常路径能稳定跑通。一个好用的最小闭环,通常只需要一张任务卡加一条异常升级路径。

1. 任务卡五要素

我给团队的任务卡固定五个字段,缺一不可。它们分别解决五个不同的歧义:

  1. 目标:这件事要做成什么样子。一句话,不含模糊动词。
  2. 责任人:一个名字,不是两个,也不是一个岗位。
  3. 交付标准:什么样的产出算完成,最好包含可检查的条件。
  4. 截止时间:具体到日期,重要任务具体到时间。
  5. 依赖关系:需要谁配合、需要什么输入,提前写明。

2. 完成标准怎么写

这是五个字段里最难写的一个,也是收益最大的一个。我在带团队时定过一条硬规则:完成标准里不允许出现“尽快”“做好”“跟进一下”“看情况”这四个词。出现一次,任务卡打回重写。

对比一下这两种写法,差别会非常直观。

【反例】完成标准:把客户反馈整理好,尽快同步给交付团队。
【正例】完成标准:

  1. 整理近 14 天内客户在群聊、邮件、工单三个渠道提出的全部反馈;
  2. 每条反馈包含:提出时间、原始描述、涉及模块、客户情绪(正向/中性/负向);
  3. 输出为共享表格,字段固定;
  4. 交付团队负责人确认接收并在表格中签署确认时间。

反例里的“整理好”和“尽快”,每个人理解不同;正例里的四条都是可以逐条打勾的。任务卡不是文书工作,它是把口头共识变成可检查的事实。

3. 异常升级路径

一条最小闭环必须包含异常处理。我的建议只有一条规则:任务卡住超过约定时长,责任人必须主动升级,而不是被动等待。比如约定 8 小时无进展即上报,上报对象是任务的验收者。这条规则的价值在于,它把“卡住”从一件丢人的事情,变成了一件流程内的正常动作。

开始怎么做?实施团队流程优化:任务执行从0到1

八、第四步:建立轻量执行节奏

流程设计完了,还需要一个节奏来维持它运转。没有节奏的流程,会在两周内自然退化回原状,这是我观察到最稳定的规律之一。启动阶段我建议只引入三个机制,多一个都是负担。

1. 15 分钟站会:只问三件事

站会只问三个问题:昨天完成了什么?今天要做什么?现在有什么阻塞?其他一律不展开。凡是需要超过两分钟讨论的问题,记下来会后单独解决。

我见过太多 45 分钟的“站会”,最后变成了问题解决会,参会者在旁边刷手机。站会的价值在于暴露阻塞,不在于解决问题。把这两件事混在一起,站会就会因为太长而被抗拒。

2. 看板:四列就够

启动阶段我建议只用四列。列太多会让任务在状态之间反复横跳,反而看不清卡点在哪。

看板列 进入条件 离开条件 常见问题
待处理 任务卡五要素填写完整 责任人开始执行 要素不全就进列,导致后续反复澄清
进行中 已开始实际动作 产出达到交付标准 把“已安排”当成“进行中”
待确认 产出已提交,等待验收 验收通过或有明确修改意见 长时间停留,说明验收标准未事先约定
已完成 验收通过并记录完成时间 , 没有记录完成时间,无法计算周期

3. 周复盘:30 分钟,聚焦三件事

周复盘不讨论谁做得好谁做得差,只讨论三件事:这周哪里卡住了?为什么卡住?下周改哪一个小动作?我要求复盘会议必须产出一到两条具体的改动,而不是一段总结。

复盘会最怕变成批斗会。一旦有人觉得复盘是在追责,接下来他们只会隐藏问题。我在第一次复盘会上通常会主动认领一个问题,比如“这周任务卡打回三次,是因为我一开始给的完成标准太模糊”,用这种方式把复盘定调在流程而不是个人上。

开始怎么做?实施团队流程优化:任务执行从0到1

九、第五步:两周试运行,只记录三个数

从这一步开始,你必须开始记数。没有数据的流程优化,在第一次遇到质疑时就会崩塌。但记数也要克制,启动阶段只记三个指标,多一个都会让维护成本超过收益。

1. 三个指标是什么

  1. 准时交付率:在约定截止时间内完成的任务数 ÷ 全部任务数。口径要在开始前说清楚:以任务卡上的截止时间为准,还是以验收通过时间为准,必须二选一并统一。
  2. 阻塞时长:任务处于“被卡住”状态的总时长,由责任人在任务卡上标注开始和结束时间。
  3. 返工次数:因为标准不清、信息不全导致的重复劳动次数。这个指标最容易被漏记,但它的改善最能说明问题。

2. 数据怎么记才不会被抵触

关键在录入成本。如果每个数据都需要填一张表,两周之后一定没人填。我的做法是把三个数据直接挂在任务卡上,任务完成时顺手填三个数字,全程不超过 30 秒。

另外,前两周的数据不要用来考核。这一点必须在启动时就明确宣布,否则你收到的数据一定是被美化过的,这不是道德问题,是人性问题。

3. 允许不完美

试运行期间一定会有任务卡漏填、阻塞时间忘记记录、看板列放错的情况。这些都不重要。重要的是流程在动,而且能看出趋势。两周试运行的目标不是拿到漂亮数据,是找到哪一条规则不适用。

开始怎么做?实施团队流程优化:任务执行从0到1

十、第六步:复盘固化,再复制到第二个任务

两周试运行结束,无论数据好坏,都要做一次正式复盘。这一步的意义在于把有效的动作沉淀下来,让它不再依赖某个人的记忆。

1. 复盘四问

我只用四个问题,顺序不能乱:

  1. 这次试点中,哪一步卡得最久?
  2. 为什么会卡在那里,根因是哪个规则缺失?
  3. 哪个动作确实起了作用,值得保留?
  4. 下一个任务开始时,我们保留什么、改掉什么?

注意第三个问题。大部分复盘只讨论问题,不讨论有效动作。结果是好不容易验证有效的做法没有被记录下来,下一次又从头摸索。

2. 一页 SOP 怎么写

我不要长篇手册,只要一页。一页 SOP 包含五个部分:任务卡要素、四个看板列的定义、站会三问、升级规则、周复盘三问。全部内容控制在一页 A4 以内,超出就说明还没有提炼到位。

【任务执行最小闭环 SOP · 一页版】

任务卡必填五要素
目标 / 责任人(单人)/ 交付标准 / 截止时间 / 依赖关系
看板四列
待处理 → 进行中 → 待确认 → 已完成

(进入"待处理"的前置条件:五要素填写完整)

站会三问(15 分钟)
昨天完成了什么?今天做什么?现在有什么阻塞?
升级规则
卡住超过 8 小时无进展,责任人主动上报验收者;

上报时说明:卡在哪一步、需要谁配合、期望完成时间。

周复盘三问(30 分钟)
哪里卡住?为什么卡?下周改哪一个小动作?

3. 什么条件下可以复制到第二个任务

我在这一点上给自己定过三条硬条件,全部满足才会启动第二个任务:第一个任务的返工次数连续两周下降;任务卡漏填率低于 10%;团队在没有管理者提醒的情况下,能自发完成一次升级动作。

这三条里,第三条最关键。它说明流程已经从“被要求执行”变成了“被默认执行”。这一点达到之前就全面铺开,流程优化就会变成一场消耗战。而一旦达到,你会发现复制成本急剧下降。

开始怎么做?实施团队流程优化:任务执行从0到1

十一、工具什么时候进场:从表格到项目管理平台的取舍

前面十个步骤里,我一次都没提工具,这是故意的。工具引入的正确时机,是你已经用手工方式跑通闭环,并且发现自己维护不住了。这个信号通常出现在两个地方:任务数量超过 30 个/周,或者跨团队协作超过 3 个小组。

1. 三种承接方式的适用阶段

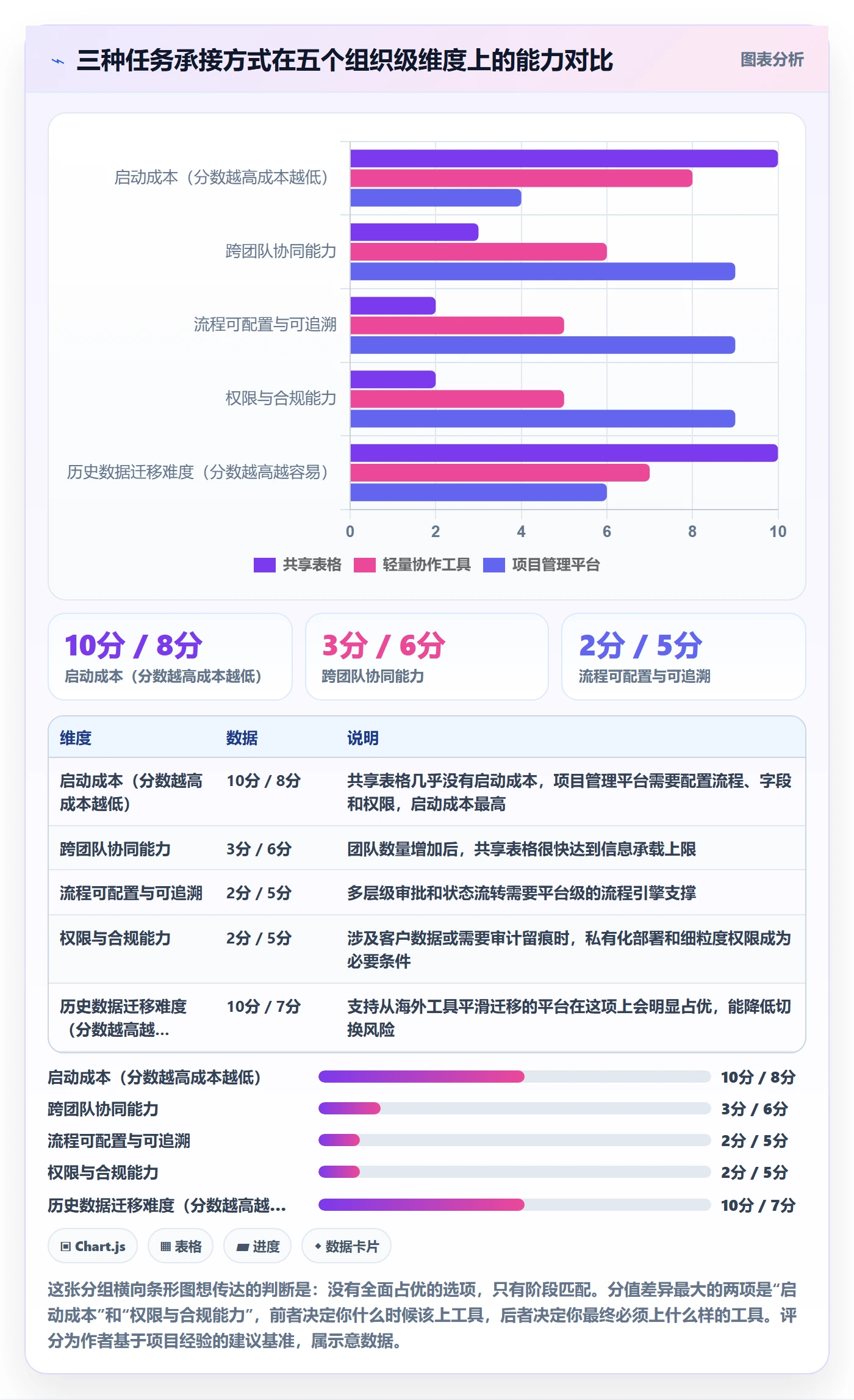

我在项目里用过的承接方式大致有三层:共享表格、轻量协作工具、项目管理平台。它们不是好坏之分,是阶段之分。

承接方式 适合阶段 优势 局限
共享表格 5,15 人试点期 零成本、随时可改、修改无心理负担 无权限控制,任务超过 50 条后难以阅读
轻量协作工具 15,50 人推广期 看板直观、支持提醒、上手快 跨项目统计弱,流程自定义能力有限
项目管理平台 50 人以上、多团队并行 流程可配置、数据可追溯、支持权限与审计 配置成本高,流程未定型时容易反复推翻

这个阶段最容易犯的错误,是跳过前两层直接上第三层。我在一个 20 人的团队见过这样的案例:流程还没定型就配置了一套完整的项目管理系统,结果两个月内流程调整了 6 次,每次都要重新配置工作流和字段,管理员被拖得筋疲力尽,最后团队绕开系统,回到了微信群。

2. 中大型组织的工具选择要点

当团队规模超过 100 人、出现多项目并行和跨部门协同需求时,工具选型的判断维度会发生明显变化:从“好不好用”转向“能不能承载组织级的规则与数据”。

这个阶段我通常会建议看一看面向中大型企业的项目管理平台。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,这个定位本身就说明了它的能力边界,不是给三五个人用的轻量看板,而是承载多团队、多项目、多层级的流程体系。对已经跑通过最小闭环、准备横向复制的团队来说,这类平台的匹配度会比较高。

我特别看重两点。第一是私有化部署能力。很多中大型企业尤其是制造、金融、政务相关行业,任务数据涉及客户信息和内部流程,不允许放在公有云上。支持私有化部署意味着数据留在自己机房,合规和审计压力会小很多。

第二是支持从 Jira 平滑迁移。我接触过不少团队,早年因为各种原因用了海外工具,现在面临续费、合规或者访问稳定性的问题,想换但担心迁移成本,历史数据、工作流配置、字段映射、成员权限,任何一环出问题都会导致项目停摆。如果一个平台能提供相对完整的迁移路径,这件事的决策难度会大幅下降,这也是它被称为国产替代方案的原因之一。

不过我要强调一句:工具解决的是承载问题,不是设计问题。流程本身定义不清的团队,换成任何平台都会重新陷入混乱。我的建议顺序始终是,先用表格跑通闭环,再根据规模选择合适的平台。

开始怎么做?实施团队流程优化:任务执行从0到1

十二、不同规模团队的取舍建议

同样的方法,放在不同规模的团队里,取舍点完全不同。我把最常见的四种规模分开说,每一条都对应我在实际项目里踩过的边界。

1. 5,15 人:不要引入任何工具

这个规模下,人数少、沟通链路短,共享表格加一个 15 分钟站会就足够。引入工具反而是负担,因为工具带来的配置和维护成本,超过了它节省的沟通成本。我见过 8 人团队买了项目管理系统,用了三周就废弃,损失的不只是钱,还有团队对“流程优化”这件事的信任。

2. 15,50 人:先固化规则,再考虑轻量工具

这个阶段的典型问题是信息开始分散,但还没到必须上平台的程度。我的建议是把一页 SOP 先固化下来,用共享看板或轻量协作工具承接,重点观察任务卡漏填率和返工次数。这两个数据稳定之后,再评估是否需要更强的工具。

3. 50,100 人:开始出现“规则不一致”问题

到了这个规模,最大的挑战不再是信息同步,而是不同小组对同一规则的理解开始分化。A 组的“待确认”是等上级审批,B 组的“待确认”是等客户回复,跨组协作时就会出现误解。这个阶段的重点是统一口径,并在工具层面把状态定义固定下来。

4. 100 人以上:工具选型变成组织级决策

100 人以上的组织,任务执行已经不只是执行问题,而是资源配置和风险控制问题。这时候需要能支撑多层级流程、权限隔离、数据留痕的平台,同时要评估部署方式和历史数据迁移路径。像 PingCode 这类定位中大型企业的项目管理平台,通常会在这个阶段进入选型范围,尤其是对私有化部署和国产替代有明确要求的组织。

开始怎么做?实施团队流程优化:任务执行从0到1

十三、五个高频问题

1. 团队抵触流程优化怎么办?

抵触通常来自两个原因:过去被流程折腾过,或者担心流程等于监控。解除抵触最有效的方式不是宣讲,是让试点范围小到不影响大多数人,同时明确宣布前两周的数据不用于考核。当其他人看到试点小组的返工减少了、加班变少了,抵触会自然消失。

2. 第一个试点失败了怎么办?

先区分是“流程设计失败”还是“试点选择失败”。如果卡点集中在某一类被忽略的依赖关系上,那是设计问题,改规则即可;如果发现团队根本没有精力配合,那是选择问题,换一个更小的任务重来。我在第一个试点上失败过两次,第二次失败后我把范围缩到了一个角色的内部交接,反而跑通了。

3. 流程跑起来后,管理者还需要盯吗?

需要,但盯的东西会变。启动期盯执行动作,稳定期盯异常数据。我通常在第一到第四周每周看一次任务卡质量,第五周之后只在阻塞时长异常时介入。关键是不能突然完全撤出,撤得太快容易出现反弹。

4. 小团队有必要做流程吗?

有必要,但形式要更轻。5 人以下的团队,流程图和看板意义不大,真正需要的是“完成标准写清楚”这一条。这一条在任何规模下都成立,而且几乎没有成本。

5. 流程优化多久能看到效果?

根据我的项目记录,行为层面的变化通常在第一到两周出现,比如站会上开始有人主动说“我卡住了”。数据层面的改善在第三到四周显现比较明显。而到了组织层面,也就是其他小组主动来问“你们怎么做的”,通常需要两到三个月。如果你期望一周内看到效率曲线拐头,大概率会失望,并且会因此做出错误的判断。

十四、今天就能开始的行动清单

到这里,这篇文章的核心判断可以收束成一句话:从0到1阶段的流程优化,本质上不是设计工作,而是一次受控的实证实验,用最小的范围、最低的成本、最短的周期,验证“把任务定义清楚”这件事在你们团队是否真的有效。

这个判断的独特之处在于,它把流程优化从“制度建设”重新定义成了“实验设计”。制度思维追求一次做对、覆盖全面,实验思维追求快速证伪、逐步扩大。而绝大多数失败的流程优化,失败的根因都是用了制度思维去做启动阶段的事。

下面是我给团队的实际推进节奏,你可以直接从今天开始。

  1. 今天:列出你手上正在发生的 8,12 个候选任务,用五条标准打一次分,选出得分最高的那一个。只选一个。
  2. 明天:访谈这个任务的发起者、执行者、验收者各 1 人,每人 30 分钟,只问三个问题:上次做是什么时候、中间在等什么、哪一步最没必要。
  3. 本周内:把访谈结论画成一条真实任务时间轴,标出等待、返工、口头传递的位置,算出当前的基线数据。
  4. 本周内:写好任务卡的五个字段,特别是完成标准。检查一遍有没有出现“尽快”“做好”“跟进一下”“看情况”。
  5. 下周:开始试运行,启用 15 分钟站会和四列看板,每天记录三个数字,并明确宣布这两周的数据不用于考核。
  6. 两周后:做一次 30 分钟复盘,用四问法产出不超过两条的可执行改动,写成一页 SOP。
  7. 条件满足后:当返工次数连续两周下降、任务卡漏填率低于 10%、团队能自发完成一次升级动作时,再启动第二个任务。

如果你只能记住三件事,我希望是这三件:先选一个任务,不要改全部;先写清完成标准,不要急着买工具;先跑两周拿到数据,再讨论要不要推广。这三件事做完,你就已经完成了任务执行从0到1最困难的部分。剩下的,是复制的耐心。

常见问题解答(FAQ)

1. 实施团队流程优化,第一步到底该先做什么?是不是先买个项目管理工具?

我自己刚带团队的时候,第一反应就是找工具,觉得买了系统大家自然就会按流程走。结果试了两周,工具里的任务没人更新,反而多出一层填表负担,大家开始躲着用。所以我很想知道,从0到1这一步到底该先落在哪里。

先写清楚一个任务的完成标准,再谈工具。具体动作是:挑最近一周你们反复确认过三次以上的那件事,把它的输入、责任人、交付物、截止时间、卡点写在一张纸上,然后让所有参与的人各自说一遍「这件事做完是什么样」。如果三个人说法不一致,问题就不在工具,在定义。

工具的作用是承载已经定义好的流程,流程没定义清楚之前上系统,只会把混乱搬到线上还多一层操作成本。判断依据很简单:定义清楚之后,用群聊、共享文档甚至口头都能顺畅跑通一两轮,跑得通再考虑用某项目管理工具固化下来。我的经验是先手写任务卡跑两周,比直接上系统省掉至少一个月的返工和解释成本。

2. 团队几十件事都乱,试点任务该怎么选?先改哪一个才不会白折腾?

我们团队从需求到交付每一步都卡,我跟负责人说要做流程优化,他问我先动哪块,我当场答不上来。全铺开怕搞砸,随便挑一个又怕没代表性,最后可能变成为了做而做。

选高频、跨两个角色以内、结果一周内可见、出错代价可控的任务。具体筛选方法是:把最近一个月的任务列出来,标出频率、涉及角色数、出问题次数、出问题代价四列,优先选频率高且代价低的,比如周报汇总、客户需求交接、内容排期、售后工单分派。

不要一上来选跨五个部门的大项目,也不要选最敏感的事,比如绩效核算、薪资、大客户投诉处理,这类任务参与者会本能防御,你拿不到真实数据,改完也没人愿意承认变好。判断标准可以很直白:这个任务如果做砸了,最坏结果是返工一次、延误一两天,而不是丢客户或赔钱。

我见过推进最快的一次,是拿每周客户需求交接做试点,两周就把平均交接时长从一天半压到半天,就因为范围小、反馈快,参与的人愿意配合。

3. 流程跑起来之后怎么衡量有没有效果?该看哪些数据?

老板问我流程优化到底提升了多少,我总不能说「感觉顺了一点」。团队人少也没有系统埋点,我不知道拿什么数字说话,又怕随便报个百分比被追问来源。

先记基线,再谈提升,否则任何百分比都是编的。具体做法是:在试点开始前用手工方式记录两周的四类数据,任务准时交付率、平均阻塞时长、返工次数、任务周期。准时交付率按约定截止时间算,逾期半天以上就不算准时;阻塞时长从有人提出卡住到卡点被解决为止;返工次数指交付后被退回修改的次数;

任务周期是从创建到完成的天数。口径必须一次定死,比如准时统一按当天18点前算,不然每次统计都会先吵一架。跑满两周对比基线,看趋势而不是看绝对值,比如阻塞时长从平均1.5天降到0.6天,这个数字比一句「效率提升30%」扎实得多。另外别一次上十几个指标,四个以内够了,指标一多就变成填表表演,没人真看。

4. 怎么避免流程优化变成形式主义?团队成员不配合该怎么办?

之前公司搞过一次流程规范,写了一堆文档,开头大家还认真填,一个月后没人看了,任务照样在群里喊。我这次不想重蹈覆辙,但也不确定是流程设计的问题,还是我推动的方式有问题。

三个动作能挡掉大部分形式主义。第一,流程必须减少而不是增加参与者的动作,如果新流程要求他们多做一步填报,就要说清这一步换来什么,换不来就砍掉。

第二,规则让执行的人一起定,你只给框架,比如任务卡的目标、责任人、交付标准、截止时间、依赖关系五要素,具体内容由他们自己填,人对自己参与制定的规则遵守度高得多。第三,每次复盘只问四个问题:哪里卡住了、为什么卡、哪个动作有效、下次保留什么,不要在会上追责,一追责大家就开始美化数据。

判断是否跑偏的信号很具体:如果有人只在检查前才更新看板,或者站会上永远没人说阻塞,说明流程已经空转。这时候停一次会,重新问执行者「哪一步最烦」,通常能立刻找到那个多余的环节。

核心关键词

读者评论

刘
刘洋

文章里那个‘38页手册三个月后回到微信群喊人’的场景太真实了。我们公司去年搞流程优化,也是先买某项目管理平台,结果大家嫌麻烦还是用微信沟通,系统里全是过期数据。作者说的‘工具后置’我深有体会,流程没定型就上工具,纯粹是给团队加负担。

韦
韦亦辰

五条筛选标准里‘风险可控’这条很关键。我们团队第一次试点选了核心客户的交付流程,改到一半客户投诉,项目直接被叫停,后面再推任何优化都没人信了。如果当时选个内部高频小任务先跑通,效果可能完全不一样。

卢
卢子涵

帕累托图那个数据挺有说服力,完成标准不明确和责任人缺失占了快一半。我们部门最近做复盘也发现,任务卡住基本不是能力问题,就是布置的时候没说清楚‘做完’是什么样。作者说先修这两项,我觉得比画一堆流程图实际多了。

文章包含AI辅助创作:开始怎么做?实施团队流程优化:任务执行从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/376986

赞 (0)
飞飞飞飞
延期流程与规范:实施团队任务执行流程优化关键指标
上一篇 45分钟前
任务执行如何做好重开?实施团队流程优化与操作步骤
下一篇 45分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
