去年第四季度,我在一家做智能制造交付的公司做流程诊断,拿到一组让我有点意外的数据:他们全年 2847 个已关闭任务里,有 512 个被重新打开过,重开率 18.0%;更麻烦的是,这 512 个重开任务里有 176 个被打开了两次甚至三次,重复重开率 34.4%。项目经理的原话我一直记着,"我们的问题不是任务会重开,是没人拦得住重开。"
这句话基本概括了实施团队在重开这件事上的真实处境。任务重开本身不是事故,它甚至是必要的:客户验收驳回、缺陷没修干净、上游依赖变了,不重开反而是掩耳盗铃。真正把项目拖垮的,是无门槛、无记录、无收口的重开,谁都能点,点了不改计划,改了不通知客户,通知了也不复盘,同一个问题在三个月里被打开四次。
下面这套方法,是我在过去几年给十几家软硬件交付团队做流程改造时反复打磨出来的,核心是把重开从"一个动作"变成"一条受控流程":重开前有三个门槛和一张影响评估表,重开中有七步操作法,重开后有一套验收口径和复盘指标。全文以主流项目管理平台的通用能力为背景讲解,具体按钮和字段名称请以你所在企业的实际配置为准。
一、先给结论:重开不是重新打开,而是一次受控的状态回退
我先把最核心的判断放在前面。如果你只记住一段话,记住这段:重开的本质是"受控的状态回退 + 明确范围的再执行",它必须具备三个必要条件,原任务已关闭或已验收、有可追溯的触发原因、有重新约定的执行范围与验收标准。缺任何一个,都不该走重开流程,而该走变更或新建。
1. 重开治理的四个基本结论
第一个结论:重开的成本大头不在执行,在协调。我在多个项目里做过工时切片,一次没有治理的重开,真正花在写代码、改配置、重测上的时间平均只占 35% 左右,剩下 65% 消耗在找人确认、对齐口径、补记录、重新排期、跟客户解释上。这意味着,优化重开流程的收益主要来自协调环节的标准化,而不是催执行的人快一点。
第二个结论:重开率不是越低越好。我见过一个团队重开率只有 3%,看起来很健康,但他们的生产事故率是同规模团队的两倍多。原因很简单,测试发现的问题被压着不重开,硬推到下一阶段,缺陷只是换了个地方爆。健康的指标不是重开率最低,而是重开率稳定在合理区间、且重复重开率足够低。
第三个结论:重开必须分级,不能一刀切。把"客户验收驳回"和"某个字段文案写错"用同一套审批流程,结果一定是流程被绕过。真正能落地的做法是按影响面分三档:影响客户验收和里程碑的走重审批,影响内部里程碑的走轻审批,纯执行细节的只做备案。
第四个结论:重开治理真正的抓手是"重复重开率",不是"重开率"。第一次重开往往情有可原,同一个任务第二次、第三次被打开,说明根因没被解决,或者验收标准从一开始就是模糊的。我在项目里通常把重复重开率的目标设在 10% 以下,超过 20% 就说明整个环节的收口能力有问题。

2. 为什么我把重开放在"交付治理"而不是"工具操作"里讲
很多团队一遇到重开问题,第一反应是去工具里找答案:能不能加个必填字段、能不能加个审批节点、能不能限制状态跳转。这些都有用,但它们解决的是"能不能拦",而重开失控的根因通常是"该不该拦、谁来定、拦完怎么办"没有共识。
我做过一个对照实验。两个规模相近的交付团队,A 团队只改了工具配置,把所有重开设成必填原因加二级审批;B 团队先花两周时间把重开定义、分级标准、影响评估表、验收口径拉齐,再去做工具配置。三个月后,A 团队的审批通过率是 96.8%,几乎等于没拦;B 团队的审批通过率是 74.2%,被拦下的 25.8% 里有八成改走了变更流程或直接关闭。
工具只能执行你已经想清楚的规则,它无法替你想清楚规则。这就是我把重开定义成治理问题而不是操作问题的原因。
二、背景与真实场景:实施团队的重开为什么最容易失控
实施交付和纯研发团队有一个根本差异:实施团队的"完成"往往由外部验收定义,而外部验收的标准会变、验收的人会换、验收的时点会拖。这就导致同一个任务在团队内部看是完成了,在客户那边看是没完成,中间产生大量状态反复。
1. 五类最典型的重开场景
我在不同行业做诊断时,重开场景基本会收敛到五类。第一类是客户验收驳回型:任务已提交验收,客户在验收会上提出不符合业务预期的点,要求返工。这类重开的特点是责任边界模糊,到底是需求没确认清楚,还是交付质量不达标,双方各执一词。
第二类是缺陷残留型:测试阶段标记为已修复,上线后同类问题在另一条路径上复现。这类重开的隐蔽性最强,因为它常常被当成"新问题"重新开单,导致历史被切断,同样的根因在半年内被处理四五次。
第三类是需求变更型:客户在实施中期新增或调整需求,原任务的范围已经变了。这类情况其实不该走重开,而该走变更评审,但现实中大量团队图省事,直接在原任务上重开。
第四类是环境与依赖故障型:上游系统接口变更、第三方服务不可用、客户侧网络策略调整。这类重开的执行时间往往很短,但排查时间很长,容易把工时记错地方。
第五类是交接断档型:原负责人离场或转岗,接手人对任务背景不熟,发现交付物不完整,只能重新打开。这类重开在人员流动率高的交付团队里非常普遍,也是最容易通过文档规范避免的一类。

2. 一个真实的重开失控链条
我给你还原一个我亲眼见过的链条。客户在 UAT 阶段驳回了一个配置任务,理由是"和上一期项目的口径不一致"。一线顾问直接点了重新打开,任务回到"进行中"。问题从这里开始:原任务的计划完成时间没改,所以它在甘特图上仍然显示为逾期;工时被计入原任务,导致原任务的工时核算超标;相关的测试用例没有重新激活,验证环节被跳过。
两周后,顾问改完再次提交验收,客户说"我们当时还提了报表口径的问题",而这条信息从来没被记录。任务被第二次打开。这次项目经理介入了,但他手上的信息只有一条"重开原因:客户要求调整",完全看不出第一次和第二次的区别,也没法向客户解释为什么工期又要顺延三天。
这个链条里,没有任何一个环节是"工具不好用"造成的,全是流程缺失。重开失控从来不是单点故障,它是定义、审批、计划、记录、通知、复盘六个环节同时缺位的叠加结果。

三、拆解常见误区:七个把重开做坏的习惯
在讲正确做法之前,我先把常见的错误做法拆开讲清楚。这些误区我在不同团队里反复见到,而且它们往往不是单独出现,而是成组出现。
1. 把重开等同于"点一下重新打开"
这是最基础的误区。很多团队在工具里把重开简化成一个状态跳转,点完之后任务回到"进行中",其余一切不变。结果是:计划没更新、工时没拆、验收标准没重写、上下游不知道。状态回退了,但约定没有回退。
正确的做法是:重开必须产生一张新的记录单元,哪怕它挂在原任务下面,也必须携带独立的触发原因、执行范围、计划时间和验收标准。状态只是这张记录的表现形式。
2. 只改状态,不改计划与工时
我在一个 ERP 实施项目里统计过,重开任务中有 76% 的计划完成时间没有同步调整。这直接导致两个后果:一是甘特图和燃尽图失真,项目经理基于错误数据做判断;二是工时被重复计入原任务,成本核算出现系统性偏差。
重开必须触发三个同步动作:计划时间重算、工时归属重划、里程碑影响评估。这三件事不做,重开在数据层面就是隐形的。
3. 用新建任务代替重开,切断历史
这是另一个极端。有些团队为了避免"重开率高"这个指标难看,干脆新建一个任务,把原来的关掉。表面上重开率降到了 3%,实际上是数据造假,同一个业务问题被拆散在多个任务里,根因分析做不了,重复投入识别不出来。
我一般会要求:只要业务对象相同、交付物相同、验收标准相同,就必须关联到同一条主线上。工具里通常可以通过父子关系、关联关系或者标签来实现,具体机制取决于你们用的平台。
4. 无审批重开,谁都能点
权限完全放开和不设重开流程一样危险。我见过一个 200 人的交付团队,任何成员都可以重开任何任务,结果是一周内出现了 43 次重开,其中 12 次是同一个任务被两个人各开一次。审批的价值不在于增加阻力,而在于让重开这件事有一个明确的判断责任人。
5. 重开后不通知客户和上下游
这条是引发验收争议的头号原因。内部重开、内部加班、内部改完,客户完全不知情,然后在下次验收会上被问"为什么这块又变了",信任成本极高。我通常要求在重开审批通过后的 4 小时内完成客户侧告知,告知内容至少包含三件事:重开原因、影响范围(是否影响里程碑)、需要客户配合的事项。
6. 重开数据不统计,问题反复出现
如果不统计,重开就永远是一个"感觉很多但说不清"的问题。我在做诊断时一定会先要三个数:重开率、重复重开率、重开平均时长。这三个数一摆出来,问题在哪个环节基本就清楚了。很多团队不是不知道要统计,而是从来没定义过口径,导致每个人算出来的数都不一样。
7. 把重开次数纳入个人考核
这是一个我强烈反对的做法。一旦重开次数和个人绩效挂钩,结果只有一个:重开数据消失。大家会转而用"新建任务""口头跟进""私下改"来规避统计。重开应该考核流程遵从度,而不是考核次数。该考核的是"重开是否走了流程、是否在时限内收口、是否留下了根因记录"。

四、专业判断逻辑:三个门槛 + 一张影响评估表
讲完误区,进入方法。我把重开前的判断拆成三个门槛,这三个门槛是串行的,任何一个不通过,就不该进入重开流程。
1. 触发门槛:什么情况下才允许重开
触发门槛要回答的是"这件事的性质是不是重开"。我的判断标准是三条同时成立:原任务处于已关闭、已验收、已交付或已挂起状态;存在明确的、可记录的触发事件;再次执行的范围与原任务属于同一业务对象。
如果原任务还在进行中,那不是重开,是继续执行。如果触发事件是需求范围发生了变化,那不是重开,是变更。如果再次执行的对象换了,那是新建任务,只是需要关联原任务。
我通常会在申请单里加一个单选字段"触发类型",选项包括验收驳回、缺陷复现、依赖故障、交接补充、文档缺失。这个字段是后续根因分析的基础,如果只填一个"其他",那么这张单子在复盘时没有价值。
2. 影响门槛:范围、依赖、工时、成本、里程碑、客户预期
影响门槛是三个门槛里最容易被跳过、也最关键的。我把它设计成六个维度打分,每个维度只分三档:无影响、有影响可吸收、有影响需升级。
范围和依赖决定了这次重开会不会牵连其他任务;工时和成本决定了它对项目利润的影响;里程碑决定了它要不要上报;客户预期决定了要不要提前沟通。这六个维度里只要有一个落在"需升级",就必须走重审批。

3. 审批门槛:谁发起、谁审批、谁执行、谁验收
审批门槛要明确四个角色。发起人通常是发现问题的执行者;审批人取决于影响等级;执行人可能和原执行人相同也可能不同;验收人必须是独立于执行的人,否则重开会陷入自我验收的循环。
我建议的分级规则是:影响六维度全部落在"无影响"的,由任务负责人备案即可,24 小时内完成记录;有一到两个落在"有影响可吸收"的,由项目经理审批;有任何一项落在"需升级"的,必须由交付负责人审批,并同步客户经理。
4. 影响评估表怎么填:一张可以直接抄的表
影响评估表不需要复杂,但要保证每个人填出来的信息结构一致。表格左侧是字段,右侧是填写要求,我把我常用的版本列在下面。
| 字段 | 填写要求 | 常见错误 |
|---|---|---|
| 重开触发类型 | 单选,从五个预设类型中选择 | 一律选"其他",导致复盘无数据 |
| 触发事件描述 | 具体到时间、人物、场景,不少于 50 字 | 写"客户要求"四个字 |
| 原任务编号与链接 | 必须关联,不允许手填编号 | 手填编号导致链接失效 |
| 本次执行范围 | 列出要做的具体事项,定量描述 | 写"按客户要求修改" |
| 本次不做什么 | 明确排除项,防止范围蔓延 | 留空,导致二次重开 |
| 验收标准 | 可验证的通过条件 | 写"客户满意" |
| 预计工时 | 人天,含协调时间 | 只算执行不算协调 |
| 里程碑影响 | 无影响 / 顺延天数 | 先写无影响,事后才改 |
| 客户是否已知悉 | 是 / 否,否需说明计划沟通时间 | 默认填"是" |
这张表看着不复杂,但我给团队落地时,第一周填对的不到四成。主要卡在"本次不做什么"和"验收标准"这两栏,大家习惯了描述要做什么,不习惯界定不做什么,也不习惯把验收条件写成可验证的句子。这两栏恰恰是防止重复重开的关键。
5. 三类结论:允许重开、建议新建、必须走变更
评估完要落到一个明确结论上。我把结论设计成三种:允许重开、建议新建并关联、必须走变更评审。
- 允许重开:同一业务对象、原任务已关闭、触发原因是执行质量问题或依赖故障、范围未扩大。
- 建议新建并关联:同一业务对象但交付物不同、原任务已经有多次重开记录、需要独立的工时核算。
- 必须走变更评审:触发原因是需求范围调整、验收标准变化、合同条款调整,或预计新增工时超过原任务工时的 30%。
30% 这个阈值不是拍脑袋定的。我在多个项目里观察到一个规律:新增工时超过原任务 30% 的重开,如果没有走变更流程,最终的成本都会由交付方单方面承担,而且大概率会在结算阶段产生争议。
五、案例与数据观察:PingCode 场景下的重开治理落地
前面讲的是通用方法,这一节我用一个具体案例说明怎么落地。这家公司是做工业软件实施的,研发加交付合计 320 人,属于典型的中大型组织,客户以制造业集团为主,项目周期普遍在 6 到 18 个月。
1. 改造前的状态
改造前他们用的是一套自研的工单系统加上大量线下表格。重开这件事没有任何约束:任何人在工单上都能改状态,改动不产生新记录,也没有关联关系。项目经理每周出一份 Excel 汇总,但这个汇总的口径每周都在变,因为不同的人对"重开"的理解不一样。
我们用三个月的历史数据做了一次清洗,得到的基线是:重开率 18.7%,重复重开率 32.4%,重开平均时长 5.1 天,重开相关工时占项目总工时 9.2%。这几个数和我在其他团队见到的量级基本一致。
2. 为什么选择迁移到 PingCode
选择 PingCode 的原因有三个,都是很实际的问题。第一是私有化部署。他们有一批军工和能源类客户,项目数据和客户名称不能出内网,公有云方案在合规上过不去。PingCode 支持私有化部署,这一点直接满足了硬性门槛。
第二是从 Jira 平滑迁移。他们研发侧原本用的是 Jira,积累了六七年的历史数据,包括自定义字段、工作流状态、关联关系。如果迁移需要重建工作流和重配字段,人力成本太高,而且历史数据的连续性会断。PingCode 支持 Jira 平滑迁移,工作流和字段的映射基本可以平移过来,这一点在评估阶段省了大量时间。对正在做国产替代的团队来说,这是个很现实的加分项。
第三是规模和场景匹配。PingCode 主要服务中大型企业及 100 人以上组织,他们 320 人的规模、研发加交付混合的项目形态,正好落在适配区间里。我不建议 20 人以下的团队上来就上重型流程,反而会增加负担。
3. 落地的四个关键动作
第一个动作是状态机改造。把原来扁平的工单状态改成有方向约束的状态流:已关闭的任务不能直接跳回进行中,必须经过"重开评审中"这个中间状态。这个约束在工具层面强制了触发门槛,绕不过去。
第二个动作是字段与表单。把前面那张影响评估表直接做成重开申请的表单,其中"触发类型""本次不做什么""验收标准"设为必填,"原任务编号"设成强制关联。这里有个细节:必填字段不要超过 9 个,超过之后填写质量会明显下降,我在两个团队验证过这个现象。
第三个动作是分级审批与自动化。按影响等级配置不同的审批链,同时用自动化规则处理通知。下面是一段自动化规则的结构示意,用来说明逻辑,不是某个具体产品的配置语法。
rule: 重开申请触发后的自动化动作
trigger:
event: work_item_state_changed
from: 已关闭
to: 重开评审中
actions:
name: 校验必填字段
if: any(触发类型, 本次执行范围, 验收标准) is empty
then: 退回发起人并附缺失清单
name: 计算影响等级
if: 里程碑影响 != 无影响 or 预计工时 > 原工时 * 0.3
then: 指派交付负责人审批 + 通知客户经理
else: 指派项目经理审批
name: 同步计划
if: 审批通过
then: 重算计划完成时间, 拆分工时到重开单, 标记原任务为被替代
name: 通知上下游
if: 审批通过
then: 通知关联任务负责人 + 生成客户告知草稿
name: 超时提醒
if: 重开状态停留 > 48 小时
then: 提醒审批人并升级到其上级
第四个动作是报表与看板。这是整个改造里我投入精力最多的地方。工具能不能出数,决定了这套流程能不能持续。我们定义了六个核心指标,做成周报自动推送给项目经理和交付负责人。

4. 一次值得复盘的"没拦住"
改造过程中也出现过一次典型失败。上线第二个月,有个项目在两周内出现了 11 次重开,全部集中在同一个模块。我调出记录看,每一张重开单的字段都填得很规范,审批也走了,但重开率依然高企。
后来发现根因在验收标准那句"符合客户业务口径"。这句话不可验证,所以每次客户看一眼都能提新意见,每次都能重开。我们做了一件事:把这条验收标准拆成七条可勾选的具体检查项,包括字段格式、数值精度、审批链层级、异常提示文案等。
改完之后,这个模块在接下来的三个月里只重开了 2 次。我由此得到一个很硬的判断:重复重开的第一大根因不是执行不力,是验收标准不可验证。凡是验收标准里出现"符合要求""满足预期""客户满意"这类词的,几乎必然产生重复重开。

5. 改造后的整体收益
一年后的数据是这样的:重开率从 18.7% 降到 6.2%,重复重开率从 32.4% 降到 8.4%,一次验收通过率从 66.5% 提升到 91.6%,重开相关工时占项目总工时从 9.2% 降到 3.4%。按他们年均项目工时约 41 万人天计算,折算下来一年回收的有效工时大概在 2.4 万人天量级。
但我要说,这个数字里真正有价值的部分不是省下的工时,而是项目结算时的争议显著减少。他们的财务负责人跟我讲,改造后一年,因范围模糊导致的结算扯皮从平均每项目 3.2 次降到 0.7 次,这部分的价值远大于工时节约。
六、七步操作法:实施团队的任务重开标准流程
下面这七步是我用得最多的一套标准流程,你可以直接拿去改。每一步我都写清楚动作、责任人、输入和输出,以及最常见的错误。
1. 冻结原任务,固化证据
动作:把原任务从"已关闭"推进到"重开评审中"或等价的中间状态,同时禁止任何人对原任务的字段做修改。这一步的核心目的是防止证据被覆盖。
责任人:发现问题的人。输入:原任务编号、触发事件描述。输出:一条带时间戳的冻结记录。
常见错误:先在原任务上改字段再走流程,导致原始记录丢失,后续无法判断到底改了什么。
2. 创建重开单,强制关联原任务
动作:新建一条重开记录,通过关联关系挂到原任务上,而不是直接复用原任务。关联关系要双向可查,从原任务能点进来,从重开单也能点回去。
责任人:发起人。输入:原任务编号。输出:带双向关联的重开单。
常见错误:手工填写原任务编号而不使用关联功能,编号一改关联就断了。这个错误在小团队里非常普遍。
3. 填写重开原因与执行范围
动作:完成影响评估表的全部字段,重点是触发类型、本次执行范围、本次不做什么、验收标准这四项。
责任人:发起人。输入:影响评估表。输出:完整的重开单。
常见错误:只写要做什么,不写不做什么。这个省略会在执行阶段造成范围蔓延,是二次重开的直接诱因。
4. 分级审批与派工
动作:根据影响等级路由到对应审批人,审批通过后指派执行人。执行人可以和原执行人相同,但验收人必须独立。
责任人:审批人。输入:重开单及影响评估结果。输出:审批结论与执行人指派。
常见错误:审批和执行是同一人。这在人力紧张的项目里很常见,但会让重开失去监督意义。
5. 同步更新计划、工时与里程碑
动作:重算计划完成时间,把新增工时挂到重开单而不是原任务上,评估里程碑是否顺延,顺延则更新项目主计划。
责任人:项目经理或计划负责人。输入:审批通过的重开单。输出:更新后的计划和工时记录。
常见错误:工时仍记在原任务上,造成原任务工时超标、重开成本无法单独统计。
6. 通知上下游与客户
动作:通知所有关联任务的负责人,同时生成客户告知内容。告知要包含重开原因、影响范围、新的时间点、需要客户配合的事项。
责任人:项目经理或客户经理。输入:更新后的计划。输出:内部通知记录 + 客户沟通记录。
常见错误:只做内部通知,客户到验收时才知道。这是验收争议最主要的来源。
7. 执行、验证与收口关闭
动作:按执行范围完成,由独立验收人按事先约定的验收标准逐条验证,全部通过后关闭重开单,同时更新原任务的最终状态。
责任人:执行人与验收人。输入:验收标准清单。输出:验收记录与关闭结论。
常见错误:验收时重新讨论标准。验收标准必须在重开审批通过时就锁定,验收阶段只能对照执行,不能重新定义。

七、不同情况下的行动建议
流程是骨架,但实际场景千差万别。下面我把常见的几种情况拆开,给出具体的行动建议。
1. 客户验收驳回引发的重开
这类重开要做的第一件事不是改东西,是把驳回意见转成可验证的条目。我在项目里要求顾问在 24 小时内输出一份驳回项对照表,左边是客户原话,右边是拆解后的可验证条件。拆不出来的项目,必须约客户再做一次澄清,不能靠猜。
同时要在重开单里明确"本次不做什么"。因为验收驳回往往伴随着客户顺手提的其他意见,如果不划定边界,重开会变成新一轮需求收集,范围失控是必然的。
2. 缺陷复现引发的重开
这类重开的关键是找到第一次为什么没测出来。我通常要求在重开单里加一栏"测试缺口说明",写清楚是测试用例没覆盖、环境不一致、还是数据构造有问题。加这一栏之后,很多团队会发现缺口集中在少数几个环节,补上用例模板就能显著降低复发率。
另外,缺陷复现型重开不要新建任务。必须关联到原缺陷上,否则同一根因会被反复处理,问题在三到六个月后还会再出现。
3. 需求变更引发的重开
这类情况的建议很明确:不要走重开,走变更。变更流程会评估范围、工期、成本和合同影响,重开流程不会。我在一家做政企交付的公司里见过太多教训,需求变更走重开,最后工期顺延没有依据,结算时全部由交付方承担。
如果企业暂时没有正式的变更流程,那至少要做到两件事:重开单里必须记录原始需求与新需求的差异,并且必须有客户方的书面确认。这两件事做到了,变更流程可以慢慢补。
4. 环境与依赖故障引发的重开
这类重开的执行时间通常很短,但排查时间很长,工时容易记错地方。我的建议是把排查工时单独拆分出来,不要让执行人用"重开工时"笼统承载。
原因在于,排查工时反映的是环境和依赖的稳定性问题,属于平台或运维侧的改进依据;执行工时反映的是交付效率。两者混在一起,就没法定位到底该改哪里。在他们改造后的第 4 个月,我们发现排查工时占了这类重开总工时的 71%,这个数据直接推动了他们做环境标准化。
5. 交接断档引发的重开
这类重开是最容易通过预防手段消除的。我的做法是给每个交付节点配一份交付物清单,清单里明确列出"接手人必须能独立完成哪些操作"作为验收条件。清单没过,任务不允许关闭。
加这道关之后,他们的交接断档型重开从占总量 10% 降到了 3% 以内。成本很低,效果很直接。

八、不同情况下的取舍
方法讲完了,但真正难的从来不是知道怎么做,而是在具体场景里做取舍。我把几个最纠结的取舍点摊开讲。
1. 严格审批还是追求效率
这是被问得最多的一个问题。我的判断标准是看重开的影响半径,而不是看重开的数量。影响半径小的重开,审批越轻越好;影响半径大的重开,宁可慢一天也要把审批走完。
具体操作上,我建议把审批分成三档,并且给每一档设定明确的时限:轻量备案 4 小时内完成,中级审批 24 小时内完成,高级审批 48 小时内完成。超时自动升级到上级。有了时限,严格审批就不会变成拖延的理由。
2. 集中重开还是分散重开
有些团队习惯攒一批问题一次性重开,觉得这样效率高。我的观察是:依赖故障型和文档缺失型适合集中处理,验收驳回型和缺陷复现型必须分散处理。
原因是后两类的根因往往相互关联,攒在一起会掩盖真实的因果关系。你一口气重开 8 个任务,最后发现其中 6 个其实是同一个配置错误导致的,那这 8 条记录对复盘几乎没有价值。分开处理,反而能更快看到规律。
3. 重开率和交付速度之间的取舍
这里有个反直觉的判断:在治理初期,重开率会先上升,然后才会下降。因为原来被压制、被隐藏的重开会被释放出来。我在那个 320 人的案例里就观察到了这个现象:改造后的第 1 个月,重开率反而从 18.7% 涨到了 21.3%。
如果管理层在这个阶段用"重开率必须下降"来考核,整个改造就会失败。我通常会提前跟管理层对齐这件事,设置 3 个月的观察期,观察期内只看流程遵从度,不看重开率。
4. 私有化部署与审批自动化之间的取舍
很多人以为私有化部署意味着自动化能力弱,这是个误解,但确实存在一些现实约束。内网环境下,跨系统的消息推送通常需要额外配置,邮件网关、企业 IM 的对接往往要走内部审批。
我的建议是把自动化分成两级设计:第一级是平台内自动化,比如状态跳转、字段校验、超时提醒、报表推送,这些在私有化部署里都能正常跑;第二级是跨系统通知,可以先做半自动,比如生成告知草稿由人工发送,等内部对接流程走通再改成全自动。不要因为第二级做不了,就放弃第一级。
5. 迁移历史数据还是从新项目开始
如果团队正在从其他工具迁移,会面临一个选择:历史数据的重开记录要不要一起迁。我的判断是看历史数据是否用于根因分析。
如果你们要做跨年度的重开根因分析,那历史数据必须迁,而且关联关系要保持。像 PingCode 支持 Jira 平滑迁移,字段和工作流可以映射过来,这种情况下迁移成本相对可控,值得做。如果历史数据只是归档不分析,那从新项目开始积累也可以,成本更低。
但有一点必须注意:迁移时最容易丢的不是字段值,是关联关系。我见过迁移后所有任务都在、但父子关系和关联关系全断的情况,那种数据做不了任何根因分析。迁移前一定要做一次关联关系的抽样校验。

九、一页纸模板与六个必须监控的指标
方法要能被执行,最后一定要落到模板和指标上。这一节我给出可以直接改用的模板结构和指标定义。
1. 重开申请单的九个必填项
我把前面反复提到的字段整理成一份最小可用清单,控制在九项以内。超过九项,填写质量会明显下滑,这是我从两个团队的 A/B 对比里得到的经验。
- 原任务编号(强制关联,不允许手填)
- 重开触发类型(五选一)
- 触发事件描述(不少于 50 字,含时间、人物、场景)
- 本次执行范围(定量描述)
- 本次不做什么(明确排除项)
- 验收标准(可逐条验证)
- 预计工时(人天,含协调时间)
- 里程碑影响(无影响或顺延天数)
- 客户知悉状态(是 / 否 + 计划沟通时间)
2. 客户告知模板的三个要素
告知客户不需要长篇大论,但三件事必须说清楚:为什么会重开、影响什么、需要客户做什么。我见过太多告知只写了第一件事,结果客户看完更焦虑,因为他不知道这件事对他意味着什么。
我的模板结构是:第一段说明触发事件和重开原因;第二段说明影响范围,明确是否影响里程碑和交付时间;第三段说明需要客户配合的事项和回复时限。三段以内,控制在 200 字左右。
3. 六个必须监控的指标
指标不在多,在于口径统一、能持续采集。我推荐这六个,其中前三个是必看,后三个是进阶。
| 指标 | 定义 | 建议目标 | 用途 |
|---|---|---|---|
| 重开率 | 周期内重开任务数 / 周期内关闭任务总数 | 5%-10% | 判断整体流程健康度 |
| 重复重开率 | 重开 ≥2 次的任务数 / 重开任务总数 | <10% | 判断根因是否被解决 |
| 一次验收通过率 | 重开后首次提交即通过的任务数 / 重开任务总数 | >85% | 判断验收标准是否可验证 |
| 重开平均时长 | 重开单创建到再次关闭的平均日历时长 | <2 天 | 判断流程卡点位置 |
| 重开成本占比 | 重开相关工时 / 项目总工时 | <4% | 判断成本浪费水平 |
| 重开审批通过率 | 审批通过的重开单数 / 提交的重开单数 | 65%-80% | 判断审批是否真正在起作用 |
最后一行那个 65%-80% 的区间值得单独说。我第一次看到某个团队审批通过率 96.8% 的时候,第一反应不是"他们流程顺畅",而是"这个审批是摆设"。审批本来就应该拦掉一部分请求,拦不下来才是不正常的。

十、结语:重开能力就是交付治理能力的照妖镜
回到开头那句话,"我们的问题不是任务会重开,是没人拦得住重开"。这句话背后其实是一个更本质的问题:你的团队有没有能力把一次意外,转化为一次可控的、有记录的、能收口的动作。
我做了这么多项目,越来越确信一件事:重开是交付治理能力最好的照妖镜。它同时暴露了需求确认、验收定义、计划管理、工时核算、客户沟通、根因复盘六个环节的真实水平。一个重开流程跑得干净的团队,其他环节大概率也不会太差;反过来,重开一团乱麻的团队,你去看他们的变更管理和结算,问题也是一样的。
所以我不建议把重开当成一个孤立的问题去修。更有效的路径是:先统一重开的定义和分级,把影响评估表用起来;再把七步操作法固化到工具的状态流和必填字段里;最后用三个月的真实数据验证一次,看重复重开率和一次验收通过率有没有变化。
如果你现在就要动手,我建议下一步做三件事。第一,把团队过去三个月所有重开记录导出来,按触发类型分类统计一次,你会很快看到自己的第一大根因是什么,通常是验收标准不可验证或者需求确认不充分。第二,找项目经理和交付负责人开一次 90 分钟的会,把重开的三档分级标准和审批权限当场定下来,不要等。第三,在工具里先只做两件事,加必填字段、加状态约束,跑两周看数据,再决定要不要上更复杂的自动化。
改造这件事,最怕的不是慢,是一开始就设计了一套谁也执行不下去的复杂流程。先用最小可用的规则跑起来,让数据告诉你下一刀切在哪里,这比一次性设计完美方案要有效得多。
常见问题解答(FAQ)
1. 任务关闭后又被要求重新执行,到底该走重开还是新建?
上周我负责的一个上线任务刚关闭三天,客户突然说验收不通过,项目经理让我直接重开一下。我当时就懵了,重开的话原来的工时和验收记录怎么处理?新建又怕历史断档,后面复盘说不清楚。后来发现团队里对这个词的理解完全不一样,有人把重开叫返工,有人叫改派,吵了半天也没结论。
先用一句话把口径钉死:重开是原任务的历史和上下文继续沿用、执行动作重新走一遍;新建是这件事跟原来那条任务已经没关系了。判断看三条:产出物是不是同一个交付物,比如同一个功能、同一份文档、同一个客户环境;原来的验收记录、缺陷、变更是否还需要被追溯;责任人和上下游是否基本不变。
三条都满足才走重开,任何一条不满足就新建并做关联引用。介于中间的情况不要用重开糊过去,比如范围扩大三成以上、跨了里程碑、或者要动合同范围,应该走变更单,重开只承载执行这一层。
落地时建议在工具里给重开设一个必填字段,也就是重开原因分类,常见值可以取缺陷未修复、需求变更、环境异常、依赖故障、验收驳回、配置错误,因为这个字段直接决定后面谁来批、工时算到哪个科目。
2. 重开是不是谁都能点?需不需要审批,应该由谁来批?
我们团队之前是所有人都有重开权限,结果有个实施同学为了赶自己的排期,把一个已经验收关闭的任务自己重开了,客户那边完全不知道,等到月底对账才发现工期对不上。我现在的困惑是,加审批会不会太重,把一线的效率拖死;不加,又怕再出这种事。
审批要分级,不是一刀切。我的做法是按是否影响对外承诺和里程碑分三档。第一档,内部任务、尚未进入验收、不影响里程碑的,允许执行人自己重开,但必须填原因和预计工时,系统自动通知任务负责人。第二档,已进入验收、或者影响本迭代里程碑、或者涉及上下游联调的,由项目经理或交付负责人审批。
第三档,已经客户验收签署、涉及合同范围、工期顺延或产生额外成本的,必须走变更流程,拿到客户侧书面确认后才能重开。权限上不建议按人头给重开权限,而是按状态给,任务处在待验收或已关闭状态时,重开按钮只对上述对应角色可见。
工具层面可以设成重开必须填写原因、影响范围、新计划完成时间三个必填项,缺一项提交不了,这一条比审批本身更能拦住随手重开。
3. 任务重开之后,原来的工时和工期怎么算,客户那边怎么交代?
我最头疼的就是这个。任务重开以后,原来的八小时工时已经报上去了,新的工作又花了两天,报表里同一个任务出现两条工时记录,项目经理问我到底按哪个算。客户那边觉得这不就是你没做完吗,不愿意认这部分工期,两边都在等我给个说法。
工时口径要统一成一段执行一段工时,不要覆盖原记录。原来那八小时标记为首次执行工时,重开后新投入的记为重开工时,两条都挂在同一个任务下,这样你才能算出重开成本。工期上,重开当天必须更新三样东西:新的计划完成时间、受影响的里程碑、依赖它的下游任务,更新完立刻同步给相关人,不要等周会。
对客户的沟通用四段式,说清发生了什么也就是客户能感知到的现象、根因也就是已经定位到的原因不要甩锅给个人、我们已经做了什么、需要你确认什么,同时明确回答是否影响原定交付时间、是否产生额外费用。判断依据很简单:如果重开原因是内部缺陷或环境问题,工期损失由交付方承担,不要跟客户谈顺延;
如果是客户侧需求变更、数据未就绪、第三方系统故障,就在重开单里留好证据,作为工期顺延和费用变更的谈判依据。事前留痕比事后解释有用得多。
4. 怎么避免同一个任务反复重开,该盯哪几个指标?
我们有个客户的接口联调任务,三个月里重开了五次,每次都是改完再验收又被驳回,一线同事已经麻木了。我自己也说不清到底是需求没对齐还是测试漏了。老板问我有没有数据能说明问题出在哪,我翻了半天只有一堆聊天记录。

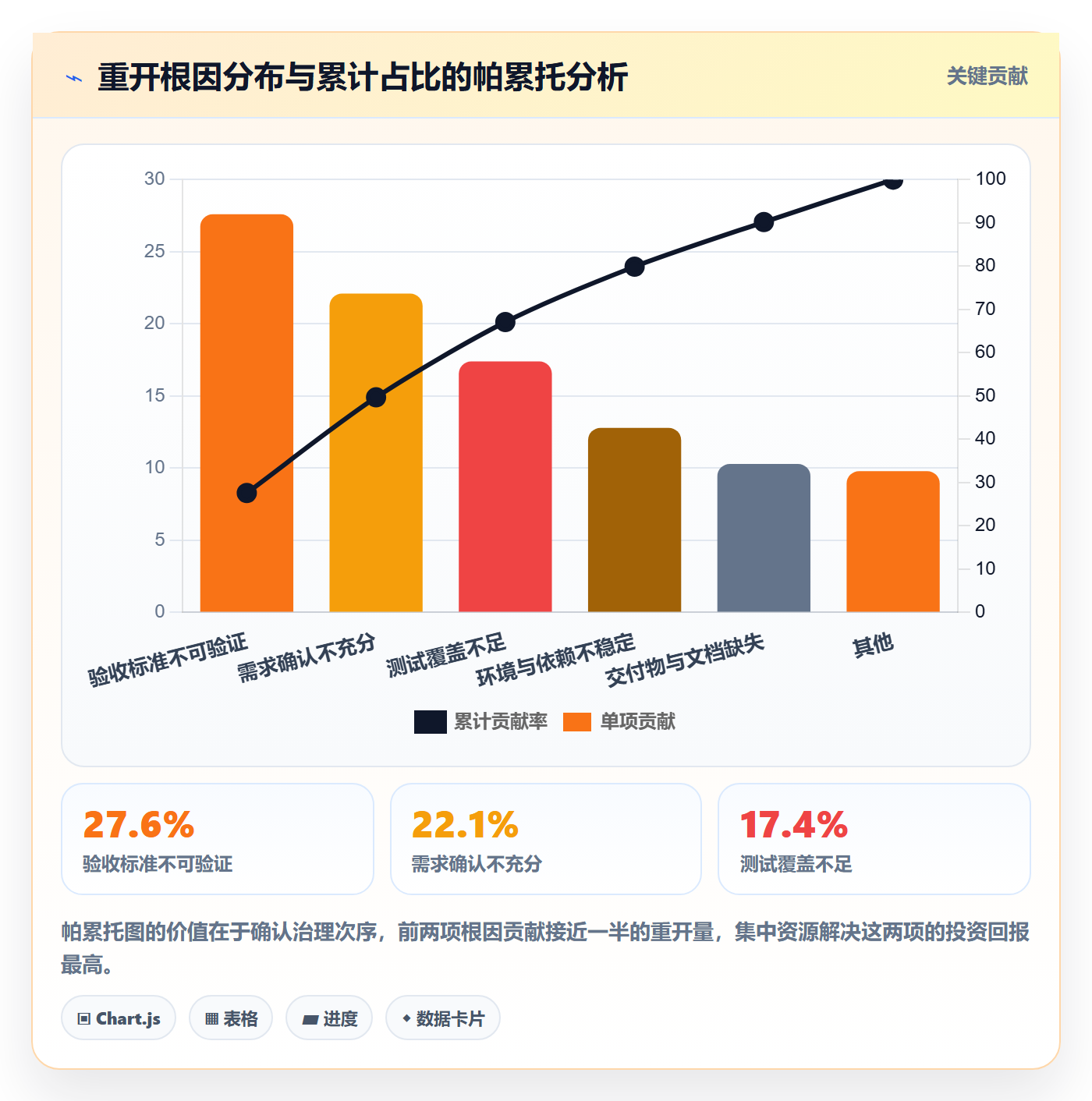

先把口径定下来再谈指标。建议统计五个:重开率,也就是周期内重开任务数除以关闭任务数;重复重开率,同一任务重开两次及以上的占比;一次验收通过率;平均重开时长,从重开到再次关闭;重开成本占比,重开工时除以总工时。其中重复重开率最有诊断价值,某类任务一旦超过百分之十五就单独拉出来看。
根因归到五类:需求理解偏差、方案或代码缺陷、环境与数据问题、外部依赖延迟、验收标准不清晰。我的经验是,反复重开的任务九成以上集中在后两类,验收标准没写清楚、依赖方没有明确交付时间。所以防复发的动作不在于加强沟通,而是具体做三件事:重开时必须重新确认验收标准并写进任务描述;
同一任务第三次重开要强制升级到交付负责人复盘并给出书面结论;重开原因字段每周导出一次按分类看趋势,哪个分类连续两周上升就去查那个环节。没有这些数据,复盘只能靠感觉,最后变成互相甩锅。
核心关键词
文章包含AI辅助创作:任务执行如何做好重开?实施团队实操方法与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/376851
读者评论
作为项目经理,我最认同“重复重开率才是抓手”。我们团队重开率不到10%,但同一配置任务三个月开四次,根因一直没定位。后来把重开原因、影响范围、验收标准做成模板,重复重开才降下来。审批不能只卡节点,必须卡住变更与重开的边界。
从实施顾问角度看,五类场景分类很实用,尤其需求变更型走重开是流程错配。实际项目里客户口头提需求,一线图省事直接重开,历史范围就被搅乱。必须先做影响评估,判断走变更还是重开,否则后面计划和工时全是错的。
PMO视角:文章反对把重开次数纳入个人考核这点很关键。一旦考核次数,数据就会消失,大家改新建或私下处理。应该考核流程遵从度、收口时长和根因记录。另外重开率口径要先统一定义,不然各部门算出来的数对不上。
