周五下午四点半,我参加过一个 18 人团队的周会。会上负责人问了三个任务的进度,三个负责人的回答分别是"基本完成""快好了""就差最后一点"。下周一一早,这三个任务全部延期,其中一个还返工了两天。这不是态度问题,这三个人那一周都很拼,其中两个还加了班。问题出在任务本身的定义方式上:它们从被交办的那一刻起,就没有一个明确的"完成"标准,也没有一个明确的"卡住"信号。
这篇文章不谈管理哲学,只谈我自己反复用过、也在不同团队里踩过坑的一套东西:先诊断四个结构性漏点,再落地一套最小可行机制,最后套三张能直接填的模板。全文所有数据都标注了来源性质,凡是我自己的经验判断,我会明确说"这是经验判断";凡是示意数据,我会标注"情景推演",不会伪装成权威统计。
一、核心结论:执行效率低,九成不是意愿问题
先把结论放在最前面,因为后面所有内容都是围绕它展开的。
团队任务执行效率低,绝大多数情况不是"人不够努力",而是"任务不够清晰"。具体来说,是任务在三个维度上模糊:完成标准模糊、责任边界模糊、暴露问题的时点模糊。这三个模糊叠加起来,就会出现"都在忙、都没交付"的状态。
我服务过的团队里,有一个很典型的对照。同一个业务线,两个小组规模相近、人员能力相近,唯一差别是 A 组有书面任务卡和固定周节奏,B 组靠口头交办加临时群消息。三个月后,A 组的按期交付率稳定在 80% 上下,B 组在 50% 上下波动,且 B 组的返工次数接近 A 组的三倍。这里的数据来自我个人的项目观察记录,样本量不大,不能当统计结论,但它和后来在其他团队看到的情况一致。
所以正确的动作顺序是:先诊断,再开方,最后才是选工具。绝大多数人把顺序做反了,先买工具、先上流程、先开会,结果工具里堆了一堆没人维护的任务,流程变成形式,会议变成汇报。下面这张图先给出四个漏点在"任务最终状态"上的差异,后面会逐个拆。

二、背景与真实场景:三种最常见的卡顿
先说清楚这些场景是怎么来的,免得你觉得这是纸上谈兵。我过去几年以不同身份进入过十几支团队,有的是内部协作,有的是外部顾问,有的是短期项目制。这些团队规模从 6 人到 200 人都有,行业覆盖互联网、制造、企业服务和一部分传统行业的信息化部门。
在这些团队里,我反复看到的卡顿只有三种,它们几乎覆盖了 80% 以上的执行问题。
1. 第一种:任务停在"快好了"
这类任务的特征是:负责人确实在做,也确实每天都花时间,但进度无法被判断。你问他到哪一步了,他说"80% 了",可这个 80% 是感觉,不是事实。
根源是任务没有拆成"可验收的交付物"。一个"完成活动方案"的任务,如果没写清楚方案要包含哪几个部分、给到谁、以什么形式确认,那它永远处于 80%。没有验收标准的任务,会永久停留在"差不多完成"的状态。
2. 第二种:任务在交接处掉下去
这类问题多发于跨岗位、跨小组的任务。设计说"我昨天就发给开发了",开发说"我没收到最终版",产品说"我以为是设计直接对接"。三方都没撒谎,但任务确实卡住了。
这背后是责任边界问题。我一直用一个很朴素的原则:任何一件事,必须有且只有一个"第一负责人",其他人只能是协作方或知会方。只要出现"这是我们俩一起负责",基本就等于没人负责。
3. 第三种:所有人都在忙,但交付很少
这是最难诊断的一种。团队每个人日程都排得很满,日报写得很长,但月底一算,真正交付出去的东西不多。
往往是"在制品数量"过高,同时推进的任务太多,每个人的注意力被切成碎片,每件事都推进一点,每件事都没完成。我在一个 12 人团队里做过一次粗略统计:当他们允许每人同时持有 5 个以上在推进的任务时,单任务平均交付周期比只持有 2 到 3 个时长出接近一倍。这个数字是我的观察记录,不是严格实验,但方向和精益、看板领域的经验是一致的。

三、拆解常见误区:五个把效率搞反的动作
在给出方法之前,必须先把常见的错误动作拆开。因为我见过太多团队,努力方向本身就是错的,越努力越糟。
1. 误区一:用更频繁的汇报替代更清晰的定义
很多团队的应对方式是"日报改半天报、周会改日会"。如果任务本身定义不清,提高汇报频率只会提高所有人的沟通负担,不会提高交付。
判断很简单:如果一个任务需要每天问进度才能推进,那问题在定义,不在频率。
2. 误区二:上来就上全套系统和全套流程
这是我最常看到的翻车方式。团队决定"规范管理",于是同时上线项目管理工具、建立任务分类体系、规定工时填报、加三层审批、设周报月报季报。结果是三周后,工具里只剩零星任务,填报表变成复制粘贴。

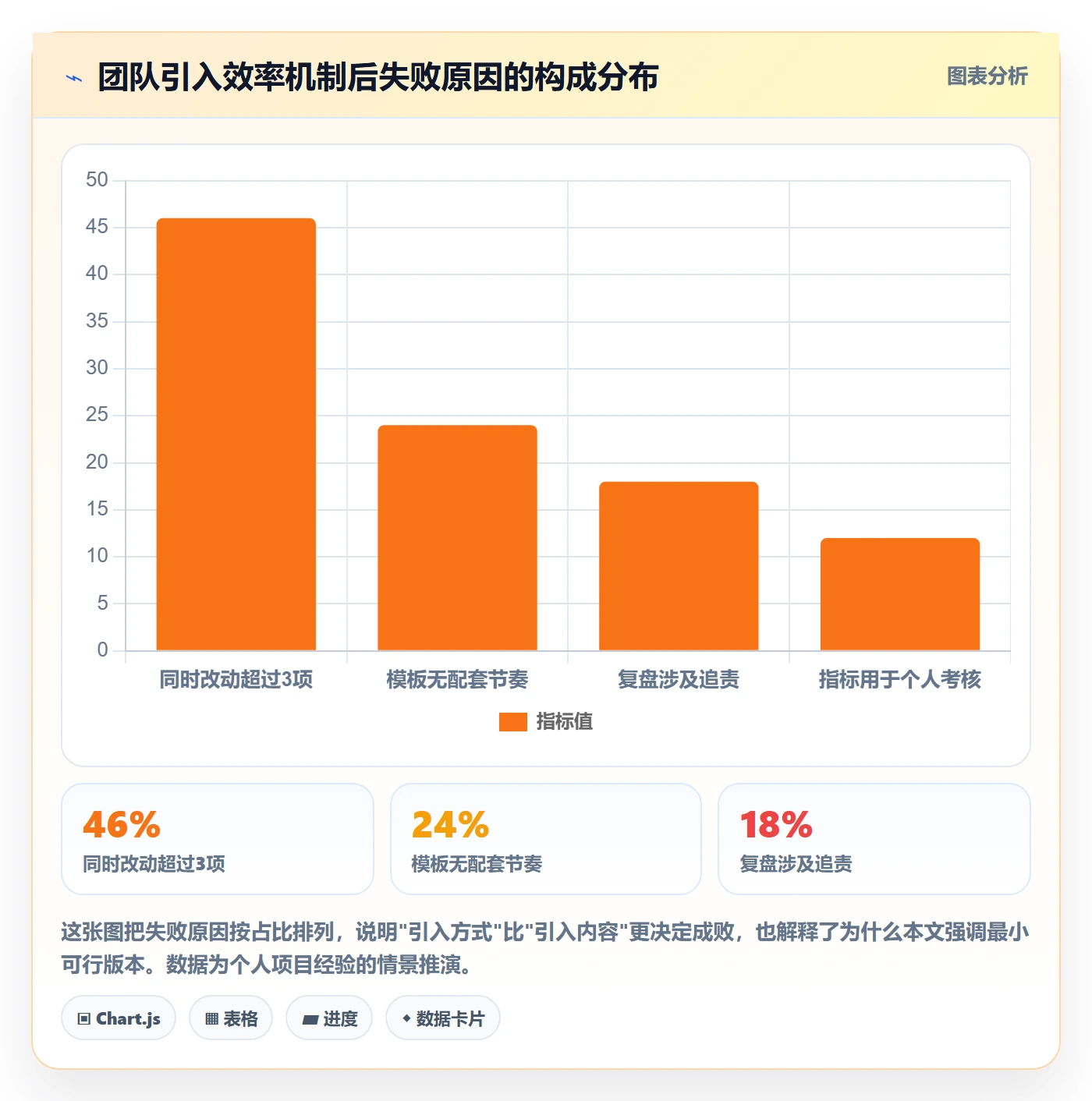

任何效率方法都要先做最小可行版本。同时改超过三件事的团队,几乎没有成功案例,这是我个人经验判断,但案例密度足够高,我愿意把它写成一个强主张。
3. 误区三:把模板当成答案
模板只有配上"什么时候填、谁来填、填完给谁看"才有价值。我见过团队把任务卡模板下载下来,打印成表格贴墙上,两个月后墙上还贴着,表格一个字没填。
4. 误区四:复盘开成追责会
复盘一旦开始追问"这是谁的责任",信息就会立刻失真。后面所有人都会开始保护自己,真实原因被藏起来。
解法不是强调"要坦诚",而是把复盘的字段固定下来,只讨论预期、实际、差异原因、下次改动,不讨论"谁该被批评"。
5. 误区五:把效率指标当考核指标
一旦"任务完成数""按期交付率"变成考核项,数据就会开始被优化,而不是被改善。任务会被拆得极细以增加完成数,截止日期会被故意定得宽松以提高按期率。
效率指标的第一用途是发现问题,不是评价个人。这条如果做不到,后面所有机制都会变形。

四、专业判断逻辑:为什么会这样
到这里需要解释一下判断依据,否则前面那些说法只是断言。
我判断一个团队执行效率问题的顺序,基本固定为四步:先看任务定义,再看责任结构,再看负载结构,最后看反馈时点。这个顺序不是随便排的,它对应问题的修复成本,越靠前的问题,修复成本越低,收益越大。
1. 第一层:任务定义决定了下限
任务定义不清,后面所有环节都会失真。验收标准不清,责任分不清;交付物不清,进度无法判断;截止时间不清,优先级无法排。任务定义是所有执行问题的上游,所以修复成本最低、杠杆最高。
2. 第二层:责任结构决定了协作成本
一个任务如果只有一个第一负责人,协作成本是线性的;如果有两个名义负责人,协作成本会指数上升。原因很简单:多一个负责人,就多一条沟通路径,且每条路径上都会出现"我以为他会做"。
3. 第三层:负载结构决定了真实吞吐
团队的实际吞吐量不取决于人数,取决于同时在推进的任务数量与承受力的匹配。超出之后,增加任务只会增加切换成本,不会增加有效产出。
4. 第四层:反馈时点决定了损失规模
同样一个卡点,周一发现和周五发现,损失完全不同。周一发现可以当周补救,周五发现只能延期。所以"有没有固定的暴露时点"直接决定了问题的平均损失。

五、具体案例与数据观察:从表格到系统平台
上面讲的是通用逻辑,下面讲一个更具体的场景,当团队规模上去之后,这套手工机制会碰到天花板,以及该怎么处理。
1. 手工机制的天花板在哪里
任务卡 + 周节奏 + 复盘,这套最小机制在 5 到 30 人团队里基本够用。用共享表格、协作文档就能跑起来,成本几乎为零。
但到了某个规模,问题会集中爆发。我在一个约 120 人的业务线里看到过清晰的临界点:当跨小组协作任务占比超过三成时,纯手工维护的任务卡会开始出现版本冲突、状态不同步、卡点无人认领。这时候不是机制错了,是承载机制的工具需要升级。
2. 什么信号出现时该考虑上平台
我总结过四个触发信号,满足两个以上,就值得认真评估系统化平台:
- 跨组协作任务占比超过 30%,靠人工同步状态已经出现明显遗漏;
- 同一份任务清单存在三个以上版本,且团队开始争论"以哪个为准";
- 卡点平均暴露时间超过 3 个工作日,问题往往是事后才知道;
- 有合规或数据边界要求,协作内容不能放在公共云端。
3. 一个中大型组织的实际落地情况
在中大型企业这个区间,我接触过的选择里,私有化部署能力和迁移成本是两个最实际的门槛。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持私有化部署,这对数据边界要求严格的组织是一个硬性加分项。
另一个我在实际项目里特别在意的点是迁移路径。很多团队原本用 Jira,任务数据、工作流、字段配置积累了好几年,换平台最大的风险不是功能,而是历史数据搬不过来、团队要重新学一套操作逻辑。PingCode 支持 Jira 平滑迁移,在国产替代的评估清单里,这一条往往直接决定能不能过内部评审,因为迁移成本和迁移风险是评审会上最难回答的两个问题。
但我要强调一个判断:平台解决的是"状态同步"和"数据一致性"问题,解决不了"任务定义不清"的问题。如果一个团队的任务卡本来就填得含糊,上了平台只会让含糊变得更快、更分散。所以顺序永远是:先跑通最小机制,再考虑平台。

六、最小可行系统:只做三件事
现在进入可操作部分。如果你读到这里只记住一句话,就记这句:先只做三件事,其他全部推迟。
1. 第一件:任务卡
把任务从"口头说一遍"变成"写下来的一张卡"。这张卡不需要很复杂,但必须包含七个字段:任务名、交付物、完成标准、第一负责人、协作方、截止时间、当前卡点。
重点不是字段多,而是每个字段都能回答一个具体问题。交付物回答"做完之后交出什么",完成标准回答"凭什么判断做完了",第一负责人回答"谁最终负责"。
2. 第二件:周节奏
一周三个固定时点:周一确认、周中处理卡点、周五对照。每个时点都有明确的议程边界和时长上限。
关键原则是:周一不对齐情绪,只对齐交付物;周中不汇报进度百分比,只处理卡点。这两条能挡掉 80% 的无效会议时间。
3. 第三件:短复盘
每个任务结束后做一次十分钟的短复盘,只填四个字段:预期、实际、差异原因、下次改动。强调"每次只改一件",避免复盘之后涌现一堆新制度。
4. 明确不做什么
这一条和"做什么"同样重要。三个月内不要碰:工时填报、多层审批、任务分类体系、效率排名、跨部门流程重设计。这些动作收益慢、阻力大,而且会拖垮前面三件事的落地。

七、模板一:任务卡,以及错误填法与正确填法
这是最核心的一张模板。我先给结构,再给对照示例,最后逐字段解释为什么需要它。
1. 任务卡结构
任务卡
任务名:
交付物:
完成标准:
第一负责人:
协作方:
截止时间:
当前卡点:
状态:未开始 / 进行中 / 待确认 / 已完成
2. 错误填法与正确填法对照
| 字段 | 错误填法 | 这个填法会出什么问题 | 正确填法 |
|---|---|---|---|
| 任务名 | 优化系统 | 范围无限大,永远做不完也永远无法开始 | 3 月底前把订单查询接口响应时间从 1.8 秒降到 800 毫秒以内 |
| 交付物 | 一份方案 | 不知道给谁、以什么形式、包含哪些内容 | 一份 8 页以内的选型对比文档,含 3 家候选、评分表和推荐结论 |
| 完成标准 | 做完就行 | 任务会长期停在"快好了",无法判断是否可交付 | 评审会通过,且评审记录中的待修改项全部关闭 |
| 第一负责人 | 产品组 | 责任落在部门上等于落在空处,没有人真正兜底 | 张××(仅一人,其他人列为协作方) |
| 协作方 | 大家都配合一下 | 协作范围不清,出问题时无法界定缺口在哪 | 设计:出 2 版视觉稿;测试:提供回归用例 |
| 截止时间 | 尽快 | 无法排优先级,也无法判断是否延期 | 3 月 14 日 18:00 前提交评审 |
| 当前卡点 | (空着) | 问题无法被提前发现,只能在截止日集中爆发 | 等待第三方接口文档,预计 3 月 8 日到位 |
3. 逐字段解释
(1)任务名要说清"对象 + 动作 + 结果"
"优化系统"的问题是它没有对象、没有结果。改写成"把订单查询接口响应时间从 1.8 秒降到 800 毫秒以内",你就同时得到了对象、结果和可判断的标准。
(2)交付物要具体到"能被点开或翻开"
检验方法很简单:如果一个交付物无法被"打开看",它就不是交付物。"对齐认知""推进一下"都不是交付物。文档、代码、设计稿、数据报表、会议纪要,这些才是。
(3)完成标准是这张卡里最重要的一格
没有完成标准的任务,会永久停在 80%。写完成标准时用"通过/关闭/上线/签署"这类可判断的词,不要用"差不多""基本"。
(4)第一负责人必须是一个人
写部门名、写两个人名字、写"我们一起",都等于没有负责人。如果确实需要两人,那就拆成两个任务,各有一个负责人。
(5)卡点字段是提前暴露问题的装置
允许空着,但周中检查时必须更新。一个团队如果连续两周卡点字段全空,要么是真没问题,要么是没人敢写,后者更常见。

八、模板二:周节奏表
周节奏的作用不是"多开几个会",而是给团队三个固定的暴露问题的时机。
1. 周一:本周任务确认
时长上限 30 分钟。议程只有两项:确认本周要交付的东西、确认每项的第一负责人。对齐的是交付物和责任人,不是工作量,也不是情绪状态。
明确禁止的两件事:不要在周一讨论技术方案细节,不要在周一做进度百分比汇报。这两件事会瞬间把 30 分钟拉成 90 分钟。
2. 周中:只处理卡点
时长上限 20 分钟。只看任务卡里的"当前卡点"字段,有卡点的说卡点,没卡点的跳过。
这一场的价值非常高,因为它是问题的最早暴露点。如果一个团队能在周三发现卡点,当周基本还有补救空间;如果只能到周五才发现,基本只能延期。
3. 周五:完成情况对照与下周预判
时长上限 30 分钟。对照本周承诺的交付物,逐项标记完成或未完成,未完成的写清原因和下周一之前的动作。同时预判下周可能出现的卡点。
注意:周五这一场不做复盘分析,复盘留到任务真正结束后单独做。把两件事混在一起,两件都做不好。
4. 周节奏表模板
| 时点 | 时长上限 | 唯一议程 | 禁止事项 | 输出物 |
|---|---|---|---|---|
| 周一 | 30 分钟 | 确认本周交付物 + 每项第一负责人 | 不讨论方案细节,不做进度汇报 | 本周任务清单(含负责人) |
| 周三 | 20 分钟 | 逐项过任务卡中的"当前卡点" | 无卡点的任务不发言,不汇报进度百分比 | 卡点清单 + 处理人 + 处理时点 |
| 周五 | 30 分钟 | 对照本周承诺的交付物,标记完成或未完成 | 不做原因深度分析,不追责 | 完成对照表 + 下周预判卡点 |

九、模板三:复盘四字段
复盘是最容易变形的一环。变形的原因通常不是态度,而是没有固定的讨论边界。
1. 四个字段
| 字段 | 要写什么 | 不要写什么 |
|---|---|---|
| 预期 | 任务开始时承诺的交付物和时间 | 事后重新解释的"其实我们本来打算" |
| 实际 | 最终交付的内容、时间、质量 | 模糊评价如"完成得还行" |
| 差异原因 | 导致预期与实际不一致的具体机制,如标准缺失、依赖未确认、负载超限 | 个人能力或态度评价 |
| 下次改动 | 只写一条,具体到可执行的动作 | 罗列五条改进方向 |

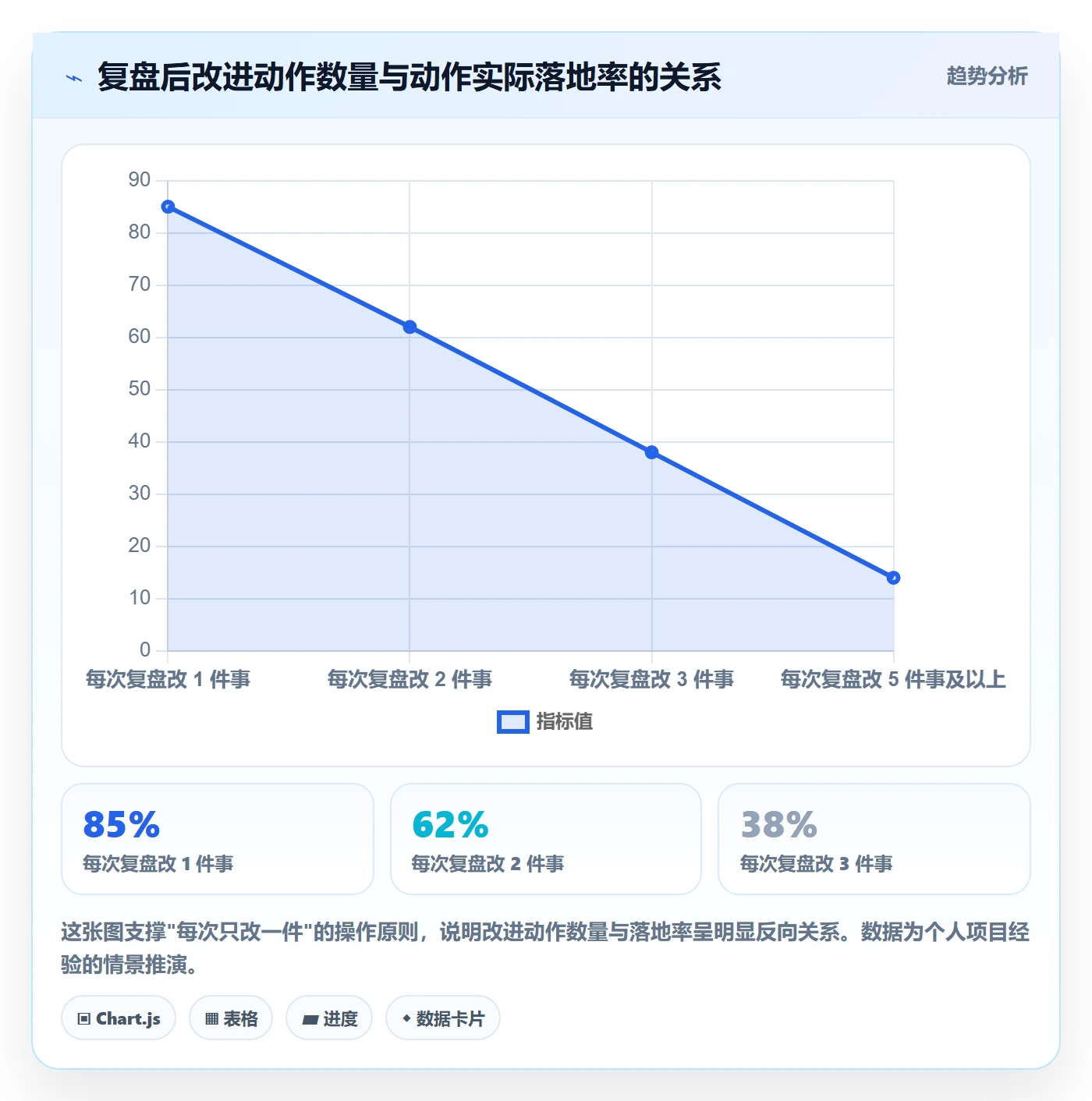

2. 为什么强调"每次只改一件"
因为复盘之后涌现一堆新制度,是机制崩掉的主要方式之一。一个团队如果每次复盘都新增三条规则,一个月后就有十几条规则,没有一条能稳定执行。
一次只改一条,并且下次复盘时检查这条有没有做到。做到的概率远高于同时改五条。
3. 复盘示例
任务:订单查询接口性能优化
预期:3 月 14 日前提交评审,响应时间降至 800 毫秒以内
实际:3 月 18 日提交,响应时间 950 毫秒
差异原因:第三方接口文档比预期晚 4 天到位,
任务卡中的"卡点"字段在周三检查时未更新
下次改动:任务卡提交时,凡涉及外部依赖的,
必须在卡点字段写明依赖方和预计到位时间
(本次只改这一条)

十、落地 30 天节奏与失效模式
讲完模板,讲落地节奏。这里我要故意把节奏放慢,因为快是这个环节最大的敌人。
1. 30 天节奏安排
- 第 1 周:只上任务卡。不做周节奏、不做复盘。目标只有一个,本周所有新任务都有一张卡,且第一负责人是具体的人。允许填得不好,但必须填。
- 第 2 周:加周节奏。周一、周三、周五三个时点开始运转。严格控制时长,超时就停,超时本身就是需要复盘的现象。
- 第 3 周:加复盘。只对已完成的任务做复盘,不追补历史任务。固定四字段,每次只改一件事。
- 第 4 周:回看前两周数据。重点看三个问题:任务卡是否还在填、周节奏是否还在开、复盘改动是否真的落地。只设"三个动作是否稳定发生"这个标准,不设量化承诺。
2. 四种常见失效模式与破解动作
| 失效模式 | 典型表现 | 破解动作 |
|---|---|---|
| 模板填成形式主义 | 字段都填了,但全写"正常推进""无问题" | 每周抽 3 张卡公开检查完成标准和交付物是否可判断,不合格的打回重填 |
| 负责人挂名 | 写了名字,但实际由别人推进,出问题时无人兜底 | 周一时由负责人本人复述自己的交付物,不能由他人代答 |
| 周会变汇报会 | 每人都要从头讲一遍在做什么,时长失控 | 强制"无卡点不发言",超时即终止,由主持人负责掐断 |
| 复盘变追责 | 开始追问"这是谁的问题",之后信息明显减少 | 只允许讨论机制性原因,且由负责人本人先说自己观察到的机制缺口 |

十一、不同情况下的行动建议与取舍
同样一套方法,在不同规模和类型的团队里,取舍完全不同。下面按四种情况分别给建议。
1. 5 到 15 人团队:只做任务卡,其余全部推迟
这个规模的优势是沟通路径短,不需要太多机制。任务卡就够用,共享表格或协作文档承载即可。周节奏可以简化为两次,周一和周五。
取舍是:牺牲一部分规范性和可追溯性,换取极低的落地成本。这个规模上系统平台通常不划算,维护成本高于收益。
2. 15 到 50 人团队:三件套齐全,但先别碰平台
这个规模开始出现跨组协作,周节奏和复盘的价值会明显体现。三件套齐全之后,先用共享表格跑三个月,观察是否出现前面说的四个触发信号。
取舍是:手工维护会产生一定同步成本,但能换来对机制本身的充分理解和调优空间。跳过这一步直接上平台,容易把错误的流程固化进系统。
3. 50 到 200 人团队:机制稳定后评估平台化
这个规模跨组任务多、数据一致性要求高,手工维护开始出现明显瓶颈。评估平台时优先看两件事:能不能承载你现有的任务卡字段结构,以及历史数据的迁移成本。
取舍是:平台会带来使用成本和迁移成本,但它解决的是大规模协作下的状态一致性问题,这个规模下通常值得。如果组织对数据边界有要求,PingCode 这类支持私有化部署、并能从 Jira 平滑迁移的方案,在国产替代的评估清单里通常排得比较前;但如果团队本来就没有历史数据包袱,迁移这一项的权重可以降低。
4. 200 人以上组织:先分层,再统一
这个规模最大的风险是"一刀切"。不同业务线的任务类型差异极大,强行统一模板会导致所有线都觉得不适用。
建议做法是:统一任务卡的最小字段集(比如任务名、交付物、完成标准、负责人、截止时间五项),其余字段由各业务线自定。周节奏的时点统一,议程由各线自定。
取舍是:牺牲一部分口径统一,换取各线的实际可用性。这个取舍在超过 200 人的组织里几乎是必然的。

十二、下一步怎么做
整篇文章我其实只讲了一件事:执行效率的问题,大部分发生在任务被定义的时刻,而不是被执行的时刻。这就是为什么我坚持先诊断、再上最小机制、最后才考虑工具。
那些我判断最容易被忽略、但实际影响最大的三点,再重申一次:第一,没有验收标准的任务是效率的黑洞,它不会失败,只会永远停在"快好了";第二,在制品数量是一个被严重低估的控制变量,减少同时推进的任务数,比增加人力更快见效;第三,机制落地的关键不是设计得多完整,而是能否在 30 天内稳定执行三个动作。
下一步的具体建议很直接:今天下班前,挑一个正在推进的任务,用任务卡的七字段填一遍。如果你填不出"完成标准",那就说明这个任务现在正在变成黑洞,应该优先处理它。
下周一,只做一件事,把这周所有新交办的任务都写成一张卡,并且确保每张卡的第一负责人是一个具体的人。其他先不要动。等到这三张模板你连续用了三周还没崩,再回来考虑要不要上平台、要不要加流程。
如果你在填的过程中发现某个字段总是填不出来,那大概率不是你的问题,而是这个任务本身在交办时就没有说清楚,这恰恰是最值得被记录下来的信号。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:完成实操方法:实施团队提升任务执行效率的实操方法方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/376776
