我帮一个 40 人的研发团队做过一次为期两周的执行效率复盘。我们把 20 个已上线的需求逐个拉出来,标出它们在看板上的前置时间和真正被处理的时间,结果是:平均前置时间 11.2 天,实际处理时间加起来 2.6 天,流动效率大约 23%。也就是说,这 20 个需求里有将近 77% 的时间只是躺在板上等人。
团队负责人的第一反应是"是不是大家效率太低"。但数据不支持这个结论,同期的提交次数、评审响应速度、单元测试覆盖率都不差。真正拖慢交付的,是任务在系统里等待的时长,而不是每个人手上那颗螺丝拧得慢。
这篇文章不讲"如何打造高效研发团队"这类空话,我会把完整链条拆开:先校准度量口径,再定位任务到底在哪儿泄漏,然后按性价比排序给出 7 个干预杠杆,最后给出 5 套可以直接复制使用的模板和家人团队规模不同的落地节奏。所有涉及数字的部分,我都会标注是实测、行业公开基准还是情景推演。
一、先给结论:瓶颈在"等得久",不在"做得慢"
如果一篇讲任务执行效率的文章只给你一份"提高个人效率的 10 个技巧",那它基本帮不到你。研发交付是一个流动系统,任务在系统里的总时长由两部分构成:被处理的时间,和等待的时间。绝大多数团队只在优化前一部分,而后一部分通常占 70% 以上。
1. 三个比"个人产出"更能解释交付的指标
我建议团队级度量只看三个指标起步,多了必然沦为数据表演。
周期时间(Cycle Time):一个任务从"开始处理"到"满足完成定义"的时间。它回答的是"我的活干得快不快"。前置时间(Lead Time):从任务进入待办到完成的时间,包含排队。它回答的是"业务等多久能拿到结果"。流动效率(Flow Efficiency):实际处理时间 ÷ 前置时间。它回答的是"我们的流程里有多少时间是在创造价值"。
这三个指标的组合含义很关键:如果周期时间正常但前置时间很长,问题在排队和优先级;如果两者都长,问题在任务本身太大或返工太多;如果流动效率低于 25%,说明你优化个人速度的边际收益已经很低了。
2. 为什么多数团队的流动效率只有 15%-25%
这不是能力问题,是系统结构问题。等待时间有四种典型形态:等待依赖方就绪、等待评审或验收、等待信息补充、以及因返工而重开。这四种等待几乎不体现在任何一张日报里,但它们在消耗交付周期。
我见过的健康区间大致是:流动效率 25%-35% 属于"还能改进",35%-50% 属于"流程已经比较干净",超过 50% 通常意味着任务颗粒度小且角色之间有明确的交接规则。低于 15% 的团队,先别谈工具,先看是不是并行任务太多。

3. 本文结构
接下来我会先还原场景,讲清楚"每个人都很忙、交付却很慢"是怎么同时成立的;然后拆掉 5 个被广泛用错的动作;接着给出诊断顺序和 5 个泄漏点的量化贡献;再按性价比排序给出 7 个杠杆;然后是 5 套可复制模板、100 人以上组织的平台化落地方式、分档行动建议,最后是不适用场景和反模式。你也可以直接跳到第四节的自检清单,十分钟定位自己团队的主要泄漏点。
二、真实场景:一个 40 人团队的两周复盘
把结论说清楚之后,我需要还原一下数据是怎么拿到的,因为口径比数字重要。这个团队做 B 端 SaaS,6 个小组,产品、前后端、测试在同一套看板上流转。我们没有装任何新工具,只用了看板自带的字段和一次人工抽样。
1. 复盘方法:20 个任务,逐条手工回填
具体做法是:抽取最近两周内完成的需求,逐个回填四个时间戳,进入待办、开始处理、提测、验收通过。然后按人天折算"实际处理时间",来源是任务下评论的时间戳和代码提交记录的时间交集,粒度只到半天。这种口径肯定不精确,但足够看出结构性问题。
关键发现有三个。第一,平均每人并行任务数是 3.8 个,最高的一位同时挂着 7 个。第二,34% 的任务出现过"重开",即验收后又被退回补充,平均退回 1.6 天。第三,每周有 11 次会议报告里有超过一半的工程师列出"被打断超过 5 次"。
2. 任务时间到底去哪了:四种等待形态的实测占比
把 20 个任务按等待原因分类后,依赖等待占 3.1 天,评审等待占 2.4 天,返工重开占 2.1 天,排队未开工占 1.0 天。这四项加起来 8.6 天,是实际处理时间的 3.3 倍。
更值得注意的是相关性。并行任务数超过 4 个的任务,平均前置时间是并行数少于 2 个任务的 1.9 倍。这不是巧合:一个人手上同时开着 4 个以上的任务时,每次切换都要重新加载上下文,而评审人看到的是同样长的队列。

3. 怎么把等待时间显性化:以 PingCode 为例
手工抽样只能做一次,日常运营需要平台支撑。对于 100 人以上的中大型研发组织,我通常建议用 PingCode 这类研发管理平台把等待时间做成常驻视图,它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,是国产替代场景里比较常被提到的选项。
具体可以落三个视图:一是累积流图,看各状态的在制品数量是否持续增长;二是周期时间散点图,看分布的尾部有多长,尾部才是真问题;三是阻塞状态看板,把"阻塞中"作为一个独立状态而不是隐藏字段,让阻塞时长可统计。这三个视图的共同前提是:状态流转要真实,否则再好的图也是装饰。
三、常见误区:五个被普遍用错的"提效动作"
这一节我想说得直白一些,因为下面这五个动作我几乎在每个团队都见过,而且它们通常被当作"已经在做效率管理"的证据。
1. 误区一:用个人产出衡量团队效率
代码行数、提交次数、任务完成数、工时饱和度,这四个指标有一个共同特征:它们都容易被博弈。一旦你按提交次数排名,团队会学会把一次提交拆成五次;一旦你按工时饱和度排名,团队会学会把工时填满而不是把任务交付。
更深层的问题不是"指标不对",而是度量对象错了。研发交付是协作系统,个体指标的提升未必带来系统输出提升,甚至可能相反,为了让自己的数字好看而减少帮助他人。
2. 误区二:把看板当进度汇报墙
很多团队的看板只用于站会上对着念一遍:他昨天做了什么、今天做什么。这类看板的信息密度极低,因为它没有承载两类关键信息:阻塞和等待。
判断你的看板是否合格,只看一个问题:如果不召开站会,能否仅通过看板知道现在有哪些任务卡住了、卡在谁那里、卡了多久?如果答案是不能,那它只是装饰性的进度墙。
3. 误区三:先上模板,再想规则
模板是执行层的东西,规则是决策层的东西。我见过团队直接照搬别人的任务卡模板,字段全填上了,但因为没有人定义"什么算高优先级",结果所有任务都是 P1,模板只把混乱整理得更整齐。
正确的顺序是:先定优先级规则和完成定义,再选模板。模板只是把已经想清楚的规则固定下来,它不能替你做取舍。
4. 误区四:把"拆细"当成万能药
拆细确实能降低估算偏差,但拆过头会带来管理成本反超。我的经验边界是:任务拆到 1-2 天可交付是一个甜点区;拆到 2 小时级别,任务数量会膨胀 5-8 倍,看板维护、状态流转、评审开销会吃掉收益。
另外,拆细不能拆掉验收价值。如果一个"子任务"完成后无法单独验收、无法单独交付、也无法单独回滚,那它不是任务,它只是步骤,不需要上板。
5. 误区五:一次性全面改造
一次性引入新流程、新工具、新会议制度,是我见过失败率最高的做法。原因很简单:多个变量同时变化,你无法判断哪一项带来了改善,也无法在出问题时快速定位。
我的建议是一次只改一个变量,保留度量,至少观察两个完整迭代周期。流程改造是分批实验,不是一次性工程。

四、专业判断逻辑:从度量校准到泄漏点定位
接下来是这篇文章的核心部分:判断顺序。多数团队一上来就问"我们该用什么方法",我的回答是先别问方法,先确认你盯的指标是不是对的。
1. 判断顺序:校准度量 → 定位泄漏 → 再选杠杆
这个顺序不能颠倒。如果你用个人产出做度量,那你会推出一堆提升个人速度的杠杆,而这些杠杆改变不了 77% 的等待时间。如果你的度量口径正确,泄漏点的位置会自己浮出来,杠杆选择几乎是自然结果。
| 被广泛使用的指标 | 它会诱发什么行为 | 团队级替代指标 | 观察周期 |
|---|---|---|---|
| 人均提交次数 / 代码行数 | 拆分提交刷量、回避难任务、减少结对 | 周期时间(从开工到满足完成定义) | 每个任务 |
| 工时填报饱和度 | 填满工时而非交付结果,虚报工时 | 流动效率(处理时间 ÷ 前置时间) | 每两周 |
| 个人任务完成数排名 | 抢简单任务、把难任务留在板上 | 吞吐量(每周期完成的任务数,团队级) | 每两周 |
| 按人统计的缺陷数 | 漏报问题、推责、降低跨人协作意愿 | 缺陷逃逸率 + 回归验证耗时 | 每周期 |
| 会议数量与时长 | 形式化压缩会议但保留碎片化沟通 | 每人每天最长连续专注时段 | 每周 |

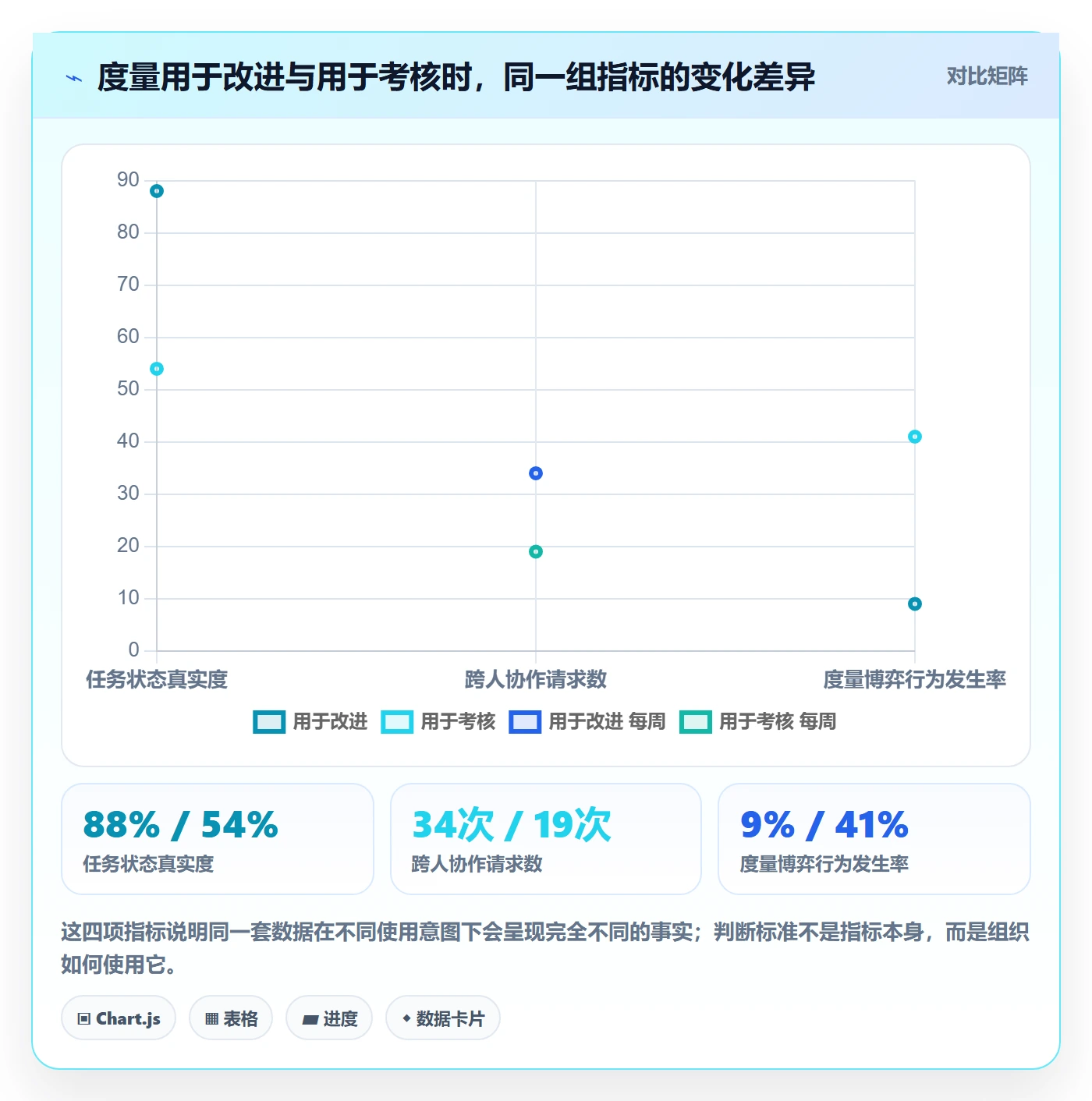

这张表的关键不是替换指标,而是理解"指标即激励"。你考核什么,团队就优化什么;如果被优化的对象和交付结果无关,那么指标本身就变成了新的浪费源。
2. 自检清单:十分钟定位主要泄漏点
下面这组问题可以让你在不装任何工具的情况下完成初判。每个问题打勾代表存在该泄漏点,勾越多优先级越高。
- 团队里超过一半的人同时挂着 3 个以上的"进行中"任务吗?
- 有没有任务在板上停留超过 5 个工作日却几乎没有人动过?
- 过去两周里,有多少任务在验收后被退回补充?如果超过 20%,说明完成定义有问题。
- 能否在五分钟内说出当前所有任务的外部依赖方和预计就绪时间?
- 工程师平均每天能拿到 2 小时以上不被打断的连续时段吗?
- 任务的平均颗粒度是超过 3 天还是低于 2 天?
根据实际使用经验,同时命中前三项的团队,主要泄漏点几乎可以确定是 WIP 超载叠加完成定义缺失,这两项的修复性价比远高于任何流程培训。
3. 一个容易被忽略的判断原则:先看分布,不看均值
平均周期时间 6 天听起来还行,但如果分布是"12 个任务 3 天完成、3 个任务 30 天完成",那么真正的问题在那 3 个长尾任务上。我的做法是每次复盘先看 85 分位而不是平均值,因为业务方的抱怨几乎全部来自长尾。
长尾的处理方式也和均值不同:均值靠流程改进,长尾往往靠拆解大任务和提前识别依赖。这也是为什么我在第五节把"任务拆到 1-2 天"和"依赖显性化"排在很靠前的位置。

五、干预杠杆:7 个动作的性价比排序与适用边界
下面 7 个杠杆我按"三个月内可观测收益 ÷ 实施成本"排序,不是并列关系。请按顺序做,做完一个再动下一个。中间我会标注哪些杠杆在小团队可以跳过。
1. 杠杆一:WIP 限制与"完成再开始"规则
做法很朴素:给每个人设并行任务上限,初期建议 2 个;给每个状态列设在制品上限,超过时不允许拉新任务,只能推进已有任务或协助他人。

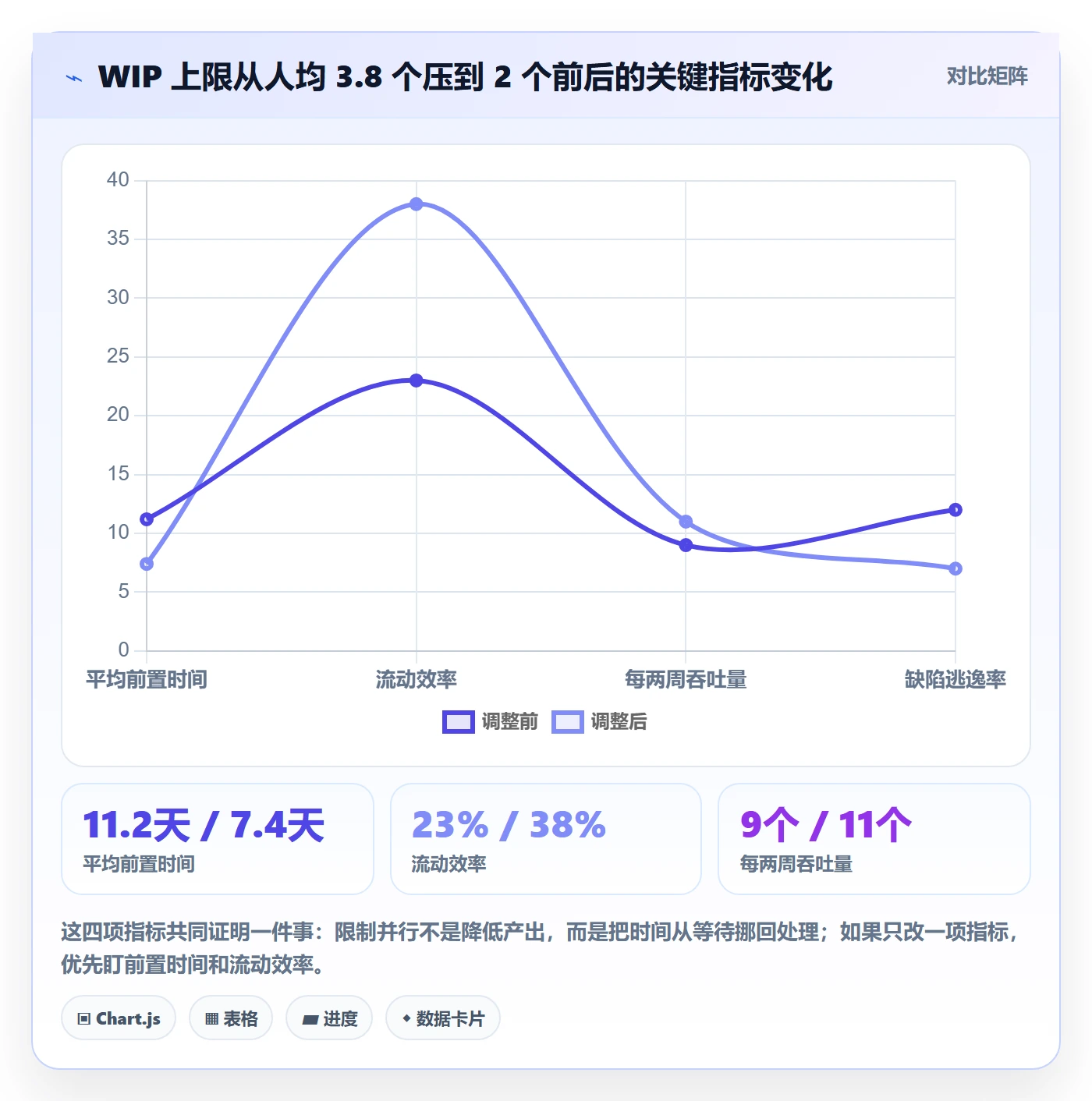

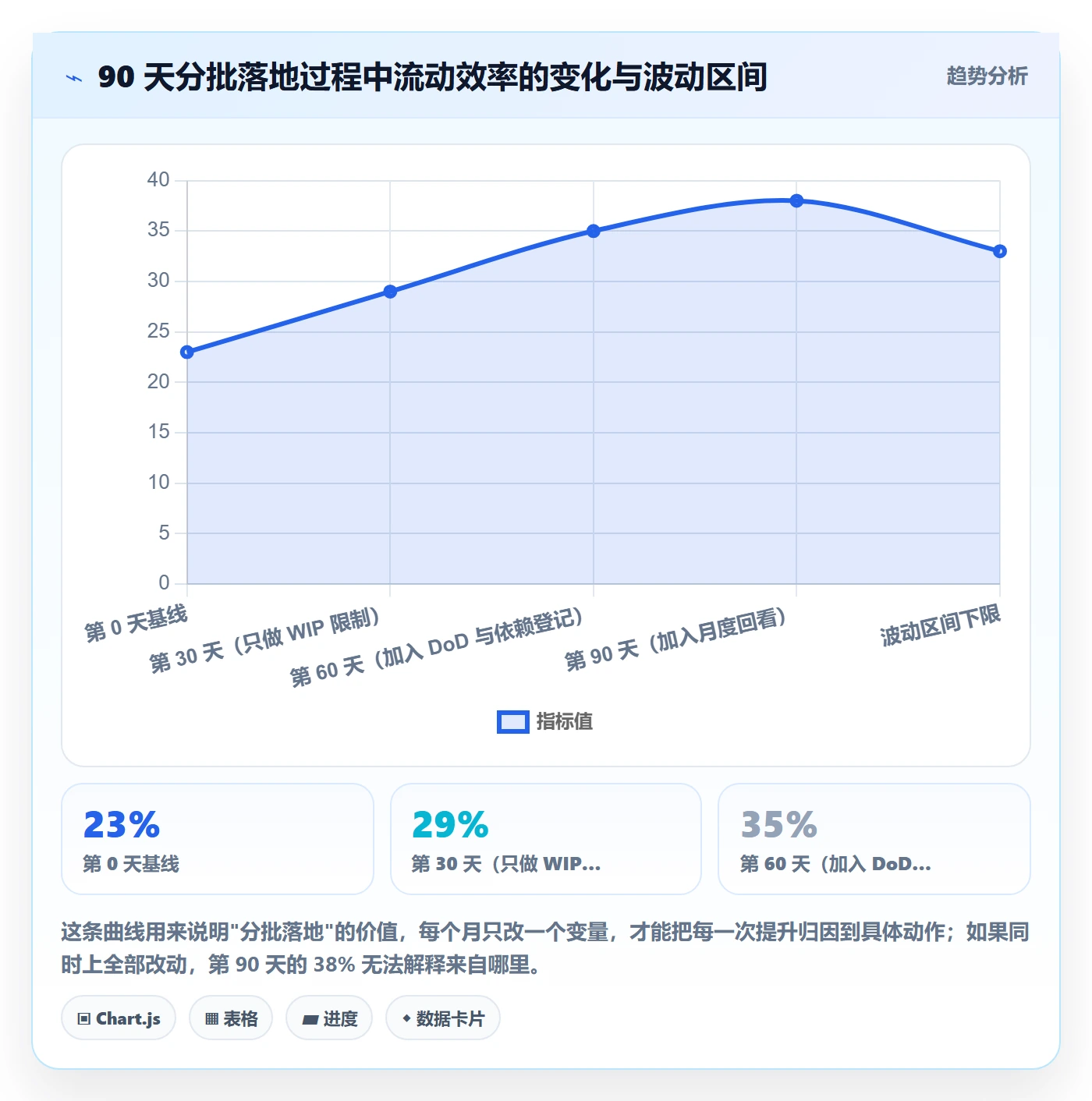

这条规则的收益在实测中最明显。这个 40 人团队把并行任务数从 3.8 压到 2 之后,平均前置时间从 11.2 天降到 7.4 天,流动效率从 23% 提到 38%,同期吞吐量还略有上升,因为减少了重开。
| 观测指标 | 调整前 | 调整后(6 周) | 变化说明 |
|---|---|---|---|
| 平均前置时间 | 11.2 天 | 7.4 天 | 下降 34%,主要来自排队和重开减少 |
| 流动效率 | 23% | 38% | 处理时间基本不变,等待时间被压缩 |
| 每两周吞吐量 | 9 个任务 | 11 个任务 | 并行减少后上下文切换成本下降 |
| 缺陷逃逸率 | 12% | 7% | 专注度提升带来的质量副产品 |
适用规模上,10 人以下的小团队也完全适用,因为它的成本几乎是零。见效周期通常是 2-3 周。最常见的翻车点是"名义上设了上限,但业务插单时可以破例",一旦破例三次,规则就失效了。

2. 杠杆二:把任务拆到 1-2 天可交付单元
拆解标准我建议用"可交付"而不是"工作量"来定义:一个任务应该可以独立验收、独立上线(或独立合入主干)、独立回滚。满足这三条,即使它只花半天也值得上板;不满足,即使只花两小时也不该单独占一行。
颗粒度和估算偏差的关系很明显。3 天以上的任务,估算偏差可以到 ±55% 甚至更高,同时依赖等待概率大幅上升。1-2 天的任务偏差通常能控制在 ±25% 以内,这个精度已经足够做两周计划。

3. 杠杆三:建立就绪清单与完成清单
这是投入产出比最高的两项文字工作,各一页纸。就绪清单(DoR)解决的是"任务该不该被拉进开发",完成清单(DoD)解决的是"什么算完成"。缺了前者,开发频繁开始又停下;缺了后者,验收反复退回。
这个团队在补上 DoD 之后,验收退回率从 34% 降到 11%,光这一项就省下了接近 1.5 天的平均前置时间。这条杠杆在 10 人以下团队同样强烈建议做,而且成本最低。
4. 杠杆四:依赖显性化并指定接应人
依赖等待是第二大泄漏点,而它最大的问题是不可见。我的做法是:任何跨越团队边界的依赖,必须登记为一条独立记录,包含四项信息,需要谁、需要什么、期望就绪时间、我方的接应人。
关键在"接应人"。很多人以为登记依赖就够了,但如果没有指定我方是谁在跟,这条依赖就会一直是"已登记、无人推动"的状态。指定接应人之后,依赖的平均等待时间通常能压缩三到五成。
5. 杠杆五:把站会改成阻塞协调会
进度可以在看板上自取,会议时间应该留给需要实时协调的事。我建议站会只讨论三类内容:新出现的阻塞、需要跨人协调的依赖、以及状态列超上限时的处理方式。每个人轮流念进度这一环节可以直接删掉。
常见的反对意见是"不念进度就不知道大家做什么"。实际执行下来,这个担心很少成立,如果看板信息真实,念进度只是重复劳动;如果看板信息不真实,说明真正的问题是状态维护纪律,不是站会形式。这条杠杆在 10 人以下团队可以简化,每天 5 分钟的阻塞对拼就够。
6. 杠杆六:保护连续专注时段
上下文切换的代价经常被低估。我的经验值是被打断后重新回到原任务的心智恢复成本大约是 10-20 分钟,如果一天被打断 6 次,就等于损失 1-2 小时的有效时间。
具体做法有三个:把所有例行会议压缩到上午或下午的固定时段,形成一段无会时间;设立统一的响应窗口,比如紧急问题走电话、非紧急走异步消息,不要默认"随时可被打断";把评审改成批量进行而不是随时插入。这三条加起来的实施成本很低,但见效需要两周左右。
7. 杠杆七:轻量度量与月度回看机制
这是唯一一条我建议"故意做轻"的杠杆。度量字段越多,维护成本越高,数据越不真实。我建议只保留三项:周期时间、流动效率、缺陷逃逸率,每月回看一次,看趋势不看单点。
至于工具,小团队用看板加一张表格就够;30-100 人的组织可以用项目管理系统里的报表视图;100 人以上的中大型组织,才需要考虑平台化方案。PingCode 在这类场景里可以提供累积流图、周期时间分布、在制品限制这类原生视图,并且因为是私有化部署路线,对数据不出内网的团队比较友好,也方便从既有工具平滑迁移。

六、模板包:5 套可直接复制的模板
下面 5 套模板都可以直接复制到你的任务卡字段或文档里。每套我会说明填什么、谁填、什么时候填,以及不填会怎样。请按需裁剪字段,不要全量照搬,字段越多,填的人越少。
1. 模板一:任务卡模板
填写人是任务负责人,在任务被拉入"进行中"之前填完。核心思路是把"验收标准"和"依赖"前置到任务开工前,而不是等到提测时才想。
【任务卡模板】
标题:动词 + 对象 + 结果(例:为订单导出接口增加分页参数)
负责人:(单一负责人,不允许写两人)
类型:需求 / 缺陷 / 技术债 / 运维
颗粒度自检:预计完成时间是否 ≤ 2 天?否 → 先拆分
验收标准(至少 2 条,可被第三方验证):
输入 A,返回 B,错误码覆盖 C
通过 D 场景的自动化用例
依赖:
依赖方:____ 需要内容:____ 期望就绪时间:____ 我方接应人:____
风险与回滚:若有数据变更,写明回滚方式
完成定义引用:DoD v1(见模板三)
不填会怎样?最常见的后果是任务在评审时才暴露出"其实需要另一个团队先改接口",此时已经消耗了 3 天。验收标准缺失则直接对应返工重开。
2. 模板二:就绪清单(DoR)
填写人是需求提出方和负责人共同确认,在任务被拉入开发前逐条勾选。它是一道闸门,不是一张表格,任何一条不满足,任务就不能进入"进行中"。
【Definition of Ready 就绪清单 v1】
业务价值可一句话说明,且已与需求方对齐
验收标准至少 2 条,可被第三方独立验证
设计稿 / 接口契约 / 数据模型已就绪(按需)
外部依赖已登记,且就绪时间 ≤ 本任务预计开工时间 + 2 天
任务颗粒度 ≤ 2 天,或已拆分为子任务
涉及的测试环境与数据可用
已识别是否需要埋点 / 监控 / 告警
优先级已由产品负责人在本周排期内确认
小团队可以只保留第 1、2、3、5 条。这四条覆盖了 80% 的"开工后才发现做不了"的情况。
3. 模板三:完成清单(DoD)
填写人是任务负责人,在把任务拖到"完成"列之前逐条确认。DoD 是这套模板里最值钱的一张,因为它直接决定验收退回率。
【Definition of Done 完成清单 v1】
代码层
代码已合并到主干(非个人分支)
通过 CI,静态检查无新增告警
关键路径有自动化测试,覆盖率不低于团队基线
验证层
验收标准逐条自测通过,并附验证方式说明
异常分支与边界条件已验证
涉及数据变更的,已在预发布环境验证
交付层
监控 / 告警 / 日志已配置,或明确说明本次不需要
相关文档与接口说明已同步更新
若包含用户可见变更,已通知到相关方
放行层
验收人已在任务下确认,无遗留待办
很多团队只写了代码层,结果验收时反复补充"监控没配""文档没更新"。这三层的划分方式来自实际复盘:把返工原因按层归类后,交付层的缺失占比往往被低估。
4. 模板四:阻塞与依赖登记表
填写人是发现阻塞的人,发现即填,不等到站会。这张表的价值在于把"等待"从隐性变显性,也是流动效率统计的数据来源。
【阻塞与依赖登记表】
字段说明:
编号 | 关联任务 | 阻塞类型 | 阻塞对象 | 期望就绪时间 | 我方接应人 | 已阻塞时长 | 当前状态 | 升级动作
阻塞类型枚举(固定,不要自由填写):
依赖外部团队 / 依赖环境 / 依赖需求澄清 / 依赖评审 / 技术方案未定
使用规则:
- 同一任务连续阻塞超过 2 个工作日,必须升级,不允许静默等待
- 每周复盘统计"按类型划分的阻塞总时长",按降序排列
- 阻塞解除后保留记录一个月,用于识别重复出现的依赖方
不建议加的字段:原因自由文本、情绪描述、责任归属。这三个字段会让登记表变成追责工具,人会开始隐匿阻塞。
5. 模板五:月度流动效率回看表
填写人是团队负责人,每月一次,30 分钟。它不解决具体问题,它解决的是"我们上个月做的改进到底有没有用"。
【月度流动效率回看表】
统计口径
统计周期:本月 1 日 – 月末(按完成时间归集,不是按开始时间)
样本:本月内完成的所有任务,剔除被取消任务
数据来源:看板状态流转时间 + 任务评论时间戳
核心指标(本月 / 上月 / 变化)
平均前置时间: ____ 天 / ____ 天 / ____
85 分位前置时间: ____ 天 / ____ 天 / ____
平均流动效率: ____ % / ____ % / ____
团队吞吐量: ____ 个 / ____ 个 / ____
验收退回率: ____ % / ____ % / ____
人均并行任务数(峰值):____ 个 / ____ 个 / ____
本月主要阻塞类型 Top3:
____ 累计 ____ 天 / ____ 累计 ____ 天 / ____ 累计 ____ 天
本月只改了哪一个变量:____________
下月是否保留该变更:保留 / 回退 / 继续观察
最后两行是这张表的核心。如果一次回看说不出"上月只改了什么、这个月是否保留",那它只是数据展示,不是改进机制。

七、平台化落地:100 人以上组织怎么把度量变成日常
前面所有方法在 30 人以下团队用看板加表格都能跑。但当组织超过 100 人、跨多个小组或跨地域时,靠手工维护的度量会在一两个月内自然萎缩,因为没人愿意持续做重复劳动。这时才需要考虑平台化。
1. 平台化的三个必要能力
第一是状态流转的真实性约束。 平台要能限制"跳过状态"或强制填写完成定义,否则数据分布会失真。第二是等待时间的自动采集。 阻塞时长、评审时长、依赖等待时长应当自动计算,而不是靠人填。第三是可下钻的视图。 团队级看趋势,小组级看分布,个人级不看排名。
第三点容易被忽略但很重要。如果页面默认展示"谁的任务积压最多",这个平台就会从协作工具变成监控工具,接下来的后果我在第九节专门讲。
2. 以 PingCode 为例的落地路径
对于 100 人以上、有私有化部署要求的中大型研发组织,一个可行路径是把任务卡字段、DoR/DoD 清单、阻塞记录做成平台内的必填项与工作流校验,把流动效率的统计交给累积流图和周期时间分布图。
PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,适合数据不能出内网的场景;同时支持从 Jira 平滑迁移,对正在做工具替换的团队可以降低迁移成本,是国产替代场景里比较现实的一个选择。我在实际落地中会强调一件事:先跑通三个视图(累积流图、周期时间分布、阻塞列表),再谈其他报表。 报表越多,团队对数据的信任度通常越低。
3. 迁移或换工具时最容易踩的坑
最大的坑是把旧工具里的历史数据全量搬过来,包括已经废弃的状态和大量僵尸任务。我的建议是只迁移近 3 个月未完成的任务和近 6 个月的已完成任务,其余归档不迁。历史数据在流动效率统计里会严重扭曲分布。
第二个坑是迁移期间同时改流程。工具和流程同时变,问题出现时无法定位。建议先原样迁移,跑完两个迭代后再改流程。

八、行动建议:按团队规模和成熟度分档
同一套方法在不同规模下的最优组合并不一样。下面按四档给出建议,你可以直接对照自己的团队。
1. 10 人以下:只做两件事
这一档团队最怕的是流程负担。我建议只做 WIP 限制和 DoD 两张纸,度量用一个共享表格手工统计即可。跳过站会形式改造、跳过依赖登记表、跳过月度回看,人少的时候信息传递是天然的。
判断是否需要增加流程的信号是:出现第 3 个并行项目,或者开始有人问"这个任务现在谁在做"。出现这个信号之前,加流程只会降低速度。
2. 10-30 人:加上站会改造和依赖显性化
这一档开始出现跨小组依赖,站会的效率问题也显现出来。建议在这一档引入阻塞协调会、依赖登记表,并把任务颗粒度标准固化为团队约定。度量仍可保持手工,但建议每月做一次回看。
这一档最常见的失败是"流程只在新项目上执行"。我的建议是明确宣布存量任务不追溯,但所有新拉入的任务必须走新规则,用新任务的占比来判断执行度。
3. 30-100 人:把度量标准化,引入报表视图
这一档的关键词是标准统一。同一个指标在不同小组之间必须口径一致,否则跨组比较没有意义,也会引发"数字口径之争"。建议明确三件事:完成时间按什么归集、前置时间从哪个状态算起、返工如何计数。
这一档可以使用项目管理系统里的原生报表,不需要额外开发。但要设一条纪律:报表只用于团队级改进,不用于个人绩效,这条纪律如果没有明确宣布,前期的度量建设会很快被博弈行为侵蚀。
4. 100 人以上:平台化 + 分批推进
这一档建议先在一个 30 人左右的试点单元跑满两个季度,包含完整的 DoR/DoD、阻塞登记、流动效率回看,然后再向其他单元推广。试点单元的选择标准不是"最听话的团队",而是"业务量稳定、负责人愿意看数据"的团队。
平台选型上,中大型组织通常更关注私有化部署能力、与既有工具链的集成度、以及迁移成本。PingCode 这类面向中大型企业、支持私有化部署和 Jira 平滑迁移的平台,在这一档是比较常见的选项,尤其适合正在做国产替代评估的组织。
| 团队规模 | 优先做的动作 | 可以跳过的动作 | 建议见效判断周期 |
|---|---|---|---|
| 10 人以下 | WIP 限制、DoD 一页纸 | 依赖登记表、月度回看、站会形式改造 | 2-3 周 |
| 10-30 人 | 加站会改阻塞会、依赖显性化 | 平台化报表、跨组指标统一 | 4-6 周 |
| 30-100 人 | 指标口径统一、报表视图、DoR | 自研度量工具 | 6-8 周 |
| 100 人以上 | 平台化、试点单元先行、迁移策略 | 一次性全员推行 | 一个季度以上 |

九、取舍与边界:什么该做、什么该等、什么该放弃
方法讲完之后,我想说说取舍。这部分在其他文章里通常被省略,但实际落地时它比方法本身更能决定成败。
1. 度量粒度和维护成本的取舍
度量越细,成本越高,数据越容易失真。我的经验线是:单个任务因流程产生的额外操作时间,不应超过任务总工作量的 5%。 一个 2 天的任务,流程操作控制在 40 分钟以内是合理区间;超过这个数,团队会开始"补数据"而不是"用数据"。
这意味着你要放弃一些看起来很有用的字段。比如"心情指数""阻塞原因自由文本""详细耗时拆分",它们的分析价值远低于维护成本。
2. 流程统一和团队自治的取舍
统一到指标口径这一层就够了,不要统一到看板列名和会议形式。我见过组织强行统一所有小组的看板列,结果是每个小组都在做形式对齐,实际流动效率没有变化,反而增加了跨组沟通成本。
取舍原则是:影响跨组协作的部分必须统一(完成定义、依赖登记、阻塞定义),纯内部的部分允许自治(列名、卡片布局、会议节奏)。
3. 工具能力和组织意愿的取舍
工具能解决"看不见",不能解决"不愿改"。如果团队默认所有插单都必须立刻响应,那么再好的 WIP 限制也执行不下去。所以在引入任何工具之前,先确认一件事:负责人是否愿意在业务压力下坚持"完成再开始"。
如果答案是否定的,我的建议是不要引入工具和度量,先只做一件事,把所有任务的前置时间和处理时间手工统计一个月,让数据自己说话。用数据说服,比用制度强制有效得多。
4. 什么情况下先别改流程
有三种情况我会建议先不改流程。第一,需求本身处于剧烈变化期,改流程的收益会被需求波动淹没,此时更该做的是缩短批次而不是优化流程。第二,团队处于人员大幅流动期,任何新规则都会随人员离开而失效。第三,组织正在做工具替换或组织架构调整,此时并行的变量已经太多。
这三种情况的共同特征是:系统的输入不稳定。在一个输入不稳定的系统里优化内部流程,你会得到一个优化得很好的、但仍然交付不稳定的系统。
十、反模式:让效率改进彻底失效的四个做法
最后讲反模式,因为这些是我在实际复盘中最常看到、也最容易被忽视的失败原因。它们通常不是"做错了什么",而是"做对了什么但用错了地方"。
1. 把效率工具变成监控工具
这是最常见也最致命的一个。度量一旦和个人评价挂钩,数据就会立刻失真。人们不会停止工作,但会开始优化数字:把任务拆成更小的提交、把状态拖到"完成"再补工作、把阻塞记录延后填写。
判断是否已经变成监控工具,你只需要看一个信号:团队成员是否开始私下讨论"这个数据会不会被用来考核"。 一旦出现这个讨论,度量建设的收益就开始归零。

2. 用个人排名驱动改进
即使不用于考核,个人排名也会产生副作用。排名靠后的会回避难任务,排名靠前的会优先处理容易上榜的任务,最终受损的是整体流动效率。我在第四节的指标对照表里已经列出了替代方案:所有度量都做团队级或小组级,不做个人级。
3. 任务拆得过细,管理成本反超收益
这一条我在误区部分提过,这里给一个更具体的判断标准:如果看板上的任务数量在两周内增加了 5 倍以上,但吞吐量没有明显变化,说明拆解已经过度。 此时应回退到 1-2 天颗粒度,而不是继续细分。
4. 只度量不行动,或只行动不复盘
这两种情况都会让改进停摆。只度量不行动,数据会变成一种"我们知道问题在哪但没解决"的集体无力感;只行动不复盘,你无法区分真实改善和短期波动,也无法把有效做法固化成团队习惯。
我的做法是把"本月只改哪一个变量"和"下月是否保留"作为回看表里唯一必须当场填写的两行。这两行填不出来,说明这个月的改进没有焦点。
结语:这周只做一件事
回到开头那个 40 人团队。他们的改变其实不是"更努力了",而是"终于看清楚卡在哪里了"。同一个团队、同一批人、同样的业务压力,只是因为不再让每个人同时开着 3.8 个任务,前置时间就少了 34%。
所以如果你问我"研发团队提升任务执行效率的最佳实践是什么",我的回答是:先修度量,再拆泄漏,最后才上模板。顺序错了,做多少动作都是在优化一个非瓶颈环节。
具体到下一步,我建议你这周只做一件事:从最近完成的任务里抽 10 个,手工回填两个时间戳,开始处理时间、完成时间,再估算实际投入的处理时间,算出流动效率。不需要工具,不需要会议,一个人在半天内就能做完。
如果算出来的流动效率低于 25%,那么你的第一动作几乎可以确定是 WIP 限制,而不是引入任何新流程。等你把第一个变量跑满两个迭代、看到前置时间确实下降之后,再来打开这篇文章的第六节,拿那 5 套模板去固化已经验证有效的规则。
改进研发效率这件事,最难的不是找到方法,而是忍住不一次做完所有方法。
常见问题解答(FAQ)
1. 研发团队提升任务执行效率,到底该看哪些指标?为什么我们统计了工时和代码提交量,反而更乱了?
我们团队二十来人,之前为了证明效率在提升,我让人统计了每人每天的代码提交次数和工时填报,结果大家开始拆小提交凑数,工时也填得越来越随意。我自己也说不清到底该拿什么数据判断团队是不是真的变快了,感觉指标一上,气氛就不对了。
先停掉个人维度的产出指标,换成团队级的流动指标,三个就够起步:周期时间、吞吐量、流动效率。周期时间指一个任务从进入进行中到满足完成定义的历时,建议按周统计中位数而不是平均值,因为少数长尾任务会把平均值拉得很难看;吞吐量指每周真正完成的、满足完成定义的任务数,用于看趋势不看单周高低;
流动效率指实际处理时间除以周期时间,多数研发团队落在 15% 到 40% 之间,如果你算出来长期低于 20%,说明大量时间耗在等待、排队和返工上,而不是人手不够。判断依据很简单:这些指标都在团队层面,无法通过拆提交、刷工时来优化,一旦有人能靠制造数据获益,指标就失效了。
落地口径要提前写死:什么算进入进行中、什么算完成、跨周任务怎么记,都在第一次统计前定下来,之后不要中途改口径,否则趋势不可比。建议只统计最近 8 到 10 周的数据做基线,不要追溯太远,老数据的口径往往和现在不一致。
2. 都说限制并行任务能提速,可我们业务需求一直在插单,WIP 限制在研发团队里到底怎么设才不被打回原形?
我们十几个人,同时手上开着二三十个任务,谁都觉得很忙,但每周真正做完的没几个。我试过在看板上写每人最多开两个任务,结果第二天产品就来插紧急需求,两周后看板又回到原样,我自己也开始怀疑 WIP 限制是不是只适合那种需求很稳定的团队。
WIP 限制的作用不是拒绝需求,而是让排队显性化,所以关键在设定和例外规则,而不是写一个数字。
起步做法:先不加限制,连续统计两周每个任务开始到完成的时长,再数一下同一时间处于进行中的任务数,把团队同时完成能力的 1.5 倍左右作为初始上限,例如团队每周能完成 8 个任务,上限就设在 12 左右,而不是按人头乘 2。
其次必须留出紧急通道,但紧急通道要有限额,比如每周最多 2 个,且插单时必须由提出方明确说出被顶掉的是哪个任务,这个动作比拒绝更有效,因为大多数插单在要求说出替代项时就会自己降级。第三,把被暂停的任务退回到待办或阻塞区,不要让它继续留在进行中占名额,否则上限形同虚设。
判断改进是否有效的口径:看周期时间中位数是否下降、以及进行中任务数的波动是否变小,两周就能看出端倪,如果周期时间没降但完成了更多任务,说明你的瓶颈在别处,比如依赖等待。
3. 任务经常卡在测试或者等别人接口,这种依赖等待怎么显性化?有没有直接能用的模板字段?
我们最大的问题不是写代码慢,而是一个任务开发完等测试环境、等别人接口联调,一等等好几天。周会上大家都说在推进,但没人说得清到底卡在谁那儿,我又不想搞一套很重的流程让大家填一堆表,所以一直没找到合适的做法。
把阻塞当成一等公民来管理,用一张轻量的阻塞登记表就够,字段建议只保留六项:任务编号、阻塞开始日期、阻塞类型(环境、依赖方、决策待定、外部资源)、阻塞对象(具体到人或具体系统,不能写某个部门)、接应人(唯一、实名)、承诺解除日期、实际解除日期。
规则有三条:一,只有写进登记表的才算阻塞,口头提到的不算,避免周会上互相指责;二,接应人必须是能实际推动的人,不能填提出方;三,每日同步只讨论登记表中未解除的条目,进度一律看板自取,不再逐人口头汇报。
判断依据是周期时间和阻塞时长占周期时间的比例,如果阻塞时长占比超过 30%,先解决环境和联调流程,再谈任务拆解和估算,否则任何拆解都会被等待吃掉。起步阶段不要追求填得完整,先要求
4. ,坚持两周后再补承诺解除日期这类字段,否则一开始字段太多,登记率会掉到很低,数据反而不可信。
我们团队不到十个人,那些 DoR、DoD、月度回看之类的模板是不是太重了?小团队到底该先上哪几个?
我们八个人,产品技术测试混着干,我试过照搬一套完整流程,任务卡上要填验收标准、依赖、就绪清单、完成清单,结果大家嫌麻烦,填了两周就没人填了。但我又确实觉得该有点约束,不然需求一句话就开工,做完才发现理解不一致,返工特别多。
核心关键词
文章包含AI辅助创作:完成实操方法:研发团队提升任务执行效率的最佳实践方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/376635
读者评论
我们团队也做过类似复盘,流动效率只有18%,看完更有感触。等待时间确实占大头,但文中提到的7个杠杆如果具体展开操作步骤会更有帮助,目前感觉框架清晰但落地细节偏少。
比较认同“先定规则再选模板”的观点。我们之前直接套用别人的看板模板,结果所有任务都标成紧急,优先级形同虚设。完成定义缺失导致的返工问题也被严重低估,值得重视。
作为管理者,我更关心文中提到的100人以上组织平台化落地方式,PingCode那部分只是点到为止,希望多讲几个视图的实际搭建方法,比如阻塞看板的具体字段配置和周期时间散点图的解读。
指标替换表很实用,但个人提交次数和代码行数被否定了,那考核研发绩效到底用什么?流动效率和周期时间作为团队指标可以,但和个人激励怎么挂钩,文中没有展开,希望后续能补充。
