软件开发工作计划:5个步骤让你的项目如虎添翼

软件开发工作计划真正失效,通常不是因为团队没有填写进度表,而是因为表格里只有“开发、测试、上线”几个阶段和一个看似确定的日期。我的经验是:项目延期往往在立项当天就埋下了伏笔,目标没有量化,任务没有交付物,排期没有依赖关系,需求变化没有审批人,最终所有人都在忙,却没有人能准确回答“项目现在离可上线还差什么”。

一份能推动项目向前走的软件开发工作计划,至少要把五件事连起来:项目要交付什么、工作如何拆分、谁在什么时候完成、变化和风险如何处理、最终用什么标准验收。下面我会以企业内部报销系统一期为主要案例,拆解一套适合中大型企业及 100 人以上研发组织的实践方法;对于小团队,也会说明哪些环节可以简化,避免把大型项目的管理负担照搬到小项目上。

一、先讲核心结论:开发计划不是日期表,而是一套交付控制系统

1. 一份有效计划必须回答五个问题

我判断一份软件开发工作计划是否合格,不是看它有多少页,也不是看甘特图画得多漂亮,而是看团队能否根据计划快速回答五个问题。

  • 交付什么:本期具体交付哪些功能、接口、文档和运行能力?
  • 谁负责:每一项工作由谁主责,谁参与,谁验收?
  • 何时完成:完成时间是如何估算出来的,是否考虑了依赖和实际产能?
  • 变化怎么办:需求增加、第三方接口延期或人员变动时,谁做取舍和审批?
  • 怎样算完成:是代码提交了算完成,还是测试通过、业务确认并具备上线条件才算完成?

如果计划只能回答“什么时候开发完”,却回答不了“开发完意味着什么”,它更像一张愿望清单,而不是项目管理工具。

在我的项目复盘中,最容易被忽视的是最后一个问题。很多团队把“开发完成”当作里程碑,但开发完成只说明代码暂时写完了,尚未证明功能符合需求、接口可以联调、异常流程可用,也没有证明生产环境已经准备好。

软件开发工作计划:5个步骤让你的项目如虎添翼

2. 五个步骤分别要产生一个可检查的结果

为了避免文章停留在方法论层面,我建议把五个步骤对应到五类输出物,而不是只记住五个抽象概念。

步骤 核心任务 建议输出物 检查问题
第一步 明确目标、范围和约束 项目概述卡、范围清单 哪些内容本期明确不做?
第二步 按交付物拆分工作 任务分解表、依赖关系表 每项任务是否有产出物和完成标准?
第三步 基于产能和依赖排期 里程碑计划、关键路径 日期是根据产能推导,还是拍脑袋指定?
第四步 配置人员、资源和风险应对 职责矩阵、风险登记表 每个关键风险是否有责任人和触发动作?
第五步 建立质量、变更和验收闭环 验收清单、变更记录、上线方案 项目上线后出现问题,能否回滚和追责?

二、真实场景:为什么“大家都很忙”,项目却还是延期

1. 企业报销系统一期的失控起点

以一个企业内部报销系统为例,业务方最初提出的需求只有一句话:“希望把报销流程线上化,最好六周上线。”这句话对业务负责人来说已经很明确,但对研发团队来说仍然缺少大量关键信息。

研发需要继续追问:员工是否需要上传发票?发票格式有哪些?审批是一级还是多级?不同部门的额度是否不同?财务是否需要导出数据?是否需要对接财务系统?历史单据是否迁移?上线后由谁维护?被驳回的申请能否修改后再次提交?

如果这些问题没有在计划中出现,团队就会用自己的理解推进。产品认为“审批流”包括加签、转交和代理审批,开发认为只需要固定两级审批,测试则按照最简单路径准备案例。等到业务验收时,三方都会认为自己没有错,但项目已经发生返工。

这个案例中,延期并不一定源自开发速度慢,而是需求信息在不同角色之间传递时发生了语义损耗。工作计划的第一项价值,就是在项目开始阶段把这些隐性假设显性化。

2. 计划失效的四个典型信号

我通常会在项目周会上观察四种信号。如果它们同时出现,说明项目计划已经失去控制,而不是简单地“进度有点慢”。

  • 任务名称大量使用“完善功能”“继续开发”“处理问题”等无法验收的模糊词。
  • 项目成员都有自己的进度表,但没有一份团队共同认可的交付物清单。
  • 延期任务只显示新的截止日期,没有记录延期原因和对后续任务的影响。
  • 需求变更通过群聊、电话或会议口头确认,却没有更新范围、排期和责任人。

尤其是第二种情况很危险。单个人的任务列表只能反映局部工作,不能反映接口依赖、测试窗口、业务验收和上线准备。项目经理如果只追问“你完成了吗”,很容易得到许多局部的“完成”,却看不到整体交付仍然不成立。

软件开发工作计划:5个步骤让你的项目如虎添翼

3. 大型组织比小团队更需要显式计划

在三五个人的团队里,很多信息可以通过面对面沟通补齐;但当组织拥有多个研发小组、测试团队、业务部门和外部供应商时,口头同步无法稳定传递上下文。

中大型企业还常常存在权限审批、合规审查、采购流程、环境申请、数据脱敏和发布窗口等非编码工作。这些工作不一定由开发人员完成,却会直接影响上线时间。如果计划中没有安排它们,项目表面上可能提前完成开发,实际上仍然无法交付。

对于 100 人以上的组织,我更倾向于使用统一的项目管理平台承载目标、任务、缺陷、需求变更和版本信息。以 PingCode 为例,它更适合中大型企业使用,也支持私有化部署;如果企业原先依赖 Jira 管理研发流程,还可以考虑平滑迁移,降低工具替换时的流程断裂风险。工具选择本身不是重点,重点是让跨团队信息形成可追踪链路。

三、常见误区:很多计划看起来专业,实际不能执行

1. 误区一:把软件开发流程当成工作计划

“需求分析,系统设计,编码,测试,上线”是软件开发流程,不是项目计划。流程说明的是先后阶段,计划还必须进一步说明每个阶段交付什么、谁负责、依赖什么、如何验收以及预计消耗多少时间。

例如,“完成测试”这句话并不能作为有效任务。更准确的写法应该是“完成报销申请、审批、驳回重提三条主流程的功能测试和权限测试,输出测试报告,并关闭所有高优先级缺陷”。后者才具备可检查性。

2. 误区二:任务拆得越细越专业

任务拆分不是把每个人每小时做什么都写进表格。拆得过粗,无法估算和跟踪;拆得过细,则会增加维护成本,让团队把时间花在更新计划而不是解决问题上。

我的判断标准是:一项任务应该能够由一个明确的主责人负责,并且能在一个相对短的周期内产生可验证成果。如果任务跨越多个角色、持续数周且没有中间产物,就需要继续拆分;如果任务只需要几十分钟且不会影响依赖关系,通常不必单独列为项目级任务。

3. 误区三:用成员总工时替代真实产能

假设一名工程师每天工作八小时,并不意味着每天可以投入八小时编码。会议、需求澄清、代码评审、线上问题和跨团队沟通都会占用时间。对中大型组织而言,成员的有效研发产能常常还会受到多项目并行的影响。

我在排期时会把“名义工时”和“可用工时”分开记录。比如某工程师在两周内名义上有 80 小时,但同时承担支持工作、评审和会议,计划中可以用于该项目的时间也许只有 48 至 56 小时。这个差值如果不被看见,延期就会被误判为执行问题。

4. 误区四:把所有需求都放进第一期

第一期范围越大,不一定越能体现项目价值。范围过大意味着更多依赖、更长验证周期和更高的需求变化概率。尤其是内部系统,业务方常常会在看到原型或测试版本后提出新的流程要求,第一期预留空间比一开始承诺“全部实现”更稳妥。

我更建议把需求分为“本期必须完成”“有余力再做”“明确后续处理”三类,并写出划分依据。没有被选入本期的需求并不是被忽略,而是被正式管理,避免它们以临时插单的方式回到开发队列。

5. 误区五:把风险登记表当成形式文件

风险表里如果只有“需求变更、人员不足、技术风险、进度延期”几个词,几乎没有管理价值。风险必须连接到行动,例如“第三方财务接口申请可能延期,若在第 2 周仍未拿到测试凭证,则启用模拟接口,并将接口联调拆成两阶段”。

风险管理的核心不是预测所有问题,而是提前定义触发条件和应对动作。这样当风险真正发生时,团队不必从零开始争论。

软件开发工作计划:5个步骤让你的项目如虎添翼

四、第一步:定义项目成功标准,锁定目标、范围和约束

1. 先写业务结果,再写功能列表

软件项目不是为了“做出若干页面”而存在。计划的起点应该是业务结果,例如缩短报销审批时间、减少人工录入、提高库存数据准确率,或者让客户能够在线完成某项服务。

以报销系统为例,“开发报销申请页面”是功能任务,“让员工能够在线提交合规报销单,审批人能够在权限范围内处理,财务能够获取可核对的数据”才是业务目标。前者告诉团队做什么,后者帮助团队判断哪些功能必须优先完成。

2. 用三张清单划定范围

我建议每个项目都建立三张清单,而不是只维护一张需求池。

  • 必须交付清单:不完成就无法实现本期目标的功能和非功能要求。
  • 可延后清单:有价值,但不会阻塞首个可用版本的功能。
  • 明确不做清单:当前阶段不纳入范围的内容,以及暂不处理的复杂场景。

第三张清单尤其重要。很多团队不愿意写“不做”,担心业务方觉得团队能力不足,结果这些内容会在项目后半段以“顺手加一下”的方式进入范围。把边界公开写出来,反而能减少误解。

3. 给成功标准增加可验证条件

成功标准不一定都要是复杂的业务指标,但至少要能够被观察或测试。比如“用户体验好”过于模糊,可以改为“新员工在没有培训的情况下,能够在五分钟内完成一次普通报销提交”;“系统稳定”可以进一步说明为“上线观察期内,核心接口无阻断性故障,异常操作有日志可追踪”。

这些标准不应被包装成适用于所有项目的固定阈值。不同企业的业务规模、数据量和风险等级不同,具体数值需要由业务负责人、技术负责人和测试负责人共同确认。

4. 项目概述卡模板

项目项 示例内容 填写提醒
项目名称 企业内部报销系统一期 名称要能区分版本和范围
目标用户 员工、部门负责人、财务人员 不要只写“公司用户”
核心问题 纸质流转慢、审批状态不可追踪 描述现状痛点,不要只写功能
本期范围 申请、附件、审批、财务查看 列出必须完成的交付物
暂不包含 原生移动端、复杂费用分析 主动管理业务预期
成功标准 主流程可用并通过业务验收 尽量写成可观察、可测试的条件

软件开发工作计划:5个步骤让你的项目如虎添翼

五、第二步:围绕交付物拆分任务,让每个人知道交付什么

1. 从项目目标拆到工作包

软件开发项目的拆分顺序,我建议采用“目标,交付物,阶段,工作包”的四层结构。以报销系统为例,目标是实现线上报销;交付物可以是报销申请模块、审批模块、财务查询模块、上线运行能力;每个交付物再拆成需求确认、设计、开发、测试、发布等工作包。

这种拆法比按部门罗列“产品做什么、开发做什么、测试做什么”更有优势,因为它始终围绕最终成果组织工作。按部门拆分容易让每个团队只关注自己的任务,却忽视交付物是否完整。

2. 一个可执行任务要有五个字段

  • 任务动作:明确要完成的工作,而不是使用“跟进”“完善”等模糊词。
  • 责任人:只能有一个最终主责人,参与人可以有多个。
  • 前置条件:说明任务开始前必须具备什么输入。
  • 交付物:明确输出代码、文档、页面、接口、报告还是配置。
  • 完成标准:规定由谁、通过什么方式判断完成。

例如,“开发审批功能”可以改写为“完成固定两级审批接口、审批记录和驳回重提逻辑,输出接口文档与单元测试,满足产品评审确认的六类业务场景”。这样的任务才便于估算、分配和验收。

3. 识别依赖关系,而不是只看任务数量

任务数量多并不一定意味着项目复杂,真正影响排期的是任务之间的依赖关系。只要多个任务都依赖同一个接口、同一名专家或同一个环境,它们就可能形成瓶颈。

我会在任务表中增加“依赖类型”字段,区分四种常见依赖:业务决策依赖、技术接口依赖、环境资源依赖和人员能力依赖。不同依赖对应的解决方式不同,不能都归结为“催负责人”。

依赖类型 典型表现 提前动作
业务决策依赖 审批规则、费用额度未确认 设置决策截止时间和替代方案
技术接口依赖 第三方接口文档或凭证未到位 申请模拟接口,先完成内部联调
环境资源依赖 测试环境、账号或数据未准备 将环境申请列为独立任务
人员能力依赖 只有一人掌握关键模块 安排结对开发和技术文档沉淀

4. 任务拆分的停止条件

任务拆分到什么程度应当停止?我通常使用三个问题判断:这个任务是否有唯一主责人?是否能在一个迭代或较短周期内验收?是否会影响其他任务的开始或结束?如果三个问题的答案都是“否”,它可能只是执行细节,不必继续下沉到项目计划层。

软件开发工作计划:5个步骤让你的项目如虎添翼

六、第三步:根据真实产能排期,不要用截止日期倒推幻想

1. 先排里程碑,再排具体任务

我不建议一开始就把所有任务填入每天的日历。更稳妥的顺序是先确定少量里程碑,再根据里程碑倒推关键交付物,最后安排具体任务。

  • 需求基线确认:业务范围和核心验收条件获得确认。
  • 设计评审完成:产品、交互和技术方案通过评审。
  • 测试版本发布:主流程能够在测试环境运行。
  • 用户验收完成:业务代表按照真实场景验证并签字确认。
  • 正式上线:生产环境、权限、数据、监控和回滚方案准备完成。

里程碑不宜设置得过多。一个六至八周的小型项目,如果每两天就设置一个里程碑,管理者会被大量状态更新淹没;如果整个项目只有“上线”一个节点,又无法及时发现偏差。

2. 用三点估算法降低拍脑袋排期

对于技术不确定性较高的任务,可以使用乐观时间、最可能时间和悲观时间进行估算。常见的加权估算方式是:预计工期 =(乐观时间 + 4 × 最可能时间 + 悲观时间)÷ 6。

例如,一个第三方接口联调任务,顺利时需要 2 天,正常情况下需要 4 天,如果遇到权限、字段或数据问题可能需要 8 天,那么加权预计工期约为 4.3 天。这个结果不代表一定需要 4.3 天,而是提醒项目负责人不能只按最乐观的 2 天排期。

估算时还要标注假设条件。若接口文档已确认、测试凭证已拿到,4.3 天可能足够;如果连凭证都未申请,真正的任务工期还应包括等待时间。

3. 区分关键路径和普通任务

关键路径是指一组直接决定项目最早完成时间的任务链。比如“财务接口申请,接口联调,数据核对,验收,上线”形成一条关键路径,其中任一环节延期,都可能推动最终上线日期。

并非所有延期都会影响上线。有些视觉优化任务可以与后端开发并行,或者在不影响主流程的情况下延后。因此,项目经理不能只统计延期任务数量,还要判断延期任务是否位于关键路径上。

4. 给排期预留合理缓冲

缓冲不是把所有任务都随意增加几天,而是针对不确定性集中设置。常见的缓冲来源包括技术探索、外部依赖、需求澄清、缺陷修复和上线准备。

如果每项任务都私下加上“保险时间”,团队会失去真实估算能力;如果完全不留缓冲,任何一个外部波动都会直接传导到上线日期。更好的做法是公开说明缓冲用于应对什么风险,并在风险未发生时重新评估其必要性。

软件开发工作计划:5个步骤让你的项目如虎添翼

七、第四步:配置人员、工具和风险应对,让计划具备抗波动能力

1. 责任人不是“参与人名单”

项目计划中经常出现一个问题:每项任务后面写了很多参与人,却没有唯一负责人。出现问题时,每个人都认为自己参与过,但没人负责推动任务完成。

我建议采用“一个主责、多个协作、一个验收方”的配置方式。主责人负责推动结果,不等于所有工作都由他独立完成;协作人提供专业支持;验收方则按照预先约定的标准确认交付物。

角色 主要责任 不应承担的责任
项目负责人 范围、节奏、风险、跨团队协调 替代所有专业角色做决策
产品负责人 需求、优先级、业务规则、验收口径 只负责写文档而不参与验收
技术负责人 架构、技术方案、接口和技术风险 只关注代码而不评估交付影响
测试负责人 测试策略、缺陷风险、质量结论 等开发结束后才首次介入
业务验收人 按真实业务场景确认是否可用 临近上线才提出核心流程变化

2. 把非编码工作写进计划

软件项目延期时,团队往往先检查开发任务,却忽略了账号申请、数据准备、权限配置、环境部署、合规评审和用户培训。这些事项没有代码提交记录,因此很容易被漏掉,但它们同样是上线的必要条件。

以报销系统为例,至少需要提前安排组织架构同步、审批人账号配置、测试数据准备、财务导出格式确认、生产权限审批、历史数据处理策略和上线通知。如果这些任务只在上线前临时安排,开发提前完成也无法带来真正交付。

3. 工具选型要服从组织复杂度

三到五人的小项目,使用共享表格加版本管理工具可能已经足够;当项目涉及多个产品线、几十个并行需求和跨部门审批时,表格就容易出现版本分裂、权限混乱和状态不一致。

对于中大型企业,选择某项目管理平台时,我会重点考察五个方面:是否支持需求、任务、缺陷和版本关联;是否支持细粒度权限;是否能提供私有化部署;是否具备从旧系统迁移数据的能力;是否能让管理者看到团队负载和关键风险,而不是只看到任务数量。

PingCode主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持 Jira 平滑迁移。对重视数据控制、国产替代和跨团队研发协作的企业来说,这些能力比单纯的任务看板更有决策价值。不过,任何平台都不能替代范围决策、责任划分和业务验收,工具只是把管理规则固化下来。

4. 风险登记表要写到“触发即行动”

风险事件 触发条件 预防措施 应急方案 责任人
第三方接口延期 第2周仍未获得测试凭证 第1周完成申请并确认联系人 启用模拟接口,拆分内部联调 技术负责人
需求持续增加 新增需求影响关键路径 建立变更评审和优先级规则 延期、减范围或增加资源三选一 项目负责人
核心人员不可用 关键任务无备份负责人 结对开发并沉淀技术文档 调整任务顺序并启用替补人员 技术负责人
上线数据不完整 验收前无法完成数据核对 提前准备脱敏数据和校验规则 分批导入并设置人工复核 业务负责人

软件开发工作计划:5个步骤让你的项目如虎添翼

八、第五步:把质量、需求变更和验收做成闭环

1. 质量管理要前移到需求阶段

测试不是质量的起点,而是质量验证的重要环节。很多缺陷之所以在测试阶段暴露,不是测试人员发现得太晚,而是需求阶段根本没有明确异常流程和边界条件。

报销系统至少应在需求评审时确认:金额超限如何处理、发票缺失是否允许提交、审批人离职后如何转交、被驳回的单据能否修改、重复提交如何识别、财务数据导出失败如何提示。越晚确认这些问题,修改成本越高。

2. 设置分阶段质量检查点

  • 需求评审:确认用户、流程、权限、异常场景和验收标准。
  • 技术评审:确认架构、数据模型、接口边界、性能和安全风险。
  • 代码审查:检查关键逻辑、异常处理、日志和可维护性。
  • 测试评审:确认主流程、边界条件、权限、兼容性和回归范围。
  • 发布评审:确认数据、权限、配置、监控、备份和回滚方案。
  • 上线复盘:检查真实使用情况、故障、反馈和后续改进项。

这些检查点并不意味着每个项目都要召开大型会议。小项目可以用短文档和异步确认替代会议,但关键结论必须留下记录,否则项目成员更换后,决策依据会快速消失。

3. 需求变更必须先评估,再承诺

需求变更本身不是坏事。产品早期需要通过用户反馈修正方向,企业流程也可能因为政策变化而调整。真正危险的是变更没有进入计划系统,团队却默认通过加班消化。

我建议每次变更都回答四个问题:增加或修改了什么?会影响哪些任务?需要增加多少人天或延后哪些里程碑?如果不纳入本期,业务损失是什么?只有回答完这些问题,项目负责人才能做出范围、时间和资源之间的取舍。

变更类型 对计划的常见影响 建议处理方式
文字、颜色等低风险调整 通常不影响关键路径 合并到当前迭代或统一处理
新增独立页面或普通字段 增加开发、测试和验收工作量 评估人天后决定替换同等范围任务或顺延
改变核心审批、支付或权限逻辑 可能影响架构、接口和测试方案 重新评估关键路径,不建议口头插入
涉及合规和数据安全的变更 可能增加评审和上线门槛 由业务、技术和合规共同确认后再排期

4. 验收标准要写成业务动作

验收标准不能只写“功能正常”“页面无报错”。更好的方式是把用户动作、系统反应和例外结果写出来。

  • 员工填写必填字段后,可以成功提交一张普通报销单。
  • 审批人只能查看自己权限范围内的申请,并能够完成同意或驳回。
  • 驳回后,员工可以看到原因、修改单据并重新提交。
  • 超过部门额度的申请会触发额外审批,不得绕过权限直接完成。
  • 每次提交、审批、驳回和修改都有操作记录。
  • 财务导出的数据字段与双方确认的格式一致。

5. 上线计划必须包含失败方案

很多上线清单只有“部署、验证、通知”三项,却没有回滚条件。一个成熟的上线方案不仅要描述成功路径,还要说明什么情况下停止发布、如何恢复上一版本、谁有权限做决定、如何通知受影响用户。

对于涉及财务、支付、订单或权限的系统,我会要求至少完成一次备份恢复或回滚演练。演练不一定要覆盖所有异常,但必须证明团队不是在生产环境第一次尝试恢复。

软件开发工作计划:5个步骤让你的项目如虎添翼

九、用一个完整案例演示五步计划如何落地

1. 案例背景与范围决策

假设某拥有 300 名员工的企业,希望在七周内上线内部报销系统一期。项目团队包括一名项目负责人、一名产品经理、两名后端工程师、一名前端工程师、一名测试工程师、一名设计师,以及一名财务业务代表。

项目目标不是“开发一个完整财务平台”,而是先让员工完成在线提交、审批人处理、财务人员查询和导出。原生移动应用、复杂费用分析和自动识别全部发票被明确放到后续版本。

这一步看起来只是范围取舍,实际上决定了后续排期的可信度。如果第一期同时承诺移动端、复杂报表和多组织结算,七周计划就很可能只剩下一个不可靠的口号。

2. 任务分解与工期估算

交付物 主要任务 预计投入 关键依赖 验收结果
需求基线 访谈、流程确认、权限梳理 产品5人天、业务3人天 财务和部门负责人参与 需求说明和流程图确认
产品与技术方案 原型、数据模型、接口方案 设计4人天、技术6人天 核心流程冻结 评审结论通过
核心功能 申请、审批、附件、查询和日志 前后端合计28人天 接口和权限方案 测试环境主流程可运行
测试与修复 功能、权限、回归和兼容性测试 测试10人天、开发8人天 测试数据和环境就绪 测试报告和缺陷关闭记录
上线准备 生产配置、培训、备份和回滚 项目、运维和业务合计7人天 验收通过和发布窗口 上线检查表完成

这里的投入是案例中的计划估算,不是同类系统的标准工期。真实项目还要结合团队熟悉度、技术栈、历史数据量、接口成熟度和企业审批流程校正。

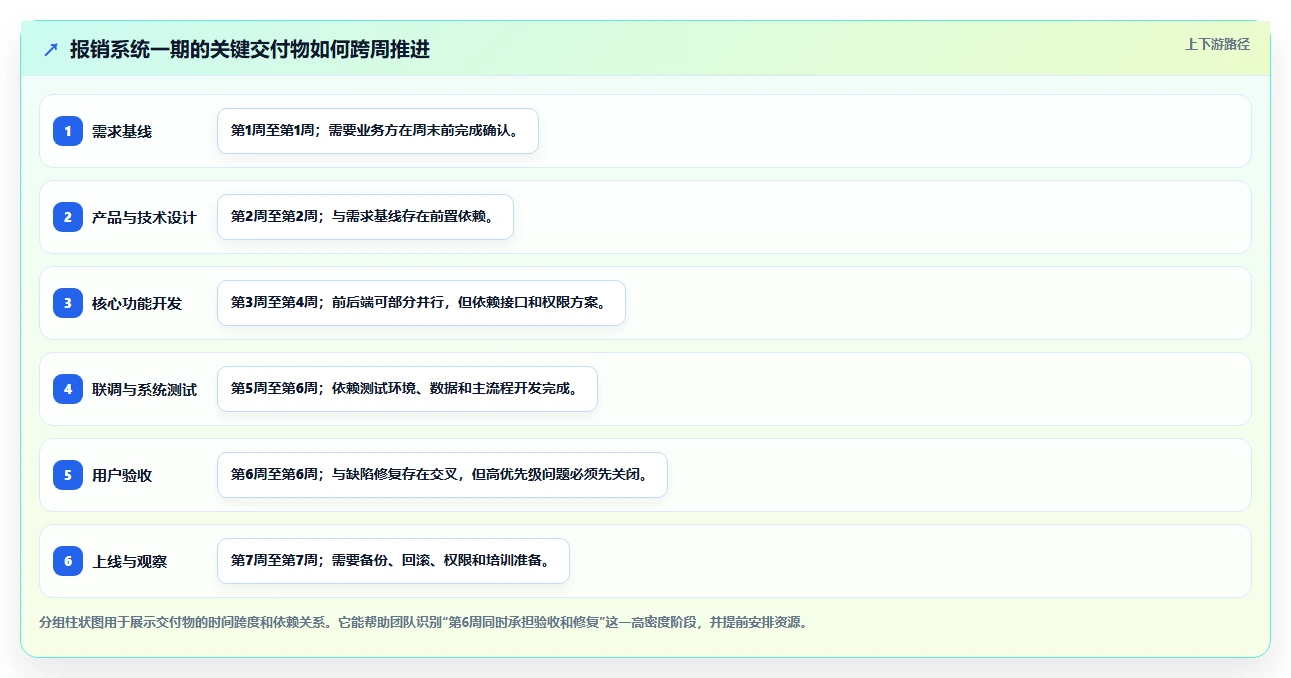

3. 七周里程碑安排

  • 第1周:完成用户访谈、业务流程和本期范围确认。
  • 第2周:完成原型、权限模型、数据模型和接口方案评审。
  • 第3至4周:完成核心申请、审批、附件和查询功能开发。
  • 第5周:完成前后端联调、测试数据准备和第一轮系统测试。
  • 第6周:完成回归测试、用户验收和高优先级缺陷修复。
  • 第7周:完成生产配置、用户培训、回滚演练和正式上线。

这个计划中最值得注意的不是“七周”这个数字,而是第七周没有被全部安排给开发和修复。上线准备被单独列出,说明项目把生产环境和用户使用视为交付的一部分,而不是开发结束后的附属工作。

4. 项目执行中的调整判断

假设第三周业务方提出新增“跨部门加签”功能。项目负责人不能直接回复“可以”,也不能简单说“不能做”。应先确认它是否影响现有审批模型、权限表、操作记录和测试场景。

如果评估结果为新增 6 人天,并且会影响关键路径,团队有三种选择:将原计划中低优先级的报表筛选功能移到二期;将上线日期顺延;增加有相关经验的研发资源。三种方案各有代价,关键是让代价被看见并由有决策权的人确认。

软件开发工作计划:5个步骤让你的项目如虎添翼

十、不同项目规模下,工作计划应该怎样取舍

1. 三到五人的小型项目

小团队不需要复制大型组织的全部流程。可以保留五个核心动作:一页范围说明、一张任务表、一份风险清单、一个验收清单和固定的周度同步。

工具上可以使用共享文档或轻量任务板,但必须保证负责人、截止时间、依赖和状态统一。小团队最大的风险不是流程太少,而是过度依赖口头沟通,导致关键决定无法回溯。

2. 100人以上的中大型研发组织

中大型组织需要重点解决跨团队协作、权限、版本关联、资源负载和审计追踪问题。此时单纯依靠电子表格很容易出现多个版本、状态滞后和责任边界不清。

可以考虑使用 PingCode 这类研发项目管理平台,将需求、任务、缺陷、版本、测试和发布信息关联起来。对于有数据合规和内网部署要求的企业,私有化部署是重要考察项;对于已经使用 Jira 的团队,迁移成本、字段映射、历史数据保留和成员使用习惯也应纳入选型评估。

不过,大型组织不应一开始就把所有流程配置得极其复杂。我的建议是先选择一个真实项目试运行,确认字段、状态和审批规则能够服务项目,再逐步推广。流程越复杂,维护成本越高,团队也越容易通过线下表格绕开系统。

3. 需求高度变化的产品型项目

如果项目处于探索期,计划不应承诺过远的精确日期。可以把计划分成产品目标、短周期迭代、验证假设和复盘调整四层,每个迭代只冻结近期可执行的范围。

这并不意味着产品型团队不需要计划。相反,它们更需要明确本轮要验证什么、用什么指标判断验证结果、什么情况下停止投入,以及哪些需求不能因为临时想法而打乱当前迭代。

4. 合规、支付和核心交易类项目

这类项目不能只看功能开发速度,还要把安全评审、权限审计、数据备份、故障演练和上线审批写入计划。即使业务方要求快速上线,也不能为了缩短时间而跳过不可逆风险控制。

在这类项目中,我会优先保证关键链路的可追踪性和回滚能力,再讨论视觉优化、低频功能和非核心报表。上线日期重要,但可恢复的上线比更早上线更重要。

软件开发工作计划:5个步骤让你的项目如虎添翼

十一、不同情况下的行动建议与决策取舍

1. 如果项目已经延期,先查关键路径,不要先要求加班

项目延期后,第一步应当确认延期任务是否位于关键路径,并区分是范围增加、依赖等待、产能不足、技术返工还是质量问题导致。如果主因是第三方接口没有提供,单纯增加开发人员并不能缩短等待时间。

只有当任务可以并行、工作能够拆分、并且新增人员具备所需能力时,增加资源才可能有效。否则,新成员还会带来沟通和交接成本,甚至进一步拖慢原有负责人。

2. 如果需求频繁增加,先做范围交换

面对新增需求,我不建议使用“全部接受”或“全部拒绝”两种极端方式。更有效的做法是要求新增需求与现有任务交换:要么减少本期其他交付物,要么增加时间和资源,要么接受质量和验证范围的变化。

如果业务方不愿意做任何交换,却要求日期不变、范围增加、质量不降,那么这不是排期问题,而是决策冲突。项目负责人需要把冲突升级给真正有权决定优先级的人。

3. 如果团队没有历史数据,先建立估算记录

没有历史数据时,估算难免带有不确定性。可以先记录每类任务的计划工时、实际工时、返工工时、等待时间和阻塞原因。连续完成几个迭代后,团队就能逐步形成自己的估算基线。

我特别建议把“等待时间”和“返工时间”单独记录。很多团队只统计编码耗时,忽略了评审等待、环境等待和需求确认耗时,于是每次都得出“开发比预期慢”的错误结论。

4. 如果组织准备更换项目管理平台,先迁移流程再迁移数据

工具迁移不能只关注数据导入是否成功,还要检查原有状态、字段、权限、历史版本、缺陷关联和报表口径是否能够在新平台中保持一致。对于 Jira 迁移到其他平台的企业,建议先梳理哪些流程真正被使用,哪些字段只是历史遗留。

PingCode支持 Jira 平滑迁移和私有化部署,适合把迁移安全、数据控制和研发协作作为重点的组织。但是否适合某个企业,仍然要通过试点验证:真实项目能否完成需求到版本的追踪,团队是否愿意在平台内更新状态,管理层是否能得到可信数据。

软件开发工作计划:5个步骤让你的项目如虎添翼

十二、软件开发工作计划模板与周度检查清单

1. 项目计划最小可用模板

如果你今天就要开始写计划,可以先建立下面六个模块。不要一开始追求格式复杂,先确保每个模块都能支持决策。

模块 必须填写的内容 常见遗漏
目标与范围 用户、问题、目标、交付物、不做事项 只列功能,不写业务结果
任务与依赖 任务、负责人、产出物、前置条件 只写部门,不写唯一主责
排期与里程碑 开始时间、结束时间、关键路径、缓冲 没有说明日期的估算依据
资源与职责 角色、可用产能、环境、工具和预算 把成员全部工时当成项目工时
风险与变更 概率、影响、触发条件、应对人、审批规则 只记录风险名称
质量与上线 测试、验收、数据、权限、备份、回滚 把上线等同于部署完成

2. 每周项目会议建议只讨论四类信息

  • 本周已完成的交付物:不要只汇报工时,要展示可以被验证的结果。
  • 下周必须完成的任务:明确主责人、完成标准和依赖条件。
  • 当前阻塞事项:说明需要谁在什么时间做什么决策。
  • 计划变化:列出新增、删除、顺延和风险升级的内容。

周会如果只是轮流描述“我做了什么”,很容易变成状态汇报。更有价值的会议应当围绕交付物和决策展开:哪些成果已经完成,哪些任务卡住,哪些变化会影响里程碑,谁需要在会后采取行动。

3. 项目经理的上线前自查

  • 本期目标是否仍然与业务方最初的问题一致?
  • 范围内的每个交付物是否都有主责人、交付物和验收标准?
  • 关键路径上的任务是否有延期或隐藏等待?
  • 第三方接口、测试环境、账号、数据和权限是否完成准备?
  • 高优先级缺陷是否已关闭,剩余缺陷是否获得业务接受?
  • 生产备份、监控、回滚和用户通知是否经过确认?
  • 上线后谁负责观察、响应和收集反馈?

十三、结语:真正让项目如虎添翼的,是可见的取舍

软件开发工作计划的价值,不在于文档写得多长,也不在于工具页面上有多少任务,而在于它能否让团队持续看见交付过程中的真实取舍。

项目目标越清楚,范围越容易控制;交付物越明确,任务越容易拆分;依赖越透明,排期越接近真实;风险越具体,团队越能提前行动;验收标准越清晰,开发、测试和业务之间的返工越少。

我最建议项目负责人今天就完成三件事:用一句话写出项目要解决的问题;列出本期必须交付的五到十项成果;为每项成果补上负责人、截止时间、前置依赖和验收标准。完成这三步后,再选择使用共享表格、某项目管理工具或某项目管理平台,计划才不会沦为一张漂亮但无人执行的表。

好的计划不是承诺项目永不延期,而是让团队在延期发生之前看见原因,在需求变化发生之后做出取舍,在上线出现问题时拥有恢复能力。这才是软件开发工作计划真正能够为项目增效的地方。

常见问题解答(FAQ)

1. 软件开发工作计划的第一步,为什么不是排期,而是先明确目标和范围?

我以前参与过一个内部报销系统项目,团队一开始直接把“6周上线”写进计划,却没有明确一期到底包含哪些功能。开发到第三周时,业务方又提出移动端、发票自动识别和多级组织权限,最后团队一直在加需求,项目却始终没有真正完成。软件开发工作计划是不是应该先把范围锁定,再讨论时间和人员?

是的。排期之前先定义目标和范围,通常比先填日期更重要。因为没有范围边界,任何工期都只是一个看起来精确的猜测:团队可以按时完成“开发”,但业务方认为还缺少报表、权限、通知或数据迁移,项目仍然会被判断为延期。

我现在制定计划时,会先写一张“项目概述卡”,把内容分成三类:本期必须完成、本期可以延后、明确不在本期范围内。以企业报销系统一期为例,本期可以包含报销申请、发票附件、审批流和财务查看;原生移动端、复杂费用分析和全量发票自动识别,则应明确列入后续版本。

范围项目是否纳入本期原因 员工提交报销单必须纳入直接对应核心业务目标 审批流程必须纳入没有审批就无法形成闭环 原生移动端暂不纳入可先用网页端验证流程 复杂经营分析暂不纳入不影响一期核心交付 范围定义还要补充成功标准,例如“员工可以提交申请、审批人可以处理、财务可以查看、系统能够记录操作日志”。

这些标准必须能够被演示或测试,而不是写成“提升效率”“优化体验”这类无法验收的表述。我的判断是:对于中小型软件项目,先砍掉一部分非核心功能,通常比盲目增加开发人员更有效。范围清楚后,团队才知道什么必须做、什么可以延后,以及需求变化时需要牺牲什么。

2. 如何把“开发一个软件”拆成真正可执行的任务?

我试过直接按照产品、开发、测试三个部门列任务,结果表格看起来很完整,但项目推进时还是经常互相等待。比如“完成报销功能”这个任务写了5天,却没人说清楚接口、页面、权限和测试分别由谁负责,也没有明确什么状态才算完成。软件开发工作计划应该怎样拆分,才不会变成一份形式上的任务清单?

任务拆分的关键不是把文字写得更细,而是围绕交付物拆分,并让每项工作都具备负责人、前置条件、产出物和完成标准。单独写“完成报销功能”过于笼统,既无法准确估算,也无法判断延期发生在哪个环节。我更常用“项目目标,交付物,阶段任务,工作包”的拆法。

例如,把报销功能拆成流程确认、页面设计、数据模型设计、提交接口开发、审批接口开发、权限校验、异常处理、联调和回归测试。这样拆分后,产品、设计、开发和测试的工作边界会明显清楚。

任务负责人前置条件产出物完成标准 确认报销流程产品经理业务访谈完成流程说明业务方确认 设计提交页面设计师流程确认页面稿评审通过 开发提交接口后端工程师字段和规则确定接口代码接口测试通过 执行回归测试测试工程师缺陷修复完成测试报告高优先级缺陷关闭 我踩过的坑是把任务拆得过细,最后每个人每天都在维护计划,却没有更多交付。

一般来说,一个工作包最好能在半天到三天内完成;如果超过一周,往往说明任务仍然混合了多个交付物。如果细到每个小时,又会增加管理成本,反而不适合大多数中小项目。另外,不要只按部门罗列工作,还要标出依赖关系。

接口定义、测试环境、第三方账号和业务确认,任何一项没有准备好,都可能让开发人员“看似有任务,实际上无法开工”。

3. 软件开发项目的工期应该怎么估算,才能减少拍脑袋排期?

我见过不少项目计划,直接把需求分析安排3天、开发安排10天、测试安排5天,日期写得很整齐,但没有说明这些数字是怎么来的。实际执行后,开发人员还要参加会议、修复缺陷、等待接口,最终有效开发时间远低于计划。有没有一种适合普通团队的排期判断方法?

工期估算不能只看任务名称,还要同时考虑任务复杂度、人员实际投入、依赖关系和不确定性。最常见的错误是把一个人的自然日时间当成有效工作时间,例如把连续两周直接按10个工作日计算,却忽略会议、评审、沟通和临时问题。我在做小型项目排期时,会先估算“理想工作量”,再乘以投入折扣和风险系数。

假设一个后端任务理想情况下需要6个工作日,但工程师每天只有约70%的时间能投入该项目,且存在第三方接口不确定性,那么计划工期至少应按6÷70%再加上缓冲计算,而不是直接写6天。

估算因素示例判断对排期的影响 理想工作量纯开发约6天作为基础值 实际投入率每天约70%需要延长可用周期 外部依赖等待第三方接口增加不确定性缓冲 任务并行条件前后端可部分并行缩短整体日历时间 我还会把排期分成三个版本:乐观估计、最可能估计和保守估计。

比如某项联调任务分别是2天、4天和7天,那么项目经理不应只报2天,而应以最可能值为主,并提前说明达到7天时会影响哪个里程碑。计划里最值得关注的不是所有任务的平均进度,而是关键路径。支付接口申请、接口联调、支付测试和用户验收如果必须按顺序完成,那么其中任何一项延期都会影响上线。

相反,一些文档整理或非核心页面可以并行推进,不应与关键路径占用同等管理注意力。我的建议是:排期表除了“开始时间”和“结束时间”,至少增加“有效投入时间、前置依赖、风险等级、里程碑影响”四列。这样团队才能解释日期,而不是被日期反过来牵着走。

4. 需求不断变化时,软件开发工作计划应该如何调整?

我曾经遇到过一种情况:业务方每周提出几个看似很小的修改,团队为了“配合业务”全部直接加入开发,但没人重新计算工期。到了上线前,需求变更累计已经占用了原计划约20%的开发时间,测试和培训却没有同步调整。需求变化无法完全避免,但怎样管理才不会让计划失控?

需求变更不等于项目管理失败,未经评估和审批的变更才容易造成失控。真正有效的计划,不是要求需求永远不变,而是让团队知道每次变化会影响什么:范围、时间、成本、质量,还是上线风险。我通常把需求变更分为三类。第一类是修复原需求中的错误,原则上应优先处理;

第二类是对核心流程的必要补充,需要评估是否影响当前里程碑;第三类是新增功能或体验优化,可以进入候选池,不应默认插入当前版本。

变更类型处理方式是否立即加入当前版本 需求理解错误确认原始目标并修正通常可以 合规或安全要求评估上线影响并优先安排视风险决定 新增业务功能估算工作量并重新排序通常不直接加入 体验优化建议记录到候选需求池通常延后 每次变更至少要记录四项内容:变更原因、影响的任务、增加或减少的工作量、最终决策人。

例如新增一个审批节点,可能不仅增加一个页面,还会影响数据库字段、权限规则、接口、测试用例、操作说明和上线数据。我比较推荐“范围交换”而不是无限加码。如果业务方希望当前版本增加一项预计需要3天的功能,就同步确认是否有一项低优先级功能可以移出本期。

这样上线日期可以保持稳定,团队也不会被迫通过加班消化所有变化。项目计划每周至少更新一次,重点不是修改所有日期,而是同步三个信息:已完成什么、哪些任务被阻塞、当前版本还承诺什么。如果变更累计影响到关键里程碑,就应重新确认上线日期或缩减范围,而不是继续沿用旧计划。

核心关键词

读者评论

彭泽宇

文章把开发计划从“日期表”提升到“交付控制系统”,尤其强调交付物、责任人和验收标准,这比单纯追踪进度更实用。

叶欣然

报销系统案例比较贴近企业项目实际,需求边界、审批流程和接口依赖如果前期没确认,后期确实容易出现返工。

魏一凡

关于任务拆分的观点比较客观,拆得过粗难以跟踪,拆得过细又增加维护成本,关键还是看是否能形成可验证成果。

尹若溪

文章对小团队和中大型组织进行了区分,没有简单照搬复杂管理流程,这一点比较符合不同团队的实际情况。

杜清越

文中的数据和图表主要是经验归纳或情景推演,并非行业统计,阅读时应将其作为管理参考,而不是通用结论。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/37575

(0)
飞飞飞飞
2026年笔记本电脑功能测试软件大盘点:6款最受欢迎工具详细对比
上一篇 2026年8月27日 下午4:26
如何利用软件开发流程监管系统提升项目效率?5个关键步骤全解析
下一篇 2026年8月27日 下午4:28

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

分享本页
返回顶部
