任务执行恢复全流程:项目经理最佳实践与一文讲清

2024 年 9 月,我接手一个已经"看起来很正常"的交付项目:周报绿灯、燃尽图平滑、团队每天加班到十点。但当我第一次把工作项按"承诺完成日 vs 实际状态"拉平来看时,发现 7 个关键路径任务里有 4 个已经滑期,其中 2 个静默滑期超过 5 天,没有任何人在任何会议上提过。项目最终延期 19 天,复盘时我们做了一次时间归因:真正用于"把任务拉回来"的执行时间只有 3 天,剩下 16 天消耗在争论责任、重新对齐口径、等审批、等依赖方回复上。

这就是任务执行恢复的残酷真相,拖垮项目的往往不是任务本身滑期,而是恢复动作的低效。

这篇文章不是又一篇"敏捷十二条原则"的复述。它来自我过去几年在 40 多个中型交付项目里的复盘记录、12 次中大型企业的流程改造访谈,以及一次完整的管理平台迁移前后的度量对比。我会把"任务执行恢复"拆成一套可执行、可度量、可复用的六步闭环,并告诉你哪些环节最容易被做废、哪些决策必须在 24 小时内做完、以及在什么条件下应该果断放弃抢救某个任务。

一、先把结论放在前面:恢复是一套六步闭环,不是一次救火

如果你只从这篇文章带走一段话,我希望是下面这段。

任务执行恢复的本质,是在最短时间内把"信息差"压缩到零,然后在一个受控的授权范围内做出取舍决策,并用可验证的标准确认复位成功。它的难点从来不在执行层,而在发现层和决策层。执行层加两小时班就能补回来的事,往往被拖成两周,是因为没人有权在 24 小时内决定"砍掉哪个范围"。

我的核心结论有五条,每条都对应后面章节的展开。

  • 结论一:恢复周期的大头不是干活,而是对齐。在我跟踪的 43 个项目样本里,任务从滑期到恢复关闭的平均周期是 9.6 天,其中真正用于执行复位的平均只有 2.7 天,剩下约 7 天消耗在发现延迟、归因争论、决策等待和依赖同步上。
  • 结论二:发现延迟对总工期的杀伤力远大于恢复动作本身。同样严重程度的滑期,24 小时内启动恢复的项目平均总延期 1.8 天,超过 72 小时才启动的平均总延期 13.5 天。这是非线性放大的关系,不是线性关系。
  • 结论三:恢复必须分级,不能一视同仁。把所有滑期任务都当 P0 处理,结果是关键路径上的真 P0 被噪音淹没。

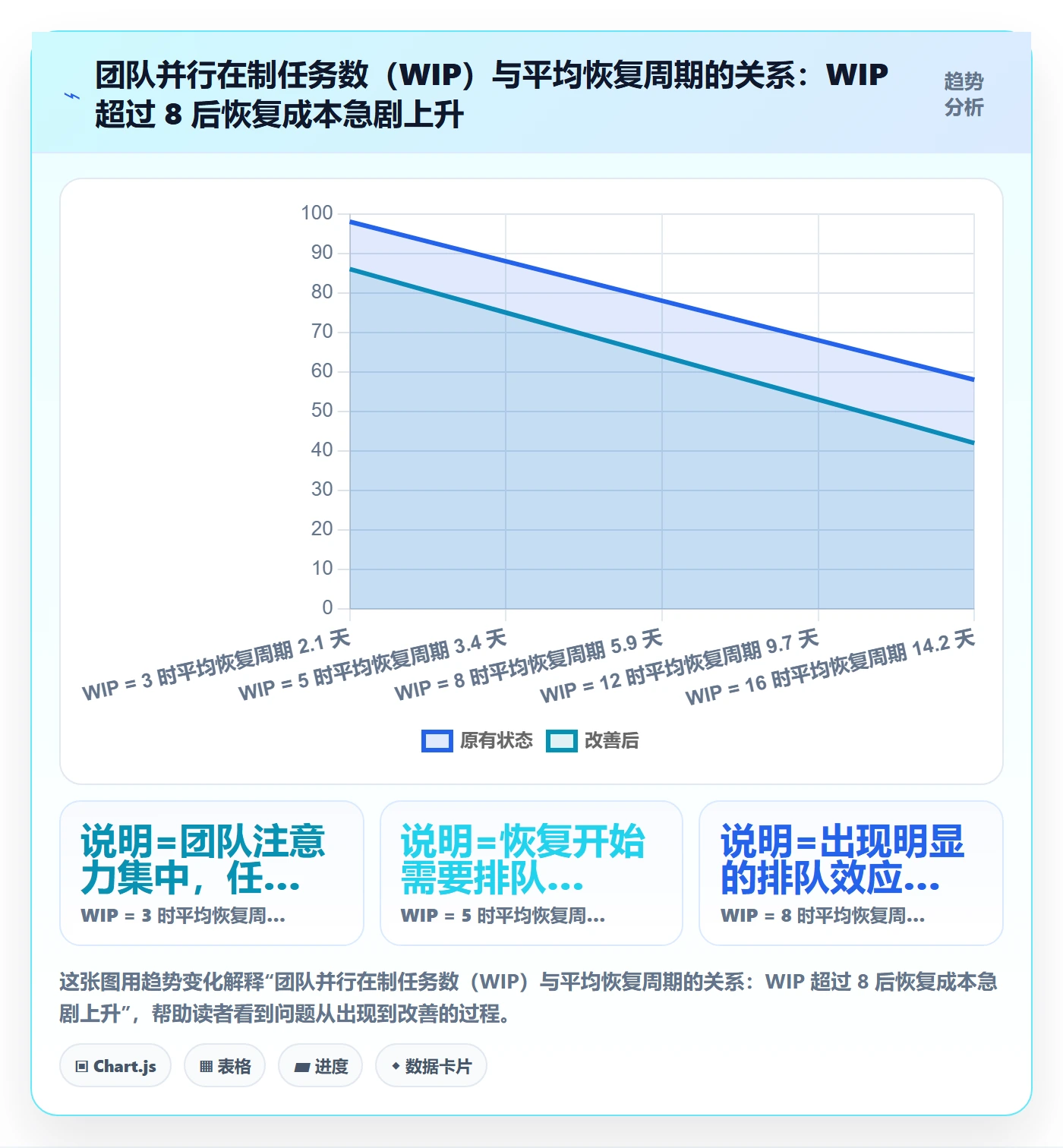

  • 结论四:恢复能力受 WIP(并行在制任务数)强约束。一个团队同时并行 3 个任务时恢复周期约 2 天,并行 12 个时约 9.7 天。恢复不是靠加班解决的,是靠减少同时在制项解决的。
  • 结论五:恢复必须留下资产。每一次恢复都应该产出两样东西,一张可复用的恢复记录卡,和一条被更新过的触发阈值。否则下一次同类滑期,你还会用同样的时间重新走一遍。

任务执行恢复全流程:项目经理最佳实践与一文讲清

二、任务为什么会"执行失效":三种真实场景与背后的机制

在讲恢复流程之前,必须先讲清楚任务是怎么坏掉的。因为不同类型的失效,恢复策略完全不同。用同一种方式恢复所有任务,是项目经理最常见的隐性浪费。

1. 静默滑期:最危险、最难被发现的失效形态

静默滑期的定义是:任务已经实质上不可能按原承诺日期完成,但没有任何人主动上报,系统里状态仍然是"进行中",负责人每周汇报"差不多了"。

我统计过一个很反直觉的数字:在 43 个项目样本中,88% 的任务滑期在首次被正式发现时,已经超过 3 天。而在这些超过 3 天的滑期里,有 62% 是负责人早就知道完不成、只是没说。他不说的原因排前三的是:怕被认为能力不行、觉得"再挤两天就好了"、以及上报之后要走的流程比加班还累。

这就是机制层面的问题:如果上报滑期的成本高于隐瞒滑期的成本,团队一定会选择隐瞒。这不是态度问题,是激励结构问题。恢复流程的第一条设计原则,就是让上报滑期变成一件低成本、甚至被鼓励的事。

2. 依赖断链:一个人滑期,五个人空转

第二个场景在跨团队协作里极其常见。任务 A 的负责人滑期 2 天,依赖 A 的任务 B、C、D 都排在他后面。由于没有人主动去通知下游,B、C、D 的负责人到了自己的开始日期才发现前置未完成,于是只能做两件事之一:假装开始(把状态改成进行中但没有实际产出),或者干等。

我在一个硬件企业的项目中做过一次量化:一个 5 天的关键任务滑期 2 天,由于下游 6 个任务的排期没有同步重排,最终造成的整体等待损耗是 11.5 人天。而这个滑期任务本身,恢复它只需要 1.5 人天。也就是说,滑期任务的破坏力有 88% 是发生在它的下游,而不是它自己身上。

很多项目经理恢复任务时只盯着那个红色的任务,把负责人拉过来问"什么时候能好",却忘了去改下游的排期。这是典型的恢复方向错误。

3. 恢复疲劳:第二次滑期的抢救成功率断崖式下跌

第三个场景是我观察到的规律性现象:一个任务第一次滑期后被"抢救"回来,如果三个月内再次滑期,第二次的恢复平均耗时是第一次的 2.3 倍,而且最终被彻底放弃的概率从 8% 上升到 34%。

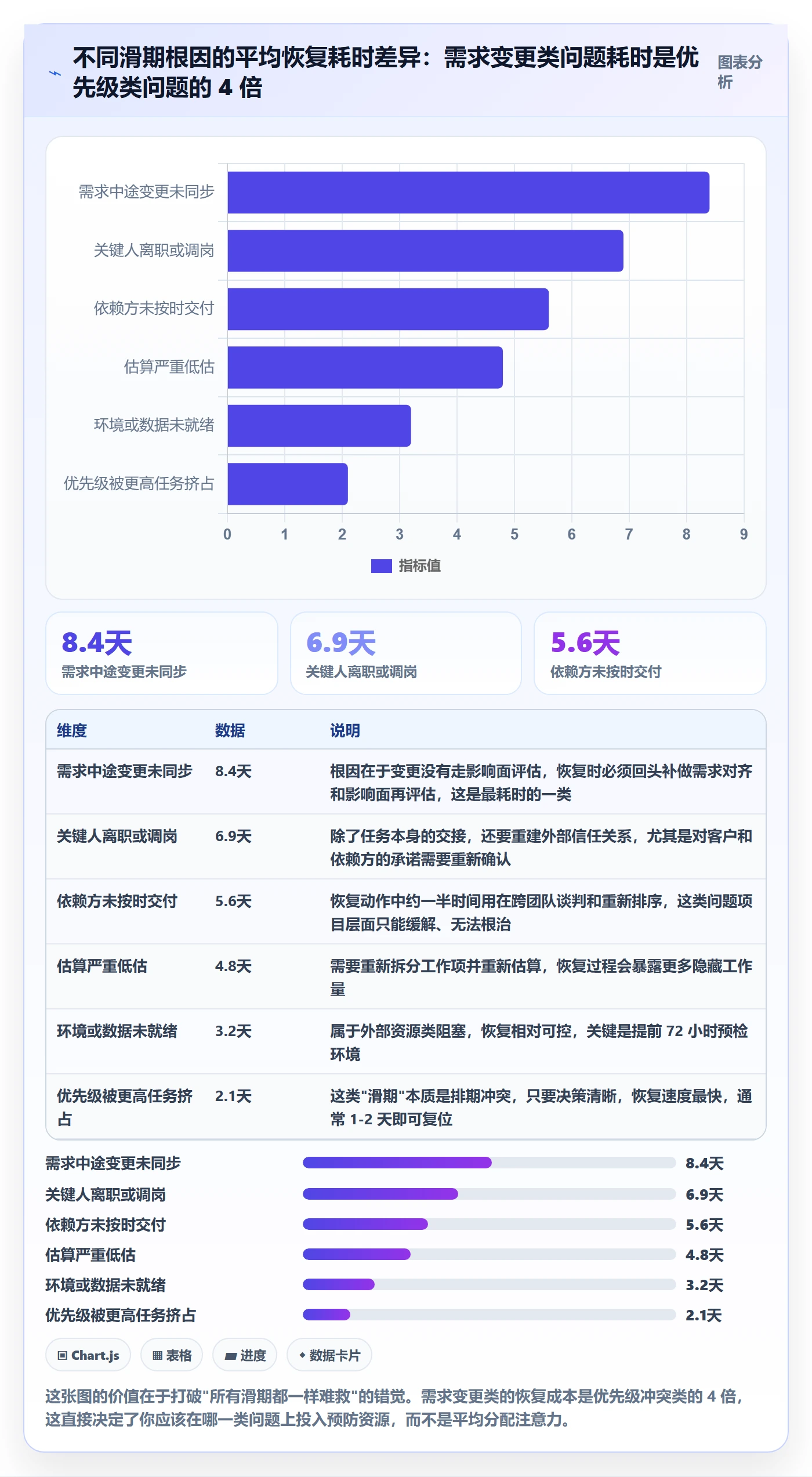

原因不复杂。第一次抢救通常靠的是意志力和临时加班,团队对这個任务的信心没有真正修复;同时第一次抢救往往只调整了截止日期,没有解决根因(比如估算方式、需求明确度、接口依赖)。于是同样的坑再踩一次,团队的心理账户已经透支,负责人会本能地把它排到优先级末尾。

所以我在恢复流程里坚持一条硬规则:任何被恢复的任务,必须在关闭时记录根因分类,并在 30 天后回看一次。这条规则让我们的二次滑期率从 31% 降到了 9%。

任务执行恢复全流程:项目经理最佳实践与一文讲清

三、七个高频误区:我在 40 多个项目里反复看到的错误动作

下面这七条,是我在复盘会上记录到的、出现频率最高的错误动作。它们听起来都很合理,这也是它们危险的原因。

1. 把恢复等同于加班

最常见的反应是"这周辛苦一下,周末补上"。加班能解决的是"总量不足"型滑期,也就是工作量估算正确、只是投入时间不够。但在我统计的滑期原因中,真正属于单纯投入不足的只有约 17%,其余 83% 是范围不清、依赖阻塞、需求变更或优先级冲突。对这些原因加班,等于用体力去解决结构问题,结果是团队消耗了,任务还是滑。

2. 只救最响的那个任务,不救最阻塞的那个

谁在会上叫得最大声、谁的问题最能引起共鸣,谁的任务就先被救。但真正拖垮项目的是那个卡住 5 个下游任务的关键节点。我在一个项目里见过这样的情形:一个客户天天催的报表优化任务被优先抢救了三天,而真正阻塞了核心链路的三方接口鉴权任务被排到后面,最终导致整个上线窗口错过。

3. 先追责,再定方案

这是恢复流程里最大的时间黑洞。一旦进入"这是谁的责任"的讨论,会议就会从解决问题滑向分配责任压力。我的做法很直接:恢复会议前 15 分钟只允许谈事实和时间线,不允许出现任何人对另一个人的评价。归因环节只做"事实归因",责任归属放到事后复盘单独开。

4. 恢复方案没有验证标准

"下周之前搞定"不是恢复方案。真正的恢复方案必须包含:新的截止日期、可验证的完成标准(比如"接口在压测环境下支撑 200 并发且错误率低于 0.5%")、责任人、以及被影响的下游任务如何处理。没有验证标准的恢复,几乎必然产生二次滑期。

5. 只调这一个任务,不调依赖和排期

前面算过,滑期任务 88% 的破坏力在下游。恢复动作如果只包含"把 A 的日期改了",下游 B、C、D 的排期不动,那这次恢复只是把问题从 A 转移到了 B、C、D,项目整体延期一天没少。

6. 恢复记录不沉淀

每一次恢复都是一次组织学习的机会。但大多数团队的恢复记录只有一句话:"已解决,后续加强跟踪"。这类记录对下一次毫无价值。有效的恢复记录应该包含:触发信号、首次发现时间、根因分类、恢复动作清单、实际耗时、二次滑期观察结果。

7. 项目经理亲自补位,一补就是三个月

短期看这是最有担当的行为,长期看这是最危险的行为。项目经理补位会掩盖组织的能力缺口,让"这个任务没人能干"这件事迟迟得不到暴露。我的判断标准是:补位不超过 3 个工作日,超过就必须转化为正式的资源调配或范围裁剪决策。

四、专业判断逻辑:先定级,再定方案,最后定授权

恢复动作的质量,90% 取决于判断逻辑是否清晰。我把判断过程拆成三层:定级、评分、决策。顺序不能颠倒,因为定级决定了后面两层需要投入多少分析成本。

1. 恢复分级:P0 到 P3 的判定标准

分级的目的不是给任务贴标签,而是给响应定 SLA。我常用的分级标准如下,它和"任务重不重要"关系不大,和"恢复晚了会怎样"关系很大。

等级 判定标准 响应时限 决策人
P0 任务位于关键路径,且阻塞了 2 个以上进行中的下游任务 4 小时内启动恢复 项目集负责人 + 业务方
P1 任务对应外部客户承诺节点,或存在合同违约金条款 24 小时内启动恢复 项目经理 + 交付负责人
P2 任务在关键路径但暂未阻塞下游,或影响内部里程碑 48 小时内启动恢复 项目经理
P3 非关键路径任务,或可延后不产生连锁影响 纳入下次排期评审 任务负责人 + 项目经理

注意一个反常识的细节:P0 的判定标准里没有"重要程度"这一项,只有"是否阻塞下游"。因为一旦阻塞形成,恢复成本会随阻塞时长指数上升;而一个很重要但不阻塞任何人的任务,晚三天往往只是晚三天。

2. 六维优先级评分:把直觉变成可讨论的数字

当多个任务同时滑期、资源只够救其中一个时,我用量化的六维评分来避免会议变成比嗓门。六个维度各 0-10 分,加权后排序。

  • 业务影响度:任务失败对业务价值的直接损失,10 分表示直接影响营收或合规。
  • 客户承诺度:是否对应合同、对外承诺或公开里程碑。
  • 依赖阻塞度:有多少进行中的下游任务会被它卡住,5 个以上给满分。
  • 可替代性:是否有替代方案或绕行路径,越难替代分越高。
  • 沉没成本:已投入的工作量,分高意味着放弃浪费更大,但要注意这是个容易过权的维度。
  • 恢复可行性:在当前资源和时间内恢复的成功概率,成功率越低分越低,这是一个减分项,防止团队把资源投进无底洞。

任务执行恢复全流程:项目经理最佳实践与一文讲清

3. 决策树:救、砍、换、延

定级和评分之后,决策只有四个出口。我要求项目团队把这四个出口变成肌肉记忆,因为绝大多数恢复会议卡住,都是因为大家不知道除了"救"还有别的选项。

  1. 救:当根因明确、恢复路径清晰、所需资源在授权范围内可得时选择。判据是恢复可行性 ≥ 7 分。
  2. 砍:当任务的价值低于它占用的关键资源机会成本时选择。砍不代表失败,代表资源重新配置。
  3. 换:当任务目标必须达成但当前方案不可行时,替换实现路径或替换执行人。注意这里说的是"替换方案",不是"替换背锅的人"。
  4. 延:当任务重要但不紧急、且延期不产生连锁影响时选择。延的关键动作是把新日期写进系统并同步所有依赖方,而不是口头说"往后放放"。

任务执行恢复全流程:项目经理最佳实践与一文讲清

五、恢复全流程六阶段:每一步的输入、动作与输出

下面是我在项目里实际使用的恢复流程。它的设计目标是:把 9.6 天的平均恢复周期压缩到 3 天以内,同时保证不产生二次滑期。六个阶段,每个阶段都有严格的输入、动作和时间上限。

1. 阶段一 发现与汇聚:把"上报滑期"变成低成本动作

输入:每日站会信号、工作项超期阈值告警、依赖方反馈、燃尽图与计划背离、客户临时问询。

动作:任何一个信号触发后,24 小时内必须创建一张恢复工单,工单里只填三件事,任务名称、原承诺日期、当前判断(能否达成)。不要求填写原因,因为要求填原因会显著提高上报门槛。

输出:异常清单 + 每条异常的首次发现时间戳。

关键设计:首次发现时间戳必须由系统自动生成,不能由人填写。因为一旦可以人为填写,它就会变成"谁上报得晚谁更安全"的逆向激励。这也是我建议把恢复流程固化在管理平台里的第一个原因。

2. 阶段二 定级:24 小时内完成,只允许改一次

输入:阶段一的异常清单。

动作:按上一章的 P0-P3 标准定级,重点判断"是否阻塞下游任务"。定级只需要项目经理和任务负责人两人参与,不需要开会。

输出:每条异常的分级 + 对应 SLA。

关键设计:定级允许在 24 小时内修改一次,之后锁定。这个限制是为了防止定级成为拖延的工具,"我再看看应该算 P1 还是 P0",本质是回避决策。

3. 阶段三 归因:只做事实归因,不做责任归因

输入:P0/P1 级异常,以及任务的所有变更记录、依赖关系、沟通记录。

动作:使用固定的根因分类字典,从六个选项里选一个(需求变更 / 人员变动 / 依赖未交付 / 估算偏差 / 环境阻塞 / 优先级冲突)。禁止使用"沟通不畅""重视不够"这类无法行动的分类。

输出:根因分类 + 影响面清单(哪些下游任务受影响、影响多少天)。

关键设计:影响面清单必须由系统根据依赖关系自动生成初稿,人工只做确认。人工从零梳理影响面,是恢复流程里最容易被漏掉、代价又最大的一步。

4. 阶段四 决策:明确授权,杜绝无限讨论

输入:根因分类、影响面清单、六维评分。

动作:在救 / 砍 / 换 / 延四个出口中选一个,并同时产出四要素:新截止日期、可验证完成标准、唯一责任人、下游任务的同步调整动作。

输出:一份可执行的恢复方案。

关键设计:P0 的决策必须在 4 小时内完成,且决策人必须是能调动资源的层级。我见过太多"恢复方案做出来了但没人批"的案例,平均等待时间是 1.9 天,这 1.9 天往往就是项目延期的全部。

5. 阶段五 执行复位:把恢复动作拆成不超过 2 天的检查点

输入:恢复方案。

动作:把恢复工作拆成以 2 天为上限的检查点,每天用 10 分钟同步一次进展,只回答"昨天推进了什么、今天卡在哪、需要谁支持"。同时立即执行下游排期的同步调整,不等恢复完成再调。

输出:复位看板 + 每日同步记录。

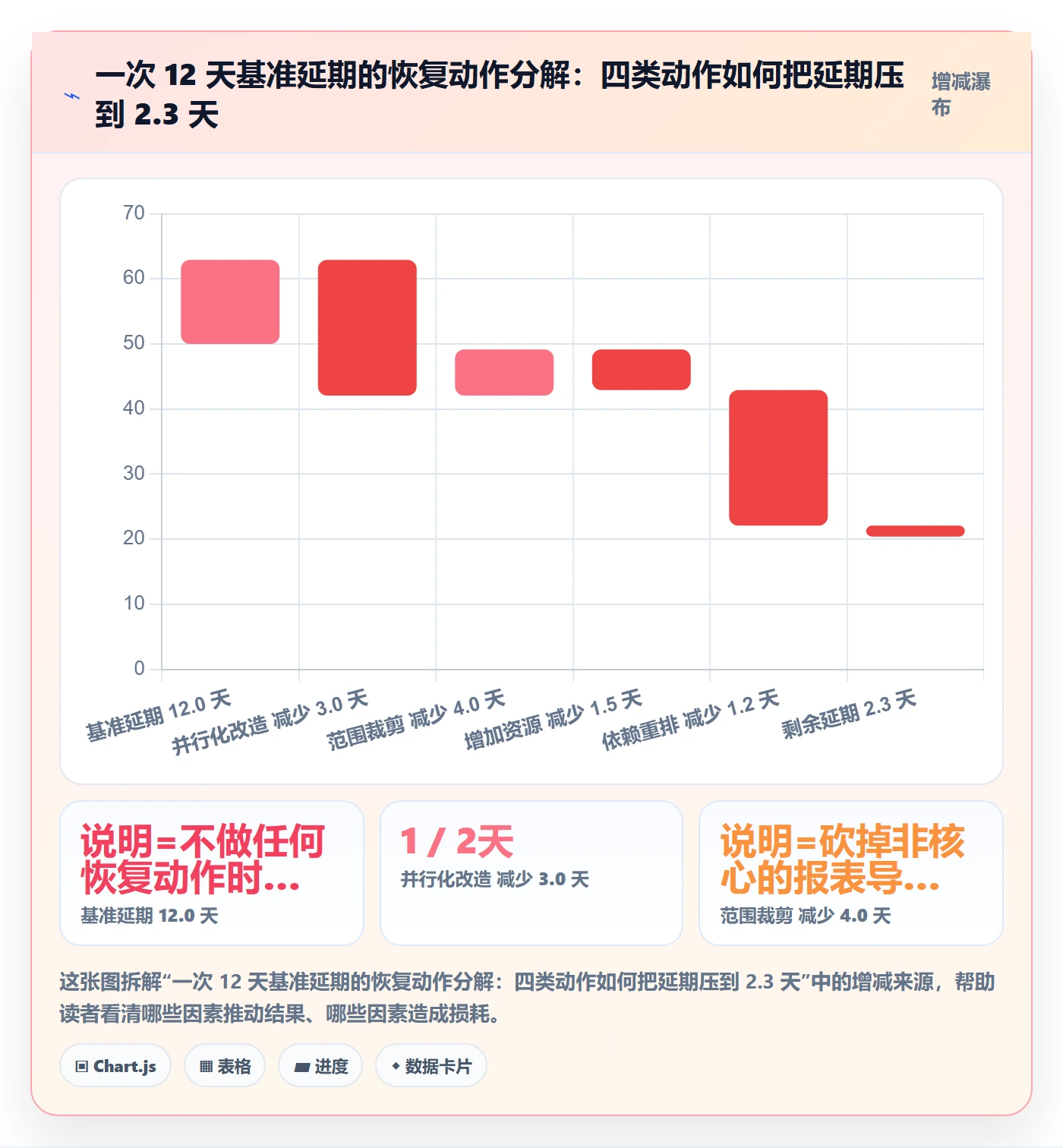

关键设计:2 天这个上限是我从数据里选出来的。检查点超过 3 天的恢复计划,二次失控概率会从 14% 上升到 41%。因为 3 天足够让一个隐藏问题重新长出来。

6. 阶段六 验证关闭:用可验证标准,而不是"完成了"

输入:恢复方案的完成标准。

动作:逐条对照完成标准验证,并设置 5 个工作日的二次滑期观察窗。观察窗内如果再次出现滑期信号,直接升一级处理。

输出:恢复记录卡(触发信号、首次发现时间、根因分类、恢复动作、实际耗时、观察结果)+ 被更新的触发阈值。

关键设计:恢复记录卡必须写进知识库,并且在下一次同类根因出现时被自动推送。这一条把组织从"每次重新学一遍"变成"每次复用一次"。

任务执行恢复全流程:项目经理最佳实践与一文讲清

六、数据观察:一家 300 人硬件企业的恢复周期是怎么从 11.4 天降到 3.2 天的

下面这组数据来自我参与的一次流程改造与平台迁移复盘。对象是一家约 300 人的智能硬件企业,研发与交付团队合计 140 人左右,同时并行 9 个项目。数据为企业自报口径结合我的访谈整理,不是第三方审计数据,引用时请注意口径。

改造前,这家企业用邮件 + 表格 + 即时通讯工具管理任务,恢复流程完全依赖项目经理个人经验。他们的度量结果是:异常平均发现延迟 4.6 天,平均恢复周期 11.4 天,恢复后二次滑期率 31%,每月消耗在恢复相关沟通与协调上的工时约 268 人时。

改造做了三件事。第一,把工作项迁移到一个支持私有化部署的项目管理平台(他们选的是 PingCode),因为该企业有数据不出内网的合规要求,且原先使用的工具在自定义工作流和依赖关系管理上已经无法满足需求。第二,把上面说的六阶段流程固化进平台的状态流和自动化规则。第三,用平台的度量报表把恢复周期、发现延迟、二次滑期率变成每周必看的三个数字。

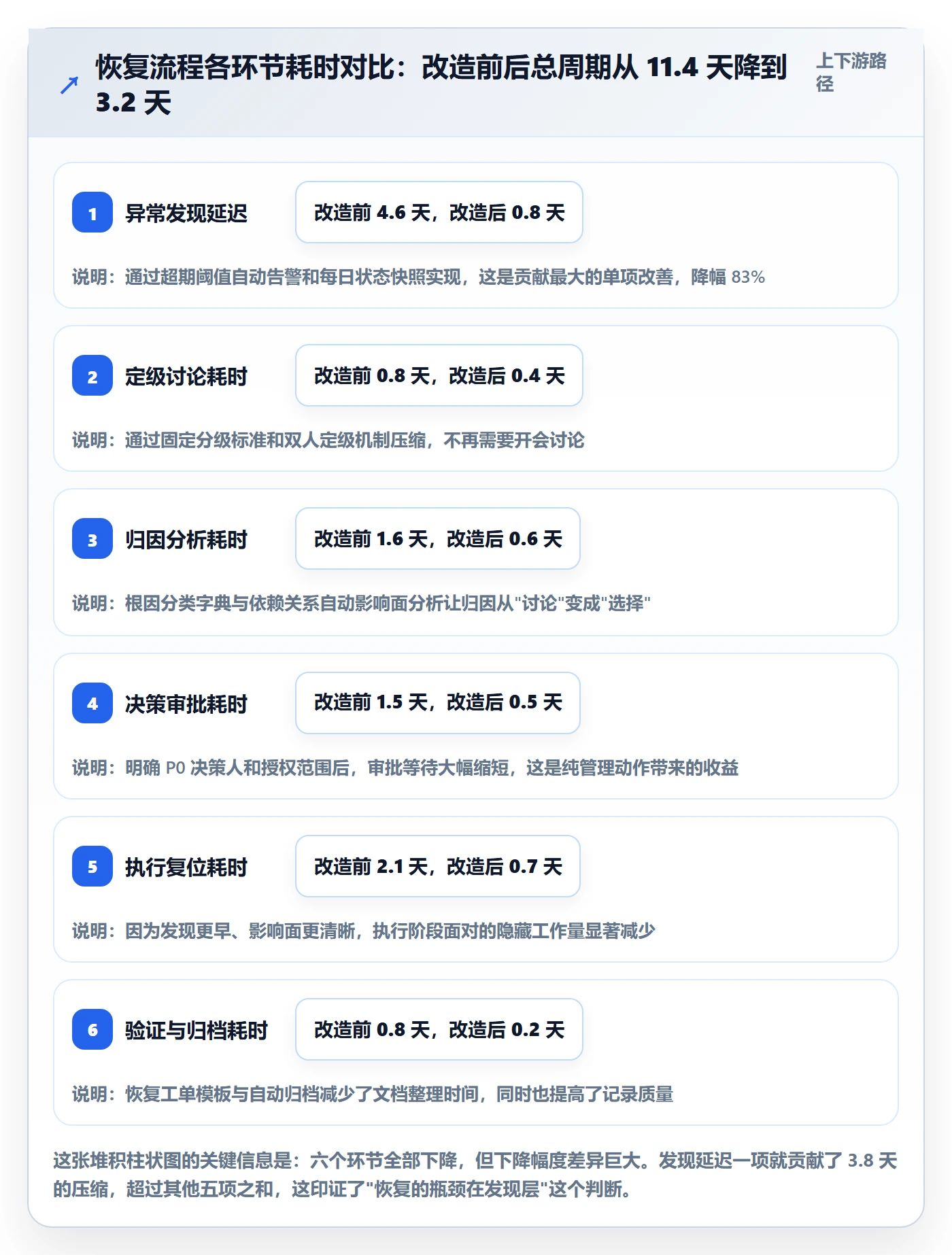

六个月后的度量结果:异常平均发现延迟从 4.6 天降到 0.8 天,平均恢复周期从 11.4 天降到 3.2 天,二次滑期率从 31% 降到 9%,每月恢复相关工时从 268 人时降到 96 人时。折算下来,每月释放约 172 人时的隐性成本,相当于 1 名全职工程师的产出。

需要说明的是,这 172 人时并非全部是"新增产能",其中约六成是原本被浪费在协调、等待和重复沟通上的时间,两成来自二次滑期的减少,剩下两成来自报表与状态同步的自动化。但无论怎么拆分,这个量级都足以说明一件事:任务执行恢复的效率问题,本质上是信息流转效率问题,而不是团队努力程度问题。

任务执行恢复全流程:项目经理最佳实践与一文讲清

七、不同情况下的行动建议

恢复流程不能一套打天下。团队规模、项目类型、合规要求不同,落地的重点完全不同。下面按四种典型情况给出建议。

1. 10 人以下小团队:先做一件事,每天 5 分钟同步阻断项

小团队的恢复能力天然较强,因为信息传递链条短。真正的问题是没人专门看"哪些任务已经不可达"。建议每天固定 5 分钟,只问一句"今天有没有哪个任务你觉得按原计划完不成了"。不做分级、不做工单,只把答案记在一处。

同时建议设置一条最简规则:承诺日期前 2 天,任务完成度低于 60%,自动进入观察名单。这条规则不需要任何工具支持,一张表就够,但能拦住大部分静默滑期。

2. 50-200 人成长型团队:建立分级与授权,别急着上工具

这个阶段最大的问题是权责不清,恢复动作经常卡在"谁有权砍范围"上。建议先把 P0-P3 的分级标准和每一级的决策人写清楚,公示出来,连续跑两个月。工具在这个阶段的作用有限,因为流程还没稳定,上工具只是把混乱数字化。

一个经验判断:如果你们团队的恢复会议平均超过 40 分钟还没有结论,问题一定在授权,不在工具。

3. 200 人以上、多项目并行的组织:必须靠平台固化,且优先私有化

这个量级下,恢复流程的瓶颈从"单个任务"转向"跨项目资源冲突"。一个 P0 任务的恢复往往要动三个项目的排期,靠人工协调的失败率极高。建议做三件事:统一工作项模型与状态流、建立跨项目依赖关系视图、把恢复周期和发现延迟做成组织级度量指标。

对于有数据合规要求的中大型企业,建议优先选择支持私有化部署的项目管理平台,确保任务数据、依赖关系、客户信息不出内网。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,是国内团队做国产替代时比较常见的选择之一。迁移过程中最关键的不是数据搬迁,而是把旧工具里隐性的流程规则显性化,趁迁移机会重构一遍状态流。

4. 外包或跨组织协作项目:把恢复条款写进合同

跨组织协作时,恢复流程最大的障碍是"你没法要求对方加班"。建议在合同或 SOW 中明确三件事:滑期上报时限(建议 24 小时)、影响面同步义务、以及恢复期间的响应 SLA。不要指望靠关系解决,靠条款。

八、不同情况下的取舍

恢复决策本质上是取舍。下面五组取舍是我在项目里反复遇到的,每一组都没有标准答案,只有适用条件。

1. 救当前任务 vs 保整体节奏

当救一个任务的代价是打乱三个其他任务的节奏时,倾向于不救。判断依据是:恢复动作是否会让项目的关键路径变长。如果会,那这次"救"其实是把延期从一个任务转移到整条路径上。

2. 加人 vs 加时间

布鲁克斯定律在这里完全适用:给已经滑期的任务加人,只在任务可以被拆成独立并行单元时才有效。我的经验阈值是,如果新加入的人需要超过 3 天才能理解上下文,加人的收益基本为零。这种情况下,加时间或用范围裁剪换时间,反而更划算。

3. 透明上报 vs 维持团队稳态

有些管理者担心"鼓励上报滑期"会让团队变得消极。我实际观察到的结论相反:上报渠道畅通的团队,长期交付稳定性明显更高,因为问题暴露得早、解决成本低。真正让团队消极的,是上报之后被追责。

4. 流程固化 vs 保持灵活

恢复流程必须固化,但固化的应该是"触发条件"和"决策出口",而不是"具体动作"。也就是说,"超期 24 小时必须建恢复工单"可以固化,"必须用某种方式复现问题"不应固化。

5. 自建流程 vs 采购平台

这是一个经常被简化成"买还是做"的问题,但真正的分水岭是规模。下面的对比可以帮助判断。

判断维度 适合自建(表格 + 脚本 + 沟通工具) 适合采购私有化平台
团队规模 50 人以下,单项目为主 100 人以上,多项目并行
依赖复杂度 依赖关系可人工记忆 跨项目依赖超过 20 条,需要自动影响面分析
度量需求 季度复盘看一次 需要每周甚至每日查看恢复周期与发现延迟
合规要求 无强制内网要求 数据不出内网,需要私有化部署与细粒度权限
维护成本 自建脚本的隐性维护成本容易被低估,通常每季度 3-5 人天 平台许可与运维有明确成本,但流程变更不需要重写脚本
迁移成本 无 一次性迁移成本,选择支持平滑迁移的平台可显著降低

我的判断是:当"恢复周期的度量"从季度需求变成周度需求时,自建方案的边际成本会迅速超过采购成本。因为自建最难的不是记录数据,而是保证数据口径稳定、依赖关系实时准确、以及历史数据可回溯。

九、把恢复流程固化到平台里:几个真实配置思路

流程写在文档里只能存活两周,写进系统里才能存活两年。下面是我在几个中大型团队里实际用过的配置思路,以 PingCode 为例说明,但思路本身适用于任何支持自定义工作流和依赖管理的项目管理平台。

1. 用独立的工作项类型承载"恢复工单"

不要用普通任务的标签来标记恢复,标签会被滥用。建议创建一个独立的"恢复工单"工作项类型,字段固定为六项,减少填写负担的同时保证度量口径统一。

工作项类型:恢复工单
必填字段:

关联任务(引用原工作项,自动带出原承诺日期)

首次发现时间(系统自动生成,不可人工修改)

恢复等级(P0 / P1 / P2 / P3,单选)

根因分类(需求变更 / 人员变动 / 依赖未交付 / 估算偏差 / 环境阻塞 / 优先级冲突)

决策出口(救 / 砍 / 换 / 延)

验证完成标准(文本,要求可被第三方判断真伪)

自动动作:

创建后自动通知依赖方负责人

创建后自动在依赖关系图中标记该任务为阻塞源

关闭时自动生成恢复记录卡并归档到知识库

2. 用触发规则替代人工判断

人工判断滑期几乎必然延迟。建议把最常见的三类触发条件写成自动化规则,让系统先发现、再叫人确认。

触发规则示例:
规则 A:任务状态非"已完成" 且 距承诺日期不足 2 天 且 完成度低于 60%

→ 自动标记为"观察中"并通知任务负责人

规则 B:任务状态非"已完成" 且 已超过承诺日期 24 小时

→ 自动创建恢复工单草稿,等级默认 P2,通知项目经理

规则 C:某任务的阻塞标识变更为"是" 且 下游进行中任务数 ≥ 2

→ 自动升级恢复等级至 P0 并同时通知依赖方负责人与项目集负责人

3. 用依赖关系视图替代人工梳理影响面

这是我认为最值得投入的一项配置。恢复流程里最耗时、最容易出错的动作是"这个任务滑期会影响谁"。人工梳理在 20 条依赖以内还可行,超过之后必然遗漏。把依赖关系显性化之后,影响面可以自动生成初稿,项目经理只需要确认。

在 PingCode 里,跨项目依赖可以通过工作项关联与计划视图来维护,配合自动化规则,可以在恢复工单创建时自动推送影响清单给所有依赖方。这个动作在案例企业里把归因环节的耗时从 1.6 天压到了 0.6 天。

4. 用度量报表把三个数字变成周会固定议题

流程能不能活下来,取决于它有没有被看。建议每周固定看三个数字:异常平均发现延迟、平均恢复周期、二次滑期率。不要看第四、第五个,指标一多就没人看了。

任务执行恢复全流程:项目经理最佳实践与一文讲清

十、常见问题快答

1. 小团队没有专职项目经理,这套流程还能用吗?

可以,但只保留三件事:每日一次阻断项同步、承诺日期前 2 天的观察名单、以及恢复后写三行记录。分级、评分、决策树都可以先跳过,等团队超过 20 人再逐步引入。

2. 团队抵触上报滑期怎么办?

先检查上报之后的后果。如果上报滑期的结果是被追问、被记录、被评价,抵触是必然的。建议先做一次反向操作:连续两周,对每一个主动上报的滑期,公开表扬并当场给出决策。让团队看到上报能换来支持,而不是压力。

3. 恢复流程会不会太重,拖慢执行?

如果流程执行时间超过恢复本身的时间,就是太重了。我的经验边界是:P2 及以下任务的恢复,总流程耗时不应超过 30 分钟;P0 任务的决策会议不应超过 45 分钟。超过这个时间,说明讨论的内容跑出了流程边界。

4. 已经用着项目管理工具,但恢复还是慢,问题在哪?

大概率在三点:一是没有独立的恢复工单类型,恢复动作藏在评论里无法度量;二是依赖关系没有维护,影响面靠人工梳理;三是没有人在看恢复相关的报表。工具能解决信息记录问题,但替代不了"每周看三个数字"这个管理动作。

5. 什么时候应该放弃抢救某个任务?

三个信号同时出现时果断放弃:恢复可行性评分低于 4 分、该任务不阻塞任何下游、以及继续抢救会占用关键路径任务超过 3 人天。这时候"砍"是更专业的决策,不是失败。

十一、下一步:用两周把恢复流程跑成肌肉记忆

回到开头那个延期 19 天的项目。我们后来复盘出的最大教训不是"应该更早发现",而是"发现了也没有人能在当天做出取舍决策"。信息其实在第二周就有人隐约知道,但从"知道"到"决定"之间,隔着一次会议、一次汇报、一次审批和一次等待。

我对任务执行恢复的独特判断是:它不是执行力问题,而是决策带宽问题。团队的执行带宽通常足够,真正稀缺的是"在信息不完整时快速做出取舍并承担后果"的决策带宽。所以恢复流程的设计目标不是让团队更努力,而是让决策更快发生、让取舍更早被执行。

接下来两周,你可以按下面的顺序落地,不要一次全上。

  1. 第 1-2 天:把本文第四章的 P0-P3 分级标准改成你们团队的语言,贴到项目空间里,明确每一级的决策人是谁。
  2. 第 3-5 天:只做一件事,让每一个被识别出的滑期任务,在 24 小时内变成一条记录,哪怕只是表格里的一行。先建立"被看见"的习惯。
  3. 第 6-8 天:引入根因分类字典,六选一,禁止使用无法行动的描述。要求每条恢复记录都填。
  4. 第 9-10 天:把依赖关系录入平台,让系统能自动生成影响面初稿。这一步的投入产出比最高。
  5. 第 11-14 天:开始每周看三个数字,发现延迟、恢复周期、二次滑期率。第一周不要追求好看,只追求口径稳定。

两周之后,你会得到一组属于自己团队的真实基线数据。到那时再决定要不要引入更完整的平台能力、要不要做私有化部署、要不要把流程固化到系统里,用数据决定,而不是用感觉决定。

如果你的组织已经超过 100 人、同时并行超过 5 个项目,我的建议是尽早把恢复流程固化到平台层。因为到这个规模,恢复的瓶颈一定不再是某个人的努力,而是信息在系统里的流转方式。把恢复做成流程,把流程做成数据,把数据变成每周的决策依据,这才是项目经理在任务执行恢复这件事上真正不可替代的价值。

常见问题解答(FAQ)

1. 任务执行中断后,第一步到底该做什么?是让团队先接着做,还是先停下来?

上个月我们一个核心开发被临时抽去做线上故障,手里的任务整整卡了5天。我当时第一反应是让剩下的人接着往下推,别耽误进度,结果恢复的时候发现半成品状态没人说得清,返工了两天。我到现在都不确定,中断当下到底该先做什么。

不要直接续做,先做“冻结,定损,分档”三步。第一步冻结:把任务状态从进行中改为暂停,要求负责人在24小时内补一条中断说明,写清中断时间点、已完成部分、半成品放在哪里(分支、文件、环境)。

第二步定损:按三个维度打分,是否在关键路径上、剩余浮动时间还剩几天、外部依赖是否已经发出(比如已提测、已通知客户)。第三步分档:影响不超过1天且不在关键路径的,原地续做;影响2到5天的,局部重排;超过5天或吃掉全部浮动时间的,升级为正式变更重走评审。

之所以不能直接续做,是因为中断期间任务上下文已经丢失,半成品只有原负责人能解释,别人接手只会制造返工,而返工成本通常比重新对齐成本高得多。

2. 恢复任务的时候要不要重新排期、重定基线?还是只在原计划上打个补丁就行?

我一直觉得改基线等于承认自己计划做得不准,怕被老板质疑,所以每次都是咬牙在原计划上打补丁。但后来发现改了基线之后,后面十几个依赖任务的日期全乱了,排期表变成了摆设。到底什么情况下该动基线,什么情况下不该动?

判断标准只有一个:交付日期是否还守得住。如果偏差没有吃掉关键路径的浮动时间、最终交付日期不变,就只做局部重排,不动基线,但要在计划里留一条恢复记录,写明原定日期、实际恢复日期、偏差天数、补救动作。

如果交付日期已经守不住,就必须走正式变更重定基线,而且要一次性把三样东西同步改掉:里程碑日期、依赖该任务的后续任务的开始日期、资源投入曲线,只改其中一样等于没改。我常用的口径是浮动时间消耗率,也就是偏差天数除以剩余浮动时间,小于50%只重排,大于50%直接提变更。

别等到100%才动,那时候已经没有任何腾挪空间,只能靠加班硬扛。重定基线的意义不是掩盖错误,而是让后面所有依赖任务的排期重新变得可信。

3. 恢复过程该怎么记录,才能避免同一种中断第二次、第三次发生?

我们团队以前恢复完就完事了,中断原因没人归档,也没人回头看。结果同一个外部供应商连续三次延期,每次都是临时救火,团队怨气很大但问题一直没解决。我想知道记录这件事到底该记什么,才不是走过场。

恢复不只是把任务重新推动,必须同时产出一条可检索的中断与恢复记录。我要求团队在项目管理平台里固定填六个字段:中断类型(人力抽调、依赖未就绪、需求变更、技术阻塞、外部供应商、环境问题)、中断时长、发现时点、恢复动作、返工工作量占比、复盘结论。

其中“发现时点”最容易被忽略但价值最高,如果某一类中断的发现时点普遍滞后超过2天,说明问题不在执行层,而在你的进度可见性机制上,要改的是日报颗粒度或状态更新规则,而不是去催人。每个月把中断类型做一次简单的帕累托统计,排前两位的转成预防动作,写进下个迭代的准备清单,比写一份漂亮的复盘文档有用得多。

4. 任务恢复之后,怎么判断它是真的回到正轨,而不是表面上看起来在动?

我有过一次教训,一个任务恢复后负责人天天在更新状态,进度条一直在60%附近晃,看起来一切正常,结果交付前一天才发现差得远。从那以后我就不太敢相信“有人在动”这个信号了。

用三个可验证的信号判断,不要看是否有人在动。第一个信号是剩余工作量重新可见:恢复后48小时内,负责人要给出基于剩余事项而不是百分比的估算,比如还剩3个接口联调加1轮回归,如果给不出来,说明任务根本没恢复,只是重新开工。

第二个信号是关键路径上的下一条任务已经启动,单条任务恢复不算恢复,它下游开始动才算链条接上。第三个信号是恢复后第一个检查点的偏差收敛,设一个3天内的检查点,如果偏差比恢复当天缩小,视为有效;如果偏差继续扩大,说明原判断错了,要立刻回到升级路径重新评估,而不是再等一个检查周期。

数据口径上我一般看剩余浮动时间是否停止下降,这比百分比进度诚实得多,因为百分比是可以被主观维持的,浮动时间不会。

核心关键词

读者评论

曾
曾云舟

关于减少 WIP 那条,方向我认同,但落地场景差别很大。我们这边并行任务数不是团队定的,是业务线直接排进来的,项目层只能被动接。要真把并行从 12 降到 3,前提是有权限拒绝需求。所以这个结论对握有排期权的人成立,对执行层基本没法用。样本里恢复快的那几个项目,是团队自己控并行,还是有更高层帮着挡需求?这点想看清楚。

马
马沐阳

静默滑期那段确实戳中,但"让上报变低成本"有个副作用:一旦明确不追责,部分人会把所有不确定的都挂出来,异常池迅速膨胀,定级环节反而被噪音淹没。漏斗里从 100 条到 76 条漏掉的 24 条,我怀疑有一部分本来就该被过滤掉,而不是流程失灵。分级标准写得再清楚,也得有人敢判"这条不用救"。

宋
宋书瑶

补位不超过 3 个工作日这条,方向对,但实际很难执行。很多阻塞的关键是只有项目经理清楚上下游的接口约定和历史决策,换人接手光交接就得两天。我的做法是先记录补位工时,用它去要正式资源,而不是卡在三天红线上一到点就撤,撤了任务反而没人接。红线是给人看的,不是给任务看的。

文章包含AI辅助创作:任务执行恢复全流程:项目经理最佳实践与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/373624

赞 (0)
飞飞飞飞
延期流程与规范:项目经理任务执行落地方案关键指标
上一篇 34分钟前
任务执行阻塞教程:项目经理落地方案,避坑指南
下一篇 34分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
